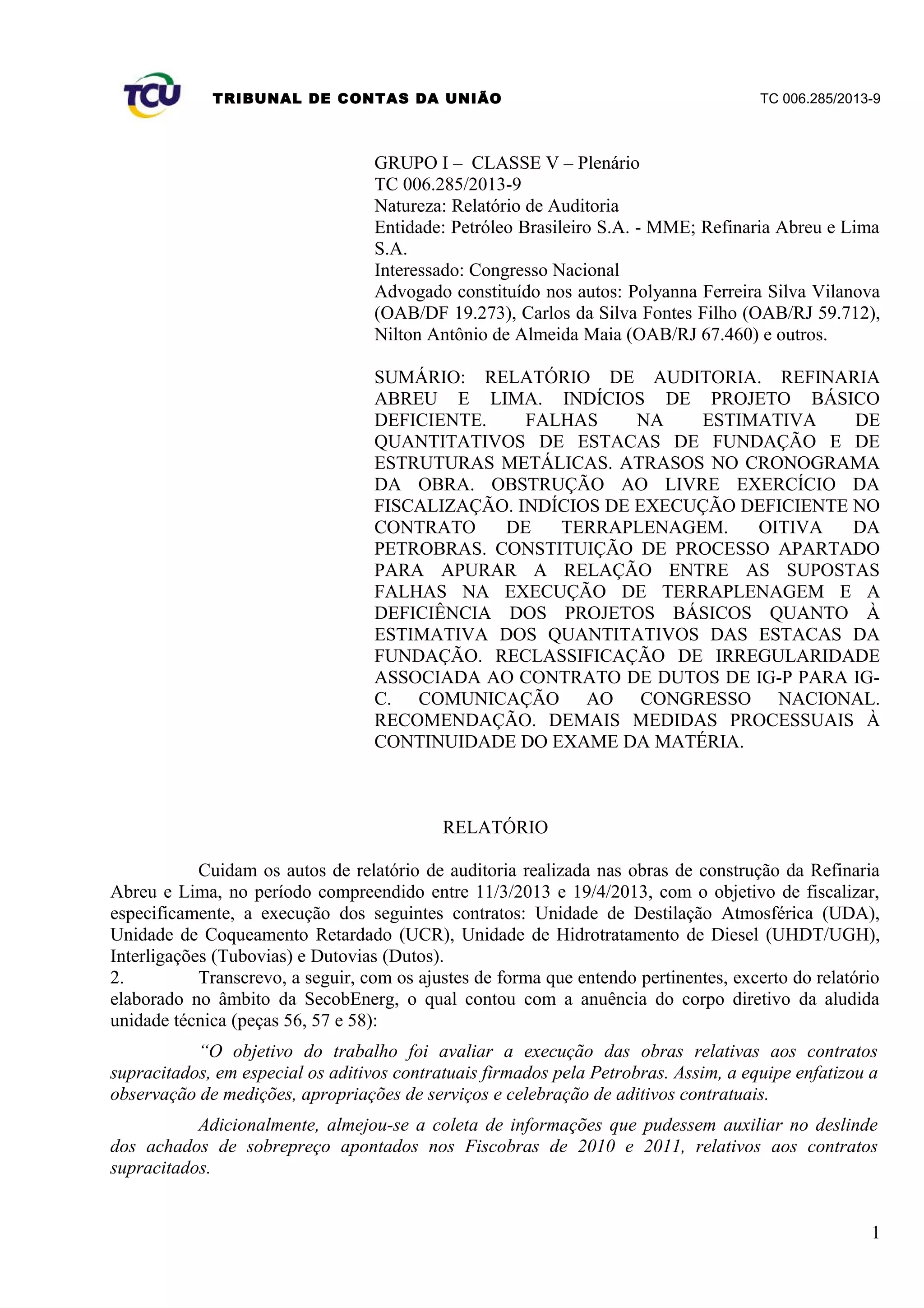

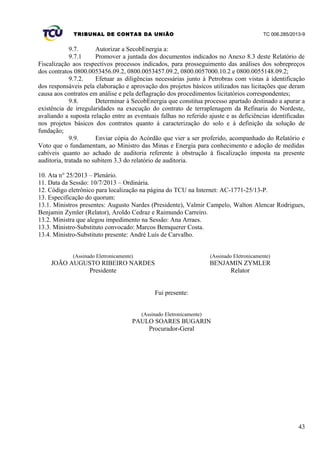

RELATÓRIO DE AUDITORIA DA REFINARIA ABREU E LIMA. INDÍCIOS DE PROJETO BÁSICO DEFICIENTE E FALHAS NA ESTIMATIVA DE QUANTITATIVOS. ATRASOS NO CRONOGRAMA E OBSTRUÇÃO À FISCALIZAÇÃO. INDÍCIOS DE EXECUÇÃO DEFICIENTE NO CONTRATO DE TERRAPLENAGEM. OITIVA DA PETROBRAS PARA ESCLARECIMENTOS.
