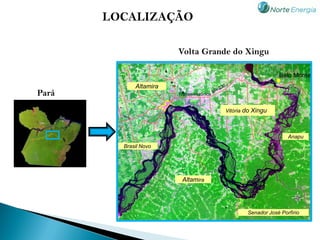

LOCALIZAÇÃO

                        Volta Grande do Xingu

                                                             Belo Monte
             Altamira
Pará                    Transamazônica

                                         Vitória do Xingu

                                                                 Anapu
         Brasil Novo

                         Altamira

                                                 Senador José Porfírio

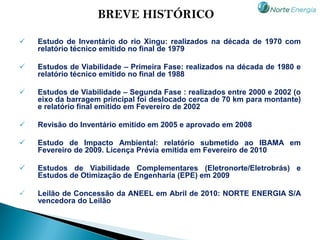

BREVE HISTÓRICO

   Estudo de Inventário do rio Xingu: realizados na década de 1970 com
    relatório técnico emitido no final de 1979

   Estudos de Viabilidade – Primeira Fase: realizados na década de 1980 e
    relatório técnico emitido no final de 1988

   Estudos de Viabilidade – Segunda Fase : realizados entre 2000 e 2002 (o
    eixo da barragem principal foi deslocado cerca de 70 km para montante)
    e relatório final emitido em Fevereiro de 2002

   Revisão do Inventário emitido em 2005 e aprovado em 2008

   Estudo de Impacto Ambiental: relatório submetido ao IBAMA em
    Fevereiro de 2009. Licença Prévia emitida em Fevereiro de 2010

   Estudos de Viabilidade Complementares (Eletronorte/Eletrobrás) e
    Estudos de Otimização de Engenharia (EPE) em 2009

   Leilão de Concessão da ANEEL em Abril de 2010: NORTE ENERGIA S/A
    vencedora do Leilão

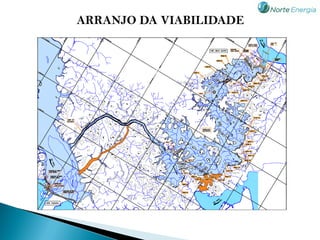

ARRANJO DA VIABILIDADE

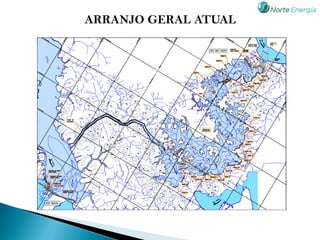

ARRANJO GERAL ATUAL

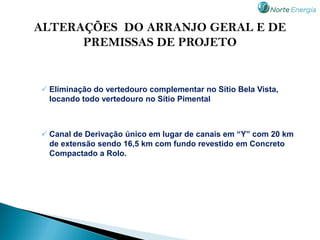

ALTERAÇÕES DO ARRANJO GERAL E DE
      PREMISSAS DE PROJETO

 Eliminação do vertedouro complementar no Sítio Bela Vista,
  locando todo vertedouro no Sítio Pimental

 Canal de Derivação único em lugar de canais em “Y” com 20 km
  de extensão sendo 16,5 km com fundo revestido em Concreto
  Compactado a Rolo.

ÁREAS POTENCIAIS DE BOTA-FORAS E RECUPERAÇÃO
      DE ÁREAS EXPLORADAS - VIABILIDADE

                            CANAL DE DERIVAÇÃO E DE JUNÇÃO

                                   Volumes de escavação:
                          Escavação Comum:      104,5 x 106 m3
                          Escavação em rocha:   43,6 X 106 m3

           -
ÁREAS POTENCIAIS DE BOTA-FORAS E RECUPERAÇÃO
    DE ÁREAS EXPLORADAS – ARRANJO ATUAL

                                 CANAL DE DERIVAÇÃO
                                 Volumes de escavação:
                          Escavação Comum:      67,0 x 106 m3
                          Escavação em rocha:   35,2 X 106 m3
SÍTIOS

                   SÍTIO BELO MONTE

  SÍTIO PIMENTAL
SÍTIO PIMENTAL
SÍTIO BELO MONTE

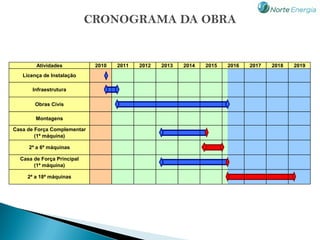

CRONOGRAMA DA OBRA

        Atividades           2010   2011   2012   2013   2014   2015   2016   2017   2018   2019
   Licença de Instalação

      Infraestrutura

       Obras Civis

        Montagens

Casa de Força Complementar
        (1ª máquina)

     2ª a 6ª máquinas

  Casa de Força Principal
       (1ª máquina)

     2ª a 18ª máquinas
HIDROGRAMA DE VAZÕES MÉDIAS DIÁRIAS
POSTO ALTAMIRA – PERÍODO DE 1969 A 2000
ASPECTOS AMBIENTAIS
CARACTERIZAÇÃO DA REGIÃO

               Caracterização
                    da Região

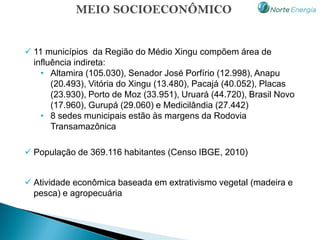

MEIO SOCIOECONÔMICO

 11 municípios da Região do Médio Xingu compõem área de
  influência indireta:
    • Altamira (105.030), Senador José Porfírio (12.998), Anapu
       (20.493), Vitória do Xingu (13.480), Pacajá (40.052), Placas
       (23.930), Porto de Moz (33.951), Uruará (44.720), Brasil Novo
       (17.960), Gurupá (29.060) e Medicilândia (27.442)
    • 8 sedes municipais estão às margens da Rodovia
       Transamazônica

 População de 369.116 habitantes (Censo IBGE, 2010)

 Atividade econômica baseada em extrativismo vegetal (madeira e
  pesca) e agropecuária

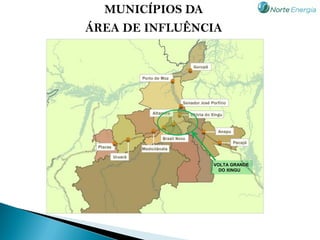

MUNICÍPIOS DA
ÁREA DE INFLUÊNCIA

                VOLTA GRANDE
                  DO XINGU
COM A UHE BELO MONTE

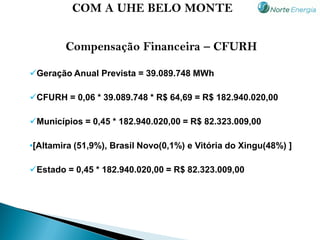

        Compensação Financeira – CFURH

Geração Anual Prevista = 39.089.748 MWh

CFURH = 0,06 * 39.089.748 * R$ 64,69 = R$ 182.940.020,00

Municípios = 0,45 * 182.940.020,00 = R$ 82.323.009,00

•[Altamira (51,9%), Brasil Novo(0,1%) e Vitória do Xingu(48%) ]

Estado = 0,45 * 182.940.020,00 = R$ 82.323.009,00

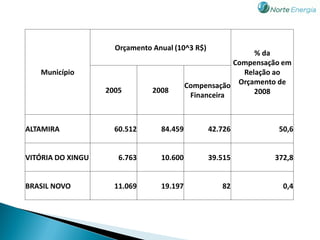

Orçamento Anual (10^3 R$)
                                                           % da
                                                      Compensação em
   Município                                            Relação ao
                                          Compensação Orçamento de
                   2005        2008                        2008
                                           Financeira

ALTAMIRA             60.512      84.459          42.726         50,6

VITÓRIA DO XINGU      6.763      10.600          39.515        372,8

BRASIL NOVO          11.069      19.197             82           0,4
Meios Físico e Biótico

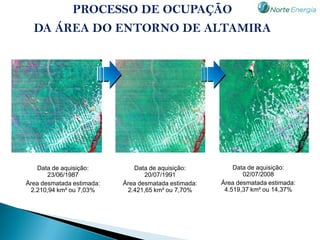

PROCESSO DE OCUPAÇÃO
  DA ÁREA DO ENTORNO DE ALTAMIRA

   Data de aquisição:         Data de aquisição:          Data de aquisição:
       23/06/1987                 20/07/1991                 02/07/2008
Área desmatada estimada:   Área desmatada estimada:   Área desmatada estimada:
 2.210,94 km² ou 7,03%      2.421,65 km² ou 7,70%      4.519,37 km² ou 14,37%

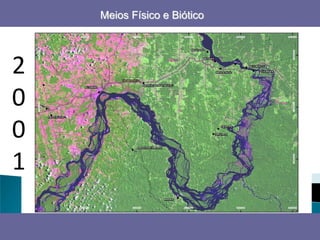

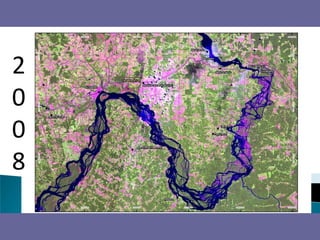

Meios Físico e Biótico

2
0
0
1
2
0
0
8
PROCESSO DE LICENCIAMENTO

                Caracterização
                     da Região
CRONOLOGIA
 Janeiro 2006 – Solicitado pela ELETROBRÁS a abertura do
  processo de licenciamento no IBAMA
 Setembro 2009 – emissão do Parecer Técnico da Funai
 Fevereiro 2010 – emissão da Licença Prévia pelo IBAMA (LP 342)
 Abril 2010 – Realização de Leilão pela Aneel
 Julho 2010 – Protocolado no Ibama o Plano Básico Ambiental e o
  pedido de Licença de Instalação para os Canteiros
 Setembro 2010 – Protocolados no IBAMA o Plano Básico
  Ambiental e o pedido de Licença de Instalação
 Entre set/2010 – jan/2011 – Análise do PBA Instalações Iniciais
 Janeiro/2011 – emissão da Licença de Instalação de Canteiros (LI
  770) e de autorizações pertinentes
 Entre fev/2011 até o presente – discussão do PBA e atendimento
  às condicionantes LP para emissão da LI geral
Estudos de Impacto Ambiental
 - EIA e Rima
                                             •Estudos de Limnologia e Qualidade das Águas;
                                             •Levantamentos Topobatimétricos e de Medição de
                                              Vazão;
Termo de Referência           MEIO FÍSICO    •Levantamento Topográfico das Cavernas;
                                             •Estudos de Remanso;
                                             •Estudos de Modelagem Hidráulica e Ecológica

   Diagnósticos
Análise dos Impactos                         • Levantamentos de Fauna e Flora (aquática e
                                               terrestre)
                                             • Levantamentos de Mastofauna terrestre e aquática,
                              MEIO BIÓTICO     Herpetofauna e Pequenos mamíferos, Avifauna,
    Prognóstico                                Invertebrados terrestres e Quirópteros
                                             • Campanhas de Campo: ciclo hidrológico

                                             • Pesquisa Censitária para a Área Diretamente
Planos e Programas                             Afetada;
    Ambientais                               • Pesquisa socioantropológica para a Área
                              MEIO SÓCIO-
                                               Diretamente Afetada e a Área Influência Direta.
                              ECONÔMICO      • Estudos específicos relativos a diversos temas:
                                               saúde, patrimônio arqueológico, transporte,
        EIA            RIMA                    saneamento, lazer e turismo;

                                                 Processo de Licenciamento

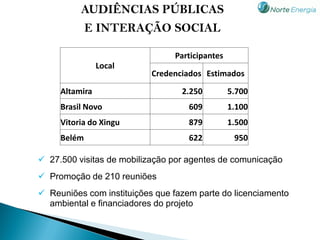

AUDIÊNCIAS PÚBLICAS
          E INTERAÇÃO SOCIAL

                                Participantes
                Local
                           Credenciados Estimados
     Altamira                     2.250         5.700
     Brasil Novo                    609         1.100
     Vitoria do Xingu               879         1.500
     Belém                          622          950

 27.500 visitas de mobilização por agentes de comunicação
 Promoção de 210 reuniões
 Reuniões com instituições que fazem parte do licenciamento
  ambiental e financiadores do projeto
IMPACTOS E
AÇÕES PROPOSTAS

  AMBIENTAL

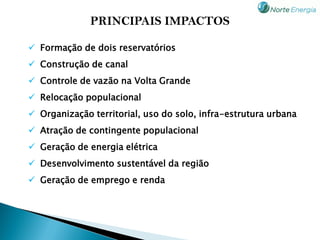

PRINCIPAIS IMPACTOS

 Formação de dois reservatórios
 Construção de canal
 Controle de vazão na Volta Grande
 Relocação populacional
 Organização territorial, uso do solo, infra-estrutura urbana
 Atração de contingente populacional
 Geração de energia elétrica
 Desenvolvimento sustentável da região
 Geração de emprego e renda
REDUÇÃO DA QUANTIDADE

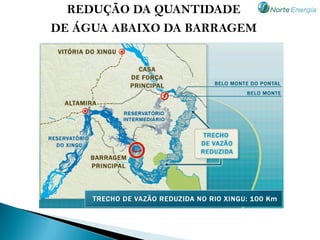

DE ÁGUA ABAIXO DA BARRAGEM

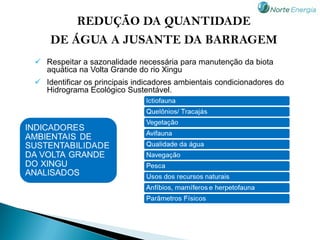

REDUÇÃO DA QUANTIDADE
    DE ÁGUA A JUSANTE DA BARRAGEM
 Respeitar a sazonalidade necessária para manutenção da biota
  aquática na Volta Grande do rio Xingu
 Identificar os principais indicadores ambientais condicionadores do
  Hidrograma Ecológico Sustentável.

DESCARGAS MÉDIAS MENSAIS
      NO TRECHO DE VAZÃO REDUZIDA
    VAZÕES MÍNIMAS A JUSANTE DO SÍTIO
               PIMENTAL
                                                           (m³/s)
Hidrograma Jan Fev Mar Abr Mai Jun Jul Ago Set Out Nov Dez
     A     1100 1600 2500 4000 1800 1200 1000 900 750 700 800 900
     B     1100 1600 4000 8000 4000 2000 1200 900 750 700 800 900
  MÍNIMA
                                                      444
REGISTRADA
IMPACTOS E
AÇÕES PROPOSTAS

SOCIOECONÔMICO

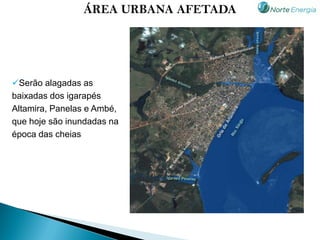

ÁREA URBANA AFETADA

Serão alagadas as
baixadas dos igarapés
Altamira, Panelas e Ambé,
que hoje são inundadas na
época das cheias
ÁREA URBANA AFETADA
ÁREA URBANA AFETADA

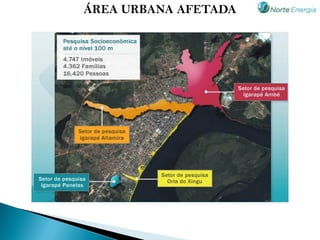

         Local     Imóveis   Pessoas

Igarapé Altamira    2001      7.675

Igarapé Ambé        2211      7.250

Igarapé Panelas      75        244

Orla                 460      1.251

Totais              4747      16.420

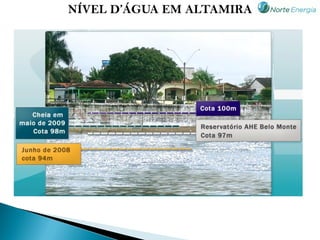

NÍVEL D’ÁGUA EM ALTAMIRA
ÁREA URBANA AFETADA
ÁREA URBANA AFETADA

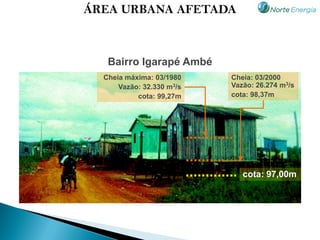

   Bairro Igarapé Ambé
  Cheia máxima: 03/1980    Cheia: 03/2000
      Vazão: 32.330 m3/s   Vazão: 26.274 m3/s
           cota: 99,27m    cota: 98,37m

                              cota: 97,00m

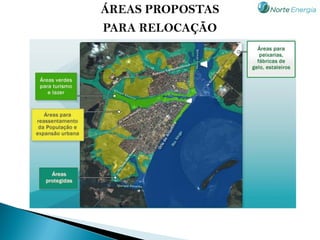

ÁREAS PROPOSTAS
PARA RELOCAÇÃO
SÃO ‘AFETADOS’ NA ÁREA URBANA
(atende ao Decreto 7.342 de 26/10/2010)

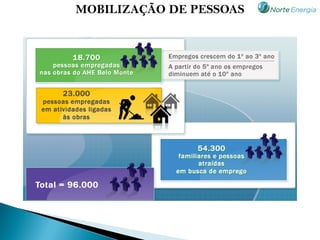

MOBILIZAÇÃO DE PESSOAS

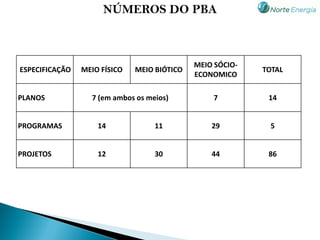

NÚMEROS DO PBA

                                             MEIO SÓCIO-
ESPECIFICAÇÃO   MEIO FÍSICO   MEIO BIÓTICO                 TOTAL
                                             ECONOMICO

PLANOS            7 (em ambos os meios)          7          14

PROGRAMAS           14             11            29          5

PROJETOS            12             30            44         86

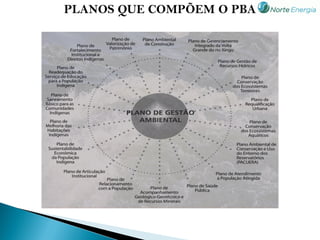

PLANOS QUE COMPÕEM O PBA
PLANO DE CONSERVAÇÃO
                                                                      DOS ECOSSISTEMAS
                                       Estudo da Projeção                TERRESTRES
                                       do Desmatamento

                                      Programa de
    Programa de                      Desmatamento e                                                 Programa de                            Programa de
   Conservação e                  Limpeza das Áreas dos                                            Conservação da                          Compensação
   Manejo da Flora                    Reservatórios                                                Fauna Terrestre                          Ambiental

                                           Projeto de                                                                Projeto de Apoio às
                                                                    Projeto de                                            Ações de
                                        Delineamento da                                                                                          Projeto de Criação
                                                                   Demolição e                                         Implantação e
                   Projeto de            Capacidade de                                                                                            de Unidades de
                                                                  Desinfecção de                                     Manejo de Unidade
                 Desmatamento          Mercado Madeireiro                                                                                          Conservação
                                                                   Estruturas e                                       de Conservação
                                        e Certificação de
                                                                   Edificações                                            Existente
                                            Madeira

                    Projeto de                                Projeto de
                  Mitigação de                                                      Projeto de                        Projeto de
                                        Projeto de           Salvamento e                              Projeto de                               Projeto de
                 Impactos pela                                                     Monitoramento                     Monitoramento
                                      Afugentamento         Aproveitamento                           Monitoramento                            Monitoramento
                    Perda de                                                             da                          de Mamíferos
                                         de Fauna            Científico da                            da Avifauna                             de Quirópteros
                  Indivíduos da                                                    Herpetofauna                        Terrestres
                                                                Fauna
                    Fauna por
                 Atropelamento

                                                                                                                                Projeto de
                                                                                                                                Controle do
  Projeto de
                             Projeto de                  Projeto de                                                             Zoonoses
  Resgate e
                            Formação de               Monitoramento
Aproveitamento
                             Banco de                 de Florestas de
 Científico da
                            Germoplasma                 Terra Firme
    Flora

      Condicionante da LP
ÁREA RURAL AFETADA

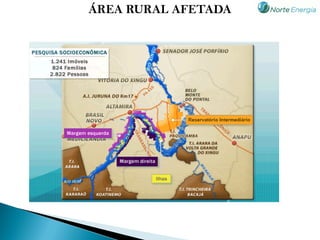

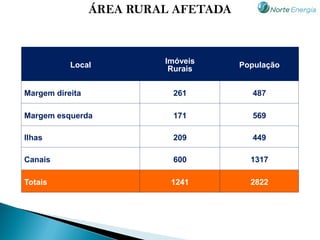

ÁREA RURAL AFETADA

           Local          Imóveis     População
                           Rurais

Margem direita             261           487

Margem esquerda            171           569

Ilhas                      209           449

Canais                     600          1317

Totais                     1241         2822

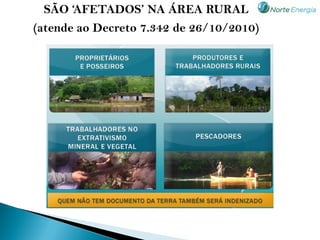

SÃO ‘AFETADOS’ NA ÁREA RURAL
(atende ao Decreto 7.342 de 26/10/2010)
Foi prevista a “CARTA DE CRÉDITO” após negociações com
os atingidos

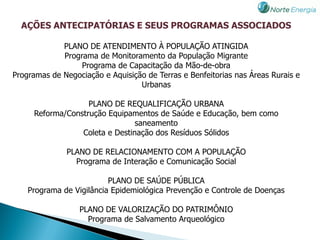

AÇÕES ANTECIPATÓRIAS E SEUS PROGRAMAS ASSOCIADOS

             PLANO DE ATENDIMENTO À POPULAÇÃO ATINGIDA
             Programa de Monitoramento da População Migrante
                  Programa de Capacitação da Mão-de-obra
Programas de Negociação e Aquisição de Terras e Benfeitorias nas Áreas Rurais e
                                  Urbanas

                   PLANO DE REQUALIFICAÇÃO URBANA
     Reforma/Construção Equipamentos de Saúde e Educação, bem como
                                saneamento
                 Coleta e Destinação dos Resíduos Sólidos

              PLANO DE RELACIONAMENTO COM A POPULAÇÃO
                Programa de Interação e Comunicação Social

                          PLANO DE SAÚDE PÚBLICA
    Programa de Vigilância Epidemiológica Prevenção e Controle de Doenças

                  PLANO DE VALORIZAÇÃO DO PATRIMÔNIO
                    Programa de Salvamento Arqueológico
IMPACTOS E
   AÇÕES PROPOSTAS

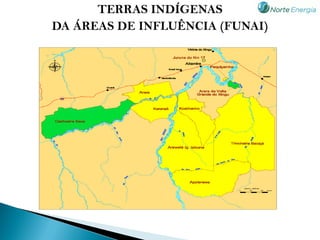

COMUNIDADES INDÍGENAS
TERRAS INDÍGENAS
DA ÁREAS DE INFLUÊNCIA (FUNAI)
A UHE BELO MONTE E
AS TERRAS INDÍGENAS

                  ÁREA DIRETAMENTE
                      AFETADA
COMPONENTE INDÍGENA:
QUATRO CONJUNTOS DE TERRAS INDÍGENAS
 Terras Indígenas na área considerada diretamente afetada – Paquiçamba,
  Arara da Volta Grande do Xingu, Juruna do Km 17.
 Terras que estão geograficamente mais distantes do empreendimento –
  Trincheira Bacajá; Apyterewa, Araweté do Igarapé Ipixuna, Koatinemo,
  Kararaô, Arara e Cachoeira Seca.
 Famílias indígenas residentes em Altamira e na Volta Grande do Xingu.
 Terras ocupadas pelos Kayapó - A Terra Indígena Kayapó situa-se a 530 km a
  montante do remanso do reservatório de Belo Monte.

 Comunidades indígenas habitantes das terras a serem diretamente
  impactadas indicaram os pesquisadores para executar os estudos
  etnoecológicos.

 Equipes constituídas por profissionais solicitados pelos indígenas com
  participação de indígenas indicados pela comunidade.

 Realizadas quarenta e uma (41) reuniões documentadas em áudio e vídeo, na
  fase de apresentação e debate do projeto.

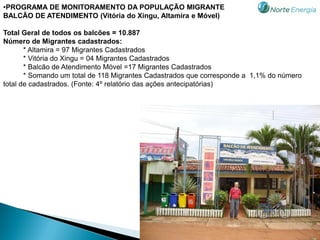

•PROGRAMA DE MONITORAMENTO DA POPULAÇÃO MIGRANTE
BALCÃO DE ATENDIMENTO (Vitória do Xingu, Altamira e Móvel)

Total Geral de todos os balcões = 10.887
Número de Migrantes cadastrados:
       * Altamira = 97 Migrantes Cadastrados
       * Vitória do Xingu = 04 Migrantes Cadastrados
       * Balcão de Atendimento Móvel =17 Migrantes Cadastrados
       * Somando um total de 118 Migrantes Cadastrados que corresponde a 1,1% do número
total de cadastrados. (Fonte: 4º relatório das ações antecipatórias)

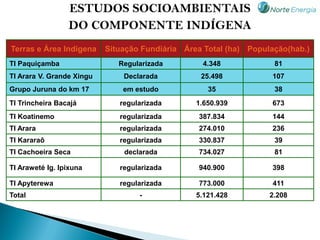

ESTUDOS SOCIOAMBIENTAIS
                 DO COMPONENTE INDÍGENA
Terras e Área Indígena     Situação Fundiária Área Total (ha) População(hab.)
TI Paquiçamba                 Regularizada        4.348             81
TI Arara V. Grande Xingu       Declarada          25.498           107
Grupo Juruna do km 17          em estudo            35              38
TI Trincheira Bacajá          regularizada       1.650.939         673
TI Koatinemo                  regularizada       387.834           144
TI Arara                      regularizada       274.010           236
TI Kararaô                    regularizada       330.837            39
TI Cachoeira Seca              declarada         734.027            81

TI Araweté Ig. Ipixuna        regularizada       940.900           398

TI Apyterewa                  regularizada       773.000           411
Total                              -             5.121.428         2.208
PROGRAMA DE CAPACITAÇÃO DE MÃO-DE-OBRA
                                    Dez/2010    Jan/2011    Fev/2011   Mar/2011

          Nome do Curso                                                  Nº
                                   Nº Turmas   Nº Turmas   Nº Turmas
                                                                       Turmas
   1.   Noções de Assistente                                              2
                                       2           1           1
        Administrativo

   1.   Noções de Auxiliar                                                2
                                       2           1           1
        Administrativo

   1.   Noções de Ferreiro
                                                   1           1
        Armador

   1.   Noções de Instalações                                             1
                                                   2           1
        Hidráulicas

   1.   Noções de Mecânico de
                                                               1          1
        Automóveis

   1.   Noções em Auxiliar de                                             1
                                                   1           1
        Mecânico de Automóvel

   1.   Técnicas de Eletricidade                                          2
                                                   2           2
        Predial
               Totais                  4           8           8          9
ESTUDOS ETNOECOLÓGICOS

 Não haverá inundação de Terra Indígena;
 Vazão controlada no rio Xingu na Volta Grande;
 Participação das Comunidades nos estudos e proposições;
 Diagnóstico: história dos grupos, relações com os recursos
  naturais, relações com outros grupos;
 Identificação dos possíveis impactos;
 Propostas de compensações e mitigações diante das possíveis
  mudanças com Belo Monte;
 Ouvidas as Comunidades Indígenas com a participação da Funai
  e do Ibama.
Reunião na Aldeia Juruna    Reunião na Aldeia Arara
    - Ti Paquiçamba        da Volta Grande do Xingu
Reunião na Aldeia Pykayaká   Reunião na Aldeia
   - Ti Trincheira Bacajá    Juruna do Km 17
Reunião na Aldeia Arara
                           da Volta Grande Do Xingu

Reunião na Aldeia Juruna
- Ti Paquiçamba
Reunião na
                                  Aldeia Apyterewa
                                     - Ti Apyterewa

Reunião com os Xicrim - Ti Trincheira Bacajá
Reunião com caciques e líderes Kayapó
- Aldeia Kikretum

                                        Reunião da Aldeia dos Asurini do Xingu
                                                                - Ti Koatinemo
Reuniões nas Aldeias Ipixuna, Djuruãti e   Reunião na Aldeia Kararaô
Pakanhã Ti Araweté do Igarape Ipixuna      - Ti Kararô
Reunião na Aldeia Laranjal
- Ti Arara

                             Reunião na Aldeia Iriri
                               - Ti Cachoeira Seca
Participação Indígena da Audiência Pública em Altamira
Participação Indígena da Audiência Pública em Altamira

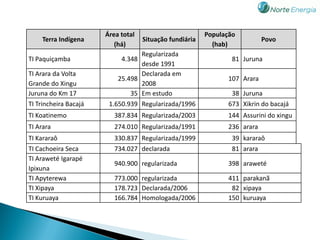

Área total                        População
    Terra Indígena                  Situação fundiária                      Povo
                          (há)                             (hab)
                                  Regularizada
TI Paquiçamba               4.348                                81 Juruna
                                  desde 1991
TI Arara da Volta                 Declarada em
                           25.498                               107 Arara
Grande do Xingu                   2008
Juruna do Km 17                35 Em estudo                      38 Juruna
TI Trincheira Bacajá    1.650.939 Regularizada/1996             673 Xikrin do bacajá
TI Koatinemo              387.834 Regularizada/2003             144 Assurini do xingu
TI Arara                  274.010 Regularizada/1991             236 arara
TI Kararaô                330.837 Regularizada/1999              39 kararaô
TI Cachoeira Seca         734.027 declarada                      81 arara
TI Araweté Igarapé
                          940.900 regularizada                  398 araweté
Ipixuna
TI Apyterewa              773.000 regularizada                  411 parakanã
TI Xipaya                 178.723 Declarada/2006                 82 xipaya
TI Kuruaya                166.784 Homologada/2006               150 kuruaya
UHE BELO MONTE
Aspectos Ambientais

A Norte Energia
tem compromisso
com a responsabilidade
socioambiental.

                         NORTE ENERGIA S. A.

Apresentação MME Belo Monte

  • 2.
    LOCALIZAÇÃO Volta Grande do Xingu Belo Monte Altamira Pará Transamazônica Vitória do Xingu Anapu Brasil Novo Altamira Senador José Porfírio
  • 3.
    BREVE HISTÓRICO  Estudo de Inventário do rio Xingu: realizados na década de 1970 com relatório técnico emitido no final de 1979  Estudos de Viabilidade – Primeira Fase: realizados na década de 1980 e relatório técnico emitido no final de 1988  Estudos de Viabilidade – Segunda Fase : realizados entre 2000 e 2002 (o eixo da barragem principal foi deslocado cerca de 70 km para montante) e relatório final emitido em Fevereiro de 2002  Revisão do Inventário emitido em 2005 e aprovado em 2008  Estudo de Impacto Ambiental: relatório submetido ao IBAMA em Fevereiro de 2009. Licença Prévia emitida em Fevereiro de 2010  Estudos de Viabilidade Complementares (Eletronorte/Eletrobrás) e Estudos de Otimização de Engenharia (EPE) em 2009  Leilão de Concessão da ANEEL em Abril de 2010: NORTE ENERGIA S/A vencedora do Leilão
  • 4.
  • 5.
  • 6.
    ALTERAÇÕES DO ARRANJOGERAL E DE PREMISSAS DE PROJETO  Eliminação do vertedouro complementar no Sítio Bela Vista, locando todo vertedouro no Sítio Pimental  Canal de Derivação único em lugar de canais em “Y” com 20 km de extensão sendo 16,5 km com fundo revestido em Concreto Compactado a Rolo.
  • 7.
    ÁREAS POTENCIAIS DEBOTA-FORAS E RECUPERAÇÃO DE ÁREAS EXPLORADAS - VIABILIDADE CANAL DE DERIVAÇÃO E DE JUNÇÃO Volumes de escavação: Escavação Comum: 104,5 x 106 m3 Escavação em rocha: 43,6 X 106 m3 -
  • 8.
    ÁREAS POTENCIAIS DEBOTA-FORAS E RECUPERAÇÃO DE ÁREAS EXPLORADAS – ARRANJO ATUAL CANAL DE DERIVAÇÃO Volumes de escavação: Escavação Comum: 67,0 x 106 m3 Escavação em rocha: 35,2 X 106 m3
  • 9.
    SÍTIOS SÍTIO BELO MONTE SÍTIO PIMENTAL
  • 10.
  • 11.
  • 12.
    CRONOGRAMA DA OBRA Atividades 2010 2011 2012 2013 2014 2015 2016 2017 2018 2019 Licença de Instalação Infraestrutura Obras Civis Montagens Casa de Força Complementar (1ª máquina) 2ª a 6ª máquinas Casa de Força Principal (1ª máquina) 2ª a 18ª máquinas
  • 13.
    HIDROGRAMA DE VAZÕESMÉDIAS DIÁRIAS POSTO ALTAMIRA – PERÍODO DE 1969 A 2000
  • 14.
  • 15.
    CARACTERIZAÇÃO DA REGIÃO Caracterização da Região
  • 16.
    MEIO SOCIOECONÔMICO  11municípios da Região do Médio Xingu compõem área de influência indireta: • Altamira (105.030), Senador José Porfírio (12.998), Anapu (20.493), Vitória do Xingu (13.480), Pacajá (40.052), Placas (23.930), Porto de Moz (33.951), Uruará (44.720), Brasil Novo (17.960), Gurupá (29.060) e Medicilândia (27.442) • 8 sedes municipais estão às margens da Rodovia Transamazônica  População de 369.116 habitantes (Censo IBGE, 2010)  Atividade econômica baseada em extrativismo vegetal (madeira e pesca) e agropecuária
  • 17.
    MUNICÍPIOS DA ÁREA DEINFLUÊNCIA VOLTA GRANDE DO XINGU
  • 18.
    COM A UHEBELO MONTE Compensação Financeira – CFURH Geração Anual Prevista = 39.089.748 MWh CFURH = 0,06 * 39.089.748 * R$ 64,69 = R$ 182.940.020,00 Municípios = 0,45 * 182.940.020,00 = R$ 82.323.009,00 •[Altamira (51,9%), Brasil Novo(0,1%) e Vitória do Xingu(48%) ] Estado = 0,45 * 182.940.020,00 = R$ 82.323.009,00
  • 19.
    Orçamento Anual (10^3R$) % da Compensação em Município Relação ao Compensação Orçamento de 2005 2008 2008 Financeira ALTAMIRA 60.512 84.459 42.726 50,6 VITÓRIA DO XINGU 6.763 10.600 39.515 372,8 BRASIL NOVO 11.069 19.197 82 0,4
  • 20.
  • 21.
    PROCESSO DE OCUPAÇÃO DA ÁREA DO ENTORNO DE ALTAMIRA Data de aquisição: Data de aquisição: Data de aquisição: 23/06/1987 20/07/1991 02/07/2008 Área desmatada estimada: Área desmatada estimada: Área desmatada estimada: 2.210,94 km² ou 7,03% 2.421,65 km² ou 7,70% 4.519,37 km² ou 14,37%
  • 22.
    Meios Físico eBiótico 2 0 0 1
  • 23.
  • 24.
    PROCESSO DE LICENCIAMENTO Caracterização da Região
  • 25.
    CRONOLOGIA  Janeiro 2006– Solicitado pela ELETROBRÁS a abertura do processo de licenciamento no IBAMA  Setembro 2009 – emissão do Parecer Técnico da Funai  Fevereiro 2010 – emissão da Licença Prévia pelo IBAMA (LP 342)  Abril 2010 – Realização de Leilão pela Aneel  Julho 2010 – Protocolado no Ibama o Plano Básico Ambiental e o pedido de Licença de Instalação para os Canteiros  Setembro 2010 – Protocolados no IBAMA o Plano Básico Ambiental e o pedido de Licença de Instalação  Entre set/2010 – jan/2011 – Análise do PBA Instalações Iniciais  Janeiro/2011 – emissão da Licença de Instalação de Canteiros (LI 770) e de autorizações pertinentes  Entre fev/2011 até o presente – discussão do PBA e atendimento às condicionantes LP para emissão da LI geral
  • 26.
    Estudos de ImpactoAmbiental - EIA e Rima •Estudos de Limnologia e Qualidade das Águas; •Levantamentos Topobatimétricos e de Medição de Vazão; Termo de Referência MEIO FÍSICO •Levantamento Topográfico das Cavernas; •Estudos de Remanso; •Estudos de Modelagem Hidráulica e Ecológica Diagnósticos Análise dos Impactos • Levantamentos de Fauna e Flora (aquática e terrestre) • Levantamentos de Mastofauna terrestre e aquática, MEIO BIÓTICO Herpetofauna e Pequenos mamíferos, Avifauna, Prognóstico Invertebrados terrestres e Quirópteros • Campanhas de Campo: ciclo hidrológico • Pesquisa Censitária para a Área Diretamente Planos e Programas Afetada; Ambientais • Pesquisa socioantropológica para a Área MEIO SÓCIO- Diretamente Afetada e a Área Influência Direta. ECONÔMICO • Estudos específicos relativos a diversos temas: saúde, patrimônio arqueológico, transporte, EIA RIMA saneamento, lazer e turismo; Processo de Licenciamento
  • 27.
    AUDIÊNCIAS PÚBLICAS E INTERAÇÃO SOCIAL Participantes Local Credenciados Estimados Altamira 2.250 5.700 Brasil Novo 609 1.100 Vitoria do Xingu 879 1.500 Belém 622 950  27.500 visitas de mobilização por agentes de comunicação  Promoção de 210 reuniões  Reuniões com instituições que fazem parte do licenciamento ambiental e financiadores do projeto
  • 28.
  • 29.
    PRINCIPAIS IMPACTOS  Formaçãode dois reservatórios  Construção de canal  Controle de vazão na Volta Grande  Relocação populacional  Organização territorial, uso do solo, infra-estrutura urbana  Atração de contingente populacional  Geração de energia elétrica  Desenvolvimento sustentável da região  Geração de emprego e renda
  • 30.
    REDUÇÃO DA QUANTIDADE DEÁGUA ABAIXO DA BARRAGEM
  • 31.
    REDUÇÃO DA QUANTIDADE DE ÁGUA A JUSANTE DA BARRAGEM  Respeitar a sazonalidade necessária para manutenção da biota aquática na Volta Grande do rio Xingu  Identificar os principais indicadores ambientais condicionadores do Hidrograma Ecológico Sustentável.
  • 32.
    DESCARGAS MÉDIAS MENSAIS NO TRECHO DE VAZÃO REDUZIDA VAZÕES MÍNIMAS A JUSANTE DO SÍTIO PIMENTAL (m³/s) Hidrograma Jan Fev Mar Abr Mai Jun Jul Ago Set Out Nov Dez A 1100 1600 2500 4000 1800 1200 1000 900 750 700 800 900 B 1100 1600 4000 8000 4000 2000 1200 900 750 700 800 900 MÍNIMA 444 REGISTRADA
  • 34.
  • 35.
    ÁREA URBANA AFETADA Serãoalagadas as baixadas dos igarapés Altamira, Panelas e Ambé, que hoje são inundadas na época das cheias
  • 36.
  • 37.
    ÁREA URBANA AFETADA Local Imóveis Pessoas Igarapé Altamira 2001 7.675 Igarapé Ambé 2211 7.250 Igarapé Panelas 75 244 Orla 460 1.251 Totais 4747 16.420
  • 38.
  • 39.
  • 40.
    ÁREA URBANA AFETADA Bairro Igarapé Ambé Cheia máxima: 03/1980 Cheia: 03/2000 Vazão: 32.330 m3/s Vazão: 26.274 m3/s cota: 99,27m cota: 98,37m cota: 97,00m
  • 41.
  • 42.
    SÃO ‘AFETADOS’ NAÁREA URBANA (atende ao Decreto 7.342 de 26/10/2010)
  • 43.
  • 45.
    NÚMEROS DO PBA MEIO SÓCIO- ESPECIFICAÇÃO MEIO FÍSICO MEIO BIÓTICO TOTAL ECONOMICO PLANOS 7 (em ambos os meios) 7 14 PROGRAMAS 14 11 29 5 PROJETOS 12 30 44 86
  • 46.
  • 47.
    PLANO DE CONSERVAÇÃO DOS ECOSSISTEMAS Estudo da Projeção TERRESTRES do Desmatamento Programa de Programa de Desmatamento e Programa de Programa de Conservação e Limpeza das Áreas dos Conservação da Compensação Manejo da Flora Reservatórios Fauna Terrestre Ambiental Projeto de Projeto de Apoio às Projeto de Ações de Delineamento da Projeto de Criação Demolição e Implantação e Projeto de Capacidade de de Unidades de Desinfecção de Manejo de Unidade Desmatamento Mercado Madeireiro Conservação Estruturas e de Conservação e Certificação de Edificações Existente Madeira Projeto de Projeto de Mitigação de Projeto de Projeto de Projeto de Salvamento e Projeto de Projeto de Impactos pela Monitoramento Monitoramento Afugentamento Aproveitamento Monitoramento Monitoramento Perda de da de Mamíferos de Fauna Científico da da Avifauna de Quirópteros Indivíduos da Herpetofauna Terrestres Fauna Fauna por Atropelamento Projeto de Controle do Projeto de Projeto de Projeto de Zoonoses Resgate e Formação de Monitoramento Aproveitamento Banco de de Florestas de Científico da Germoplasma Terra Firme Flora Condicionante da LP
  • 49.
  • 50.
    ÁREA RURAL AFETADA Local Imóveis População Rurais Margem direita 261 487 Margem esquerda 171 569 Ilhas 209 449 Canais 600 1317 Totais 1241 2822
  • 51.
    SÃO ‘AFETADOS’ NAÁREA RURAL (atende ao Decreto 7.342 de 26/10/2010)
  • 52.
    Foi prevista a“CARTA DE CRÉDITO” após negociações com os atingidos
  • 53.
    AÇÕES ANTECIPATÓRIAS ESEUS PROGRAMAS ASSOCIADOS PLANO DE ATENDIMENTO À POPULAÇÃO ATINGIDA Programa de Monitoramento da População Migrante Programa de Capacitação da Mão-de-obra Programas de Negociação e Aquisição de Terras e Benfeitorias nas Áreas Rurais e Urbanas PLANO DE REQUALIFICAÇÃO URBANA Reforma/Construção Equipamentos de Saúde e Educação, bem como saneamento Coleta e Destinação dos Resíduos Sólidos PLANO DE RELACIONAMENTO COM A POPULAÇÃO Programa de Interação e Comunicação Social PLANO DE SAÚDE PÚBLICA Programa de Vigilância Epidemiológica Prevenção e Controle de Doenças PLANO DE VALORIZAÇÃO DO PATRIMÔNIO Programa de Salvamento Arqueológico
  • 54.
    IMPACTOS E AÇÕES PROPOSTAS COMUNIDADES INDÍGENAS
  • 55.
    TERRAS INDÍGENAS DA ÁREASDE INFLUÊNCIA (FUNAI)
  • 56.
    A UHE BELOMONTE E AS TERRAS INDÍGENAS ÁREA DIRETAMENTE AFETADA
  • 57.
    COMPONENTE INDÍGENA: QUATRO CONJUNTOSDE TERRAS INDÍGENAS  Terras Indígenas na área considerada diretamente afetada – Paquiçamba, Arara da Volta Grande do Xingu, Juruna do Km 17.  Terras que estão geograficamente mais distantes do empreendimento – Trincheira Bacajá; Apyterewa, Araweté do Igarapé Ipixuna, Koatinemo, Kararaô, Arara e Cachoeira Seca.  Famílias indígenas residentes em Altamira e na Volta Grande do Xingu.  Terras ocupadas pelos Kayapó - A Terra Indígena Kayapó situa-se a 530 km a montante do remanso do reservatório de Belo Monte.  Comunidades indígenas habitantes das terras a serem diretamente impactadas indicaram os pesquisadores para executar os estudos etnoecológicos.  Equipes constituídas por profissionais solicitados pelos indígenas com participação de indígenas indicados pela comunidade.  Realizadas quarenta e uma (41) reuniões documentadas em áudio e vídeo, na fase de apresentação e debate do projeto.
  • 58.
    •PROGRAMA DE MONITORAMENTODA POPULAÇÃO MIGRANTE BALCÃO DE ATENDIMENTO (Vitória do Xingu, Altamira e Móvel) Total Geral de todos os balcões = 10.887 Número de Migrantes cadastrados: * Altamira = 97 Migrantes Cadastrados * Vitória do Xingu = 04 Migrantes Cadastrados * Balcão de Atendimento Móvel =17 Migrantes Cadastrados * Somando um total de 118 Migrantes Cadastrados que corresponde a 1,1% do número total de cadastrados. (Fonte: 4º relatório das ações antecipatórias)
  • 59.
    ESTUDOS SOCIOAMBIENTAIS DO COMPONENTE INDÍGENA Terras e Área Indígena Situação Fundiária Área Total (ha) População(hab.) TI Paquiçamba Regularizada 4.348 81 TI Arara V. Grande Xingu Declarada 25.498 107 Grupo Juruna do km 17 em estudo 35 38 TI Trincheira Bacajá regularizada 1.650.939 673 TI Koatinemo regularizada 387.834 144 TI Arara regularizada 274.010 236 TI Kararaô regularizada 330.837 39 TI Cachoeira Seca declarada 734.027 81 TI Araweté Ig. Ipixuna regularizada 940.900 398 TI Apyterewa regularizada 773.000 411 Total - 5.121.428 2.208
  • 60.
    PROGRAMA DE CAPACITAÇÃODE MÃO-DE-OBRA Dez/2010 Jan/2011 Fev/2011 Mar/2011 Nome do Curso Nº Nº Turmas Nº Turmas Nº Turmas Turmas 1. Noções de Assistente 2 2 1 1 Administrativo 1. Noções de Auxiliar 2 2 1 1 Administrativo 1. Noções de Ferreiro 1 1 Armador 1. Noções de Instalações 1 2 1 Hidráulicas 1. Noções de Mecânico de 1 1 Automóveis 1. Noções em Auxiliar de 1 1 1 Mecânico de Automóvel 1. Técnicas de Eletricidade 2 2 2 Predial Totais 4 8 8 9
  • 61.
    ESTUDOS ETNOECOLÓGICOS  Nãohaverá inundação de Terra Indígena;  Vazão controlada no rio Xingu na Volta Grande;  Participação das Comunidades nos estudos e proposições;  Diagnóstico: história dos grupos, relações com os recursos naturais, relações com outros grupos;  Identificação dos possíveis impactos;  Propostas de compensações e mitigações diante das possíveis mudanças com Belo Monte;  Ouvidas as Comunidades Indígenas com a participação da Funai e do Ibama.
  • 62.
    Reunião na AldeiaJuruna Reunião na Aldeia Arara - Ti Paquiçamba da Volta Grande do Xingu
  • 63.
    Reunião na AldeiaPykayaká Reunião na Aldeia - Ti Trincheira Bacajá Juruna do Km 17
  • 64.
    Reunião na AldeiaArara da Volta Grande Do Xingu Reunião na Aldeia Juruna - Ti Paquiçamba
  • 65.
    Reunião na Aldeia Apyterewa - Ti Apyterewa Reunião com os Xicrim - Ti Trincheira Bacajá
  • 66.
    Reunião com caciquese líderes Kayapó - Aldeia Kikretum Reunião da Aldeia dos Asurini do Xingu - Ti Koatinemo
  • 67.
    Reuniões nas AldeiasIpixuna, Djuruãti e Reunião na Aldeia Kararaô Pakanhã Ti Araweté do Igarape Ipixuna - Ti Kararô
  • 68.
    Reunião na AldeiaLaranjal - Ti Arara Reunião na Aldeia Iriri - Ti Cachoeira Seca
  • 69.
    Participação Indígena daAudiência Pública em Altamira
  • 70.
    Participação Indígena daAudiência Pública em Altamira
  • 71.
    Área total População Terra Indígena Situação fundiária Povo (há) (hab) Regularizada TI Paquiçamba 4.348 81 Juruna desde 1991 TI Arara da Volta Declarada em 25.498 107 Arara Grande do Xingu 2008 Juruna do Km 17 35 Em estudo 38 Juruna TI Trincheira Bacajá 1.650.939 Regularizada/1996 673 Xikrin do bacajá TI Koatinemo 387.834 Regularizada/2003 144 Assurini do xingu TI Arara 274.010 Regularizada/1991 236 arara TI Kararaô 330.837 Regularizada/1999 39 kararaô TI Cachoeira Seca 734.027 declarada 81 arara TI Araweté Igarapé 940.900 regularizada 398 araweté Ipixuna TI Apyterewa 773.000 regularizada 411 parakanã TI Xipaya 178.723 Declarada/2006 82 xipaya TI Kuruaya 166.784 Homologada/2006 150 kuruaya
  • 72.
    UHE BELO MONTE AspectosAmbientais A Norte Energia tem compromisso com a responsabilidade socioambiental. NORTE ENERGIA S. A.
