Apresentação ADIT - Brasil
OUC Região Porto do Rio de Janeiro
Florianópolis - Outubro/2011

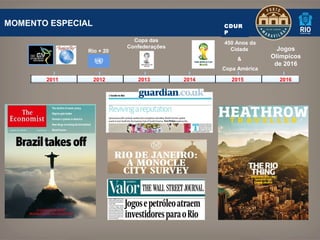

MOMENTO ESPECIAL                                   CDUR
                                                   P
                              Copa das             450 Anos da
                            Confederações            Cidade         Jogos
                 Rio + 20
     CV                                                           Olímpicos
                                                        &
                                                                   de 2016
                                                   Copa América

          2011     2012        2013         2014      2015          2016

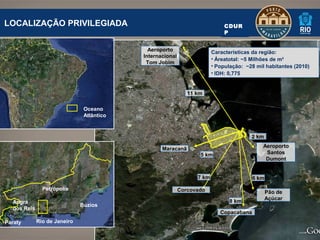

LOCALIZAÇÃO PRIVILEGIADA                                                     CDUR
                                                                             P


                                             Aeroporto                  Características da região:
                                           Internacional
                                                                        • Áreatotal: ~5 Milhões de m²
                                            Tom Jobim
                                                                        • População: ~28 mil habitantes (2010)
                                                                        • IDH: 0,775


                                                              11 km

                               Oceano
                               Atlântico


                                                                                       2 km
                                                                                            Aeroporto
                                                  Maracanã
                                                                  5 km                       Santos
                                                                                             Dumont


                                                                 7 km                   6 km
               Petrópolis                                  Corcovado                           Pão de
                                                                                               Açúcar
  Angra                                                                        8 km
                              Búzios
  dos Reis
                                                                           Copacabana
Paraty       Rio de Janeiro

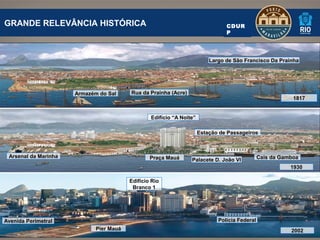

GRANDE RELEVÂNCIA HISTÓRICA                                                     CDUR
                                                                                P




                                                                          Largo de São Francisco Da Prainha




                      Armazém do Sal     Rua da Prainha (Acre)
                                                                                                           1817


                                                 Edifício “A Noite”

                                                                      Estação de Passageiros



 Arsenal da Marinha                              Praça Mauá                                    Cais da Gamboa
                                                                 Palacete D. João VI
                                                                                                          1930

                                         Edifício Rio
                                          Branco 1




Avenida Perimetral                                                           Polícia Federal
                             Píer Mauá                                                                    2002

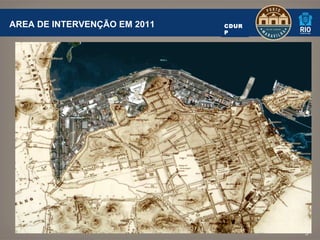

AREA DE INTERVENÇÃO EM 2011   CDUR
                              P




                                     5
SITUAÇÃO ATUAL   CDUR
                 P

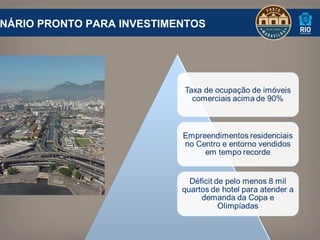

NÁRIO PRONTO PARA INVESTIMENTOS

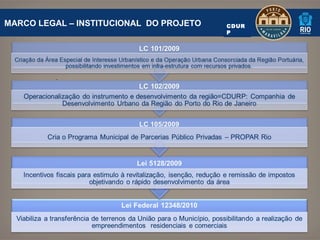

MARCO LEGAL – INSTITUCIONAL DO PROJETO   CDUR
                                         P




          .

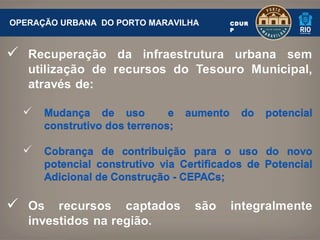

OPERAÇÃO URBANA DO PORTO MARAVILHA   CDUR
                                     P

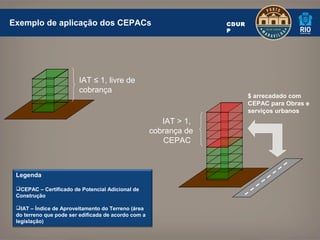

Exemplo de aplicação dos CEPACs                                    CDUR
                                                                   P




                        IAT ≤ 1, livre de
                        cobrança
                                                                          $ arrecadado com
                                                                          CEPAC para Obras e
                                                                          serviços urbanos
                                                        IAT > 1,
                                                     cobrança de
                                                        CEPAC



 Legenda

 CEPAC – Certificado de Potencial Adicional de
 Construção

 IAT – Índice de Aproveitamento do Terreno (área
 do terreno que pode ser edificada de acordo com a
 legislação)

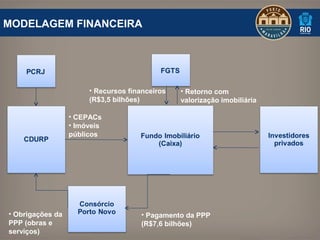

MODELAGEM FINANCEIRA




                       • Recursos financeiros   • Retorno com
                       (R$3,5 bilhões)          valorização imobiliária

                  • CEPACs
                  • Imóveis
                  públicos




• Obrigações da                      • Pagamento da PPP
PPP (obras e                         (R$7,6 bilhões)
serviços)

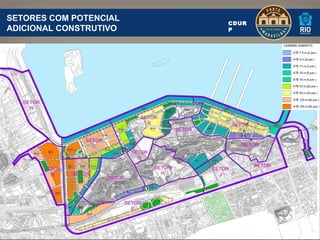

SETORES COM POTENCIAL
                        CDUR
ADICIONAL CONSTRUTIVO   P

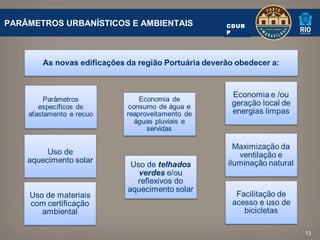

PARÂMETROS URBANÍSTICOS E AMBIENTAIS   CDUR
                                       P




                                              13

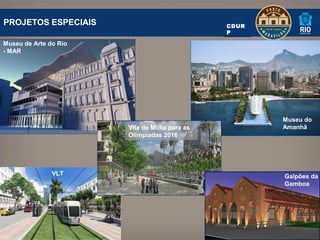

PROJETOS ESPECIAIS                             CDUR
                                               P

Museu de Arte do Rio
- MAR




                                                      Museu do
                       Vila de Mídia para as          Amanhã
                       Olimpíadas 2016




               VLT                                    Galpões da
                                                      Gamboa

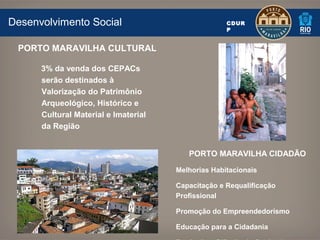

Desenvolvimento Social                              CDUR
                                                    P


 PORTO MARAVILHA CULTURAL

      3% da venda dos CEPACs
      serão destinados à
      Valorização do Patrimônio
      Arqueológico, Histórico e
      Cultural Material e Imaterial
      da Região


                                         PORTO MARAVILHA CIDADÃO

                                      Melhorias Habitacionais

                                      Capacitação e Requalificação
                                      Profissional

                                      Promoção do Empreendedorismo

                                      Educação para a Cidadania

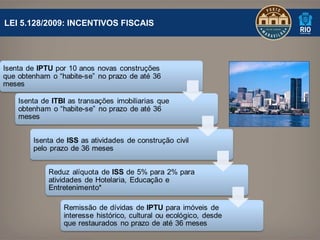

LEI 5.128/2009: INCENTIVOS FISCAIS

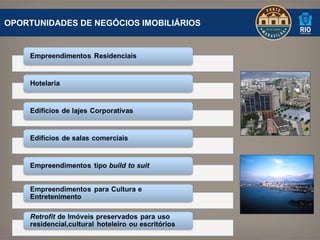

OPORTUNIDADES DE NEGÓCIOS IMOBILIÁRIOS

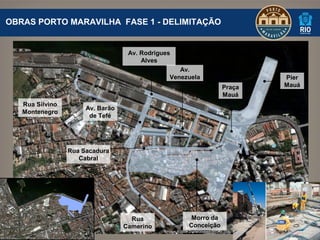

OBRAS PORTO MARAVILHA FASE 1 - DELIMITAÇÃO


                                   Av. Rodrigues
                                       Alves
                                                  Av.
                                               Venezuela                Píer
                                                                Praça   Mauá
                                                                Mauá
   Rua Silvino
                      Av. Barão
   Montenegro
                       de Tefé




                 Rua Sacadura
                    Cabral




                                    Rua              Morro da
                                  Camerino          Conceição

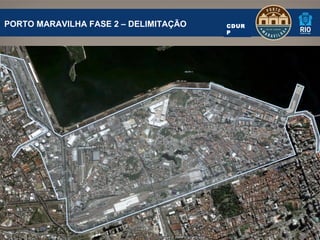

PORTO MARAVILHA FASE 2 – DELIMITAÇÃO   CDUR
                                       P
FASE 2 – ESCOPO (EXECUÇÃO VIA PPP)   CDUR
                                     P

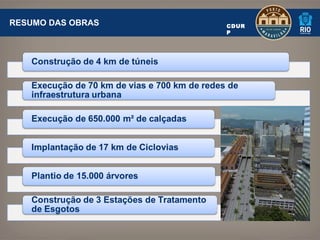

RESUMO DAS OBRAS   CDUR
                   P

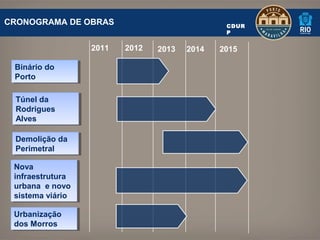

CRONOGRAMA DE OBRAS                             CDUR
                                                P


                   2011   2012   2013   2014   2015

 Binário do
 Binário do
 Porto
 Porto

 Túnel da
  Túnel da
 Rodrigues
  Rodrigues
 Alves
  Alves

 Demolição da
 Demolição da
 Perimetral
 Perimetral

 Nova
  Nova
 infraestrutura
  infraestrutura
 urbana e novo
  urbana e novo
 sistema viário
  sistema viário

 Urbanização
  Urbanização
 dos Morros
  dos Morros
Nova Infraestrutura Viária e de Transportes




                               VLT
                        Novas Vias                 Novo
                    BRT Transbrasil             Terminal de
                                                Passageiros
                           Supervia
                              Metro
                  Paradas de Ônibus
                Terminals de Ônibus



                                                     Fase 1
                                       Fase 2




          N

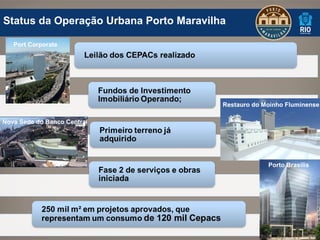

Status da Operação Urbana Porto Maravilha

   Port Corporate




                                        Restauro do Moinho Fluminense

Nova Sede do Banco Central




                                                     Porto Brasilis

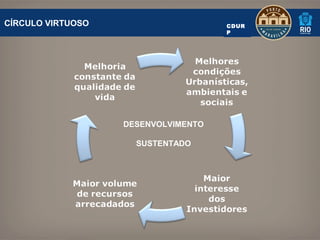

CÍRCULO VIRTUOSO                     CDUR
                                     P




                   DESENVOLVIMENTO

                     SUSTENTADO
Muito Obrigado !                               CDUR
                                               P


                        Mais Informações
             Site                                Email
    www.portomaravilha.com.br              cdurp@cdurp.com.br




       Twitter                                   Blog
 @portomaravilha.com                        blogportomaravilha.com
