Apresentação ADIT - Brasil OUC Região Porto do Rio de Janeiro Florianópolis - Outubro/2011
CDURP  MOMENTO ESPECIAL Rio + 20 Copa das Confederações 450 Anos da Cidade  &  Copa América Jogos Olímpicos de 2016 CV 2011 2012 2013 2014 2015 2016

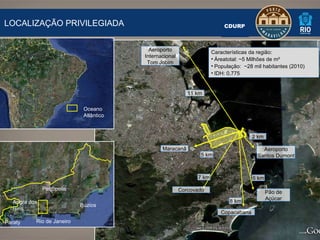

CDURP  Maracanã Corcovado Copacabana Pão de Açúcar Aeroporto Santos Dumont Aeroporto Internacional Tom Jobim 11 km 5 km 7 km 2 km 8 km 6 km Oceano Atlântico LOCALIZAÇÃO PRIVILEGIADA Características da região: Áreatotal: ~5 Milhões de m² População:  ~28 mil habitantes (2010) IDH: 0,775 Rio de Janeiro Petrópolis Angra dos Reis Búzios Paraty
GRANDE RELEVÂNCIA HISTÓRICA 1817 Armazém do Sal Rua da Prainha (Acre) Largo de São Francisco Da Prainha CDURP 1930 Arsenal da Marinha Praça Mauá Edifício “A Noite” Palacete D. João VI Estação de Passageiros Cais da Gamboa Avenida Perimetral 2002 Edifício Rio Branco 1 Píer Mauá Polícia Federal

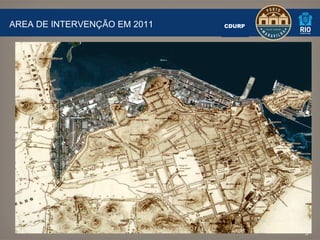

CDURP  AREA DE INTERVENÇÃO EM 2011

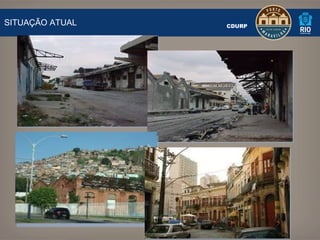

SITUAÇÃO ATUAL CDURP

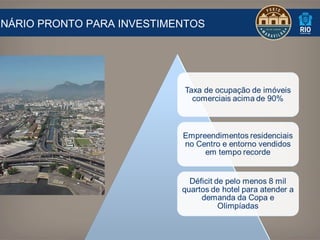

CENÁRIO PRONTO PARA INVESTIMENTOS

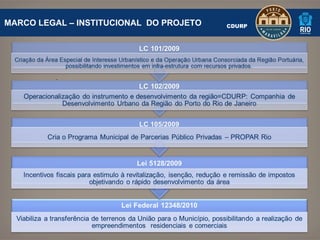

MARCO LEGAL – INSTITUCIONAL  DO PROJETO .  CDURP

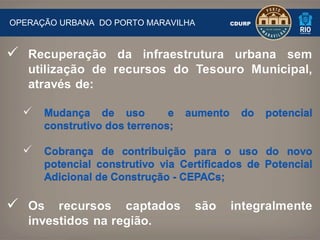

OPERAÇÃO URBANA  DO PORTO MARAVILHA CDURP

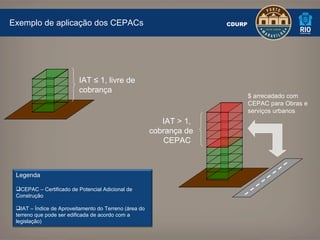

IAT  ≤  1, livre de cobrança IAT > 1,  cobrança de CEPAC  Exemplo de aplicação dos CEPACs $ arrecadado com CEPAC para Obras e serviços urbanos CDURP  Legenda CEPAC – Certificado de Potencial Adicional de Construção IAT – Índice de Aproveitamento do Terreno (área do terreno que pode ser edificada de acordo com a legislação)

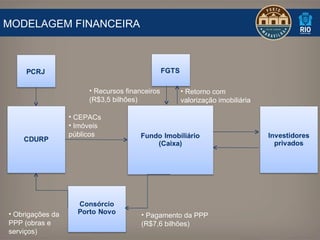

MODELAGEM FINANCEIRA CEPACs Imóveis públicos Recursos financeiros (R$3,5 bilhões) Pagamento da PPP (R$7,6 bilhões) Obrigações da PPP (obras e serviços) Retorno com valorização imobiliária

SETORES COM POTENCIAL  ADICIONAL CONSTRUTIVO  CDURP

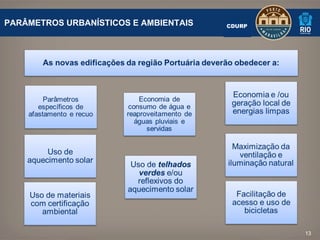

PARÂMETROS URBANÍSTICOS E AMBIENTAIS CDURP

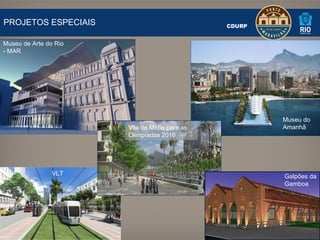

PROJETOS ESPECIAIS CDURP Museu de Arte do Rio - MAR Museu do Amanhã Vila de Mídia para as Olimpíadas 2016 Galpões da Gamboa VLT

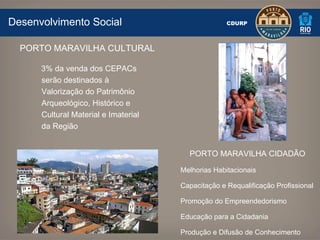

Desenvolvimento Social CDURP  3% da venda dos CEPACs serão destinados à Valorização do Patrimônio Arqueológico, Histórico e Cultural Material e Imaterial da Região PORTO MARAVILHA CULTURAL PORTO MARAVILHA CIDADÃO Melhorias Habitacionais  Capacitação e Requalificação Profissional Promoção do Empreendedorismo Educação para a Cidadania Produção e Difusão de Conhecimento

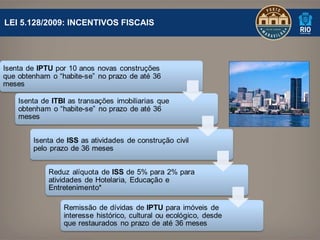

LEI 5.128/2009: INCENTIVOS FISCAIS

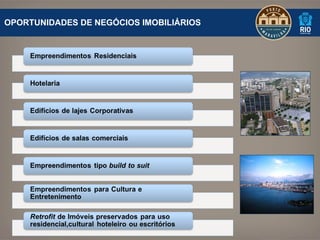

OPORTUNIDADES DE NEGÓCIOS IMOBILIÁRIOS
OBRAS PORTO MARAVILHA  FASE 1 - DELIMITAÇÃO Av. Rodrigues Alves Av. Venezuela Av. Barão de Tefé Rua Camerino Rua Sacadura Cabral Morro da Conceição Praça Mauá Píer Mauá Rua Silvino Montenegro

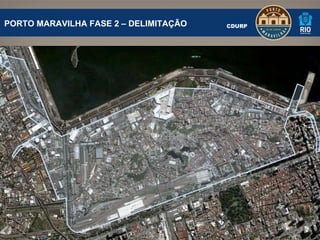

PORTO MARAVILHA FASE 2 – DELIMITAÇÃO CDURP

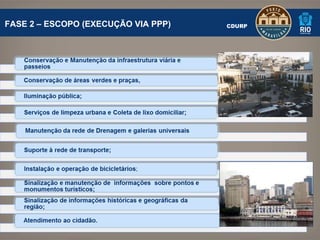

FASE 2 – ESCOPO (EXECUÇÃO VIA PPP) CDURP

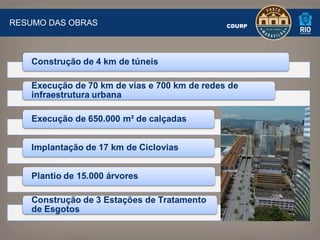

RESUMO DAS OBRAS  CDURP

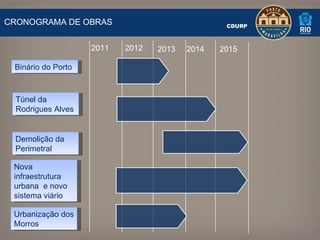

2011 2012 2013 2014 2015 CRONOGRAMA DE OBRAS CDURP  Binário do Porto Túnel da Rodrigues Alves Nova infraestrutura urbana  e novo sistema viário  Urbanização dos Morros Demolição da Perimetral

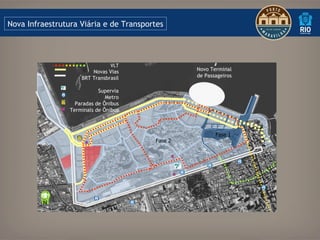

Nova Infraestrutura Viária e de Transportes VLT Novas Vias BRT Transbrasil Supervia Metro Paradas de Ônibus Terminals de Ônibus Novo Terminal de Passageiros Fase 1 Fase 2 N

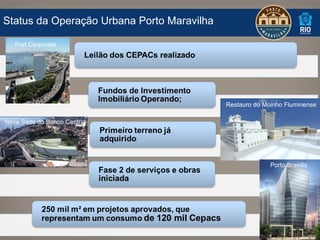

Status da Operação Urbana Porto Maravilha Port Corporate Restauro do Moinho Fluminense Porto Brasilis Nova Sede do Banco Central

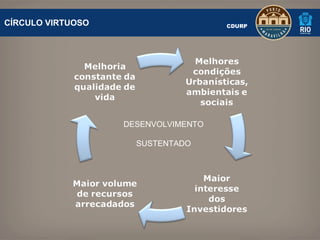

CÍRCULO VIRTUOSO CDURP DESENVOLVIMENTO SUSTENTADO
Muito Obrigado ! CDURP Mais Informações www.portomaravilha.com.br Site Blog blogportomaravilha.com Twitter @portomaravilha.com Email [email_address]
