FACULDADES DE TECNOLOGIA SENAC DE SANTA CATARINA
TECNÓLOGO EM GESTÃO DA TECNOLOGIA DA INFORMAÇÃO

          WILLIAM MICHEL SCHUMACHER
             THIAGO LUIZ JEREMIAS
            PAULO CESAR DOS SANTOS

                WTP FLORIPA WEB

              Florianópolis, Junho de 2010
SUMÁRIO

3.    TERMO DE ABERTURA DO PROJETO
8.    ESCOPO
12.   PLANO DE GERENCIAMENTO DO ESCOPO
17.   ESTRUTURA ANALITICA DO PROJETO
21.   DESCRIÇÃO DA ESTRUTURA ANALITICA DO PROJETO
33.   PLANO DE GERENCIAMENTO DE RECURSOS HUMANOS
37.   PLANO DE GERENCIAMENTO DA QUALIDADE
40.     PLANO DE GERENCIAMENTO DA COMUNICAÇÃO
43.     PLANO DE GERENCIMANETO DE CUSTOS
45.     PLANO DE GERENCIMANTO DE RISCO
53.     PLANO DE GERENCIAMENTO DE TEMPO
56.     PLANO DE GERENCIAMENTO DE AQUISIÇÕES
61.     DECLARAÇÃO DO TRABALHO DO CONTRATO

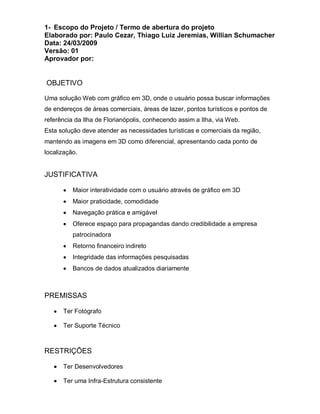

1- Escopo do Projeto / Termo de abertura do projeto
Elaborado por: Paulo Cezar, Thiago Luiz Jeremias, Willian Schumacher
Data: 24/03/2009
Versão: 01
Aprovador por:

OBJETIVO

Uma solução Web com gráfico em 3D, onde o usuário possa buscar informações
de endereços de áreas comerciais, áreas de lazer, pontos turísticos e pontos de
referência da Ilha de Florianópolis, conhecendo assim a Ilha, via Web.
Esta solução deve atender as necessidades turísticas e comerciais da região,
mantendo as imagens em 3D como diferencial, apresentando cada ponto de
localização.

JUSTIFICATIVA

          Maior interatividade com o usuário através de gráfico em 3D
          Maior praticidade, comodidade
          Navegação prática e amigável
          Oferece espaço para propagandas dando credibilidade a empresa
          patrocinadora
          Retorno financeiro indireto
          Integridade das informações pesquisadas
          Bancos de dados atualizados diariamente

PREMISSAS

      Ter Fotógrafo

      Ter Suporte Técnico

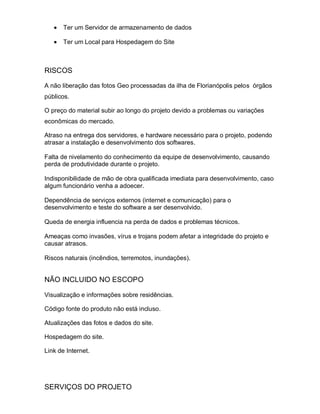

RESTRIÇÕES

      Ter Desenvolvedores

      Ter uma Infra-Estrutura consistente

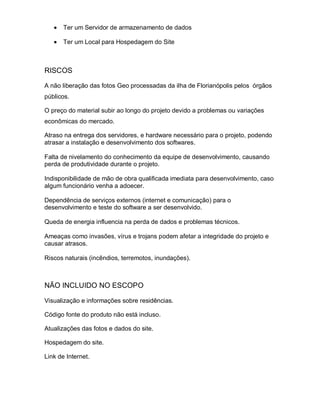

Ter um Servidor de armazenamento de dados

       Ter um Local para Hospedagem do Site

RISCOS

A não liberação das fotos Geo processadas da ilha de Florianópolis pelos órgãos
públicos.

O preço do material subir ao longo do projeto devido a problemas ou variações
econômicas do mercado.

Atraso na entrega dos servidores, e hardware necessário para o projeto, podendo
atrasar a instalação e desenvolvimento dos softwares.

Falta de nivelamento do conhecimento da equipe de desenvolvimento, causando
perda de produtividade durante o projeto.

Indisponibilidade de mão de obra qualificada imediata para desenvolvimento, caso
algum funcionário venha a adoecer.

Dependência de serviços externos (internet e comunicação) para o
desenvolvimento e teste do software a ser desenvolvido.

Queda de energia influencia na perda de dados e problemas técnicos.

Ameaças como invasões, vírus e trojans podem afetar a integridade do projeto e
causar atrasos.

Riscos naturais (incêndios, terremotos, inundações).

NÃO INCLUIDO NO ESCOPO

Visualização e informações sobre residências.

Código fonte do produto não está incluso.

Atualizações das fotos e dados do site.

Hospedagem do site.

Link de Internet.

SERVIÇOS DO PROJETO

     Busca de Informações

     Propaganda

PRODUTOS DO PROJETO

     Informações diversas sobre o local que está sendo visualizado no mapa.

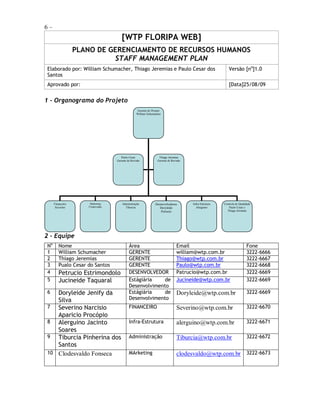

EQUIPE

  o Gerentes do Projeto (Paulo César, William Schumacher e Thiago Jeremias)

  o Desenvolvedor (Chefe do Setor: Petrucio Estrimondolo Bondino

     Estagiários: Jucineide Taquaral, Doryleide Jenify da Silva)

  o Financeiro (Responsável: Severino Narcisio Aparicio Procópio)

  o Marketing (Clodesvaldo Fonseca)

  o Infra-Estrutura (Alerguino Jacinto Soares)

  o Administração (Tiburcia Pinherina dos Santos)

GERENTE DO PROJETO

- Paulo Cesar

     Envolvimento e disponibilidade quanto ao Projeto

     Ser o responsável pelo andamento do Projeto

     Responsabilidade perante aos contratos e acertos aos patrocinadores e
     demais envolvidos.

 RESPONSABILIDADES

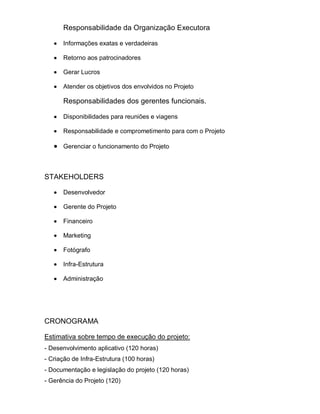

     Responsabilidades do Cliente

     Cumprir conforme o contrato e escopo do projeto
Responsabilidade da Organização Executora

      Informações exatas e verdadeiras

      Retorno aos patrocinadores

      Gerar Lucros

      Atender os objetivos dos envolvidos no Projeto

      Responsabilidades dos gerentes funcionais.

      Disponibilidades para reuniões e viagens

      Responsabilidade e comprometimento para com o Projeto

      Gerenciar o funcionamento do Projeto

STAKEHOLDERS

      Desenvolvedor

      Gerente do Projeto

      Financeiro

      Marketing

      Fotógrafo

      Infra-Estrutura

      Administração

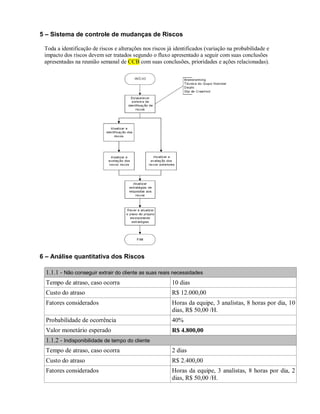

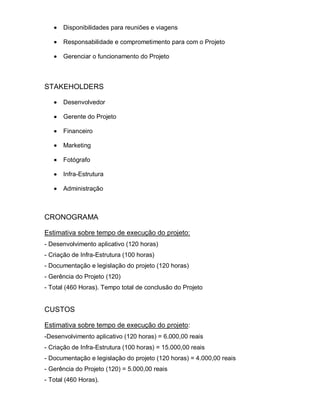

CRONOGRAMA

Estimativa sobre tempo de execução do projeto:
- Desenvolvimento aplicativo (120 horas)
- Criação de Infra-Estrutura (100 horas)
- Documentação e legislação do projeto (120 horas)
- Gerência do Projeto (120)

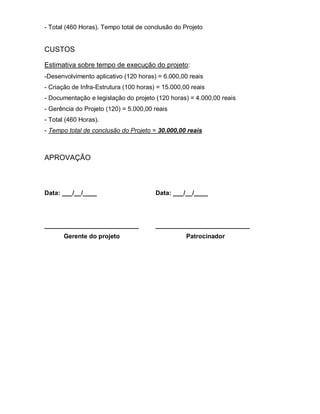

- Total (460 Horas). Tempo total de conclusão do Projeto

CUSTOS

Estimativa sobre tempo de execução do projeto:
-Desenvolvimento aplicativo (120 horas) = 6.000,00 reais
- Criação de Infra-Estrutura (100 horas) = 15.000,00 reais
- Documentação e legislação do projeto (120 horas) = 4.000,00 reais
- Gerência do Projeto (120) = 5.000,00 reais
- Total (460 Horas).

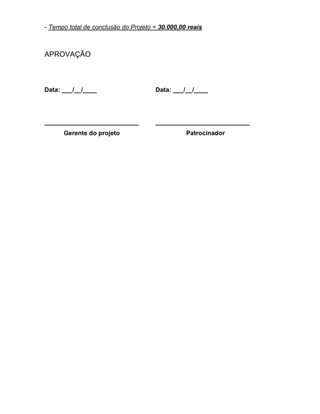

- Tempo total de conclusão do Projeto = 30.000,00 reais

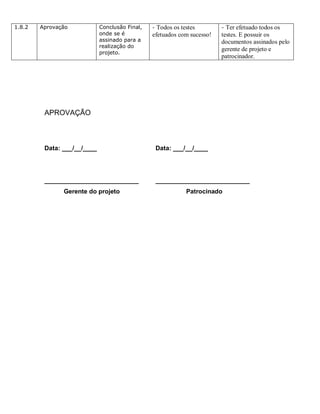

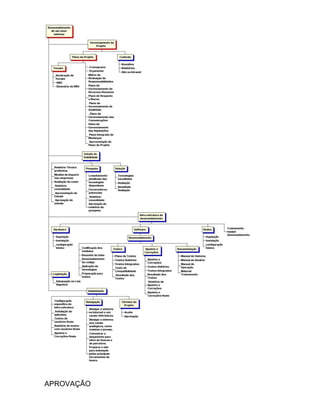

APROVAÇÃO

Data: ___/__/____                       Data: ___/__/____

___________________________             ___________________________
       Gerente do projeto                          Patrocinador
2- PLANO DO PROJETO
Elaborado por: Paulo Cezar, Thiago Luiz Jeremias, Willian Schumacher
Data: 24/03/2009
Versão: 01
Aprovador por:

OBJETIVO

Uma solução Web com gráfico em 3D, onde o usuário possa buscar informações
de endereços de áreas comerciais, áreas de lazer, pontos turísticos e pontos de
referência da Ilha de Florianópolis, conhecendo assim a Ilha, via Web.
Esta solução deve atender as necessidades turísticas e comerciais da região,
mantendo as imagens em 3D como diferencial, apresentando cada ponto de
localização.

JUSTIFICATIVA

          Maior interatividade com o usuário através de gráfico em 3D
          Maior praticidade, comodidade
          Navegação prática e amigável
          Oferece espaço para propagandas dando credibilidade a empresa
          patrocinadora
          Retorno financeiro indireto
          Integridade das informações pesquisadas
          Bancos de dados atualizados diariamente

PREMISSAS

      Ter Fotógrafo

      Ter Suporte Técnico

RESTRIÇÕES

      Ter Desenvolvedores

      Ter uma Infra-Estrutura consistente
Ter um Servidor de armazenamento de dados

     Ter um Local para Hospedagem do Site

SERVIÇOS DO PROJETO

     Busca de Informações

     Propaganda

PRODUTOS DO PROJETO

     Informações diversas sobre o local que está sendo visualizado no mapa.

GERENTE DO PROJETO

- Paulo Cesar

     Envolvimento e disponibilidade quanto ao Projeto

     Ser o responsável pelo andamento do Projeto

     Responsabilidade perante aos contratos e acertos aos patrocinadores e
     demais envolvidos.

 RESPONSABILIDADES

     Responsabilidades do Cliente

     Cumprir conforme o contrato e escopo do projeto

     Responsabilidade da Organização Executora

     Informações exatas e verdadeiras

     Retorno aos patrocinadores

     Gerar Lucros

     Atender os objetivos dos envolvidos no Projeto

     Responsabilidades dos gerentes funcionais.
Disponibilidades para reuniões e viagens

      Responsabilidade e comprometimento para com o Projeto

      Gerenciar o funcionamento do Projeto

STAKEHOLDERS

      Desenvolvedor

      Gerente do Projeto

      Financeiro

      Marketing

      Fotógrafo

      Infra-Estrutura

      Administração

CRONOGRAMA

Estimativa sobre tempo de execução do projeto:
- Desenvolvimento aplicativo (120 horas)
- Criação de Infra-Estrutura (100 horas)
- Documentação e legislação do projeto (120 horas)
- Gerência do Projeto (120)
- Total (460 Horas). Tempo total de conclusão do Projeto

CUSTOS

Estimativa sobre tempo de execução do projeto:
-Desenvolvimento aplicativo (120 horas) = 6.000,00 reais
- Criação de Infra-Estrutura (100 horas) = 15.000,00 reais
- Documentação e legislação do projeto (120 horas) = 4.000,00 reais
- Gerência do Projeto (120) = 5.000,00 reais
- Total (460 Horas).
- Tempo total de conclusão do Projeto = 30.000,00 reais

APROVAÇÃO

Data: ___/__/____                     Data: ___/__/____

___________________________           ___________________________
      Gerente do projeto                         Patrocinador

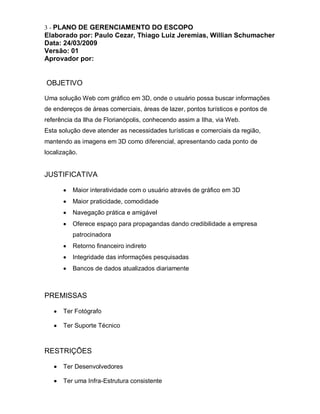

3 - PLANO DE GERENCIAMENTO DO ESCOPO
Elaborado por: Paulo Cezar, Thiago Luiz Jeremias, Willian Schumacher
Data: 24/03/2009
Versão: 01
Aprovador por:

OBJETIVO

Uma solução Web com gráfico em 3D, onde o usuário possa buscar informações
de endereços de áreas comerciais, áreas de lazer, pontos turísticos e pontos de
referência da Ilha de Florianópolis, conhecendo assim a Ilha, via Web.
Esta solução deve atender as necessidades turísticas e comerciais da região,
mantendo as imagens em 3D como diferencial, apresentando cada ponto de
localização.

JUSTIFICATIVA

          Maior interatividade com o usuário através de gráfico em 3D
          Maior praticidade, comodidade
          Navegação prática e amigável
          Oferece espaço para propagandas dando credibilidade a empresa
          patrocinadora
          Retorno financeiro indireto
          Integridade das informações pesquisadas
          Bancos de dados atualizados diariamente

PREMISSAS

      Ter Fotógrafo

      Ter Suporte Técnico

RESTRIÇÕES

      Ter Desenvolvedores

      Ter uma Infra-Estrutura consistente
Ter um Servidor de armazenamento de dados

       Ter um Local para Hospedagem do Site

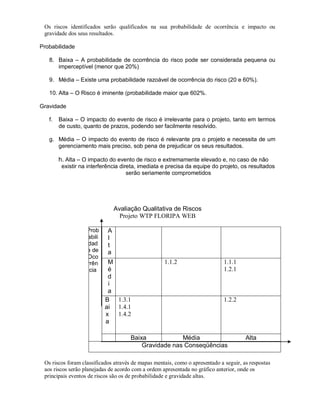

RISCOS

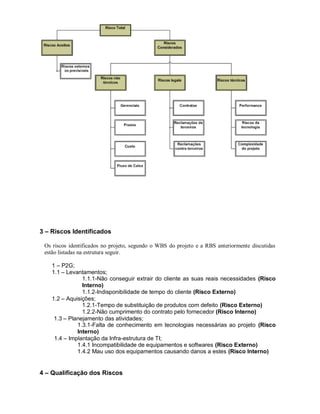

A não liberação das fotos Geo processadas da ilha de Florianópolis pelos órgãos
públicos.

O preço do material subir ao longo do projeto devido a problemas ou variações
econômicas do mercado.

Atraso na entrega dos servidores, e hardware necessário para o projeto, podendo
atrasar a instalação e desenvolvimento dos softwares.

Falta de nivelamento do conhecimento da equipe de desenvolvimento, causando
perda de produtividade durante o projeto.

Indisponibilidade de mão de obra qualificada imediata para desenvolvimento, caso
algum funcionário venha a adoecer.

Dependência de serviços externos (internet e comunicação) para o
desenvolvimento e teste do software a ser desenvolvido.

Queda de energia influencia na perda de dados e problemas técnicos.

Ameaças como invasões, vírus e trojans podem afetar a integridade do projeto e
causar atrasos.

Riscos naturais (incêndios, terremotos, inundações).

NÃO INCLUIDO NO ESCOPO

Visualização e informações sobre residências.

Código fonte do produto não está incluso.

Atualizações das fotos e dados do site.

Hospedagem do site.

Link de Internet.

SERVIÇOS DO PROJETO
Busca de Informações

     Propaganda

PRODUTOS DO PROJETO

     Informações diversas sobre o local que está sendo visualizado no mapa.

EQUIPE

  o Gerentes do Projeto (Paulo César, William Schumacher e Thiago Jeremias)

  o Desenvolvedor (Chefe do Setor: Petrucio Estrimondolo Bondino

     Estagiários: Jucineide Taquaral, Doryleide Jenify da Silva)

  o Financeiro (Responsável: Severino Narcisio Aparicio Procópio)

  o Marketing Fotógrafo (Clodesvaldo Fonseca)

  o Infra-Estrutura (Alerguino Jacinto Soares)

  o Administração (Tiburcia Pinherina dos Santos)

GERENTE DO PROJETO

- Paulo Cesar

     Envolvimento e disponibilidade quanto ao Projeto

     Ser o responsável pelo andamento do Projeto

     Responsabilidade perante aos contratos e acertos aos patrocinadores e
     demais envolvidos.

 RESPONSABILIDADES

     Responsabilidades do Cliente

     Cumprir conforme o contrato e escopo do projeto
Responsabilidade da Organização Executora

      Informações exatas e verdadeiras

      Retorno aos patrocinadores

      Gerar Lucros

      Atender os objetivos dos envolvidos no Projeto

      Responsabilidades dos gerentes funcionais.

      Disponibilidades para reuniões e viagens

      Responsabilidade e comprometimento para com o Projeto

      Gerenciar o funcionamento do Projeto

STAKEHOLDERS

      Desenvolvedor

      Gerente do Projeto

      Financeiro

      Marketing

      Fotógrafo

      Infra-Estrutura

      Administração

CRONOGRAMA

Estimativa sobre tempo de execução do projeto:
- Desenvolvimento aplicativo (120 horas)
- Criação de Infra-Estrutura (100 horas)
- Documentação e legislação do projeto (120 horas)
- Gerência do Projeto (120)
- Total (460 Horas). Tempo total de conclusão do Projeto

CUSTOS

Estimativa sobre tempo de execução do projeto:
-Desenvolvimento aplicativo (120 horas) = 6.000,00 reais
- Criação de Infra-Estrutura (100 horas) = 15.000,00 reais
- Documentação e legislação do projeto (120 horas) = 4.000,00 reais
- Gerência do Projeto (120) = 5.000,00 reais
- Total (460 Horas).
- Tempo total de conclusão do Projeto = 30.000,00 reais

APROVAÇÃO

Data: ___/__/____                       Data: ___/__/____

___________________________             ___________________________
       Gerente do projeto                          Patrocinador

4- WBS/EAP
Elaborado por: Paulo Cezar, Thiago Luiz Jeremias, Willian Schumacher
Data: 24/03/2009
Versão: 01
Aprovador por:

1    Desenvolvimento de um novo sistema
     1.1         Gerenciamento do Projeto
     1.1.1       Plano do Projeto
     1.1.1.1     Escopo
     1.1.1.1.1 Declaração de Escopo
     1.1.1.1.2 WBS
     1.1.1.1.3 Dicionário da WBS
     1.1.1.2     Cronograma
     1.1.1.3     Orçamento
     1.1.1.4 Matriz de Atribuição de Responsabilidades
     1.1.1.5 Plano de Gerenciamento de Recursos Humanos
     1.1.1.6 Plano de Resposta a Riscos
     1.1.1.7     Plano de Gerenciamento da Qualidade
     1.1.1.8 . Plano de Gerenciamento das Comunicações
     1.1.1.9 Plano de Gerenciamento das Aquisições
     1.1.1.10 Plano Integrado de Mudanças
     1.1.1.11 Apresentação do Plano do Projeto
     1.1.2       Controle
     1.1.2.1 Reuniões
     1.1.2.2 Relatórios
     1.1.2.3 Site na Intranet
     1.2        Estudo da Viabilidade
     1.2.1      Relatório Técnico preliminar
     1.2.2      Medida de Impacto nas empresas
     1.2.3      Avaliação do custo
     1.2.4       Relatório consolidado
     1.2.5       Apresentação do Estudo
     1.2.6       Aprovação do estudo
     1.2.7      Pesquisa
     1.2.7.1 Levantamento detalhado das tecnologias disponíveis
     1.2.7.2 Fornecedores potenciais
     1.2.7.3     Relatório consolidado
     1.2.7.4 Aprovação do relatório da pesquisa
     1.2.8      Seleção
     1.2.8.1 Tecnologias escolhidas
     1.2.8.2 Avaliação
     1.2.8.3 Resultado Avaliação
     1.3        Infra-estrutura de desenvolvimento
     1.3.1       Hardware
     1.3.1.1 Aquisição
     1.3.1.2 instalação
     1.3.1.3 configuração básica
     1.3.2      Software
     1.3.2.1 Desenvolvimento
     1.3.2.1.1 Codificação dos módulos
     1.3.2.1.2 Desenho de telas
     1.3.2.1.3 Desenvolvimento do codigo
     1.3.2.1.4 Aplicação de tecnologias
     1.3.2.1.5 Preparação para testes
     1.3.2.1.6 Testes
     1.3.2.1.6.1           Plano de Testes
     1.3.2.1.6.2           Testes Unitários
     1.3.2.1.6.3           Testes Integrados
     1.3.2.1.6.4           Teste de Compatibilidade
     1.3.2.1.6.5            Resultado dos Testes
     1.3.2.1.7 Ajustes e Correções
     1.3.2.1.7.1           Ajustes e Correções
     1.3.2.1.7.2           Testes Unitários
     1.3.2.1.7.3           Testes Integrados
     1.3.2.1.7.4           Resultado dos Testes
     1.3.2.1.7.5            Relatório de Ajustes e Correções
     1.3.2.1.7.6           Ajustes e Correções finais

     1.3.2.1.8 Documentação
1.3.2.1.8.1        Manual do Sistema
1.3.2.1.8.2        Manual do Usuário
1.3.2.1.8.3        Manual de Operação
1.3.2.1.8.4        Material Treinamento
1.3.3      Redes
1.3.3.1 Aquisição
1.3.3.2 instalação
1.3.3.3 configuração básica
1.3.4      Treinamento equipe desenvolvimento

1.4       Legislação
1.4.1     Adequação as Leis Vigentes
1.5       Implantação
1.5.1     Configuração específica da infra-estrutura
1.5.2      Instalação do aplicativo
1.5.3     Testes de usuários finais
1.5.4     Relatório de testes com usuários finais
1.5.5     Ajustes e Correções finais
1.5.6     Divulgação
1.5.6.1   Divulgar o sistema na Internet e em canais eletrônicos.
1.5.6.2   Divulgar o sistema nos canais analógicos, como revistas e jornais.
1.5.6.3   Comunicar o lançamento para sites de buscas e de parceiros.
1.5.6.4   Preparar o site para indexação pelas principais ferramentas de busca.
1.5.7     Término do Projeto
1.5.7.1   Aceite
1.5.7.2   Aprovação
APROVAÇÃO
Data: ___/__/____             Data: ___/__/____

___________________________   ___________________________
      Gerente do projeto               Patrocinador

5 - DEAP
          Elaborado por: Paulo Cesar, Thiago Luiz Jeremias, William
          Schumacher
          Data: 18/11/2009
          Versão: 01

                                                      DEAP

ID        Nome                    Descrição           Critérios P/ Aceite       Indicadores
1         Ilha de Florianópolis   Uma solução         - Link de Internet de     - Link de 10,00Mbs
          em 3D                   WEB, onde o         alta velocidade           - WEB 2.0
                                  usuário possa       - WEB                     - Imagem gráfica em
                                  buscar              - Imagem gráfica          3dimensões.
                                  informações         - Desenvolvimento do      - Adobe Flash
                                  sobre um            site em flash             - Cumprir todos os
                                  determinado local                             indicadores abaixo (1.1
                                  da Ilha de                                    até o 1.8.2)
                                  Florianópolis.
1.1       Gerenciamento do        Gerenciar todas     - Atender os requisitos   - Cumprir os requisitos do
          Projeto                 as fases e etapas   do projeto.               indicador 1.1.1.1 até o
                                  do projeto                                    1.1.1.2
1.1.1     Plano do Projeto        Define como o       - Gerenciar o que foi     - Ferramentas de Auxilio
                                  projeto é           determinado no            no Controle do Projeto
                                  executado,          indicador 1.1.1.1         com o MSProject
                                  monitorado,                                   - Documento contendo
                                  controlado e                                  todas as informações do
                                  encerrado                                     plano do projeto
1.1.1.1   Escopo                  Definição de        - Baseado no Escopo do    - Ajuste do contraste e
                                  todas as tarefas    projeto                   brilho das fotos, tamanho
                                  necessárias para    - Revisado                padrão 640x 480.
                                  o                   - Clareza                 - Fonte Arial, tamanho
                                  desenvolvimento     - Imagens tratadas        12.
                                  do projeto                                    - Ferramentas de Auxilio
                                                                                na edição e tratamento
                                                                                das imagens com o
                                                                                Photoshop e Corel Drawn.
1.1.1.1   Declaração de           É composto dos      - Empenho e               - Relatório elaborado
.1        Escopo                  processos para      Comprometimento das       semanalmente para servir
                                  garantir que o      equipes com o Projeto;    como ponto de referência
                                  projeto inclua      - Organização             e determinar que
                                  todo o trabalho     - Revisão                 atividade não esta
                                  exigido             - Qualidade               incluída ou é necessária
                                                                                no projeto.

1.1.1.1   WBS                     É uma               - Atividades detalhadas   - Documento
.2                                ferramenta de       em ordem cronológica      impresso e assinado
                                  decomposição do     - Backup digital e
                                  trabalho do         impresso
                                                                                pelo gerente do
                                  projeto em partes   - Organização             projeto.
manejáveis          - Qualidade
                                                     -Não exceder 100-
                                                     200 elementos
                                                     terminais
1.1.1.1   Dicionário da WBS      Documento que       - Decomposição           - Manual com as
.3                               descreve cada       hierárquica orientada    informações específicas
                                 elemento da WBS     ao serviço do projeto    sobre cada produto e
                                                     - Facilitar o            serviço do projeto
                                                     entendimento das         destinado ao responsável
                                                     pessoas                  de cada equipe.

1.1.1.2   Cronograma             É o planejamento    - Estabelecer tempo      - Cumprir a ordem
                                 e controle em       - Clareza                cronológica do escopo do
                                 que são definidas   - Objetividade           projeto.
                                 e detalhadas as     -Comprometimento         - Documentação.
                                 atividades a        -Eficiência
                                 serem
                                 executadas
                                 durante um
                                 período estimado.
1.1.1.3   Orçamento              É o plano           - Dentro dos valores     - Documento com a
                                 financeiro          estimados no escopo      análise do orçamento e
                                 estratégico de      - Despesas e Receitas    dos planos Estratégicos,
                                 uma                 - Informações            Táticos e Operacionais.
                                 administração       coletadas, visando       - Planilhas eletrônicas
                                 para determinado    alcançar as metas da     - Relatórios
                                 exercício.          empresa.

1.1.1.4   Matriz de atribuição   Mostra as           - Organização            - Possuir um documento
          de                     responsabilidades   - Responsabilidade dos   estabelecendo a função
          responsabilidades      por fases do        envolvidos               especifica de cada
                                 projeto             - Tarefas para cada      membro da equipe.
                                                     membro da equipe
                                                     - Comprometimento

1.1.1.5   Plano de               Planejar e          - Organização            - Identificar e documentar
          Gerenciamento de       gerenciar           - Comprometimento        as funções,
          Recursos Humanos       recursos            - Objetividade           responsabilidades e
                                 humanos no          -Clareza                 relações hierárquicas do
                                 contexto dos        -Eficiência              projeto.
                                 projetos            - Responsabilidades      - Acompanhamento do
                                                                              desempenho dos
                                                                              membros da equipe
                                                                              - Feedback semanal
1.1.1.6   Plano de               Análise             - Organização            - Impacto do Negócio
          Gerenciamento de       qualitativa e       - Comprometimento        - Definição dos Processos
          Riscos                 quantitativa, o     - Objetividade           - Tamanha experiência do
                                 planejamento de     -Clareza                 pessoal
                                 respostas, a        -Eficiência              - Características do perfil
                                 monitoração e o     - Analises               dos clientes
                                 controle do risco   - Respostas
                                 será estruturado    - mudanças dos
                                 e realizado ao      requisitos
                                 longo do ciclo de   - alta rotação do
                                 vida do projeto.    pessoal
                                                     - expectativas não
                                                     satisfeitas

1.1.1.7   Plano de             Descreve como a      - Responsabilidades         - Documento com os itens
          Gerenciamento da     equipe de            - Organização               de melhoria continua do
          Qualidade            gerenciamento de     - Comprometimento           projeto.
                               projetos             - Objetividade              - Documento contendo a
                               implementará a       - Satisfazer as             política de qualidade da
                               política de          necessidades do cliente     organização.
                               qualidade da         - Esclarecer todas as
                               organização          duvidas antes de
                               executora            começar a produzir

1.1.1.8   Plano de             Faz parte ou é       - Organização               - Documento que
          Gerenciamento das    um plano auxiliar    - Qualidade                 contenha um
          Comunicações         do plano de          - Classificação da          procedimento de como
                               gerenciamento do     Informação                  classificar a informação
                               projeto              - Objetividade              dentro da empresa.
                                                    - Responsabilidades         - Gerenciador de
                                                                                documentos Ex: Wiki
1.1.1.9   Plano de             Descreve como        -   Estabelecer parcerias   - Documento que
          Gerenciamento das    os processos de      -   Superar expectativas    contenha as novas
          Aquisições           aquisição serão      -   Confiabilidade          aquisições.
                               gerenciados          -   Responsabilidade        - Relatório que controle
                               desde o              -   Garantias               as aquisições de clientes
                               desenvolvimento      -   Organização             externos como
                               da documentação                                  compradores e
                               de aquisição até                                 fornecedores.
                               o encerramento
                               do contrato
1.1.1.1   Plano integrado de   É um processo        - Revisão de todas as       - Relatório que contenha
0         mudanças             contínuo que o       solicitações de             os itens para a revisão
                               gerente completa     Mudanças                    das solicitações de
                               para garantir que    - Analise de Impacto        mudanças.
                               o projeto            - Riscos                    - atualização do escopo
                               prossiga do início
                               ao fim – é a
                               atividade diária
                               de completar o
                               trabalho do
                               projeto.
1.1.1.1   Apresentação do      Mostrar a idéia      -   Organização             - Resultados financeiros
1         plano do projeto     do projeto           -   Responsabilidade        - Aspectos Legais
                                                    -   Objetividade            - Fatores Tecnológicos
                                                    -   Clareza                 - Padrões de qualidade
1.1.2     Controle             A função             -   Organização             - Disponibilizar
                               controlar consiste   -   Objetividade            orçamentos antes do
                               em averiguar se      -   Responsabilidade        início dos gastos
                               as atividades                                    - Evitar o numero
                               efetivas estão de                                excessivo de relatórios e
                               acordo com as                                    análises.
                               atividades que                                   - Documento que
                               foram                                            contenhas as estimativas
                               planejadas.                                      de custos, prazos e
                                                                                qualidade realistas.
1.1.2.1   Reuniões             Evento para          - Planejadas com            - Documentar tudo o que
                               acertar as           horários, locais e datas    for concordado e
                               pendências e         pré-determinadas            apresentado.
                               discutir             - Apresentações             - Slides em Power Point.
                               informações          - Clareza                   - Gravação de video
- Objetividade             conferência
1.1.2.2   Relatórios           Arquivos que       - Descrição (Nome,         - Documentos impressos
                               formalizam os      cargo, função e setor).    e digitais autenticados.
                               acontecimentos     - Objetividade             -
                                                  - Clareza
                                                  - Informações
                                                  Classificadas
1.1.2.3   Site na Internet     Disponibilidade    - Disponível em tempo      - Contrato com a
                               via Web das        integral                   prestadora de serviços de
                               informações        - garantia de              internet
                                                  disponibilidade            - SLAs defenidos

1.2       TAP                  Autoriza           - Clareza                  - Documento assinado
                               formalmente o      - Organização              pelos gerentes.
                               projeto ou uma     - Objetividade
                               fase do projeto    - Informações
                                                  Classificadas
                                                  - Glossário
1.2.1     Estudo da            Uma etapa de um    - Pesquisas de Mercado     - Relatório com os dados
          viabilidade          Plano de                                      levantados.
                               Negócios
1.2.2     Relatório técnico    Informações        - Organização              - Pode ser apresentado
          preliminar           técnicas que não   - Objetividade             em formato de planilha
                               são oficiais       - Clareza                  ou texto, ou documento
                                                  - Apresentação com         impresso.
                                                  sete dias de
                                                  antecedência.

1.2.3     Medida de impactos   Prevenção de       - Analise semanal das      - Criptografia assimétrica
          nas empresas         danos a empresa    informações de             com uma chave de
                                                  mercado                    1024bytes;
                                                  - Criptografia dos dados   - Backup na fita DAT
                                                  - Backup                   - Software de analise de
                                                                             mercado
1.2.4     Relatório            Informações        - Organização              - Documento que
          Consolidado          agregadas          - Objetividade             contenha as informações,
                                                  - Clareza                  com local, fonte dos
                                                  - As informações           dados, data.
                                                  agregadas somente          Relatório impresso.
                                                  acolhidas por membros
                                                  da direção.
1.2.5     Apresentação do      Apresentação das   - Organização              - Pode ser apresentado
          estudo               informações        - Objetividade             em formato de planilha,
                               analisadas         - Clareza                  texto, slides ou
                                                  - Apresentado somente      documento impresso.
                                                  nas reuniões pré
                                                  estabelecidas

1.2.6     Aprovação do         Analisadas as      - Organização              - Pode ser apresentado
          estudo               informações e      - Objetividade             em formato de planilha,
                               tomada decisão     - Clareza                  texto, slides ou
                                                  - Apresentado somente      documento impresso.
                                                  nas reuniões pré-
                                                  estabelecidas
                                                  - Aprovação pelo
                                                  gerente do projeto
1.2.7     Pesquisa              Levantamento de    - Acompanhar novas       - Pode ser apresentado
                                informações        tecnologias no ramo.     em formato de planilha,
                                                   - Informações sobre      texto, slides ou
                                                   finanças e tendências    documento impresso.
                                                   de mercado;              - Utilização de software
                                                   -                        para a pesquisa.
1.2.7.1   Levantamento          Pesquisa           - Organização            - Pode ser apresentado
          detalhado das         detalhada da       - Objetividade           em formato de planilha,
          tecnologias           tecnologia         - Clareza                texto, slides ou
          disponíveis                              - Custo beneficio        documento impresso.
                                                   - Qualidade              - Utilização de software
                                                   - Interoperabilidade     para a pesquisa.
1.2.7.2   Fornecedores          Escolha dos        - Custo beneficio        - Contrato de prestação
          potenciais            fornecedores que   - Qualidade do produto   de serviços
                                irão suprir as     e serviço
                                necessidades do    - Tempo de resposta
                                projeto            - Melhor garantia

1.2.7.3   Relatório             Informações        - Organização            - Documento impresso
          consolidado           agregadas          - Objetividade           assinado pelos gerentes;
                                                   - Clareza

1.2.7.4   Aprovação do          Aprovar o          -   Organização          - Documento impresso
          relatório da          relatório          -   Objetividade         assinado pelos gerentes;
          pesquisa              pesquisado         -   Clareza
                                                   -   Qualidade

1.2.8     Seleção               Escolher os        - Custo beneficio        - Apresentação do
                                melhores           - Qualidade              resultado da avaliação
                                métodos            - Organização            impresso ou digital
                                                   - acessibilidade
                                                   - Disponibilidade
1.2.8.1   Tecnologias           Ferramentas        - Preço                  -Contrato de níveis de
          escolhidas            tecnológicas que   - Custo beneficio        serviço
                                serão utilizadas   - Qualidade              -
                                no projeto         - Disponibilidade
                                                   - Suporte técnico
                                                   - Garantia
1.2.8.2   Avaliação             Avaliar as         - Classificação das
                                informações        Informações              - Implantação do padrão
                                                   - Integridade            ISO 9001:2000
                                                   - Qualidade
1.2.8.3   Resultado Avaliação   Mostrar o          -   Organização          - Procedimento visando a
                                resultado          -   Objetividade         qualidade das
                                decidido           -   Clareza              informações.
                                                   -   Integridade

1.3       Escopo                Definição de       - Organização            - Documento contendo
                                todas as tarefas   - Objetividade           todas tarefas
                                necessárias para   - Responsabilidade       desenvolvidas no projeto.
                                o                  - Tempo
                                desenvolvimento    - Qualidade
                                do projeto.        - De acordo com o
                                                   PMBOK
1.3.1     Pesquisa              Estudo das         - Responsabilidade       - Pode ser apresentado
Inovações e           - Segurança                em formato de planilha,
                                tendências            - Acompanhar novas         texto, slides ou
                                                      tecnologias no ramo.       documento impresso.
                                                      - Informações sobre        - Utilização de software
                                                      finanças e tendências      para a pesquisa.
                                                      de mercado

1.3.2     Seleção               Tecnologia            -   Organização            - Apresentação do
                                escolhida para o      -   Segurança              resultado da avaliação
                                desenvolvimento       -   Custo beneficio        impresso ou digital
                                da solução.           -   Qualidade
                                                      -   acessibilidade
                                                      -   Disponibilidade
1.4       Infra-Estrutura de    Interface usada       -   Desempenho             - Tempo de resposta de
          Desenvolvimento       pelos                 -   Facilidade no uso      no máximo 5 segundos.
                                administradores       -   Segurança
                                do sistema na
                                construção do
                                software à utilizar
                                na solução.
1.4.1     Hardware              Aquisição de                                     - Cada imóvel
                                Equipamentos          - De acordo com cada       acompanhara um texto
                                para suprir a         assunto                    com sua descrição
                                solução em            - Distribuição agradável   juntamente com no
                                desenvolvimento.                                 mínimo 3 fotos.

1.4.1.1   Aquisição              Comprar              - De acordo com a          - Cada produto adquirido
                                equipamentos,         necessidade                acompanhará nota fiscal,
                                softwares para a      - Delegar a compra         termo de garantia
                                utilização no         para algum setor da        - Contrato
                                projeto.              empresa
                                                      - Preço mais acessível
                                                      -Segurança
                                                      - Pesquisas de mercado
1.4.1.2   Instalação            Guia de como          - Organização              - Documento que
                                proceder              - Objetividade             contenha os passos para
                                corretamente na       - Responsabilidade         proceder corretamente.
                                instalação do         - Clareza
                                hardware.
1.4.1.3   Configuração Básica   Onde se               - De acordo com as         - Compatibilidade com as
                                estabelece as         necessidades básicas       plataformas Windows,
                                configurações         descritas no escopo do     Linux, Mac, 32 e 64 Bits.
                                mínimas para o        projeto
                                software.

1.4.2     Software              È a solução final,
                                produto a ser         -   Desempenho              - Tempo de resposta de
                                comercializado;       -   Facilidade no uso      no máximo 5 segundos
                                Composto por          -   Segurança              para usuários de banda
                                todas as              -   Compatibilidade        larga.
                                atividades            -   Usabilidade            - Acesso ao conteúdo do
                                estabelecidas no      -   Acessibilidade         site sem necessidade de
                                escopo do                                        cadastramento.
                                projeto.                                         - Adquirir certificados de
                                                                                 segurança.
1.4.2.1     Desenvolvimento    Conjuntos de         - Comprometimento
                               itens,               dos desenvolvedores         - Documentação do
                               ferramentas e os     - Organização              software
                               membros do           -                          - Linguagens c, c++,
                               projeto                                         Java, Flash, php

1.4.2.1.1 Codificação dos      Encripitar os        - Responsabilidade         - Segurança assimétrica
            Módulos            módulos para ter     - Segurança                - Criptografia RSA
                               uma segurança        - Organização              - Documento que
                               contra fraudes,      - Classificação das        contenha os
                               etc.                 informações entre os       procedimentos de
                                                    membros do projeto         classificação e segurança
                                                    - Confidencialidade        das informações.
1.4.2.1.2 Desenho de Telas     Meio de como as      - Organização              - Ferramentas de edição
                               imagens e telas      - Objetividade             de imagens como:
                               vão ser              - Clareza                  Photoshop, Corel Drawn;
                               desenhadas.          - Uma mistura de cores
                                                    frias e quentes
1.4.2.1.3 Desenvolvimento do   Código que será      - Organização              - Documento contendo os
            Código             executado toda       - Objetividade             processos passo a passo
                               vez que o            - Responsabilidade         durante o
                               software for         - Segurança                desenvolvimento do
                               adquirido.           - Integridade              software;
                                                    - Confidencialidade        - Relatórios com datas
                                                    - Acesso somente por       pré determinadas
                                                    desenvolvedores e
                                                    gerentes do projeto;
1.4.2.1.4 Aplicação de         Novas                - Organização              - Contrato de Suporte e
            Tecnologias        tecnologias no       - Responsabilidade         Garantia
                               projeto, dentro      - Custo beneficio          - TCP/IP e UDP
                               de redes,            - Tipos de topologias      - Topologia em anel
                               softwares,           - Protocolos
                               hardwares etc.
1.4.2.1.5 Preparação para      Preparar a equipe    - Organização              - Documento que
            Testes             para que possa       - Objetividade             contenha o registro dos
                               ser efetuado os      - Responsabilidade         testes realizados
                               testes               - Clareza
                               requisitados.        - Durante três dias os
                                                    testes serão realizados
                                                    com horário e local pré
                                                    determinados
                                                    - Participação de alguns
                                                    usuários
1.4.3.1.1 Testes               Testes realizados    - Respeitar os             - O teste deve ser
                               para verificar e     problemas:                 realizado com 10
                               testar se todas as     Inadequação              usuários, com diferentes
                               funcionalidades        Inconsistência           níveis de conhecimento
                               do portal estão        Resposta inesperada      computacional: avançado,
                               dentro dos             Ambigüidade              intermediários e leigos.
                               padrões e se         - Identificar o que o
                               alcançaram o         usuário pode, quer e
                               objetivo             deve fazer.

1.4.3.1.2                      Define por etapas    - Organização              - Documento que
            Plano de Testes    o que deve ser       - Objetividade             contenha todos os planos
                               testado no           - Responsabilidade         de testes, metodologias,
projeto e no        - Clareza                 procedimentos pré
                                 software.           - Segurança               determinados e um
                                                     - Elaborado pelo          glossário;
                                                     gerente do projeto
1.4.3.1.3 Testes Unitários       São testes feitos   - Organização             - Relatórios diários em
                                 apenas em           - Objetividade            forma de texto e planilhas
                                 unidades            - Responsabilidade
                                 selecionadas do     - Segurança
                                 projeto ou          - realizados somente
                                 software.           pelos desenvolvedores
                                                     do software
1.4.3.1.4 Testes Integrados      São testes que      - Organização             - Documento que
                                 testam a            - Objetividade            contenha todos os planos
                                 integridade do      - Responsabilidade        de testes, metodologias,
                                 sistema.            - Segurança               procedimentos pré
                                                     - realizados somente      determinados e um
                                                     pelos desenvolvedores     glossário;
                                                     do software e usuários    - Interoperabilidade entre
                                                     escolhidos                os sistemas Linux,
                                                     aleatoriamente            Windows e Mac OS

1.4.3.1.5 Resultados dos         Resultado Final     - Ser aprovado pelo       - Documento com todos
         testes                  para verificar se   gerente do projeto e      os testes realizados
                                 os testes foram     sponsor                   anteriormente pelos
                                 positivos ou                                  usuários e
                                 negativos.                                    desenvolvedores do
                                                                               sistema
1.4.3.1.6 Relatório de Ajustes   Após efetuar        - Organização             - Relatório que
         e Correções             todos os testes     - Objetividade            contenham ajustes e
                                 com os              - Responsabilidade        correções a serem
                                 envolvidos, fazer   - Revisão acompanhada     executadas.
                                 os ajustes e as     pelo gerente do setor e   - Apresentar relatório
                                 correções se        do projeto                especificado sobre o local
                                 necessárias.        - Expor a todos os        a ser ajustado e
                                                     membros do projeto o      corrigido;
                                                     que deve ser ajustado e
                                                     corrigido.
                                                     - Confidencialidade
                                                     entre os envolvidos do
                                                     projeto
1.4.3.1.7 Ajustes e Correções    Usado para
                                 descobrir           - Respeitar os              - O usuário encontra a
                                 problemas no site   problemas:                informação que deseja.
                                 e interação           Inadequação             - Relatório que
                                 humano-               Inconsistência          contenham ajustes e
                                 computador.           Resposta inesperada     correções a serem
                                                       Ambigüidade             executadas.
                                                     - Identificar o que o     - Apresentar relatório
                                                     usuário pode, quer e      especificado sobre o local
                                                     deve fazer.               a ser ajustado e
                                                                               corrigido;
1.4.3.2.1 Documentação          Todas as partes     - Documentação
                                ligadas ao          impressa                  - De acordo com o PMI.
                                projeto,            - Detalhada e clara       - Ter o documento
                                referentes a        - Autenticidade           assinado pelo Gerente de
                                licenças e          - Integridade             projeto.
                                regulamentações,    - Clareza
                                ligado a
                                legislação.

1.4.3.2.2 Manual do Sistema     Documento onde      - Organização             - Guia com capa,
                                se encontra todos   - Objetividade            sumário, introdução,
                                os processos de     - Responsabilidade        especificar métodos de
                                como funciona o     - Clareza                 uso e um glossário do
                                sistema.            - Integridade             sistema.
                                                    - Autenticidade
1.4.3.2.3 Manual do Usuário     Documento onde      - Organização             - Guia com capa,
                                se encontra todos   - Objetividade            sumário, introdução,
                                os processos de     - Responsabilidade        especificar métodos de
                                como funciona o     - Clareza                 uso e um glossário do
                                usuário.            - Integridade             sistema.
                                                    - Autenticidade
1.4.3.2.4 Manual de             Documento onde      - Organização             - Guia com capa,
          Operação              se encontra como    - Objetividade            sumário, introdução,
                                se opera o          - Responsabilidade        especificar métodos de
                                software.           - Clareza                 operação e um glossário
                                                    - Integridade             do sistema.
                                                    - Autenticidade
1.4.3.2.5 Material de           Onde se localiza    - Organização             - Documentos onde irá
          Treinamento           todos os            - Objetividade            detalhar todos os passos
                                materiais           - Responsabilidade        do treinamento.
                                disponíveis para    - Clareza
                                o treinamento       - Integridade
                                dos envolvidos.     - Autenticidade
1.4.4     Redes                 Serve para          - Atender os requisitos   - Se for realizado tudo
                                garantir a infra-   do Projeto.               dentro do previsto,
                                estrutura                                     conforme descrito no
                                apropriada para o                             plano de projeto.
                                site.

1.4.4.1   Aquisição             Guia de como        -   Detalhado             - Estabelecer contratos
                                adquirir o          -   Clareza               com fornecedores
                                software.           -   Objetividade          internos e externos para
                                                    -   Organização           mobilizar, comprar ou
                                                                              alugar recursos para o
                                                                              projeto.
1.4.4.2   Instalação            Guia de como        -   Detalhado             - Especificar quando
                                instalar            -   Clareza               necessitamos de tal
                                corretamente o      -   Objetividade          serviço, como deve ser o
                                software.           -   Organização           procedimento de
                                                                              instalação, topologia da
                                                                              rede.
1.4.4.3   Configuração Básica   Onde se             -   Detalhado             - Configurações entre os
                                estabelece as       -   Clareza               sistemas operacionais
                                configurações       -   Objetividade          Windows, Linux e Mac
                                mínimas para o      -   Organização           OS;
                                software.           -   Testar diferentes     - Layout dos banners,
configurações para           links e imagens do site
                                                      determinar qual se
                                                      adapta ao usuário final
1.4.4.4   Treinamento,           Tem como             - Atender o cronograma       - Se for realizado tudo
          Equipe e               objetivo obter       do projeto.                  dentro do previsto,
          Desenvolvimento        boas práticas                                     conforme descrito no
                                 entre os                                          plano de projeto.
                                 colaboradores
                                 durante o
                                 projeto.
1.5       Legislação             Leis que regem       - Verificar se a             - Se for realizado tudo
                                 os processos e       documentação está            dentro do previsto,
                                 atribuições do       regulamentada.               conforme descrito no
                                 projeto.                                          plano de projeto.

1.5.1     Adequação as Leis      Estar dentro da      - Consultar o advogado       - Advogado de leis
          Vigentes               lei durante a        para averiguar as leis       especificas de acordo com
                                 execução do          vigentes do mercado.         o projeto
                                 projeto.
1.6       Implantação            Execução do que       - Atender os requisitos     - Realização dentro do
                                 foi elaborado e      do projeto.                  prazo estabelecido.
                                 estabelecido no
                                 projeto.

1.6.1     Configuração           Configuração         - Detalhado                  - Arquitetura fechada de
          específica da infra-   exata do que o       - Clareza                    computadores e
          estrutura              software requer      - Objetividade               servidores;
                                 para ser             - Organização
                                 executado            - Definir os requisitos
                                                      de hardware para
                                                      suportar os aplicativos
                                                      web.
1.6.2     Instalação do          Guia de como         - Detalhado                  - Usar o CD de instalação
          aplicativo             proceder             - Clareza                    que contenha o arquivo
                                 corretamente na      - Objetividade               executavel.
                                 execução de          - Organização                Posteriormente inserir a
                                 instalação do                                     chave de licença.
                                 software.
1.6.3     Testes de usuários     Testes de            - Clareza                    - Cada usuário receberá
          finais                 usabilidade por      - Estipular data para a      um sumário ou um guia
                                 operadores,          mobilização dos              contendo todas as
                                 clientes potencias   usuários disponíveis         informações necessárias.
                                 e pessoas            para o treinamento.
                                 envolvidas no
                                 projeto
1.6.4     Relatório de testes    Relatório com a      - Após uma data              - Documento que
          com usuários finais    avaliação de         específica do                contenha todos os
                                 usabilidade do       treinamento o gerente        relatórios de testes com
                                 Software.            do projeto irá               os usuários finais.
                                                      disponibilizar o relatório
                                                      para o chefe de cada
                                                      setor contendo os
                                                      resultados finais.
1.6.5   Ajustes e Correções    Após fazer um         - Setor de suporte        - Anexar documentos e
        finais                 filtro nos            realiza testes práticos   relatórios recolhidos
                               relatórios,           com os usuários por um    durante os testes finais
                               estabelecer as        período pré
                               mudanças e            determinado.
                               correções se          - Testes de velocidade
                               necessárias.          de acessibilidade,
                                                     integridade das
                                                     informações e de
                                                     segurança.
1.7     Divulgação             Explicitar o site     - Propagandas em          - Contrato de divulgação
                               como um todo          diversos meios de         do produto entre as
                               através de            comunicação.              empresas.
                               propaganda e
                               marketing.
1.7.1   Divulgar o sistema     Divulgar nos          - Autenticidade           - Acordos com empresas
        na Internet e em       principais canais     - Integridade             virtuais de destaque na
        canais eletrônicos.    de comunicação        - Clareza                 web.
                               da internet e
                               também em
                               meios
                               eletrônicos.
1.7.2   Divulgar o sistema     Divulgar nos          - Autenticidade           - Estabelecer acordos
        nos canais             principais meios      - Integridade             com mídias voltadas ao
        analógicos, como       de comunicação        - Clareza                 turismo através de e-
        revistas e jornais.    áudio-visual do                                 mail, jornais, revistas,
                               país sobre o                                    televisão.
                               nosso sistema.
1.7.3   Comunicar o            Divulgar nos          - Autenticidade           - Acordos com empresas
        lançamento para        principais sites de   - Integridade             virtuais de destaque na
        sites de buscas e de   busca e dos           - Clareza                 web.
        parceiros.             nossos clientes e
                               clientes futuros.

1.7.4   Preparar o site para   Estabelecer as        - Clareza                 - Contratos formais com
        indexação pelas        principais            - Definir palavras        os parceiros.
        principais             palavras chaves       chaves para a busca
        ferramentas de         para a melhor         das informações
        busca.                 localização nos       contidas dentro do
                               meios de busca        ambiente web e linkar
                                                     com parceiros virtuais
                                                     através de banners e
                                                     espaços no web site.
1.8     Término do Projeto     Reunião onde          Reunião                   - Se for realizado tudo
                               todos os                                        dentro do previsto,
                               objetivos pré-                                  conforme descrito no
                               estabelecidos do                                plano de projeto.
                               projeto foram
                               executados.

1.8.1   Aceite                 Onde todos os         - Aprovação de todos      - Possuir todos os
                               responsáveis pelo     os documentos (1.1.1.3    documentos abaixo
                               projeto entram        até 1.8)                  (1.1.1.3 até 1.8) assinados
                               em acordo para a
                               conclusão final.
1.8.2   Aprovação            Conclusão Final,   - Todos os testes        - Ter efetuado todos os
                             onde se é          efetuados com sucesso!   testes. E possuir os
                             assinado para a                             documentos assinados pelo
                             realização do
                                                                         gerente de projeto e
                             projeto.
                                                                         patrocinador.

         APROVAÇÃO

         Data: ___/__/____                       Data: ___/__/____

         ___________________________             ___________________________
               Gerente do projeto                            Patrocinado
6–
                                      [WTP FLORIPA WEB]
                  PLANO DE GERENCIAMENTO DE RECURSOS HUMANOS
                            STAFF MANAGEMENT PLAN
Elaborado por: William Schumacher, Thiago Jeremias e Paulo Cesar dos                                       Versão [no]1.0
Santos
Aprovado por:                                                                                              [Data]25/08/09

1 – Organograma do Projeto
                                                  Gerente do Projeto
                                                  William Schumacher

                                      Paulo Cesar                 Thiago Jeremias
                                   Gerente de Revisão            Gerente de Revisão

     Financeiro       Marketing        Administração            Desenvolvedores       Infra-Estrutura   Controle de Qualidade
      Severino       Clodesvaldo         Tiburcia                  Doryleide            Alerguino          Paulo Cesar e
                                                                    Petrucio                              Thiago Jeremias

2 – Equipe
No      Nome                                Área                                Email                                    Fone
1       William Schumacher                  GERENTE                             william@wtp.com.br                       3222-6666
2       Thiago Jeremias                     GERENTE                             Thiago@wtp.com.br                        3222-6667
3       Pualo Cesar do Santos               GERENTE                             Paulo@wtp.com.br                         3222-6668
4       Petrucio Estrimondolo               DESENVOLVEDOR                       Patrucio@wtp.com.br                      3222-6669
5       Jucineide Taquaral                  Estágiária    de                    Jucineide@wtp.com.br                     3222-6669
                                            Desenvolvimento
6  Doryleide Jenify da                      Estágiária    de                    Doryleide@wtp.com.br                     3222-6669
   Silva                                    Desenvolvimento
7  Severino Narcisio                        FINANCEIRO                          Severino@wtp.com.br                      3222-6670
   Aparicio Procópio
8  Alerguino Jacinto                        Infra-Estrutura                     alerguino@wtp.com.br                     3222-6671
   Soares
9  Tiburcia Pinherina dos                   Administração                       Tiburcia@wtp.com.br                      3222-6672
   Santos
10 Clodesvaldo Fonseca                      MArketing                           clodesvaldo@wtp.com.br 3222-6673
3 – Funções e Responsabilidades
        Gerente do Projeto: Sua função é “gerenciar” o progresso do empreendimento e através das
        variáveis (qualidade, custo, prazo e escopo) verificar seus desvios.
        Controle de Qualidade: Sua função é fazer com que tudo o que seja elaborado dentro da empresa
        esteja dentro de uma norma ou guia de melhores práticas.
        Desenvolvedores: Responsável por desenvolver uma parte do sistema, incluindo a construção de
        seu design de forma que ele atenda a arquitetura e possivelmente a prototipagem da interface de
        usuário, e então implementar, executar o teste de unidade, e integrar os componentes que são
        parte da solução.
        Financeiro: Responsável pelo patrimônio da empresa, elaborando e acompanhando os fluxos de
        caixa, orçamentos de investimentos e de despesas correntes, propõe e analisa projetos e ainda
        mantém contato com órgãos públicos para informá-los sobre questões relativas à empresa.
        Administração: Dar assessoria, controlar custos e gastos, evitar cortes desnecessários e cortar as
        extravagâncias, inibir possíveis erros de má administração e evitar a falência.
        Infra-Estrutura: Responsável por todos os itens ou ferramentas de Rede e Hardware do projeto.
        Marketing: Função organizacional e um conjunto de processos que envolvem a criação, a
        comunicação e a entrega de valor para os clientes.
        4 – Matriz de Responsabilidades
No   Nome            Área                                                                                      PLANOS

                                                                                                                        Comunicação

                                                                                                                                               Suprimentos
                                                            Resultados

                                                                                                   Qualidade
                                                 Hardware
                                      Software

                                                                         Escopo

                                                                                  Tempo

                                                                                          Custos

                                                                                                                                      Riscos
                                                                                                                 RH
1    William         Gerencia                               R            S        R       S        R             S                    R
                     Projeto
2    Thiago          Gerencia         S          S                       A        S       S        S             S                    S        S
                     Revisão
3    Paulo           Gerencia                                            R        S       S        S             S      S             S        S
                     Revisão
4    Petrucio        Desenvolvedor                                                                                                    A

5    Jucileyde       Desenvolvedor    A          A
                     (Estágio)
6    Doryleide       Desenvolvedor    A          A
                     (Estágio)
7    Severino        Financeiro                                                           R                                           A

8    Tiburcia        Administração                                                                 A             R      R             A

9    Alerguino       Infra-           R          R                                                                                    A        R
                     Estrutura
10   Clodesvaldo     Marketing

        A = Apoio   R= Responsável S= Suplente
5 – Recrutamento e Seleção
O RH obterá informações correspondentes de cada setor, onde o entrevistado passará por uma
entrevista psicológica, técnica e avaliação de conhecimento específico.

6 – Necessidade de Treinamento
-
7 - Avaliação de Resultados
O resultado do trabalho da equipe será avaliado mensalmente pelo gerente de projeto em
reunião individual com cada membro.
O gerente de projeto será avaliado também mensalmente pelo patrocinador do projeto da mesma
forma como os membros do time são avaliados.
Ao fim do projeto será realizada uma reunião de avaliação de cada um dos integrantes do
projeto, quando a avaliação final compilada do profissional será tabulada e encaminhada para o
Departamento de Recursos Humanos.
Essa avaliação final compilada será feita através de um modelo circular sob o qual todos serão
avaliados tanto pelas chefias quanto pelos pares e subordinados.
       O gerente de projeto se auto-avaliará, será avaliado pelo patrocinador e será avaliado, também,
       por todos os membros do time.

       Cada membro do time se auto-avaliará, será avaliado pelo gerente de projeto e será avaliado por,
       pelo menos, outros três membros do time, escolhidos por sorteio.

       Todos os resultados serão compilados em uma ficha única que mostrará a percepção de cada um
       dos envolvidos no processo de avaliação.

8 – Reconhecimento e premiações
Bonificação: Serão destinados, no final do projeto, 15% do saldo contido na reserva gerencial para
serem distribuídos para todos os integrantes da equipe.
A bonificação somente será paga após o término do projeto e para os membros do time que
participaram integralmente dele, realizando suas atividades previstas quando foram inicialmente
alocados no projeto.

9 - Segurança
O código criado pelo desenvolvedor deverá permanecer somente na empresa.
É proibido o uso de qualquer tipo de dispositivo removível por parte dos funcionários.
Os dados sobre o projeto ou qualquer outra informação relacionada à empresa somente deverá
ser mantido internamente.
O funcionário será responsável por sua estação de trabalho.
Backup das informações será efetuado semanalmente.
Todos os documentos inutilizáveis do projeto ou informações da empresa deverão ser
fragmentados.

10 – Alocação Financeira do Plano de Gerenciamento de Recursos Humanos
Todas as medidas de gerenciamento de recursos humanos do projeto que requererem gasto
adicional deverão ser alocadas dentro das reservas gerenciais do projeto, na categoria Outras
reservas, desde que dentro da alçada do gerente de projeto.

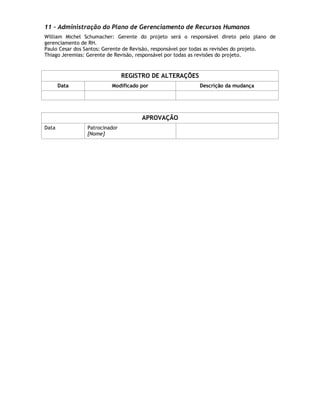

11 – Administração do Plano de Gerenciamento de Recursos Humanos
William Michel Schumacher: Gerente do projeto será o responsável direto pelo plano de
gerenciamento de RH.
Paulo Cesar dos Santos: Gerente de Revisão, responsável por todas as revisões do projeto.
Thiago Jeremias: Gerente de Revisão, responsável por todas as revisões do projeto.

                               REGISTRO DE ALTERAÇÕES
       Data               Modificado por                   Descrição da mudança

                                     APROVAÇÃO
Data            Patrocinador
                [Nome]
7–
                             WTP FLORIPA WEB
               PLANO DE GERENCIAMENTO DA QUALIDADE
                       QUALITY MANAGEMENT PLAN
Preparado por     William Schumacher – Gerente do Projeto         Versão 1.0
                  Paulo Cesar dos Santos – Gerente do
                  Projeto
                  Thiago Jeremias – Gerente do Projeto
Aprovado por      Hélio                                           12/10

Descrição dos processos de gerenciamento da qualidade
     O gerenciamento da qualidade será realizado com base na norma ISO
     9000/2000. A empresa não é certificada nesta ISO mas agirá em
     conformidade com ela em todos os seus processos.

     Os procedimentos preconizados pela ISO para os projetos da empresa não
     estão descritos neste plano por fazerem parte dos Procedimentos de
     qualidade da empresa.

     Todas as reclamações provenientes de clientes, bem como produtos e/ou
     entregas não conformes com a declaração de escopo se aprovados, deverão
     ser tratados como medidas corretivas no plano de gerenciamento da
     qualidade.

     Todas as mudanças nos requisitos de qualidade inicialmente previstas para o
     projeto devem ser avaliadas e classificadas dentro do sistema de controle de
     mudanças de qualidade.

     Todas as solicitações de mudança na qualidade devem ser feitas por escrito
     e através de e-mail, conforme descrito no plano de comunicações do projeto.

Priorização das mudanças nos quesitos de qualidade e respostas
       As mudanças dos requisitos de qualidade são classificadas em quatro níveis de
prioridade:

Prioridade 1 (um) - Mudanças de prioridade um requerem uma ação imediata por parte
do gerente do projeto, independente das reuniões de controle previstas devido à
urgência, acionando imediatamente o patrocinador no caso de necessidade de
autorizações financeiras fora da alçada do gerente de projetos.

Prioridade 2 (dois) – Mudanças de prioridade dois requerem um planejamento da ação
através e terceiros ou de equipes que, a princípio, tenham disponibilidade, uma vez que
agregam valor ao sucesso do projeto e são urgentes, porém não têm impacto
significativo nos custos e nos prazos do projeto.
Prioridade 3 (três) – Mudanças de prioridade três podem ser implementadas por terem
influência no sucesso do projeto, porém não requerem uma ação imediata por não serem
impactantes ou urgentes.

Sistema de controle de mudanças da qualidade (Quality change control
     system)
     Todas as mudanças na qualidade do projeto devem ser tratadas segundo o fluxo
apresentado a seguir com suas conclusões apresentadas na reunião semanal de Projeto
com suas conclusões, prioridades e ações relacionadas.
Freqüência de avaliação dos requisitos de qualidade do projeto
       Os prazos do projeto deverão ser atualizados e avaliados diariamente, e seus
resultados divulgados na reunião periódica de avaliação do projeto.

Alocação financeira das mudanças nos requisitos de qualidade
       As mudanças na qualidade que necessitarem de gasto adicional deverão ser
alocadas dentro das reservas gerenciais do projeto, na categoria “Outras Reservas”,
desde que dentro da alçada do gerente do projeto.
       Projeto, ou quando não existir mais reserva gerencial disponível, deverá ser
acionado o patrocinador, uma vez que o gerente não tem autonomia para decidir utilizar
a reserva de contingência de riscos para mudanças na qualidade, ou deverá ser
solicitado à diretoria da empresa um aumento das reservas gerenciais.

Administração do plano de gerenciamento da qualidade
   Responsável pelo plano
       William Schumacher – Gerente do projeto, será responsável direto pelo plano de
       gerenciamento da qualidade, suas atualizações e relatórios.
       Thiago Jeremias – Membro do time do projeto será suplente do responsável direto
       pelo plano de gerenciamento da qualidade.
   .

   Freqüência de atualização do plano de gerenciamento da qualidade
         O plano de gerenciamento da qualidade será reavaliado semanalmente na reunião
   periódica de avaliação do projeto para aprovação. Após sua aprovação, o plano de
   gerenciamento da qualidade deverá ser atualizado com o devido registro das alterações
   efetivadas.

Outros assuntos relacionados ao gerenciamento da qualidade do projeto não
    previstos neste plano
       Todas as solicitações não previstas neste plano deverão ser submetidas à reunião
       periódica de avaliação do projeto.

                         REGISTRO DE ALTERAÇÕES
   Data            Modificado por                   Descrição da mudança

                                 APROVAÇÕES
[Nome]                     [Assinatura]                       Data
[Cargo]                                                       [Data]
8–
                                     WTP FLORIPA WEB
               PLANO DE GERENCIAMENTO DAS COMUNICAÇÕES
                   COMMUNICATIONS MANAGEMENT PLAN
 Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago                 Versão 1.1
 Jeremias
 Aprovado por:                                                                      11/08/2009

1 – Aspectos Gerais
O gerenciamento das comunicações do projeto será realizado através dos
processos de comunicação formal, estando incluído nessa categoria:
      E-mails
      Publicações WEB
      Documentos Impressos
Todas as reuniões formais serão realizadas às segundas-feiras para disponibilizar
tempo livre para os trabalhos do projeto nos dias subseqüentes.

Todas as informações do projeto devem ser atualizadas de modo constante no
site do projeto, incluindo as atualizações diárias nos custos e nos prazos.

Todas as solicitações de mudança no processo de comunicação devem ser feitas
por escrito ou através de e-mail e aprovadas pelo gerente do projeto.

2 – Necessidades dos Interessados
                                                                                             Data ou
Ref Assunto/Conteúdo        Tipo             Emissor                    Receptor
                                                                                           Freqüência   Obs

 1   Documentação        Relatório   Administração/Financeiros Gerente do Projeto         Iniciação
     Geral do Projeto    Executivo   Desenvolvedor/Marketing
                                     Infra-Estrutura
 2   Status Financeira   Relatório   Financeiro               Gerente do Projeto          Semanal
                         Executivo
 3   Documentação da     Relatório   Infra-Estrutura          Financeiros/Infra-          Mensal
     Infra-Estrutura                                          Estrutura/Gerente do
                                                              Projeto
 4   Fichas de Riscos    Relatório   Controle de Qualidade    Lideres e Colaboradores     Mensal
                         Operacional                          do projeto
 5   Cronograma do       Relatório   Gerente do Projeto       Administração/Financeiros   Semanal
     Projeto             Operacional                          Desenvolvedor/Marketing
                                                              Infra-Estrutura
 6   Relatório de        Relatório   Marketing                Gerente do Projeto          Semanal
     Marketing do        Executivo
     produto

 7   Relatório de        Relatório   Gerente do Projeto       Administração/Financeiros No
     Encerramento        Executivo                            Desenvolvedor/Marketing encerramento
                                                              Infra-Estrutura           do projeto

 8   Relatório de        Relatório   Gerente do Projeto       Sponsor                     Semanal
     Acompanhamento      Executivo
     do projeto

3 – Reuniões Programadas
3.1 Reunião -                   Abertura do Projeto
a. Objetivo –                   Apresentar aos envolvidos seus planos e metas.
b. Metodologia –                Apresentação em formato de slides com as metas e objetivos de
                                cada setor.
c. Responsável -                Gerente do Projeto
d. Envolvidos –                 Equipe do Projeto e Stakeholders
e. Freqüência –                 24/03/2009
f. Reuniões extraordinárias –
g. Duração –                    2 Horas
h. Local –                      Escritório da Empresa
i. Outros –

3.2 Reunião -                   Acompanhamento do Projeto
a. Objetivo –                   Acompanhar o progresso do escopo do projeto.
b. Metodologia –                Reunião formal
c. Responsável -                Gerente do Projeto
d. Envolvidos –                 Equipe do Projeto
e. Freqüência –                 Mensal
f. Reuniões extraordinárias –   Se necessária outra reunião, a mesma deverá ser agendada com
                                antecedência
g. Duração –                    2 Horas
h. Local –                      Escritório da Empresa
i. Outros –

3.3 Reunião -                   Status Financeiro do Projeto
a. Objetivo –                   Acompanhar se o projeto está dentro do orçamento.
b. Metodologia –                Reunião formal
c. Responsável -                Gerente do Projeto
d. Envolvidos –                 Administração/Marketing
e. Freqüência –                 A cada 15 dias
f. Reuniões extraordinárias –   Se necessária uma reunião extraordinária, a mesma deverá ser
                                agendada com antecedência
g. Duração –                    1 Hora
h. Local –                      Escritório da Empresa
i. Outros –

3.4 Reunião -                   Riscos do Projeto
a. Objetivo –                   Reavaliar os riscos que podem interferir no decorrer do projeto,
                                analisando o impacto que pode ser causado e adotar medidas
                                preventivas.
b. Metodologia –                Reunião Formal
c. Responsável -                Gerente do Projeto
d. Envolvidos –                 Administração/Operacional/Desenvolvedores
e. Freqüência –                 Semanalmente
f. Reuniões extraordinárias –   Se necessária outra reunião, a mesma deverá ser agendada com
                                antecedência
g. Duração –                    1 Hora
h. Local –                      Escritório da Empresa
i. Outros –

3.5 Reunião -                   Encerramento do Projeto
a. Objetivo –                   Consolidar com a equipe o final do projeto
b. Metodologia –                Reunião
c. Responsável -                  Gerente do Projeto
d. Envolvidos –                   Equipe do Projeto e Patrocinadores
e. Freqüência –                   Única Vez
f. Duração –                      2 Horas
g. Local –                        Escritório da Empresa
h. Outros –

4 – Ata de Reunião
   Todos os eventos do projeto, com exceção do kick off meeting e do projeto close out,
deverão apresentar ata de reunião com, no mínimo, os seguintes dados:
   a. Lista de presença
   b. Pauta
   c. Decisões tomadas
   d. Pendências não solucionadas
   e. Aprovações

5 – Alocação Financeira do Plano de Gerenciamento das Comunicações
3% da verba total do projeto será destinada para futuros imprevistos na execução do plano de
gerenciamento das comunicações.

6 – Administração do Plano de Gerenciamento das Comunicações

Responsável pelo plano: Paulo Cesar dos Santos – Gerente do Projeto
                       William Michel Schumacher – Sub Gerente do Projeto
O plano de gerenciamento das comunicações será reavaliado mensalmente na primeira reunião do
mês, juntamente com os outros planos de gerenciamento do projeto.

                                  REGISTRO DE ALTERAÇÕES
       Data                 Modificado por                        Descrição da mudança
  6/10/2009        William Schumacher                    Alteração de   Datas   e   Inclusão   de
                                                         Informações

                                          APROVAÇÃO
Data               Patrocinador                          Gerente do Projeto
9–
                                WTP FLORIPA WEB
                    PLANO DE GERENCIAMENTO DE CUSTO
                         COST MANAGEMENT PLAN
 Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago      Versão 1.0
 Jeremias
 Aprovado por:                                                           12/10/2009

1. Descrição dos processos de gerenciamento de custos

       O gerenciamento dos custos será realizado no Microsoft Project.

       A avaliação de desempenho do projeto será realizada através da análise do tempo
       e do dinheiro gastos com as atividades até o momento, verificando se tudo isto
       está dentro do especificado no cronograma de atividades.

       O gerenciamento de custos do projeto será realizado com base no orçamento
       previsto para o projeto, bem como através dos fluxos de caixa do projeto.

       Somente serão contempladas pelo plano de gerenciamento de custos as
       despesas adicionais provenientes de compras e contratações externas..

       Todas as mudanças no prazo inicialmente previsto para o projeto devem ser
       avaliadas, e caso afetem o prazo final de entrega do projeto ou acarretem
       aumento nos custos deverão ser comunicadas ao patrocinador.

       Todas as solicitações de verbas devem ser feitas por escrito ou através de e-mail,
       conforme descrito no plano de comunicações do projeto.

2. Freqüência de avaliação do orçamento do projeto e das reservas gerenciais
      O orçamento do projeto deverá ser atualizado e avaliado diariamente, e seus
resultados apresentados na reunião periódica de avaliação do projeto.

3. Reservas gerenciais
     Foi aprovada pelo patrocinador uma reserva de R$ 5.000 (cinco mil reais). As
reservas gerenciais se subdividem em Reservas de Contingência e Outras reservas, que
juntamente com o orçamento do projeto compõem o custo final do empreendimento.

Reservas de Contingência
      Reservas destinadas exclusivamente ao processo de gerenciamento de riscos,
conforme descrito no plano de gerenciamento de riscos.

Outras Reservas
       Reservas destinadas a outros eventos que não são contemplados como riscos do
projeto.

      As reservas serão consumidas com base nas solicitações de mudanças
provenientes dos outros planos e dentro da autonomia do gerente do projeto e do
patrocinador.

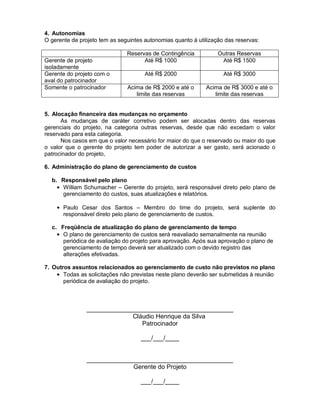

4. Autonomias
O gerente de projeto tem as seguintes autonomias quanto à utilização das reservas:

                               Reservas de Contingência           Outras Reservas
Gerente de projeto                   Até R$ 1000                   Até R$ 1500
isoladamente
Gerente do projeto com o              Até R$ 2000                   Até R$ 3000
aval do patrocinador
Somente o patrocinador         Acima de R$ 2000 e até o      Acima de R$ 3000 e até o
                                  limite das reservas           limite das reservas

5. Alocação financeira das mudanças no orçamento
      As mudanças de caráter corretivo podem ser alocadas dentro das reservas
gerenciais do projeto, na categoria outras reservas, desde que não excedam o valor
reservado para esta categoria.
      Nos casos em que o valor necessário for maior do que o reservado ou maior do que
o valor que o gerente do projeto tem poder de autorizar a ser gasto, será acionado o
patrocinador do projeto,

6. Administração do plano de gerenciamento de custos

  b. Responsável pelo plano
     William Schumacher – Gerente do projeto, será responsável direto pelo plano de
     gerenciamento do custos, suas atualizações e relatórios.

       Paulo Cesar dos Santos – Membro do time do projeto, será suplente do
       responsável direto pelo plano de gerenciamento de custos.

  c. Freqüência de atualização do plano de gerenciamento de tempo
      O plano de gerenciamento de custos será reavaliado semanalmente na reunião
      periódica de avaliação do projeto para aprovação. Após sua aprovação o plano de
      gerenciamento de tempo deverá ser atualizado com o devido registro das
      alterações efetivadas.

7. Outros assuntos relacionados ao gerenciamento de custo não previstos no plano
       Todas as solicitações não previstas neste plano deverão ser submetidas à reunião
       periódica de avaliação do projeto.

                __________________________________________
                             Cláudio Henrique da Silva
                                Patrocinador

                                    ___/___/____

                __________________________________________
                             Gerente do Projeto

                                    ___/___/____
10 –
                                   WTP FLORIPA WEB
                      PLANO DE GERENCIAMENTO DOS RISCOS
                            RISK MANAGEMENT PLAN
  Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago            Versão 1.0
  Jeremias
  Aprovado por:                                                                 12/10/2009

1 – Descrição dos processos de gerenciamento de riscos

        O gerenciamento de riscos do projeto será realizado com base nos riscos
        previamente identificados, e no controle de novos riscos que podem não ter sido
        identificados oportunamente.

        Os riscos que não estão previstos no projeto devem ser incorporados ao projeto
        dentro do sistema de controle de mudanças de riscos.

        Quando houver alguma identificação, a avaliação e o monitoramento de riscos
        devem ser feitos por escrito.

2 – Estrutura para a identificação dos Riscos

 Esses são os riscos relacionados ao projeto que podem ser considerados no nosso projeto,
 abordando apenas os riscos internos não técnicos, os riscos legais e os riscos técnicos.
3 – Riscos Identificados

 Os riscos identificados no projeto, segundo o WBS do projeto e a RBS anteriormente discutidas
 estão listadas na estrutura seguir.

    1 – P2G;
    1.1 – Levantamentos;
                1.1.1-Não conseguir extrair do cliente as suas reais necessidades (Risco
                Interno)
                1.1.2-Indisponibilidade de tempo do cliente (Risco Externo)
    1.2 – Aquisições;
                1.2.1-Tempo de substituição de produtos com defeito (Risco Externo)
                1.2.2-Não cumprimento do contrato pelo fornecedor (Risco Interno)
     1.3 – Planejamento das atividades;
              1.3.1-Falta de conhecimento em tecnologias necessárias ao projeto (Risco
              Interno)
     1.4 – Implantação da Infra-estrutura de TI;
              1.4.1 Incompatibilidade de equipamentos e softwares (Risco Externo)
              1.4.2 Mau uso dos equipamentos causando danos a estes (Risco Interno)

4 – Qualificação dos Riscos
Os riscos identificados serão qualificados na sua probabilidade de ocorrência e impacto ou
 gravidade dos seus resultados.

Probabilidade

   8. Baixa – A probabilidade de ocorrência do risco pode ser considerada pequena ou
      imperceptível (menor que 20%)

   9. Média – Existe uma probabilidade razoável de ocorrência do risco (20 e 60%).

   10. Alta – O Risco é iminente (probabilidade maior que 602%.

Gravidade

   f.   Baixa – O impacto do evento de risco é irrelevante para o projeto, tanto em termos
        de custo, quanto de prazos, podendo ser facilmente resolvido.

   g. Média – O impacto do evento de risco é relevante pra o projeto e necessita de um
      gerenciamento mais preciso, sob pena de prejudicar os seus resultados.

        h. Alta – O impacto do evento de risco e extremamente elevado e, no caso de não
         existir na interferência direta, imediata e precisa da equipe do projeto, os resultados
                                     serão seriamente comprometidos

                                Avaliação Qualitativa de Riscos
                                  Projeto WTP FLORIPA WEB

                   Prob     A
                   abili    l
                   dad      t
                   e de     a
                   Oco
                   rrên     M                       1.1.2                     1.1.1
                    cia     é                                                 1.2.1
                            d
                            i
                            a
                           B 1.3.1                                            1.2.2
                           ai 1.4.1
                           x  1.4.2
                           a

                                      Baixa            Média                           Alta
                                          Gravidade nas Conseqüências

 Os riscos foram classificados através de mapas mentais, como o apresentado a seguir, as respostas
 aos riscos serão planejadas de acordo com a ordem apresentada no gráfico anterior, onde os
 principais eventos de riscos são os de probabilidade e gravidade altas.
5 – Sistema de controle de mudanças de Riscos

 Toda a identificação de riscos e alterações nos riscos já identificados (variação na probabilidade e
 impacto dos riscos devem ser tratados segundo o fluxo apresentado a seguir com suas conclusões
 apresentadas na reunião semanal de CCB com suas conclusões, prioridades e ações relacionadas).

6 – Análise quantitativa dos Riscos

  1.1.1 - Não conseguir extrair do cliente as suas reais necessidades
  Tempo de atraso, caso ocorra                           10 dias
  Custo do atraso                                        R$ 12.000,00
  Fatores considerados                                   Horas da equipe, 3 analistas, 8 horas por dia, 10
                                                         dias, R$ 50,00 /H.
  Probabilidade de ocorrência                            40%
  Valor monetário esperado                               R$ 4.800,00
  1.1.2 - Indisponibilidade de tempo do cliente
  Tempo de atraso, caso ocorra                           2 dias
  Custo do atraso                                        R$ 2.400,00
  Fatores considerados                                   Horas da equipe, 3 analistas, 8 horas por dia, 2
                                                         dias, R$ 50,00 /H.
Probabilidade de ocorrência                        30%
Valor monetário esperado                           R$ 720,00
1.2.1 – Tempo de substituição de produtos com defeito
Tempo de atraso, caso ocorra                       2 dias
Custo do atraso                                    R$ 640,00
Fatores considerados                               Horas da equipe, 1 técnico, 8 horas por dia, 2
                                                   dias, R$ 40,00 /H.
Probabilidade de ocorrência                        50%
Valor monetário esperado                           R$ 320,00
1.2.2 - Não cumprimento do contrato pelo fornecedor
Tempo de atraso, caso ocorra                       4 dias
Custo do atraso                                    R$ 800,00
Fatores considerados                               Horas da equipe, 1 analista, 8 horas por dia, 2
                                                   dias, R$ 50,00 /H.
Probabilidade de ocorrência                        10%
Valor monetário esperado                           R$ 80,00
1.3.1 - Falta de conhecimento em tecnologias necessárias ao projeto
Tempo de atraso, caso ocorra                       2 dias
Custo do atraso                                    R$ 800,00
Fatores considerados                               Horas da equipe, 1 analista, 8 horas por dia, 2
                                                   dias, R$ 50,00 /H.
Probabilidade de ocorrência                        10%
Valor monetário esperado                           R$ 80,00
Valor monetário esperado                           R$ 160,00
1.4.1 – Incompatibilidade de equipamentos e softwares
Tempo de atraso, caso ocorra                       2 dias
Custo do atraso                                    R$ 640,00
Fatores considerados                               Horas da equipe, 1 tecnico, 8 horas por dia, 2
                                                   dias, R$ 40,00 /H.
Probabilidade de ocorrência                        20%
Valor monetário esperado                           R$ 128,00
1.4.2 – Mau uso dos equipamentos causado danos a estes
Tempo de atraso, caso ocorra                       1 dia
Custo do atraso                                    R$ 320,00
Fatores considerados                               Horas da equipe, 1 tecnico, 8 horas por dia, 1
                                                   dia, R$ 40,00 /H.
Probabilidade de ocorrência                        10%
Valor monetário esperado                              R$ 32,00
        Custo total para a contingência                       R$ 6640,00

       7 – Respostas planejadas aos Riscos

Item Fase            Risco                Probabi-   Gravi-   Resposta Descrição                 Custo            Com o
                                          lidade     dade                                                         tempo
1.1.    Levantam     Não conseguir        Média      Alta     Atenuaç    Realizar reuniões de    O custo será     Diminui
1       entos        extrair do cliente                       ão         levantamento de         pago pelo
                     as suas reais                                       requisitos até que o    cliente, visto
                     necessidades                                        cliente esteja seguro   que ao valor
                                                                         de que o projeto        hora dos
                                                                         proposto está           profissionais
                                                                         corretamente            que
                                                                         alinhado a sua          participam da
                                                                         necessidade.            reunião é
                                                                                                 cobrado
                                                                                                 normalmente.
1.1.    Levantam     Indisponibilidade    Média      Média    Atenuaç    Será negociada com      -                Diminui
2       entos        de tempo do                              ão         a empresa a
                     cliente                                             participação de pelo
                                                                         menos um
                                                                         funcionário que
                                                                         conheça a real
                                                                         necessidade desta.
1.2.    Aquisições   Tempo de             Média      Alta     Atenuaç    O fornecedor deve       -                Consta
1                    substituição de                          ão         cumprir o que está                       nte
                     produtos com                                        definido na DTD, ou
                     defeito                                             sofrerá as penas
                                                                         previstas lá. Caso
                                                                         atividades fiquem
                                                                         paradas devido à
                                                                         demora na troca, os
                                                                         recursos alocados
                                                                         serão transferidos
                                                                         para outra atividade
                                                                         sempre que possível.
1.2.    Aquisições   Não cumprimento      Baixa      Alta     Atenuaç    Serão aplicadas as      -                Consta
2                    do contrato pelo                         ão         penas previstas na                       nte
                     fornecedor                                          DTD. Caso seja
                                                                         necessário, outro
                                                                         fornecedor será
                                                                         contratado
                                                                         imediatamente.
1.3.    Planejame    Falta de             Baixa      Baixa    Atenuaç    Será destinado          Só estão         Diminui
1       nto das      conhecimento em                          ão         tempo às pessoas        previstas
        atividades   tecnologias                                         que necessitarem        pesquisas
                     necessárias ao                                      deste conhecimento      pequenas no
                     projeto                                             efetuarem pesquisas     nosso
                                                                         de conhecimento nas     projeto, visto
                                                                         tecnologias             que os
                                                                         necessárias.            profissionais
                                                                                                 alocados
                                                                                                 devem
                                                                                                 atender aos
                                                                                                 requisitos
                                                                                                 solicitados
                                                                                                 para a
atividade a
                                                                                                  ser exercida.
                                                                                                  Deste modo,
                                                                                                  as horas
                                                                                                  destinadas
                                                                                                  para
                                                                                                  pesquisas
                                                                                                  em novas
                                                                                                  tecnologias
                                                                                                  necessárias
                                                                                                  ao projeto
                                                                                                  farão parte
                                                                                                  do custo do
                                                                                                  projeto.
1.4.    Implantaçã    Incompatibilidade   Baixa      Baixa     Atenuaç  Após ser identificado     - Contrato         Diminui
1       o da Infra-   de Equipamentos                          ão       falha ou
        estrutura     e Softwares                                       incompatibilidade o
        de TI                                                           responsável pela
                                                                        infra-estrutura
                                                                        deverá entrar em
                                                                        contato com o
                                                                        fornecedor para a
                                                                        resolução do
                                                                        mesmo.
1.4.2 Implantaçã      Mau uso dos      Baixa         Baixa    Atenuaçã Supervisionar a            -                  Diminui
      o da Infra-     equipamentos                            o        atividade dos
      estrutura       causando danos a                                 funcionários
      de TI           estes                                            verificando se eles
                                                                       estão trabalhando de
                                                                       acordo com os
                                                                       padrões
                                                                       estabelecidos.

       8 – Reservas de contingência

              Conforme descrito no plano de gerenciamento de custos, as reservas de contingência são
        reservas destinadas exclusivamente ao processo de gerenciamento de riscos para os eventos de
        riscos aceitos ativamente e para os riscos atenuados ou riscos não identificados de modo preliminar
        no projeto.
               As ações de contorno do projeto (respostas não planejadas aos riscos) devem utilizar
        exclusivamente as reservas de contingência do projeto. Outros planos e dentro da autonomia do
        gerente do projeto e do patrocinador. As reservas serão consumidas com base nas solicitações de
        mudanças provenientes dos outros planos e dentro da autonomia do gerente do projeto e do
        patrocinador.
               As reservas de contingência totalizam R$ 5.000, e o gerente de projeto tem as seguintes
        autonomias quanto à utilização das reservas:
                                              Reservas de Contingência             Outras Reservas
        Gerente de projeto isoladamente       Até R$ 1000                          Até R$ 1500
        Gerente do projeto com o aval do Até R$ 2000                               Até R$ 3000
        patrocinador
        Somente o patrocinador                Acima de R$ 2000 e até o limite      Acima de R$ 3000 e até o limite
                                              das reservas                         das reservas

        Essa autonomia é por cada evento de risco, podendo o gerente de projeto consumir toda a reserva,
        desde que em diversas diferentes eventos. Com o fim das reservas, somente o patrocinador poderá
        solicitar a criação de novas reservas conforme será apresentado a seguir nesse plano.

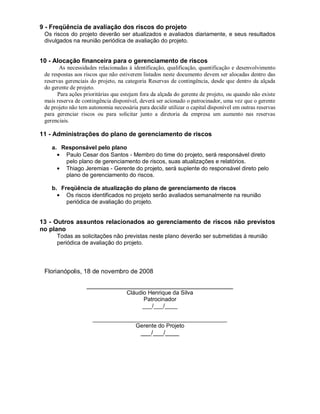

9 - Freqüência de avaliação dos riscos do projeto
 Os riscos do projeto deverão ser atualizados e avaliados diariamente, e seus resultados
 divulgados na reunião periódica de avaliação do projeto.

10 - Alocação financeira para o gerenciamento de riscos
        As necessidades relacionadas à identificação, qualificação, quantificação e desenvolvimento
 de respostas aos riscos que não estiverem listados neste documento devem ser alocadas dentro das
 reservas gerenciais do projeto, na categoria Reservas de contingência, desde que dentro da alçada
 do gerente de projeto.
       Para ações prioritárias que estejam fora da alçada do gerente de projeto, ou quando não existe
 mais reserva de contingência disponível, deverá ser acionado o patrocinador, uma vez que o gerente
 de projeto não tem autonomia necessária para decidir utilizar o capital disponível em outras reservas
 para gerenciar riscos ou para solicitar junto a diretoria da empresa um aumento nas reservas
 gerenciais.

11 - Administrações do plano de gerenciamento de riscos

    a. Responsável pelo plano
        Paulo Cesar dos Santos - Membro do time do projeto, será responsável direto
        pelo plano de gerenciamento de riscos, suas atualizações e relatórios.
        Thiago Jeremias - Gerente do projeto, será suplente do responsável direto pelo
        plano de gerenciamento do riscos.

    b. Freqüência de atualização do plano de gerenciamento de riscos
         Os riscos identificados no projeto serão avaliados semanalmente na reunião
         periódica de avaliação do projeto.

13 - Outros assuntos relacionados ao gerenciamento de riscos não previstos
no plano
      Todas as solicitações não previstas neste plano deverão ser submetidas à reunião
      periódica de avaliação do projeto.

 Florianópolis, 18 de novembro de 2008

                   __________________________________________
                                    Cláudio Henrique da Silva
                                          Patrocinador
                                         ___/___/____

                      __________________________________________
                                   Gerente do Projeto
                                           ___/___/____
11 –
                                           WTP
                     PLANO DE GERENCIAMENTO DO TEMPO

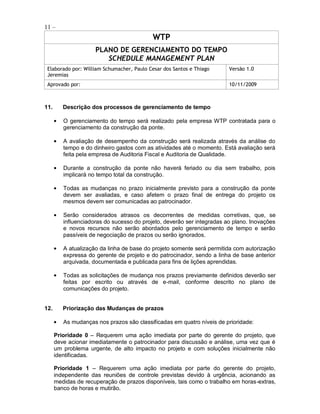

                        SCHEDULE MANAGEMENT PLAN
 Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago     Versão 1.0
 Jeremias
 Aprovado por:                                                          10/11/2009

11.      Descrição dos processos de gerenciamento de tempo

         O gerenciamento do tempo será realizado pela empresa WTP contratada para o
         gerenciamento da construção da ponte.

         A avaliação de desempenho da construção será realizada através da análise do
         tempo e do dinheiro gastos com as atividades até o momento. Está avaliação será
         feita pela empresa de Auditoria Fiscal e Auditoria de Qualidade.

         Durante a construção da ponte não haverá feriado ou dia sem trabalho, pois
         implicará no tempo total da construção.

         Todas as mudanças no prazo inicialmente previsto para a construção da ponte
         devem ser avaliadas, e caso afetem o prazo final de entrega do projeto os
         mesmos devem ser comunicadas ao patrocinador.

         Serão considerados atrasos os decorrentes de medidas corretivas, que, se
         influenciadoras do sucesso do projeto, deverão ser integradas ao plano. Inovações
         e novos recursos não serão abordados pelo gerenciamento de tempo e serão
         passíveis de negociação de prazos ou serão ignorados.

         A atualização da linha de base do projeto somente será permitida com autorização
         expressa do gerente de projeto e do patrocinador, sendo a linha de base anterior
         arquivada, documentada e publicada para fins de lições aprendidas.

         Todas as solicitações de mudança nos prazos previamente definidos deverão ser
         feitas por escrito ou através de e-mail, conforme descrito no plano de
         comunicações do projeto.

12.      Priorização das Mudanças de prazos

         As mudanças nos prazos são classificadas em quatro níveis de prioridade:

      Prioridade 0 – Requerem uma ação imediata por parte do gerente do projeto, que
      deve acionar imediatamente o patrocinador para discussão e análise, uma vez que é
      um problema urgente, de alto impacto no projeto e com soluções inicialmente não
      identificadas.

      Prioridade 1 – Requerem uma ação imediata por parte do gerente do projeto,
      independente das reuniões de controle previstas devido à urgência, acionando as
      medidas de recuperação de prazos disponíveis, tais como o trabalho em horas-extras,
      banco de horas e mutirão.
Prioridade 2 – Requerem um planejamento das atividades futuras, uma vez que o
      projeto ainda não completou 25% de conclusão.
      Prioridade 3 – São atrasos pequenos se comparados com a duração do projeto e
      podem ser remanejados sem necessariamente ser preciso replanejar ou acionar
      algum tipo de mecanismo de recuperação.

13.    Sistema de controle de mudanças de prazos
      Todas as mudanças nos prazos e atrasos/adiantamentos do projeto devem ser
tratados segundo o fluxo a seguir, com suas conclusões, prioridades e ações relacionadas
apresentadas na reunião periódica de avaliação do projeto.

14.     Freqüência de avaliação dos prazos do projeto
       Os prazos do projeto deverão ser atualizados e avaliados diariamente, e seus
resultados divulgados na reunião periódica de avaliação do projeto.

15.      Alocação financeira para o gerenciamento do tempo
Todas as medidas de recuperação de atrasos no projeto que necessitarem de gasto
adicional deverão ser alocadas dentro das reservas gerenciais do projeto, na categoria
“Outras Reservas”, desde que dentro da alçada do gerente do projeto.
       Para medidas prioritárias para a recuperação de prazos que estejam fora da alçada
do gerente do projeto, ou quando não existir mais reserva gerencial disponível, deverá ser
acionado o patrocinador, uma vez que o gerente não tem autonomia para decidir utilizar a
reserva de contingência de riscos para a recuperação de atrasos, ou deverá ser solicitado
à diretoria da empresa um aumento das reservas gerenciais.

16.    Administração do plano de gerenciamento de tempo

  d. Responsável pelo plano
     William Schumacher – Gerente do projeto será responsável direto pelo plano de
     gerenciamento do tempo, suas atualizações e relatórios.
     Thiago Jeremias – Membro do time do projeto será suplente do responsável direto
     pelo plano de gerenciamento do tempo.

  e. Freqüência de atualização do plano de gerenciamento de tempo
      O plano de gerenciamento de tempo será reavaliado semanalmente na reunião
      periódica de avaliação do projeto para aprovação. Após sua aprovação, deverá ser
      atualizado o plano de gerenciamento de tempo com o devido registro das
      alterações efetivadas.

17.    Outros assuntos relacionados ao gerenciamento de tempo não previsto no
   plano
       Todas as solicitações não previstas neste plano deverão ser submetidas à reunião
       periódica de avaliação do projeto.

                __________________________________________
                             Cláudio Henrique da Silva
                                Patrocinador

                                     ___/___/____

                __________________________________________
                             Gerente do Projeto

                                     ___/___/____
12 –
                                    WTP Floripa

                 PLANO DE GERENCIAMENTO DAS AQUISIÇÕES
                     PROCUREMENT MANAGEMENT PLAN

 Elaborado por: Paulo Cesar, Thiago Luiz Jeremias, William Versão [1.0]
 Schumacher

 Aprovado por:                                                  20/10/2009

1 – Introdução
       Este plano descreve como serão administrados os processos de aquisição
de bens e serviços neste projeto. O plano de aquisições, portanto indica como o
processo de aquisições será gerenciado através do planejamento das solicitações,
da solicitação de respostas dos fornecedores, seleção de fornecedores, da
administração do contrato e do fechamento do contrato.
2 – Referência
   A equipe do projeto deve documentar as exigências do projeto e do produto
que cobrem as necessidades técnicas e não técnicas a serem atendidas. O
gerente do projeto aprovará a compra de qualquer produto ou serviço.
3 – Descrição dos processos de gerenciamento das aquisições
        É verificada a necessidade de compra de um produto ou serviço
        O ativo deve enviar um requerimento solicitando ao departamento
        responsável o início do processo de contratação de fornecedores
        Seleção do fornecedor
        Pedido de compra
        Deverá ser feito contrato de aquisição
        Deverá ser administrado o contrato de aquisição
        Deverá ser fechado o contrato
        Deverá ser feito avaliação do fornecedor

3.1 – Análise make or buy

Será feito nesta análise, o levantamento do custo de cada compra para o projeto,
então será avaliado a possibilidade de compra, ou locação, dependendo da
necessidade e do custo benefício.
Também serão estudadas as vantagens e desvantagens do produto, e suas
utilidades para o projeto.

3.2 – Elaboração da Declaração de Trabalho e dos critérios de avaliação de
fornecedores
Declaramos para os devidos fins que a empresa, _______________,
CNPJ________________ é fornecedor de (Serviço ou Produto),
____________________, exercendo atividades inerentes á _________________,
de acordo com as normas da empresa cumprindo o contrato desde o dia
_________.

       Critérios de avaliação de fornecedores:
   1. Qualidade: Se o produto ou serviço oferecido teve qualidade
   2. Prazo: Se a data de entrega foi, conforme o contrato.
   3. Garantia: atendendo as expectativas
   4. Suporte Técnico: Sempre acessível

3.3 – Emissão de pedidos
       A emissão de pedido deve seguir o formulário a seguir, contendo todos os
itens citados.

Descrição Pedido       Ordem       Custo         Data         Entrega   Andamento
do Item     n°/data    compra                    programada efetiva
                       n° /     Orçado
                       data     Real

3.4 – Acompanhamento de pedidos
       O acompanhamento dos pedidos devem ser feitos numa planilha que
consta: nome/fornecedor, nº do pedido, data da compra, valor do pedido, valor
total do pedido, prazos de pagamento. Essa planilha é impressa como um
documento em duas vias; uma para representante e uma para arquivo, sendo o

arquivo salvo.
3.5 – Seleção de fornecedores
      Quando é verificada a necessidade de equipamentos, o ativo deve enviar
um requerimento solicitando ao departamento responsável o início do processo de
contratação de fornecedores. O fornecedor será escolhido de acordo com a
capacidade de cada fabricante

3.6 – Elaboração de contratos
Os contratos de aquisições serão elaborados pela equipe do projeto e deverão
especificar o serviço contratado ou o produto adquirido.
OBRIGAÇÃO DO CONTRATANTE
Cláusula 1ª. O CONTRATANTE (do serviço ou do produto) deverá fornecer ao
fornecedor todas as informações necessárias à realização do serviço, ou a
necessidade de produto, devendo especificar os detalhes necessários à perfeita
consecução do mesmo, e a forma de como ele deve ser entregue.
Cláusula 2ª. O CONTRATANTE (do serviço ou do produto) deverá efetuar o
pagamento na forma e condições estabelecidas no prazo estabelecido.

OBRIGAÇÕES DO FORNECEDOR
Cláusula 3ª. É dever do fornecedor efetuar os serviços que lhe foram confiados de
maneira honesta e com qualidade. Sempre apresentando ao CONTRATANTE os
resultados obtidos no prazo determinado.
Por fim, deve ter a assinatura e o RG do contratante, do fornecedor e de duas
testemunhas.

3.7 – Administração de contratos
A fim de assegurar que o fornecedor cumpra os seus compromissos e exigências
do contrato, e que a gerência superior seja mantida ciente destes compromissos e
do cronograma do contrato, o “Formulário de acompanhamento de contrato” deve
ser utilizado para o acompanhamento do mesmo. Os seguintes itens serão
acompanhados no formulário, dependendo do tipo de contrato:
      Contrato geral (sem opções, sem ordens de trabalho): o número do
      contrato, datas de término do contrato, dias restantes, administrador do
contrato, contrato para não exceder horas, contrato para não exceder
          viagem e despesas, número da emenda.
          Por ordem de trabalho, Opção, (se aplicável): Número da ordem de
          trabalho, número da opção, datas do termo, para não exceder dólares, para
          não exceder horas, para não exceder viagem e despesas.
          Por cada fatura : Número da fatura, data da fatura, período do faturamento
          da fatura, para não exceder dólares por entregáveis, horas faturadas
          Solicitações de alterações de escopo deverão ser tratadas de acordo com o
          Plano Integrado de Mudanças do Projeto e, se aprovadas, refletidas em
          alterações no contrato.

3.8 - Fechamento de contratos
A equipe do projeto verificará se as exigências do contrato foram cumpridas e
documentará as lições aprendidas. O projeto arquivará também as informações de
contrato geradas em conseqüência da gerência de aquisição. A equipe do projeto
deve manter uma série de pastas, ou um arquivo, como referência do contrato,
com finalidade de facilitar auditorias ou revisões. A pasta e o índice representam a
atividade de um contrato com um fornecedor

4 – Avaliação de fornecedores
A avaliação dos fornecedores será feita em categorias de pontuação.

          Entendimento dos serviços pedidos-100 pontos

- Demonstra uma compreensão clara e concisa dos serviços pedidos.
          Apresentação da Proposta-50 pontos

- Demonstra a habilidade do fornecedor em definir claramente as ações a serem
feitas e a habilidade em executar as tarefas identificadas no escopo do projeto
          Qualificação/capacitação geral do fornecedor 0-50 pontos

Demonstra potencialidade para terminar os serviços pedidos. A resposta deve
listar:
Uma explicação que descreva como o fornecedor pode acomodar o
          nível do trabalho atribuído sob este contrato, incluindo algumas
          limitações.
          Atribuições e posições atuais ou projetadas dos membros chaves;
          Os procedimentos e/ou as políticas internas relacionadas ao controle de
          custo;
          Gerência e estrutura organizacional.

          Custo 0-100 pontos
- O salário proposto e a programação dos encargos determinarão os custos totais
da proposta. Este custo total será usado na fórmula abaixo para determinar os
pontos concedidos para o custo
       A fórmula para determinar os pontos concedidos do custo é:
             A = Pontos totais possíveis – 100

5 – Alocação Financeira do Plano de Gerenciamento das Aquisições

Cada etapa já está orçada no escopo do projeto, o que vier ser acrescido será
acrescentado no custo final do produto.

6 – Administração do Plano de Gerenciamento das Aquisições

A administração do plano de gerenciamento de aquisições será feita pelo gerente
do projeto, que acompanhará o andamento do plano pelos formulários
preenchidos e pela administração dos contratos.

REGISTRO DE ALTERAÇÕES

Data           Modificado por                    Descrição da mudança

APROVAÇÃO

Data           Patrocinador                      Gerente do Projeto
13 –
                                WTP FLORIPA WEB
                 DECLARAÇÃO DE TRABALHO DO CONTRATO

 Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago     Versão 1.0
 Jeremias
 Aprovado por:                                                          12/10/2009

18.    Escopo
Software ERP com foco em empresas de realização de eventos. Este ERP deverá
disponibilizar os módulos Financeiro, BI, Contábil / Fiscal, Comercial, Rh e Gestão de
Serviços;

19.    Localização do Trabalho
O software deverá ser desenvolvido em ambiente sob a responsabilidade do fornecedor e
implantado na empresa WTP FLORIPA WEB.

20.    Período de Desempenho
O software ERP deve ser implantado no período máximo de 3 (três) meses a partir da
data de contratação da empresa que o fornecerá.

21.    Cronograma das Entregas
No final do segundo mês de implantação o ERP deve ser colocado em homologação na
empresa para testes, validações e treinamento dos usuários.
No final do terceiro mês o ERP deverá entrar em funcionamento no ambiente de produção
sendo que todos os usuários deverão estar devidamente treinados.
Um consultor do fornecedor deverá acompanhar a utilização do ERP por pelo menos um
mês após sua implantação, sendo que aquele poderá ser dispensado caso não seja mais
necessário.

22.   Padrões Aplicáveis
A empresa deve seguir o modelo MPS.BR (Melhoria de Processo de Software Brasileiro)
sendo que ela deve ser certificada no nível F (Gerenciado) ou superior.

23.    Critérios de Aceitação
O software deve atender todos os requisitos especificados neste documento e deverá
apresentar um bom funcionamento levando em consideração a performance e
confiabilidade.

                 __________________________________________
                            Cláudio Henrique da Silva
                                  Patrocinador

                                       ___/___/____

                 __________________________________________
                              Gerente do Projeto

                                       ___/___/____

Wtp floripa web

  • 1.
    FACULDADES DE TECNOLOGIASENAC DE SANTA CATARINA TECNÓLOGO EM GESTÃO DA TECNOLOGIA DA INFORMAÇÃO WILLIAM MICHEL SCHUMACHER THIAGO LUIZ JEREMIAS PAULO CESAR DOS SANTOS WTP FLORIPA WEB Florianópolis, Junho de 2010
  • 2.
    SUMÁRIO 3. TERMO DE ABERTURA DO PROJETO 8. ESCOPO 12. PLANO DE GERENCIAMENTO DO ESCOPO 17. ESTRUTURA ANALITICA DO PROJETO 21. DESCRIÇÃO DA ESTRUTURA ANALITICA DO PROJETO 33. PLANO DE GERENCIAMENTO DE RECURSOS HUMANOS 37. PLANO DE GERENCIAMENTO DA QUALIDADE 40. PLANO DE GERENCIAMENTO DA COMUNICAÇÃO 43. PLANO DE GERENCIMANETO DE CUSTOS 45. PLANO DE GERENCIMANTO DE RISCO 53. PLANO DE GERENCIAMENTO DE TEMPO 56. PLANO DE GERENCIAMENTO DE AQUISIÇÕES 61. DECLARAÇÃO DO TRABALHO DO CONTRATO
  • 3.
    1- Escopo doProjeto / Termo de abertura do projeto Elaborado por: Paulo Cezar, Thiago Luiz Jeremias, Willian Schumacher Data: 24/03/2009 Versão: 01 Aprovador por: OBJETIVO Uma solução Web com gráfico em 3D, onde o usuário possa buscar informações de endereços de áreas comerciais, áreas de lazer, pontos turísticos e pontos de referência da Ilha de Florianópolis, conhecendo assim a Ilha, via Web. Esta solução deve atender as necessidades turísticas e comerciais da região, mantendo as imagens em 3D como diferencial, apresentando cada ponto de localização. JUSTIFICATIVA Maior interatividade com o usuário através de gráfico em 3D Maior praticidade, comodidade Navegação prática e amigável Oferece espaço para propagandas dando credibilidade a empresa patrocinadora Retorno financeiro indireto Integridade das informações pesquisadas Bancos de dados atualizados diariamente PREMISSAS Ter Fotógrafo Ter Suporte Técnico RESTRIÇÕES Ter Desenvolvedores Ter uma Infra-Estrutura consistente
  • 4.
    Ter um Servidorde armazenamento de dados Ter um Local para Hospedagem do Site RISCOS A não liberação das fotos Geo processadas da ilha de Florianópolis pelos órgãos públicos. O preço do material subir ao longo do projeto devido a problemas ou variações econômicas do mercado. Atraso na entrega dos servidores, e hardware necessário para o projeto, podendo atrasar a instalação e desenvolvimento dos softwares. Falta de nivelamento do conhecimento da equipe de desenvolvimento, causando perda de produtividade durante o projeto. Indisponibilidade de mão de obra qualificada imediata para desenvolvimento, caso algum funcionário venha a adoecer. Dependência de serviços externos (internet e comunicação) para o desenvolvimento e teste do software a ser desenvolvido. Queda de energia influencia na perda de dados e problemas técnicos. Ameaças como invasões, vírus e trojans podem afetar a integridade do projeto e causar atrasos. Riscos naturais (incêndios, terremotos, inundações). NÃO INCLUIDO NO ESCOPO Visualização e informações sobre residências. Código fonte do produto não está incluso. Atualizações das fotos e dados do site. Hospedagem do site. Link de Internet.
  • 5.
    SERVIÇOS DO PROJETO Busca de Informações Propaganda PRODUTOS DO PROJETO Informações diversas sobre o local que está sendo visualizado no mapa. EQUIPE o Gerentes do Projeto (Paulo César, William Schumacher e Thiago Jeremias) o Desenvolvedor (Chefe do Setor: Petrucio Estrimondolo Bondino Estagiários: Jucineide Taquaral, Doryleide Jenify da Silva) o Financeiro (Responsável: Severino Narcisio Aparicio Procópio) o Marketing (Clodesvaldo Fonseca) o Infra-Estrutura (Alerguino Jacinto Soares) o Administração (Tiburcia Pinherina dos Santos) GERENTE DO PROJETO - Paulo Cesar Envolvimento e disponibilidade quanto ao Projeto Ser o responsável pelo andamento do Projeto Responsabilidade perante aos contratos e acertos aos patrocinadores e demais envolvidos. RESPONSABILIDADES Responsabilidades do Cliente Cumprir conforme o contrato e escopo do projeto
  • 6.
    Responsabilidade da OrganizaçãoExecutora Informações exatas e verdadeiras Retorno aos patrocinadores Gerar Lucros Atender os objetivos dos envolvidos no Projeto Responsabilidades dos gerentes funcionais. Disponibilidades para reuniões e viagens Responsabilidade e comprometimento para com o Projeto Gerenciar o funcionamento do Projeto STAKEHOLDERS Desenvolvedor Gerente do Projeto Financeiro Marketing Fotógrafo Infra-Estrutura Administração CRONOGRAMA Estimativa sobre tempo de execução do projeto: - Desenvolvimento aplicativo (120 horas) - Criação de Infra-Estrutura (100 horas) - Documentação e legislação do projeto (120 horas) - Gerência do Projeto (120)
  • 7.
    - Total (460Horas). Tempo total de conclusão do Projeto CUSTOS Estimativa sobre tempo de execução do projeto: -Desenvolvimento aplicativo (120 horas) = 6.000,00 reais - Criação de Infra-Estrutura (100 horas) = 15.000,00 reais - Documentação e legislação do projeto (120 horas) = 4.000,00 reais - Gerência do Projeto (120) = 5.000,00 reais - Total (460 Horas). - Tempo total de conclusão do Projeto = 30.000,00 reais APROVAÇÃO Data: ___/__/____ Data: ___/__/____ ___________________________ ___________________________ Gerente do projeto Patrocinador
  • 8.
    2- PLANO DOPROJETO Elaborado por: Paulo Cezar, Thiago Luiz Jeremias, Willian Schumacher Data: 24/03/2009 Versão: 01 Aprovador por: OBJETIVO Uma solução Web com gráfico em 3D, onde o usuário possa buscar informações de endereços de áreas comerciais, áreas de lazer, pontos turísticos e pontos de referência da Ilha de Florianópolis, conhecendo assim a Ilha, via Web. Esta solução deve atender as necessidades turísticas e comerciais da região, mantendo as imagens em 3D como diferencial, apresentando cada ponto de localização. JUSTIFICATIVA Maior interatividade com o usuário através de gráfico em 3D Maior praticidade, comodidade Navegação prática e amigável Oferece espaço para propagandas dando credibilidade a empresa patrocinadora Retorno financeiro indireto Integridade das informações pesquisadas Bancos de dados atualizados diariamente PREMISSAS Ter Fotógrafo Ter Suporte Técnico RESTRIÇÕES Ter Desenvolvedores Ter uma Infra-Estrutura consistente
  • 9.
    Ter um Servidorde armazenamento de dados Ter um Local para Hospedagem do Site SERVIÇOS DO PROJETO Busca de Informações Propaganda PRODUTOS DO PROJETO Informações diversas sobre o local que está sendo visualizado no mapa. GERENTE DO PROJETO - Paulo Cesar Envolvimento e disponibilidade quanto ao Projeto Ser o responsável pelo andamento do Projeto Responsabilidade perante aos contratos e acertos aos patrocinadores e demais envolvidos. RESPONSABILIDADES Responsabilidades do Cliente Cumprir conforme o contrato e escopo do projeto Responsabilidade da Organização Executora Informações exatas e verdadeiras Retorno aos patrocinadores Gerar Lucros Atender os objetivos dos envolvidos no Projeto Responsabilidades dos gerentes funcionais.
  • 10.
    Disponibilidades para reuniõese viagens Responsabilidade e comprometimento para com o Projeto Gerenciar o funcionamento do Projeto STAKEHOLDERS Desenvolvedor Gerente do Projeto Financeiro Marketing Fotógrafo Infra-Estrutura Administração CRONOGRAMA Estimativa sobre tempo de execução do projeto: - Desenvolvimento aplicativo (120 horas) - Criação de Infra-Estrutura (100 horas) - Documentação e legislação do projeto (120 horas) - Gerência do Projeto (120) - Total (460 Horas). Tempo total de conclusão do Projeto CUSTOS Estimativa sobre tempo de execução do projeto: -Desenvolvimento aplicativo (120 horas) = 6.000,00 reais - Criação de Infra-Estrutura (100 horas) = 15.000,00 reais - Documentação e legislação do projeto (120 horas) = 4.000,00 reais - Gerência do Projeto (120) = 5.000,00 reais - Total (460 Horas).
  • 11.
    - Tempo totalde conclusão do Projeto = 30.000,00 reais APROVAÇÃO Data: ___/__/____ Data: ___/__/____ ___________________________ ___________________________ Gerente do projeto Patrocinador

  • 12.
    3 - PLANODE GERENCIAMENTO DO ESCOPO Elaborado por: Paulo Cezar, Thiago Luiz Jeremias, Willian Schumacher Data: 24/03/2009 Versão: 01 Aprovador por: OBJETIVO Uma solução Web com gráfico em 3D, onde o usuário possa buscar informações de endereços de áreas comerciais, áreas de lazer, pontos turísticos e pontos de referência da Ilha de Florianópolis, conhecendo assim a Ilha, via Web. Esta solução deve atender as necessidades turísticas e comerciais da região, mantendo as imagens em 3D como diferencial, apresentando cada ponto de localização. JUSTIFICATIVA Maior interatividade com o usuário através de gráfico em 3D Maior praticidade, comodidade Navegação prática e amigável Oferece espaço para propagandas dando credibilidade a empresa patrocinadora Retorno financeiro indireto Integridade das informações pesquisadas Bancos de dados atualizados diariamente PREMISSAS Ter Fotógrafo Ter Suporte Técnico RESTRIÇÕES Ter Desenvolvedores Ter uma Infra-Estrutura consistente
  • 13.
    Ter um Servidorde armazenamento de dados Ter um Local para Hospedagem do Site RISCOS A não liberação das fotos Geo processadas da ilha de Florianópolis pelos órgãos públicos. O preço do material subir ao longo do projeto devido a problemas ou variações econômicas do mercado. Atraso na entrega dos servidores, e hardware necessário para o projeto, podendo atrasar a instalação e desenvolvimento dos softwares. Falta de nivelamento do conhecimento da equipe de desenvolvimento, causando perda de produtividade durante o projeto. Indisponibilidade de mão de obra qualificada imediata para desenvolvimento, caso algum funcionário venha a adoecer. Dependência de serviços externos (internet e comunicação) para o desenvolvimento e teste do software a ser desenvolvido. Queda de energia influencia na perda de dados e problemas técnicos. Ameaças como invasões, vírus e trojans podem afetar a integridade do projeto e causar atrasos. Riscos naturais (incêndios, terremotos, inundações). NÃO INCLUIDO NO ESCOPO Visualização e informações sobre residências. Código fonte do produto não está incluso. Atualizações das fotos e dados do site. Hospedagem do site. Link de Internet. SERVIÇOS DO PROJETO
  • 14.

    Busca de Informações Propaganda PRODUTOS DO PROJETO Informações diversas sobre o local que está sendo visualizado no mapa. EQUIPE o Gerentes do Projeto (Paulo César, William Schumacher e Thiago Jeremias) o Desenvolvedor (Chefe do Setor: Petrucio Estrimondolo Bondino Estagiários: Jucineide Taquaral, Doryleide Jenify da Silva) o Financeiro (Responsável: Severino Narcisio Aparicio Procópio) o Marketing Fotógrafo (Clodesvaldo Fonseca) o Infra-Estrutura (Alerguino Jacinto Soares) o Administração (Tiburcia Pinherina dos Santos) GERENTE DO PROJETO - Paulo Cesar Envolvimento e disponibilidade quanto ao Projeto Ser o responsável pelo andamento do Projeto Responsabilidade perante aos contratos e acertos aos patrocinadores e demais envolvidos. RESPONSABILIDADES Responsabilidades do Cliente Cumprir conforme o contrato e escopo do projeto
  • 15.
    Responsabilidade da OrganizaçãoExecutora Informações exatas e verdadeiras Retorno aos patrocinadores Gerar Lucros Atender os objetivos dos envolvidos no Projeto Responsabilidades dos gerentes funcionais. Disponibilidades para reuniões e viagens Responsabilidade e comprometimento para com o Projeto Gerenciar o funcionamento do Projeto STAKEHOLDERS Desenvolvedor Gerente do Projeto Financeiro Marketing Fotógrafo Infra-Estrutura Administração CRONOGRAMA Estimativa sobre tempo de execução do projeto: - Desenvolvimento aplicativo (120 horas) - Criação de Infra-Estrutura (100 horas) - Documentação e legislação do projeto (120 horas) - Gerência do Projeto (120)
  • 16.
    - Total (460Horas). Tempo total de conclusão do Projeto CUSTOS Estimativa sobre tempo de execução do projeto: -Desenvolvimento aplicativo (120 horas) = 6.000,00 reais - Criação de Infra-Estrutura (100 horas) = 15.000,00 reais - Documentação e legislação do projeto (120 horas) = 4.000,00 reais - Gerência do Projeto (120) = 5.000,00 reais - Total (460 Horas). - Tempo total de conclusão do Projeto = 30.000,00 reais APROVAÇÃO Data: ___/__/____ Data: ___/__/____ ___________________________ ___________________________ Gerente do projeto Patrocinador
  • 17.
    4- WBS/EAP Elaborado por:Paulo Cezar, Thiago Luiz Jeremias, Willian Schumacher Data: 24/03/2009 Versão: 01 Aprovador por: 1 Desenvolvimento de um novo sistema 1.1 Gerenciamento do Projeto 1.1.1 Plano do Projeto 1.1.1.1 Escopo 1.1.1.1.1 Declaração de Escopo 1.1.1.1.2 WBS 1.1.1.1.3 Dicionário da WBS 1.1.1.2 Cronograma 1.1.1.3 Orçamento 1.1.1.4 Matriz de Atribuição de Responsabilidades 1.1.1.5 Plano de Gerenciamento de Recursos Humanos 1.1.1.6 Plano de Resposta a Riscos 1.1.1.7 Plano de Gerenciamento da Qualidade 1.1.1.8 . Plano de Gerenciamento das Comunicações 1.1.1.9 Plano de Gerenciamento das Aquisições 1.1.1.10 Plano Integrado de Mudanças 1.1.1.11 Apresentação do Plano do Projeto 1.1.2 Controle 1.1.2.1 Reuniões 1.1.2.2 Relatórios 1.1.2.3 Site na Intranet 1.2 Estudo da Viabilidade 1.2.1 Relatório Técnico preliminar 1.2.2 Medida de Impacto nas empresas 1.2.3 Avaliação do custo 1.2.4 Relatório consolidado 1.2.5 Apresentação do Estudo 1.2.6 Aprovação do estudo 1.2.7 Pesquisa 1.2.7.1 Levantamento detalhado das tecnologias disponíveis 1.2.7.2 Fornecedores potenciais 1.2.7.3 Relatório consolidado 1.2.7.4 Aprovação do relatório da pesquisa 1.2.8 Seleção 1.2.8.1 Tecnologias escolhidas 1.2.8.2 Avaliação 1.2.8.3 Resultado Avaliação 1.3 Infra-estrutura de desenvolvimento 1.3.1 Hardware 1.3.1.1 Aquisição 1.3.1.2 instalação 1.3.1.3 configuração básica 1.3.2 Software 1.3.2.1 Desenvolvimento 1.3.2.1.1 Codificação dos módulos 1.3.2.1.2 Desenho de telas 1.3.2.1.3 Desenvolvimento do codigo 1.3.2.1.4 Aplicação de tecnologias 1.3.2.1.5 Preparação para testes 1.3.2.1.6 Testes 1.3.2.1.6.1 Plano de Testes 1.3.2.1.6.2 Testes Unitários 1.3.2.1.6.3 Testes Integrados 1.3.2.1.6.4 Teste de Compatibilidade 1.3.2.1.6.5 Resultado dos Testes 1.3.2.1.7 Ajustes e Correções 1.3.2.1.7.1 Ajustes e Correções 1.3.2.1.7.2 Testes Unitários 1.3.2.1.7.3 Testes Integrados 1.3.2.1.7.4 Resultado dos Testes 1.3.2.1.7.5 Relatório de Ajustes e Correções 1.3.2.1.7.6 Ajustes e Correções finais 1.3.2.1.8 Documentação
  • 18.
    1.3.2.1.8.1 Manual do Sistema 1.3.2.1.8.2 Manual do Usuário 1.3.2.1.8.3 Manual de Operação 1.3.2.1.8.4 Material Treinamento 1.3.3 Redes 1.3.3.1 Aquisição 1.3.3.2 instalação 1.3.3.3 configuração básica 1.3.4 Treinamento equipe desenvolvimento 1.4 Legislação 1.4.1 Adequação as Leis Vigentes 1.5 Implantação 1.5.1 Configuração específica da infra-estrutura 1.5.2 Instalação do aplicativo 1.5.3 Testes de usuários finais 1.5.4 Relatório de testes com usuários finais 1.5.5 Ajustes e Correções finais 1.5.6 Divulgação 1.5.6.1 Divulgar o sistema na Internet e em canais eletrônicos. 1.5.6.2 Divulgar o sistema nos canais analógicos, como revistas e jornais. 1.5.6.3 Comunicar o lançamento para sites de buscas e de parceiros. 1.5.6.4 Preparar o site para indexação pelas principais ferramentas de busca. 1.5.7 Término do Projeto 1.5.7.1 Aceite 1.5.7.2 Aprovação
  • 19.
  • 20.
    Data: ___/__/____ Data: ___/__/____ ___________________________ ___________________________ Gerente do projeto Patrocinador
  • 21.
    5 - DEAP Elaborado por: Paulo Cesar, Thiago Luiz Jeremias, William Schumacher Data: 18/11/2009 Versão: 01 DEAP ID Nome Descrição Critérios P/ Aceite Indicadores 1 Ilha de Florianópolis Uma solução - Link de Internet de - Link de 10,00Mbs em 3D WEB, onde o alta velocidade - WEB 2.0 usuário possa - WEB - Imagem gráfica em buscar - Imagem gráfica 3dimensões. informações - Desenvolvimento do - Adobe Flash sobre um site em flash - Cumprir todos os determinado local indicadores abaixo (1.1 da Ilha de até o 1.8.2) Florianópolis. 1.1 Gerenciamento do Gerenciar todas - Atender os requisitos - Cumprir os requisitos do Projeto as fases e etapas do projeto. indicador 1.1.1.1 até o do projeto 1.1.1.2 1.1.1 Plano do Projeto Define como o - Gerenciar o que foi - Ferramentas de Auxilio projeto é determinado no no Controle do Projeto executado, indicador 1.1.1.1 com o MSProject monitorado, - Documento contendo controlado e todas as informações do encerrado plano do projeto 1.1.1.1 Escopo Definição de - Baseado no Escopo do - Ajuste do contraste e todas as tarefas projeto brilho das fotos, tamanho necessárias para - Revisado padrão 640x 480. o - Clareza - Fonte Arial, tamanho desenvolvimento - Imagens tratadas 12. do projeto - Ferramentas de Auxilio na edição e tratamento das imagens com o Photoshop e Corel Drawn. 1.1.1.1 Declaração de É composto dos - Empenho e - Relatório elaborado .1 Escopo processos para Comprometimento das semanalmente para servir garantir que o equipes com o Projeto; como ponto de referência projeto inclua - Organização e determinar que todo o trabalho - Revisão atividade não esta exigido - Qualidade incluída ou é necessária no projeto. 1.1.1.1 WBS É uma - Atividades detalhadas - Documento .2 ferramenta de em ordem cronológica impresso e assinado decomposição do - Backup digital e trabalho do impresso pelo gerente do projeto em partes - Organização projeto.
  • 22.
    manejáveis - Qualidade -Não exceder 100- 200 elementos terminais 1.1.1.1 Dicionário da WBS Documento que - Decomposição - Manual com as .3 descreve cada hierárquica orientada informações específicas elemento da WBS ao serviço do projeto sobre cada produto e - Facilitar o serviço do projeto entendimento das destinado ao responsável pessoas de cada equipe. 1.1.1.2 Cronograma É o planejamento - Estabelecer tempo - Cumprir a ordem e controle em - Clareza cronológica do escopo do que são definidas - Objetividade projeto. e detalhadas as -Comprometimento - Documentação. atividades a -Eficiência serem executadas durante um período estimado. 1.1.1.3 Orçamento É o plano - Dentro dos valores - Documento com a financeiro estimados no escopo análise do orçamento e estratégico de - Despesas e Receitas dos planos Estratégicos, uma - Informações Táticos e Operacionais. administração coletadas, visando - Planilhas eletrônicas para determinado alcançar as metas da - Relatórios exercício. empresa. 1.1.1.4 Matriz de atribuição Mostra as - Organização - Possuir um documento de responsabilidades - Responsabilidade dos estabelecendo a função responsabilidades por fases do envolvidos especifica de cada projeto - Tarefas para cada membro da equipe. membro da equipe - Comprometimento 1.1.1.5 Plano de Planejar e - Organização - Identificar e documentar Gerenciamento de gerenciar - Comprometimento as funções, Recursos Humanos recursos - Objetividade responsabilidades e humanos no -Clareza relações hierárquicas do contexto dos -Eficiência projeto. projetos - Responsabilidades - Acompanhamento do desempenho dos membros da equipe - Feedback semanal 1.1.1.6 Plano de Análise - Organização - Impacto do Negócio Gerenciamento de qualitativa e - Comprometimento - Definição dos Processos Riscos quantitativa, o - Objetividade - Tamanha experiência do planejamento de -Clareza pessoal respostas, a -Eficiência - Características do perfil monitoração e o - Analises dos clientes controle do risco - Respostas será estruturado - mudanças dos e realizado ao requisitos longo do ciclo de - alta rotação do vida do projeto. pessoal - expectativas não satisfeitas
  • 23.
    1.1.1.7 Plano de Descreve como a - Responsabilidades - Documento com os itens Gerenciamento da equipe de - Organização de melhoria continua do Qualidade gerenciamento de - Comprometimento projeto. projetos - Objetividade - Documento contendo a implementará a - Satisfazer as política de qualidade da política de necessidades do cliente organização. qualidade da - Esclarecer todas as organização duvidas antes de executora começar a produzir 1.1.1.8 Plano de Faz parte ou é - Organização - Documento que Gerenciamento das um plano auxiliar - Qualidade contenha um Comunicações do plano de - Classificação da procedimento de como gerenciamento do Informação classificar a informação projeto - Objetividade dentro da empresa. - Responsabilidades - Gerenciador de documentos Ex: Wiki 1.1.1.9 Plano de Descreve como - Estabelecer parcerias - Documento que Gerenciamento das os processos de - Superar expectativas contenha as novas Aquisições aquisição serão - Confiabilidade aquisições. gerenciados - Responsabilidade - Relatório que controle desde o - Garantias as aquisições de clientes desenvolvimento - Organização externos como da documentação compradores e de aquisição até fornecedores. o encerramento do contrato 1.1.1.1 Plano integrado de É um processo - Revisão de todas as - Relatório que contenha 0 mudanças contínuo que o solicitações de os itens para a revisão gerente completa Mudanças das solicitações de para garantir que - Analise de Impacto mudanças. o projeto - Riscos - atualização do escopo prossiga do início ao fim – é a atividade diária de completar o trabalho do projeto. 1.1.1.1 Apresentação do Mostrar a idéia - Organização - Resultados financeiros 1 plano do projeto do projeto - Responsabilidade - Aspectos Legais - Objetividade - Fatores Tecnológicos - Clareza - Padrões de qualidade 1.1.2 Controle A função - Organização - Disponibilizar controlar consiste - Objetividade orçamentos antes do em averiguar se - Responsabilidade início dos gastos as atividades - Evitar o numero efetivas estão de excessivo de relatórios e acordo com as análises. atividades que - Documento que foram contenhas as estimativas planejadas. de custos, prazos e qualidade realistas. 1.1.2.1 Reuniões Evento para - Planejadas com - Documentar tudo o que acertar as horários, locais e datas for concordado e pendências e pré-determinadas apresentado. discutir - Apresentações - Slides em Power Point. informações - Clareza - Gravação de video
  • 24.
    - Objetividade conferência 1.1.2.2 Relatórios Arquivos que - Descrição (Nome, - Documentos impressos formalizam os cargo, função e setor). e digitais autenticados. acontecimentos - Objetividade - - Clareza - Informações Classificadas 1.1.2.3 Site na Internet Disponibilidade - Disponível em tempo - Contrato com a via Web das integral prestadora de serviços de informações - garantia de internet disponibilidade - SLAs defenidos 1.2 TAP Autoriza - Clareza - Documento assinado formalmente o - Organização pelos gerentes. projeto ou uma - Objetividade fase do projeto - Informações Classificadas - Glossário 1.2.1 Estudo da Uma etapa de um - Pesquisas de Mercado - Relatório com os dados viabilidade Plano de levantados. Negócios 1.2.2 Relatório técnico Informações - Organização - Pode ser apresentado preliminar técnicas que não - Objetividade em formato de planilha são oficiais - Clareza ou texto, ou documento - Apresentação com impresso. sete dias de antecedência. 1.2.3 Medida de impactos Prevenção de - Analise semanal das - Criptografia assimétrica nas empresas danos a empresa informações de com uma chave de mercado 1024bytes; - Criptografia dos dados - Backup na fita DAT - Backup - Software de analise de mercado 1.2.4 Relatório Informações - Organização - Documento que Consolidado agregadas - Objetividade contenha as informações, - Clareza com local, fonte dos - As informações dados, data. agregadas somente Relatório impresso. acolhidas por membros da direção. 1.2.5 Apresentação do Apresentação das - Organização - Pode ser apresentado estudo informações - Objetividade em formato de planilha, analisadas - Clareza texto, slides ou - Apresentado somente documento impresso. nas reuniões pré estabelecidas 1.2.6 Aprovação do Analisadas as - Organização - Pode ser apresentado estudo informações e - Objetividade em formato de planilha, tomada decisão - Clareza texto, slides ou - Apresentado somente documento impresso. nas reuniões pré- estabelecidas - Aprovação pelo gerente do projeto
  • 25.
    1.2.7 Pesquisa Levantamento de - Acompanhar novas - Pode ser apresentado informações tecnologias no ramo. em formato de planilha, - Informações sobre texto, slides ou finanças e tendências documento impresso. de mercado; - Utilização de software - para a pesquisa. 1.2.7.1 Levantamento Pesquisa - Organização - Pode ser apresentado detalhado das detalhada da - Objetividade em formato de planilha, tecnologias tecnologia - Clareza texto, slides ou disponíveis - Custo beneficio documento impresso. - Qualidade - Utilização de software - Interoperabilidade para a pesquisa. 1.2.7.2 Fornecedores Escolha dos - Custo beneficio - Contrato de prestação potenciais fornecedores que - Qualidade do produto de serviços irão suprir as e serviço necessidades do - Tempo de resposta projeto - Melhor garantia 1.2.7.3 Relatório Informações - Organização - Documento impresso consolidado agregadas - Objetividade assinado pelos gerentes; - Clareza 1.2.7.4 Aprovação do Aprovar o - Organização - Documento impresso relatório da relatório - Objetividade assinado pelos gerentes; pesquisa pesquisado - Clareza - Qualidade 1.2.8 Seleção Escolher os - Custo beneficio - Apresentação do melhores - Qualidade resultado da avaliação métodos - Organização impresso ou digital - acessibilidade - Disponibilidade 1.2.8.1 Tecnologias Ferramentas - Preço -Contrato de níveis de escolhidas tecnológicas que - Custo beneficio serviço serão utilizadas - Qualidade - no projeto - Disponibilidade - Suporte técnico - Garantia 1.2.8.2 Avaliação Avaliar as - Classificação das informações Informações - Implantação do padrão - Integridade ISO 9001:2000 - Qualidade 1.2.8.3 Resultado Avaliação Mostrar o - Organização - Procedimento visando a resultado - Objetividade qualidade das decidido - Clareza informações. - Integridade 1.3 Escopo Definição de - Organização - Documento contendo todas as tarefas - Objetividade todas tarefas necessárias para - Responsabilidade desenvolvidas no projeto. o - Tempo desenvolvimento - Qualidade do projeto. - De acordo com o PMBOK 1.3.1 Pesquisa Estudo das - Responsabilidade - Pode ser apresentado
  • 26.
    Inovações e - Segurança em formato de planilha, tendências - Acompanhar novas texto, slides ou tecnologias no ramo. documento impresso. - Informações sobre - Utilização de software finanças e tendências para a pesquisa. de mercado 1.3.2 Seleção Tecnologia - Organização - Apresentação do escolhida para o - Segurança resultado da avaliação desenvolvimento - Custo beneficio impresso ou digital da solução. - Qualidade - acessibilidade - Disponibilidade 1.4 Infra-Estrutura de Interface usada - Desempenho - Tempo de resposta de Desenvolvimento pelos - Facilidade no uso no máximo 5 segundos. administradores - Segurança do sistema na construção do software à utilizar na solução. 1.4.1 Hardware Aquisição de - Cada imóvel Equipamentos - De acordo com cada acompanhara um texto para suprir a assunto com sua descrição solução em - Distribuição agradável juntamente com no desenvolvimento. mínimo 3 fotos. 1.4.1.1 Aquisição Comprar - De acordo com a - Cada produto adquirido equipamentos, necessidade acompanhará nota fiscal, softwares para a - Delegar a compra termo de garantia utilização no para algum setor da - Contrato projeto. empresa - Preço mais acessível -Segurança - Pesquisas de mercado 1.4.1.2 Instalação Guia de como - Organização - Documento que proceder - Objetividade contenha os passos para corretamente na - Responsabilidade proceder corretamente. instalação do - Clareza hardware. 1.4.1.3 Configuração Básica Onde se - De acordo com as - Compatibilidade com as estabelece as necessidades básicas plataformas Windows, configurações descritas no escopo do Linux, Mac, 32 e 64 Bits. mínimas para o projeto software. 1.4.2 Software È a solução final, produto a ser - Desempenho - Tempo de resposta de comercializado; - Facilidade no uso no máximo 5 segundos Composto por - Segurança para usuários de banda todas as - Compatibilidade larga. atividades - Usabilidade - Acesso ao conteúdo do estabelecidas no - Acessibilidade site sem necessidade de escopo do cadastramento. projeto. - Adquirir certificados de segurança.
  • 27.
    1.4.2.1 Desenvolvimento Conjuntos de - Comprometimento itens, dos desenvolvedores - Documentação do ferramentas e os - Organização software membros do - - Linguagens c, c++, projeto Java, Flash, php 1.4.2.1.1 Codificação dos Encripitar os - Responsabilidade - Segurança assimétrica Módulos módulos para ter - Segurança - Criptografia RSA uma segurança - Organização - Documento que contra fraudes, - Classificação das contenha os etc. informações entre os procedimentos de membros do projeto classificação e segurança - Confidencialidade das informações. 1.4.2.1.2 Desenho de Telas Meio de como as - Organização - Ferramentas de edição imagens e telas - Objetividade de imagens como: vão ser - Clareza Photoshop, Corel Drawn; desenhadas. - Uma mistura de cores frias e quentes 1.4.2.1.3 Desenvolvimento do Código que será - Organização - Documento contendo os Código executado toda - Objetividade processos passo a passo vez que o - Responsabilidade durante o software for - Segurança desenvolvimento do adquirido. - Integridade software; - Confidencialidade - Relatórios com datas - Acesso somente por pré determinadas desenvolvedores e gerentes do projeto; 1.4.2.1.4 Aplicação de Novas - Organização - Contrato de Suporte e Tecnologias tecnologias no - Responsabilidade Garantia projeto, dentro - Custo beneficio - TCP/IP e UDP de redes, - Tipos de topologias - Topologia em anel softwares, - Protocolos hardwares etc. 1.4.2.1.5 Preparação para Preparar a equipe - Organização - Documento que Testes para que possa - Objetividade contenha o registro dos ser efetuado os - Responsabilidade testes realizados testes - Clareza requisitados. - Durante três dias os testes serão realizados com horário e local pré determinados - Participação de alguns usuários 1.4.3.1.1 Testes Testes realizados - Respeitar os - O teste deve ser para verificar e problemas: realizado com 10 testar se todas as Inadequação usuários, com diferentes funcionalidades Inconsistência níveis de conhecimento do portal estão Resposta inesperada computacional: avançado, dentro dos Ambigüidade intermediários e leigos. padrões e se - Identificar o que o alcançaram o usuário pode, quer e objetivo deve fazer. 1.4.3.1.2 Define por etapas - Organização - Documento que Plano de Testes o que deve ser - Objetividade contenha todos os planos testado no - Responsabilidade de testes, metodologias,
  • 28.
    projeto e no - Clareza procedimentos pré software. - Segurança determinados e um - Elaborado pelo glossário; gerente do projeto 1.4.3.1.3 Testes Unitários São testes feitos - Organização - Relatórios diários em apenas em - Objetividade forma de texto e planilhas unidades - Responsabilidade selecionadas do - Segurança projeto ou - realizados somente software. pelos desenvolvedores do software 1.4.3.1.4 Testes Integrados São testes que - Organização - Documento que testam a - Objetividade contenha todos os planos integridade do - Responsabilidade de testes, metodologias, sistema. - Segurança procedimentos pré - realizados somente determinados e um pelos desenvolvedores glossário; do software e usuários - Interoperabilidade entre escolhidos os sistemas Linux, aleatoriamente Windows e Mac OS 1.4.3.1.5 Resultados dos Resultado Final - Ser aprovado pelo - Documento com todos testes para verificar se gerente do projeto e os testes realizados os testes foram sponsor anteriormente pelos positivos ou usuários e negativos. desenvolvedores do sistema 1.4.3.1.6 Relatório de Ajustes Após efetuar - Organização - Relatório que e Correções todos os testes - Objetividade contenham ajustes e com os - Responsabilidade correções a serem envolvidos, fazer - Revisão acompanhada executadas. os ajustes e as pelo gerente do setor e - Apresentar relatório correções se do projeto especificado sobre o local necessárias. - Expor a todos os a ser ajustado e membros do projeto o corrigido; que deve ser ajustado e corrigido. - Confidencialidade entre os envolvidos do projeto 1.4.3.1.7 Ajustes e Correções Usado para descobrir - Respeitar os - O usuário encontra a problemas no site problemas: informação que deseja. e interação Inadequação - Relatório que humano- Inconsistência contenham ajustes e computador. Resposta inesperada correções a serem Ambigüidade executadas. - Identificar o que o - Apresentar relatório usuário pode, quer e especificado sobre o local deve fazer. a ser ajustado e corrigido;
  • 29.
    1.4.3.2.1 Documentação Todas as partes - Documentação ligadas ao impressa - De acordo com o PMI. projeto, - Detalhada e clara - Ter o documento referentes a - Autenticidade assinado pelo Gerente de licenças e - Integridade projeto. regulamentações, - Clareza ligado a legislação. 1.4.3.2.2 Manual do Sistema Documento onde - Organização - Guia com capa, se encontra todos - Objetividade sumário, introdução, os processos de - Responsabilidade especificar métodos de como funciona o - Clareza uso e um glossário do sistema. - Integridade sistema. - Autenticidade 1.4.3.2.3 Manual do Usuário Documento onde - Organização - Guia com capa, se encontra todos - Objetividade sumário, introdução, os processos de - Responsabilidade especificar métodos de como funciona o - Clareza uso e um glossário do usuário. - Integridade sistema. - Autenticidade 1.4.3.2.4 Manual de Documento onde - Organização - Guia com capa, Operação se encontra como - Objetividade sumário, introdução, se opera o - Responsabilidade especificar métodos de software. - Clareza operação e um glossário - Integridade do sistema. - Autenticidade 1.4.3.2.5 Material de Onde se localiza - Organização - Documentos onde irá Treinamento todos os - Objetividade detalhar todos os passos materiais - Responsabilidade do treinamento. disponíveis para - Clareza o treinamento - Integridade dos envolvidos. - Autenticidade 1.4.4 Redes Serve para - Atender os requisitos - Se for realizado tudo garantir a infra- do Projeto. dentro do previsto, estrutura conforme descrito no apropriada para o plano de projeto. site. 1.4.4.1 Aquisição Guia de como - Detalhado - Estabelecer contratos adquirir o - Clareza com fornecedores software. - Objetividade internos e externos para - Organização mobilizar, comprar ou alugar recursos para o projeto. 1.4.4.2 Instalação Guia de como - Detalhado - Especificar quando instalar - Clareza necessitamos de tal corretamente o - Objetividade serviço, como deve ser o software. - Organização procedimento de instalação, topologia da rede. 1.4.4.3 Configuração Básica Onde se - Detalhado - Configurações entre os estabelece as - Clareza sistemas operacionais configurações - Objetividade Windows, Linux e Mac mínimas para o - Organização OS; software. - Testar diferentes - Layout dos banners,
  • 30.
    configurações para links e imagens do site determinar qual se adapta ao usuário final 1.4.4.4 Treinamento, Tem como - Atender o cronograma - Se for realizado tudo Equipe e objetivo obter do projeto. dentro do previsto, Desenvolvimento boas práticas conforme descrito no entre os plano de projeto. colaboradores durante o projeto. 1.5 Legislação Leis que regem - Verificar se a - Se for realizado tudo os processos e documentação está dentro do previsto, atribuições do regulamentada. conforme descrito no projeto. plano de projeto. 1.5.1 Adequação as Leis Estar dentro da - Consultar o advogado - Advogado de leis Vigentes lei durante a para averiguar as leis especificas de acordo com execução do vigentes do mercado. o projeto projeto. 1.6 Implantação Execução do que - Atender os requisitos - Realização dentro do foi elaborado e do projeto. prazo estabelecido. estabelecido no projeto. 1.6.1 Configuração Configuração - Detalhado - Arquitetura fechada de específica da infra- exata do que o - Clareza computadores e estrutura software requer - Objetividade servidores; para ser - Organização executado - Definir os requisitos de hardware para suportar os aplicativos web. 1.6.2 Instalação do Guia de como - Detalhado - Usar o CD de instalação aplicativo proceder - Clareza que contenha o arquivo corretamente na - Objetividade executavel. execução de - Organização Posteriormente inserir a instalação do chave de licença. software. 1.6.3 Testes de usuários Testes de - Clareza - Cada usuário receberá finais usabilidade por - Estipular data para a um sumário ou um guia operadores, mobilização dos contendo todas as clientes potencias usuários disponíveis informações necessárias. e pessoas para o treinamento. envolvidas no projeto 1.6.4 Relatório de testes Relatório com a - Após uma data - Documento que com usuários finais avaliação de específica do contenha todos os usabilidade do treinamento o gerente relatórios de testes com Software. do projeto irá os usuários finais. disponibilizar o relatório para o chefe de cada setor contendo os resultados finais.
  • 31.

    1.6.5 Ajustes e Correções Após fazer um - Setor de suporte - Anexar documentos e finais filtro nos realiza testes práticos relatórios recolhidos relatórios, com os usuários por um durante os testes finais estabelecer as período pré mudanças e determinado. correções se - Testes de velocidade necessárias. de acessibilidade, integridade das informações e de segurança. 1.7 Divulgação Explicitar o site - Propagandas em - Contrato de divulgação como um todo diversos meios de do produto entre as através de comunicação. empresas. propaganda e marketing. 1.7.1 Divulgar o sistema Divulgar nos - Autenticidade - Acordos com empresas na Internet e em principais canais - Integridade virtuais de destaque na canais eletrônicos. de comunicação - Clareza web. da internet e também em meios eletrônicos. 1.7.2 Divulgar o sistema Divulgar nos - Autenticidade - Estabelecer acordos nos canais principais meios - Integridade com mídias voltadas ao analógicos, como de comunicação - Clareza turismo através de e- revistas e jornais. áudio-visual do mail, jornais, revistas, país sobre o televisão. nosso sistema. 1.7.3 Comunicar o Divulgar nos - Autenticidade - Acordos com empresas lançamento para principais sites de - Integridade virtuais de destaque na sites de buscas e de busca e dos - Clareza web. parceiros. nossos clientes e clientes futuros. 1.7.4 Preparar o site para Estabelecer as - Clareza - Contratos formais com indexação pelas principais - Definir palavras os parceiros. principais palavras chaves chaves para a busca ferramentas de para a melhor das informações busca. localização nos contidas dentro do meios de busca ambiente web e linkar com parceiros virtuais através de banners e espaços no web site. 1.8 Término do Projeto Reunião onde Reunião - Se for realizado tudo todos os dentro do previsto, objetivos pré- conforme descrito no estabelecidos do plano de projeto. projeto foram executados. 1.8.1 Aceite Onde todos os - Aprovação de todos - Possuir todos os responsáveis pelo os documentos (1.1.1.3 documentos abaixo projeto entram até 1.8) (1.1.1.3 até 1.8) assinados em acordo para a conclusão final.
  • 32.
    1.8.2 Aprovação Conclusão Final, - Todos os testes - Ter efetuado todos os onde se é efetuados com sucesso! testes. E possuir os assinado para a documentos assinados pelo realização do gerente de projeto e projeto. patrocinador. APROVAÇÃO Data: ___/__/____ Data: ___/__/____ ___________________________ ___________________________ Gerente do projeto Patrocinado
  • 33.
    6– [WTP FLORIPA WEB] PLANO DE GERENCIAMENTO DE RECURSOS HUMANOS STAFF MANAGEMENT PLAN Elaborado por: William Schumacher, Thiago Jeremias e Paulo Cesar dos Versão [no]1.0 Santos Aprovado por: [Data]25/08/09 1 – Organograma do Projeto Gerente do Projeto William Schumacher Paulo Cesar Thiago Jeremias Gerente de Revisão Gerente de Revisão Financeiro Marketing Administração Desenvolvedores Infra-Estrutura Controle de Qualidade Severino Clodesvaldo Tiburcia Doryleide Alerguino Paulo Cesar e Petrucio Thiago Jeremias 2 – Equipe No Nome Área Email Fone 1 William Schumacher GERENTE william@wtp.com.br 3222-6666 2 Thiago Jeremias GERENTE Thiago@wtp.com.br 3222-6667 3 Pualo Cesar do Santos GERENTE Paulo@wtp.com.br 3222-6668 4 Petrucio Estrimondolo DESENVOLVEDOR Patrucio@wtp.com.br 3222-6669 5 Jucineide Taquaral Estágiária de Jucineide@wtp.com.br 3222-6669 Desenvolvimento 6 Doryleide Jenify da Estágiária de Doryleide@wtp.com.br 3222-6669 Silva Desenvolvimento 7 Severino Narcisio FINANCEIRO Severino@wtp.com.br 3222-6670 Aparicio Procópio 8 Alerguino Jacinto Infra-Estrutura alerguino@wtp.com.br 3222-6671 Soares 9 Tiburcia Pinherina dos Administração Tiburcia@wtp.com.br 3222-6672 Santos 10 Clodesvaldo Fonseca MArketing clodesvaldo@wtp.com.br 3222-6673
  • 34.
    3 – Funçõese Responsabilidades Gerente do Projeto: Sua função é “gerenciar” o progresso do empreendimento e através das variáveis (qualidade, custo, prazo e escopo) verificar seus desvios. Controle de Qualidade: Sua função é fazer com que tudo o que seja elaborado dentro da empresa esteja dentro de uma norma ou guia de melhores práticas. Desenvolvedores: Responsável por desenvolver uma parte do sistema, incluindo a construção de seu design de forma que ele atenda a arquitetura e possivelmente a prototipagem da interface de usuário, e então implementar, executar o teste de unidade, e integrar os componentes que são parte da solução. Financeiro: Responsável pelo patrimônio da empresa, elaborando e acompanhando os fluxos de caixa, orçamentos de investimentos e de despesas correntes, propõe e analisa projetos e ainda mantém contato com órgãos públicos para informá-los sobre questões relativas à empresa. Administração: Dar assessoria, controlar custos e gastos, evitar cortes desnecessários e cortar as extravagâncias, inibir possíveis erros de má administração e evitar a falência. Infra-Estrutura: Responsável por todos os itens ou ferramentas de Rede e Hardware do projeto. Marketing: Função organizacional e um conjunto de processos que envolvem a criação, a comunicação e a entrega de valor para os clientes. 4 – Matriz de Responsabilidades No Nome Área PLANOS Comunicação Suprimentos Resultados Qualidade Hardware Software Escopo Tempo Custos Riscos RH 1 William Gerencia R S R S R S R Projeto 2 Thiago Gerencia S S A S S S S S S Revisão 3 Paulo Gerencia R S S S S S S S Revisão 4 Petrucio Desenvolvedor A 5 Jucileyde Desenvolvedor A A (Estágio) 6 Doryleide Desenvolvedor A A (Estágio) 7 Severino Financeiro R A 8 Tiburcia Administração A R R A 9 Alerguino Infra- R R A R Estrutura 10 Clodesvaldo Marketing A = Apoio R= Responsável S= Suplente
  • 35.

    5 – Recrutamentoe Seleção O RH obterá informações correspondentes de cada setor, onde o entrevistado passará por uma entrevista psicológica, técnica e avaliação de conhecimento específico. 6 – Necessidade de Treinamento - 7 - Avaliação de Resultados O resultado do trabalho da equipe será avaliado mensalmente pelo gerente de projeto em reunião individual com cada membro. O gerente de projeto será avaliado também mensalmente pelo patrocinador do projeto da mesma forma como os membros do time são avaliados. Ao fim do projeto será realizada uma reunião de avaliação de cada um dos integrantes do projeto, quando a avaliação final compilada do profissional será tabulada e encaminhada para o Departamento de Recursos Humanos. Essa avaliação final compilada será feita através de um modelo circular sob o qual todos serão avaliados tanto pelas chefias quanto pelos pares e subordinados. O gerente de projeto se auto-avaliará, será avaliado pelo patrocinador e será avaliado, também, por todos os membros do time. Cada membro do time se auto-avaliará, será avaliado pelo gerente de projeto e será avaliado por, pelo menos, outros três membros do time, escolhidos por sorteio. Todos os resultados serão compilados em uma ficha única que mostrará a percepção de cada um dos envolvidos no processo de avaliação. 8 – Reconhecimento e premiações Bonificação: Serão destinados, no final do projeto, 15% do saldo contido na reserva gerencial para serem distribuídos para todos os integrantes da equipe. A bonificação somente será paga após o término do projeto e para os membros do time que participaram integralmente dele, realizando suas atividades previstas quando foram inicialmente alocados no projeto. 9 - Segurança O código criado pelo desenvolvedor deverá permanecer somente na empresa. É proibido o uso de qualquer tipo de dispositivo removível por parte dos funcionários. Os dados sobre o projeto ou qualquer outra informação relacionada à empresa somente deverá ser mantido internamente. O funcionário será responsável por sua estação de trabalho. Backup das informações será efetuado semanalmente. Todos os documentos inutilizáveis do projeto ou informações da empresa deverão ser fragmentados. 10 – Alocação Financeira do Plano de Gerenciamento de Recursos Humanos Todas as medidas de gerenciamento de recursos humanos do projeto que requererem gasto adicional deverão ser alocadas dentro das reservas gerenciais do projeto, na categoria Outras reservas, desde que dentro da alçada do gerente de projeto.
  • 36.
    11 – Administraçãodo Plano de Gerenciamento de Recursos Humanos William Michel Schumacher: Gerente do projeto será o responsável direto pelo plano de gerenciamento de RH. Paulo Cesar dos Santos: Gerente de Revisão, responsável por todas as revisões do projeto. Thiago Jeremias: Gerente de Revisão, responsável por todas as revisões do projeto. REGISTRO DE ALTERAÇÕES Data Modificado por Descrição da mudança APROVAÇÃO Data Patrocinador [Nome]
  • 37.
    7– WTP FLORIPA WEB PLANO DE GERENCIAMENTO DA QUALIDADE QUALITY MANAGEMENT PLAN Preparado por William Schumacher – Gerente do Projeto Versão 1.0 Paulo Cesar dos Santos – Gerente do Projeto Thiago Jeremias – Gerente do Projeto Aprovado por Hélio 12/10 Descrição dos processos de gerenciamento da qualidade O gerenciamento da qualidade será realizado com base na norma ISO 9000/2000. A empresa não é certificada nesta ISO mas agirá em conformidade com ela em todos os seus processos. Os procedimentos preconizados pela ISO para os projetos da empresa não estão descritos neste plano por fazerem parte dos Procedimentos de qualidade da empresa. Todas as reclamações provenientes de clientes, bem como produtos e/ou entregas não conformes com a declaração de escopo se aprovados, deverão ser tratados como medidas corretivas no plano de gerenciamento da qualidade. Todas as mudanças nos requisitos de qualidade inicialmente previstas para o projeto devem ser avaliadas e classificadas dentro do sistema de controle de mudanças de qualidade. Todas as solicitações de mudança na qualidade devem ser feitas por escrito e através de e-mail, conforme descrito no plano de comunicações do projeto. Priorização das mudanças nos quesitos de qualidade e respostas As mudanças dos requisitos de qualidade são classificadas em quatro níveis de prioridade: Prioridade 1 (um) - Mudanças de prioridade um requerem uma ação imediata por parte do gerente do projeto, independente das reuniões de controle previstas devido à urgência, acionando imediatamente o patrocinador no caso de necessidade de autorizações financeiras fora da alçada do gerente de projetos. Prioridade 2 (dois) – Mudanças de prioridade dois requerem um planejamento da ação através e terceiros ou de equipes que, a princípio, tenham disponibilidade, uma vez que agregam valor ao sucesso do projeto e são urgentes, porém não têm impacto significativo nos custos e nos prazos do projeto.
  • 38.
    Prioridade 3 (três)– Mudanças de prioridade três podem ser implementadas por terem influência no sucesso do projeto, porém não requerem uma ação imediata por não serem impactantes ou urgentes. Sistema de controle de mudanças da qualidade (Quality change control system) Todas as mudanças na qualidade do projeto devem ser tratadas segundo o fluxo apresentado a seguir com suas conclusões apresentadas na reunião semanal de Projeto com suas conclusões, prioridades e ações relacionadas.
  • 39.
    Freqüência de avaliaçãodos requisitos de qualidade do projeto Os prazos do projeto deverão ser atualizados e avaliados diariamente, e seus resultados divulgados na reunião periódica de avaliação do projeto. Alocação financeira das mudanças nos requisitos de qualidade As mudanças na qualidade que necessitarem de gasto adicional deverão ser alocadas dentro das reservas gerenciais do projeto, na categoria “Outras Reservas”, desde que dentro da alçada do gerente do projeto. Projeto, ou quando não existir mais reserva gerencial disponível, deverá ser acionado o patrocinador, uma vez que o gerente não tem autonomia para decidir utilizar a reserva de contingência de riscos para mudanças na qualidade, ou deverá ser solicitado à diretoria da empresa um aumento das reservas gerenciais. Administração do plano de gerenciamento da qualidade Responsável pelo plano William Schumacher – Gerente do projeto, será responsável direto pelo plano de gerenciamento da qualidade, suas atualizações e relatórios. Thiago Jeremias – Membro do time do projeto será suplente do responsável direto pelo plano de gerenciamento da qualidade. . Freqüência de atualização do plano de gerenciamento da qualidade O plano de gerenciamento da qualidade será reavaliado semanalmente na reunião periódica de avaliação do projeto para aprovação. Após sua aprovação, o plano de gerenciamento da qualidade deverá ser atualizado com o devido registro das alterações efetivadas. Outros assuntos relacionados ao gerenciamento da qualidade do projeto não previstos neste plano Todas as solicitações não previstas neste plano deverão ser submetidas à reunião periódica de avaliação do projeto. REGISTRO DE ALTERAÇÕES Data Modificado por Descrição da mudança APROVAÇÕES [Nome] [Assinatura] Data [Cargo] [Data]
  • 40.
    8– WTP FLORIPA WEB PLANO DE GERENCIAMENTO DAS COMUNICAÇÕES COMMUNICATIONS MANAGEMENT PLAN Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago Versão 1.1 Jeremias Aprovado por: 11/08/2009 1 – Aspectos Gerais O gerenciamento das comunicações do projeto será realizado através dos processos de comunicação formal, estando incluído nessa categoria: E-mails Publicações WEB Documentos Impressos Todas as reuniões formais serão realizadas às segundas-feiras para disponibilizar tempo livre para os trabalhos do projeto nos dias subseqüentes. Todas as informações do projeto devem ser atualizadas de modo constante no site do projeto, incluindo as atualizações diárias nos custos e nos prazos. Todas as solicitações de mudança no processo de comunicação devem ser feitas por escrito ou através de e-mail e aprovadas pelo gerente do projeto. 2 – Necessidades dos Interessados Data ou Ref Assunto/Conteúdo Tipo Emissor Receptor Freqüência Obs 1 Documentação Relatório Administração/Financeiros Gerente do Projeto Iniciação Geral do Projeto Executivo Desenvolvedor/Marketing Infra-Estrutura 2 Status Financeira Relatório Financeiro Gerente do Projeto Semanal Executivo 3 Documentação da Relatório Infra-Estrutura Financeiros/Infra- Mensal Infra-Estrutura Estrutura/Gerente do Projeto 4 Fichas de Riscos Relatório Controle de Qualidade Lideres e Colaboradores Mensal Operacional do projeto 5 Cronograma do Relatório Gerente do Projeto Administração/Financeiros Semanal Projeto Operacional Desenvolvedor/Marketing Infra-Estrutura 6 Relatório de Relatório Marketing Gerente do Projeto Semanal Marketing do Executivo produto 7 Relatório de Relatório Gerente do Projeto Administração/Financeiros No Encerramento Executivo Desenvolvedor/Marketing encerramento Infra-Estrutura do projeto 8 Relatório de Relatório Gerente do Projeto Sponsor Semanal Acompanhamento Executivo do projeto
  • 41.
    3 – ReuniõesProgramadas 3.1 Reunião - Abertura do Projeto a. Objetivo – Apresentar aos envolvidos seus planos e metas. b. Metodologia – Apresentação em formato de slides com as metas e objetivos de cada setor. c. Responsável - Gerente do Projeto d. Envolvidos – Equipe do Projeto e Stakeholders e. Freqüência – 24/03/2009 f. Reuniões extraordinárias – g. Duração – 2 Horas h. Local – Escritório da Empresa i. Outros – 3.2 Reunião - Acompanhamento do Projeto a. Objetivo – Acompanhar o progresso do escopo do projeto. b. Metodologia – Reunião formal c. Responsável - Gerente do Projeto d. Envolvidos – Equipe do Projeto e. Freqüência – Mensal f. Reuniões extraordinárias – Se necessária outra reunião, a mesma deverá ser agendada com antecedência g. Duração – 2 Horas h. Local – Escritório da Empresa i. Outros – 3.3 Reunião - Status Financeiro do Projeto a. Objetivo – Acompanhar se o projeto está dentro do orçamento. b. Metodologia – Reunião formal c. Responsável - Gerente do Projeto d. Envolvidos – Administração/Marketing e. Freqüência – A cada 15 dias f. Reuniões extraordinárias – Se necessária uma reunião extraordinária, a mesma deverá ser agendada com antecedência g. Duração – 1 Hora h. Local – Escritório da Empresa i. Outros – 3.4 Reunião - Riscos do Projeto a. Objetivo – Reavaliar os riscos que podem interferir no decorrer do projeto, analisando o impacto que pode ser causado e adotar medidas preventivas. b. Metodologia – Reunião Formal c. Responsável - Gerente do Projeto d. Envolvidos – Administração/Operacional/Desenvolvedores e. Freqüência – Semanalmente f. Reuniões extraordinárias – Se necessária outra reunião, a mesma deverá ser agendada com antecedência g. Duração – 1 Hora h. Local – Escritório da Empresa i. Outros – 3.5 Reunião - Encerramento do Projeto a. Objetivo – Consolidar com a equipe o final do projeto b. Metodologia – Reunião
  • 42.
    c. Responsável - Gerente do Projeto d. Envolvidos – Equipe do Projeto e Patrocinadores e. Freqüência – Única Vez f. Duração – 2 Horas g. Local – Escritório da Empresa h. Outros – 4 – Ata de Reunião Todos os eventos do projeto, com exceção do kick off meeting e do projeto close out, deverão apresentar ata de reunião com, no mínimo, os seguintes dados: a. Lista de presença b. Pauta c. Decisões tomadas d. Pendências não solucionadas e. Aprovações 5 – Alocação Financeira do Plano de Gerenciamento das Comunicações 3% da verba total do projeto será destinada para futuros imprevistos na execução do plano de gerenciamento das comunicações. 6 – Administração do Plano de Gerenciamento das Comunicações Responsável pelo plano: Paulo Cesar dos Santos – Gerente do Projeto William Michel Schumacher – Sub Gerente do Projeto O plano de gerenciamento das comunicações será reavaliado mensalmente na primeira reunião do mês, juntamente com os outros planos de gerenciamento do projeto. REGISTRO DE ALTERAÇÕES Data Modificado por Descrição da mudança 6/10/2009 William Schumacher Alteração de Datas e Inclusão de Informações APROVAÇÃO Data Patrocinador Gerente do Projeto
  • 43.
    9– WTP FLORIPA WEB PLANO DE GERENCIAMENTO DE CUSTO COST MANAGEMENT PLAN Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago Versão 1.0 Jeremias Aprovado por: 12/10/2009 1. Descrição dos processos de gerenciamento de custos O gerenciamento dos custos será realizado no Microsoft Project. A avaliação de desempenho do projeto será realizada através da análise do tempo e do dinheiro gastos com as atividades até o momento, verificando se tudo isto está dentro do especificado no cronograma de atividades. O gerenciamento de custos do projeto será realizado com base no orçamento previsto para o projeto, bem como através dos fluxos de caixa do projeto. Somente serão contempladas pelo plano de gerenciamento de custos as despesas adicionais provenientes de compras e contratações externas.. Todas as mudanças no prazo inicialmente previsto para o projeto devem ser avaliadas, e caso afetem o prazo final de entrega do projeto ou acarretem aumento nos custos deverão ser comunicadas ao patrocinador. Todas as solicitações de verbas devem ser feitas por escrito ou através de e-mail, conforme descrito no plano de comunicações do projeto. 2. Freqüência de avaliação do orçamento do projeto e das reservas gerenciais O orçamento do projeto deverá ser atualizado e avaliado diariamente, e seus resultados apresentados na reunião periódica de avaliação do projeto. 3. Reservas gerenciais Foi aprovada pelo patrocinador uma reserva de R$ 5.000 (cinco mil reais). As reservas gerenciais se subdividem em Reservas de Contingência e Outras reservas, que juntamente com o orçamento do projeto compõem o custo final do empreendimento. Reservas de Contingência Reservas destinadas exclusivamente ao processo de gerenciamento de riscos, conforme descrito no plano de gerenciamento de riscos. Outras Reservas Reservas destinadas a outros eventos que não são contemplados como riscos do projeto. As reservas serão consumidas com base nas solicitações de mudanças provenientes dos outros planos e dentro da autonomia do gerente do projeto e do patrocinador.
  • 44.
    4. Autonomias O gerentede projeto tem as seguintes autonomias quanto à utilização das reservas: Reservas de Contingência Outras Reservas Gerente de projeto Até R$ 1000 Até R$ 1500 isoladamente Gerente do projeto com o Até R$ 2000 Até R$ 3000 aval do patrocinador Somente o patrocinador Acima de R$ 2000 e até o Acima de R$ 3000 e até o limite das reservas limite das reservas 5. Alocação financeira das mudanças no orçamento As mudanças de caráter corretivo podem ser alocadas dentro das reservas gerenciais do projeto, na categoria outras reservas, desde que não excedam o valor reservado para esta categoria. Nos casos em que o valor necessário for maior do que o reservado ou maior do que o valor que o gerente do projeto tem poder de autorizar a ser gasto, será acionado o patrocinador do projeto, 6. Administração do plano de gerenciamento de custos b. Responsável pelo plano William Schumacher – Gerente do projeto, será responsável direto pelo plano de gerenciamento do custos, suas atualizações e relatórios. Paulo Cesar dos Santos – Membro do time do projeto, será suplente do responsável direto pelo plano de gerenciamento de custos. c. Freqüência de atualização do plano de gerenciamento de tempo O plano de gerenciamento de custos será reavaliado semanalmente na reunião periódica de avaliação do projeto para aprovação. Após sua aprovação o plano de gerenciamento de tempo deverá ser atualizado com o devido registro das alterações efetivadas. 7. Outros assuntos relacionados ao gerenciamento de custo não previstos no plano Todas as solicitações não previstas neste plano deverão ser submetidas à reunião periódica de avaliação do projeto. __________________________________________ Cláudio Henrique da Silva Patrocinador ___/___/____ __________________________________________ Gerente do Projeto ___/___/____
  • 45.
    10 – WTP FLORIPA WEB PLANO DE GERENCIAMENTO DOS RISCOS RISK MANAGEMENT PLAN Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago Versão 1.0 Jeremias Aprovado por: 12/10/2009 1 – Descrição dos processos de gerenciamento de riscos O gerenciamento de riscos do projeto será realizado com base nos riscos previamente identificados, e no controle de novos riscos que podem não ter sido identificados oportunamente. Os riscos que não estão previstos no projeto devem ser incorporados ao projeto dentro do sistema de controle de mudanças de riscos. Quando houver alguma identificação, a avaliação e o monitoramento de riscos devem ser feitos por escrito. 2 – Estrutura para a identificação dos Riscos Esses são os riscos relacionados ao projeto que podem ser considerados no nosso projeto, abordando apenas os riscos internos não técnicos, os riscos legais e os riscos técnicos.
  • 46.
    3 – RiscosIdentificados Os riscos identificados no projeto, segundo o WBS do projeto e a RBS anteriormente discutidas estão listadas na estrutura seguir. 1 – P2G; 1.1 – Levantamentos; 1.1.1-Não conseguir extrair do cliente as suas reais necessidades (Risco Interno) 1.1.2-Indisponibilidade de tempo do cliente (Risco Externo) 1.2 – Aquisições; 1.2.1-Tempo de substituição de produtos com defeito (Risco Externo) 1.2.2-Não cumprimento do contrato pelo fornecedor (Risco Interno) 1.3 – Planejamento das atividades; 1.3.1-Falta de conhecimento em tecnologias necessárias ao projeto (Risco Interno) 1.4 – Implantação da Infra-estrutura de TI; 1.4.1 Incompatibilidade de equipamentos e softwares (Risco Externo) 1.4.2 Mau uso dos equipamentos causando danos a estes (Risco Interno) 4 – Qualificação dos Riscos
  • 47.
    Os riscos identificadosserão qualificados na sua probabilidade de ocorrência e impacto ou gravidade dos seus resultados. Probabilidade 8. Baixa – A probabilidade de ocorrência do risco pode ser considerada pequena ou imperceptível (menor que 20%) 9. Média – Existe uma probabilidade razoável de ocorrência do risco (20 e 60%). 10. Alta – O Risco é iminente (probabilidade maior que 602%. Gravidade f. Baixa – O impacto do evento de risco é irrelevante para o projeto, tanto em termos de custo, quanto de prazos, podendo ser facilmente resolvido. g. Média – O impacto do evento de risco é relevante pra o projeto e necessita de um gerenciamento mais preciso, sob pena de prejudicar os seus resultados. h. Alta – O impacto do evento de risco e extremamente elevado e, no caso de não existir na interferência direta, imediata e precisa da equipe do projeto, os resultados serão seriamente comprometidos Avaliação Qualitativa de Riscos Projeto WTP FLORIPA WEB Prob A abili l dad t e de a Oco rrên M 1.1.2 1.1.1 cia é 1.2.1 d i a B 1.3.1 1.2.2 ai 1.4.1 x 1.4.2 a Baixa Média Alta Gravidade nas Conseqüências Os riscos foram classificados através de mapas mentais, como o apresentado a seguir, as respostas aos riscos serão planejadas de acordo com a ordem apresentada no gráfico anterior, onde os principais eventos de riscos são os de probabilidade e gravidade altas.
  • 48.
    5 – Sistemade controle de mudanças de Riscos Toda a identificação de riscos e alterações nos riscos já identificados (variação na probabilidade e impacto dos riscos devem ser tratados segundo o fluxo apresentado a seguir com suas conclusões apresentadas na reunião semanal de CCB com suas conclusões, prioridades e ações relacionadas). 6 – Análise quantitativa dos Riscos 1.1.1 - Não conseguir extrair do cliente as suas reais necessidades Tempo de atraso, caso ocorra 10 dias Custo do atraso R$ 12.000,00 Fatores considerados Horas da equipe, 3 analistas, 8 horas por dia, 10 dias, R$ 50,00 /H. Probabilidade de ocorrência 40% Valor monetário esperado R$ 4.800,00 1.1.2 - Indisponibilidade de tempo do cliente Tempo de atraso, caso ocorra 2 dias Custo do atraso R$ 2.400,00 Fatores considerados Horas da equipe, 3 analistas, 8 horas por dia, 2 dias, R$ 50,00 /H.
  • 49.
    Probabilidade de ocorrência 30% Valor monetário esperado R$ 720,00 1.2.1 – Tempo de substituição de produtos com defeito Tempo de atraso, caso ocorra 2 dias Custo do atraso R$ 640,00 Fatores considerados Horas da equipe, 1 técnico, 8 horas por dia, 2 dias, R$ 40,00 /H. Probabilidade de ocorrência 50% Valor monetário esperado R$ 320,00 1.2.2 - Não cumprimento do contrato pelo fornecedor Tempo de atraso, caso ocorra 4 dias Custo do atraso R$ 800,00 Fatores considerados Horas da equipe, 1 analista, 8 horas por dia, 2 dias, R$ 50,00 /H. Probabilidade de ocorrência 10% Valor monetário esperado R$ 80,00 1.3.1 - Falta de conhecimento em tecnologias necessárias ao projeto Tempo de atraso, caso ocorra 2 dias Custo do atraso R$ 800,00 Fatores considerados Horas da equipe, 1 analista, 8 horas por dia, 2 dias, R$ 50,00 /H. Probabilidade de ocorrência 10% Valor monetário esperado R$ 80,00 Valor monetário esperado R$ 160,00 1.4.1 – Incompatibilidade de equipamentos e softwares Tempo de atraso, caso ocorra 2 dias Custo do atraso R$ 640,00 Fatores considerados Horas da equipe, 1 tecnico, 8 horas por dia, 2 dias, R$ 40,00 /H. Probabilidade de ocorrência 20% Valor monetário esperado R$ 128,00 1.4.2 – Mau uso dos equipamentos causado danos a estes Tempo de atraso, caso ocorra 1 dia Custo do atraso R$ 320,00 Fatores considerados Horas da equipe, 1 tecnico, 8 horas por dia, 1 dia, R$ 40,00 /H. Probabilidade de ocorrência 10%
  • 50.
    Valor monetário esperado R$ 32,00 Custo total para a contingência R$ 6640,00 7 – Respostas planejadas aos Riscos Item Fase Risco Probabi- Gravi- Resposta Descrição Custo Com o lidade dade tempo 1.1. Levantam Não conseguir Média Alta Atenuaç Realizar reuniões de O custo será Diminui 1 entos extrair do cliente ão levantamento de pago pelo as suas reais requisitos até que o cliente, visto necessidades cliente esteja seguro que ao valor de que o projeto hora dos proposto está profissionais corretamente que alinhado a sua participam da necessidade. reunião é cobrado normalmente. 1.1. Levantam Indisponibilidade Média Média Atenuaç Será negociada com - Diminui 2 entos de tempo do ão a empresa a cliente participação de pelo menos um funcionário que conheça a real necessidade desta. 1.2. Aquisições Tempo de Média Alta Atenuaç O fornecedor deve - Consta 1 substituição de ão cumprir o que está nte produtos com definido na DTD, ou defeito sofrerá as penas previstas lá. Caso atividades fiquem paradas devido à demora na troca, os recursos alocados serão transferidos para outra atividade sempre que possível. 1.2. Aquisições Não cumprimento Baixa Alta Atenuaç Serão aplicadas as - Consta 2 do contrato pelo ão penas previstas na nte fornecedor DTD. Caso seja necessário, outro fornecedor será contratado imediatamente. 1.3. Planejame Falta de Baixa Baixa Atenuaç Será destinado Só estão Diminui 1 nto das conhecimento em ão tempo às pessoas previstas atividades tecnologias que necessitarem pesquisas necessárias ao deste conhecimento pequenas no projeto efetuarem pesquisas nosso de conhecimento nas projeto, visto tecnologias que os necessárias. profissionais alocados devem atender aos requisitos solicitados para a
  • 51.
    atividade a ser exercida. Deste modo, as horas destinadas para pesquisas em novas tecnologias necessárias ao projeto farão parte do custo do projeto. 1.4. Implantaçã Incompatibilidade Baixa Baixa Atenuaç Após ser identificado - Contrato Diminui 1 o da Infra- de Equipamentos ão falha ou estrutura e Softwares incompatibilidade o de TI responsável pela infra-estrutura deverá entrar em contato com o fornecedor para a resolução do mesmo. 1.4.2 Implantaçã Mau uso dos Baixa Baixa Atenuaçã Supervisionar a - Diminui o da Infra- equipamentos o atividade dos estrutura causando danos a funcionários de TI estes verificando se eles estão trabalhando de acordo com os padrões estabelecidos. 8 – Reservas de contingência Conforme descrito no plano de gerenciamento de custos, as reservas de contingência são reservas destinadas exclusivamente ao processo de gerenciamento de riscos para os eventos de riscos aceitos ativamente e para os riscos atenuados ou riscos não identificados de modo preliminar no projeto. As ações de contorno do projeto (respostas não planejadas aos riscos) devem utilizar exclusivamente as reservas de contingência do projeto. Outros planos e dentro da autonomia do gerente do projeto e do patrocinador. As reservas serão consumidas com base nas solicitações de mudanças provenientes dos outros planos e dentro da autonomia do gerente do projeto e do patrocinador. As reservas de contingência totalizam R$ 5.000, e o gerente de projeto tem as seguintes autonomias quanto à utilização das reservas: Reservas de Contingência Outras Reservas Gerente de projeto isoladamente Até R$ 1000 Até R$ 1500 Gerente do projeto com o aval do Até R$ 2000 Até R$ 3000 patrocinador Somente o patrocinador Acima de R$ 2000 e até o limite Acima de R$ 3000 e até o limite das reservas das reservas Essa autonomia é por cada evento de risco, podendo o gerente de projeto consumir toda a reserva, desde que em diversas diferentes eventos. Com o fim das reservas, somente o patrocinador poderá solicitar a criação de novas reservas conforme será apresentado a seguir nesse plano.
  • 52.
    9 - Freqüênciade avaliação dos riscos do projeto Os riscos do projeto deverão ser atualizados e avaliados diariamente, e seus resultados divulgados na reunião periódica de avaliação do projeto. 10 - Alocação financeira para o gerenciamento de riscos As necessidades relacionadas à identificação, qualificação, quantificação e desenvolvimento de respostas aos riscos que não estiverem listados neste documento devem ser alocadas dentro das reservas gerenciais do projeto, na categoria Reservas de contingência, desde que dentro da alçada do gerente de projeto. Para ações prioritárias que estejam fora da alçada do gerente de projeto, ou quando não existe mais reserva de contingência disponível, deverá ser acionado o patrocinador, uma vez que o gerente de projeto não tem autonomia necessária para decidir utilizar o capital disponível em outras reservas para gerenciar riscos ou para solicitar junto a diretoria da empresa um aumento nas reservas gerenciais. 11 - Administrações do plano de gerenciamento de riscos a. Responsável pelo plano Paulo Cesar dos Santos - Membro do time do projeto, será responsável direto pelo plano de gerenciamento de riscos, suas atualizações e relatórios. Thiago Jeremias - Gerente do projeto, será suplente do responsável direto pelo plano de gerenciamento do riscos. b. Freqüência de atualização do plano de gerenciamento de riscos Os riscos identificados no projeto serão avaliados semanalmente na reunião periódica de avaliação do projeto. 13 - Outros assuntos relacionados ao gerenciamento de riscos não previstos no plano Todas as solicitações não previstas neste plano deverão ser submetidas à reunião periódica de avaliação do projeto. Florianópolis, 18 de novembro de 2008 __________________________________________ Cláudio Henrique da Silva Patrocinador ___/___/____ __________________________________________ Gerente do Projeto ___/___/____
  • 53.
    11 – WTP PLANO DE GERENCIAMENTO DO TEMPO SCHEDULE MANAGEMENT PLAN Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago Versão 1.0 Jeremias Aprovado por: 10/11/2009 11. Descrição dos processos de gerenciamento de tempo O gerenciamento do tempo será realizado pela empresa WTP contratada para o gerenciamento da construção da ponte. A avaliação de desempenho da construção será realizada através da análise do tempo e do dinheiro gastos com as atividades até o momento. Está avaliação será feita pela empresa de Auditoria Fiscal e Auditoria de Qualidade. Durante a construção da ponte não haverá feriado ou dia sem trabalho, pois implicará no tempo total da construção. Todas as mudanças no prazo inicialmente previsto para a construção da ponte devem ser avaliadas, e caso afetem o prazo final de entrega do projeto os mesmos devem ser comunicadas ao patrocinador. Serão considerados atrasos os decorrentes de medidas corretivas, que, se influenciadoras do sucesso do projeto, deverão ser integradas ao plano. Inovações e novos recursos não serão abordados pelo gerenciamento de tempo e serão passíveis de negociação de prazos ou serão ignorados. A atualização da linha de base do projeto somente será permitida com autorização expressa do gerente de projeto e do patrocinador, sendo a linha de base anterior arquivada, documentada e publicada para fins de lições aprendidas. Todas as solicitações de mudança nos prazos previamente definidos deverão ser feitas por escrito ou através de e-mail, conforme descrito no plano de comunicações do projeto. 12. Priorização das Mudanças de prazos As mudanças nos prazos são classificadas em quatro níveis de prioridade: Prioridade 0 – Requerem uma ação imediata por parte do gerente do projeto, que deve acionar imediatamente o patrocinador para discussão e análise, uma vez que é um problema urgente, de alto impacto no projeto e com soluções inicialmente não identificadas. Prioridade 1 – Requerem uma ação imediata por parte do gerente do projeto, independente das reuniões de controle previstas devido à urgência, acionando as medidas de recuperação de prazos disponíveis, tais como o trabalho em horas-extras, banco de horas e mutirão.
  • 54.
    Prioridade 2 –Requerem um planejamento das atividades futuras, uma vez que o projeto ainda não completou 25% de conclusão. Prioridade 3 – São atrasos pequenos se comparados com a duração do projeto e podem ser remanejados sem necessariamente ser preciso replanejar ou acionar algum tipo de mecanismo de recuperação. 13. Sistema de controle de mudanças de prazos Todas as mudanças nos prazos e atrasos/adiantamentos do projeto devem ser tratados segundo o fluxo a seguir, com suas conclusões, prioridades e ações relacionadas apresentadas na reunião periódica de avaliação do projeto. 14. Freqüência de avaliação dos prazos do projeto Os prazos do projeto deverão ser atualizados e avaliados diariamente, e seus resultados divulgados na reunião periódica de avaliação do projeto. 15. Alocação financeira para o gerenciamento do tempo
  • 55.
    Todas as medidasde recuperação de atrasos no projeto que necessitarem de gasto adicional deverão ser alocadas dentro das reservas gerenciais do projeto, na categoria “Outras Reservas”, desde que dentro da alçada do gerente do projeto. Para medidas prioritárias para a recuperação de prazos que estejam fora da alçada do gerente do projeto, ou quando não existir mais reserva gerencial disponível, deverá ser acionado o patrocinador, uma vez que o gerente não tem autonomia para decidir utilizar a reserva de contingência de riscos para a recuperação de atrasos, ou deverá ser solicitado à diretoria da empresa um aumento das reservas gerenciais. 16. Administração do plano de gerenciamento de tempo d. Responsável pelo plano William Schumacher – Gerente do projeto será responsável direto pelo plano de gerenciamento do tempo, suas atualizações e relatórios. Thiago Jeremias – Membro do time do projeto será suplente do responsável direto pelo plano de gerenciamento do tempo. e. Freqüência de atualização do plano de gerenciamento de tempo O plano de gerenciamento de tempo será reavaliado semanalmente na reunião periódica de avaliação do projeto para aprovação. Após sua aprovação, deverá ser atualizado o plano de gerenciamento de tempo com o devido registro das alterações efetivadas. 17. Outros assuntos relacionados ao gerenciamento de tempo não previsto no plano Todas as solicitações não previstas neste plano deverão ser submetidas à reunião periódica de avaliação do projeto. __________________________________________ Cláudio Henrique da Silva Patrocinador ___/___/____ __________________________________________ Gerente do Projeto ___/___/____
  • 56.
    12 – WTP Floripa PLANO DE GERENCIAMENTO DAS AQUISIÇÕES PROCUREMENT MANAGEMENT PLAN Elaborado por: Paulo Cesar, Thiago Luiz Jeremias, William Versão [1.0] Schumacher Aprovado por: 20/10/2009 1 – Introdução Este plano descreve como serão administrados os processos de aquisição de bens e serviços neste projeto. O plano de aquisições, portanto indica como o processo de aquisições será gerenciado através do planejamento das solicitações, da solicitação de respostas dos fornecedores, seleção de fornecedores, da administração do contrato e do fechamento do contrato. 2 – Referência A equipe do projeto deve documentar as exigências do projeto e do produto que cobrem as necessidades técnicas e não técnicas a serem atendidas. O gerente do projeto aprovará a compra de qualquer produto ou serviço. 3 – Descrição dos processos de gerenciamento das aquisições É verificada a necessidade de compra de um produto ou serviço O ativo deve enviar um requerimento solicitando ao departamento responsável o início do processo de contratação de fornecedores Seleção do fornecedor Pedido de compra Deverá ser feito contrato de aquisição Deverá ser administrado o contrato de aquisição Deverá ser fechado o contrato Deverá ser feito avaliação do fornecedor 3.1 – Análise make or buy Será feito nesta análise, o levantamento do custo de cada compra para o projeto, então será avaliado a possibilidade de compra, ou locação, dependendo da necessidade e do custo benefício.
  • 57.
    Também serão estudadasas vantagens e desvantagens do produto, e suas utilidades para o projeto. 3.2 – Elaboração da Declaração de Trabalho e dos critérios de avaliação de fornecedores Declaramos para os devidos fins que a empresa, _______________, CNPJ________________ é fornecedor de (Serviço ou Produto), ____________________, exercendo atividades inerentes á _________________, de acordo com as normas da empresa cumprindo o contrato desde o dia _________. Critérios de avaliação de fornecedores: 1. Qualidade: Se o produto ou serviço oferecido teve qualidade 2. Prazo: Se a data de entrega foi, conforme o contrato. 3. Garantia: atendendo as expectativas 4. Suporte Técnico: Sempre acessível 3.3 – Emissão de pedidos A emissão de pedido deve seguir o formulário a seguir, contendo todos os itens citados. Descrição Pedido Ordem Custo Data Entrega Andamento do Item n°/data compra programada efetiva n° / Orçado data Real 3.4 – Acompanhamento de pedidos O acompanhamento dos pedidos devem ser feitos numa planilha que consta: nome/fornecedor, nº do pedido, data da compra, valor do pedido, valor total do pedido, prazos de pagamento. Essa planilha é impressa como um
  • 58.
    documento em duasvias; uma para representante e uma para arquivo, sendo o arquivo salvo. 3.5 – Seleção de fornecedores Quando é verificada a necessidade de equipamentos, o ativo deve enviar um requerimento solicitando ao departamento responsável o início do processo de contratação de fornecedores. O fornecedor será escolhido de acordo com a capacidade de cada fabricante 3.6 – Elaboração de contratos Os contratos de aquisições serão elaborados pela equipe do projeto e deverão especificar o serviço contratado ou o produto adquirido. OBRIGAÇÃO DO CONTRATANTE Cláusula 1ª. O CONTRATANTE (do serviço ou do produto) deverá fornecer ao fornecedor todas as informações necessárias à realização do serviço, ou a necessidade de produto, devendo especificar os detalhes necessários à perfeita consecução do mesmo, e a forma de como ele deve ser entregue. Cláusula 2ª. O CONTRATANTE (do serviço ou do produto) deverá efetuar o pagamento na forma e condições estabelecidas no prazo estabelecido. OBRIGAÇÕES DO FORNECEDOR Cláusula 3ª. É dever do fornecedor efetuar os serviços que lhe foram confiados de maneira honesta e com qualidade. Sempre apresentando ao CONTRATANTE os resultados obtidos no prazo determinado. Por fim, deve ter a assinatura e o RG do contratante, do fornecedor e de duas testemunhas. 3.7 – Administração de contratos A fim de assegurar que o fornecedor cumpra os seus compromissos e exigências do contrato, e que a gerência superior seja mantida ciente destes compromissos e do cronograma do contrato, o “Formulário de acompanhamento de contrato” deve ser utilizado para o acompanhamento do mesmo. Os seguintes itens serão acompanhados no formulário, dependendo do tipo de contrato: Contrato geral (sem opções, sem ordens de trabalho): o número do contrato, datas de término do contrato, dias restantes, administrador do
  • 59.
    contrato, contrato paranão exceder horas, contrato para não exceder viagem e despesas, número da emenda. Por ordem de trabalho, Opção, (se aplicável): Número da ordem de trabalho, número da opção, datas do termo, para não exceder dólares, para não exceder horas, para não exceder viagem e despesas. Por cada fatura : Número da fatura, data da fatura, período do faturamento da fatura, para não exceder dólares por entregáveis, horas faturadas Solicitações de alterações de escopo deverão ser tratadas de acordo com o Plano Integrado de Mudanças do Projeto e, se aprovadas, refletidas em alterações no contrato. 3.8 - Fechamento de contratos A equipe do projeto verificará se as exigências do contrato foram cumpridas e documentará as lições aprendidas. O projeto arquivará também as informações de contrato geradas em conseqüência da gerência de aquisição. A equipe do projeto deve manter uma série de pastas, ou um arquivo, como referência do contrato, com finalidade de facilitar auditorias ou revisões. A pasta e o índice representam a atividade de um contrato com um fornecedor 4 – Avaliação de fornecedores A avaliação dos fornecedores será feita em categorias de pontuação. Entendimento dos serviços pedidos-100 pontos - Demonstra uma compreensão clara e concisa dos serviços pedidos. Apresentação da Proposta-50 pontos - Demonstra a habilidade do fornecedor em definir claramente as ações a serem feitas e a habilidade em executar as tarefas identificadas no escopo do projeto Qualificação/capacitação geral do fornecedor 0-50 pontos Demonstra potencialidade para terminar os serviços pedidos. A resposta deve listar:
  • 60.
    Uma explicação quedescreva como o fornecedor pode acomodar o nível do trabalho atribuído sob este contrato, incluindo algumas limitações. Atribuições e posições atuais ou projetadas dos membros chaves; Os procedimentos e/ou as políticas internas relacionadas ao controle de custo; Gerência e estrutura organizacional. Custo 0-100 pontos - O salário proposto e a programação dos encargos determinarão os custos totais da proposta. Este custo total será usado na fórmula abaixo para determinar os pontos concedidos para o custo A fórmula para determinar os pontos concedidos do custo é: A = Pontos totais possíveis – 100 5 – Alocação Financeira do Plano de Gerenciamento das Aquisições Cada etapa já está orçada no escopo do projeto, o que vier ser acrescido será acrescentado no custo final do produto. 6 – Administração do Plano de Gerenciamento das Aquisições A administração do plano de gerenciamento de aquisições será feita pelo gerente do projeto, que acompanhará o andamento do plano pelos formulários preenchidos e pela administração dos contratos. REGISTRO DE ALTERAÇÕES Data Modificado por Descrição da mudança APROVAÇÃO Data Patrocinador Gerente do Projeto
  • 61.
    13 – WTP FLORIPA WEB DECLARAÇÃO DE TRABALHO DO CONTRATO Elaborado por: William Schumacher, Paulo Cesar dos Santos e Thiago Versão 1.0 Jeremias Aprovado por: 12/10/2009 18. Escopo Software ERP com foco em empresas de realização de eventos. Este ERP deverá disponibilizar os módulos Financeiro, BI, Contábil / Fiscal, Comercial, Rh e Gestão de Serviços; 19. Localização do Trabalho O software deverá ser desenvolvido em ambiente sob a responsabilidade do fornecedor e implantado na empresa WTP FLORIPA WEB. 20. Período de Desempenho O software ERP deve ser implantado no período máximo de 3 (três) meses a partir da data de contratação da empresa que o fornecerá. 21. Cronograma das Entregas No final do segundo mês de implantação o ERP deve ser colocado em homologação na empresa para testes, validações e treinamento dos usuários. No final do terceiro mês o ERP deverá entrar em funcionamento no ambiente de produção sendo que todos os usuários deverão estar devidamente treinados. Um consultor do fornecedor deverá acompanhar a utilização do ERP por pelo menos um mês após sua implantação, sendo que aquele poderá ser dispensado caso não seja mais necessário. 22. Padrões Aplicáveis A empresa deve seguir o modelo MPS.BR (Melhoria de Processo de Software Brasileiro) sendo que ela deve ser certificada no nível F (Gerenciado) ou superior. 23. Critérios de Aceitação O software deve atender todos os requisitos especificados neste documento e deverá apresentar um bom funcionamento levando em consideração a performance e confiabilidade. __________________________________________ Cláudio Henrique da Silva Patrocinador ___/___/____ __________________________________________ Gerente do Projeto ___/___/____
