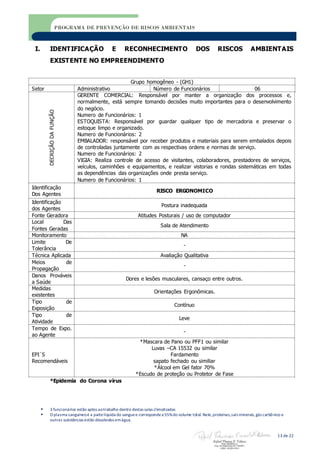

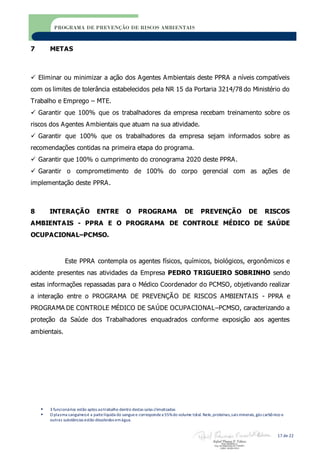

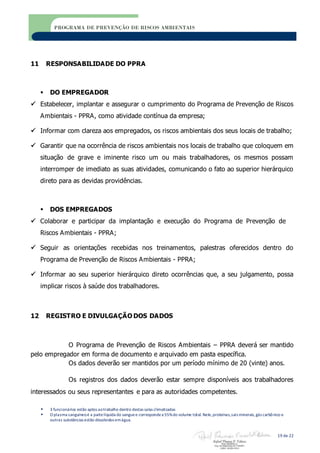

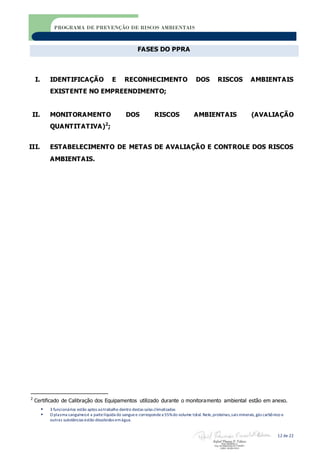

O documento apresenta o Programa de Prevenção de Riscos Ambientais da empresa Pedro Trigueiro Sobrinho, com o objetivo de identificar e controlar riscos ambientais no ambiente de trabalho. Ele descreve a metodologia de identificação, avaliação e controle de riscos, incluindo monitoramento de ruído e temperatura, e estabelece medidas e responsabilidades para garantir a saúde e segurança dos funcionários.
