BRASÍLIA, 28 DE OUTUBRO DE 2015
Ampliação e
Fortalecimento da Rede de
Atenção à Saúde para o
controle do câncer.
Fonte: CGAPDC/DAET/SAS/MS outubro de 2015

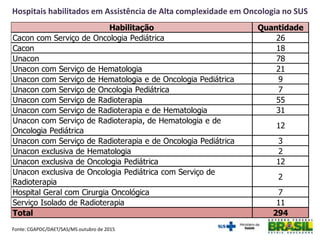

Hospitais habilitados em Assistência de Alta complexidade em Oncologia no SUS
Habilitação Quantidade
Cacon com Serviço de Oncologia Pediátrica 26
Cacon 18
Unacon 78
Unacon com Serviço de Hematologia 21
Unacon com Serviço de Hematologia e de Oncologia Pediátrica 9
Unacon com Serviço de Oncologia Pediátrica 7
Unacon com Serviço de Radioterapia 55
Unacon com Serviço de Radioterapia e de Hematologia 31
Unacon com Serviço de Radioterapia, de Hematologia e de
Oncologia Pediátrica
12
Unacon com Serviço de Radioterapia e de Oncologia Pediátrica 3
Unacon exclusiva de Hematologia 2
Unacon exclusiva de Oncologia Pediátrica 12
Unacon exclusiva de Oncologia Pediátrica com Serviço de
Radioterapia
2
Hospital Geral com Cirurgia Oncológica 7
Serviço Isolado de Radioterapia 11
Total 294

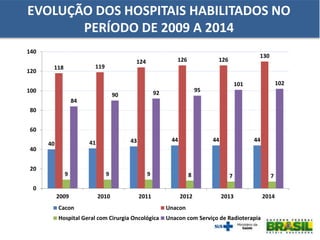

40 41 43 44 44 44
118 119
124 126 126
130
9 9 9 8 7 7
84
90 92 95
101 102
0
20
40
60
80
100
120
140
2009 2010 2011 2012 2013 2014
Cacon Unacon
Hospital Geral com Cirurgia Oncológica Unacon com Serviço de Radioterapia
EVOLUÇÃO DOS HOSPITAIS HABILITADOS NO
PERÍODO DE 2009 A 2014

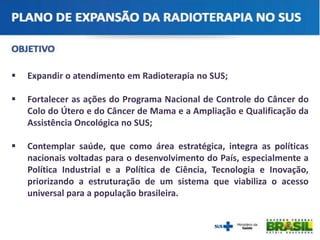

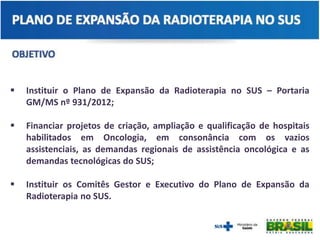

 Expandir o atendimento em Radioterapia no SUS;
 Fortalecer as ações do Programa Nacional de Controle do Câncer do
Colo do Útero e do Câncer de Mama e a Ampliação e Qualificação da
Assistência Oncológica no SUS;
 Contemplar saúde, que como área estratégica, integra as políticas
nacionais voltadas para o desenvolvimento do País, especialmente a
Política Industrial e a Política de Ciência, Tecnologia e Inovação,
priorizando a estruturação de um sistema que viabiliza o acesso
universal para a população brasileira.
 Instituir o Plano de Expansão da Radioterapia no SUS – Portaria
GM/MS nº 931/2012;
 Financiar projetos de criação, ampliação e qualificação de hospitais
habilitados em Oncologia, em consonância com os vazios
assistenciais, as demandas regionais de assistência oncológica e as
demandas tecnológicas do SUS;
 Instituir os Comitês Gestor e Executivo do Plano de Expansão da
Radioterapia no SUS.

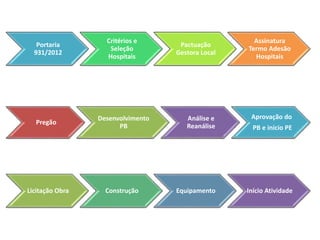

Portaria
931/2012
Critérios e
Seleção
Hospitais
Pactuação
Gestora Local
Assinatura
Termo Adesão
Hospitais
Pregão
Desenvolvimento
PB
Análise e
Reanálise
Aprovação do
PB e início PE
Licitação Obra Construção Equipamento Início Atividade

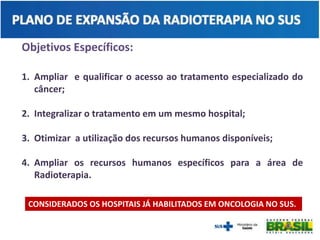

Objetivos Específicos:
1. Ampliar e qualificar o acesso ao tratamento especializado do
câncer;
2. Integralizar o tratamento em um mesmo hospital;
3. Otimizar a utilização dos recursos humanos disponíveis;
4. Ampliar os recursos humanos específicos para a área de
Radioterapia.
CONSIDERADOS OS HOSPITAIS JÁ HABILITADOS EM ONCOLOGIA NO SUS.

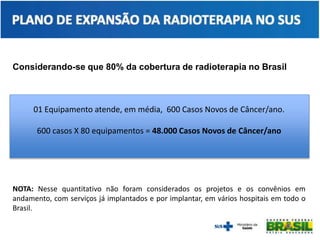

Considerando-se que 80% da cobertura de radioterapia no Brasil
01 Equipamento atende, em média, 600 Casos Novos de Câncer/ano.
600 casos X 80 equipamentos = 48.000 Casos Novos de Câncer/ano
NOTA: Nesse quantitativo não foram considerados os projetos e os convênios em
andamento, com serviços já implantados e por implantar, em vários hospitais em todo o
Brasil.
Objetivos Específicos:

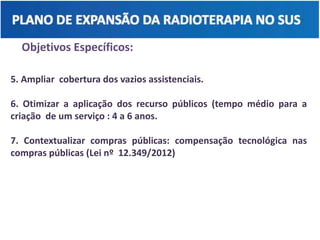

5. Ampliar cobertura dos vazios assistenciais.
6. Otimizar a aplicação dos recurso públicos (tempo médio para a
criação de um serviço : 4 a 6 anos.
7. Contextualizar compras públicas: compensação tecnológica nas
compras públicas (Lei nº 12.349/2012)

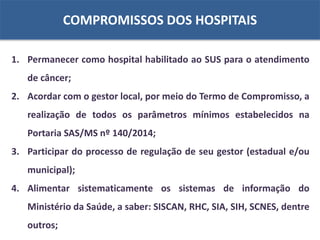

COMPROMISSOS DOS HOSPITAIS
1. Permanecer como hospital habilitado ao SUS para o atendimento
de câncer;
2. Acordar com o gestor local, por meio do Termo de Compromisso, a
realização de todos os parâmetros mínimos estabelecidos na
Portaria SAS/MS nº 140/2014;
3. Participar do processo de regulação de seu gestor (estadual e/ou
municipal);
4. Alimentar sistematicamente os sistemas de informação do
Ministério da Saúde, a saber: SISCAN, RHC, SIA, SIH, SCNES, dentre
outros;

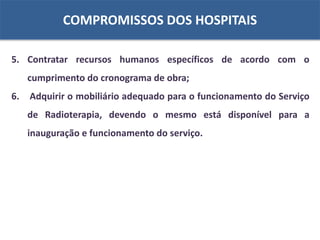

COMPROMISSOS DOS HOSPITAIS
5. Contratar recursos humanos específicos de acordo com o
cumprimento do cronograma de obra;
6. Adquirir o mobiliário adequado para o funcionamento do Serviço
de Radioterapia, devendo o mesmo está disponível para a
inauguração e funcionamento do serviço.

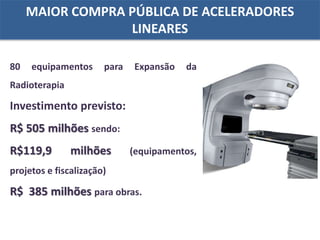

MAIOR COMPRA PÚBLICA DE ACELERADORES
LINEARES
80 equipamentos para Expansão da
Radioterapia
Investimento previsto:
R$ 505 milhões sendo:
R$119,9 milhões (equipamentos,
projetos e fiscalização)
R$ 385 milhões para obras.
Realização de audiência
pública sobre o Termo
de Referência para
a contratação
Suspensão do
pregão para
ajustes no Termo
de Referencia e no
Edital
MAI 2012
AGO 2012
OUT 2012 A
JAN 2013
Realizado os ajustes
Solicitados pelos
Órgãos de Controle e
Firmado Termo de
Adesão com
os Hospitais
MAI 2013
AGO 2013
Reabertura do
Pregão
Presencial nº
011/2013
Avaliação dos
Órgãos
de Controle a
pedido do MS
SET 2012
Pregão
Presencial nº
005/2013
FEV 2013
ABR 2013
Novo Edital de
Pregão
Presencial nº
011/2013
Realização do
Pregão
Presencial nº
011/2013
OUT 2013
DEZ 2013
Assinatura de
Contrato com a
empresa Varian
Medical Inc
Seleção dos hospitais
MS + Secr. de Saúde
(Portaria Nº 931/2012)

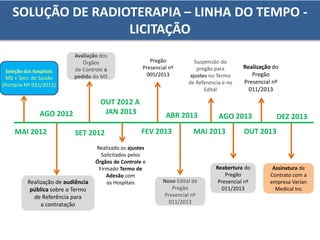

SOLUÇÃO DE RADIOTERAPIA – LINHA DO TEMPO -
LICITAÇÃO
Equipamentos Projetos Apoio a Fiscalização

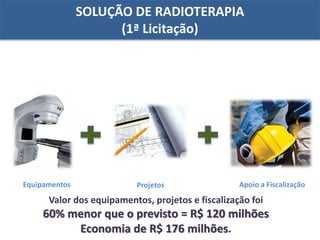

SOLUÇÃO DE RADIOTERAPIA
(1ª Licitação)
Valor dos equipamentos, projetos e fiscalização foi
60% menor que o previsto = R$ 120 milhões
Economia de R$ 176 milhões.

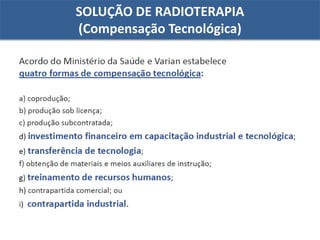

SOLUÇÃO DE RADIOTERAPIA

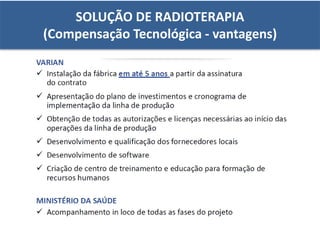

(Compensação Tecnológica)
SOLUÇÃO DE RADIOTERAPIA
(Compensação Tecnológica)
SOLUÇÃO DE RADIOTERAPIA
(Compensação Tecnológica – Centro de Formação de
RH)
SOLUÇÃO DE RADIOTERAPIA
(Compensação Tecnológica)

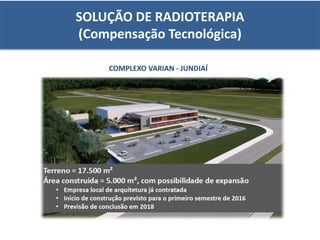

COMPLEXO VARIAN - JUNDIAÍ
SOLUÇÃO DE RADIOTERAPIA
(Compensação Tecnológica)

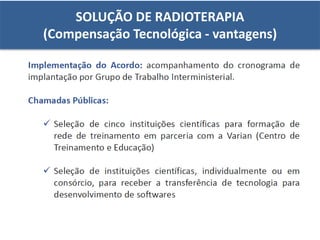

SOLUÇÃO DE RADIOTERAPIA
(Compensação Tecnológica - vantagens)
SOLUÇÃO DE RADIOTERAPIA
(Compensação Tecnológica - vantagens)
SOLUÇÃO DE RADIOTERAPIA
(Compensação Tecnológica - vantagens)

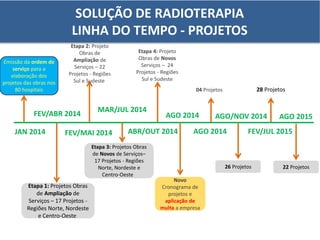

Etapa 1: Projetos Obras
de Ampliação de
Serviços – 17 Projetos -
Regiões Norte, Nordeste
e Centro-Oeste
04 Projetos
JAN 2014
FEV/ABR 2014
MAR/JUL 2014
AGO 2014
AGO/NOV 2014
26 Projetos
Etapa 2: Projeto
Obras de
Ampliação de
Serviços – 22
Projetos - Regiões
Sul e Sudeste
FEV/MAI 2014 ABR/OUT 2014
AGO 2014
Novo
Cronograma de
projetos e
aplicação de
multa a empresa
28 Projetos
FEV/JUL 2015
AGO 2015
Emissão da ordem de
serviço para a
elaboração dos
projetos das obras nos
80 hospitais
Etapa 3: Projetos Obras
de Novos de Serviços–
17 Projetos - Regiões
Norte, Nordeste e
Centro-Oeste
Etapa 4: Projeto
Obras de Novos
Serviços – 24
Projetos - Regiões
Sul e Sudeste
22 Projetos
SOLUÇÃO DE RADIOTERAPIA
LINHA DO TEMPO - PROJETOS

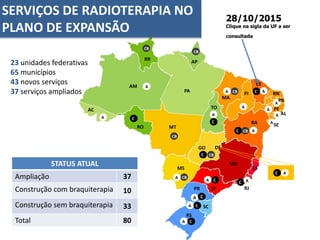

A
A
C
CB
CB
A
C
C A
C CB
CBA
CB
C CB A
A
A CB C A
A
A
A
A
A C
C A
A C
A C
A C
AM
PA
MT
AC
MS
APRR
RO
MA
TO
SP
GO DF
MG
RS
SC
PR
ES
RJ
BA
PI
CE
RN
PB
PE
AL
SE
28/10/2015APA
Clique na sigla da UF a ser
consultada
Radioterapia
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
23 unidades federativas
65 municípios
43 novos serviços
37 serviços ampliados
STATUS ATUAL
Ampliação 37
Construção com braquiterapia 10
Construção sem braquiterapia 33
Total 80

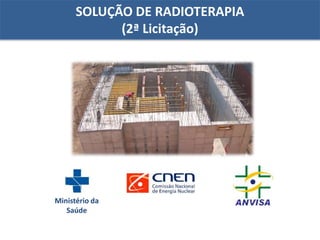

SOLUÇÃO DE RADIOTERAPIA
(2ª Licitação)
Ministério da
Saúde
Obrigado (da)!
Secretaria de Atenção a Saúde –
Departamento de Atenção Especializada e
Temática
Secretaria de Ciência Tecnologia e Insumos
Estratégicos - Departamento do Complexo
Industrial e Inovação em Saúde
MINISTÉRIO DA SAÚDE

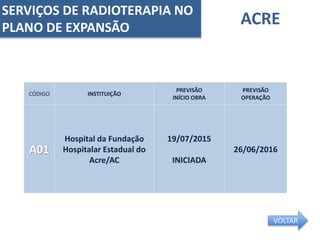

ACRE
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A01
Hospital da Fundação
Hospitalar Estadual do
Acre/AC
19/07/2015
INICIADA
26/06/2016
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
ACRE
VOLTAR
ALAGOAS
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A02
Santa Casa de
Misericórdia de
Maceió/AL
29/09/2015 06/07/2016
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

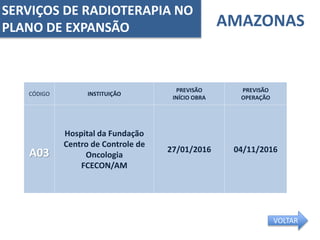

AMAZONAS
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A03
Hospital da Fundação
Centro de Controle de
Oncologia
FCECON/AM
27/01/2016 04/11/2016
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

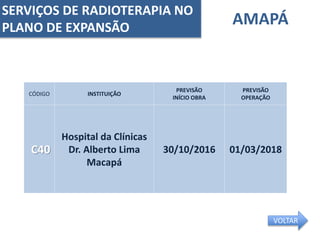

AMAPÁ
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
C40
Hospital da Clínicas
Dr. Alberto Lima
Macapá
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

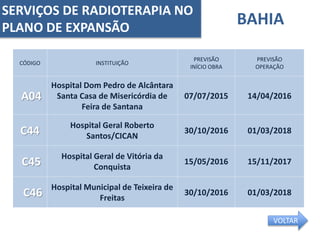

BAHIA
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A04
Hospital Dom Pedro de Alcântara
Santa Casa de Misericórdia de
Feira de Santana
07/07/2015 14/04/2016
C44
Hospital Geral Roberto
Santos/CICAN
30/10/2016 01/03/2018
C45
Hospital Geral de Vitória da
Conquista
15/05/2016 15/11/2017
C46
Hospital Municipal de Teixeira de
Freitas
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

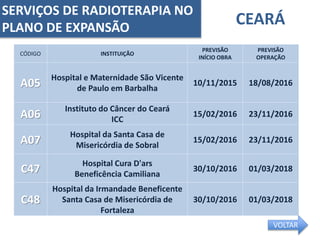

CEARÁ
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A05
Hospital e Maternidade São Vicente
de Paulo em Barbalha
10/11/2015 18/08/2016
A06
Instituto do Câncer do Ceará
ICC
15/02/2016 23/11/2016
A07
Hospital da Santa Casa de
Misericórdia de Sobral
15/02/2016 23/11/2016
C47
Hospital Cura D'ars
Beneficência Camiliana
30/10/2016 01/03/2018
C48
Hospital da Irmandade Beneficente
Santa Casa de Misericórdia de
Fortaleza
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

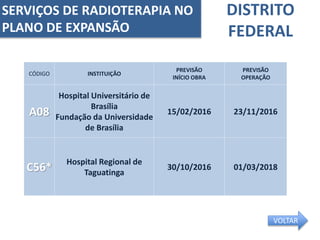

DISTRITO
FEDERAL
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A08
Hospital Universitário de
Brasília
Fundação da Universidade
de Brasília
15/02/2016 23/11/2016
C56*
Hospital Regional de
Taguatinga
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

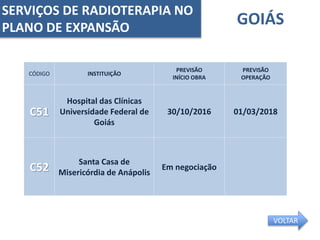

GOIÁS
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
C51
Hospital das Clínicas
Universidade Federal de
Goiás
30/10/2016 01/03/2018
C52
Santa Casa de
Misericórdia de Anápolis
Em negociação
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

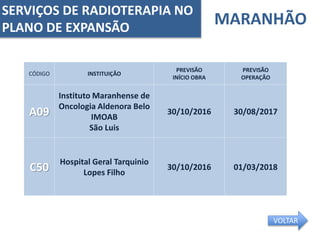

MARANHÃO
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A09
Instituto Maranhense de
Oncologia Aldenora Belo
IMOAB
São Luis
30/10/2016 30/08/2017
C50
Hospital Geral Tarquinio
Lopes Filho
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

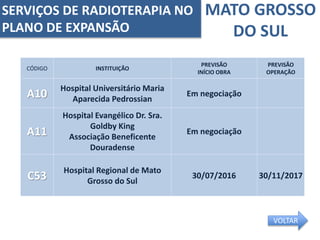

MATO GROSSO
DO SUL
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A10
Hospital Universitário Maria
Aparecida Pedrossian
Em negociação
A11
Hospital Evangélico Dr. Sra.
Goldby King
Associação Beneficente
Douradense
Em negociação
C53
Hospital Regional de Mato
Grosso do Sul
30/07/2016 30/11/2017
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
MATO GROSSO
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
C54
Santa Casa de
Misericórdia e
Maternidade de
Rondonópolis
30/07/2016 30/11/2017
C55*
Hospital Santo Antônio
Fundação de Saúde
Comunitária de Sinop
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

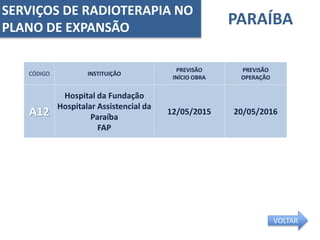

PARAÍBA
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A12
Hospital da Fundação
Hospitalar Assistencial da
Paraíba
FAP
12/05/2015 20/05/2016
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
PARANÁ
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO

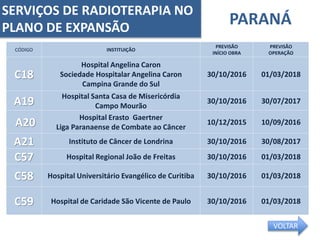

C18
Hospital Angelina Caron
Sociedade Hospitalar Angelina Caron
Campina Grande do Sul
30/10/2016 01/03/2018
A19
Hospital Santa Casa de Misericórdia
Campo Mourão
30/10/2016 30/07/2017
A20
Hospital Erasto Gaertner
Liga Paranaense de Combate ao Câncer
10/12/2015 10/09/2016
A21 Instituto de Câncer de Londrina 30/10/2016 30/08/2017
C57 Hospital Regional João de Freitas 30/10/2016 01/03/2018
C58 Hospital Universitário Evangélico de Curitiba 30/10/2016 01/03/2018
C59 Hospital de Caridade São Vicente de Paulo 30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
PERNAMBUCO
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO

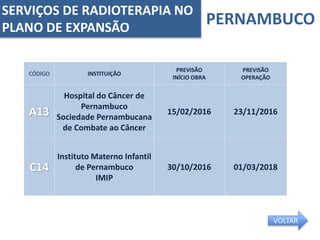

A13
Hospital do Câncer de
Pernambuco
Sociedade Pernambucana
de Combate ao Câncer
15/02/2016 23/11/2016
C14
Instituto Materno Infantil
de Pernambuco
IMIP
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
PIAUÍ
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO

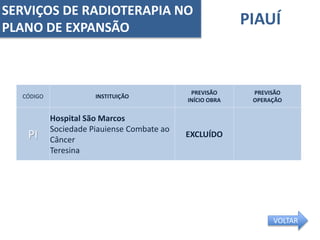

PI
Hospital São Marcos
Sociedade Piauiense Combate ao
Câncer
Teresina
EXCLUÍDO
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
RIO DE
JANEIRO
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO

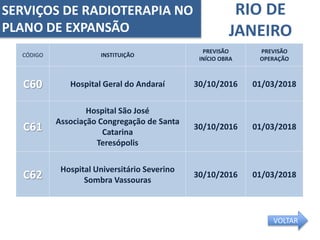

C60 Hospital Geral do Andaraí 30/10/2016 01/03/2018
C61
Hospital São José
Associação Congregação de Santa
Catarina
Teresópolis
30/10/2016 01/03/2018
C62
Hospital Universitário Severino
Sombra Vassouras
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

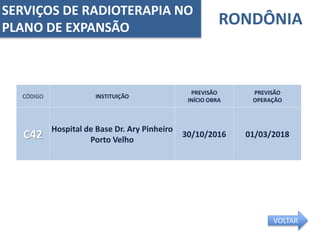

RONDÔNIA
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
C42
Hospital de Base Dr. Ary Pinheiro
Porto Velho
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
RORAIMA
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
C41 Hospital Geral de Roraima/RR 15/05/2016 15/11/2017
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

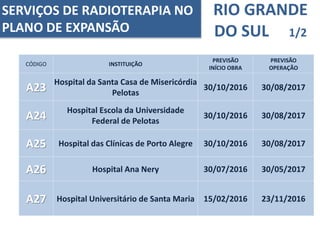

RIO GRANDE
DO SUL 1/2
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A23
Hospital da Santa Casa de Misericórdia
Pelotas
30/10/2016 30/08/2017
A24
Hospital Escola da Universidade
Federal de Pelotas
30/10/2016 30/08/2017
A25 Hospital das Clínicas de Porto Alegre 30/10/2016 30/08/2017
A26 Hospital Ana Nery 30/07/2016 30/05/2017
A27 Hospital Universitário de Santa Maria 15/02/2016 23/11/2016
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO

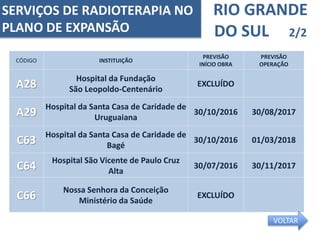

RIO GRANDE
DO SUL 2/2
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A28
Hospital da Fundação
São Leopoldo-Centenário
EXCLUÍDO
A29
Hospital da Santa Casa de Caridade de
Uruguaiana
30/10/2016 30/08/2017
C63
Hospital da Santa Casa de Caridade de
Bagé
30/10/2016 01/03/2018
C64
Hospital São Vicente de Paulo Cruz
Alta
30/07/2016 30/11/2017
C66
Nossa Senhora da Conceição
Ministério da Saúde
EXCLUÍDO
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
SANTA
CATARINA
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO

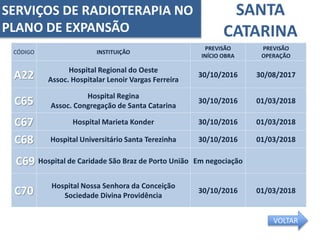

A22
Hospital Regional do Oeste
Assoc. Hospitalar Lenoir Vargas Ferreira
30/10/2016 30/08/2017
C65
Hospital Regina
Assoc. Congregação de Santa Catarina
30/10/2016 01/03/2018
C67 Hospital Marieta Konder 30/10/2016 01/03/2018
C68 Hospital Universitário Santa Terezinha 30/10/2016 01/03/2018
C69 Hospital de Caridade São Braz de Porto União Em negociação
C70
Hospital Nossa Senhora da Conceição
Sociedade Divina Providência
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
SÃO PAULO
1/4
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO

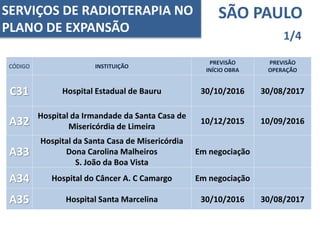

C31 Hospital Estadual de Bauru 30/10/2016 30/08/2017
A32
Hospital da Irmandade da Santa Casa de
Misericórdia de Limeira
10/12/2015 10/09/2016
A33
Hospital da Santa Casa de Misericórdia
Dona Carolina Malheiros
S. João da Boa Vista
Em negociação
A34 Hospital do Câncer A. C Camargo Em negociação
A35 Hospital Santa Marcelina 30/10/2016 30/08/2017
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO

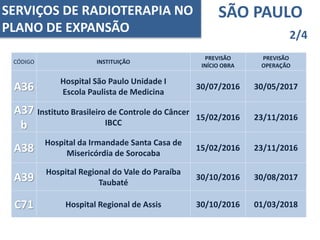

SÃO PAULO
2/4
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A36
Hospital São Paulo Unidade I
Escola Paulista de Medicina
30/07/2016 30/05/2017
A37
b
Instituto Brasileiro de Controle do Câncer
IBCC
15/02/2016 23/11/2016
A38
Hospital da Irmandade Santa Casa de
Misericórdia de Sorocaba
15/02/2016 23/11/2016
A39
Hospital Regional do Vale do Paraíba
Taubaté
30/10/2016 30/08/2017
C71 Hospital Regional de Assis 30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
SÃO PAULO
3/4
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO

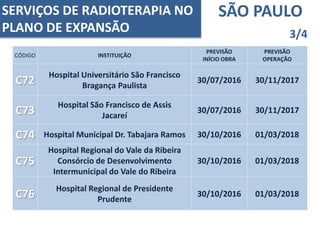

C72
Hospital Universitário São Francisco
Bragança Paulista
30/07/2016 30/11/2017
C73
Hospital São Francisco de Assis
Jacareí
30/07/2016 30/11/2017
C74 Hospital Municipal Dr. Tabajara Ramos 30/10/2016 01/03/2018
C75
Hospital Regional do Vale da Ribeira
Consórcio de Desenvolvimento
Intermunicipal do Vale do Ribeira
30/10/2016 01/03/2018
C76
Hospital Regional de Presidente
Prudente
30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
SÃO PAULO
4/4
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO

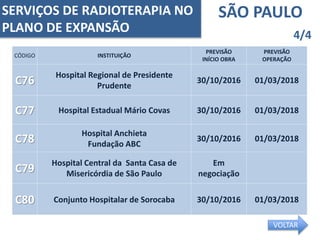

C76
Hospital Regional de Presidente
Prudente
30/10/2016 01/03/2018
C77 Hospital Estadual Mário Covas 30/10/2016 01/03/2018
C78
Hospital Anchieta
Fundação ABC
30/10/2016 01/03/2018
C79
Hospital Central da Santa Casa de
Misericórdia de São Paulo
Em
negociação
C80 Conjunto Hospitalar de Sorocaba 30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR
SERGIPE
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A16
Hospital Governador João Alves
Filho
10/12/2015 10/09/2016
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

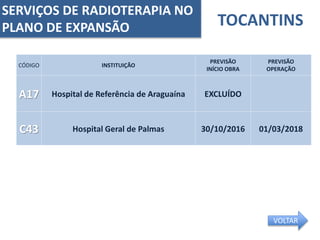

TOCANTINS
CÓDIGO INSTITUIÇÃO
PREVISÃO
INÍCIO OBRA
PREVISÃO
OPERAÇÃO
A17 Hospital de Referência de Araguaína EXCLUÍDO
C43 Hospital Geral de Palmas 30/10/2016 01/03/2018
SERVIÇOS DE RADIOTERAPIA NO
PLANO DE EXPANSÃO
VOLTAR

Plano de-expans--o---apresenta----o-site-28-10-2015 (2)

  • 1.
    BRASÍLIA, 28 DEOUTUBRO DE 2015
  • 2.
    Ampliação e Fortalecimento daRede de Atenção à Saúde para o controle do câncer.
  • 3.
    Fonte: CGAPDC/DAET/SAS/MS outubrode 2015 Hospitais habilitados em Assistência de Alta complexidade em Oncologia no SUS Habilitação Quantidade Cacon com Serviço de Oncologia Pediátrica 26 Cacon 18 Unacon 78 Unacon com Serviço de Hematologia 21 Unacon com Serviço de Hematologia e de Oncologia Pediátrica 9 Unacon com Serviço de Oncologia Pediátrica 7 Unacon com Serviço de Radioterapia 55 Unacon com Serviço de Radioterapia e de Hematologia 31 Unacon com Serviço de Radioterapia, de Hematologia e de Oncologia Pediátrica 12 Unacon com Serviço de Radioterapia e de Oncologia Pediátrica 3 Unacon exclusiva de Hematologia 2 Unacon exclusiva de Oncologia Pediátrica 12 Unacon exclusiva de Oncologia Pediátrica com Serviço de Radioterapia 2 Hospital Geral com Cirurgia Oncológica 7 Serviço Isolado de Radioterapia 11 Total 294
  • 4.
    40 41 4344 44 44 118 119 124 126 126 130 9 9 9 8 7 7 84 90 92 95 101 102 0 20 40 60 80 100 120 140 2009 2010 2011 2012 2013 2014 Cacon Unacon Hospital Geral com Cirurgia Oncológica Unacon com Serviço de Radioterapia EVOLUÇÃO DOS HOSPITAIS HABILITADOS NO PERÍODO DE 2009 A 2014
  • 5.
     Expandir oatendimento em Radioterapia no SUS;  Fortalecer as ações do Programa Nacional de Controle do Câncer do Colo do Útero e do Câncer de Mama e a Ampliação e Qualificação da Assistência Oncológica no SUS;  Contemplar saúde, que como área estratégica, integra as políticas nacionais voltadas para o desenvolvimento do País, especialmente a Política Industrial e a Política de Ciência, Tecnologia e Inovação, priorizando a estruturação de um sistema que viabiliza o acesso universal para a população brasileira.
  • 6.
     Instituir oPlano de Expansão da Radioterapia no SUS – Portaria GM/MS nº 931/2012;  Financiar projetos de criação, ampliação e qualificação de hospitais habilitados em Oncologia, em consonância com os vazios assistenciais, as demandas regionais de assistência oncológica e as demandas tecnológicas do SUS;  Instituir os Comitês Gestor e Executivo do Plano de Expansão da Radioterapia no SUS.
  • 7.
    Portaria 931/2012 Critérios e Seleção Hospitais Pactuação Gestora Local Assinatura TermoAdesão Hospitais Pregão Desenvolvimento PB Análise e Reanálise Aprovação do PB e início PE Licitação Obra Construção Equipamento Início Atividade
  • 8.
    Objetivos Específicos: 1. Ampliare qualificar o acesso ao tratamento especializado do câncer; 2. Integralizar o tratamento em um mesmo hospital; 3. Otimizar a utilização dos recursos humanos disponíveis; 4. Ampliar os recursos humanos específicos para a área de Radioterapia. CONSIDERADOS OS HOSPITAIS JÁ HABILITADOS EM ONCOLOGIA NO SUS.
  • 9.
    Considerando-se que 80%da cobertura de radioterapia no Brasil 01 Equipamento atende, em média, 600 Casos Novos de Câncer/ano. 600 casos X 80 equipamentos = 48.000 Casos Novos de Câncer/ano NOTA: Nesse quantitativo não foram considerados os projetos e os convênios em andamento, com serviços já implantados e por implantar, em vários hospitais em todo o Brasil.
  • 10.
    Objetivos Específicos: 5. Ampliarcobertura dos vazios assistenciais. 6. Otimizar a aplicação dos recurso públicos (tempo médio para a criação de um serviço : 4 a 6 anos. 7. Contextualizar compras públicas: compensação tecnológica nas compras públicas (Lei nº 12.349/2012)
  • 11.
    COMPROMISSOS DOS HOSPITAIS 1.Permanecer como hospital habilitado ao SUS para o atendimento de câncer; 2. Acordar com o gestor local, por meio do Termo de Compromisso, a realização de todos os parâmetros mínimos estabelecidos na Portaria SAS/MS nº 140/2014; 3. Participar do processo de regulação de seu gestor (estadual e/ou municipal); 4. Alimentar sistematicamente os sistemas de informação do Ministério da Saúde, a saber: SISCAN, RHC, SIA, SIH, SCNES, dentre outros;
  • 12.
    COMPROMISSOS DOS HOSPITAIS 5.Contratar recursos humanos específicos de acordo com o cumprimento do cronograma de obra; 6. Adquirir o mobiliário adequado para o funcionamento do Serviço de Radioterapia, devendo o mesmo está disponível para a inauguração e funcionamento do serviço.
  • 13.
    MAIOR COMPRA PÚBLICADE ACELERADORES LINEARES 80 equipamentos para Expansão da Radioterapia Investimento previsto: R$ 505 milhões sendo: R$119,9 milhões (equipamentos, projetos e fiscalização) R$ 385 milhões para obras.
  • 14.
    Realização de audiência públicasobre o Termo de Referência para a contratação Suspensão do pregão para ajustes no Termo de Referencia e no Edital MAI 2012 AGO 2012 OUT 2012 A JAN 2013 Realizado os ajustes Solicitados pelos Órgãos de Controle e Firmado Termo de Adesão com os Hospitais MAI 2013 AGO 2013 Reabertura do Pregão Presencial nº 011/2013 Avaliação dos Órgãos de Controle a pedido do MS SET 2012 Pregão Presencial nº 005/2013 FEV 2013 ABR 2013 Novo Edital de Pregão Presencial nº 011/2013 Realização do Pregão Presencial nº 011/2013 OUT 2013 DEZ 2013 Assinatura de Contrato com a empresa Varian Medical Inc Seleção dos hospitais MS + Secr. de Saúde (Portaria Nº 931/2012) SOLUÇÃO DE RADIOTERAPIA – LINHA DO TEMPO - LICITAÇÃO
  • 15.
    Equipamentos Projetos Apoioa Fiscalização SOLUÇÃO DE RADIOTERAPIA (1ª Licitação) Valor dos equipamentos, projetos e fiscalização foi 60% menor que o previsto = R$ 120 milhões Economia de R$ 176 milhões.
  • 16.
  • 17.
  • 18.
    SOLUÇÃO DE RADIOTERAPIA (CompensaçãoTecnológica – Centro de Formação de RH)
  • 19.
  • 20.
    COMPLEXO VARIAN -JUNDIAÍ SOLUÇÃO DE RADIOTERAPIA (Compensação Tecnológica)
  • 21.
  • 22.
  • 23.
  • 24.
    Etapa 1: ProjetosObras de Ampliação de Serviços – 17 Projetos - Regiões Norte, Nordeste e Centro-Oeste 04 Projetos JAN 2014 FEV/ABR 2014 MAR/JUL 2014 AGO 2014 AGO/NOV 2014 26 Projetos Etapa 2: Projeto Obras de Ampliação de Serviços – 22 Projetos - Regiões Sul e Sudeste FEV/MAI 2014 ABR/OUT 2014 AGO 2014 Novo Cronograma de projetos e aplicação de multa a empresa 28 Projetos FEV/JUL 2015 AGO 2015 Emissão da ordem de serviço para a elaboração dos projetos das obras nos 80 hospitais Etapa 3: Projetos Obras de Novos de Serviços– 17 Projetos - Regiões Norte, Nordeste e Centro-Oeste Etapa 4: Projeto Obras de Novos Serviços – 24 Projetos - Regiões Sul e Sudeste 22 Projetos SOLUÇÃO DE RADIOTERAPIA LINHA DO TEMPO - PROJETOS
  • 25.
    A A C CB CB A C C A C CB CBA CB CCB A A A CB C A A A A A A C C A A C A C A C AM PA MT AC MS APRR RO MA TO SP GO DF MG RS SC PR ES RJ BA PI CE RN PB PE AL SE 28/10/2015APA Clique na sigla da UF a ser consultada Radioterapia SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO 23 unidades federativas 65 municípios 43 novos serviços 37 serviços ampliados STATUS ATUAL Ampliação 37 Construção com braquiterapia 10 Construção sem braquiterapia 33 Total 80
  • 26.
    SOLUÇÃO DE RADIOTERAPIA (2ªLicitação) Ministério da Saúde
  • 27.
    Obrigado (da)! Secretaria deAtenção a Saúde – Departamento de Atenção Especializada e Temática Secretaria de Ciência Tecnologia e Insumos Estratégicos - Departamento do Complexo Industrial e Inovação em Saúde MINISTÉRIO DA SAÚDE
  • 28.
    ACRE CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A01 Hospitalda Fundação Hospitalar Estadual do Acre/AC 19/07/2015 INICIADA 26/06/2016 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO ACRE VOLTAR
  • 29.
    ALAGOAS CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A02 SantaCasa de Misericórdia de Maceió/AL 29/09/2015 06/07/2016 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 30.
    AMAZONAS CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A03 Hospitalda Fundação Centro de Controle de Oncologia FCECON/AM 27/01/2016 04/11/2016 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 31.
    AMAPÁ CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO C40 Hospitalda Clínicas Dr. Alberto Lima Macapá 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 32.
    BAHIA CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A04 HospitalDom Pedro de Alcântara Santa Casa de Misericórdia de Feira de Santana 07/07/2015 14/04/2016 C44 Hospital Geral Roberto Santos/CICAN 30/10/2016 01/03/2018 C45 Hospital Geral de Vitória da Conquista 15/05/2016 15/11/2017 C46 Hospital Municipal de Teixeira de Freitas 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 33.
    CEARÁ CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A05 Hospitale Maternidade São Vicente de Paulo em Barbalha 10/11/2015 18/08/2016 A06 Instituto do Câncer do Ceará ICC 15/02/2016 23/11/2016 A07 Hospital da Santa Casa de Misericórdia de Sobral 15/02/2016 23/11/2016 C47 Hospital Cura D'ars Beneficência Camiliana 30/10/2016 01/03/2018 C48 Hospital da Irmandade Beneficente Santa Casa de Misericórdia de Fortaleza 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 34.
    DISTRITO FEDERAL CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A08 HospitalUniversitário de Brasília Fundação da Universidade de Brasília 15/02/2016 23/11/2016 C56* Hospital Regional de Taguatinga 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 35.
    GOIÁS CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO C51 Hospitaldas Clínicas Universidade Federal de Goiás 30/10/2016 01/03/2018 C52 Santa Casa de Misericórdia de Anápolis Em negociação SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 36.
    MARANHÃO CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A09 InstitutoMaranhense de Oncologia Aldenora Belo IMOAB São Luis 30/10/2016 30/08/2017 C50 Hospital Geral Tarquinio Lopes Filho 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 37.
    MATO GROSSO DO SUL CÓDIGOINSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A10 Hospital Universitário Maria Aparecida Pedrossian Em negociação A11 Hospital Evangélico Dr. Sra. Goldby King Associação Beneficente Douradense Em negociação C53 Hospital Regional de Mato Grosso do Sul 30/07/2016 30/11/2017 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 38.
    MATO GROSSO CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIOOBRA PREVISÃO OPERAÇÃO C54 Santa Casa de Misericórdia e Maternidade de Rondonópolis 30/07/2016 30/11/2017 C55* Hospital Santo Antônio Fundação de Saúde Comunitária de Sinop 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 39.
    PARAÍBA CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A12 Hospitalda Fundação Hospitalar Assistencial da Paraíba FAP 12/05/2015 20/05/2016 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 40.
    PARANÁ CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO C18 HospitalAngelina Caron Sociedade Hospitalar Angelina Caron Campina Grande do Sul 30/10/2016 01/03/2018 A19 Hospital Santa Casa de Misericórdia Campo Mourão 30/10/2016 30/07/2017 A20 Hospital Erasto Gaertner Liga Paranaense de Combate ao Câncer 10/12/2015 10/09/2016 A21 Instituto de Câncer de Londrina 30/10/2016 30/08/2017 C57 Hospital Regional João de Freitas 30/10/2016 01/03/2018 C58 Hospital Universitário Evangélico de Curitiba 30/10/2016 01/03/2018 C59 Hospital de Caridade São Vicente de Paulo 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 41.
    PERNAMBUCO CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A13 Hospitaldo Câncer de Pernambuco Sociedade Pernambucana de Combate ao Câncer 15/02/2016 23/11/2016 C14 Instituto Materno Infantil de Pernambuco IMIP 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 42.
    PIAUÍ CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO PI HospitalSão Marcos Sociedade Piauiense Combate ao Câncer Teresina EXCLUÍDO SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 43.
    RIO DE JANEIRO CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIOOBRA PREVISÃO OPERAÇÃO C60 Hospital Geral do Andaraí 30/10/2016 01/03/2018 C61 Hospital São José Associação Congregação de Santa Catarina Teresópolis 30/10/2016 01/03/2018 C62 Hospital Universitário Severino Sombra Vassouras 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 44.
    RONDÔNIA CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO C42 Hospitalde Base Dr. Ary Pinheiro Porto Velho 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 45.
    RORAIMA CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO C41Hospital Geral de Roraima/RR 15/05/2016 15/11/2017 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 46.
    RIO GRANDE DO SUL1/2 CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A23 Hospital da Santa Casa de Misericórdia Pelotas 30/10/2016 30/08/2017 A24 Hospital Escola da Universidade Federal de Pelotas 30/10/2016 30/08/2017 A25 Hospital das Clínicas de Porto Alegre 30/10/2016 30/08/2017 A26 Hospital Ana Nery 30/07/2016 30/05/2017 A27 Hospital Universitário de Santa Maria 15/02/2016 23/11/2016 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO
  • 47.
    RIO GRANDE DO SUL2/2 CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A28 Hospital da Fundação São Leopoldo-Centenário EXCLUÍDO A29 Hospital da Santa Casa de Caridade de Uruguaiana 30/10/2016 30/08/2017 C63 Hospital da Santa Casa de Caridade de Bagé 30/10/2016 01/03/2018 C64 Hospital São Vicente de Paulo Cruz Alta 30/07/2016 30/11/2017 C66 Nossa Senhora da Conceição Ministério da Saúde EXCLUÍDO SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 48.
    SANTA CATARINA CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A22 HospitalRegional do Oeste Assoc. Hospitalar Lenoir Vargas Ferreira 30/10/2016 30/08/2017 C65 Hospital Regina Assoc. Congregação de Santa Catarina 30/10/2016 01/03/2018 C67 Hospital Marieta Konder 30/10/2016 01/03/2018 C68 Hospital Universitário Santa Terezinha 30/10/2016 01/03/2018 C69 Hospital de Caridade São Braz de Porto União Em negociação C70 Hospital Nossa Senhora da Conceição Sociedade Divina Providência 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 49.
    SÃO PAULO 1/4 CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIOOBRA PREVISÃO OPERAÇÃO C31 Hospital Estadual de Bauru 30/10/2016 30/08/2017 A32 Hospital da Irmandade da Santa Casa de Misericórdia de Limeira 10/12/2015 10/09/2016 A33 Hospital da Santa Casa de Misericórdia Dona Carolina Malheiros S. João da Boa Vista Em negociação A34 Hospital do Câncer A. C Camargo Em negociação A35 Hospital Santa Marcelina 30/10/2016 30/08/2017 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO
  • 50.
    SÃO PAULO 2/4 CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIOOBRA PREVISÃO OPERAÇÃO A36 Hospital São Paulo Unidade I Escola Paulista de Medicina 30/07/2016 30/05/2017 A37 b Instituto Brasileiro de Controle do Câncer IBCC 15/02/2016 23/11/2016 A38 Hospital da Irmandade Santa Casa de Misericórdia de Sorocaba 15/02/2016 23/11/2016 A39 Hospital Regional do Vale do Paraíba Taubaté 30/10/2016 30/08/2017 C71 Hospital Regional de Assis 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO
  • 51.
    SÃO PAULO 3/4 CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIOOBRA PREVISÃO OPERAÇÃO C72 Hospital Universitário São Francisco Bragança Paulista 30/07/2016 30/11/2017 C73 Hospital São Francisco de Assis Jacareí 30/07/2016 30/11/2017 C74 Hospital Municipal Dr. Tabajara Ramos 30/10/2016 01/03/2018 C75 Hospital Regional do Vale da Ribeira Consórcio de Desenvolvimento Intermunicipal do Vale do Ribeira 30/10/2016 01/03/2018 C76 Hospital Regional de Presidente Prudente 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO
  • 52.
    SÃO PAULO 4/4 CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIOOBRA PREVISÃO OPERAÇÃO C76 Hospital Regional de Presidente Prudente 30/10/2016 01/03/2018 C77 Hospital Estadual Mário Covas 30/10/2016 01/03/2018 C78 Hospital Anchieta Fundação ABC 30/10/2016 01/03/2018 C79 Hospital Central da Santa Casa de Misericórdia de São Paulo Em negociação C80 Conjunto Hospitalar de Sorocaba 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 53.
    SERGIPE CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A16 HospitalGovernador João Alves Filho 10/12/2015 10/09/2016 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR
  • 54.
    TOCANTINS CÓDIGO INSTITUIÇÃO PREVISÃO INÍCIO OBRA PREVISÃO OPERAÇÃO A17Hospital de Referência de Araguaína EXCLUÍDO C43 Hospital Geral de Palmas 30/10/2016 01/03/2018 SERVIÇOS DE RADIOTERAPIA NO PLANO DE EXPANSÃO VOLTAR

Notas do Editor

  • #3 O que estamos lançando hoje, o Plano de Expansão da Radioterapia no SUS, é uma das ações de fortalecimento previstas.
  • #4 DADOS EM TABELA Segundo os parâmetros mínimos de necessidade e de produção estabelecidos pelo Ministério da Saúde para a assistência oncológica no SUS, o Brasil sofre um déficit de radioterapia, a despeito de o SUS contar com 75% de todos os serviços de radioterapia existentes em todo o País, inclusive os de grande porte. Embora para a estimativa de necessidade de serviços de radioterapia trabalhemos com parâmetros mínimos, como dois turnos de atendimento e produtividade de 50 doentes/dia por equipamento de megavoltagem, o déficit existe e o seu enfrentamento tem de ser planejado em um horizonte de pelo menos cinco anos e considerar a atualização tecnológica dos serviços. Por isso, o processo de atualização é contínuo e também demanda sempre do crescimento de recursos humanos especializados, qualificados do ponto de vista técnico e tecnológico. Hoje, vemos que, dos 269 hospitais habilitados na alta complexidade em oncologia no SUS, 135 o são com serviços de radioterapia de diferentes portes, sem contar com os 13 serviços que atuam isoladamente de hospitais. Ano passado, foram aprovados recursos para criação de dois novos serviços (em Catanduva-SP e Barbacena-MG) e a ampliação de 18 (no AC, BA, CE, SE, MG, RJ, SP, GO, SC e RS), fora os serviços que já se encontram em implantação, como o do Hospital da Baleia em Belo Horizonte e o do Hospital Universitário Oswaldo Cruz, em Recife. A contratação das 80 soluções de radioterapia (obra e equipamentos) permitirá que o Sistema Único de Saúde atualize o parque tecnológico de 32 serviços existentes (cuja capacidade anual de atendimento ao SUS é de 19.200 casos) e, com a criação de 48 novos serviços, disponibilize, anualmente, acesso a pelo menos mais 28.800 casos anuais a tratamentos de câncer.
  • #9 Como o atendimento em oncologia requer hospitais com condições gerais e específicas minimamente compatíveis com a alta complexidade dos procedimentos terapêuticos do câncer, decidiu-se por criar ou ampliar serviços de radioterapia de hospitais já habilitados no SUS para o tratamento do câncer, de modo a ampliar e qualificar o acesso, otimizar os RH especializados disponíveis e integralizar em um mesmo hospital o tratamento do câncer (cirurgia, radioterapia e quimioterapia). Qualquer outro hospital que venha a apresentado para habilitação em oncologia habilitado pode passar a incluir a lista de criação. E os critérios adotados tiveram duas finalidades: Pontuar os hospitais e Classificar os hospitais.
  • #10 Por que planificar a expansão da radioterapia no SUS?
  • #28 KEDSON/DECIIS
