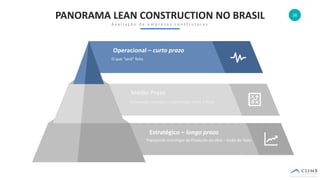

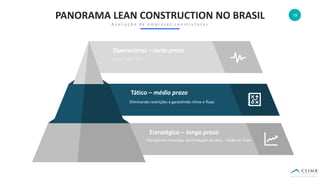

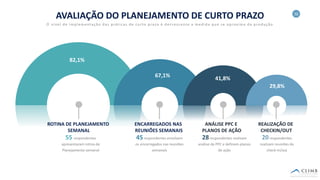

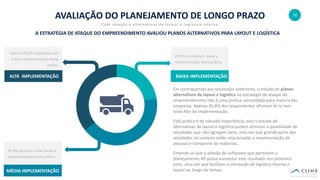

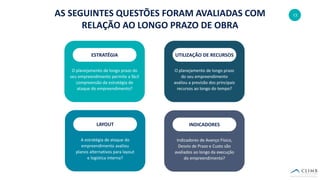

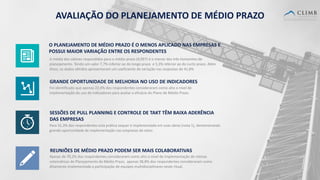

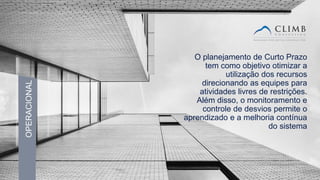

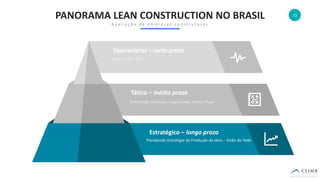

O relatório examina o nível de maturidade das práticas de lean construction em empresas de arquitetura, engenharia e construção no Brasil em 2020. Ele revela que, apesar de um alto nível de implementação em planejamento de longo prazo, há deficiências significativas nas práticas de planejamento de médio prazo, destacando a necessidade de melhorias nesse aspecto. A pesquisa foi baseada em respostas de 67 profissionais de 60 empresas, evidenciando a busca por inovação e eficiência no setor.
