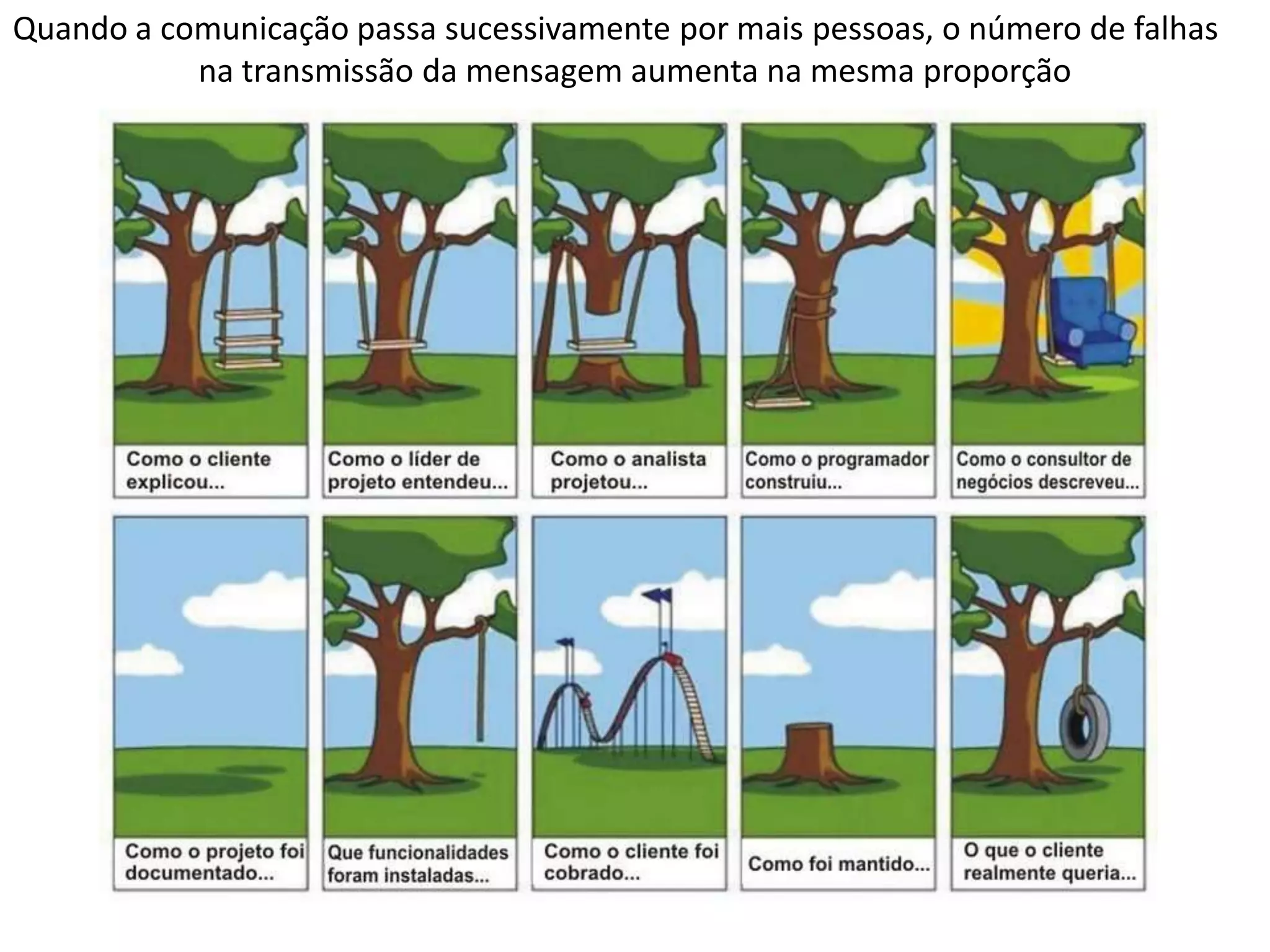

Quando a comunicação passa sucessivamente por mais pessoas, o número de falhas
           na transmissão da mensagem aumenta na mesma proporção
Quantidade, não traz qualidade

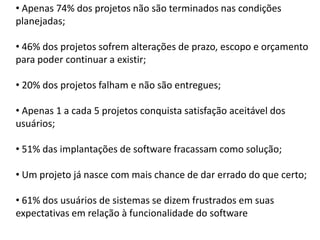

• Apenas 74% dos projetos não são terminados nas condições
planejadas;

• 46% dos projetos sofrem alterações de prazo, escopo e orçamento
para poder continuar a existir;

• 20% dos projetos falham e não são entregues;

• Apenas 1 a cada 5 projetos conquista satisfação aceitável dos
usuários;

• 51% das implantações de software fracassam como solução;

• Um projeto já nasce com mais chance de dar errado do que certo;

• 61% dos usuários de sistemas se dizem frustrados em suas
expectativas em relação à funcionalidade do software
Frequentemente
               13%
                           Às vezes
Sempre                       16%
  7%




                                      Raramente
                                         19%


  Nunca
   45%
80% das funcionalidades não são relevantes para o software produzido



                                             Às vezes
                                               16%




                                                        Raramente
                                                           19%


                Nunca
                 45%

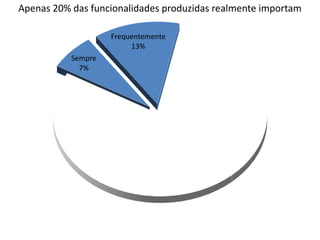

Apenas 20% das funcionalidades produzidas realmente importam

                    Frequentemente
                         13%
           Sempre
             7%
• A metodologia ágil vem sendo cada
                         vez mais aceita

                         • Esclarece para todos, que erros
                         acontecem, porém, nessa metodologia
                         eles serão revistos antes da entrega do
                         produto, para que lhe atenda
                         completamente.

• Ótima alternativa para, pois são mais fáceis de implantar e de
ter seus conceitos disseminados por toda a equipe

• Mais Indivíduos e iteração do que processos e ferramentas
• Mais software em funcionamento do que documentação
• Mais colaboração com o cliente do que negociação de contratos
• Mais respostas a mudanças do que seguir um plano fixo
Modelo iterativo e incremental
Mudar ?
Problema ou Oportunidade
Extreme
 Programming
O XP está sempre tentando fazer somente o que importa !
• Todos participam do projeto
• O cliente e a equipe de desenvolvimento devem estar sempre
juntos, conduzindo de forma que seja gerado o que ele espera.
• O cliente não pode de forma alguma se separar ao longo do projeto.
Desafio

Um dos maiores desafios
do XP, é que o cliente
dificilmente terá muito
tempo disponível para
estar junto com a equipe
de desenvolvimento, e ele
é essencial.




                               Para se fazer software bom, 95%
                               do foco não é em coisas que tem
                               haver com tecnologia e sim com
                               a parte pessoal.
• Sem modelo cascata


• Cliente e equipe planejam prazo para entrega de
releases.


• Tempo para entrega não tem um valor de dias
específico.
Release - 4 Semanas
    Release 1         Release 2   Release 3        Release 4



Iteração - 1 Semana
    I1          I2           I3   I4          I5          I6
Iteração – Ciclo semanal




  Jogo do Planejamento
Iteração – Ciclo semanal




  Cliente escreve estórias
Iteração – Ciclo semanal




 Desenvolvedores estimam
Iteração – Ciclo semanal




     Cliente prioriza
Iteração – Ciclo semanal

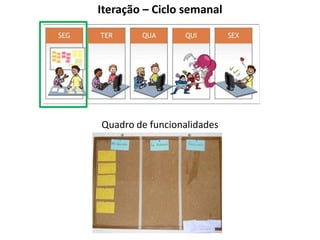

Quadro de funcionalidades
Iteração – Ciclo semanal




      Reunião diária
Iteração – Ciclo semanal




      Cronograma
Iteração – Ciclo semanal




Desenvolvimento da aplicação (em par)
Iteração – Ciclo semanal




Acompanhamento do cliente
Iteração – Ciclo semanal




Funcionalidades terminam
Iteração – Ciclo semanal

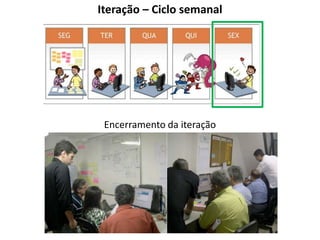

 Encerramento da iteração
Iteração – Ciclo semanal




 Retrospectiva da iteração
Iteração – Ciclo semanal




   Inicia nova iteração
Cliente sempre pode ver retorno ao seu investimento
Scrum
Todos estão alinhados e ‘atacam’ ao mesmo tempo!
Papéis no Scrum




• O Scrum possui papéis bem definidos

• Papéis são diferentes de cargos
Papéis no Scrum

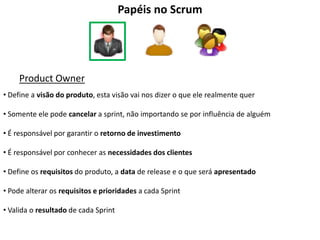

     Product Owner
• Define a visão do produto, esta visão vai nos dizer o que ele realmente quer

• Somente ele pode cancelar a sprint, não importando se por influência de alguém

• É responsável por garantir o retorno de investimento

• É responsável por conhecer as necessidades dos clientes

• Define os requisitos do produto, a data de release e o que será apresentado

• Pode alterar os requisitos e prioridades a cada Sprint

• Valida o resultado de cada Sprint
Papéis no Scrum

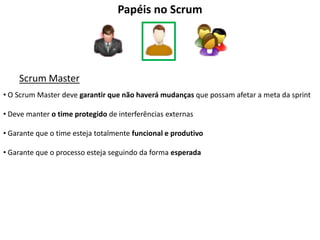

    Scrum Master
• O Scrum Master deve garantir que não haverá mudanças que possam afetar a meta da sprint

• Deve manter o time protegido de interferências externas

• Garante que o time esteja totalmente funcional e produtivo

• Garante que o processo esteja seguindo da forma esperada
Papéis no Scrum




     Time Scrum
• Multidisciplinar

• Auto organizado, o time e o trabalho entre os membros e organizado de forma participativa

• Estima as estórias

• Produz produto com qualidade e valor para o cliente

• Responsável pelo cumprimento das atividades do Sprint.

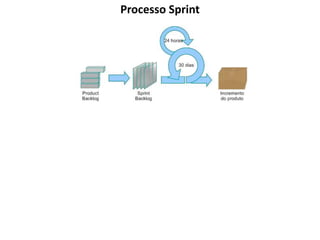

Processo Sprint
Processo Sprint




                                  Product Backlog
• É o coração do Scrum

• Lista inicial de requisitos criada pelo Product Owner, com tudo que precisa ser
produzido para que a visão do produto seja alcançada

• Fornece valor do negócio ao cliente

• Manter as funcionalidades a serem implementadas pelo Time Scrum

• Dinâmico, tem sempre novos itens, e evolui à medida que o produto se desenvolve
Processo Sprint




                            Reunião de planejamento
• Todos participam (Product Owner, Scrum Master e Scrum Team)

• Define se a prioridade dos requisitos e quais o Scrum Team se julga capaz de
implementar durante esse sprint

• Define o objetivo da Sprint

• Montando assim o Sprint Backlog
Processo Sprint




                                  Sprint Backlog
• Lista contendo apenas os requisitos que serão a serem executados nesse sprint


• Evolui de acordo com o trabalho do Scrum Team nesse sprint


• As atividades que entram na sprint, são “congeladas” no Product Backlog
Processo Sprint

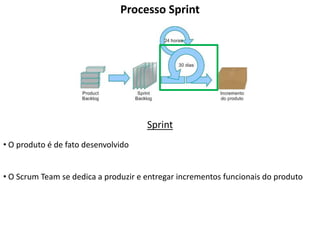

                                      Sprint
• O produto é de fato desenvolvido


• O Scrum Team se dedica a produzir e entregar incrementos funcionais do produto
Processo Sprint

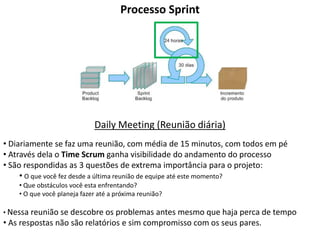

                             Daily Meeting (Reunião diária)
• Diariamente se faz uma reunião, com média de 15 minutos, com todos em pé
• Através dela o Time Scrum ganha visibilidade do andamento do processo
• São respondidas as 3 questões de extrema importância para o projeto:
     • O que você fez desde a última reunião de equipe até este momento?
    • Que obstáculos você esta enfrentando?
    • O que você planeja fazer até a próxima reunião?

• Nessa reunião se descobre os problemas antes mesmo que haja perca de tempo
• As respostas não são relatórios e sim compromisso com os seus pares.
Processo Sprint




                 Sprint Review Meeting (Reunião de revisão)
• Todos participam (Product Owner, Scrum Master e Scrum Team)

• Entrega-se o incremento de software definido na sprint Backlog, para que o cliente
possa avaliar e validar a nova funcionalidade implementada.

• A funcionalidade não precisa estar totalmente finalizada neste processo, mas sim ter
todas as funções que foram estabelecidas para este sprint.
Processo Sprint




                             Incremento do produto
• Ao final de cada sprint cria-se um incremento do produto, assim o produto irá
ficando pronto de acordo com a prioridade definida ainda no Product Backlog.

• Quando já tiverem sido criados incrementos suficientes para que o produto tenha
valor e uso para seus investidores, o produto então é entregue.
Processo Sprint




                               Sprint Retrospective
• Todos participam (Product Owner, Scrum Master e Scrum Team)

• Acontece ao final de um sprint

• Mostra resultados visíveis de tudo que foi feito, mostrando o que funcionou como
esperado, o que ainda pode melhorar e o que será feito para se alcançar tal melhora.

• Somente após a Sprint Retrospective a equipe parte para o início da próxima Sprint
Processo Sprint
                                Burndown Chart
É um gráfico atualizado a cada Daily Scrum, projetando a conclusão das tarefas do
Sprint Backlog, uma forma simples e clara de representar o ritmo do desenvolvimento
Semelhanças entre
                Extreme Programming e Scrum

                             Extreme Programming e Scrum

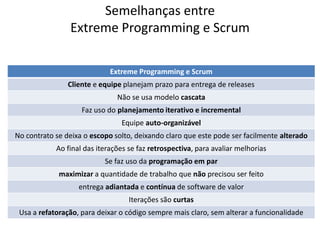

                Cliente e equipe planejam prazo para entrega de releases
                               Não se usa modelo cascata
                    Faz uso do planejamento iterativo e incremental
                                Equipe auto-organizável
No contrato se deixa o escopo solto, deixando claro que este pode ser facilmente alterado
            Ao final das iterações se faz retrospectiva, para avaliar melhorias
                           Se faz uso da programação em par
             maximizar a quantidade de trabalho que não precisou ser feito
                   entrega adiantada e contínua de software de valor
                                   Iterações são curtas
 Usa a refatoração, para deixar o código sempre mais claro, sem alterar a funcionalidade
Diferenças entre
                 Extreme Programming e Scrum


          Extreme Programming                                Scrum
     Visa um rápido desenvolvimento                Visa gestão e planejamento
O cliente não pode se afastar do projeto em   o Product Owner representa o cliente e
            nenhum momento                                stakeholders
      Não há especificação de papéis            Os papéis são claramente definidos
 Nenhuma permissão é dada em nível de           Product Owner e Scrum Master tem
             hierarquia                        privilégios em relação ao Scrum Team
   Se descobre problemas com testes e         Descobre problemas principalmente por
       acompanhamento contínuo                meio da reunião diária, de acordo com
                                                            perguntas
Prima pela adaptabilidade, ouvindo sempre     O Product Owner toma as decisões do
        o que o cliente tem a dizer                        cliente
