SAP - Planejamento da Produção (PP)
Datas do MRP para Ordens Planejadas e
Ordens de Processo
Edson Domenech
Datas do MRP para Ordens Planejadas e Ordens de Processo
Configurações
Definir parâmetros de programação de prazos
IMG Menu Planejamento da produção Indústria de processo > Ordem de processo >
Operações > Programação > Definir parâmetros de programação de prazos
Transação OPUZ

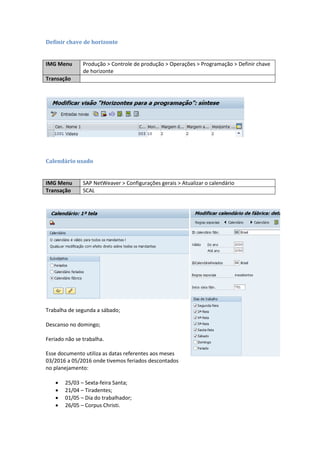

Definir chave de horizonte
IMG Menu Produção > Controle de produção > Operações > Programação > Definir chave
de horizonte
Transação
Calendário usado
IMG Menu SAP NetWeaver > Configurações gerais > Atualizar o calendário
Transação SCAL
Trabalha de segunda a sábado;
Descanso no domingo;
Feriado não se trabalha.
Esse documento utiliza as datas referentes aos
meses 03/2016 a 05/2016 onde tivemos feriados
descontados no planejamento:
 25/03 – Sexta-feira Santa;
 21/04 – Tiradentes;
 01/05 – Dia do trabalhador;
 26/05 – Corpus Christi.
Associar um calendário ao centro de trabalho

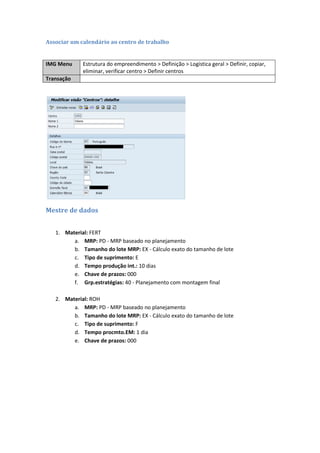

IMG Menu Estrutura do empreendimento > Definição > Logística geral > Definir, copiar,
eliminar, verificar centro > Definir centros
Transação
Mestre de dados
1. Material: FERT
a. MRP: PD - MRP baseado no planejamento
b. Tamanho do lote MRP: EX - Cálculo exato do tamanho de lote
c. Tipo de suprimento: E
d. Tempo produção int.: 10 dias
e. Chave de prazos: 000
f. Grp.estratégias: 40 - Planejamento com montagem final
2. Material: ROH
a. MRP: PD - MRP baseado no planejamento
b. Tamanho do lote MRP: EX - Cálculo exato do tamanho de lote
c. Tipo de suprimento: F
d. Tempo procmto.EM: 1 dia
e. Chave de prazos: 000

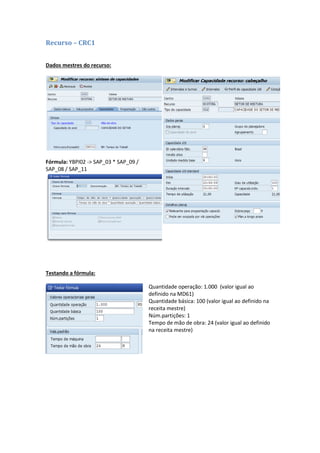

Recurso – CRC1
Dados mestres do recurso:
Fórmula: YBPI02 -> SAP_03 * SAP_09 /
SAP_08 / SAP_11
Testando a fórmula:
Quantidade operação: 1.000 (valor igual ao
definido na MD61)
Quantidade básica: 100 (valor igual ao definido na
receita mestre)
Núm.partições: 1
Tempo de mão de obra: 24 (valor igual ao definido
na receita mestre)

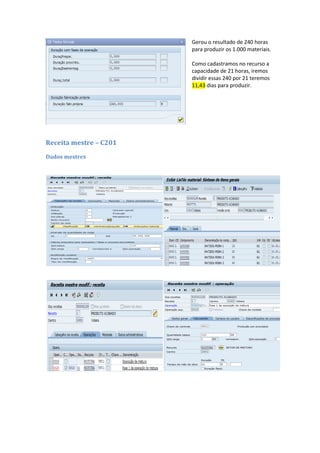

Gerou o resultado de 240 horas
para produzir os 1.000 materiais.
Como cadastramos no recurso a
capacidade de 21 horas, iremos
dividir essas 240 por 21 teremos
11,43 dias para produzir.
Receita mestre – C201
Dados mestres

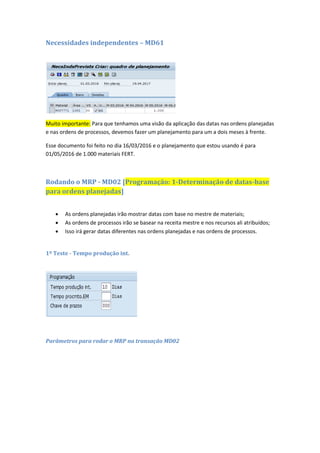

Necessidades independentes – MD61
Muito importante: Para que tenhamos uma visão da aplicação das datas nas ordens planejadas
e nas ordens de processos, devemos fazer um planejamento para um a dois meses à frente.
Esse documento foi feito no dia 16/03/2016 e o planejamento que estou usando é para
01/05/2016 de 1.000 materiais FERT.

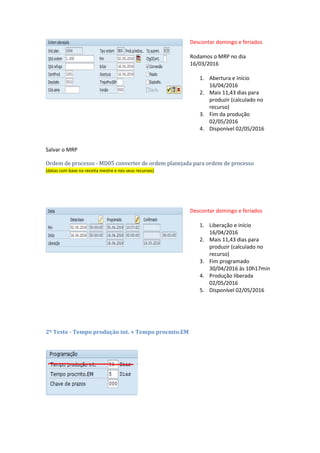

Rodando o MRP - MD02 [Programação: 1-Determinação de datas-base
para ordens planejadas]
 As ordens planejadas irão mostrar datas com base no mestre de materiais;
 As ordens de processos irão se basear na receita mestre e nos recursos ali atribuídos;
 Isso irá gerar datas diferentes nas ordens planejadas e nas ordens de processos.
1º Teste - Tempo produção int.
Parâmetros para rodar o MRP na transação MD02

Rodar o MRP terá esse resultado:
Ordem planejada
(datas com base no mestre de materiais)
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
1. Abertura e Início
19/04/2016
2. Mais 10 dias para produzir
(mestre de materiais)
3. Fim da produção
02/05/2016
4. Disponível 02/05/2016

Salvar o MRP
Ordem de processo - MD05 converter de ordem planejada para ordem de processo
(datas com base na receita mestre e nos seus recursos)
Descontar domingo e feriados
1. Liberação e início
19/04/2016
2. Mais 11,43 dias para
produzir (calculado no
recurso)
3. Fim programado
03/05/2016 às 10h17min
4. Produção liberada
04/05/2016
5. Disponível 04/05/2016
2º Teste - Tempo produção int. + Tempo procmto.EM
Parâmetros para rodar o MRP na transação MD02
Rodar o MRP terá esse resultado:
Ordem planejada
(datas com base no mestre de materiais)
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
1. Abertura e Início
13/04/2016
2. Mais 10 dias para produzir
(mestre de materiais)
3. Fim da produção
26/04/2016
4. Mais 5 dias de EM
5. Disponível 02/05/2016
Salvar o MRP
Ordem de processo - MD05 converter de ordem planejada para ordem de processo
(datas com base na receita mestre e nos seus recursos)
Descontar domingo e feriados
1. Liberação e início
13/04/2016
2. Mais 11,43 dias para
produzir (calculado no
recurso)
3. Fim programado
27/04/2016 às 10h17min
4. Produção liberada
28/04/2016
5. Mais 5 dias de EM
6. Disponível 04/05/2016

3º Teste - Tempo produção int. + Tempo procmto.EM + Chave de prazos
HorAb ou Horizonte abertura: Número de dias retirados pela data de início planejado, para
determinar a data de abertura da ordem.
Marg.seg. ou Margem de segurança em dias: Número de dias de trabalho que servem de
margem de segurança para esta ordem.

Marg.ante. ou Margem de antecipação em dias: Número de dias de trabalho que serve de
margem de antecipação do início da produção.
Horiz.lib. ou Horizonte de liberação em dias: Número de dias de trabalho que servem para
esta ordem como horizonte de liberação.
Dados da chave 003: HorAb: Horizonte
abertura
 Influência: Ordem
planejada
Marg.seg.: Margem de
segurança em dias
 Influência: Ordem
de processo
Marg.ante.: Margem
de antecipação em
dias
 Influência: Ordem
de processo
Horiz.lib.: Horizonte
de liberação em dias
 Influência: Ordem
de processo
Parâmetros para rodar o MRP na transação MD02
Rodar o MRP terá esse resultado:
Ordem planejada
(datas com base no mestre de materiais)
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
1. Abertura 12/04/2016
2. Mais 1 dias de horizonte
abertura (mestre de
materiais)
3. Início 13/04/2016
4. Mais 10 dias para produzir
(mestre de materiais)
5. Fim da produção
26/04/2016
6. Mais 5 dias de EM
7. Disponível 02/05/2016
Salvar o MRP
Ordem de processo - MD05 converter de ordem planejada para ordem de processo
(datas com base na receita mestre e nos seus recursos)
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
Todos os valores da chave
horizonte em branco
1. Liberação 13/04/2016
2. Início 13/04/2016
3. Mais 11,43 dias para
produzir (calculado no
recurso)
4. Fim da produção
27/04/2016 às 10h17min
5. Produção liberada
28/04/2016
6. Mais 5 dias de EM
7. Disponível 04/05/2016
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016

Chave horizonte: HL igual a 4 dias
1. Liberação 08/04/2016
2. Mais 4 dias de HL
3. Início 13/04/2016
4. Mais 11,43 dias para
produzir (calculado no
recurso)
5. Fim da produção
27/04/2016 às 10h17min
6. Produção liberada
28/04/2016
7. Mais 5 dias de EM
8. Disponível 04/05/2016
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
Chave horizonte: HL igual a 4 dias

Chave horizonte: MA igual a 3 dias
1. Liberação 08/04/2016
2. Mais 3 dias de MA
3. Nova Liberação
12/04/2016
4. Mais 4 dias de HL
5. Início 16/04/2016
6. Mais 11,43 dias para
produzir (calculado no
recurso)
7. Fim da produção
30/04/2016 às 10h17min
8. Produção liberada
02/05/2016
9. Mais 5 dias de EM
10. Disponível 07/05/2016
Descontar domingo e feriados

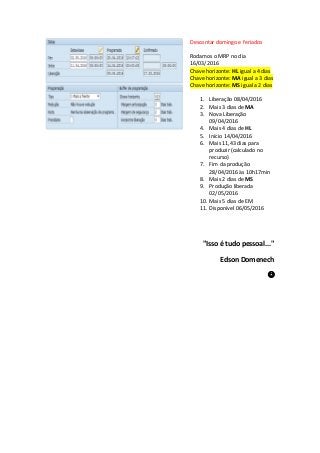

Rodamos o MRP no dia
16/03/2016
Chave horizonte: HL igual a 4 dias
Chave horizonte: MA igual a 3 dias
Chave horizonte: MS igual a 2 dias
1. Liberação 08/04/2016
2. Mais 3 dias de MA
3. Nova Liberação
12/04/2016
4. Mais 4 dias de HL
5. Início 16/04/2016
6. Mais 11,43 dias para
produzir (calculado no
recurso)
7. Fim da produção
30/04/2016 às 10h17min
8. Mais 2 dias de MS
9. Produção liberada
04/05/2016
10. Mais 5 dias de EM
11. Disponível 10/05/2016
Rodando o MRP - MD02 [Programação: 2-Programação do
atravessamento e planejamento de capacidades]
 As ordens planejadas e as ordens de processo irão se basear na receita mestre;
 Isso ira gerar datas semelhantes na ordem planejada e na ordem de processo.
1º Teste - Tempo produção int.
Ao usar o MRP com programação de capacidade é ignorado o registro “Tempo produção int.”
do mestre de materiais.
O sistema ira se basear na capacidade dos recursos e na receita mestre do produto.
Parâmetros para rodar o MRP na transação MD02
Rodar o MRP terá esse resultado:
Ordem planejada
(datas com base na receita mestre e nos seus recursos)
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016

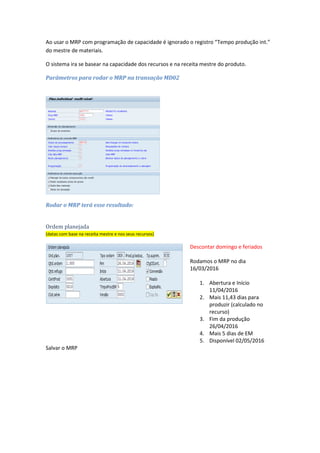

1. Abertura e Início
16/04/2016
2. Mais 11,43 dias para
produzir (calculado no
recurso)
3. Fim da produção
02/05/2016
4. Disponível 02/05/2016
Salvar o MRP
Ordem de processo - MD05 converter de ordem planejada para ordem de processo
(datas com base na receita mestre e nos seus recursos)
Descontar domingo e feriados
1. Liberação e início
16/04/2016
2. Mais 11,43 dias para
produzir (calculado no
recurso)
3. Fim programado
30/04/2016 às 10h17min
4. Produção liberada
02/05/2016
5. Disponível 02/05/2016
2º Teste - Tempo produção int. + Tempo procmto.EM
Ao usar o MRP com programação de capacidade é ignorado o registro “Tempo produção int.”
do mestre de materiais.
O sistema ira se basear na capacidade dos recursos e na receita mestre do produto.
Parâmetros para rodar o MRP na transação MD02
Rodar o MRP terá esse resultado:
Ordem planejada
(datas com base na receita mestre e nos seus recursos)
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
1. Abertura e Início
11/04/2016
2. Mais 11,43 dias para
produzir (calculado no
recurso)
3. Fim da produção
26/04/2016
4. Mais 5 dias de EM
5. Disponível 02/05/2016
Salvar o MRP
Ordem de processo - MD05 converter de ordem planejada para ordem de processo
(datas com base na receita mestre e nos seus recursos)
Descontar domingo e feriados
1. Liberação e início
11/04/2016
2. Mais 11,43 dias para
produzir (calculado no
recurso)
3. Fim programado
25/04/2016 às 10h17min
4. Produção liberada
26/04/2016
5. Mais 5 dias de EM
6. Disponível 02/05/2016
3º Teste - Tempo produção int. + Tempo procmto.EM + Chave de prazos
HorAb ou Horizonte abertura: Número de dias retirados pela data de início planejado, para
determinar a data de abertura da ordem.
Marg.seg. ou Margem de segurança em dias: Número de dias de trabalho que servem de
margem de segurança para esta ordem.
Marg.ante. ou Margem de antecipação em dias: Número de dias de trabalho que serve de
margem de antecipação do início da produção.
Horiz.lib. ou Horizonte de liberação em dias: Número de dias de trabalho que servem para
esta ordem como horizonte de liberação.
Dados da chave 003: HorAb: Horizonte
abertura
 Influência: Ordem
planejada
Marg.seg.: Margem de
segurança em dias
 Influência: Ordem
de processo
Marg.ante.: Margem
de antecipação em
dias
 Influência: Ordem
de processo
Horiz.lib.: Horizonte
de liberação em dias
 Influência: Ordem
de processo
Parâmetros para rodar o MRP na transação MD02
Rodar o MRP terá esse resultado:
Ordem planejada
(datas com base no mestre de materiais)
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
1. Abertura 04/04/2016
2. Mais 1 dias de horizonte
abertura (mestre de
materiais)
3. Início 05/04/2016
4. Mais 11,43 dias para
produzir (calculado no
recurso)
5. Fim da produção
26/04/2016
6. Mais 5 dias de EM
7. Disponível 02/05/2016
Salvar o MRP
Ordem de processo - MD05 converter de ordem planejada para ordem de processo
(datas com base na receita mestre e nos seus recursos)
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
Todos os valores da chave
horizonte em branco
1. Liberação 11/04/2016
2. Início 11/04/2016
3. Mais 11,43 dias para
produzir (calculado no
recurso)
4. Fim da produção
25/04/2016 às 10h17min
5. Produção liberada
26/04/2016
6. Mais 5 dias de EM
7. Disponível 02/05/2016
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
Chave horizonte: HL igual a 4 dias
1. Liberação 06/04/2016
2. Mais 4 dias de HL
3. Início 11/04/2016
4. Mais 11,43 dias para
produzir (calculado no
recurso)
5. Fim da produção
25/04/2016 às 10h17min
6. Produção liberada
26/04/2016
7. Mais 5 dias de EM
8. Disponível 02/05/2016
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
Chave horizonte: HL igual a 4 dias
Chave horizonte: MA igual a 3 dias
1. Liberação 06/04/2016
2. Mais 3 dias de MA
3. Nova Liberação
09/04/2016
4. Mais 4 dias de HL
5. Início 14/04/2016
6. Mais 11,43 dias para
produzir (calculado no
recurso)
7. Fim da produção
28/04/2016 às 10h17min
8. Produção liberada
29/04/2016
9. Mais 5 dias de EM
10. Disponível 04/05/2016
Descontar domingo e feriados
Rodamos o MRP no dia
16/03/2016
Chave horizonte: HL igual a 4 dias
Chave horizonte: MA igual a 3 dias
Chave horizonte: MS igual a 2 dias
1. Liberação 08/04/2016
2. Mais 3 dias de MA
3. Nova Liberação
09/04/2016
4. Mais 4 dias de HL
5. Início 14/04/2016
6. Mais 11,43 dias para
produzir (calculado no
recurso)
7. Fim da produção
28/04/2016 às 10h17min
8. Mais 2 dias de MS
9. Produção liberada
02/05/2016
10. Mais 5 dias de EM
11. Disponível 06/05/2016
"Isso é tudo pessoal..."
Edson Domenech


Datas do mrp para ordens planejadas e ordens de processo

  • 1.
    SAP - Planejamentoda Produção (PP) Datas do MRP para Ordens Planejadas e Ordens de Processo Edson Domenech
  • 2.
    Datas do MRPpara Ordens Planejadas e Ordens de Processo Configurações Definir parâmetros de programação de prazos IMG Menu Planejamento da produção Indústria de processo > Ordem de processo > Operações > Programação > Definir parâmetros de programação de prazos Transação OPUZ
  • 3.
    Definir chave dehorizonte IMG Menu Produção > Controle de produção > Operações > Programação > Definir chave de horizonte Transação Calendário usado IMG Menu SAP NetWeaver > Configurações gerais > Atualizar o calendário Transação SCAL Trabalha de segunda a sábado; Descanso no domingo; Feriado não se trabalha. Esse documento utiliza as datas referentes aos meses 03/2016 a 05/2016 onde tivemos feriados descontados no planejamento:  25/03 – Sexta-feira Santa;  21/04 – Tiradentes;  01/05 – Dia do trabalhador;  26/05 – Corpus Christi.
  • 4.
    Associar um calendárioao centro de trabalho IMG Menu Estrutura do empreendimento > Definição > Logística geral > Definir, copiar, eliminar, verificar centro > Definir centros Transação Mestre de dados 1. Material: FERT a. MRP: PD - MRP baseado no planejamento b. Tamanho do lote MRP: EX - Cálculo exato do tamanho de lote c. Tipo de suprimento: E d. Tempo produção int.: 10 dias e. Chave de prazos: 000 f. Grp.estratégias: 40 - Planejamento com montagem final 2. Material: ROH a. MRP: PD - MRP baseado no planejamento b. Tamanho do lote MRP: EX - Cálculo exato do tamanho de lote c. Tipo de suprimento: F d. Tempo procmto.EM: 1 dia e. Chave de prazos: 000
  • 5.
    Recurso – CRC1 Dadosmestres do recurso: Fórmula: YBPI02 -> SAP_03 * SAP_09 / SAP_08 / SAP_11 Testando a fórmula: Quantidade operação: 1.000 (valor igual ao definido na MD61) Quantidade básica: 100 (valor igual ao definido na receita mestre) Núm.partições: 1 Tempo de mão de obra: 24 (valor igual ao definido na receita mestre)
  • 6.
    Gerou o resultadode 240 horas para produzir os 1.000 materiais. Como cadastramos no recurso a capacidade de 21 horas, iremos dividir essas 240 por 21 teremos 11,43 dias para produzir. Receita mestre – C201 Dados mestres
  • 7.
    Necessidades independentes –MD61 Muito importante: Para que tenhamos uma visão da aplicação das datas nas ordens planejadas e nas ordens de processos, devemos fazer um planejamento para um a dois meses à frente. Esse documento foi feito no dia 16/03/2016 e o planejamento que estou usando é para 01/05/2016 de 1.000 materiais FERT. Rodando o MRP - MD02 [Programação: 1-Determinação de datas-base para ordens planejadas]  As ordens planejadas irão mostrar datas com base no mestre de materiais;  As ordens de processos irão se basear na receita mestre e nos recursos ali atribuídos;  Isso irá gerar datas diferentes nas ordens planejadas e nas ordens de processos. 1º Teste - Tempo produção int.
  • 8.
    Parâmetros para rodaro MRP na transação MD02 Rodar o MRP terá esse resultado: Ordem planejada (datas com base no mestre de materiais) Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 1. Abertura e Início 19/04/2016 2. Mais 10 dias para produzir (mestre de materiais) 3. Fim da produção 02/05/2016 4. Disponível 02/05/2016 Salvar o MRP Ordem de processo - MD05 converter de ordem planejada para ordem de processo (datas com base na receita mestre e nos seus recursos) Descontar domingo e feriados 1. Liberação e início 19/04/2016 2. Mais 11,43 dias para produzir (calculado no recurso) 3. Fim programado
  • 9.
    03/05/2016 às 10h17min 4.Produção liberada 04/05/2016 5. Disponível 04/05/2016 2º Teste - Tempo produção int. + Tempo procmto.EM Parâmetros para rodar o MRP na transação MD02
  • 10.
    Rodar o MRPterá esse resultado: Ordem planejada (datas com base no mestre de materiais) Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 1. Abertura e Início 13/04/2016 2. Mais 10 dias para produzir (mestre de materiais) 3. Fim da produção 26/04/2016 4. Mais 5 dias de EM 5. Disponível 02/05/2016 Salvar o MRP Ordem de processo - MD05 converter de ordem planejada para ordem de processo (datas com base na receita mestre e nos seus recursos) Descontar domingo e feriados 1. Liberação e início 13/04/2016 2. Mais 11,43 dias para produzir (calculado no recurso) 3. Fim programado 27/04/2016 às 10h17min 4. Produção liberada 28/04/2016 5. Mais 5 dias de EM 6. Disponível 04/05/2016 3º Teste - Tempo produção int. + Tempo procmto.EM + Chave de prazos HorAb ou Horizonte abertura: Número de dias retirados pela data de início planejado, para determinar a data de abertura da ordem. Marg.seg. ou Margem de segurança em dias: Número de dias de trabalho que servem de margem de segurança para esta ordem.
  • 11.
    Marg.ante. ou Margemde antecipação em dias: Número de dias de trabalho que serve de margem de antecipação do início da produção. Horiz.lib. ou Horizonte de liberação em dias: Número de dias de trabalho que servem para esta ordem como horizonte de liberação. Dados da chave 003: HorAb: Horizonte abertura  Influência: Ordem planejada Marg.seg.: Margem de segurança em dias  Influência: Ordem de processo Marg.ante.: Margem de antecipação em dias  Influência: Ordem de processo Horiz.lib.: Horizonte de liberação em dias  Influência: Ordem de processo Parâmetros para rodar o MRP na transação MD02
  • 12.
    Rodar o MRPterá esse resultado: Ordem planejada (datas com base no mestre de materiais) Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 1. Abertura 12/04/2016 2. Mais 1 dias de horizonte abertura (mestre de materiais) 3. Início 13/04/2016 4. Mais 10 dias para produzir (mestre de materiais) 5. Fim da produção 26/04/2016 6. Mais 5 dias de EM 7. Disponível 02/05/2016 Salvar o MRP Ordem de processo - MD05 converter de ordem planejada para ordem de processo (datas com base na receita mestre e nos seus recursos) Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 Todos os valores da chave horizonte em branco 1. Liberação 13/04/2016 2. Início 13/04/2016 3. Mais 11,43 dias para produzir (calculado no recurso) 4. Fim da produção 27/04/2016 às 10h17min 5. Produção liberada 28/04/2016 6. Mais 5 dias de EM 7. Disponível 04/05/2016
  • 13.
    Descontar domingo eferiados Rodamos o MRP no dia 16/03/2016 Chave horizonte: HL igual a 4 dias 1. Liberação 08/04/2016 2. Mais 4 dias de HL 3. Início 13/04/2016 4. Mais 11,43 dias para produzir (calculado no recurso) 5. Fim da produção 27/04/2016 às 10h17min 6. Produção liberada 28/04/2016 7. Mais 5 dias de EM 8. Disponível 04/05/2016 Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 Chave horizonte: HL igual a 4 dias Chave horizonte: MA igual a 3 dias 1. Liberação 08/04/2016 2. Mais 3 dias de MA 3. Nova Liberação 12/04/2016 4. Mais 4 dias de HL 5. Início 16/04/2016 6. Mais 11,43 dias para produzir (calculado no recurso) 7. Fim da produção 30/04/2016 às 10h17min 8. Produção liberada 02/05/2016 9. Mais 5 dias de EM 10. Disponível 07/05/2016
  • 14.
    Descontar domingo eferiados Rodamos o MRP no dia 16/03/2016 Chave horizonte: HL igual a 4 dias Chave horizonte: MA igual a 3 dias Chave horizonte: MS igual a 2 dias 1. Liberação 08/04/2016 2. Mais 3 dias de MA 3. Nova Liberação 12/04/2016 4. Mais 4 dias de HL 5. Início 16/04/2016 6. Mais 11,43 dias para produzir (calculado no recurso) 7. Fim da produção 30/04/2016 às 10h17min 8. Mais 2 dias de MS 9. Produção liberada 04/05/2016 10. Mais 5 dias de EM 11. Disponível 10/05/2016 Rodando o MRP - MD02 [Programação: 2-Programação do atravessamento e planejamento de capacidades]  As ordens planejadas e as ordens de processo irão se basear na receita mestre;  Isso ira gerar datas semelhantes na ordem planejada e na ordem de processo. 1º Teste - Tempo produção int. Ao usar o MRP com programação de capacidade é ignorado o registro “Tempo produção int.” do mestre de materiais. O sistema ira se basear na capacidade dos recursos e na receita mestre do produto.
  • 15.
    Parâmetros para rodaro MRP na transação MD02 Rodar o MRP terá esse resultado: Ordem planejada (datas com base na receita mestre e nos seus recursos) Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 1. Abertura e Início 16/04/2016 2. Mais 11,43 dias para produzir (calculado no recurso) 3. Fim da produção 02/05/2016 4. Disponível 02/05/2016 Salvar o MRP Ordem de processo - MD05 converter de ordem planejada para ordem de processo (datas com base na receita mestre e nos seus recursos)
  • 16.
    Descontar domingo eferiados 1. Liberação e início 16/04/2016 2. Mais 11,43 dias para produzir (calculado no recurso) 3. Fim programado 30/04/2016 às 10h17min 4. Produção liberada 02/05/2016 5. Disponível 02/05/2016 2º Teste - Tempo produção int. + Tempo procmto.EM Ao usar o MRP com programação de capacidade é ignorado o registro “Tempo produção int.” do mestre de materiais. O sistema ira se basear na capacidade dos recursos e na receita mestre do produto. Parâmetros para rodar o MRP na transação MD02
  • 17.
    Rodar o MRPterá esse resultado: Ordem planejada (datas com base na receita mestre e nos seus recursos) Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 1. Abertura e Início 11/04/2016 2. Mais 11,43 dias para produzir (calculado no recurso) 3. Fim da produção 26/04/2016 4. Mais 5 dias de EM 5. Disponível 02/05/2016 Salvar o MRP Ordem de processo - MD05 converter de ordem planejada para ordem de processo (datas com base na receita mestre e nos seus recursos) Descontar domingo e feriados 1. Liberação e início 11/04/2016 2. Mais 11,43 dias para produzir (calculado no recurso) 3. Fim programado 25/04/2016 às 10h17min 4. Produção liberada 26/04/2016 5. Mais 5 dias de EM 6. Disponível 02/05/2016 3º Teste - Tempo produção int. + Tempo procmto.EM + Chave de prazos HorAb ou Horizonte abertura: Número de dias retirados pela data de início planejado, para determinar a data de abertura da ordem.
  • 18.
    Marg.seg. ou Margemde segurança em dias: Número de dias de trabalho que servem de margem de segurança para esta ordem. Marg.ante. ou Margem de antecipação em dias: Número de dias de trabalho que serve de margem de antecipação do início da produção. Horiz.lib. ou Horizonte de liberação em dias: Número de dias de trabalho que servem para esta ordem como horizonte de liberação. Dados da chave 003: HorAb: Horizonte abertura  Influência: Ordem planejada Marg.seg.: Margem de segurança em dias  Influência: Ordem de processo Marg.ante.: Margem de antecipação em dias  Influência: Ordem de processo Horiz.lib.: Horizonte de liberação em dias  Influência: Ordem de processo Parâmetros para rodar o MRP na transação MD02
  • 19.
    Rodar o MRPterá esse resultado: Ordem planejada (datas com base no mestre de materiais) Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 1. Abertura 04/04/2016 2. Mais 1 dias de horizonte abertura (mestre de materiais) 3. Início 05/04/2016 4. Mais 11,43 dias para produzir (calculado no recurso) 5. Fim da produção 26/04/2016 6. Mais 5 dias de EM 7. Disponível 02/05/2016 Salvar o MRP Ordem de processo - MD05 converter de ordem planejada para ordem de processo (datas com base na receita mestre e nos seus recursos) Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 Todos os valores da chave horizonte em branco 1. Liberação 11/04/2016 2. Início 11/04/2016 3. Mais 11,43 dias para produzir (calculado no recurso) 4. Fim da produção 25/04/2016 às 10h17min 5. Produção liberada 26/04/2016 6. Mais 5 dias de EM 7. Disponível 02/05/2016
  • 20.
    Descontar domingo eferiados Rodamos o MRP no dia 16/03/2016 Chave horizonte: HL igual a 4 dias 1. Liberação 06/04/2016 2. Mais 4 dias de HL 3. Início 11/04/2016 4. Mais 11,43 dias para produzir (calculado no recurso) 5. Fim da produção 25/04/2016 às 10h17min 6. Produção liberada 26/04/2016 7. Mais 5 dias de EM 8. Disponível 02/05/2016 Descontar domingo e feriados Rodamos o MRP no dia 16/03/2016 Chave horizonte: HL igual a 4 dias Chave horizonte: MA igual a 3 dias 1. Liberação 06/04/2016 2. Mais 3 dias de MA 3. Nova Liberação 09/04/2016 4. Mais 4 dias de HL 5. Início 14/04/2016 6. Mais 11,43 dias para produzir (calculado no recurso) 7. Fim da produção 28/04/2016 às 10h17min 8. Produção liberada 29/04/2016 9. Mais 5 dias de EM 10. Disponível 04/05/2016
  • 21.
    Descontar domingo eferiados Rodamos o MRP no dia 16/03/2016 Chave horizonte: HL igual a 4 dias Chave horizonte: MA igual a 3 dias Chave horizonte: MS igual a 2 dias 1. Liberação 08/04/2016 2. Mais 3 dias de MA 3. Nova Liberação 09/04/2016 4. Mais 4 dias de HL 5. Início 14/04/2016 6. Mais 11,43 dias para produzir (calculado no recurso) 7. Fim da produção 28/04/2016 às 10h17min 8. Mais 2 dias de MS 9. Produção liberada 02/05/2016 10. Mais 5 dias de EM 11. Disponível 06/05/2016 "Isso é tudo pessoal..." Edson Domenech 
