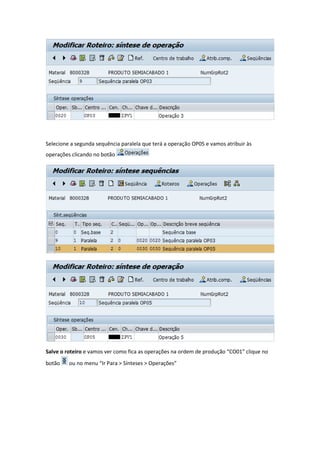

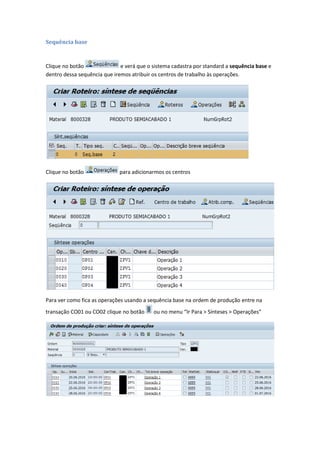

O documento descreve como configurar e criar roteiros de produção no SAP com sequenciamentos base, alternativo e paralelo. Especificamente, ele explica como: 1) configurar parâmetros para transferir sequências alternativas para ordens de produção; 2) cadastrar sequências base, alternativa e paralela em um roteiro; e 3) visualizar e alterar as sequências em ordens de produção.
