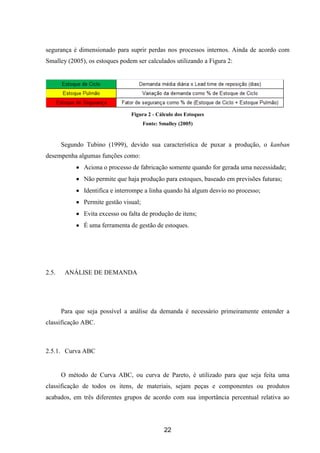

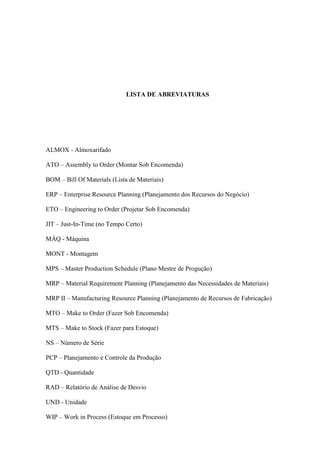

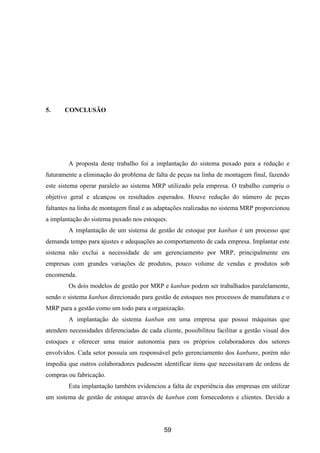

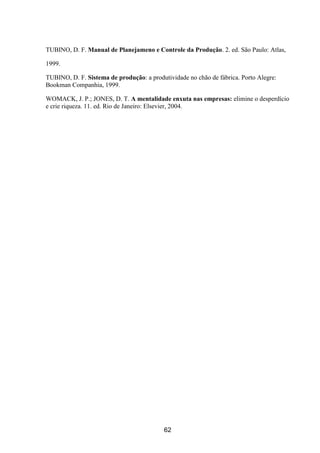

O documento descreve um estudo de caso sobre a implantação de um sistema de produção puxada utilizando kanban em uma empresa produtora de máquinas sob encomenda. O trabalho apresenta a caracterização da empresa, realiza uma análise da demanda para identificar itens prioritários e dimensiona estoques. A implantação do sistema kanban ocorreu nos setores de corte e almoxarifado para materiais e produtos acabados, respectivamente. Os resultados incluem a redução de falhas de peças na montagem final e no lead time de produção.
