IBEF
01 de Agosto de 2012

                       Plano de Negócios e Gestão
                              2012 - 2016
Aviso

   Estas apresentações podem conter previsões acerca de
   eventos futuros. Tais previsões refletem apenas
   expectativas dos administradores da Companhia sobre
   condições futuras da economia, além do setor de
   atuação, do desempenho e dos resultados financeiros da
   Companhia, dentre outros. Os termos “antecipa",              Aviso aos Investidores Norte-Americanos:
   "acredita", "espera", "prevê", "pretende", "planeja",
   "projeta", "objetiva", "deverá", bem como outros termos      A SEC somente permite que as companhias de óleo
   similares, visam a identificar tais previsões, as quais,     e gás incluam em seus relatórios arquivados reservas
   evidentemente, envolvem riscos e incertezas previstos ou     provadas que a Companhia tenha comprovado por
   não pela Companhia e, consequentemente, não são              produção ou testes de formação conclusivos que
   garantias de resultados futuros da Companhia. Portanto,      sejam viáveis econômica e legalmente nas condições
   os resultados futuros das operações da Companhia             econômicas e operacionais vigentes. Utilizamos
   podem diferir das atuais expectativas, e o leitor não deve   alguns termos nesta apresentação, tais como
   se basear exclusivamente nas informações aqui contidas.      descobertas, que as orientações da SEC nos
   A Companhia não se obriga a atualizar as apresentações       proíbem de usar em nossos relatórios arquivados.
   e previsões à luz de novas informações ou de seus
   desdobramentos futuros. Os valores informados para
   2012 em diante são estimativas ou metas.

                                                                                                                       2
Brasil: Crescimento em Óleo e Gás Acima da Média Mundial

                                                                 BRASIL                 MUNDO
Entre 2000 e 2011...

                                Produção de Óleo
                                  (milhão bpb)
                                                                  +73%                   +12%
     PRODUÇÃO DE ÓLEO
      PRODUÇÃO DE ÓLEO                                                    2,2    75,2           84,5
      MUNDO: +1,1% a.a.                                   1,3
       MUNDO: +1,1% a.a.
      BRASIL: +5,1% a.a.
       BRASIL: +5,1% a.a.                                 2000           2011    2000           2011

                                Produção de Gás Natural
                                    (milhão m³/dia)
                                                                  +61%                   +36%
     PRODUÇÃO DE GÁS NATURAL
      PRODUÇÃO DE GÁS NATURAL
      MUNDO: +2,8% a.a.
       MUNDO: +2,8% a.a.
                                                                          56,4   6.606          8.975
                                                          35,1
      BRASIL: +4,4% a.a
       BRASIL: +4,4% a.a
                                                          2000           2011    2000           2011
                                Reservas de Óleo
                                e GN (bilhão boe)

     RESERVAS DE ÓLEO EEGN                                        +73%                   +38%
      RESERVAS DE ÓLEO GN
      MUNDO: +3,0% a.a.
       MUNDO: +3,0% a.a.                                                  17,0   1.958          2.711
                                                          9,9
      BRASIL: +5,1% a.a.
       BRASIL: +5,1% a.a.
                                                          2000           2011    2000           2011

                                                                                                        3

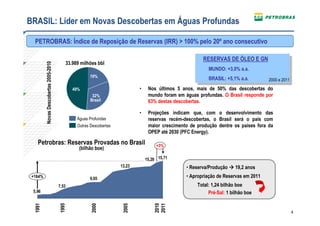

BRASIL: Líder em Novas Descobertas em Águas Profundas

  PETROBRAS: Índice de Reposição de Reservas (IRR) > 100% pelo 20º ano consecutivo

                                                                                                         RESERVAS DE ÓLEO EEGN
                                                                                                          RESERVAS DE ÓLEO GN
                                           33.989 milhões bbl
         Novas Descobertas 2005-2010

                                                                                                            MUNDO: +3,0% a.a.
                                                                                                             MUNDO: +3,0% a.a.
                                                      19%
                                                                                                            BRASIL: +5,1% a.a.
                                                                                                             BRASIL: +5,1% a.a.       2000 e 2011

                                               49%                           •    Nos últimos 5 anos, mais de 50% das descobertas do
                                                        32%                       mundo foram em águas profundas. O Brasil responde por
                                                       Brasil                     63% destas descobertas.
                                                       Brasil
                                                                             •    Projeções indicam que, com o desenvolvimento das
                                                Águas Profundas                   reservas recém-descobertas, o Brasil será o país com
                                                Outras Descobertas                maior crescimento de produção dentre os países fora da
                                                                                  OPEP até 2030 (PFC Energy).

    Petrobras: Reservas Provadas no Brasil                                            +3%
                                                 (bilhão boe)

                                                                                 15,28 15,71
                                                                     13,23                        • Reserva/Produção     19,2 anos
 +164%                                                9,65                                        • Apropriação de Reservas em 2011
                                       7,53                                                            Total: 1,24 bilhão boe
 5,96                                                                                                       Pré-Sal: 1 bilhão boe
  1991

                                        1995

                                                       2000

                                                                                     2010
                                                                      2005

                                                                                     2011

                                                                                                                                                    4

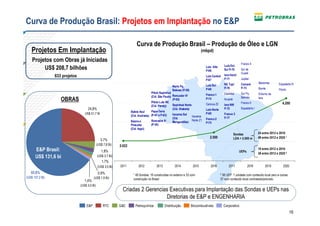

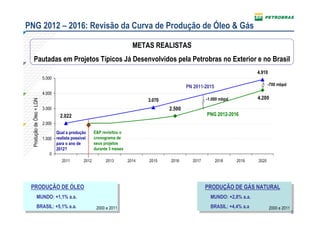

PNG 2012 – 2016: Revisão da Curva de Produção de Óleo & Gás

                                                                             METAS REALISTAS
    Pautadas em Projetos Típicos Já Desenvolvidos pela Petrobras no Exterior e no Brasil
                                                           Curva de Produção Brasil - Produção de Óleo e LGN
                                                                                                                                  4.910
                           5.000
                                                                                                                                         -700 mbpd
                                                                                                  PN 2011-2015
                           4.000
                                                                                                           -1.000 mbpd            4.200
  Produção de Óleo + LGN

                                                                                  3.070
                           3.000                                                          2.500
                                     2.022                                                                 PNG 2012-2016
                           2.000
                                   Qual a produção       E&P revisitou o
                           1.000   realista possível     cronograma de
                                   para o ano de         seus projetos
                                   2012?                 durante 3 meses
                              0
                                      2011        2012         2013        2014   2015    2016      2017         2018    2019     2020

 PRODUÇÃO DE ÓLEO
  PRODUÇÃO DE ÓLEO                                                                                         PRODUÇÃO DE GÁS NATURAL
                                                                                                            PRODUÇÃO DE GÁS NATURAL
               MUNDO: +1,1% a.a.
                MUNDO: +1,1% a.a.                                                                            MUNDO: +2,8% a.a.
                                                                                                              MUNDO: +2,8% a.a.
               BRASIL: +5,1% a.a.
                BRASIL: +5,1% a.a.                        2000 e 2011                                        BRASIL: +4,4% a.a
                                                                                                              BRASIL: +4,4% a.a           2000 e 2011
                                                                                                                                                        5

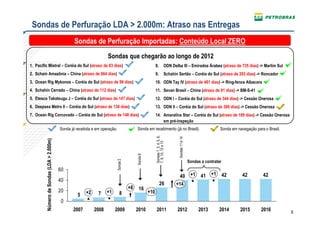

Sondas de Perfuração LDA > 2.000m: Atraso nas Entregas
                                                   Sondas de Perfuração Importadas: Conteúdo Local ZERO
                                                                     Sondas que chegarão ao longo de 2012
1. Pacific Mistral – Coréia do Sul (atraso de 83 dias)                                                       8.                 ODN Delba III – Emirados Árabes (atraso de 735 dias) -> Marlim Sul
2. Schain Amazônia – China (atraso de 864 dias)                                                              9.                 Schahin Sertão – Coréia do Sul (atraso de 203 dias) -> Roncador
3. Ocean Rig Mykonos – Coréia do Sul (atraso de 98 dias)                                                     10. ODN Tay IV (atraso de 481 dias) -> Ring-fence Albacora
4. Schahin Cerrado – China (atraso de 112 dias)                                                              11. Sevan Brasil – China (atraso de 91 dias) -> BM-S-41
5. Etesco Takatsugu J – Coréia do Sul (atraso de 147 dias)                                                   12. ODN I – Coréia do Sul (atraso de 344 dias) -> Cessão Onerosa
6. Deepsea Metro II – Coréia do Sul (atraso de 138 dias)                                                     13. ODN II – Coréia do Sul (atraso de 380 dias) -> Cessão Onerosa
7. Ocean Rig Corcovado – Coréia do Sul (atraso de 148 dias)                                                  14. Amaralina Star – Coréia do Sul (atraso de 189 dias) -> Cessão Onerosa
                                                                                                                 em pré-inspeção
                                           Sonda já recebida e em operação.                  Sonda em recebimento (já no Brasil).                                         Sonda em navegação para o Brasil.

                                                                                                             Sondas 1, 3, 4, 5, 6,

                                                                                                                                        Sondas 11 e 14
         Número de Sondas (LDA > 2.000m)

                                                                                                             7, 9, 10, 12 e 13
                                                                                             Sonda 8
                                                                              Sonda 2

                                                                                                                                                         Sondas a contratar
                                           60
                                                                                                                                        40 +1                   41 +1         42      42         42
                                           40
                                                                                                                    26                +14
                                                                                        +8    16
                                           20            +2          +1          8                     +10
                                                    5           7
                                            0
                                                  2007        2008        2009               2010            2011                      2012                   2013       2014        2015       2016          6

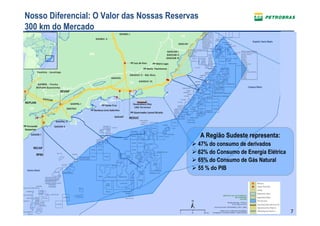

Nosso Diferencial: O Valor das Nossas Reservas
300 km do Mercado

                                                 A Região Sudeste representa:
                                             47% do consumo de derivados
                                             62% do Consumo de Energia Elétrica
                                             65% do Consumo de Gás Natural
                                             55 % do PIB

                                                                                  7
                                                                                  7

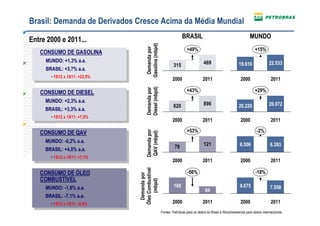

Brasil: Demanda de Derivados Cresce Acima da Média Mundial
                                                                      BRASIL                                         MUNDO
Entre 2000 e 2011...

                                      Gasolina (mbpd)
                                       Demanda por
                                                                         +49%                                           +15%
   CONSUMO DE GASOLINA
    CONSUMO DE GASOLINA
     MUNDO: +1,3% a.a.
      MUNDO: +1,3% a.a.                                                              469                                          22.533
                                                                315                                          19.616
     BRASIL: +3,7% a.a.
      BRASIL: +3,7% a.a.
       • • 1S12 x 1S11: +23,5%
         1S12 x 1S11: +23,5%
                                                                2000                2011                       2000                2011

                                      Diesel (mbpd)
                                      Demanda por
   CONSUMO DE DIESEL                                                     +43%                                           +29%
    CONSUMO DE DIESEL
     MUNDO: +2,3% a.a.
      MUNDO: +2,3% a.a.
                                                                626                  896                     20.220               26.072
     BRASIL: +3,3% a.a.
      BRASIL: +3,3% a.a.
       • • 1S12 x 1S11: +7,0%
         1S12 x 1S11: +7,0%
                                                                2000                2011                       2000                2011

                                                                         +53%                                             -2%

                                      Demanda por
   CONSUMO DE QAV

                                      QAV (mbpd)
    CONSUMO DE QAV
     MUNDO: -0,2% a.a.
      MUNDO: -0,2% a.a.
                                                                 79                  121                      6.506                6.393
     BRASIL: +4,0% a.a.
      BRASIL: +4,0% a.a.
       • • 1S12 x 1S11: +7,1%
         1S12 x 1S11: +7,1%
                                                                2000                2011                       2000                2011
                                 Óleo Combustível

   CONSUMO DE ÓLEO                                                        -56%                                           -18%
                                   Demanda por

    CONSUMO DE ÓLEO
   COMBUSTÍVEL
                                      (mbpd)

    COMBUSTÍVEL
     MUNDO: -1,8% a.a.                                          189                                           9.675                7.958
      MUNDO: -1,8% a.a.                                                               84
     BRASIL: -7,1% a.a.
      BRASIL: -7,1% a.a.
       • • 1S12 x 1S11: -5,4%
         1S12 x 1S11: -5,4%                                     2000                2011                       2000                2011
                                                        Fontes: Petrobras para os dados do Brasil e Woodmackenzie para dados internacionais.   8

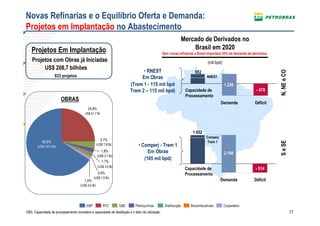

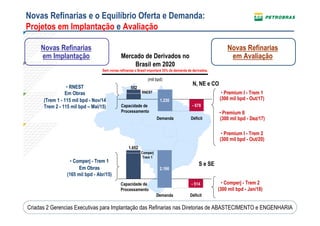

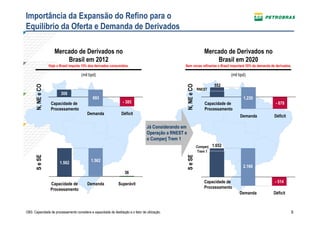

Importância da Expansão do Refino para o
Equilíbrio da Oferta e Demanda de Derivados

                       Mercado de Derivados no                                                                            Mercado de Derivados no
                           Brasil em 2012                                                                                     Brasil em 2020
                    Hoje o Brasil importa 15% dos derivados consumidos.                              Sem novas refinarias o Brasil importará 35% da demanda de derivados.

                                        (mil bpd)                                                                                       (mil bpd)

                                                                                                                                 552

                                                                                                         N, NE e CO
       N, NE e CO

                                                                                                                      RNEST
                           308
                                                693                                                                                            1.230
                     Capacidade de                                 - 385                                                  Capacidade de                        - 678
                     Processamento                                                                                        Processamento
                                            Demanda               Déficit
                                                                                                                                             Demanda          Déficit

                                                                                    Já Considerando em
                                                                                    Operação a RNEST e
                                                                                    o Comperj Trem 1
                                                                                                                      Comperj   1.652
                                                                                                                       Trem 1

                                                                                                         S e SE
       S e SE

                           1.562               1.562
                                                                                                                                               2.166
                                                                    36

                     Capacidade de          Demanda             Superávit                                                 Capacidade de                       - 514
                     Processamento                                                                                        Processamento
                                                                                                                                             Demanda         Déficit

OBS: Capacidade de processamento considera a capacidade de destilação e o fator de utilização.                                                                              9

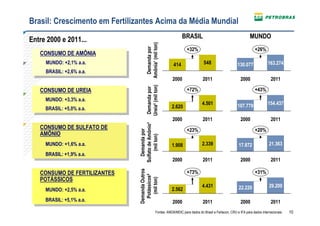

Brasil: Crescimento em Fertilizantes Acima da Média Mundial
                                                                   BRASIL                                        MUNDO
Entre 2000 e 2011...

                                     Amônia¹ (mil ton)
                                      Demanda por
                                                                      +32%                                           +26%
   CONSUMO DE AMÔNIA
    CONSUMO DE AMÔNIA
     MUNDO: +2,1% a.a.
      MUNDO: +2,1% a.a.                                      414                  548                    130.077             163.274
     BRASIL: +2,6% a.a.
      BRASIL: +2,6% a.a.
                                                            2000                 2011                      2000                2011

                                     Ureia² (mil ton)
                                     Demanda por
   CONSUMO DE UREIA                                                   +72%                                           +43%
    CONSUMO DE UREIA
     MUNDO: +3,3% a.a.
      MUNDO: +3,3% a.a.                                                         4.501                    107.779             154.437
     BRASIL: +5,0% a.a.                                     2.620
      BRASIL: +5,0% a.a.
                                                            2000                 2011                      2000                2011

                               Sulfato de Amônio³
   CONSUMO DE SULFATO DE
    CONSUMO DE SULFATO DE                                             +23%                                           +20%

                                 Demanda por
   AMÔNIO
    AMÔNIO

                                    (mil ton)
     MUNDO: +1,6% a.a.
      MUNDO: +1,6% a.a.                                     1.908               2.339                     17.872              21.363
     BRASIL: +1,9% a.a.
      BRASIL: +1,9% a.a.
                                                            2000                 2011                      2000                2011
                               Demanda Outros

   CONSUMO DE FERTILIZANTES                                           +73%                                           +31%
    CONSUMO DE FERTILIZANTES
                                 Potássicos4

   POTÁSSICOS
                                   (mil ton)

    POTÁSSICOS
                                                                                4.431                     22.220              29.200
     MUNDO: +2,5% a.a.                                      2.562
      MUNDO: +2,5% a.a.
     BRASIL: +5,1% a.a.
      BRASIL: +5,1% a.a.                                    2000                 2011                      2000                2011
                                                 Fontes: ANDA/MDIC para dados do Brasil e Fertecon, CRU e IFA para dados internacionais.   10

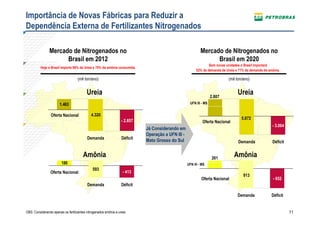

Importância de Novas Fábricas para Reduzir a
Dependência Externa de Fertilizantes Nitrogenados

                Mercado de Nitrogenados no                                                                  Mercado de Nitrogenados no
                      Brasil em 2012                                                                              Brasil em 2020
                                                                                                                 Sem novas unidades o Brasil importará
          Hoje o Brasil importa 66% da Ureia e 70% da amônia consumida.
                                                                                                         52% da demanda de Ureia e 71% da demanda de amônia.

                                    (mil ton/ano)                                                                           (mil ton/ano)

                                          Ureia                                                                     2.807
                                                                                                                                  Ureia
                       1.463                                                                         UFN III - MS

                 Oferta Nacional             4.320
                                                                                                                                    5.872
                                                                  - 2.857                                    Oferta Nacional
                                                                                                                                                       - 3.064
                                                                            Já Considerando em
                                                                            Operação a UFN III -
                                          Demanda                 Déficit
                                                                            Mato Grosso do Sul                                    Demanda              Déficit

                                       Amônia                                                                       261
                                                                                                                                Amônia
                        180                                                                        UFN III - MS
                                              593
                 Oferta Nacional                                   - 413
                                                                                                                                     913
                                                                                                            Oferta Nacional                            - 652
                                          Demanda                 Déficit

                                                                                                                                  Demanda              Déficit

OBS: Considerando apenas os fertilizantes nitrogenados amônia e ureia.                                                                                           11
Fundamentos do Plano de Negócios 2012-2016

                                                                            nhia
                                                          ortfólio da Compa
                                             t egrada do P
                                   Gestão In                                     PRIORIDADE
                                                           DISCIPLINA DE
                                                           CAPITAL                   • Prioridade
    • Todos os projetos do PN          DESEMPENHO                                       para os
    2011-2015 foram mantidos                                                          projetos de
                                        • Curvas “S”                                 exploração e
    • Paridade com Preços de                                     • Garantir a
    Importação de Derivados                                     expansão dos         produção de
                                         • Gestão focada
                                                                 negócios da          óleo e gás
    • Manutenção do Grau de              no atendimento
    Investimento                                                Empresa com           natural no
                                             das metas
                                                                 indicadores             Brasil
    • Não há emissão de novas                 físicas e
                                          financeiras de          financeiros
    ações
                                           cada projeto              sólidos          • Realismo
    • Desinvestimentos de ativos                                                     nas metas de
    existentes no exterior
                                                                                       produção

                                   Seguranç
                                            a   e Meio Am
                                                         biente: Va
                                                                   zam   ento Zero

 2012                                                                                               2016
                                                                                                       12

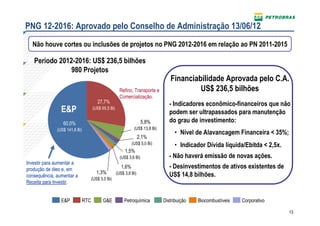

PNG 12-2016: Aprovado pelo Conselho de Administração 13/06/12
  Não houve cortes ou inclusões de projetos no PNG 2012-2016 em relação ao PN 2011-2015

   Período 2012-2016: US$ 236,5 bilhões
               980 Projetos
                                                                                   Financiabilidade Aprovada pelo C.A.
                                                       Refino, Transporte e                 US$ 236,5 bilhões
                                                       Comercialização.
                                        27,7%28%                                   - Indicadores econômico-financeiros que não
                E&P                  (US$ 65,5 Bi)
                                                                                   podem ser ultrapassados para manutenção
                 60,0%                                                5,8%         do grau de investimento:
              (US$ 141,8 Bi)                                    (US$ 13,8 Bi)
                                                                                      • Nível de Alavancagem Financeira < 35%;
                                                                    2,1%
                                                               (US$ 5,0 Bi)           • Indicador Dívida líquida/Ebitda < 2,5x.
                                                          1,5%
                                                       (US$ 3,6 Bi)                - Não haverá emissão de novas ações.
Investir para aumentar a
produção de óleo e, em                                  1,6%                       - Desinvestimentos de ativos existentes de
                                        1,3%         (US$ 3,8 Bi)                  US$ 14,8 bilhões.
consequência, aumentar a
                                     (US$ 3,0 Bi)
Receita para Investir.

                E&P            RTC         G&E           Petroquímica           Distribuição   Biocombustíveis   Corporativo

                                                                                                                                  13
Organização dos Investimentos: Projetos em Avaliação e Implantação

                Projetos Em Avaliação                                       Projetos Em Implantação

                                                              Aprovação
      INICIAÇÃO E PLANEJAMENTO DO PROJETO                      do EVTE¹
                                                               Básico e      Fase IV
    FASE I                FASE II               FASE III       liberação                     Fase V
                                                                            Execução        Operação
Identificação da          Projeto            Projeto Básico       para
                                                              Execução
                                                                              Obra
 Oportunidade            Conceitual
                                                              (início das
                                                                 obras)

 Entrada na        Aprovação              Aprovação                                    Partida
 Carteira da       do EVTE¹               do EVTE¹
 Petrobras           Fase I               Conceitual

¹EVTE: Estudo de Viabilidade Técnico Econômica

                                                                                                       14
Projetos em Implantação e Projetos em Avaliação

                                                                  Projetos Em Implantação                                                    Projetos Em Avaliação
       PNG 2012-2016                                        =      Projetos com Obras já Iniciadas
                                                                                                                                  +               Projetos em Fase I, II e III.

         US$ 236,5 bilhões                                                  US$ 208,7 bilhões                                                        US$ 27,8 bilhões
                   980 projetos                                                         833 projetos                                                              147 projetos

                                                                                        OBRAS
                                     27,7%                                                               24,8%                                    17% (**)
                                  (US$ 65,5 Bi)                                                        US$ 51,7 Bi                               (US$ 4,6 Bi)

                                          28%                                                                                          7%
                                                                                                                                  (US$ 1,9 Bi)

                                                                                                                                      0%
                                                                                                                                  (US$ 0,1 Bi)
                                                                                                                      3,7%
     60,0%                                                                65,8%                                                         5%                                               50%
                                                                                                                   (US$ 7,8 Bi)
  (US$ 141,8 Bi)                                                       (US$ 137,2 Bi)                                                                                                (US$ 13,9 Bi)
                                                   5,8%                                                                            (US$ 1,3 Bi)
                                                                                                                      1,8%
                                                (US$ 13,8 Bi)
                                                                                                                   (US$ 3,7 Bi)
                                                     2,1%
                                                                                                                      1,7%
                                                  (US$ 5,0 Bi)
                                                                                                                   (US$ 3,5 Bi)                     21%
                                                    1,5%
                                                (US$ 3,6 Bi)                                                        0,9%                         (US$ 6,0 Bi)
                                           1,6%                                                                (US$ 1,9 Bi)
                                                                                                       1,4%
                                      (US$ 3,8 Bi)
                              1,3%                                                                  (US$ 3,0 Bi)
                           (US$ 3,0 Bi)                                                                                                                         ** E&P no exterior

                                          E&P          RTC       G&E         Petroquímica       Distribuição          Biocombustíveis            Corporativo
                                                                                                                                                                                                     15
Curva de Produção Brasil: Projetos em Implantação no E&P

                                                                          Curva de Produção Brasil – Produção de Óleo e LGN
    Projetos Em Implantação                                                                                                     (mbpd)

    Projetos com Obras já Iniciadas
                                                                                                                                                                Franco 4
                                                                                                                                                  Lula Ext.
         US$ 208,7 bilhões                                                                                                        Lula Alto
                                                                                                                                  P-66            Sul P-70      Sul de
                                                                                                                                                                Guará
                 833 projetos                                                                                                     Lula Central    Iara Horst
                                                                                                                                  P-67            P-71          Júpiter
                                                                                                                                                  NE Tupi       Carcará       Maromba        Espadarte III
                                                                                                       Norte Pq.                  Lula Sul
                                                                                                                                  P-68            P-76          P-73          Bonito         Florim
                                                                                                       Baleias (P-58)
                                                                                      Piloto Sapinhoá                                             Carimbé       Sul Pq.       Entorno de
                                                                                                                                  Franco 1
                                                                                      (Cid. São Paulo) Roncador IV                                              Baleias
                    OBRAS                                                             Piloto Lula NE
                                                                                                       (P-62)                     P-74            Aruanã
                                                                                                                                                                Franco 5
                                                                                                                                                                              Iara

                                                                                                       Sapinhoá Norte             Carioca Z2      Iara NW                                       4.200
                                                                                      (Cid. Paraty)
                                     24,8%                                                             (Cid. Ilhabela)            Lula Norte      P-72          Espadarte I
                                                                      Baleia Azul     Papa-Terra
                                   US$ 51,7 Bi                                                         Iracema Sul                P-69            Franco 3
                                                                      (Cid. Anchieta) (P-61 e P-63)                    Iracema
                                                                                                       (Cid.                      Franco 2        P-77
                                                                      Baúna e         Roncador III                     Norte Z1
                                                                                                       Mangaratiba)               P-75
                                                                      Piracaba        (P-55)
                                                                      (Cid. Itajaí)
                                                                                                                                                           Sondas             24 entre 2012 e 2016
                                                                                                                                     2.500                 LDA > 2.000 m      49 entre 2012 e 2020 ¹
                                                  3,7%
                                               (US$ 7,8 Bi)   2.022
      E&P Brasil:                                 1,8%                                                                                                         UEPs
                                                                                                                                                                              19 entre 2012 e 2016
                                                                                                                                                                              38 entre 2012 e 2020 ²
      US$ 131,6 bi                             (US$ 3,7 Bi)
                                                  1,7%
                                               (US$ 3,5 Bi)   2011          2012          2013           2014            2015        2016            2017             2018         2019          2020
   65,8%                                        0,9%                    ¹ 49 Sondas: 16 construídas no exterior e 33 com                       ² 38 UEP: 1 unidade com conteúdo local zero e outras
(US$ 137,2 Bi)                            (US$ 1,9 Bi)                  construção no Brasil                                                   37 com conteúdo local contratado/previsto
                                   1,4%
                                (US$ 3,0 Bi)
                                                                Criadas 2 Gerencias Executivas para Implantação das Sondas e UEPs nas
                                                                                  Diretorias de E&P e ENGENHARIA
                                    E&P             RTC       G&E        Petroquímica            Distribuição           Biocombustíveis          Corporativo
                                                                                                                                                                                                       16
Novas Refinarias e o Equilíbrio Oferta e Demanda:
Projetos em Implantação no Abastecimento
                                                                                                             Mercado de Derivados no
   Projetos Em Implantação                                                                                       Brasil em 2020
                                                                                                 Sem novas refinarias o Brasil importará 35% da demanda de derivados.
    Projetos com Obras já Iniciadas                                                                                           (mil bpd)
         US$ 208,7 bilhões                                                      • RNEST

                                                                                                                                                                        N, NE e CO
                                                                                                                      552
                     833 projetos                                              Em Obras                                      RNEST

                                                                          (Trem 1 - 115 mil bpd                                           1.230
                                                                          Trem 2 – 115 mil bpd)                  Capacidade de                               - 678
                                                                                                                 Processamento
                         OBRAS
                                                                                                                                       Demanda              Déficit
                                           24,8%
                                         US$ 51,7 Bi

                                                                                                                    1.652
                                                                                                                             Comperj
                                                        3,7%
           65,8%                                                                                                              Trem 1

                                                                                                                                                                        S e SE
        (US$ 137,2 Bi)
                                                     (US$ 7,8 Bi)             • Comperj - Trem 1
                                                        1,8%                       Em Obras                                               2.166
                                                     (US$ 3,7 Bi)
                                                                                 (165 mil bpd)
                                                        1,7%
                                                     (US$ 3,5 Bi)
                                                                                                                 Capacidade de                               - 514
                                                      0,9%                                                       Processamento
                                                (US$ 1,9 Bi)
                                         1,4%                                                                                          Demanda              Déficit
                                      (US$ 3,0 Bi)

                                          E&P             RTC       G&E     Petroquímica          Distribuição     Biocombustíveis        Corporativo
OBS: Capacidade de processamento considera a capacidade de destilação e o fator de utilização.                                                                                       17
RefinariaÚltima Refinaria Construída Há Mais de 34 Anos
REVAP: do Nordeste (RNEST)

    1980 – Construção da REVAP: Projeto elaborado pela Snamprogetti (importado).
                                                                                                                    a)
                  AP                                                                                  T      L im
               EC              R       N                                                            ES u e
          M e R BC MAN DUC BNO GAP PLA        AR AP                                               RN bre
         A IX P E
        L S R R         E   U RE    E      E P RE V
      R               R   L       R      R                                                         (A

                                                                                                                         Datas de inauguração

                             1966
                                    1968

                                           1972

                                                         1980

                                                                                                2014
           1955

                      1961

                                                  1977
           1954

           1957
    1950

                                                                34 anos

           REVAP (fev/08)                                                 Construção da RNEST (jun/12)
           São José dos Campos (SP)                                       Complexo Industrial Portuário de Suape (PE)

                              Lições Aprendidas - 2006 a 2012
                   SINAPSE: Base Integrada de Conhecimento da Engenharia
                                                                                                                                         18
Aprendizado Organizacional: 2006
SINAPSE: Base Integrada de Conhecimento da Engenharia

                                                                                        Validação e
                                                                                                                    Documentos
                                                        GESTOR
                                                                              SIGA*
                                                                                       Aprovação de                  Normativos
                                                                                                                                   Procedimentos
                 REGISTRO DE DE CONHECIMENTO                                             Itens de
                                                                                       Conhecimento
              COLETA DE ITENS CONHECIMENTO

                                                                                                                     NORTEC
                                                        Relatórios       Relatórios                                                  MAGES
                                                                                                                (Normalização       (Manual de
                                                            de               de
                                                                                                         Lições    Ténica            Gestão da
                                                         acidentes       Workshops                      Lições
    Força                                                                                                         Petrobras)           ETM)
      de
                                                                                                       Aprendidas
                                                                                                      Aprendidas
   Trabalho                                                               Intranet
                                                         RACs                                                         Listas de
                                                                                                                                   Treinamento
                                                                                                                     Verificação

                                                                     Fontes              SINAPSE
                                                                                      Registro, consulta
                                                                                        e interação                 Diretrizes     Rotinas de
                                                                                                                    contratuais    Fiscalização
                                                                                       Melhores Práticas
                                                                                      Melhores Práticas
                                                                                       Pontos de Atenção
                                                                                      Pontos de Atenção

                                               Mudanças, Melhorias devem ser incluídas no próximo projeto

        * Sistema Integrado de Gestão de Anomalias                                                                                                 19
Novas Refinarias e o Equilíbrio Oferta e Demanda:
Projetos em Implantação e Avaliação

     Novas Refinarias                                                                                        Novas Refinarias
     em Implantação                           Mercado de Derivados no                                         em Avaliação
                                                  Brasil em 2020
                                  Sem novas refinarias o Brasil importará 35% da demanda de derivados.

                                                               (mil bpd)
                                                                                            N, NE e CO
                 • RNEST                            552
                Em Obras                                   RNEST                                          • Premium I - Trem 1
      (Trem 1 - 115 mil bpd - Nov/14                                   1.230                             (300 mil bpd - Out/17)
      Trem 2 - 115 mil bpd – Mai/15)          Capacidade de                                - 678
                                              Processamento                                              • Premium II
                                                                     Demanda               Déficit       (300 mil bpd - Dez/17)

                                                                                                          • Premium I - Trem 2
                                                                                                         (300 mil bpd - Out/20)
                                                  1.652
                                                          Comperj
                                                           Trem 1
                   • Comperj - Trem 1
                                                                                                S e SE
                       Em Obras                                       2.166
                 (165 mil bpd - Abr/15)
                                             Capacidade de                                 - 514           • Comperj - Trem 2
                                             Processamento                                               (300 mil bpd - Jan/18)
                                                                    Demanda               Déficit

Criadas 2 Gerencias Executivas para Implantação das Refinarias nas Diretorias de ABASTECIMENTO e ENGENHARIA
                                                                                                                                  20

Desempenho: Monitoramento das Metas
Gestão dos Projetos em Implantação e Avaliação

                   Projetos do PNG 12-16 possuem Curvas Ss: ferramenta de gestão, planejamento e controle

                                  Acompanhamento Físico                                                                                  Acompanhamento Financeiro
             100        Projetos críticos acompanhados mensalmente pela                                                        Projetos críticos acompanhados mensalmente pela                      Custo total
                        Diretoria da Petrobras                                                                                 Diretoria da Petrobras                                               projetado
                   90

                   80

                   70

                                           Entrada em                            Entrada em                                                                                                          Custo total
                   60
% Acu m u la d o

                                        operação planejada                    operação projetada                                                                                                     planejado

                                                                                                            (U S $ M ilhões)
                   50
                                                                1
                                                                    Desvio de prazo
                   40                                                                                                           - Justificativas para desvio de custo
                                                                                                                                  1
                   30                                    2   Desvio de avanço físico mensal
                                                                                                                                Autorização para revisão
                                                                    - Justificativas para desvio de prazo                       orçamentária
                                                                      1
                   20
                                                                      2

                   10                                               Plano de Recuperação quando                                                                         1      Desvio de custo
                                                                    necessário

                    0
                         set-09
                        nov-09

                         set-10
                        nov-10

                         set-11
                        nov-11

                         set-12
                        nov-12

                         set-13
                        nov-13

                         set-14
                        nov-14
                         jan-10
                        m ar-10
                        m ai-10
                          jul-10

                         jan-11
                        m ar-11
                        m ai-11
                          jul-11

                         jan-12
                        m ar-12
                        m ai-12
                          jul-12

                         jan-13
                        m ar-13
                        m ai-13
                          jul-13

                         jan-14
                        m ar-14
                        m ai-14
                          jul-14

                                                                                                                                set-09

                                                                                                                                jan-10
                                                                                                                               m ar-10
                                                                                                                               m ai-10
                                                                                                                                 jul-10
                                                                                                                                set-10

                                                                                                                                jan-11
                                                                                                                               m ar-11
                                                                                                                               m ai-11
                                                                                                                                 jul-11
                                                                                                                                set-11

                                                                                                                                jan-12
                                                                                                                               m ar-12
                                                                                                                               m ai-12
                                                                                                                                 jul-12
                                                                                                                                set-12

                                                                                                                                jan-13
                                                                                                                               m ar-13
                                                                                                                               m ai-13
                                                                                                                                 jul-13
                                                                                                                                set-13

                                                                                                                                jan-14
                                                                                                                               m ar-14
                                                                                                                               m ai-14
                                                                                                                                 jul-14
                                                                                                                                set-14
                                                                                                                               nov-09

                                                                                                                               nov-10

                                                                                                                               nov-11

                                                                                                                               nov-12

                                                                                                                               nov-13

                                                                                                                               nov-14
                        Linha de Base               Realizado                   Projetado                                         Linha de Base                         Realizado                Projetado
                                                                                                                                                                                                                   21

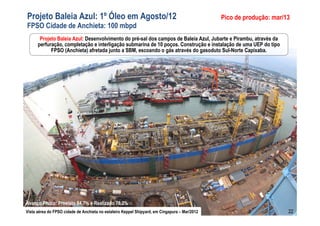

Projeto Baleia Azul: 1º Óleo em Agosto/12                                                      Pico de produção: mar/13
FPSO Cidade de Anchieta: 100 mbpd
       Projeto Baleia Azul: Desenvolvimento do pré-sal dos campos de Baleia Azul, Jubarte e Pirambu, através da
      perfuração, completação e interligação submarina de 10 poços. Construção e instalação de uma UEP do tipo
            FPSO (Anchieta) afretada junto a SBM, escoando o gás através do gasoduto Sul-Norte Capixaba.

Avanço Físico: Previsto 84,7% e Realizado 78,2%
Vista aérea do FPSO cidade de Anchieta no estaleiro Keppel Shipyard, em Cingapura – Mar/2012                          22
                                                                                                                      22
Curva S de Acompanhamento Físico:
Baleia Azul - Unidade Estacionária de Produção FPSO Anchieta                                                                                                                                                                                                                                                                                                                                         2012
                UEP: Acompanhamento da construção e integração de uma UEP Afretada do tipo FPSO (Anchieta), com
                     capacidade de processamento de 100 mbpd de óleo e de 3,5 milhões de m3/d de gás natural.
                                                                                                                                                                                                                                                                                                                                                                 Just. 1
          100
                                                                                                                                                                                                                                                                                                                                               Just. 2

                     MARCOS DE IMPLANTAÇÃO
              90                                                                                                                                                                                                                                                                                                                                        2                  4
                    1 - Início das obras de adaptação do FPSO em Cingapura (ago/11)
              80    2 - Conclusão da Completação Mecânica do FPSO (jun/12)                                                                                                                                                                                                                                                                               3                 5
                    3 - Início da navegação do FPSO de Cingapura para o Brasil (jun/12)
              70                                                                                                                                                                                                                                                                        Entrada em Operação
                    4 - Chegada do FPSO no Brasil (ago/12)                                                                                                                                                                                                                                Planejado: Jul/12                                                      Entrada em Operação
              60
                    5 - Chegada do FPSO na locação (ago/12)                                                                                                                                                                                                                                                                                                       Projetado: Ago/12
                                                                                                                                                                                                                                                             1
% Acumulado

                    6 - Término da Ancoragem do FPSO. Campo Baleia Azul - ES (ago/12)
              50

              40

              30

              20
                                                                                                                                                                                          Acumulado até 30/06/2012:
              10                                                                                                                                                                          Previsto: 98,5%
                                                                                                                                                                                          Realizado: 99,2%
               0
                                              set-09
                                                       out-09

                                                                                                    mar-10

                                                                                                                      mai-10

                                                                                                                                                          set-10
                                                                                                                                                                   out-10

                                                                                                                                                                                                                mar-11

                                                                                                                                                                                                                                  mai-11

                                                                                                                                                                                                                                                                      set-11
                                                                                                                                                                                                                                                                               out-11

                                                                                                                                                                                                                                                                                                                             mar-12

                                                                                                                                                                                                                                                                                                                                               mai-12

                                                                                                                                                                                                                                                                                                                                                                                   set-12
                                                                                                                                                                                                                                                                                                                                                                                            out-12
                   jun-09
                            jul-09
                                     ago-09

                                                                         dez-09
                                                                                  jan-10
                                                                                           fev-10

                                                                                                             abr-10

                                                                                                                               jun-10
                                                                                                                                        jul-10
                                                                                                                                                 ago-10

                                                                                                                                                                                     dez-10
                                                                                                                                                                                              jan-11
                                                                                                                                                                                                       fev-11

                                                                                                                                                                                                                         abr-11

                                                                                                                                                                                                                                           jun-11
                                                                                                                                                                                                                                                    jul-11
                                                                                                                                                                                                                                                             ago-11

                                                                                                                                                                                                                                                                                                  dez-11
                                                                                                                                                                                                                                                                                                           jan-12
                                                                                                                                                                                                                                                                                                                    fev-12

                                                                                                                                                                                                                                                                                                                                      abr-12

                                                                                                                                                                                                                                                                                                                                                        jun-12
                                                                                                                                                                                                                                                                                                                                                                 jul-12
                                                                                                                                                                                                                                                                                                                                                                          ago-12

                                                                                                                                                                                                                                                                                                                                                                                                              dez-12
                                                                                                                                                                                                                                                                                                                                                                                                                       jan-13
                                                                nov-09

                                                                                                                                                                            nov-10

                                                                                                                                                                                                                                                                                         nov-11

                                                                                                                                                                                                                                                                                                                                                                                                     nov-12
                                                 Linha de Base                                                                                       Linha Base - PNG 12-16                                                                                                    Realizado                                                                                  Projetado

              Justif 1: Atraso de 1 mês na entrada em operação devido ao atraso na                                                                                                                                       Justif 2: Não há desvio na realização Física Acumulado.
              desmobilização do FPSO do campo de Espadarte (atraso na licença do IBAMA e
              necessidade de remoção do LSA).
                                                                                                                                                                                                                                                                                                                                                                                                                                23
Curva S de Acompanhamento Físico:
Baleia Azul – Poços e Interligações                                                                                                                                                                                                                                                                           2012
               Poços e Interligações: Perfuração, completação e interligação submarina de 7 poços produtores e 3 poços
                                 injetores. Escoamento do gás através do gasoduto Sul-Norte Capixaba.
              100
                               MARCOS DE IMPLANTAÇÃO                                                                                                                                              1º óleo: Ago/12
               90
                               1 - Conclusão da Completação Mecânica do FPSO: (jun/12)                                                                                                                                                                              6
                                                                                                                                                                                                                                                        5
                               2 - Chegada do FPSO no Brasil (ago/12)                                                                                                                                                 Just. 2:
               80
                               3 - Obtenção da LO (ago/12)                                                                                                                                                                                    2
               70              4 - Início da produção de óleo (ago/12)
                               5 - Início da exportação de gás (out/12)                                                                                                                                                                       3
               60              6 - Início da injeção de água (dez/12)                                                                                                                                                        1
% Acumulado

                                                                                                                                                                                                                                              4
                                                                                                                                                                                                                                                                        Campanha de Poços
               50
                                                                                                                                                                                                                                                                   Total de Poços:                            10
               40                                                                                                                                                                                                                                                  Já perfurados:                              9
                                                                                                                                                                                                                                                                           Poços a perfurar
               30
                                                                                                                                                                                                                                                                          set/12:                              1
               20
                        Acumulado até 30/06/2012:
                        Previsto: 77,9%
               10
                        Realizado: 70,5%

                0
                                               mar-10

                                                        mai-10

                                                                                    set-10
                                                                                              out-10

                                                                                                                         mar-11

                                                                                                                                           mai-11

                                                                                                                                                                      set-11
                                                                                                                                                                      out-11

                                                                                                                                                                                                          mar-12

                                                                                                                                                                                                                   mai-12

                                                                                                                                                                                                                                               set-12
                                                                                                                                                                                                                                                        out-12

                                                                                                                                                                                                                                                                                            mar-13

                                                                                                                                                                                                                                                                                                     mai-13
                             dez-09
                             jan-10
                                      fev-10

                                               abr-10

                                                                 jun-10
                                                                           jul-10
                                                                          ago-10

                                                                                                       dez-10
                                                                                                                jan-11
                                                                                                                         fev-11

                                                                                                                                  abr-11

                                                                                                                                           jun-11
                                                                                                                                                    jul-11
                                                                                                                                                             ago-11

                                                                                                                                                                                        dez-11
                                                                                                                                                                                                 jan-12
                                                                                                                                                                                                 fev-12

                                                                                                                                                                                                                   abr-12

                                                                                                                                                                                                                            jun-12
                                                                                                                                                                                                                                     jul-12
                                                                                                                                                                                                                                              ago-12

                                                                                                                                                                                                                                                                 dez-12
                                                                                                                                                                                                                                                                          jan-13
                                                                                                                                                                                                                                                                                   fev-13

                                                                                                                                                                                                                                                                                            abr-13

                                                                                                                                                                                                                                                                                                              jun-13
                                                                                                                                                                                                                                                                                                               jul-13
                                                                                                                                                                                                                                                                                                                        ago-13
                    nov-09

                                                                                             nov-10

                                                                                                                                                                               nov-11

                                                                                                                                                                                                                                                                 nov-12
                                 Linha de Base                                                                  Linha Base - PNG 12-16                                                                    Realizado                                                            Projetado

               Justif 1: Não há desvio de prazo.                                                                                                                        Justif 2: Avanço físico acumulado abaixo da linha de base do EVTE por conta de
                                                                                                                                                                        atraso na campanha de construção de poços do projeto e fabricação dos dutos
                                                                                                                                                                        flexíveis.
                                                                                                                                                                                                                                                                                                                                 24
                                                                                                                                                                                                                                                                                                                                 24

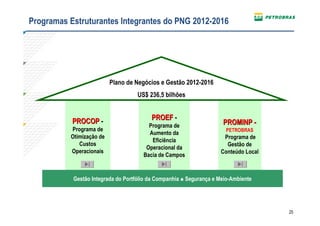

Programas Estruturantes Integrantes do PNG 2012-2016

                          Plano de Negócios e Gestão 2012-2016
                                    US$ 236,5 bilhões

           PROCOP -                       PROEF -
                                        Programa de                   PROMINP -
          Programa de                                                  PETROBRAS
                                        Aumento da
          Otimização de                                               Programa de
                                         Eficiência
             Custos                                                    Gestão de
                                       Operacional da
          Operacionais                                               Conteúdo Local
                                      Bacia de Campos

           Gestão Integrada do Portfólio da Companhia   Segurança e Meio-Ambiente

                                                                                      25

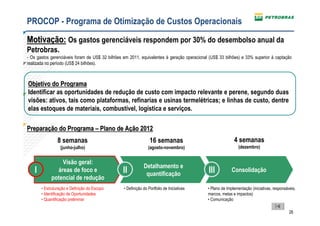

PROCOP - Programa de Otimização de Custos Operacionais

Motivação: Os gastos gerenciáveis respondem por 30% do desembolso anual da
Petrobras.
- Os gastos gerenciáveis foram de US$ 32 bilhões em 2011, equivalentes à geração operacional (US$ 33 bilhões) e 33% superior à captação
realizada no período (US$ 24 bilhões).

Objetivo do Programa
Identificar as oportunidades de redução de custo com impacto relevante e perene, segundo duas
visões: ativos, tais como plataformas, refinarias e usinas termelétricas; e linhas de custo, dentre
elas estoques de materiais, combustível, logística e serviços.

Preparação do Programa – Plano de Ação 2012
                8 semanas                                        16 semanas                                4 semanas
                 (junho-julho)                                  (agosto-novembro)                             (dezembro)

                Visão geral:
                                                             Detalhamento e
   I          áreas de foco e                    II           quantificação                 III           Consolidação
            potencial de redução
       • Estruturação e Definição do Escopo      • Definição do Portfolio de Iniciativas    • Plano de Implementação (iniciativas, responsáveis,
       • Identificação de Oportunidades                                                     marcos, metas e impactos)
       • Quantificação preliminar                                                           • Comunicação

                                                                                                                                            26
PROEF: Programa de Aumento da Eficiência Operacional – UO-BC

                               Melhoria dos níveis de         Aumento da confiabilidade de
Objetivos do                                                                                  Melhoria de integridade dos
                               eficiência operacional           entrega da curva de óleo
  PROEF                                                                                         sistemas de produção
                                     da UO-BC                  prevista no PNG 2012-2016

                                       Eficiência Operacional da Bacia de Campos – UO-BC

                                 89                                                                               90
                                           88                                                           88
                                                                                         Metas PROEF
  Metas de                       Realizado                                                     81
                                                        80
                         (%)

  eficiência                                                                        76
 operacional                                                               74
 para UO-BC                                                      71

                                2008      2009      2010        2011      2012     2013       2014     2015      2016
Eficiência Operacional
• Sem UO-BC:                               94%          95%      94%
• E&P Total:                               90%          87%      86%                                                    27
PROEF: Ações para Recuperação da Eficiência Operacional

              15 iniciativas viabilizadoras em poços, sistemas submarinos e plataformas...

                 ... com foco tanto em aumento de           ... como na manutenção do
              eficiência no curto prazo (2012-13), via   desempenho no longo prazo (após
                  ações específicas e de suporte          2013), via ações estruturantes
  Estrutura
  do PROEF                  Exemplos                                  Exemplos
               Campanha intensiva de recuperação em         Simplificação e padronização de
                     poços com incrustação                            equipamentos

                    Aumentar disponibilidade de          Substituição de sistemas de produção e
                  equipamentos críticos para UEPs                projetos de revitalização

              Dispêndios do PROEF:
               • Intervenções em poços, sistemas submarinos e plataformas via UMS's:
  Recursos
                 US$ 5,1 Bi (2012-16)
    e VPL
  estimados
              VPL estimado do PROEF:
               • De US$ 1,6 Bi a US$ 3,3 Bi

                                                                                                  28
PROMINP - PETROBRAS 2012
Programa de Medição e Monitoramento de Conteúdo Local
    Para a Petrobras o conteúdo local não é um dogma, mas uma decisão
                gerencial que viabiliza ganhos operacionais.

Motivação: Assistência técnica mais eficiente, maior suporte pós venda, maior disponibilidade
operacional dos ativos, redução de estoques, redução do tempo de transporte e de prazo de entrega.

Objetivo
    Aproveitar ao máximo a capacidade competitiva da indústria nacional de bens e serviços para o
    atendimento das demandas do PNG 2012-2016 com prazos e custos adequados às melhores
    práticas do mercado internacional.

Plano de Ação
         CONCLUÍDO:                           CONCLUÍDO:
                                                                                        ATÉ 2016:                          ATÉ 2016:
    Tradução do PNG 2012 -                   Planejamento do
I                 I
     2016 em demandas de             II   Conteúdo Local Mínimo              III     Monitoramento do            IV   Registro do Conteúdo
                                                                                      Conteúdo Local                          Local
        bens e serviços                        dos Projetos

• Análise detalhada dos projetos     • Capacidade competitiva da Indústria     • Indicadores de Conteúdo Local    • Relatórios de Realização de
• Distribuição da demanda na linha   • Bens e serviços importados              • Acompanhamento do conteúdo       Conteúdo Local por projeto (previsto
do tempo                             • Inserção de cláusulas contratuais       local nos projetos                 x realizado)
• Definição das estratégias de                                                 • Ações para recuperação de        • Atualização da base de dados para
contratação                                                                    eventuais desvios                  futuros projetos
                                                                                                                                                    29
Requisitos de Conteúdo Local Associados aos Investimentos

  Entre 2004 e 2011...                                                                  III
                                                                                                 ATÉ 2016:
                                                                                              Monitoramento do      IV
                                                                                                                               ATÉ 2016:
                                                                                                                          Registro do Conteúdo
                                                                                               Conteúdo Local                     Local

                                                                                  INDICADOR DE CONTEÚDO LOCAL
                                                                                    CONSOLIDADO PELO PROMINP
      EXPLORAÇÃO EEPRODUÇÃO
       EXPLORAÇÃO PRODUÇÃO

                                                                       Conteúdo Local
             • • Plataformas, sondas de perfuração, equipamentos                                          +6 p.p.
                  Plataformas, sondas de perfuração, equipamentos
                 submarinos, gasodutos e eoleodutos de escoamento

                                                                            E&P
                  submarinos, gasodutos oleodutos de escoamento

                                                                            (%)
                 da produção, unidades de processamento de gás                                     55                    62
                  da produção, unidades de processamento de gás
                 natural.
                  natural.

                                                                                                 2004                    2011

                                                                                                         +10 p.p.

                                                                       Conteúdo Local
                                                                       Abastecimento
       ABASTECIMENTO
        ABASTECIMENTO
             • • Refinarias, unidades petroquímicas, navios de óleo                                                      92
                  Refinarias, unidades petroquímicas, navios de óleo                               82

                                                                            (%)
                 cru e e derivados.
                  cru derivados.

                                                                                                 2004                    2011

                                                                       Conteúdo Local
       GÁS EEENERGIA                                                                                     +20 p.p.

                                                                        Gás e Energia
        GÁS ENERGIA
             • • Gasodutos, estações de compressão, usinas
                  Gasodutos, estações de compressão, usinas

                                                                             (%)
                 termelétricas.                                                                    70                    90
                  termelétricas.

                                                                                                 2004                    2011

Fontes: PROMINP                                                                                                                                  30
FPSO Cid. Anchieta, Estaleiro Keppel Shipyard, Cingapura– jul/12                     FPSO Cid. de Itajaí, Estaleiro Jurong, Cingapura – mar/12

 CL= 44% (ANP=0)                                                                                                    CL= 81% (ANP=60)

                                                                     Projeto Baúna e Piracaba: 1º Óleo Out/12
Projeto Baleia Azul: 1º Óleo Ago/12                                  FPSO Cidade de Itajaí: 80 mbpd
FPSO Cidade de Anchieta: 100 mbpd

P-55 após operação de deck mating no Estaleiro Rio Grande – jul/12                        FPSO Cidade São Paulo, Estaleiro Brasfels – fev/12

 CL= 65% (ANP=0)                                                                                                    CL= 50% (ANP=30)

                                                                               Projeto Sapinhoá Piloto: 1º Óleo Jan/13
Projeto Roncador Mod III: 1º Óleo Set/13                                       FPSO Cidade de São Paulo: 120 mbpd
SS P55: 180 mbpd                                                                                                                          31
                                                                                                                                          31

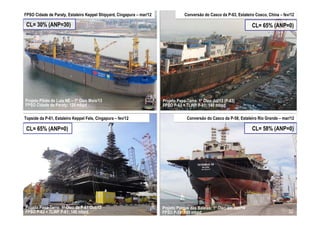

FPSO Cidade de Paraty, Estaleiro Keppel Shipyard, Cingapura – mar/12               Conversão do Casco da P-63, Estaleiro Cosco, China – fev/12

 CL= 30% (ANP=30)                                                                                                      CL= 65% (ANP=0)

Projeto Piloto de Lula NE – 1º Óleo Maio/13                            Projeto Papa-Terra: 1º Óleo Jul/13 (P-63)
FPSO Cidade de Paraty: 120 mbpd                                        FPSO P-63 + TLWP P-61: 140 mbpd

Topside da P-61, Estaleiro Keppel Fels, Cingapura – fev/12                          Conversão do Casco da P-58, Estaleiro Rio Grande – mar/12

 CL= 65% (ANP=0)                                                                                                       CL= 58% (ANP=0)

Projeto Papa-Terra: 1º Óleo da P-61 Out/13                             Projeto Parque das Baleias: 1º Óleo em Jan/14
FPSO P-63 + TLWP P-61: 140 mbpd                                        FPSO P-58: 180 mbpd                                                32
                                                                                                                                          32

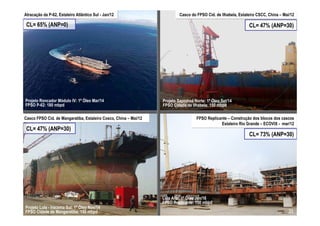

Atracação da P-62, Estaleiro Atlântico Sul - Jan/12                        Casco do FPSO Cid. de Ilhabela, Estaleiro CSCC, China – Mai/12

 CL= 65% (ANP=0)                                                                                                CL= 47% (ANP=30)

Projeto Roncador Módulo IV: 1º Óleo Mar/14                        Projeto Sapinhoá Norte: 1º Óleo Set/14
FPSO P-62: 180 mbpd                                               FPSO Cidade de Ilhabela: 150 mbpd

Casco FPSO Cid. de Mangaratiba, Estaleiro Cosco, China – Mai/12                     FPSO Replicante – Construção dos blocos dos cascos
                                                                                                Estaleiro Rio Grande – ECOVIX - mar/12
 CL= 47% (ANP=30)
                                                                                                                CL= 73% (ANP=30)

                                                                  Lula Alto: 1º Óleo Jan/16
                                                                  FPSO Replicante: 150 mbpd
Projeto Lula - Iracema Sul: 1º Óleo Nov/14
FPSO Cidade de Mangaratiba: 150 mbpd                                                                                                 33
                                                                                                                                     33
Atração de Centros de Tecnologia para o Brasil

         Parcerias da Petrobras com mais de 120 universidades e centros de pesquisa levam o Brasil a ter um
                                complexo de pesquisa aplicada de relevância mundial

                                                     No parque tecnológico da UFRJ já estão em
                    50 Redes Temáticas               construção/operação 9 centros de P&D de importantes
                                                     fornecedores de equipamentos e serviços:

                                                         • Schlumberger                                    • FMC Technologies
                                                         • Baker Hughes                                    • Usiminas
                                                         • General Electric ¹                              • TenarisConfab
                                                         • Halliburton                                     • Siemens
                                                         • Vallourec & Mannesman

                                                      Outras Companhias com planos de desenvolvimento de
                                                      centros tecnológicos no Brasil:
                                                        • Cameron                  • Weatherford
          Expansão do CENPES (mar/2012)
                                                        • IBM                      • Wellstream
                                                        • Technip

Fonte: E&P-CORP, 25/mai/12 e CENPES, 29/jun/12.       ¹ Em funcionamento em instalações temporárias até a conclusão da infraestrutura definitiva.   34
IBEF
01 de Agosto de 2012

                       FIM

Plano de Negócios e Gestão 2012-2016 - apresentação IBEF

  • 1.
    IBEF 01 de Agostode 2012 Plano de Negócios e Gestão 2012 - 2016
  • 2.
    Aviso Estas apresentações podem conter previsões acerca de eventos futuros. Tais previsões refletem apenas expectativas dos administradores da Companhia sobre condições futuras da economia, além do setor de atuação, do desempenho e dos resultados financeiros da Companhia, dentre outros. Os termos “antecipa", Aviso aos Investidores Norte-Americanos: "acredita", "espera", "prevê", "pretende", "planeja", "projeta", "objetiva", "deverá", bem como outros termos A SEC somente permite que as companhias de óleo similares, visam a identificar tais previsões, as quais, e gás incluam em seus relatórios arquivados reservas evidentemente, envolvem riscos e incertezas previstos ou provadas que a Companhia tenha comprovado por não pela Companhia e, consequentemente, não são produção ou testes de formação conclusivos que garantias de resultados futuros da Companhia. Portanto, sejam viáveis econômica e legalmente nas condições os resultados futuros das operações da Companhia econômicas e operacionais vigentes. Utilizamos podem diferir das atuais expectativas, e o leitor não deve alguns termos nesta apresentação, tais como se basear exclusivamente nas informações aqui contidas. descobertas, que as orientações da SEC nos A Companhia não se obriga a atualizar as apresentações proíbem de usar em nossos relatórios arquivados. e previsões à luz de novas informações ou de seus desdobramentos futuros. Os valores informados para 2012 em diante são estimativas ou metas. 2
  • 3.
    Brasil: Crescimento emÓleo e Gás Acima da Média Mundial BRASIL MUNDO Entre 2000 e 2011... Produção de Óleo (milhão bpb) +73% +12% PRODUÇÃO DE ÓLEO PRODUÇÃO DE ÓLEO 2,2 75,2 84,5 MUNDO: +1,1% a.a. 1,3 MUNDO: +1,1% a.a. BRASIL: +5,1% a.a. BRASIL: +5,1% a.a. 2000 2011 2000 2011 Produção de Gás Natural (milhão m³/dia) +61% +36% PRODUÇÃO DE GÁS NATURAL PRODUÇÃO DE GÁS NATURAL MUNDO: +2,8% a.a. MUNDO: +2,8% a.a. 56,4 6.606 8.975 35,1 BRASIL: +4,4% a.a BRASIL: +4,4% a.a 2000 2011 2000 2011 Reservas de Óleo e GN (bilhão boe) RESERVAS DE ÓLEO EEGN +73% +38% RESERVAS DE ÓLEO GN MUNDO: +3,0% a.a. MUNDO: +3,0% a.a. 17,0 1.958 2.711 9,9 BRASIL: +5,1% a.a. BRASIL: +5,1% a.a. 2000 2011 2000 2011 3
  • 4.
    BRASIL: Líder emNovas Descobertas em Águas Profundas PETROBRAS: Índice de Reposição de Reservas (IRR) > 100% pelo 20º ano consecutivo RESERVAS DE ÓLEO EEGN RESERVAS DE ÓLEO GN 33.989 milhões bbl Novas Descobertas 2005-2010 MUNDO: +3,0% a.a. MUNDO: +3,0% a.a. 19% BRASIL: +5,1% a.a. BRASIL: +5,1% a.a. 2000 e 2011 49% • Nos últimos 5 anos, mais de 50% das descobertas do 32% mundo foram em águas profundas. O Brasil responde por Brasil 63% destas descobertas. Brasil • Projeções indicam que, com o desenvolvimento das Águas Profundas reservas recém-descobertas, o Brasil será o país com Outras Descobertas maior crescimento de produção dentre os países fora da OPEP até 2030 (PFC Energy). Petrobras: Reservas Provadas no Brasil +3% (bilhão boe) 15,28 15,71 13,23 • Reserva/Produção 19,2 anos +164% 9,65 • Apropriação de Reservas em 2011 7,53 Total: 1,24 bilhão boe 5,96 Pré-Sal: 1 bilhão boe 1991 1995 2000 2010 2005 2011 4
  • 5.
    PNG 2012 –2016: Revisão da Curva de Produção de Óleo & Gás METAS REALISTAS Pautadas em Projetos Típicos Já Desenvolvidos pela Petrobras no Exterior e no Brasil Curva de Produção Brasil - Produção de Óleo e LGN 4.910 5.000 -700 mbpd PN 2011-2015 4.000 -1.000 mbpd 4.200 Produção de Óleo + LGN 3.070 3.000 2.500 2.022 PNG 2012-2016 2.000 Qual a produção E&P revisitou o 1.000 realista possível cronograma de para o ano de seus projetos 2012? durante 3 meses 0 2011 2012 2013 2014 2015 2016 2017 2018 2019 2020 PRODUÇÃO DE ÓLEO PRODUÇÃO DE ÓLEO PRODUÇÃO DE GÁS NATURAL PRODUÇÃO DE GÁS NATURAL MUNDO: +1,1% a.a. MUNDO: +1,1% a.a. MUNDO: +2,8% a.a. MUNDO: +2,8% a.a. BRASIL: +5,1% a.a. BRASIL: +5,1% a.a. 2000 e 2011 BRASIL: +4,4% a.a BRASIL: +4,4% a.a 2000 e 2011 5
  • 6.
    Sondas de PerfuraçãoLDA > 2.000m: Atraso nas Entregas Sondas de Perfuração Importadas: Conteúdo Local ZERO Sondas que chegarão ao longo de 2012 1. Pacific Mistral – Coréia do Sul (atraso de 83 dias) 8. ODN Delba III – Emirados Árabes (atraso de 735 dias) -> Marlim Sul 2. Schain Amazônia – China (atraso de 864 dias) 9. Schahin Sertão – Coréia do Sul (atraso de 203 dias) -> Roncador 3. Ocean Rig Mykonos – Coréia do Sul (atraso de 98 dias) 10. ODN Tay IV (atraso de 481 dias) -> Ring-fence Albacora 4. Schahin Cerrado – China (atraso de 112 dias) 11. Sevan Brasil – China (atraso de 91 dias) -> BM-S-41 5. Etesco Takatsugu J – Coréia do Sul (atraso de 147 dias) 12. ODN I – Coréia do Sul (atraso de 344 dias) -> Cessão Onerosa 6. Deepsea Metro II – Coréia do Sul (atraso de 138 dias) 13. ODN II – Coréia do Sul (atraso de 380 dias) -> Cessão Onerosa 7. Ocean Rig Corcovado – Coréia do Sul (atraso de 148 dias) 14. Amaralina Star – Coréia do Sul (atraso de 189 dias) -> Cessão Onerosa em pré-inspeção Sonda já recebida e em operação. Sonda em recebimento (já no Brasil). Sonda em navegação para o Brasil. Sondas 1, 3, 4, 5, 6, Sondas 11 e 14 Número de Sondas (LDA > 2.000m) 7, 9, 10, 12 e 13 Sonda 8 Sonda 2 Sondas a contratar 60 40 +1 41 +1 42 42 42 40 26 +14 +8 16 20 +2 +1 8 +10 5 7 0 2007 2008 2009 2010 2011 2012 2013 2014 2015 2016 6
  • 7.
    Nosso Diferencial: OValor das Nossas Reservas 300 km do Mercado A Região Sudeste representa: 47% do consumo de derivados 62% do Consumo de Energia Elétrica 65% do Consumo de Gás Natural 55 % do PIB 7 7
  • 8.
    Brasil: Demanda deDerivados Cresce Acima da Média Mundial BRASIL MUNDO Entre 2000 e 2011... Gasolina (mbpd) Demanda por +49% +15% CONSUMO DE GASOLINA CONSUMO DE GASOLINA MUNDO: +1,3% a.a. MUNDO: +1,3% a.a. 469 22.533 315 19.616 BRASIL: +3,7% a.a. BRASIL: +3,7% a.a. • • 1S12 x 1S11: +23,5% 1S12 x 1S11: +23,5% 2000 2011 2000 2011 Diesel (mbpd) Demanda por CONSUMO DE DIESEL +43% +29% CONSUMO DE DIESEL MUNDO: +2,3% a.a. MUNDO: +2,3% a.a. 626 896 20.220 26.072 BRASIL: +3,3% a.a. BRASIL: +3,3% a.a. • • 1S12 x 1S11: +7,0% 1S12 x 1S11: +7,0% 2000 2011 2000 2011 +53% -2% Demanda por CONSUMO DE QAV QAV (mbpd) CONSUMO DE QAV MUNDO: -0,2% a.a. MUNDO: -0,2% a.a. 79 121 6.506 6.393 BRASIL: +4,0% a.a. BRASIL: +4,0% a.a. • • 1S12 x 1S11: +7,1% 1S12 x 1S11: +7,1% 2000 2011 2000 2011 Óleo Combustível CONSUMO DE ÓLEO -56% -18% Demanda por CONSUMO DE ÓLEO COMBUSTÍVEL (mbpd) COMBUSTÍVEL MUNDO: -1,8% a.a. 189 9.675 7.958 MUNDO: -1,8% a.a. 84 BRASIL: -7,1% a.a. BRASIL: -7,1% a.a. • • 1S12 x 1S11: -5,4% 1S12 x 1S11: -5,4% 2000 2011 2000 2011 Fontes: Petrobras para os dados do Brasil e Woodmackenzie para dados internacionais. 8
  • 9.
    Importância da Expansãodo Refino para o Equilíbrio da Oferta e Demanda de Derivados Mercado de Derivados no Mercado de Derivados no Brasil em 2012 Brasil em 2020 Hoje o Brasil importa 15% dos derivados consumidos. Sem novas refinarias o Brasil importará 35% da demanda de derivados. (mil bpd) (mil bpd) 552 N, NE e CO N, NE e CO RNEST 308 693 1.230 Capacidade de - 385 Capacidade de - 678 Processamento Processamento Demanda Déficit Demanda Déficit Já Considerando em Operação a RNEST e o Comperj Trem 1 Comperj 1.652 Trem 1 S e SE S e SE 1.562 1.562 2.166 36 Capacidade de Demanda Superávit Capacidade de - 514 Processamento Processamento Demanda Déficit OBS: Capacidade de processamento considera a capacidade de destilação e o fator de utilização. 9
  • 10.
    Brasil: Crescimento emFertilizantes Acima da Média Mundial BRASIL MUNDO Entre 2000 e 2011... Amônia¹ (mil ton) Demanda por +32% +26% CONSUMO DE AMÔNIA CONSUMO DE AMÔNIA MUNDO: +2,1% a.a. MUNDO: +2,1% a.a. 414 548 130.077 163.274 BRASIL: +2,6% a.a. BRASIL: +2,6% a.a. 2000 2011 2000 2011 Ureia² (mil ton) Demanda por CONSUMO DE UREIA +72% +43% CONSUMO DE UREIA MUNDO: +3,3% a.a. MUNDO: +3,3% a.a. 4.501 107.779 154.437 BRASIL: +5,0% a.a. 2.620 BRASIL: +5,0% a.a. 2000 2011 2000 2011 Sulfato de Amônio³ CONSUMO DE SULFATO DE CONSUMO DE SULFATO DE +23% +20% Demanda por AMÔNIO AMÔNIO (mil ton) MUNDO: +1,6% a.a. MUNDO: +1,6% a.a. 1.908 2.339 17.872 21.363 BRASIL: +1,9% a.a. BRASIL: +1,9% a.a. 2000 2011 2000 2011 Demanda Outros CONSUMO DE FERTILIZANTES +73% +31% CONSUMO DE FERTILIZANTES Potássicos4 POTÁSSICOS (mil ton) POTÁSSICOS 4.431 22.220 29.200 MUNDO: +2,5% a.a. 2.562 MUNDO: +2,5% a.a. BRASIL: +5,1% a.a. BRASIL: +5,1% a.a. 2000 2011 2000 2011 Fontes: ANDA/MDIC para dados do Brasil e Fertecon, CRU e IFA para dados internacionais. 10
  • 11.
    Importância de NovasFábricas para Reduzir a Dependência Externa de Fertilizantes Nitrogenados Mercado de Nitrogenados no Mercado de Nitrogenados no Brasil em 2012 Brasil em 2020 Sem novas unidades o Brasil importará Hoje o Brasil importa 66% da Ureia e 70% da amônia consumida. 52% da demanda de Ureia e 71% da demanda de amônia. (mil ton/ano) (mil ton/ano) Ureia 2.807 Ureia 1.463 UFN III - MS Oferta Nacional 4.320 5.872 - 2.857 Oferta Nacional - 3.064 Já Considerando em Operação a UFN III - Demanda Déficit Mato Grosso do Sul Demanda Déficit Amônia 261 Amônia 180 UFN III - MS 593 Oferta Nacional - 413 913 Oferta Nacional - 652 Demanda Déficit Demanda Déficit OBS: Considerando apenas os fertilizantes nitrogenados amônia e ureia. 11
  • 12.
    Fundamentos do Planode Negócios 2012-2016 nhia ortfólio da Compa t egrada do P Gestão In PRIORIDADE DISCIPLINA DE CAPITAL • Prioridade • Todos os projetos do PN DESEMPENHO para os 2011-2015 foram mantidos projetos de • Curvas “S” exploração e • Paridade com Preços de • Garantir a Importação de Derivados expansão dos produção de • Gestão focada negócios da óleo e gás • Manutenção do Grau de no atendimento Investimento Empresa com natural no das metas indicadores Brasil • Não há emissão de novas físicas e financeiras de financeiros ações cada projeto sólidos • Realismo • Desinvestimentos de ativos nas metas de existentes no exterior produção Seguranç a e Meio Am biente: Va zam ento Zero 2012 2016 12
  • 13.
    PNG 12-2016: Aprovadopelo Conselho de Administração 13/06/12 Não houve cortes ou inclusões de projetos no PNG 2012-2016 em relação ao PN 2011-2015 Período 2012-2016: US$ 236,5 bilhões 980 Projetos Financiabilidade Aprovada pelo C.A. Refino, Transporte e US$ 236,5 bilhões Comercialização. 27,7%28% - Indicadores econômico-financeiros que não E&P (US$ 65,5 Bi) podem ser ultrapassados para manutenção 60,0% 5,8% do grau de investimento: (US$ 141,8 Bi) (US$ 13,8 Bi) • Nível de Alavancagem Financeira < 35%; 2,1% (US$ 5,0 Bi) • Indicador Dívida líquida/Ebitda < 2,5x. 1,5% (US$ 3,6 Bi) - Não haverá emissão de novas ações. Investir para aumentar a produção de óleo e, em 1,6% - Desinvestimentos de ativos existentes de 1,3% (US$ 3,8 Bi) US$ 14,8 bilhões. consequência, aumentar a (US$ 3,0 Bi) Receita para Investir. E&P RTC G&E Petroquímica Distribuição Biocombustíveis Corporativo 13
  • 14.
    Organização dos Investimentos:Projetos em Avaliação e Implantação Projetos Em Avaliação Projetos Em Implantação Aprovação INICIAÇÃO E PLANEJAMENTO DO PROJETO do EVTE¹ Básico e Fase IV FASE I FASE II FASE III liberação Fase V Execução Operação Identificação da Projeto Projeto Básico para Execução Obra Oportunidade Conceitual (início das obras) Entrada na Aprovação Aprovação Partida Carteira da do EVTE¹ do EVTE¹ Petrobras Fase I Conceitual ¹EVTE: Estudo de Viabilidade Técnico Econômica 14
  • 15.
    Projetos em Implantaçãoe Projetos em Avaliação Projetos Em Implantação Projetos Em Avaliação PNG 2012-2016 = Projetos com Obras já Iniciadas + Projetos em Fase I, II e III. US$ 236,5 bilhões US$ 208,7 bilhões US$ 27,8 bilhões 980 projetos 833 projetos 147 projetos OBRAS 27,7% 24,8% 17% (**) (US$ 65,5 Bi) US$ 51,7 Bi (US$ 4,6 Bi) 28% 7% (US$ 1,9 Bi) 0% (US$ 0,1 Bi) 3,7% 60,0% 65,8% 5% 50% (US$ 7,8 Bi) (US$ 141,8 Bi) (US$ 137,2 Bi) (US$ 13,9 Bi) 5,8% (US$ 1,3 Bi) 1,8% (US$ 13,8 Bi) (US$ 3,7 Bi) 2,1% 1,7% (US$ 5,0 Bi) (US$ 3,5 Bi) 21% 1,5% (US$ 3,6 Bi) 0,9% (US$ 6,0 Bi) 1,6% (US$ 1,9 Bi) 1,4% (US$ 3,8 Bi) 1,3% (US$ 3,0 Bi) (US$ 3,0 Bi) ** E&P no exterior E&P RTC G&E Petroquímica Distribuição Biocombustíveis Corporativo 15
  • 16.
    Curva de ProduçãoBrasil: Projetos em Implantação no E&P Curva de Produção Brasil – Produção de Óleo e LGN Projetos Em Implantação (mbpd) Projetos com Obras já Iniciadas Franco 4 Lula Ext. US$ 208,7 bilhões Lula Alto P-66 Sul P-70 Sul de Guará 833 projetos Lula Central Iara Horst P-67 P-71 Júpiter NE Tupi Carcará Maromba Espadarte III Norte Pq. Lula Sul P-68 P-76 P-73 Bonito Florim Baleias (P-58) Piloto Sapinhoá Carimbé Sul Pq. Entorno de Franco 1 (Cid. São Paulo) Roncador IV Baleias OBRAS Piloto Lula NE (P-62) P-74 Aruanã Franco 5 Iara Sapinhoá Norte Carioca Z2 Iara NW 4.200 (Cid. Paraty) 24,8% (Cid. Ilhabela) Lula Norte P-72 Espadarte I Baleia Azul Papa-Terra US$ 51,7 Bi Iracema Sul P-69 Franco 3 (Cid. Anchieta) (P-61 e P-63) Iracema (Cid. Franco 2 P-77 Baúna e Roncador III Norte Z1 Mangaratiba) P-75 Piracaba (P-55) (Cid. Itajaí) Sondas 24 entre 2012 e 2016 2.500 LDA > 2.000 m 49 entre 2012 e 2020 ¹ 3,7% (US$ 7,8 Bi) 2.022 E&P Brasil: 1,8% UEPs 19 entre 2012 e 2016 38 entre 2012 e 2020 ² US$ 131,6 bi (US$ 3,7 Bi) 1,7% (US$ 3,5 Bi) 2011 2012 2013 2014 2015 2016 2017 2018 2019 2020 65,8% 0,9% ¹ 49 Sondas: 16 construídas no exterior e 33 com ² 38 UEP: 1 unidade com conteúdo local zero e outras (US$ 137,2 Bi) (US$ 1,9 Bi) construção no Brasil 37 com conteúdo local contratado/previsto 1,4% (US$ 3,0 Bi) Criadas 2 Gerencias Executivas para Implantação das Sondas e UEPs nas Diretorias de E&P e ENGENHARIA E&P RTC G&E Petroquímica Distribuição Biocombustíveis Corporativo 16
  • 17.
    Novas Refinarias eo Equilíbrio Oferta e Demanda: Projetos em Implantação no Abastecimento Mercado de Derivados no Projetos Em Implantação Brasil em 2020 Sem novas refinarias o Brasil importará 35% da demanda de derivados. Projetos com Obras já Iniciadas (mil bpd) US$ 208,7 bilhões • RNEST N, NE e CO 552 833 projetos Em Obras RNEST (Trem 1 - 115 mil bpd 1.230 Trem 2 – 115 mil bpd) Capacidade de - 678 Processamento OBRAS Demanda Déficit 24,8% US$ 51,7 Bi 1.652 Comperj 3,7% 65,8% Trem 1 S e SE (US$ 137,2 Bi) (US$ 7,8 Bi) • Comperj - Trem 1 1,8% Em Obras 2.166 (US$ 3,7 Bi) (165 mil bpd) 1,7% (US$ 3,5 Bi) Capacidade de - 514 0,9% Processamento (US$ 1,9 Bi) 1,4% Demanda Déficit (US$ 3,0 Bi) E&P RTC G&E Petroquímica Distribuição Biocombustíveis Corporativo OBS: Capacidade de processamento considera a capacidade de destilação e o fator de utilização. 17
  • 18.
    RefinariaÚltima Refinaria ConstruídaHá Mais de 34 Anos REVAP: do Nordeste (RNEST) 1980 – Construção da REVAP: Projeto elaborado pela Snamprogetti (importado). a) AP T L im EC R N ES u e M e R BC MAN DUC BNO GAP PLA AR AP RN bre A IX P E L S R R E U RE E E P RE V R R L R R (A Datas de inauguração 1966 1968 1972 1980 2014 1955 1961 1977 1954 1957 1950 34 anos REVAP (fev/08) Construção da RNEST (jun/12) São José dos Campos (SP) Complexo Industrial Portuário de Suape (PE) Lições Aprendidas - 2006 a 2012 SINAPSE: Base Integrada de Conhecimento da Engenharia 18
  • 19.
    Aprendizado Organizacional: 2006 SINAPSE:Base Integrada de Conhecimento da Engenharia Validação e Documentos GESTOR SIGA* Aprovação de Normativos Procedimentos REGISTRO DE DE CONHECIMENTO Itens de Conhecimento COLETA DE ITENS CONHECIMENTO NORTEC Relatórios Relatórios MAGES (Normalização (Manual de de de Lições Ténica Gestão da acidentes Workshops Lições Força Petrobras) ETM) de Aprendidas Aprendidas Trabalho Intranet RACs Listas de Treinamento Verificação Fontes SINAPSE Registro, consulta e interação Diretrizes Rotinas de contratuais Fiscalização Melhores Práticas Melhores Práticas Pontos de Atenção Pontos de Atenção Mudanças, Melhorias devem ser incluídas no próximo projeto * Sistema Integrado de Gestão de Anomalias 19
  • 20.
    Novas Refinarias eo Equilíbrio Oferta e Demanda: Projetos em Implantação e Avaliação Novas Refinarias Novas Refinarias em Implantação Mercado de Derivados no em Avaliação Brasil em 2020 Sem novas refinarias o Brasil importará 35% da demanda de derivados. (mil bpd) N, NE e CO • RNEST 552 Em Obras RNEST • Premium I - Trem 1 (Trem 1 - 115 mil bpd - Nov/14 1.230 (300 mil bpd - Out/17) Trem 2 - 115 mil bpd – Mai/15) Capacidade de - 678 Processamento • Premium II Demanda Déficit (300 mil bpd - Dez/17) • Premium I - Trem 2 (300 mil bpd - Out/20) 1.652 Comperj Trem 1 • Comperj - Trem 1 S e SE Em Obras 2.166 (165 mil bpd - Abr/15) Capacidade de - 514 • Comperj - Trem 2 Processamento (300 mil bpd - Jan/18) Demanda Déficit Criadas 2 Gerencias Executivas para Implantação das Refinarias nas Diretorias de ABASTECIMENTO e ENGENHARIA 20
  • 21.
    Desempenho: Monitoramento dasMetas Gestão dos Projetos em Implantação e Avaliação Projetos do PNG 12-16 possuem Curvas Ss: ferramenta de gestão, planejamento e controle Acompanhamento Físico Acompanhamento Financeiro 100 Projetos críticos acompanhados mensalmente pela Projetos críticos acompanhados mensalmente pela Custo total Diretoria da Petrobras Diretoria da Petrobras projetado 90 80 70 Entrada em Entrada em Custo total 60 % Acu m u la d o operação planejada operação projetada planejado (U S $ M ilhões) 50 1 Desvio de prazo 40 - Justificativas para desvio de custo 1 30 2 Desvio de avanço físico mensal Autorização para revisão - Justificativas para desvio de prazo orçamentária 1 20 2 10 Plano de Recuperação quando 1 Desvio de custo necessário 0 set-09 nov-09 set-10 nov-10 set-11 nov-11 set-12 nov-12 set-13 nov-13 set-14 nov-14 jan-10 m ar-10 m ai-10 jul-10 jan-11 m ar-11 m ai-11 jul-11 jan-12 m ar-12 m ai-12 jul-12 jan-13 m ar-13 m ai-13 jul-13 jan-14 m ar-14 m ai-14 jul-14 set-09 jan-10 m ar-10 m ai-10 jul-10 set-10 jan-11 m ar-11 m ai-11 jul-11 set-11 jan-12 m ar-12 m ai-12 jul-12 set-12 jan-13 m ar-13 m ai-13 jul-13 set-13 jan-14 m ar-14 m ai-14 jul-14 set-14 nov-09 nov-10 nov-11 nov-12 nov-13 nov-14 Linha de Base Realizado Projetado Linha de Base Realizado Projetado 21
  • 22.
    Projeto Baleia Azul:1º Óleo em Agosto/12 Pico de produção: mar/13 FPSO Cidade de Anchieta: 100 mbpd Projeto Baleia Azul: Desenvolvimento do pré-sal dos campos de Baleia Azul, Jubarte e Pirambu, através da perfuração, completação e interligação submarina de 10 poços. Construção e instalação de uma UEP do tipo FPSO (Anchieta) afretada junto a SBM, escoando o gás através do gasoduto Sul-Norte Capixaba. Avanço Físico: Previsto 84,7% e Realizado 78,2% Vista aérea do FPSO cidade de Anchieta no estaleiro Keppel Shipyard, em Cingapura – Mar/2012 22 22
  • 23.
    Curva S deAcompanhamento Físico: Baleia Azul - Unidade Estacionária de Produção FPSO Anchieta 2012 UEP: Acompanhamento da construção e integração de uma UEP Afretada do tipo FPSO (Anchieta), com capacidade de processamento de 100 mbpd de óleo e de 3,5 milhões de m3/d de gás natural. Just. 1 100 Just. 2 MARCOS DE IMPLANTAÇÃO 90 2 4 1 - Início das obras de adaptação do FPSO em Cingapura (ago/11) 80 2 - Conclusão da Completação Mecânica do FPSO (jun/12) 3 5 3 - Início da navegação do FPSO de Cingapura para o Brasil (jun/12) 70 Entrada em Operação 4 - Chegada do FPSO no Brasil (ago/12) Planejado: Jul/12 Entrada em Operação 60 5 - Chegada do FPSO na locação (ago/12) Projetado: Ago/12 1 % Acumulado 6 - Término da Ancoragem do FPSO. Campo Baleia Azul - ES (ago/12) 50 40 30 20 Acumulado até 30/06/2012: 10 Previsto: 98,5% Realizado: 99,2% 0 set-09 out-09 mar-10 mai-10 set-10 out-10 mar-11 mai-11 set-11 out-11 mar-12 mai-12 set-12 out-12 jun-09 jul-09 ago-09 dez-09 jan-10 fev-10 abr-10 jun-10 jul-10 ago-10 dez-10 jan-11 fev-11 abr-11 jun-11 jul-11 ago-11 dez-11 jan-12 fev-12 abr-12 jun-12 jul-12 ago-12 dez-12 jan-13 nov-09 nov-10 nov-11 nov-12 Linha de Base Linha Base - PNG 12-16 Realizado Projetado Justif 1: Atraso de 1 mês na entrada em operação devido ao atraso na Justif 2: Não há desvio na realização Física Acumulado. desmobilização do FPSO do campo de Espadarte (atraso na licença do IBAMA e necessidade de remoção do LSA). 23
  • 24.
    Curva S deAcompanhamento Físico: Baleia Azul – Poços e Interligações 2012 Poços e Interligações: Perfuração, completação e interligação submarina de 7 poços produtores e 3 poços injetores. Escoamento do gás através do gasoduto Sul-Norte Capixaba. 100 MARCOS DE IMPLANTAÇÃO 1º óleo: Ago/12 90 1 - Conclusão da Completação Mecânica do FPSO: (jun/12) 6 5 2 - Chegada do FPSO no Brasil (ago/12) Just. 2: 80 3 - Obtenção da LO (ago/12) 2 70 4 - Início da produção de óleo (ago/12) 5 - Início da exportação de gás (out/12) 3 60 6 - Início da injeção de água (dez/12) 1 % Acumulado 4 Campanha de Poços 50 Total de Poços: 10 40 Já perfurados: 9 Poços a perfurar 30 set/12: 1 20 Acumulado até 30/06/2012: Previsto: 77,9% 10 Realizado: 70,5% 0 mar-10 mai-10 set-10 out-10 mar-11 mai-11 set-11 out-11 mar-12 mai-12 set-12 out-12 mar-13 mai-13 dez-09 jan-10 fev-10 abr-10 jun-10 jul-10 ago-10 dez-10 jan-11 fev-11 abr-11 jun-11 jul-11 ago-11 dez-11 jan-12 fev-12 abr-12 jun-12 jul-12 ago-12 dez-12 jan-13 fev-13 abr-13 jun-13 jul-13 ago-13 nov-09 nov-10 nov-11 nov-12 Linha de Base Linha Base - PNG 12-16 Realizado Projetado Justif 1: Não há desvio de prazo. Justif 2: Avanço físico acumulado abaixo da linha de base do EVTE por conta de atraso na campanha de construção de poços do projeto e fabricação dos dutos flexíveis. 24 24
  • 25.
    Programas Estruturantes Integrantesdo PNG 2012-2016 Plano de Negócios e Gestão 2012-2016 US$ 236,5 bilhões PROCOP - PROEF - Programa de PROMINP - Programa de PETROBRAS Aumento da Otimização de Programa de Eficiência Custos Gestão de Operacional da Operacionais Conteúdo Local Bacia de Campos Gestão Integrada do Portfólio da Companhia Segurança e Meio-Ambiente 25
  • 26.
    PROCOP - Programade Otimização de Custos Operacionais Motivação: Os gastos gerenciáveis respondem por 30% do desembolso anual da Petrobras. - Os gastos gerenciáveis foram de US$ 32 bilhões em 2011, equivalentes à geração operacional (US$ 33 bilhões) e 33% superior à captação realizada no período (US$ 24 bilhões). Objetivo do Programa Identificar as oportunidades de redução de custo com impacto relevante e perene, segundo duas visões: ativos, tais como plataformas, refinarias e usinas termelétricas; e linhas de custo, dentre elas estoques de materiais, combustível, logística e serviços. Preparação do Programa – Plano de Ação 2012 8 semanas 16 semanas 4 semanas (junho-julho) (agosto-novembro) (dezembro) Visão geral: Detalhamento e I áreas de foco e II quantificação III Consolidação potencial de redução • Estruturação e Definição do Escopo • Definição do Portfolio de Iniciativas • Plano de Implementação (iniciativas, responsáveis, • Identificação de Oportunidades marcos, metas e impactos) • Quantificação preliminar • Comunicação 26
  • 27.
    PROEF: Programa deAumento da Eficiência Operacional – UO-BC Melhoria dos níveis de Aumento da confiabilidade de Objetivos do Melhoria de integridade dos eficiência operacional entrega da curva de óleo PROEF sistemas de produção da UO-BC prevista no PNG 2012-2016 Eficiência Operacional da Bacia de Campos – UO-BC 89 90 88 88 Metas PROEF Metas de Realizado 81 80 (%) eficiência 76 operacional 74 para UO-BC 71 2008 2009 2010 2011 2012 2013 2014 2015 2016 Eficiência Operacional • Sem UO-BC: 94% 95% 94% • E&P Total: 90% 87% 86% 27
  • 28.
    PROEF: Ações paraRecuperação da Eficiência Operacional 15 iniciativas viabilizadoras em poços, sistemas submarinos e plataformas... ... com foco tanto em aumento de ... como na manutenção do eficiência no curto prazo (2012-13), via desempenho no longo prazo (após ações específicas e de suporte 2013), via ações estruturantes Estrutura do PROEF Exemplos Exemplos Campanha intensiva de recuperação em Simplificação e padronização de poços com incrustação equipamentos Aumentar disponibilidade de Substituição de sistemas de produção e equipamentos críticos para UEPs projetos de revitalização Dispêndios do PROEF: • Intervenções em poços, sistemas submarinos e plataformas via UMS's: Recursos US$ 5,1 Bi (2012-16) e VPL estimados VPL estimado do PROEF: • De US$ 1,6 Bi a US$ 3,3 Bi 28
  • 29.
    PROMINP - PETROBRAS2012 Programa de Medição e Monitoramento de Conteúdo Local Para a Petrobras o conteúdo local não é um dogma, mas uma decisão gerencial que viabiliza ganhos operacionais. Motivação: Assistência técnica mais eficiente, maior suporte pós venda, maior disponibilidade operacional dos ativos, redução de estoques, redução do tempo de transporte e de prazo de entrega. Objetivo Aproveitar ao máximo a capacidade competitiva da indústria nacional de bens e serviços para o atendimento das demandas do PNG 2012-2016 com prazos e custos adequados às melhores práticas do mercado internacional. Plano de Ação CONCLUÍDO: CONCLUÍDO: ATÉ 2016: ATÉ 2016: Tradução do PNG 2012 - Planejamento do I I 2016 em demandas de II Conteúdo Local Mínimo III Monitoramento do IV Registro do Conteúdo Conteúdo Local Local bens e serviços dos Projetos • Análise detalhada dos projetos • Capacidade competitiva da Indústria • Indicadores de Conteúdo Local • Relatórios de Realização de • Distribuição da demanda na linha • Bens e serviços importados • Acompanhamento do conteúdo Conteúdo Local por projeto (previsto do tempo • Inserção de cláusulas contratuais local nos projetos x realizado) • Definição das estratégias de • Ações para recuperação de • Atualização da base de dados para contratação eventuais desvios futuros projetos 29
  • 30.
    Requisitos de ConteúdoLocal Associados aos Investimentos Entre 2004 e 2011... III ATÉ 2016: Monitoramento do IV ATÉ 2016: Registro do Conteúdo Conteúdo Local Local INDICADOR DE CONTEÚDO LOCAL CONSOLIDADO PELO PROMINP EXPLORAÇÃO EEPRODUÇÃO EXPLORAÇÃO PRODUÇÃO Conteúdo Local • • Plataformas, sondas de perfuração, equipamentos +6 p.p. Plataformas, sondas de perfuração, equipamentos submarinos, gasodutos e eoleodutos de escoamento E&P submarinos, gasodutos oleodutos de escoamento (%) da produção, unidades de processamento de gás 55 62 da produção, unidades de processamento de gás natural. natural. 2004 2011 +10 p.p. Conteúdo Local Abastecimento ABASTECIMENTO ABASTECIMENTO • • Refinarias, unidades petroquímicas, navios de óleo 92 Refinarias, unidades petroquímicas, navios de óleo 82 (%) cru e e derivados. cru derivados. 2004 2011 Conteúdo Local GÁS EEENERGIA +20 p.p. Gás e Energia GÁS ENERGIA • • Gasodutos, estações de compressão, usinas Gasodutos, estações de compressão, usinas (%) termelétricas. 70 90 termelétricas. 2004 2011 Fontes: PROMINP 30
  • 31.
    FPSO Cid. Anchieta,Estaleiro Keppel Shipyard, Cingapura– jul/12 FPSO Cid. de Itajaí, Estaleiro Jurong, Cingapura – mar/12 CL= 44% (ANP=0) CL= 81% (ANP=60) Projeto Baúna e Piracaba: 1º Óleo Out/12 Projeto Baleia Azul: 1º Óleo Ago/12 FPSO Cidade de Itajaí: 80 mbpd FPSO Cidade de Anchieta: 100 mbpd P-55 após operação de deck mating no Estaleiro Rio Grande – jul/12 FPSO Cidade São Paulo, Estaleiro Brasfels – fev/12 CL= 65% (ANP=0) CL= 50% (ANP=30) Projeto Sapinhoá Piloto: 1º Óleo Jan/13 Projeto Roncador Mod III: 1º Óleo Set/13 FPSO Cidade de São Paulo: 120 mbpd SS P55: 180 mbpd 31 31
  • 32.
    FPSO Cidade deParaty, Estaleiro Keppel Shipyard, Cingapura – mar/12 Conversão do Casco da P-63, Estaleiro Cosco, China – fev/12 CL= 30% (ANP=30) CL= 65% (ANP=0) Projeto Piloto de Lula NE – 1º Óleo Maio/13 Projeto Papa-Terra: 1º Óleo Jul/13 (P-63) FPSO Cidade de Paraty: 120 mbpd FPSO P-63 + TLWP P-61: 140 mbpd Topside da P-61, Estaleiro Keppel Fels, Cingapura – fev/12 Conversão do Casco da P-58, Estaleiro Rio Grande – mar/12 CL= 65% (ANP=0) CL= 58% (ANP=0) Projeto Papa-Terra: 1º Óleo da P-61 Out/13 Projeto Parque das Baleias: 1º Óleo em Jan/14 FPSO P-63 + TLWP P-61: 140 mbpd FPSO P-58: 180 mbpd 32 32
  • 33.
    Atracação da P-62,Estaleiro Atlântico Sul - Jan/12 Casco do FPSO Cid. de Ilhabela, Estaleiro CSCC, China – Mai/12 CL= 65% (ANP=0) CL= 47% (ANP=30) Projeto Roncador Módulo IV: 1º Óleo Mar/14 Projeto Sapinhoá Norte: 1º Óleo Set/14 FPSO P-62: 180 mbpd FPSO Cidade de Ilhabela: 150 mbpd Casco FPSO Cid. de Mangaratiba, Estaleiro Cosco, China – Mai/12 FPSO Replicante – Construção dos blocos dos cascos Estaleiro Rio Grande – ECOVIX - mar/12 CL= 47% (ANP=30) CL= 73% (ANP=30) Lula Alto: 1º Óleo Jan/16 FPSO Replicante: 150 mbpd Projeto Lula - Iracema Sul: 1º Óleo Nov/14 FPSO Cidade de Mangaratiba: 150 mbpd 33 33
  • 34.
    Atração de Centrosde Tecnologia para o Brasil Parcerias da Petrobras com mais de 120 universidades e centros de pesquisa levam o Brasil a ter um complexo de pesquisa aplicada de relevância mundial No parque tecnológico da UFRJ já estão em 50 Redes Temáticas construção/operação 9 centros de P&D de importantes fornecedores de equipamentos e serviços: • Schlumberger • FMC Technologies • Baker Hughes • Usiminas • General Electric ¹ • TenarisConfab • Halliburton • Siemens • Vallourec & Mannesman Outras Companhias com planos de desenvolvimento de centros tecnológicos no Brasil: • Cameron • Weatherford Expansão do CENPES (mar/2012) • IBM • Wellstream • Technip Fonte: E&P-CORP, 25/mai/12 e CENPES, 29/jun/12. ¹ Em funcionamento em instalações temporárias até a conclusão da infraestrutura definitiva. 34
  • 35.
    IBEF 01 de Agostode 2012 FIM
