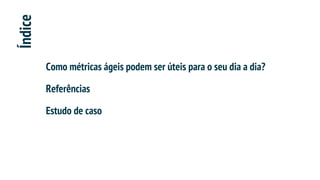

Índice
Como métricas ágeis podem ser úteis para o seu dia a dia?
Referências
Estudo de caso
Plataformatec 2017
@rapha_albino
Consultor na Plataformatec
Autor do livro “Métricas ágeis - Obtenha melhores
resultados em sua equipe”
Doutorando e Mestre em Administração de empresas
pela FEA-USP
Raphael Donaire Albino
Plataformatec 2017

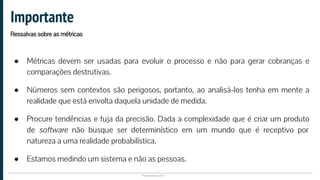

● Métricas devem ser usadas para evoluir o processo e não para gerar cobranças e
comparações destrutivas.
● Números sem contextos são perigosos, portanto, ao analisá-los tenha em mente a
realidade que está envolta daquela unidade de medida.
● Procure tendências e fuja da precisão. Dada a complexidade que é criar um produto
de software não busque ser determinístico em um mundo que é receptivo por
natureza a uma realidade probabilística.
● Estamos medindo um sistema e não as pessoas.
Importante
Ressalvas sobre as métricas
Plataformatec 2017 | Confidencial
Importante
Visão sistêmica sobre o fluxo de trabalho

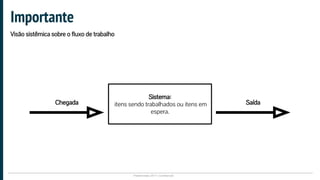

Sistema:
itens sendo trabalhados ou itens em
espera.
Chegada Saída
Plataformatec 2017 | Confidencial
Importante
Visão sistêmica sobre o fluxo de trabalho
Etapa 1 Etapa 2 Etapa 3 Etapa 4
Tempo
Plataformatec 2017 | Confidencial
A importância de observar os delays
Etapa 1 Etapa 2 Etapa 3 Etapa 4
Tempo
Vilões da produtividade
Plataformatec 2017 | Confidencial
Etapa 1 Etapa 2 Etapa 3 Etapa 4
Tempo
A capacidade da etapa de gargalo definirá a vazão do seu fluxo
Visibilidade dos gargalos
Plataformatec 2017 | Confidencial

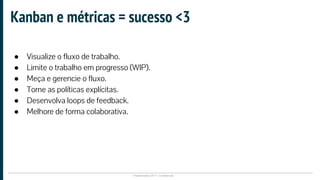

Kanban e métricas = sucesso <3
● Visualize o fluxo de trabalho.
● Limite o trabalho em progresso (WIP).
● Meça e gerencie o fluxo.
● Torne as políticas explícitas.
● Desenvolva loops de feedback.
● Melhore de forma colaborativa.
Plataformatec 2017 | Confidencial
Estratégia para a promoção da excelência
10
Eficiência
(melhor forma)
Eficácia
(o certo)
Economia
(barato)
Excelência
Analisando métricas em equipes ágeis
Como métricas ágeis podem ser úteis
para o seu dia a dia?
Plataformatec 2017

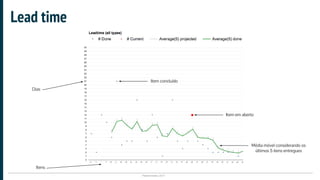

Lead time
Dias
Item concluído
Item em aberto
Média móvel considerando os
últimos 5 itens entregues
Itens
Plataformatec 2017
Lead time

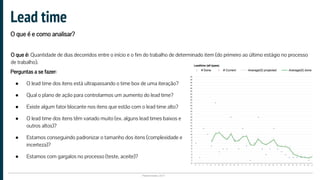

O que é e como analisar?
O que é: Quantidade de dias decorridos entre o início e o fim do trabalho de determinado item (do primeiro ao último estágio no processo
de trabalho).
Perguntas a se fazer:
● O lead time dos itens está ultrapassando o time box de uma iteração?
● Qual o plano de ação para controlarmos um aumento do lead time?
● Existe algum fator blocante nos itens que estão com o lead time alto?
● O lead time dos itens têm variado muito (ex. alguns lead times baixos e
outros altos)?
● Estamos conseguindo padronizar o tamanho dos itens (complexidade e
incerteza)?
● Estamos com gargalos no processo (teste, aceite)?
Plataformatec 2017

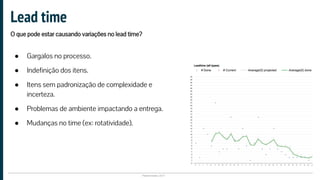

● Gargalos no processo.
● Indefinição dos itens.
● Itens sem padronização de complexidade e
incerteza.
● Problemas de ambiente impactando a entrega.
● Mudanças no time (ex: rotatividade).
Lead time
O que pode estar causando variações no lead time?
Plataformatec 2017
Lead time
Dias
Item concluído
Item em aberto
Média móvel considerando os
últimos 5 itens entregues
Itens
Plataformatec 2017

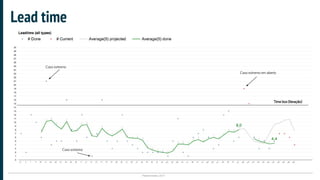

Lead time
Caso extremo em aberto
Caso extremo
Time box (Iteração)
Caso extremo
Plataformatec 2017

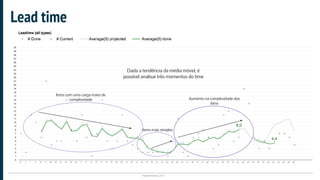

Lead time
Dada a tendência da média móvel, é
possível analisar três momentos do time
Itens com uma carga maior de
complexidade
Itens mais simples
Aumento na complexidade dos
itens
Plataformatec 2017

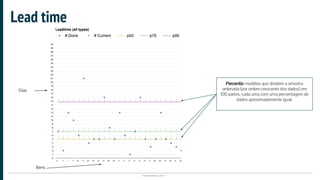

Lead time
Percentis: medidas que dividem a amostra
ordenada (por ordem crescente dos dados) em
100 partes, cada uma com uma percentagem de
dados aproximadamente igual.
Dias
Itens
Plataformatec 2017

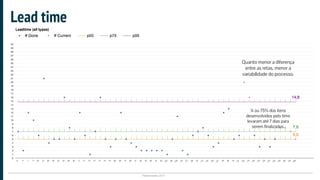

Lead time
¾ ou 75% dos itens
desenvolvidos pelo time
levaram até 7 dias para
serem finalizados.
Quanto menor a diferença
entre as retas, menor a
variabilidade do processo.
Plataformatec 2016 | Confidencial
Lead time

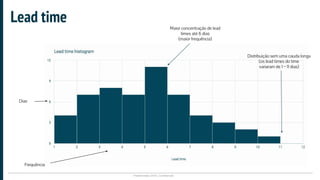

Distribuição sem uma cauda longa
(os lead times do time
variaram de 1 ~ 11 dias)
Maior concentração de lead
times até 6 dias
(maior frequência)
Dias
Frequência
Plataformatec 2016 | Confidencial

Lead time
Dias
Frequência
Concentração de demandas com lead times
diferentes
Plataformatec 2017

Lead time breakdown
Tempo em cada etapa do
processo
Dias
Item
Em desenvolvimento Aguardando testes Em testes
Plataformatec 2017

Lead time breakdown
Em desenvolvimento Aguardando testes Em testes
Plataformatec 2017
Lead time breakdown

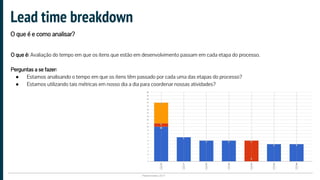

O que é e como analisar?
O que é: Avaliação do tempo em que os itens que estão em desenvolvimento passam em cada etapa do processo.
Perguntas a se fazer:
● Estamos analisando o tempo em que os itens têm passado por cada uma das etapas do processo?
● Estamos utilizando tais métricas em nosso dia a dia para coordenar nossas atividades?
Plataformatec 2017
Lead time breakdown

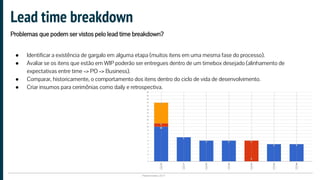

Problemas que podem ser vistos pelo lead time breakdown?
● Identificar a existência de gargalo em alguma etapa (muitos itens em uma mesma fase do processo).
● Avaliar se os itens que estão em WIP poderão ser entregues dentro de um timebox desejado (alinhamento de
expectativas entre time => PO => Business).
● Comparar, historicamente, o comportamento dos itens dentro do ciclo de vida de desenvolvimento.
● Criar insumos para cerimônias como daily e retrospectiva.
Plataformatec 2017

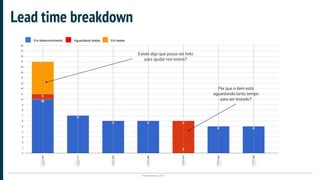

Lead time breakdown
Existe algo que possa ser feito
para ajudar nos testes?
Por que o item está
aguardando tanto tempo
para ser testado?
Em desenvolvimento Aguardando testes Em testes
Plataformatec 2017 | Confidencial

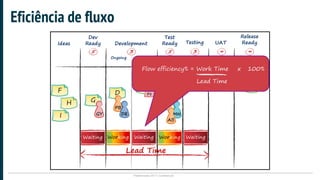

Eficiência de fluxo
Plataformatec 2017

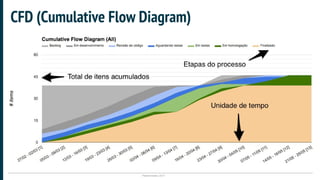

CFD (Cumulative Flow Diagram)
Plataformatec 2017
CFD (Cumulative Flow Diagram)
Muitos itens acumulados
no backlog precisando ser
discutidos.
Sem muitas variações em
outras etapas (não há
formação de filas).
Plataformatec 2017

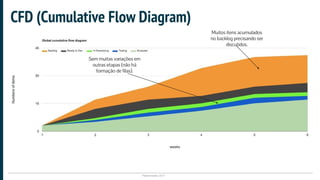

CFD (Cumulative Flow Diagram)

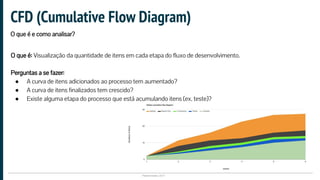

O que é: Visualização da quantidade de itens em cada etapa do fluxo de desenvolvimento.
Perguntas a se fazer:
● A curva de itens adicionados ao processo tem aumentado?
● A curva de itens finalizados tem crescido?
● Existe alguma etapa do processo que está acumulando itens (ex. teste)?
O que é e como analisar?
Plataformatec 2017

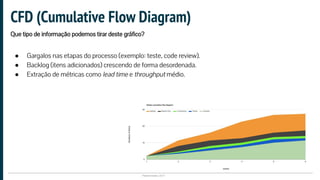

● Gargalos nas etapas do processo (exemplo: teste, code review).
● Backlog (itens adicionados) crescendo de forma desordenada.
● Extração de métricas como lead time e throughput médio.
CFD (Cumulative Flow Diagram)
Que tipo de informação podemos tirar deste gráfico?
Plataformatec 2017
CFD (Cumulative Flow Diagram)
Muitos itens acumulados
no backlog precisando ser
discutidos.
Sem muitas variações em
outras etapas (não há
formação de filas).
Plataformatec 2017

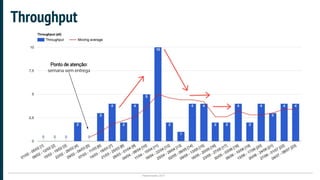

Throughput
Ponto de atenção:
semana sem entrega
Plataformatec 2017

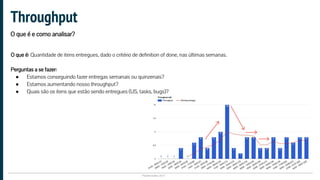

Throughput
O que é e como analisar?
O que é: Quantidade de itens entregues, dado o critério de definition of done, nas últimas semanas.
Perguntas a se fazer:
● Estamos conseguindo fazer entregas semanais ou quinzenais?
● Estamos aumentando nosso throughput?
● Quais são os itens que estão sendo entregues (US, tasks, bugs)?
Plataformatec 2017
● Problemas de ambiente que estão impossibilitando a entrega dos itens.
● Problema de revisão dos itens.
● Semanas sem entregas.
● Falta de cadência de entrega.
● Aumento no número de entregas quando o prazo final se aproxima.
Throughput

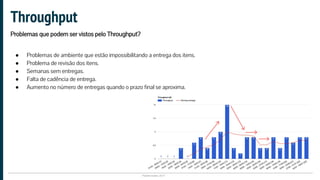

Problemas que podem ser vistos pelo Throughput?
Plataformatec 2017

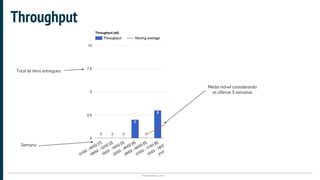

Throughput
Semana
Total de itens entregues
Média móvel considerando
as últimas 5 semanas
Plataformatec 2017
Throughput
Ponto de atenção:
semana sem entrega
Plataformatec 2017

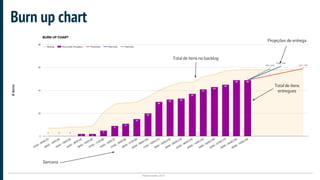

Burn up chart
Total de itens no backlog
Total de itens
entregues
Projeções de entrega
Semana
Plataformatec 2017

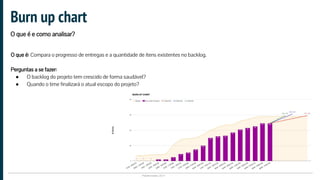

Burn up chart
O que é e como analisar?
O que é: Compara o progresso de entregas e a quantidade de itens existentes no backlog.
Perguntas a se fazer:
● O backlog do projeto tem crescido de forma saudável?
● Quando o time finalizará o atual escopo do projeto?
Plataformatec 2017
● Semanas sem nenhuma entrega.
● Aumento repentino do backlog.
● Falta de cadência de entrega.
● Subestimação do prazo de entrega do backlog.
Burn up chart

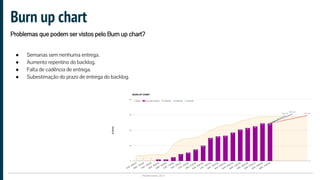

Problemas que podem ser vistos pelo Burn up chart?
Plataformatec 2017
Burn up chart
Total de itens no backlog
Total de itens
entregues
Projeções de entrega
Semana
Plataformatec 2017
O que é:
● Uso de estatística descritiva para determinar as projeções dos cenários otimistas, mais provável e
pessimista de entrega de um escopo.
● Para a realização das projeções, são levadas em considerações informações como: o throughput
mínimo, o throughput máximo, a mediana (50% de chances das semanas repetiram o comportamento)
da amostra de throughput, a moda (o comportamento mais frequente) da amostra de throughput, o
percentil 75 da amostra de throughput (25% de chances das semanas repetiram o comportamento) e o
percentil 95 da amostra de throughput (5% de chances das semanas repetiram o comportamento).
Pergunta a se fazer:
● Dado nosso histórico de throughput, como seria a projeção de cenários para a entrega de um escopo?

Projeções baseadas em throughput
O que é e como analisar?
Plataformatec 2017
Projeções baseadas em throughput
Como analisar?
Plataformatec 2017
Burn up chart
Prazo do projeto
(escopo não será
finalizado)
Plataformatec 2017

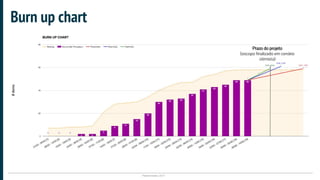

Burn up chart
Prazo do projeto
(escopo finalizado em cenário
otimista)

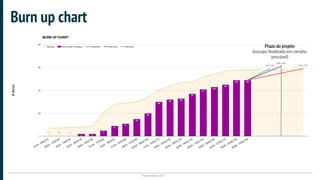

Plataformatec 2017
Burn up chart
Prazo do projeto
(escopo finalizado em cenário
provável)
Plataformatec 2017

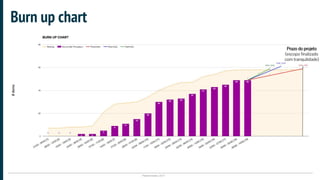

Burn up chart
Prazo do projeto
(escopo finalizado
com tranquilidade)
Plataformatec 2016 | Confidencial
O que é:
● Uso de amostragens aleatórias massivas para obter resultados numéricos, isto é, repetindo sucessivas simulações um elevado
número de vezes, para calcular probabilidades heuristicamente.
Perguntas a se fazer:

● Quais são as chances do throughput acumulado (número de itens entregues) ser maior ou igual ao backlog levantado?
Simulações de Monte Carlo
O que é e como analisar?
Plataformatec 2016 | Confidencial

● Os itens que foram entregues não possuem uma alta variação de complexidade.
● O que Monte Carlo faz é prever o que acontecerá no futuro caso o passado se repita de alguma forma.
Simulações de Monte Carlo
Característica da aplicação da técnica
Plataformatec 2016 | Confidencial
● Dado 1: throughputs do time.
● Dado 2: taxa de crescimento do backlog (BGR).

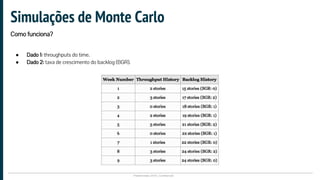

Simulações de Monte Carlo
Como funciona?
Plataformatec 2016 | Confidencial

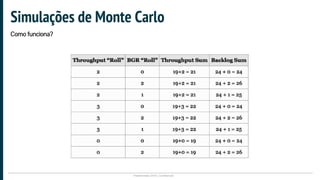

Simulações de Monte Carlo
Como funciona?
Plataformatec 2016 | Confidencial
Simulações de Monte Carlo
Como funciona?Probability
Week Number
Algumas dicas de leitura
Referências
Plataformatec 2017
● Conteúdo Ptec
○ O aprendizado a partir de indicadores ágeis
○ Why we love metrics? Cumulative flow diagrams
○ Looking at Lead Time in a different way
○ Métricas Ágeis: Throughput e gráfico de Burnup
○ Métricas Ágeis: o que Lead Time fala sobre seu projeto
○ Power of the metrics: Don’t use average to forecast deadlines
○ Lead Time Experiment: Calculating Lead Time of the whole process
○ Case Study of a WIP Limit Implementation: Why, When and How to use WIP Limits
○ Forecasting software project’s completion date through Monte Carlo Simulation
○ 5 Estratégias para otimizar o fluxo de desenvolvimento de software
● Outras referências
○ Blog - Kudos - Leonardo Campos
○ Blog - Troy Magennis
○ Livro - Actionable Agile Metrics for Predictability
Referências
Plataformatec 2017
Curso gratuito e muito mais sobre Agile ;)
http://bit.ly/leankanban-2017
Plataformatec 2017
E tem mais :D
http://bit.ly/livro-metricas
Estudo de caso
bit.ly/casemetricasLKBR17
Plataformatec 2017
Uma planilha de métricas disponível para usar!
http://bit.ly/lean-br-2017
[Lean kanban brazil 2017] Workshop de métricas

[Lean kanban brazil 2017] Workshop de métricas

  • 2.
    Índice Como métricas ágeispodem ser úteis para o seu dia a dia? Referências Estudo de caso
  • 3.
    Plataformatec 2017 @rapha_albino Consultor naPlataformatec Autor do livro “Métricas ágeis - Obtenha melhores resultados em sua equipe” Doutorando e Mestre em Administração de empresas pela FEA-USP Raphael Donaire Albino
  • 4.
    Plataformatec 2017 ● Métricasdevem ser usadas para evoluir o processo e não para gerar cobranças e comparações destrutivas. ● Números sem contextos são perigosos, portanto, ao analisá-los tenha em mente a realidade que está envolta daquela unidade de medida. ● Procure tendências e fuja da precisão. Dada a complexidade que é criar um produto de software não busque ser determinístico em um mundo que é receptivo por natureza a uma realidade probabilística. ● Estamos medindo um sistema e não as pessoas. Importante Ressalvas sobre as métricas
  • 5.
    Plataformatec 2017 |Confidencial Importante Visão sistêmica sobre o fluxo de trabalho Sistema: itens sendo trabalhados ou itens em espera. Chegada Saída
  • 6.
    Plataformatec 2017 |Confidencial Importante Visão sistêmica sobre o fluxo de trabalho Etapa 1 Etapa 2 Etapa 3 Etapa 4 Tempo
  • 7.
    Plataformatec 2017 |Confidencial A importância de observar os delays Etapa 1 Etapa 2 Etapa 3 Etapa 4 Tempo Vilões da produtividade
  • 8.
    Plataformatec 2017 |Confidencial Etapa 1 Etapa 2 Etapa 3 Etapa 4 Tempo A capacidade da etapa de gargalo definirá a vazão do seu fluxo Visibilidade dos gargalos
  • 9.
    Plataformatec 2017 |Confidencial Kanban e métricas = sucesso <3 ● Visualize o fluxo de trabalho. ● Limite o trabalho em progresso (WIP). ● Meça e gerencie o fluxo. ● Torne as políticas explícitas. ● Desenvolva loops de feedback. ● Melhore de forma colaborativa.
  • 10.
    Plataformatec 2017 |Confidencial Estratégia para a promoção da excelência 10 Eficiência (melhor forma) Eficácia (o certo) Economia (barato) Excelência
  • 11.
    Analisando métricas emequipes ágeis Como métricas ágeis podem ser úteis para o seu dia a dia?
  • 12.
    Plataformatec 2017 Lead time Dias Itemconcluído Item em aberto Média móvel considerando os últimos 5 itens entregues Itens
  • 13.
    Plataformatec 2017 Lead time Oque é e como analisar? O que é: Quantidade de dias decorridos entre o início e o fim do trabalho de determinado item (do primeiro ao último estágio no processo de trabalho). Perguntas a se fazer: ● O lead time dos itens está ultrapassando o time box de uma iteração? ● Qual o plano de ação para controlarmos um aumento do lead time? ● Existe algum fator blocante nos itens que estão com o lead time alto? ● O lead time dos itens têm variado muito (ex. alguns lead times baixos e outros altos)? ● Estamos conseguindo padronizar o tamanho dos itens (complexidade e incerteza)? ● Estamos com gargalos no processo (teste, aceite)?
  • 14.
    Plataformatec 2017 ● Gargalosno processo. ● Indefinição dos itens. ● Itens sem padronização de complexidade e incerteza. ● Problemas de ambiente impactando a entrega. ● Mudanças no time (ex: rotatividade). Lead time O que pode estar causando variações no lead time?
  • 15.
    Plataformatec 2017 Lead time Dias Itemconcluído Item em aberto Média móvel considerando os últimos 5 itens entregues Itens
  • 16.
    Plataformatec 2017 Lead time Casoextremo em aberto Caso extremo Time box (Iteração) Caso extremo
  • 17.
    Plataformatec 2017 Lead time Dadaa tendência da média móvel, é possível analisar três momentos do time Itens com uma carga maior de complexidade Itens mais simples Aumento na complexidade dos itens
  • 18.
    Plataformatec 2017 Lead time Percentis:medidas que dividem a amostra ordenada (por ordem crescente dos dados) em 100 partes, cada uma com uma percentagem de dados aproximadamente igual. Dias Itens
  • 19.
    Plataformatec 2017 Lead time ¾ou 75% dos itens desenvolvidos pelo time levaram até 7 dias para serem finalizados. Quanto menor a diferença entre as retas, menor a variabilidade do processo.
  • 20.
    Plataformatec 2016 |Confidencial Lead time Distribuição sem uma cauda longa (os lead times do time variaram de 1 ~ 11 dias) Maior concentração de lead times até 6 dias (maior frequência) Dias Frequência
  • 21.
    Plataformatec 2016 |Confidencial Lead time Dias Frequência Concentração de demandas com lead times diferentes
  • 22.
    Plataformatec 2017 Lead timebreakdown Tempo em cada etapa do processo Dias Item Em desenvolvimento Aguardando testes Em testes
  • 23.
    Plataformatec 2017 Lead timebreakdown Em desenvolvimento Aguardando testes Em testes
  • 24.
    Plataformatec 2017 Lead timebreakdown O que é e como analisar? O que é: Avaliação do tempo em que os itens que estão em desenvolvimento passam em cada etapa do processo. Perguntas a se fazer: ● Estamos analisando o tempo em que os itens têm passado por cada uma das etapas do processo? ● Estamos utilizando tais métricas em nosso dia a dia para coordenar nossas atividades?
  • 25.
    Plataformatec 2017 Lead timebreakdown Problemas que podem ser vistos pelo lead time breakdown? ● Identificar a existência de gargalo em alguma etapa (muitos itens em uma mesma fase do processo). ● Avaliar se os itens que estão em WIP poderão ser entregues dentro de um timebox desejado (alinhamento de expectativas entre time => PO => Business). ● Comparar, historicamente, o comportamento dos itens dentro do ciclo de vida de desenvolvimento. ● Criar insumos para cerimônias como daily e retrospectiva.
  • 26.
    Plataformatec 2017 Lead timebreakdown Existe algo que possa ser feito para ajudar nos testes? Por que o item está aguardando tanto tempo para ser testado? Em desenvolvimento Aguardando testes Em testes
  • 27.
    Plataformatec 2017 |Confidencial Eficiência de fluxo
  • 28.
  • 29.
    Plataformatec 2017 CFD (CumulativeFlow Diagram) Muitos itens acumulados no backlog precisando ser discutidos. Sem muitas variações em outras etapas (não há formação de filas).
  • 30.
    Plataformatec 2017 CFD (CumulativeFlow Diagram) O que é: Visualização da quantidade de itens em cada etapa do fluxo de desenvolvimento. Perguntas a se fazer: ● A curva de itens adicionados ao processo tem aumentado? ● A curva de itens finalizados tem crescido? ● Existe alguma etapa do processo que está acumulando itens (ex. teste)? O que é e como analisar?
  • 31.
    Plataformatec 2017 ● Gargalosnas etapas do processo (exemplo: teste, code review). ● Backlog (itens adicionados) crescendo de forma desordenada. ● Extração de métricas como lead time e throughput médio. CFD (Cumulative Flow Diagram) Que tipo de informação podemos tirar deste gráfico?
  • 32.
    Plataformatec 2017 CFD (CumulativeFlow Diagram) Muitos itens acumulados no backlog precisando ser discutidos. Sem muitas variações em outras etapas (não há formação de filas).
  • 33.
    Plataformatec 2017 Throughput Ponto deatenção: semana sem entrega
  • 34.
    Plataformatec 2017 Throughput O queé e como analisar? O que é: Quantidade de itens entregues, dado o critério de definition of done, nas últimas semanas. Perguntas a se fazer: ● Estamos conseguindo fazer entregas semanais ou quinzenais? ● Estamos aumentando nosso throughput? ● Quais são os itens que estão sendo entregues (US, tasks, bugs)?
  • 35.
    Plataformatec 2017 ● Problemasde ambiente que estão impossibilitando a entrega dos itens. ● Problema de revisão dos itens. ● Semanas sem entregas. ● Falta de cadência de entrega. ● Aumento no número de entregas quando o prazo final se aproxima. Throughput Problemas que podem ser vistos pelo Throughput?
  • 36.
    Plataformatec 2017 Throughput Semana Total deitens entregues Média móvel considerando as últimas 5 semanas
  • 37.
    Plataformatec 2017 Throughput Ponto deatenção: semana sem entrega
  • 38.
    Plataformatec 2017 Burn upchart Total de itens no backlog Total de itens entregues Projeções de entrega Semana
  • 39.
    Plataformatec 2017 Burn upchart O que é e como analisar? O que é: Compara o progresso de entregas e a quantidade de itens existentes no backlog. Perguntas a se fazer: ● O backlog do projeto tem crescido de forma saudável? ● Quando o time finalizará o atual escopo do projeto?
  • 40.
    Plataformatec 2017 ● Semanassem nenhuma entrega. ● Aumento repentino do backlog. ● Falta de cadência de entrega. ● Subestimação do prazo de entrega do backlog. Burn up chart Problemas que podem ser vistos pelo Burn up chart?
  • 41.
    Plataformatec 2017 Burn upchart Total de itens no backlog Total de itens entregues Projeções de entrega Semana
  • 42.
    Plataformatec 2017 O queé: ● Uso de estatística descritiva para determinar as projeções dos cenários otimistas, mais provável e pessimista de entrega de um escopo. ● Para a realização das projeções, são levadas em considerações informações como: o throughput mínimo, o throughput máximo, a mediana (50% de chances das semanas repetiram o comportamento) da amostra de throughput, a moda (o comportamento mais frequente) da amostra de throughput, o percentil 75 da amostra de throughput (25% de chances das semanas repetiram o comportamento) e o percentil 95 da amostra de throughput (5% de chances das semanas repetiram o comportamento). Pergunta a se fazer: ● Dado nosso histórico de throughput, como seria a projeção de cenários para a entrega de um escopo? Projeções baseadas em throughput O que é e como analisar?
  • 43.
    Plataformatec 2017 Projeções baseadasem throughput Como analisar?
  • 44.
    Plataformatec 2017 Burn upchart Prazo do projeto (escopo não será finalizado)
  • 45.
    Plataformatec 2017 Burn upchart Prazo do projeto (escopo finalizado em cenário otimista)
  • 46.
    Plataformatec 2017 Burn upchart Prazo do projeto (escopo finalizado em cenário provável)
  • 47.
    Plataformatec 2017 Burn upchart Prazo do projeto (escopo finalizado com tranquilidade)
  • 48.
    Plataformatec 2016 |Confidencial O que é: ● Uso de amostragens aleatórias massivas para obter resultados numéricos, isto é, repetindo sucessivas simulações um elevado número de vezes, para calcular probabilidades heuristicamente. Perguntas a se fazer: ● Quais são as chances do throughput acumulado (número de itens entregues) ser maior ou igual ao backlog levantado? Simulações de Monte Carlo O que é e como analisar?
  • 49.
    Plataformatec 2016 |Confidencial ● Os itens que foram entregues não possuem uma alta variação de complexidade. ● O que Monte Carlo faz é prever o que acontecerá no futuro caso o passado se repita de alguma forma. Simulações de Monte Carlo Característica da aplicação da técnica
  • 50.
    Plataformatec 2016 |Confidencial ● Dado 1: throughputs do time. ● Dado 2: taxa de crescimento do backlog (BGR). Simulações de Monte Carlo Como funciona?
  • 51.
    Plataformatec 2016 |Confidencial Simulações de Monte Carlo Como funciona?
  • 52.
    Plataformatec 2016 |Confidencial Simulações de Monte Carlo Como funciona?Probability Week Number
  • 53.
    Algumas dicas deleitura Referências
  • 54.
    Plataformatec 2017 ● ConteúdoPtec ○ O aprendizado a partir de indicadores ágeis ○ Why we love metrics? Cumulative flow diagrams ○ Looking at Lead Time in a different way ○ Métricas Ágeis: Throughput e gráfico de Burnup ○ Métricas Ágeis: o que Lead Time fala sobre seu projeto ○ Power of the metrics: Don’t use average to forecast deadlines ○ Lead Time Experiment: Calculating Lead Time of the whole process ○ Case Study of a WIP Limit Implementation: Why, When and How to use WIP Limits ○ Forecasting software project’s completion date through Monte Carlo Simulation ○ 5 Estratégias para otimizar o fluxo de desenvolvimento de software ● Outras referências ○ Blog - Kudos - Leonardo Campos ○ Blog - Troy Magennis ○ Livro - Actionable Agile Metrics for Predictability Referências
  • 55.
    Plataformatec 2017 Curso gratuitoe muito mais sobre Agile ;) http://bit.ly/leankanban-2017
  • 56.
    Plataformatec 2017 E temmais :D http://bit.ly/livro-metricas
  • 57.
  • 58.
    Plataformatec 2017 Uma planilhade métricas disponível para usar! http://bit.ly/lean-br-2017
