UNIVERSIDADE FEDERAL DO AMAZONAS
    INSTITUTO DE COMPUTAÇÃO

 PLANO DE PROJETO DE SOFTWARE

Desenvolvimento de Sistema E-Commerce

                           Equipe:
                                         Afranio Lopes Lucas
                                 Alexandre Braga Damasceno
                                 Arlesson de Souza dos Anjos
                                             Heber Santiago
                                        Manoel da Silva Mota
                                           Ramayana Júnior

                           Professor:
                                 Rogerio P. C. do Nascimento

             Manaus - AM
                2011

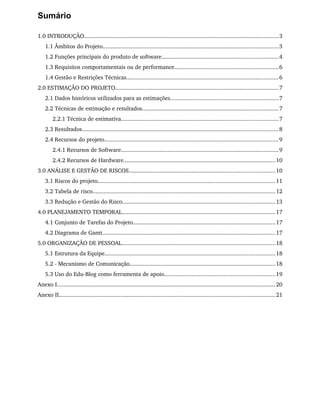

Sumário

1.0 INTRODUÇÃO........................................................................................................................ 3
    1.1 Âmbitos do Projeto............................................................................................................3
    1.2 Funções principais do produto de software........................................................................4
    1.3 Requisitos comportamentais ou de performance................................................................6
    1.4 Gestão e Restrições Técnicas..............................................................................................6
2.0 ESTIMAÇÃO DO PROJETO.....................................................................................................7
    2.1 Dados históricos utilizados para as estimações...................................................................7
    2.2 Técnicas de estimação e resultados....................................................................................7
        2.2.1 Técnica de estimativa.................................................................................................7
    2.3 Resultados......................................................................................................................... 8
    2.4 Recursos do projeto...........................................................................................................9
        2.4.1 Recursos de Software.................................................................................................9
        2.4.2 Recursos de Hardware..............................................................................................10
3.0 ANÁLISE E GESTÃO DE RISCOS..........................................................................................10
    3.1 Riscos do projeto.............................................................................................................. 11
    3.2 Tabela de risco................................................................................................................. 12
    3.3 Redução e Gestão do Risco..............................................................................................13
4.0 PLANEJAMENTO TEMPORAL...............................................................................................17
    4.1 Conjunto de Tarefas do Projeto........................................................................................17
    4.2 Diagrama de Gantt...........................................................................................................17

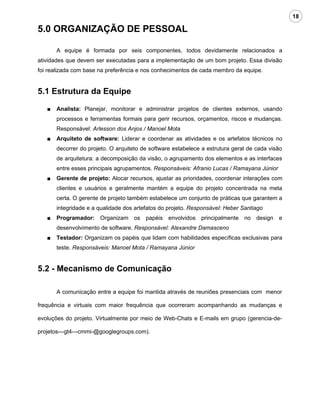

5.0 ORGANIZAÇÃO DE PESSOAL...............................................................................................18
    5.1 Estrutura da Equipe......................................................................................................... 18

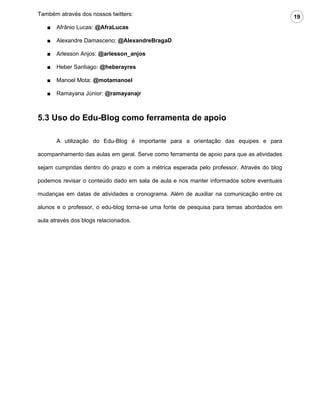

    5.2 ­ Mecanismo de Comunicação..........................................................................................18
    5.3 Uso do Edu­Blog como ferramenta de apoio....................................................................19
Anexo I....................................................................................................................................... 20

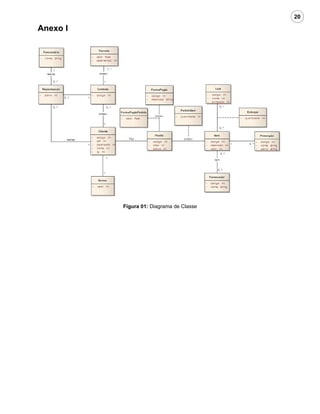

Anexo II...................................................................................................................................... 21
3

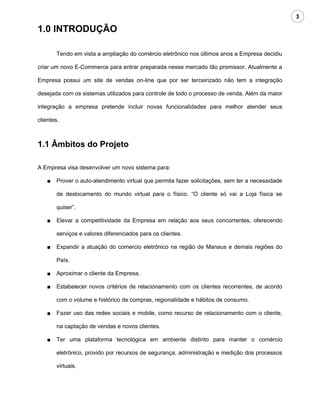

1.0 INTRODUÇÃO

        Tendo em vista a ampliação do comércio eletrônico nos últimos anos a Empresa decidiu

criar um novo E-Commerce para entrar preparada nesse mercado tão promissor. Atualmente a

Empresa possui um site de vendas on-line que por ser terceirizado não tem a integração

desejada com os sistemas utilizados para controle de todo o processo de venda. Além da maior

integração a empresa pretende incluir novas funcionalidades para melhor atender seus

clientes.

1.1 Âmbitos do Projeto

A Empresa visa desenvolver um novo sistema para:

    ■   Prover o auto-atendimento virtual que permita fazer solicitações, sem ter a necessidade

        de deslocamento do mundo virtual para o físico. “O cliente só vai a Loja física se

        quiser”.

    ■   Elevar a competitividade da Empresa em relação aos seus concorrentes, oferecendo

        serviços e valores diferenciados para os clientes.

    ■   Expandir a atuação do comercio eletrônico na região de Manaus e demais regiões do

        País.

    ■   Aproximar o cliente da Empresa.

    ■   Estabelecer novos critérios de relacionamento com os clientes recorrentes, de acordo

        com o volume e histórico de compras, regionalidade e hábitos de consumo.

    ■   Fazer uso das redes sociais e mobile, como recurso de relacionamento com o cliente,

        na captação de vendas e novos clientes.

    ■   Ter uma plataforma tecnológica em ambiente distinto para manter o comércio

        eletrônico, provido por recursos de segurança, administração e medição dos processos

        virtuais.

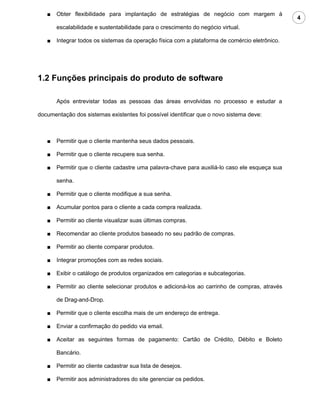

■   Obter flexibilidade para implantação de estratégias de negócio com margem à
                                                                                                4
       escalabilidade e sustentabilidade para o crescimento do negócio virtual.

   ■   Integrar todos os sistemas da operação física com a plataforma de comércio eletrônico.

1.2 Funções principais do produto de software

       Após entrevistar todas as pessoas das áreas envolvidas no processo e estudar a

documentação dos sistemas existentes foi possível identificar que o novo sistema deve:

   ■   Permitir que o cliente mantenha seus dados pessoais.

   ■   Permitir que o cliente recupere sua senha.

   ■   Permitir que o cliente cadastre uma palavra-chave para auxiliá-lo caso ele esqueça sua

       senha.

   ■   Permitir que o cliente modifique a sua senha.

   ■   Acumular pontos para o cliente a cada compra realizada.

   ■   Permitir ao cliente visualizar suas últimas compras.

   ■   Recomendar ao cliente produtos baseado no seu padrão de compras.

   ■   Permitir ao cliente comparar produtos.

   ■   Integrar promoções com as redes sociais.

   ■   Exibir o catálogo de produtos organizados em categorias e subcategorias.

   ■   Permitir ao cliente selecionar produtos e adicioná-los ao carrinho de compras, através

       de Drag-and-Drop.

   ■   Permitir que o cliente escolha mais de um endereço de entrega.

   ■   Enviar a confirmação do pedido via email.

   ■   Aceitar as seguintes formas de pagamento: Cartão de Crédito, Débito e Boleto

       Bancário.

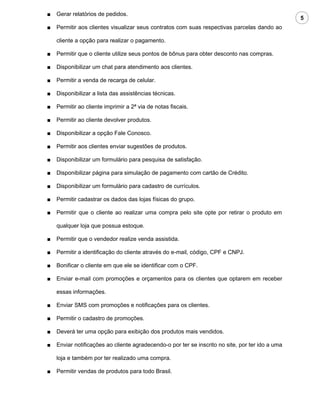

   ■   Permitir ao cliente cadastrar sua lista de desejos.

   ■   Permitir aos administradores do site gerenciar os pedidos.
■   Gerar relatórios de pedidos.
                                                                                                  5
■   Permitir aos clientes visualizar seus contratos com suas respectivas parcelas dando ao

    cliente a opção para realizar o pagamento.

■   Permitir que o cliente utilize seus pontos de bônus para obter desconto nas compras.

■   Disponibilizar um chat para atendimento aos clientes.

■   Permitir a venda de recarga de celular.

■   Disponibilizar a lista das assistências técnicas.

■   Permitir ao cliente imprimir a 2ª via de notas fiscais.

■   Permitir ao cliente devolver produtos.

■   Disponibilizar a opção Fale Conosco.

■   Permitir aos clientes enviar sugestões de produtos.

■   Disponibilizar um formulário para pesquisa de satisfação.

■   Disponibilizar página para simulação de pagamento com cartão de Crédito.

■   Disponibilizar um formulário para cadastro de currículos.

■   Permitir cadastrar os dados das lojas físicas do grupo.

■   Permitir que o cliente ao realizar uma compra pelo site opte por retirar o produto em

    qualquer loja que possua estoque.

■   Permitir que o vendedor realize venda assistida.

■   Permitir a identificação do cliente através do e-mail, código, CPF e CNPJ.

■   Bonificar o cliente em que ele se identificar com o CPF.

■   Enviar e-mail com promoções e orçamentos para os clientes que optarem em receber

    essas informações.

■   Enviar SMS com promoções e notificações para os clientes.

■   Permitir o cadastro de promoções.

■   Deverá ter uma opção para exibição dos produtos mais vendidos.

■   Enviar notificações ao cliente agradecendo-o por ter se inscrito no site, por ter ido a uma

    loja e também por ter realizado uma compra.

■   Permitir vendas de produtos para todo Brasil.

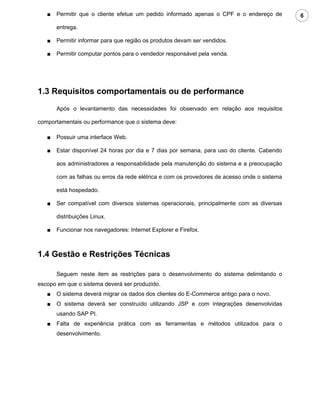

■   Permitir que o cliente efetue um pedido informado apenas o CPF e o endereço de         6

       entrega.

   ■   Permitir informar para que região os produtos devam ser vendidos.

   ■   Permitir computar pontos para o vendedor responsável pela venda.

1.3 Requisitos comportamentais ou de performance
       Após o levantamento das necessidades foi observado em relação aos requisitos

comportamentais ou performance que o sistema deve:

   ■   Possuir uma interface Web.

   ■   Estar disponível 24 horas por dia e 7 dias por semana, para uso do cliente. Cabendo

       aos administradores a responsabilidade pela manutenção do sistema e a preocupação

       com as falhas ou erros da rede elétrica e com os provedores de acesso onde o sistema

       está hospedado.

   ■   Ser compatível com diversos sistemas operacionais, principalmente com as diversas

       distribuições Linux.

   ■   Funcionar nos navegadores: Internet Explorer e Firefox.

1.4 Gestão e Restrições Técnicas

       Seguem neste item as restrições para o desenvolvimento do sistema delimitando o
escopo em que o sistema deverá ser produzido.
   ■   O sistema deverá migrar os dados dos clientes do E-Commerce antigo para o novo.
   ■   O sistema deverá ser construído utilizando JSP e com integrações desenvolvidas
       usando SAP PI.
   ■   Falta de experiência prática com as ferramentas e métodos utilizados para o
       desenvolvimento.
7

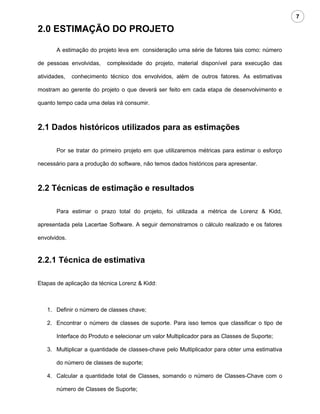

2.0 ESTIMAÇÃO DO PROJETO

       A estimação do projeto leva em consideração uma série de fatores tais como: número

de pessoas envolvidas,    complexidade do projeto, material disponível para execução das

atividades,   conhecimento técnico dos envolvidos, além de outros fatores. As estimativas

mostram ao gerente do projeto o que deverá ser feito em cada etapa de desenvolvimento e

quanto tempo cada uma delas irá consumir.

2.1 Dados históricos utilizados para as estimações

       Por se tratar do primeiro projeto em que utilizaremos métricas para estimar o esforço

necessário para a produção do software, não temos dados históricos para apresentar.

2.2 Técnicas de estimação e resultados

       Para estimar o prazo total do projeto, foi utilizada a métrica de Lorenz & Kidd,

apresentada pela Lacertae Software. A seguir demonstramos o cálculo realizado e os fatores

envolvidos.

2.2.1 Técnica de estimativa

Etapas de aplicação da técnica Lorenz & Kidd:

   1. Definir o número de classes chave;

   2. Encontrar o número de classes de suporte. Para isso temos que classificar o tipo de

       Interface do Produto e selecionar um valor Multiplicador para as Classes de Suporte;

   3. Multiplicar a quantidade de classes-chave pelo Multiplicador para obter uma estimativa

       do número de classes de suporte;

   4. Calcular a quantidade total de Classes, somando o número de Classes-Chave com o

       número de Classes de Suporte;
5. Multiplicar a quantidade total de Classes (classes-chave + classes de suporte) pelo      8
       “número médio de unidades de trabalho (dias-pessoa) por classe”. Lorenz & Kidd

       sugere entre 15 e 20 dias-pessoa por classe. Escolher um número entre 15-20 dias-

       pessoa e justificar a escolha.

   6. Determinar a quantidade de esforço estimada;

   7. Cálculo do tempo previsto para a elaboração do projeto.

       A tabela abaixo mostra os fatores de multiplicação para encontrar a quantidade de

classes de suporte:

                                Interface            Multiplicador
                               Não gráfica                 2
                            Baseada em texto             2,25
                                   GUI                    2,5
                             GUI complexa                  3

                               Tabela 01: Fatores de multiplicação

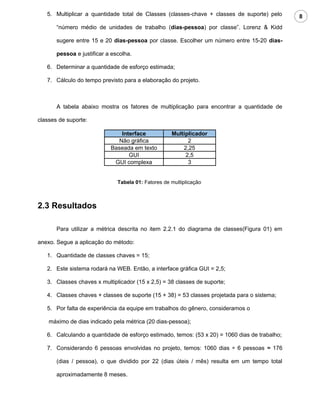

2.3 Resultados

       Para utilizar a métrica descrita no item 2.2.1 do diagrama de classes(Figura 01) em

anexo. Segue a aplicação do método:

   1. Quantidade de classes chaves = 15;

   2. Este sistema rodará na WEB. Então, a interface gráfica GUI = 2,5;

   3. Classes chaves x multiplicador (15 x 2,5) = 38 classes de suporte;

   4. Classes chaves + classes de suporte (15 + 38) = 53 classes projetada para o sistema;

   5. Por falta de experiência da equipe em trabalhos do gênero, consideramos o

    máximo de dias indicado pela métrica (20 dias-pessoa);

   6. Calculando a quantidade de esforço estimado, temos: (53 x 20) = 1060 dias de trabalho;

   7. Considerando 6 pessoas envolvidas no projeto, temos: 1060 dias ÷ 6 pessoas ≈ 176

       (dias / pessoa), o que dividido por 22 (dias úteis / mês) resulta em um tempo total

       aproximadamente 8 meses.

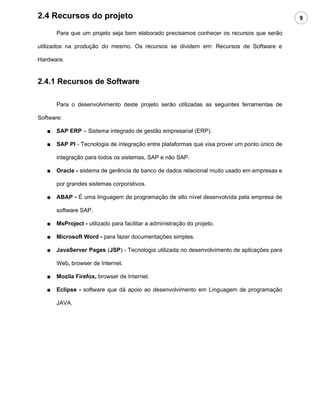

2.4 Recursos do projeto                                                                        9

       Para que um projeto seja bem elaborado precisamos conhecer os recursos que serão

utilizados na produção do mesmo. Os recursos se dividem em: Recursos de Software e

Hardware.

2.4.1 Recursos de Software

       Para o desenvolvimento deste projeto serão utilizadas as seguintes ferramentas de

Software:

   ■   SAP ERP – Sistema integrado de gestão empresarial (ERP).

   ■   SAP PI - Tecnologia de integração entre plataformas que visa prover um ponto único de

       integração para todos os sistemas, SAP e não SAP.

   ■   Oracle - sistema de gerência de banco de dados relacional muito usado em empresas e

       por grandes sistemas corporativos.

   ■   ABAP - É uma linguagem de programação de alto nível desenvolvida pela empresa de

       software SAP.

   ■   MsProject - utilizado para facilitar a administração do projeto.

   ■   Microsoft Word - para fazer documentações simples.

   ■   JavaServer Pages (JSP) - Tecnologia utilizada no desenvolvimento de aplicações para

       Web, browser de Internet.

   ■   Mozila Firefox, browser de Internet.

   ■   Eclipse - software que dá apoio ao desenvolvimento em Linguagem de programação

       JAVA.
10

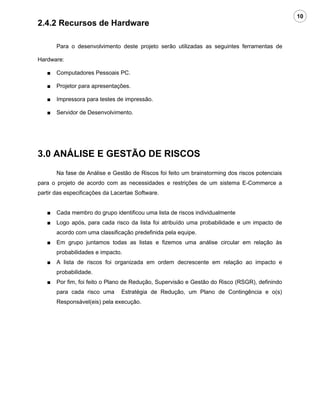

2.4.2 Recursos de Hardware

       Para o desenvolvimento deste projeto serão utilizadas as seguintes ferramentas de

Hardware:

   ■   Computadores Pessoais PC.

   ■   Projetor para apresentações.

   ■   Impressora para testes de impressão.

   ■   Servidor de Desenvolvimento.

3.0 ANÁLISE E GESTÃO DE RISCOS
       Na fase de Análise e Gestão de Riscos foi feito um brainstorming dos riscos potenciais
para o projeto de acordo com as necessidades e restrições de um sistema E-Commerce a
partir das especificações da Lacertae Software.

   ■   Cada membro do grupo identificou uma lista de riscos individualmente
   ■   Logo após, para cada risco da lista foi atribuído uma probabilidade e um impacto de
       acordo com uma classificação predefinida pela equipe.
   ■   Em grupo juntamos todas as listas e fizemos uma análise circular em relação às
       probabilidades e impacto.
   ■   A lista de riscos foi organizada em ordem decrescente em relação ao impacto e
       probabilidade.
   ■   Por fim, foi feito o Plano de Redução, Supervisão e Gestão do Risco (RSGR), definindo
       para cada risco uma      Estratégia de Redução, um Plano de Contingência e o(s)
       Responsável(eis) pela execução.
11
3.1 Riscos do projeto

       A partir da Análise Circular feita pela equipe foi elaborada a tabela contendo todos os
riscos e sua classificação por área: 1.Projeto, 2.Técnico, 3.Negócio, 4.Comum, 5.Especial.
Abaixo segue a tabela dos riscos gerais.

 N    Risco                                                                1   2   3   4   5

 1    Falta de recursos financeiro                                         x           x

 2    Volume de dados não suportado pelo banco                                 x           x

 3    Treinamento da equipe indisponível                                   x               x

 4    Problemas de segurança do sistema                                        x           x

 5    Falta de pessoal com habilidades requeridas                          x           x

 6    Mudança de Requisitos durante o desenvolvimento                              x   x

 7    Excesso de requisições de páginas ao servidor                            x           x

 8    Falta de tecnologia para desenvolvimento                                 x       x

 9    Atividades mal-distribuídas                                          x           x

 10   Ferramentas de desenvolvimento com recursos limitados                    x           x

 11   Mudança no quadro de pessoal em estágios cruciais                    x           x

 12   Mudanças nas políticas governamentais                                        x       x

                                       Tabela 02: Lista de riscos - área

       A equipe elaborou a tabela 03, com o intuito de facilitar a classificação dos riscos
atribuindo uma probabilidade para o mesmo.

                          CLASSIFICAÇÂO            PROBABILIDADE

                          muito baixa              < 10%

                          baixa                    10% e 25%

                          média                    25% e 50%

                          alta                     50% e 75%

                          muito alta               > 75%

                                 Tabela 03: Classificação dos Riscos
12
3.2 Tabela de risco
         Por motivos de organização do plano de projeto foi feita uma organização da Lista de
riscos de acordo com a probabilidade e impacto de cada risco. Veja na tabela 04.

 Risco                                                           Prob.          Impacto    RSGR

 Falta de recursos financeiro                                     30%       Catastrófico   001

 Volume de dados não suportado pelo banco                         25%       Catastrófico   002

 Treinamento da equipe indisponível                               10%       Catastrófico   003

 Problemas de segurança do sistema                                10%       Catastrófico   004

 Mudança de Requisitos durante o desenvolvimento                  40%           Crítico    005

 Mudança no quadro de pessoal em estágios cruciais                40%           Crítico    006

 Excesso de requisições de páginas ao servidor                    30%           Crítico    007

 Falta de tecnologia para desenvolvimento                         30%           Crítico    008

 Falta de pessoal com habilidades requeridas                      25%           Crítico    009

 Atividades mal-distribuídas                                      25%           Crítico    010

 Ferramentas de desenvolvimento com recursos limitados            20%           Crítico    011

 Mudanças nas políticas governamentais                            50%           Marginal   012

                        Tabela 04: Lista de Riscos – Probabilidade e Impacto.
13
3.3 Redução e Gestão do Risco

       Para o Plano de Redução, Supervisão e Gestão do Risco (RSGR), são descritos a
seguir, uma estratégia de redução com o seu respectivo plano de contingência e a(s) pessoa(s)
responsável(eis).

  Risco: 001                                   Prob: 30%         Impacto: Catastrófico

  Descrição: Falta de recursos financeiro

  Estrategia de redução: Manter uma reserva financeira; Economia em gastos operacionais.

  Plano de contingência: Redução na folha de pagamento; buscar novos investidores;
  migrar para ferramentas de Software Livre.

  Pessoa responsável: Heber Santiago

  Status: Simulação finalizada

  Risco: 002                                   Prob: 25%         Impacto: Catastrófico

  Descrição: Volume de dados não suportado pelo banco

  Estrategia de redução: Gravar no banco de dados apenas informações relevantes.

  Plano de contingência: Expansão ou migração para uma base que comporte grandes
  volumes de dados; Remover informações mais antigas que não seriam mais utilizadas.

  Pessoa responsável: Afrânio Lucas / Ramayana Júnior

  Status: finalizada

  Risco: 003                                   Prob: 10%          Impacto: Catastrófico

  Descrição: Treinamento da equipe indisponível

  Estrategia de redução: Manter contato com as empresas de treinamento.

  Plano de contingência: Buscar outras empresas capacitadas.

  Pessoa responsável: Heber Santiago

  Status: em execução
Risco: 004                                    Prob: 10%            Impacto: Catastrófico      14
Descrição: Problemas de segurança do sistema

Estrategia de redução: Efetuar testes de segurança, se possível com a ajuda de pessoas
especializadas em burlar segurança(harkers).

Plano de contingência: Efetuar mudanças no sistema para correção de falhas, em casos
graves retirar o site do ar.

Pessoa responsável: Alexandre Braga

Status: finalizada

Risco: 005                                      Prob: 40%           Impacto: Crítico

Descrição: Mudança de Requisitos durante o desenvolvimento

Estrategia de redução: Aplicar mais de uma técnica para elicitação de requisitos; Para
cada requisito que for feito a elicitação aplicar verificação e validação para que não haja
inconsistências; especificar em contrato que mudanças nos requisitos acarretarão em
mudança no prazo de entrega e custo do projeto.

Plano de contingência: Redefinir cronograma do projeto incluindo as alterações
solicitadas.

Pessoa responsável: Arlesson Anjos / Manoel Mota

Status: finalizada

Risco: 006                                      Prob: 15%           Impacto: Crítico

Descrição: Mudança no quadro de pessoal em estágios cruciais

Estrategia de redução: Remunerar de forma justa os colaboradores; Reconhecer
desempenho por atividades concluídas no prazo estimado por meio de bonificação;
Promover um bom clima organizacional; conceder benefícios como: auxílio alimentação,
auxílio transporte, plano de saúde, participação nos resultados.

Plano de contingência: contratar substituto a altura ; Rever cronograma; redistribuir
atividades.

Pessoa responsável: Heber Santiago

Status: em execução
Risco: 007                                      Prob: 30%           Impacto: Crítico       15

Descrição: Excesso de requisições de páginas ao servidor

Estrategia de redução: Escolher servidor adequado com base na projeção de utilização
do site.

Plano de contingência: Upgrade ou migração para um servidor que comporte a
quantidade de acessos simultâneos; limitar o número de acessos ao site, por meio de
uma fila virtual de atendimento.

Pessoa responsável: Afrânio Lucas / Ramayana Júnior

Status: finalizada

Risco: 008                                     Prob: 30%           Impacto: Crítico

Descrição: Falta de tecnologia para desenvolvimento

Estrategia de redução: Aplicar investimento em tecnologias alternativas.

Plano de contingência: Adquirir produto tecnológico similar que supra as necessidades do

projeto.

Pessoa responsável: Heber Santiago

Status: finalizada

Risco: 009                                      Prob: 25%           Impacto: Crítica

Descrição: Falta de pessoal com habilidades requeridas

Estrategia de redução: Buscar recrutar profissionais qualificados; aplicar treinamento
interno; Motivar a equipe à participar de workshops.

Plano de contingência: Contratar profissional com a habilidade requerida pelo projeto;
treinar equipe do projeto.

Pessoa responsável: Heber Santiago

Status: finalizada
Risco: 010                                       Prob: 25%          Impacto: Crítico          16

Descrição: Atividades mal-distribuídas

Estrategia de redução: Distribuir as atividades de forma correta, avaliando a experiência e
carga de trabalho atual dos colaboradores.

Plano de contingência: Rever cronograma e redistribuir as atividades.

Pessoa responsável: Heber Santiago

Status: em execução

Risco: 011                                       Prob: 20%          Impacto: Crítico

Descrição: Ferramentas de desenvolvimento com recursos limitados.

Estrategia de redução: Escolher ferramentas confiáveis de desenvolvimento que melhor
atendam às necessidades do projeto; Desenvolver módulos da aplicação que sejam
independentes de bibliotecas ou plugins específicos.

Plano de contingência: Buscar soluções alternativas; Entrar em contato com o fornecedor
solicitando / sugerindo a inclusão do recurso.

Pessoa responsável: Alexandre Braga / Afrânio Lucas / Ramayana Júnior

Status: finalizada

Risco: 012                                       Prob: 15%          Impacto: Crítico

Descrição: Mudanças nas políticas governamentais

Estrategia de redução: Estar atento às mudanças nas políticas governamentais para
caso seja necessário     tratar alguma modificação no projeto, existir tempo hábil para
realizá-las.

Plano de contingência: Garantir que eventuais mudanças nas políticas governamentais
serão implantadas no âmbito do projeto; Rever cronograma incluindo a modificação na
lista de atividades.

Pessoa responsável: Heber Santiago

Status: em execução
4.0 PLANEJAMENTO TEMPORAL                                                                      17

       No Planejamento Temporal são definidas as datas de execução das tarefas assim

como, os responsáveis por cada uma delas através do Diagrama de Gantt elaborado pelo

Gerente do Projeto.

4.1 Conjunto de Tarefas do Projeto

       Como calculado no item 2.3, o esforço estimado para a realização do projeto é de 1060
dias trabalhados. Segue na tabela

Fase                                      %Projeto        Cálculo       Dias trabalhados

Planejamento                                 3%         1060 x 3%              32

Análise de requisitos e modelagem            40%        1060 x 40%             424

Geração de código                            20%        1060 x 20%             212

Testes                                       37%        1060 x 37%             392

                             Resultado                                        1060
                       Tabela 05: Plano temporal das fases do projeto

4.2 Diagrama de Gantt

       Para obter maior detalhamento das etapas de desenvolvimento do sistema, tempo que
cada uma delas irá durar e quais atividades já foram concluídas, utilizou-se o Diagrama de

Gantt que pode ser visto em anexo (Figura 02).
18

5.0 ORGANIZAÇÃO DE PESSOAL

       A equipe é formada por seis componentes, todos devidamente relacionados a
atividades que devem ser executadas para a implementação de um bom projeto. Essa divisão
foi realizada com base na preferência e nos conhecimentos de cada membro da equipe.

5.1 Estrutura da Equipe

   ■   Analista: Planejar, monitorar e administrar projetos de clientes externos, usando
       processos e ferramentas formais para gerir recursos, orçamentos, riscos e mudanças.
       Responsável: Arlesson dos Anjos / Manoel Mota
   ■   Arquiteto de software: Liderar e coordenar as atividades e os artefatos técnicos no
       decorrer do projeto. O arquiteto de software estabelece a estrutura geral de cada visão
       de arquitetura: a decomposição da visão, o agrupamento dos elementos e as interfaces
       entre esses principais agrupamentos. Responsáveis: Afranio Lucas / Ramayana Júnior
   ■   Gerente de projeto: Alocar recursos, ajustar as prioridades, coordenar interações com
       clientes e usuários e geralmente mantém a equipe do projeto concentrada na meta
       certa. O gerente de projeto também estabelece um conjunto de práticas que garantem a
       integridade e a qualidade dos artefatos do projeto. Responsável: Heber Santiago
   ■   Programador: Organizam os papéis envolvidos principalmente no design e
       desenvolvimento de software. Responsável: Alexandre Damasceno
   ■   Testador: Organizam os papéis que lidam com habilidades específicas exclusivas para
       teste. Responsáveis: Manoel Mota / Ramayana Júnior

5.2 - Mecanismo de Comunicação

       A comunicação entre a equipe foi mantida através de reuniões presenciais com menor

frequência e virtuais com maior frequência que ocorreram acompanhando as mudanças e

evoluções do projeto. Virtualmente por meio de Web-Chats e E-mails em grupo (gerencia-de-

projetos---gt4---cmmi-@googlegroups.com).
Também através dos nossos twitters:                                                        19
   ■   Afrânio Lucas: @AfraLucas

   ■   Alexandre Damasceno: @AlexandreBragaD

   ■   Arlesson Anjos: @arlesson_anjos

   ■   Heber Santiago: @heberayres

   ■   Manoel Mota: @motamanoel

   ■   Ramayana Júnior: @ramayanajr

5.3 Uso do Edu-Blog como ferramenta de apoio

       A utilização do Edu-Blog é importante para a orientação das equipes e para

acompanhamento das aulas em geral. Serve como ferramenta de apoio para que as atividades

sejam cumpridas dentro do prazo e com a métrica esperada pelo professor. Através do blog

podemos revisar o conteúdo dado em sala de aula e nos manter informados sobre eventuais

mudanças em datas de atividades e cronograma. Além de auxiliar na comunicação entre os

alunos e o professor, o edu-blog torna-se uma fonte de pesquisa para temas abordados em

aula através dos blogs relacionados.
20

Anexo I

          Figura 01: Diagrama de Classe
Anexo II                                  21

           Figura 02: Diagrama de Gantt

Gt5 - Plano de Projeto

  • 1.
    UNIVERSIDADE FEDERAL DOAMAZONAS INSTITUTO DE COMPUTAÇÃO PLANO DE PROJETO DE SOFTWARE Desenvolvimento de Sistema E-Commerce Equipe: Afranio Lopes Lucas Alexandre Braga Damasceno Arlesson de Souza dos Anjos Heber Santiago Manoel da Silva Mota Ramayana Júnior Professor: Rogerio P. C. do Nascimento Manaus - AM 2011
  • 2.
    Sumário 1.0 INTRODUÇÃO........................................................................................................................ 3 1.1 Âmbitos do Projeto............................................................................................................3 1.2 Funções principais do produto de software........................................................................4 1.3 Requisitos comportamentais ou de performance................................................................6 1.4 Gestão e Restrições Técnicas..............................................................................................6 2.0 ESTIMAÇÃO DO PROJETO.....................................................................................................7 2.1 Dados históricos utilizados para as estimações...................................................................7 2.2 Técnicas de estimação e resultados....................................................................................7 2.2.1 Técnica de estimativa.................................................................................................7 2.3 Resultados......................................................................................................................... 8 2.4 Recursos do projeto...........................................................................................................9 2.4.1 Recursos de Software.................................................................................................9 2.4.2 Recursos de Hardware..............................................................................................10 3.0 ANÁLISE E GESTÃO DE RISCOS..........................................................................................10 3.1 Riscos do projeto.............................................................................................................. 11 3.2 Tabela de risco................................................................................................................. 12 3.3 Redução e Gestão do Risco..............................................................................................13 4.0 PLANEJAMENTO TEMPORAL...............................................................................................17 4.1 Conjunto de Tarefas do Projeto........................................................................................17 4.2 Diagrama de Gantt...........................................................................................................17 5.0 ORGANIZAÇÃO DE PESSOAL...............................................................................................18 5.1 Estrutura da Equipe......................................................................................................... 18 5.2 ­ Mecanismo de Comunicação..........................................................................................18 5.3 Uso do Edu­Blog como ferramenta de apoio....................................................................19 Anexo I....................................................................................................................................... 20 Anexo II...................................................................................................................................... 21
  • 3.
    3 1.0 INTRODUÇÃO Tendo em vista a ampliação do comércio eletrônico nos últimos anos a Empresa decidiu criar um novo E-Commerce para entrar preparada nesse mercado tão promissor. Atualmente a Empresa possui um site de vendas on-line que por ser terceirizado não tem a integração desejada com os sistemas utilizados para controle de todo o processo de venda. Além da maior integração a empresa pretende incluir novas funcionalidades para melhor atender seus clientes. 1.1 Âmbitos do Projeto A Empresa visa desenvolver um novo sistema para: ■ Prover o auto-atendimento virtual que permita fazer solicitações, sem ter a necessidade de deslocamento do mundo virtual para o físico. “O cliente só vai a Loja física se quiser”. ■ Elevar a competitividade da Empresa em relação aos seus concorrentes, oferecendo serviços e valores diferenciados para os clientes. ■ Expandir a atuação do comercio eletrônico na região de Manaus e demais regiões do País. ■ Aproximar o cliente da Empresa. ■ Estabelecer novos critérios de relacionamento com os clientes recorrentes, de acordo com o volume e histórico de compras, regionalidade e hábitos de consumo. ■ Fazer uso das redes sociais e mobile, como recurso de relacionamento com o cliente, na captação de vendas e novos clientes. ■ Ter uma plataforma tecnológica em ambiente distinto para manter o comércio eletrônico, provido por recursos de segurança, administração e medição dos processos virtuais.
  • 4.
    Obter flexibilidade para implantação de estratégias de negócio com margem à 4 escalabilidade e sustentabilidade para o crescimento do negócio virtual. ■ Integrar todos os sistemas da operação física com a plataforma de comércio eletrônico. 1.2 Funções principais do produto de software Após entrevistar todas as pessoas das áreas envolvidas no processo e estudar a documentação dos sistemas existentes foi possível identificar que o novo sistema deve: ■ Permitir que o cliente mantenha seus dados pessoais. ■ Permitir que o cliente recupere sua senha. ■ Permitir que o cliente cadastre uma palavra-chave para auxiliá-lo caso ele esqueça sua senha. ■ Permitir que o cliente modifique a sua senha. ■ Acumular pontos para o cliente a cada compra realizada. ■ Permitir ao cliente visualizar suas últimas compras. ■ Recomendar ao cliente produtos baseado no seu padrão de compras. ■ Permitir ao cliente comparar produtos. ■ Integrar promoções com as redes sociais. ■ Exibir o catálogo de produtos organizados em categorias e subcategorias. ■ Permitir ao cliente selecionar produtos e adicioná-los ao carrinho de compras, através de Drag-and-Drop. ■ Permitir que o cliente escolha mais de um endereço de entrega. ■ Enviar a confirmação do pedido via email. ■ Aceitar as seguintes formas de pagamento: Cartão de Crédito, Débito e Boleto Bancário. ■ Permitir ao cliente cadastrar sua lista de desejos. ■ Permitir aos administradores do site gerenciar os pedidos.
  • 5.
    Gerar relatórios de pedidos. 5 ■ Permitir aos clientes visualizar seus contratos com suas respectivas parcelas dando ao cliente a opção para realizar o pagamento. ■ Permitir que o cliente utilize seus pontos de bônus para obter desconto nas compras. ■ Disponibilizar um chat para atendimento aos clientes. ■ Permitir a venda de recarga de celular. ■ Disponibilizar a lista das assistências técnicas. ■ Permitir ao cliente imprimir a 2ª via de notas fiscais. ■ Permitir ao cliente devolver produtos. ■ Disponibilizar a opção Fale Conosco. ■ Permitir aos clientes enviar sugestões de produtos. ■ Disponibilizar um formulário para pesquisa de satisfação. ■ Disponibilizar página para simulação de pagamento com cartão de Crédito. ■ Disponibilizar um formulário para cadastro de currículos. ■ Permitir cadastrar os dados das lojas físicas do grupo. ■ Permitir que o cliente ao realizar uma compra pelo site opte por retirar o produto em qualquer loja que possua estoque. ■ Permitir que o vendedor realize venda assistida. ■ Permitir a identificação do cliente através do e-mail, código, CPF e CNPJ. ■ Bonificar o cliente em que ele se identificar com o CPF. ■ Enviar e-mail com promoções e orçamentos para os clientes que optarem em receber essas informações. ■ Enviar SMS com promoções e notificações para os clientes. ■ Permitir o cadastro de promoções. ■ Deverá ter uma opção para exibição dos produtos mais vendidos. ■ Enviar notificações ao cliente agradecendo-o por ter se inscrito no site, por ter ido a uma loja e também por ter realizado uma compra. ■ Permitir vendas de produtos para todo Brasil.
  • 6.
    Permitir que o cliente efetue um pedido informado apenas o CPF e o endereço de 6 entrega. ■ Permitir informar para que região os produtos devam ser vendidos. ■ Permitir computar pontos para o vendedor responsável pela venda. 1.3 Requisitos comportamentais ou de performance Após o levantamento das necessidades foi observado em relação aos requisitos comportamentais ou performance que o sistema deve: ■ Possuir uma interface Web. ■ Estar disponível 24 horas por dia e 7 dias por semana, para uso do cliente. Cabendo aos administradores a responsabilidade pela manutenção do sistema e a preocupação com as falhas ou erros da rede elétrica e com os provedores de acesso onde o sistema está hospedado. ■ Ser compatível com diversos sistemas operacionais, principalmente com as diversas distribuições Linux. ■ Funcionar nos navegadores: Internet Explorer e Firefox. 1.4 Gestão e Restrições Técnicas Seguem neste item as restrições para o desenvolvimento do sistema delimitando o escopo em que o sistema deverá ser produzido. ■ O sistema deverá migrar os dados dos clientes do E-Commerce antigo para o novo. ■ O sistema deverá ser construído utilizando JSP e com integrações desenvolvidas usando SAP PI. ■ Falta de experiência prática com as ferramentas e métodos utilizados para o desenvolvimento.
  • 7.
    7 2.0 ESTIMAÇÃO DOPROJETO A estimação do projeto leva em consideração uma série de fatores tais como: número de pessoas envolvidas, complexidade do projeto, material disponível para execução das atividades, conhecimento técnico dos envolvidos, além de outros fatores. As estimativas mostram ao gerente do projeto o que deverá ser feito em cada etapa de desenvolvimento e quanto tempo cada uma delas irá consumir. 2.1 Dados históricos utilizados para as estimações Por se tratar do primeiro projeto em que utilizaremos métricas para estimar o esforço necessário para a produção do software, não temos dados históricos para apresentar. 2.2 Técnicas de estimação e resultados Para estimar o prazo total do projeto, foi utilizada a métrica de Lorenz & Kidd, apresentada pela Lacertae Software. A seguir demonstramos o cálculo realizado e os fatores envolvidos. 2.2.1 Técnica de estimativa Etapas de aplicação da técnica Lorenz & Kidd: 1. Definir o número de classes chave; 2. Encontrar o número de classes de suporte. Para isso temos que classificar o tipo de Interface do Produto e selecionar um valor Multiplicador para as Classes de Suporte; 3. Multiplicar a quantidade de classes-chave pelo Multiplicador para obter uma estimativa do número de classes de suporte; 4. Calcular a quantidade total de Classes, somando o número de Classes-Chave com o número de Classes de Suporte;
  • 8.
    5. Multiplicar aquantidade total de Classes (classes-chave + classes de suporte) pelo 8 “número médio de unidades de trabalho (dias-pessoa) por classe”. Lorenz & Kidd sugere entre 15 e 20 dias-pessoa por classe. Escolher um número entre 15-20 dias- pessoa e justificar a escolha. 6. Determinar a quantidade de esforço estimada; 7. Cálculo do tempo previsto para a elaboração do projeto. A tabela abaixo mostra os fatores de multiplicação para encontrar a quantidade de classes de suporte: Interface Multiplicador Não gráfica 2 Baseada em texto 2,25 GUI 2,5 GUI complexa 3 Tabela 01: Fatores de multiplicação 2.3 Resultados Para utilizar a métrica descrita no item 2.2.1 do diagrama de classes(Figura 01) em anexo. Segue a aplicação do método: 1. Quantidade de classes chaves = 15; 2. Este sistema rodará na WEB. Então, a interface gráfica GUI = 2,5; 3. Classes chaves x multiplicador (15 x 2,5) = 38 classes de suporte; 4. Classes chaves + classes de suporte (15 + 38) = 53 classes projetada para o sistema; 5. Por falta de experiência da equipe em trabalhos do gênero, consideramos o máximo de dias indicado pela métrica (20 dias-pessoa); 6. Calculando a quantidade de esforço estimado, temos: (53 x 20) = 1060 dias de trabalho; 7. Considerando 6 pessoas envolvidas no projeto, temos: 1060 dias ÷ 6 pessoas ≈ 176 (dias / pessoa), o que dividido por 22 (dias úteis / mês) resulta em um tempo total aproximadamente 8 meses.
  • 9.
    2.4 Recursos doprojeto 9 Para que um projeto seja bem elaborado precisamos conhecer os recursos que serão utilizados na produção do mesmo. Os recursos se dividem em: Recursos de Software e Hardware. 2.4.1 Recursos de Software Para o desenvolvimento deste projeto serão utilizadas as seguintes ferramentas de Software: ■ SAP ERP – Sistema integrado de gestão empresarial (ERP). ■ SAP PI - Tecnologia de integração entre plataformas que visa prover um ponto único de integração para todos os sistemas, SAP e não SAP. ■ Oracle - sistema de gerência de banco de dados relacional muito usado em empresas e por grandes sistemas corporativos. ■ ABAP - É uma linguagem de programação de alto nível desenvolvida pela empresa de software SAP. ■ MsProject - utilizado para facilitar a administração do projeto. ■ Microsoft Word - para fazer documentações simples. ■ JavaServer Pages (JSP) - Tecnologia utilizada no desenvolvimento de aplicações para Web, browser de Internet. ■ Mozila Firefox, browser de Internet. ■ Eclipse - software que dá apoio ao desenvolvimento em Linguagem de programação JAVA.
  • 10.
    10 2.4.2 Recursos deHardware Para o desenvolvimento deste projeto serão utilizadas as seguintes ferramentas de Hardware: ■ Computadores Pessoais PC. ■ Projetor para apresentações. ■ Impressora para testes de impressão. ■ Servidor de Desenvolvimento. 3.0 ANÁLISE E GESTÃO DE RISCOS Na fase de Análise e Gestão de Riscos foi feito um brainstorming dos riscos potenciais para o projeto de acordo com as necessidades e restrições de um sistema E-Commerce a partir das especificações da Lacertae Software. ■ Cada membro do grupo identificou uma lista de riscos individualmente ■ Logo após, para cada risco da lista foi atribuído uma probabilidade e um impacto de acordo com uma classificação predefinida pela equipe. ■ Em grupo juntamos todas as listas e fizemos uma análise circular em relação às probabilidades e impacto. ■ A lista de riscos foi organizada em ordem decrescente em relação ao impacto e probabilidade. ■ Por fim, foi feito o Plano de Redução, Supervisão e Gestão do Risco (RSGR), definindo para cada risco uma Estratégia de Redução, um Plano de Contingência e o(s) Responsável(eis) pela execução.
  • 11.
    11 3.1 Riscos doprojeto A partir da Análise Circular feita pela equipe foi elaborada a tabela contendo todos os riscos e sua classificação por área: 1.Projeto, 2.Técnico, 3.Negócio, 4.Comum, 5.Especial. Abaixo segue a tabela dos riscos gerais. N Risco 1 2 3 4 5 1 Falta de recursos financeiro x x 2 Volume de dados não suportado pelo banco x x 3 Treinamento da equipe indisponível x x 4 Problemas de segurança do sistema x x 5 Falta de pessoal com habilidades requeridas x x 6 Mudança de Requisitos durante o desenvolvimento x x 7 Excesso de requisições de páginas ao servidor x x 8 Falta de tecnologia para desenvolvimento x x 9 Atividades mal-distribuídas x x 10 Ferramentas de desenvolvimento com recursos limitados x x 11 Mudança no quadro de pessoal em estágios cruciais x x 12 Mudanças nas políticas governamentais x x Tabela 02: Lista de riscos - área A equipe elaborou a tabela 03, com o intuito de facilitar a classificação dos riscos atribuindo uma probabilidade para o mesmo. CLASSIFICAÇÂO PROBABILIDADE muito baixa < 10% baixa 10% e 25% média 25% e 50% alta 50% e 75% muito alta > 75% Tabela 03: Classificação dos Riscos
  • 12.
    12 3.2 Tabela derisco Por motivos de organização do plano de projeto foi feita uma organização da Lista de riscos de acordo com a probabilidade e impacto de cada risco. Veja na tabela 04. Risco Prob. Impacto RSGR Falta de recursos financeiro 30% Catastrófico 001 Volume de dados não suportado pelo banco 25% Catastrófico 002 Treinamento da equipe indisponível 10% Catastrófico 003 Problemas de segurança do sistema 10% Catastrófico 004 Mudança de Requisitos durante o desenvolvimento 40% Crítico 005 Mudança no quadro de pessoal em estágios cruciais 40% Crítico 006 Excesso de requisições de páginas ao servidor 30% Crítico 007 Falta de tecnologia para desenvolvimento 30% Crítico 008 Falta de pessoal com habilidades requeridas 25% Crítico 009 Atividades mal-distribuídas 25% Crítico 010 Ferramentas de desenvolvimento com recursos limitados 20% Crítico 011 Mudanças nas políticas governamentais 50% Marginal 012 Tabela 04: Lista de Riscos – Probabilidade e Impacto.
  • 13.
    13 3.3 Redução eGestão do Risco Para o Plano de Redução, Supervisão e Gestão do Risco (RSGR), são descritos a seguir, uma estratégia de redução com o seu respectivo plano de contingência e a(s) pessoa(s) responsável(eis). Risco: 001 Prob: 30% Impacto: Catastrófico Descrição: Falta de recursos financeiro Estrategia de redução: Manter uma reserva financeira; Economia em gastos operacionais. Plano de contingência: Redução na folha de pagamento; buscar novos investidores; migrar para ferramentas de Software Livre. Pessoa responsável: Heber Santiago Status: Simulação finalizada Risco: 002 Prob: 25% Impacto: Catastrófico Descrição: Volume de dados não suportado pelo banco Estrategia de redução: Gravar no banco de dados apenas informações relevantes. Plano de contingência: Expansão ou migração para uma base que comporte grandes volumes de dados; Remover informações mais antigas que não seriam mais utilizadas. Pessoa responsável: Afrânio Lucas / Ramayana Júnior Status: finalizada Risco: 003 Prob: 10% Impacto: Catastrófico Descrição: Treinamento da equipe indisponível Estrategia de redução: Manter contato com as empresas de treinamento. Plano de contingência: Buscar outras empresas capacitadas. Pessoa responsável: Heber Santiago Status: em execução
  • 14.
    Risco: 004 Prob: 10% Impacto: Catastrófico 14 Descrição: Problemas de segurança do sistema Estrategia de redução: Efetuar testes de segurança, se possível com a ajuda de pessoas especializadas em burlar segurança(harkers). Plano de contingência: Efetuar mudanças no sistema para correção de falhas, em casos graves retirar o site do ar. Pessoa responsável: Alexandre Braga Status: finalizada Risco: 005 Prob: 40% Impacto: Crítico Descrição: Mudança de Requisitos durante o desenvolvimento Estrategia de redução: Aplicar mais de uma técnica para elicitação de requisitos; Para cada requisito que for feito a elicitação aplicar verificação e validação para que não haja inconsistências; especificar em contrato que mudanças nos requisitos acarretarão em mudança no prazo de entrega e custo do projeto. Plano de contingência: Redefinir cronograma do projeto incluindo as alterações solicitadas. Pessoa responsável: Arlesson Anjos / Manoel Mota Status: finalizada Risco: 006 Prob: 15% Impacto: Crítico Descrição: Mudança no quadro de pessoal em estágios cruciais Estrategia de redução: Remunerar de forma justa os colaboradores; Reconhecer desempenho por atividades concluídas no prazo estimado por meio de bonificação; Promover um bom clima organizacional; conceder benefícios como: auxílio alimentação, auxílio transporte, plano de saúde, participação nos resultados. Plano de contingência: contratar substituto a altura ; Rever cronograma; redistribuir atividades. Pessoa responsável: Heber Santiago Status: em execução
  • 15.
    Risco: 007 Prob: 30% Impacto: Crítico 15 Descrição: Excesso de requisições de páginas ao servidor Estrategia de redução: Escolher servidor adequado com base na projeção de utilização do site. Plano de contingência: Upgrade ou migração para um servidor que comporte a quantidade de acessos simultâneos; limitar o número de acessos ao site, por meio de uma fila virtual de atendimento. Pessoa responsável: Afrânio Lucas / Ramayana Júnior Status: finalizada Risco: 008 Prob: 30% Impacto: Crítico Descrição: Falta de tecnologia para desenvolvimento Estrategia de redução: Aplicar investimento em tecnologias alternativas. Plano de contingência: Adquirir produto tecnológico similar que supra as necessidades do projeto. Pessoa responsável: Heber Santiago Status: finalizada Risco: 009 Prob: 25% Impacto: Crítica Descrição: Falta de pessoal com habilidades requeridas Estrategia de redução: Buscar recrutar profissionais qualificados; aplicar treinamento interno; Motivar a equipe à participar de workshops. Plano de contingência: Contratar profissional com a habilidade requerida pelo projeto; treinar equipe do projeto. Pessoa responsável: Heber Santiago Status: finalizada
  • 16.
    Risco: 010 Prob: 25% Impacto: Crítico 16 Descrição: Atividades mal-distribuídas Estrategia de redução: Distribuir as atividades de forma correta, avaliando a experiência e carga de trabalho atual dos colaboradores. Plano de contingência: Rever cronograma e redistribuir as atividades. Pessoa responsável: Heber Santiago Status: em execução Risco: 011 Prob: 20% Impacto: Crítico Descrição: Ferramentas de desenvolvimento com recursos limitados. Estrategia de redução: Escolher ferramentas confiáveis de desenvolvimento que melhor atendam às necessidades do projeto; Desenvolver módulos da aplicação que sejam independentes de bibliotecas ou plugins específicos. Plano de contingência: Buscar soluções alternativas; Entrar em contato com o fornecedor solicitando / sugerindo a inclusão do recurso. Pessoa responsável: Alexandre Braga / Afrânio Lucas / Ramayana Júnior Status: finalizada Risco: 012 Prob: 15% Impacto: Crítico Descrição: Mudanças nas políticas governamentais Estrategia de redução: Estar atento às mudanças nas políticas governamentais para caso seja necessário tratar alguma modificação no projeto, existir tempo hábil para realizá-las. Plano de contingência: Garantir que eventuais mudanças nas políticas governamentais serão implantadas no âmbito do projeto; Rever cronograma incluindo a modificação na lista de atividades. Pessoa responsável: Heber Santiago Status: em execução
  • 17.
    4.0 PLANEJAMENTO TEMPORAL 17 No Planejamento Temporal são definidas as datas de execução das tarefas assim como, os responsáveis por cada uma delas através do Diagrama de Gantt elaborado pelo Gerente do Projeto. 4.1 Conjunto de Tarefas do Projeto Como calculado no item 2.3, o esforço estimado para a realização do projeto é de 1060 dias trabalhados. Segue na tabela Fase %Projeto Cálculo Dias trabalhados Planejamento 3% 1060 x 3% 32 Análise de requisitos e modelagem 40% 1060 x 40% 424 Geração de código 20% 1060 x 20% 212 Testes 37% 1060 x 37% 392 Resultado 1060 Tabela 05: Plano temporal das fases do projeto 4.2 Diagrama de Gantt Para obter maior detalhamento das etapas de desenvolvimento do sistema, tempo que cada uma delas irá durar e quais atividades já foram concluídas, utilizou-se o Diagrama de Gantt que pode ser visto em anexo (Figura 02).
  • 18.
    18 5.0 ORGANIZAÇÃO DEPESSOAL A equipe é formada por seis componentes, todos devidamente relacionados a atividades que devem ser executadas para a implementação de um bom projeto. Essa divisão foi realizada com base na preferência e nos conhecimentos de cada membro da equipe. 5.1 Estrutura da Equipe ■ Analista: Planejar, monitorar e administrar projetos de clientes externos, usando processos e ferramentas formais para gerir recursos, orçamentos, riscos e mudanças. Responsável: Arlesson dos Anjos / Manoel Mota ■ Arquiteto de software: Liderar e coordenar as atividades e os artefatos técnicos no decorrer do projeto. O arquiteto de software estabelece a estrutura geral de cada visão de arquitetura: a decomposição da visão, o agrupamento dos elementos e as interfaces entre esses principais agrupamentos. Responsáveis: Afranio Lucas / Ramayana Júnior ■ Gerente de projeto: Alocar recursos, ajustar as prioridades, coordenar interações com clientes e usuários e geralmente mantém a equipe do projeto concentrada na meta certa. O gerente de projeto também estabelece um conjunto de práticas que garantem a integridade e a qualidade dos artefatos do projeto. Responsável: Heber Santiago ■ Programador: Organizam os papéis envolvidos principalmente no design e desenvolvimento de software. Responsável: Alexandre Damasceno ■ Testador: Organizam os papéis que lidam com habilidades específicas exclusivas para teste. Responsáveis: Manoel Mota / Ramayana Júnior 5.2 - Mecanismo de Comunicação A comunicação entre a equipe foi mantida através de reuniões presenciais com menor frequência e virtuais com maior frequência que ocorreram acompanhando as mudanças e evoluções do projeto. Virtualmente por meio de Web-Chats e E-mails em grupo (gerencia-de- projetos---gt4---cmmi-@googlegroups.com).
  • 19.
    Também através dosnossos twitters: 19 ■ Afrânio Lucas: @AfraLucas ■ Alexandre Damasceno: @AlexandreBragaD ■ Arlesson Anjos: @arlesson_anjos ■ Heber Santiago: @heberayres ■ Manoel Mota: @motamanoel ■ Ramayana Júnior: @ramayanajr 5.3 Uso do Edu-Blog como ferramenta de apoio A utilização do Edu-Blog é importante para a orientação das equipes e para acompanhamento das aulas em geral. Serve como ferramenta de apoio para que as atividades sejam cumpridas dentro do prazo e com a métrica esperada pelo professor. Através do blog podemos revisar o conteúdo dado em sala de aula e nos manter informados sobre eventuais mudanças em datas de atividades e cronograma. Além de auxiliar na comunicação entre os alunos e o professor, o edu-blog torna-se uma fonte de pesquisa para temas abordados em aula através dos blogs relacionados.
  • 20.
    20 Anexo I Figura 01: Diagrama de Classe
  • 21.
    Anexo II 21 Figura 02: Diagrama de Gantt
