Eduardo Lucena C. de Amorim
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
FERRAMENTAS PARA ANÁLISE DE
RISCO
2
INTRODUÇÃO
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

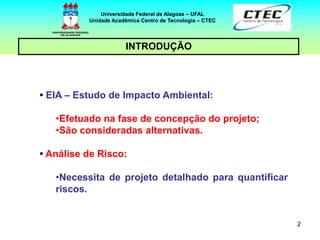

• EIA – Estudo de Impacto Ambiental:
•Efetuado na fase de concepção do projeto;
•São consideradas alternativas.
• Análise de Risco:
•Necessita de projeto detalhado para quantificar
riscos.
3
IDENTIFICAÇÃO DE PERIGOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
• Ponto de partida dos estudos de risco:
•Varredura da instalação (ou processo);
•Identificação de eventos iniciadores de falhas
operacionais.
• Posteriormente, quantifica-se a probabilidade de
ocorrência dos eventos.
4
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

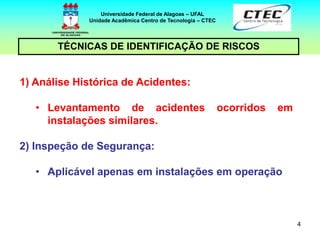

1) Análise Histórica de Acidentes:
• Levantamento de acidentes ocorridos em
instalações similares.
2) Inspeção de Segurança:
• Aplicável apenas em instalações em operação
5
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

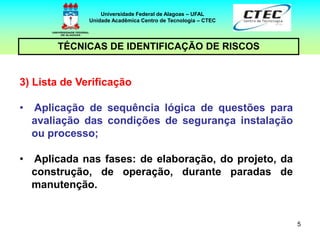

3) Lista de Verificação
• Aplicação de sequência lógica de questões para
avaliação das condições de segurança instalação
ou processo;
• Aplicada nas fases: de elaboração, do projeto, da
construção, de operação, durante paradas de
manutenção.
6
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
4) Método “E se ... ?” (What – If)
• Identificação de eventos indesejados por equipes
de especialistas;
• Análise da variação (incerteza) na saída de um
modelo, de acordo com diferentes fontes de
variação na entrada do modelo;
• A atribuição das saídas pode ser qualitativa ou
quantitativa.
7
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

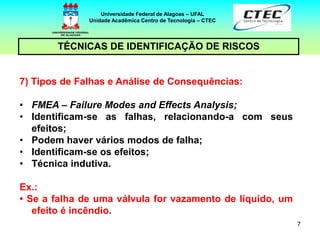

7) Tipos de Falhas e Análise de Consequências:
• FMEA – Failure Modes and Effects Analysis;
• Identificam-se as falhas, relacionando-a com seus
efeitos;
• Podem haver vários modos de falha;
• Identificam-se os efeitos;
• Técnica indutiva.
Ex.:
• Se a falha de uma válvula for vazamento de líquido, um
efeito é incêndio.
8
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

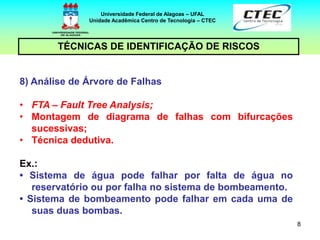

8) Análise de Árvore de Falhas
• FTA – Fault Tree Analysis;
• Montagem de diagrama de falhas com bifurcações
sucessivas;
• Técnica dedutiva.
Ex.:
• Sistema de água pode falhar por falta de água no
reservatório ou por falha no sistema de bombeamento.
• Sistema de bombeamento pode falhar em cada uma de
suas duas bombas.
9
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
8) Análise de Árvore de Falhas
• Permite análise quantitativa
Probabilidade de cada evento, taxa de falha de
componentes.
• Determinação de caminho crítico:
Seqüência de eventos com maior probabilidade de
levar ao evento indesejado (evento topo).
10
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

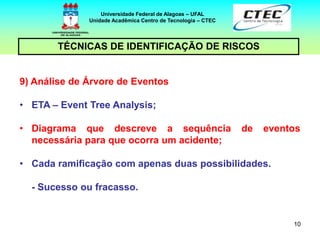

9) Análise de Árvore de Eventos
• ETA – Event Tree Analysis;
• Diagrama que descreve a sequência de eventos
necessária para que ocorra um acidente;
• Cada ramificação com apenas duas possibilidades.
- Sucesso ou fracasso.
11
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

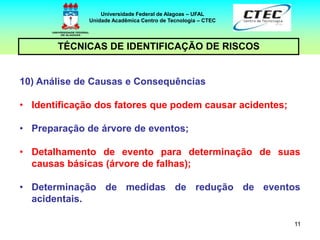

10) Análise de Causas e Consequências
• Identificação dos fatores que podem causar acidentes;
• Preparação de árvore de eventos;
• Detalhamento de evento para determinação de suas
causas básicas (árvore de falhas);
• Determinação de medidas de redução de eventos
acidentais.
12
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

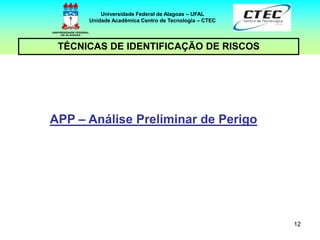

APP – Análise Preliminar de Perigo
13
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

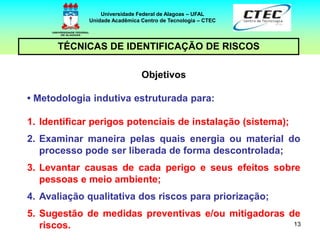

Objetivos
• Metodologia indutiva estruturada para:
1. Identificar perigos potenciais de instalação (sistema);
2. Examinar maneira pelas quais energia ou material do
processo pode ser liberada de forma descontrolada;
3. Levantar causas de cada perigo e seus efeitos sobre
pessoas e meio ambiente;
4. Avaliação qualitativa dos riscos para priorização;
5. Sugestão de medidas preventivas e/ou mitigadoras de
riscos.
14
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
Escopo
• Eventos perigosos cujas causas originam-se da
instalação (ou sistema):
1. Falhas de componentes ou do sistema;
2. Erros operacionais e de manutenção.
• Resultados são qualitativos
1. Não fornecem resultados numéricos.
15
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

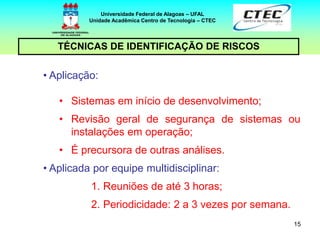

• Aplicação:
• Sistemas em início de desenvolvimento;
• Revisão geral de segurança de sistemas ou
instalações em operação;
• É precursora de outras análises.
• Aplicada por equipe multidisciplinar:
1. Reuniões de até 3 horas;
2. Periodicidade: 2 a 3 vezes por semana.
16
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
INFORMAÇÕES NECESSÁRIAS
17
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

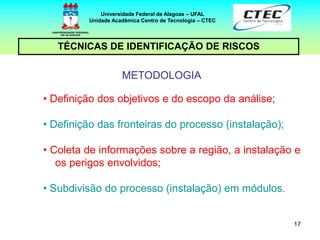

METODOLOGIA
• Definição dos objetivos e do escopo da análise;
• Definição das fronteiras do processo (instalação);
• Coleta de informações sobre a região, a instalação e
os perigos envolvidos;
• Subdivisão do processo (instalação) em módulos.
18
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

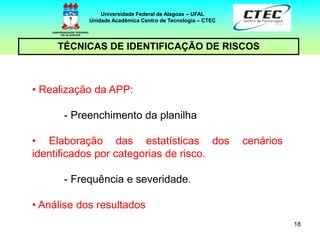

• Realização da APP:
- Preenchimento da planilha
• Elaboração das estatísticas dos cenários
identificados por categorias de risco.
- Frequência e severidade.
• Análise dos resultados
19
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
MODELO DE PLANILHA
20
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
FREQUÊNCIA
21
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

SEVERIDADE
22
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC

MATRIZ DE CLASSIFICAÇÃO
23
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
ESTRUTURA DO RELATÓRIO

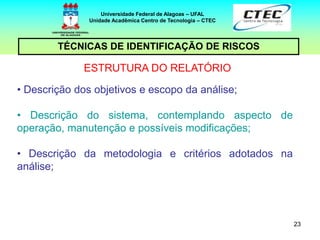

• Descrição dos objetivos e escopo da análise;
• Descrição do sistema, contemplando aspecto de
operação, manutenção e possíveis modificações;
• Descrição da metodologia e critérios adotados na
análise;
24
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
ESTRUTURA DO RELATÓRIO
• Apresentação da Análise Preliminar de Riscos:
1. Modelos de análise
2. Planilhas da APP
3. Estatísticas dos cenários de acidentes
• Conclusões gerais com cenários de risco sério ou crítico
identificados na APP
• Referências bibliográficas
• Anexos:
1. Fluxogramas utilizados na APP
25
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL

Unidade Acadêmica Centro de Tecnologia – CTEC
APLICAÇÃO APR
26
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
27
TÉCNICAS DE IDENTIFICAÇÃO DE RISCOS
Universidade Federal de Alagoas – UFAL
Unidade Acadêmica Centro de Tecnologia – CTEC
