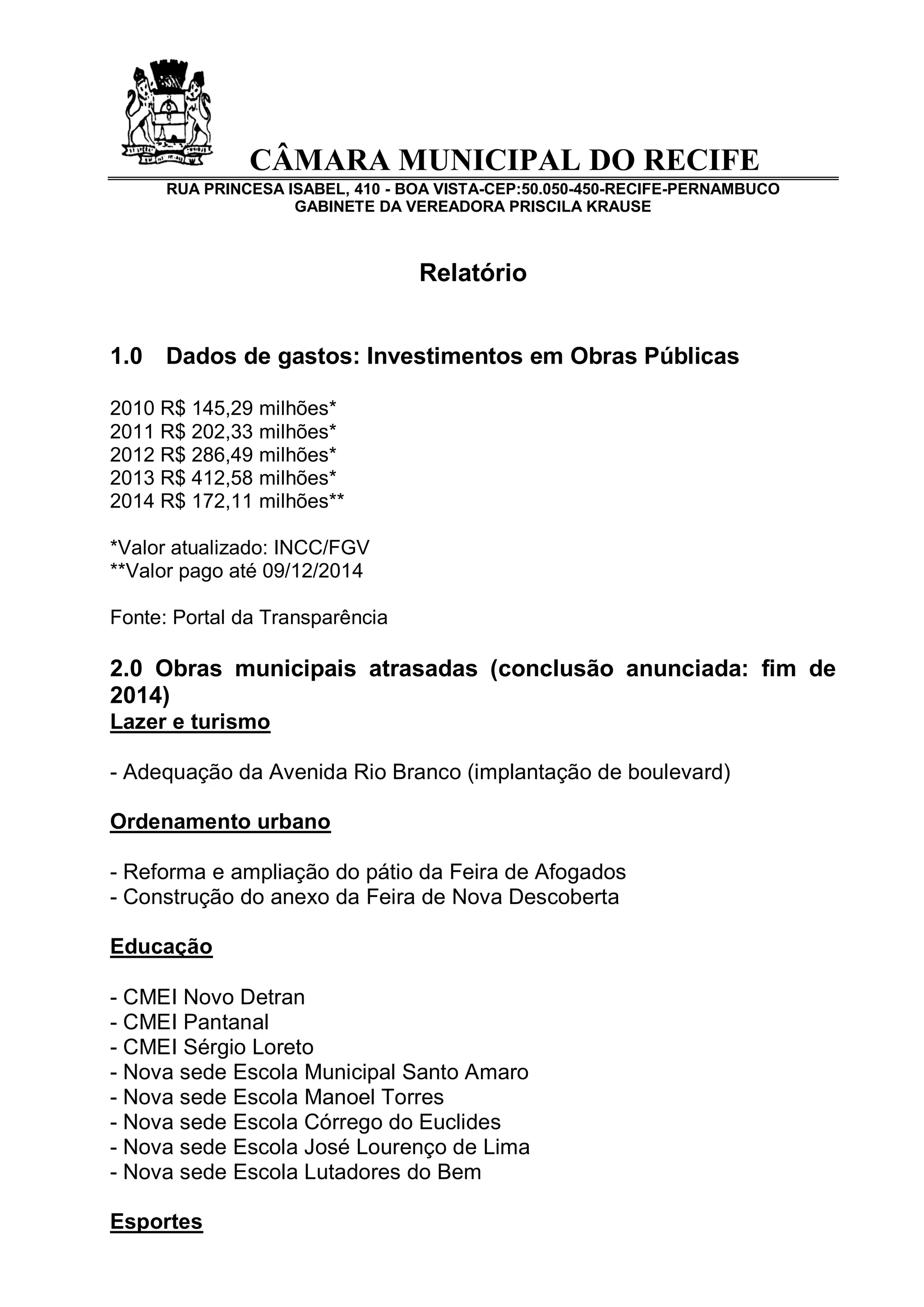

O relatório descreve os gastos com obras públicas em Recife de 2010 a 2014, mostrando um aumento constante. Também lista várias obras municipais atrasadas, incluindo na educação, saúde, mobilidade e segurança, que deveriam ter sido concluídas no final de 2014.
