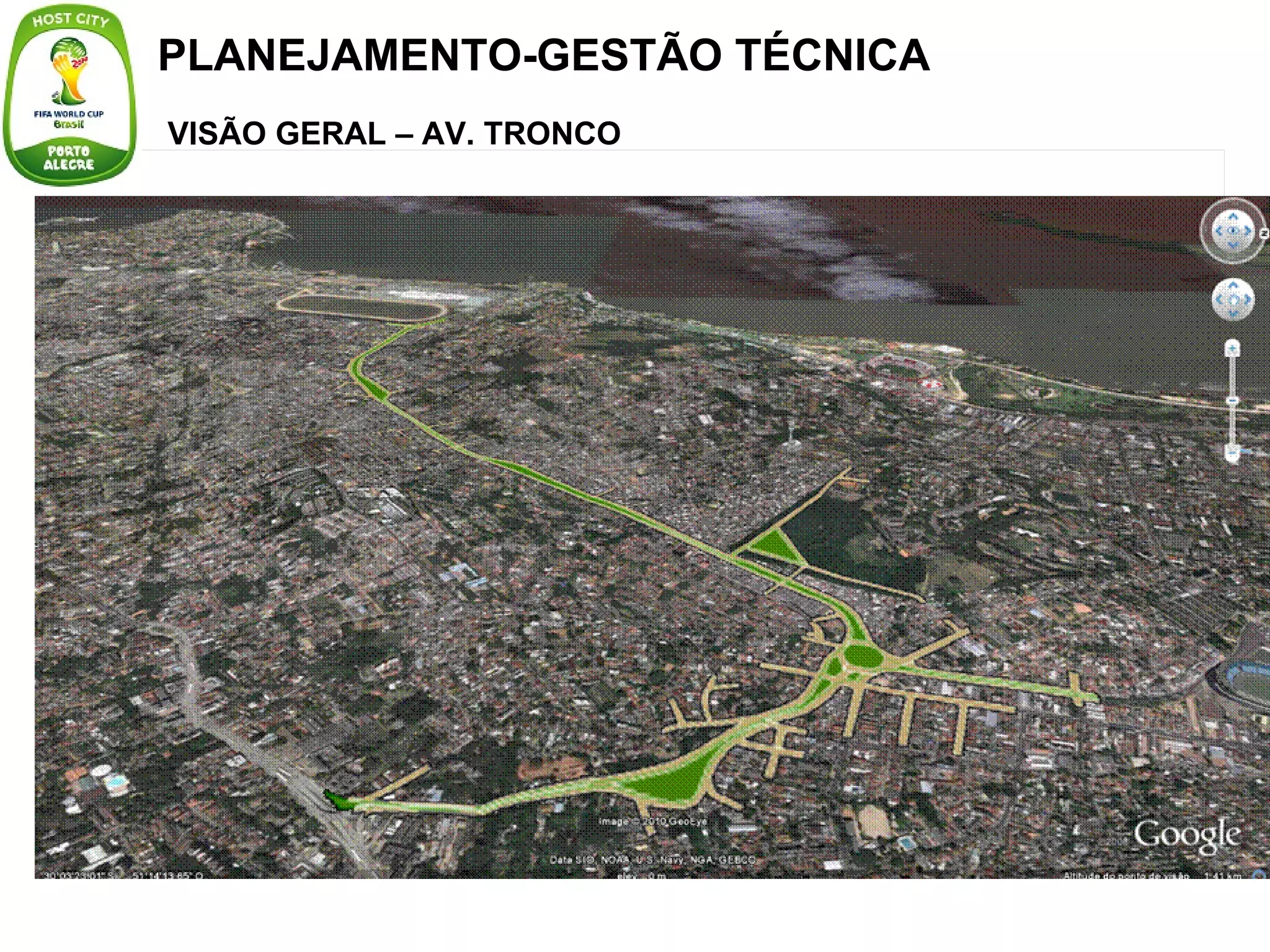

PLANEJAMENTO-GESTÃO TÉCNICA VISÃO GERAL – AV. TRONCO

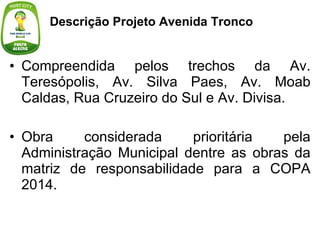

Compreendida pelos trechos da Av. Teresópolis, Av. Silva Paes, Av. Moab Caldas, Rua Cruzeiro do Sul e Av. Divisa. Obra considerada prioritária pela Administração Municipal dentre as obras da matriz de responsabilidade para a COPA 2014. Descrição Projeto Avenida Tronco
Projeto constante na Matriz de Responsabilidade assinada com a Caixa Federal codificada como RS – A.01.1  – Duplicação da Av. Tronco e descrita no Sistema de Acompanhamento de Projetos da SECOPA (SCOPI) como: - Duplicação da Avenida Tronco/Cruzeiro/Divisa/Teresópolis e Implantação de Corredor de Ônibus e de 09 (nove) estações padrão, acrescida de qualificação viária decorrente, tais como: duplicação e alargamento de vias, desde o cruzamento das avenidas Icaraí e Divisa até o cruzamento da Terceira Perimetral e a Avenida Teresópolis,  com extensão de 4,65 km , contando com duas faixas de rolamentos com largura de 7 metros, em cada sentido, ciclovia e amplos passeios arborizados, a largura da avenida é variada, a qual deverá ser implantada em quatro trechos. DESCRIÇÃO PROJETO AVENIDA TRONCO

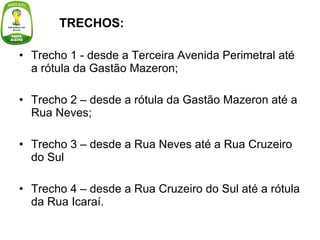

Trecho 1 - desde a Terceira Avenida Perimetral até a rótula da Gastão Mazeron; Trecho 2 – desde a rótula da Gastão Mazeron até a Rua Neves; Trecho 3 – desde a Rua Neves até a Rua Cruzeiro do Sul  Trecho 4 – desde a Rua Cruzeiro do Sul até a rótula da Rua Icaraí. TRECHOS:
Trata-se de um eixo estruturador do sistema viário da cidade, como alternativa de ligação da Zona Sul ao Centro da cidade e como o desvio do tráfego das zonas adjacentes, notadamente nos dias de jogos.  Rota alternativa na ligação da Zona Sul  com a área central e zona norte durante jogos da COPA 2014. Além disso, trata-se de um projeto urbano que objetiva a recuperação urbano-ambiental de ampla área de vulnerabilidade social da cidade, através da construção de edifícios para reassentar a população que hoje ali habita no eixo da via traçada. Projeto Viário e Plano Habitacional (maior desafio) Plano Habitacional –  Qualificação Urbana da região, visando melhoria de vida e resgate dos princípios de urbanidade. JUSTIFICATIVA

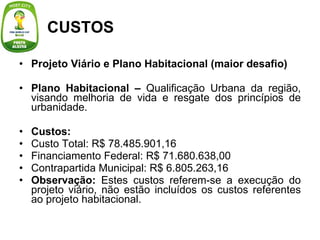

Projeto Viário e Plano Habitacional (maior desafio) Plano Habitacional –  Qualificação Urbana da região, visando melhoria de vida e resgate dos princípios de urbanidade. Custos: Custo Total: R$ 78.485.901,16 Financiamento Federal: R$ 71.680.638,00 Contrapartida Municipal: R$ 6.805.263,16 Observação:  Estes custos referem-se a execução do projeto viário, não estão incluídos os custos referentes ao projeto habitacional. CUSTOS

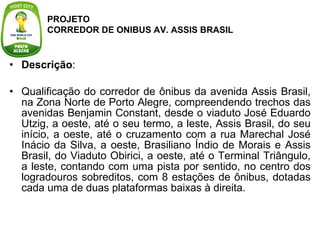

Descrição :  Qualificação do corredor de ônibus da avenida Assis Brasil, na Zona Norte de Porto Alegre, compreendendo trechos das avenidas Benjamin Constant, desde o viaduto José Eduardo Utzig, a oeste, até o seu termo, a leste, Assis Brasil, do seu início, a oeste, até o cruzamento com a rua Marechal José Inácio da Silva, a oeste, Brasiliano Índio de Morais e Assis Brasil, do Viaduto Obirici, a oeste, até o Terminal Triângulo, a leste, contando com uma pista por sentido, no centro dos logradouros sobreditos, com 8 estações de ônibus, dotadas cada uma de duas plataformas baixas à direita. PROJETO  CORREDOR DE ONIBUS AV. ASSIS BRASIL

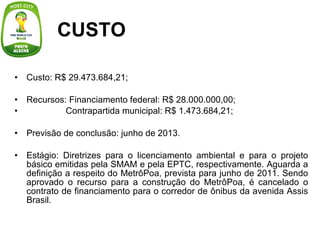

CUSTO Custo: R$ 29.473.684,21;   Recursos: Financiamento federal: R$ 28.000.000,00;                  Contrapartida municipal: R$ 1.473.684,21;   Previsão de conclusão: junho de 2013.   Estágio: Diretrizes para o licenciamento ambiental e para o projeto básico emitidas pela SMAM e pela EPTC, respectivamente. Aguarda a definição a respeito do MetrôPoa, prevista para junho de 2011. Sendo aprovado o recurso para a construção do MetrôPoa, é cancelado o contrato de financiamento para o corredor de ônibus da avenida Assis Brasil.

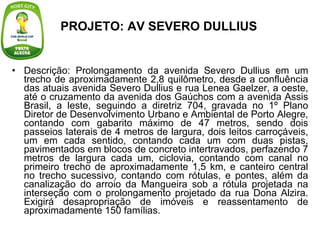

PROJETO: AV SEVERO DULLIUS   Descrição: Prolongamento da avenida Severo Dullius em um trecho de aproximadamente 2,8 quilômetro, desde a confluência das atuais avenida Severo Dullius e rua Lenea Gaelzer, a oeste, até o cruzamento da avenida dos Gaúchos com a avenida Assis Brasil, a leste, seguindo a diretriz 704, gravada no 1º Plano Diretor de Desenvolvimento Urbano e Ambiental de Porto Alegre, contando com gabarito máximo de 47 metros, sendo dois passeios laterais de 4 metros de largura, dois leitos carroçáveis, um em cada sentido, contando cada um com duas pistas, pavimentados em blocos de concreto intertravados, perfazendo 7 metros de largura cada um, ciclovia, contando com canal no primeiro trecho de aproximadamente 1,5 km, e canteiro central no trecho sucessivo, contando com rótulas, e pontes, além da canalização do arroio da Mangueira sob a rótula projetada na interseção com o prolongamento projetado da rua Dona Alzira. Exigirá desapropriação de imóveis e reassentamento de aproximadamente 150 famílias.

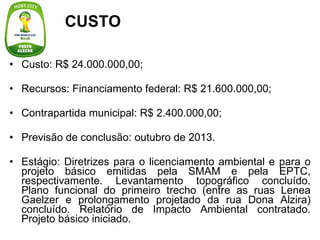

Custo: R$ 24.000.000,00; Recursos: Financiamento federal: R$ 21.600.000,00; Contrapartida municipal: R$ 2.400.000,00; Previsão de conclusão: outubro de 2013. Estágio: Diretrizes para o licenciamento ambiental e para o projeto básico emitidas pela SMAM e pela EPTC, respectivamente. Levantamento topográfico concluído. Plano funcional do primeiro trecho (entre as ruas Lenea Gaelzer e prolongamento projetado da rua Dona Alzira) concluído. Relatório de Impacto Ambiental contratado. Projeto básico iniciado. CUSTO

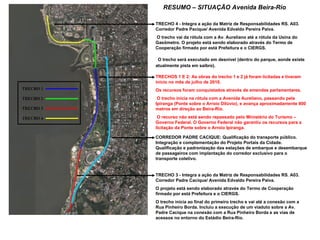

RESUMO – SITUAÇÃO Avenida Beira-Rio TRECHOS 1 E 2: As obras do trecho 1 e 2 já foram licitadas e tiveram início no mês de julho de 2010. Os recursos foram conquistados através de emendas parlamentares. O trecho inicia na rótula com a Avenida Aureliano, passando pela Ipiranga (Ponte sobre o Arroio Dilúvio), e avança aproximadamente 800 metros em direção ao Beira-Rio. O recurso não está sendo repassado pelo Ministério do Turismo – Governo Federal. O Governo Federal não garantiu os recursos para a licitação da Ponte sobre o Arroio Ipiranga. TRECHO 4 - Integra a ação da Matriz de Responsabilidades RS. A03. Corredor Padre Pacique/ Avenida Edvaldo Pereira Paiva. O trecho vai da rótula com a Av. Aureliano até a rótula da Usina do Gasômetro. O projeto está sendo elaborado através do Termo de Cooperação firmado por está Prefeitura e o CIERGS. O trecho será executado em desnível (dentro do parque, aonde existe atualmente pista em saibro). TRECHO 3 - Integra a ação da Matriz de Responsabilidades RS. A03. Corredor Padre Cacique/ Avenida Edvaldo Pereira Paiva.  O projeto está sendo elaborado através do Termo de Cooperação firmado por está Prefeitura e o CIERGS.  O trecho inicia ao final do primeiro trecho e vai até a conexão com a Rua Pinheiro Borda. Incluiu a execução de um viaduto sobre a Av. Padre Cacique na conexão com a Rua Pinheiro Borda e as vias de acessos no entorno do Estádio Beira-Rio. CORREDOR PADRE CACIQUE: Qualificação do transporte público. Integração e complementação do Projeto Portais da Cidade. Qualificação e padronização das estações de embarque e desembarque de passageiros com implantação do corredor exclusivo para o transporte coletivo.

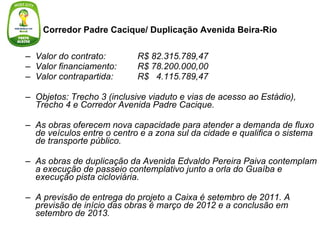

Corredor Padre Cacique/ Duplicação Avenida Beira-Rio Valor do contrato:  R$ 82.315.789,47 Valor financiamento:  R$ 78.200.000,00  Valor contrapartida: R$  4.115.789,47 Objetos: Trecho 3 (inclusive viaduto e vias de acesso ao Estádio), Trecho 4 e Corredor Avenida Padre Cacique. As obras oferecem nova capacidade para atender a demanda de fluxo de veículos entre o centro e a zona sul da cidade e qualifica o sistema de transporte público. As obras de duplicação da Avenida Edvaldo Pereira Paiva contemplam a execução de passeio contemplativo junto a orla do Guaíba e execução pista cicloviária. A previsão de entrega do projeto a Caixa é setembro de 2011. A previsão de início das obras é março de 2012 e a conclusão em setembro de 2013.

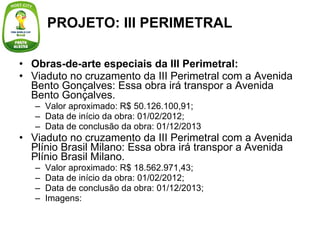

Obras-de-arte especiais da III Perimetral: Viaduto no cruzamento da III Perimetral com a Avenida Bento Gonçalves: Essa obra irá transpor a Avenida Bento Gonçalves. Valor aproximado: R$ 50.126.100,91; Data de início da obra: 01/02/2012; Data de conclusão da obra: 01/12/2013 Viaduto no cruzamento da III Perimetral com a Avenida Plínio Brasil Milano: Essa obra irá transpor a Avenida Plínio Brasil Milano. Valor aproximado: R$ 18.562.971,43; Data de início da obra: 01/02/2012; Data de conclusão da obra: 01/12/2013; Imagens: PROJETO: III PERIMETRAL

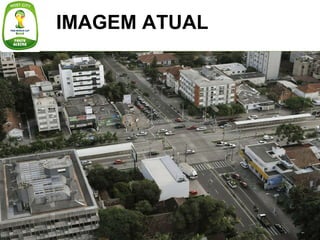

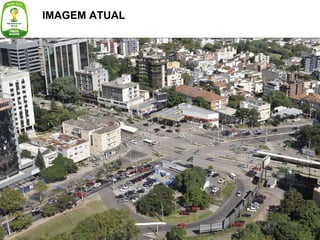

IMAGEM ATUAL

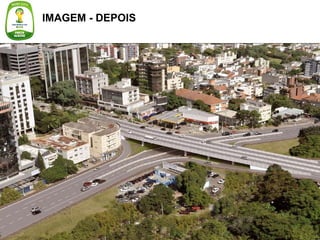

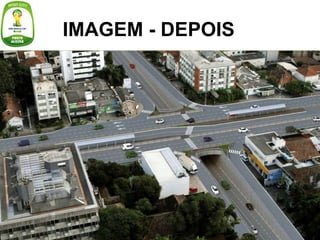

IMAGEM - DEPOIS

Trincheira no cruzamento da III Perimetral com a Rua Anita Garibaldi Essa obra irá transpor a III Perimetral. Valor aproximado: R$ 14.694.641,26; Data de início da obra: 01/02/2012; Data de conclusão da obra: 01/06/2013; Trincheira no cruzamento da III Perimetral com a Avenida Cristóvão Colombo: Essa obra irá transpor a III Perimetral. Valor aproximado: R$ 17.742.313,16; Data de início da obra: 01/02/2012; Data de conclusão da obra: 01/06/2013; Imagens:
IMAGEM ATUAL
IMAGEM - DEPOIS

Trincheira no cruzamento da III Perimetral com a Avenida Farrapos Essa obra irá transpor a Avenida Farrapos - Valor aproximado: R$ 19.273.973,24; - Data de início da obra: 01/02/2012; - Data de conclusão da obra: 01/06/2013; - Imagens:

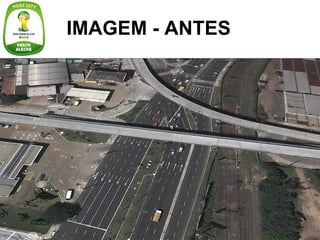

IMAGEM - ANTES
IMAGEM - DEPOIS

O  Projeto do Complexo da Rodoviária de Porto Alegre  é constituído pelas obras de uma elevada (viaduto) sobre a Av. Conceição, no Centro de Porto Alegre, lindeiro à Estação Rodoviária e à Estação Especial Rodoviária (do Sistema de Corredores BRT da Av. Protásio Alves e corredor padrão da Rua Voluntários da Pátria) permitindo a qualificação viária e a urbanização do entorno. PROJETO – COMPLEXO RODOVIÁRIA
Esta obra tem como objetivo, evitar o conflito de veículos provenientes da Rua Conceição (túnel da Conceição e corredores BRT) em relação aos veículos que desejam “sair” da cidade, através da Av. Júlio de Castilhos, com destino via Av. Presidente Castelo Branco (BR-290 – freeway). A alça inicia na Av. Júlio de Castilhos, após a quadra da Rua Cel. Vicente e transpõe a Rua Conceição (Complexo da Rodoviária) em direção à Av. Presidente Castelo Branco, ao lado da instalação predial do Trensurb. O Complexo da Rodoviária compõe a Iª Perimetral, via rápida que circunda o centro histórico e onde se conectam as vias radiais da cidade, entre as quais a avenida Farrapos, que dá acesso ao Aeroporto Internacional Salgado Filho, a avenida Edvaldo Pereira Paiva, que dá acesso ao Estádio Gigante da Beira-Rio, do Sport Club Internacional, e a rua Voluntários da Pátria, que permitirá o franco acesso à Arena do Grêmio Foot-ball Porto Alegrense. VIADUTO

Este terminal deverá receber as linhas do corredor BRT Protásio Alves e linhas do corredor da Rua Voluntários da Pátria com plataforma baixa, oferecendo em um mesmo local, a integração entre esses corredores e a Rodoviária de Porto Alegre, além de entorno. Cabe salientar ainda, que a parada em frente à rodoviária será implantada no canteiro central da via, com acessos subterrâneos ao túnel do TRENSURB e passarela de pedestre. O deslocamento desta estação para o centro do canteiro central eliminará o conflito dos fluxos dos ônibus e demais veículos junto à estação rodoviária, que é formado pelo entrelaçamento do transporte coletivo oriundo do túnel para acessar ao ponto de parada localizado na Estação Rodoviária.  PROJETO: ESTAÇÃO ESPECIAL RODOVIÁRIA

A obra  Projeto Corredor da Rua Voluntários da Pátria , que é constituída pela implantação de faixas exclusivas para ônibus, de estações e paradas de ônibus, qualificação viária com duplicação da via, além de estar dentro do território preferencial estabelecido para planejamento da COPA 2014, integra o “caminho” entre o estádio sede dos jogos (estádio Gigante da Beira Rio) e a arena do Grêmio. O traçado da duplicação da Rua Voluntários da Pátria encontra-se gravado no Plano Diretor da Cidade desde 1959.  A extensão da duplicação será de 3,5 km, com 08 estações, da ponte da BR-448 (próximo a Arena do Grêmio) até a Rodoviária. PROJETO: Corredor da Rua Voluntários da Pátria e Estação São Pedro
Esta obra é considerada prioritária para a COPA 2014 e consta na matriz de responsabilidade com o Governo Federal. Faz parte da Rede Viária Estrutural e Rede de Transporte de Porto Alegre,  qualificando a circulação do transporte coletivo, fornecendo uma opção de rota paralela à rodovia Castelo Branco , em direção ao viário que forma o anel de entorno do Estádio Gigante da Beira-Rio. É também considerada prioritária quanto ao legado, já que acrescenta outra alternativa de corredor de transporte ao sistema viário da região, ampliando a micro e macro acessibilidade, e realizando a recuperação urbano-ambiental de ampla área de vulnerabilidade social. PROJETO: Corredor da Rua Voluntários da Pátria e Estação São Pedro

Descrição: Adequação do corredor exclusivo de ônibus da Avenida Bento Gonçalves ao sistema BRT, no trecho compreendido entre o Terminal Azenha e o Terminal Antônio de Carvalho, numa extensão aproximada de 6,5 km, com previsão de 12 estações de embarque e desembarque. Orçamento R$: 24.210.526,32  Data Inicio: 29/07/2012        Data fim: 05/06/2013 PROJETO: BRT DA AV. BENTO GONÇALVES
Descrição: Adequação do corredor exclusivo de ônibus da Avenida Bento Gonçalves ao sistema BRT, no trecho compreendido entre o Terminal Azenha e o Terminal Antônio de Carvalho, numa extensão aproximada de 6,5 km, com previsão de 12 estações de embarque e desembarque. Orçamento R$: 24.210.526,32 Data inicio: 29/07/2012     Data fim: 05/06/2013     PROJETO: TERMINAL DE ÔNIBUS ANTONIO DE CARVALHO
Descrição: - Adequação do corredor exclusivo de ônibus da Avenida Bento Gonçalves ao sistema BRT, no trecho compreendido entre o Terminal Azenha e o Terminal Antônio de Carvalho, numa extensão aproximada de 6,5 km, com previsão de 12 estações de embarque e desembarque. - Orçamento R$: 24.210.526,32  - Data inicio: 29/07/2012       - Data fim: 05/06/2013  PROJETO:  TERMINAL DE ÔNIBUS DA AZENHA

Obras da Copa 2014

  • 1.
  • 2.
    Compreendida pelos trechosda Av. Teresópolis, Av. Silva Paes, Av. Moab Caldas, Rua Cruzeiro do Sul e Av. Divisa. Obra considerada prioritária pela Administração Municipal dentre as obras da matriz de responsabilidade para a COPA 2014. Descrição Projeto Avenida Tronco
  • 3.
    Projeto constante naMatriz de Responsabilidade assinada com a Caixa Federal codificada como RS – A.01.1 – Duplicação da Av. Tronco e descrita no Sistema de Acompanhamento de Projetos da SECOPA (SCOPI) como: - Duplicação da Avenida Tronco/Cruzeiro/Divisa/Teresópolis e Implantação de Corredor de Ônibus e de 09 (nove) estações padrão, acrescida de qualificação viária decorrente, tais como: duplicação e alargamento de vias, desde o cruzamento das avenidas Icaraí e Divisa até o cruzamento da Terceira Perimetral e a Avenida Teresópolis, com extensão de 4,65 km , contando com duas faixas de rolamentos com largura de 7 metros, em cada sentido, ciclovia e amplos passeios arborizados, a largura da avenida é variada, a qual deverá ser implantada em quatro trechos. DESCRIÇÃO PROJETO AVENIDA TRONCO
  • 4.
    Trecho 1 -desde a Terceira Avenida Perimetral até a rótula da Gastão Mazeron; Trecho 2 – desde a rótula da Gastão Mazeron até a Rua Neves; Trecho 3 – desde a Rua Neves até a Rua Cruzeiro do Sul Trecho 4 – desde a Rua Cruzeiro do Sul até a rótula da Rua Icaraí. TRECHOS:
  • 5.
    Trata-se de umeixo estruturador do sistema viário da cidade, como alternativa de ligação da Zona Sul ao Centro da cidade e como o desvio do tráfego das zonas adjacentes, notadamente nos dias de jogos. Rota alternativa na ligação da Zona Sul com a área central e zona norte durante jogos da COPA 2014. Além disso, trata-se de um projeto urbano que objetiva a recuperação urbano-ambiental de ampla área de vulnerabilidade social da cidade, através da construção de edifícios para reassentar a população que hoje ali habita no eixo da via traçada. Projeto Viário e Plano Habitacional (maior desafio) Plano Habitacional – Qualificação Urbana da região, visando melhoria de vida e resgate dos princípios de urbanidade. JUSTIFICATIVA
  • 6.
    Projeto Viário ePlano Habitacional (maior desafio) Plano Habitacional – Qualificação Urbana da região, visando melhoria de vida e resgate dos princípios de urbanidade. Custos: Custo Total: R$ 78.485.901,16 Financiamento Federal: R$ 71.680.638,00 Contrapartida Municipal: R$ 6.805.263,16 Observação: Estes custos referem-se a execução do projeto viário, não estão incluídos os custos referentes ao projeto habitacional. CUSTOS
  • 7.
    Descrição : Qualificação do corredor de ônibus da avenida Assis Brasil, na Zona Norte de Porto Alegre, compreendendo trechos das avenidas Benjamin Constant, desde o viaduto José Eduardo Utzig, a oeste, até o seu termo, a leste, Assis Brasil, do seu início, a oeste, até o cruzamento com a rua Marechal José Inácio da Silva, a oeste, Brasiliano Índio de Morais e Assis Brasil, do Viaduto Obirici, a oeste, até o Terminal Triângulo, a leste, contando com uma pista por sentido, no centro dos logradouros sobreditos, com 8 estações de ônibus, dotadas cada uma de duas plataformas baixas à direita. PROJETO CORREDOR DE ONIBUS AV. ASSIS BRASIL
  • 8.
    CUSTO Custo: R$29.473.684,21;   Recursos: Financiamento federal: R$ 28.000.000,00;                 Contrapartida municipal: R$ 1.473.684,21;   Previsão de conclusão: junho de 2013.   Estágio: Diretrizes para o licenciamento ambiental e para o projeto básico emitidas pela SMAM e pela EPTC, respectivamente. Aguarda a definição a respeito do MetrôPoa, prevista para junho de 2011. Sendo aprovado o recurso para a construção do MetrôPoa, é cancelado o contrato de financiamento para o corredor de ônibus da avenida Assis Brasil.
  • 9.
    PROJETO: AV SEVERODULLIUS Descrição: Prolongamento da avenida Severo Dullius em um trecho de aproximadamente 2,8 quilômetro, desde a confluência das atuais avenida Severo Dullius e rua Lenea Gaelzer, a oeste, até o cruzamento da avenida dos Gaúchos com a avenida Assis Brasil, a leste, seguindo a diretriz 704, gravada no 1º Plano Diretor de Desenvolvimento Urbano e Ambiental de Porto Alegre, contando com gabarito máximo de 47 metros, sendo dois passeios laterais de 4 metros de largura, dois leitos carroçáveis, um em cada sentido, contando cada um com duas pistas, pavimentados em blocos de concreto intertravados, perfazendo 7 metros de largura cada um, ciclovia, contando com canal no primeiro trecho de aproximadamente 1,5 km, e canteiro central no trecho sucessivo, contando com rótulas, e pontes, além da canalização do arroio da Mangueira sob a rótula projetada na interseção com o prolongamento projetado da rua Dona Alzira. Exigirá desapropriação de imóveis e reassentamento de aproximadamente 150 famílias.
  • 10.
    Custo: R$ 24.000.000,00;Recursos: Financiamento federal: R$ 21.600.000,00; Contrapartida municipal: R$ 2.400.000,00; Previsão de conclusão: outubro de 2013. Estágio: Diretrizes para o licenciamento ambiental e para o projeto básico emitidas pela SMAM e pela EPTC, respectivamente. Levantamento topográfico concluído. Plano funcional do primeiro trecho (entre as ruas Lenea Gaelzer e prolongamento projetado da rua Dona Alzira) concluído. Relatório de Impacto Ambiental contratado. Projeto básico iniciado. CUSTO
  • 11.
    RESUMO – SITUAÇÃOAvenida Beira-Rio TRECHOS 1 E 2: As obras do trecho 1 e 2 já foram licitadas e tiveram início no mês de julho de 2010. Os recursos foram conquistados através de emendas parlamentares. O trecho inicia na rótula com a Avenida Aureliano, passando pela Ipiranga (Ponte sobre o Arroio Dilúvio), e avança aproximadamente 800 metros em direção ao Beira-Rio. O recurso não está sendo repassado pelo Ministério do Turismo – Governo Federal. O Governo Federal não garantiu os recursos para a licitação da Ponte sobre o Arroio Ipiranga. TRECHO 4 - Integra a ação da Matriz de Responsabilidades RS. A03. Corredor Padre Pacique/ Avenida Edvaldo Pereira Paiva. O trecho vai da rótula com a Av. Aureliano até a rótula da Usina do Gasômetro. O projeto está sendo elaborado através do Termo de Cooperação firmado por está Prefeitura e o CIERGS. O trecho será executado em desnível (dentro do parque, aonde existe atualmente pista em saibro). TRECHO 3 - Integra a ação da Matriz de Responsabilidades RS. A03. Corredor Padre Cacique/ Avenida Edvaldo Pereira Paiva. O projeto está sendo elaborado através do Termo de Cooperação firmado por está Prefeitura e o CIERGS. O trecho inicia ao final do primeiro trecho e vai até a conexão com a Rua Pinheiro Borda. Incluiu a execução de um viaduto sobre a Av. Padre Cacique na conexão com a Rua Pinheiro Borda e as vias de acessos no entorno do Estádio Beira-Rio. CORREDOR PADRE CACIQUE: Qualificação do transporte público. Integração e complementação do Projeto Portais da Cidade. Qualificação e padronização das estações de embarque e desembarque de passageiros com implantação do corredor exclusivo para o transporte coletivo.
  • 12.
    Corredor Padre Cacique/Duplicação Avenida Beira-Rio Valor do contrato: R$ 82.315.789,47 Valor financiamento: R$ 78.200.000,00 Valor contrapartida: R$ 4.115.789,47 Objetos: Trecho 3 (inclusive viaduto e vias de acesso ao Estádio), Trecho 4 e Corredor Avenida Padre Cacique. As obras oferecem nova capacidade para atender a demanda de fluxo de veículos entre o centro e a zona sul da cidade e qualifica o sistema de transporte público. As obras de duplicação da Avenida Edvaldo Pereira Paiva contemplam a execução de passeio contemplativo junto a orla do Guaíba e execução pista cicloviária. A previsão de entrega do projeto a Caixa é setembro de 2011. A previsão de início das obras é março de 2012 e a conclusão em setembro de 2013.
  • 13.
    Obras-de-arte especiais daIII Perimetral: Viaduto no cruzamento da III Perimetral com a Avenida Bento Gonçalves: Essa obra irá transpor a Avenida Bento Gonçalves. Valor aproximado: R$ 50.126.100,91; Data de início da obra: 01/02/2012; Data de conclusão da obra: 01/12/2013 Viaduto no cruzamento da III Perimetral com a Avenida Plínio Brasil Milano: Essa obra irá transpor a Avenida Plínio Brasil Milano. Valor aproximado: R$ 18.562.971,43; Data de início da obra: 01/02/2012; Data de conclusão da obra: 01/12/2013; Imagens: PROJETO: III PERIMETRAL
  • 14.
  • 15.
  • 16.
    Trincheira no cruzamentoda III Perimetral com a Rua Anita Garibaldi Essa obra irá transpor a III Perimetral. Valor aproximado: R$ 14.694.641,26; Data de início da obra: 01/02/2012; Data de conclusão da obra: 01/06/2013; Trincheira no cruzamento da III Perimetral com a Avenida Cristóvão Colombo: Essa obra irá transpor a III Perimetral. Valor aproximado: R$ 17.742.313,16; Data de início da obra: 01/02/2012; Data de conclusão da obra: 01/06/2013; Imagens:
  • 17.
  • 18.
  • 19.
    Trincheira no cruzamentoda III Perimetral com a Avenida Farrapos Essa obra irá transpor a Avenida Farrapos - Valor aproximado: R$ 19.273.973,24; - Data de início da obra: 01/02/2012; - Data de conclusão da obra: 01/06/2013; - Imagens:
  • 20.
  • 21.
  • 22.
    O Projetodo Complexo da Rodoviária de Porto Alegre é constituído pelas obras de uma elevada (viaduto) sobre a Av. Conceição, no Centro de Porto Alegre, lindeiro à Estação Rodoviária e à Estação Especial Rodoviária (do Sistema de Corredores BRT da Av. Protásio Alves e corredor padrão da Rua Voluntários da Pátria) permitindo a qualificação viária e a urbanização do entorno. PROJETO – COMPLEXO RODOVIÁRIA
  • 23.
    Esta obra temcomo objetivo, evitar o conflito de veículos provenientes da Rua Conceição (túnel da Conceição e corredores BRT) em relação aos veículos que desejam “sair” da cidade, através da Av. Júlio de Castilhos, com destino via Av. Presidente Castelo Branco (BR-290 – freeway). A alça inicia na Av. Júlio de Castilhos, após a quadra da Rua Cel. Vicente e transpõe a Rua Conceição (Complexo da Rodoviária) em direção à Av. Presidente Castelo Branco, ao lado da instalação predial do Trensurb. O Complexo da Rodoviária compõe a Iª Perimetral, via rápida que circunda o centro histórico e onde se conectam as vias radiais da cidade, entre as quais a avenida Farrapos, que dá acesso ao Aeroporto Internacional Salgado Filho, a avenida Edvaldo Pereira Paiva, que dá acesso ao Estádio Gigante da Beira-Rio, do Sport Club Internacional, e a rua Voluntários da Pátria, que permitirá o franco acesso à Arena do Grêmio Foot-ball Porto Alegrense. VIADUTO
  • 24.
    Este terminal deveráreceber as linhas do corredor BRT Protásio Alves e linhas do corredor da Rua Voluntários da Pátria com plataforma baixa, oferecendo em um mesmo local, a integração entre esses corredores e a Rodoviária de Porto Alegre, além de entorno. Cabe salientar ainda, que a parada em frente à rodoviária será implantada no canteiro central da via, com acessos subterrâneos ao túnel do TRENSURB e passarela de pedestre. O deslocamento desta estação para o centro do canteiro central eliminará o conflito dos fluxos dos ônibus e demais veículos junto à estação rodoviária, que é formado pelo entrelaçamento do transporte coletivo oriundo do túnel para acessar ao ponto de parada localizado na Estação Rodoviária.  PROJETO: ESTAÇÃO ESPECIAL RODOVIÁRIA
  • 25.
    A obra Projeto Corredor da Rua Voluntários da Pátria , que é constituída pela implantação de faixas exclusivas para ônibus, de estações e paradas de ônibus, qualificação viária com duplicação da via, além de estar dentro do território preferencial estabelecido para planejamento da COPA 2014, integra o “caminho” entre o estádio sede dos jogos (estádio Gigante da Beira Rio) e a arena do Grêmio. O traçado da duplicação da Rua Voluntários da Pátria encontra-se gravado no Plano Diretor da Cidade desde 1959. A extensão da duplicação será de 3,5 km, com 08 estações, da ponte da BR-448 (próximo a Arena do Grêmio) até a Rodoviária. PROJETO: Corredor da Rua Voluntários da Pátria e Estação São Pedro
  • 26.
    Esta obra éconsiderada prioritária para a COPA 2014 e consta na matriz de responsabilidade com o Governo Federal. Faz parte da Rede Viária Estrutural e Rede de Transporte de Porto Alegre, qualificando a circulação do transporte coletivo, fornecendo uma opção de rota paralela à rodovia Castelo Branco , em direção ao viário que forma o anel de entorno do Estádio Gigante da Beira-Rio. É também considerada prioritária quanto ao legado, já que acrescenta outra alternativa de corredor de transporte ao sistema viário da região, ampliando a micro e macro acessibilidade, e realizando a recuperação urbano-ambiental de ampla área de vulnerabilidade social. PROJETO: Corredor da Rua Voluntários da Pátria e Estação São Pedro
  • 27.
    Descrição: Adequação docorredor exclusivo de ônibus da Avenida Bento Gonçalves ao sistema BRT, no trecho compreendido entre o Terminal Azenha e o Terminal Antônio de Carvalho, numa extensão aproximada de 6,5 km, com previsão de 12 estações de embarque e desembarque. Orçamento R$: 24.210.526,32 Data Inicio: 29/07/2012       Data fim: 05/06/2013 PROJETO: BRT DA AV. BENTO GONÇALVES
  • 28.
    Descrição: Adequação docorredor exclusivo de ônibus da Avenida Bento Gonçalves ao sistema BRT, no trecho compreendido entre o Terminal Azenha e o Terminal Antônio de Carvalho, numa extensão aproximada de 6,5 km, com previsão de 12 estações de embarque e desembarque. Orçamento R$: 24.210.526,32 Data inicio: 29/07/2012     Data fim: 05/06/2013     PROJETO: TERMINAL DE ÔNIBUS ANTONIO DE CARVALHO
  • 29.
    Descrição: - Adequaçãodo corredor exclusivo de ônibus da Avenida Bento Gonçalves ao sistema BRT, no trecho compreendido entre o Terminal Azenha e o Terminal Antônio de Carvalho, numa extensão aproximada de 6,5 km, com previsão de 12 estações de embarque e desembarque. - Orçamento R$: 24.210.526,32 - Data inicio: 29/07/2012      - Data fim: 05/06/2013 PROJETO: TERMINAL DE ÔNIBUS DA AZENHA
