Diamond Projects
     S.A
                   Projeto:
                    Implantação de PMO
                            em

                          liSARB
                        Guilherme Melo
                        Juliana Chemite
                        Lorena Gomes
                        Paula Hipolito
                        Raoni Meira Grabriel
                        Zeli Rosa

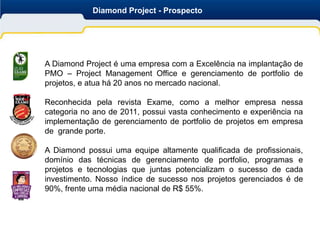

Diamond Project - Prospecto

A Diamond Project é uma empresa com a Excelência na implantação de
PMO – Project Management Office e gerenciamento de portfolio de
projetos, e atua há 20 anos no mercado nacional.

Reconhecida pela revista Exame, como a melhor empresa nessa
categoria no ano de 2011, possui vasta conhecimento e experiência na
implementação de gerenciamento de portfolio de projetos em empresa
de grande porte.

A Diamond possui uma equipe altamente qualificada de profissionais,
domínio das técnicas de gerenciamento de portfolio, programas e
projetos e tecnologias que juntas potencializam o sucesso de cada
investimento. Nosso índice de sucesso nos projetos gerenciados é de
90%, frente uma média nacional de R$ 55%.
Principais Clientes

Como uma das melhores empresas em gerenciamento de portfolio,
programas e projetos, segue abaixo alguns dos nossos cliente:
Diamond Project – Estrutura Organizacional

Guilherme Melo - Diretor Presidente

Juliana Chemite – Diretora Comercial

Lorena Gomes – Diretora de Comunicação

Paula Moraes Hipolito – Diretora de Projetos

Raoni Meira Grabriel – Diretor Operacional

Zeli Rosa – Diretora Financeira
Objetivo

Essa proposta tem como objetivo apresentar um plano de gerenciamento de
portfolio, baseado nos objetivos apresentados pelo Planejamento
Estratégico de Lisarb.

Adicionalmente será apresentado o processo de implantação de PMO.

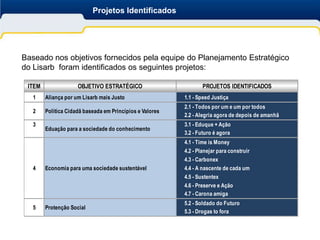

Projetos Identificados

Baseado nos objetivos fornecidos pela equipe do Planejamento Estratégico
do Lisarb foram identificados os seguintes projetos:

 ITEM                OBJETIVO ESTRATÉGICO                         PROJETOS IDENTIFICADOS
   1    Aliança por um Lisarb mais Justo                  1.1 - Speed Justiça
                                                          2.1 - Todos por um e um por todos
   2    Política Cidadã baseada em Princípios e Valores
                                                          2.2 - Alegria agora de depois de amanhã
   3                                                      3.1 - Eduque + Ação
        Eduação para a sociedade do conhecimento
                                                          3.2 - Futuro é agora
                                                          4.1 - Time is Money
                                                          4.2 - Planejar para construir
                                                          4.3 - Carbonex
   4    Economia para uma sociedade sustentável           4.4 - A nascente de cada um
                                                          4.5 - Sustentex
                                                          4.6 - Preserve e Ação
                                                          4.7 - Carona amiga
                                                          5.2 - Soldado do Futuro
   5    Protenção Social
                                                          5.3 - Drogas to fora
Projetos Identificados

ITEM                 OBJETIVO ESTRATÉGICO                   PROJETOS IDENTIFICADOS
                                                     6.1 - Coração Valente
                                                     6.2 - Mente sã coração São
                                                     6.3 - Vida saudável, vida mais longa
                                                     6.4 - Melhor Idade
                                                     6.5 - Fada do Dente
       Qualidade de vida e segurança para todos os   6.6 - Hospital Modelo
 6
       Lisarbeanos                                   6.7 - Sem buracos
                                                     6.8 - Estrada Tranquila
                                                     6.9 - Casa para Todos
                                                     6.10 - Esgoto para Todos
                                                     6.11 - Comida para Todos
                                                     6.12 - Trator amigo
                                                     7.1 - Arco-iris
 7     Cultura e fortalecimento da diversidade       7.2 - Face sem Idade
                                                     7.3 - Vá ao teatro
 8     Política externa para o Seculo 21             8.1 - Conheça o Mundo
 9     Combate a Corrupção                           9.1 - Sol Quadrado
                                                     9.2 - Honestidade Agora e Sempre

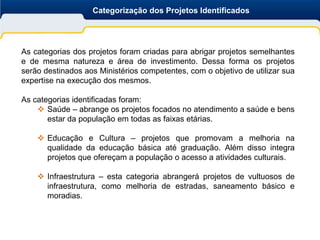

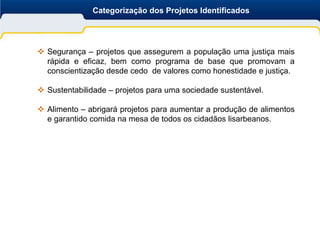

Categorização dos Projetos Identificados

As categorias dos projetos foram criadas para abrigar projetos semelhantes
e de mesma natureza e área de investimento. Dessa forma os projetos
serão destinados aos Ministérios competentes, com o objetivo de utilizar sua
expertise na execução dos mesmos.

As categorias identificadas foram:
     Saúde – abrange os projetos focados no atendimento a saúde e bens
       estar da população em todas as faixas etárias.

     Educação e Cultura – projetos que promovam a melhoria na
      qualidade da educação básica até graduação. Além disso integra
      projetos que ofereçam a população o acesso a atividades culturais.

     Infraestrutura – esta categoria abrangerá projetos de vultuosos de
      infraestrutura, como melhoria de estradas, saneamento básico e
      moradias.
Categorização dos Projetos Identificados

 Segurança – projetos que assegurem a população uma justiça mais
  rápida e eficaz, bem como programa de base que promovam a
  conscientização desde cedo de valores como honestidade e justiça.

 Sustentabilidade – projetos para uma sociedade sustentável.

 Alimento – abrigará projetos para aumentar a produção de alimentos
  e garantido comida na mesa de todos os cidadãos lisarbeanos.

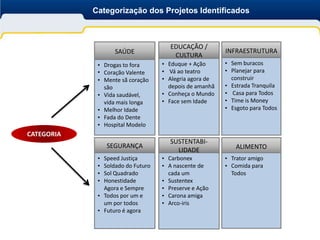

Categorização dos Projetos Identificados

                                      EDUCAÇÃO /
                   SAÚDE                                INFRAESTRUTURA
                                       CULTURA
             • Drogas to fora      • Eduque + Ação      • Sem buracos
             • Coração Valente     • Vá ao teatro       • Planejar para
             • Mente sã coração    • Alegria agora de     construir
               são                   depois de amanhã   • Estrada Tranquila
             • Vida saudável,      • Conheça o Mundo    • Casa para Todos
               vida mais longa     • Face sem Idade     • Time is Money
             • Melhor Idade                             • Esgoto para Todos
             • Fada do Dente
             • Hospital Modelo
CATEGORIA
                                      SUSTENTABI-
                 SEGURANÇA                                 ALIMENTO
                                        LIDADE
             • Speed Justiça       • Carbonex           • Trator amigo
             • Soldado do Futuro   • A nascente de      • Comida para
             • Sol Quadrado          cada um              Todos
             • Honestidade         • Sustentex
               Agora e Sempre      • Preserve e Ação
             • Todos por um e      • Carona amiga
               um por todos        • Arco-iris
             • Futuro é agora

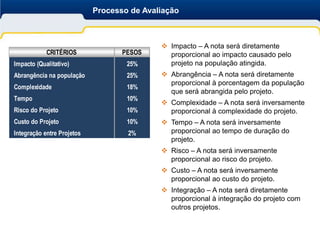

Processo de Avaliação

                                             Impacto – A nota será diretamente
            CRITÉRIOS              PESOS      proporcional ao impacto causado pelo
Impacto (Qualitativo)               25%       projeto na população atingida.
Abrangência na população            25%      Abrangência – A nota será diretamente
                                              proporcional à porcentagem da população
Complexidade                        18%
                                              que será abrangida pelo projeto.
Tempo                               10%
                                             Complexidade – A nota será inversamente
Risco do Projeto                    10%       proporcional à complexidade do projeto.
Custo do Projeto                    10%      Tempo – A nota será inversamente
Integração entre Projetos           2%        proporcional ao tempo de duração do
                                              projeto.
                                             Risco – A nota será inversamente
                                              proporcional ao risco do projeto.
                                             Custo – A nota será inversamente
                                              proporcional ao custo do projeto.
                                             Integração – A nota será diretamente
                                              proporcional à integração do projeto com
                                              outros projetos.
Processo de Seleção

PROJETOS ÁREA DA SAÚDE
Processo de Seleção

PROJETOS ÁREA DA EDUCAÇÃO / CULTURA
Processo de Seleção

PROJETOS ÁREA DA INFRAESTRUTURA
Processo de Seleção

PROJETOS ÁREA DA SEGURANÇA
Processo de Seleção

PROJETOS ÁREA DA SUSTENTABILIDADE
Processo de Seleção

PROJETOS ÁREA DA ALIMENTAÇÃO
Priorização

1 Sustentabilidade Projeto 5 – Carona Amiga NOTA 9,26
2 Educação Projeto 1 – Eduque + Ação NOTA 8,2
3 Educação Projeto 5 – Face sem Idade NOTA 7,86
4 Saúde Projeto 4 – Vida Saudável, Vida mais Longa NOTA 7,6
5 Sustentabilidade Projeto 4 – Preserve e Ação NOTA7,5
6 Infra Projeto 3 – Estrada Tranquila NOTA 7,34
7 Educação Projeto 2 – Vá ao Teatro NOTA 7,1
8 Segurança Projeto 3 – Sol Quadrado NOTA 6,94
9 Infra Projeto 4 – Casa para todos NOTA 6,91
10 Sustentabilidade Projeto 1 – Carbonex NOTA 6,74

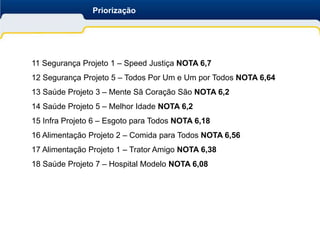

Priorização

11 Segurança Projeto 1 – Speed Justiça NOTA 6,7
12 Segurança Projeto 5 – Todos Por Um e Um por Todos NOTA 6,64
13 Saúde Projeto 3 – Mente Sã Coração São NOTA 6,2
14 Saúde Projeto 5 – Melhor Idade NOTA 6,2
15 Infra Projeto 6 – Esgoto para Todos NOTA 6,18
16 Alimentação Projeto 2 – Comida para Todos NOTA 6,56
17 Alimentação Projeto 1 – Trator Amigo NOTA 6,38
18 Saúde Projeto 7 – Hospital Modelo NOTA 6,08

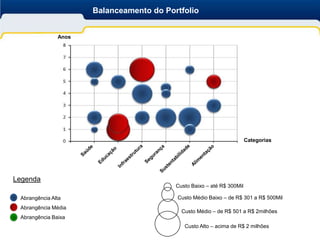

Balanceamento do Portfolio

               Anos

                                                                        Categorias

Legenda
                                          Custo Baixo – até R$ 300Mil

 Abrangência Alta                         Custo Médio Baixo – de R$ 301 a R$ 500Mil
 Abrangência Média
                                            Custo Médio – de R$ 501 a R$ 2milhões
 Abrangência Baixa
                                             Custo Alto – acima de R$ 2 milhões

Nível de Maturidade LISARB – Pesquisa de
                                      Maturidade em Gerenciamento de Projetos

CRITÉRIO DE PONTUAÇÃO ADOTADO PELOS ADMINISTRADORES DO LISARB
QUANDO RESPONDERAM A CADA UMA DAS QUESTÕES:

O  Questão sem marcação (não aplicável)
1  Quase nunca (aplicável para até 10 % dos projetos)
2  Às vezes (aplicável para de 10% a 50% dos projetos)
3  50% das ocasiões (aplicável para 50% dos projetos)
4  A maioria das ocasiões (aplicável para mais de 50% e menos de 80% dos projetos)
5  Em quase todas as ocasiões (aplicável para mais de 80% dos projetos)

                         ASPECTOS DO GERENCIAMENTO DE PROJETOS                                                   AVALIAÇÃO
1. Os projetos têm seus respectivos planos de gerenciamento                                          (1)   (2)      (3)      (4)   (5)
2. São aplicadas as boas práticas de gerenciamento da tríplice restrição de projetos (escopo,        (1)   (2)      (3)      (4)   (5)
tempo, custos), bem como de qualidade, com base no PMI

3.Os projetos têm gerentes e equipes com pelo menos 70 horas/ano de treinamento nas práticas         (1)   (2)      (3)      (4)   (5)
de GP

4. Os projetos seguem uma metodologia formal / unificada de gerenciamento de projetos                (1)   (2)      (3)      (4)   (5)
5. O gerente de projetos participa desde a fase de “originação” do projeto (ex.: desde a avaliação   (1)   (2)      (3)      (4)   (5)
da oportunidade)

Nível de Maturidade LISARB – Pesquisa de
                                         Maturidade em Gerenciamento de Projetos

                                 ASPECTOS DO GERENCIAMENTO DE PROJETOS                                                  AVALIAÇÃO

6. Um plano é desenvolvido para cada projeto pelo gerente e pelo time                                            (1)   (2)   (3)    (4)   (5)

7. Os projetos são monitorados / controlados através de revisões periódicas de seu plano                         (1)   (2)   (3)    (4)   (5)

8. Os projetos têm um patrocinador ciente de suas responsabilidades                                              (1)   (2)   (3)    (4)   (5)

9. Os projetos têm suporte de um grupo experiente nas práticas de GP (um PMO formalmente estabelecido ou         (1)   (2)   (3)    (4)   (5)
não)
10. Os projetos são monitorados por um sistema integrado de controle                                             (1)   (2)   (3)    (4)   (5)

11. Os projetos são suportados por uma estrutura de governança (formalmente estabelecida ou não)                 (1)   (2)   (3)    (4)   (5)

12. Os projetos têm um WBS                                                                                       (1)   (2)   (3)    (4)   (5)
13. A WBS é usada como base para a geração das estimativas do projeto (tempo, custos, riscos, etc.)              (1)   (2)   (3)    (4)   (5)

14. Os projetos são formalmente aprovados através de um Project Charter ou documento equivalente                 (1)   (2)   (3)    (4)   (5)

15. Os projetos têm uma declaração de escopo, ou documento equivalente, aprovado pelo cliente                    (1)   (2)   (3)    (4)   (5)

16. Os projetos tem um controle de mudanças formalmente adotado                                                  (1)   (2)   (3)    (4)   (5)

17. Os cronogramas são gerados a partir da WBS                                                                   (1)   (2)   (3)    (4)   (5)

18. Os projetos são suportados por software de planejamento e controle de atividades e alocação de recursos      (1)   (2)   (3)    (4)   (5)
(ex.: MS Project)

19. A linha de base original de tempo só é alterada em caso de mudanças severas aprovadas pelo cliente           (1)   (2)   (3)    (4)   (5)

20. As estimativas de custos são planejadas pelo gerente do projeto e sua equipe (e não por outro departamento   (1)   (2)   (3)    (4)   (5)
ou mesmo PMO)
Nível de Maturidade LISARB – Pesquisa de
                                              Maturidade em Gerenciamento de Projetos

                                   ASPECTOS DO GERENCIAMENTO DE PROJETOS                                                    AVALIAÇÃO

21. Reservas gerenciais e de contingencia são utilizadas nas estimativas de tempo e custos, e representadas,    (1)   (2)       (3)     (4)   (5)
respectivamente, no cronograma e no orçamento

22. Os projetos têm controle de performance de tempo e de custos baseado nas técnicas de Earned Value           (1)   (2)       (3)     (4)   (5)

23.As alterações nas linhas de base do projeto são aprovadas por um comitê de controle do projeto               (1)   (2)       (3)     (4)   (5)

24. Os projetos têm um plano de qualidade específico                                                            (1)   (2)       (3)     (4)   (5)

25. Os projetos são suportados por procedimentos de garantia da qualidade                                       (1)   (2)       (3)     (4)   (5)

26. Os projetos são suportados por técnicas de controle da qualidade                                            (1)   (2)       (3)     (4)   (5)

27. Os projetos têm uma matriz de responsabilidade                                                              (1)   (2)       (3)     (4)   (5)

28. Reuniões de revisão / acompanhamento são feitas periodicamente com o cliente                                (1)   (2)       (3)     (4)   (5)

29. As reuniões de projetos são documentadas em atas                                                            (1)   (2)       (3)     (4)   (5)

30. Os projetos têm um organograma com pontos focais de atendimento / contato com o cliente                     (1)   (2)       (3)     (4)   (5)

31. Os projetos têm procedimentos de identificação de riscos (ameaças e oportunidade)                           (1)   (2)       (3)     (4)   (5)

32. Os projetos têm procedimentos de qualificação e/ou quantificação dos riscos (ameaças e oportunidades)       (1)   (2)       (3)     (4)   (5)

33. Os projetos têm seus riscos (ameaças e oportunidades) revisados periodicamente.                             (1)   (2)       (3)     (4)   (5)

34. Os projetos com fornecedores externos à organização responsável pelo projeto têm um plano de contratações   (1)   (2)       (3)     (4)   (5)

35. Os fornecedores externos à organização responsável pelo projeto são periodicamente avaliados                (1)   (2)       (3)     (4)   (5)
Nível de Maturidade LISARB – Pesquisa de
                                        Maturidade em Gerenciamento de Projetos

                              ASPECTOS DO GERENCIAMENTO DE PROJETOS                                                  AVALIAÇÃO
36. Os projetos têm gerentes e equipes com pelo menos 35 horas/ano de treinamento nas práticas de soft   (1)   (2)      (3)      (4)   (5)
skills em GP (comunicação, negociação, gestão de conflitos, técnicas de apresentação, etc.)

37. Os gerentes de projeto são periodicamente avaliados ao menos por seus superiores hierárquicos        (1)   (2)      (3)      (4)   (5)
38. Os gerentes de projeto demonstram ter experiência suficiente para exercer suas funções               (1)   (2)      (3)      (4)   (5)
39. Os gerentes de projeto possuem a autoridade suficiente para exercer suas funções                     (1)   (2)      (3)      (4)   (5)
40. Os projetos têm apoio de uma base de conhecimento de práticas de gerenciamento de projetos           (1)   (2)      (3)      (4)   (5)

    Total de pontos: 69

    Classificação do nível de maturidade: Nível 2
     Acima de 160 pontos : Nível 5
     Entre 121 e 160 pontos: Nível 4
     Entre 81 e 120 pontos: Nível 3
     Entre 41 e 80 pontos: Nível 2
     Entre 10 e 41 pontos: Nível 1
Nível de Maturidade LISARB – Pesquisa de
                  Maturidade em Gerenciamento de Projetos

Verifica-se a necessidade de implantação de um PMO, uma unidade
organizacional para centralizar e coordenar o gerenciamento de projetos
(programas e portfólios) de LISARB. Os benefícios da implantação desse
PMO segue abaixo:

 Centro de suporte a projetos
 Disseminador da metodologia de gerenciamento de projetos oferecendo
  direcionamento, orientação e treinamentos aos gerentes de projetos
 Responsável pela garantia de qualidade dos projetos alinhando todos eles
  ao planejamento estratégico de LISARB
 Aumenta a performance e rentabilidade dos projetos

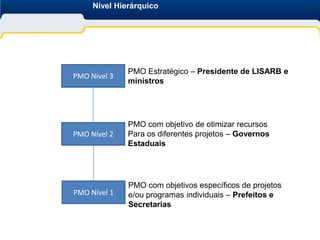

Nível Hierárquico

              PMO Estratégico – Presidente de LISARB e
PMO Nível 3
              ministros

              PMO com objetivo de otimizar recursos
PMO Nível 2   Para os diferentes projetos – Governos
              Estaduais

              PMO com objetivos específicos de projetos
PMO Nível 1   e/ou programas individuais – Prefeitos e
              Secretarias

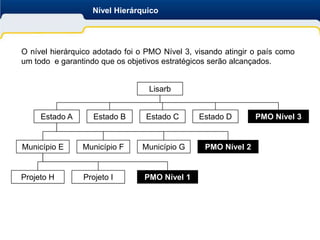

Nível Hierárquico

O nível hierárquico adotado foi o PMO Nível 3, visando atingir o país como
um todo e garantindo que os objetivos estratégicos serão alcançados.

                                  Lisarb

     Estado A      Estado B      Estado C       Estado D       PMO Nível 3

Município E     Município F     Município G      PMO Nível 2

Projeto H       Projeto I        PMO Nível 1

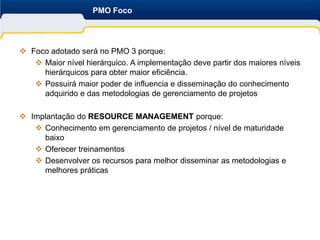

PMO Foco

 Foco adotado será no PMO 3 porque:
    Maior nível hierárquico. A implementação deve partir dos maiores níveis
     hierárquicos para obter maior eficiência.
    Possuirá maior poder de influencia e disseminação do conhecimento
     adquirido e das metodologias de gerenciamento de projetos

 Implantação do RESOURCE MANAGEMENT porque:
    Conhecimento em gerenciamento de projetos / nível de maturidade
     baixo
    Oferecer treinamentos
    Desenvolver os recursos para melhor disseminar as metodologias e
     melhores práticas

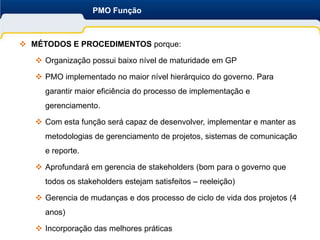

PMO Função

 MÉTODOS E PROCEDIMENTOS porque:

    Organização possui baixo nível de maturidade em GP

    PMO implementado no maior nível hierárquico do governo. Para
     garantir maior eficiência do processo de implementação e
     gerenciamento.

    Com esta função será capaz de desenvolver, implementar e manter as
     metodologias de gerenciamento de projetos, sistemas de comunicação
     e reporte.

    Aprofundará em gerencia de stakeholders (bom para o governo que
     todos os stakeholders estejam satisfeitos – reeleição)

    Gerencia de mudanças e dos processo de ciclo de vida dos projetos (4
     anos)

    Incorporação das melhores práticas

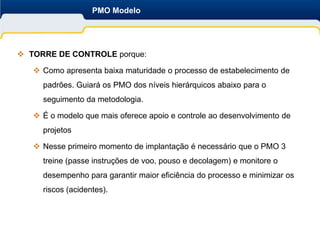

PMO Modelo

 TORRE DE CONTROLE porque:

    Como apresenta baixa maturidade o processo de estabelecimento de
     padrões. Guiará os PMO dos níveis hierárquicos abaixo para o
     seguimento da metodologia.

    É o modelo que mais oferece apoio e controle ao desenvolvimento de
     projetos

    Nesse primeiro momento de implantação é necessário que o PMO 3
     treine (passe instruções de voo, pouso e decolagem) e monitore o
     desempenho para garantir maior eficiência do processo e minimizar os
     riscos (acidentes).
Profissionais Envolvidos

 LISARB
      Presidente (1)
      Ministros (13)
      Governos Estaduais (24)
      Prefeituras (578)
      Secretarias (19)

 Equipe Diamond
      Diretor de Projetos (1)
      Gerente de Projeto (1 para cada 3 projetos)
      Analistas de Projetos (2 para cada projeto)
      Assistentes de Projetos (4 para cada projeto)
      Engenheiros Junior (1 para cada projeto)
      Engenheiros Plenos (2 para cada projeto)
      Engenheiros Sênior (3 para cada projeto)
Profissionais Envolvidos

 Equipe Diamond (continuação)
    Diretor Comercial (1)
    Gerente Comercial (1 para cada 3 projetos)
    Analistas Comerciais (2 para cada projeto)
    Assistentes Comerciais (5 para cada projeto)
    Diretor Financeiro (1 para cada projeto)
    Gerente Financeiro (1 para cada 3 projetos)
    Analistas Financeiro (2 para cada projeto)
    Assistentes Financeiro (3 para cada projeto)
    Diretor de Comunicação (1)
    Gerente de Comunicação (1)
    Analistas de Comunicação (5)
    Designer (3)
    Operadores (500)
    Diretor de RH (1)
    Gerente de RH (1)
    Analistas de RH (3)
    Assistentes de RH (5)
Etapas de Implementação
Métricas de Sucesso

                       Indicadores
                       de Sucesso
                       200 pontos
   Atributos                            Atributos
relacionados a                       relacionados a
Resultados 100                        Pessoas 100
    pontos                               pontos

 Escopo esperado                      Satisfação da
 10 pontos                            população 40 pontos
                                      Impacto na
 Dentro do prazo                      popularidade do
 35 pontos                            presidente 40 pontos
 Dentro do orçamento                  Satisfação da equipe
 35 pontos                            de Projetos 20 pontos
 Qualidade esperada
 20 pontos
Fatores Críticos de Sucesso

 Comprometimento do governo

 Estabelecer objetivos alinhados com as estratégias do governo

 Responsabilidades dos stakeholders bem definidas

 Manter foco nas metas

 Executar projetos conforme prioridade

 Ter infraestrutura, recursos e equipamentos dedicados

 Uma boa comunicação e divulgação das atividades programadas e
   resultados atingidos.

Implantação de PMO em LISARB

  • 1.
    Diamond Projects S.A Projeto: Implantação de PMO em liSARB Guilherme Melo Juliana Chemite Lorena Gomes Paula Hipolito Raoni Meira Grabriel Zeli Rosa
  • 2.
    Diamond Project -Prospecto A Diamond Project é uma empresa com a Excelência na implantação de PMO – Project Management Office e gerenciamento de portfolio de projetos, e atua há 20 anos no mercado nacional. Reconhecida pela revista Exame, como a melhor empresa nessa categoria no ano de 2011, possui vasta conhecimento e experiência na implementação de gerenciamento de portfolio de projetos em empresa de grande porte. A Diamond possui uma equipe altamente qualificada de profissionais, domínio das técnicas de gerenciamento de portfolio, programas e projetos e tecnologias que juntas potencializam o sucesso de cada investimento. Nosso índice de sucesso nos projetos gerenciados é de 90%, frente uma média nacional de R$ 55%.
  • 3.
    Principais Clientes Como umadas melhores empresas em gerenciamento de portfolio, programas e projetos, segue abaixo alguns dos nossos cliente:
  • 4.
    Diamond Project –Estrutura Organizacional Guilherme Melo - Diretor Presidente Juliana Chemite – Diretora Comercial Lorena Gomes – Diretora de Comunicação Paula Moraes Hipolito – Diretora de Projetos Raoni Meira Grabriel – Diretor Operacional Zeli Rosa – Diretora Financeira
  • 5.
    Objetivo Essa proposta temcomo objetivo apresentar um plano de gerenciamento de portfolio, baseado nos objetivos apresentados pelo Planejamento Estratégico de Lisarb. Adicionalmente será apresentado o processo de implantação de PMO.
  • 6.
    Projetos Identificados Baseado nosobjetivos fornecidos pela equipe do Planejamento Estratégico do Lisarb foram identificados os seguintes projetos: ITEM OBJETIVO ESTRATÉGICO PROJETOS IDENTIFICADOS 1 Aliança por um Lisarb mais Justo 1.1 - Speed Justiça 2.1 - Todos por um e um por todos 2 Política Cidadã baseada em Princípios e Valores 2.2 - Alegria agora de depois de amanhã 3 3.1 - Eduque + Ação Eduação para a sociedade do conhecimento 3.2 - Futuro é agora 4.1 - Time is Money 4.2 - Planejar para construir 4.3 - Carbonex 4 Economia para uma sociedade sustentável 4.4 - A nascente de cada um 4.5 - Sustentex 4.6 - Preserve e Ação 4.7 - Carona amiga 5.2 - Soldado do Futuro 5 Protenção Social 5.3 - Drogas to fora
  • 7.
    Projetos Identificados ITEM OBJETIVO ESTRATÉGICO PROJETOS IDENTIFICADOS 6.1 - Coração Valente 6.2 - Mente sã coração São 6.3 - Vida saudável, vida mais longa 6.4 - Melhor Idade 6.5 - Fada do Dente Qualidade de vida e segurança para todos os 6.6 - Hospital Modelo 6 Lisarbeanos 6.7 - Sem buracos 6.8 - Estrada Tranquila 6.9 - Casa para Todos 6.10 - Esgoto para Todos 6.11 - Comida para Todos 6.12 - Trator amigo 7.1 - Arco-iris 7 Cultura e fortalecimento da diversidade 7.2 - Face sem Idade 7.3 - Vá ao teatro 8 Política externa para o Seculo 21 8.1 - Conheça o Mundo 9 Combate a Corrupção 9.1 - Sol Quadrado 9.2 - Honestidade Agora e Sempre
  • 8.
    Categorização dos ProjetosIdentificados As categorias dos projetos foram criadas para abrigar projetos semelhantes e de mesma natureza e área de investimento. Dessa forma os projetos serão destinados aos Ministérios competentes, com o objetivo de utilizar sua expertise na execução dos mesmos. As categorias identificadas foram:  Saúde – abrange os projetos focados no atendimento a saúde e bens estar da população em todas as faixas etárias.  Educação e Cultura – projetos que promovam a melhoria na qualidade da educação básica até graduação. Além disso integra projetos que ofereçam a população o acesso a atividades culturais.  Infraestrutura – esta categoria abrangerá projetos de vultuosos de infraestrutura, como melhoria de estradas, saneamento básico e moradias.
  • 9.
    Categorização dos ProjetosIdentificados  Segurança – projetos que assegurem a população uma justiça mais rápida e eficaz, bem como programa de base que promovam a conscientização desde cedo de valores como honestidade e justiça.  Sustentabilidade – projetos para uma sociedade sustentável.  Alimento – abrigará projetos para aumentar a produção de alimentos e garantido comida na mesa de todos os cidadãos lisarbeanos.
  • 10.
    Categorização dos ProjetosIdentificados EDUCAÇÃO / SAÚDE INFRAESTRUTURA CULTURA • Drogas to fora • Eduque + Ação • Sem buracos • Coração Valente • Vá ao teatro • Planejar para • Mente sã coração • Alegria agora de construir são depois de amanhã • Estrada Tranquila • Vida saudável, • Conheça o Mundo • Casa para Todos vida mais longa • Face sem Idade • Time is Money • Melhor Idade • Esgoto para Todos • Fada do Dente • Hospital Modelo CATEGORIA SUSTENTABI- SEGURANÇA ALIMENTO LIDADE • Speed Justiça • Carbonex • Trator amigo • Soldado do Futuro • A nascente de • Comida para • Sol Quadrado cada um Todos • Honestidade • Sustentex Agora e Sempre • Preserve e Ação • Todos por um e • Carona amiga um por todos • Arco-iris • Futuro é agora
  • 11.
    Processo de Avaliação  Impacto – A nota será diretamente CRITÉRIOS PESOS proporcional ao impacto causado pelo Impacto (Qualitativo) 25% projeto na população atingida. Abrangência na população 25%  Abrangência – A nota será diretamente proporcional à porcentagem da população Complexidade 18% que será abrangida pelo projeto. Tempo 10%  Complexidade – A nota será inversamente Risco do Projeto 10% proporcional à complexidade do projeto. Custo do Projeto 10%  Tempo – A nota será inversamente Integração entre Projetos 2% proporcional ao tempo de duração do projeto.  Risco – A nota será inversamente proporcional ao risco do projeto.  Custo – A nota será inversamente proporcional ao custo do projeto.  Integração – A nota será diretamente proporcional à integração do projeto com outros projetos.
  • 12.
  • 13.
    Processo de Seleção PROJETOSÁREA DA EDUCAÇÃO / CULTURA
  • 14.
    Processo de Seleção PROJETOSÁREA DA INFRAESTRUTURA
  • 15.
    Processo de Seleção PROJETOSÁREA DA SEGURANÇA
  • 16.
    Processo de Seleção PROJETOSÁREA DA SUSTENTABILIDADE
  • 17.
    Processo de Seleção PROJETOSÁREA DA ALIMENTAÇÃO
  • 18.
    Priorização 1 Sustentabilidade Projeto5 – Carona Amiga NOTA 9,26 2 Educação Projeto 1 – Eduque + Ação NOTA 8,2 3 Educação Projeto 5 – Face sem Idade NOTA 7,86 4 Saúde Projeto 4 – Vida Saudável, Vida mais Longa NOTA 7,6 5 Sustentabilidade Projeto 4 – Preserve e Ação NOTA7,5 6 Infra Projeto 3 – Estrada Tranquila NOTA 7,34 7 Educação Projeto 2 – Vá ao Teatro NOTA 7,1 8 Segurança Projeto 3 – Sol Quadrado NOTA 6,94 9 Infra Projeto 4 – Casa para todos NOTA 6,91 10 Sustentabilidade Projeto 1 – Carbonex NOTA 6,74
  • 19.
    Priorização 11 Segurança Projeto1 – Speed Justiça NOTA 6,7 12 Segurança Projeto 5 – Todos Por Um e Um por Todos NOTA 6,64 13 Saúde Projeto 3 – Mente Sã Coração São NOTA 6,2 14 Saúde Projeto 5 – Melhor Idade NOTA 6,2 15 Infra Projeto 6 – Esgoto para Todos NOTA 6,18 16 Alimentação Projeto 2 – Comida para Todos NOTA 6,56 17 Alimentação Projeto 1 – Trator Amigo NOTA 6,38 18 Saúde Projeto 7 – Hospital Modelo NOTA 6,08
  • 20.
    Balanceamento do Portfolio Anos Categorias Legenda Custo Baixo – até R$ 300Mil Abrangência Alta Custo Médio Baixo – de R$ 301 a R$ 500Mil Abrangência Média Custo Médio – de R$ 501 a R$ 2milhões Abrangência Baixa Custo Alto – acima de R$ 2 milhões
  • 21.
    Nível de MaturidadeLISARB – Pesquisa de Maturidade em Gerenciamento de Projetos CRITÉRIO DE PONTUAÇÃO ADOTADO PELOS ADMINISTRADORES DO LISARB QUANDO RESPONDERAM A CADA UMA DAS QUESTÕES: O  Questão sem marcação (não aplicável) 1  Quase nunca (aplicável para até 10 % dos projetos) 2  Às vezes (aplicável para de 10% a 50% dos projetos) 3  50% das ocasiões (aplicável para 50% dos projetos) 4  A maioria das ocasiões (aplicável para mais de 50% e menos de 80% dos projetos) 5  Em quase todas as ocasiões (aplicável para mais de 80% dos projetos) ASPECTOS DO GERENCIAMENTO DE PROJETOS AVALIAÇÃO 1. Os projetos têm seus respectivos planos de gerenciamento (1) (2) (3) (4) (5) 2. São aplicadas as boas práticas de gerenciamento da tríplice restrição de projetos (escopo, (1) (2) (3) (4) (5) tempo, custos), bem como de qualidade, com base no PMI 3.Os projetos têm gerentes e equipes com pelo menos 70 horas/ano de treinamento nas práticas (1) (2) (3) (4) (5) de GP 4. Os projetos seguem uma metodologia formal / unificada de gerenciamento de projetos (1) (2) (3) (4) (5) 5. O gerente de projetos participa desde a fase de “originação” do projeto (ex.: desde a avaliação (1) (2) (3) (4) (5) da oportunidade)
  • 22.
    Nível de MaturidadeLISARB – Pesquisa de Maturidade em Gerenciamento de Projetos ASPECTOS DO GERENCIAMENTO DE PROJETOS AVALIAÇÃO 6. Um plano é desenvolvido para cada projeto pelo gerente e pelo time (1) (2) (3) (4) (5) 7. Os projetos são monitorados / controlados através de revisões periódicas de seu plano (1) (2) (3) (4) (5) 8. Os projetos têm um patrocinador ciente de suas responsabilidades (1) (2) (3) (4) (5) 9. Os projetos têm suporte de um grupo experiente nas práticas de GP (um PMO formalmente estabelecido ou (1) (2) (3) (4) (5) não) 10. Os projetos são monitorados por um sistema integrado de controle (1) (2) (3) (4) (5) 11. Os projetos são suportados por uma estrutura de governança (formalmente estabelecida ou não) (1) (2) (3) (4) (5) 12. Os projetos têm um WBS (1) (2) (3) (4) (5) 13. A WBS é usada como base para a geração das estimativas do projeto (tempo, custos, riscos, etc.) (1) (2) (3) (4) (5) 14. Os projetos são formalmente aprovados através de um Project Charter ou documento equivalente (1) (2) (3) (4) (5) 15. Os projetos têm uma declaração de escopo, ou documento equivalente, aprovado pelo cliente (1) (2) (3) (4) (5) 16. Os projetos tem um controle de mudanças formalmente adotado (1) (2) (3) (4) (5) 17. Os cronogramas são gerados a partir da WBS (1) (2) (3) (4) (5) 18. Os projetos são suportados por software de planejamento e controle de atividades e alocação de recursos (1) (2) (3) (4) (5) (ex.: MS Project) 19. A linha de base original de tempo só é alterada em caso de mudanças severas aprovadas pelo cliente (1) (2) (3) (4) (5) 20. As estimativas de custos são planejadas pelo gerente do projeto e sua equipe (e não por outro departamento (1) (2) (3) (4) (5) ou mesmo PMO)
  • 23.
    Nível de MaturidadeLISARB – Pesquisa de Maturidade em Gerenciamento de Projetos ASPECTOS DO GERENCIAMENTO DE PROJETOS AVALIAÇÃO 21. Reservas gerenciais e de contingencia são utilizadas nas estimativas de tempo e custos, e representadas, (1) (2) (3) (4) (5) respectivamente, no cronograma e no orçamento 22. Os projetos têm controle de performance de tempo e de custos baseado nas técnicas de Earned Value (1) (2) (3) (4) (5) 23.As alterações nas linhas de base do projeto são aprovadas por um comitê de controle do projeto (1) (2) (3) (4) (5) 24. Os projetos têm um plano de qualidade específico (1) (2) (3) (4) (5) 25. Os projetos são suportados por procedimentos de garantia da qualidade (1) (2) (3) (4) (5) 26. Os projetos são suportados por técnicas de controle da qualidade (1) (2) (3) (4) (5) 27. Os projetos têm uma matriz de responsabilidade (1) (2) (3) (4) (5) 28. Reuniões de revisão / acompanhamento são feitas periodicamente com o cliente (1) (2) (3) (4) (5) 29. As reuniões de projetos são documentadas em atas (1) (2) (3) (4) (5) 30. Os projetos têm um organograma com pontos focais de atendimento / contato com o cliente (1) (2) (3) (4) (5) 31. Os projetos têm procedimentos de identificação de riscos (ameaças e oportunidade) (1) (2) (3) (4) (5) 32. Os projetos têm procedimentos de qualificação e/ou quantificação dos riscos (ameaças e oportunidades) (1) (2) (3) (4) (5) 33. Os projetos têm seus riscos (ameaças e oportunidades) revisados periodicamente. (1) (2) (3) (4) (5) 34. Os projetos com fornecedores externos à organização responsável pelo projeto têm um plano de contratações (1) (2) (3) (4) (5) 35. Os fornecedores externos à organização responsável pelo projeto são periodicamente avaliados (1) (2) (3) (4) (5)
  • 24.
    Nível de MaturidadeLISARB – Pesquisa de Maturidade em Gerenciamento de Projetos ASPECTOS DO GERENCIAMENTO DE PROJETOS AVALIAÇÃO 36. Os projetos têm gerentes e equipes com pelo menos 35 horas/ano de treinamento nas práticas de soft (1) (2) (3) (4) (5) skills em GP (comunicação, negociação, gestão de conflitos, técnicas de apresentação, etc.) 37. Os gerentes de projeto são periodicamente avaliados ao menos por seus superiores hierárquicos (1) (2) (3) (4) (5) 38. Os gerentes de projeto demonstram ter experiência suficiente para exercer suas funções (1) (2) (3) (4) (5) 39. Os gerentes de projeto possuem a autoridade suficiente para exercer suas funções (1) (2) (3) (4) (5) 40. Os projetos têm apoio de uma base de conhecimento de práticas de gerenciamento de projetos (1) (2) (3) (4) (5) Total de pontos: 69 Classificação do nível de maturidade: Nível 2  Acima de 160 pontos : Nível 5  Entre 121 e 160 pontos: Nível 4  Entre 81 e 120 pontos: Nível 3  Entre 41 e 80 pontos: Nível 2  Entre 10 e 41 pontos: Nível 1
  • 25.
    Nível de MaturidadeLISARB – Pesquisa de Maturidade em Gerenciamento de Projetos Verifica-se a necessidade de implantação de um PMO, uma unidade organizacional para centralizar e coordenar o gerenciamento de projetos (programas e portfólios) de LISARB. Os benefícios da implantação desse PMO segue abaixo:  Centro de suporte a projetos  Disseminador da metodologia de gerenciamento de projetos oferecendo direcionamento, orientação e treinamentos aos gerentes de projetos  Responsável pela garantia de qualidade dos projetos alinhando todos eles ao planejamento estratégico de LISARB  Aumenta a performance e rentabilidade dos projetos
  • 26.
    Nível Hierárquico PMO Estratégico – Presidente de LISARB e PMO Nível 3 ministros PMO com objetivo de otimizar recursos PMO Nível 2 Para os diferentes projetos – Governos Estaduais PMO com objetivos específicos de projetos PMO Nível 1 e/ou programas individuais – Prefeitos e Secretarias
  • 27.
    Nível Hierárquico O nívelhierárquico adotado foi o PMO Nível 3, visando atingir o país como um todo e garantindo que os objetivos estratégicos serão alcançados. Lisarb Estado A Estado B Estado C Estado D PMO Nível 3 Município E Município F Município G PMO Nível 2 Projeto H Projeto I PMO Nível 1
  • 28.
    PMO Foco  Focoadotado será no PMO 3 porque:  Maior nível hierárquico. A implementação deve partir dos maiores níveis hierárquicos para obter maior eficiência.  Possuirá maior poder de influencia e disseminação do conhecimento adquirido e das metodologias de gerenciamento de projetos  Implantação do RESOURCE MANAGEMENT porque:  Conhecimento em gerenciamento de projetos / nível de maturidade baixo  Oferecer treinamentos  Desenvolver os recursos para melhor disseminar as metodologias e melhores práticas
  • 29.
    PMO Função  MÉTODOSE PROCEDIMENTOS porque:  Organização possui baixo nível de maturidade em GP  PMO implementado no maior nível hierárquico do governo. Para garantir maior eficiência do processo de implementação e gerenciamento.  Com esta função será capaz de desenvolver, implementar e manter as metodologias de gerenciamento de projetos, sistemas de comunicação e reporte.  Aprofundará em gerencia de stakeholders (bom para o governo que todos os stakeholders estejam satisfeitos – reeleição)  Gerencia de mudanças e dos processo de ciclo de vida dos projetos (4 anos)  Incorporação das melhores práticas
  • 30.
    PMO Modelo  TORREDE CONTROLE porque:  Como apresenta baixa maturidade o processo de estabelecimento de padrões. Guiará os PMO dos níveis hierárquicos abaixo para o seguimento da metodologia.  É o modelo que mais oferece apoio e controle ao desenvolvimento de projetos  Nesse primeiro momento de implantação é necessário que o PMO 3 treine (passe instruções de voo, pouso e decolagem) e monitore o desempenho para garantir maior eficiência do processo e minimizar os riscos (acidentes).
  • 31.
    Profissionais Envolvidos  LISARB  Presidente (1)  Ministros (13)  Governos Estaduais (24)  Prefeituras (578)  Secretarias (19)  Equipe Diamond  Diretor de Projetos (1)  Gerente de Projeto (1 para cada 3 projetos)  Analistas de Projetos (2 para cada projeto)  Assistentes de Projetos (4 para cada projeto)  Engenheiros Junior (1 para cada projeto)  Engenheiros Plenos (2 para cada projeto)  Engenheiros Sênior (3 para cada projeto)
  • 32.
    Profissionais Envolvidos  EquipeDiamond (continuação)  Diretor Comercial (1)  Gerente Comercial (1 para cada 3 projetos)  Analistas Comerciais (2 para cada projeto)  Assistentes Comerciais (5 para cada projeto)  Diretor Financeiro (1 para cada projeto)  Gerente Financeiro (1 para cada 3 projetos)  Analistas Financeiro (2 para cada projeto)  Assistentes Financeiro (3 para cada projeto)  Diretor de Comunicação (1)  Gerente de Comunicação (1)  Analistas de Comunicação (5)  Designer (3)  Operadores (500)  Diretor de RH (1)  Gerente de RH (1)  Analistas de RH (3)  Assistentes de RH (5)
  • 33.
  • 34.
    Métricas de Sucesso Indicadores de Sucesso 200 pontos Atributos Atributos relacionados a relacionados a Resultados 100 Pessoas 100 pontos pontos Escopo esperado Satisfação da 10 pontos população 40 pontos Impacto na Dentro do prazo popularidade do 35 pontos presidente 40 pontos Dentro do orçamento Satisfação da equipe 35 pontos de Projetos 20 pontos Qualidade esperada 20 pontos
  • 35.
    Fatores Críticos deSucesso  Comprometimento do governo  Estabelecer objetivos alinhados com as estratégias do governo  Responsabilidades dos stakeholders bem definidas  Manter foco nas metas  Executar projetos conforme prioridade  Ter infraestrutura, recursos e equipamentos dedicados  Uma boa comunicação e divulgação das atividades programadas e resultados atingidos.
