CONFIGURAÇÃO DA SPRINT                 09/05/2011 06:10:14

                                     Formação do Time
             Time             Disponibilidade     Quant. dias    Capacidade em Horas
Developer   1                      100%              10                   50
Developer   2                      100%              10                   50
Developer   3                      100%              10                   50
Developer   4                      100%              10                   50
Developer   5                      100%              10                   50
Developer   6                       0%               10                    0
Developer   7                       0%               10                    0
Developer   8                       0%               10                    0
Developer   9                       0%               10                    0
                         Capacidade do time                              250
                    Quantidade de pessoas no time                          5

              Período da Sprint
        Data Incial              9/5/2011
         Data Final             9/16/2011
Qtde de dias da Sprint              10
            Feriados no Período

              Fator de Foco                    Comprometimento
Amostragem 1                       82%
Amostragem 2                       60%
                                                     70%
Amostragem 3                       72%
        Histórico                  71%

               Velocidade
Amostragem 1                        12
Amostragem 2                        14
Amostragem 3                        17
Amostragem 4                        16
Amostragem 5                        12
    Velocidade Média                14

    Cone da Incerteza           Vel. Mínima       Vel. Máxima
         Sprint 1                    9                 23
         Sprint 2                    11                18
         Sprint 3                    12                16
    A partir da Sprint 4             13                16

      90% de Certeza            Vel. Mínima       Vel. Máxima
 Velocidade provável entre           12                17
CONFIGURAÇÃO DA SPRINT   09/05/2011 06:10:14
CONFIGURAÇÃO DA SPRINT                         09/05/2011 06:10:15

                                          Premissas
Percentual da capacidade do time dedicada ao Backlog Grooming                             10%
Quantidade de horas dedicadas por dia/pessoa nas atividades do projeto                     5

                    Custo do processo em horas (apenas para referência)
Daily meeting                                                                            12.5
Backlog Grooming (5 horas para o time trabalhar)                                         25.0
                                      TOTAL                                              37.5

                                         Capacidade
Capacidade em horas para tarefas planejadas considerando o fator de foco                 178.3
Capacidade em horas para tarefas não planejadas                                           71.7

                Comprometimento do time durante a Reunião de Planejamento
Velocidade comprometida na Reunião de Planejamento                                         30
Quantidade de horas do Sprint Backlog                                                    175.0
Quantidade de valor comprometido na reunião de planejamento                               38.9

                                      Meta de Negócio
SPRINT BACKLOG                                                                                                                09/05/2011 06:10:15

  Potencial                                                                                                                                                                                                                                                  Valocidade
                 Product Backlog Item   Tarefas Pontos Horas                  Relevância [+]            Urgência [+]   Oportunidade [+]   Dinheiro [+]   Complexidade [-]     Tempo [-]      Custo [-]     Risco [-]   Incerteza [-]    Status    Aprovado
Business Value                                                                                                                                                                                                                                                Atingida
     38.9                                          30.0   180.0              Fatores que contribuem para aumentar o valor agregado do ítem                    Fatores que contribuem para diminuir o valor agregado do ítem                                      0.0
     16.2                                           3             Preciso muito e não posso viver sem isso Irrelevante       Não             Não            Anarquia       Muito demorado Muito alto Muito alto Muito alta             Pendente     Não           0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 1
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
     13.0                                           3             Preciso muito e Vivo mau sem isso     Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 2
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
      9.7                                           3             Preciso muito, mas vivo sem isso      Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 3
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
      0.0                                           3             Melhor não fazer isso                 Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 4
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
      0.0                                           3             Melhor não fazer isso                 Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 5
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
      0.0                                           3             Melhor não fazer isso                 Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 6
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
      0.0                                           3             Melhor não fazer isso                 Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 7
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
      0.0                                           3             Melhor não fazer isso                 Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 8
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
      0.0                                           3             Melhor não fazer isso                 Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 9
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente
      0.0                                           3             Melhor não fazer isso                 Irrelevante          Não             Não            Anarquia        Muito demorado   Muito alto   Muito alto   Muito alta      Pendente     Não          0
                                        Tarefa 1          1                                                                                                                                                                            Pendente
                                        Tarefa 2          1                                                                                                                                                                            Pendente
                      Estória 10
                                        Tarefa 3          4 18                                                                                                                                                                         Pendente
                                        Tarefa 4          4                                                                                                                                                                            Pendente
                                        Tarefa 5          8                                                                                                                                                                            Pendente

marcio.sete@challengeit.com.br                                                                                           www.marciosete.com.br                                                                                                                @marciosete
SPRINT BACKLOG           09/05/2011 06:10:15

marcio.sete@challengeit.com.br    www.marciosete.com.br          @marciosete
TABELA                                                                        09/05/2011 06:10:15

                                                       Execução                                                                                         Indicadores
        Dia                                                                                                                                                                INP      Business Value
Data                  Ítens planejados (IP)                 Ítens não planejados (INP)           Ítens removidos        Total   Planejado IP + INP Pendente Tendência
                                                                                                                                                                        Acumulado    Acumulado
         0    Horas            Task ID        BV    Horas              Task ID           BV     Horas         Task ID    0       175.0     175.0    175.0     175.0          0             0
5-Sep    1                                                                                                              0.0      157.5     157.5    175.0    #MACRO?        0.0           0.0
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
 ###    ###                                                                                                             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
                         0.0                  0.0                0.0                                    0.0             ###     #MACRO?     ###    #MACRO?   #MACRO?    #MACRO?       #MACRO?
INDICADORES                                    09/05/2011 06:10:15

                                                    Progresso
Data atual                                                                                9/5/2011
Dia atual da Sprint                                                                           1
Quantidade de dias da Sprint                                                                 10

% de andamento da Sprint                                                                    10%
% de valor entregue                                                                       #MACRO?

Total de horas pendentes na Sprint para conclusão                                         #MACRO?

Total de horas realizadas na Sprint                                                       #MACRO?
Total de horas que deveria ter sido realizadas na sprint até o momento                      17.5
Total de horas que deveria ter sido realizadas na sprint até o momento considerando INP     24.7
% de aproveitamento do time em relação ao planejamento                                    #MACRO?
% de aproveitamento do time em relação a sua capacidade máxima                            #MACRO?

                                              Execução da Sprint
Quantidade de horas não planejadas                                                          0.0
Quantidade total de horas da Sprint (planejados + não planejadas)                          175.0

Quantidade de horas planejadas removidas da Sprint                                          0.0

Total de horas não medidas ou não evidenciadas                                            #MACRO?
Horas não medidas ou não evidenciadas por dia                                             #MACRO?
INDICADORES                                       09/05/2011 06:10:15

                                    Capacidade
Quantidade diária máxima de horas                                         25.0
Quantidade de horas que o time deveria matar por dia                      17.5

                                      Velocidade
Média de horas realizadas por dia                                         ###
Média de horas que deveria ter sido realizada por dia                     17.5
Média de horas que deveria ter sido realizada por dia considerando INP    24.7

                                    Fator de Foco
Fator de foco planejado                                                   70%
Fator de foco real                                                       100%

% da sprint consumida com ítens planejados                               #MACRO?
% da sprint consumida com ítens não planejados                           #MACRO?
% consumido da reserva para ítens não planejados                           0%

                                    Estimativa
Quantidade de horas não planejadas suportadas por esta Sprint             ###
Capacidade máxima da sprint considerando o cenário atual                  ###
SPRINT BURNDOWN    09/05/2011 06:10:15

12

10

                       Total
 8                     Planejado
                       Pendente
                       INP
                       Acumulado
                       IP + INP
                       Tendência
 6

 4

 2

 0
IMPEDIMENTOS                                 09/05/2011 06:10:15

   Descreva os impedimentos vivenciados pelo Time durante esta Sprint.
Ocorrência                               Causa                Efeito      Ação tomada
RETROSPECTIVA                                                    09/05/2011 06:10:15

        O que contribuiu para o sucesso da Sprint que o Scrum Team deveria continuar fazendo?
               Ocorrência                                                                   Ação

         O que contribuiu para o insucesso da Sprint que o Scrum Team deveria parar de fazer?
               Ocorrência                                                                   Ação

O que o Scrum Team percebeu que poderia começar a fazer para que as próximas sprints tenham sucesso?
               Ocorrência                                                                   Ação

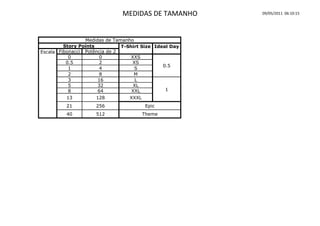

MEDIDAS DE TAMANHO       09/05/2011 06:10:15

                 Medidas de Tamanho
         Story Points          T-Shirt Size Ideal Day
Escala Fibonacci Potência de 2
           0            0          XXS
          0.5           2           XS
                                               0.5
           1            4            S
           2            8           M
           3           16            L
           5           32           XL
           8           64          XXL          1
          13          128         XXXL
         21          256                Epic
         40          512              Theme
CONFIGURAÇÃO DE VALOR                                                             09/05/2011 06:10:15

           Fatores que contribuem para aumentar o valor agregado do ítem                      Fatores que contribuem para diminuir o valor agregado do ítem
                      Relevância                     Urgência      Oportunidade      Complexidade         Tempo               Custo          Risco        Incerteza
Preciso muito e não posso viver sem isso    100 Muito alta 5 Sim              1.1   Anarquia     5 Muito demorado 5 Muito alto 5 Muito alto 5 Muito alta              5
Preciso muito e Vivo mau sem isso            80 Alta           4 Não          0.9   Caos         4 Demorado           4 Alto          4 Alto         4 Alta           4
Preciso muito, mas vivo sem isso             60 Média          3                    Complexo     3 Médio              3 Médio         3 Médio        3 Média          3
Seria legal se tivesse                       40 Baixa          2                    Complicado 2 Rápido               2 Baixo         2 Baixo        2 Baixa          2
Não faz muita diferença                      20 Irrelevante 1                       Simples      1 Muito rápido       1 Irrelevante 1 Irrelevante 1 Irrelevante       1
Melhor não fazer isso                         0
SOBRE O AUTOR                       09/05/2011 06:10:15

Márcio Sete
@marciosete
www.marciosete.com.br
marcio.sete@challengeit.com.br                    Visual Studio ALM

                      Consultor em ALM e processos ágeis de
                          desenvolvimento de software

    Colaboração e Revisão
    Thiago Bernabé
    thiago.bernabe@gmail.com
EXCLUSÃO DE GARANTIA

Essa planilha está sendo distribuída sem custo, na esperança que será útil, portanto SEM QUALQUER GARANTIA.
Use por sua conta e risco.
O autor não garante a integridade ou exatidão das informações fornecidas na planilha.
Ele é fornecida "COMO ESTÁ“ SEM GARANTIA DE QUALQUER TIPO, EXPRESSA OU IMPLÍCITA, INCLUINDO,
MAS NÃO SE LIMITANDO ÀS GARANTIAS DE COMERCIALIZAÇÃO E ADEQUAÇÃO PARA UMA DETERMINADA FINALIDADE.
É SEU O RISCO TOTAL COM A QUALIDADE DA PLANILHA. SE A PLANILHA APRESENTAR DEFEITOS,
VOCÊ ASSUME O CUSTO DE TODOS OS SERVIÇOS, REPAROS E CORREÇÕES.
EM HIPÓTESE ALGUMA A NÃO SER EXIGIDA POR LEI OU ACORDO ESCRITO O AUTOR, SERÁ RESPONSÁVEL POR DANOS,
INCLUINDO QUAISQUER DANOS GERAIS, ESPECIAIS, FORTUITOS OU DECORRENTES DO USO OU IMPOSSIBILIDADE
DE USO DA PLANILHA (INCLUINDO, MAS NÃO LIMITANDO A, PERDA DE DADOS OU DADOS INCORRETOS OU PERDAS
SOFRIDAS POR VOCÊ OU TERCEIROS OU UMA FALHA NAS FÓRMULAS DA PLANILHA), MESMO QUE O AUTOR TENHA
SIDO AVISADO DA POSSIBILIDADE DE TAIS DANOS.

Planilha Ágil

  • 1.
    CONFIGURAÇÃO DA SPRINT 09/05/2011 06:10:14 Formação do Time Time Disponibilidade Quant. dias Capacidade em Horas Developer 1 100% 10 50 Developer 2 100% 10 50 Developer 3 100% 10 50 Developer 4 100% 10 50 Developer 5 100% 10 50 Developer 6 0% 10 0 Developer 7 0% 10 0 Developer 8 0% 10 0 Developer 9 0% 10 0 Capacidade do time 250 Quantidade de pessoas no time 5 Período da Sprint Data Incial 9/5/2011 Data Final 9/16/2011 Qtde de dias da Sprint 10 Feriados no Período Fator de Foco Comprometimento Amostragem 1 82% Amostragem 2 60% 70% Amostragem 3 72% Histórico 71% Velocidade Amostragem 1 12 Amostragem 2 14 Amostragem 3 17 Amostragem 4 16 Amostragem 5 12 Velocidade Média 14 Cone da Incerteza Vel. Mínima Vel. Máxima Sprint 1 9 23 Sprint 2 11 18 Sprint 3 12 16 A partir da Sprint 4 13 16 90% de Certeza Vel. Mínima Vel. Máxima Velocidade provável entre 12 17
  • 2.
    CONFIGURAÇÃO DA SPRINT 09/05/2011 06:10:14
  • 3.
    CONFIGURAÇÃO DA SPRINT 09/05/2011 06:10:15 Premissas Percentual da capacidade do time dedicada ao Backlog Grooming 10% Quantidade de horas dedicadas por dia/pessoa nas atividades do projeto 5 Custo do processo em horas (apenas para referência) Daily meeting 12.5 Backlog Grooming (5 horas para o time trabalhar) 25.0 TOTAL 37.5 Capacidade Capacidade em horas para tarefas planejadas considerando o fator de foco 178.3 Capacidade em horas para tarefas não planejadas 71.7 Comprometimento do time durante a Reunião de Planejamento Velocidade comprometida na Reunião de Planejamento 30 Quantidade de horas do Sprint Backlog 175.0 Quantidade de valor comprometido na reunião de planejamento 38.9 Meta de Negócio
  • 4.
    SPRINT BACKLOG 09/05/2011 06:10:15 Potencial Valocidade Product Backlog Item Tarefas Pontos Horas Relevância [+] Urgência [+] Oportunidade [+] Dinheiro [+] Complexidade [-] Tempo [-] Custo [-] Risco [-] Incerteza [-] Status Aprovado Business Value Atingida 38.9 30.0 180.0 Fatores que contribuem para aumentar o valor agregado do ítem Fatores que contribuem para diminuir o valor agregado do ítem 0.0 16.2 3 Preciso muito e não posso viver sem isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 1 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 13.0 3 Preciso muito e Vivo mau sem isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 2 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 9.7 3 Preciso muito, mas vivo sem isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 3 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 0.0 3 Melhor não fazer isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 4 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 0.0 3 Melhor não fazer isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 5 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 0.0 3 Melhor não fazer isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 6 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 0.0 3 Melhor não fazer isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 7 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 0.0 3 Melhor não fazer isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 8 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 0.0 3 Melhor não fazer isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 9 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente 0.0 3 Melhor não fazer isso Irrelevante Não Não Anarquia Muito demorado Muito alto Muito alto Muito alta Pendente Não 0 Tarefa 1 1 Pendente Tarefa 2 1 Pendente Estória 10 Tarefa 3 4 18 Pendente Tarefa 4 4 Pendente Tarefa 5 8 Pendente marcio.sete@challengeit.com.br www.marciosete.com.br @marciosete
  • 5.
    SPRINT BACKLOG 09/05/2011 06:10:15 marcio.sete@challengeit.com.br www.marciosete.com.br @marciosete
  • 6.
    TABELA 09/05/2011 06:10:15 Execução Indicadores Dia INP Business Value Data Ítens planejados (IP) Ítens não planejados (INP) Ítens removidos Total Planejado IP + INP Pendente Tendência Acumulado Acumulado 0 Horas Task ID BV Horas Task ID BV Horas Task ID 0 175.0 175.0 175.0 175.0 0 0 5-Sep 1 0.0 157.5 157.5 175.0 #MACRO? 0.0 0.0 ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? ### ### ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO? 0.0 0.0 0.0 0.0 ### #MACRO? ### #MACRO? #MACRO? #MACRO? #MACRO?
  • 7.
    INDICADORES 09/05/2011 06:10:15 Progresso Data atual 9/5/2011 Dia atual da Sprint 1 Quantidade de dias da Sprint 10 % de andamento da Sprint 10% % de valor entregue #MACRO? Total de horas pendentes na Sprint para conclusão #MACRO? Total de horas realizadas na Sprint #MACRO? Total de horas que deveria ter sido realizadas na sprint até o momento 17.5 Total de horas que deveria ter sido realizadas na sprint até o momento considerando INP 24.7 % de aproveitamento do time em relação ao planejamento #MACRO? % de aproveitamento do time em relação a sua capacidade máxima #MACRO? Execução da Sprint Quantidade de horas não planejadas 0.0 Quantidade total de horas da Sprint (planejados + não planejadas) 175.0 Quantidade de horas planejadas removidas da Sprint 0.0 Total de horas não medidas ou não evidenciadas #MACRO? Horas não medidas ou não evidenciadas por dia #MACRO?
  • 8.
    INDICADORES 09/05/2011 06:10:15 Capacidade Quantidade diária máxima de horas 25.0 Quantidade de horas que o time deveria matar por dia 17.5 Velocidade Média de horas realizadas por dia ### Média de horas que deveria ter sido realizada por dia 17.5 Média de horas que deveria ter sido realizada por dia considerando INP 24.7 Fator de Foco Fator de foco planejado 70% Fator de foco real 100% % da sprint consumida com ítens planejados #MACRO? % da sprint consumida com ítens não planejados #MACRO? % consumido da reserva para ítens não planejados 0% Estimativa Quantidade de horas não planejadas suportadas por esta Sprint ### Capacidade máxima da sprint considerando o cenário atual ###
  • 9.
    SPRINT BURNDOWN 09/05/2011 06:10:15 12 10 Total 8 Planejado Pendente INP Acumulado IP + INP Tendência 6 4 2 0
  • 10.
    IMPEDIMENTOS 09/05/2011 06:10:15 Descreva os impedimentos vivenciados pelo Time durante esta Sprint. Ocorrência Causa Efeito Ação tomada
  • 11.
    RETROSPECTIVA 09/05/2011 06:10:15 O que contribuiu para o sucesso da Sprint que o Scrum Team deveria continuar fazendo? Ocorrência Ação O que contribuiu para o insucesso da Sprint que o Scrum Team deveria parar de fazer? Ocorrência Ação O que o Scrum Team percebeu que poderia começar a fazer para que as próximas sprints tenham sucesso? Ocorrência Ação
  • 12.
    MEDIDAS DE TAMANHO 09/05/2011 06:10:15 Medidas de Tamanho Story Points T-Shirt Size Ideal Day Escala Fibonacci Potência de 2 0 0 XXS 0.5 2 XS 0.5 1 4 S 2 8 M 3 16 L 5 32 XL 8 64 XXL 1 13 128 XXXL 21 256 Epic 40 512 Theme
  • 13.
    CONFIGURAÇÃO DE VALOR 09/05/2011 06:10:15 Fatores que contribuem para aumentar o valor agregado do ítem Fatores que contribuem para diminuir o valor agregado do ítem Relevância Urgência Oportunidade Complexidade Tempo Custo Risco Incerteza Preciso muito e não posso viver sem isso 100 Muito alta 5 Sim 1.1 Anarquia 5 Muito demorado 5 Muito alto 5 Muito alto 5 Muito alta 5 Preciso muito e Vivo mau sem isso 80 Alta 4 Não 0.9 Caos 4 Demorado 4 Alto 4 Alto 4 Alta 4 Preciso muito, mas vivo sem isso 60 Média 3 Complexo 3 Médio 3 Médio 3 Médio 3 Média 3 Seria legal se tivesse 40 Baixa 2 Complicado 2 Rápido 2 Baixo 2 Baixo 2 Baixa 2 Não faz muita diferença 20 Irrelevante 1 Simples 1 Muito rápido 1 Irrelevante 1 Irrelevante 1 Irrelevante 1 Melhor não fazer isso 0
  • 14.
    SOBRE O AUTOR 09/05/2011 06:10:15 Márcio Sete @marciosete www.marciosete.com.br marcio.sete@challengeit.com.br Visual Studio ALM Consultor em ALM e processos ágeis de desenvolvimento de software Colaboração e Revisão Thiago Bernabé thiago.bernabe@gmail.com
  • 16.
    EXCLUSÃO DE GARANTIA Essaplanilha está sendo distribuída sem custo, na esperança que será útil, portanto SEM QUALQUER GARANTIA. Use por sua conta e risco. O autor não garante a integridade ou exatidão das informações fornecidas na planilha. Ele é fornecida "COMO ESTÁ“ SEM GARANTIA DE QUALQUER TIPO, EXPRESSA OU IMPLÍCITA, INCLUINDO, MAS NÃO SE LIMITANDO ÀS GARANTIAS DE COMERCIALIZAÇÃO E ADEQUAÇÃO PARA UMA DETERMINADA FINALIDADE. É SEU O RISCO TOTAL COM A QUALIDADE DA PLANILHA. SE A PLANILHA APRESENTAR DEFEITOS, VOCÊ ASSUME O CUSTO DE TODOS OS SERVIÇOS, REPAROS E CORREÇÕES. EM HIPÓTESE ALGUMA A NÃO SER EXIGIDA POR LEI OU ACORDO ESCRITO O AUTOR, SERÁ RESPONSÁVEL POR DANOS, INCLUINDO QUAISQUER DANOS GERAIS, ESPECIAIS, FORTUITOS OU DECORRENTES DO USO OU IMPOSSIBILIDADE DE USO DA PLANILHA (INCLUINDO, MAS NÃO LIMITANDO A, PERDA DE DADOS OU DADOS INCORRETOS OU PERDAS SOFRIDAS POR VOCÊ OU TERCEIROS OU UMA FALHA NAS FÓRMULAS DA PLANILHA), MESMO QUE O AUTOR TENHA SIDO AVISADO DA POSSIBILIDADE DE TAIS DANOS.
