PANORAMA DO COMÉRCIO
EXTERIOR DE MINAS GERAIS
Edição mensal completa
Fevereiro de 2009
•Esta versão atualiza a publicação Panorama do Comércio Exterior de Minas Gerais Ed.2010 (Preliminar), que possui maior
detalhamento. Consulte também o Mapeamento das Exportações de Minas Gerais Ed.2009, 2008 e 2007 .
11/03/2010, 14:00hs
SÉRIE ESTUDOS TÉCNICOS

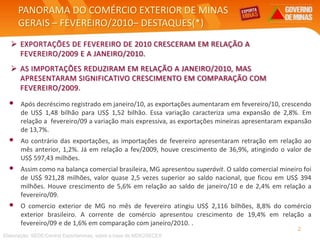

PANORAMA DO COMÉRCIO EXTERIOR DE MINAS
GERAIS – FEVEREIRO/2010– DESTAQUES(*)
• Após decréscimo registrado em janeiro/10, as exportações aumentaram em fevereiro/10, crescendo
de US$ 1,48 bilhão para US$ 1,52 bilhão. Essa variação caracteriza uma expansão de 2,8%. Em
relação a fevereiro/09 a variação mais expressiva, as exportações mineiras apresentaram expansão
de 13,7%.
• Ao contrário das exportações, as importações de fevereiro apresentaram retração em relação ao
mês anterior, 1,2%. Já em relação a fev/2009, houve crescimento de 36,9%, atingindo o valor de
US$ 597,43 milhões.
• Assim como na balança comercial brasileira, MG apresentou superávit. O saldo comercial mineiro foi
de US$ 921,28 milhões, valor quase 2,5 vezes superior ao saldo nacional, que ficou em US$ 394
milhões. Houve crescimento de 5,6% em relação ao saldo de janeiro/10 e de 2,4% em relação a
fevereiro/09.
• O comercio exterior de MG no mês de fevereiro atingiu US$ 2,116 bilhões, 8,8% do comércio
exterior brasileiro. A corrente de comércio apresentou crescimento de 19,4% em relação a
fevereiro/09 e de 1,6% em comparação com janeiro/2010. .
 EXPORTAÇÕES DE FEVEREIRO DE 2010 CRESCERAM EM RELAÇÃO A
FEVEREIRO/2009 E A JANEIRO/2010.
 AS IMPORTAÇÕES REDUZIRAM EM RELAÇÃO A JANEIRO/2010, MAS
APRESENTARAM SIGNIFICATIVO CRESCIMENTO EM COMPARAÇÃO COM
FEVEREIRO/2009.
Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX
2
PANORAMA DO COMÉRCIO EXTERIOR DE MINAS
GERAIS – JAN A FEV/2010– DESTAQUES(*)
Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX
3
• Em 2010 as exportações de MG totalizaram US$ 2,996 bilhões. Este total representa uma expansão
de 8,7% em relação a 2009. O crescimento das das exportações mineiras foi inferior à variação das
exportações nacionais (+21,3%), reduzindo a participação de MG sobre o total brasileiro para
12,7%.
• No acumulado do ano, as importações aumentaram 20,2% na comparação com 2009, totalizando
US$ 1,202 bilhão. Enquanto isso, as importações nacionais cresceram 28,3%. As importações de
MG responderam por 5,2% do total brasileiro.
• O saldo comercial de Minas Gerais foi de U$ 1,794 bilhão em 2010, enquanto do saldo nacional foi
de US$ 228 milhões. Em relação a 2009, o saldo mineiro cresceu 2,1%, já o brasileiro diminuiu
81,5%.
• O comércio exterior mineiro registrou US$ 4,198 bilhões no acumulado do ano. Esse valor responde
por 9,0% do total brasileiro. Houve expansão de 11,7% do fluxo comercial do estado em relação a
2009.
 EXPORTAÇÕES DE 2010 CRESCEM QUASE 10% EM RELAÇÃO A 2009.
 BEM COMO NAS EXPORTAÇÕES, AS IMPORTAÇÕES APRESENTARAM RELEVANTE
CRESCIMENTO EM COMPARAÇÃO COM VALOR DE 2009.
COMÉRCIO EXTERIOR – MG E BRASIL
FEVEREIRO/2010
(*) Este indicador reflete a equivalência (e não a participação) do saldo comercial de MG com relação
ao saldo comercial do Brasil.
Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX
4
US$ FOB (MILHÕES)
Part. %
MG/BR
Var%
2010/2009
Exportações
Brasil 12.197 - 27,2%
Minas Gerais 1.519 12,5% 13,7%
Importações
Brasil 11.803 - 50,8%
Minas Gerais 597 5,1% 36,9%
Saldo Comercial
Brasil 394 - -77,6%
Minas Gerais 921 233,8% 2,4%
Corrente de Comércio
Brasil 24.000 - 37,8%
Minas Gerais 2.116 8,8% 19,4%

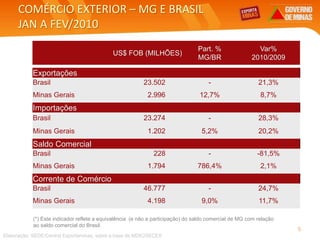

COMÉRCIO EXTERIOR – MG E BRASIL
JAN A FEV/2010
(*) Este indicador reflete a equivalência (e não a participação) do saldo comercial de MG com relação
ao saldo comercial do Brasil.
Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX
5
US$ FOB (MILHÕES)
Part. %
MG/BR
Var%
2010/2009
Exportações
Brasil 23.502 - 21,3%
Minas Gerais 2.996 12,7% 8,7%
Importações
Brasil 23.274 - 28,3%
Minas Gerais 1.202 5,2% 20,2%
Saldo Comercial
Brasil 228 - -81,5%
Minas Gerais 1.794 786,4% 2,1%
Corrente de Comércio
Brasil 46.777 - 24,7%
Minas Gerais 4.198 9,0% 11,7%
6
EXPORTAÇÕES
Janeiro a Fevereiro
PANORAMA DO COMÉRCIO EXTERIOR
DE MINAS GERAIS

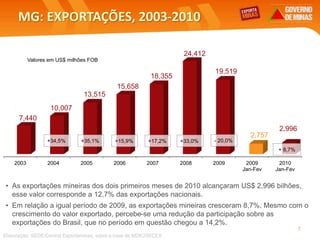

MG: EXPORTAÇÕES, 2003-2010
• As exportações mineiras dos dois primeiros meses de 2010 alcançaram US$ 2,996 bilhões,
esse valor corresponde a 12,7% das exportações nacionais.
• Em relação a igual período de 2009, as exportações mineiras cresceram 8,7%. Mesmo com o
crescimento do valor exportado, percebe-se uma redução da participação sobre as
exportações do Brasil, que no período em questão chegou a 14,2%.
Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX
Valores em US$ milhões FOB
7
2003 2004 2005 2006 2007 2008 2009 2009
Jan-Fev
2010
Jan-Fev
7,440
10,007
13,515
15,658
18,355
24,412
19,519
2,757
2,996
+34,5% +35,1% +15,9% +17,2% +33,0%
+ 8,7%
- 20,0%

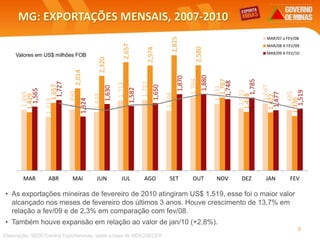

MG: EXPORTAÇÕES MENSAIS, 2007-2010
• As exportações mineiras de fevereiro de 2010 atingiram US$ 1.519, esse foi o maior valor
alcançado nos meses de fevereiro dos últimos 3 anos. Houve crescimento de 13,7% em
relação a fev/09 e de 2,3% em comparação com fev/08.
• Também houve expansão em relação ao valor de jan/10 (+2,8%).
Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX
8
Valores em US$ milhões FOB
1,485
1,313
1,490
1,434
1,713
1,727
1,466
1,794
1,631
1,522
1,647
1,485
1,429
1,657
2,014
2,320
2,657
2,574
2,825
2,580
1,787
1,438
1,422
1,336
1,565
1,727
1,324
1,630
1,582
1,650
1,870
1,880
1,748
1,785
1,477
1,519
MAR ABR MAI JUN JUL AGO SET OUT NOV DEZ JAN FEV
MAR/07 a FEV/08
MAR/08 A FEV/09
MAR/09 A FEV/10

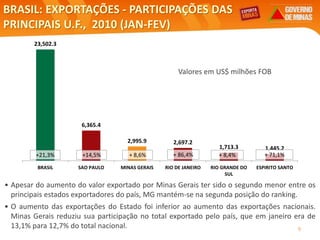

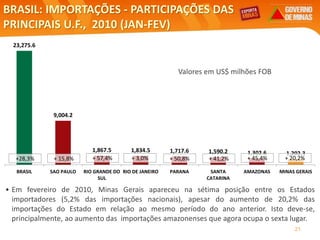

BRASIL: EXPORTAÇÕES - PARTICIPAÇÕES DAS
PRINCIPAIS U.F., 2010 (JAN-FEV)
Valores em US$ milhões FOB
Elaboração: Central Exportaminas, obre a base de MDIC/SECEX
• Apesar do aumento do valor exportado por Minas Gerais ter sido o segundo menor entre os
principais estados exportadores do país, MG mantém-se na segunda posição do ranking.
• O aumento das exportações do Estado foi inferior ao aumento das exportações nacionais.
Minas Gerais reduziu sua participação no total exportado pelo país, que em janeiro era de
13,1% para 12,7% do total nacional. 9
23,502.3
6,365.4
2,995.9 2,697.2
1,713.3 1,445.2
BRASIL SAO PAULO MINAS GERAIS RIO DE JANEIRO RIO GRANDE DO
SUL
ESPIRITO SANTO
+14,5% + 8,6% + 86,4% + 8,4% + 71,1%+21,3%
10

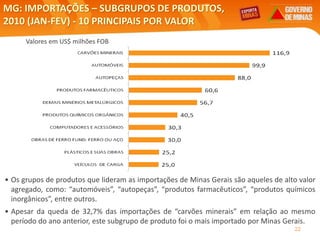

MG: EXPORTAÇÕES – SUBGRUPOS DE PRODUTOS, 2010
(JAN-FEV) - 10 PRINCIPAIS POR VALOR
Valores em US$ milhões FOB
Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX
• Dentre os principais produtos exportados por MG ,apenas “Minério de Ferro” apresentou
redução em relação ao primeiro bimestre de 2009, mas ainda assim manteve sua posição de
liderança.
• Dentre os principais subgrupos de produtos exportados por MG, apenas “Automóveis” não
figurou no ranking em Janeiro/2010. No mês anterior, sua posição era ocupada por outro
subgrupo de produtos da mesma cadeia produtiva, “Motores para Automóveis”.
11

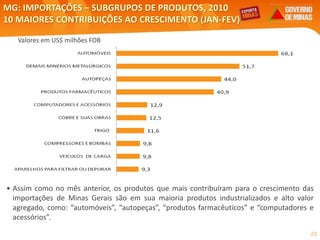

Valores em US$ milhões FOB

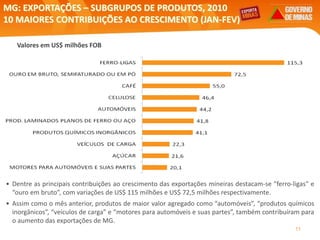

MG: EXPORTAÇÕES – SUBGRUPOS DE PRODUTOS, 2010
10 MAIORES CONTRIBUIÇÕES AO CRESCIMENTO (JAN-FEV)
Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX
• Dentre as principais contribuições ao crescimento das exportações mineiras destacam-se “ferro-ligas” e
“ouro em bruto”, com variações de US$ 115 milhões e US$ 72,5 milhões respectivamente.
• Assim como o mês anterior, produtos de maior valor agregado como “automóveis”, “produtos químicos
inorgânicos”, “veículos de carga” e “motores para automóveis e suas partes”, também contribuíram para
o aumento das exportações de MG.
12

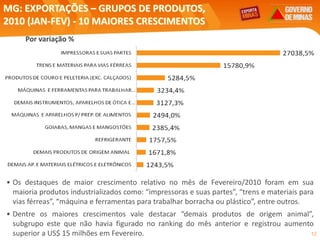

MG: EXPORTAÇÕES – GRUPOS DE PRODUTOS,
2010 (JAN-FEV) - 10 MAIORES CRESCIMENTOS
Por variação %
Elaboração: Central Exportamina, sobre a base de MDIC/SECEX
• Os destaques de maior crescimento relativo no mês de Fevereiro/2010 foram em sua
maioria produtos industrializados como: “impressoras e suas partes”, “trens e materiais para
vias férreas”, “máquina e ferramentas para trabalhar borracha ou plástico”, entre outros.
• Dentre os maiores crescimentos vale destacar “demais produtos de origem animal”,
subgrupo este que não havia figurado no ranking do mês anterior e registrou aumento
superior a US$ 15 milhões em Fevereiro.
13

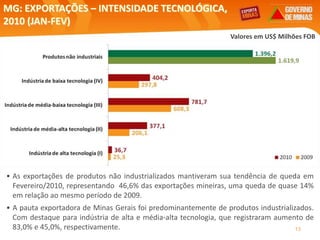

MG: EXPORTAÇÕES – INTENSIDADE TECNOLÓGICA,
2010 (JAN-FEV)
Valores em US$ Milhões FOB
• As exportações de produtos não industrializados mantiveram sua tendência de queda em
Fevereiro/2010, representando 46,6% das exportações mineiras, uma queda de quase 14%
em relação ao mesmo período de 2009.
• A pauta exportadora de Minas Gerais foi predominantemente de produtos industrializados.
Com destaque para indústria de alta e média-alta tecnologia, que registraram aumento de
83,0% e 45,0%, respectivamente.

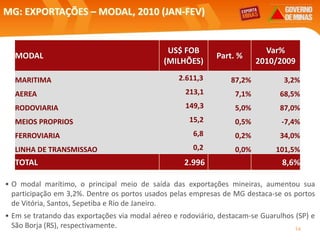

MG: EXPORTAÇÕES – MODAL, 2010 (JAN-FEV)
• O modal marítimo, o principal meio de saída das exportações mineiras, aumentou sua
participação em 3,2%. Dentre os portos usados pelas empresas de MG destaca-se os portos
de Vitória, Santos, Sepetiba e Rio de Janeiro.
• Em se tratando das exportações via modal aéreo e rodoviário, destacam-se Guarulhos (SP) e
São Borja (RS), respectivamente. 14

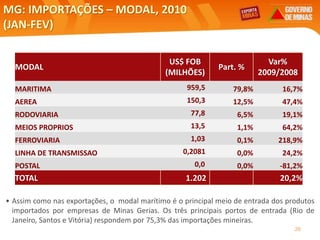

MODAL
US$ FOB
(MILHÕES)
Part. %
Var%
2010/2009
MARITIMA 2.611,3 87,2% 3,2%
AEREA 213,1 7,1% 68,5%
RODOVIARIA 149,3 5,0% 87,0%
MEIOS PROPRIOS 15,2 0,5% -7,4%
FERROVIARIA 6,8 0,2% 34,0%
LINHA DE TRANSMISSAO 0,2 0,0% 101,5%
TOTAL 2.996 8,6%
15

MG : EXPORTAÇÕES POR REGIÃO DE
PLANEJAMENTO, 2010 (JAN-FEV)
Obs.: Valores calculados com base no total exportado por empresas com domicílio fiscal em MG
(Critério de contabilização das exportações por domicílio fiscal)
48,3%
7,2%
0,5%
8,3%
3,1%
16,3%
6,8%
4,6%
2,1%
2,9%
16

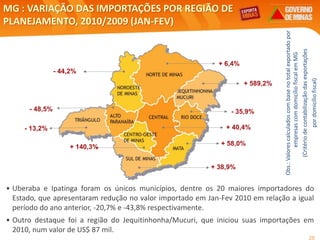

MG : VARIAÇÃO DAS EXPORTAÇÕES POR REGIÃO DE
PLANEJAMENTO, 2010/2009 (JAN-FEV)
Obs.:Valorescalculadoscombasenototalexportadopor
empresascomdomicíliofiscalemMG
(Critériodecontabilizaçãodasexportaçõespordomicílio
fiscal)
+61,3%
+ 52,3%
+ 93,7%
+ 89,4 %
+13,2%
- 3,7%+ 17,3%
+ 79,3%
- 9,0%
+ 20,6%
• Dentre os 10 principais municípios mineiros exportadores, apenas Itabira na região Central,
que liderou o ranking, apresentou redução do valor exportado (-40,1%). A região Central e o
Centro-Oeste de Minas foram também as únicas a apresentarem redução em relação ao
mesmo período de 2009.
• Dentre os municípios estreantes, destaca-se São Gonçalo do Rio Abaixo, que estreou
exportando mais de US$ 14 milhões.
17

MG : NÚMERO DE MUNICÍPIOS EXPORTADORES,
2010 (JAN-FEV) / 2009 (JAN-DEZ)
ESTREANTES:
Sacramento.
ESTREANTES: São Gonçalo
do Rio Abaixo; Rio
Piracicaba, Nazareno.
ESTREANTES:
Nenhum.
ESTREANTES: Nenhum.
ESTREANTES:
Bonfinópolis de
Minas.
ESTREANTES: Vargem
Grande do Rio Pardo.
ESTREANTES:
Nenhum.
ESTREANTES: São Lourenço.
ESTREANTES:
Nenhum.
8(12)
8(11)12(13)
5(5)
51(64)
47(58)
12(16)
16(30)
23(31)
9(13)
ESTREANTES:
Nenhum.
Obs.: No mapa acima,
apresenta-se o número de
municípios exportadores de
Jan-Fev de 2010 (vermelho) e
de Jan-Dez de 2009 (entre
parênteses em cinza).
18
IMPORTAÇÕES
Janeiro a Fevereiro
PANORAMA DO COMÉRCIO EXTERIOR
DE MINAS GERAIS

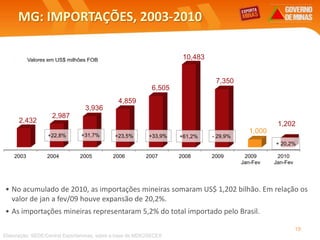

MG: IMPORTAÇÕES, 2003-2010
• No acumulado de 2010, as importações mineiras somaram US$ 1,202 bilhão. Em relação os
valor de jan a fev/09 houve expansão de 20,2%.
• As importações mineiras representaram 5,2% do total importado pelo Brasil.
Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX
Valores em US$ milhões FOB
19
2003 2004 2005 2006 2007 2008 2009 2009
Jan-Fev
2010
Jan-Fev
2,432
2,987
3,936
4,859
6,505
10,483
7,350
1,000
1,202
+22,8% +31,7% +23,5% +33,9% +61,2%
+ 20,2%
- 29,9%

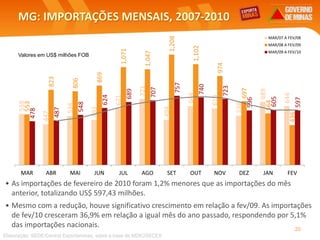

MG: IMPORTAÇÕES MENSAIS, 2007-2010
Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX
20
• As importações de fevereiro de 2010 foram 1,2% menores que as importações do mês
anterior, totalizando US$ 597,43 milhões.
• Mesmo com a redução, houve significativo crescimento em relação a fev/09. As importações
de fev/10 cresceram 36,9% em relação a igual mês do ano passado, respondendo por 5,1%
das importações nacionais.
Valores em US$ milhões FOB
558
447
534
493
621
721
494
644
619
538
689
644
553
823
806
869
1,071
1,047
1,208
1,102
974
697
564
436
478
487
548
624
689
707
757
740
723
596
605
597
MAR ABR MAI JUN JUL AGO SET OUT NOV DEZ JAN FEV
MAR/07 A FEV/08
MAR/08 A FEV/09
MAR/09 A FEV/10
BRASIL: IMPORTAÇÕES - PARTICIPAÇÕES DAS
PRINCIPAIS U.F., 2010 (JAN-FEV)
Valores em US$ milhões FOB
Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX
• Em fevereiro de 2010, Minas Gerais apareceu na sétima posição entre os Estados
importadores (5,2% das importações nacionais), apesar do aumento de 20,2% das
importações do Estado em relação ao mesmo período do ano anterior. Isto deve-se,
principalmente, ao aumento das importações amazonenses que agora ocupa o sexta lugar.
21
23,275.6
9,004.2
1,867.5 1,834.5 1,717.6 1,590.2 1,302.6 1,202.3
BRASIL SAO PAULO RIO GRANDE DO
SUL
RIO DE JANEIRO PARANA SANTA
CATARINA
AMAZONAS MINAS GERAIS
+ 15,8% + 57,4% + 3,0% + 50,8% + 41,2%+28,3% + 45,4% + 20,2%
22
MG: IMPORTAÇÕES – SUBGRUPOS DE PRODUTOS,
2010 (JAN-FEV) - 10 PRINCIPAIS POR VALOR
Valores em US$ milhões FOB
Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX
• Os grupos de produtos que lideram as importações de Minas Gerais são aqueles de alto valor
agregado, como: “automóveis”, “autopeças”, “produtos farmacêuticos”, “produtos químicos
inorgânicos”, entre outros.
• Apesar da queda de 32,7% das importações de “carvões minerais” em relação ao mesmo
período do ano anterior, este subgrupo de produto foi o mais importado por Minas Gerais.
23
Valores em US$ milhões FOB
MG: IMPORTAÇÕES – SUBGRUPOS DE PRODUTOS, 2010
10 MAIORES CONTRIBUIÇÕES AO CRESCIMENTO (JAN-FEV)
Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX
• Assim como no mês anterior, os produtos que mais contribuíram para o crescimento das
importações de Minas Gerais são em sua maioria produtos industrializados e alto valor
agregado, como: “automóveis”, “autopeças”, “produtos farmacêuticos” e “computadores e
acessórios”.
24

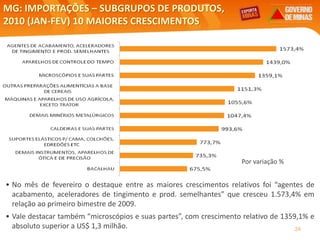

MG: IMPORTAÇÕES – SUBGRUPOS DE PRODUTOS,
2010 (JAN-FEV) 10 MAIORES CRESCIMENTOS
Por variação %
Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX
• No mês de fevereiro o destaque entre as maiores crescimentos relativos foi “agentes de
acabamento, aceleradores de tingimento e prod. semelhantes” que cresceu 1.573,4% em
relação ao primeiro bimestre de 2009.
• Vale destacar também “microscópios e suas partes”, com crescimento relativo de 1359,1% e
absoluto superior a US$ 1,3 milhão.
25
MG: IMPORTAÇÕES – INTENSIDADE TECNOLÓGICA,
2010 (JAN-FEV)
Valores em US$ milhões FOB
• Ao contrário das exportações, as importações mineiras estão concentradas em produtos
industrializados, tendo sido importado em Jan-Fev de 2010 um total de US$ 997,4 milhões,
27,6% superior ao mesmo período de 2009. Já as importações de produtos não industriais
reduziu em 6,1%.
• Apenas a indústria de média-alta tecnologia respondeu por 53,2% das importações mineiras.
MG: IMPORTAÇÕES – MODAL, 2010
(JAN-FEV)
• Assim como nas exportações, o modal marítimo é o principal meio de entrada dos produtos
importados por empresas de Minas Gerias. Os três principais portos de entrada (Rio de
Janeiro, Santos e Vitória) respondem por 75,3% das importações mineiras.
26
MODAL
US$ FOB
(MILHÕES)
Part. %
Var%
2009/2008
MARITIMA 959,5 79,8% 16,7%
AEREA 150,3 12,5% 47,4%
RODOVIARIA 77,8 6,5% 19,1%
MEIOS PROPRIOS 13,5 1,1% 64,2%
FERROVIARIA 1,03 0,1% 218,9%
LINHA DE TRANSMISSAO 0,2081 0,0% 24,2%
POSTAL 0,0 0,0% -81,2%
TOTAL 1.202 20,2%
27
MG : IMPORTAÇÕES POR REGIÃO DE
PLANEJAMENTO, 2010 (JAN-FEV)
Obs.: Valores calculados com base no total exportado por empresas com domicílio fiscal em MG
(Critério de contabilização das exportações por domicílio fiscal)
8,9%
0,01%
0,5%
0,3%
14,3%
51,9%9,7%
11,8%
0,9%
1,7%
28
MG : VARIAÇÃO DAS IMPORTAÇÕES POR REGIÃO DE
PLANEJAMENTO, 2010/2009 (JAN-FEV)
Obs.:Valorescalculadoscombasenototalexportadopor
empresascomdomicíliofiscalemMG
(Critériodecontabilizaçãodasexportações
pordomicíliofiscal)
- 35,9%
+ 589,2%
- 48,5%
- 44,2%
+ 38,9%
+ 40,4%- 13,2%
+ 58,0%
+ 140,3%
+ 6,4%
• Uberaba e Ipatinga foram os únicos municípios, dentre os 20 maiores importadores do
Estado, que apresentaram redução no valor importado em Jan-Fev 2010 em relação a igual
período do ano anterior, -20,7% e -43,8% respectivamente.
• Outro destaque foi a região do Jequitinhonha/Mucuri, que iniciou suas importações em
2010, num valor de US$ 87 mil.
29
MG : NÚMERO DE MUNICÍPIOS IMPORTADORES,
2010 (JAN-FEV) / 2009(JAN-DEZ)
Obs.: No mapa acima,
apresenta-se o número de
municípios importadores de
Jan-Fev de 2010 (vermelho) e
de Jan-Dez 2009 (entre
parênteses em cinza).
ESTREANTES:
Nenhum.
ESTREANTES:
Pedra Azul.
6(8)
2(3)10(10)
5(4)
59(62)
60(59)
12(9)
20(24)
20(28)
8(8)
ESTREANTES: Caeté, Baldim.
ESTREANTES: Nenhum.
ESTREANTES: Piraúba.
ESTREANTES:
Nenhum.
ESTREANTES: Nenhum.
ESTREANTES:
Nenhum.
ESTREANTES:
Carmo do
Paranaíba.
ESTREANTES:
Nenhum.
PANORAMA DO COMÉRCIO EXTERIOR
DE MINAS GERAIS – JANEIRO A FEVEREIRO DE 2010
SECRETARIA DE ESTADO DE DESENVOLVIMENTO ECONÔMICO DE MINAS GERAIS
SUBSECRETARIA DE ASSUNTOS INTERNACIONAIS
SUPERINTENDÊNCIA DE COMÉRCIO EXTERIOR
CENTRAL EXPORTAMINAS
Avenida Afonso Pena, 2910 / Térreo
Funcionários – Belo Horizonte – MG – 30130-007
Telefone: (31) 3269.5500 – Fax: (31) 3269.5511
Atendimento ao exportador: 0800-770-7087
Internet: www.exportaminas.mg.gov.br
E-mail: central@exportaminas.mg.gov.br
Para uma análise completa do desempenho do comércio exterior mineiro, consulte
também:
“PANORAMA DO COMÉRCIO EXTERIOR DE MINAS GERAIS” – Edição 2009
Disponível em www.exportaminas.mg.gov.br
Equipe Técnica :
Jorge Leonardo Duarte de Oliveira (Resp. Técnico)
Marcelo Gouveia Moreira
Raphael Vasconcelos C. de A. Moreira
Amanda Diniz Malheiros
30

02. panorama comex mg fev2010

  • 1.
    PANORAMA DO COMÉRCIO EXTERIORDE MINAS GERAIS Edição mensal completa Fevereiro de 2009 •Esta versão atualiza a publicação Panorama do Comércio Exterior de Minas Gerais Ed.2010 (Preliminar), que possui maior detalhamento. Consulte também o Mapeamento das Exportações de Minas Gerais Ed.2009, 2008 e 2007 . 11/03/2010, 14:00hs SÉRIE ESTUDOS TÉCNICOS
  • 2.
    PANORAMA DO COMÉRCIOEXTERIOR DE MINAS GERAIS – FEVEREIRO/2010– DESTAQUES(*) • Após decréscimo registrado em janeiro/10, as exportações aumentaram em fevereiro/10, crescendo de US$ 1,48 bilhão para US$ 1,52 bilhão. Essa variação caracteriza uma expansão de 2,8%. Em relação a fevereiro/09 a variação mais expressiva, as exportações mineiras apresentaram expansão de 13,7%. • Ao contrário das exportações, as importações de fevereiro apresentaram retração em relação ao mês anterior, 1,2%. Já em relação a fev/2009, houve crescimento de 36,9%, atingindo o valor de US$ 597,43 milhões. • Assim como na balança comercial brasileira, MG apresentou superávit. O saldo comercial mineiro foi de US$ 921,28 milhões, valor quase 2,5 vezes superior ao saldo nacional, que ficou em US$ 394 milhões. Houve crescimento de 5,6% em relação ao saldo de janeiro/10 e de 2,4% em relação a fevereiro/09. • O comercio exterior de MG no mês de fevereiro atingiu US$ 2,116 bilhões, 8,8% do comércio exterior brasileiro. A corrente de comércio apresentou crescimento de 19,4% em relação a fevereiro/09 e de 1,6% em comparação com janeiro/2010. .  EXPORTAÇÕES DE FEVEREIRO DE 2010 CRESCERAM EM RELAÇÃO A FEVEREIRO/2009 E A JANEIRO/2010.  AS IMPORTAÇÕES REDUZIRAM EM RELAÇÃO A JANEIRO/2010, MAS APRESENTARAM SIGNIFICATIVO CRESCIMENTO EM COMPARAÇÃO COM FEVEREIRO/2009. Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX 2
  • 3.
    PANORAMA DO COMÉRCIOEXTERIOR DE MINAS GERAIS – JAN A FEV/2010– DESTAQUES(*) Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX 3 • Em 2010 as exportações de MG totalizaram US$ 2,996 bilhões. Este total representa uma expansão de 8,7% em relação a 2009. O crescimento das das exportações mineiras foi inferior à variação das exportações nacionais (+21,3%), reduzindo a participação de MG sobre o total brasileiro para 12,7%. • No acumulado do ano, as importações aumentaram 20,2% na comparação com 2009, totalizando US$ 1,202 bilhão. Enquanto isso, as importações nacionais cresceram 28,3%. As importações de MG responderam por 5,2% do total brasileiro. • O saldo comercial de Minas Gerais foi de U$ 1,794 bilhão em 2010, enquanto do saldo nacional foi de US$ 228 milhões. Em relação a 2009, o saldo mineiro cresceu 2,1%, já o brasileiro diminuiu 81,5%. • O comércio exterior mineiro registrou US$ 4,198 bilhões no acumulado do ano. Esse valor responde por 9,0% do total brasileiro. Houve expansão de 11,7% do fluxo comercial do estado em relação a 2009.  EXPORTAÇÕES DE 2010 CRESCEM QUASE 10% EM RELAÇÃO A 2009.  BEM COMO NAS EXPORTAÇÕES, AS IMPORTAÇÕES APRESENTARAM RELEVANTE CRESCIMENTO EM COMPARAÇÃO COM VALOR DE 2009.
  • 4.
    COMÉRCIO EXTERIOR –MG E BRASIL FEVEREIRO/2010 (*) Este indicador reflete a equivalência (e não a participação) do saldo comercial de MG com relação ao saldo comercial do Brasil. Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX 4 US$ FOB (MILHÕES) Part. % MG/BR Var% 2010/2009 Exportações Brasil 12.197 - 27,2% Minas Gerais 1.519 12,5% 13,7% Importações Brasil 11.803 - 50,8% Minas Gerais 597 5,1% 36,9% Saldo Comercial Brasil 394 - -77,6% Minas Gerais 921 233,8% 2,4% Corrente de Comércio Brasil 24.000 - 37,8% Minas Gerais 2.116 8,8% 19,4%
  • 5.
    COMÉRCIO EXTERIOR –MG E BRASIL JAN A FEV/2010 (*) Este indicador reflete a equivalência (e não a participação) do saldo comercial de MG com relação ao saldo comercial do Brasil. Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX 5 US$ FOB (MILHÕES) Part. % MG/BR Var% 2010/2009 Exportações Brasil 23.502 - 21,3% Minas Gerais 2.996 12,7% 8,7% Importações Brasil 23.274 - 28,3% Minas Gerais 1.202 5,2% 20,2% Saldo Comercial Brasil 228 - -81,5% Minas Gerais 1.794 786,4% 2,1% Corrente de Comércio Brasil 46.777 - 24,7% Minas Gerais 4.198 9,0% 11,7%
  • 6.
    6 EXPORTAÇÕES Janeiro a Fevereiro PANORAMADO COMÉRCIO EXTERIOR DE MINAS GERAIS
  • 7.
    MG: EXPORTAÇÕES, 2003-2010 •As exportações mineiras dos dois primeiros meses de 2010 alcançaram US$ 2,996 bilhões, esse valor corresponde a 12,7% das exportações nacionais. • Em relação a igual período de 2009, as exportações mineiras cresceram 8,7%. Mesmo com o crescimento do valor exportado, percebe-se uma redução da participação sobre as exportações do Brasil, que no período em questão chegou a 14,2%. Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX Valores em US$ milhões FOB 7 2003 2004 2005 2006 2007 2008 2009 2009 Jan-Fev 2010 Jan-Fev 7,440 10,007 13,515 15,658 18,355 24,412 19,519 2,757 2,996 +34,5% +35,1% +15,9% +17,2% +33,0% + 8,7% - 20,0%
  • 8.
    MG: EXPORTAÇÕES MENSAIS,2007-2010 • As exportações mineiras de fevereiro de 2010 atingiram US$ 1.519, esse foi o maior valor alcançado nos meses de fevereiro dos últimos 3 anos. Houve crescimento de 13,7% em relação a fev/09 e de 2,3% em comparação com fev/08. • Também houve expansão em relação ao valor de jan/10 (+2,8%). Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX 8 Valores em US$ milhões FOB 1,485 1,313 1,490 1,434 1,713 1,727 1,466 1,794 1,631 1,522 1,647 1,485 1,429 1,657 2,014 2,320 2,657 2,574 2,825 2,580 1,787 1,438 1,422 1,336 1,565 1,727 1,324 1,630 1,582 1,650 1,870 1,880 1,748 1,785 1,477 1,519 MAR ABR MAI JUN JUL AGO SET OUT NOV DEZ JAN FEV MAR/07 a FEV/08 MAR/08 A FEV/09 MAR/09 A FEV/10
  • 9.
    BRASIL: EXPORTAÇÕES -PARTICIPAÇÕES DAS PRINCIPAIS U.F., 2010 (JAN-FEV) Valores em US$ milhões FOB Elaboração: Central Exportaminas, obre a base de MDIC/SECEX • Apesar do aumento do valor exportado por Minas Gerais ter sido o segundo menor entre os principais estados exportadores do país, MG mantém-se na segunda posição do ranking. • O aumento das exportações do Estado foi inferior ao aumento das exportações nacionais. Minas Gerais reduziu sua participação no total exportado pelo país, que em janeiro era de 13,1% para 12,7% do total nacional. 9 23,502.3 6,365.4 2,995.9 2,697.2 1,713.3 1,445.2 BRASIL SAO PAULO MINAS GERAIS RIO DE JANEIRO RIO GRANDE DO SUL ESPIRITO SANTO +14,5% + 8,6% + 86,4% + 8,4% + 71,1%+21,3%
  • 10.
    10 MG: EXPORTAÇÕES –SUBGRUPOS DE PRODUTOS, 2010 (JAN-FEV) - 10 PRINCIPAIS POR VALOR Valores em US$ milhões FOB Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX • Dentre os principais produtos exportados por MG ,apenas “Minério de Ferro” apresentou redução em relação ao primeiro bimestre de 2009, mas ainda assim manteve sua posição de liderança. • Dentre os principais subgrupos de produtos exportados por MG, apenas “Automóveis” não figurou no ranking em Janeiro/2010. No mês anterior, sua posição era ocupada por outro subgrupo de produtos da mesma cadeia produtiva, “Motores para Automóveis”.
  • 11.
    11 Valores em US$milhões FOB MG: EXPORTAÇÕES – SUBGRUPOS DE PRODUTOS, 2010 10 MAIORES CONTRIBUIÇÕES AO CRESCIMENTO (JAN-FEV) Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX • Dentre as principais contribuições ao crescimento das exportações mineiras destacam-se “ferro-ligas” e “ouro em bruto”, com variações de US$ 115 milhões e US$ 72,5 milhões respectivamente. • Assim como o mês anterior, produtos de maior valor agregado como “automóveis”, “produtos químicos inorgânicos”, “veículos de carga” e “motores para automóveis e suas partes”, também contribuíram para o aumento das exportações de MG.
  • 12.
    12 MG: EXPORTAÇÕES –GRUPOS DE PRODUTOS, 2010 (JAN-FEV) - 10 MAIORES CRESCIMENTOS Por variação % Elaboração: Central Exportamina, sobre a base de MDIC/SECEX • Os destaques de maior crescimento relativo no mês de Fevereiro/2010 foram em sua maioria produtos industrializados como: “impressoras e suas partes”, “trens e materiais para vias férreas”, “máquina e ferramentas para trabalhar borracha ou plástico”, entre outros. • Dentre os maiores crescimentos vale destacar “demais produtos de origem animal”, subgrupo este que não havia figurado no ranking do mês anterior e registrou aumento superior a US$ 15 milhões em Fevereiro.
  • 13.
    13 MG: EXPORTAÇÕES –INTENSIDADE TECNOLÓGICA, 2010 (JAN-FEV) Valores em US$ Milhões FOB • As exportações de produtos não industrializados mantiveram sua tendência de queda em Fevereiro/2010, representando 46,6% das exportações mineiras, uma queda de quase 14% em relação ao mesmo período de 2009. • A pauta exportadora de Minas Gerais foi predominantemente de produtos industrializados. Com destaque para indústria de alta e média-alta tecnologia, que registraram aumento de 83,0% e 45,0%, respectivamente.
  • 14.
    MG: EXPORTAÇÕES –MODAL, 2010 (JAN-FEV) • O modal marítimo, o principal meio de saída das exportações mineiras, aumentou sua participação em 3,2%. Dentre os portos usados pelas empresas de MG destaca-se os portos de Vitória, Santos, Sepetiba e Rio de Janeiro. • Em se tratando das exportações via modal aéreo e rodoviário, destacam-se Guarulhos (SP) e São Borja (RS), respectivamente. 14 MODAL US$ FOB (MILHÕES) Part. % Var% 2010/2009 MARITIMA 2.611,3 87,2% 3,2% AEREA 213,1 7,1% 68,5% RODOVIARIA 149,3 5,0% 87,0% MEIOS PROPRIOS 15,2 0,5% -7,4% FERROVIARIA 6,8 0,2% 34,0% LINHA DE TRANSMISSAO 0,2 0,0% 101,5% TOTAL 2.996 8,6%
  • 15.
    15 MG : EXPORTAÇÕESPOR REGIÃO DE PLANEJAMENTO, 2010 (JAN-FEV) Obs.: Valores calculados com base no total exportado por empresas com domicílio fiscal em MG (Critério de contabilização das exportações por domicílio fiscal) 48,3% 7,2% 0,5% 8,3% 3,1% 16,3% 6,8% 4,6% 2,1% 2,9%
  • 16.
    16 MG : VARIAÇÃODAS EXPORTAÇÕES POR REGIÃO DE PLANEJAMENTO, 2010/2009 (JAN-FEV) Obs.:Valorescalculadoscombasenototalexportadopor empresascomdomicíliofiscalemMG (Critériodecontabilizaçãodasexportaçõespordomicílio fiscal) +61,3% + 52,3% + 93,7% + 89,4 % +13,2% - 3,7%+ 17,3% + 79,3% - 9,0% + 20,6% • Dentre os 10 principais municípios mineiros exportadores, apenas Itabira na região Central, que liderou o ranking, apresentou redução do valor exportado (-40,1%). A região Central e o Centro-Oeste de Minas foram também as únicas a apresentarem redução em relação ao mesmo período de 2009. • Dentre os municípios estreantes, destaca-se São Gonçalo do Rio Abaixo, que estreou exportando mais de US$ 14 milhões.
  • 17.
    17 MG : NÚMERODE MUNICÍPIOS EXPORTADORES, 2010 (JAN-FEV) / 2009 (JAN-DEZ) ESTREANTES: Sacramento. ESTREANTES: São Gonçalo do Rio Abaixo; Rio Piracicaba, Nazareno. ESTREANTES: Nenhum. ESTREANTES: Nenhum. ESTREANTES: Bonfinópolis de Minas. ESTREANTES: Vargem Grande do Rio Pardo. ESTREANTES: Nenhum. ESTREANTES: São Lourenço. ESTREANTES: Nenhum. 8(12) 8(11)12(13) 5(5) 51(64) 47(58) 12(16) 16(30) 23(31) 9(13) ESTREANTES: Nenhum. Obs.: No mapa acima, apresenta-se o número de municípios exportadores de Jan-Fev de 2010 (vermelho) e de Jan-Dez de 2009 (entre parênteses em cinza).
  • 18.
    18 IMPORTAÇÕES Janeiro a Fevereiro PANORAMADO COMÉRCIO EXTERIOR DE MINAS GERAIS
  • 19.
    MG: IMPORTAÇÕES, 2003-2010 •No acumulado de 2010, as importações mineiras somaram US$ 1,202 bilhão. Em relação os valor de jan a fev/09 houve expansão de 20,2%. • As importações mineiras representaram 5,2% do total importado pelo Brasil. Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX Valores em US$ milhões FOB 19 2003 2004 2005 2006 2007 2008 2009 2009 Jan-Fev 2010 Jan-Fev 2,432 2,987 3,936 4,859 6,505 10,483 7,350 1,000 1,202 +22,8% +31,7% +23,5% +33,9% +61,2% + 20,2% - 29,9%
  • 20.
    MG: IMPORTAÇÕES MENSAIS,2007-2010 Elaboração: SEDE/Central Exportaminas, sobre a base de MDIC/SECEX 20 • As importações de fevereiro de 2010 foram 1,2% menores que as importações do mês anterior, totalizando US$ 597,43 milhões. • Mesmo com a redução, houve significativo crescimento em relação a fev/09. As importações de fev/10 cresceram 36,9% em relação a igual mês do ano passado, respondendo por 5,1% das importações nacionais. Valores em US$ milhões FOB 558 447 534 493 621 721 494 644 619 538 689 644 553 823 806 869 1,071 1,047 1,208 1,102 974 697 564 436 478 487 548 624 689 707 757 740 723 596 605 597 MAR ABR MAI JUN JUL AGO SET OUT NOV DEZ JAN FEV MAR/07 A FEV/08 MAR/08 A FEV/09 MAR/09 A FEV/10
  • 21.
    BRASIL: IMPORTAÇÕES -PARTICIPAÇÕES DAS PRINCIPAIS U.F., 2010 (JAN-FEV) Valores em US$ milhões FOB Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX • Em fevereiro de 2010, Minas Gerais apareceu na sétima posição entre os Estados importadores (5,2% das importações nacionais), apesar do aumento de 20,2% das importações do Estado em relação ao mesmo período do ano anterior. Isto deve-se, principalmente, ao aumento das importações amazonenses que agora ocupa o sexta lugar. 21 23,275.6 9,004.2 1,867.5 1,834.5 1,717.6 1,590.2 1,302.6 1,202.3 BRASIL SAO PAULO RIO GRANDE DO SUL RIO DE JANEIRO PARANA SANTA CATARINA AMAZONAS MINAS GERAIS + 15,8% + 57,4% + 3,0% + 50,8% + 41,2%+28,3% + 45,4% + 20,2%
  • 22.
    22 MG: IMPORTAÇÕES –SUBGRUPOS DE PRODUTOS, 2010 (JAN-FEV) - 10 PRINCIPAIS POR VALOR Valores em US$ milhões FOB Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX • Os grupos de produtos que lideram as importações de Minas Gerais são aqueles de alto valor agregado, como: “automóveis”, “autopeças”, “produtos farmacêuticos”, “produtos químicos inorgânicos”, entre outros. • Apesar da queda de 32,7% das importações de “carvões minerais” em relação ao mesmo período do ano anterior, este subgrupo de produto foi o mais importado por Minas Gerais.
  • 23.
    23 Valores em US$milhões FOB MG: IMPORTAÇÕES – SUBGRUPOS DE PRODUTOS, 2010 10 MAIORES CONTRIBUIÇÕES AO CRESCIMENTO (JAN-FEV) Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX • Assim como no mês anterior, os produtos que mais contribuíram para o crescimento das importações de Minas Gerais são em sua maioria produtos industrializados e alto valor agregado, como: “automóveis”, “autopeças”, “produtos farmacêuticos” e “computadores e acessórios”.
  • 24.
    24 MG: IMPORTAÇÕES –SUBGRUPOS DE PRODUTOS, 2010 (JAN-FEV) 10 MAIORES CRESCIMENTOS Por variação % Elaboração: Central Exportaminas, sobre a base de MDIC/SECEX • No mês de fevereiro o destaque entre as maiores crescimentos relativos foi “agentes de acabamento, aceleradores de tingimento e prod. semelhantes” que cresceu 1.573,4% em relação ao primeiro bimestre de 2009. • Vale destacar também “microscópios e suas partes”, com crescimento relativo de 1359,1% e absoluto superior a US$ 1,3 milhão.
  • 25.
    25 MG: IMPORTAÇÕES –INTENSIDADE TECNOLÓGICA, 2010 (JAN-FEV) Valores em US$ milhões FOB • Ao contrário das exportações, as importações mineiras estão concentradas em produtos industrializados, tendo sido importado em Jan-Fev de 2010 um total de US$ 997,4 milhões, 27,6% superior ao mesmo período de 2009. Já as importações de produtos não industriais reduziu em 6,1%. • Apenas a indústria de média-alta tecnologia respondeu por 53,2% das importações mineiras.
  • 26.
    MG: IMPORTAÇÕES –MODAL, 2010 (JAN-FEV) • Assim como nas exportações, o modal marítimo é o principal meio de entrada dos produtos importados por empresas de Minas Gerias. Os três principais portos de entrada (Rio de Janeiro, Santos e Vitória) respondem por 75,3% das importações mineiras. 26 MODAL US$ FOB (MILHÕES) Part. % Var% 2009/2008 MARITIMA 959,5 79,8% 16,7% AEREA 150,3 12,5% 47,4% RODOVIARIA 77,8 6,5% 19,1% MEIOS PROPRIOS 13,5 1,1% 64,2% FERROVIARIA 1,03 0,1% 218,9% LINHA DE TRANSMISSAO 0,2081 0,0% 24,2% POSTAL 0,0 0,0% -81,2% TOTAL 1.202 20,2%
  • 27.
    27 MG : IMPORTAÇÕESPOR REGIÃO DE PLANEJAMENTO, 2010 (JAN-FEV) Obs.: Valores calculados com base no total exportado por empresas com domicílio fiscal em MG (Critério de contabilização das exportações por domicílio fiscal) 8,9% 0,01% 0,5% 0,3% 14,3% 51,9%9,7% 11,8% 0,9% 1,7%
  • 28.
    28 MG : VARIAÇÃODAS IMPORTAÇÕES POR REGIÃO DE PLANEJAMENTO, 2010/2009 (JAN-FEV) Obs.:Valorescalculadoscombasenototalexportadopor empresascomdomicíliofiscalemMG (Critériodecontabilizaçãodasexportações pordomicíliofiscal) - 35,9% + 589,2% - 48,5% - 44,2% + 38,9% + 40,4%- 13,2% + 58,0% + 140,3% + 6,4% • Uberaba e Ipatinga foram os únicos municípios, dentre os 20 maiores importadores do Estado, que apresentaram redução no valor importado em Jan-Fev 2010 em relação a igual período do ano anterior, -20,7% e -43,8% respectivamente. • Outro destaque foi a região do Jequitinhonha/Mucuri, que iniciou suas importações em 2010, num valor de US$ 87 mil.
  • 29.
    29 MG : NÚMERODE MUNICÍPIOS IMPORTADORES, 2010 (JAN-FEV) / 2009(JAN-DEZ) Obs.: No mapa acima, apresenta-se o número de municípios importadores de Jan-Fev de 2010 (vermelho) e de Jan-Dez 2009 (entre parênteses em cinza). ESTREANTES: Nenhum. ESTREANTES: Pedra Azul. 6(8) 2(3)10(10) 5(4) 59(62) 60(59) 12(9) 20(24) 20(28) 8(8) ESTREANTES: Caeté, Baldim. ESTREANTES: Nenhum. ESTREANTES: Piraúba. ESTREANTES: Nenhum. ESTREANTES: Nenhum. ESTREANTES: Nenhum. ESTREANTES: Carmo do Paranaíba. ESTREANTES: Nenhum.
  • 30.
    PANORAMA DO COMÉRCIOEXTERIOR DE MINAS GERAIS – JANEIRO A FEVEREIRO DE 2010 SECRETARIA DE ESTADO DE DESENVOLVIMENTO ECONÔMICO DE MINAS GERAIS SUBSECRETARIA DE ASSUNTOS INTERNACIONAIS SUPERINTENDÊNCIA DE COMÉRCIO EXTERIOR CENTRAL EXPORTAMINAS Avenida Afonso Pena, 2910 / Térreo Funcionários – Belo Horizonte – MG – 30130-007 Telefone: (31) 3269.5500 – Fax: (31) 3269.5511 Atendimento ao exportador: 0800-770-7087 Internet: www.exportaminas.mg.gov.br E-mail: central@exportaminas.mg.gov.br Para uma análise completa do desempenho do comércio exterior mineiro, consulte também: “PANORAMA DO COMÉRCIO EXTERIOR DE MINAS GERAIS” – Edição 2009 Disponível em www.exportaminas.mg.gov.br Equipe Técnica : Jorge Leonardo Duarte de Oliveira (Resp. Técnico) Marcelo Gouveia Moreira Raphael Vasconcelos C. de A. Moreira Amanda Diniz Malheiros 30
