www.objective.com.br
Pare de estimar, comece a medir!
Marcelo Luís Walter
Estimativas
não funcionam!!!
Alinhando...
 A) Quem aqui faz estimativas no seu trabalho?
 B) Quem aqui acredita que estimativas funcionam?
A B Ação
o/ o/
o/
o/_o_
_o_
_o_ _o_
Questione! Meça!
Aprenda! Compartilhe!
Exorcismo!
Estamos contratando...
Please, #noEstimate!
Estimativas
sempre falham!!!
Experimentando...

 Papel e caneta/lápis
 Estimem em segundos: Um cálculo utilizando operações básicas matemáticas com 3 elementos,
sendo 2 elementos de 3 dígitos e 1 elemento de 2 dígitos.
371 + 872) / 27 = ?(
46,03
Experimentando...
Case – Estimem 10 questões
Matemática, rimas, caça palavra, desenho, lógica, ...
Analista vê as questões e explica sem falar explicitamente os valores.
Desenvolvedores e Analista estimam cada uma.
Desenvolvedores resolvem as questões e marcam o tempo gasto para
cada uma.
Ao final, Analista aceita ou não cada resposta. Se não aceitar,
desenvolvedor deve corrigir e somar o tempo
Será dada uma estimativa jogando-se 2 dados
Estimativas
pioram o ambiente!!!
Experimentando...
Case – Estimem 10 questões
1º. Grupo – 10 desenvolvedores + 1 Analista – expectativa
até 1 minuto cada questão
Alguns resultados:
1) A nova geração não sabe mais fazer cálculo matemático
simples sem calculadora!!!
2) Não subestime a pressão
3) Média geral por questão: 0:02:15
4) Assertividade de tempo:
1º. Dado
2º. Analista
3º. Desenvolvedores
Experimentando...

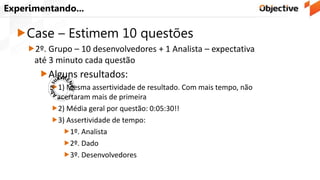

Case – Estimem 10 questões
2º. Grupo – 10 desenvolvedores + 1 Analista – expectativa
até 3 minuto cada questão
Alguns resultados:
1) Mesma assertividade de resultado. Com mais tempo, não
acertaram mais de primeira
2) Média geral por questão: 0:05:30!!
3) Assertividade de tempo:
1º. Analista
2º. Dado
3º. Desenvolvedores
Estimativas
custam caro!!!
Aprendendo...
MEDINDO
Time descontente: como
posso entregar algo no prazo
que outro prometeu?
Falha graves em
esforço/prazo
Requisitos
Estimativa
Requisito
+ Estimativa
Aprendendo...
MEDINDO

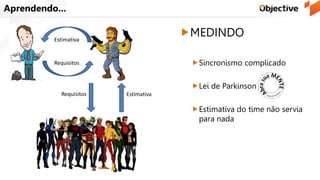

Sincronismo complicado
Lei de Parkinson
Estimativa do time não servia
para nada
Requisitos
Estimativa
Requisitos Estimativa
Aprendendo...
MEDINDO

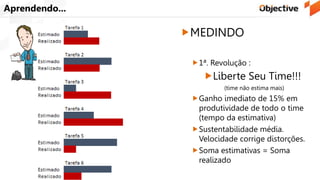

1ª. Revolução :
Liberte Seu Time!!!
(time não estima mais)
Ganho imediato de 15% em
produtividade de todo o time
(tempo da estimativa)
Sustentabilidade média.
Velocidade corrige distorções.
Soma estimativas = Soma
realizado
Requisitos
Estimativa
Requisitos Estimativa
Velocidade
Tarefas
(limite de tamanho)
Pare de Estimar!!!
Aprendendo...
MEDINDO

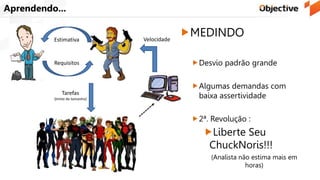

Desvio padrão grande
Algumas demandas com
baixa assertividade
2ª. Revolução :
Liberte Seu
ChuckNoris!!!
(Analista não estima mais em
horas)
Requisitos
Estimativa Velocidade
Tarefas
(limite de tamanho)
Aprendendo...
MEDINDO
T-Shirt Size (PP, P, M, G, GG)
Requisitos
Estimativa Cluster
Tarefas
(limite de tamanho)
Calculada

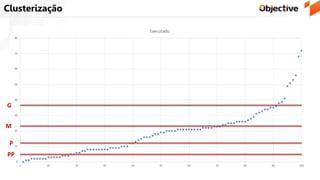

Clusterização
Clusterização
PP
P
M
G
Meça!!!
Medindo...
 Alguns resultados
 Tamanho em T-Shirt é “conceitual”. Gera
bem menos calor
 Ajustes mensais. Estabilidade do cluster em
4 a 5 meses
 Naturalmente as tarefas são quebradas mais
(PP e P) pois percebem que tem menor
variabilidade
 Valores de T-Shirt convergem mesmo em
equipes, tecnologia ou negócio
completamente distintos.
Mais algumas medidas...
 Esforço e Prazo são medidas diferentes não
necessariamente proporcionais. Meça Cycle-
time. Experimente clusterização distinta.
 Tipos distintos de atividades podem indicar
clusterização específica
 Ordens de Grandeza (O.G.) também podem
ser clusterizadas. O que difere é o desvio
padrão. Explicite isso como grau de certeza
(Sigma)
 Não estime! Meça! Meça! Meça!
Por fim...

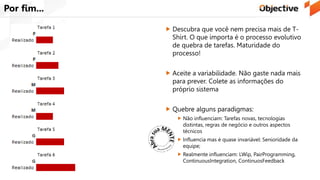

 Descubra que você nem precisa mais de T-
Shirt. O que importa é o processo evolutivo
de quebra de tarefas. Maturidade do
processo!
 Aceite a variabilidade. Não gaste nada mais
para prever. Colete as informações do
próprio sistema
 Quebre alguns paradigmas:
 Não influenciam: Tarefas novas, tecnologias
distintas, regras de negócio e outros aspectos
técnicos
 Influencia mas é quase invariável: Senioridade da
equipe;
 Realmente influenciam: LWip, PairProgramming,
ContinuousIntegration, ContinuosFeedback
Abra sua mente!!!
A 3ª. Revolução – LIBERTE SEU CLIENTE!
Abra sua mente...
• Pressão de estimativas bloqueiam pensamentos criativos
• Mesmo estimativas “superfaturadas” não garantem
assertividade! Feedbacks curtos são muito mais eficientes
• Lei de Parkinson é uma das poucas certezas
• Valores de T-Shirt convergem
• Valores e técnicas ágeis é o que fazem a diferença
• Não estime! Meça!
MARCELO LUIS WALTER
mlwalter@objective.com.br
@MarceloLWalter
(44) 3032 - 9150
Obrigado! www.objective.com.br

Pare de Estimar Comece a Medir

  • 1.
  • 2.
    Pare de estimar,comece a medir! Marcelo Luís Walter
  • 4.
  • 5.
    Alinhando...  A) Quemaqui faz estimativas no seu trabalho?  B) Quem aqui acredita que estimativas funcionam? A B Ação o/ o/ o/ o/_o_ _o_ _o_ _o_ Questione! Meça! Aprenda! Compartilhe! Exorcismo! Estamos contratando...
  • 7.
  • 8.
  • 9.
    Experimentando...  Papel ecaneta/lápis  Estimem em segundos: Um cálculo utilizando operações básicas matemáticas com 3 elementos, sendo 2 elementos de 3 dígitos e 1 elemento de 2 dígitos. 371 + 872) / 27 = ?( 46,03
  • 10.

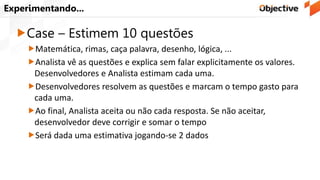

    Experimentando... Case – Estimem10 questões Matemática, rimas, caça palavra, desenho, lógica, ... Analista vê as questões e explica sem falar explicitamente os valores. Desenvolvedores e Analista estimam cada uma. Desenvolvedores resolvem as questões e marcam o tempo gasto para cada uma. Ao final, Analista aceita ou não cada resposta. Se não aceitar, desenvolvedor deve corrigir e somar o tempo Será dada uma estimativa jogando-se 2 dados
  • 11.
  • 12.
    Experimentando... Case – Estimem10 questões 1º. Grupo – 10 desenvolvedores + 1 Analista – expectativa até 1 minuto cada questão Alguns resultados: 1) A nova geração não sabe mais fazer cálculo matemático simples sem calculadora!!! 2) Não subestime a pressão 3) Média geral por questão: 0:02:15 4) Assertividade de tempo: 1º. Dado 2º. Analista 3º. Desenvolvedores
  • 13.
    Experimentando... Case – Estimem10 questões 2º. Grupo – 10 desenvolvedores + 1 Analista – expectativa até 3 minuto cada questão Alguns resultados: 1) Mesma assertividade de resultado. Com mais tempo, não acertaram mais de primeira 2) Média geral por questão: 0:05:30!! 3) Assertividade de tempo: 1º. Analista 2º. Dado 3º. Desenvolvedores
  • 14.
  • 15.
    Aprendendo... MEDINDO Time descontente: como possoentregar algo no prazo que outro prometeu? Falha graves em esforço/prazo Requisitos Estimativa Requisito + Estimativa
  • 16.
    Aprendendo... MEDINDO Sincronismo complicado Lei deParkinson Estimativa do time não servia para nada Requisitos Estimativa Requisitos Estimativa
  • 17.
    Aprendendo... MEDINDO 1ª. Revolução : LiberteSeu Time!!! (time não estima mais) Ganho imediato de 15% em produtividade de todo o time (tempo da estimativa) Sustentabilidade média. Velocidade corrige distorções. Soma estimativas = Soma realizado Requisitos Estimativa Requisitos Estimativa Velocidade Tarefas (limite de tamanho)
  • 18.
  • 19.
    Aprendendo... MEDINDO Desvio padrão grande Algumasdemandas com baixa assertividade 2ª. Revolução : Liberte Seu ChuckNoris!!! (Analista não estima mais em horas) Requisitos Estimativa Velocidade Tarefas (limite de tamanho)
  • 20.
    Aprendendo... MEDINDO T-Shirt Size (PP,P, M, G, GG) Requisitos Estimativa Cluster Tarefas (limite de tamanho) Calculada
  • 21.
  • 22.
  • 23.
  • 24.

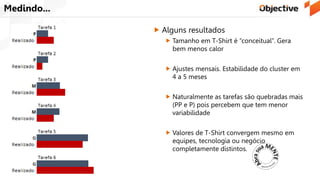

    Medindo...  Alguns resultados Tamanho em T-Shirt é “conceitual”. Gera bem menos calor  Ajustes mensais. Estabilidade do cluster em 4 a 5 meses  Naturalmente as tarefas são quebradas mais (PP e P) pois percebem que tem menor variabilidade  Valores de T-Shirt convergem mesmo em equipes, tecnologia ou negócio completamente distintos.
  • 25.
    Mais algumas medidas... Esforço e Prazo são medidas diferentes não necessariamente proporcionais. Meça Cycle- time. Experimente clusterização distinta.  Tipos distintos de atividades podem indicar clusterização específica  Ordens de Grandeza (O.G.) também podem ser clusterizadas. O que difere é o desvio padrão. Explicite isso como grau de certeza (Sigma)  Não estime! Meça! Meça! Meça!
  • 26.
    Por fim...  Descubraque você nem precisa mais de T- Shirt. O que importa é o processo evolutivo de quebra de tarefas. Maturidade do processo!  Aceite a variabilidade. Não gaste nada mais para prever. Colete as informações do próprio sistema  Quebre alguns paradigmas:  Não influenciam: Tarefas novas, tecnologias distintas, regras de negócio e outros aspectos técnicos  Influencia mas é quase invariável: Senioridade da equipe;  Realmente influenciam: LWip, PairProgramming, ContinuousIntegration, ContinuosFeedback
  • 27.
  • 28.

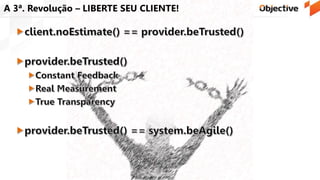

    A 3ª. Revolução– LIBERTE SEU CLIENTE!
