PETIC- PLANEJAMENTO ESTRATÉGICO DE TECNOLOGIA DA
INFORMAÇÃO      E     COMUNICAÇÃO             DO   CENTRO   DE
PROCESSAMENTO DE DADOS DA UNIVERSIDADE FEDERAL DO
AMAZONAS

             Anuar Sadraque da Silva Mamede
                Lúcia Maria Barbosa Lira
             Nerine Lúcia Alves de Carvalho

                     Manaus – AM
                         2010

                                                             1
1. APRESENTAÇÃO

        O Centro de Processamento de Dados (CPD) é um órgão suplementar da Universidade
Federal do Amazonas (UFAM), atuando como prestador de serviços de tecnologia de
informação e comunicação a todos os órgãos e setores da Instituição. Para que o CPD possa
atuar com eficácia nas demandas crescentes de serviços aos usuários serão necessários que
novas políticas e/ou estratégicas sejam incluídas no seu planejamento para que os
procedimentos, a viabilização, e a integração entre os serviços e o sistema de informação
sejam capazes de apoiar o processo institucional na tomada de decisões e no atendimento com
qualidade a toda comunidade universitária.
        Para Rezende (2008), as organizações públicas ou privadas não atuam nem sobrevivem
sem informações. A necessidade de que as organizações públicas ou privadas sejam
inteligentes, frente às mudanças constantes do ambiente interno e externo, faz com que as
mesmas também modifiquem e requeiram o planejamento das suas informações e suas
estratégias de ação.
        Em virtude disso, o Centro de Processamento de Dados sente a necessidade de planejar
suas atividades e recursos de TI para atender com eficácia os serviços que presta, agregar valor
aos negócios da organização, melhoria de desempenho e vantagem competitiva. Para tanto,
fará uso da metodologia para elaboração de planejamento estratégico de TIC chamado PETIC.
        O PETIC, auxilia e orienta no levantamento de informações referentes aos processos
de TI aplicados pela organização, como prioriza a identificação do que é a organização, o que
faz e onde pretende chegar, pela definição de sua missão, visão, valores e objetivos.
Informações estas que serão utilizadas como base para o alinhamento com o negocio da
Instituição.
        Este documento tem como objetivo descrever as fases do PETIC na elaboração do
planejamento estratégico de TI para o CPD-UFAM.

                                                                                              2

1.1.   Apresentação Formal da Organização

           O Centro de Processamento de Dados da Universidade Federal do Amazonas
(CPD-UFAM) foi criado na década de 70 para ser o órgão responsável pelo atendimento das
necessidades de processamento eletrônico de dados da instituição. Neste sentido, o CPD
desempenhou até meados da década de 80 uma série de tarefas relacionadas ao processamento
de dados administrativos, tais como: processamento da folha de pagamento, do controle de
patrimônio, de material; de gestão acadêmica, tais como controle acadêmico, vestibular; ao
processamento de dados científicos, tais como experimentos de física teórica, ensino de
programação, etc.

           A partir do fim da década de 80, uma série de grandes e profundas mudanças
tecnológicas e metodológicas na área de informática, obrigou o CPD a promover modificações
na sua maneira de atuar. Estas modificações tem se acumulado e vêm se sucedendo ao longo
dos anos, de forma que desde o início do século XXI, os seus objetivos, a estrutura
administrativa e de cargos, vêm acompanhando a evolução.

           Em particular, sofreu mudanças na sua forma de atuação, de centralizada, típica
dos antigos CPD´s, para a forma descentralizada, reduzindo muito sua área de atuação.

           Dos diversos avanços tecnológicos, os que causaram o maior impacto na mudança
de perfil do CPD junto à UFAM foram a disseminação das redes locais e corporativas e a
Internet. De cerca de menos de uma dezena de terminais remotos instalados em poucos pontos
da UFAM, o Centro passou a ter de manter, em poucos meses, centenas de pontos de conexão
de rede com computadores dos usuários nas suas salas, incluindo professores, servidores e
alunos. Hoje, este número passa dos cinco mil em toda a UFAM, e continua em expansão,
empregando várias tecnologias. A gerência, manutenção e expansão da rede corporativa da
instituição é sem dúvida a principal tarefa do CPD hoje.

           É importante colocar, neste momento, que o CPD, desde 2003, tem reunido
esforços para se estabelecer na estrutura organizacional aqui apresentada: estruturação das
gerências; reformulação, contratação e realocação do pessoal; reforma da infra-estrutura física
e de informática. Esta experiência tem comprovado sua funcionalidade, com a modernização

                                                                                             3
administrativa, e mostra a real necessidade desta formalização. Vale ressaltar, que este
funcionamento não é oficialmente reconhecido pelo MEC, mas que atende sua forma de
atuação.

           Um dos pontos cruciais para que este órgão funcione de forma atuante e eficiente é
o acompanhando às mudanças e avanços tecnológicos que ocorrem continuamente e sua
implantação na instituição. Isto demanda a contínua expansão, capacitação e aprimoramento
do corpo técnico do Centro. Assim, baseado nos fatores relatados, o CPD continua sua busca
por melhorias e crescimento diante de sua importância e estratégia para as TI´s necessárias à
organização.

                                                                                           4

1.1.1 Missão, Visão e Valores

Missão:

Desenvolver e aplicar a Tecnologia de Informação, de forma racional e compartilhada,
congregando os recursos humanos na área, a fim de viabilizar o cumprimento das metas
institucionais, utilizando políticas específicas para dar suporte às atividades de ensino,
pesquisa, extensão e administrativas.

Visão:

Ser referência no planejamento, desenvolvimento e aplicação de Tecnologia da Informação na
região amazônica.

Valores:

        Espírito de equipe;
        Ética
        Compromisso com a qualidade dos serviços;
        Compromisso com a instituição;
        Respeito pelos clientes e colaboradores;
        Capacitação dos funcionários;
        Responsabilidade social
        Eficiência e presteza no atendimento.

                                                                                        5

1.1.2   Objetivos da organização

2. Manter e gerenciar a infra-estrutura da rede corporativa da UFAM, ocupando-se
   também do planejamento e implementação de iniciativas de expansão desta rede;

3. Manter e gerenciar a infra-estrutura interligando a rede corporativa da UFAM com
   redes de alcance nacional e global;

4. Gerenciar, controlar e disciplinar o uso dos recursos computacionais compartilhados de
   hardware e software da instituição, garantindo sua plena utilização pela comunidade
   acadêmica;

5. Assessorar e assistir tecnicamente os demais órgãos da instituição em questões
   relacionadas aquisição de software, hardware e contratação de serviços de informática;

6. Realizar o planejamento de aquisição, distribuição e manutenção de software,
   hardware e contratação de profissionais de informática;

7. Disciplinar o suprimento de bens e serviços de informática na Instituição seja por
   aquisição, doação ou outro processo;

8. Gerar e absorver conhecimentos em tecnologia de informática;

9. Desenvolver programas de capacitação e consultorias na área, de forma articulada;

10. Estabelecer parcerias para a realização de projetos institucionais na área;

11. Gerar e difundir novas tecnologias inerentes à área;

12. Viabilizar a realização de auditorias das políticas específicas;

13. Prestar atendimento de qualidade dos serviços oferecidos.

14. Oportunizar aos estudantes de graduação e pós-graduação de Ciência da Computação
   ou afim o conhecimento prático de tecnologias de informação e a participação no
   desenvolvimento de processos e produtos de vanguarda;

15. Estabelecer, acompanhar e avaliar a execução de políticas de informática na
   Instituição;

                                                                                        6
16. Manter o espírito de colaboração dos servidores, assim como a sua integridade e
        segurança no local de trabalho.
1.1.3. Estrutura organizacional

              A estrutura organizacional do CPD foi elaborada de forma a prover uma
administração moderna e funcional, através da horizontalização dos organismos, que foram
nomeados de Gerências, para acompanhar a evolução administrativa (ver organograma
abaixo).

                                     Reitoria

                                     Diretoria        Comissão de
                                                      Informática

                   Secretaria

 Gerência de        Gerência de       Gerência de    Gerência de      Gerência de
 Atendimento         Apoio ao          Sistemas      Infraestrutu     Treinamento
  ao Usuário        Sistema de                           ra de
                    Informação                       Informática

                  A ser implantado
                  implantado

Figura 1.   Organograma do CPD
Fonte: CPD/UFAM –
              Como Órgão Suplementar da UFAM, está vinculado diretamente a Reitoria e
deveria ser assessorado pela Comissão de Informática, que precisa ser reativada. São quatro as
gerências que atendem na prática a proposição dos objetivos e missão do CPD: Atendimento
ao Usuário; Apoio ao Sistema de Informação; Sistemas; Infraestrutura de Informática; e
Treinamento, além de uma Secretaria e a Diretoria.

                                                                                            7

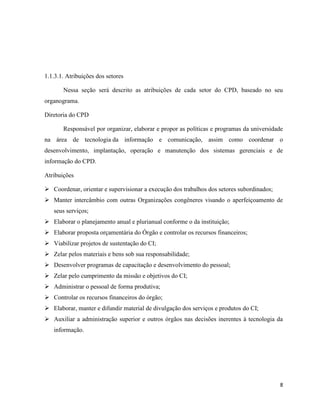

1.1.3.1. Atribuições dos setores

       Nessa seção será descrito as atribuições de cada setor do CPD, baseado no seu
organograma.

Diretoria do CPD

       Responsável por organizar, elaborar e propor as políticas e programas da universidade
na área de tecnologia da informação e comunicação, assim como coordenar o
desenvolvimento, implantação, operação e manutenção dos sistemas gerenciais e de
informação do CPD.

Atribuições

 Coordenar, orientar e supervisionar a execução dos trabalhos dos setores subordinados;
 Manter intercâmbio com outras Organizações congêneres visando o aperfeiçoamento de
   seus serviços;
 Elaborar o planejamento anual e plurianual conforme o da instituição;
 Elaborar proposta orçamentária do Órgão e controlar os recursos financeiros;
 Viabilizar projetos de sustentação do CI;
 Zelar pelos materiais e bens sob sua responsabilidade;
 Desenvolver programas de capacitação e desenvolvimento do pessoal;
 Zelar pelo cumprimento da missão e objetivos do CI;
 Administrar o pessoal de forma produtiva;
 Controlar os recursos financeiros do órgão;
 Elaborar, manter e difundir material de divulgação dos serviços e produtos do CI;
 Auxiliar a administração superior e outros órgãos nas decisões inerentes à tecnologia da
   informação.

                                                                                           8

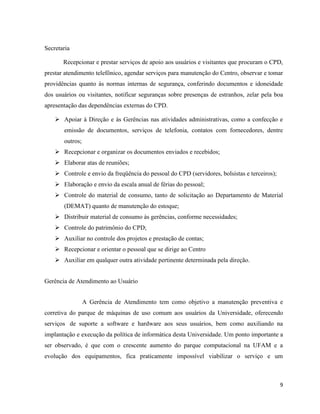

Secretaria

       Recepcionar e prestar serviços de apoio aos usuários e visitantes que procuram o CPD,
prestar atendimento telefônico, agendar serviços para manutenção do Centro, observar e tomar
providências quanto às normas internas de segurança, conferindo documentos e idoneidade
dos usuários ou visitantes, notificar seguranças sobre presenças de estranhos, zelar pela boa
apresentação das dependências externas do CPD.

     Apoiar à Direção e às Gerências nas atividades administrativas, como a confecção e
       emissão de documentos, serviços de telefonia, contatos com fornecedores, dentre
       outros;
     Recepcionar e organizar os documentos enviados e recebidos;
     Elaborar atas de reuniões;
     Controle e envio da freqüência do pessoal do CPD (servidores, bolsistas e terceiros);
     Elaboração e envio da escala anual de férias do pessoal;
     Controle do material de consumo, tanto de solicitação ao Departamento de Material
       (DEMAT) quanto de manutenção do estoque;
     Distribuir material de consumo às gerências, conforme necessidades;
     Controle do patrimônio do CPD;
     Auxiliar no controle dos projetos e prestação de contas;
     Recepcionar e orientar o pessoal que se dirige ao Centro
     Auxiliar em qualquer outra atividade pertinente determinada pela direção.

Gerência de Atendimento ao Usuário

                 A Gerência de Atendimento tem como objetivo a manutenção preventiva e
corretiva do parque de máquinas de uso comum aos usuários da Universidade, oferecendo
serviços de suporte a software e hardware aos seus usuários, bem como auxiliando na
implantação e execução da política de informática desta Universidade. Um ponto importante a
ser observado, é que com o crescente aumento do parque computacional na UFAM e a
evolução dos equipamentos, fica praticamente impossível viabilizar o serviço e um

                                                                                              9
atendimento satisfatório. Isto foi bem resolvido com a terceirização da manutenção, sendo de
nossa responsabilidade apenas o laudo técnico.

Atribuições

        Recepcionar, encaminhar e controlar as Ordens de Serviços abertas por chamados ao
         CPD;
        Prestar assessoria e consultoria em hardware e software;
        Emitir pareceres técnicos e laudos na aquisição de hardware e software;
        Prestar atendimento básico para problemas de acesso à Internet (navegação e e-mail),
         instalação de sistema operacional, antivírus e aplicativos básicos de escritório;
        Orientação aos técnicos (agentes) de informática, distribuídos nas unidades;
        Triagem e planejamento dos serviços solicitados ao centro;
        Orientação aos usuários quanto ao uso preventivo de equipamentos e softwares;
        Auxiliar a direção e as outras gerências em outras atividades relevantes e pertinentes de
         acordo com o contexto institucional.

Gerência de Apoio ao Sistema de Informação

                 Esta gerência tem a responsabilidade do cadastramento dos usuários do SIE,
assim como das devidas inserções das aplicações aos login. É responsável também em atender
e treiná-los, tirando as suas dúvidas e explicando o caminho correto a seguir dentre os vários
menus que o sistema tem. Cada usuário possui um perfil que lhe dará acesso às aplicações do
SIE.

Atribuições

    Planejar e promover a implantação do sistema de informação, em conjunto com a
          gerência de sistemas e a direção;

    Planejar e promover o treinamento aos usuários no sistema de informação;

    Fornecer assistência e atendimento aos usuários do sistema;

    Efetivar o cadastro e controle de acesso dos usuários no sistema;

                                                                                               10
 Avaliar o processo de implantação e uso do sistema;

    Reportar relatórios periódicos à direção acerca da utilização ou implantação do
       sistema;

    Manter o registro e documentação de reuniões, treinamentos e atendimentos efetuados
       com os usuários;

    Reportar os problemas relativos ao sistema à equipe técnica;

    Reportar novas necessidades identificadas para o sistema à equipe técnica;

    Revisar com a direção, sempre que preciso as ações adotadas acerca do sistema;

    Assessorar a direção nos assuntos da sua área de competência.

Gerência de Desenvolvimento

       A Gerência de Desenvolvimento tem por objetivo implantar sistemas de informática,
manter os sistemas da universidade, bem como auxiliar na implantação e execução da política
de informática da UFAM.

Atribuições

 Assessorar a Direção do Centro de Informática em assuntos da sua área de competência;
 Atender, na sua capacidade, a demanda da UFAM por desenvolvimento de sistemas de
   informação, ou de instituições externas, quando solicitado e conforme o interesse da
   instituição;
 Gerenciar, planejar e executar projetos de desenvolvimento de sistemas;
 Definir padrões de normas e metodologias para o desenvolvimento, manutenção e
   documentação dos sistemas;
 Supervisionar o funcionamento dos sistemas;
 Administrar e efetuar manutenções corretivas nos sistemas implantados;
 Avaliar softwares existentes no mercado para definir seu uso pela instituição;
 Efetuar levantamentos de dados e estudos de viabilidade para definir objetivos, estabelecer
   requisitos e definir diretrizes para os projetos de sistemas;

                                                                                          11
 Elaborar planos de testes de software para sistemas desenvolvidos na gerência;
 Promover a implantação dos sistemas;
 Administrar as equipes de forma produtiva;
 Trabalhar em conjunto com a gerência de apoio ao sistema de informação para a
   implantação e treinamento dos módulos do sistema;
 Rever periodicamente as normas implantadas buscando contínua melhoria do processo de
   desenvolvimento de software;
 Zelar pela segurança e integridade dos dados e informações sob sua responsabilidade;
 Emitir relatórios para a direção do Centro de Informática sobre as atividades da gerência.

Gerência de Infraestrutura

        A Gerência de Infra-Estrutura tem como objetivo implantar, manter e gerenciar a rede
UFAM e auxiliar na política de tecnologia da informação da Universidade Federal do
Amazonas. Tem como principal função manter a rede física da UFAM, porém atende às várias
necessidades de infra-estrutura de informática: redes, provedor, bancos de dados,
especificação de equipamentos de médio e grande porte, gerência dos servidores de serviços
diversos, etc.

Atribuições

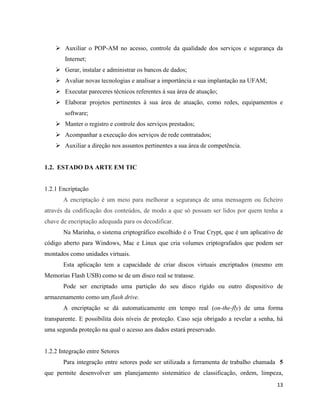

     Projetar as redes internas;
     Implantar e manter as redes de teleprocessamento;
     Manter o controle de utilização da rede, conforme política estabelecida;
     Manter o registro, controle, padrões e estatísticas de equipamentos e usuários da rede;
     Determinar padrões de segurança para os equipamentos da rede;
     Instalar, administrar e manter as máquinas servidoras da rede, sistemas e bancos de
        dados;
     Coordenar e dispor serviços de rede: e-mail, hospedagem de sites, etc.;
     Manter backup atualizado e recuperável dos servidores, dados e sistemas;
     Providenciar a guarda e manutenção dos backups;
     Prestar atendimento aos usuários em: instalação e manutenção de pontos de rede,
        hospedagem de websites e projetos de rede;
                                                                                           12
 Auxiliar o POP-AM no acesso, controle da qualidade dos serviços e segurança da
        Internet;
     Gerar, instalar e administrar os bancos de dados;
     Avaliar novas tecnologias e analisar a importância e sua implantação na UFAM;
     Executar pareceres técnicos referentes à sua área de atuação;
     Elaborar projetos pertinentes à sua área de atuação, como redes, equipamentos e
        software;
     Manter o registro e controle dos serviços prestados;
     Acompanhar a execução dos serviços de rede contratados;
     Auxiliar a direção nos assuntos pertinentes a sua área de competência.

1.2. ESTADO DA ARTE EM TIC

1.2.1 Encriptação
       A encriptação é um meio para melhorar a segurança de uma mensagem ou ficheiro
através da codificação dos conteúdos, de modo a que só possam ser lidos por quem tenha a
chave de encriptação adequada para os decodificar.
       Na Marinha, o sistema criptográfico escolhido é o True Crypt, que é um aplicativo de
código aberto para Windows, Mac e Linux que cria volumes criptografados que podem ser
montados como unidades virtuais.
       Esta aplicação tem a capacidade de criar discos virtuais encriptados (mesmo em
Memorias Flash USB) como se de um disco real se tratasse.
       Pode ser encriptado uma partição do seu disco rígido ou outro dispositivo de
armazenamento como um flash drive.
       A encriptação se dá automaticamente em tempo real (on-the-fly) de uma forma
transparente. E possibilita dois níveis de proteção. Caso seja obrigado a revelar a senha, há
uma segunda proteção na qual o acesso aos dados estará preservado.

1.2.2 Integração entre Setores
       Para integração entre setores pode ser utilizada a ferramenta de trabalho chamada 5
que permite desenvolver um planejamento sistemático de classificação, ordem, limpeza,
                                                                                          13
permitindo assim de imediato maior produtividade, segurança, clima organizacional,
motivação dos funcionários e consequente melhoria da competitividade organizacional.
       Os propósitos da metodologia 5S são de melhorar a eficiência através da destinação
adequada de materiais (separar o que é necessário do desnecessário), organização, limpeza e
identificação de materiais e espaços e a manutenção e melhoria do próprio 5S.
       Os principais benefícios da metodologia 5S são:
        Maior produtividade pela redução da perda de tempo procurando por objetos. Só
             ficam no ambiente os objetos necessários e ao alcance da mão;
        Redução de despesas e melhor aproveitamento de materiais. O acúmulo excessivo
             de materiais tende à degeneração;
        Melhoria da qualidade de produtos e serviços;
        Menos acidentes do trabalho;
        Maior satisfação das pessoas com o trabalho.

1.2.3 Política de Treinamento/Atualização
       O gestor junto com os gerentes pode avaliar que cursos deverão ser disponibilizados
para os servidores.

1.2.4 Avaliação de Desempenho
       O Departamento de Recursos Humanos está desenvolvendo junto ao CPD una nova
ferramenta para avaliação de desempenho de todos os servidores da UFAM.

1.2.5 Ambiente de colaboração
       O diretor do CPD também fará uma reunião para discutir esta prática no CPD
1.2.6 Voip

1.2.7 Telefonia Móvel

1.2.8 Comunicadores instantâneos

                                                                                        14
1.2.9 Manutenção preventiva

1.2.10 Seguro de equipamentos

       A questão sobre segurança de equipamentos é importante sabermos a necessidade de
tal atividade em uma organização, pois, o fluxo de informação é constante e devemos estar
prevenidos para qualquer emergência seja, manual, elétrica ou até mesmo roubo de
informações.

1.2.11 Software para Área de Telecomunicações

1.2.12 Política de Licenciamento de Software

1.3 METODOLOGIA

       A metodologia adotada para fazer o Plano Estratégico da Tecnologia de Informação e
Comunicação (PETIC) se deu a partir da disciplina optativa do curso de Ciência da
Computação, chamada Planejamento de Tecnologias e Comunicação ministrada pelo professor
doutor Rogério P. C. Nascimento, que tem como objetivo fazer com que os alunos elaborem
um planejamento estratégico de tecnologia de informação em diferentes órgãos ou empresas.
Foram selecionados três órgãos públicos: o Tribunal de Justiça do Amazonas, a Marinha do
Brasil em Manaus e o CPD da UFAM. E uma empresa privada chamada DAN TECH que
fabrica estamparias, pinturas e soldagens em metais.
       A elaboração do documento PETIC iniciou com o grupo de alunos sendo dividido para
pesquisar os cinco pilares principais de Sistema de Informação (dados, pessoas,
telecomunicações, hardware e software). Cada membro ficou responsável por um pilar.

                                                                                      15
1.3.1 Metodologia PETIC

Figura 2. Pilares do   PETIC
Fonte: Marchi, 2010

        A PETIC tem como propósito auxiliar a organização a atingir suas metas através do
planejamento estruturado de suas TIC, produzindo mais, com menos esforço. Ela está baseada
em cinco pilares do Sistema de Informação (dados, pessoas, telecomunicações, hardware e
software). E compõe-se de duas partes:
        A primeira etapa estabelecida foi descobrir a missão, a visão e os valores do CPD,
assim como a análise do ambiente, a razão da sua existência, as atribuições de cada gerente, do
diretor e do secretário a partir da análise documental existente (vide figura 3 abaixo).
        Em seguida foram feitas entrevistas com os responsáveis de cada pilar estabelecido
para cada aluno, para detalhes da pesquisa com relação a cada área. No CPD as pessoas
entrevistadas foram o João Bosco e o Hudson da Gerência de Infraestrutura que responderam
as questões referentes aos pilares de Dados e Informações, Telecomunicações, Hardware e
Software, já que estes quatro pilares estão interligados.
       Na Gerência de Atendimento ao Usuário, o responsável é o Técnico de Informática
chamado Diony quem respondeu sobre os softwares que estão sob a sua responsabilidade,
utilizados em todo o CPD e em toda a UFAM.
       Pela Gerência de Desenvolvimento, foi a vez do Arlinton, analista de sistema, que
respondeu quais os softwares são utilizados para desenvolver os programas ou aplicativos
deste setor.

                                                                                            16

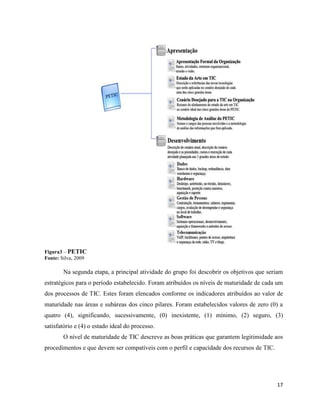

Figura3 – PETIC
Fonte: Silva, 2009

        Na segunda etapa, a principal atividade do grupo foi descobrir os objetivos que seriam
estratégicos para o período estabelecido. Foram atribuídos os níveis de maturidade de cada um
dos processos de TIC. Estes foram elencados conforme os indicadores atribuídos ao valor de
maturidade nas áreas e subáreas dos cinco pilares. Foram estabelecidos valores de zero (0) a
quatro (4), significando, sucessivamente, (0) inexistente, (1) mínimo, (2) seguro, (3)
satisfatório e (4) o estado ideal do processo.
        O nível de maturidade de TIC descreve as boas práticas que garantem legitimidade aos
procedimentos e que devem ser compatíveis com o perfil e capacidade dos recursos de TIC.

                                                                                           17
Em seguida, foram levantados os nomes dos responsáveis, os custos e a relevância de
cada processo que não atingiu o nível três de maturidade, para em seguida serem feitas as
ações de melhoria, que seria o cenário desejado de cada pilar.

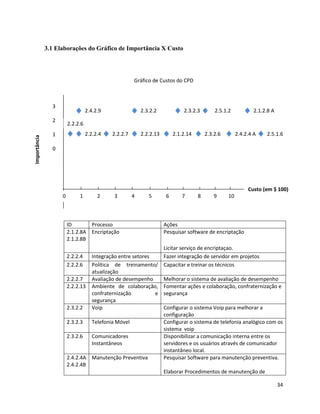

       Após as investigações do que será melhor para o CPD, juntamente com o levantamento
do custo de cada processo, foi elaborado um plano cartesiano com o tempo X custo, para que o
diretor do CPD avaliasse quais melhores seriam logo iniciadas.

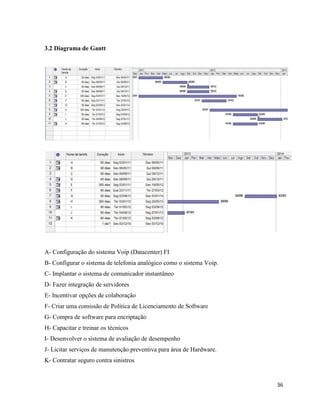

       A partir daí foi produzido o gráfico de Gantt para determinar as fases da melhoria que
foram estipuladas no tempo de três anos.

2. DESENVOLVIMENTO
       A elaboração do documento PETIC iniciou com a análise dos cinco grandes pilares do
Sistema de Informação (dados, pessoas, telecomunicações, hardware e software).
        Estes pilares são os responsáveis pela execução das atividades de entrada,
processamento, saída, armazenamento e controle, que irão transformar os dados em produtos
de informação.
       Ao iniciar o trabalho foi investigada a situação de cada pilar, que foi chamado de

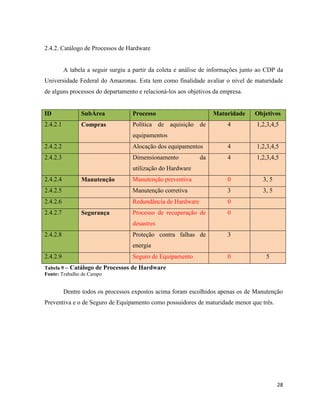

cenário atual. Depois foi elaborado o catálogo de processos para cada um deles (vide exemplo
abaixo).

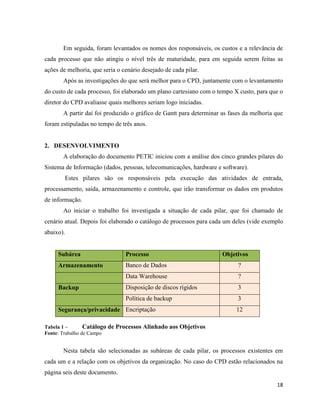

     Subárea                    Processo                             Objetivos
     Armazenamento              Banco de Dados                             ?
                                Data Warehouse                             ?
     Backup                     Disposição de discos rígidos               3
                                Política de backup                         3
     Segurança/privacidade Encriptação                                    12

Tabela 1 –       Catálogo de Processos   Alinhado aos Objetivos
Fonte: Trabalho de Campo

       Nesta tabela são selecionadas as subáreas de cada pilar, os processos existentes em
cada um e a relação com os objetivos da organização. No caso do CPD estão relacionados na
página seis deste documento.
                                                                                          18

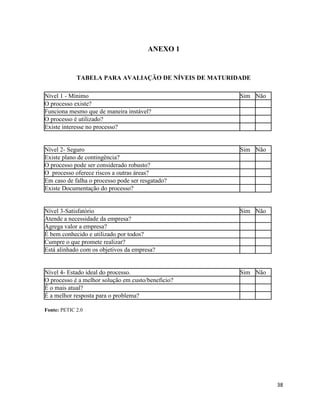

Para avaliar o nível de Maturidade dos processos é necessário responder um
questionário que ajudará na avaliação do estado atual das atividades realizadas na organização.
       Este questionamento foi feito a todos os responsáveis de cada pilar, onde eles
atribuíram notas de 0 a 4 aos processos que significam: (i) zero para inexistente, (ii) para o
mínimo, (iii) para seguro e (iv) para o estado ideal ou satisfatório.
       Em seguida os níveis foram alinhados aos objetivos (vide exemplo abaixo).

 Subárea                     Processo                       Maturidade Objetivos
 Armazenamento               Banco de Dados                      3           3
                             Data Warehouse                      0           ?
 Backup                      Disposição     de     discos        0           3
                             rígidos
                             Política de backup                  3           3
 Segurança/privacidade Encriptação                               1           12

Tabela 2 – Catálogo de Processos   com os níveis de Maturidade Alinhados aos Objetivos
Fonte: Trabalho de Campo

       Em seguida, será descrito cada pilar com o cenário atual, o catálogo de processos e o
catálogo de ações.

2.1.   Dados e Informações

       Os dados e as informações constituem um conjunto integrado de elementos
relacionados logicamente, consolidando registros previamente armazenados em arquivos
separados em uma fonte comum de registro de dados que fornece dados para muitas
aplicações (O´BRIEN, 2009).
       O desenvolvimento de bancos de dados e de software de gerenciamento de banco de
dados é o fundamento dos métodos modernos de administrar dados organizacionais, ajudando
os usuários a acessarem facilmente os registros.
       No CPD estes dados e informações estão assim distribuídas em subáreas de
armazenamento, backup, segurança e privacidade.
                                                                                            19
Para Laudon & Laudon (2007 p, 139) “um banco de dados é um conjunto de arquivos
relacionados entre si que contém registros sobre pessoas, lugares ou coisas”.
       O banco de dados da UFAM guarda os dados de todos os seus alunos, dos seus
servidores, dos processos científicos, administrativos e do acervo bibliográfico.

2.1.1. Cenário Atual

       No CPD estes dados e informações estão distribuídas em subáreas de armazenamento,
backup, segurança e privacidade.
       De todos os processos existentes na parte de Dados e Informações, apenas dois têm
problemas mais graves: o de Encriptação que têm maturidade um, isto é pouca segurança a
respeito de tudo que é processado, como: os emails, os portais de aluno, calouro, servidor e do
docente. E a Disposição de Discos Rígidos na subárea Backup, têm maturidade inexistente.

                                                                                            20
2.1.2. Catálogo de Processos de Dados e Informações

 Tabela 3 – Catálogo   de Processos de Dados e Informações
 ID         Subárea                    Processo                         Maturidade Objetivos
 2.1.2.1    Armazenamento              Banco de Dados                       3          3
 2.1.2.2                               Data Warehouse                       0
 2.1.2.3                               Unificação do DB                     0
 2.1.2.4                               Disponibilidade            do        3          12
                                       Servidor
 2.1.2.5                               Preparação               para        3          10
                                       crescimento/Escalabilidade
 2.1.2.6    Backup                     Disposição      de      discos       0          3
                                       rígidos
 2.1.2.7                               Política de backup                   3          3
 2.1.2.8    Segurança/privacidade      Encriptação                          1          12
 2.1.2.9                               Restrição de acesso                  3          12
 2.1.2.10                              Logging
 2.1.2.11                              Geração de Relatórios                3          3
 2.1.2.12                              Há         integração      de        3          ?
                                       sistemas/informações
 2.1.2.13                              Portabilidade de Dados               0
 2.1.2.14                              Login único                          0
 Fonte: Trabalho de Campo

        Nos processos onde a maturidade é menor que três, na Subárea de
Segurança/Privacidade como Encriptação, Portabilidade de Dados e Logging, requer ações para
a melhoria do processo.

                                                                                            21
ID            Processo      Ação                          RESPONSÁVEL           CUSTO/ESFORÇO

2.1.2.8.A     Encriptação   Pesquisar     software   de   Gerente          de   1.300      dólares   por
                            Encriptação                   Infraestrutura        servidor

2.1.28.B                    Licitar       serviço    de   Gerente          de
                            encriptação      para    os   Infraestrutura
                            servidores

2.1.3. Catálogo de Ações

Tabela4 – Catálogo de Ações     de Dados e Informações
Fonte: Trabalho de Campo

           A escolha da ação Encriptação se dá por causa da necessidade da segurança e
integridade dos dados de todos os sistemas de CPD.

2.2.       Pessoas

           Neste tópico será abordado sobre a situação atual do corpo técnico do CPD, sendo
analisados os problemas e dificuldades enfrentados pela equipe e suas aspirações.

2.2.1 Cenário Atual

           O corpo técnico do CPD é composto de vinte e oito servidores, duas estagiárias de
nível médio e onze bolsistas de graduação. Os servidores estão distribuídos em quatro
gerências, na secretaria e na diretoria (vide em anexo 2).
           É um número reduzido de pessoas para atender toda a demanda, da capital e dos
campi, porém não compromete os atendimentos dos usuários que solicitam os serviços. Os
chamados como são ditos no CPD, para a solicitação de serviços, são atendidos por ordem de
chegada ou por alguma necessidade de força maior.
           Para suprir algumas dessas necessidades, são contratadas pessoas através de serviços
prestados pela Fundação Rio Solimões (UNISOL), bolsistas do programa bolsa trabalho,
                                                                                                       22
alunos Ciência da Computação e muitas vezes de outros cursos como Design, de alunos nível
médio em parceria com o Instituto Euvaldo Lodi (IEL).
           A situação muitas vezes tornar-se crítica devido à rotatividade dos alunos, assim como
a saída de técnicos especialistas que deixam o CPD por melhores condições financeiras em
outras empresas ou outros órgãos públicos.
           A falta de treinamento contínuo dos técnicos também é um problema, pois a evolução
da tecnologia de informação, diariamente coloca no mercado novos produtos, transformando
recursos de dados em produtos de informação, daí a necessidade de uma constante atualização.
           As subáreas encontradas no Pilar Pessoas foram cargos, conhecimentos e bem estar.

2.2.2 Catálogo de Processos Pessoas

ID              Sub.Área         Processo                                   Maturidade   Objetivos
2.2.2.1         Cargos           Divisão clara de tarefas                   3                12
2.2.2.2                          Recrutamento/seleção                       3                5
2.2.2.3                          Plano de carreira                          3                5
2.2.2.4                          Integração entre setores                   1             7,10,12
2.2.2.5                          Motivação e Políticas de Incentivo         0              8,9,13
2.2.2.6         Conhecimento     Política de Treinamento/                   1               8,9
                                 Atualização
2.2.2.7                          Avaliação de Desempenho                    1                8
2.2.2.8                          Gerenciamento de talentos                  0                13
2.2.2.9                          Programas           de     colaboração,    0            7.8.9,10,13
                                 Intercâmbio
2.2.2.10                         Redes sociais                              0               7,10
2.2.2.11        Bem estar        Ergonomia das instalações                  0
2.2.2.12                         Incentivos a manutenção da saúde           0
2.2.2.13                         Ambiente            de      colaboração,   1              12,15
                                 Confraternização e Segurança
2.2.2.14                         Acessibilidade                             0
2.2.2.15                         Satisfação do Servidor                     0
Tabela 5 – Catálogo de Processos     de Pessoas
Fonte: Trabalho de Campo

                                                                                                       23
Neste catálogo apenas elencados a Integração entre Setores, a Política de
Treinamento/Atualização, Avaliação de Desempenho e Ambiente de Colaboração,
Confraternização e Segurança.

2.2.3 Catálogo de Ações

 ID           Processo               Ação                               Responsável   Custo /Esforço
 2.2.2.4      Integração     entre   Fazer integração de servidor       Diretor
              setores                em projetos
 2.2.2.6      Política         de    Capacitar      e    treinar   os   CPD/DRH       R$51,00 hora/aula com
              treinamento/atuali     técnicos                                         instrutores da UFAM
              zação
 2.2.2.7      Avaliação        de    Melhorar      o    sistema    de   DRH/CPD
              Desempenho             Avaliação e Desempenho

 2.2.2.13     Ambiente         de    Fomentar           ações      de   Diretor
              Colaboração,           colaboração,
              Confraternização       confraternização               e
              e Segurança            Segurança

Tabela 6 – Catálogo de Ações         de Pessoas
Fonte: Trabalho de Campo

           Apenas estas quatro ações foram escolhidas, pois as responsabilidades das mesmas são
do diretor do CPD em conjunto com o DRH. Os outros processos dependem de políticas do
DRH e Administração Superior da UFAM.

2.3. Telecomunicações

           O pilar Telecomunicações está relacionado à quantidade de informação digital
produzida no mundo, graças à quantidade de informações gerada pela internet e outras
ferramentas de e-business – banco de dados, sistemas de CRM e servidores de personalização,
sem falar nos conteúdos dos websites, arquivos gráficos, de áudios e de vídeos, que de uma
maneira rápida revoluciona os negócios e a sociedade.

                                                                                                              24
Assim, o CPD precisa suportar a infraestrutura necessária para disponibilizar o que
existe de mais novo na área de Telecomunicações para a toda a UFAM.

2.3.1. Cenário Atual

          No CPD são usados os bancos de dados Oracle, Postgres, MySQL; o software Vmware
vCenter (Gerenciador de        infraestrutura de TI e os aplicativos com ferramentas de
gerenciamento de virtualização) e o Nagios, como Gerenciador de Rede e serviços.
          Nos servidores de rede (FTP, Firewall, Proxy, DNS, DHCP, Sites, Samba, Correio
Eletrônico) são usados o Sistema Operacional Ubuntu, o pacote EBox, o Apache (servidor
livre de web), SQL Server (sistema gerenciador de banco de dados relacional), o OCS (para
gerenciamento de software e hardware), o Open fire (aplicativos para mensagens instantâneas)
e o GLP I (aplicativo de gerenciamento direcionado.

2.3.2. Catálogo de Processos
ID          Subárea            Processo                         Maturidade      Objetivos

2.3.2.1     Voz                Ramais eletrônicos                   3             1, 2, 3
2.3.2.2                        Voip                                 0             1, 2, 3
2.3.2.3                        Telefonia móvel                      0             1, 2, 3

2.3.2.4     Escrita            Utilização de e-mail                 4            1, 2, 3,
2.3.2.5                        Sites internos                       4           1, 2, 3, 12
2.3.2.6                        Comunicadores instantâneos           0             1, 2, 3
2.3.2.7
2.3.2.8     Rede               Dimensionamento de banda             3           1, 2, 3, 12
2.3.2.9                        Segurança                            3         1, 2, 3, 12, 14
2.3.2.10                       Firewalls                            3           1,2, 3, 12
2.3.2.11                       Políticas de acesso a internet       4         1, 2, 3, 12, 14
Tabela 7 – Catálogo de Ações   de Telecomunicações
Fonte: Trabalho de Campo

                                                                                              25
Os processos Voip, Telefonia Móvel e Comunicadores Instantâneos foram escolhidos
para o catálogo de ações por possuírem maturidade menor que três.

2.3.3. Catálogo de Ações de Telecomunicações

ID            Processo          Ação                          Responsável           Custo/Esforço

2.3.2.2       Voip              Configurar    o     sistema   Gerente          de   R$1.134,00
                                Voip para melhorar a          Infraestrutura
                                comunicação
2.3.2.3       Telefonia Móvel   Configurar o sistema de       Prefeitura       do   R$164.000,00
                                telefonia analógico com       Campus e CPD
                                o sistema Voip
2.3.2.6       Comunicadores     Disponibilizar           a    Gerente          de
              Instantâneos      comunicação         interna   Atendimento
                                entre os servidores e
                                usuários,    através    do
                                comunicador
                                instantâneo local

Tabela 8 – Catálogo de Ações    de Telecomunicações
Fonte: Trabalho de Campo

          As ações são prioritárias e dependem apenas dos gerentes de Infraestrutura e
Atendimento, com exceção do processo de Telefonia Móvel que vai precisar da ajuda da
Prefeitura do Campus.

2.4 Hardware

          Na área de Hardware pode-se afirmar que todos os computadores são sistemas de
componentes para entrada, processamento, saída, armazenamento e controle de dados. E eles
são encontrados hoje de acordo com o tamanho desejado, forma e capacidade de computação.

                                                                                                    26
Neste tópico será abordada a área de Hardware, que representa os computadores e os
equipamentos físicos associados, diretamente envolvidos nas funções de processamento de
dados ou comunicação.
       Para a garantia da disponibilidade e a qualidade dos serviços prestados pelo CPD, o
conjunto tecnológico de máquinas-servidoras possui uma capacidade de processamento
relativamente suficiente. Porém, é necessária para estes servidores, a instalação de mais placas
de memória.
       O tamanho e capacidade das memórias vão depender do poder médio de
processamento e do número de usuários. No CPD foram pesquisadas as subáreas de compras,
manutenção e segurança.

2.4.1. Cenário Atual

       O cenário do CPD é basicamente o seguinte: existem em torno de 13 servidores físicos
(incluindo 4 servidores DELL, 6 IBM, 3 HP, que ainda possuem carência de memória
principal. Há em torno de 8 mil estações de trabalho sendo maquinas INTEL e AMD com ate
4 GB de memória principal.
       Além dos pontos elucidados, cabe destacar os seguintes pontos no que diz respeito ao
hardware: a existência de gerador de energia com boa autonomia, garantindo energia para
todo o CPD. Em caso da falta de energia elétrica, existe um conjunto de no-breaks que evita a
ocorrência de desligamento de forma abrupta dos equipamentos, mantendo os serviços em
funcionamento por algum tempo. Recentemente foram adquiridas mais de 160 máquinas.

                                                                                             27
2.4.2. Catálogo de Processos de Hardware

          A tabela a seguir surgiu a partir da coleta e análise de informações junto ao CDP da
Universidade Federal do Amazonas. Esta tem como finalidade avaliar o nível de maturidade
de alguns processos do departamento e relacioná-los aos objetivos da empresa.

ID              SubÁrea             Processo                       Maturidade      Objetivos
2.4.2.1         Compras             Política de aquisição de            4          1,2,3,4,5
                                    equipamentos
2.4.2.2                             Alocação dos equipamentos           4          1,2,3,4,5
2.4.2.3                             Dimensionamento           da        4          1,2,3,4,5
                                    utilização do Hardware
2.4.2.4         Manutenção          Manutenção preventiva               0             3, 5
2.4.2.5                             Manutenção corretiva                3             3, 5
2.4.2.6                             Redundância de Hardware             0
2.4.2.7         Segurança           Processo de recuperação de          0
                                    desastres
2.4.2.8                             Proteção contra falhas de           3
                                    energia
2.4.2.9                             Seguro de Equipamento               0              5
Tabela 9 – Catálogo de Processos   de Hardware
Fonte: Trabalho de Campo

          Dentre todos os processos expostos acima foram escolhidos apenas os de Manutenção
Preventiva e o de Seguro de Equipamento como possuidores de maturidade menor que três.

                                                                                             28
2.4.3. Catálogo de Ações

           A tabela a seguir surgiu a partir da escolha dos processos possuidores de maturidade
menor que três. Esta tem como objetivo relacionar cada um dos processos às ações necessárias
para a melhoria dos mesmos. Assim como também mostrar os responsáveis por cada ação e o
custo onerado por cada uma delas.

ID           Processo                  Ação                          Responsável           Custo/Esforço
2.4.2.4.A    Manutenção Preventiva     Pesquisar software para       Gerente          de
                                       manutenção preventiva         Infraestrutura

2.4.2.4B                               Elaborar     procedimentos
                                       de     manutenção       de
                                       equipamentos
                                       principalmente          nos
                                       servidores
2.4.2.9      Seguro de Equipamento     Fazer contrato de seguros     Gerente          de
                                       contra sinistros              Infraestrutura

Tabela 10 – Catálogo de Ações        de Hardware
Fonte: Trabalho de Campo

2.5 Software

           O conceito de software refere-se a todos os conjuntos de instruções de processamento
da informação.
           Incluem-se nesse conceito genérico, não só os conjuntos de instruções operacionais
chamados programas que dirigem e controlam o hardware, mas também os conjuntos de
instruções de processamento das informações requisitadas por pessoas, chamados
procedimentos (O´BRIEN, 2009).
           Os softwares estão divididos em: a) software de sistema, como um programa de
sistema operacional, que controla e apóia as operações de um sistema de computador; b)
software aplicativo, que são os programas que processam direto para uso particular de

                                                                                                           29
computadores por usuários finais e os c) procedimentos, que são instruções operacionais para
as pessoas utilizarem, os chamados usuários.

2.5.1 Cenário Atual

       São vários os softwares usados pelo CPD como para instalação dos sistemas
operacionais são utilizados: Windows, Office, Antivírus. Os utilitários antivírus são: o Avast,
Avg e Avira.
       Para para limpeza dos computadores são utilizados o Ccleaner e Easy cleaner. Para o
gerenciamento de projetos são usados o Redmine (software livre e de código aberto) e
Ocomon (monitor de ocorrências e inventário de equipamento de informática).
       Para gerenciamento de Sistema de Informação para o Ensino, é usado o SIE. E para o
desenvolvimento de sistemas são utilizados: o editor Netbeans (em um ambiente de
desenvolvimento integrado (IDE) gratuito e de código aberto para desenvolvedores de
software), a linguagem de programação chamada Grails (framework para construção de
aplicações para web através da linguagem de programação chamada Groovy) e o PHP
(linguagem que permite criar sites web dinâmicos.
       É utilizado também o SQL Developer (ferramenta que permite processar consultas).
       Para a parte de Web Designer são usados o Photoshop (aplicativo para edição de
imagens), Corel Draw (programa de desenho vetorial bidimensional para design gráfico),
Flash (software primariamente de gráfico vetorial), Dreamweaver (software para
desenvolvimento voltado para a web), Joomla (sistema de gestão de conteúdo) e Fireworks
(editor de imagens).
       Há também os softwares desenvolvidos nesta própria gerência como o de Controle de
Processos da Secretaria dos Conselhos da UFAM, os Portais do calouro, aluno, servidor e
professor. Além da utilização do Banco de Dados chamado SISCA, para consultas e relatórios
de alunos já formados.
       Em andamento estão os seguintes: Controle do Restaurante Universitário, Controle do
Ponto Eletrônico e do Portal vídeo-aula – RNP (experimental)

                                                                                            30
2.5.1. Catálogo de Processos de Software

ID          Sub. Área            Processo                         Maturidade   Objetivos
2.5.1.1     Software             Software antivírus                    3          3, 4, 5
2.5.1.2                          Software      para   área   de        0          3, 4, 5
                                 telecomunicações
2.5.1.3                          Software para área de dados           3          3, 4, 5
2.5.1.4                          Software      para   área   de        3        3. 4. 5. 12
                                 negócio
2.5.1.5     Suporte              Suporte de programas e                3        3, 4, 5, 12
                                 help-desk
2.5.1.6                          Política de licenciamento de          0        3, 4, 5, 14
                                 software
2.5.1.7                          Desenvolvimento             de        3         3, 5, 13
                                 software
2.5.1.8     Analise individual Portal          de      serviços        4          3, 4, 5
            de          software acadêmicos
            utilizado
2.5.1.9                          BROffice                              4          3, 4, 5
2.5.1.10                         Certificada                           0
2.5.1.11                         Acessibilidade                        0
2.5.1.12                         Inovação/Software Futuro              4
                                 PING (IFES/MEC)                       4
Tabela 11 – Catálogo de Processos   de Software
Fonte: Trabalho de Campo

                                                                                            31
2.5.2. Catálogo de Ações
ID          Processo                Ação                             Responsável           Custo/Esforço
2.5.1.2     Software para área de   Aguardar                     a   Gerente          de
            telecomunicações        disponibilização           do    Infraestrutura
                                    software                   de
                                    telecomunicação telefônica
                                    via computador
2.5.1.6     Política           de   Criar      comissão       para   Gerente          de
            Licenciatura       de   Política    de     Lic.    de    Infraestrutura
            Software                Software

Tabela 12 – Catálogo de Ações   de Software
Fonte: Trabalho de Campo

                                                                                                           32
3. Conclusão

       Após a definição de todos os processos e seus estados ideais ou satisfatórios o diretor
do CPD, o senhor Rony Peterson, definiu as ações que seriam tomadas conforme a relevância
de importância e custo.

                                                                                           33
3.1 Elaborações do Gráfico de Importância X Custo

                                                      Gráfico de Custos do CPD

                3
                                  2.4.2.9                 2.3.2.2            2.3.2.3        2.5.1.2            2.1.2.8 A
                2
                        2.2.2.6
                1                 2.2.2.4   2.2.2.7       2.2.2.13       2.1.2.14       2.3.2.6        2.4.2.4 A    2.5.1.6
Importância

                0

                                                                                                            Custo (em $ 100)
                    0        1         2    3         4      5       6      7       8       9     10

                        ID       Processo                            Ações
                        2.1.2.8A Encriptação                         Pesquisar software de encriptação
                        2.1.2.8B
                                                            Licitar serviço de encriptaçao.
                        2.2.2.4  Integração entre setores   Fazer integração de servidor em projetos
                        2.2.2.6  Política de treinamento/ Capacitar e treinar os técnicos
                                 atualização
                        2.2.2.7  Avaliação de desempenho    Melhorar o sistema de avaliação de desempenho
                        2.2.2.13 Ambiente de colaboração, Fomentar ações e colaboração, confraternização e
                                 confraternização         e segurança
                                 segurança
                        2.3.2.2  Voip                       Configurar o sistema Voip para melhorar a
                                                            configuração
                        2.3.2.3  Telefonia Móvel            Configurar o sistema de telefonia analógico com os
                                                            sistema voip
                        2.3.2.6  Comunicadores              Disponibilizar a comunicação interna entre os
                                 Instantâneos               servidores e os usuários através de comunicador
                                                            instantâneo local.
                        2.4.2.4A Manutenção Preventiva      Pesquisar Software para manutenção preventiva.
                        2.4.2.4B
                                                            Elaborar Procedimentos de manutenção de

                                                                                                                           34
equipamentos principalmente nos servidores
2.4.2.9   Seguro de equipamento        Fazer contrato de seguros contra sinistros
2.5.1.2   Software para área de Aguardar a disponibilização do software de
          telecomunicações             telecomunicação telefônica via computador.
2.5.1.6   Politica de lic. De software Criar comissão para política de lic. De software

                                                                                          35
3.2 Diagrama de Gantt

A- Configuração do sistema Voip (Datacenter) FI
B- Configurar o sistema de telefonia analógico como o sistema Voip.
C- Implantar o sistema de comunicador instantâneo
D- Fazer integração de servidores
E- Incentivar opções de colaboração
F- Criar uma comissão de Política de Licenciamento de Software
G- Compra de software para encriptação
H- Capacitar e treinar os técnicos
I- Desenvolver o sistema de avaliação de desempenho
J- Licitar serviços de manutenção preventiva para área de Hardware.
K- Contratar seguro contra sinistros

                                                                      36
Referências

LAUDON, K. C; LAUDON, J. P. Sistemas de Informações Gerenciais. 7 Ed. Pearson, São
Paulo, 2007.
MARCHI, Lucas, CASSIMIRO, Anderson, NASCIMENTO, Rogério P. C, Proposta para o
PETIC 2.0: Novo Framework, Níveis de Maturidade e Alinhamento Estratégico. Disponível
em        http://www.eatis.org/eatis2010/portal/paper/memoria/html/files/91.pdf,   em
10/NOV/2010
O’BRIEN, J.A. Sistemas de Informações e as decisões gerenciais na era da internet. 2 Ed.
Saraiva, São Paulo, 2004.
PINA, Estelamaris da Costa, PALMEIRA, Jeirlan. Planejamento Estratégico de Tecnologia
da Informação e Comunicação: Estudo de Caso CPD/UFS e TRE/SE. São Cristovão, 2010.

                                                                                     37
ANEXO 1

             TABELA PARA AVALIAÇÃO DE NÍVEIS DE MATURIDADE

Nível 1 - Mínimo                                       Sim Não
O processo existe?
Funciona mesmo que de maneira instável?
O processo é utilizado?
Existe interesse no processo?

Nível 2- Seguro                                        Sim Não
Existe plano de contingência?
O processo pode ser considerado robusto?
O processo oferece riscos a outras áreas?
Em caso de falha o processo pode ser resgatado?
Existe Documentação do processo?

Nível 3-Satisfatório                                   Sim Não
Atende a necessidade da empresa?
Agrega valor a empresa?
É bem conhecido e utilizado por todos?
Cumpre o que promete realizar?
Está alinhado com os objetivos da empresa?

Nível 4- Estado ideal do processo.                     Sim Não
O processo é a melhor solução em custo/beneficio?
É o mais atual?
É a melhor resposta para o problema?

Fonte: PETIC 2.0

                                                                 38
ANEXO 2

                     Quadro de Servidores e Bolsistas

                                 Cargo               Efetiv
       Lotação                                                Contratado
                                                       o
 Diretoria           Diretor                           1

                     Estagiárias                                  2
 Secretaria
                     Serv. De Limpeza (Secretário)
                                                       1
                     Téc. de Lab. de Inform.           3
                     Téc. em TI                        3
 Gerência         de Téc. em TI (Gerente)              1
 Atendimento         Bolsistas                                    7

                   Assist. em administração            1
 Gerência de apoio Assistente de aluno                 1
 ao    Sistema  de Administrador                       1
 Informação        Aux. Em Administração
                                                       1
                   (Gerente)
                                                       1
                     Assitente Administrativo
                     Analista de TI                    3
 Gerência de
                     Analista de TI (Gerente)          1
 Sistemas
                     Bolsista                                     4
                     Tec. em Lab                       1
                     Tec. em TI                        1

                    Assistente em Adm. (Téc.
                                                       1
                    Rede)
                    Téc. em Assist. Educacional        1
 Gerência de Infra-
                    (Téc. Rede)
 Estrutura       de
                    Tec. Labor. Informática            3
 Informática
                    Administrador de Banco de
                    Dados
                    Analista de TI.                    2
                    Analista de TI (Gerente)           1
 TOTAL                                                28         13
 TOTAL GERAL                        41 Pessoas
Fonte: CPD/UFAM

                                                                           39

Documento PETIC 2.0

  • 1.
    PETIC- PLANEJAMENTO ESTRATÉGICODE TECNOLOGIA DA INFORMAÇÃO E COMUNICAÇÃO DO CENTRO DE PROCESSAMENTO DE DADOS DA UNIVERSIDADE FEDERAL DO AMAZONAS Anuar Sadraque da Silva Mamede Lúcia Maria Barbosa Lira Nerine Lúcia Alves de Carvalho Manaus – AM 2010 1
  • 2.
    1. APRESENTAÇÃO O Centro de Processamento de Dados (CPD) é um órgão suplementar da Universidade Federal do Amazonas (UFAM), atuando como prestador de serviços de tecnologia de informação e comunicação a todos os órgãos e setores da Instituição. Para que o CPD possa atuar com eficácia nas demandas crescentes de serviços aos usuários serão necessários que novas políticas e/ou estratégicas sejam incluídas no seu planejamento para que os procedimentos, a viabilização, e a integração entre os serviços e o sistema de informação sejam capazes de apoiar o processo institucional na tomada de decisões e no atendimento com qualidade a toda comunidade universitária. Para Rezende (2008), as organizações públicas ou privadas não atuam nem sobrevivem sem informações. A necessidade de que as organizações públicas ou privadas sejam inteligentes, frente às mudanças constantes do ambiente interno e externo, faz com que as mesmas também modifiquem e requeiram o planejamento das suas informações e suas estratégias de ação. Em virtude disso, o Centro de Processamento de Dados sente a necessidade de planejar suas atividades e recursos de TI para atender com eficácia os serviços que presta, agregar valor aos negócios da organização, melhoria de desempenho e vantagem competitiva. Para tanto, fará uso da metodologia para elaboração de planejamento estratégico de TIC chamado PETIC. O PETIC, auxilia e orienta no levantamento de informações referentes aos processos de TI aplicados pela organização, como prioriza a identificação do que é a organização, o que faz e onde pretende chegar, pela definição de sua missão, visão, valores e objetivos. Informações estas que serão utilizadas como base para o alinhamento com o negocio da Instituição. Este documento tem como objetivo descrever as fases do PETIC na elaboração do planejamento estratégico de TI para o CPD-UFAM. 2
  • 3.
    1.1. Apresentação Formal da Organização O Centro de Processamento de Dados da Universidade Federal do Amazonas (CPD-UFAM) foi criado na década de 70 para ser o órgão responsável pelo atendimento das necessidades de processamento eletrônico de dados da instituição. Neste sentido, o CPD desempenhou até meados da década de 80 uma série de tarefas relacionadas ao processamento de dados administrativos, tais como: processamento da folha de pagamento, do controle de patrimônio, de material; de gestão acadêmica, tais como controle acadêmico, vestibular; ao processamento de dados científicos, tais como experimentos de física teórica, ensino de programação, etc. A partir do fim da década de 80, uma série de grandes e profundas mudanças tecnológicas e metodológicas na área de informática, obrigou o CPD a promover modificações na sua maneira de atuar. Estas modificações tem se acumulado e vêm se sucedendo ao longo dos anos, de forma que desde o início do século XXI, os seus objetivos, a estrutura administrativa e de cargos, vêm acompanhando a evolução. Em particular, sofreu mudanças na sua forma de atuação, de centralizada, típica dos antigos CPD´s, para a forma descentralizada, reduzindo muito sua área de atuação. Dos diversos avanços tecnológicos, os que causaram o maior impacto na mudança de perfil do CPD junto à UFAM foram a disseminação das redes locais e corporativas e a Internet. De cerca de menos de uma dezena de terminais remotos instalados em poucos pontos da UFAM, o Centro passou a ter de manter, em poucos meses, centenas de pontos de conexão de rede com computadores dos usuários nas suas salas, incluindo professores, servidores e alunos. Hoje, este número passa dos cinco mil em toda a UFAM, e continua em expansão, empregando várias tecnologias. A gerência, manutenção e expansão da rede corporativa da instituição é sem dúvida a principal tarefa do CPD hoje. É importante colocar, neste momento, que o CPD, desde 2003, tem reunido esforços para se estabelecer na estrutura organizacional aqui apresentada: estruturação das gerências; reformulação, contratação e realocação do pessoal; reforma da infra-estrutura física e de informática. Esta experiência tem comprovado sua funcionalidade, com a modernização 3
  • 4.
    administrativa, e mostraa real necessidade desta formalização. Vale ressaltar, que este funcionamento não é oficialmente reconhecido pelo MEC, mas que atende sua forma de atuação. Um dos pontos cruciais para que este órgão funcione de forma atuante e eficiente é o acompanhando às mudanças e avanços tecnológicos que ocorrem continuamente e sua implantação na instituição. Isto demanda a contínua expansão, capacitação e aprimoramento do corpo técnico do Centro. Assim, baseado nos fatores relatados, o CPD continua sua busca por melhorias e crescimento diante de sua importância e estratégia para as TI´s necessárias à organização. 4
  • 5.
    1.1.1 Missão, Visãoe Valores Missão: Desenvolver e aplicar a Tecnologia de Informação, de forma racional e compartilhada, congregando os recursos humanos na área, a fim de viabilizar o cumprimento das metas institucionais, utilizando políticas específicas para dar suporte às atividades de ensino, pesquisa, extensão e administrativas. Visão: Ser referência no planejamento, desenvolvimento e aplicação de Tecnologia da Informação na região amazônica. Valores:  Espírito de equipe;  Ética  Compromisso com a qualidade dos serviços;  Compromisso com a instituição;  Respeito pelos clientes e colaboradores;  Capacitação dos funcionários;  Responsabilidade social  Eficiência e presteza no atendimento. 5
  • 6.
    1.1.2 Objetivos da organização 2. Manter e gerenciar a infra-estrutura da rede corporativa da UFAM, ocupando-se também do planejamento e implementação de iniciativas de expansão desta rede; 3. Manter e gerenciar a infra-estrutura interligando a rede corporativa da UFAM com redes de alcance nacional e global; 4. Gerenciar, controlar e disciplinar o uso dos recursos computacionais compartilhados de hardware e software da instituição, garantindo sua plena utilização pela comunidade acadêmica; 5. Assessorar e assistir tecnicamente os demais órgãos da instituição em questões relacionadas aquisição de software, hardware e contratação de serviços de informática; 6. Realizar o planejamento de aquisição, distribuição e manutenção de software, hardware e contratação de profissionais de informática; 7. Disciplinar o suprimento de bens e serviços de informática na Instituição seja por aquisição, doação ou outro processo; 8. Gerar e absorver conhecimentos em tecnologia de informática; 9. Desenvolver programas de capacitação e consultorias na área, de forma articulada; 10. Estabelecer parcerias para a realização de projetos institucionais na área; 11. Gerar e difundir novas tecnologias inerentes à área; 12. Viabilizar a realização de auditorias das políticas específicas; 13. Prestar atendimento de qualidade dos serviços oferecidos. 14. Oportunizar aos estudantes de graduação e pós-graduação de Ciência da Computação ou afim o conhecimento prático de tecnologias de informação e a participação no desenvolvimento de processos e produtos de vanguarda; 15. Estabelecer, acompanhar e avaliar a execução de políticas de informática na Instituição; 6
  • 7.
    16. Manter oespírito de colaboração dos servidores, assim como a sua integridade e segurança no local de trabalho. 1.1.3. Estrutura organizacional A estrutura organizacional do CPD foi elaborada de forma a prover uma administração moderna e funcional, através da horizontalização dos organismos, que foram nomeados de Gerências, para acompanhar a evolução administrativa (ver organograma abaixo). Reitoria Diretoria Comissão de Informática Secretaria Gerência de Gerência de Gerência de Gerência de Gerência de Atendimento Apoio ao Sistemas Infraestrutu Treinamento ao Usuário Sistema de ra de Informação Informática A ser implantado implantado Figura 1. Organograma do CPD Fonte: CPD/UFAM – Como Órgão Suplementar da UFAM, está vinculado diretamente a Reitoria e deveria ser assessorado pela Comissão de Informática, que precisa ser reativada. São quatro as gerências que atendem na prática a proposição dos objetivos e missão do CPD: Atendimento ao Usuário; Apoio ao Sistema de Informação; Sistemas; Infraestrutura de Informática; e Treinamento, além de uma Secretaria e a Diretoria. 7
  • 8.
    1.1.3.1. Atribuições dossetores Nessa seção será descrito as atribuições de cada setor do CPD, baseado no seu organograma. Diretoria do CPD Responsável por organizar, elaborar e propor as políticas e programas da universidade na área de tecnologia da informação e comunicação, assim como coordenar o desenvolvimento, implantação, operação e manutenção dos sistemas gerenciais e de informação do CPD. Atribuições  Coordenar, orientar e supervisionar a execução dos trabalhos dos setores subordinados;  Manter intercâmbio com outras Organizações congêneres visando o aperfeiçoamento de seus serviços;  Elaborar o planejamento anual e plurianual conforme o da instituição;  Elaborar proposta orçamentária do Órgão e controlar os recursos financeiros;  Viabilizar projetos de sustentação do CI;  Zelar pelos materiais e bens sob sua responsabilidade;  Desenvolver programas de capacitação e desenvolvimento do pessoal;  Zelar pelo cumprimento da missão e objetivos do CI;  Administrar o pessoal de forma produtiva;  Controlar os recursos financeiros do órgão;  Elaborar, manter e difundir material de divulgação dos serviços e produtos do CI;  Auxiliar a administração superior e outros órgãos nas decisões inerentes à tecnologia da informação. 8
  • 9.
    Secretaria Recepcionar e prestar serviços de apoio aos usuários e visitantes que procuram o CPD, prestar atendimento telefônico, agendar serviços para manutenção do Centro, observar e tomar providências quanto às normas internas de segurança, conferindo documentos e idoneidade dos usuários ou visitantes, notificar seguranças sobre presenças de estranhos, zelar pela boa apresentação das dependências externas do CPD.  Apoiar à Direção e às Gerências nas atividades administrativas, como a confecção e emissão de documentos, serviços de telefonia, contatos com fornecedores, dentre outros;  Recepcionar e organizar os documentos enviados e recebidos;  Elaborar atas de reuniões;  Controle e envio da freqüência do pessoal do CPD (servidores, bolsistas e terceiros);  Elaboração e envio da escala anual de férias do pessoal;  Controle do material de consumo, tanto de solicitação ao Departamento de Material (DEMAT) quanto de manutenção do estoque;  Distribuir material de consumo às gerências, conforme necessidades;  Controle do patrimônio do CPD;  Auxiliar no controle dos projetos e prestação de contas;  Recepcionar e orientar o pessoal que se dirige ao Centro  Auxiliar em qualquer outra atividade pertinente determinada pela direção. Gerência de Atendimento ao Usuário A Gerência de Atendimento tem como objetivo a manutenção preventiva e corretiva do parque de máquinas de uso comum aos usuários da Universidade, oferecendo serviços de suporte a software e hardware aos seus usuários, bem como auxiliando na implantação e execução da política de informática desta Universidade. Um ponto importante a ser observado, é que com o crescente aumento do parque computacional na UFAM e a evolução dos equipamentos, fica praticamente impossível viabilizar o serviço e um 9
  • 10.
    atendimento satisfatório. Istofoi bem resolvido com a terceirização da manutenção, sendo de nossa responsabilidade apenas o laudo técnico. Atribuições  Recepcionar, encaminhar e controlar as Ordens de Serviços abertas por chamados ao CPD;  Prestar assessoria e consultoria em hardware e software;  Emitir pareceres técnicos e laudos na aquisição de hardware e software;  Prestar atendimento básico para problemas de acesso à Internet (navegação e e-mail), instalação de sistema operacional, antivírus e aplicativos básicos de escritório;  Orientação aos técnicos (agentes) de informática, distribuídos nas unidades;  Triagem e planejamento dos serviços solicitados ao centro;  Orientação aos usuários quanto ao uso preventivo de equipamentos e softwares;  Auxiliar a direção e as outras gerências em outras atividades relevantes e pertinentes de acordo com o contexto institucional. Gerência de Apoio ao Sistema de Informação Esta gerência tem a responsabilidade do cadastramento dos usuários do SIE, assim como das devidas inserções das aplicações aos login. É responsável também em atender e treiná-los, tirando as suas dúvidas e explicando o caminho correto a seguir dentre os vários menus que o sistema tem. Cada usuário possui um perfil que lhe dará acesso às aplicações do SIE. Atribuições  Planejar e promover a implantação do sistema de informação, em conjunto com a gerência de sistemas e a direção;  Planejar e promover o treinamento aos usuários no sistema de informação;  Fornecer assistência e atendimento aos usuários do sistema;  Efetivar o cadastro e controle de acesso dos usuários no sistema; 10
  • 11.
     Avaliar oprocesso de implantação e uso do sistema;  Reportar relatórios periódicos à direção acerca da utilização ou implantação do sistema;  Manter o registro e documentação de reuniões, treinamentos e atendimentos efetuados com os usuários;  Reportar os problemas relativos ao sistema à equipe técnica;  Reportar novas necessidades identificadas para o sistema à equipe técnica;  Revisar com a direção, sempre que preciso as ações adotadas acerca do sistema;  Assessorar a direção nos assuntos da sua área de competência. Gerência de Desenvolvimento A Gerência de Desenvolvimento tem por objetivo implantar sistemas de informática, manter os sistemas da universidade, bem como auxiliar na implantação e execução da política de informática da UFAM. Atribuições  Assessorar a Direção do Centro de Informática em assuntos da sua área de competência;  Atender, na sua capacidade, a demanda da UFAM por desenvolvimento de sistemas de informação, ou de instituições externas, quando solicitado e conforme o interesse da instituição;  Gerenciar, planejar e executar projetos de desenvolvimento de sistemas;  Definir padrões de normas e metodologias para o desenvolvimento, manutenção e documentação dos sistemas;  Supervisionar o funcionamento dos sistemas;  Administrar e efetuar manutenções corretivas nos sistemas implantados;  Avaliar softwares existentes no mercado para definir seu uso pela instituição;  Efetuar levantamentos de dados e estudos de viabilidade para definir objetivos, estabelecer requisitos e definir diretrizes para os projetos de sistemas; 11
  • 12.

     Elaborar planosde testes de software para sistemas desenvolvidos na gerência;  Promover a implantação dos sistemas;  Administrar as equipes de forma produtiva;  Trabalhar em conjunto com a gerência de apoio ao sistema de informação para a implantação e treinamento dos módulos do sistema;  Rever periodicamente as normas implantadas buscando contínua melhoria do processo de desenvolvimento de software;  Zelar pela segurança e integridade dos dados e informações sob sua responsabilidade;  Emitir relatórios para a direção do Centro de Informática sobre as atividades da gerência. Gerência de Infraestrutura A Gerência de Infra-Estrutura tem como objetivo implantar, manter e gerenciar a rede UFAM e auxiliar na política de tecnologia da informação da Universidade Federal do Amazonas. Tem como principal função manter a rede física da UFAM, porém atende às várias necessidades de infra-estrutura de informática: redes, provedor, bancos de dados, especificação de equipamentos de médio e grande porte, gerência dos servidores de serviços diversos, etc. Atribuições  Projetar as redes internas;  Implantar e manter as redes de teleprocessamento;  Manter o controle de utilização da rede, conforme política estabelecida;  Manter o registro, controle, padrões e estatísticas de equipamentos e usuários da rede;  Determinar padrões de segurança para os equipamentos da rede;  Instalar, administrar e manter as máquinas servidoras da rede, sistemas e bancos de dados;  Coordenar e dispor serviços de rede: e-mail, hospedagem de sites, etc.;  Manter backup atualizado e recuperável dos servidores, dados e sistemas;  Providenciar a guarda e manutenção dos backups;  Prestar atendimento aos usuários em: instalação e manutenção de pontos de rede, hospedagem de websites e projetos de rede; 12
  • 13.
     Auxiliar oPOP-AM no acesso, controle da qualidade dos serviços e segurança da Internet;  Gerar, instalar e administrar os bancos de dados;  Avaliar novas tecnologias e analisar a importância e sua implantação na UFAM;  Executar pareceres técnicos referentes à sua área de atuação;  Elaborar projetos pertinentes à sua área de atuação, como redes, equipamentos e software;  Manter o registro e controle dos serviços prestados;  Acompanhar a execução dos serviços de rede contratados;  Auxiliar a direção nos assuntos pertinentes a sua área de competência. 1.2. ESTADO DA ARTE EM TIC 1.2.1 Encriptação A encriptação é um meio para melhorar a segurança de uma mensagem ou ficheiro através da codificação dos conteúdos, de modo a que só possam ser lidos por quem tenha a chave de encriptação adequada para os decodificar. Na Marinha, o sistema criptográfico escolhido é o True Crypt, que é um aplicativo de código aberto para Windows, Mac e Linux que cria volumes criptografados que podem ser montados como unidades virtuais. Esta aplicação tem a capacidade de criar discos virtuais encriptados (mesmo em Memorias Flash USB) como se de um disco real se tratasse. Pode ser encriptado uma partição do seu disco rígido ou outro dispositivo de armazenamento como um flash drive. A encriptação se dá automaticamente em tempo real (on-the-fly) de uma forma transparente. E possibilita dois níveis de proteção. Caso seja obrigado a revelar a senha, há uma segunda proteção na qual o acesso aos dados estará preservado. 1.2.2 Integração entre Setores Para integração entre setores pode ser utilizada a ferramenta de trabalho chamada 5 que permite desenvolver um planejamento sistemático de classificação, ordem, limpeza, 13
  • 14.
    permitindo assim deimediato maior produtividade, segurança, clima organizacional, motivação dos funcionários e consequente melhoria da competitividade organizacional. Os propósitos da metodologia 5S são de melhorar a eficiência através da destinação adequada de materiais (separar o que é necessário do desnecessário), organização, limpeza e identificação de materiais e espaços e a manutenção e melhoria do próprio 5S. Os principais benefícios da metodologia 5S são:  Maior produtividade pela redução da perda de tempo procurando por objetos. Só ficam no ambiente os objetos necessários e ao alcance da mão;  Redução de despesas e melhor aproveitamento de materiais. O acúmulo excessivo de materiais tende à degeneração;  Melhoria da qualidade de produtos e serviços;  Menos acidentes do trabalho;  Maior satisfação das pessoas com o trabalho. 1.2.3 Política de Treinamento/Atualização O gestor junto com os gerentes pode avaliar que cursos deverão ser disponibilizados para os servidores. 1.2.4 Avaliação de Desempenho O Departamento de Recursos Humanos está desenvolvendo junto ao CPD una nova ferramenta para avaliação de desempenho de todos os servidores da UFAM. 1.2.5 Ambiente de colaboração O diretor do CPD também fará uma reunião para discutir esta prática no CPD 1.2.6 Voip 1.2.7 Telefonia Móvel 1.2.8 Comunicadores instantâneos 14
  • 15.
    1.2.9 Manutenção preventiva 1.2.10Seguro de equipamentos A questão sobre segurança de equipamentos é importante sabermos a necessidade de tal atividade em uma organização, pois, o fluxo de informação é constante e devemos estar prevenidos para qualquer emergência seja, manual, elétrica ou até mesmo roubo de informações. 1.2.11 Software para Área de Telecomunicações 1.2.12 Política de Licenciamento de Software 1.3 METODOLOGIA A metodologia adotada para fazer o Plano Estratégico da Tecnologia de Informação e Comunicação (PETIC) se deu a partir da disciplina optativa do curso de Ciência da Computação, chamada Planejamento de Tecnologias e Comunicação ministrada pelo professor doutor Rogério P. C. Nascimento, que tem como objetivo fazer com que os alunos elaborem um planejamento estratégico de tecnologia de informação em diferentes órgãos ou empresas. Foram selecionados três órgãos públicos: o Tribunal de Justiça do Amazonas, a Marinha do Brasil em Manaus e o CPD da UFAM. E uma empresa privada chamada DAN TECH que fabrica estamparias, pinturas e soldagens em metais. A elaboração do documento PETIC iniciou com o grupo de alunos sendo dividido para pesquisar os cinco pilares principais de Sistema de Informação (dados, pessoas, telecomunicações, hardware e software). Cada membro ficou responsável por um pilar. 15
  • 16.
    1.3.1 Metodologia PETIC Figura2. Pilares do PETIC Fonte: Marchi, 2010 A PETIC tem como propósito auxiliar a organização a atingir suas metas através do planejamento estruturado de suas TIC, produzindo mais, com menos esforço. Ela está baseada em cinco pilares do Sistema de Informação (dados, pessoas, telecomunicações, hardware e software). E compõe-se de duas partes: A primeira etapa estabelecida foi descobrir a missão, a visão e os valores do CPD, assim como a análise do ambiente, a razão da sua existência, as atribuições de cada gerente, do diretor e do secretário a partir da análise documental existente (vide figura 3 abaixo). Em seguida foram feitas entrevistas com os responsáveis de cada pilar estabelecido para cada aluno, para detalhes da pesquisa com relação a cada área. No CPD as pessoas entrevistadas foram o João Bosco e o Hudson da Gerência de Infraestrutura que responderam as questões referentes aos pilares de Dados e Informações, Telecomunicações, Hardware e Software, já que estes quatro pilares estão interligados. Na Gerência de Atendimento ao Usuário, o responsável é o Técnico de Informática chamado Diony quem respondeu sobre os softwares que estão sob a sua responsabilidade, utilizados em todo o CPD e em toda a UFAM. Pela Gerência de Desenvolvimento, foi a vez do Arlinton, analista de sistema, que respondeu quais os softwares são utilizados para desenvolver os programas ou aplicativos deste setor. 16
  • 17.
    Figura3 – PETIC Fonte:Silva, 2009 Na segunda etapa, a principal atividade do grupo foi descobrir os objetivos que seriam estratégicos para o período estabelecido. Foram atribuídos os níveis de maturidade de cada um dos processos de TIC. Estes foram elencados conforme os indicadores atribuídos ao valor de maturidade nas áreas e subáreas dos cinco pilares. Foram estabelecidos valores de zero (0) a quatro (4), significando, sucessivamente, (0) inexistente, (1) mínimo, (2) seguro, (3) satisfatório e (4) o estado ideal do processo. O nível de maturidade de TIC descreve as boas práticas que garantem legitimidade aos procedimentos e que devem ser compatíveis com o perfil e capacidade dos recursos de TIC. 17
  • 18.
    Em seguida, foramlevantados os nomes dos responsáveis, os custos e a relevância de cada processo que não atingiu o nível três de maturidade, para em seguida serem feitas as ações de melhoria, que seria o cenário desejado de cada pilar. Após as investigações do que será melhor para o CPD, juntamente com o levantamento do custo de cada processo, foi elaborado um plano cartesiano com o tempo X custo, para que o diretor do CPD avaliasse quais melhores seriam logo iniciadas. A partir daí foi produzido o gráfico de Gantt para determinar as fases da melhoria que foram estipuladas no tempo de três anos. 2. DESENVOLVIMENTO A elaboração do documento PETIC iniciou com a análise dos cinco grandes pilares do Sistema de Informação (dados, pessoas, telecomunicações, hardware e software). Estes pilares são os responsáveis pela execução das atividades de entrada, processamento, saída, armazenamento e controle, que irão transformar os dados em produtos de informação. Ao iniciar o trabalho foi investigada a situação de cada pilar, que foi chamado de cenário atual. Depois foi elaborado o catálogo de processos para cada um deles (vide exemplo abaixo). Subárea Processo Objetivos Armazenamento Banco de Dados ? Data Warehouse ? Backup Disposição de discos rígidos 3 Política de backup 3 Segurança/privacidade Encriptação 12 Tabela 1 – Catálogo de Processos Alinhado aos Objetivos Fonte: Trabalho de Campo Nesta tabela são selecionadas as subáreas de cada pilar, os processos existentes em cada um e a relação com os objetivos da organização. No caso do CPD estão relacionados na página seis deste documento. 18
  • 19.
    Para avaliar onível de Maturidade dos processos é necessário responder um questionário que ajudará na avaliação do estado atual das atividades realizadas na organização. Este questionamento foi feito a todos os responsáveis de cada pilar, onde eles atribuíram notas de 0 a 4 aos processos que significam: (i) zero para inexistente, (ii) para o mínimo, (iii) para seguro e (iv) para o estado ideal ou satisfatório. Em seguida os níveis foram alinhados aos objetivos (vide exemplo abaixo). Subárea Processo Maturidade Objetivos Armazenamento Banco de Dados 3 3 Data Warehouse 0 ? Backup Disposição de discos 0 3 rígidos Política de backup 3 3 Segurança/privacidade Encriptação 1 12 Tabela 2 – Catálogo de Processos com os níveis de Maturidade Alinhados aos Objetivos Fonte: Trabalho de Campo Em seguida, será descrito cada pilar com o cenário atual, o catálogo de processos e o catálogo de ações. 2.1. Dados e Informações Os dados e as informações constituem um conjunto integrado de elementos relacionados logicamente, consolidando registros previamente armazenados em arquivos separados em uma fonte comum de registro de dados que fornece dados para muitas aplicações (O´BRIEN, 2009). O desenvolvimento de bancos de dados e de software de gerenciamento de banco de dados é o fundamento dos métodos modernos de administrar dados organizacionais, ajudando os usuários a acessarem facilmente os registros. No CPD estes dados e informações estão assim distribuídas em subáreas de armazenamento, backup, segurança e privacidade. 19
  • 20.
    Para Laudon &Laudon (2007 p, 139) “um banco de dados é um conjunto de arquivos relacionados entre si que contém registros sobre pessoas, lugares ou coisas”. O banco de dados da UFAM guarda os dados de todos os seus alunos, dos seus servidores, dos processos científicos, administrativos e do acervo bibliográfico. 2.1.1. Cenário Atual No CPD estes dados e informações estão distribuídas em subáreas de armazenamento, backup, segurança e privacidade. De todos os processos existentes na parte de Dados e Informações, apenas dois têm problemas mais graves: o de Encriptação que têm maturidade um, isto é pouca segurança a respeito de tudo que é processado, como: os emails, os portais de aluno, calouro, servidor e do docente. E a Disposição de Discos Rígidos na subárea Backup, têm maturidade inexistente. 20
  • 21.
    2.1.2. Catálogo deProcessos de Dados e Informações Tabela 3 – Catálogo de Processos de Dados e Informações ID Subárea Processo Maturidade Objetivos 2.1.2.1 Armazenamento Banco de Dados 3 3 2.1.2.2 Data Warehouse 0 2.1.2.3 Unificação do DB 0 2.1.2.4 Disponibilidade do 3 12 Servidor 2.1.2.5 Preparação para 3 10 crescimento/Escalabilidade 2.1.2.6 Backup Disposição de discos 0 3 rígidos 2.1.2.7 Política de backup 3 3 2.1.2.8 Segurança/privacidade Encriptação 1 12 2.1.2.9 Restrição de acesso 3 12 2.1.2.10 Logging 2.1.2.11 Geração de Relatórios 3 3 2.1.2.12 Há integração de 3 ? sistemas/informações 2.1.2.13 Portabilidade de Dados 0 2.1.2.14 Login único 0 Fonte: Trabalho de Campo Nos processos onde a maturidade é menor que três, na Subárea de Segurança/Privacidade como Encriptação, Portabilidade de Dados e Logging, requer ações para a melhoria do processo. 21
  • 22.
    ID Processo Ação RESPONSÁVEL CUSTO/ESFORÇO 2.1.2.8.A Encriptação Pesquisar software de Gerente de 1.300 dólares por Encriptação Infraestrutura servidor 2.1.28.B Licitar serviço de Gerente de encriptação para os Infraestrutura servidores 2.1.3. Catálogo de Ações Tabela4 – Catálogo de Ações de Dados e Informações Fonte: Trabalho de Campo A escolha da ação Encriptação se dá por causa da necessidade da segurança e integridade dos dados de todos os sistemas de CPD. 2.2. Pessoas Neste tópico será abordado sobre a situação atual do corpo técnico do CPD, sendo analisados os problemas e dificuldades enfrentados pela equipe e suas aspirações. 2.2.1 Cenário Atual O corpo técnico do CPD é composto de vinte e oito servidores, duas estagiárias de nível médio e onze bolsistas de graduação. Os servidores estão distribuídos em quatro gerências, na secretaria e na diretoria (vide em anexo 2). É um número reduzido de pessoas para atender toda a demanda, da capital e dos campi, porém não compromete os atendimentos dos usuários que solicitam os serviços. Os chamados como são ditos no CPD, para a solicitação de serviços, são atendidos por ordem de chegada ou por alguma necessidade de força maior. Para suprir algumas dessas necessidades, são contratadas pessoas através de serviços prestados pela Fundação Rio Solimões (UNISOL), bolsistas do programa bolsa trabalho, 22
  • 23.
    alunos Ciência daComputação e muitas vezes de outros cursos como Design, de alunos nível médio em parceria com o Instituto Euvaldo Lodi (IEL). A situação muitas vezes tornar-se crítica devido à rotatividade dos alunos, assim como a saída de técnicos especialistas que deixam o CPD por melhores condições financeiras em outras empresas ou outros órgãos públicos. A falta de treinamento contínuo dos técnicos também é um problema, pois a evolução da tecnologia de informação, diariamente coloca no mercado novos produtos, transformando recursos de dados em produtos de informação, daí a necessidade de uma constante atualização. As subáreas encontradas no Pilar Pessoas foram cargos, conhecimentos e bem estar. 2.2.2 Catálogo de Processos Pessoas ID Sub.Área Processo Maturidade Objetivos 2.2.2.1 Cargos Divisão clara de tarefas 3 12 2.2.2.2 Recrutamento/seleção 3 5 2.2.2.3 Plano de carreira 3 5 2.2.2.4 Integração entre setores 1 7,10,12 2.2.2.5 Motivação e Políticas de Incentivo 0 8,9,13 2.2.2.6 Conhecimento Política de Treinamento/ 1 8,9 Atualização 2.2.2.7 Avaliação de Desempenho 1 8 2.2.2.8 Gerenciamento de talentos 0 13 2.2.2.9 Programas de colaboração, 0 7.8.9,10,13 Intercâmbio 2.2.2.10 Redes sociais 0 7,10 2.2.2.11 Bem estar Ergonomia das instalações 0 2.2.2.12 Incentivos a manutenção da saúde 0 2.2.2.13 Ambiente de colaboração, 1 12,15 Confraternização e Segurança 2.2.2.14 Acessibilidade 0 2.2.2.15 Satisfação do Servidor 0 Tabela 5 – Catálogo de Processos de Pessoas Fonte: Trabalho de Campo 23
  • 24.
    Neste catálogo apenaselencados a Integração entre Setores, a Política de Treinamento/Atualização, Avaliação de Desempenho e Ambiente de Colaboração, Confraternização e Segurança. 2.2.3 Catálogo de Ações ID Processo Ação Responsável Custo /Esforço 2.2.2.4 Integração entre Fazer integração de servidor Diretor setores em projetos 2.2.2.6 Política de Capacitar e treinar os CPD/DRH R$51,00 hora/aula com treinamento/atuali técnicos instrutores da UFAM zação 2.2.2.7 Avaliação de Melhorar o sistema de DRH/CPD Desempenho Avaliação e Desempenho 2.2.2.13 Ambiente de Fomentar ações de Diretor Colaboração, colaboração, Confraternização confraternização e e Segurança Segurança Tabela 6 – Catálogo de Ações de Pessoas Fonte: Trabalho de Campo Apenas estas quatro ações foram escolhidas, pois as responsabilidades das mesmas são do diretor do CPD em conjunto com o DRH. Os outros processos dependem de políticas do DRH e Administração Superior da UFAM. 2.3. Telecomunicações O pilar Telecomunicações está relacionado à quantidade de informação digital produzida no mundo, graças à quantidade de informações gerada pela internet e outras ferramentas de e-business – banco de dados, sistemas de CRM e servidores de personalização, sem falar nos conteúdos dos websites, arquivos gráficos, de áudios e de vídeos, que de uma maneira rápida revoluciona os negócios e a sociedade. 24
  • 25.

    Assim, o CPDprecisa suportar a infraestrutura necessária para disponibilizar o que existe de mais novo na área de Telecomunicações para a toda a UFAM. 2.3.1. Cenário Atual No CPD são usados os bancos de dados Oracle, Postgres, MySQL; o software Vmware vCenter (Gerenciador de infraestrutura de TI e os aplicativos com ferramentas de gerenciamento de virtualização) e o Nagios, como Gerenciador de Rede e serviços. Nos servidores de rede (FTP, Firewall, Proxy, DNS, DHCP, Sites, Samba, Correio Eletrônico) são usados o Sistema Operacional Ubuntu, o pacote EBox, o Apache (servidor livre de web), SQL Server (sistema gerenciador de banco de dados relacional), o OCS (para gerenciamento de software e hardware), o Open fire (aplicativos para mensagens instantâneas) e o GLP I (aplicativo de gerenciamento direcionado. 2.3.2. Catálogo de Processos ID Subárea Processo Maturidade Objetivos 2.3.2.1 Voz Ramais eletrônicos 3 1, 2, 3 2.3.2.2 Voip 0 1, 2, 3 2.3.2.3 Telefonia móvel 0 1, 2, 3 2.3.2.4 Escrita Utilização de e-mail 4 1, 2, 3, 2.3.2.5 Sites internos 4 1, 2, 3, 12 2.3.2.6 Comunicadores instantâneos 0 1, 2, 3 2.3.2.7 2.3.2.8 Rede Dimensionamento de banda 3 1, 2, 3, 12 2.3.2.9 Segurança 3 1, 2, 3, 12, 14 2.3.2.10 Firewalls 3 1,2, 3, 12 2.3.2.11 Políticas de acesso a internet 4 1, 2, 3, 12, 14 Tabela 7 – Catálogo de Ações de Telecomunicações Fonte: Trabalho de Campo 25
  • 26.
    Os processos Voip,Telefonia Móvel e Comunicadores Instantâneos foram escolhidos para o catálogo de ações por possuírem maturidade menor que três. 2.3.3. Catálogo de Ações de Telecomunicações ID Processo Ação Responsável Custo/Esforço 2.3.2.2 Voip Configurar o sistema Gerente de R$1.134,00 Voip para melhorar a Infraestrutura comunicação 2.3.2.3 Telefonia Móvel Configurar o sistema de Prefeitura do R$164.000,00 telefonia analógico com Campus e CPD o sistema Voip 2.3.2.6 Comunicadores Disponibilizar a Gerente de Instantâneos comunicação interna Atendimento entre os servidores e usuários, através do comunicador instantâneo local Tabela 8 – Catálogo de Ações de Telecomunicações Fonte: Trabalho de Campo As ações são prioritárias e dependem apenas dos gerentes de Infraestrutura e Atendimento, com exceção do processo de Telefonia Móvel que vai precisar da ajuda da Prefeitura do Campus. 2.4 Hardware Na área de Hardware pode-se afirmar que todos os computadores são sistemas de componentes para entrada, processamento, saída, armazenamento e controle de dados. E eles são encontrados hoje de acordo com o tamanho desejado, forma e capacidade de computação. 26
  • 27.

    Neste tópico seráabordada a área de Hardware, que representa os computadores e os equipamentos físicos associados, diretamente envolvidos nas funções de processamento de dados ou comunicação. Para a garantia da disponibilidade e a qualidade dos serviços prestados pelo CPD, o conjunto tecnológico de máquinas-servidoras possui uma capacidade de processamento relativamente suficiente. Porém, é necessária para estes servidores, a instalação de mais placas de memória. O tamanho e capacidade das memórias vão depender do poder médio de processamento e do número de usuários. No CPD foram pesquisadas as subáreas de compras, manutenção e segurança. 2.4.1. Cenário Atual O cenário do CPD é basicamente o seguinte: existem em torno de 13 servidores físicos (incluindo 4 servidores DELL, 6 IBM, 3 HP, que ainda possuem carência de memória principal. Há em torno de 8 mil estações de trabalho sendo maquinas INTEL e AMD com ate 4 GB de memória principal. Além dos pontos elucidados, cabe destacar os seguintes pontos no que diz respeito ao hardware: a existência de gerador de energia com boa autonomia, garantindo energia para todo o CPD. Em caso da falta de energia elétrica, existe um conjunto de no-breaks que evita a ocorrência de desligamento de forma abrupta dos equipamentos, mantendo os serviços em funcionamento por algum tempo. Recentemente foram adquiridas mais de 160 máquinas. 27
  • 28.
    2.4.2. Catálogo deProcessos de Hardware A tabela a seguir surgiu a partir da coleta e análise de informações junto ao CDP da Universidade Federal do Amazonas. Esta tem como finalidade avaliar o nível de maturidade de alguns processos do departamento e relacioná-los aos objetivos da empresa. ID SubÁrea Processo Maturidade Objetivos 2.4.2.1 Compras Política de aquisição de 4 1,2,3,4,5 equipamentos 2.4.2.2 Alocação dos equipamentos 4 1,2,3,4,5 2.4.2.3 Dimensionamento da 4 1,2,3,4,5 utilização do Hardware 2.4.2.4 Manutenção Manutenção preventiva 0 3, 5 2.4.2.5 Manutenção corretiva 3 3, 5 2.4.2.6 Redundância de Hardware 0 2.4.2.7 Segurança Processo de recuperação de 0 desastres 2.4.2.8 Proteção contra falhas de 3 energia 2.4.2.9 Seguro de Equipamento 0 5 Tabela 9 – Catálogo de Processos de Hardware Fonte: Trabalho de Campo Dentre todos os processos expostos acima foram escolhidos apenas os de Manutenção Preventiva e o de Seguro de Equipamento como possuidores de maturidade menor que três. 28
  • 29.
    2.4.3. Catálogo deAções A tabela a seguir surgiu a partir da escolha dos processos possuidores de maturidade menor que três. Esta tem como objetivo relacionar cada um dos processos às ações necessárias para a melhoria dos mesmos. Assim como também mostrar os responsáveis por cada ação e o custo onerado por cada uma delas. ID Processo Ação Responsável Custo/Esforço 2.4.2.4.A Manutenção Preventiva Pesquisar software para Gerente de manutenção preventiva Infraestrutura 2.4.2.4B Elaborar procedimentos de manutenção de equipamentos principalmente nos servidores 2.4.2.9 Seguro de Equipamento Fazer contrato de seguros Gerente de contra sinistros Infraestrutura Tabela 10 – Catálogo de Ações de Hardware Fonte: Trabalho de Campo 2.5 Software O conceito de software refere-se a todos os conjuntos de instruções de processamento da informação. Incluem-se nesse conceito genérico, não só os conjuntos de instruções operacionais chamados programas que dirigem e controlam o hardware, mas também os conjuntos de instruções de processamento das informações requisitadas por pessoas, chamados procedimentos (O´BRIEN, 2009). Os softwares estão divididos em: a) software de sistema, como um programa de sistema operacional, que controla e apóia as operações de um sistema de computador; b) software aplicativo, que são os programas que processam direto para uso particular de 29
  • 30.
    computadores por usuáriosfinais e os c) procedimentos, que são instruções operacionais para as pessoas utilizarem, os chamados usuários. 2.5.1 Cenário Atual São vários os softwares usados pelo CPD como para instalação dos sistemas operacionais são utilizados: Windows, Office, Antivírus. Os utilitários antivírus são: o Avast, Avg e Avira. Para para limpeza dos computadores são utilizados o Ccleaner e Easy cleaner. Para o gerenciamento de projetos são usados o Redmine (software livre e de código aberto) e Ocomon (monitor de ocorrências e inventário de equipamento de informática). Para gerenciamento de Sistema de Informação para o Ensino, é usado o SIE. E para o desenvolvimento de sistemas são utilizados: o editor Netbeans (em um ambiente de desenvolvimento integrado (IDE) gratuito e de código aberto para desenvolvedores de software), a linguagem de programação chamada Grails (framework para construção de aplicações para web através da linguagem de programação chamada Groovy) e o PHP (linguagem que permite criar sites web dinâmicos. É utilizado também o SQL Developer (ferramenta que permite processar consultas). Para a parte de Web Designer são usados o Photoshop (aplicativo para edição de imagens), Corel Draw (programa de desenho vetorial bidimensional para design gráfico), Flash (software primariamente de gráfico vetorial), Dreamweaver (software para desenvolvimento voltado para a web), Joomla (sistema de gestão de conteúdo) e Fireworks (editor de imagens). Há também os softwares desenvolvidos nesta própria gerência como o de Controle de Processos da Secretaria dos Conselhos da UFAM, os Portais do calouro, aluno, servidor e professor. Além da utilização do Banco de Dados chamado SISCA, para consultas e relatórios de alunos já formados. Em andamento estão os seguintes: Controle do Restaurante Universitário, Controle do Ponto Eletrônico e do Portal vídeo-aula – RNP (experimental) 30
  • 31.
    2.5.1. Catálogo deProcessos de Software ID Sub. Área Processo Maturidade Objetivos 2.5.1.1 Software Software antivírus 3 3, 4, 5 2.5.1.2 Software para área de 0 3, 4, 5 telecomunicações 2.5.1.3 Software para área de dados 3 3, 4, 5 2.5.1.4 Software para área de 3 3. 4. 5. 12 negócio 2.5.1.5 Suporte Suporte de programas e 3 3, 4, 5, 12 help-desk 2.5.1.6 Política de licenciamento de 0 3, 4, 5, 14 software 2.5.1.7 Desenvolvimento de 3 3, 5, 13 software 2.5.1.8 Analise individual Portal de serviços 4 3, 4, 5 de software acadêmicos utilizado 2.5.1.9 BROffice 4 3, 4, 5 2.5.1.10 Certificada 0 2.5.1.11 Acessibilidade 0 2.5.1.12 Inovação/Software Futuro 4 PING (IFES/MEC) 4 Tabela 11 – Catálogo de Processos de Software Fonte: Trabalho de Campo 31
  • 32.
    2.5.2. Catálogo deAções ID Processo Ação Responsável Custo/Esforço 2.5.1.2 Software para área de Aguardar a Gerente de telecomunicações disponibilização do Infraestrutura software de telecomunicação telefônica via computador 2.5.1.6 Política de Criar comissão para Gerente de Licenciatura de Política de Lic. de Infraestrutura Software Software Tabela 12 – Catálogo de Ações de Software Fonte: Trabalho de Campo 32
  • 33.
    3. Conclusão Após a definição de todos os processos e seus estados ideais ou satisfatórios o diretor do CPD, o senhor Rony Peterson, definiu as ações que seriam tomadas conforme a relevância de importância e custo. 33
  • 34.
    3.1 Elaborações doGráfico de Importância X Custo Gráfico de Custos do CPD 3 2.4.2.9 2.3.2.2 2.3.2.3 2.5.1.2 2.1.2.8 A 2 2.2.2.6 1 2.2.2.4 2.2.2.7 2.2.2.13 2.1.2.14 2.3.2.6 2.4.2.4 A 2.5.1.6 Importância 0 Custo (em $ 100) 0 1 2 3 4 5 6 7 8 9 10 ID Processo Ações 2.1.2.8A Encriptação Pesquisar software de encriptação 2.1.2.8B Licitar serviço de encriptaçao. 2.2.2.4 Integração entre setores Fazer integração de servidor em projetos 2.2.2.6 Política de treinamento/ Capacitar e treinar os técnicos atualização 2.2.2.7 Avaliação de desempenho Melhorar o sistema de avaliação de desempenho 2.2.2.13 Ambiente de colaboração, Fomentar ações e colaboração, confraternização e confraternização e segurança segurança 2.3.2.2 Voip Configurar o sistema Voip para melhorar a configuração 2.3.2.3 Telefonia Móvel Configurar o sistema de telefonia analógico com os sistema voip 2.3.2.6 Comunicadores Disponibilizar a comunicação interna entre os Instantâneos servidores e os usuários através de comunicador instantâneo local. 2.4.2.4A Manutenção Preventiva Pesquisar Software para manutenção preventiva. 2.4.2.4B Elaborar Procedimentos de manutenção de 34
  • 35.
    equipamentos principalmente nosservidores 2.4.2.9 Seguro de equipamento Fazer contrato de seguros contra sinistros 2.5.1.2 Software para área de Aguardar a disponibilização do software de telecomunicações telecomunicação telefônica via computador. 2.5.1.6 Politica de lic. De software Criar comissão para política de lic. De software 35
  • 36.
    3.2 Diagrama deGantt A- Configuração do sistema Voip (Datacenter) FI B- Configurar o sistema de telefonia analógico como o sistema Voip. C- Implantar o sistema de comunicador instantâneo D- Fazer integração de servidores E- Incentivar opções de colaboração F- Criar uma comissão de Política de Licenciamento de Software G- Compra de software para encriptação H- Capacitar e treinar os técnicos I- Desenvolver o sistema de avaliação de desempenho J- Licitar serviços de manutenção preventiva para área de Hardware. K- Contratar seguro contra sinistros 36
  • 37.
    Referências LAUDON, K. C;LAUDON, J. P. Sistemas de Informações Gerenciais. 7 Ed. Pearson, São Paulo, 2007. MARCHI, Lucas, CASSIMIRO, Anderson, NASCIMENTO, Rogério P. C, Proposta para o PETIC 2.0: Novo Framework, Níveis de Maturidade e Alinhamento Estratégico. Disponível em http://www.eatis.org/eatis2010/portal/paper/memoria/html/files/91.pdf, em 10/NOV/2010 O’BRIEN, J.A. Sistemas de Informações e as decisões gerenciais na era da internet. 2 Ed. Saraiva, São Paulo, 2004. PINA, Estelamaris da Costa, PALMEIRA, Jeirlan. Planejamento Estratégico de Tecnologia da Informação e Comunicação: Estudo de Caso CPD/UFS e TRE/SE. São Cristovão, 2010. 37
  • 38.
    ANEXO 1 TABELA PARA AVALIAÇÃO DE NÍVEIS DE MATURIDADE Nível 1 - Mínimo Sim Não O processo existe? Funciona mesmo que de maneira instável? O processo é utilizado? Existe interesse no processo? Nível 2- Seguro Sim Não Existe plano de contingência? O processo pode ser considerado robusto? O processo oferece riscos a outras áreas? Em caso de falha o processo pode ser resgatado? Existe Documentação do processo? Nível 3-Satisfatório Sim Não Atende a necessidade da empresa? Agrega valor a empresa? É bem conhecido e utilizado por todos? Cumpre o que promete realizar? Está alinhado com os objetivos da empresa? Nível 4- Estado ideal do processo. Sim Não O processo é a melhor solução em custo/beneficio? É o mais atual? É a melhor resposta para o problema? Fonte: PETIC 2.0 38
  • 39.
    ANEXO 2 Quadro de Servidores e Bolsistas Cargo Efetiv Lotação Contratado o Diretoria Diretor 1 Estagiárias 2 Secretaria Serv. De Limpeza (Secretário) 1 Téc. de Lab. de Inform. 3 Téc. em TI 3 Gerência de Téc. em TI (Gerente) 1 Atendimento Bolsistas 7 Assist. em administração 1 Gerência de apoio Assistente de aluno 1 ao Sistema de Administrador 1 Informação Aux. Em Administração 1 (Gerente) 1 Assitente Administrativo Analista de TI 3 Gerência de Analista de TI (Gerente) 1 Sistemas Bolsista 4 Tec. em Lab 1 Tec. em TI 1 Assistente em Adm. (Téc. 1 Rede) Téc. em Assist. Educacional 1 Gerência de Infra- (Téc. Rede) Estrutura de Tec. Labor. Informática 3 Informática Administrador de Banco de Dados Analista de TI. 2 Analista de TI (Gerente) 1 TOTAL 28 13 TOTAL GERAL 41 Pessoas Fonte: CPD/UFAM 39
