PROJETO REFORMA ESCOLA
DE IDIOMAS

OUTUBRO DE 2013

Arquiteta Ana Mioni
Engenheiro: Edinilson Mendes
ALGUNS SONHOS REALIZADOS

Reforma/Modificação
Conexão
Agência de Turismo

Área de Descarte
Empresa Novajotace

Restauração Capela
Maria Imaculada

Quiosque Empresa
Novajotace

Reforma/Pintura
Recuperação Muro
Empresa Novajotace Tribus Escola de Música
ALGUNS SONHOS REALIZADOS
REFORMAS RESIDENCIAIS E APARTAMENTOS
ALGUNS SONHOS REALIZADOS

ACABAMENTOS

CONSTRUÇÃO DE CASAS POPULARES
A SPECIFK2 Construções & Reformas
VISÃO MACRO DO PROJETO

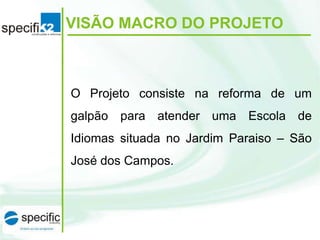

O Projeto consiste na reforma de um
galpão para atender uma Escola de
Idiomas situada no Jardim Paraiso – São

José dos Campos.
OBJETIVO GERAL
É um projeto de reforma dos seguintes itens em duas semanas:
Fase 1 – Serviços de Demolições e Alvenarias
1. Demolição de palco existente; 100% Executado
2. Remover piso cerâmico do estacionamento frontal; 100% Executado
3. Remover paredes dos banheiros; 100% Executado
4. Remover portas dos banheiros; 100% Executado
5. Abrir vãos de janelas basculantes; 100% Executado
6. Abrir canais de hidráulica para banheiros do térreo; 100% Executado
7. Remover piso cerâmico da entrada do prédio, área dos banheiros; 100%
Executado
8. Fechar e rebocar vãos abertos das portas; 100% Executado
9. Iniciar aberturas das janelas frontais; 60% Executado
10. Remover primeira fase de entulhos; 100% Executado
11. Remover telhado frontal e limpeza da fachada; 100% Executado
12. Remover revestimentos dos banheiros; 100% Executado
13. Executar acabamento das janelas basculantes; 100% Executado
14. Executar assentamento das portas dos banheiros; 100% Executado
15. Executar contra piso na área frontal; 60% Executado
16. Executar abertura da porta piso superior; 100% Executado
17. Instalação dos vitros basculantes; 80% Executado
OBJETIVO GERAL
É um projeto de reforma dos seguintes itens em duas semanas:
Fase 1 – Serviços de Gesso Acartonado
1.
2.
3.
4.
5.
6.

Recebimento de material; 90% Executado
Estrutura paredes e salas; 70% Executado
Chapeamento lateral paredes e salas; 65% Executado
Acabamento parede com massa; 55% Executado
Execução do teto em gesso; 50% Executado
Fechamento vão da porta traseira; 100% Executado

Fase 1 – Serviços de Elétrica
1.
2.
3.
4.
5.

Instalação de Caixas de interruptores; 55% Executado
Instalação de calhas de elétrica, dados e tvs; 35% Executado
Passagem de eletrodutos área interna; 45% Executado
Passagem de eletrodutos área externa; 55% Executado
Ligação do Quadro Central a Rede Pública; 20% Executado

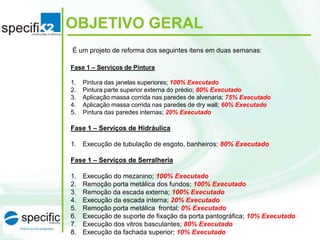

OBJETIVO GERAL
É um projeto de reforma dos seguintes itens em duas semanas:
Fase 1 – Serviços de Pintura
1.
2.
3.
4.
5.

Pintura das janelas superiores; 100% Executado
Pintura parte superior externa do prédio; 80% Executado
Aplicação massa corrida nas paredes de alvenaria; 75% Executado
Aplicação massa corrida nas paredes de dry wall; 60% Executado
Pintura das paredes internas; 20% Executado

Fase 1 – Serviços de Hidráulica
1. Execução de tubulação de esgoto, banheiros; 80% Executado
Fase 1 – Serviços de Serralheria
1.
2.
3.
4.
5.
6.
7.
8.

Execução do mezanino; 100% Executado
Remoção porta metálica dos fundos; 100% Executado
Remoção da escada externa; 100% Executado
Execução da escada interna; 20% Executado
Remoção porta metálica frontal; 0% Executado
Execução de suporte de fixação da porta pantográfica; 10% Executado
Execução dos vitros basculantes; 80% Executado
Execução da fachada superior; 10% Executado

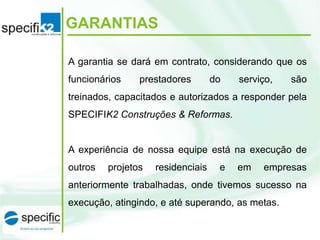

GARANTIAS
A garantia se dará em contrato, considerando que os
funcionários

prestadores

do

serviço,

são

treinados, capacitados e autorizados a responder pela

SPECIFIK2 Construções & Reformas.

A experiência de nossa equipe está na execução de

outros

projetos

residenciais

e

em

empresas

anteriormente trabalhadas, onde tivemos sucesso na
execução, atingindo, e até superando, as metas.
PLANO DE AÇÕES
DURAÇÃO
• O Projeto terá duração de 09 Semanas a contar do
início da obra, com previsão de conclusão em 21/12/2013.
ACOMPANHAMENTO
•

Teremos o acompanhamento e as definições de

cotações e programação do serviço a ser executado, pela
Arq.

Ana

Mioni

pelo

Construções & Reformas.

Engenheiro

da

SPECIFIK2

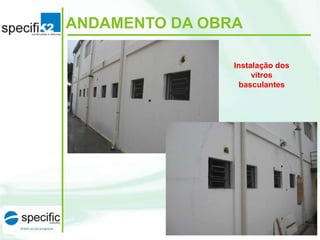

ANDAMENTO DA OBRA
Instalação dos
vitros
basculantes
ANDAMENTO DA OBRA

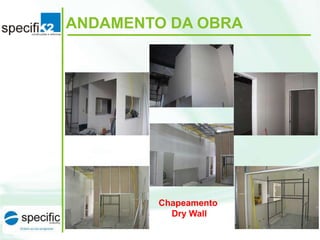

Chapeamento
Dry Wall
ANDAMENTO DA OBRA

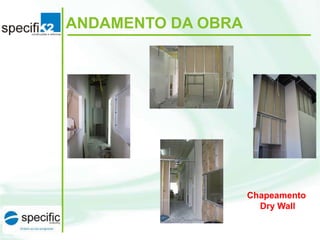

Chapeamento
Dry Wall
ANDAMENTO DA OBRA

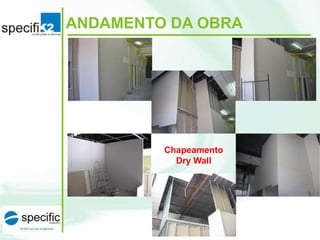

Chapeamento
Dry Wall
ANDAMENTO DA OBR

Chapeamento Dry Wall
e
Forro de Gesso

Fechamento Vão da Porta Traseira com Cimentícia
ANDAMENTO DA OBRA
Passagem de
Eletrodutos
Internos
ANDAMENTO DA OBRA

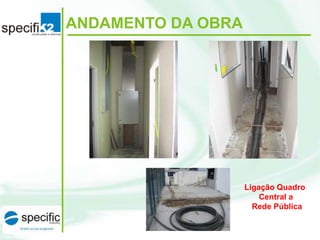

Ligação Quadro
Central a
Rede Pública
ANDAMENTO DA OBRA

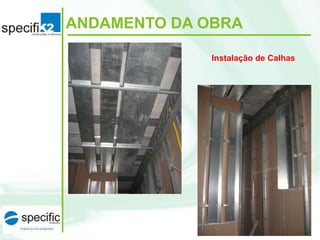

Instalação de Calhas
ANDAMENTO DA OBRA
Aplicação de
Massa
e Pintura

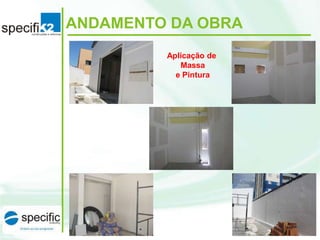

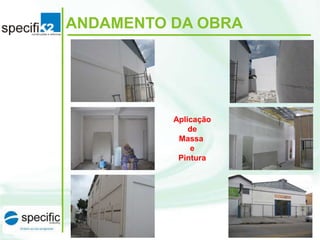

ANDAMENTO DA OBRA

Aplicação
de
Massa
e
Pintura

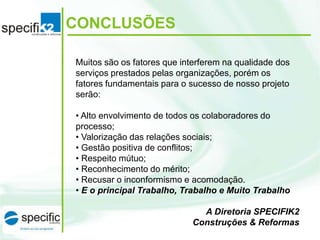

CONCLUSÕES
Muitos são os fatores que interferem na qualidade dos
serviços prestados pelas organizações, porém os
fatores fundamentais para o sucesso de nosso projeto
serão:
• Alto envolvimento de todos os colaboradores do
processo;
• Valorização das relações sociais;
• Gestão positiva de conflitos;
• Respeito mútuo;
• Reconhecimento do mérito;
• Recusar o inconformismo e acomodação.
• E o principal Trabalho, Trabalho e Muito Trabalho
A Diretoria SPECIFIK2
Construções & Reformas

5 apresentação do projeto semana 5

  • 1.
    PROJETO REFORMA ESCOLA DEIDIOMAS OUTUBRO DE 2013 Arquiteta Ana Mioni Engenheiro: Edinilson Mendes
  • 2.
    ALGUNS SONHOS REALIZADOS Reforma/Modificação Conexão Agênciade Turismo Área de Descarte Empresa Novajotace Restauração Capela Maria Imaculada Quiosque Empresa Novajotace Reforma/Pintura Recuperação Muro Empresa Novajotace Tribus Escola de Música
  • 3.
    ALGUNS SONHOS REALIZADOS REFORMASRESIDENCIAIS E APARTAMENTOS
  • 4.
  • 5.
  • 6.
    VISÃO MACRO DOPROJETO O Projeto consiste na reforma de um galpão para atender uma Escola de Idiomas situada no Jardim Paraiso – São José dos Campos.
  • 7.
    OBJETIVO GERAL É umprojeto de reforma dos seguintes itens em duas semanas: Fase 1 – Serviços de Demolições e Alvenarias 1. Demolição de palco existente; 100% Executado 2. Remover piso cerâmico do estacionamento frontal; 100% Executado 3. Remover paredes dos banheiros; 100% Executado 4. Remover portas dos banheiros; 100% Executado 5. Abrir vãos de janelas basculantes; 100% Executado 6. Abrir canais de hidráulica para banheiros do térreo; 100% Executado 7. Remover piso cerâmico da entrada do prédio, área dos banheiros; 100% Executado 8. Fechar e rebocar vãos abertos das portas; 100% Executado 9. Iniciar aberturas das janelas frontais; 60% Executado 10. Remover primeira fase de entulhos; 100% Executado 11. Remover telhado frontal e limpeza da fachada; 100% Executado 12. Remover revestimentos dos banheiros; 100% Executado 13. Executar acabamento das janelas basculantes; 100% Executado 14. Executar assentamento das portas dos banheiros; 100% Executado 15. Executar contra piso na área frontal; 60% Executado 16. Executar abertura da porta piso superior; 100% Executado 17. Instalação dos vitros basculantes; 80% Executado
  • 8.
    OBJETIVO GERAL É umprojeto de reforma dos seguintes itens em duas semanas: Fase 1 – Serviços de Gesso Acartonado 1. 2. 3. 4. 5. 6. Recebimento de material; 90% Executado Estrutura paredes e salas; 70% Executado Chapeamento lateral paredes e salas; 65% Executado Acabamento parede com massa; 55% Executado Execução do teto em gesso; 50% Executado Fechamento vão da porta traseira; 100% Executado Fase 1 – Serviços de Elétrica 1. 2. 3. 4. 5. Instalação de Caixas de interruptores; 55% Executado Instalação de calhas de elétrica, dados e tvs; 35% Executado Passagem de eletrodutos área interna; 45% Executado Passagem de eletrodutos área externa; 55% Executado Ligação do Quadro Central a Rede Pública; 20% Executado
  • 9.
    OBJETIVO GERAL É umprojeto de reforma dos seguintes itens em duas semanas: Fase 1 – Serviços de Pintura 1. 2. 3. 4. 5. Pintura das janelas superiores; 100% Executado Pintura parte superior externa do prédio; 80% Executado Aplicação massa corrida nas paredes de alvenaria; 75% Executado Aplicação massa corrida nas paredes de dry wall; 60% Executado Pintura das paredes internas; 20% Executado Fase 1 – Serviços de Hidráulica 1. Execução de tubulação de esgoto, banheiros; 80% Executado Fase 1 – Serviços de Serralheria 1. 2. 3. 4. 5. 6. 7. 8. Execução do mezanino; 100% Executado Remoção porta metálica dos fundos; 100% Executado Remoção da escada externa; 100% Executado Execução da escada interna; 20% Executado Remoção porta metálica frontal; 0% Executado Execução de suporte de fixação da porta pantográfica; 10% Executado Execução dos vitros basculantes; 80% Executado Execução da fachada superior; 10% Executado
  • 10.
    GARANTIAS A garantia sedará em contrato, considerando que os funcionários prestadores do serviço, são treinados, capacitados e autorizados a responder pela SPECIFIK2 Construções & Reformas. A experiência de nossa equipe está na execução de outros projetos residenciais e em empresas anteriormente trabalhadas, onde tivemos sucesso na execução, atingindo, e até superando, as metas.
  • 11.
    PLANO DE AÇÕES DURAÇÃO •O Projeto terá duração de 09 Semanas a contar do início da obra, com previsão de conclusão em 21/12/2013. ACOMPANHAMENTO • Teremos o acompanhamento e as definições de cotações e programação do serviço a ser executado, pela Arq. Ana Mioni pelo Construções & Reformas. Engenheiro da SPECIFIK2
  • 12.
    ANDAMENTO DA OBRA Instalaçãodos vitros basculantes
  • 13.
  • 14.
  • 15.
  • 16.
    ANDAMENTO DA OBR ChapeamentoDry Wall e Forro de Gesso Fechamento Vão da Porta Traseira com Cimentícia
  • 17.
    ANDAMENTO DA OBRA Passagemde Eletrodutos Internos
  • 18.
    ANDAMENTO DA OBRA LigaçãoQuadro Central a Rede Pública
  • 19.
  • 20.
  • 21.
  • 22.
    CONCLUSÕES Muitos são osfatores que interferem na qualidade dos serviços prestados pelas organizações, porém os fatores fundamentais para o sucesso de nosso projeto serão: • Alto envolvimento de todos os colaboradores do processo; • Valorização das relações sociais; • Gestão positiva de conflitos; • Respeito mútuo; • Reconhecimento do mérito; • Recusar o inconformismo e acomodação. • E o principal Trabalho, Trabalho e Muito Trabalho A Diretoria SPECIFIK2 Construções & Reformas
