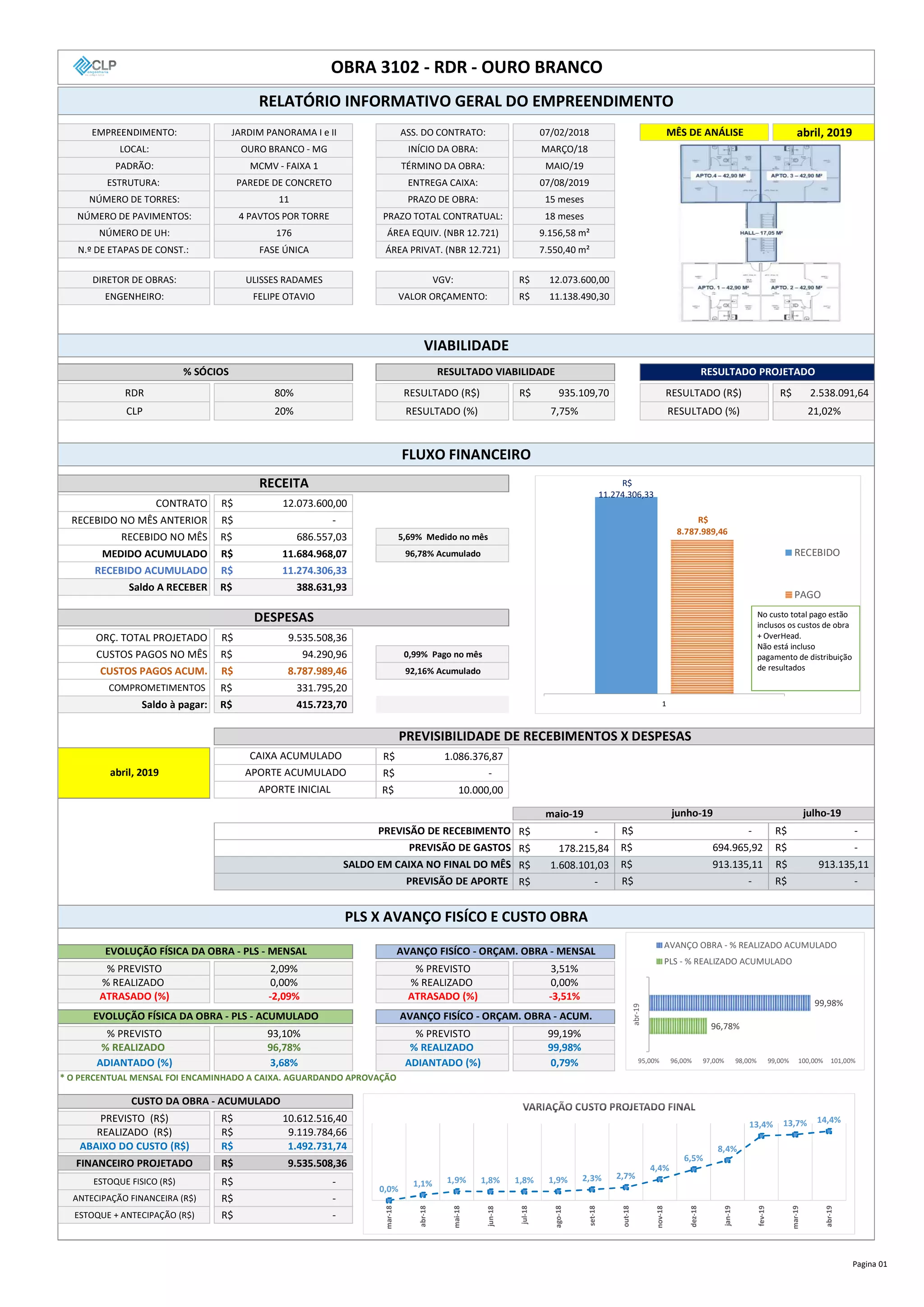

EMPREENDIMENTO: JARDIM PANORAMA I e II ASS. DO CONTRATO: 07/02/2018 MÊS DE ANÁLISE abril, 2019
LOCAL: OURO BRANCO - MG INÍCIO DA OBRA: MARÇO/18
PADRÃO: MCMV - FAIXA 1 TÉRMINO DA OBRA: MAIO/19
ESTRUTURA: PAREDE DE CONCRETO ENTREGA CAIXA: 07/08/2019
NÚMERO DE TORRES: 11 PRAZO DE OBRA: 15 meses
NÚMERO DE PAVIMENTOS: 4 PAVTOS POR TORRE PRAZO TOTAL CONTRATUAL: 18 meses
NÚMERO DE UH: 176 ÁREA EQUIV. (NBR 12.721) 9.156,58 m²
N.º DE ETAPAS DE CONST.: FASE ÚNICA ÁREA PRIVAT. (NBR 12.721) 7.550,40 m²
DIRETOR DE OBRAS: ULISSES RADAMES VGV: 12.073.600,00R$
ENGENHEIRO: FELIPE OTAVIO VALOR ORÇAMENTO: 11.138.490,30R$
RDR 80% RESULTADO (R$) 935.109,70R$ RESULTADO (R$) 2.538.091,64R$
CLP 20% RESULTADO (%) 7,75% RESULTADO (%) 21,02%
CONTRATO 12.073.600,00R$
RECEBIDO NO MÊS ANTERIOR -R$
RECEBIDO NO MÊS 686.557,03R$ 5,69% Medido no mês
MEDIDO ACUMULADO 11.684.968,07R$ 96,78% Acumulado
RECEBIDO ACUMULADO 11.274.306,33R$
Saldo A RECEBER 388.631,93R$
ORÇ. TOTAL PROJETADO 9.535.508,36R$
CUSTOS PAGOS NO MÊS 94.290,96R$ 0,99% Pago no mês
CUSTOS PAGOS ACUM. 8.787.989,46R$ 92,16% Acumulado
COMPROMETIMENTOS 331.795,20R$
Saldo à pagar: 415.723,70R$
1.086.376,87R$
-R$
10.000,00R$
maio-19
-R$
178.215,84R$
1.608.101,03R$
-R$
% PREVISTO 2,09% % PREVISTO 3,51%
% REALIZADO 0,00% % REALIZADO 0,00%
ATRASADO (%) -2,09% ATRASADO (%) -3,51%
% PREVISTO 93,10% % PREVISTO 99,19%
% REALIZADO 96,78% % REALIZADO 99,98%
ADIANTADO (%) 3,68% ADIANTADO (%) 0,79%
* O PERCENTUAL MENSAL FOI ENCAMINHADO A CAIXA. AGUARDANDO APROVAÇÃO
PREVISTO (R$) 10.612.516,40R$
REALIZADO (R$) 9.119.784,66R$
ABAIXO DO CUSTO (R$) 1.492.731,74R$
FINANCEIRO PROJETADO 9.535.508,36R$
ESTOQUE FISICO (R$) -R$
ANTECIPAÇÃO FINANCEIRA (R$) -R$
ESTOQUE + ANTECIPAÇÃO (R$) -R$
-R$
694.965,92R$
PREVISÃO DE RECEBIMENTO
SALDO EM CAIXA NO FINAL DO MÊS
-R$
-R$
RESULTADO VIABILIDADE RESULTADO PROJETADO
FLUXO FINANCEIRO
junho-19 julho-19
APORTE INICIAL
OBRA 3102 - RDR - OURO BRANCO
-R$
913.135,11R$ 913.135,11R$
RECEITA
DESPESAS
CAIXA ACUMULADO
APORTE ACUMULADO
-R$
PREVISIBILIDADE DE RECEBIMENTOS X DESPESAS
abril, 2019
PREVISÃO DE APORTE
PREVISÃO DE GASTOS
RELATÓRIO INFORMATIVO GERAL DO EMPREENDIMENTO
VIABILIDADE
% SÓCIOS
CUSTO DA OBRA - ACUMULADO
EVOLUÇÃO FÍSICA DA OBRA - PLS - MENSAL
PLS X AVANÇO FISÍCO E CUSTO OBRA
EVOLUÇÃO FÍSICA DA OBRA - PLS - ACUMULADO
AVANÇO FISÍCO - ORÇAM. OBRA - MENSAL
AVANÇO FISÍCO - ORÇAM. OBRA - ACUM.
R$
11.274.306,33
R$
8.787.989,46
1
RECEBIDO
PAGO
96,78%
99,98%
95,00% 96,00% 97,00% 98,00% 99,00% 100,00% 101,00%
abr-19
AVANÇO OBRA - % REALIZADO ACUMULADO
PLS - % REALIZADO ACUMULADO
0,0%
1,1% 1,9% 1,8% 1,8% 1,9% 2,3% 2,7%
4,4%
6,5%
8,4%
13,4% 13,7% 14,4%
mar-18
abr-18
mai-18
jun-18
jul-18
ago-18
set-18
out-18
nov-18
dez-18
jan-19
fev-19
mar-19
abr-19
No custo total pago estão
inclusos os custos de obra
+ OverHead.
Não está incluso
pagamento de distribuição
de resultados
Pagina 01

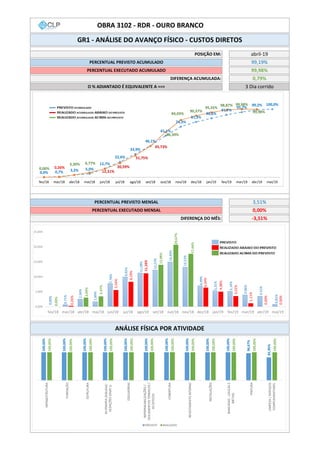

ANÁLISE FÍSICA POR ATIVIDADE
PERCENTUAL PREVISTO MENSAL 3,51%
PERCENTUAL EXECUTADO MENSAL 0,00%
DIFERENÇA DO MÊS: -3,51%
O % ADIANTADO É EQUIVALENTE A ==> 3 Dia corrido
POSIÇÃO EM: abril-19
DIFERENÇA ACUMULADA: 0,79%
OBRA 3102 - RDR - OURO BRANCO
GR1 - ANÁLISE DO AVANÇO FÍSICO - CUSTOS DIRETOS
PERCENTUAL PREVISTO ACUMULADO 99,19%
PERCENTUAL EXECUTADO ACUMULADO 99,98%
0,00%
0,71%
2,56%
1,69%
7,76%
9,92%
11,28%
12,22%
14,93%
13,22%
6,99%
5,31%
5,14%
3,96%
3,51%
0,81%
0,00%
0,26%
3,04%
3,47%
5,54%
8,28%
11,16%
13,98%
20,67%
17,64%
6,34%
4,98%
3,52%
1,11%
0,00%
0,00%
0,00%
5,00%
10,00%
15,00%
20,00%
25,00%
fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19
0,0% 0,7% 3,3% 5,0%
12,7%
22,6%
33,9%
46,1%
61,1%
74,3%
81,3%
86,6%
91,7%
95,7%
99,2% 100,0%
0,00% 0,26%
3,30% 6,77%
12,31%
20,59%
31,75%
45,73%
66,39%
84,03%
90,37%
95,35%
98,87% 99,98%
99,98%
fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
96,67%
81,95%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
100,00%
INFRAESTRUTURA
FUNDAÇÃO
ESTRUTURA
ALVENARIA(Edículas)-
VEDAÇÕES(Shaft´s)
ESQUADRIAS
IMPERMEABILIZAÇÕES/
ISOLAMENTOSTÉRMICOS/
ACÚSTICOS
COBERTURA
REVESTIMENTOINTERNO
INSTALAÇÕES
BANCADAS,LOUÇASE
METAIS
PINTURA
LIMPEZA/SERVIÇOS
COMPLEMENTARES
PREVISTO REALIZADO
CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ.
ORÇADO COPLAN AVANÇO FÍSICO CTAP AVANÇO
CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ. IEC CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ.
ATIVIDADE PESO
CUSTO ORÇADO
AGENDADO/PLANEJADO
CUSTO ORÇADO
REALIZADO
CUSTO REALIZADO
APURADO
%
CONCLUÍDO
PROJETOS 2,0% 221.004,00R$ 221.004,00R$ 188.470,36R$ 100,0% 1,00 0,85 CONCLUÍDO ABAIXO DO ORÇADO
PROJETOS E CONSULTORIA 2,0% 221.004,00R$ 221.004,00R$ 188.470,36R$ 100,0% 1,00 0,85 CONCLUÍDO ABAIXO DO ORÇADO
CUSTOS DIRETOS 75,2% 8.186.049,64R$ 8.251.088,01R$ 7.050.492,96R$ 100,0% 0,99 0,85 SERV. ADIANTADO ABAIXO DO ORÇADO
SERVIÇOS TÉCNICOS 0,9% 102.540,90R$ 102.540,90R$ 104.841,63R$ 100,0% 1,00 1,02 CONCLUÍDO ACIMA DO ORÇADO
CANTEIRO 1,0% 80.469,96R$ 103.493,09R$ 113.819,29R$ 98,3% 0,78 1,10 SERV. ADIANTADO ACIMA DO ORÇADO
INFRAESTRUTURA 6,5% 713.960,85R$ 713.960,85R$ 527.713,97R$ 100,0% 1,00 0,74 CONCLUÍDO ABAIXO DO ORÇADO
SERVIÇOS PRELIMINARES 0,0% 2.255,47R$ 2.255,47R$ 2.200,70R$ 100,0% 1,00 0,98 CONCLUÍDO ABAIXO DO ORÇADO
FUNDAÇÃO 3,8% 416.866,62R$ 416.866,62R$ 376.322,45R$ 100,0% 1,00 0,90 CONCLUÍDO ABAIXO DO ORÇADO
ESTRUTURA 26,5% 2.906.588,92R$ 2.906.588,92R$ 2.391.228,50R$ 100,0% 1,00 0,82 CONCLUÍDO ABAIXO DO ORÇADO
VEDAÇÕES 0,3% 28.160,00R$ 28.160,00R$ 42.853,77R$ 100,0% 1,00 1,52 CONCLUÍDO ACIMA DO ORÇADO
ESQUADRIAS 5,7% 623.466,02R$ 623.466,02R$ 518.874,70R$ 100,0% 1,00 0,83 CONCLUÍDO ABAIXO DO ORÇADO
IMPERMEABILIZAÇÕES / TRATAMENTO DE FISSURAS 0,2% 25.022,66R$ 25.022,66R$ 37.799,41R$ 100,0% 1,00 1,51 CONCLUÍDO ACIMA DO ORÇADO
COBERTURA 1,4% 154.604,69R$ 154.604,69R$ 148.847,30R$ 100,0% 1,00 0,96 CONCLUÍDO ABAIXO DO ORÇADO
REVESTIMENTO INTERNO 7,2% 785.024,85R$ 785.024,85R$ 601.878,48R$ 100,0% 1,00 0,77 CONCLUÍDO ABAIXO DO ORÇADO
INSTALAÇÕES-Hidraulica 5,4% 596.935,57R$ 596.935,57R$ 483.650,26R$ 100,0% 1,00 0,81 CONCLUÍDO ABAIXO DO ORÇADO
INSTALAÇÕES-Eletrica 5,5% 598.400,00R$ 598.400,00R$ 653.979,47R$ 100,0% 1,00 1,09 CONCLUÍDO ACIMA DO ORÇADO
INSTALAÇÕES- Diversas 0,7% 81.008,46R$ 81.008,46R$ 151.167,98R$ 100,0% 1,00 1,87 CONCLUÍDO ACIMA DO ORÇADO
LOUÇAS/METAIS/ACAB. 1,6% 181.016,42R$ 181.016,42R$ 113.734,25R$ 100,0% 1,00 0,63 CONCLUÍDO ABAIXO DO ORÇADO
PINTURA INTERNA E DIVERSAS 3,8% 401.034,73R$ 419.710,97R$ 381.856,29R$ 100,0% 0,96 0,91 CONCLUÍDO ABAIXO DO ORÇADO
PINTURA EXTERNA 1,5% 168.526,98R$ 168.526,98R$ 204.022,41R$ 100,0% 1,00 1,21 CONCLUÍDO ACIMA DO ORÇADO
COMPLEMENTAÇÃO OBRA 1,0% 89.908,13R$ 112.357,90R$ 48.974,09R$ 100,0% 0,80 0,44 CONCLUÍDO ABAIXO DO ORÇADO
ÁREA EXTERNA 2,1% 230.258,42R$ 231.147,66R$ 146.728,02R$ 100,0% 1,00 0,63 CONCLUÍDO ABAIXO DO ORÇADO
CUSTOS INDIRETOS 22,8% 2.264.324,75R$ 2.140.424,40R$ 1.880.821,33R$ 85,5% 1,06 0,88 SERV. ATRASADO ABAIXO DO ORÇADO
EQUIPE TÉCNICA 6,4% 667.136,33R$ 623.136,54R$ 622.992,66R$ 88,2% 1,07 1,00 SERV. ATRASADO ABAIXO DO ORÇADO
MÃO DE OBRA DE APOIO AO CANTEIRO 0,9% 92.480,96R$ 59.827,21R$ 59.781,99R$ 60,1% 1,55 1,00 SERV. ATRASADO ABAIXO DO ORÇADO
EQUIPAMENTOS E VEÍCULOS 2,8% 304.075,93R$ 306.761,42R$ 178.228,18R$ 99,0% 0,99 0,58 SERV. ADIANTADO ABAIXO DO ORÇADO
ANDAIME E BALANCIM 0,0% -R$ -R$ -R$ 0,0% 0,00 0,00 EM DIA IGUAL ORÇADO
CONSUMOS 2,8% 301.214,93R$ 280.378,10R$ 163.750,72R$ 92,3% 1,07 0,58 SERV. ATRASADO ABAIXO DO ORÇADO
MEDICINA E SEGURANÇA DO TRABALHO 0,7% 76.889,00R$ 75.715,58R$ 27.118,77R$ 97,3% 1,02 0,36 SERV. ATRASADO ABAIXO DO ORÇADO
DESPESAS COM REGULARIZAÇÃO LEGAL DA OBRA 9,1% 822.527,61R$ 794.605,55R$ 828.949,02R$ 79,1% 1,04 1,04 SERV. ATRASADO ACIMA DO ORÇADO
100,0% 10.671.378,39R$ 10.612.516,40R$ 9.119.784,66R$ 96,7% 1,01 0,86 SERV. ATRASADO ABAIXO DO ORÇADO

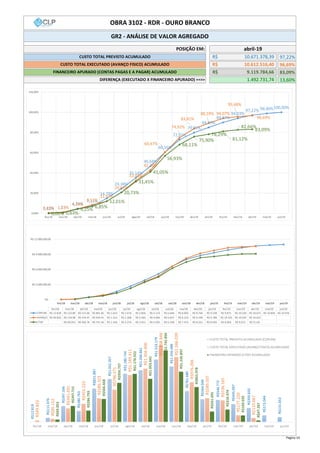

OBRA 3102 OURO BRANCO -- RELATÓRIO ANÁLISE DE VALOR AGREGADO
ORÇAMENTO
PREV X
REALIZADO
PERFORMANCE
IEC
INDICE ATUAL
REALIZADO
VA (Variação Agendada)
(AVANÇO - COPLAN)
VC (Variação Custo)
(AVANÇO - CTAP)
PRAZO CUSTO
Pagina 09
97,22%
96,69%
83,09%
13,60%
OBRA 3102 - RDR - OURO BRANCO
GR2 - ANÁLISE DE VALOR AGREGADO
POSIÇÃO EM: abril-19
CUSTO TOTAL PREVISTO ACUMULADO 10.671.378,39R$
CUSTO TOTAL EXECUTADO (AVANÇO FISICO) ACUMULADO 10.612.516,40R$
FINANCEIRO APURADO (CONTAS PAGAS E A PAGAR) ACUMULADO 9.119.784,66R$
DIFERENÇA (EXECUTADO X FINANCEIRO APURADO) ==>> 1.492.731,74
R$12.818
R$111.076
R$397.166
R$280.763
R$821.887
R$1.052.357
R$1.180.734
R$1.266.661
R$1.523.179
R$1.356.488
R$761.680
R$564.049
R$546.772
R$445.097
R$350.650
R$173.044
R$131.653
R$49.833
R$85.152
R$341.491
R$455.223
R$586.323
R$796.571
R$1.149.411
R$1.304.400
R$1.868.848
R$1.586.039
R$976.266
R$589.507
R$536.165
R$177.220
R$110.067
R$69.053
R$397.715
R$284.793
R$566.668
R$956.757
R$1.176.922
R$1.053.641
R$1.742.894
R$1.226.897
R$855.978
R$261.691
R$310.474
R$169.035
R$47.267
fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 jun/19
CUSTO TOTAL PREVISTO ACUMULADO (COPLAN)
CUSTO TOTAL EXECUTADO (AVANÇO FISICO) ACUMULADO
FINANCEIRO APURADO (CTAP) ACUMULADO
R$ -
R$ 3.000.000,00
R$ 6.000.000,00
R$ 9.000.000,00
R$ 12.000.000,00
fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 jun/19
fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 jun/19
COPLAN R$ 12.818 R$ 123.89 R$ 521.06 R$ 801.82 R$ 1.623. R$ 2.676. R$ 3.856. R$ 5.123. R$ 6.646. R$ 8.003. R$ 8.764. R$ 9.328. R$ 9.875. R$ 10.320 R$ 10.671 R$ 10.844 R$ 10.976
AVANÇO R$ 49.833 R$ 134.98 R$ 476.47 R$ 934.41 R$ 1.313. R$ 2.268. R$ 3.565. R$ 4.696. R$ 6.637. R$ 8.223. R$ 9.199. R$ 9.789. R$ 10.325 R$ 10.502 R$ 10.612
CTAP R$ 69.053 R$ 466.76 R$ 751.56 R$ 1.318. R$ 2.274. R$ 3.451. R$ 4.505. R$ 6.248. R$ 7.475. R$ 8.331. R$ 8.593. R$ 8.903. R$ 9.072. R$ 9.119.
0,12% 1,13%
4,75%
7,31%
14,79%
24,38%
35,14%
46,68%
60,56%
72,91%
79,85%
84,99%
89,97%
94,03%
97,22% 98,80%100,00%
0,45% 1,23%
4,34%
8,51%
11,97%
20,66%
32,48%
42,78%
60,47%
74,92%
83,81%
89,19% 94,07%
95,68%
96,69%
0,00% 0,63%
4,25%
6,85%
12,01%
20,73%
31,45%
41,05%
56,93%
68,11%
75,90%
78,29%
81,12%
82,66%
83,09%
0,00%
20,00%
40,00%
60,00%
80,00%
100,00%
120,00%
fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 jun/19
Pagina 10
mês

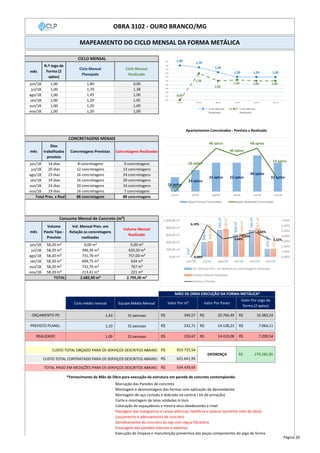

Ciclo Mensal
Planejado
Ciclo Mensal
Realizado
jun/18 1,80 0,00
jul/18 1,70 1,38
ago/18 1,45 1,00
set/18 1,20 1,05
out/18 1,20 1,00
nov/18 1,20 1,00
mês
Dias
trabalhados
previsto
Concretagens Previstas Concretagens Realizadas
jun/18 14 dias 8 concretagens 0 concretagens
jul/18 20 dias 12 concretagens 13 concretagens
ago/18 23 dias 16 concretagens 24 concretagens
set/18 19 dias 16 concretagens 20 concretagens
out/18 24 dias 20 concretagens 24 concretagens
nov/18 19 dias 16 concretagens 7 concretagens
88 concretagens 88 concretagens
mês
Volume
Pavto Tipo -
Previsto
Vol. Mensal Prev. em
Relação as concretagens
realizadas
Volume Mensal
Realizado
jun/18 58,20 m³ 0,00 m³ 0,00 m³
jul/18 58,20 m³ 396,34 m³ 420,50 m³
ago/18 58,20 m³ 731,70 m³ 757,00 m³
set/18 58,20 m³ 609,75 m³ 634 m³
out/18 58,20 m³ 731,70 m³ 767 m³
nov/18 58,20 m³ 213,41 m³ 221 m³
2.682,90 m³ 2.799,00 m³
Ciclo médio mensal Equipe Média Mensal
1,43 31 pessoas
1,10 31 pessoas
1,09 25 pessoas
CUSTO TOTAL ORÇADO PARA OS SERVIÇOS DESCRITOS ABAIXO:
CUSTO TOTAL CONTRATADO PARA OS SERVIÇOS DESCRITOS ABAIXO:
TOTAL PAGO EM MEDIÇÕES PARA OS SERVIÇOS DESCRITOS ABAIXO:
*Fornecimento de Mão de Obra para execução da estrutura em parede de concreto contemplando:
Marcação das Paredes de concreto
Montagem e desmontagem das formas com aplicação de desmoldante
Montagem de aço cortado e dobrado na central ( kit de armação)
Corte e montagem de telas soldadas in loco
Colocação de espaçadores e mestra seca obedecendo o nível
Passagem das mangueiras e caixas elétricas, telefônia e antena (somente mão de obra)
Lançamento e adensamento de concreto
Sarrafeamento do concreto da laje com régua fibratória
Estucagem das paredes internas e externas
Execução de limpeza e manutenção preventiva das peças componentes do jogo de forma
20.766,49R$ 10.383,24R$
913.725,54R$
621.641,95R$
634.439,69R$
DIFERENÇA 279.285,85R$
14.419,08R$ 7.209,54R$
231,71R$ 14.128,23R$ 7.064,11R$
Valor Por PavtoValor Por m³
Valor Por Jogo de
forma (2 aptos)
MÃO DE OBRA EXECUÇÃO DA FORMA METÁLICA*
OBRA 3102 - OURO BRANCO/MG
MAPEAMENTO DO CICLO MENSAL DA FORMA METÁLICA
Total Prev. x Real
Consumo Mensal de Concreto (m³)
TOTAL
N.º Jogo de
Forma (2
aptos)
1,00
1,00
1,00
1,00
1,00
1,00
CICLO MENSAL
CONCRETAGENS MENAIS
PREVISTO PLANEJ.
REALIZADO 226,67R$
ORÇAMENTO P0 340,57R$
16 aptos
24 aptos
32 aptos 32 aptos
40 aptos
32 aptos
0 aptos
26 aptos
48 aptos
40 aptos
48 aptos
14 aptos
jun/18 jul/18 ago/18 set/18 out/18 nov/18
Apartamentos Concretados - Previsto x Realizado
Aptos Previsto Concretados Aptos Realizados Concretados
1,80
1,70
1,45
1,20 1,20 1,20
0,00
1,38
1,00
1,05 1,00 1,00
0,00
0,20
0,40
0,60
0,80
1,00
1,20
1,40
1,60
1,80
2,00
jun/18 jul/18 ago/18 set/18 out/18 nov/18
Ciclo Mensal
Planejado
Ciclo Mensal
Realizado
0m³
396m³
732m³
610m³
732m³
213m³
0,00m³
420,50m³
757,00m³
634m³
767m³
221m³
0,00%
6,10%
3,46%
3,98%
4,82%
3,32%
0,00%
1,00%
2,00%
3,00%
4,00%
5,00%
6,00%
7,00%
0,00 m³
200,00 m³
400,00 m³
600,00 m³
800,00 m³
1.000,00 m³
jun/18 jul/18 ago/18 set/18 out/18 nov/18
Vol. Mensal Prev. em Relação as concretagens realizadas
Volume Mensal Realizado
Ganhos e Perdas
Página 20
LEGENDA===> P0 // //
ASSINATURA DO CONTRATO TERMINO META OBRA
Mês 0
1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S
FUNDAÇÃO RADIER - P0 1 BL
FUNDAÇÃO RADIER - META
FUNDAÇÃO RADIER - REALIZADO 1 BL
ESTRUTURA FORMA DE ALUMINIO - P0
ESTRUTURA FORMA DE ALUMINIO - META
ESTRUTURA - REALIZADO
PINTURA EXTERNA - P0
PINTURA EXTERNA - META
PINTURA EXTERNA - REALIZADO 1 BL
ESQUADRIAS DE ALUMINIO - P0
ESQUADRIAS DE ALUMINIO - META
ESQUADRIAS DE ALUMINIO - REALIZADO
TELHADO / COBERTURA - P0
TELHADO / COBERTURA - META
TELHADO / COBERTURA - REALIZADO
CONTRAPISO - P0
MANTA ACÚSTICA - META
MANTA ACÚSTICA - REALIZADO 6 aptos
REVESTIMENTO CERÂMICO (Incluindo soleiras, filetes e
Rodapés) E REJUNTES - P0
REVESTIMENTO CERÂMICO (Incluindo soleiras, filetes e
Rodapés) E REJUNTES - META
REVESTIMENTO CERÂMICO - REAL
SELADOR E MASSA REGULARIZADORA - APTOS E HALL -
P0
SELADOR E MASSA REGULARIZADORA - APTOS E HALL -
META
SELADOR REALIZADO
PORTAS DE MADEIRA - P0
PORTAS DE MADEIRA - META
PORTAS DE MADEIRA - REALIZADO
BANCADAS - P0
BANCADAS - META
BANCADAS - REALIZADO
PINTURA ROLADA INTERNA - APTOS E HALL - P0
PINTURA ROLADA INTERNA - APTOS E HALL - META
PINTURA ROLADA - REALIZADO
LIMPEZA FINAL - APTOS E HALL - PO
LIMPEZA FINAL - APTOS E HALL - META
LIMPEZA FINAL - APTOS E HALL
FIAÇÃO E MODULOS DE ACAB. ELÉTRICOS - P0
FIAÇÃO E MODULOS DE ACAB. ELÉTRICOS - META
FIAÇÃO E MODULOS DE ACAB. ELÉTRICOS 16 APTOS
ALIMENTADORES (Cabos) / MONTAGEM DOS MIOLOS DOS
QDC´S
ALIMENTADORES (Cabos) / MONTAGEM DOS MIOLOS DOS
QDC´S
ALIMENTADORES (Cabos) / MONTAGEM DOS MIOLOS DOS
QDC´S
16 APTOS
COLUNA E RAMAIS (ESGOTO E ÁGUA PLUVIAL) - P0
COLUNA E RAMAIS (ESGOTO E ÁGUA PLUVIAL) - META
COLUNA E RAMAIS (ESGOTO E ÁGUA PLUVIAL) -
REALIZADO
DISTRIBUIÇÃO PEX
DISTRIBUIÇÃO PEX
DISTRIBUIÇÃO PEX 0,5 BL
LOUÇAS
LOUÇAS
LOUÇAS 16 APTOS
VISTORIAS DE ENTREGAS
ACUM. 11 BL
ACUM. 10 BL
ACUM. 10 BLOCOS
7
Concretagens
3,5 BLOCOS - ACUM. 6 BL.
ACUM. 8 BLOCOS
9 BL - Acum: 9 BLOCOS
2,5 BLOCOS - ACUM. 2,5 BL.
3 BLOCOS - ACUM. 9 BL.
ACUM.: 6,5 BLOCOS
ACUM.: 5,5 BLOCOS
ACUM. 8 BLOCOS
ACUM. 7 BLOCOS
ACUM. 8 BLOCOS
2 BLOCOS - ACUM. 11 BL.
0 BL - Acum: 9 BLOCOS
ACUM.: 10 BLOCOS
0,75 BLOCOS SELADOR - 2 BLOCOS
ACUM. 10,5 BLOCOS
CONTRATUAL
LOUÇAS - 2 BLOCOS
LOUÇAS - 4 BLOCOS LOUÇAS - 4,5 BLOCOSLOUÇAS - 2,5 BLOCOS
ACUM. 8 BLOCOS
ACUM.: 11 BLOCOSACUM.: 8 BLOCOS
ACUM.: 11 BLOCOS
ACUM.: 9 BLOCOS ACUM. 11 BL
ACUM.: 9 BLOCOS ACUM. 11 BL
ACUM. 11 BL3 BLOCOS ACUM. 7 BL
LOUÇAS - 1,5 BLOCO LOUÇAS - 2 BLOCOS LOUÇAS - 2 BLOCOS LOUÇAS - 2 BLOCOS
LIMPEZA FINAL - 2 BLOCOS LIMPEZA FINAL - 2 BLOCOS
PORTAS - 2 BLOCOS PORTAS - 2,25 BLOCOS
LIMPEZA FINAL - 3 BLOCOS LIMPEZA FINAL - 3 BLOCOS
BANCADA - 2 BLOCOS
PINTURA INTERNA - 3 BLOCOS
SELADOR - 2,25 BLOCOS
ACUM.: 3 BLOCOS
ACUM.: 8 BLOCOS
ACUM.: 5,4 BLOCOS
ACUM. 10 BLOCOS
PINTURA - 2 BLOCOS
PEX DE 2,5 BLOCOS PEX DE 2,5 BLOCOS PEX DE 2,5 BLOCOS PEX DE 2,5 BLOCOS PEX 1 BLOCO
PEX - 2 BLOCOS PEX - 2,25 BLOCOS
PORTAS - 2 BLOCOS
LIMPEZA FINAL - 3 BLOCOS
LIMPEZA FINAL - 2 BLOCOS
PINTURA INTERNA - 2
BLOCOS
PINTURA INTERNA - 3 BLOCOS
PINTURA INTERNA - 3
BLOCOS
ACUM. 3 BLOCOS
0,5 bloco ACUM. 5 BLOCOS
ACUM. 3 BLOCOS
ACUM. 6 BLOCOS
LIMPEZA FINAL - 2 BLOCOS
PRUMADA 1
BLOCO
PRUMADAS DE 2,5 BLOCOS PRUMADAS DE 2,5 BLOCOS PRUMADAS DE 2,5 BLOCOS PRUMADAS DE 2,5 BLOCOS
ACUM. 11 BLOCOS
0,75 BLOCOS PRUMADAS - 2 BLOCOS PRUMADAS - 2 BLOCOS PRUMADAS - 2 BLOCOS PRUMADAS - 2 BLOCOS PRUMADAS - 2,25 BLOCOS
CABOS - 2,5 BLOCOS CABOS - 2,5 BLOCOS CABOS - 2,5 BLOCOS CABOS - 2,5 BLOCOS 1 BLOCO
ACUM. 10 BLOCOS
META REALIZADO
CABOS - 1,5 BLOCO CABOS - 2,0 BLOCOS CABOS - 2,0 BLOCOS CABOS - 2,0 BLOCOS CABOS - 2,0 BLOCOS CABOS 1,5 BLOCO
FIAÇÃO - 2,5 BLOCOS FIAÇÃO - 2,5 BLOCOS FIAÇÃO - 2,5 BLOCOS FIAÇÃO - 2,5 BLOCOS 1 BLOCO
FIAÇÃO - 1,5 BLOCO FIAÇÃO 1,5 BLOCOFIAÇÃO - 2,0 BLOCOS FIAÇÃO - 2,0 BLOCOS FIAÇÃO - 2,0 BLOCOS FIAÇÃO - 2,0 BLOCOS
LIMPEZA FINAL - 1,5 BLOCOS
BANCADAS - 3,5 BLOCOS BANCADAS - 2,5 BLOCOS BANCADAS - 2,5 BLOCOS
CERÂMICA - 1,5
BLOCO
SELADOR - 3 BLOCOS
CONTRAPISO - 2 BLOCOS 1 BLOCO
PORTA - 1,5
BL
PORTAS - 3,5 BLOCOS PORTAS - 2,5 BLOCOS PORTAS - 3,5 BLOCOS
0,75 BLOCO PORTAS - 2 BLOCOS PORTAS - 2 BLOCOS
MANTA - 2 BLOCOS
CERÂMICA E REJUNTE - 3
BLOCOS
CERÂMICA E REJUNTE - 2
BLOCOS
1 BLOCOS
CERÂMICA - 2,0 BLOCO
ACUM. 11 BL
ACUM.: 5,4 BLOCOS
0,75 BLOCOS PINTURA - 2 BLOCOS PINTURA - 2 BLOCOS PINTURA - 2 BLOCOS
BANCADA - 1,5 BLOCO
SELADOR - 3 BLOCOS SELADOR - 2 BLOCOS SELADOR - 3 BLOCOS
SELADOR - 2 BLOCOS SELADOR - 2 BLOCOS SELADOR - 2 BLOCOS
2,50 BLOCOS
BANCADA - 2 BLOCOS BANCADA - 2 BLOCOS BANCADA - 2 BLOCOS
MANTA - 3 BLOCOS MANTA - 3 BLOCOS MANTA - 3 BLOCOS
CERÂMICA - 2,0 BLOCO
CONTRAPISO - 2 BLOCOS CONTRAPISO - 2 BLOCOS CONTRAPISO - 2 BLOCOS CONTRAPISO - 2 BLOCOS
ACUM.: 4 BLOCOS ACUM.: 10,6 BLOCOS
TELHADO - 3 BLOCOS
TELHADO - 2 BLOCOS
TELHADO - 1
BL
TELHADO - 2 BLOCOS TELHADO - 2 BLOCOS TELHADO - 2 BLOCOS TELHADO - 2 BLOCOS
PINTURA 1,5 BLOCO
ESTRUTURA
- 8
Concretagen
ESTRUTURA - 12 Concr. -
Acum: 20 concretagens
ESTRUTURA - 16 Concr. -
Acum: 36 concretagens
ESTRUTURA - 16 Concr. -
Acum: 52 concretagens
ESTRUTURA - 20 Concr. -
Acum: 72 concretagens
ESTRUTURA - 21 Concr. -
Acum: 35 concretagens
ESTRUTURA - 16 Concr. -
Acum: 51 concretagens
ESTRUTURA - 20 Concr. -
Acum: 71 concretagens
ESTRUTURA - 17
Concr. Acum: 88
Concretagens
24 Concretagens 20 Concretagens
ESQUADRIAS - 1,5 BLOCOS
1 BL 1 BLOCO 4 BLOCO 4 BLOCO
4 BLOCO 4 BLOCO 3 BLOCOS
ESQUADRIAS - 1,5 BLOCOS
ESQUADRIAS - 2 BLOCOS - -
Acum: 3,5Blcoos
ESQUADRIAS - 2 BLOCOS ESQUADRIAS - 2 BLOCOS ESQUADRIAS - 2 BLOCOS
13 Concretagens
4 BLOCO
PINTURA EXT. - 4,5 BLOCOS
6 BLOCO
PINTURA - 2,0 BLOCOS
CERÂMICA E REJUNTE - 3
BLOCOS
ACUM.: 2 BLOCOS
ACUM. 3 BLOCOS
0,75 BLOCOS PEX - 2 BLOCOS PEX - 2 BLOCOS PEX - 2 BLOCOS
1 BLOCO ESQUADRIAS - 5 BLOCOS
PINTURA - 2,0 BLOCOS
CERÂMICA - 1,5 BLOCO
24 Concretagens - Acum. 81
concretagens
4 BLOCOS
ESQUADRIAS - 5 BLOCOS
ACABAMENTOINSTALAÇÕES
CERÂMICA - 2,0 BLOCO CERÂMICA - 2,0 BLOCO
FACHADA/EXTERNO
PINTURA - 2,0 BLOCOS
TELHADO - 4 BLOCOS TELHADO - 4 BLOCOS
CERÂMICA - 2
BLOCOS
PINTURA - 3 BLOCOS PINTURA - 3,5 BLOCOS
PINTURA - 1,5 BLOCO
Mês 11
PINTURA - 2,0 BLOCOS
Mês 13
ago-19
INFRAESTRUTURAESTRUTURA
fev-19 mar-19ago-18 set-18 out-18 nov-18 dez-18 jan-19
ESTRUTURA - 16 Concr. -
Acum: 88 concretagens
ESTRUTURA - 14
Concretagens
Mês 12
COMPARATIVO PLANEJAMENTO P0 X PROGRAMAÇÃO META OBRA - OBRA JARDIM PANORAMA - OURO BRANCO/MG
ATIVIDADE
Mês 1 Mês 2 Mês 3 Mês 4 Mês 5 Mês 6 Mês 7 Mês 8 Mês 18
fev-18
mar-18 abr-18 mai-18 jun-18 jul-18
Mês 9 Mês 10
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)

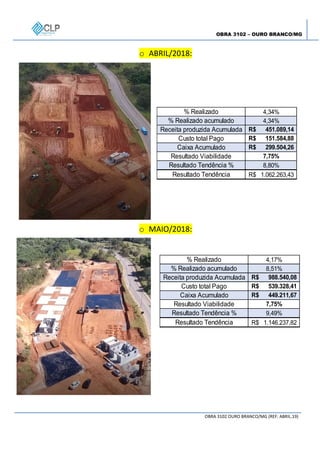

o ABRIL/2018:
% Realizado 4,34%
% Realizado acumulado 4,34%
Receita produzida Acumulada 451.089,14R$
Custo total Pago 151.584,88R$
Caixa Acumulado 299.504,26R$
Resultado Viabilidade 7,75%
Resultado Tendência % 8,80%
Resultado Tendência 1.062.263,43R$
o MAIO/2018:
% Realizado 4,17%
% Realizado acumulado 8,51%
Receita produzida Acumulada 988.540,08R$
Custo total Pago 539.328,41R$
Caixa Acumulado 449.211,67R$
Resultado Viabilidade 7,75%
Resultado Tendência % 9,49%
Resultado Tendência 1.146.237,82R$
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)

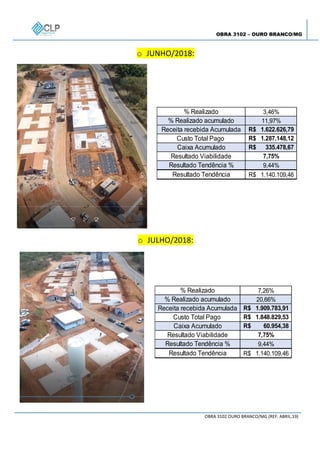

o JUNHO/2018:
% Realizado 3,46%
% Realizado acumulado 11,97%
Receita recebida Acumulada 1.622.626,79R$
Custo Total Pago 1.287.148,12R$
Caixa Acumulado 335.478,67R$
Resultado Viabilidade 7,75%
Resultado Tendência % 9,44%
Resultado Tendência 1.140.109,46R$
o JULHO/2018:
% Realizado 7,26%
% Realizado acumulado 20,66%
Receita recebida Acumulada 1.909.783,91R$
Custo Total Pago 1.848.829,53R$
Caixa Acumulado 60.954,38R$
Resultado Viabilidade 7,75%
Resultado Tendência % 9,44%
Resultado Tendência 1.140.109,46R$
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)
o AGOSTO/2018:
% Realizado 11,82%
% Realizado acumulado 32,48%
Receita recebida Acumulada 2.710.568,02R$
Custo Total Pago 2.306.526,97R$
Caixa Acumulado 404.041,05R$
Resultado Viabilidade 7,75%
Resultado Tendência % 9,49%
Resultado Tendência 1.145.670,36R$
o SETEMBRO/2018:
% Realizado 10,30%
% Realizado acumulado 42,78%
Receita recebida Acumulada 3.900.564,54R$
Custo Total Pago 3.294.313,85R$
Caixa Acumulado 606.250,69R$
Resultado Viabilidade 7,75%
Resultado Tendência % 9,83%
Resultado Tendência 1.187.412,61R$
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)

% Realizado 14,45%
% Realizado acumulado 74,92%
Receita recebida Acumulada 7.451.521,02R$
Custo Total Pago 6.197.049,40R$
Caixa Acumulado 1.254.471,62R$
Resultado Viabilidade 7,75%
Resultado Tendência % 11,79%
Resultado Tendência 1.423.442,66R$
o OUTUBRO/2018:
o NOVEMBRO/2018:
% Realizado 17,03%
% Realizado acumulado 60,47%
Receita recebida Acumulada 5.327.772,96R$
Custo Total Pago 4.554.764,61R$
Caixa Acumulado 773.008,35R$
Resultado Viabilidade 7,75%
Resultado Tendência % 10,36%
Resultado Tendência 1.250.296,44R$
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)
o DEZEMBRO/2018:
% Realizado 13,89%
% Realizado acumulado 83,81%
Receita recebida Acumulada 10.116.162,60R$
Custo Total Pago 7.414.635,87R$
Caixa Acumulado 2.701.526,73R$
Resultado Viabilidade 7,75%
Resultado Tendência % 13,70%
Resultado Tendência 1.653.594,94R$
o JANEIRO/2019:
% Realizado 5,20%
% Realizado acumulado 89,01%
Receita recebida Acumulada 10.587.749,30R$
Custo Total Pago 7.918.180,74R$
Caixa Acumulado 2.669.568,56R$
Resultado Viabilidade 7,75%
Resultado Tendência % 15,46%
Resultado Tendência 1.866.681,89R$
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)
o FEVEREIRO/2019:
% Realizado 5,10%
% Realizado acumulado 89,01%
Receita recebida Acumulada 10.587.749,30R$
Custo Total Pago 8.101.609,48R$
Caixa Acumulado 2.486.139,82R$
Resultado Viabilidade 7,75%
Resultado Tendência % 20,12%
Resultado Tendência 2.428.991,39R$
o MARÇO/2019:
% Realizado 5,10%
% Realizado acumulado 95,68%
Receita recebida Acumulada 10.587.749,30R$
Total Pago(Custos obra + overhead) 8.506.898,20R$
Caixa Acumulado 2.080.851,10R$
Distribuição de Resultados 700.000,00R$
Caixa Acum. Pós distribuição de resultados 1.380.851,10R$
Resultado Viabilidade 7,75%
Resultado Tendência % 20,38%
Resultado Tendência 2.460.157,64R$
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)
o ABRIL/2019:
% Realizado 1,01%
% Realizado acumulado 96,69%
Receita recebida Acumulada 11.274.306,33R$
Total Pago(Custos obra + overhead) 8.787.989,46R$
Caixa Acumulado 2.486.316,87R$
Distribuição de Resultados 1.399.940,00R$
Caixa Acum. Pós distribuição de resultados 1.086.376,87R$
Resultado Viabilidade 7,75%
Resultado Tendência % 21,02%
Resultado Tendência 2.538.091,64R$
Foto 1 – Vistas condomínio I e II – Ligação de energia - CEMIG
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)

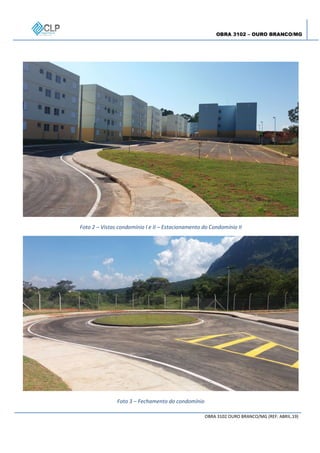

Foto 2 – Vistas condomínio I e II – Estacionamento do Condomínio II
Foto 3 – Fechamento do condomínio
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)

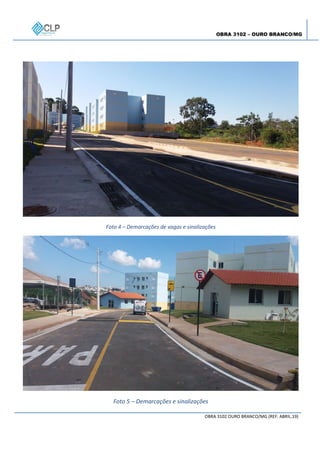

Foto 4 – Demarcações de vagas e sinalizações
Foto 5 – Demarcações e sinalizações
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)
Foto 6 – Demarcações de vagas – condomínio I
Foto 7 – Posteamento entrada de energia
OBRA 3102 – OURO BRANCO/MG
OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19)

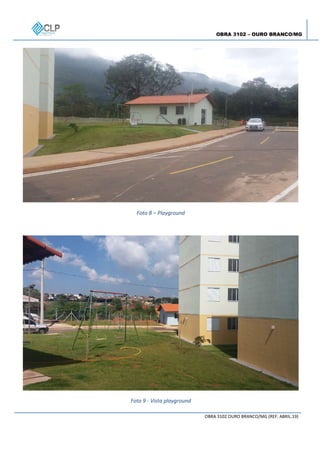

Foto 8 – Playground
Foto 9 - Vista playground

Relatorio aurora martins

  • 1.
    EMPREENDIMENTO: JARDIM PANORAMAI e II ASS. DO CONTRATO: 07/02/2018 MÊS DE ANÁLISE abril, 2019 LOCAL: OURO BRANCO - MG INÍCIO DA OBRA: MARÇO/18 PADRÃO: MCMV - FAIXA 1 TÉRMINO DA OBRA: MAIO/19 ESTRUTURA: PAREDE DE CONCRETO ENTREGA CAIXA: 07/08/2019 NÚMERO DE TORRES: 11 PRAZO DE OBRA: 15 meses NÚMERO DE PAVIMENTOS: 4 PAVTOS POR TORRE PRAZO TOTAL CONTRATUAL: 18 meses NÚMERO DE UH: 176 ÁREA EQUIV. (NBR 12.721) 9.156,58 m² N.º DE ETAPAS DE CONST.: FASE ÚNICA ÁREA PRIVAT. (NBR 12.721) 7.550,40 m² DIRETOR DE OBRAS: ULISSES RADAMES VGV: 12.073.600,00R$ ENGENHEIRO: FELIPE OTAVIO VALOR ORÇAMENTO: 11.138.490,30R$ RDR 80% RESULTADO (R$) 935.109,70R$ RESULTADO (R$) 2.538.091,64R$ CLP 20% RESULTADO (%) 7,75% RESULTADO (%) 21,02% CONTRATO 12.073.600,00R$ RECEBIDO NO MÊS ANTERIOR -R$ RECEBIDO NO MÊS 686.557,03R$ 5,69% Medido no mês MEDIDO ACUMULADO 11.684.968,07R$ 96,78% Acumulado RECEBIDO ACUMULADO 11.274.306,33R$ Saldo A RECEBER 388.631,93R$ ORÇ. TOTAL PROJETADO 9.535.508,36R$ CUSTOS PAGOS NO MÊS 94.290,96R$ 0,99% Pago no mês CUSTOS PAGOS ACUM. 8.787.989,46R$ 92,16% Acumulado COMPROMETIMENTOS 331.795,20R$ Saldo à pagar: 415.723,70R$ 1.086.376,87R$ -R$ 10.000,00R$ maio-19 -R$ 178.215,84R$ 1.608.101,03R$ -R$ % PREVISTO 2,09% % PREVISTO 3,51% % REALIZADO 0,00% % REALIZADO 0,00% ATRASADO (%) -2,09% ATRASADO (%) -3,51% % PREVISTO 93,10% % PREVISTO 99,19% % REALIZADO 96,78% % REALIZADO 99,98% ADIANTADO (%) 3,68% ADIANTADO (%) 0,79% * O PERCENTUAL MENSAL FOI ENCAMINHADO A CAIXA. AGUARDANDO APROVAÇÃO PREVISTO (R$) 10.612.516,40R$ REALIZADO (R$) 9.119.784,66R$ ABAIXO DO CUSTO (R$) 1.492.731,74R$ FINANCEIRO PROJETADO 9.535.508,36R$ ESTOQUE FISICO (R$) -R$ ANTECIPAÇÃO FINANCEIRA (R$) -R$ ESTOQUE + ANTECIPAÇÃO (R$) -R$ -R$ 694.965,92R$ PREVISÃO DE RECEBIMENTO SALDO EM CAIXA NO FINAL DO MÊS -R$ -R$ RESULTADO VIABILIDADE RESULTADO PROJETADO FLUXO FINANCEIRO junho-19 julho-19 APORTE INICIAL OBRA 3102 - RDR - OURO BRANCO -R$ 913.135,11R$ 913.135,11R$ RECEITA DESPESAS CAIXA ACUMULADO APORTE ACUMULADO -R$ PREVISIBILIDADE DE RECEBIMENTOS X DESPESAS abril, 2019 PREVISÃO DE APORTE PREVISÃO DE GASTOS RELATÓRIO INFORMATIVO GERAL DO EMPREENDIMENTO VIABILIDADE % SÓCIOS CUSTO DA OBRA - ACUMULADO EVOLUÇÃO FÍSICA DA OBRA - PLS - MENSAL PLS X AVANÇO FISÍCO E CUSTO OBRA EVOLUÇÃO FÍSICA DA OBRA - PLS - ACUMULADO AVANÇO FISÍCO - ORÇAM. OBRA - MENSAL AVANÇO FISÍCO - ORÇAM. OBRA - ACUM. R$ 11.274.306,33 R$ 8.787.989,46 1 RECEBIDO PAGO 96,78% 99,98% 95,00% 96,00% 97,00% 98,00% 99,00% 100,00% 101,00% abr-19 AVANÇO OBRA - % REALIZADO ACUMULADO PLS - % REALIZADO ACUMULADO 0,0% 1,1% 1,9% 1,8% 1,8% 1,9% 2,3% 2,7% 4,4% 6,5% 8,4% 13,4% 13,7% 14,4% mar-18 abr-18 mai-18 jun-18 jul-18 ago-18 set-18 out-18 nov-18 dez-18 jan-19 fev-19 mar-19 abr-19 No custo total pago estão inclusos os custos de obra + OverHead. Não está incluso pagamento de distribuição de resultados Pagina 01
  • 2.
    ANÁLISE FÍSICA PORATIVIDADE PERCENTUAL PREVISTO MENSAL 3,51% PERCENTUAL EXECUTADO MENSAL 0,00% DIFERENÇA DO MÊS: -3,51% O % ADIANTADO É EQUIVALENTE A ==> 3 Dia corrido POSIÇÃO EM: abril-19 DIFERENÇA ACUMULADA: 0,79% OBRA 3102 - RDR - OURO BRANCO GR1 - ANÁLISE DO AVANÇO FÍSICO - CUSTOS DIRETOS PERCENTUAL PREVISTO ACUMULADO 99,19% PERCENTUAL EXECUTADO ACUMULADO 99,98% 0,00% 0,71% 2,56% 1,69% 7,76% 9,92% 11,28% 12,22% 14,93% 13,22% 6,99% 5,31% 5,14% 3,96% 3,51% 0,81% 0,00% 0,26% 3,04% 3,47% 5,54% 8,28% 11,16% 13,98% 20,67% 17,64% 6,34% 4,98% 3,52% 1,11% 0,00% 0,00% 0,00% 5,00% 10,00% 15,00% 20,00% 25,00% fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 0,0% 0,7% 3,3% 5,0% 12,7% 22,6% 33,9% 46,1% 61,1% 74,3% 81,3% 86,6% 91,7% 95,7% 99,2% 100,0% 0,00% 0,26% 3,30% 6,77% 12,31% 20,59% 31,75% 45,73% 66,39% 84,03% 90,37% 95,35% 98,87% 99,98% 99,98% fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 96,67% 81,95% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% 100,00% INFRAESTRUTURA FUNDAÇÃO ESTRUTURA ALVENARIA(Edículas)- VEDAÇÕES(Shaft´s) ESQUADRIAS IMPERMEABILIZAÇÕES/ ISOLAMENTOSTÉRMICOS/ ACÚSTICOS COBERTURA REVESTIMENTOINTERNO INSTALAÇÕES BANCADAS,LOUÇASE METAIS PINTURA LIMPEZA/SERVIÇOS COMPLEMENTARES PREVISTO REALIZADO
  • 3.
    CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ. ORÇADO COPLAN AVANÇO FÍSICO CTAP AVANÇO CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ. IEC CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ. CUSTO TOTAL ORÇ.CUSTO TOTAL ORÇ. ATIVIDADE PESO CUSTO ORÇADO AGENDADO/PLANEJADO CUSTO ORÇADO REALIZADO CUSTO REALIZADO APURADO % CONCLUÍDO PROJETOS 2,0% 221.004,00R$ 221.004,00R$ 188.470,36R$ 100,0% 1,00 0,85 CONCLUÍDO ABAIXO DO ORÇADO PROJETOS E CONSULTORIA 2,0% 221.004,00R$ 221.004,00R$ 188.470,36R$ 100,0% 1,00 0,85 CONCLUÍDO ABAIXO DO ORÇADO CUSTOS DIRETOS 75,2% 8.186.049,64R$ 8.251.088,01R$ 7.050.492,96R$ 100,0% 0,99 0,85 SERV. ADIANTADO ABAIXO DO ORÇADO SERVIÇOS TÉCNICOS 0,9% 102.540,90R$ 102.540,90R$ 104.841,63R$ 100,0% 1,00 1,02 CONCLUÍDO ACIMA DO ORÇADO CANTEIRO 1,0% 80.469,96R$ 103.493,09R$ 113.819,29R$ 98,3% 0,78 1,10 SERV. ADIANTADO ACIMA DO ORÇADO INFRAESTRUTURA 6,5% 713.960,85R$ 713.960,85R$ 527.713,97R$ 100,0% 1,00 0,74 CONCLUÍDO ABAIXO DO ORÇADO SERVIÇOS PRELIMINARES 0,0% 2.255,47R$ 2.255,47R$ 2.200,70R$ 100,0% 1,00 0,98 CONCLUÍDO ABAIXO DO ORÇADO FUNDAÇÃO 3,8% 416.866,62R$ 416.866,62R$ 376.322,45R$ 100,0% 1,00 0,90 CONCLUÍDO ABAIXO DO ORÇADO ESTRUTURA 26,5% 2.906.588,92R$ 2.906.588,92R$ 2.391.228,50R$ 100,0% 1,00 0,82 CONCLUÍDO ABAIXO DO ORÇADO VEDAÇÕES 0,3% 28.160,00R$ 28.160,00R$ 42.853,77R$ 100,0% 1,00 1,52 CONCLUÍDO ACIMA DO ORÇADO ESQUADRIAS 5,7% 623.466,02R$ 623.466,02R$ 518.874,70R$ 100,0% 1,00 0,83 CONCLUÍDO ABAIXO DO ORÇADO IMPERMEABILIZAÇÕES / TRATAMENTO DE FISSURAS 0,2% 25.022,66R$ 25.022,66R$ 37.799,41R$ 100,0% 1,00 1,51 CONCLUÍDO ACIMA DO ORÇADO COBERTURA 1,4% 154.604,69R$ 154.604,69R$ 148.847,30R$ 100,0% 1,00 0,96 CONCLUÍDO ABAIXO DO ORÇADO REVESTIMENTO INTERNO 7,2% 785.024,85R$ 785.024,85R$ 601.878,48R$ 100,0% 1,00 0,77 CONCLUÍDO ABAIXO DO ORÇADO INSTALAÇÕES-Hidraulica 5,4% 596.935,57R$ 596.935,57R$ 483.650,26R$ 100,0% 1,00 0,81 CONCLUÍDO ABAIXO DO ORÇADO INSTALAÇÕES-Eletrica 5,5% 598.400,00R$ 598.400,00R$ 653.979,47R$ 100,0% 1,00 1,09 CONCLUÍDO ACIMA DO ORÇADO INSTALAÇÕES- Diversas 0,7% 81.008,46R$ 81.008,46R$ 151.167,98R$ 100,0% 1,00 1,87 CONCLUÍDO ACIMA DO ORÇADO LOUÇAS/METAIS/ACAB. 1,6% 181.016,42R$ 181.016,42R$ 113.734,25R$ 100,0% 1,00 0,63 CONCLUÍDO ABAIXO DO ORÇADO PINTURA INTERNA E DIVERSAS 3,8% 401.034,73R$ 419.710,97R$ 381.856,29R$ 100,0% 0,96 0,91 CONCLUÍDO ABAIXO DO ORÇADO PINTURA EXTERNA 1,5% 168.526,98R$ 168.526,98R$ 204.022,41R$ 100,0% 1,00 1,21 CONCLUÍDO ACIMA DO ORÇADO COMPLEMENTAÇÃO OBRA 1,0% 89.908,13R$ 112.357,90R$ 48.974,09R$ 100,0% 0,80 0,44 CONCLUÍDO ABAIXO DO ORÇADO ÁREA EXTERNA 2,1% 230.258,42R$ 231.147,66R$ 146.728,02R$ 100,0% 1,00 0,63 CONCLUÍDO ABAIXO DO ORÇADO CUSTOS INDIRETOS 22,8% 2.264.324,75R$ 2.140.424,40R$ 1.880.821,33R$ 85,5% 1,06 0,88 SERV. ATRASADO ABAIXO DO ORÇADO EQUIPE TÉCNICA 6,4% 667.136,33R$ 623.136,54R$ 622.992,66R$ 88,2% 1,07 1,00 SERV. ATRASADO ABAIXO DO ORÇADO MÃO DE OBRA DE APOIO AO CANTEIRO 0,9% 92.480,96R$ 59.827,21R$ 59.781,99R$ 60,1% 1,55 1,00 SERV. ATRASADO ABAIXO DO ORÇADO EQUIPAMENTOS E VEÍCULOS 2,8% 304.075,93R$ 306.761,42R$ 178.228,18R$ 99,0% 0,99 0,58 SERV. ADIANTADO ABAIXO DO ORÇADO ANDAIME E BALANCIM 0,0% -R$ -R$ -R$ 0,0% 0,00 0,00 EM DIA IGUAL ORÇADO CONSUMOS 2,8% 301.214,93R$ 280.378,10R$ 163.750,72R$ 92,3% 1,07 0,58 SERV. ATRASADO ABAIXO DO ORÇADO MEDICINA E SEGURANÇA DO TRABALHO 0,7% 76.889,00R$ 75.715,58R$ 27.118,77R$ 97,3% 1,02 0,36 SERV. ATRASADO ABAIXO DO ORÇADO DESPESAS COM REGULARIZAÇÃO LEGAL DA OBRA 9,1% 822.527,61R$ 794.605,55R$ 828.949,02R$ 79,1% 1,04 1,04 SERV. ATRASADO ACIMA DO ORÇADO 100,0% 10.671.378,39R$ 10.612.516,40R$ 9.119.784,66R$ 96,7% 1,01 0,86 SERV. ATRASADO ABAIXO DO ORÇADO OBRA 3102 OURO BRANCO -- RELATÓRIO ANÁLISE DE VALOR AGREGADO ORÇAMENTO PREV X REALIZADO PERFORMANCE IEC INDICE ATUAL REALIZADO VA (Variação Agendada) (AVANÇO - COPLAN) VC (Variação Custo) (AVANÇO - CTAP) PRAZO CUSTO Pagina 09
  • 4.
    97,22% 96,69% 83,09% 13,60% OBRA 3102 -RDR - OURO BRANCO GR2 - ANÁLISE DE VALOR AGREGADO POSIÇÃO EM: abril-19 CUSTO TOTAL PREVISTO ACUMULADO 10.671.378,39R$ CUSTO TOTAL EXECUTADO (AVANÇO FISICO) ACUMULADO 10.612.516,40R$ FINANCEIRO APURADO (CONTAS PAGAS E A PAGAR) ACUMULADO 9.119.784,66R$ DIFERENÇA (EXECUTADO X FINANCEIRO APURADO) ==>> 1.492.731,74 R$12.818 R$111.076 R$397.166 R$280.763 R$821.887 R$1.052.357 R$1.180.734 R$1.266.661 R$1.523.179 R$1.356.488 R$761.680 R$564.049 R$546.772 R$445.097 R$350.650 R$173.044 R$131.653 R$49.833 R$85.152 R$341.491 R$455.223 R$586.323 R$796.571 R$1.149.411 R$1.304.400 R$1.868.848 R$1.586.039 R$976.266 R$589.507 R$536.165 R$177.220 R$110.067 R$69.053 R$397.715 R$284.793 R$566.668 R$956.757 R$1.176.922 R$1.053.641 R$1.742.894 R$1.226.897 R$855.978 R$261.691 R$310.474 R$169.035 R$47.267 fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 jun/19 CUSTO TOTAL PREVISTO ACUMULADO (COPLAN) CUSTO TOTAL EXECUTADO (AVANÇO FISICO) ACUMULADO FINANCEIRO APURADO (CTAP) ACUMULADO R$ - R$ 3.000.000,00 R$ 6.000.000,00 R$ 9.000.000,00 R$ 12.000.000,00 fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 jun/19 fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 jun/19 COPLAN R$ 12.818 R$ 123.89 R$ 521.06 R$ 801.82 R$ 1.623. R$ 2.676. R$ 3.856. R$ 5.123. R$ 6.646. R$ 8.003. R$ 8.764. R$ 9.328. R$ 9.875. R$ 10.320 R$ 10.671 R$ 10.844 R$ 10.976 AVANÇO R$ 49.833 R$ 134.98 R$ 476.47 R$ 934.41 R$ 1.313. R$ 2.268. R$ 3.565. R$ 4.696. R$ 6.637. R$ 8.223. R$ 9.199. R$ 9.789. R$ 10.325 R$ 10.502 R$ 10.612 CTAP R$ 69.053 R$ 466.76 R$ 751.56 R$ 1.318. R$ 2.274. R$ 3.451. R$ 4.505. R$ 6.248. R$ 7.475. R$ 8.331. R$ 8.593. R$ 8.903. R$ 9.072. R$ 9.119. 0,12% 1,13% 4,75% 7,31% 14,79% 24,38% 35,14% 46,68% 60,56% 72,91% 79,85% 84,99% 89,97% 94,03% 97,22% 98,80%100,00% 0,45% 1,23% 4,34% 8,51% 11,97% 20,66% 32,48% 42,78% 60,47% 74,92% 83,81% 89,19% 94,07% 95,68% 96,69% 0,00% 0,63% 4,25% 6,85% 12,01% 20,73% 31,45% 41,05% 56,93% 68,11% 75,90% 78,29% 81,12% 82,66% 83,09% 0,00% 20,00% 40,00% 60,00% 80,00% 100,00% 120,00% fev/18 mar/18 abr/18 mai/18 jun/18 jul/18 ago/18 set/18 out/18 nov/18 dez/18 jan/19 fev/19 mar/19 abr/19 mai/19 jun/19 Pagina 10
  • 5.
    mês Ciclo Mensal Planejado Ciclo Mensal Realizado jun/181,80 0,00 jul/18 1,70 1,38 ago/18 1,45 1,00 set/18 1,20 1,05 out/18 1,20 1,00 nov/18 1,20 1,00 mês Dias trabalhados previsto Concretagens Previstas Concretagens Realizadas jun/18 14 dias 8 concretagens 0 concretagens jul/18 20 dias 12 concretagens 13 concretagens ago/18 23 dias 16 concretagens 24 concretagens set/18 19 dias 16 concretagens 20 concretagens out/18 24 dias 20 concretagens 24 concretagens nov/18 19 dias 16 concretagens 7 concretagens 88 concretagens 88 concretagens mês Volume Pavto Tipo - Previsto Vol. Mensal Prev. em Relação as concretagens realizadas Volume Mensal Realizado jun/18 58,20 m³ 0,00 m³ 0,00 m³ jul/18 58,20 m³ 396,34 m³ 420,50 m³ ago/18 58,20 m³ 731,70 m³ 757,00 m³ set/18 58,20 m³ 609,75 m³ 634 m³ out/18 58,20 m³ 731,70 m³ 767 m³ nov/18 58,20 m³ 213,41 m³ 221 m³ 2.682,90 m³ 2.799,00 m³ Ciclo médio mensal Equipe Média Mensal 1,43 31 pessoas 1,10 31 pessoas 1,09 25 pessoas CUSTO TOTAL ORÇADO PARA OS SERVIÇOS DESCRITOS ABAIXO: CUSTO TOTAL CONTRATADO PARA OS SERVIÇOS DESCRITOS ABAIXO: TOTAL PAGO EM MEDIÇÕES PARA OS SERVIÇOS DESCRITOS ABAIXO: *Fornecimento de Mão de Obra para execução da estrutura em parede de concreto contemplando: Marcação das Paredes de concreto Montagem e desmontagem das formas com aplicação de desmoldante Montagem de aço cortado e dobrado na central ( kit de armação) Corte e montagem de telas soldadas in loco Colocação de espaçadores e mestra seca obedecendo o nível Passagem das mangueiras e caixas elétricas, telefônia e antena (somente mão de obra) Lançamento e adensamento de concreto Sarrafeamento do concreto da laje com régua fibratória Estucagem das paredes internas e externas Execução de limpeza e manutenção preventiva das peças componentes do jogo de forma 20.766,49R$ 10.383,24R$ 913.725,54R$ 621.641,95R$ 634.439,69R$ DIFERENÇA 279.285,85R$ 14.419,08R$ 7.209,54R$ 231,71R$ 14.128,23R$ 7.064,11R$ Valor Por PavtoValor Por m³ Valor Por Jogo de forma (2 aptos) MÃO DE OBRA EXECUÇÃO DA FORMA METÁLICA* OBRA 3102 - OURO BRANCO/MG MAPEAMENTO DO CICLO MENSAL DA FORMA METÁLICA Total Prev. x Real Consumo Mensal de Concreto (m³) TOTAL N.º Jogo de Forma (2 aptos) 1,00 1,00 1,00 1,00 1,00 1,00 CICLO MENSAL CONCRETAGENS MENAIS PREVISTO PLANEJ. REALIZADO 226,67R$ ORÇAMENTO P0 340,57R$ 16 aptos 24 aptos 32 aptos 32 aptos 40 aptos 32 aptos 0 aptos 26 aptos 48 aptos 40 aptos 48 aptos 14 aptos jun/18 jul/18 ago/18 set/18 out/18 nov/18 Apartamentos Concretados - Previsto x Realizado Aptos Previsto Concretados Aptos Realizados Concretados 1,80 1,70 1,45 1,20 1,20 1,20 0,00 1,38 1,00 1,05 1,00 1,00 0,00 0,20 0,40 0,60 0,80 1,00 1,20 1,40 1,60 1,80 2,00 jun/18 jul/18 ago/18 set/18 out/18 nov/18 Ciclo Mensal Planejado Ciclo Mensal Realizado 0m³ 396m³ 732m³ 610m³ 732m³ 213m³ 0,00m³ 420,50m³ 757,00m³ 634m³ 767m³ 221m³ 0,00% 6,10% 3,46% 3,98% 4,82% 3,32% 0,00% 1,00% 2,00% 3,00% 4,00% 5,00% 6,00% 7,00% 0,00 m³ 200,00 m³ 400,00 m³ 600,00 m³ 800,00 m³ 1.000,00 m³ jun/18 jul/18 ago/18 set/18 out/18 nov/18 Vol. Mensal Prev. em Relação as concretagens realizadas Volume Mensal Realizado Ganhos e Perdas Página 20
  • 6.
    LEGENDA===> P0 //// ASSINATURA DO CONTRATO TERMINO META OBRA Mês 0 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S 1S 2S 3S 4S FUNDAÇÃO RADIER - P0 1 BL FUNDAÇÃO RADIER - META FUNDAÇÃO RADIER - REALIZADO 1 BL ESTRUTURA FORMA DE ALUMINIO - P0 ESTRUTURA FORMA DE ALUMINIO - META ESTRUTURA - REALIZADO PINTURA EXTERNA - P0 PINTURA EXTERNA - META PINTURA EXTERNA - REALIZADO 1 BL ESQUADRIAS DE ALUMINIO - P0 ESQUADRIAS DE ALUMINIO - META ESQUADRIAS DE ALUMINIO - REALIZADO TELHADO / COBERTURA - P0 TELHADO / COBERTURA - META TELHADO / COBERTURA - REALIZADO CONTRAPISO - P0 MANTA ACÚSTICA - META MANTA ACÚSTICA - REALIZADO 6 aptos REVESTIMENTO CERÂMICO (Incluindo soleiras, filetes e Rodapés) E REJUNTES - P0 REVESTIMENTO CERÂMICO (Incluindo soleiras, filetes e Rodapés) E REJUNTES - META REVESTIMENTO CERÂMICO - REAL SELADOR E MASSA REGULARIZADORA - APTOS E HALL - P0 SELADOR E MASSA REGULARIZADORA - APTOS E HALL - META SELADOR REALIZADO PORTAS DE MADEIRA - P0 PORTAS DE MADEIRA - META PORTAS DE MADEIRA - REALIZADO BANCADAS - P0 BANCADAS - META BANCADAS - REALIZADO PINTURA ROLADA INTERNA - APTOS E HALL - P0 PINTURA ROLADA INTERNA - APTOS E HALL - META PINTURA ROLADA - REALIZADO LIMPEZA FINAL - APTOS E HALL - PO LIMPEZA FINAL - APTOS E HALL - META LIMPEZA FINAL - APTOS E HALL FIAÇÃO E MODULOS DE ACAB. ELÉTRICOS - P0 FIAÇÃO E MODULOS DE ACAB. ELÉTRICOS - META FIAÇÃO E MODULOS DE ACAB. ELÉTRICOS 16 APTOS ALIMENTADORES (Cabos) / MONTAGEM DOS MIOLOS DOS QDC´S ALIMENTADORES (Cabos) / MONTAGEM DOS MIOLOS DOS QDC´S ALIMENTADORES (Cabos) / MONTAGEM DOS MIOLOS DOS QDC´S 16 APTOS COLUNA E RAMAIS (ESGOTO E ÁGUA PLUVIAL) - P0 COLUNA E RAMAIS (ESGOTO E ÁGUA PLUVIAL) - META COLUNA E RAMAIS (ESGOTO E ÁGUA PLUVIAL) - REALIZADO DISTRIBUIÇÃO PEX DISTRIBUIÇÃO PEX DISTRIBUIÇÃO PEX 0,5 BL LOUÇAS LOUÇAS LOUÇAS 16 APTOS VISTORIAS DE ENTREGAS ACUM. 11 BL ACUM. 10 BL ACUM. 10 BLOCOS 7 Concretagens 3,5 BLOCOS - ACUM. 6 BL. ACUM. 8 BLOCOS 9 BL - Acum: 9 BLOCOS 2,5 BLOCOS - ACUM. 2,5 BL. 3 BLOCOS - ACUM. 9 BL. ACUM.: 6,5 BLOCOS ACUM.: 5,5 BLOCOS ACUM. 8 BLOCOS ACUM. 7 BLOCOS ACUM. 8 BLOCOS 2 BLOCOS - ACUM. 11 BL. 0 BL - Acum: 9 BLOCOS ACUM.: 10 BLOCOS 0,75 BLOCOS SELADOR - 2 BLOCOS ACUM. 10,5 BLOCOS CONTRATUAL LOUÇAS - 2 BLOCOS LOUÇAS - 4 BLOCOS LOUÇAS - 4,5 BLOCOSLOUÇAS - 2,5 BLOCOS ACUM. 8 BLOCOS ACUM.: 11 BLOCOSACUM.: 8 BLOCOS ACUM.: 11 BLOCOS ACUM.: 9 BLOCOS ACUM. 11 BL ACUM.: 9 BLOCOS ACUM. 11 BL ACUM. 11 BL3 BLOCOS ACUM. 7 BL LOUÇAS - 1,5 BLOCO LOUÇAS - 2 BLOCOS LOUÇAS - 2 BLOCOS LOUÇAS - 2 BLOCOS LIMPEZA FINAL - 2 BLOCOS LIMPEZA FINAL - 2 BLOCOS PORTAS - 2 BLOCOS PORTAS - 2,25 BLOCOS LIMPEZA FINAL - 3 BLOCOS LIMPEZA FINAL - 3 BLOCOS BANCADA - 2 BLOCOS PINTURA INTERNA - 3 BLOCOS SELADOR - 2,25 BLOCOS ACUM.: 3 BLOCOS ACUM.: 8 BLOCOS ACUM.: 5,4 BLOCOS ACUM. 10 BLOCOS PINTURA - 2 BLOCOS PEX DE 2,5 BLOCOS PEX DE 2,5 BLOCOS PEX DE 2,5 BLOCOS PEX DE 2,5 BLOCOS PEX 1 BLOCO PEX - 2 BLOCOS PEX - 2,25 BLOCOS PORTAS - 2 BLOCOS LIMPEZA FINAL - 3 BLOCOS LIMPEZA FINAL - 2 BLOCOS PINTURA INTERNA - 2 BLOCOS PINTURA INTERNA - 3 BLOCOS PINTURA INTERNA - 3 BLOCOS ACUM. 3 BLOCOS 0,5 bloco ACUM. 5 BLOCOS ACUM. 3 BLOCOS ACUM. 6 BLOCOS LIMPEZA FINAL - 2 BLOCOS PRUMADA 1 BLOCO PRUMADAS DE 2,5 BLOCOS PRUMADAS DE 2,5 BLOCOS PRUMADAS DE 2,5 BLOCOS PRUMADAS DE 2,5 BLOCOS ACUM. 11 BLOCOS 0,75 BLOCOS PRUMADAS - 2 BLOCOS PRUMADAS - 2 BLOCOS PRUMADAS - 2 BLOCOS PRUMADAS - 2 BLOCOS PRUMADAS - 2,25 BLOCOS CABOS - 2,5 BLOCOS CABOS - 2,5 BLOCOS CABOS - 2,5 BLOCOS CABOS - 2,5 BLOCOS 1 BLOCO ACUM. 10 BLOCOS META REALIZADO CABOS - 1,5 BLOCO CABOS - 2,0 BLOCOS CABOS - 2,0 BLOCOS CABOS - 2,0 BLOCOS CABOS - 2,0 BLOCOS CABOS 1,5 BLOCO FIAÇÃO - 2,5 BLOCOS FIAÇÃO - 2,5 BLOCOS FIAÇÃO - 2,5 BLOCOS FIAÇÃO - 2,5 BLOCOS 1 BLOCO FIAÇÃO - 1,5 BLOCO FIAÇÃO 1,5 BLOCOFIAÇÃO - 2,0 BLOCOS FIAÇÃO - 2,0 BLOCOS FIAÇÃO - 2,0 BLOCOS FIAÇÃO - 2,0 BLOCOS LIMPEZA FINAL - 1,5 BLOCOS BANCADAS - 3,5 BLOCOS BANCADAS - 2,5 BLOCOS BANCADAS - 2,5 BLOCOS CERÂMICA - 1,5 BLOCO SELADOR - 3 BLOCOS CONTRAPISO - 2 BLOCOS 1 BLOCO PORTA - 1,5 BL PORTAS - 3,5 BLOCOS PORTAS - 2,5 BLOCOS PORTAS - 3,5 BLOCOS 0,75 BLOCO PORTAS - 2 BLOCOS PORTAS - 2 BLOCOS MANTA - 2 BLOCOS CERÂMICA E REJUNTE - 3 BLOCOS CERÂMICA E REJUNTE - 2 BLOCOS 1 BLOCOS CERÂMICA - 2,0 BLOCO ACUM. 11 BL ACUM.: 5,4 BLOCOS 0,75 BLOCOS PINTURA - 2 BLOCOS PINTURA - 2 BLOCOS PINTURA - 2 BLOCOS BANCADA - 1,5 BLOCO SELADOR - 3 BLOCOS SELADOR - 2 BLOCOS SELADOR - 3 BLOCOS SELADOR - 2 BLOCOS SELADOR - 2 BLOCOS SELADOR - 2 BLOCOS 2,50 BLOCOS BANCADA - 2 BLOCOS BANCADA - 2 BLOCOS BANCADA - 2 BLOCOS MANTA - 3 BLOCOS MANTA - 3 BLOCOS MANTA - 3 BLOCOS CERÂMICA - 2,0 BLOCO CONTRAPISO - 2 BLOCOS CONTRAPISO - 2 BLOCOS CONTRAPISO - 2 BLOCOS CONTRAPISO - 2 BLOCOS ACUM.: 4 BLOCOS ACUM.: 10,6 BLOCOS TELHADO - 3 BLOCOS TELHADO - 2 BLOCOS TELHADO - 1 BL TELHADO - 2 BLOCOS TELHADO - 2 BLOCOS TELHADO - 2 BLOCOS TELHADO - 2 BLOCOS PINTURA 1,5 BLOCO ESTRUTURA - 8 Concretagen ESTRUTURA - 12 Concr. - Acum: 20 concretagens ESTRUTURA - 16 Concr. - Acum: 36 concretagens ESTRUTURA - 16 Concr. - Acum: 52 concretagens ESTRUTURA - 20 Concr. - Acum: 72 concretagens ESTRUTURA - 21 Concr. - Acum: 35 concretagens ESTRUTURA - 16 Concr. - Acum: 51 concretagens ESTRUTURA - 20 Concr. - Acum: 71 concretagens ESTRUTURA - 17 Concr. Acum: 88 Concretagens 24 Concretagens 20 Concretagens ESQUADRIAS - 1,5 BLOCOS 1 BL 1 BLOCO 4 BLOCO 4 BLOCO 4 BLOCO 4 BLOCO 3 BLOCOS ESQUADRIAS - 1,5 BLOCOS ESQUADRIAS - 2 BLOCOS - - Acum: 3,5Blcoos ESQUADRIAS - 2 BLOCOS ESQUADRIAS - 2 BLOCOS ESQUADRIAS - 2 BLOCOS 13 Concretagens 4 BLOCO PINTURA EXT. - 4,5 BLOCOS 6 BLOCO PINTURA - 2,0 BLOCOS CERÂMICA E REJUNTE - 3 BLOCOS ACUM.: 2 BLOCOS ACUM. 3 BLOCOS 0,75 BLOCOS PEX - 2 BLOCOS PEX - 2 BLOCOS PEX - 2 BLOCOS 1 BLOCO ESQUADRIAS - 5 BLOCOS PINTURA - 2,0 BLOCOS CERÂMICA - 1,5 BLOCO 24 Concretagens - Acum. 81 concretagens 4 BLOCOS ESQUADRIAS - 5 BLOCOS ACABAMENTOINSTALAÇÕES CERÂMICA - 2,0 BLOCO CERÂMICA - 2,0 BLOCO FACHADA/EXTERNO PINTURA - 2,0 BLOCOS TELHADO - 4 BLOCOS TELHADO - 4 BLOCOS CERÂMICA - 2 BLOCOS PINTURA - 3 BLOCOS PINTURA - 3,5 BLOCOS PINTURA - 1,5 BLOCO Mês 11 PINTURA - 2,0 BLOCOS Mês 13 ago-19 INFRAESTRUTURAESTRUTURA fev-19 mar-19ago-18 set-18 out-18 nov-18 dez-18 jan-19 ESTRUTURA - 16 Concr. - Acum: 88 concretagens ESTRUTURA - 14 Concretagens Mês 12 COMPARATIVO PLANEJAMENTO P0 X PROGRAMAÇÃO META OBRA - OBRA JARDIM PANORAMA - OURO BRANCO/MG ATIVIDADE Mês 1 Mês 2 Mês 3 Mês 4 Mês 5 Mês 6 Mês 7 Mês 8 Mês 18 fev-18 mar-18 abr-18 mai-18 jun-18 jul-18 Mês 9 Mês 10
  • 7.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) o ABRIL/2018: % Realizado 4,34% % Realizado acumulado 4,34% Receita produzida Acumulada 451.089,14R$ Custo total Pago 151.584,88R$ Caixa Acumulado 299.504,26R$ Resultado Viabilidade 7,75% Resultado Tendência % 8,80% Resultado Tendência 1.062.263,43R$ o MAIO/2018: % Realizado 4,17% % Realizado acumulado 8,51% Receita produzida Acumulada 988.540,08R$ Custo total Pago 539.328,41R$ Caixa Acumulado 449.211,67R$ Resultado Viabilidade 7,75% Resultado Tendência % 9,49% Resultado Tendência 1.146.237,82R$
  • 8.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) o JUNHO/2018: % Realizado 3,46% % Realizado acumulado 11,97% Receita recebida Acumulada 1.622.626,79R$ Custo Total Pago 1.287.148,12R$ Caixa Acumulado 335.478,67R$ Resultado Viabilidade 7,75% Resultado Tendência % 9,44% Resultado Tendência 1.140.109,46R$ o JULHO/2018: % Realizado 7,26% % Realizado acumulado 20,66% Receita recebida Acumulada 1.909.783,91R$ Custo Total Pago 1.848.829,53R$ Caixa Acumulado 60.954,38R$ Resultado Viabilidade 7,75% Resultado Tendência % 9,44% Resultado Tendência 1.140.109,46R$
  • 9.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) o AGOSTO/2018: % Realizado 11,82% % Realizado acumulado 32,48% Receita recebida Acumulada 2.710.568,02R$ Custo Total Pago 2.306.526,97R$ Caixa Acumulado 404.041,05R$ Resultado Viabilidade 7,75% Resultado Tendência % 9,49% Resultado Tendência 1.145.670,36R$ o SETEMBRO/2018: % Realizado 10,30% % Realizado acumulado 42,78% Receita recebida Acumulada 3.900.564,54R$ Custo Total Pago 3.294.313,85R$ Caixa Acumulado 606.250,69R$ Resultado Viabilidade 7,75% Resultado Tendência % 9,83% Resultado Tendência 1.187.412,61R$
  • 10.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) % Realizado 14,45% % Realizado acumulado 74,92% Receita recebida Acumulada 7.451.521,02R$ Custo Total Pago 6.197.049,40R$ Caixa Acumulado 1.254.471,62R$ Resultado Viabilidade 7,75% Resultado Tendência % 11,79% Resultado Tendência 1.423.442,66R$ o OUTUBRO/2018: o NOVEMBRO/2018: % Realizado 17,03% % Realizado acumulado 60,47% Receita recebida Acumulada 5.327.772,96R$ Custo Total Pago 4.554.764,61R$ Caixa Acumulado 773.008,35R$ Resultado Viabilidade 7,75% Resultado Tendência % 10,36% Resultado Tendência 1.250.296,44R$
  • 11.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) o DEZEMBRO/2018: % Realizado 13,89% % Realizado acumulado 83,81% Receita recebida Acumulada 10.116.162,60R$ Custo Total Pago 7.414.635,87R$ Caixa Acumulado 2.701.526,73R$ Resultado Viabilidade 7,75% Resultado Tendência % 13,70% Resultado Tendência 1.653.594,94R$ o JANEIRO/2019: % Realizado 5,20% % Realizado acumulado 89,01% Receita recebida Acumulada 10.587.749,30R$ Custo Total Pago 7.918.180,74R$ Caixa Acumulado 2.669.568,56R$ Resultado Viabilidade 7,75% Resultado Tendência % 15,46% Resultado Tendência 1.866.681,89R$
  • 12.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) o FEVEREIRO/2019: % Realizado 5,10% % Realizado acumulado 89,01% Receita recebida Acumulada 10.587.749,30R$ Custo Total Pago 8.101.609,48R$ Caixa Acumulado 2.486.139,82R$ Resultado Viabilidade 7,75% Resultado Tendência % 20,12% Resultado Tendência 2.428.991,39R$ o MARÇO/2019: % Realizado 5,10% % Realizado acumulado 95,68% Receita recebida Acumulada 10.587.749,30R$ Total Pago(Custos obra + overhead) 8.506.898,20R$ Caixa Acumulado 2.080.851,10R$ Distribuição de Resultados 700.000,00R$ Caixa Acum. Pós distribuição de resultados 1.380.851,10R$ Resultado Viabilidade 7,75% Resultado Tendência % 20,38% Resultado Tendência 2.460.157,64R$
  • 13.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) o ABRIL/2019: % Realizado 1,01% % Realizado acumulado 96,69% Receita recebida Acumulada 11.274.306,33R$ Total Pago(Custos obra + overhead) 8.787.989,46R$ Caixa Acumulado 2.486.316,87R$ Distribuição de Resultados 1.399.940,00R$ Caixa Acum. Pós distribuição de resultados 1.086.376,87R$ Resultado Viabilidade 7,75% Resultado Tendência % 21,02% Resultado Tendência 2.538.091,64R$ Foto 1 – Vistas condomínio I e II – Ligação de energia - CEMIG
  • 14.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) Foto 2 – Vistas condomínio I e II – Estacionamento do Condomínio II Foto 3 – Fechamento do condomínio
  • 15.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) Foto 4 – Demarcações de vagas e sinalizações Foto 5 – Demarcações e sinalizações
  • 16.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) Foto 6 – Demarcações de vagas – condomínio I Foto 7 – Posteamento entrada de energia
  • 17.
    OBRA 3102 –OURO BRANCO/MG OBRA 3102 OURO BRANCO/MG (REF: ABRIL.19) Foto 8 – Playground Foto 9 - Vista playground
