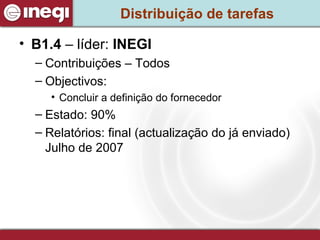

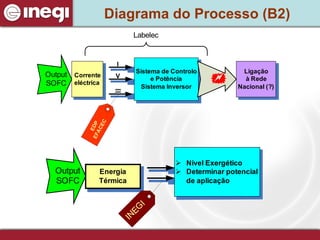

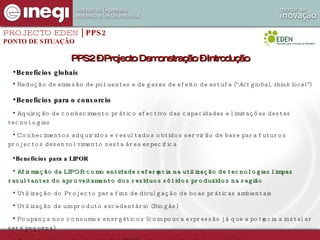

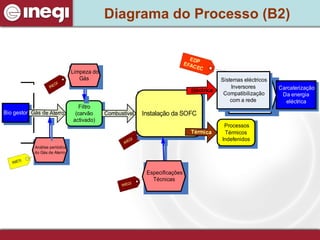

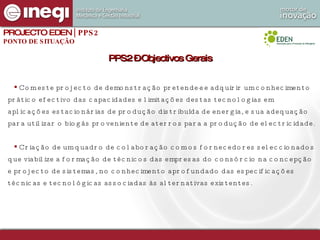

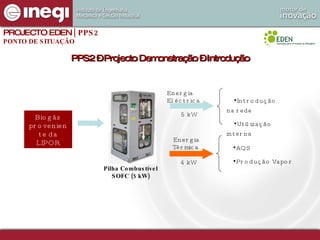

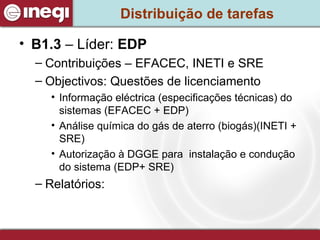

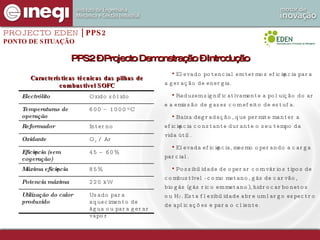

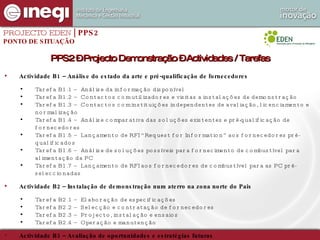

1) O documento discute um projeto de demonstração para instalar uma pilha de combustível de 5 kW alimentada a biogás de aterro sanitário.

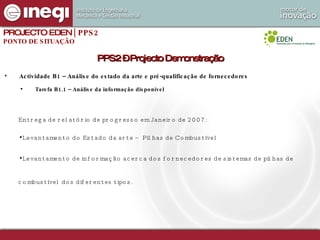

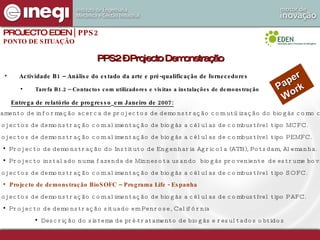

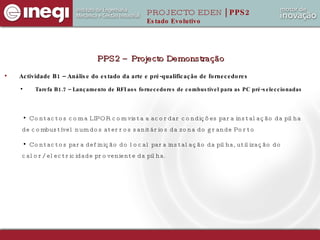

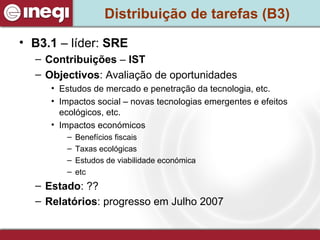

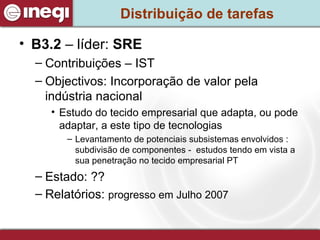

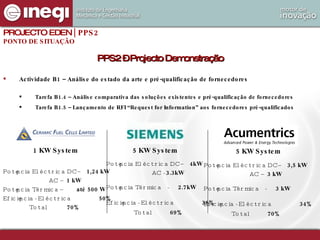

2) Serão entregues relatórios em junho sobre o estado da arte, pré-qualificação de fornecedores e especificações técnicas.

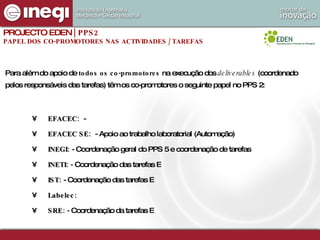

3) A reunião define as tarefas dos parceiros no projeto e agenda a próxima reunião.
