UNIVERSIDADE FEDERAL DE SERGIPE
CENTRO DE CIÊNCIAS EXATAS E TECNOLOGIA
DEPARTAMENTO DE COMPUTAÇÃO
Gerência de Projetos 2014.2

PLANO DO PROJETO DE SOFTWARE

SISTEMA DE GERENCIAMENTO DE PROJETOS DE PESQUISA
SIGEP

GRUPO 1

Domenico Medeiros
Edson Fernando Poderoso Moreira
Eric Souza
Henrique Mandt Lima Figueiredo
Vanessa Menezes Oliveira

São Cristóvão – Sergipe
2015
Domenico Medeiros
Edson Fernando Poderoso Moreira
Eric Souza
Henrique Mandt Lima Figueiredo
Vanessa Menezes Oliveira

PLANO DO PROJETO DE SOFTWARE

SISTEMA DE GERENCIAMENTO DE PROJETOS DE PESQUISA
SIGEP

Trabalho apresentado ao Prof. Dr. Rogério
Patrício Chagas do Nascimento como parte
avaliativa da disciplina Gerência de Projetos do
Curso de Graduação em Sistemas de
Informação da Universidade Federal de
Sergipe – UFS.

São Cristóvão – Sergipe
2015
Sumário

1. INTRODUÇÃO................................................................................................................... 4
1.1​​Âmbito do Projeto....................................................................................................... 4
1.2​​Funções principais do produto de software.................................................................... 4
1.3​​Requisitos comportamentais ou de performance............................................................ 5
1.4​​Gestão e Restrições Técnicas..................................................................................... 6
2. ESTIMATIVAS DO PROJETO............................................................................................ 7
2.1 Dados históricos utilizados para as estimativas.............................................................. 7
2.2 Técnicas de estimação e resultados.............................................................................. 7
2.2.1 Técnica de estimativas........................................................................................ 7
2.3 Resultados.................................................................................................................. 8
2.4 Recursos do projeto................................................................................................... 10
2.4.1 Recursos Humanos........................................................................................... 10
2.4.2 Recursos de Software........................................................................................ 11
2.4.3 Recursos de Hardware....................................................................................... 12
3. ANÁLISE E GESTÃO DE RISCOS.................................................................................... 12
3.1 Riscos do projeto............................................................................................................. 13
3.2 Tabela de riscos............................................................................................................... 13
3.3 Redução e Gestão do Risco.............................................................................................. 14
4. PLANEJAMENTO TEMPORAL........................................................................................  17
4.1 Conjunto de Tarefas do Projeto.......................................................................................... 17
4.2 Diagrama de Gantt........................................................................................................... 19

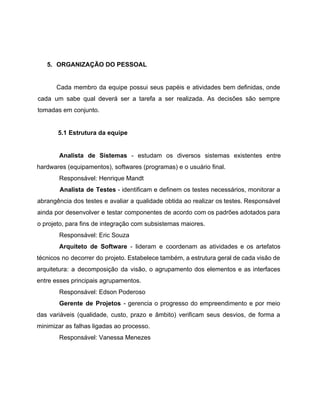

5. ORGANIZAÇÃO DO PESSOAL........................................................................................ 20
5.1 Estrutura da equipe.......................................................................................................... 20
5.2 Mecanismos de comunicação........................................................................................... 21
5.3 Uso do Edu­blog como ferramenta de apoio........................................................................ 21

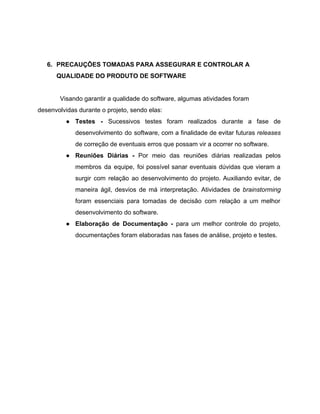

6. PRECAUÇÕES TOMADAS PARA ASSEGURAR E CONTROLAR A QUALIDADE DO PRODUTO
DE SOFTWARE………………………………………………………………………………………...22

1.  INTRODUÇÃO

1.1 Âmbito do Projeto

O Sistema de Gerenciamento dos Projetos de Pesquisas (SIGEP) foi
desenvolvido para o Hospital Universitário da Universidade Federal de Sergipe, com o
objetivo de automatizar o processo do controle dos Projetos de Pesquisas realizados
pelo mesmo. Os professores poderão cadastrar novas pesquisas que futuramente
poderão ser validadas pelo Diretor. O sistema permitirá ainda, gerar relatórios para uma
melhor administração do controle das pesquisas do Hospital.
Antes da implementação do SIGEP, o processo era feito de forma manual. O
que resultava muitas vezes em perdas de informação. Com a automação, todo o
processo tornou­se mais agilizado e seguro.

1.2 Funções principais do produto de software

O diagrama da exposto na Figura 1 abaixo, refere­se ao diagrama de Casos de
Uso e contém as principais funcionalidades do sistema SIGEP. Nele é apresentado as
operações que serão possíveis através do sistema, como: fazer ​login​, cadastrar uma
pesquisa, validar a pesquisa, gerar relatórios, manutenir cadastros e alterar ​status ​da
pesquisa. As atividades que envolvem a manutenibilidade de determinado objeto estão
relacionadas com as operações: incluir, alterar e inativar.

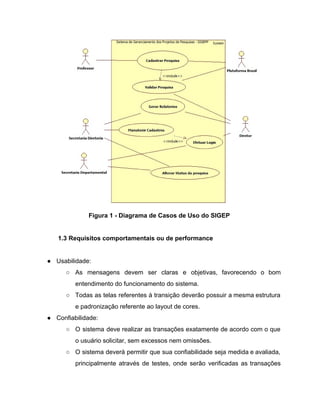

Figura 1 ­ Diagrama de Casos de Uso do SIGEP

1.3 Requisitos comportamentais ou de performance

● Usabilidade:
○ As mensagens devem ser claras e objetivas, favorecendo o bom
entendimento do funcionamento do sistema.
○ Todas as telas referentes à transição deverão possuir a mesma estrutura
e padronização referente ao layout de cores.
● Confiabilidade:
○ O sistema deve realizar as transações exatamente de acordo com o que
o usuário solicitar, sem excessos nem omissões.
○ O sistema deverá permitir que sua confiabilidade seja medida e avaliada,
principalmente através de testes, onde serão verificadas as transações
mais vulneráveis e que necessitam de maior atenção em correções e
ajustes.
● Desempenho:
○ O sistema deverá retornar consultas gerais em no máximo 5s.
○ Para transações de cadastros e alterações em geral, o sistema deverá
retornar o sucesso ou insucesso da transação em no máximo 3s.
● Segurança:
○ O Acesso do sistema se dará através de ​login e senha, com isso, poderá
acessar o sistema apenas pessoas habilitadas para este fim.
○ Todas as informações a nível de memória e armazenamento do ​browser
(​cookies​) serão sumariamente apagadas quando o usuário sair do
sistema, com isso, evita­se o risco que informações possam de alguma
forma ser manipuladas por pessoas não autorizadas.

1.4 Gestão e Restrições Técnicas

As restrições encontradas na descrição do sistema que poderão limitar o
escopo podem ser:
● É necessária a existência de uma estrutura de computadores ligados
através de uma rede interna.
● É necessária a existência de uma máquina que será utilizada como
servidor com dedicação exclusiva que será responsável pelo controle de
todas as atividades referentes à infraestrutura, como backups de
informações e demais atividades controladas pela administração do
sistema.
● O sistema atuará sobre a plataforma Windows XP SP3 ou superior.
● O produto deve ser implementado como uma aplicação web e portável

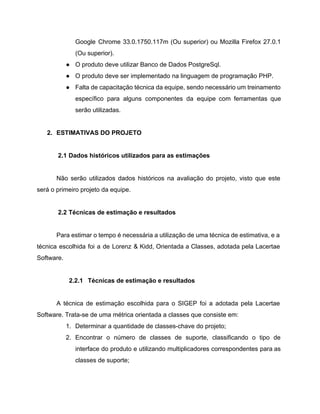

para as plataformas Internet Explorer 8.0.6001.18702 (Ou superior) ou
Google Chrome 33.0.1750.117m (Ou superior) ou Mozilla Firefox 27.0.1
(Ou superior).
● O produto deve utilizar Banco de Dados PostgreSql.
● O produto deve ser implementado na linguagem de programação PHP.
● Falta de capacitação técnica da equipe, sendo necessário um treinamento
específico para alguns componentes da equipe com ferramentas que
serão utilizadas.

2. ESTIMATIVAS DO PROJETO

2.1 Dados históricos utilizados para as estimações

Não serão utilizados dados históricos na avaliação do projeto, visto que este
será o primeiro projeto da equipe.

2.2 Técnicas de estimação e resultados

Para estimar o tempo é necessária a utilização de uma técnica de estimativa, e a
técnica escolhida foi a de Lorenz & Kidd, Orientada a Classes, adotada pela Lacertae
Software.

2.2.1 Técnicas de estimação e resultados

A técnica de estimação escolhida para o SIGEP foi a adotada pela Lacertae
Software. Trata­se de uma métrica orientada a classes que consiste em:

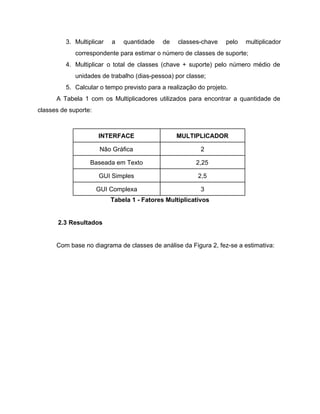

1. Determinar a quantidade de classes­chave do projeto;
2. Encontrar o número de classes de suporte, classificando o tipo de
interface do produto e utilizando multiplicadores correspondentes para as
classes de suporte;
3. Multiplicar a quantidade de classes­chave pelo multiplicador
correspondente para estimar o número de classes de suporte;
4. Multiplicar o total de classes (chave + suporte) pelo número médio de
unidades de trabalho (dias­pessoa) por classe;
5. Calcular o tempo previsto para a realização do projeto.
A Tabela 1 com os Multiplicadores utilizados para encontrar a quantidade de
classes de suporte:

INTERFACE  MULTIPLICADOR
Não Gráfica  2
Baseada em Texto  2,25
GUI Simples  2,5
GUI Complexa  3
Tabela 1 ­ Fatores Multiplicativos

2.3 Resultados

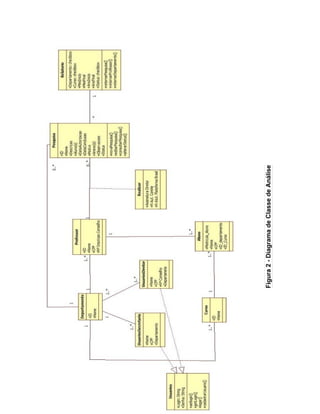

Com base no diagrama de classes de análise da Figura 2, fez­se a estimativa:

1. Número de classes­chave encontradas após a análise do diagrama de
classes de domínio: ​10​;
2. Interface selecionada (De acordo com o modelo de arquitetura do
sistema): ​GUI simples​;
3. Número de classes de suporte encontrado: 10 (classes­chave) x 2,5
(valor multiplicador utilizado da Tabela 1)= ​25 classes de suporte​;
4. Número total de classes: 10 (chave) + 25 (suporte)= ​35 classes​;
5. Quantidade de dias que uma pessoa gastaria para desenvolver uma
única classe: ​9 dias​;
No modelo Lacertae, é recomendado o uso de 15 a 20 dias porém,
utilizamos a quantidade de 9 dias com base no tempo utilizado quando o SIGEP foi
desenvolvido.
6. Quantidade total de dias que uma pessoa gastaria para construir todo o
sistema: 9 (dias) * 35 (classes) = ​315 dias​;
7. Quantidade total de dias que a equipe gastaria para construir todo o
sistema: 315 (dias) / 5 (quantidade de integrantes)= ​63 dias​.

Sendo assim, o tempo necessário para a construção do projeto deve ser de,
aproximadamente, 63 dias, que dividindo por 22 (quantidade de dias úteis de um mês)
resulta num tempo aproximado de 3 meses.

2.4 Recursos do projeto

2.4.1 Recursos Humanos

O projeto contará com cinco pessoas que exercerão os diversos papéis
que serão necessários para a execução do projeto de desenvolvimento de software. Na

Tabela2 abaixo, podemos verificar os envolvidos de acordo os com seus respectivos
papéis.

Papel  Responsável
Gerente de Projeto  Vanessa Menezes
Analista de Sistemas  Henrique Mandt
Arquiteto de Software  Edson Poderoso
Codificador  Domenico Medeiros, Edson Poderoso
Testador  Eric Souza, Henrique Mandt, Vanessa Menezes
Tabela 2 ­ Recursos Humanos

2.4.2 Recursos do Ambiente de Desenvolvimento

Para o bom desenvolvimento deste projeto, foram utilizados os seguintes
recursos de software:
● PostgreSql ­ Sistema de gerenciamento do banco de dados;
● PHP ­ Linguagem de programação a ser utilizada no
desenvolvimento do software;
● Microsoft Office ­ Editor de texto, planilhas e apresentações usados
na documentação e relativos;
● Gmail ­ Sistema de e­mail utilizado para troca de informações;
● Google Drive ­ Sistema de armazenamentos de dados em nuvem
para compartilhamento de arquivos e alterações dos mesmos em
tempo real;
● GanttProject 2.7 ­ Utilizada para elaborar o Diagrama de Gantt;
● NetBeans 7.2.1 ­ IDE que será utilizada na implementação do
produto de software;

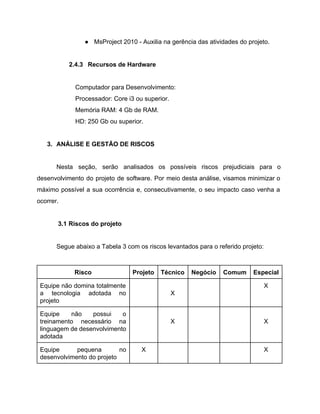

● MsProject 2010 ­ Auxilia na gerência das atividades do projeto.

2.4.3 Recursos de Hardware

Computador para Desenvolvimento:
Processador: Core i3 ou superior.
Memória RAM: 4 Gb de RAM.
HD: 250 Gb ou superior.

3. ANÁLISE E GESTÃO DE RISCOS

Nesta seção, serão analisados os possíveis riscos prejudiciais para o
desenvolvimento do projeto de software. Por meio desta análise, visamos minimizar o
máximo possível a sua ocorrência e, consecutivamente, o seu impacto caso venha a
ocorrer.

3.1 Riscos do projeto

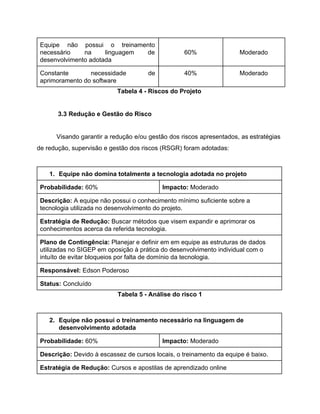

Segue abaixo a Tabela 3 com os riscos levantados para o referido projeto:

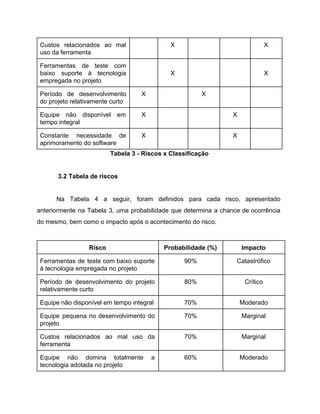

Risco  Projeto  Técnico  Negócio  Comum  Especial
Equipe não domina totalmente
a tecnologia adotada no
projeto

X
    X
Equipe não possui o
treinamento necessário na
linguagem de desenvolvimento
adotada

X

X
Equipe pequena no
desenvolvimento do projeto
X        X
Custos relacionados ao mal
uso da ferramenta
  X      X
Ferramentas de teste com
baixo suporte à tecnologia
empregada no projeto

X

X
Período de desenvolvimento
do projeto relativamente curto
X    X
Equipe não disponível em
tempo integral
X      X
Constante necessidade de
aprimoramento do software
X      X
Tabela 3 ­ Riscos x Classificação

3.2 Tabela de riscos

Na Tabela 4 a seguir, foram definidos para cada risco, apresentado
anteriormente na Tabela 3, uma probabilidade que determina a chance de ocorrência
do mesmo, bem como o impacto após o acontecimento do risco.

Risco  Probabilidade (%)  Impacto
Ferramentas de teste com baixo suporte
à tecnologia empregada no projeto
90%  Catastrófico
Período de desenvolvimento do projeto
relativamente curto
80%  Crítico
Equipe não disponível em tempo integral  70%  Moderado
Equipe pequena no desenvolvimento do
projeto
70%  Marginal
Custos relacionados ao mal uso da
ferramenta
70%  Marginal
Equipe não domina totalmente a
tecnologia adotada no projeto
60%  Moderado
Equipe não possui o treinamento
necessário na linguagem de
desenvolvimento adotada

60%

Moderado
Constante necessidade de
aprimoramento do software
40%  Moderado
Tabela 4 ­ Riscos do Projeto

3.3 Redução e Gestão do Risco

Visando garantir a redução e/ou gestão dos riscos apresentados, as estratégias
de redução, supervisão e gestão dos riscos (RSGR) foram adotadas:

1. Equipe não domina totalmente a tecnologia adotada no projeto
Probabilidade: ​60%  Impacto: ​Moderado
Descrição: ​A equipe não possui o conhecimento mínimo suficiente sobre a
tecnologia utilizada no desenvolvimento do projeto.
Estratégia de Redução: ​Buscar métodos que visem expandir e aprimorar os
conhecimentos acerca da referida tecnologia.
Plano de Contingência: ​Planejar e definir em em equipe as estruturas de dados
utilizadas no SIGEP em oposição à prática do desenvolvimento individual com o
intuíto de evitar bloqueios por falta de domínio da tecnologia.
Responsável: ​Edson Poderoso
Status: ​Concluído
Tabela 5 ­ Análise do risco 1

2. Equipe não possui o treinamento necessário na linguagem de
desenvolvimento adotada
Probabilidade: ​60%  Impacto: ​Moderado
Descrição: ​Devido à escassez de cursos locais, o treinamento da equipe é baixo.
Estratégia de Redução: ​Cursos e apostilas de aprendizado online
Plano de Contingência: ​Adotar uma linguagem de programação comum ao
conhecimento de todos os participantes.
Responsável: ​Domenico Medeiros
Status: ​Concluído
Tabela 6 ­ Análise do risco 2

3. Equipe pequena no desenvolvimento do projeto
Probabilidade: ​70%  Impacto: ​Marginal
Descrição: ​A equipe responsável pela construção do projeto é relativamente
pequena.
Estratégia de Redução: ​Divisão das tarefas da equipe de acordo com um
planejamento, evitando assim a sobrecarga de funções.
Plano de Contingência: ​Entregar o projeto em etapas incrementais.
Responsável: ​Vanessa Menezes Oliveira
Status: ​Concluído
Tabela 7 ­ Análise do risco 3

4. Custos relacionados ao mau uso do SIGEP
Probabilidade: ​70%  Impacto: ​Marginal
Descrição: ​Caso o software se comporte de forma não planejada, erros poderão
acontecer implicando em custos extras
Estratégia de Redução: ​Efetuar exaustivos testes no software antes da entrega.
Plano de Contingência: ​Capacitar pessoas a oferecer suporte ao SIGEP, bem como
fornecer manuais de uso para os usuários.
Responsável: ​Eric Souza
Status: ​Concluído
Tabela 8 ­ Análise do risco 4

5. Ferramentas de teste com baixo suporte à tecnologia empregada no
projeto
Probabilidade: ​90%  Impacto: ​Catastrófico
Descrição: ​Ferramentas de teste automatizado acabam por oferecer pouco suporte
à tecnologia usada na codificação do produto.
Estratégia de Redução: ​Diminuição gradativa do uso dessas ferramentas por meio
da implantação de outros processos de teste, visando novas soluções.
Plano de Contingência: ​Divisão de testes complexos em outros menores, mais
simplificados, de forma a facilitar o uso das ferramentas já utilizadas.
Responsável: ​Henrique Mandt
Status: ​Concluído
Tabela 9 ­ Análise do risco 5

6. Período de desenvolvimento do projeto relativamente curto
Probabilidade: ​80%  Impacto: ​Crítico
Descrição: ​O prazo para a completa construção do software é curto.
Estratégia de Redução: ​Divisão pertinente das atividades seguindo o planejamento.
Plano de Contingência: ​Efetuar entregas parciais do SIGEP ao usuário.
Responsável: ​Eric Souza
Status: ​Concluído
Tabela 10 ­ Análise do risco 6

7. Equipe não disponível em tempo integral
Probabilidade: ​70%  Impacto: ​Moderado
Descrição: ​Devido às atividades independentes dos membros da equipe, o tempo
disponível para o projeto não é integral.
Estratégia de Redução: ​Divisão pertinente das atividades seguindo 0 planejamento
à risca.
Plano de Contingência: ​Revisar as atividades realizadas por cada integrante de
forma a não haver uma sobrecarga de tarefas. Uma nova divisão de tarefas pode
facilitar o processo.
Responsável: ​Vanessa Menezes
Status: ​Concluído
Tabela 11 ­ Análise do risco 7

8. Constante necessidade de aprimoramento do SIGEP
Probabilidade: ​40%  Impacto: ​Moderado
Descrição: ​As necessidades do usuário podem passar por diversas modificações
mediante a evolução das atividades, levando a uma constante modificação do
produto.
Estratégia de Redução: ​Disponibilizar versões ​alpha (versões de testes) para que
os usuários conheçam o software e possam opinar no aprimoramento do mesmo,
identificando precocemente as necessidades dos usuários, de forma a melhorar o
produto.
Plano de Contingência: ​Buscar atender prioritariamente as obrigações definidas
contratualmente, oferecendo o serviço de customização como uma opção posterior.
Responsável: ​Edson Poderoso
Status: ​Concluído
Tabela 12 ­ Análise do risco 8

4. PLANEJAMENTO TEMPORAL

Nesta seção serão apresentadas as tarefas realizadas no SIGEP e seu
planejamento temporal do Diagrama de Gantt, onde será definido as datas de início e
fim e o responsável por cada tarefa.

4.1 Conjunto de Tarefas do Projeto

Aqui são apresentados o Modelo de Processo escolhido, suas atividades e
algumas tarefas escolhidas para serem apresentadas nesta seção.
Com base nos cálculos descritos na seção 2 presente no item 2.3 (Resultados),
o esforço estimado para a realização do projeto é de 63 dias trabalhados.
Abaixo é exibido o plano temporal das fases do SIGEP.

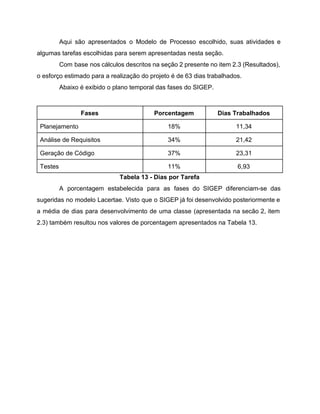

Fases  Porcentagem  Dias Trabalhados
Planejamento  18%  11,34
Análise de Requisitos  34%  21,42
Geração de Código  37%  23,31
Testes  11%  6,93
Tabela 13 ­ Dias por Tarefa
A porcentagem estabelecida para as fases do SIGEP diferenciam­se das
sugeridas no modelo Lacertae. Visto que o SIGEP já foi desenvolvido posteriormente e
a média de dias para desenvolvimento de uma classe (apresentada na secão 2, item
2.3) também resultou nos valores de porcentagem apresentados na Tabela 13.
Diagrama de Gantt

5. ORGANIZAÇÃO DO PESSOAL

Cada membro da equipe possui seus papéis e atividades bem definidas, onde
cada um sabe qual deverá ser a tarefa a ser realizada. As decisões são sempre
tomadas em conjunto.

5.1 Estrutura da equipe

Analista de Sistemas ­ estudam os diversos sistemas existentes entre
hardwares (equipamentos), softwares (programas) e o usuário final.
Responsável: Henrique Mandt
Analista de Testes ­ identificam e definem os testes necessários, monitorar a
abrangência dos testes e avaliar a qualidade obtida ao realizar os testes. Responsável
ainda por desenvolver e testar componentes de acordo com os padrões adotados para
o projeto, para fins de integração com subsistemas maiores.
Responsável: Eric Souza
Arquiteto de Software ­ lideram e coordenam as atividades e os artefatos
técnicos no decorrer do projeto. Estabelece também, a estrutura geral de cada visão de
arquitetura: a decomposição da visão, o agrupamento dos elementos e as interfaces
entre esses principais agrupamentos.
Responsável: Edson Poderoso
Gerente de Projetos ­ gerencia o progresso do empreendimento e por meio
das variáveis (qualidade, custo, prazo e âmbito) verificam seus desvios, de forma a
minimizar as falhas ligadas ao processo.
Responsável: Vanessa Menezes
Product Owner ­ trata­se da única pessoa responsável pelo gerenciamento do
Backlog do Produto e por garantir o valor do trabalho realizado pelo ​Time Scrum​,
permitindo que todos os outros membros da equipe possam visualizá­lo.
Responsável: Domenico Medeiros.

5.2 Mecanismos de comunicação

As formas de comunicação utilizadas para o projeto foram:
● E­mail ­ comunicação direta para os demais participantes do projeto com
relatórios informando as evoluções e problemas encontrados ao longo do
desenvolvimento.
● Reuniões Diárias ­ permitiram a comunicação face­a­face e ajudaram a
verificar o andamento do projeto.
● Ferramentas Colaborativas ­ documentos importantes foram
compartilhados e editados em tempo real por meio do Google Drive,
permitindo a participação de todos os envolvidos.
● Aplicativos (Whatsapp) ­ interações rápidas e tomadas de decisões
diretas foram realizadas em tempo hábil através da criação de um grupo
no aplicativo para ​smatphones​.

5.3 Uso do Edu­blog como ferramenta de apoio

O Edu­blog é uma ferramenta bastante simples e possui acesso facilitado, apóia
a colaboração entre pessoas como fonte de disseminação de conhecimentos.
A utilização do blog durante o desenvolvimento desse trabalho foi importante
para o seu bom andamento. Um importante papel do blog foi compartilhar os
conhecimentos por nós elencados, bem como compartilhar informações com outras
equipes que serviram como base para a edição deste documento.

6. PRECAUÇÕES TOMADAS PARA ASSEGURAR E CONTROLAR A
QUALIDADE DO PRODUTO DE SOFTWARE

Visando garantir a qualidade do software, algumas atividades foram
desenvolvidas durante o projeto, sendo elas:
● Testes ­ ​Sucessivos testes foram realizados durante a fase de
desenvolvimento do software, com a finalidade de evitar futuras ​releases
de correção de eventuais erros que possam vir a ocorrer no software.
● Reuniões Diárias ­ Por meio das reuniões diárias realizadas pelos
membros da equipe, foi possível sanar eventuais dúvidas que vieram a
surgir com relação ao desenvolvimento do projeto. Auxiliando evitar, de
maneira ágil, desvios de má interpretação. Atividades de ​brainstorming
foram essenciais para tomadas de decisão com relação a um melhor
desenvolvimento do software.
● Elaboração de Documentação ­ para um melhor controle do projeto,
documentações foram elaboradas nas fases de análise, projeto e testes.

Mais conteúdo relacionado

Semelhante a Planode de Projeto - SIGEP

Plano do projeto de software
Plano do projeto de softwarePlano do projeto de software
Plano do projeto de softwareDanilo Gois

QUALIDADE DE SOFTWARE VT- Avaliação de Produto de Software
QUALIDADE DE SOFTWARE VT- Avaliação de Produto de SoftwareQUALIDADE DE SOFTWARE VT- Avaliação de Produto de Software
QUALIDADE DE SOFTWARE VT- Avaliação de Produto de SoftwareDiogo Rocha Ferreira de Menezes

plano_de_projeto_controlart_final
plano_de_projeto_controlart_finalplano_de_projeto_controlart_final
plano_de_projeto_controlart_finaluserrx

Plano do projeto de software SIGEM - Sistema de gestão de materiais
Plano do projeto de software SIGEM - Sistema de gestão de materiaisPlano do projeto de software SIGEM - Sistema de gestão de materiais
Plano do projeto de software SIGEM - Sistema de gestão de materiaisMarcos Pessoa

Plano de Projeto de Software NutriBR
Plano de Projeto de Software NutriBRPlano de Projeto de Software NutriBR
Plano de Projeto de Software NutriBRaffonsosouza

Plano de Projeto de Software para produtos da Lacertae SW
Plano de Projeto de Software para produtos da Lacertae SWPlano de Projeto de Software para produtos da Lacertae SW
Plano de Projeto de Software para produtos da Lacertae SWrafahreis

Plano de Projeto de Software do​ Residents Control
Plano de Projeto de Software do​ Residents ControlPlano de Projeto de Software do​ Residents Control
Plano de Projeto de Software do​ Residents Controlazarael2607

Plano de projeto de software - SISCONI
Plano de projeto de software - SISCONIPlano de projeto de software - SISCONI
Plano de projeto de software - SISCONIocfelipe

Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2
Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2
Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2Urique Hoffmann

Plano de projeto de software - SISCONI
Plano de projeto de software - SISCONIPlano de projeto de software - SISCONI
Plano de projeto de software - SISCONIocfelipe

PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SWPLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SWInstituto Federal de Sergipe

Projeto de sw revisado
Projeto de sw revisadoProjeto de sw revisado
Projeto de sw revisadoJorge Barreto

Plano de projeto cafis
Plano de projeto cafisPlano de projeto cafis
Plano de projeto cafisJonathas Silva

Semelhante a Planode de Projeto - SIGEP (20)

Plano de Projeto
Plano de ProjetoPlano de Projeto
Plano de Projeto

Plano do projeto de software
Plano do projeto de softwarePlano do projeto de software
Plano do projeto de software

QUALIDADE DE SOFTWARE VT- Avaliação de Produto de Software
QUALIDADE DE SOFTWARE VT- Avaliação de Produto de SoftwareQUALIDADE DE SOFTWARE VT- Avaliação de Produto de Software
QUALIDADE DE SOFTWARE VT- Avaliação de Produto de Software

plano_de_projeto_controlart_final
plano_de_projeto_controlart_finalplano_de_projeto_controlart_final
plano_de_projeto_controlart_final

Plano do projeto de software SIGEM - Sistema de gestão de materiais
Plano do projeto de software SIGEM - Sistema de gestão de materiaisPlano do projeto de software SIGEM - Sistema de gestão de materiais
Plano do projeto de software SIGEM - Sistema de gestão de materiais

Plano de projeto - Gerência de Projetos
Plano de projeto - Gerência de ProjetosPlano de projeto - Gerência de Projetos
Plano de projeto - Gerência de Projetos

Plano de Projeto de Software NutriBR
Plano de Projeto de Software NutriBRPlano de Projeto de Software NutriBR
Plano de Projeto de Software NutriBR

Plano de Projeto de Software para produtos da Lacertae SW
Plano de Projeto de Software para produtos da Lacertae SWPlano de Projeto de Software para produtos da Lacertae SW
Plano de Projeto de Software para produtos da Lacertae SW

Plano de Projeto de Software do​ Residents Control
Plano de Projeto de Software do​ Residents ControlPlano de Projeto de Software do​ Residents Control
Plano de Projeto de Software do​ Residents Control

Plano de projeto de software - SISCONI
Plano de projeto de software - SISCONIPlano de projeto de software - SISCONI
Plano de projeto de software - SISCONI

Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2
Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2
Projeto de Software - PIC Eletrônico - Gerência de Projetos UFAM 2012/2

Nagios
NagiosNagios
Nagios

Plano de Projeto SGS
Plano de Projeto SGSPlano de Projeto SGS
Plano de Projeto SGS

Aula02
Aula02Aula02
Aula02

Plano de projeto de software - SISCONI
Plano de projeto de software - SISCONIPlano de projeto de software - SISCONI
Plano de projeto de software - SISCONI

PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SWPLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW
PLANO DE PROJETO DE SOFTWARE para produtos da Lacertae SW

Projeto de sw revisado
Projeto de sw revisadoProjeto de sw revisado
Projeto de sw revisado

Plano de projeto
Plano de projetoPlano de projeto
Plano de projeto

Plano de projeto cafis
Plano de projeto cafisPlano de projeto cafis
Plano de projeto cafis

Projeto iv
Projeto ivProjeto iv
Projeto iv

Último

Campanha 18 de. Maio laranja dds.pptx
Campanha 18 de.    Maio laranja dds.pptxCampanha 18 de.    Maio laranja dds.pptx
Campanha 18 de. Maio laranja dds.pptxlucioalmeida2702

Slides Lição 8, Central Gospel, Os 144 Mil Que Não Se Curvarão Ao Anticristo....
Slides Lição 8, Central Gospel, Os 144 Mil Que Não Se Curvarão Ao Anticristo....Slides Lição 8, Central Gospel, Os 144 Mil Que Não Se Curvarão Ao Anticristo....
Slides Lição 8, Central Gospel, Os 144 Mil Que Não Se Curvarão Ao Anticristo....LuizHenriquedeAlmeid6

PPP6_ciencias final 6 ano ano de 23/24 final
PPP6_ciencias final 6 ano ano de 23/24 finalPPP6_ciencias final 6 ano ano de 23/24 final
PPP6_ciencias final 6 ano ano de 23/24 finalcarlaOliveira438

Aparatologia na estética - Cavitação, radiofrequência e lipolaser.pdf
Aparatologia na estética - Cavitação, radiofrequência e lipolaser.pdfAparatologia na estética - Cavitação, radiofrequência e lipolaser.pdf
Aparatologia na estética - Cavitação, radiofrequência e lipolaser.pdfAbdLuxemBourg

Atividade do poema sobre mãe de mário quintana.pdf
Atividade do poema sobre mãe de mário quintana.pdfAtividade do poema sobre mãe de mário quintana.pdf
Atividade do poema sobre mãe de mário quintana.pdfmaria794949

Geometria para 6 ano retas angulos .docx
Geometria para 6 ano retas angulos .docxGeometria para 6 ano retas angulos .docx
Geometria para 6 ano retas angulos .docxlucivaniaholanda

Manual dos Principio básicos do Relacionamento e sexologia humana .pdf
Manual dos Principio básicos do Relacionamento e sexologia humana .pdfManual dos Principio básicos do Relacionamento e sexologia humana .pdf
Manual dos Principio básicos do Relacionamento e sexologia humana .pdfPastor Robson Colaço

Nós Propomos! Canil/Gatil na Sertã - Amigos dos Animais
Nós Propomos! Canil/Gatil na Sertã - Amigos dos AnimaisNós Propomos! Canil/Gatil na Sertã - Amigos dos Animais
Nós Propomos! Canil/Gatil na Sertã - Amigos dos AnimaisIlda Bicacro

Slide Licao 4 - 2T - 2024 - CPAD ADULTOS - Retangular.pptx
Slide Licao 4 - 2T - 2024 - CPAD ADULTOS - Retangular.pptxSlide Licao 4 - 2T - 2024 - CPAD ADULTOS - Retangular.pptx
Slide Licao 4 - 2T - 2024 - CPAD ADULTOS - Retangular.pptxsfwsoficial

Alemanha vs União Soviética - Livro de Adolf Hitler
Alemanha vs União Soviética - Livro de Adolf HitlerAlemanha vs União Soviética - Livro de Adolf Hitler
Alemanha vs União Soviética - Livro de Adolf Hitlerhabiwo1978

APH- Avaliação de cena , analise geral do ambiente e paciente.
APH- Avaliação de cena , analise geral do ambiente e paciente.APH- Avaliação de cena , analise geral do ambiente e paciente.
APH- Avaliação de cena , analise geral do ambiente e paciente.HandersonFabio

Slides Lição 07, Central Gospel, As Duas Testemunhas Do Final Dos Tempos.pptx
Slides Lição 07, Central Gospel, As Duas Testemunhas Do Final Dos Tempos.pptxSlides Lição 07, Central Gospel, As Duas Testemunhas Do Final Dos Tempos.pptx
Slides Lição 07, Central Gospel, As Duas Testemunhas Do Final Dos Tempos.pptxLuizHenriquedeAlmeid6

Apresentação sobre Robots e processos educativos
Apresentação sobre Robots e processos educativosApresentação sobre Robots e processos educativos
Apresentação sobre Robots e processos educativosFernanda Ledesma

As Mil Palavras Mais Usadas No Inglês (Robert de Aquino) (Z-Library).pdf
As Mil Palavras Mais Usadas No Inglês (Robert de Aquino) (Z-Library).pdfAs Mil Palavras Mais Usadas No Inglês (Robert de Aquino) (Z-Library).pdf
As Mil Palavras Mais Usadas No Inglês (Robert de Aquino) (Z-Library).pdfcarloseduardogonalve36

Produção de poemas - Reciclar é preciso
Produção  de  poemas  -  Reciclar é precisoProdução  de  poemas  -  Reciclar é preciso
Produção de poemas - Reciclar é precisoMary Alvarenga

o-homem-que-calculava-malba-tahan-1_123516.pdf
o-homem-que-calculava-malba-tahan-1_123516.pdfo-homem-que-calculava-malba-tahan-1_123516.pdf
o-homem-que-calculava-malba-tahan-1_123516.pdfCarolineNunes80

Semana Interna de Prevenção de Acidentes SIPAT/2024
Semana Interna de Prevenção de Acidentes SIPAT/2024Semana Interna de Prevenção de Acidentes SIPAT/2024
Semana Interna de Prevenção de Acidentes SIPAT/2024Rosana Andrea Miranda

Meu corpo - Ruth Rocha e Anna Flora livro
Meu corpo - Ruth Rocha e Anna Flora livroMeu corpo - Ruth Rocha e Anna Flora livro
Meu corpo - Ruth Rocha e Anna Flora livroBrenda Fritz

UFCD_9184_Saúde, nutrição, higiene, segurança, repouso e conforto da criança ...
UFCD_9184_Saúde, nutrição, higiene, segurança, repouso e conforto da criança ...UFCD_9184_Saúde, nutrição, higiene, segurança, repouso e conforto da criança ...
UFCD_9184_Saúde, nutrição, higiene, segurança, repouso e conforto da criança ...Manuais Formação

prova do exame nacional Port. 2008 - 2ª fase - Criterios.pdf
prova do exame nacional Port. 2008 - 2ª fase - Criterios.pdfprova do exame nacional Port. 2008 - 2ª fase - Criterios.pdf
prova do exame nacional Port. 2008 - 2ª fase - Criterios.pdfssuser06ee57

Último (20)

Campanha 18 de. Maio laranja dds.pptx
Campanha 18 de.    Maio laranja dds.pptxCampanha 18 de.    Maio laranja dds.pptx
Campanha 18 de. Maio laranja dds.pptx

Slides Lição 8, Central Gospel, Os 144 Mil Que Não Se Curvarão Ao Anticristo....
Slides Lição 8, Central Gospel, Os 144 Mil Que Não Se Curvarão Ao Anticristo....Slides Lição 8, Central Gospel, Os 144 Mil Que Não Se Curvarão Ao Anticristo....
Slides Lição 8, Central Gospel, Os 144 Mil Que Não Se Curvarão Ao Anticristo....

PPP6_ciencias final 6 ano ano de 23/24 final
PPP6_ciencias final 6 ano ano de 23/24 finalPPP6_ciencias final 6 ano ano de 23/24 final
PPP6_ciencias final 6 ano ano de 23/24 final

Aparatologia na estética - Cavitação, radiofrequência e lipolaser.pdf
Aparatologia na estética - Cavitação, radiofrequência e lipolaser.pdfAparatologia na estética - Cavitação, radiofrequência e lipolaser.pdf
Aparatologia na estética - Cavitação, radiofrequência e lipolaser.pdf

Atividade do poema sobre mãe de mário quintana.pdf
Atividade do poema sobre mãe de mário quintana.pdfAtividade do poema sobre mãe de mário quintana.pdf
Atividade do poema sobre mãe de mário quintana.pdf

Geometria para 6 ano retas angulos .docx
Geometria para 6 ano retas angulos .docxGeometria para 6 ano retas angulos .docx
Geometria para 6 ano retas angulos .docx

Manual dos Principio básicos do Relacionamento e sexologia humana .pdf
Manual dos Principio básicos do Relacionamento e sexologia humana .pdfManual dos Principio básicos do Relacionamento e sexologia humana .pdf
Manual dos Principio básicos do Relacionamento e sexologia humana .pdf

Nós Propomos! Canil/Gatil na Sertã - Amigos dos Animais
Nós Propomos! Canil/Gatil na Sertã - Amigos dos AnimaisNós Propomos! Canil/Gatil na Sertã - Amigos dos Animais
Nós Propomos! Canil/Gatil na Sertã - Amigos dos Animais

Slide Licao 4 - 2T - 2024 - CPAD ADULTOS - Retangular.pptx
Slide Licao 4 - 2T - 2024 - CPAD ADULTOS - Retangular.pptxSlide Licao 4 - 2T - 2024 - CPAD ADULTOS - Retangular.pptx
Slide Licao 4 - 2T - 2024 - CPAD ADULTOS - Retangular.pptx

Alemanha vs União Soviética - Livro de Adolf Hitler
Alemanha vs União Soviética - Livro de Adolf HitlerAlemanha vs União Soviética - Livro de Adolf Hitler
Alemanha vs União Soviética - Livro de Adolf Hitler

APH- Avaliação de cena , analise geral do ambiente e paciente.
APH- Avaliação de cena , analise geral do ambiente e paciente.APH- Avaliação de cena , analise geral do ambiente e paciente.
APH- Avaliação de cena , analise geral do ambiente e paciente.

Slides Lição 07, Central Gospel, As Duas Testemunhas Do Final Dos Tempos.pptx
Slides Lição 07, Central Gospel, As Duas Testemunhas Do Final Dos Tempos.pptxSlides Lição 07, Central Gospel, As Duas Testemunhas Do Final Dos Tempos.pptx
Slides Lição 07, Central Gospel, As Duas Testemunhas Do Final Dos Tempos.pptx

Apresentação sobre Robots e processos educativos
Apresentação sobre Robots e processos educativosApresentação sobre Robots e processos educativos
Apresentação sobre Robots e processos educativos

As Mil Palavras Mais Usadas No Inglês (Robert de Aquino) (Z-Library).pdf
As Mil Palavras Mais Usadas No Inglês (Robert de Aquino) (Z-Library).pdfAs Mil Palavras Mais Usadas No Inglês (Robert de Aquino) (Z-Library).pdf
As Mil Palavras Mais Usadas No Inglês (Robert de Aquino) (Z-Library).pdf

Produção de poemas - Reciclar é preciso
Produção  de  poemas  -  Reciclar é precisoProdução  de  poemas  -  Reciclar é preciso
Produção de poemas - Reciclar é preciso

o-homem-que-calculava-malba-tahan-1_123516.pdf
o-homem-que-calculava-malba-tahan-1_123516.pdfo-homem-que-calculava-malba-tahan-1_123516.pdf
o-homem-que-calculava-malba-tahan-1_123516.pdf

Semana Interna de Prevenção de Acidentes SIPAT/2024
Semana Interna de Prevenção de Acidentes SIPAT/2024Semana Interna de Prevenção de Acidentes SIPAT/2024
Semana Interna de Prevenção de Acidentes SIPAT/2024

Meu corpo - Ruth Rocha e Anna Flora livro
Meu corpo - Ruth Rocha e Anna Flora livroMeu corpo - Ruth Rocha e Anna Flora livro
Meu corpo - Ruth Rocha e Anna Flora livro

UFCD_9184_Saúde, nutrição, higiene, segurança, repouso e conforto da criança ...
UFCD_9184_Saúde, nutrição, higiene, segurança, repouso e conforto da criança ...UFCD_9184_Saúde, nutrição, higiene, segurança, repouso e conforto da criança ...
UFCD_9184_Saúde, nutrição, higiene, segurança, repouso e conforto da criança ...

prova do exame nacional Port. 2008 - 2ª fase - Criterios.pdf
prova do exame nacional Port. 2008 - 2ª fase - Criterios.pdfprova do exame nacional Port. 2008 - 2ª fase - Criterios.pdf
prova do exame nacional Port. 2008 - 2ª fase - Criterios.pdf

Planode de Projeto - SIGEP

  • 2.   São Cristóvão – Sergipe  2015  Domenico Medeiros  Edson Fernando Poderoso Moreira  Eric Souza  Henrique Mandt Lima Figueiredo  Vanessa Menezes Oliveira                  PLANO DO PROJETO DE SOFTWARE    SISTEMA DE GERENCIAMENTO DE PROJETOS DE PESQUISA  SIGEP              Trabalho apresentado ao Prof. Dr. Rogério            Patrício Chagas do Nascimento como parte            avaliativa da disciplina Gerência de Projetos do              Curso de Graduação em Sistemas de            Informação da Universidade Federal de          Sergipe – UFS.                São Cristóvão – Sergipe  2015
  • 3. Sumário    1. INTRODUÇÃO................................................................................................................... 4  1.1​​Âmbito do Projeto....................................................................................................... 4  1.2​​Funções principais do produto de software.................................................................... 4  1.3​​Requisitos comportamentais ou de performance............................................................ 5  1.4​​Gestão e Restrições Técnicas..................................................................................... 6  2. ESTIMATIVAS DO PROJETO............................................................................................ 7  2.1 Dados históricos utilizados para as estimativas.............................................................. 7  2.2 Técnicas de estimação e resultados.............................................................................. 7  2.2.1 Técnica de estimativas........................................................................................ 7  2.3 Resultados.................................................................................................................. 8  2.4 Recursos do projeto................................................................................................... 10  2.4.1 Recursos Humanos........................................................................................... 10  2.4.2 Recursos de Software........................................................................................ 11  2.4.3 Recursos de Hardware....................................................................................... 12  3. ANÁLISE E GESTÃO DE RISCOS.................................................................................... 12  3.1 Riscos do projeto............................................................................................................. 13  3.2 Tabela de riscos............................................................................................................... 13  3.3 Redução e Gestão do Risco.............................................................................................. 14  4. PLANEJAMENTO TEMPORAL........................................................................................  17  4.1 Conjunto de Tarefas do Projeto.......................................................................................... 17  4.2 Diagrama de Gantt........................................................................................................... 19  5. ORGANIZAÇÃO DO PESSOAL........................................................................................ 20  5.1 Estrutura da equipe.......................................................................................................... 20  5.2 Mecanismos de comunicação........................................................................................... 21  5.3 Uso do Edu­blog como ferramenta de apoio........................................................................ 21  6. PRECAUÇÕES TOMADAS PARA ASSEGURAR E CONTROLAR A QUALIDADE DO PRODUTO  DE SOFTWARE………………………………………………………………………………………...22
  • 4. 1.  INTRODUÇÃO    1.1 Âmbito do Projeto    O Sistema de Gerenciamento dos Projetos de Pesquisas (SIGEP) foi                    desenvolvido para o Hospital Universitário da Universidade Federal de Sergipe, com o                        objetivo de automatizar o processo do controle dos Projetos de Pesquisas realizados                        pelo mesmo. Os professores poderão cadastrar novas pesquisas que futuramente                    poderão ser validadas pelo Diretor. O sistema permitirá ainda, gerar relatórios para uma                          melhor administração do controle das pesquisas do Hospital.  Antes da implementação do SIGEP, o processo era feito de forma manual. O                          que resultava muitas vezes em perdas de informação. Com a automação, todo o                          processo tornou­se mais agilizado e seguro.    1.2 Funções principais do produto de software    O diagrama da exposto na Figura 1 abaixo, refere­se ao diagrama de Casos de                            Uso e contém as principais funcionalidades do sistema SIGEP. Nele é apresentado as                          operações que serão possíveis através do sistema, como: fazer ​login​, cadastrar uma                        pesquisa, validar a pesquisa, gerar relatórios, manutenir cadastros e alterar ​status ​da                        pesquisa. As atividades que envolvem a manutenibilidade de determinado objeto estão                      relacionadas com as operações: incluir, alterar e inativar.
  • 5.   Figura 1 ­ Diagrama de Casos de Uso do SIGEP    1.3 Requisitos comportamentais ou de performance    ● Usabilidade:  ○ As mensagens devem ser claras e objetivas, favorecendo o bom                    entendimento do funcionamento do sistema.  ○ Todas as telas referentes à transição deverão possuir a mesma estrutura                      e padronização referente ao layout de cores.  ● Confiabilidade:  ○ O sistema deve realizar as transações exatamente de acordo com o que                        o usuário solicitar, sem excessos nem omissões.  ○ O sistema deverá permitir que sua confiabilidade seja medida e avaliada,                      principalmente através de testes, onde serão verificadas as transações
  • 6. mais vulneráveis e que necessitam de maior atenção em correções e                      ajustes.   ● Desempenho:  ○ O sistema deverá retornar consultas gerais em no máximo 5s.   ○ Para transações de cadastros e alterações em geral, o sistema deverá                      retornar o sucesso ou insucesso da transação em no máximo 3s.   ● Segurança:  ○ O Acesso do sistema se dará através de ​login e senha, com isso, poderá                            acessar o sistema apenas pessoas habilitadas para este fim.   ○ Todas as informações a nível de memória e armazenamento do ​browser                      (​cookies​) serão sumariamente apagadas quando o usuário sair do                  sistema, com isso, evita­se o risco que informações possam de alguma                      forma ser manipuladas por pessoas não autorizadas.    1.4 Gestão e Restrições Técnicas    As restrições encontradas na descrição do sistema que poderão limitar o                      escopo podem ser:  ● É necessária a existência de uma estrutura de computadores ligados                    através de uma rede interna.   ● É necessária a existência de uma máquina que será utilizada como                      servidor com dedicação exclusiva que será responsável pelo controle de                    todas as atividades referentes à infraestrutura, como backups de                  informações e demais atividades controladas pela administração do                sistema.   ● O sistema atuará sobre a plataforma Windows XP SP3 ou superior.  ● O produto deve ser implementado como uma aplicação web e portável                      para as plataformas Internet Explorer 8.0.6001.18702 (Ou superior) ou
  • 7. Google Chrome 33.0.1750.117m (Ou superior) ou Mozilla Firefox 27.0.1                  (Ou superior).  ● O produto deve utilizar Banco de Dados PostgreSql.  ● O produto deve ser implementado na linguagem de programação PHP.  ● Falta de capacitação técnica da equipe, sendo necessário um treinamento                    específico para alguns componentes da equipe com ferramentas que                  serão utilizadas.    2. ESTIMATIVAS DO PROJETO     2.1 Dados históricos utilizados para as estimações    Não serão utilizados dados históricos na avaliação do projeto, visto que este                        será o primeiro projeto da equipe.    2.2 Técnicas de estimação e resultados    Para estimar o tempo é necessária a utilização de uma técnica de estimativa, e a                              técnica escolhida foi a de Lorenz & Kidd, Orientada a Classes, adotada pela Lacertae                            Software.    2.2.1 Técnicas de estimação e resultados    A técnica de estimação escolhida para o SIGEP foi a adotada pela Lacertae                          Software. Trata­se de uma métrica orientada a classes que consiste em:  1. Determinar a quantidade de classes­chave do projeto;  2. Encontrar o número de classes de suporte, classificando o tipo de                      interface do produto e utilizando multiplicadores correspondentes para as                  classes de suporte;
  • 8. 3. Multiplicar a quantidade de classes­chave pelo multiplicador              correspondente para estimar o número de classes de suporte;  4. Multiplicar o total de classes (chave + suporte) pelo número médio de                        unidades de trabalho (dias­pessoa) por classe;  5. Calcular o tempo previsto para a realização do projeto.  A Tabela 1 com os Multiplicadores utilizados para encontrar a quantidade de                        classes de suporte:    INTERFACE  MULTIPLICADOR  Não Gráfica  2  Baseada em Texto  2,25  GUI Simples  2,5  GUI Complexa  3  Tabela 1 ­ Fatores Multiplicativos    2.3 Resultados    Com base no diagrama de classes de análise da Figura 2, fez­se a estimativa:
  • 9.
  • 10.     1. Número de classes­chave encontradas após a análise do diagrama de                    classes de domínio: ​10​;  2. Interface selecionada (De acordo com o modelo de arquitetura do                    sistema): ​GUI simples​;  3. Número de classes de suporte encontrado: 10 (classes­chave) x 2,5                    (valor multiplicador utilizado da Tabela 1)= ​25 classes de suporte​;  4. Número total de classes: 10 (chave) + 25 (suporte)= ​35 classes​;  5. Quantidade de dias que uma pessoa gastaria para desenvolver uma                    única classe: ​9 dias​;  No modelo Lacertae, é recomendado o uso de 15 a 20 dias porém,                          utilizamos a quantidade de 9 dias com base no tempo utilizado quando o SIGEP foi                              desenvolvido.  6. Quantidade total de dias que uma pessoa gastaria para construir todo o                        sistema: 9 (dias) * 35 (classes) = ​315 dias​;  7. Quantidade total de dias que a equipe gastaria para construir todo o                        sistema: 315 (dias) / 5 (quantidade de integrantes)= ​63 dias​.    Sendo assim, o tempo necessário para a construção do projeto deve ser de,                          aproximadamente, 63 dias, que dividindo por 22 (quantidade de dias úteis de um mês)                            resulta num tempo aproximado de 3 meses.    2.4 Recursos do projeto    2.4.1 Recursos Humanos    O projeto contará com cinco pessoas que exercerão os diversos papéis                      que serão necessários para a execução do projeto de desenvolvimento de software. Na
  • 11. Tabela2 abaixo, podemos verificar os envolvidos de acordo os com seus respectivos                        papéis.      Papel  Responsável  Gerente de Projeto  Vanessa Menezes  Analista de Sistemas  Henrique Mandt  Arquiteto de Software  Edson Poderoso  Codificador  Domenico Medeiros, Edson Poderoso  Testador  Eric Souza, Henrique Mandt, Vanessa Menezes  Tabela 2 ­ Recursos Humanos    2.4.2 Recursos do Ambiente de Desenvolvimento    Para o bom desenvolvimento deste projeto, foram utilizados os seguintes                    recursos de software:  ● PostgreSql ­ Sistema de gerenciamento do banco de dados;  ● PHP ­ Linguagem de programação a ser utilizada no                  desenvolvimento do software;  ● Microsoft Office ­ Editor de texto, planilhas e apresentações usados                    na documentação e relativos;  ● Gmail ­ Sistema de e­mail utilizado para troca de informações;  ● Google Drive ­ Sistema de armazenamentos de dados em nuvem                    para compartilhamento de arquivos e alterações dos mesmos em                  tempo real;  ● GanttProject 2.7 ­ Utilizada para elaborar o Diagrama de Gantt;  ● NetBeans 7.2.1 ­ IDE que será utilizada na implementação do                    produto de software;
  • 12. ● MsProject 2010 ­ Auxilia na gerência das atividades do projeto.    2.4.3 Recursos de Hardware    Computador para Desenvolvimento:  Processador: Core i3 ou superior.  Memória RAM: 4 Gb de RAM.  HD: 250 Gb ou superior.    3. ANÁLISE E GESTÃO DE RISCOS    Nesta seção, serão analisados os possíveis riscos prejudiciais para o                    desenvolvimento do projeto de software. Por meio desta análise, visamos minimizar o                        máximo possível a sua ocorrência e, consecutivamente, o seu impacto caso venha a                          ocorrer.    3.1 Riscos do projeto    Segue abaixo a Tabela 3 com os riscos levantados para o referido projeto:    Risco  Projeto  Técnico  Negócio  Comum  Especial  Equipe não domina totalmente        a tecnologia adotada no        projeto      X      X  Equipe não possui o        treinamento necessário na      linguagem de desenvolvimento      adotada      X        X  Equipe pequena no      desenvolvimento do projeto  X        X
  • 13. Custos relacionados ao mal        uso da ferramenta    X      X  Ferramentas de teste com        baixo suporte à tecnologia        empregada no projeto      X        X  Período de desenvolvimento      do projeto relativamente curto  X    X      Equipe não disponível em        tempo integral  X      X    Constante necessidade de      aprimoramento do software  X      X    Tabela 3 ­ Riscos x Classificação    3.2 Tabela de riscos    Na Tabela 4 a seguir, foram definidos para cada risco, apresentado                      anteriormente na Tabela 3, uma probabilidade que determina a chance de ocorrência                        do mesmo, bem como o impacto após o acontecimento do risco.    Risco  Probabilidade (%)  Impacto  Ferramentas de teste com baixo suporte            à tecnologia empregada no projeto  90%  Catastrófico  Período de desenvolvimento do projeto          relativamente curto  80%  Crítico  Equipe não disponível em tempo integral  70%  Moderado  Equipe pequena no desenvolvimento do          projeto  70%  Marginal  Custos relacionados ao mal uso da            ferramenta  70%  Marginal  Equipe não domina totalmente a          tecnologia adotada no projeto  60%  Moderado
  • 14. Equipe não possui o treinamento          necessário na linguagem de        desenvolvimento adotada    60%    Moderado  Constante necessidade de      aprimoramento do software  40%  Moderado  Tabela 4 ­ Riscos do Projeto    3.3 Redução e Gestão do Risco    Visando garantir a redução e/ou gestão dos riscos apresentados, as estratégias                      de redução, supervisão e gestão dos riscos (RSGR) foram adotadas:    1. Equipe não domina totalmente a tecnologia adotada no projeto  Probabilidade: ​60%  Impacto: ​Moderado  Descrição: ​A equipe não possui o conhecimento mínimo suficiente sobre a  tecnologia utilizada no desenvolvimento do projeto.  Estratégia de Redução: ​Buscar métodos que visem expandir e aprimorar os  conhecimentos acerca da referida tecnologia.  Plano de Contingência: ​Planejar e definir em em equipe as estruturas de dados  utilizadas no SIGEP em oposição à prática do desenvolvimento individual com o  intuíto de evitar bloqueios por falta de domínio da tecnologia.  Responsável: ​Edson Poderoso  Status: ​Concluído  Tabela 5 ­ Análise do risco 1    2. Equipe não possui o treinamento necessário na linguagem de  desenvolvimento adotada  Probabilidade: ​60%  Impacto: ​Moderado  Descrição: ​Devido à escassez de cursos locais, o treinamento da equipe é baixo.  Estratégia de Redução: ​Cursos e apostilas de aprendizado online
  • 15. Plano de Contingência: ​Adotar uma linguagem de programação comum ao  conhecimento de todos os participantes.  Responsável: ​Domenico Medeiros  Status: ​Concluído  Tabela 6 ­ Análise do risco 2    3. Equipe pequena no desenvolvimento do projeto  Probabilidade: ​70%  Impacto: ​Marginal  Descrição: ​A equipe responsável pela construção do projeto é relativamente                    pequena.  Estratégia de Redução: ​Divisão das tarefas da equipe de acordo com um                        planejamento, evitando assim a sobrecarga de funções.  Plano de Contingência: ​Entregar o projeto em etapas incrementais.  Responsável: ​Vanessa Menezes Oliveira  Status: ​Concluído  Tabela 7 ­ Análise do risco 3    4. Custos relacionados ao mau uso do SIGEP  Probabilidade: ​70%  Impacto: ​Marginal  Descrição: ​Caso o software se comporte de forma não planejada, erros poderão  acontecer implicando em custos extras  Estratégia de Redução: ​Efetuar exaustivos testes no software antes da entrega.  Plano de Contingência: ​Capacitar pessoas a oferecer suporte ao SIGEP, bem como  fornecer manuais de uso para os usuários.  Responsável: ​Eric Souza  Status: ​Concluído  Tabela 8 ­ Análise do risco 4
  • 16. 5. Ferramentas de teste com baixo suporte à tecnologia empregada no                    projeto  Probabilidade: ​90%  Impacto: ​Catastrófico  Descrição: ​Ferramentas de teste automatizado acabam por oferecer pouco suporte                    à tecnologia usada na codificação do produto.  Estratégia de Redução: ​Diminuição gradativa do uso dessas ferramentas por meio                      da implantação de outros processos de teste, visando novas soluções.  Plano de Contingência: ​Divisão de testes complexos em outros menores, mais                      simplificados, de forma a facilitar o uso das ferramentas já utilizadas.  Responsável: ​Henrique Mandt  Status: ​Concluído  Tabela 9 ­ Análise do risco 5    6. Período de desenvolvimento do projeto relativamente curto  Probabilidade: ​80%  Impacto: ​Crítico  Descrição: ​O prazo para a completa construção do software é curto.  Estratégia de Redução: ​Divisão pertinente das atividades seguindo o planejamento.  Plano de Contingência: ​Efetuar entregas parciais do SIGEP ao usuário.  Responsável: ​Eric Souza  Status: ​Concluído  Tabela 10 ­ Análise do risco 6    7. Equipe não disponível em tempo integral  Probabilidade: ​70%  Impacto: ​Moderado  Descrição: ​Devido às atividades independentes dos membros da equipe, o tempo                      disponível para o projeto não é integral.  Estratégia de Redução: ​Divisão pertinente das atividades seguindo 0 planejamento                    à risca.
  • 17. Plano de Contingência: ​Revisar as atividades realizadas por cada integrante de                      forma a não haver uma sobrecarga de tarefas. Uma nova divisão de tarefas pode                            facilitar o processo.  Responsável: ​Vanessa Menezes  Status: ​Concluído  Tabela 11 ­ Análise do risco 7    8. Constante necessidade de aprimoramento do SIGEP  Probabilidade: ​40%  Impacto: ​Moderado  Descrição: ​As necessidades do usuário podem passar por diversas modificações                    mediante a evolução das atividades, levando a uma constante modificação do                      produto.  Estratégia de Redução: ​Disponibilizar versões ​alpha (versões de testes) para que                      os usuários conheçam o software e possam opinar no aprimoramento do mesmo,                        identificando precocemente as necessidades dos usuários, de forma a melhorar o                      produto.  Plano de Contingência: ​Buscar atender prioritariamente as obrigações definidas                  contratualmente, oferecendo o serviço de customização como uma opção posterior.  Responsável: ​Edson Poderoso  Status: ​Concluído  Tabela 12 ­ Análise do risco 8    4. PLANEJAMENTO TEMPORAL    Nesta seção serão apresentadas as tarefas realizadas no SIGEP e seu                      planejamento temporal do Diagrama de Gantt, onde será definido as datas de início e                            fim e o responsável por cada tarefa.     4.1 Conjunto de Tarefas do Projeto
  • 18. Aqui são apresentados o Modelo de Processo escolhido, suas atividades e                      algumas tarefas escolhidas para serem apresentadas nesta seção.  Com base nos cálculos descritos na seção 2 presente no item 2.3 (Resultados),                          o esforço estimado para a realização do projeto é de 63 dias trabalhados.  Abaixo é exibido o plano temporal das fases do SIGEP.    Fases  Porcentagem  Dias Trabalhados  Planejamento  18%  11,34  Análise de Requisitos  34%  21,42  Geração de Código  37%  23,31  Testes  11%  6,93  Tabela 13 ­ Dias por Tarefa  A porcentagem estabelecida para as fases do SIGEP diferenciam­se das                    sugeridas no modelo Lacertae. Visto que o SIGEP já foi desenvolvido posteriormente e                          a média de dias para desenvolvimento de uma classe (apresentada na secão 2, item                            2.3) também resultou nos valores de porcentagem apresentados na Tabela 13.  Diagrama de Gantt
  • 19.
  • 20.     5. ORGANIZAÇÃO DO PESSOAL    Cada membro da equipe possui seus papéis e atividades bem definidas, onde                        cada um sabe qual deverá ser a tarefa a ser realizada. As decisões são sempre                              tomadas em conjunto.    5.1 Estrutura da equipe    Analista de Sistemas ­ estudam os diversos sistemas existentes entre                    hardwares (equipamentos), softwares (programas) e o usuário final.  Responsável: Henrique Mandt  Analista de Testes ­ identificam e definem os testes necessários, monitorar a                        abrangência dos testes e avaliar a qualidade obtida ao realizar os testes. Responsável                          ainda por desenvolver e testar componentes de acordo com os padrões adotados para                          o projeto, para fins de integração com subsistemas maiores.  Responsável: Eric Souza  Arquiteto de Software ­ lideram e coordenam as atividades e os artefatos                        técnicos no decorrer do projeto. Estabelece também, a estrutura geral de cada visão de                            arquitetura: a decomposição da visão, o agrupamento dos elementos e as interfaces                        entre esses principais agrupamentos.   Responsável: Edson Poderoso  Gerente de Projetos ­ gerencia o progresso do empreendimento e por meio                        das variáveis (qualidade, custo, prazo e âmbito) verificam seus desvios, de forma a                          minimizar as falhas ligadas ao processo.  Responsável: Vanessa Menezes
  • 21. Product Owner ­ trata­se da única pessoa responsável pelo gerenciamento do                      Backlog do Produto e por garantir o valor do trabalho realizado pelo ​Time Scrum​,                            permitindo que todos os outros membros da equipe possam visualizá­lo.  Responsável: Domenico Medeiros.    5.2 Mecanismos de comunicação      As formas de comunicação utilizadas para o projeto foram:  ● E­mail ­ comunicação direta para os demais participantes do projeto com                      relatórios informando as evoluções e problemas encontrados ao longo do                    desenvolvimento.  ● Reuniões Diárias ­ permitiram a comunicação face­a­face e ajudaram a                    verificar o andamento do projeto.  ● Ferramentas Colaborativas ­ documentos importantes foram            compartilhados e editados em tempo real por meio do Google Drive,                      permitindo a participação de todos os envolvidos.  ● Aplicativos (Whatsapp) ­ interações rápidas e tomadas de decisões                  diretas foram realizadas em tempo hábil através da criação de um grupo                        no aplicativo para ​smatphones​.    5.3 Uso do Edu­blog como ferramenta de apoio    O Edu­blog é uma ferramenta bastante simples e possui acesso facilitado, apóia                        a colaboração entre pessoas como fonte de disseminação de conhecimentos.  A utilização do blog durante o desenvolvimento desse trabalho foi importante                      para o seu bom andamento. Um importante papel do blog foi compartilhar os                          conhecimentos por nós elencados, bem como compartilhar informações com outras                    equipes que serviram como base para a edição deste documento.
  • 22.     6. PRECAUÇÕES TOMADAS PARA ASSEGURAR E CONTROLAR A  QUALIDADE DO PRODUTO DE SOFTWARE    Visando garantir a qualidade do software, algumas atividades foram  desenvolvidas durante o projeto, sendo elas:  ● Testes ­ ​Sucessivos testes foram realizados durante a fase de                    desenvolvimento do software, com a finalidade de evitar futuras ​releases                    de correção de eventuais erros que possam vir a ocorrer no software.  ● Reuniões Diárias ­ Por meio das reuniões diárias realizadas pelos                    membros da equipe, foi possível sanar eventuais dúvidas que vieram a                      surgir com relação ao desenvolvimento do projeto. Auxiliando evitar, de                    maneira ágil, desvios de má interpretação. Atividades de ​brainstorming                  foram essenciais para tomadas de decisão com relação a um melhor                      desenvolvimento do software.  ● Elaboração de Documentação ­ para um melhor controle do projeto,                    documentações foram elaboradas nas fases de análise, projeto e testes.
