“No estimate”
do jeito errado
Nossa experiência
Carol 
Acha que é PO;
Aprendeu a dirigir em
Brasília (sai de perto);
Adora um bote;
Super mãe.

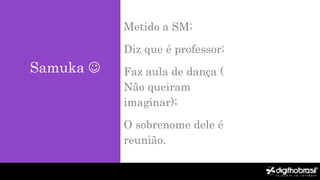

Samuka 
Metido a SM;
Diz que é professor;
Faz aula de dança (
Não queiram
imaginar);
O sobrenome dele é
reunião.

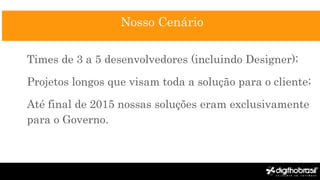

Nosso Cenário
Times de 3 a 5 desenvolvedores (incluindo Designer);
Projetos longos que visam toda a solução para o cliente;
Até final de 2015 nossas soluções eram exclusivamente
para o Governo.
Uhul! Ta massa!!

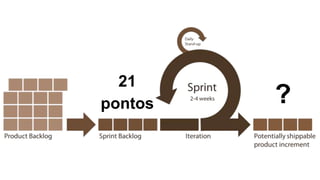

21
pontos ?
SM PO
Mas para atingir um
objetivo tenho que fazer
mais pontos e não cabe
na Sprint.

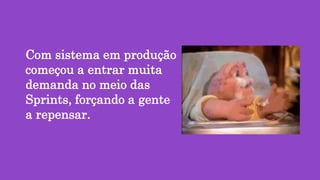

Com sistema em produção
começou a entrar muita
demanda no meio das
Sprints, forçando a gente
a repensar.
Em alguns casos jogar
planning poker era um
parto!!!! O time ficava
discutindo mais de 10
minutos se era 5 ou 3
pontos a história
No começo da sprint era sussa!!
No final era um Deus nos acuda
para entregar!!
?

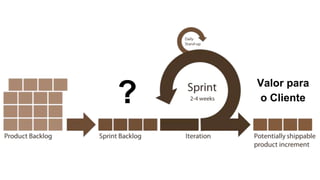

Valor para
o Cliente
Ok!! Já
queríamos
mudar o
processo...
Bora fazer
Kanban e
parar de
estimar.
Mas nem tudo foi mil maravilhas...

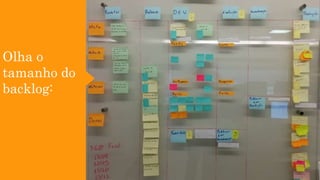

Olha o
tamanho do
backlog:
Pareciam treinamentos
Distanciamento do cliente

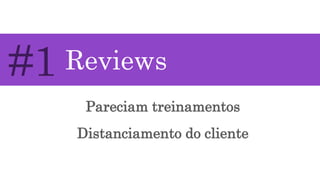

#1 Reviews
Esquecíamos as metas
#2 Iterações
Ignorado
#3 WIP
Recebemos o selo:
E agora??
Checkpoint
Metas
Vazão
Tempo de ciclo
Número de bugs

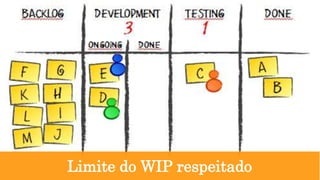

Limite do WIP respeitado
Melhoramos as nossas histórias de
usuários,
discutindo muito o entendimento e
deixando pequenas.

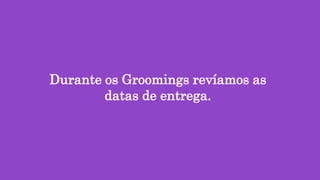

Durante os Groomings revíamos as
datas de entrega.
PO SM
&
Saindo da zona de conforto

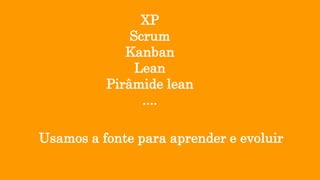

Usamos a fonte para aprender e evoluir
XP
Scrum
Kanban
Lean
Pirâmide lean
....
No Estimate
Não significa sair fazendo sem
olhar até onde e quando.
Significa que esse exercício, não
seja algo doloroso para o time ou
ilusório para o cliente.
Samuel Cavalcante
samuelmbc@gmail.com
@samuelmbc
Carol Wirtti
carolawirtti@gmail.com
@carolawirtti

“No estimate” do jeito errado - Nossa experiência

Notas do Editor

  • #6 Normalmente viraiamos aqui para falar algo de sucesso que fizemos. Mais, dessa vez...
  • #7 ... nossos cálculos foram errados.
  • #8 Eramos pesssoas normais e sãs, pois usavamos o Scrum. “O Scrum é forte com você” - Usavamos Scrum
  • #9 E Planning poker
  • #11  Mas aparentemente estávamos em caindo em uma armadilha.
  • #12 Sim tinhamos objetivos, mais o objetivo tinha que caber nos pontos e não os pontos no objetivo.
  • #13 então mudamos
  • #17 Time ágeis precisam estimar, ou seja quanto e guando vou entregar um Incremento?
