Negociando contratos de
          projetos de software
          Paulo César M Jeveaux - jevô
          paulo.jeveaux@giran.com.br
          @jeveaux

segunda-feira, 31 de maio de 2010
http://marevix.carlancalazans.com

segunda-feira, 31 de maio de 2010
Paulo César M Jeveaux

                                    @jeveaux

                                      jevô
segunda-feira, 31 de maio de 2010
segunda-feira, 31 de maio de 2010
ágil!
segunda-feira, 31 de maio de 2010

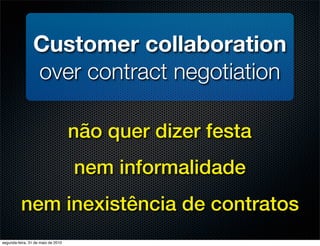

Customer collaboration
                 over contract negotiation

segunda-feira, 31 de maio de 2010
Customer collaboration
                 over contract negotiation

                                    não quer dizer festa
                                    nem informalidade
          nem inexistência de contratos
segunda-feira, 31 de maio de 2010
segunda-feira, 31 de maio de 2010
                                    #1
seja verdadeiro
                                     e sincero com
                                       seu cliente
segunda-feira, 31 de maio de 2010
segunda-feira, 31 de maio de 2010
você e seu cliente:
          são os porcos da história!
segunda-feira, 31 de maio de 2010
não deixe a verdade pro final
     esse aí poderia ser você
segunda-feira, 31 de maio de 2010
ac pod
                                      re e
                                        di
                                           ta
                                              r

   não deixe a verdade pro final
     esse aí poderia ser você
segunda-feira, 31 de maio de 2010
nenhum contrato substitui
             o bom relacionamento
                 com o cliente

segunda-feira, 31 de maio de 2010
segunda-feira, 31 de maio de 2010
                                    #2
negociando

segunda-feira, 31 de maio de 2010

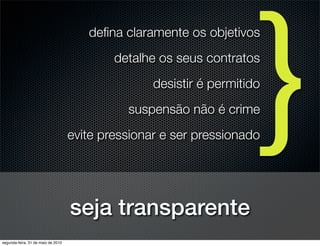

seja transparente
segunda-feira, 31 de maio de 2010
}
                                       defina claramente os objetivos
                                            detalhe os seus contratos
                                                   desistir é permitido
                                              suspensão não é crime
                                    evite pressionar e ser pressionado

                                    seja transparente
segunda-feira, 31 de maio de 2010
multas não garantem nada

segunda-feira, 31 de maio de 2010
segunda-feira, 31 de maio de 2010
                                    #3
conhecendo alguns
                               tipos de contratos
segunda-feira, 31 de maio de 2010
escopo fechado

segunda-feira, 31 de maio de 2010
escopo fechado

                          preço fixo!
segunda-feira, 31 de maio de 2010

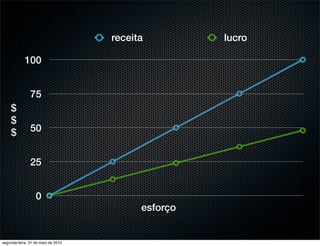

receita         lucro

            100

               75
    $
    $
    $          50

               25

                  0
                                          esforço

segunda-feira, 31 de maio de 2010
cliente   fornecedor
segunda-feira, 31 de maio de 2010
- escopo fechado para mudanças
                - se houverem, as mudanças de
                escopo serão caras e complicadas
                - fornecedor assume todo o risco
                - lucro totalmente dependente da
                estimativa
                - prejudica o relacionamento cliente e
                fornecedor

                            cliente      fornecedor
segunda-feira, 31 de maio de 2010
fix
                                           os

                       tempo X recurso

segunda-feira, 31 de maio de 2010
fix
                                                  os

                       tempo X recurso

                                    por hora!
segunda-feira, 31 de maio de 2010
receita         lucro

            100

               75
    $
    $
    $          50

               25

                  0
                                          esforço

segunda-feira, 31 de maio de 2010
cliente   fornecedor
segunda-feira, 31 de maio de 2010

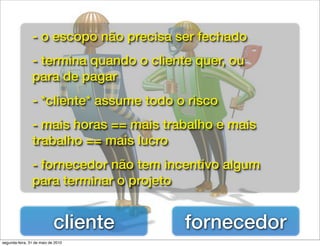

- o escopo não precisa ser fechado
                - termina quando o cliente quer, ou
                para de pagar
                - *cliente* assume todo o risco
                - mais horas == mais trabalho e mais
                trabalho == mais lucro
                - fornecedor não tem incentivo algum
                para terminar o projeto

                            cliente      fornecedor
segunda-feira, 31 de maio de 2010
tempo X recurso com
                                                          es
                                                             co
                                                          fix po
                                                            o

             orçamento limitado

segunda-feira, 31 de maio de 2010
cliente   fornecedor
segunda-feira, 31 de maio de 2010

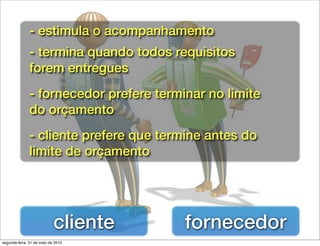

- estimula o acompanhamento
               - termina quando todos requisitos
               forem entregues
               - fornecedor prefere terminar no limite
               do orçamento
               - cliente prefere que termine antes do
               limite de orçamento

                            cliente      fornecedor
segunda-feira, 31 de maio de 2010
desenvolvendo
                              em fases

segunda-feira, 31 de maio de 2010

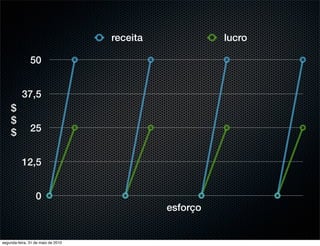

receita             lucro

               50

          37,5
    $
    $
    $          25

          12,5

                  0
                                              esforço

segunda-feira, 31 de maio de 2010
cliente   fornecedor
segunda-feira, 31 de maio de 2010

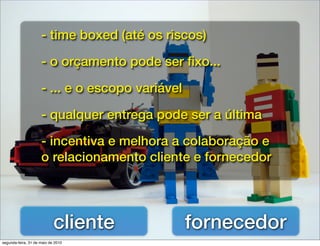

- time boxed (até os riscos)

                     - o orçamento pode ser fixo...

                     - ... e o escopo variável

                     - qualquer entrega pode ser a última

                     - incentiva e melhora a colaboração e
                     o relacionamento cliente e fornecedor

                            cliente              fornecedor
segunda-feira, 31 de maio de 2010
lucro fixo
segunda-feira, 31 de maio de 2010

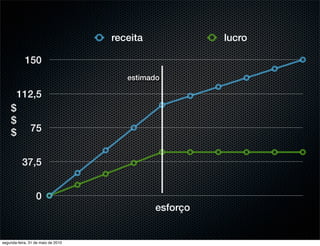

receita             lucro

            150
                                       estimado

        112,5
    $
    $
    $          75

           37,5

                  0
                                              esforço

segunda-feira, 31 de maio de 2010
cliente   fornecedor
segunda-feira, 31 de maio de 2010

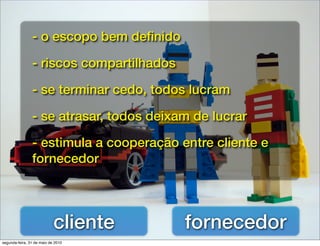

- o escopo bem definido

                - riscos compartilhados

                - se terminar cedo, todos lucram

                - se atrasar, todos deixam de lucrar

                - estimula a cooperação entre cliente e
                fornecedor

                            cliente       fornecedor
segunda-feira, 31 de maio de 2010
money for nothing
                                     changes for free

segunda-feira, 31 de maio de 2010
money for nothing
                                     changes for free

segunda-feira, 31 de maio de 2010

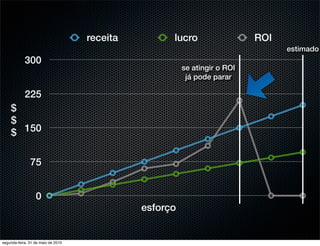

receita         lucro                  ROI
                                                                                 estimado
            300
                                                        se atingir o ROI
                                                         já pode parar

            225
    $
    $
    $ 150

               75

                  0
                                              esforço

segunda-feira, 31 de maio de 2010
cliente   fornecedor
segunda-feira, 31 de maio de 2010

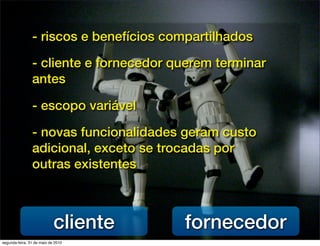

- riscos e benefícios compartilhados

                - cliente e fornecedor querem terminar
                antes

                - escopo variável

                - novas funcionalidades geram custo
                adicional, exceto se trocadas por
                outras existentes

                            cliente     fornecedor
segunda-feira, 31 de maio de 2010
segunda-feira, 31 de maio de 2010
escopo e preço fixos

                                    combinam
                                    com agile?
segunda-feira, 31 de maio de 2010
não combinam
                                    mas se toleram
segunda-feira, 31 de maio de 2010
{

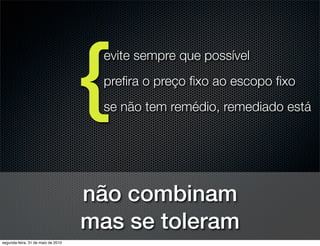

                                      evite sempre que possível
                                      prefira o preço fixo ao escopo fixo
                                      se não tem remédio, remediado está

                                    não combinam
                                    mas se toleram
segunda-feira, 31 de maio de 2010
isso não existe

segunda-feira, 31 de maio de 2010
não seja tolo

segunda-feira, 31 de maio de 2010
obrigado!

segunda-feira, 31 de maio de 2010
segunda-feira, 31 de maio de 2010
                                    #?
Referências
               Artigos e blogs

                     http://agilesoftwaredevelopment.com/blog/peterstev/10-agile-contracts

                     http://www.infoq.com/br/news/2008/10/agile-contracts-working-group

                     http://www.infoq.com/br/news/2009/05/Agile-Contracts

                     http://bluesoft.wordpress.com/2009/05/15/scrum-quem-sao-os-porcos-e-as-galinhas/

                     http://agilesoftwaredevelopment.com/node/418

                     http://agilesoftwaredevelopment.com/blog/artem/buggy-innovation

                     http://www.martinfowler.com/bliki/FixedPrice.html

               Fotos

                     http://www.flickr.com/photos/darrenhester/

                     Luiz Aguiar - http://www.flickr.com/photos/laguiar

                     Cuba Gallery - http://www.flickr.com/photos/cubagallery/

segunda-feira, 31 de maio de 2010
Negociando contratos de
          projetos de software
          Paulo César M Jeveaux - jevô
          paulo.jeveaux@giran.com.br
          @jeveaux

segunda-feira, 31 de maio de 2010

Negociação de contratos de projetos de software

  • 1.
    Negociando contratos de projetos de software Paulo César M Jeveaux - jevô paulo.jeveaux@giran.com.br @jeveaux segunda-feira, 31 de maio de 2010
  • 2.
  • 3.
    Paulo César MJeveaux @jeveaux jevô segunda-feira, 31 de maio de 2010
  • 4.
  • 5.
  • 6.
    Customer collaboration over contract negotiation segunda-feira, 31 de maio de 2010
  • 7.
    Customer collaboration over contract negotiation não quer dizer festa nem informalidade nem inexistência de contratos segunda-feira, 31 de maio de 2010
  • 8.
    segunda-feira, 31 demaio de 2010 #1
  • 9.
    seja verdadeiro e sincero com seu cliente segunda-feira, 31 de maio de 2010
  • 10.
  • 11.
    você e seucliente: são os porcos da história! segunda-feira, 31 de maio de 2010
  • 12.
    não deixe averdade pro final esse aí poderia ser você segunda-feira, 31 de maio de 2010
  • 13.
    ac pod re e di ta r não deixe a verdade pro final esse aí poderia ser você segunda-feira, 31 de maio de 2010
  • 14.
    nenhum contrato substitui o bom relacionamento com o cliente segunda-feira, 31 de maio de 2010
  • 15.
    segunda-feira, 31 demaio de 2010 #2
  • 16.
  • 17.
  • 18.
    } defina claramente os objetivos detalhe os seus contratos desistir é permitido suspensão não é crime evite pressionar e ser pressionado seja transparente segunda-feira, 31 de maio de 2010
  • 19.
    multas não garantemnada segunda-feira, 31 de maio de 2010
  • 20.
    segunda-feira, 31 demaio de 2010 #3
  • 21.
    conhecendo alguns tipos de contratos segunda-feira, 31 de maio de 2010
  • 22.
  • 23.
    escopo fechado preço fixo! segunda-feira, 31 de maio de 2010
  • 24.
    receita lucro 100 75 $ $ $ 50 25 0 esforço segunda-feira, 31 de maio de 2010
  • 25.
    cliente fornecedor segunda-feira, 31 de maio de 2010
  • 26.
    - escopo fechadopara mudanças - se houverem, as mudanças de escopo serão caras e complicadas - fornecedor assume todo o risco - lucro totalmente dependente da estimativa - prejudica o relacionamento cliente e fornecedor cliente fornecedor segunda-feira, 31 de maio de 2010
  • 27.
    fix os tempo X recurso segunda-feira, 31 de maio de 2010
  • 28.
    fix os tempo X recurso por hora! segunda-feira, 31 de maio de 2010
  • 29.
    receita lucro 100 75 $ $ $ 50 25 0 esforço segunda-feira, 31 de maio de 2010
  • 30.
    cliente fornecedor segunda-feira, 31 de maio de 2010
  • 31.
    - o escoponão precisa ser fechado - termina quando o cliente quer, ou para de pagar - *cliente* assume todo o risco - mais horas == mais trabalho e mais trabalho == mais lucro - fornecedor não tem incentivo algum para terminar o projeto cliente fornecedor segunda-feira, 31 de maio de 2010
  • 32.
    tempo X recursocom es co fix po o orçamento limitado segunda-feira, 31 de maio de 2010
  • 33.
    cliente fornecedor segunda-feira, 31 de maio de 2010
  • 34.
    - estimula oacompanhamento - termina quando todos requisitos forem entregues - fornecedor prefere terminar no limite do orçamento - cliente prefere que termine antes do limite de orçamento cliente fornecedor segunda-feira, 31 de maio de 2010
  • 35.
    desenvolvendo em fases segunda-feira, 31 de maio de 2010
  • 36.
    receita lucro 50 37,5 $ $ $ 25 12,5 0 esforço segunda-feira, 31 de maio de 2010
  • 37.
    cliente fornecedor segunda-feira, 31 de maio de 2010
  • 38.
    - time boxed(até os riscos) - o orçamento pode ser fixo... - ... e o escopo variável - qualquer entrega pode ser a última - incentiva e melhora a colaboração e o relacionamento cliente e fornecedor cliente fornecedor segunda-feira, 31 de maio de 2010
  • 39.
  • 40.
    receita lucro 150 estimado 112,5 $ $ $ 75 37,5 0 esforço segunda-feira, 31 de maio de 2010
  • 41.
    cliente fornecedor segunda-feira, 31 de maio de 2010
  • 42.
    - o escopobem definido - riscos compartilhados - se terminar cedo, todos lucram - se atrasar, todos deixam de lucrar - estimula a cooperação entre cliente e fornecedor cliente fornecedor segunda-feira, 31 de maio de 2010
  • 43.
    money for nothing changes for free segunda-feira, 31 de maio de 2010
  • 44.
    money for nothing changes for free segunda-feira, 31 de maio de 2010
  • 45.
    receita lucro ROI estimado 300 se atingir o ROI já pode parar 225 $ $ $ 150 75 0 esforço segunda-feira, 31 de maio de 2010
  • 46.
    cliente fornecedor segunda-feira, 31 de maio de 2010
  • 47.
    - riscos ebenefícios compartilhados - cliente e fornecedor querem terminar antes - escopo variável - novas funcionalidades geram custo adicional, exceto se trocadas por outras existentes cliente fornecedor segunda-feira, 31 de maio de 2010
  • 48.
  • 49.
    escopo e preçofixos combinam com agile? segunda-feira, 31 de maio de 2010
  • 50.
    não combinam mas se toleram segunda-feira, 31 de maio de 2010
  • 51.
    { evite sempre que possível prefira o preço fixo ao escopo fixo se não tem remédio, remediado está não combinam mas se toleram segunda-feira, 31 de maio de 2010
  • 52.
  • 53.
  • 54.
  • 55.
    segunda-feira, 31 demaio de 2010 #?
  • 56.
    Referências Artigos e blogs http://agilesoftwaredevelopment.com/blog/peterstev/10-agile-contracts http://www.infoq.com/br/news/2008/10/agile-contracts-working-group http://www.infoq.com/br/news/2009/05/Agile-Contracts http://bluesoft.wordpress.com/2009/05/15/scrum-quem-sao-os-porcos-e-as-galinhas/ http://agilesoftwaredevelopment.com/node/418 http://agilesoftwaredevelopment.com/blog/artem/buggy-innovation http://www.martinfowler.com/bliki/FixedPrice.html Fotos http://www.flickr.com/photos/darrenhester/ Luiz Aguiar - http://www.flickr.com/photos/laguiar Cuba Gallery - http://www.flickr.com/photos/cubagallery/ segunda-feira, 31 de maio de 2010
  • 57.
    Negociando contratos de projetos de software Paulo César M Jeveaux - jevô paulo.jeveaux@giran.com.br @jeveaux segunda-feira, 31 de maio de 2010
