UNIVERSIDADE FEDERAL DA BAHIA
MESTRADO PROFISSIONAL EM
ADMINISTRAÇÃO
JOSÉ MARCOS MERCURI DE ALMEIDA
SALVADOR
2006
JOSÉ MARCOS MERCURI DE ALMEIDA
Dissertação apresentada ao Mestrado
Profissional em Administração da Universidade
Federal da Bahia para obtenção do Título de
Mestre Profissional em Administração. Área
de concentração: Sistemas de Informação.
Orientador: Robinson Tenório
Co-orientador: Cláudio Amorim
SALVADOR
2006
Escola de Administração - UFBA
A447 Almeida, José Marcos Mercuri de
Sistemas integrados de gestão empresarial: um estudo
sobre percepção das empresas adotantes. / José Marcos
Mercuri de Almeida.
– 2006.
87 f.
Orientador: Prof. Dr. Robinson Moreira Tenório.
Dissertação (mestrado profissional). – Universidade Federal
da Bahia. Escola de Administração, 2006.
1. Sistemas de informação gerencial. 2. Controle
administrativo. I. Tenório, Robinson Moreira. II. Universidade
Federal da Bahia. Escola de Administração. II. Título.
658.4038011
CDD 20. ed..
JOSÉ MARCOS MERCURI DE ALMEIDA
Dissertação apresentada ao Mestrado
Profissional em Administração da Universidade
Federal da Bahia para obtenção do Título de
Mestre Profissional em Administração. Área
de concentração: Sistemas de Informação.
Aprovado em 28 de julho de 2006.
Componentes da Banca
Professor Dr. Robinson Tenório
Orientador
Prof. Dr. Cláudio Amorim
Co-Orientador
Prof. Dr. Marcos Lima
Prof. Dr. Jader C. Souza Silva

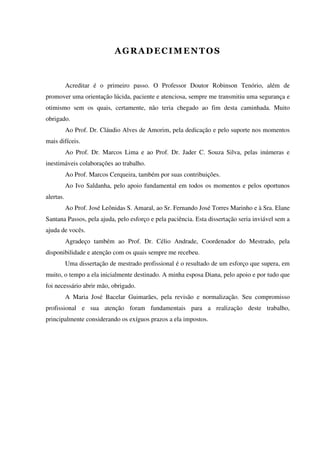

Acreditar é o primeiro passo. O Professor Doutor Robinson Tenório, além de
promover uma orientação lúcida, paciente e atenciosa, sempre me transmitiu uma segurança e
otimismo sem os quais, certamente, não teria chegado ao fim desta caminhada. Muito
obrigado.
Ao Prof. Dr. Cláudio Alves de Amorim, pela dedicação e pelo suporte nos momentos
mais difíceis.
Ao Prof. Dr. Marcos Lima e ao Prof. Dr. Jader C. Souza Silva, pelas inúmeras e
inestimáveis colaborações ao trabalho.
Ao Prof. Marcos Cerqueira, também por suas contribuições.
Ao Ivo Saldanha, pelo apoio fundamental em todos os momentos e pelos oportunos
alertas.
Ao Prof. José Leônidas S. Amaral, ao Sr. Fernando José Torres Marinho e à Sra. Elane
Santana Passos, pela ajuda, pelo esforço e pela paciência. Esta dissertação seria inviável sem a
ajuda de vocês.
Agradeço também ao Prof. Dr. Célio Andrade, Coordenador do Mestrado, pela
disponibilidade e atenção com os quais sempre me recebeu.
Uma dissertação de mestrado profissional é o resultado de um esforço que supera, em
muito, o tempo a ela inicialmente destinado. A minha esposa Diana, pelo apoio e por tudo que
foi necessário abrir mão, obrigado.
A Maria José Bacelar Guimarães, pela revisão e normalização. Seu compromisso
profissional e sua atenção foram fundamentais para a realização deste trabalho,
principalmente considerando os exíguos prazos a ela impostos.
“Um computador, realmente, não é pura ‘tecnologia
intelectual’, um simples instrumento de ‘representação’
do mundo, como postula uma parte dos cognitivistas;
antes, ele é um instrumento de transformação do mundo,
material e humano.”
Lojkine (2002, p. 49)

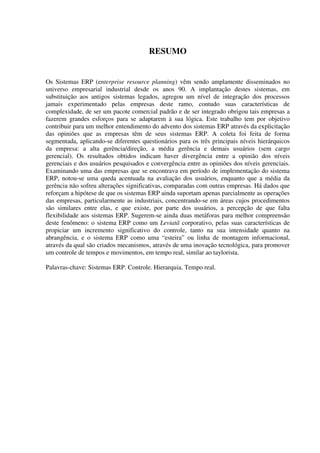

RESUMO
Os Sistemas ERP (enterprise resource planning) vêm sendo amplamente disseminados no
universo empresarial industrial desde os anos 90. A implantação destes sistemas, em
substituição aos antigos sistemas legados, agregou um nível de integração dos processos
jamais experimentado pelas empresas deste ramo, contudo suas características de
complexidade, de ser um pacote comercial padrão e de ser integrado obrigou tais empresas a
fazerem grandes esforços para se adaptarem à sua lógica. Este trabalho tem por objetivo
contribuir para um melhor entendimento do advento dos sistemas ERP através da explicitação
das opiniões que as empresas têm de seus sistemas ERP. A coleta foi feita de forma
segmentada, aplicando-se diferentes questionários para os três principais níveis hierárquicos
da empresa: a alta gerência/direção, a média gerência e demais usuários (sem cargo
gerencial). Os resultados obtidos indicam haver divergência entre a opinião dos níveis
gerenciais e dos usuários pesquisados e convergência entre as opiniões dos níveis gerenciais.
Examinando uma das empresas que se encontrava em período de implementação do sistema
ERP, notou-se uma queda acentuada na avaliação dos usuários, enquanto que a média da
gerência não sofreu alterações significativas, comparadas com outras empresas. Há dados que
reforçam a hipótese de que os sistemas ERP ainda suportam apenas parcialmente as operações
das empresas, particularmente as industriais, concentrando-se em áreas cujos procedimentos
são similares entre elas, e que existe, por parte dos usuários, a percepção de que falta
flexibilidade aos sistemas ERP. Sugerem-se ainda duas metáforas para melhor compreensão
deste fenômeno: o sistema ERP como um Leviatã corporativo, pelas suas características de
propiciar um incremento significativo do controle, tanto na sua intensidade quanto na
abrangência, e o sistema ERP como uma “esteira” ou linha de montagem informacional,
através da qual são criados mecanismos, através de uma inovação tecnológica, para promover
um controle de tempos e movimentos, em tempo real, similar ao taylorista.
Palavras-chave: Sistemas ERP. Controle. Hierarquia. Tempo real.

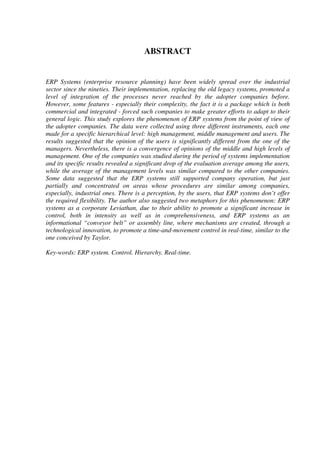

ABSTRACT
ERP Systems (enterprise resource planning) have been widely spread over the industrial
sector since the nineties. Their implementation, replacing the old legacy systems, promoted a
level of integration of the processes never reached by the adopter companies before.
However, some features - especially their complexity, the fact it is a package which is both
commercial and integrated - forced such companies to make greater efforts to adapt to their
general logic. This study explores the phenomenon of ERP systems from the point of view of
the adopter companies. The data were collected using three different instruments, each one
made for a specific hierarchical level: high management, middle management and users. The
results suggested that the opinion of the users is significantly different from the one of the
managers. Nevertheless, there is a convergence of opinions of the middle and high levels of
management. One of the companies was studied during the period of systems implementation
and its specific results revealed a significant drop of the evaluation average among the users,
while the average of the management levels was similar compared to the other companies.
Some data suggested that the ERP systems still supported company operation, but just
partially and concentrated on areas whose procedures are similar among companies,
especially, industrial ones. There is a perception, by the users, that ERP systems don’t offer
the required flexibility. The author also suggested two metaphors for this phenomenon: ERP
systems as a corporate Leviathan, due to their ability to promote a significant increase in
control, both in intensity as well as in comprehensiveness, and ERP systems as an
informational “conveyor belt” or assembly line, where mechanisms are created, through a
technological innovation, to promote a time-and-movement control in real-time, similar to the
one conceived by Taylor.
Key-words: ERP system. Control. Hierarchy. Real-time.

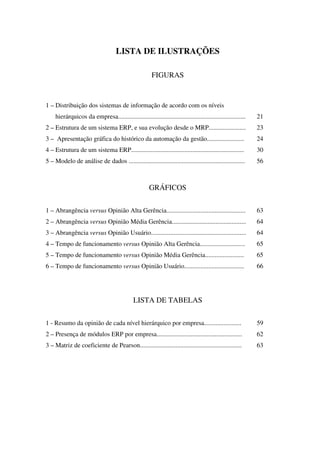

LISTA DE ILUSTRAÇÕES
FIGURAS
1 – Distribuição dos sistemas de informação de acordo com os níveis
hierárquicos da empresa............................................................................... 21
2 – Estrutura de um sistema ERP, e sua evolução desde o MRP....................... 23
3 – Apresentação gráfica do histórico da automação da gestão....................... 24
4 – Estrutura de um sistema ERP...................................................................... 30
5 – Modelo de análise de dados ........................................................................ 56
GRÁFICOS

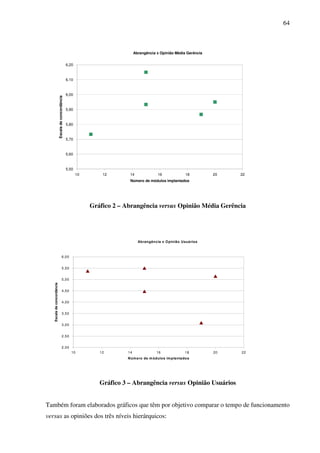

1 – Abrangência versus Opinião Alta Gerência................................................. 63
2 – Abrangência versus Opinião Média Gerência.............................................. 64
3 – Abrangência versus Opinião Usuário........................................................... 64
4 – Tempo de funcionamento versus Opinião Alta Gerência............................ 65
5 – Tempo de funcionamento versus Opinião Média Gerência........................ 65
6 – Tempo de funcionamento versus Opinião Usuário..................................... 66
LISTA DE TABELAS

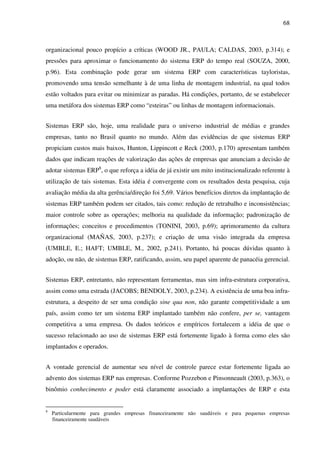

1 - Resumo da opinião de cada nível hierárquico por empresa....................... 59
2 – Presença de módulos ERP por empresa..................................................... 62
3 – Matriz de coeficiente de Pearson............................................................... 63

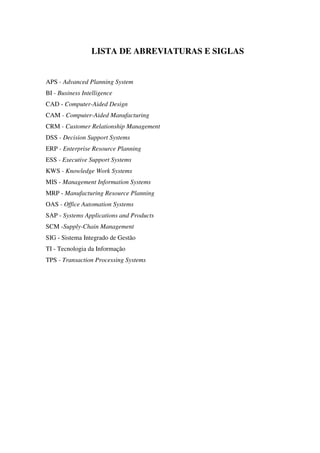

LISTA DE ABREVIATURAS E SIGLAS
APS - Advanced Planning System
BI - Business Intelligence
CAD - Computer-Aided Design
CAM - Computer-Aided Manufacturing
CRM - Customer Relationship Management
DSS - Decision Support Systems
ERP - Enterprise Resource Planning
ESS - Executive Support Systems
KWS - Knowledge Work Systems
MIS - Management Information Systems
MRP - Manufacturing Resource Planning
OAS - Office Automation Systems
SAP - Systems Applications and Products
SCM -Supply-Chain Management
SIG - Sistema Integrado de Gestão
TI - Tecnologia da Informação
TPS - Transaction Processing Systems

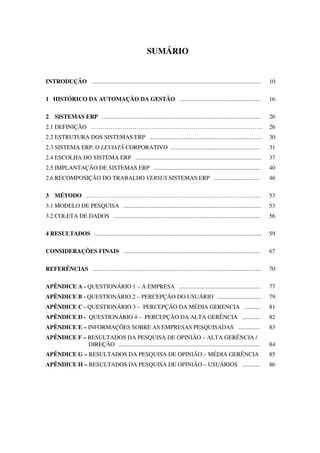

SUMÁRIO
INTRODUÇÃO ................................................................................................................... 10

1 HISTÓRICO DA AUTOMAÇÃO DA GESTÃO ....................................................... 16

2 SISTEMAS ERP ........................................................................................................... 26
2.1 DEFINIÇÃO …………………………………………………………………………… 26

2.2 ESTRUTURA DOS SISTEMAS ERP ............................................................................ 30
2.3 SISTEMA ERP, O LEVIATÃ CORPORATIVO ............................................................. 31
2.4 ESCOLHA DO SISTEMA ERP ..................................................................................... 37

2.5 IMPLANTAÇÃO DE SISTEMAS ERP ........................................................................ 40
2.6 RECOMPOSIÇÃO DO TRABALHO VERSUS SISTEMAS ERP ............................... 46

3 MÉTODO …………………………………………………………………………….. 53
3.1 MODELO DE PESQUISA ............................................................................................. 53
3.2 COLETA DE DADOS ................................................................................................... 56

4 RESULTADOS ................................................................................................................. 59

CONSIDERAÇÕES FINAIS ............................................................................................. 67

REFERÊNCIAS .................................................................................................................. 70
APÊNDICE A - QUESTIONÁRIO 1 – A EMPRESA ....................................................... 77
APÊNDICE B - QUESTIONÁRIO 2 – PERCEPÇÃO DO USUÁRIO ............................. 79
APÊNDICE C - QUESTIONÁRIO 3 – PERCEPÇÃO DA MÉDIA GERENCIA ........... 81
APÊNDICE D - QUESTIONÁRIO 4 – PERCEPÇÃO DA ALTA GERÊNCIA ............ 82

APÊNDICE E – INFORMAÇÕES SOBRE AS EMPRESAS PESQUISADAS ............... 83
APÊNDICE F – RESULTADOS DA PESQUISA DE OPINIÃO – ALTA GERÊNCIA /
DIREÇÃO ............................................................................................... 84
APÊNDICE G – RESULTADOS DA PESQUISA DE OPINIÃO – MÉDIA GERÊNCIA 85
APÊNDICE H – RESULTADOS DA PESQUISA DE OPINIÃO – USUÁRIOS ............ 86

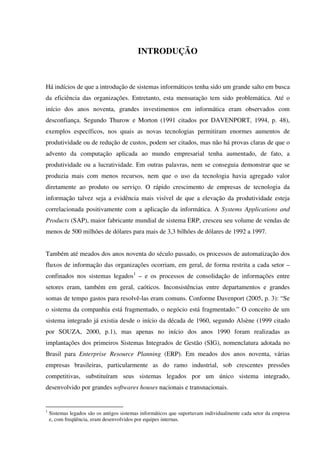

INTRODUÇÃO
Há indícios de que a introdução de sistemas informáticos tenha sido um grande salto em busca
da eficiência das organizações. Entretanto, esta mensuração tem sido problemática. Até o
início dos anos noventa, grandes investimentos em informática eram observados com
desconfiança. Segundo Thurow e Morton (1991 citados por DAVENPORT, 1994, p. 48),
exemplos específicos, nos quais as novas tecnologias permitiram enormes aumentos de
produtividade ou de redução de custos, podem ser citados, mas não há provas claras de que o
advento da computação aplicada ao mundo empresarial tenha aumentado, de fato, a
produtividade ou a lucratividade. Em outras palavras, nem se conseguia demonstrar que se
produzia mais com menos recursos, nem que o uso da tecnologia havia agregado valor
diretamente ao produto ou serviço. O rápido crescimento de empresas de tecnologia da
informação talvez seja a evidência mais visível de que a elevação da produtividade esteja
correlacionada positivamente com a aplicação da informática. A Systems Applications and
Products (SAP), maior fabricante mundial de sistema ERP, cresceu seu volume de vendas de
menos de 500 milhões de dólares para mais de 3,3 bilhões de dólares de 1992 a 1997.
Também até meados dos anos noventa do século passado, os processos de automatização dos
fluxos de informação das organizações ocorriam, em geral, de forma restrita a cada setor –
confinados nos sistemas legados1
– e os processos de consolidação de informações entre
setores eram, também em geral, caóticos. Inconsistências entre departamentos e grandes
somas de tempo gastos para resolvê-las eram comuns. Conforme Davenport (2005, p. 3): “Se
o sistema da companhia está fragmentado, o negócio está fragmentado.” O conceito de um
sistema integrado já existia desde o início da década de 1960, segundo Alsène (1999 citado
por SOUZA, 2000, p.1), mas apenas no início dos anos 1990 foram realizadas as
implantações dos primeiros Sistemas Integrados de Gestão (SIG), nomenclatura adotada no
Brasil para Enterprise Resource Planning (ERP). Em meados dos anos noventa, várias
empresas brasileiras, particularmente as do ramo industrial, sob crescentes pressões
competitivas, substituíram seus sistemas legados por um único sistema integrado,
desenvolvido por grandes softwares houses nacionais e transnacionais.
1
Sistemas legados são os antigos sistemas informáticos que suportavam individualmente cada setor da empresa
e, com freqüência, eram desenvolvidos por equipes internas.
11
Os sistemas ERP são pacotes comerciais de softwares ofertados em módulos, com ampla
abrangência funcional, que trabalham de forma integrada, por meio de um único banco de
dados unificado, eliminando redundâncias e inconsistências. Tecnicamente, podem ser
considerados ERP, sistemas integrados que substituem dois ou mais sistemas específicos,
como financeiro e contabilidade, entretanto o termo é normalmente utilizado para designar
sistemas cujo escopo, em princípio, abrangeria toda a empresa. Os pacotes disponíveis no
mercado pareciam um sonho que se tornava realidade e prometiam uma integração jamais
vista de todos os fluxos de informação de uma empresa, nas áreas financeira, contábil, de
recursos humanos, da cadeia de suprimento ou de atendimento ao cliente. Para gerentes que se
debatiam, com grandes esforços e iguais frustrações, com sistemas de informações
incompatíveis e práticas operacionais inconsistentes, a promessa de uma solução para o
problema da falta de integração do negócio era por demais tentadora (UMBLE, E.; HAFT;
UMBLE, M., 2003, p.243).
Sistemas ERP podem ser considerados entidades singulares, pois, diferentemente dos demais
sistemas informáticos, foram desenvolvidos com a perspectiva de suportar amplamente as
atividades informacionais do conjunto das empresas, e não a determinados departamentos
e/ou empresas. Logo, sua implantação implica que as empresas terão de se submeter a sua
lógica genérica, para obter os benefícios esperados, ainda que mantenham algum grau de
flexibilidade. Esta lógica genérica foi desenvolvida, em princípio, objetivando-se os processos
da indústria em geral, berço dos sistemas ERP. Sua aplicação aos demais setores – a depender
da área suportada –, portanto, é ainda, potencialmente, limitada. O ato de se integrar as áreas
operacionais já é, per se, um passo árduo para as empresas, visto que cada área precisa
disponibilizar suas informações da forma e no momento necessários às outras áreas com as
quais interage, dentro dos formatos estabelecidos no sistema ERP escolhido. Afinal são
pacotes comerciais padronizados.
Pode-se dizer então que o advento dos sistemas ERP quebrou um paradigma dos sistemas de
informação, pois, até então, o ônus da adaptabilidade tendia a ser imputado ao sistema. Se este
não conseguisse suportar a operação em questão, o mais comum seria adquirir outro sistema
ou fazer um sistema sob encomenda ou mesmo desenvolvê-lo internamente. Depois do
advento dos sistemas ERP, as empresas passaram a fazer um esforço maior para se adaptar ao
sistema, pois os custos de modificação e de manutenção de tais modificações são tão altos e
trabalhosos que foram firmemente desestimulados tanto pelos gestores de informática das
12
empresas adotantes quanto pela alta direção dessas empresas. Este é um dos motivos pelos
quais cresceu o interesse sobre o assunto “sistemas ERP”, que passou também a ser tratado
não apenas pela área de Tecnologia da Informação (TI), mas também pela área de gestão,
despertando o interesse de diversos teóricos da administração.
Estudos indicam que o processo de adoção dos sistemas ERP tenha ocorrido de forma menos
racional que o esperado. Pressionadas pela mídia, pelos “gurus” de administração, pelo “efeito
manada” e pela noção de que tecnologia – em geral – e tecnologia da informação – em
particular – vão prover a solução para todos os males, as empresas teriam adotado tais
sistemas sem claras idéias sobre suas vantagens ou mesmo sobre o impacto em seus negócios
(CALDAS; WOOD JR.,2000, p.10).
Não são incomuns os relatos de implantações mal sucedidas de sistemas ERP (UMBLE, E.;
HAFT; UMBLE, M., 2003, p.244; PEREIRA; RICCIO, 2003, p.147-169), especialmente
considerando as altas expectativas e somas envolvidas. A despeito de já existirem alguns
trabalhos a respeito do tema, a maior parte deles de origem jornalística, o foco principal tem
sido as questões relativas à implantação de tais sistemas – o que realmente se justifica
historicamente, dada a complexidade da tarefa – ou a sua correlação com a orientação
estratégica da empresa. Entretanto, o fato de ter-se implantado um sistema ERP não significa
que se esteja satisfeito com os resultados obtidos e há estudos que indicam que a percepção de
sua utilidade estratégica foi especialmente limitada à eficiência organizacional (SACCOL et
al, 2003, p.207), menor, portanto, que o prometido. Oferecer uma solução única e completa
para a empresa, ajudar a aumentar a lucratividade, ajudar a aumentar a produtividade,
melhorar o relacionamento com os clientes e com fornecedores e oferecer informação para
todos são slogans presentes em, pelo menos, cinco dos oito principais fornecedores de
sistemas ERP em atuação no Brasil (SACCOL, 2003, p.336).
Conforme Alsené (1999 citado por SOUZA, 2000, p.10), o objetivo final de um ERP é
construir um todo organizacional coerente, com base nas várias funções que se originam da
divisão do trabalho nas empresas. A percepção do todo integrado é um poderoso recurso de
gerenciamento e o conceito do ERP trouxe consigo esta promessa de percepção do todo, a
qual está intrinsecamente ligada ao grau de abrangência funcional atingido pelo sistema.
Entretanto, de acordo com Bergamaschi e Reinard (2003, p.114), o número de empresas
13
brasileiras2
que utilizam maior gama de módulos do sistema ERP é reduzido. Com exceção
dos módulos Financeiro, Compras, Contábil, Industrial e Vendas (presentes em 67% ou mais
das 43 empresas pesquisadas), os demais módulos apresentam-se com baixo grau de
utilização na empresa, variando entre 11% a 37% da amostra pesquisada.
Considerando-se os grandes esforços aplicados na implantação de sistemas ERP, seria
razoável imaginar que esses sistemas se alastrariam por toda a empresa, afinal a proposta de
ter toda a empresa sob controle é por demais sedutora para ser adotada apenas parcialmente.
Há indícios, portanto, de que ocorreu justamente o contrário, ou seja, o sistema ERP ter
possivelmente conquistado apenas parcialmente alguns processos dentro das empresas. Vale
ressaltar ainda que, nesses casos, poderá existir o desafio de se integrar o sistema ERP com os
demais sistemas da empresa, o que também é outra fonte potencial de problemas.
Conforme pesquisa de Caldas e Wood Jr. (2000, p.16), foram indicadas as seguintes
dificuldades relativas à implantação de sistemas ERP: baixa adequação entre o pacote e o
contexto empresarial do país, planejamento inadequado, perda de funções essenciais do
negócio, perda de informações (histórico) durante o processo de migração do sistema legado
para o sistema ERP, pouca adequação da infra-estrutura da empresa, falta de apoio (suporte)
adequado para a manutenção e desenvolvimento do sistema e falta de envolvimento da alta
direção. Além disto, para 25% da amostra pesquisada, o método de implantação foi imposto.
Entretanto a avaliação dos entrevistados sobre o sistema era, em geral, positiva. Segundo
Wood Jr., Paula e Caldas (2003, p.313), dois fatores explicam este paradoxo: “[...] primeiro,
contexto político-institucional – quem se atreveria a se colocar contra uma inovação tida
como tendência inequívoca e de ‘classe mundial’?; segundo, os vultosos montantes de
investimentos realizados, o que também inibe visões críticas.”
No ambiente externo, por sua vez, não há mais consenso sobre o próximo passo a ser dado
pelas empresas em sistemas de informações. Há uma profusão de siglas e conceitos que não
conseguiram ainda ter o poder de sedução alcançado pelos sistemas ERP. Ainda que se
considere que as funcionalidades ofertadas são distintas, fala-se, atualmente, em Customer
Relationship Management (CRM), Advanced Planning System (APS), Supply-Chain
2
Amostragem de pesquisa: 43 empresas feita por conveniência.
14
Management (SCM), Data Warehouse e Business Intelligence (BI)3
prometendo-se benefícios
semelhantes aos dos sistemas ERP, tais como: solução única e completa para a empresa,
aumento de produtividade, auxílio na redução dos custos gerais da empresa, melhoria de
relacionamento com fornecedores e clientes, entre outros. Como os gastos no sistema ERP
foram vultosos e os benefícios foram de difícil mensuração – como são, em geral, os
investimentos em tecnologia da informação – há um receio justificado em lançar a empresa
em outra empreitada tecnológica.
Admitindo-se que existiram deficiências nos processos de escolha e implantação de sistemas
ERP nas empresas, como assinalam Caldas e Wood Jr. (2000, p.17), E.Umble, Haft e
M.Umble (2003, p.244), Pereira e Riccio (2003, p.147-169) e Saccol et al (2003, p.207), e
diante de uma miríade de promessas feitas pelos fornecedores destes sistemas (SACCOL,
2003, p.336) – tais como ser flexível, ser de fácil customização, possibilitar melhoria nos
processos, oferecer informações em tempo real, aumentar a agilidade das operações e ajudar a
reduzir custos –, é pertinente investigar o advento do sistema ERP sob a ótima das empresas
adotantes. Este universo ainda encontra-se pouco explorado e conhecer como as empresas
percebem seus sistemas ERP certamente irá contribuir para que fabricantes de software,
empresas e consultores movam-se de forma mais precisa, rápida e segura rumo a soluções que
promovam ganhos de eficiência e competitividade nas empresas.
Este estudo, portanto, propõe-se a revelar qual a opinião que as empresas têm de seus sistemas
ERP. A restrição ao campo industrial é oportuna, pois os sistemas ERP foram inicialmente
concebidos para suportar operações deste segmento. A escolha de empresas que se
encontrassem em fases distintas de utilização do sistema – em implantação e em pleno
funcionamento – também foi desejável, na medida em que possibilitou a comparação das
avaliações entre tais momentos. É relevante citar que o foco das pesquisas envolvendo
sistemas ERP até então tem sido a fase da implantação, o que torna ainda mais valiosos os
dados referentes à fase de pleno funcionamento.
A dissertação está assim estruturada:
3
Apenas para fins de esclarecimento, Data warehouse e Business Intelligence (BI) são soluções de extração de
informações gerenciais e não sistemas com funcionalidades de suporte transacional.
15

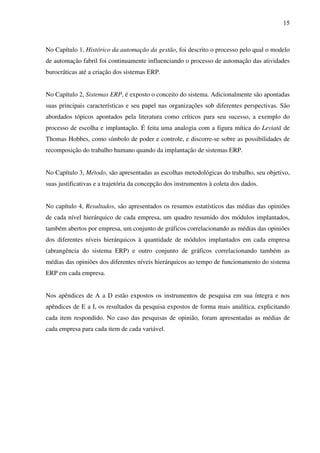

No Capítulo 1, Histórico da automação da gestão, foi descrito o processo pelo qual o modelo
de automação fabril foi continuamente influenciando o processo de automação das atividades
burocráticas até a criação dos sistemas ERP.
No Capítulo 2, Sistemas ERP, é exposto o conceito do sistema. Adicionalmente são apontadas
suas principais características e seu papel nas organizações sob diferentes perspectivas. São
abordados tópicos apontados pela literatura como críticos para seu sucesso, a exemplo do
processo de escolha e implantação. É feita uma analogia com a figura mítica do Leviatã de
Thomas Hobbes, como símbolo de poder e controle, e discorre-se sobre as possibilidades de
recomposição do trabalho humano quando da implantação de sistemas ERP.
No Capítulo 3, Método, são apresentadas as escolhas metodológicas do trabalho, seu objetivo,
suas justificativas e a trajetória da concepção dos instrumentos à coleta dos dados.
No capítulo 4, Resultados, são apresentados os resumos estatísticos das médias das opiniões
de cada nível hierárquico de cada empresa, um quadro resumido dos módulos implantados,
também abertos por empresa, um conjunto de gráficos correlacionando as médias das opiniões
dos diferentes níveis hierárquicos à quantidade de módulos implantados em cada empresa
(abrangência do sistema ERP) e outro conjunto de gráficos correlacionando também as
médias das opiniões dos diferentes níveis hierárquicos ao tempo de funcionamento do sistema
ERP em cada empresa.
Nos apêndices de A a D estão expostos os instrumentos de pesquisa em sua íntegra e nos
apêndices de E a I, os resultados da pesquisa expostos de forma mais analítica, explicitando
cada item respondido. No caso das pesquisas de opinião, foram apresentadas as médias de
cada empresa para cada item de cada variável.
1 HISTÓRICO DA AUTOMAÇÃO DA GESTÃO
A revolução industrial foi marcada pela divisão entre aqueles que tinham a tarefa de
transformar a matéria e aqueles que tratavam a informação. A origem da Teoria Clássica da
Administração está ligada à combinação de princípios militares e de engenharia. O
gerenciamento, sob este prisma, é visto como um processo de planejamento, organização,
comando, coordenação e controle. Em 1911, Frederick Taylor publicou seu Principles of
Scientific Management. Dentre suas contribuições mais relevantes, pode ser destacada uma
série de princípios práticos baseados na separação entre concepção e execução do trabalho, na
parcelarização e cronometragem de tarefas e no controle ostensivo e autocrático sobre o
processo de trabalho, sempre para buscar a maximização da relação produção sobre os
recursos utilizados. Princípios como unidade de comando, divisão detalhada das tarefas,
definição clara de responsabilidade, disciplina e autoridade passaram a ser chaves para o
sucesso das organizações. Sua aplicação foi responsável por um aumento brutal de
produtividade e pela perda das habilidades genéricas manuais dos trabalhadores (WOOD JR.,
2000, p.99). De forma geral, este modelo se caracteriza pela rigidez (LOJKINE, 2002, p.32)
em função, basicamente, do controle exercido tanto na forma (padronizada), quanto no tempo
de execução das tarefas, potencializado pela cadeia de produção fordista.
O ideário taylorista era composto de partes independentes, dispostas numa seqüência
específica de tal forma que cada uma e, principalmente, que o conjunto delas alcançasse a
maior produtividade possível. Neste sentido, seu estudo de tempos e movimentos tinha como
um dos meios a determinação da melhor forma de execução de cada tarefa e sua ordem de
execução. A premissa do sistema automático também consiste em substituir a divisão de
trabalho entre os artesãos pela análise de um procedimento em seus princípios constituintes,
segmentando-os, o que coincide, portanto, com um princípio taylorista.
Qualquer atividade, de uma transação de escritório a uma operação de pintura de
automóvel, para ser computadorizada, deve primeiro ser fragmentada e analisada em
seus componentes menores, de forma a ser traduzida na linguagem binária de um
sistema de computadores. (ZUBOFF, 1994, p.82).
Tal processo de automação da produção ocorreu predominantemente sob a lógica econômica
que conduziu à substituição do homem pela máquina.
17
O constrangimento mais forte que leva os patrões a uma concepção estreita da
automação é, provavelmente, a lógica econômica que enquadra todos os seus atos.
Muito frequentemente, novas despesas em tecnologia devem ser justificadas
unicamente com uma substituição capital/trabalho. Em geral, sustenta-se que toda
contribuição de um operador humano deve ser transferida para o funcionamento
automático da máquina. A palavra de ordem dos quadros dirigentes é reduzir o
número de pessoal. (LOJKINE, 2002, p.245).
O conceito de automação, não por acaso, guarda simetrias com o conceito mecanicista. O viés
preponderante nos primórdios da computação era o vigente no mecanicismo: a substituição
progressiva e integral do homem pela máquina. Entretanto há o incremento da função
sensitivo-reflexiva, ou seja, a máquina passa a ter a capacidade crescente de monitorar seus
processos de tal forma que pode, inclusive, intervir para corrigir um desvio, compensando,
por exemplo, uma matéria-prima com características distintas da anterior. A flexibilidade e a
integração das novas máquinas são características da automação que a distinguem do
maquinismo em oposição à rigidez e parcelarização do sistema mecânico (maquinismo).
(LOJKINE, 2002, p.108).
A busca pela eficácia, através da automação (particularmente com aplicação da micro-
eletrônica), conforme Coriat (1990 citado por LOJKINE, 2002, p. 37), pode se dar, entretanto,
sob formas organizacionais mais ou menos progressivas, o que converge com a idéia de que a
automação per se não seria capaz de recompor, espontaneamente, os instrumentos de trabalho
sob novas formas de cooperação. Por exemplo, a divisão do trabalho – fator crítico para se
atribuir progressividade ao modelo de produção – a despeito de estar indubitavelmente ligada
à complexidade crescente das tarefas técnicas, é também função do contexto social e “[...]
indica a refração das relações de classe no processo de produção imediato.” (NAVILLE, 1963
citado por LOJKINE, 2002, p. 42).
É compreensível que os esforços visando mecanizar as atividades produtivas tenham sido
centrados, primeiramente, ao nível fabril direto. A generalização deste maquinismo, ou seja, a
disseminação do uso das máquinas, seguindo sua lógica de especialização, padronização e
reprodução rígida e contínua, a partir da revolução industrial, causou grandes impactos na
sociedade, tais como: redução dos custos diretos de fabricação, aumento das margens de lucro
das empresas e redução da presença humana em atividades de risco e/ou repetitivas.
Seguindo-se a mesma lógica, as organizações também passaram a ser vistas como máquinas;
cada setor era percebido como uma peça que deveria atuar da forma e no momento precisos.
18
Esta parcelização, além de exigir uma formação específica e – em princípio – limitada do
trabalhador, vincula o momento da execução de sua tarefa a um ritmo pré-estabelecido pelo
sistema.
Passamos, a partir de certo estágio do processo de industrialização, a usar máquinas
como metáforas para nós mesmos e a moldar o mundo de acordo com princípios
mecânicos, o trabalho nas fábricas passou a exigir horários rígidos, rotinas
predefinidas, tarefas repetitivas e estreito controle. (WOOD JR., 2000, p. 97-98).
Um segmento da indústria que reflete apropriadamente a dinâmica de cada época é o
automobilístico. Os princípios da administração científica não apenas foram reproduzidos por
Henry Ford, mas também foram introduzidos novos conceitos. Destaque para a
intercambiabilidade das peças e para a introdução da linha contínua de montagem. Ford
também reduziu os tempos de preparação das máquinas, fazendo com que elas executassem,
posicionadas numa seqüência lógica, apenas uma tarefa por vez, ao custo da falta de
flexibilidade, contudo priorizando a continuidade da produção. Tais inovações alavancaram a
Ford ao posto de maior fabricante de automóveis do mundo, determinando o fim da
fabricação manual. O processo foi descrito por Henry Ford em seu artigo Mass production,
publicado em 1926 (WOOD JR, 2000, p.103).
Este enfoque mecanicista, baseado na racionalidade funcional ou instrumental, tornou-se
justificadamente popular e sua influência ultrapassou as fronteiras culturais, geográficas e
ideológicas, afetando o modo de produção de todo o mundo (WOOD JR, 2000, p.100). É
inegável que esta lógica tenha influenciado não apenas a produção material direta, mas
também a indireta, inspirando concepções mecanicistas informacionais.
Wood Jr. (2000, p.98) faz referência ao paralelo traçado por Max Weber entre a mecanização
da indústria e a proliferação das formas burocráticas de organização. Para ele, a burocracia
rotiniza a administração da mesma forma que as máquinas rotinizam a produção. Sua
organização burocrática era caracterizada pela racionalidade, precisão, velocidade, clareza,
regularidade, confiabilidade, impessoalidade e eficiência obtidas por meio de divisão rígida de
tarefas, supervisão hierárquica e regulamentos detalhados. Segundo Wood Jr. (2000, p.98),
Weber propõe que sua burocracia seria capaz de estabelecer, previamente, uma lógica
decisória explícita para uma grande abrangência de situações, instituindo padrões de
desempenho e colaborando com a idéia taylorista de separação entre a concepção e a execução
19
do trabalho. A busca, portanto, de uma estrutura que limite a atuação dos trabalhadores em uma
organização, visando obter a racionalização das tarefas administrativas, é antiga.
Mesmo havendo lacunas no processo de automação da “força material produtiva”, e longe de
se afirmar que este tenha chegado a seu limite, percebe-se o desenvolvimento de funções
ligadas ao trabalho indireto (de tratamento refletido da informação) que vão muito além da
supervisão, da chefia e mesmo da manutenção (LOJKINE, 2002, p.101). Consoante este autor:
Com os níveis atuais de polifuncionalidade entre os chefes de instalações
automatizadas, constata-se que a diferença essencial provém da parte crescente
assumida pelo trabalho informacional - o que supõe uma dissociação radical entre o
tempo-máquina e o tempo do trabalho humano. (LOJKINE, 2002, p.104)
Pode-se considerar, portanto, que, as tecnologias de automação passaram, gradativamente, a
ser a aplicadas com maior intensidade ao trabalho indireto.
A apresentação de um breve histórico da automação no ambiente fabril teve por objetivo
correlacioná-la à automação do escritório, pois a compreensão da lógica aplicada na
automação do chão de fábrica permite que se entendam os princípios aplicados, pelo menos
inicialmente, ao processo de automação das atividades informacionais.
O computador, propriamente dito, surgiu apenas durante a Segunda Guerra Mundial, por uma
demanda do Pentágono a algumas universidades norte-americanas. No início dos anos 1950,
sua aplicação continuou restrita à área militar. Curioso notar as características centralizadoras,
hierarquizadas e nada transparentes da primeira instituição para qual o computador foi
desenvolvido.
Até o início dos anos 1960, o computador desempenhava um papel relativamente simplório e
apenas nas grandes organizações, privadas e estatais. Sistemas de informação eram utilizados
para processamento de transações, manutenção de registros, contabilidade e outros
processamentos eletrônicos. Logo foram desenvolvidos alguns sistemas, com a finalidade de
gerar relatórios gerenciais predefinidos para a tomada de decisões administrativas. O foco da
automação passa a estar dividido entre os processos fabris diretos (máquinas) e indiretos
(sistemas de informação).
20
Nos anos de 1970, ficou claro que o suporte informacional à decisão continuava precário e foi
desenvolvido um novo conceito: o sistema de suporte à decisão. A novidade era assumir que a
necessidade de informações gerenciais deveria suplantar os relatórios padronizados dos anos
60 e partir para a confecção de relatórios sob medida, priorizando assim a visão do gerente
sobre seu mundo real, um apoio ad hoc.
Com o rápido desenvolvimento da capacidade de processamento dos computadores nos anos de
1980, vários papéis foram sendo designados para os sistemas de informação automatizados. A
informática chegara a uma abrangência maior nas organizações e com uma diferença crucial:
“Os usuários finais puderam usar seus próprios recursos de computação em apoio à suas
exigências de trabalho em vez de esperar pelo apoio indireto de departamentos de serviços de
informação da empresa.” (O’BRIEN, 2004, p.21). Neste contexto, foram criados mais e mais
sistemas que suportavam individualmente cada área das organizações e que, freqüentemente,
tinham sido desenvolvidos para realidades específicas. Mais tarde foram chamados de sistemas
legados. Deve-se notar que, ainda assim, o suporte à decisão gerencial continuava, em geral,
deficiente. A maioria dos altos executivos empresariais não se utilizava de relatórios gerados
por sistemas de informação ou das capacidades analíticas de sistemas de informação.
Com a multiplicação dos sistemas de informação, surgiu a necessidade de classificá-los.
Segundo Kenneth C. Laudon e Jane P. Laudon (2004, p.39), sistemas de informação podem
ser classificados de acordo com o nível hierárquico que suportam. Segundo os autores citados,
além dos três níveis tradicionais (operacional, tático e estratégico) há um quarto nível, entre o
operacional e o tático, chamado de nível do conhecimento. Desta forma, sistemas que
suportam o nível operacional foram chamados de sistemas de processamento transacional –
Transaction Processing Systems (TPS). O objetivo de sistemas TPS é registrar transações e
disponibilizar informações para seu nível operacional. São exemplos de TPS: sistemas de
faturamento, de compras, de controle de estoque, de lançamento de produção e de
contabilidade. Sistemas que suportam o nível do conhecimento das empresas têm por objetivo
facilitar a criação, distribuição e integração de conhecimentos e informações criados ou
adquiridos para atender aos negócios da empresa. São divididos em dois grupos: o Knowledge
Work Systems (KWS) ou sistemas para trabalhos em conhecimento e os Office Automation
Systems (OAS) ou sistemas de automação de escritório. Os primeiros são sistemas que
auxiliam no processo de criação de informação, tais como: computer-aided design
(CAD)/computer-aided manufacturing (CAM). Os segundos gerenciam documentos internos
21
e a comunicação entre funcionários, tais como: planilhas eletrônicas, editores de texto e
correios eletrônicos.
Continuando na tipologia Kenneth C. Laudon e Jane P. Laudon (2004, p.41), há dois sistemas
que suportam o nível gerencial, são eles: os sistemas de informações gerenciais –
management information systems (MIS) – que fornecem resumos das transações operacionais
realizadas nos TPS, permitindo a monitoração gerencial do processo, tais como relatórios
periódicos de produção e vendas; os decision support systems (DSS) ou sistemas de suporte à
decisão. Estes são, por natureza, menos estruturados e mais flexíveis que os MIS. Os DSS
permitem simulação de cenários e mudanças de premissas e do formato apresentado. O
suporte ao nível estratégico exige bem mais flexibilidade, pois estes sistemas de informação
devem ter a capacidade de promover a interação entre as informações recebidas do mercado e
as informações internas da empresa. São conhecidos como sistemas de apoio executivo –
executive support systems (ESS).

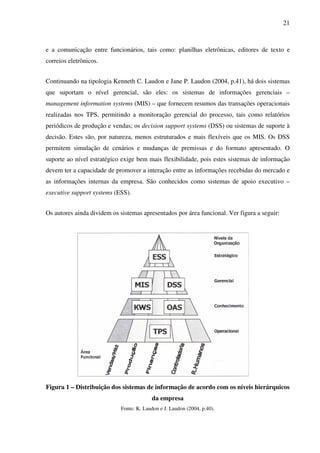

Os autores ainda dividem os sistemas apresentados por área funcional. Ver figura a seguir:
Figura 1 – Distribuição dos sistemas de informação de acordo com os níveis hierárquicos
da empresa
Fonte: K. Laudon e J. Laudon (2004, p.40).
22
Sistemas ERP podem ser considerados como um TPS e MIS ao mesmo tempo e, a depender
das características implementadas, também como DSS e ESS. Entretanto sua característica
mais proeminente é a de um poderoso TPS sobre o qual uma empresa pode construir seus
sistemas de informações gerenciais. Segundo Souza (2000, p.22), a Deloitte Consulting
afirma que muitas empresas consideram os sistemas ERP como um backbone, ou espinha
dorsal, sobre o qual os demais sistemas podem ser desenvolvidos de forma integrada.
Quanto mais ligado ao operacional, mais estruturados e rígidos são os sistemas que o
suportam. Nestes há a presunção de previsibilidade podendo, portanto, serem detalhadamente
pré-programados com foco estreito na função desempenhada. Esta previsibilidade, entretanto,
nem sempre se confirma, pois a presença humana persiste como elemento de flexibilidade,
tanto na administração como na manufatura. No outro extremo, ao aproximar-se do nível
estratégico, os sistemas devem ser providos de flexibilidade para suportar solicitações não
triviais (ad hoc), infreqüentes, antecipadoras e de perspectiva ampla (O’BRIEN, 2004, p.281).
Até então, nas atividades administrativas desenvolvidas em escritórios, era raro a imposição do
ritmo pela máquina. Mesmo nas formas mais rotinizadas do trabalho burocrático, o ritmo do
trabalho depende dos próprios empregados e do controle exercido pela hierarquia, mas nunca da
máquina, o que o aproxima do modo de produção de uma manufatura e o afasta do de uma linha
de montagem, cuja cadência depende do ritmo da esteira. Lojkine (2002, p. 174) sugere que a
cadência do trabalho burocrático, assistido pelo suporte computacional, poderia conduzir a
características mais propícias ao trabalho humano do que a cadência da linha de montagem.
A década de 1990 foi marcada pela terceirização do desenvolvimento de sistemas.
Fornecedores de software passaram a concentrar as atividades de desenvolvimento de
sistemas integrados, em princípio, de uso genérico e voltados especialmente para
determinados departamentos nas empresas, dentre as quais: controle de estoque, compras,
faturamento, recebimento, tesouraria e contabilidade que, basicamente, foram desenvolvidos
em torno de seu sistema embrionário, o sistema MRP (manufacturing resource planning ou
planejamento dos recursos de manufatura). Sistemas MRP tinham por função básica
administrar o fluxo de materiais numa linha de produção, a fim de minimizar tanto os
estoques quanto as paradas por falta de materiais ao longo do processo de fabricação. Tais
sistemas representaram um imenso passo no processo de planejamento de materiais,
propiciando reduções drásticas nos inventários de matérias-primas e insumos.
23
Em sua primeira evolução, o sistema MRP II acrescentava a necessidade de capacidade, o
controle de compras e o controle de fábrica ao cálculo (CORRÊA; GIANESI; CAON, 2001,
p. 392). Desta forma, não apenas os estoques eram otimizados, mas também a totalidade da
operação, principalmente o tempo das máquinas. A seqüência na qual as ordens de produção
eram executadas passa a ser um ponto crítico neste processo, otimizando-se, portanto, as
trocas de ferramenta e insumos. Os sistemas MRP II evoluíram, incorporando sistemas de
informações financeiras e contábeis aos sistemas de manufatura e gerenciamento de materiais,
resultando nos primeiros sistemas ERP. A sigla foi cunhada pelo Gartner Group (uma
empresa americana de pesquisa), para associá-la a uma evolução dos sistemas MRP II.

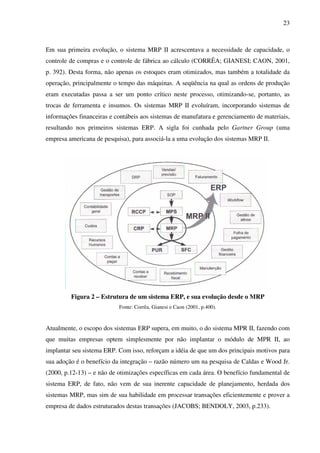

Figura 2 – Estrutura de um sistema ERP, e sua evolução desde o MRP
Fonte: Corrêa, Gianesi e Caon (2001, p.400).
Atualmente, o escopo dos sistemas ERP supera, em muito, o do sistema MPR II, fazendo com
que muitas empresas optem simplesmente por não implantar o módulo de MPR II, ao
implantar seu sistema ERP. Com isso, reforçam a idéia de que um dos principais motivos para
sua adoção é o benefício da integração – razão número um na pesquisa de Caldas e Wood Jr.
(2000, p.12-13) – e não de otimizações específicas em cada área. O benefício fundamental de
sistema ERP, de fato, não vem de sua inerente capacidade de planejamento, herdada dos
sistemas MRP, mas sim de sua habilidade em processar transações eficientemente e prover a
empresa de dados estruturados destas transações (JACOBS; BENDOLY, 2003, p.233).
24
A tendência de integração promovida pelos sistemas ERP vem sendo expandida para além dos
limites da organização. A expressão integração da cadeia de suprimentos passou a ser um
jargão largamente utilizado no universo empresarial e uma das questões mais desafiadoras e
importantes para as empresas (ZWICKER; SOUZA, 2003, p.68). Uma vez estabelecida a
integração dentro dos setores de uma empresa, é natural que os mesmos ganhos auferidos nos
processos intra-organizacionais devam ser buscados, num segundo momento, nos processos
inter-organizacionais. A inspiração seria o modelo Toyotista, no qual uma das principais
características é a coordenação das entregas de componentes, de forma a reduzir os estoques
intermediários, conhecido como Just-in-time. Esta redução só é possível graças à estabilidade
e à complementariedade das relações entre o núcleo da empresa e a rede de fornecedores
promovida pelo modelo toyotista. Como resultado: “A Toyota necessita hoje de quase metade
do tempo e investimento de um produtor convencional para lançar um novo veículo.”
(WOOD JR., 2000, p.108). Lojkine (2002, p.248) reforça: “[...] a eficiência superior dos
sistemas flexíveis japoneses não é tecnológica – ela repousa sobre uma relação melhor entre
os homens encarregados da concepção e os homens encarregados da fabricação.”

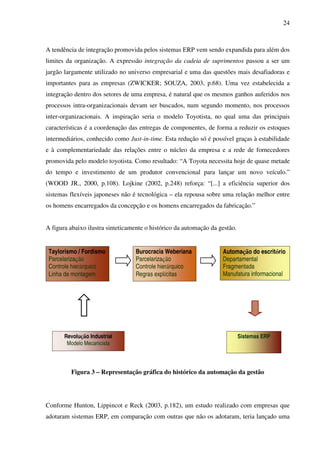

A figura abaixo ilustra sinteticamente o histórico da automação da gestão.
Figura 3 – Representação gráfica do histórico da automação da gestão
Conforme Hunton, Lippincot e Reck (2003, p.182), um estudo realizado com empresas que
adotaram sistemas ERP, em comparação com outras que não os adotaram, teria lançado uma
Taylorismo / Fordismo
Parcelarização
Controle hierárquico
Linha de montagem
Burocracia Weberiana
Parcelarização
Controle hierárquico
Regras explícitas
Automação do escritório
Departamental
Fragmentada
Manufatura informacional
Revolução Industrial
Modelo Mecanicista
Sistemas ERP
25

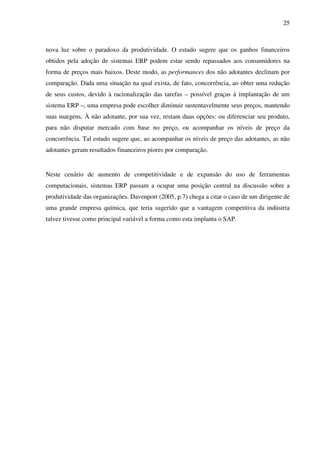

nova luz sobre o paradoxo da produtividade. O estudo sugere que os ganhos financeiros
obtidos pela adoção de sistemas ERP podem estar sendo repassados aos consumidores na
forma de preços mais baixos. Deste modo, as performances dos não adotantes declinam por
comparação. Dada uma situação na qual exista, de fato, concorrência, ao obter uma redução
de seus custos, devido à racionalização das tarefas – possível graças à implantação de um
sistema ERP –, uma empresa pode escolher diminuir sustentavelmente seus preços, mantendo
suas margens. À não adotante, por sua vez, restam duas opções: ou diferenciar seu produto,
para não disputar mercado com base no preço, ou acompanhar os níveis de preço da
concorrência. Tal estudo sugere que, ao acompanhar os níveis de preço das adotantes, as não
adotantes geram resultados financeiros piores por comparação.
Neste cenário de aumento de competitividade e de expansão do uso de ferramentas
computacionais, sistemas ERP passam a ocupar uma posição central na discussão sobre a
produtividade das organizações. Davenport (2005, p.7) chega a citar o caso de um dirigente de
uma grande empresa química, que teria sugerido que a vantagem competitiva da indústria
talvez tivesse como principal variável a forma como esta implanta o SAP.
2 SISTEMAS ERP
2.1 DEFINIÇÃO
ERP são sistemas de informação integrados que têm por objetivo suportar a maior quantidade
possível de departamentos dentro de uma empresa. Tendo evoluído com base em sistemas
desenvolvidos na indústria, sistemas ERP implicam no uso de um pacote padrão de
programas, mais do que de programas proprietários feitos por um ou para um cliente. Os
sistemas ERP são estruturados em módulos – análogos às áreas funcionais da empresa – que
podem estar aptos a interagir com outros programas da própria empresa –, construindo-se
interfaces, o que envolve algum esforço – e também podem ser particularmente alterados por
seus fabricantes para este fim ou para atender a requisitos específicos de cada empresa. A
customização é normalmente cara e torna o programa alterado incompatível com futuras
atualizações. Sistemas ERP são notavelmente complexos e sua implantação, freqüentemente,
força a empresa a modificar seus processos internos.
Segundo Souza (2000, p.12), há algumas características que diferenciam os sistemas ERP dos
demais sistemas informáticos, que até então suportavam as operações das empresas Os
sistemas ERP são pacotes comerciais de software, cujo desenvolvimento é uma experiência
potencialmente onerosa para uma empresa, devido aos custos envolvidos, tanto no
desenvolvimento quanto na manutenção. O deslocamento desta atividade para fora das
empresas usuárias decorreu da necessidade de reduzir o custo de propriedade dos sistemas.
Por maior que seja uma indústria, primeiro grande mercado dos sistemas ERP, as
possibilidades de amortização dos gastos no desenvolvimento de sistemas são muito
limitadas. O esforço desprendido pelas empresas nestes desenvolvimentos não pareciam estar
alinhados com as modernas tendências de focar a atenção da empresa em torno de seus
negócios centrais. A idéia de desenvolver um sistema que possa ser aplicado a várias
organizações traz consigo um potencial enorme de ganho de escala e, conseqüentemente,
redução de custos.
27
A terceirização em massa desta atividade gerou uma questão central na discussão sobre
sistemas ERP: que modelo deveria servir da base para seu desenvolvimento? Ao desenvolver
um sistema para dar suporte aos processos de várias organizações, os fabricantes têm buscado
o que há de mais genérico, de forma a atender ao maior número possível de organizações,
ampliando os ganhos de escala. Desta forma, inverte-se um paradigma que até então vigorava:
o cliente agora recebe um pacote que contém as práticas mais utilizadas, freqüentemente
alegadas como “melhores práticas” pelos fabricantes (SACCOL, 2003, p.336). Portanto, não é
mais o cliente que dita para o fornecedor de software como deve ser executada uma tarefa, e
sim o inverso. Conforme Davenport (2005, p.4): “Um sistema ERP é, afinal, uma solução
genérica.” Vale ainda citar Gattiker e Goodhue (2003, p.2), que ressaltam os limites dos
processos previamente modelados na programação dos sistemas ERP. Como resultado, as
organizações que o adotam têm suas opções contingenciadas ao leque de opções incluído no
pacote ou a modificar suas práticas de negócio. Alterações no código do sistema ERP, para
atender a situações específicas de cada empresa, as chamadas customizações, são possíveis.
Esta solução, contudo, aproxima-se do modelo de desenvolvimento interno, onerando
significativamente os custos de implantação e também os custos de manutenção, dado que,
como já mencionado, as atualizações de versão do programa padrão, ou upgrading, terão que
ser adaptadas às customizações existentes. O nível de customização do sistema também
interfere negativamente na integração da cadeia de suprimento, pois, à medida que o sistema
se afasta de sua forma padrão, torna-se mais difícil a troca de informações com fornecedores e
clientes (DAVENPORT, 2005, p.6).
Tais customizações podem ser feitas tanto pelo fornecedor do sistema ERP quanto por seus
clientes, ou até por uma terceira empresa. Como os sistemas são desenvolvidos em linguagens
de programação conhecidas pelo mercado, estas modificações, em muitos casos, podem ser
feitas por qualquer conhecedor da linguagem e do processo suportado. Por exemplo: O R/3,
fornecido pela SAP, foi desenvolvido em linguagem ABAP. Os clientes podem também se
utilizar desta linguagem para desenvolver outras soluções integradas a seu sistema ERP e não
apenas para modificá-las.
Dando continuidade às características apontadas por Souza (2000, p.12), vale ressaltar a
singularidade do sistema ERP no quesito integração, talvez o mais marcante. Segundo
Davenport (2005, p.3), foi o motivo de sua criação. Conforme Souza (2000, p.13): “Processos
de negócio podem ser definidos como um conjunto de tarefas e procedimentos
28
interdependentes realizados para alcançar um determinado resultado empresarial.” Até o
advento do sistema ERP, contudo, esta interdependência, principalmente entre departamentos,
era precária. Na melhor das hipóteses, cada departamento trabalhava com seu sistema
particular e a interface entre departamentos era feita via troca de arquivos eletrônicos, ou até
físicos, o que provocava problemas na integridade dos dados e na confiabilidade das
informações e/ou grandes somas de tempo gastas em sua consistência. Não era incomum, ao
final de um mês contábil, a produção apresentar um número total de peças produzidas, o
departamento de custo apresentar outro e a contabilidade um terceiro número. Esta situação
era um ponto de potencial desconforto nos dirigentes de uma organização, o que, certamente,
colaborou para que esses optassem pela adoção de sistemas ERP. A consistência gerada pela
integração foi possível graças à alocação de todos os dados em apenas uma base única de
suporte às operações de uma organização, evitando-se duplicidades e retrabalho e
promovendo-se o compartilhamento de informações comuns entre os diversos módulos e
efetiva interdependência entre os departamentos.
Conforme Souza (2000, p.16), a construção de um único banco de dados é uma tarefa
desafiadora para uma organização, contudo as compensações são amplas. Por exemplo: a
expedição de um produto vendido pode ser transacionada num sistema ERP de tal forma que
só poderá ocorrer se o departamento comercial tiver criado um pedido de vendas –
explicitando as condições da transação – se este pedido de vendas tiver sido aprovado pelo
departamento financeiro – que avaliará o crédito do cliente – e após a emissão da nota fiscal,
cujos dados são fornecidos em grande parte pelo pedido. Minimizam-se, portanto, os erros de
faturamento com valores errados, visto que é o próprio setor de vendas que indica qual o
preço a ser praticado. Entretanto a relação que se estabelece entre setores passa a ser de
efetiva interdependência. A tempestividade com que cada setor atualiza suas informações
torna-se de fundamental importância para a realização das tarefas.
Pode-se dizer que a quantidade de clientes potenciais de um fornecedor de sistemas ERP é
proporcional à quantidade de processos funcionais que este sistema pode suportar. Desta
forma, em princípio, sistemas ERP buscam reproduzir os processos mais comumente
encontrados nas empresas, alcançando grande abrangência funcional. Áreas cujas operações
guardam similaridades entre as empresas têm maiores chances de serem suportadas por
sistemas ERP do que áreas cujos processos são específicos de determinados setores. Como já
foi dito, os módulos financeiro, contábil e de compras estão presentes em, praticamente, 80%
29
das empresas pesquisadas por Bergamaschi e Reinhard (2003, p.114). Contabilidade é um
caso típico, cujos procedimentos, até por força de lei, devem ter um tratamento uniformizado
pelas empresas, o que contribui para este alto percentual de adesão. Não são o foco dos
fabricantes de sistemas ERP, por outro lado, funcionalidades como CAD/CAM. Módulos
ofertados, cujo nível de padronização é supostamente mais baixo, devem ter mais dificuldades
em se estabelecer. Marketing, Transporte e Serviços têm, individualmente, baixa presença nas
empresas. Todos abaixo de 17%, conforme pesquisa supracitada.
Consoante Tonini (2003, p.58), há um consenso na literatura de que não há sistema ERP que
se ajuste completamente às necessidades de uma organização. O sistema ERP permite, dentre
de determinados limites, ser configurado, sem alteração de suas linhas de programação, de
forma a se adaptar a alguns processos de negócio escolhidos pelas empresas adotantes. A esta
tarefa é dado o nome de parametrização.
Ainda conforme Souza (2000, p.4), a adoção destes sistemas transformou a empresa em, pelo
menos, três aspectos. O primeiro, foi a redução dos gastos com tecnologia da informação, pela
terceirização do desenvolvimento de sistemas, o que é convergente com a idéia de que o
deslocamento desta atividade para fora da empresa seria positivo para a cadeia produtiva. O
segundo, foi a mudança da visão departamental para a visão de processos. Neste modelo, os
departamentos, como instituições dentro de uma empresa, perdem status e passam a ter que
trabalhar com foco no processo com um todo. Em outras palavras, a lógica do processo macro
da empresa ganha força sobre a lógica de cada departamento. A empresa, então, passa a ter
uma visão voltada para seu todo. O terceiro aspecto apontado por Souza (2000, p.4) é a
implementação de um modelo de empresa integrada e centralizada. Conforme Tenório (1998,
p.92): “A integração das informações em um contexto produtivo significa maior intercambio
comunicacional, contribui para o aumento das capacidades individuais, e possibilita, pela
complementariedade das competências, maior qualidade na ação global.” Independentemente
do modelo de gestão, a integração, portanto, é vista como algo positivo de uma forma geral.
Contudo a centralização é uma característica associada a modelos de gestão menos modernos
e, junto com a padronização dos processos também promovida pelos sistemas ERP, pode
conduzir, não sem razão, ao pensamento de que tais sistemas reforçariam princípios
tayloristas.
30
2.2 ESTRUTURA DOS SISTEMAS ERP
Sistemas ERP são estruturados em módulos. Cada módulo corresponde a uma determinada
área funcional da empresa, considerando-se os modelos de negócio mais comumente
encontrados, contudo, o banco de dados central é único. Há várias informações comuns aos
vários módulos, por exemplo, o cadastro de clientes utilizado pelo módulo de vendas é
frequentemente o mesmo utilizado pelo módulo de contas a receber; cadastro de itens
utilizado por compras é o mesmo utilizado pelo módulo de estoque.
Conforme Davenport (2005, p.5), o coração de um sistema ERP é o banco de dados central
que obtém e alimenta dados, respectivamente, de e para uma série de aplicações, suportando
diversas funções da empresa. O uso de uma única base de dados racionaliza dramaticamente o
fluxo de informações em uma empresa, pois se elimina a necessidade de se manter e consistir
diferentes bancos de dados, o que caracterizava os antigos sistemas legados. Há um jargão no
meio informático que atribui a esta última situação o termo “colcha de retalhos”, fazendo
referência ao trabalho necessário de se “costurar” (consistir) um sistema legado ao outro.
Figura 4 – Estrutura de um sistema ERP
Fonte: Davenport (2005, p.5)
31

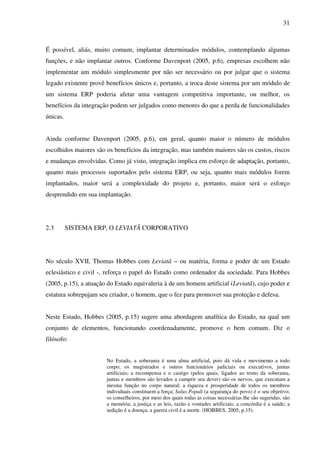

É possível, aliás, muito comum, implantar determinados módulos, contemplando algumas
funções, e não implantar outros. Conforme Davenport (2005, p.6), empresas escolhem não
implementar um módulo simplesmente por não ser necessário ou por julgar que o sistema
legado existente provê benefícios únicos e, portanto, a troca deste sistema por um módulo de
um sistema ERP poderia afetar uma vantagem competitiva importante, ou melhor, os
benefícios da integração podem ser julgados como menores do que a perda de funcionalidades
únicas.
Ainda conforme Davenport (2005, p.6), em geral, quanto maior o número de módulos
escolhidos maiores são os benefícios da integração, mas também maiores são os custos, riscos
e mudanças envolvidas. Como já visto, integração implica em esforço de adaptação, portanto,
quanto mais processos suportados pelo sistema ERP, ou seja, quanto mais módulos forem
implantados, maior será a complexidade do projeto e, portanto, maior será o esforço
desprendido em sua implantação.
2.3 SISTEMA ERP, O LEVIATÃ CORPORATIVO
No século XVII, Thomas Hobbes com Leviatã – ou matéria, forma e poder de um Estado
eclesiástico e civil -, reforça o papel do Estado como ordenador da sociedade. Para Hobbes
(2005, p.15), a atuação do Estado equivaleria à de um homem artificial (Leviatã), cujo poder e
estatura sobrepujam seu criador, o homem, que o fez para promover sua proteção e defesa.
Neste Estado, Hobbes (2005, p.15) sugere uma abordagem analítica do Estado, na qual um
conjunto de elementos, funcionando coordenadamente, promove o bem comum. Diz o
filósofo:
No Estado, a soberania é uma alma artificial, pois dá vida e movimento a todo
corpo; os magistrados e outros funcionários judiciais ou executivos, juntas
artificiais; a recompensa e o castigo (pelos quais, ligados ao trono da soberania,
juntas e membros são levados a cumprir seu dever) são os nervos, que executam a
mesma função no corpo natural; a riqueza e prosperidade de todos os membros
individuais constituem a força; Salus Populi (a segurança do povo) é o seu objetivo;
os conselheiros, por meio dos quais todas as coisas necessárias lhe são sugeridas, são
a memória; a justiça e as leis, razão e vontades artificiais; a concórdia é a saúde; a
sedição é a doença; a guerra civil é a morte. (HOBBES, 2005, p.15).
32

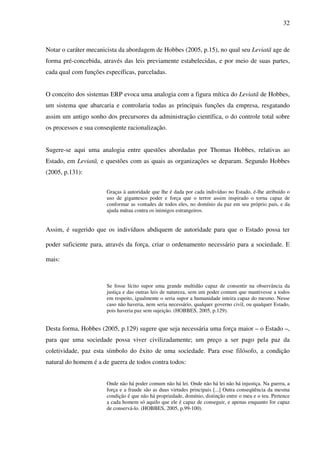

Notar o caráter mecanicista da abordagem de Hobbes (2005, p.15), no qual seu Leviatã age de
forma pré-concebida, através das leis previamente estabelecidas, e por meio de suas partes,
cada qual com funções específicas, parceladas.
O conceito dos sistemas ERP evoca uma analogia com a figura mítica do Leviatã de Hobbes,
um sistema que abarcaria e controlaria todas as principais funções da empresa, resgatando
assim um antigo sonho dos precursores da administração científica, o do controle total sobre
os processos e sua conseqüente racionalização.
Sugere-se aqui uma analogia entre questões abordadas por Thomas Hobbes, relativas ao
Estado, em Leviatã, e questões com as quais as organizações se deparam. Segundo Hobbes
(2005, p.131):
Graças à autoridade que lhe é dada por cada indivíduo no Estado, é-lhe atribuído o
uso de gigantesco poder e força que o terror assim inspirado o torna capaz de
conformar as vontades de todos eles, no domínio da paz em seu próprio país, e da
ajuda mútua contra os inimigos estrangeiros.
Assim, é sugerido que os indivíduos abdiquem de autoridade para que o Estado possa ter
poder suficiente para, através da força, criar o ordenamento necessário para a sociedade. E
mais:
Se fosse lícito supor uma grande multidão capaz de consentir na observância da
justiça e das outras leis de natureza, sem um poder comum que mantivesse a todos
em respeito, igualmente o seria supor a humanidade inteira capaz do mesmo. Nesse
caso não haveria, nem seria necessário, qualquer governo civil, ou qualquer Estado,
pois haveria paz sem sujeição. (HOBBES, 2005, p.129).
Desta forma, Hobbes (2005, p.129) sugere que seja necessária uma força maior – o Estado –,
para que uma sociedade possa viver civilizadamente; um preço a ser pago pela paz da
coletividade, paz esta símbolo do êxito de uma sociedade. Para esse filósofo, a condição
natural do homem é a de guerra de todos contra todos:
Onde não há poder comum não há lei. Onde não há lei não há injustiça. Na guerra, a
força e a fraude são as duas virtudes principais [...] Outra conseqüência da mesma
condição é que não há propriedade, domínio, distinção entre o meu e o teu. Pertence
a cada homem só aquilo que ele é capaz de conseguir, e apenas enquanto for capaz
de conservá-lo. (HOBBES, 2005, p.99-100).
33

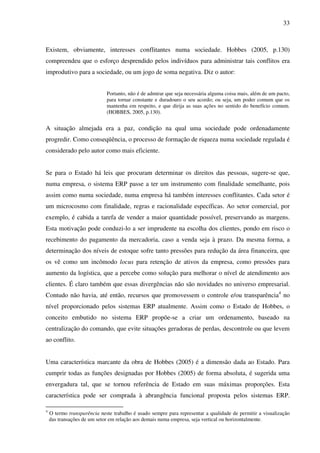

Existem, obviamente, interesses conflitantes numa sociedade. Hobbes (2005, p.130)
compreendeu que o esforço desprendido pelos indivíduos para administrar tais conflitos era
improdutivo para a sociedade, ou um jogo de soma negativa. Diz o autor:
Portanto, não é de admirar que seja necessária alguma coisa mais, além de um pacto,
para tornar constante e duradouro o seu acordo; ou seja, um poder comum que os
mantenha em respeito, e que dirija as suas ações no sentido do benefício comum.
(HOBBES, 2005, p.130).
A situação almejada era a paz, condição na qual uma sociedade pode ordenadamente
progredir. Como conseqüência, o processo de formação de riqueza numa sociedade regulada é
considerado pelo autor como mais eficiente.
Se para o Estado há leis que procuram determinar os direitos das pessoas, sugere-se que,
numa empresa, o sistema ERP passe a ter um instrumento com finalidade semelhante, pois
assim como numa sociedade, numa empresa há também interesses conflitantes. Cada setor é
um microcosmo com finalidade, regras e racionalidade específicas. Ao setor comercial, por
exemplo, é cabida a tarefa de vender a maior quantidade possível, preservando as margens.
Esta motivação pode conduzi-lo a ser imprudente na escolha dos clientes, pondo em risco o
recebimento do pagamento da mercadoria, caso a venda seja à prazo. Da mesma forma, a
determinação dos níveis de estoque sofre tanto pressões para redução da área financeira, que
os vê como um incômodo locus para retenção de ativos da empresa, como pressões para
aumento da logística, que a percebe como solução para melhorar o nível de atendimento aos
clientes. É claro também que essas divergências não são novidades no universo empresarial.
Contudo não havia, até então, recursos que promovessem o controle e/ou transparência4
no
nível proporcionado pelos sistemas ERP atualmente. Assim como o Estado de Hobbes, o
conceito embutido no sistema ERP propõe-se a criar um ordenamento, baseado na
centralização do comando, que evite situações geradoras de perdas, descontrole ou que levem
ao conflito.
Uma característica marcante da obra de Hobbes (2005) é a dimensão dada ao Estado. Para
cumprir todas as funções designadas por Hobbes (2005) de forma absoluta, é sugerida uma
envergadura tal, que se tornou referência de Estado em suas máximas proporções. Esta
característica pode ser comprada à abrangência funcional proposta pelos sistemas ERP.
4
O termo transparência neste trabalho é usado sempre para representar a qualidade de permitir a visualização
das transações de um setor em relação aos demais numa empresa, seja vertical ou horizontalmente.
34
Estando presente em várias áreas, tais como contábil, fiscal, compras, recebimento, custos,
produção e estoque, sistemas ERP podem propiciar não apenas o controle estrito da tarefa,
mas também o julgamento de conflitos, dado que os modelos de negócio ali previstos já
indicam a responsabilidade das informações. Através dos sistemas ERP, portanto, pode ser
exercido o poder soberano similar ao preconizado por Hobbes (2005, p.136) para o Estado:
“[...] cabe ao poder soberano a autoridade judicial. Quer dizer, o direito de ouvir e julgar todas
as controvérsias relacionadas às leis, tanto civis quanto naturais, ou referente aos fatos.”
O conceito do sistema ERP, conforme Davenport (2005, p.7), não obstante poder ser utilizado
para dar acesso em tempo real aos dados financeiros e operacionais – o que pode ser
explorado para tornar uma empresa mais democrática –, envolve centralização do controle
sobre informação e padronização de processos, o que é mais consistente com uma empresa
mais hierarquizada. Segundo Caldas e Wood Jr. (2000, p.15), sistemas ERP podem ser usados
para aumentar o grau de controle gerencial sobre subsidiárias ou unidades de negócio. Esta
possibilidade está em convergência com idéia do Estado hobbesiano, ao qual todos, sem
exceção, devem se submeter, pois é a única forma de se alcançar o bem comum.
Conforme Souza (2000, p.14), uma das principais características dos sistemas ERP é o fato de
serem integrados, ou seja, são utilizados em conjunto por indivíduos de departamentos
distintos dentro de uma mesma empresa. Existe, portanto, o compartilhamento de
informações, cuja alimentação é feita de uma única vez, evitando-se o retrabalho e criando-se
“amarrações” entre as tarefas, portanto entre departamentos, de forma a promover uma maior
eficiência global. Ainda segundo Souza (2000, p.51), as dificuldades na implantação de
sistemas ERP decorrem da necessidade de mudanças organizacionais profundas, pois as
empresas – normalmente orientadas a uma visão hierárquica e departamental – são obrigadas
a adaptar-se às funcionalidades do pacote, cuja concepção é orientada por processos, ou seja,
pela tarefa em si. Portanto a implantação de sistemas ERP é, via de regra, um processo
traumático para as empresas. As “amarrações” promovidas pelos sistemas ERP, a despeito de
gerarem a consistência das informações, podem gerar percepções de perdas pontuais de
produtividade e/ou autonomia. Como exemplo pode-se citar, a depender das parametrizações
adotadas, a ausência de um pedido de venda pode impedir o setor fiscal de proceder à emissão
de uma nota fiscal; a ausência da aprovação de um pedido de venda por parte do setor
financeiro (que analisa o crédito dos clientes) pode também reter a emissão de uma nota
fiscal; a divergência entre a nota fiscal de entrada e o pedido de compras – por preço à maior,
35
por exemplo – pode impedir entrada de uma nota fiscal no recebimento; e a falta de um
determinado item no estoque contábil – por atraso do lançamento de uma nota fiscal – pode
impedir o reporte de produção. Estes exemplos retratam situações, nas quais o impedimento
da realização de uma tarefa pode gerar conflitos entre os setores envolvidos, já que um deles
foi obrigado a interromper uma atividade, gerando, portanto, uma perda de produtividade,
cuja responsabilidade pode ser atribuída a outro setor ou, em última instância, ao próprio
sistema ERP, como representante virtual do modelo de negócio escolhido para a empresa.
Do ponto de vista da racionalidade individual de cada setor, o funcionamento integrado em
tempo real – via sistema ERP – pode ser percebido como algo que prejudica o andamento do
processo e, portanto, afeta a eficiência específica do setor, pois a tempestividade dos
lançamentos interfere no andamento das tarefas. A integração, portanto, impõe maiores
exigências aos usuários que executam as tarefas geradoras dos dados que serão utilizados nos
processos seguintes da cadeia. É compreensível que as pessoas prefiram trabalhar “por
batelada” do que em tempo real, ou seja, que sejam acumulados alguns lançamentos, de forma
que, ao se mobilizar para executá-los, a pessoa possa fazê-los “de uma vez” e não quando os
eventos realmente acontecem – de forma discreta no tempo –, como emissões de notas fiscais,
por exemplo. O funcionamento em tempo real – base para funcionamento de um sistema ERP
–, contudo, proporcionou melhoria na qualidade da informação, redução global de mão-de-
obra, a redução do tempo necessário para consolidar processos e maior controle sobre as
tarefas em ambos os casos pesquisados por Souza (2000, p.15).
Para Hobbes (2005, p.131), a sociedade delega poderes para que o Estado (Leviatã) possa
exercer seu poder de forma a garantir a proteção da sociedade, existindo assim, uma
transferência da responsabilidade do cidadão para o Estado. No universo empresarial, ao se
implantar um sistema ERP, frequentemente, há a necessidade de se modificar práticas
individuais de cada setor de forma a se curvar ao imperativo do sistema (seja porque a lógica
de integração entre os setores a demanda, seja porque o modelo de negócio modelo no sistema
ERP o impõe), o que não deixa de configurar uma espécie de delegação de responsabilidade
ao sistema ERP pela competitividade da organização. A submissão, portanto, de um homem
ou de um grupo à força do Estado, visando ao alcance do estado de paz, conforme Hobbes
(2005, p.131), pode ser equiparada à condição de um setor quando se submete às “amarras”
da integração, via sistema ERP, para alcançar uma maior eficiência global.
36
A forma como o sistema ERP é concebido per se, já interfere na distribuição de tarefas numa
empresa, pois o sistema é, em geral, dividido em módulos; cada módulo refere-se a uma área
funcional da empresa, tal como faturamento, compras, custo etc. Se uma determinada tarefa
consta no módulo de custos, por exemplo, está implícito que o setor responsável por custos
deve executar tal tarefa. Uma possível discussão entre setores sobre a legitimidade da
transferência de uma tarefa de um setor para o outro pode ser estancada pela alegação de que
no próprio sistema ERP estão contidas as “melhores práticas” de gestão, benefício alegado
por 25% dos principais fornecedores de sistemas ERP, segundo Saccol (2003, p.336).
Conforme Souza (2000, p.96), há relatos de que o processo de implantação teria implicado
numa transferência de tarefas e que o setor mais “beneficiado” teria sido a contabilidade. A
rigor, esta conclusão é bem coerente com o conceito de sistema integrado. Se não há mais
retrabalho na consolidação de informações, e pode-se dizer que o fechamento contábil – em
última instância – representa a consolidação das informações da empresa, é bem razoável
admitir que a implantação de um sistema ERP implica em encolhimento das tarefas, pelo
menos operacionais, do setor contábil.
Conforme Hobbes (2005, p.137): “Não é apenas a milícia, ou forças do Estado, mas também o
julgamento de todas as controvérsias, que pertence à soberania.” Segundo Davenport (2005,
p.7), alguns executivos, particularmente os de empresas de alta tecnologia e rápido
crescimento, vislumbram o sistema ERP como uma alavanca para exercer mais controle
gerencial e impor processos uniformes. Esta visão reforça o papel do sistema ERP como um
instrumento bem visível da soberania que Hobbes planejou para o Estado.
De fato, é em Hobbes que se encontra melhor expressa a arquitetura de conjunto que
integra o modelo de autômato com a teoria política do Leviatã e a teoria do pacto
social, da troca mercantil entre indivíduos que contratam entre si. Sabe-se que o
Leviatã se abre com a célebre metáfora que vincula o artificial, o autômato, o
homem e o Estado. (LOJKINE, 2002, p.146).
A relação de submissão das pessoas para com o Estado, proposta por Hobbes (2005), vista
como único meio de se obter a harmonia, também encontra seu paralelo no universo
empresarial dos sistemas ERP, na medida em que seus processos de implantação são, com
freqüência, conduzidos sob um viés hierárquico, reprimindo-se manifestações críticas
(WOOD JR.; PAULA; CALDAS, 2003, p.313). A complexidade envolvida numa
implantação de sistemas ERP pode também ser usada como um pretexto, a fim de promover a
37
unicidade de opiniões, pois os responsáveis pela implantação sempre podem alegar, em última
instância, que as escolhas feitas sempre levam em consideração o melhor para a empresa.
Destarte, como dizem Wood Jr., Paula e Caldas (2003, p.318): “[...] a racionalidade
tecnológica cria um universo totalitário, mobilizando constantemente o corpo e a mente dos
indivíduos para a sua defesa.” Lojkine (2002, p.148) pondera:
[...] o autômato, produto do artífice humano, é aqui o modelo epistemológico de uma
razão analítica capaz, de acordo com Hobbes, “de conceber uma soma total a partir
da adição das partes”; sua utilização metafórica, através da imagem do artefato,
permite a H. Simon vincular a estrutura do pensamento à dos sistemas sociais cuja
hierarquia organizacional (“uma estrutura articulada em que as partes se encaixam
mutuamente”) repousa, como o Leviatã, na estabilidade e no equilíbrio complexo
entre dominantes e dominados, unidos por um pacto social que transforma sujeitos
humanos em “atores” dotados de papéis.
Em suma, O Leviatã de Hobbes (2005, p.132) evoca para si todo o poder e age como
representante onipresente da racionalidade humana, conforme um arcabouço legal
predefinido. Estabelece, assim, os limites dos direitos e deveres dos homens, evita o conflito e
cria condições para a prosperidade de uma sociedade, enfim, age em prol do “bem comum” e,
se necessário, protege esta sociedade contra ameaças externas. Os sistemas ERP também se
caracterizam pelo monopólio do poder corporativo, também seguem instruções automáticas
predefinidas e, em princípio, sua atuação tem por conceito o modelo por processo, o que cria
limites à atuação dos usuários de forma a prevalecer o interesse da empresa, “o bem comum
corporativo”. E mais, acrescentando a idéia de Hunton, Lippincot e Reck (2003, p.182), é
possível ainda supor que, na medida em que os sistemas ERP ajudam a sustentar a
competitividade, devido a sua capacidade de reduzir custos, sua atuação passa a ser também
de defesa da empresa adotante frente às demais.
2.4 ESCOLHA DO SISTEMA ERP
Os esforços financeiros e humanos envolvidos numa implantação são enormes.
Frequentemente as implantações no Brasil duram mais de 18 meses e custam mais de US$ 1
milhão (MAÑAS, 2003, p.236). Uma escolha errada certamente causará grandes transtornos,
pois a substituição de um sistema ERP por outro pode ser, em princípio, tão trabalhosa e
onerosa quanto a substituição dos antigos sistemas legados por um sistema ERP.
38
Apesar da precocidade do tema, o estágio atual do conhecimento sobre o advento dos sistemas
ERP e suas repercussões nas empresas nas quais são implantados já permite apontar para
várias prescrições válidas.
Tonini (2003, p.39) alerta para que o processo de decisão vise encontrar um sistema ERP que
tenha as características necessárias para suportar as operações da empresa, ou o mais próximo
possível deste objetivo. Para tal, sugerem que constem no processo inicial de seleção do
pacote alguns itens, tais como: designação de um grupo de responsabilidade; levantamento da
sistemática e das necessidades e determinação de indicadores de desempenho; e um sistema
de pontuação. No processo de seleção, foram sugeridos os seguintes passos: seleção prévia;
avaliação funcional; avaliação tecnológica e de mercado; refinamento da análise e decisão.
Interessante notar que não foram percebidas diferenças fundamentais entre os dois pacotes
estrangeiros e os dois pacotes brasileiros estudados, à exceção de problemas relativos à
localização5
, detectados nos pacotes estrangeiros, e maior abrangência funcional dos pacotes
brasileiros, que respondem por 8,9% dos sistemas instalados na amostra pesquisada. Vale
citar também que, conforme pesquisa de Olhager e Selldin (2003, p.372), os fabricantes de
sistemas ERP suecos (Intentia, IFS e IBS) dominam o mercado local, independentemente da
presença do maior fornecedor mundial, a SAP. Talvez seja um indício de que a localidade seja
um fator influente na escolha do fornecedor.
E.Umble, Haft e M.Umble (2003, p.248-249) também consolidaram algumas recomendações
para o processo de seleção: criar uma visão corporativa sobre a razão de se implantar um
sistema ERP; criar lista de características necessárias; criar lista de fornecedores candidatos;
escolher os quatro ou seis melhores candidatos; criar um questionário para a proposta; revisar
as propostas; selecionar dois ou três finalistas; obter demonstrações dos pacotes selecionados;
selecionar vencedor; justificar o investimento; negociar o contrato; executar um piloto pré-
implementação; e validar a justificativa. Davenport, Hammer e Metsisto (2005, p.131)
recomendam que todo investimento em sistemas de informação seja precedido da criação de
princípios que guiarão as empresas nas escolhas dilemáticas.
5
Localização é a adaptação (por meio de parametrizações ou customizações) de sistemas ERP desenvolvidos em
um determinado país, ou região, para utilização em outro, considerando aspectos como impostos, taxas, leis e
procedimento comerciais.
39
Entretanto há indícios de que os processos de escolha e implantação de tais sistemas não são
predominantemente racionais. Segundo E.Umble, Haft e M.Umble (2003, p.244), muitas
empresas têm implantado sistemas ERP sem a realização de cálculos prévios de retorno sobre
o investimento. Conforme pesquisa de Caldas e Wood Jr (2000, p.12-13), fatores políticos e
institucionais também pressionaram as empresas para adotar sistemas ERP, tais como:
comunicação agressiva dos fornecedores de software e das empresas de consultoria; e
movimentos das empresas concorrentes. Segundo esta pesquisa, foram apresentados
resultados que indicam validadas as hipóteses de que a forma de implantação de sistemas ERP
não considera fatores chaves relacionados à transformação organizacional e gestão da
mudança, o que faria da estratégia de implantação inadequada, e de que o contexto e os
mecanismos que permeiam as decisões sobre a adoção e a estratégia de implementação de
sistemas ERP correspondem àqueles relacionados à adoção de modas e modismos gerenciais.
Tal comportamento pode ser explicado pelo que a Teoria Institucionalista chama de
“isomorfismo”, ou seja, um movimento de replicação de decisões estratégicas com base na
legitimidade institucional. Segundo Meyer e Rowan (1992 citados por BRONZO;
HONÓRIO, 2006, p.14): “[...] organizações que incorporam mitos institucionalizados são
mais bem legitimadas, bem sucedidas e possuem maior probabilidade de sobrevivência.”
Impulsionada também pelas precárias justificativas econômico-financeiras – como é comum
em TI –, a adoção de sistemas ERP, a exemplo de outras práticas gerenciais, pode ter se
tornado uma prática padrão institucionalizada, seja por imposição da matriz (isomorfismo
coercitivo), seja por legitimação social (isomorfismo normativo), seja por imitação
(isomorfismo mimético), conforme a literatura institucional relata (MEYER; ROWAN, 1977;
DIMAGGIO; POWELL, 1983; SCOTT, 1987 citados por CALDAS; WOOD JR., 2000,
p.15).
Portanto se as escolhas que envolvem adoção e implantação de sistemas ERP são fortemente
influenciadas por fatores institucionais – leia-se: interesse de agentes primários de difusão
(desenvolvedores de software e hardware, empresas de consultoria e apoio) – e interesse de
agentes secundários de difusão (mídia técnica e de negócios, editoras de livros técnicos e de
negócios, gurus empresariais, escolas de administração e outras instituições voltadas para
ensino e treinamento) e por fatores políticos – tais como: interesse de centralização, o
interesse de padronização e concentração de atividades, e o interesse de grupos de poder –,
Caldas e Wood Jr. (2000, p.17) ponderam que o resultado dessas forças tenderá a ser sub-
ótimo.
40
2.5 IMPLANTAÇÃO DE SISTEMAS ERP
Buckhout, Frey e Nemec Jr. (1999, p.30) relatam que, segundo o Standish Group, nas
empresas de pesquisa de mercado especializadas em software e comércio eletrônico, o custo
das implantações de sistemas ERP nas empresas pesquisadas, cujo faturamento está acima de
US$ 500 milhões, foi 178%, em média, maior que o planejado, e os cronogramas sofreram
atrasos de 230%.
Há informações suficientes que indicam que o processo de implementação de um sistema
ERP não deve ser tratado de forma reducionista. Segundo Souza (2000, p.51), a principal
desvantagem dos sistemas ERP é a grande dificuldade para executar sua implementação, cuja
duração frequentemente delonga-se, podendo durar até 3 anos. Os cadastros e
parametrizações envolvidos numa implantação, além de complexos, envolvem interações
entre as diversas áreas operacionais de uma empresa. É compreensível, dados os esforços
financeiro e humano e os riscos envolvidos, que o processo de implantação nas empresas
tenha sido historicamente conduzido de forma pragmática e objetiva, buscando-se,
obstinadamente, a partida do sistema. Esta mistura de complexidade, históricos de insucesso e
pressões pela partida fazem da implantação um tópico crítico no tema sistemas ERP.
A literatura é generosa quando se trata de recomendações para a implantação de sistemas
ERP. E.Umble, Haft e M.Umble (2003, p.244-247) apontaram vários fatores críticos para o
sucesso de implantações de sistemas ERP. São eles: um claro entendimento das metas
estratégicas; é preciso ter uma visão única, compartilhada com pessoas chaves da empresa, do
porque se está implantando um sistema ERP, de quais as necessidades do negócio e quais são
as metas a serem alcançadas. A despeito de oferecer vantagens competitivas tangíveis, o
objetivo de se implantar um sistema ERP deve estar subsidiado, em princípio, na melhoria do
fluxo interno de informações numa organização, permitindo ou facilitando a diminuição dos
prazos de fechamento contábil, a melhoria na integração entre setores, diminuição do
retrabalho etc. (HUNTON; LIPPINCOT; RECK, 2003, p.182). A adoção de um sistema ERP
apenas baseado no movimento do mercado, como, por exemplo, por pressão da mídia
especializada ou para se igualar a determinado concorrente, pode comprometer o sucesso do
projeto, na medida em que não se tem um papel definido para o novo sistema. Segundo
McGee e Prusak (1995, p. xvi):
41
O problema fundamental continua a ser o mesmo: definir a informação correta, em
tempo hábil, e no local adequado. Essa é uma definição que pode ser fornecida
apenas pelos executivos encarregados da tomada de decisões importantes para as
organizações. A resposta “todas as informações, imediatamente e em todo lugar”
não é sustentável, não importando com que freqüência seja essa a mensagem
implícita nos slogans de venda ou em planejamentos de informática mal sucedidos.
O comprometimento da alta direção, portanto, também é outro fator fundamental, pois, além
das definições estratégicas em relação ao fluxo de informações, há conflitos potenciais,
devido à mudança do modelo hierárquico para um modelo por processo. É necessária a
participação do topo da administração para dirimir questões críticas da implantação, tais
como: aumento da transparência entre as áreas; aumento potencial do volume de trabalho; e
perda de autonomia de determinadas áreas. Destarte toda implantação deve ser gerida
considerando a perspectiva de mudança; as pessoas envolvidas no processo devem ser
preparadas não apenas para enfrentá-las, mas também para aproveitar as oportunidades
ofertadas pelo sistema ERP, pois, em princípio, nele estão contidos os procedimentos
“eleitos” pelo mercado, as best practices.
Segundo Caldas e Wood Jr. (2000, p.16), muitas organizações podem falhar no processo de
implementação de sistemas ERP por o considerarem como mais um projeto de tecnologia da
informação, desprezando o impacto potencial das mudanças organizacionais por ele geradas.
Como um pacote comercial, as soluções disponíveis de modelo de processo são limitadas,
portanto, sua implantação implicará, muito provavelmente, na reestruturação do trabalho tanto
dos setores, quanto dos indivíduos. Desta forma, um processo de implantação deve ser
conduzido considerando os aspectos humanos envolvidos. Quanto mais restrita a aspectos
técnicos for a abordagem de implementação, maiores serão os riscos de falha do projeto e
mais limitados serão os ganhos organizacionais.
Como um complexo de tarefas que envolvem diversas áreas de conhecimento, a implantação
de um sistema ERP também requer senioridade na gestão de projetos. Coordenar as ações de
forma a minimizar o tempo de implantação, ou seja, determinar o caminho crítico é de suma
importância neste processo. O nível de customização, por exemplo, é outro item crítico a ser
gerenciado. Se, por um lado, a minimização das customizações simplifica o projeto de
implantação e barateia os custos de manutenção, de outro, pode minar características únicas e
estratégicas de uma empresa ou implicar na manutenção de um sistema legado, não se
obtendo, assim, todo o potencial de integração e redução de custos.
42
Um dos princípios do sistema ERP é a integração entre as diversas áreas operacionais. Para
isto ser alcançado, é necessário que as informações sejam precisamente lançadas no sistema, o
que gera a percepção de aumento de trabalho em determinados setores (ZWICKER; SOUZA,
2003, p.91). Este é um requisito necessário ao funcionamento apropriado de um sistema ERP.
Erros geram “efeitos dominó” em toda a empresa, pois o conceito de integração trabalha com
a premissa que não há mais retrabalho, as informações devem ser alimentadas apenas uma
vez, na forma e no momento certos. A existência de sistemas paralelos é nociva à legitimação
do sistema ERP na empresa e deve ser evitada.
O fator crítico de sucesso mais largamente reconhecido é o investimento maciço em
treinamento. É necessário criar massa crítica de conhecimento sobre a operacionalização do
sistema ERP, para se executar uma implantação. Se as pessoas não conhecerem todas as
opções que o sistema oferta para suportar as operações da empresa, poderão fazer escolhas
baseadas em processos mais conhecidos, optando por minimizar riscos de incompatibilidade
com a operação suportada e/ou com outros setores. Este procedimento pode levar a um sub-
aproveitamento dos recursos do sistema, na medida em que as escolhas de funcionalidades
mais sofisticadas, que poderiam gerar ganhos organizacionais e operacionais mais
significativos, são evitadas em função do risco ou por exigirem um nível de propriedade da
operação e dos sistemas ERP que dificilmente são alcançadas nas implantações, que
normalmente estão sob forte pressão gerencial pela partida dos sistemas (WOOD JR.;
PAULA; CALDAS, 2003, p. 313).
Empresas distribuídas em sites geograficamente distintos podem enfrentar ainda novos
desafios ao implantar seus sistemas ERP. Culturas organizacionais distintas, questões locais
(no Brasil, em especial, questões fiscais) e com tensões centro-periferia (entre matriz e filiais)
podem acrescentar graus variados de dificuldade no processo de implantação. O modelo de
gestão federalista, que pode estar presente em algum grau nas empresas, sugere maior
autonomia para as partes, contudo a consistência de dados em uma empresa, incluindo as
plantas remotas, pode requerer determinado grau de padronização e centralização de várias
decisões. Outra questão delicada é a escolha do formato de partida do sistema ERP,
envolvendo implantações multi-plantas. Se, por um lado, a partida simultânea, chamada de
big-bang, potencialmente otimiza recursos, por outro lado, a experiência da partida planta a
planta pode gerar experiências úteis, à medida que o processo se desenrola.
43
Davenport (2005, p.8-9) relata casos de implantações em empresas com vários sites que
seguiram caminhos opostos e bem sucedidos. Uma, após estudo das necessidades de
informações de cada unidade de negócio, obteve uma padronização de 85% das informações
utilizadas no sistema ERP; outra delegou a cada unidade a responsabilidade de implantação
do sistema ERP, portanto, com baixo nível de compartilhamento de informações, mas
preservando a autonomia de cada unidade, que era convergente com a estratégia histórica da
empresa.
Pessoas envolvidas diretamente com a implantação devem ter propriedade sobre os processos
da empresa. Estas pessoas, comumente chamadas de usuários-chave, devem obter o
conhecimento sobre a lógica de funcionamento do sistema e encontrar o melhor modelo de
funcionamento, considerando o que a empresa precisa e o que o sistema oferece, lembrando
ainda da compatibilidade e integração com as demais áreas. É comum encontrar, nos modelos
de implantação vigentes, a figura do usuário-chave assessorada por um consultor externo. O
primeiro caracteriza-se por deter o conhecimento dos processos de sua área na empresa e o
segundo por entender da lógica do sistema ERP a ser implantado. Um dos objetivos numa
implantação, por todos os motivos já expostos, é evitar a ocorrência de customizações e, ao
mesmo tempo, ter o máximo de operações possíveis suportadas pelo sistema ERP, auferindo,
assim, os benefícios da integração. Entretanto, ao se iniciar uma implantação, pode-se assumir
que o nível de conhecimento do usuário-chave sobre o sistema ERP é próximo do nível de
conhecimento que o consultor possui sobre os processos da empresa, ou seja, basicamente
nenhum. O grau de troca de conhecimento entre estes dois “atores” será determinante no
processo de identificação dos modelos de processo suportados no sistema ERP que são
apropriados aos da empresa.
Segundo Nonaka e Takeuchi (1995 citados por FRANCINI, 2000, p.5), um fator chave para o
sucesso de uma empresa é sua capacidade de criar novo conhecimento, disseminá-lo através
da organização, e embuti-lo em produtos, serviços e sistemas. Portanto, implantar um sistema
ERP é também um processo que envolve gestão do conhecimento, na medida em que os
cadastros e as parametrizações realizados no ERP registram explicitamente o conhecimento
das pessoas sobre a forma como suas empresas funcionam e também sobre o processo de
disseminação dos novos conhecimentos a respeito do funcionamento do próprio sistema,
envolvendo, com freqüência, um formato tácito de transferência de conhecimento.
44
Jacobs e Bendoly (2003, p.234) reforçam que a restrição mais severa ao amadurecimento das
pesquisas em ERP é o fato de que “por o sistema para rodar” freqüentemente domina as
discussões na empresa. Uma vez que uma empresa tenha adentrado num projeto desta
natureza – dados os montantes, o tempo e os casos de fracasso –, há grandes pressões
gerenciais para que haja sinais de sucesso. Cardoso e Souza (2003, p.222-223) apontam ainda
que dois dos maiores problemas mencionados em seu estudo referem-se à falta de
flexibilidade do sistema e ao treinamento insuficiente dos usuários. Talvez esta busca, e toda a
tensão que a acompanha, embora pertinente e compreensível, possa estar relacionada com o
baixo grau de exploração dos recursos dos módulos implantados, relatado por usuários e
gerentes num estudo conduzido por Bergamaschi e Reinhard (2003, p.126).
Quando se encontra uma forma de reproduzir o processo da empresa no sistema ERP, papel
frequentemente atribuído ao usuário-chave assessorado pelo consultor, é possível que sua
execução esteja sendo feita sem se avaliar a possibilidade de melhorar o processo existente
com novas funcionalidades disponíveis, devido ao ambiente de grandes pressões e pouco fértil
para inovações, inerente a este tipo de projeto (WOOD JR.; PAULA; CALDAS, 2003, p.
309). Uma vez encontrado um modelo de negócio em determinada área que não comprometa
o resultado da implantação, este pode estar sendo adotado em detrimento de outro melhor,
ainda pouco conhecido.
Um dos principais processos numa implementação de sistemas ERP é a parametrização. Após
a escolha de quais módulos serão implantados, é necessário se preencher as tabelas de
configuração de cada módulo de forma a adaptar o sistema à forma particular como a empresa
trabalha. Esta tarefa, segundo Davenport (2005, p.6): “[...] é largamente uma questão de se
fazer uma conciliação, de equilibrar a forma com a qual você quer trabalhar com a forma na
qual o sistema permite que você trabalhe.” Afinal, sistemas ERP são pacotes comerciais. O
SAP R/3, um dos sistemas mais abrangentes e complexos ofertados pelo mercado, possui
mais de 3.000 tabelas a serem parametrizadas. Esta tarefa pode consumir um esforço
considerável na implantação. A Dell, por exemplo, levou mais de um ano para completá-la
(DAVENPORT, 2005, p.6).
A estas parametrizações podem ser feitas analogias em relação à construção de um prédio. Há
algumas escolhas que funcionam como “fundações”; neste sentido, precisam ser executadas
da forma adequada, para que a “construção” possa seguir adiante. Há outras que podem, a
45
qualquer momento, ser modificadas com pouco ou nenhum trauma para a empresa; pode-se
compará-las à “pintura interna do imóvel”. Por exemplo: a parametrização das contas
contábeis é um item crítico; equívocos nesta tarefa podem comprometer seriamente a geração
de resultados contábeis consistentes. O leque de opções, contudo, não é muito extenso e é
comum a realização de modificação nos programas-padrão do sistema ERP (customização) de
forma que este possa reproduzir processos que a organização adotante julgue como chave.
Entretanto os incrementos de custo referentes à implantação de customizações podem ser
desproporcionalmente grandes para pequenos percentuais de alteração do sistema padrão,
diferentemente das adaptações suportadas pela parametrização, que requerem, no máximo,
custos de consultoria. Conforme Bergamaschi e Reinhard, (2003, p.123), suportam ainda,
além de alguns fatores já mencionados, um bom nível de satisfação do usuário com o
departamento de informática. Também têm correlação positiva com implantações bem
sucedidas.
Conforme Souza (2000, p.30), cuidados extras devem ser tomados na implantação de sistemas
em empresas não industriais, dado que o foco inicial do desenvolvimento de tais sistemas foi
justamente o ramo industrial e novos mercados estão sendo buscados pelos fornecedores de
sistemas ERP, alterando-se o programa padrão de forma a adaptá-lo a novos segmentos, tais
como: financeiro, de serviços e farmacêutico, cujas experiências ainda são restritas.
Estudos de Wood Jr., Paula e Caldas (2003, p.313) comparam o clima organizacional numa
implantação de sistemas ERP com um estado de guerra. Uma situação na qual o discurso
oficial prega que todos devem se unir para alcançar a harmonia interna e suplantar as
empresas rivais, desencorajando a exposição de conflitos e disseminando a idéia exagerada de
que a empresa se encontra em estado de concorrência exclusiva. Neste contexto, reforça-se
um modelo de gestão hierárquico que, acredita-se, pode reprimir a manifestação das
divergências até que o objetivo final, neste caso, o funcionamento do sistema, seja obtido.
Paradoxalmente, o discurso normalmente vigente nas empresas é outro: o da inovação, o da
reinvenção dos negócios, o da quebra de paradigmas, o da criatividade, enfim, o que está
ligado a formas menos autocráticas de gestão.
Vale a pena citar que é consenso da literatura que o processo de implantação deve ser guiado
pelas necessidades do negócio, não pela conveniência do departamento de TI, pois os maiores
desafios deste tipo de projeto não são técnicos, e sim gerenciais. Segundo Davenport (2005,
46
p.3, tradução nossa): “[...] as empresas falham em conciliar os imperativos tecnológicos dos
sistemas ERP às necessidades da empresa.”
2.6 RECOMPOSIÇÃO DO TRABALHO VERSUS SISTEMAS ERP
O advento da informática, em geral, e dos sistemas ERP, em particular, reconduziram a uma
antiga questão relativa à organização dos sistemas produtivos, tanto em sua fração direta
como na indireta: a parcelização das tarefas, que têm como suportes a divisão entre concepção
e execução; a segmentação da atividade produtiva; e a hierarquia. O salto de produtividade,
ocorrido com o apoio de tal abordagem, comumente conhecida como taylorista/fordista, é,
como já visto, inquestionável. Atualmente, contudo, este modelo não parece ser suficiente
para garantir a performance necessária à época atual.
Na era da automatização, da robotização e da sociedade da informação, a
competitividade das empresas está hipotecada à inteligência dos assalariados, à sua
iniciativa, ao seu senso de responsabilidade e de antecipação. A capacidade nominal
de uma máquina e a cronometragem das tarefas nada significam quanto à eficácia
produtiva [...] A nova produtividade, denominada global, depende, inteiramente, da
qualidade da nova relação homem/máquina, capital/trabalho. Se, nesta relação,
houver recusa, fratura, ignorância, tensão [...] a resultante será a perda de
competitividade. (RIBOUD, 1988 citado por LOJKINE, 2002, p.161).
Tais ponderações reforçam que o sucesso de uma empresa é função da sua organização e da
forma como utiliza a informação e, por conseqüência, as ferramentas informáticas.
Os investimentos em tecnologia de informação não criam mais vantagens ou
produtividade por si próprios do que investimentos em novo maquinário. Não é a
tecnologia e sim seu uso, que cria valor adicional. O valor da tecnologia da
informação depende da informação e do papel desempenhado por ela nas
organizações [...]. (McGEE; PRUSAK, 1995, p.4).
Portanto, não é consistente admitir que um sistema, como o ERP, cuja característica é
justamente ser padronizado, criará, per se, alguma vantagem competitiva sustentável, pois,
como já mencionado, se todos os competidores têm acesso aos mesmos recursos, este não
pode ser caracterizado como vantagem.
A integração propiciada pelos sistemas ERP oferta, no entanto, um nível de transparência das
informações transacionais da empresa que anteriormente era, na prática, pouco viável. Com
47
informações de produção, vendas, compras, estoques, fluxo de caixa, custos fixos e variáveis,
dentre outras, o banco de dados central do sistema ERP poderia ser acessado de forma a
elevar significativamente a capacidade decisória humana em todos os níveis hierárquicos de
uma empresa, incrementando sua performance. Apesar da apresentação destes dados ainda ser
um ponto criticado nos sistemas ERP6
, o principal impedimento não tem sido, em princípio,
técnico.
[...] neste contexto, a irrupção das novas tecnologias da informação e as novas
exigências de abertura e de acesso a todas as informações que circulam na empresa
tendem a colidir com as travas da direção estratégica, que não pretende dividir a sua
”visão de conjunto” da política empresarial, especialmente em matéria de recursos
humanos. (LOJKINE, 2002, p. 169).
Conforme Pozzebon e Pinsonneault (2003, p.365): “[...] não existem imperativos
tecnológicos, mas escolhas organizacionais em contextos bem específicos e todas as
tecnologias são construções sociais, sempre abertas a novas mudanças.” Mesmo considerando
que nem todas as tecnologias da informação são igualmente flexíveis e que há uma aparente
correlação entre a redução deste grau de flexibilidade e o aumento do nível de interconexão e
interdependência, proporcionado particularmente pelos sistemas ERP, é possível compreender
tais sistemas como meios de refletir modos de gestão escolhidos deliberadamente pela direção
das empresas que os adotam. A depender das configurações, parametrizações e,
principalmente, das políticas adotadas, a empresa que está implantando seu sistema ERP
pode, por exemplo, permitir que a consulta aos módulos de cada área seja amplamente
liberada ou restringida, vertical ou horizontalmente, contribuindo, assim, para a caracterização
de modelos mais ou menos flexíveis de gestão.
É freqüente, contudo, a referência a sistema ERP como elemento de controle (DAVENPORT,
2005, p.7), não apenas por permitir tal controle sobre a execução das tarefas, já que este
permite aplicar uma série de limitações ao se realizar uma operação, mas também por exercer
uma ascendência simbólica sobre os usuários. Desta forma o sistema ERP desempenha o
papel de representante virtual da hierarquia vigente. A aplicação de uma nova tecnologia da
informação, associada à cultura e a fatores políticos e econômicos, constitui uma força
onipresente que padroniza o comportamento social e repele visões alternativas (WOOD JR.;
PAULA; CALDAS, 2003, p.318). É possível, portanto, que a adoção de sistemas ERP, da
6
Há ofertas de sistemas chamados de Bussiness Inteligence (BI), cujo principal objetivo é melhorar a
apresentação dos dados contidos nos sistemas ERP.
48
forma como vem sendo conduzida, esteja contribuindo para o reforço de um modo de gestão
na qual o viés taylorista ainda seja o dominante. Conforme Lojkine (2002, p.245), estudos da
Harvard Business Scholl e do MIT associam claramente a vontade patronal de centralizar e
monopolizar decisões e a lógica econômica, sempre dominante, que estimula o empresariado
a adquirir máquinas “inteligentes” (smart machines).
Frequentemente, dois quesitos avaliados em escolhas e implantações de sistemas ERP são,
justamente, controle e produtividade, o que pode estar ligado à continuidade da concepção
“substitucionalista” da “tecnologia do intelecto”, na qual a automação é reduzida à
substituição dos homens por máquinas – computadores (MEDEIROS; FERREIRA, 2003,
p.133; BERGAMASCHI; REINHARD, 2003, p.117; HOLSAPPLE; SENA, 2003, p.10).
Sistemas ERP, como ícones das novas tecnologias da informação, trazem consigo duas
potencialidades organizacionais paradoxais: uma lógica de submissão e de obediência
fundamentada no controle, na rotinização, na dependência; e outra é a do envolvimento dos
homens, na qual o sistema ERP seja utilizado para potencializar a percepção humana sobre a
organização e criar uma capacidade decisória mais ampla, ou seja, menos restrita aos níveis
gerenciais.
No primeiro caso, o objetivo é agregar mais funções “inteligentes” à máquina (sistema ERP),
de forma a minimizar e parcelar a atividade humana, reduzindo seu sentido. Destarte, são
requeridos um mínimo de esforço mental e de força de vontade. Segundo Zuboff (1994, p.82),
esta é uma estratégia antiga e duradoura, que se encontra vigente desde o início do século XX.
Na medida em que o sistema ERP é configurado segundo uma lógica de automatização-
substituição, criam-se restrições para evitar operações indesejáveis – menos produtivas – ou
errôneas; colabora-se, a depender da abordagem, na condução da implementação, para um
serviço de desinformação do operador, que passa a ter cada vez menos opções e, portanto,
necessita também, progressivamente, de menos informações para executar a tarefa
programada, o que induziria a um processo de alienação do trabalho informacional. É como se
existisse uma distinção entre as inteligências: a inteligência daqueles que estão naturalmente
vocacionados para a gestão e a estratégia (que configuram os sistemas ou que ordenam sua
configuração), e a inteligência da grande massa de operadores, vocacionados apenas para o
trabalho concreto, para o ato da produção, que executarão as tarefas de forma programada e
isenta de decisões (SIMON, 1974 citado por LOJKINE, 2002, p.162). Potencialmente é
49
reproduzido, então, o que Lojkine (2002, p.120) chama de o “impossível diálogo entre o cego
e o mudo”, no qual os responsáveis pela concepção (os cegos), alheios às dificuldades e
imprevistos que surgem durante a execução das tarefas, não os consideram. De outro lado, os
que conhecem os percalços e gargalos do processo (os mudos) são, com freqüência, tolhidos
de qualquer participação na concepção.
No segundo caso, o sistema ERP pode propiciar, por exemplo, a compreensão das
repercussões das transações de um setor sobre os demais (LOJKINE, 2002, p. 247).
Algumas organizações já atingiram um nível em que são capazes de recriar suas
próprias imagens na forma de banco de dados integrados, detalhados e em tempo
real, que dão acesso a informações sobre as operações internas e externas e que
podem organizar, resumir e analisar aspectos de seus próprios conteúdos [...]
Tornam-se um domínio autônomo, um símbolo público de experiência
informacional, que anteriormente era fragmentada, privada e implícita. (ZUBOFF,
1994, p.84)
As possibilidades de análise propiciadas por uma base de dados alimentada em tempo real,
resultado da implantação de um sistema ERP numa organização, são praticamente infinitas. A
depender dos módulos implantados, pode-se verificar, por exemplo, as correlações entre o
nível de perdas e a utilização de determinado tipo de matéria-prima ou entre os atrasos de
entrega de insumos e as paradas não programadas, ou ainda entre a eficiência e o gasto em
manutenção de determinada máquina. Estas e outras análises eram tecnicamente possíveis,
mesmo antes do advento dos sistemas ERP, contudo o esforço necessário para realizá-las era
desproporcionalmente grande comparado com as possibilidades atuais, o que limitava sua
realização em quantidade e qualidade. Não se pode também desprezar que, além do acesso a
tais informações, novas habilidades serão necessárias às pessoas que interagirão com uma
quantidade crescente de informações. Talvez este seja um dos grandes desafios das
organizações contemporâneas. Pensar de forma abstrata, raciocinar indutivamente e ter a
capacidade de compreender os fenômenos associando-os a concepções teóricas são requisitos
fundamentais para este novo trabalhador (ZUBOFF, 1994, p.85). Ao lidar com cada vez mais
dados, é necessário organizá-los mentalmente, de forma a dar sentido a eles e revesti-los de
significado. Uma vez criadas as condições para que as pessoas possam manejar a informação
com destreza suficiente, as oportunidades de melhoria podem ser igualmente infinitas. Com
uma base de dados consistente e alimentada em tempo real é possível testar diversas hipóteses
de forma a se obter relações de causa e efeito. Com isso, aumenta-se o grau de propriedade do
trabalhador sobre os processos investigados e eleva-se seu grau de autonomia.
50
Como extensão dos modelos de negócios vigentes, sistemas ERP podem representar, também,
a virtualização do controle sobre o trabalho humano. Segundo Motta (1986 citado por WOOD
JR.; PAULA; CALDAS, 2003, p.314), dominação é um fenômeno que está em constante
mutação por determinações históricas e econômicas, bem como pelas tecnologias e formas de
cooperação associadas a estas determinações; é uma espécie de poder que ocorre quando os
dominados aparentam adotar a vontade manifesta do dominante. Neste sentido, os sistemas
ERP auxiliam na manutenção da dominação, não somente pelos atributos tecnológicos mais
tangíveis que propiciam o controle, mas também porque incorporaram a transformação
histórica na natureza da dominação (WOOD JR.; PAULA; CALDAS, 2003, p.314). É
possível, em muitos casos, apurar, remota e precisamente, a responsabilidade de uma tarefa
erroneamente executada através dos recursos dos sistemas ERP, o que pode reforçar sua
utilização como instrumento de vigilância e dominação, associando-os aos modelos de gestão
autocráticos e, conseqüentemente, aos problemas desses modelos. Sobre a reação provocada
por esse tipo de sistema, diz Lojkine (2002, p.154):
Transformado assim num tipo de “espião”, o sistema de informação integrado
provocará uma reação geral de recolhimento, de apatia frente a um controle cada vez
mais asfixiante, detonando uma espiral de desconfiança entre categorias
profissionais (notadamente entre cargos intermediários e operadores) e reforçando a
centralização do controle informático para descobrir as falhas do sistema.
A adoção de novas tecnologias associadas à implementação de inovações gerenciais, em

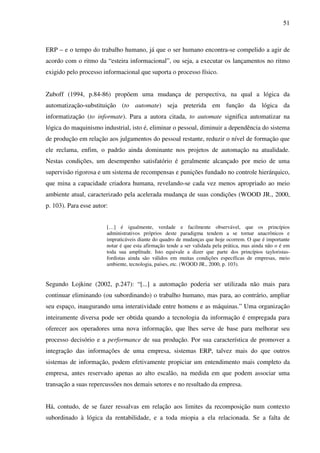

especial num ambiente turbulento, cria uma insegurança latente em relação à permanência e
ao sucesso no emprego. Para Willmott (1993 citado por WOOD JR.; PAULA; CALDAS,
2003, p.315), esta tensão psicológica leva as pessoas a assimilarem as novidades gerenciais, a
participarem da manipulação da realidade, e a aderirem aos valores da cultura corporativa,
que institui e padroniza as regras de conduta esperadas, potencializando, assim, a dominação
promovida deliberadamente pelo uso dos sistemas ERP. Este processo, contudo, tem sido
progressivamente despersonalizado. Métodos ostensivos têm dado lugar a formas mais
dissimuladas de controle (WOOD JR.; PAULA; CALDAS, 2003, p.316).
Por todas as características supracitadas de controle, de submissão, de alienação e de
parcelização do trabalho informacional, sistemas ERP – a depender das escolhas políticas
ocorridas na implantação – podem ser vistos como uma espécie de “linha de montagem
informacional”. Nesta perspectiva, entende-se que, além de todas as características ortodoxas
já citadas, retorna-se ainda à vinculação entre o tempo do trabalho da “máquina” – sistema
51
ERP – e o tempo do trabalho humano, já que o ser humano encontra-se compelido a agir de
acordo com o ritmo da “esteira informacional”, ou seja, a executar os lançamentos no ritmo
exigido pelo processo informacional que suporta o processo físico.
Zuboff (1994, p.84-86) propõem uma mudança de perspectiva, na qual a lógica da
automatização-substituição (to automate) seja preterida em função da lógica da
informatização (to informate). Para a autora citada, to automate significa automatizar na
lógica do maquinismo industrial, isto é, eliminar o pessoal, diminuir a dependência do sistema
de produção em relação aos julgamentos do pessoal restante, reduzir o nível de formação que
ele reclama, enfim, o padrão ainda dominante nos projetos de automação na atualidade.
Nestas condições, um desempenho satisfatório é geralmente alcançado por meio de uma
supervisão rigorosa e um sistema de recompensas e punições fundado no controle hierárquico,
que mina a capacidade criadora humana, revelando-se cada vez menos apropriado ao meio
ambiente atual, caracterizado pela acelerada mudança de suas condições (WOOD JR., 2000,
p. 103). Para esse autor:
[…] é igualmente, verdade e facilmente observável, que os princípios
administrativos próprios deste paradigma tendem a se tornar anacrônicos e
impraticáveis diante do quadro de mudanças que hoje ocorrem. O que é importante
notar é que esta afirmação tende a ser validada pela prática, mas ainda não o é em
toda sua amplitude. Isto equivale a dizer que parte dos princípios tayloristas-
fordistas ainda são válidos em muitas condições específicas de empresas, meio
ambiente, tecnologia, países, etc. (WOOD JR., 2000, p. 103).
Segundo Lojkine (2002, p.247): “[...] a automação poderia ser utilizada não mais para
continuar eliminando (ou subordinando) o trabalho humano, mas para, ao contrário, ampliar
seu espaço, inaugurando uma interatividade entre homens e as máquinas.” Uma organização
inteiramente diversa pode ser obtida quando a tecnologia da informação é empregada para
oferecer aos operadores uma nova informação, que lhes serve de base para melhorar seu
processo decisório e a performance de sua produção. Por sua característica de promover a
integração das informações de uma empresa, sistemas ERP, talvez mais do que outros
sistemas de informação, podem efetivamente propiciar um entendimento mais completo da
empresa, antes reservado apenas ao alto escalão, na medida em que podem associar uma
transação a suas repercussões nos demais setores e no resultado da empresa.
Há, contudo, de se fazer ressalvas em relação aos limites da recomposição num contexto
subordinado à lógica da rentabilidade, e a toda miopia a ela relacionada. Se a falta de
52
informação dificulta a adaptação dos processos da empresa aos do sistema ERP durante a
implantação, a consciência das conseqüências, agora mais imediatas, de determinadas ações
também comprometem a fidelidade dos dados no sistema e toda a capacidade de decisão que
deles é dependente. Por exemplo, o lançamento de perdas de produção no sistema ERP pode
ser deliberadamente sonegado em função da consciência do operador de que aumentos de
perda, a partir do momento em que são informados com maior rapidez aos níveis hierárquicos
superiores, poderão ser repreendidos mais tempestivamente.
Desta forma, o sistema ERP pode representar um instrumento de extensão do controle da alta
e média gerência, representando virtualmente o poder hierárquico.
3 MÉTODO
3.1 MODELO DE PESQUISA
Em princípio, procurou-se determinar a opinião das empresas em relação a seus sistemas
ERP. A primeira questão que se colocou, avaliava a visão da empresa sobre seus sistemas
ERP. Sugeriu-se então que os sistemas ERP fossem avaliados pelos diferentes níveis
hierárquicos das empresas, devido às distintas funcionalidades que propicia a cada nível.
Deste modo, para fins desta pesquisa, esses níveis hierárquicos foram estratificados em nível
operacional, média gerência e alta gerência ou direção.
O primeiro questionário (apêndice A) visou identificar o perfil das empresas participantes –
tais como faturamento, número de funcionários, número de usuários e ramo – e obter
informações sobre as particularidades que envolveram a implantação do sistema ERP nas
empresas, por exemplo: tempo de funcionamento e existência de customização. O
questionário apresentou um mapa contendo os módulos mais comuns existentes em sistemas
ERP e ainda campos em branco, caso existisse algum módulo implantado que não fosse
encontrado na lista. Medir quantas áreas foram integradas via sistemas ERP nas organizações
é efetivamente medir o quanto tais sistemas “conquistaram terreno” nestas. Como os sistemas
ERP são compostos de módulos, cada um deles voltado para suportar as atividades de cada
área operacional, a abrangência funcional pode ser entendida como a quantidade de módulos
efetivamente implantada. Apesar da idéia de que os sistemas ERP iriam se apropriar de várias
atividades nas empresas, estes têm sua presença marcadamente em algumas áreas, ficando
muitas outras fora do escopo de implantação (BERGAMASHI; REINARD, 2003, p.115).
Os demais questionários visaram obter dos funcionários das empresas suas opiniões sobre o
sistema. Para tal, foram confeccionados três diferentes questionários, considerando os critérios
de julgamento dos três principais níveis hierárquicos. O pressuposto era que o sistema ERP
deveria ser avaliado de acordo com a percepção de utilidade/valor para cada nível hierárquico.
Partiu-se, portanto, da idéia de que a função que o sistema ERP desempenha para um gerente é
diferente da que o mesmo sistema desempenha para um técnico. Esta escolha, per se, pode ser
54
questionada, já que, havendo variáveis distintas, a comparação numérica poderia ser
considerada frágil e tal distinção – entre os níveis – já reforça a idéia de estrutura hierárquica, de
separação entre concepção, controle e execução, o que poderia, por exemplo, inviabilizar a
aplicação do instrumento, numa estrutura cuja hierarquia fosse diferente da que serviu de base
para sua criação. Apesar disso, não houve dificuldade na adequação entre a estrutura concebida
para a pesquisa e a encontrada em campo.
O caminho oposto seria formular um questionário único a ser aplicado em todos os níveis
hierárquicos. Neste caso, outro tipo de fragilidade seria enfrentada. Ao adotar um mesmo
critério, mesmo admitindo que o nível operacional conseguiria julgar a utilidade tática e
estratégica do sistema ERP, restaria obter dos níveis hierárquicos mais elevados a percepção
sobre sua utilidade operacional. Um dos objetivos da pesquisa é justamente obter a percepção
do aumento do nível de integração versus a facilidade de fluidez dos processos, seu impacto
nas operações do dia-a-dia. Foi considerado que, como um sistema de suporte transacional, as
possibilidades de contato direto da alta direção com o sistema ERP seriam mínimas, no
entanto, a opinião deste segmento, como já foi visto, interfere claramente no modo de
inserção dos sistemas ERP numa organização, sendo também preciosa para a pesquisa.
Portanto, o autor escolheu obter a opinião de cada nível hierárquico, utilizando instrumentos
que procurassem refletir as variáveis de utilidade, valor e função específicas de seus níveis,
arcando com os riscos inerentes a esta escolha.
Para o nível operacional, o questionário foi elaborado de acordo com o estudo de Fethi Calisir e
Ferah Calisir (2003, p.4-5). Para esses autores, o fator mais importante na determinação da
satisfação do usuário final de sistemas ERP é a percepção de utilidade, pois o grau de satisfação
parece estar ligado à crença de que, por meio da utilização do sistema, há um aumento de
performance e produtividade. Além desta variável, os autores propõem um modelo que abarca
os principais aspectos operacionais dos sistemas ERP, tais como: usabilidade, capacidade do
sistema, compatibilidade, percepção de facilidade de uso, flexibilidade, navegação,
aprendizagem e minimização de erros de leitura. Acredita-se, portanto, serem estes critérios
adequados para se descrever a opinião geral dos usuários7
sobre os sistemas ERP.
7
O termo usuário nesta pesquisa é atribuído, de forma exaustiva, aos técnicos ou analistas que se utilizam do
sistema ERP. Este termo, portanto, exclui a referência a alta ou média gerência, mesmo que estas sejam
usuárias diretas de sistemas ERP.
55

Para este questionário foi usada uma escala tipo Likert de sete pontos, na qual o número um
corresponde a “discordo totalmente” e o número sete a “concordo plenamente”. Solicitou-se,
então, que os respondentes indicassem qual o nível de concordância com as afirmações sobre
seu sistema ERP. O instrumento encontra-se no apêndice B.
Partiu-se da premissa de que a média gerência, embora frequentemente se utilize diretamente
do sistema ERP, tem, como seu uso principal, a capacidade de controle sobre as operações e o
suporte à tomada decisão. Um estudo de Holsapple e Sena (2003, p.10) explora as conexões
entre os sistemas ERP e o suporte à decisão em 53 empresas que o adotaram. Conforme tal
estudo, uma base de dados relativamente unificada, consistente, comum e alimentada em
tempo real resultado da implantação de um ERP é a base para realizar praticamente todos os
benefícios do suporte a decisão. Este suporte foi considerado pelo estudo um dos motivos
mais importantes na adoção de sistemas ERP. Conforme Jacobs e Bendoly (2003, p.235,
tradução nossa): “Hoje, mais do que nunca, as capacidades de tais sistemas de prover suporte
adicional de decisão e de permitir análise de informação passaram a ser fatores críticos.”
Acredita-se que o uso das variáveis baseadas neste estudo foi apropriado para avaliar a
percepção que a média gerência, nível hierárquico que depende basicamente de informações
estruturadas, obtém de seus sistemas ERP para agir.
Para este questionário também foi usada uma escala tipo Likert de sete pontos, na qual o
número um corresponde a “discordo totalmente” e o número sete a “concordo plenamente”.
Solicitou-se, então, que os respondentes indicassem qual o nível de concordância com as

afirmações sobre seu sistema ERP. O instrumento encontra-se no Apêndice C.
Em função das somas envolvidas e do potencial de impacto na capacidade competitiva de
uma empresa, a tomada de decisão quanto à implantação ou não de sistemas ERP certamente
não está ligada a questões operacionais, e sim a questões estratégicas. Logo, é preciso também
avaliar como os sistemas ERP são vistos por quem efetivamente direciona estrategicamente a
empresa, ou seja, sua direção e/ou a alta gerência. A avaliação aqui proposta teve como
parâmetro os objetivos para os quais os sistemas ERP foram originalmente adquiridos,
conforme Cooke e Peterson (1998 citados por HOLSAPPLE; SENA, 2003, p.2). A capacidade
de redesenhar os processos da empresa, de otimizar a cadeia de suprimento, de suportar a
estratégia de globalização e de promover produtividade, flexibilidade e padronização são
atributos apropriados a um julgamento de nível estratégico feito pelas empresas.
56

Para este questionário, disponível no Apêndice D, também foi usada uma escala tipo Likert de
sete pontos, na qual o número um corresponde a “discordo totalmente” e o número sete a
“concordo plenamente”. Foi solicitado aos respondentes que indicassem qual o nível de
concordância com as afirmações sobre seu sistema ERP.
O modelo de análise utilizado pode ser resumido pela figura a seguir:
Figura 5 – Modelo de análise de dados
3.2 COLETA DE DADOS
Foram feitas pesquisas de opinião em 5 empresas que utilizam sistemas ERP na Bahia. Em
uma delas, o sistema estava em implantação, o que permitiu comparar o cenário de uma
Avaliação da
alta gerência
Avaliação da
média gerência
ê
Avaliação dos
usuários
57
implantação com o cenário no qual o sistema ERP já tenha sido incorporado às rotinas da
empresa. A escolha procurou privilegiar empresas do ramo industrial, devido a este ser o
mercado para o qual inicialmente os sistemas ERP foram criados.
Com o objetivo de se estabelecer uma referência teórica para o estudo, foi feito um
levantamento bibliográfico, no qual foram identificadas, na literatura e na imprensa
especializada, as principais questões ligadas aos sistemas ERP (aspectos comerciais,
ideológicos, econômico-financeiros, competitividade). Essas informações possibilitaram a
criação de uma massa crítica que propiciasse a análise dos dados. Deste levantamento, três
tópicos merecem menções especiais: a reorganização do trabalho em função da implantação
de sistemas ERP; as questões relativas a sua abrangência; e os desdobramentos relativos ao
controle do trabalho humano, mais particularmente do trabalho informacional.
Os questionários foram aplicados em 5 empresas do ramo industrial, num total de 57
questionários, sendo 10 para cargos de alta gerência, 13 para de média gerência e 34 para
usuários, respeitando-se a segmentação estabelecida no capítulo 2. Esta estratégia visou
desvendar as diferenças de percepção entre os níveis hierárquicos, revelando alinhamentos
e/ou principalmente divergências, normalmente ocultos neste contexto.
Os resultados da pesquisa de opinião foram apresentados por empresa, permitindo a
comparação entre elas. Notar que a empresa B estava no processo de implementação do
sistema ERP quando a pesquisa foi realizada. A empresa F revelou também ter planos de
mudança de seu sistema ERP.
O acesso às empresas pesquisadas decorreu dos contatos pessoais do autor, o que, de certa
forma, limitou a amostra. Destas empresas, quatro se utilizam do Datasul EMS, maior
fornecedor nacional, com sede Joinville (Santa Catarina), e uma do SAP R/3, maior
fornecedor mundial, com sede em Waldorf (Alemanha).
Como, a rigor, a opinião que as empresas têm de seus sistemas ERP é uma informação que
envolve aspectos comerciais e estratégicos, foram omitidos seus nomes. A identificação foi
feita mediante letras, sendo A uma indústria do setor químico/petroquímico, B uma indústria
da computação e tecnologia, C uma indústria de plástico e borracha, F uma indústria de
58

siderurgia e metalurgia e H uma indústria de papel e celulose. No caso da empresa H, por esta
ser uma filial e sem corpo gerencial fixo local, não houve acesso à alta gerência.
Foram feitas também diversas tentativas de acesso à Braskem –, maior empresa petroquímica
da Bahia –, contudo, em função do projeto Fórmula, relativo à implementação do sistema
SAP R/3, o acesso aos dados da Braskem foi negado, mesmo tendo sido solicitado por
distintos caminhos. Convém ressaltar que a antiga Copene – empresa embrião da Braskem –
utilizava o sistema da Datasul, primeiramente o Magnus e depois seu sucessor, o EMS, e que
no processo de formação da Braskem prevaleceu o sistema Baan, já implantado em outras
empresas que a formaram. Esta situação implicou no primeiro esforço de troca de sistema, o
que representou praticamente uma nova implantação em toda a antiga Copene. Este
movimento de se trocar mais uma vez de sistema ERP custará cerca de 130 milhões de Reais
à Braskem e, portanto, reforça a relevância do tema sistema ERP para a atividade empresarial.
Angelo (2006, p.1) revelou que, para o próprio CEO da Braskem, José Carlos Grubisich, um
dos dois objetivos da Braskem, ao implantar o SAP R/3, é a adequação à legislação fiscal
norte-americana Sarbanes-Oxley. A diminuição do período de fechamento contábil,
promovido por um ERP mais eficaz e robusto, agregaria uma imagem de maior transparência
corporativa, item valorizado pelo mercado, principalmente para uma empresa de capital
aberto e com ações em várias bolsas de valores, inclusive a americana. A obtenção de ganhos
na cadeia de suprimentos é o outro motivo explícito alegado por Grubisich.
4 RESULTADOS
As médias das opiniões de cada nível hierárquico, seguindo uma escala Likert de 1 a 7, foram
consolidadas na Tabela 1 a seguir. Resumos abertos por cada pergunta utilizada nos
questionários encontram-se disponíveis nos apêndices F, G e H.
Tabela 1 - Resumo da opinião de cada nível hierárquico por empresa
Os resultados das pesquisas de opinião indicaram existir um alinhamento das visões que a
média gerência e a alta gerência têm de seus sistemas ERP. Mesmo para uma amostra
pequena, neste caso apenas 4 empresas, o índice de correlação de Pearson, cujo resultado foi
0,93, mostrou-se estatisticamente válido. As médias das opiniões da alta gerência e da média
gerência foram de 5,69 e 5,86, respectivamente, e distintas, portanto, da média das avaliações
feitas pelos usuários, cujo valor foi 4,63. Nesta análise, particularmente, não foram
consideradas as informações da empresa H, que não forneceu dados da alta gerência. As

Média das Respostas Empresa
Percepção do Variável A B C F H Total
geral
Alta gerência / Direção Eficiência em relação à objetivos
6,29 5,71 5,36 5,90 5,69
Média gerência Suporte à tomada de decisão
5,95 5,87 5,73 5,93 6,15 5,91
Usuário Aprendizagem
4,86 3,33 5,28 4,29 5,50 4,68
Capacidade do sistema
5,24 3,39 5,19 4,48 6,13 4,87
Compatibilidade
5,71 3,25 5,67 5,14 5,60 5,13
Flexibilidade
4,86 2,00 4,92 3,79 4,60 4,11
Minimização de erros de leitura
4,95 3,28 5,22 4,00 5,87 4,67
Navegação
4,11 2,03 4,96 4,11 5,16 4,12
Percepção de facilidade de uso
4,95 3,28 5,19 4,33 5,33 4,65
Percepção de utilidade
6,24 4,22 6,22 5,38 5,93 5,66
Usuário Total
5,14 3,09 5,37 4,47 5,50 4,76
Total geral
5,25 3,66 5,41 4,77 5,58 4,94
60
médias atribuídas por usuários e pela média gerência nesta empresa foram, respectivamente,
5,50 e 6,15.
Conforme já abordado neste trabalho, no contexto político-institucional, o sistema ERP é
visto como uma ferramenta inquestionável no universo empresarial, e os montantes investidos
criam um ambiente pouco aberto a críticas (WOOD JR.; PAULA; CALDAS, 2003, p.313). É
compreensível, portanto, que os níveis gerenciais – que têm justamente o papel de reforçar a
importância simbólica do sistema ERP para a empresa – tenham atribuído avaliações positivas
e convergentes. Afinal o conceito ERP está frequentemente associado à centralização de
poder e padronização de procedimentos (DAVENPORT, 2005, p.7). Atribuindo ao sistema
boas avaliações, os níveis gerenciais também contribuem para confirmar o acerto de suas
próprias decisões, outro ponto fundamental da estratégia gerencial ao lidar com sistemas ERP
(WOOD JR.; PAULA; CALDAS, 2003, p.313).
É escassa, contudo, a literatura que aborde comportamentos divergentes entre os níveis
gerenciais e operacionais envolvidos na implantação ou operação de um ERP. Destaque para
Bergamaschi e Reinhard (2003, p.126), que revelam a percepção dos usuários de que o
verdadeiro “uso” dos sistemas ERP não ocorre e que usuários e gerentes concordam que
existe um sub-aproveitamento dos recursos do sistema ERP.
Fato relevante a ser analisado é a situação do sistema ERP na empresa B. Nela o sistema
estava em plena implementação quando a pesquisa foi realizada. A média das avaliações dos
usuários desta empresa (3,09) foi substancialmente mais baixa do que todas as médias
individuais das demais empresas (5,14, 5,37, 4,47 e 5,50), cujo tempo de funcionamento do
sistema ERP foi de, no mínimo, 66 meses. Como a empresa B está implantando o mesmo
sistema das empresas A, C e F, está afastada a possibilidade da diferença de opinião estar
vinculada à marca/modelo do sistema ERP implantado. Paradoxalmente, as avaliações da
média e alta gerência na empresa B encontram-se próximas às das demais empresas: 5,87 e
5,71 contra 5,91 e 5,69, respectivamente.
O instrumento da pesquisa, como menos sujeito ao controle hierárquico, pode ter sido
utilizado pelos usuários com um meio privilegiado para expor mais abertamente as
dificuldades do processo de implementação do sistema ERP, tais como as levantadas por
Caldas e Wood Jr. (2000, p.16).
61
As variáveis “flexibilidade” e “navegação”, mais particularmente, foram as que sofreram as
piores avaliações dentro ainda da visão do usuário da empresa B, médias de 2,00 e 2,03
respectivamente. Para a afirmativa “O uso do sistema contribui para aumentar a flexibilidade
da empresa”, contudo, a alta gerência atribuiu média de 5,50. Mais uma vez, as percepções
dos diferentes níveis hierárquicos na empresa B mostram-se divergentes. Notar que Cardoso e
Souza (2003, p.222) indicam, por meio de estudos de casos descritos por usuários, a falta de
flexibilidade como uma deficiência dos sistemas ERP, o que converge com os resultados da
pesquisa de Fethi Calisir e Ferah Calisir (2003, p.4), na qual o item flexibilidade também
recebe a pior avaliação relativa, 4,42 (escala Likert de 1 a 7).
Supõe-se que há um ciclo vicioso envolvendo os tópicos: percepção de falta de flexibilidade,
falta de treinamento e baixo nível de utilização dos recursos do sistema ERP.
As diferenças de opinião entre o nível operacional e os níveis gerenciais na empresa B podem
estar ligadas a diversos fatores, contudo, acredita-se que existam falhas na abordagem
utilizada na implantação, pois médias consistentemente baixas entre usuários e altas entre a
média e alta gerências, apontadas em vários itens, pouco provavelmente se relacionariam
apenas com questões técnicas. Uma possível causa destas discrepâncias é a adoção de uma
abordagem “substitucionalista” da automação. Segundo Zuboff (1994, p.82): “[...] à medida
que os administradores que enfatizam a automação confrontam esses dilemas, a estrutura do
taylorismo provavelmente estará se repetindo com todos seus antagonismos inerentes.”
Os módulos implantados por empresa foram indicados na tabela 2 a seguir. Um quadro mais
completo está disponível no Apêndice I.
62
Tabela 2 – Presença de módulos ERP por empresa
Empresa
Módulo A B C F H Total
Contabilidade 1 1 1 1 1 5
Compras 1 1 1 1 1 5
Estoque 1 1 1 1 1 5
Contas a pagar 1 1 1 1 1 5
Manutenção 1 1 0 1 1 4
Produção 1 1 1 0 1 4
Recursos humanos 1 1 1 1 0 4
Importação 1 1 0 1 1 4
Recebimento 1 1 0 1 1 4
Faturamento 1 1 1 1 0 4
Vendas 1 1 1 1 0 4
Contas a receber 1 0 1 1 1 4
Tesouraria 1 0 1 1 1 4
Planejamento Industrial (MRP II) 1 1 0 1 0 3
Projetos 1 1 0 1 0 3
Custos 1 1 0 0 1 3
Contratos 1 0 0 1 1 3
Planejamento de Materiais (MRP) 1 1 1 0 0 3
Exportação 1 1 0 0 1 3
Orçamento 0 1 0 0 1 2
Transportes 1 0 0 0 1 2
Controle de qualidade 0 1 0 0 0 1
Gestão da qualidade (ISO,TQC etc.) 0 1 0 0 0 1
Vale ressaltar a alta freqüência de módulos implantados relativos a áreas cujos procedimentos
são relativamente padronizados entre as empresas. Note-se que os módulos de contabilidade,
compras, estoques e contas a pagar estão presentes em todas as empresas pesquisadas. Não é
surpresa também a presença em 4 das 5 empresas pesquisadas dos módulos de produção,
importação, recebimento, vendas, faturamento e contas a receber. Em princípio, tais
resultados convergem com o trabalho de Bergamaschi e Reinard (2003, p.114), que apontam
um predomínio dos sistemas ERP no suporte a operações financeiras, contábeis, industriais e
de suprimentos. Entretanto a presença, também em 80% da amostra, do módulo de
manutenção pode ser considerada surpreendente, pois, no trabalho citado, o percentual de
adesão era de apenas 23,3%. Este módulo foi um dos últimos a serem implantados na empresa
F e sua implantação consta no planejamento da empresa C.
Foram estabelecidos coeficientes de correlação de Pearson entre as médias das variáveis de
percepção por cada nível hierárquico, o número de módulos implantados (abrangência) e o
63
tempo de funcionamento do sistema ERP, na qual a proximidade do número um indica haver
correlação positiva. A tabela a seguir expõe esses dados:
Tabela 3 – Matriz de coeficiente de Pearson
Abrangência Gerente alto
Gerente
médio Usuário
Tempo de
implantação
Abrangência 1,0000
Gerente alto 0,7915 1,0000
Gerente médio 0,2981 0,9291 1,0000
Usuário (0,4895) 0,0358 0,2568 1,0000
Tempo de implantação (0,0313) 0,4250 (0,0919) 0,7091 1,0000
Adicionalmente, foram elaborados gráficos que têm por objetivo comparar a abrangência
versus as opiniões dos três níveis hierárquicos:
Abrangência x Opinião Alta Gerência
5,00
5,20
5,40
5,60
5,80
6,00
6,20
6,40
10 12 14 16 18 20 22
Número de módulos implantados
Escaladeconcordância
Gráfico 1 – Abrangência versus Opinião Alta Gerência
64
Abrangência x Opinião Média Gerência
5,50
5,60
5,70
5,80
5,90
6,00
6,10
6,20
10 12 14 16 18 20 22
Número de módulos implantados
Escaladeconcordância
Gráfico 2 – Abrangência versus Opinião Média Gerência
Abrangência x Opinião Usuários
2,00
2,50
3,00
3,50
4,00
4,50
5,00
5,50
6,00
10 12 14 16 18 20 22
Número de módulos implantados
Escaladeconcordância
Gráfico 3 – Abrangência versus Opinião Usuários
Também foram elaborados gráficos que têm por objetivo comparar o tempo de funcionamento
versus as opiniões dos três níveis hierárquicos:
65
Tempo de funcionamento x Opinião alta gerência
5,00
5,20
5,40
5,60
5,80
6,00
6,20
6,40
0 20 40 60 80 100 120 140 160 180 200
Tempo de funcionamento (meses)
Escaladeconcordância
Gráfico 4 – Tempo de funcionamento versus Opinião Alta Gerência

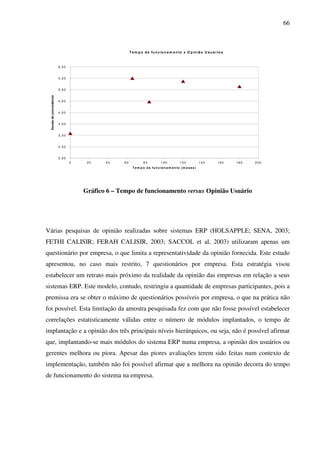

Tem po de funcionam ento x Opinião m édia gerência
5,00
5,20
5,40
5,60
5,80
6,00
6,20
6,40
0 20 40 60 80 100 120 140 160 180 200
Tem po de funcionam ento (m eses)
Escaladeconcordância
Gráfico 5 – Tempo de funcionamento versus Opinião Média Gerência
66
T e m p o d e fu n c io n a m e n to x O p in iã o U su á rio s
2 ,0 0
2 ,5 0
3 ,0 0
3 ,5 0
4 ,0 0
4 ,5 0
5 ,0 0
5 ,5 0
6 ,0 0
0 2 0 4 0 6 0 8 0 10 0 12 0 1 4 0 16 0 18 0 2 0 0
Te m p o d e fu n c io n a m en to (m e s es )
Escaladeconcordância
Gráfico 6 – Tempo de funcionamento versus Opinião Usuário
Várias pesquisas de opinião realizadas sobre sistemas ERP (HOLSAPPLE; SENA, 2003;
FETHI CALISIR; FERAH CALISIR, 2003; SACCOL et al, 2003) utilizaram apenas um
questionário por empresa, o que limita a representatividade da opinião fornecida. Este estudo
apresentou, no caso mais restrito, 7 questionários por empresa. Esta estratégia visou
estabelecer um retrato mais próximo da realidade da opinião das empresas em relação a seus
sistemas ERP. Este modelo, contudo, restringiu a quantidade de empresas participantes, pois a
premissa era se obter o máximo de questionários possíveis por empresa, o que na prática não
foi possível. Esta limitação da amostra pesquisada fez com que não fosse possível estabelecer
correlações estatisticamente válidas entre o número de módulos implantados, o tempo de
implantação e a opinião dos três principais níveis hierárquicos, ou seja, não é possível afirmar
que, implantando-se mais módulos do sistema ERP numa empresa, a opinião dos usuários ou
gerentes melhora ou piora. Apesar das piores avaliações terem sido feitas num contexto de
implementação, também não foi possível afirmar que a melhora na opinião decorra do tempo
de funcionamento do sistema na empresa.
CONSIDERAÇÕES FINAIS
Foi observado empiricamente na empresa C, que o trabalho informacional vem continuamente
se aproximando do chamado “tempo real”. Segundo Lojkine (2002, p. 174), o trabalho
burocrático sempre foi caracterizado pela desvinculação do tempo de trabalho humano do
“tempo máquina”. O crescente papel deste trabalho, associado às ferramentas informáticas,
teriam aberto novas perspectivas de recomposição do trabalho indireto, tornando-o mais
propício a modelos de gestão mais flexíveis (LOJKINE, 2002, p.142). Entretanto, conforme
Holsapple e Sena (2003, p.10), a alimentação dos dados em tempo real é um dos pilares que
sustentam os benefícios promovidos pelos sistemas ERP. O aumento desta percepção pode
estar levando as empresa a aproximar seu modelo de funcionamento burocrático, envolvendo
os processos suportados pelo sistema ERP, para que este corresponda aos movimentos
operacionais no tempo em que eles ocorrem, ou seja, no tempo real. Notar que a opinião sobre
o item “O uso do sistema torna possível acompanhar as transações em tempo real”,
pesquisado na média gerência, obteve média 6,00, o que converge com a hipótese de que esta
é, de fato, uma característica desejável de se obter de um sistema ERP, segundo a visão
gerencial vigente.
Esta questão, já abordada nos capítulos 2 e 3 deste trabalho, conduz à idéia de que, ao
contrário do propiciado pela informática em geral, o sistemas ERP podem ser utilizados como
um instrumento de retorno a um modelo de gestão mais mecanicista, centralizador e
hierarquizado (LOJKINE, 2002, p.142). Não é por acaso que a avaliação do item “O uso do
sistema ajuda a padronizar as operações da empresa”, feita pela alta gerência, obteve média de
6,10; que o item “O uso do sistema aumenta o nível de controle sobre as operações” obteve
média de 6,46 pela média gerência; e o item “Permite descentralização e delegação de poder
para que o empregado tome a decisão” foi avaliado, também pela média gerência, como
pouco inferior a “concordo parcialmente” (4,92). Pode ter ocorrido que as possibilidades de
delegação de responsabilidade e poder ofertadas pelo sistema ERP tenham sido
deliberadamente pouco exploradas, obtendo-se, assim, as piores avaliações relativas.
Alguns aspectos que envolvem a implantação e/ou funcionamento de sistemas ERP são:
percepção de falta de flexibilidade (CARDOSO; SOUZA, 2003, p.222); padronização de
procedimentos, aumento do controle gerencial centralizado (DAVENPORT, 2005, p.7); clima
68
organizacional pouco propício a críticas (WOOD JR., PAULA; CALDAS, 2003, p.314); e
pressões para aproximar o funcionamento do sistema ERP do tempo real (SOUZA, 2000,
p.96). Esta combinação pode gerar um sistema ERP com características tayloristas,
promovendo uma tensão semelhante à de uma linha de montagem industrial, na qual todos
estão voltados para evitar ou minimizar as paradas. Há condições, portanto, de se estabelecer
uma metáfora dos sistemas ERP como “esteiras” ou linhas de montagem informacionais.
Sistemas ERP são, hoje, uma realidade para o universo industrial de médias e grandes
empresas, tanto no Brasil quanto no mundo. Além das evidências de que sistemas ERP
propiciam custos mais baixos, Hunton, Lippincott e Reck (2003, p.170) apresentam também
dados que indicam reações de valorização das ações de empresas que anunciam a decisão de
adotar sistemas ERP8
, o que reforça a idéia de já existir um mito institucionalizado referente à
utilização de tais sistemas. Esta idéia é convergente com os resultados desta pesquisa, cuja
avaliação média da alta gerência/direção foi 5,69. Vários benefícios diretos da implantação de
sistemas ERP também podem ser citados, tais como: redução de retrabalho e inconsistências;
maior controle sobre as operações; melhoria na qualidade da informação; padronização de
informações; conceitos e procedimentos (TONINI, 2003, p.69); aprimoramento da cultura
organizacional (MAÑAS, 2003, p.237); e criação de uma visão integrada da empresa
(UMBLE, E.; HAFT; UMBLE, M., 2002, p.241). Portanto, há poucas dúvidas quanto à
adoção, ou não, de sistemas ERP, ratificando, assim, seu papel aparente de panacéia gerencial.
Sistemas ERP, entretanto, não representam ferramentas, mas sim infra-estrutura corporativa,
assim como uma estrada (JACOBS; BENDOLY, 2003, p.234). A existência de uma boa infra-
estrutura, a despeito de ser uma condição sine qua non, não garante competitividade a um
país, assim como ter um sistema ERP implantado também não confere, per se, vantagem
competitiva a uma empresa. Os dados teóricos e empíricos fortalecem a idéia de que o
sucesso relacionado ao uso de sistemas ERP está fortemente ligado à forma como eles são
implantados e operados.
A vontade gerencial de aumentar seu nível de controle parece estar fortemente ligada ao
advento dos sistemas ERP nas empresas. Conforme Pozzebon e Pinsonneault (2003, p.363), o
binômio conhecimento e poder está claramente associado a implantações de ERP e esta
8
Particularmente para grandes empresas financeiramente não saudáveis e para pequenas empresas
financeiramente saudáveis
69
percepção é genérica, não estando restrita ao corpo gerencial. Nesta fase, há indícios de
intensificação do controle hierárquico, especialmente frente aos verossímeis riscos de
fracasso. A conformação destes sistemas como elemento de controle, portanto, converge com
a metáfora do Leviatã de Thomas Hobbes. Esta abordagem, contudo, não tem se mostrado
adequada para se obter o pleno aproveitamento dos sistemas ERP. As baixas avaliações de
usuários durante a implantação reforçam esta hipótese.
Como visto na seção 2.5 deste trabalho, a complexidade de uma implantação de sistema ERP
requer abordagens que não considerem apenas as dimensões tecnológica, operacional e
gerencial. O processo de implantação implica, normalmente, em mudanças organizacionais;
conseqüentemente, o comportamento humano frente a este quadro deve ser considerado. O
status relativo de setores e pessoas, provavelmente, será alterado durante o processo, o que,
como já visto, criará um ambiente de aparente conformidade, mas de permanente insegurança.
Nestas circunstâncias, há poucas chances de serem criadas as condições nas quais o
conhecimento organizacional seja satisfatoriamente preservado e incorporado ao sistema
ERP. As perdas de funções essenciais do negócio e de informações (histórico) durante o
processo de migração dos sistemas legados para o sistema ERP, já apontadas por Caldas e
Wood Jr. (2000, p.16) e citadas neste trabalho, são evidências deste processo. Sugere-se,
então, o uso de uma abordagem que tenha como referência tanto a Gestão de Mudanças,
quanto a Gestão do Conhecimento.
Sugere-se que sejam realizadas pesquisas complementares a esta, nas quais os sistemas ERP
sejam avaliados pelos mesmos critérios, independentemente da posição hierárquica dos
respondentes. Esta abordagem pode superar uma das limitações deste trabalho dado que,
adotando-se critérios distintos para os diferentes níveis hierárquicos, há um reforço do próprio
modelo hierárquico. Sugere-se também a realização de estudos sobre o impacto de sistemas
informacionais que funcionem em tempo real, como os ERP sobre o trabalho humano,
comparando-o, por exemplo, com o trabalho material direto numa linha de montagem.
Apesar do trabalho de Caldas e Wood Jr. (2000, p.16-17) já abordar aspectos institucionais
envolvidos na adoção de sistemas ERP, esta ainda é uma área promissora a ser explorada em
futuras pesquisas sobre sistemas ERP dado os indícios de que há aspectos relacionados à sua
aplicação que são suportados, não por dados econômico-financeiros, mas sim,
frequentemente, por pressões isomórficas.
REFERÊNCIAS
ALSÈNE, Eric. The computer integration of enterprise. IEEE Transactions on Engineering
Management, New York, v. 46, n. 1. p.26-35. 1999. Citado por SOUZA, César Alexandre de.
Sistemas integrados de gestão empresarial: estudos de casos de implementação de sistemas
ERP. 2000. 305 f. Dissertação (Mestrado em Administração) – Faculdade de Economia,
Administração e Contabilidade, Universidade de São Paulo, São Paulo, 2000.
ANGELO, Fernanda K. SAP e Accenture cuidam da gestão na Braskem. Computerworld. Set.
2005. Disponível em:
<http://computerworld.uol.com.br/mercado/2005/09/26/idgnoticia.2006-05-
15.3228457157/IDGNoticia_view> Acesso em: 21 jul. 2006.
BERGAMASCHI, Sidnei; REINARD, Nicolau. Fatores críticos para a implementação de
sistemas de gestão empresarial. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z.
(Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 106-129.
BUCKHOUT, Scott; FREY, Edward; NEMEC JR, Joseph. Por um ERP eficaz. HSM
Management, São Paulo, v. 16, p. 30-36, set./out. 1999.
CALDAS, Miguel P.; WOOD JR., Thomaz. Fads and Fashions in management: the case of
ERP. RAE – Revista de Administração de Empresas, São Paulo, v. 40, n.3, p. 8-17, jul./set.
2000.
CALISIR, Fethi; CALISIR Ferah. The relation of interface usability characteristics,
perceived usefulness, and perceives ease of use to end-user satisfaction with enterprise
resource planning (ERP) systems. 2003. Disponível em:
<http://www.sciencedirect.com/science?_ob=ArticleURL&_udi=B6VDC-49WMSWR-
5&_coverDate=07%2F31%2F2004&_alid=429349184&_rdoc=1&_fmt=&_orig=search&_qd
=1&_cdi=5979&_sort=d&view=c&_acct=C000050221&_version=1&_urlVersion=0&_useri
d=10&md5=a2a639db790c96e649036bd044d915cb>. Acesso em: 01 dez. 2003.
CARDOSO, Douglas; SOUZA, Antônio A. Avaliação de um sistema ERP como instrumento
de gestão financeira: estudo de casos no setor siderúrgico brasileiro. In: SOUZA, César
Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São
Paulo: Atlas, 2003. p. 211-225.
COOKE, Dudley P.; PETERSON, Willie James. SAP implementation: strategies and results,
the conference board. Research Report, New York, p. 1217-98-RR, 1998. Citado por
HOLSAPPLE, Clyde W.; SENA, Mark P.; ERP plans and decision-support benefits. 2003.
Disponível em:
<http://www.sciencedirect.com/science?_ob=ArticleListURL&_method=list&_ArticleListID
71
=446240781&_sort=d&_acct=C000050221&_version=1&_urlVersion=0&_userid=10&md5
=1551296e3c96fff01a4bf3b98913fc9e&view=f> Acesso em: 01 dez. 2003.
CORIAT, Benjamin. L’atelier et lê robot. Paris: Christian Bourgois, 1990. Citado por
LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo:
Cortez, 2002.
CORRÊA, Henrique L.; GIANESI, Irineu G. N.; CAON, Mauro. Planejamento, programação
e controle de produção: MRP II/ERP: conceitos, uso e implantação. 4. ed. São Paulo: Atlas,
2001.
DAVENPORT, Thomas H. Reengenharia de processos: como inovar na empresa através da
tecnologia da informação. Tradução de Waltensir Dutra. 2. ed. Rio de Janeiro: Campus, 1994.
DAVENPORT, Thomas. Putting the enterprise in the enterprise system. Harvard Business
Review, Boston, p. 1-12, jul./aug. 1998. Disponível em:
<http://harvardbusinessonline.hbsp.harvard.edu/hbrsa/en/hbrsaLogin.jhtml;jsessionid=2WR20
VH3CUJYIAKRGWCB5VQBKE0YOISW;$urlparam$kNRXE2ULYRiR52NiwJYH5SF?ID
=98401&path=arc&pubDate=July1998&_requestid=20775> Acesso em: 11 jan. 2005.
DAVENPORT, Thomas; HAMMER, Michael; METSISTO, Tauno J. How executives can
shape their company’s information systems. Harvard Business Review, Boston, p.130-134,
mar./apr. 1989. Disponível em:
<http://harvardbusinessonline.hbsp.harvard.edu/hbrsa/en/hbrsaLogin.jhtml;jsessionid=2WR20
VH3CUJYIAKRGWCB5VQBKE0YOISW;$urlparam$kNRXE2ULYRiR52NiwJYH5SF?ID
=89206&path=arc&pubDate=March1989&_requestid=20736> Acesso em: 11 jan. 2005.
DIMAGGIO, Paul J.; POWELL, Walter W. The iron cage revisited: institutional isomorphism
and collective rationality in organizational fields. American Sociological Review, v.48, n.1,
p.147-160, 1983. Citado por CALDAS, Miguel P.; WOOD Jr., Thomaz. Fads and Fashions in
management: the case of ERP. RAE – Revista de Administração de Empresas, São Paulo, v.
40, n.3, p. 8-17, jul-set. 2000.
FRANCINI, William S. Gestão do Conhecimento: conectando estratégia e valor para
empresa. RAE-Eletrônica, São Paulo, v.1, n.2. p.1-16, jul./dez. 2002. Disponível em:
<http://www.rae.com.br/eletronica/index.cfm?FuseAction=Artigo&ID=1459&Secao=PWC&
Volume=1&Numero=2&Ano=2002>. Acesso em: 17 maio 2006.
GATTIKER, Thomas F.; GOODHUE, Dale L. Understanding the local-level costs and
benefits of ERP through organizational information processing theory. mar. 2004. Disponível
em: < http://www.sciencedirect.com/science?_ob=ArticleURL&_udi=B6VD0-49JX9GB-
1&_coverDate=03%2F31%2F2004&_alid=429353810&_rdoc=1&_fmt=&_orig=search&_qd
=1&_cdi=5968&_sort=d&view=c&_acct=C000050221&_version=1&_urlVersion=0&_useri
d=10&md5=aebd38296908f82f02a246e5e83e0fed>. Acesso em: 12 jan. 2003.
72
HOBBES, Thomas. Leviatã : ou material, forma e poder de um Estado eclesiástico e civil.
Tradução de Alex Claret. São Paulo: Martin Claret, 2005.
HOLSAPPLE, Clyde W.; SENA, Mark P. ERP plans and decision-support benefits. 2003.
Disponível em:
<http://www.sciencedirect.com/science?_ob=ArticleListURL&_method=list&_ArticleListID
=446240781&_sort=d&_acct=C000050221&_version=1&_urlVersion=0&_userid=10&md5
=1551296e3c96fff01a4bf3b98913fc9e&view=f>. Acesso em: 01 dez. 2003.
HUNTON, James E.; LIPPINCOTT, Barbara; RECK, Jacqueline L. Enterprise resource
planning systems: comparing firm performance of adopters and nonadopters. International
Journal of Accounting Information Systems, v. 4, issue 3, p. 165-184, sep. 2003. Disponível
em:
<http://www.sciencedirect.com/science?_ob=ArticleListURL&_method=list&_ArticleListID
=445575764&_sort=d&_acct=C000050221&_version=1&_urlVersion=0&_userid=10&md5
=ac5c3a1ba4b74375b0fee3daa2b20838&view=f >. Acesso em: 01 dez. 2003.
JACOBS, F. Robert; BENDOLY, Elliot. Enterprise resource planning: Developments and
directions for operations management research. European Journal of Operational Research,
v. 146, Issue 2, p. 233-240, 16 april 2003. Disponível em:
<http://www.sciencedirect.com/science?_ob=ArticleListURL&_method=list&_ArticleListID
=445579187&_sort=d&_acct=C000050221&_version=1&_urlVersion=0&_userid=10&md5
=0bf7b1461d87768a7a591953571bf265&view=f>. Acesso em: 01 dez. 2003.
LAUDON, Kenneth C.; LAUDON, Jane P. Sistemas de informação gerenciais:
administrando a empresa digital. Traduzido por Arlete S. Marques. 5 ed. São Paulo: Prentice
Hall, 2004.
LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo:
Cortez, 2002.
MAÑAS, Antonio V., Avaliação de resultados no emprego do ERP em empresas brasileiras.
In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil:
teoria e casos. São Paulo: Atlas, 2003. p. 226-240.
McGEE, James; PRUSAK, Laurence. Gerenciamento estratégico da informação: Aumente a
competitividade e a eficiência de sua empresa utilizando a informação como uma ferramenta
estratégica. Tradução de Astrid Beatriz Figueiredo. Rio de Janeiro: Campus, 1995.
MEDEIROS, Amaury C. M.; FERREIRA, Simone B. L. Administração de projetos
complexos: ERP na Petrobrás. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z.
(Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 130-145.
73
MEYER; John .W.; ROWAN; Brian. Institutionalized organizations: formal structure as myth
and ceremony. American Journal of Sociology, v.83, n.2, p.340-363, set, 1977. Citado por
CALDAS, Miguel P.; WOOD Jr., Thomaz. Fads and Fashions in management: the case of
ERP. RAE – Revista de Administração de Empresas, São Paulo, v. 40, n.3, p. 8-17, jul./set.
2000.
MEYER; John W.; ROWAN; Brian. Institutionalized organizations: formal structure as myth
and ceremony. In: MEYER, John W.; SCOTT, W. Richard. (orgs) Organizational
environments: ritual and rationality. London: Sage Publications, 1992. Citado por BRONZO,
Marcelo; HONÒRIO, Luiz. O institucionalismo e a abordagem das interações estratégicas da
firma. RAE-Eletrônica, São Paulo, v.4, n.1. p.1-18,. jan/jul. 2005. Disponível em:
<http://www.rae.com.br/eletronica/index.cfm?FuseAction=Artigo&ID=2059&Secao=FOR.T
E.INS&Volume=4&Numero=1&Ano=2005> Acesso em: 17 maio 2006.
MOTTA, Fernando Prestes. Organização e poder. São Paulo: Atlas, 1986. Citado por WOOD
JR., Thomaz; PAULA, Ana Paula P.; CALDAS, Miguel P. Despindo o Big Brother: Sistemas
empresariais e totalitarismo corporativo. In: SOUZA, César Alexandre de; SACCOL,
Amarolinda. (Orgs.) Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 307-
323.
NAVILLE, Pierre. Vers l’ automation social? Paris: Gallimard, 1963. Citado por LOJKINE,
Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo: Cortez,
2002.
NONAKA, Ikujiro; TAKEUCHI, Hirotaka. The knowledge-creating company: how japanese
companies create the dynamics of innovation. New York: Oxford University Press, 1995.
Citado por FRANCINI, William S. Gestão do conhecimento: conectando estratégia e valor
para empresa. RAE-Eletrônica, São Paulo, v.1, n.1. p.1-16, jul./dez. 2002. Disponível em:
<http://www.rae.com.br/eletronica/index.cfm?FuseAction=Artigo&ID=1459&Secao=PWC&
Volume=1&Numero=2&Ano=2002> Acesso em: 17 maio 2006.
O’BRIEN, James A. Sistemas de informação e decisões gerenciais na era da internet.
Tradução de Célio Knipel Moreira e Cid Knipel Moreira. 2. ed. São Paulo: Saraiva, 2004.
OLHAGER, Jan; SELLDIN, Erik. Enterprise resource planning survey of Swedish
manufacturing firms. European Journal of Operational Research, North Holland, v. 146,
Issue 2, p. 365-373, apr. 2003.
PEREIRA, Carlos D.S.; RICCIO, Edson L. Caso seguradora: insucesso na implementação de
um sistema ERP. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.).
Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 146-172.
POZZEBON, Marlei; PINSONNEAULT, Alain. Desmistificando a retórica de “Não-Abertura
à Mudança” que caracteriza o projeto ERP: quadro teórico e ilustração empírica. In: SOUZA,
74
César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e
casos. São Paulo: Atlas, 2003. p. 348-366.
RIBOUD, Antoine. Modernisation et mode d’emploi. Paris: UGE, 1988. Citado por
LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo:
Cortez, 2002.
SACCOL, Amarolinda Z. Um olhar crítico sobre modismos em tecnologia da informação:
analisando o discurso dos vendedores de pacotes ERP. In: SOUZA, César Alexandre de;
SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas,
2003. p. 324-345.
SACCOL, Amarolinda Z.; MACADAR, Marie Anne; SOARES, Rodrigo O. Mudanças
organizacionais e sistemas ERP. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z.
(Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 173-189.
SACCOL, Amarolinda Z. et al. Sistemas ERP e seu impacto sobre variáveis estratégicas de
grandes empresas no Brasil. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z.
(Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 191-209.
SCOTT, William R. The adolescence of institutional theory. Administrative Science Quartely,
v. 32, n.4, p.493-511, dec. 1987. Citado por CALDAS, Miguel P.; WOOD Jr., Thomaz. Fads
and Fashions in management: the case of ERP. RAE – Revista de Administração de Empresas,
São Paulo, v. 40, n.3, p. 8-17, jul./set. 2000.
SIMON, Herbert A. La science des systèmes, science de l’artificiel. Paris: EPI, 1974. Citado
por LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São
Paulo: Cortez, 2002.
SOUZA, César Alexandre de. Sistemas integrados de gestão empresarial: estudos de casos de
implementação de sistemas ERP. 2000. 305 f. Dissertação (Mestrado em Administração) –
Faculdade de Economia, Administração e Contabilidade, Universidade de São Paulo, São
Paulo, 2000.
TENÓRIO, Robinson M. Cérebros e computadores: a complementariedade analógico-digital
na informática e na educação. São Paulo: Escritoras Editora, 1998. (Coleção Ensaios
Transversais).
THUROW, Lester C. Foreword. In: MORTON, Michel S. Scott (Org.). The corporation of
the 1990´s: information technology and organization transformation. Nova York: Oxford
University Press, 1991. p. v-vii. Citado por DAVENPORT, Thomas H. Reengenharia de
processos: Como inovar na empresa através da tecnologia da informação. Tradução de
Waltensir Dutra. 2. ed. Rio de Janeiro: Campus, 1994.
75
TONINI, Antonio Carlos. Metodologia para seleção de sistemas ERP: um estudo de caso. In:
SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil:
teoria e casos. São Paulo: Atlas, 2003. p. 29-60.
UMBLE, Elisabeth J.; HAFT, Ronald R.; UMBLE, Michel M. Enterprise resource planning:
Implementation procedures and critical success factors. European Journal of Operational
Research, Waco, v. 146, n. 2, p. 241-257, 16 abr. 2003.
WILLMOTT, Hugh. Strength is ignorance; Slavery is Freedom: managing culture in moderm
organizations. Journal of Management Studies, Boston, v.30, n.4, p.515-552, 1993. Citado
por WOOD JR., Thomaz; PAULA, Ana Paula P.; CALDAS, Miguel P. Despindo o Big
Brother: Sistemas empresariais e totalitarismo corporativo. In: SOUZA, César Alexandre de;
SACCOL, Amarolinda. (Orgs.) Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas,
2003. p. 307-323.
WOOD JR., Thomaz. Fordismo,Toyotismo e Volvismo:os caminhos da indústria em busca do
tempo perdido. In: WOOD JR, Thomaz (Org.). Mudança organizacional. 2. ed. São Paulo:
Atlas, 2000.
WOOD JR., Thomaz; PAULA, Ana Paula P.; CALDAS, Miguel P. Despindo o Big Brother:
Sistemas empresariais e totalitarismo corporativo. In: SOUZA, César Alexandre de;
SACCOL, Amarolinda. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas,
2003. p. 307-323.
ZUBOFF, Shoshana. Automatizar/informatizar: as duas faces da tecnologia inteligente. RAE –
Revista de Administração de Empresas, São Paulo, v.34, n.6. p 80-91. nov./dez. 1994.
ZWICKER, Ronaldo; SOUZA, Cesar A. Sistemas ERP: conceituação, ciclo de vida e estudos
de casos comparados. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.).
Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 63-87.
ZWICKER, Ronaldo; SOUZA, Cesar A. Sistemas ERP: estudos de casos múltiplos em
empresas brasileiras. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.).
Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 88-105.
APÊNDICES
APÊNDICE A - QUESTIONÁRIO 1 – A EMPRESA
Entrevistado:
Cargo:
Data:
1.1.Qual o faturamento anual ?
1.2.Em qual setor atua ?
1.3.Emprega quanto funcionários (incluindo terceiros) ?
1.4.Qual número de usuários do sistema ERP ?
1.5.A área de TI é submetida à que área da empresa ?
1.6.Quanto tempo o ERP em está funcionamento (desde o início do projeto)?
1.7.Qual sistema ERP usa ?
1.8.A empresa, ou grupo, é composta de vários estabelecimentos ? ou empresas ?
1.9.A Empresa é multinacional ?
1.10. Se é filial, onde fica onde fica a matriz ?
1.11. Quantos clientes atende (aproximadamente) ?
1.12. Há customizações feitas no sistema ERP (exceto novos relatórios) ? Caso sim, é
prática da empresa fazer customizações ?
1.13. Quais os módulos efetivamente implantados?
• Contabilidade
• Produção
• Chão de fábrica
• Estoque
• Suprimento/Compras
• Vendas
• Recursos humanos
• Faturamento
• Contas à pagar
• Tesouraria
• Contas à receber
• Custos
• Importação

78
• Exportação
• Manutenção
• Marketing
• Planejamento Industrial
• Planejamento de Materiais (MRP)
• Projetos
• Recebimento
• Transporte
• Contratos
• Controle de qualidade
• Gestão da qualidade (ISO,TQC, etc.)
• Saúde e medicina ocupacional
• Administração de treinamentos
• Habilidades e competências
• Orçamento
1.14. Existe algum módulo em implantação?
1.15. A empresa tem a intenção de implantar mais algum(ns) módulos do sistemas ERP ?
79
APÊNDICE B - QUESTIONÁRIO 2 – PERCEPÇÃO DO
USUÁRIO
Empresa:
Entrevistado:
Cargo:
Data:
Favor indicar o seu nível de concordância com as afirmações abaixo sobre seu sistema ERP.
2.1. Capacidade do Sistema
2.1.1. O sistema é rápido
2.1.2. O sistema é confiável
2.1.3. O sistema é apropriado para todos os níveis de usuários
2.2.Compatibilidade
2.2.1. Os resultados das entradas são compatíveis com minhas expectativas

2.2.2. As terminologias (enunciados) são familiares
2.3.Percepção de facilidade de uso
2.3.1. Eu considero fácil obter do sistema o que eu quero que ele faça;
2.3.2. Foi fácil para mim tornar-me habilidoso no uso do sistema;
2.3.3. Eu considero o sistema fácil de usar;
2.4.Flexibilidade
2.4.1. O sistema é provido de uma navegação flexível;
2.4.2. Posso nomear atalhos de acordo com minhas necessidades;
2.4.3. O sistema é provido de bons treinamentos para diferentes usuários;
2.4.4. Posso customizar minha tela de trabalho
2.5.Navegação
2.5.1. As mensagens de erros são úteis;
2.5.2. O sistema é provido da opção de cancelamento da operação;
2.5.3. Existe a função HELP (ajuda);
2.5.4. O sistema é provido da função “desfazer”;
2.5.5. Quando cometo um erro usando o sistema, é fácil e rápido desfaze-lo;
2.6.Aprendizagem
2.6.1. A ordenação dos menus é lógica;
2.6.2. O sistema é provido de teclas funcionais para entradas freqüentes;
80
2.7.Minimização de erros de leitura
2.7.1. Abreviações e siglas são usadas;
2.7.2. As informações de navegação estão sempre disponíveis;
2.7.3. Os dados selecionados ficam marcados (highlight);
2.8.Percepção de utilidade
2.8.1. O uso do sistema no meu trabalho permite a realização de tarefas mais
rapidamente;
2.8.2. O uso do sistema melhora o desempenho do meu trabalho;
2.8.3. O uso do sistema no meu trabalho aumenta minha produtividade;
2.8.4. O uso do sistema aumenta a efetividade do meu trabalho;
2.8.5. O uso do sistema faz meu trabalho ser mais fácil de fazer;
2.8.6. Eu considero o sistema útil ao meu trabalho;
81
APÊNDICE C - QUESTIONÁRIO 3 – PERCEPÇÃO DA
MÉDIA GERENCIA
Empresa:
Entrevistado:
Cargo:
Data:
Favor indicar o seu nível de concordância com as afirmações abaixo sobre seu sistema
ERP.
3.1 Suporte à tomada de decisão;
3.1.1 O uso do sistema melhora a confiabilidade do processo decisório;
3.1.2 O uso do sistema melhora ou sustenta a competitividade organizacional;
3.1.3 O uso do sistema reduz os custos do processo decisório;
3.1.4 O uso do sistema facilita a coordenação de tarefas;
3.1.5 O uso do sistema diminui o tempo associado à tomada de decisões;
3.1.6 O uso do sistema intensifica a habilidade em lidar com problemas complexos;
3.1.7 Permite descentralização e delegação de poder (Emporwerment) para que o
empregado tome a decisão;
3.1.8 O uso do sistema torna possível acompanhar as transações nos sistema ao
mesmo tempo no qual elas ocorrem;
3.1.9 O uso do sistema permite maior visibilidade/transparência das tarefas de cada
área;
3.1.10 O uso do sistema aumenta o nível de controle sobre as operações;
82
APÊNDICE D - QUESTIONÁRIO 4 – PERCEPÇÃO DA ALTA
GERÊNCIA
Empresa:
Entrevistado:
Cargo:
Data:
Favor indicar o seu nível de concordância com as afirmações abaixo sobre seu sistema
ERP.
4.1 Perceber como o sistema ERP é visto quanto à seus objetivos;
4.1.1 O uso do sistema melhora a integração de operações ou dados da empresa;
4.1.2 O uso do sistema ajuda a padronizar as operações da empresa;
4.1.3 O uso do sistema ajuda a redesenhar os processos de negócio da empresa;
4.1.4 O uso do sistema contribui para aumentar a produtividade da empresa;
4.1.5 O uso do sistema contribui para aumentar a flexibilidade da empresa;
4.1.6 O uso do sistema ajuda a otimizar a cadeia de suprimento e/ou os níveis de estoque;
4.1.7 O uso sistema ajuda a suportar a estratégia de globalização;
4.2 Opte por uma das sentenças abaixo que melhor descreva a estratégia de sua empresa:
a) Procura ter o custo mais baixo dentre seus concorrentes;
b) Qualifica seus produtos ou serviços de forma a ser percebida como única em seu
mercado;
c) Limita seu escopo a um segmento específico de mercado e adapta suas ofertas
para este determinado grupo de clientes.
83
APÊNDICE E – INFORMAÇÕES SOBRE AS EMPRESAS PESQUISADAS
Empresa A B C F H
Faturamento bruto ano (MM R$)* 650 650 240 1800 3326
Setor** Química e Petroquímica
Tecnologia e
computação Plástico e borracha
Siderurgia e
metalúrgica Papel e celulose
Funcionários 700 180 680 899 12973
Usuários 200 30 70 80 600
TI submetida à área administrativa área financeira área financeira presidência Presidência
Tempo de funcionamento (meses) 180 em implantação 120 84 66
Sistema Datasul E M S 204 Datasul E M S 204 Datasul E M S 204 Datasul E M S 204 SAP R/3
Várias empresas / estabelecimentos Sim Sim sim sim Sim
Multinacional Não Sim não não Não
Matriz Própria EUA Própria Própria São Paulo
Há customizações Sim Sim sim sim Sim
Há módulos em implantação Sim Sim sim não Não
Intenção de implantar mais módulos Sim Sim Sim Sim Não
(*) do grupo;
84
APÊNDICE F – RESULTADOS DA PESQUISA DE OPINIÃO – ALTA GERÊNCIA / DIREÇÃO
Empresa A B C F H Geral
O uso do sistema ajuda a otimizar a cadeia de suprimento e/ou níveis de estoque; 6 6 6,25 6,67 6,3
O uso do sistema ajuda a padronizar as operações da empresa; 7 6 5,5 6,67 6,1
O uso do sistema ajuda a redesenhar os processos de negócio da empresa; 7 5,5 5,25 5,67 5,6
O uso do sistema contribui para aumentar a flexibilidade da empresa; 5 5,5 3,25 4,67 4,3
O uso do sistema contribui para aumentar a produtividade da empresa; 7 5,5 5,75 6 5,9
O uso do sistema melhora a integração de operações ou dados da empresa; 7 6 7 6,33 6,6
O uso sistema ajuda a suportar a estratégia de globalização; 5 5,5 4,5 5,33 5
Total da Variável - Eficiência em relação à objetivos 6,29 5,71 5,36 5,9 5,69
Alta gerência / Direção – Total 6,29 5,71 5,36 5,9 5,69
Obs: Pesquisa de opinião sobre os sistemas ERP usando escala Likert de 1 a 7, na qual 1 é discordo totalmente e 7 é concordo totalmente.
85
APÊNDICE G – RESULTADOS DA PESQUISA DE OPINIÃO – MÉDIA GERÊNCIA
Empresa A B C F H Geral
O uso do sistema aumenta o nível de controle sobre as operações; 6,5 6,33 6,33 6,33 7 6,46
O uso do sistema diminui o tempo associado à tomada de decisões; 6 6,33 6,33 5,67 6,5 6,15
O uso do sistema facilita a coordenação de tarefas; 6 6 6,33 6,33 7 6,31
O uso do sistema intensifica a habilidade em lidar com problemas complexos; 4,5 6 5,67 5,67 5 5,46
O uso do sistema melhora a confiabilidade do processo decisório; 6,5 6,33 6,33 6 5,5 6,15
O uso do sistema melhora ou sustenta a competitividade organizacional; 5,5 5,67 5,67 6 6 5,77
O uso do sistema permite maior visibilidade das tarefas de cada área; 7 5,67 5,33 6,67 5,5 6
O uso do sistema reduz os custos do processo decisório; 6,5 6 6 5,33 5,5 5,85
O uso do sistema torna possível acompanhar as transações em tempo real; 6,5 5,67 5 6,33 7 6
Permite descentralização e delegação de poder (emporwerment); 4,5 4,67 4,33 5 6,5 4,92
Total da Variável - Suporte à tomada de decisão 5,95 5,87 5,73 5,93 6,15 5,91
Média gerência – Total 5,95 5,87 5,73 5,93 6,15 5,91
86
APÊNDICE H – RESULTADOS DA PESQUISA DE OPINIÃO – USUÁRIOS
Empresa A B C F H Geral
A ordenação dos menus é lógica; 5,57 3,83 5,78 4,43 5,60 5,09
O sistema é provido de teclas funcionais para entradas freqüentes; 4,14 2,83 4,78 4,14 5,40 4,26
Total da Variável - Aprendizagem 4,86 3,33 5,28 4,29 5,50 4,68
O sistema é apropriado para todos os níveis de usuários 5,43 3,5 5,22 4 6,40 4,88
O sistema é confiável 5,57 3,33 5,56 4,57 6,80 5,15
O sistema é rápido 4,71 3,33 4,78 4,86 5,20 4,59
Total da Variável - Capacidade do sistema 5,24 3,39 5,19 4,48 6,13 4,87
As terminologias (enunciados) são familiares 6 2,5 5,67 5,57 5,00 5,06
Os resultados das entradas são compatíveis com minhas expectativas 5,43 4 5,67 4,71 6,20 5,21
Total da Variável - Compatibilidade 5,71 3,25 5,67 5,14 5,60 5,13
O sistema é provido de bons treinamentos para diferentes usuários; 3,43 1,67 4,44 4,14 3,00 3,47
O sistema é provido de uma navegação flexível; 5,43 2,17 4,89 4,29 5,80 4,53
Posso customizar minha tela de trabalho 4,71 2,17 4,89 3,29 5,00 4,06
Posso nomear atalhos de acordo com minhas necessidades; 5,86 2 5,44 3,43 4,60 4,38
Total da Variável – Flexibilidade 4,86 2 4,92 3,79 4,60 4,11
Abreviações e siglas são usadas; 4,14 4,5 5 3,86 5,60 4,59
As informações de navegação estão sempre disponíveis; 5,29 2,67 5,33 4,29 5,80 4,71
Os dados selecionados ficam marcados (highlight); 5,43 2,67 5,33 3,86 6,20 4,71
Total da Variável - Minimização de erros de leitura 4,95 3,28 5,22 4 5,87 4,67
87
Empresa A B C F H Geral
As mensagens de erros são úteis; 4 1,83 5,56 3 6,20 4,15
Existe a função HELP (ajuda); 6,29 1,17 5,56 5,43 4,00 4,68
O sistema é provido da função “desfazer”; 2,29 2 4,22 2,57 4,60 3,15
O sistema é provido da opção de cancelamento da operação; 4,43 3,33 5,44 5,71 6,20 5,03
Quando cometo um erro usando o sistema, é fácil e rápido desfaze-lo; 3,57 1,83 4 3,86 4,80 3,62
Total da Variável – Navegação 4,11 2,03 4,96 4,11 5,16 4,12
Eu considero fácil obter do sistema o que eu quero que ele faça; 4,71 2,83 4,78 3,57 5,40 4,26
Eu considero o sistema fácil de usar; 5,29 3 5,22 4,43 5,40 4,71
Foi fácil para mim tornar-me habilidoso no uso do sistema; 4,86 4 5,56 5 5,20 4,97
Total da Variável - Percepção de facilidade de uso Total 4,95 3,28 5,19 4,33 5,33 4,65
Eu considero o sistema útil ao meu trabalho; 6,57 4,83 6,56 5,86 6,20 6,06
O uso do sistema aumenta a efetividade do meu trabalho; 6,29 4,33 6,11 5,43 6,00 5,68
O uso do sistema faz meu trabalho ser mais fácil de fazer; 6,29 4 6,11 5,29 5,60 5,53
O uso do sistema melhora o desempenho do meu trabalho; 6,14 4,33 6,33 5,43 6,20 5,74
O uso do sistema no meu trabalho aumenta minha produtividade; 6 4,17 6,11 5,14 6,00 5,53
O uso do sistema permite a realização de tarefas mais rapidamente; 6,14 3,67 6,11 5,14 5,60 5,41
Total da Variável - Percepção de utilidade 6,24 4,22 6,22 5,38 5,93 5,66
Usuário Total 5,14 3,09 5,37 4,47 5,50 4,76

dissertação Marcos Mercuri versão final

  • 1.
    UNIVERSIDADE FEDERAL DABAHIA MESTRADO PROFISSIONAL EM ADMINISTRAÇÃO JOSÉ MARCOS MERCURI DE ALMEIDA SALVADOR 2006
  • 2.
    JOSÉ MARCOS MERCURIDE ALMEIDA Dissertação apresentada ao Mestrado Profissional em Administração da Universidade Federal da Bahia para obtenção do Título de Mestre Profissional em Administração. Área de concentração: Sistemas de Informação. Orientador: Robinson Tenório Co-orientador: Cláudio Amorim SALVADOR 2006
  • 3.
    Escola de Administração- UFBA A447 Almeida, José Marcos Mercuri de Sistemas integrados de gestão empresarial: um estudo sobre percepção das empresas adotantes. / José Marcos Mercuri de Almeida. – 2006. 87 f. Orientador: Prof. Dr. Robinson Moreira Tenório. Dissertação (mestrado profissional). – Universidade Federal da Bahia. Escola de Administração, 2006. 1. Sistemas de informação gerencial. 2. Controle administrativo. I. Tenório, Robinson Moreira. II. Universidade Federal da Bahia. Escola de Administração. II. Título. 658.4038011 CDD 20. ed..
  • 4.
    JOSÉ MARCOS MERCURIDE ALMEIDA Dissertação apresentada ao Mestrado Profissional em Administração da Universidade Federal da Bahia para obtenção do Título de Mestre Profissional em Administração. Área de concentração: Sistemas de Informação. Aprovado em 28 de julho de 2006. Componentes da Banca Professor Dr. Robinson Tenório Orientador Prof. Dr. Cláudio Amorim Co-Orientador Prof. Dr. Marcos Lima Prof. Dr. Jader C. Souza Silva
  • 5.
    Acreditar é oprimeiro passo. O Professor Doutor Robinson Tenório, além de promover uma orientação lúcida, paciente e atenciosa, sempre me transmitiu uma segurança e otimismo sem os quais, certamente, não teria chegado ao fim desta caminhada. Muito obrigado. Ao Prof. Dr. Cláudio Alves de Amorim, pela dedicação e pelo suporte nos momentos mais difíceis. Ao Prof. Dr. Marcos Lima e ao Prof. Dr. Jader C. Souza Silva, pelas inúmeras e inestimáveis colaborações ao trabalho. Ao Prof. Marcos Cerqueira, também por suas contribuições. Ao Ivo Saldanha, pelo apoio fundamental em todos os momentos e pelos oportunos alertas. Ao Prof. José Leônidas S. Amaral, ao Sr. Fernando José Torres Marinho e à Sra. Elane Santana Passos, pela ajuda, pelo esforço e pela paciência. Esta dissertação seria inviável sem a ajuda de vocês. Agradeço também ao Prof. Dr. Célio Andrade, Coordenador do Mestrado, pela disponibilidade e atenção com os quais sempre me recebeu. Uma dissertação de mestrado profissional é o resultado de um esforço que supera, em muito, o tempo a ela inicialmente destinado. A minha esposa Diana, pelo apoio e por tudo que foi necessário abrir mão, obrigado. A Maria José Bacelar Guimarães, pela revisão e normalização. Seu compromisso profissional e sua atenção foram fundamentais para a realização deste trabalho, principalmente considerando os exíguos prazos a ela impostos.
  • 6.
    “Um computador, realmente,não é pura ‘tecnologia intelectual’, um simples instrumento de ‘representação’ do mundo, como postula uma parte dos cognitivistas; antes, ele é um instrumento de transformação do mundo, material e humano.” Lojkine (2002, p. 49)
  • 7.
    RESUMO Os Sistemas ERP(enterprise resource planning) vêm sendo amplamente disseminados no universo empresarial industrial desde os anos 90. A implantação destes sistemas, em substituição aos antigos sistemas legados, agregou um nível de integração dos processos jamais experimentado pelas empresas deste ramo, contudo suas características de complexidade, de ser um pacote comercial padrão e de ser integrado obrigou tais empresas a fazerem grandes esforços para se adaptarem à sua lógica. Este trabalho tem por objetivo contribuir para um melhor entendimento do advento dos sistemas ERP através da explicitação das opiniões que as empresas têm de seus sistemas ERP. A coleta foi feita de forma segmentada, aplicando-se diferentes questionários para os três principais níveis hierárquicos da empresa: a alta gerência/direção, a média gerência e demais usuários (sem cargo gerencial). Os resultados obtidos indicam haver divergência entre a opinião dos níveis gerenciais e dos usuários pesquisados e convergência entre as opiniões dos níveis gerenciais. Examinando uma das empresas que se encontrava em período de implementação do sistema ERP, notou-se uma queda acentuada na avaliação dos usuários, enquanto que a média da gerência não sofreu alterações significativas, comparadas com outras empresas. Há dados que reforçam a hipótese de que os sistemas ERP ainda suportam apenas parcialmente as operações das empresas, particularmente as industriais, concentrando-se em áreas cujos procedimentos são similares entre elas, e que existe, por parte dos usuários, a percepção de que falta flexibilidade aos sistemas ERP. Sugerem-se ainda duas metáforas para melhor compreensão deste fenômeno: o sistema ERP como um Leviatã corporativo, pelas suas características de propiciar um incremento significativo do controle, tanto na sua intensidade quanto na abrangência, e o sistema ERP como uma “esteira” ou linha de montagem informacional, através da qual são criados mecanismos, através de uma inovação tecnológica, para promover um controle de tempos e movimentos, em tempo real, similar ao taylorista. Palavras-chave: Sistemas ERP. Controle. Hierarquia. Tempo real.
  • 8.
    ABSTRACT ERP Systems (enterpriseresource planning) have been widely spread over the industrial sector since the nineties. Their implementation, replacing the old legacy systems, promoted a level of integration of the processes never reached by the adopter companies before. However, some features - especially their complexity, the fact it is a package which is both commercial and integrated - forced such companies to make greater efforts to adapt to their general logic. This study explores the phenomenon of ERP systems from the point of view of the adopter companies. The data were collected using three different instruments, each one made for a specific hierarchical level: high management, middle management and users. The results suggested that the opinion of the users is significantly different from the one of the managers. Nevertheless, there is a convergence of opinions of the middle and high levels of management. One of the companies was studied during the period of systems implementation and its specific results revealed a significant drop of the evaluation average among the users, while the average of the management levels was similar compared to the other companies. Some data suggested that the ERP systems still supported company operation, but just partially and concentrated on areas whose procedures are similar among companies, especially, industrial ones. There is a perception, by the users, that ERP systems don’t offer the required flexibility. The author also suggested two metaphors for this phenomenon: ERP systems as a corporate Leviathan, due to their ability to promote a significant increase in control, both in intensity as well as in comprehensiveness, and ERP systems as an informational “conveyor belt” or assembly line, where mechanisms are created, through a technological innovation, to promote a time-and-movement control in real-time, similar to the one conceived by Taylor. Key-words: ERP system. Control. Hierarchy. Real-time.
  • 9.
    LISTA DE ILUSTRAÇÕES FIGURAS 1– Distribuição dos sistemas de informação de acordo com os níveis hierárquicos da empresa............................................................................... 21 2 – Estrutura de um sistema ERP, e sua evolução desde o MRP....................... 23 3 – Apresentação gráfica do histórico da automação da gestão....................... 24 4 – Estrutura de um sistema ERP...................................................................... 30 5 – Modelo de análise de dados ........................................................................ 56 GRÁFICOS 1 – Abrangência versus Opinião Alta Gerência................................................. 63 2 – Abrangência versus Opinião Média Gerência.............................................. 64 3 – Abrangência versus Opinião Usuário........................................................... 64 4 – Tempo de funcionamento versus Opinião Alta Gerência............................ 65 5 – Tempo de funcionamento versus Opinião Média Gerência........................ 65 6 – Tempo de funcionamento versus Opinião Usuário..................................... 66 LISTA DE TABELAS 1 - Resumo da opinião de cada nível hierárquico por empresa....................... 59 2 – Presença de módulos ERP por empresa..................................................... 62 3 – Matriz de coeficiente de Pearson............................................................... 63
  • 10.
    LISTA DE ABREVIATURASE SIGLAS APS - Advanced Planning System BI - Business Intelligence CAD - Computer-Aided Design CAM - Computer-Aided Manufacturing CRM - Customer Relationship Management DSS - Decision Support Systems ERP - Enterprise Resource Planning ESS - Executive Support Systems KWS - Knowledge Work Systems MIS - Management Information Systems MRP - Manufacturing Resource Planning OAS - Office Automation Systems SAP - Systems Applications and Products SCM -Supply-Chain Management SIG - Sistema Integrado de Gestão TI - Tecnologia da Informação TPS - Transaction Processing Systems
  • 11.
    SUMÁRIO INTRODUÇÃO ................................................................................................................... 10 1HISTÓRICO DA AUTOMAÇÃO DA GESTÃO ....................................................... 16 2 SISTEMAS ERP ........................................................................................................... 26 2.1 DEFINIÇÃO …………………………………………………………………………… 26 2.2 ESTRUTURA DOS SISTEMAS ERP ............................................................................ 30 2.3 SISTEMA ERP, O LEVIATÃ CORPORATIVO ............................................................. 31 2.4 ESCOLHA DO SISTEMA ERP ..................................................................................... 37 2.5 IMPLANTAÇÃO DE SISTEMAS ERP ........................................................................ 40 2.6 RECOMPOSIÇÃO DO TRABALHO VERSUS SISTEMAS ERP ............................... 46 3 MÉTODO …………………………………………………………………………….. 53 3.1 MODELO DE PESQUISA ............................................................................................. 53 3.2 COLETA DE DADOS ................................................................................................... 56 4 RESULTADOS ................................................................................................................. 59 CONSIDERAÇÕES FINAIS ............................................................................................. 67 REFERÊNCIAS .................................................................................................................. 70 APÊNDICE A - QUESTIONÁRIO 1 – A EMPRESA ....................................................... 77 APÊNDICE B - QUESTIONÁRIO 2 – PERCEPÇÃO DO USUÁRIO ............................. 79 APÊNDICE C - QUESTIONÁRIO 3 – PERCEPÇÃO DA MÉDIA GERENCIA ........... 81 APÊNDICE D - QUESTIONÁRIO 4 – PERCEPÇÃO DA ALTA GERÊNCIA ............ 82 APÊNDICE E – INFORMAÇÕES SOBRE AS EMPRESAS PESQUISADAS ............... 83 APÊNDICE F – RESULTADOS DA PESQUISA DE OPINIÃO – ALTA GERÊNCIA / DIREÇÃO ............................................................................................... 84 APÊNDICE G – RESULTADOS DA PESQUISA DE OPINIÃO – MÉDIA GERÊNCIA 85 APÊNDICE H – RESULTADOS DA PESQUISA DE OPINIÃO – USUÁRIOS ............ 86
  • 12.
    INTRODUÇÃO Há indícios deque a introdução de sistemas informáticos tenha sido um grande salto em busca da eficiência das organizações. Entretanto, esta mensuração tem sido problemática. Até o início dos anos noventa, grandes investimentos em informática eram observados com desconfiança. Segundo Thurow e Morton (1991 citados por DAVENPORT, 1994, p. 48), exemplos específicos, nos quais as novas tecnologias permitiram enormes aumentos de produtividade ou de redução de custos, podem ser citados, mas não há provas claras de que o advento da computação aplicada ao mundo empresarial tenha aumentado, de fato, a produtividade ou a lucratividade. Em outras palavras, nem se conseguia demonstrar que se produzia mais com menos recursos, nem que o uso da tecnologia havia agregado valor diretamente ao produto ou serviço. O rápido crescimento de empresas de tecnologia da informação talvez seja a evidência mais visível de que a elevação da produtividade esteja correlacionada positivamente com a aplicação da informática. A Systems Applications and Products (SAP), maior fabricante mundial de sistema ERP, cresceu seu volume de vendas de menos de 500 milhões de dólares para mais de 3,3 bilhões de dólares de 1992 a 1997. Também até meados dos anos noventa do século passado, os processos de automatização dos fluxos de informação das organizações ocorriam, em geral, de forma restrita a cada setor – confinados nos sistemas legados1 – e os processos de consolidação de informações entre setores eram, também em geral, caóticos. Inconsistências entre departamentos e grandes somas de tempo gastos para resolvê-las eram comuns. Conforme Davenport (2005, p. 3): “Se o sistema da companhia está fragmentado, o negócio está fragmentado.” O conceito de um sistema integrado já existia desde o início da década de 1960, segundo Alsène (1999 citado por SOUZA, 2000, p.1), mas apenas no início dos anos 1990 foram realizadas as implantações dos primeiros Sistemas Integrados de Gestão (SIG), nomenclatura adotada no Brasil para Enterprise Resource Planning (ERP). Em meados dos anos noventa, várias empresas brasileiras, particularmente as do ramo industrial, sob crescentes pressões competitivas, substituíram seus sistemas legados por um único sistema integrado, desenvolvido por grandes softwares houses nacionais e transnacionais. 1 Sistemas legados são os antigos sistemas informáticos que suportavam individualmente cada setor da empresa e, com freqüência, eram desenvolvidos por equipes internas.
  • 13.
    11 Os sistemas ERPsão pacotes comerciais de softwares ofertados em módulos, com ampla abrangência funcional, que trabalham de forma integrada, por meio de um único banco de dados unificado, eliminando redundâncias e inconsistências. Tecnicamente, podem ser considerados ERP, sistemas integrados que substituem dois ou mais sistemas específicos, como financeiro e contabilidade, entretanto o termo é normalmente utilizado para designar sistemas cujo escopo, em princípio, abrangeria toda a empresa. Os pacotes disponíveis no mercado pareciam um sonho que se tornava realidade e prometiam uma integração jamais vista de todos os fluxos de informação de uma empresa, nas áreas financeira, contábil, de recursos humanos, da cadeia de suprimento ou de atendimento ao cliente. Para gerentes que se debatiam, com grandes esforços e iguais frustrações, com sistemas de informações incompatíveis e práticas operacionais inconsistentes, a promessa de uma solução para o problema da falta de integração do negócio era por demais tentadora (UMBLE, E.; HAFT; UMBLE, M., 2003, p.243). Sistemas ERP podem ser considerados entidades singulares, pois, diferentemente dos demais sistemas informáticos, foram desenvolvidos com a perspectiva de suportar amplamente as atividades informacionais do conjunto das empresas, e não a determinados departamentos e/ou empresas. Logo, sua implantação implica que as empresas terão de se submeter a sua lógica genérica, para obter os benefícios esperados, ainda que mantenham algum grau de flexibilidade. Esta lógica genérica foi desenvolvida, em princípio, objetivando-se os processos da indústria em geral, berço dos sistemas ERP. Sua aplicação aos demais setores – a depender da área suportada –, portanto, é ainda, potencialmente, limitada. O ato de se integrar as áreas operacionais já é, per se, um passo árduo para as empresas, visto que cada área precisa disponibilizar suas informações da forma e no momento necessários às outras áreas com as quais interage, dentro dos formatos estabelecidos no sistema ERP escolhido. Afinal são pacotes comerciais padronizados. Pode-se dizer então que o advento dos sistemas ERP quebrou um paradigma dos sistemas de informação, pois, até então, o ônus da adaptabilidade tendia a ser imputado ao sistema. Se este não conseguisse suportar a operação em questão, o mais comum seria adquirir outro sistema ou fazer um sistema sob encomenda ou mesmo desenvolvê-lo internamente. Depois do advento dos sistemas ERP, as empresas passaram a fazer um esforço maior para se adaptar ao sistema, pois os custos de modificação e de manutenção de tais modificações são tão altos e trabalhosos que foram firmemente desestimulados tanto pelos gestores de informática das
  • 14.
    12 empresas adotantes quantopela alta direção dessas empresas. Este é um dos motivos pelos quais cresceu o interesse sobre o assunto “sistemas ERP”, que passou também a ser tratado não apenas pela área de Tecnologia da Informação (TI), mas também pela área de gestão, despertando o interesse de diversos teóricos da administração. Estudos indicam que o processo de adoção dos sistemas ERP tenha ocorrido de forma menos racional que o esperado. Pressionadas pela mídia, pelos “gurus” de administração, pelo “efeito manada” e pela noção de que tecnologia – em geral – e tecnologia da informação – em particular – vão prover a solução para todos os males, as empresas teriam adotado tais sistemas sem claras idéias sobre suas vantagens ou mesmo sobre o impacto em seus negócios (CALDAS; WOOD JR.,2000, p.10). Não são incomuns os relatos de implantações mal sucedidas de sistemas ERP (UMBLE, E.; HAFT; UMBLE, M., 2003, p.244; PEREIRA; RICCIO, 2003, p.147-169), especialmente considerando as altas expectativas e somas envolvidas. A despeito de já existirem alguns trabalhos a respeito do tema, a maior parte deles de origem jornalística, o foco principal tem sido as questões relativas à implantação de tais sistemas – o que realmente se justifica historicamente, dada a complexidade da tarefa – ou a sua correlação com a orientação estratégica da empresa. Entretanto, o fato de ter-se implantado um sistema ERP não significa que se esteja satisfeito com os resultados obtidos e há estudos que indicam que a percepção de sua utilidade estratégica foi especialmente limitada à eficiência organizacional (SACCOL et al, 2003, p.207), menor, portanto, que o prometido. Oferecer uma solução única e completa para a empresa, ajudar a aumentar a lucratividade, ajudar a aumentar a produtividade, melhorar o relacionamento com os clientes e com fornecedores e oferecer informação para todos são slogans presentes em, pelo menos, cinco dos oito principais fornecedores de sistemas ERP em atuação no Brasil (SACCOL, 2003, p.336). Conforme Alsené (1999 citado por SOUZA, 2000, p.10), o objetivo final de um ERP é construir um todo organizacional coerente, com base nas várias funções que se originam da divisão do trabalho nas empresas. A percepção do todo integrado é um poderoso recurso de gerenciamento e o conceito do ERP trouxe consigo esta promessa de percepção do todo, a qual está intrinsecamente ligada ao grau de abrangência funcional atingido pelo sistema. Entretanto, de acordo com Bergamaschi e Reinard (2003, p.114), o número de empresas
  • 15.
    13 brasileiras2 que utilizam maiorgama de módulos do sistema ERP é reduzido. Com exceção dos módulos Financeiro, Compras, Contábil, Industrial e Vendas (presentes em 67% ou mais das 43 empresas pesquisadas), os demais módulos apresentam-se com baixo grau de utilização na empresa, variando entre 11% a 37% da amostra pesquisada. Considerando-se os grandes esforços aplicados na implantação de sistemas ERP, seria razoável imaginar que esses sistemas se alastrariam por toda a empresa, afinal a proposta de ter toda a empresa sob controle é por demais sedutora para ser adotada apenas parcialmente. Há indícios, portanto, de que ocorreu justamente o contrário, ou seja, o sistema ERP ter possivelmente conquistado apenas parcialmente alguns processos dentro das empresas. Vale ressaltar ainda que, nesses casos, poderá existir o desafio de se integrar o sistema ERP com os demais sistemas da empresa, o que também é outra fonte potencial de problemas. Conforme pesquisa de Caldas e Wood Jr. (2000, p.16), foram indicadas as seguintes dificuldades relativas à implantação de sistemas ERP: baixa adequação entre o pacote e o contexto empresarial do país, planejamento inadequado, perda de funções essenciais do negócio, perda de informações (histórico) durante o processo de migração do sistema legado para o sistema ERP, pouca adequação da infra-estrutura da empresa, falta de apoio (suporte) adequado para a manutenção e desenvolvimento do sistema e falta de envolvimento da alta direção. Além disto, para 25% da amostra pesquisada, o método de implantação foi imposto. Entretanto a avaliação dos entrevistados sobre o sistema era, em geral, positiva. Segundo Wood Jr., Paula e Caldas (2003, p.313), dois fatores explicam este paradoxo: “[...] primeiro, contexto político-institucional – quem se atreveria a se colocar contra uma inovação tida como tendência inequívoca e de ‘classe mundial’?; segundo, os vultosos montantes de investimentos realizados, o que também inibe visões críticas.” No ambiente externo, por sua vez, não há mais consenso sobre o próximo passo a ser dado pelas empresas em sistemas de informações. Há uma profusão de siglas e conceitos que não conseguiram ainda ter o poder de sedução alcançado pelos sistemas ERP. Ainda que se considere que as funcionalidades ofertadas são distintas, fala-se, atualmente, em Customer Relationship Management (CRM), Advanced Planning System (APS), Supply-Chain 2 Amostragem de pesquisa: 43 empresas feita por conveniência.
  • 16.
    14 Management (SCM), DataWarehouse e Business Intelligence (BI)3 prometendo-se benefícios semelhantes aos dos sistemas ERP, tais como: solução única e completa para a empresa, aumento de produtividade, auxílio na redução dos custos gerais da empresa, melhoria de relacionamento com fornecedores e clientes, entre outros. Como os gastos no sistema ERP foram vultosos e os benefícios foram de difícil mensuração – como são, em geral, os investimentos em tecnologia da informação – há um receio justificado em lançar a empresa em outra empreitada tecnológica. Admitindo-se que existiram deficiências nos processos de escolha e implantação de sistemas ERP nas empresas, como assinalam Caldas e Wood Jr. (2000, p.17), E.Umble, Haft e M.Umble (2003, p.244), Pereira e Riccio (2003, p.147-169) e Saccol et al (2003, p.207), e diante de uma miríade de promessas feitas pelos fornecedores destes sistemas (SACCOL, 2003, p.336) – tais como ser flexível, ser de fácil customização, possibilitar melhoria nos processos, oferecer informações em tempo real, aumentar a agilidade das operações e ajudar a reduzir custos –, é pertinente investigar o advento do sistema ERP sob a ótima das empresas adotantes. Este universo ainda encontra-se pouco explorado e conhecer como as empresas percebem seus sistemas ERP certamente irá contribuir para que fabricantes de software, empresas e consultores movam-se de forma mais precisa, rápida e segura rumo a soluções que promovam ganhos de eficiência e competitividade nas empresas. Este estudo, portanto, propõe-se a revelar qual a opinião que as empresas têm de seus sistemas ERP. A restrição ao campo industrial é oportuna, pois os sistemas ERP foram inicialmente concebidos para suportar operações deste segmento. A escolha de empresas que se encontrassem em fases distintas de utilização do sistema – em implantação e em pleno funcionamento – também foi desejável, na medida em que possibilitou a comparação das avaliações entre tais momentos. É relevante citar que o foco das pesquisas envolvendo sistemas ERP até então tem sido a fase da implantação, o que torna ainda mais valiosos os dados referentes à fase de pleno funcionamento. A dissertação está assim estruturada: 3 Apenas para fins de esclarecimento, Data warehouse e Business Intelligence (BI) são soluções de extração de informações gerenciais e não sistemas com funcionalidades de suporte transacional.
  • 17.
    15 No Capítulo 1,Histórico da automação da gestão, foi descrito o processo pelo qual o modelo de automação fabril foi continuamente influenciando o processo de automação das atividades burocráticas até a criação dos sistemas ERP. No Capítulo 2, Sistemas ERP, é exposto o conceito do sistema. Adicionalmente são apontadas suas principais características e seu papel nas organizações sob diferentes perspectivas. São abordados tópicos apontados pela literatura como críticos para seu sucesso, a exemplo do processo de escolha e implantação. É feita uma analogia com a figura mítica do Leviatã de Thomas Hobbes, como símbolo de poder e controle, e discorre-se sobre as possibilidades de recomposição do trabalho humano quando da implantação de sistemas ERP. No Capítulo 3, Método, são apresentadas as escolhas metodológicas do trabalho, seu objetivo, suas justificativas e a trajetória da concepção dos instrumentos à coleta dos dados. No capítulo 4, Resultados, são apresentados os resumos estatísticos das médias das opiniões de cada nível hierárquico de cada empresa, um quadro resumido dos módulos implantados, também abertos por empresa, um conjunto de gráficos correlacionando as médias das opiniões dos diferentes níveis hierárquicos à quantidade de módulos implantados em cada empresa (abrangência do sistema ERP) e outro conjunto de gráficos correlacionando também as médias das opiniões dos diferentes níveis hierárquicos ao tempo de funcionamento do sistema ERP em cada empresa. Nos apêndices de A a D estão expostos os instrumentos de pesquisa em sua íntegra e nos apêndices de E a I, os resultados da pesquisa expostos de forma mais analítica, explicitando cada item respondido. No caso das pesquisas de opinião, foram apresentadas as médias de cada empresa para cada item de cada variável.
  • 18.
    1 HISTÓRICO DAAUTOMAÇÃO DA GESTÃO A revolução industrial foi marcada pela divisão entre aqueles que tinham a tarefa de transformar a matéria e aqueles que tratavam a informação. A origem da Teoria Clássica da Administração está ligada à combinação de princípios militares e de engenharia. O gerenciamento, sob este prisma, é visto como um processo de planejamento, organização, comando, coordenação e controle. Em 1911, Frederick Taylor publicou seu Principles of Scientific Management. Dentre suas contribuições mais relevantes, pode ser destacada uma série de princípios práticos baseados na separação entre concepção e execução do trabalho, na parcelarização e cronometragem de tarefas e no controle ostensivo e autocrático sobre o processo de trabalho, sempre para buscar a maximização da relação produção sobre os recursos utilizados. Princípios como unidade de comando, divisão detalhada das tarefas, definição clara de responsabilidade, disciplina e autoridade passaram a ser chaves para o sucesso das organizações. Sua aplicação foi responsável por um aumento brutal de produtividade e pela perda das habilidades genéricas manuais dos trabalhadores (WOOD JR., 2000, p.99). De forma geral, este modelo se caracteriza pela rigidez (LOJKINE, 2002, p.32) em função, basicamente, do controle exercido tanto na forma (padronizada), quanto no tempo de execução das tarefas, potencializado pela cadeia de produção fordista. O ideário taylorista era composto de partes independentes, dispostas numa seqüência específica de tal forma que cada uma e, principalmente, que o conjunto delas alcançasse a maior produtividade possível. Neste sentido, seu estudo de tempos e movimentos tinha como um dos meios a determinação da melhor forma de execução de cada tarefa e sua ordem de execução. A premissa do sistema automático também consiste em substituir a divisão de trabalho entre os artesãos pela análise de um procedimento em seus princípios constituintes, segmentando-os, o que coincide, portanto, com um princípio taylorista. Qualquer atividade, de uma transação de escritório a uma operação de pintura de automóvel, para ser computadorizada, deve primeiro ser fragmentada e analisada em seus componentes menores, de forma a ser traduzida na linguagem binária de um sistema de computadores. (ZUBOFF, 1994, p.82). Tal processo de automação da produção ocorreu predominantemente sob a lógica econômica que conduziu à substituição do homem pela máquina.
  • 19.
    17 O constrangimento maisforte que leva os patrões a uma concepção estreita da automação é, provavelmente, a lógica econômica que enquadra todos os seus atos. Muito frequentemente, novas despesas em tecnologia devem ser justificadas unicamente com uma substituição capital/trabalho. Em geral, sustenta-se que toda contribuição de um operador humano deve ser transferida para o funcionamento automático da máquina. A palavra de ordem dos quadros dirigentes é reduzir o número de pessoal. (LOJKINE, 2002, p.245). O conceito de automação, não por acaso, guarda simetrias com o conceito mecanicista. O viés preponderante nos primórdios da computação era o vigente no mecanicismo: a substituição progressiva e integral do homem pela máquina. Entretanto há o incremento da função sensitivo-reflexiva, ou seja, a máquina passa a ter a capacidade crescente de monitorar seus processos de tal forma que pode, inclusive, intervir para corrigir um desvio, compensando, por exemplo, uma matéria-prima com características distintas da anterior. A flexibilidade e a integração das novas máquinas são características da automação que a distinguem do maquinismo em oposição à rigidez e parcelarização do sistema mecânico (maquinismo). (LOJKINE, 2002, p.108). A busca pela eficácia, através da automação (particularmente com aplicação da micro- eletrônica), conforme Coriat (1990 citado por LOJKINE, 2002, p. 37), pode se dar, entretanto, sob formas organizacionais mais ou menos progressivas, o que converge com a idéia de que a automação per se não seria capaz de recompor, espontaneamente, os instrumentos de trabalho sob novas formas de cooperação. Por exemplo, a divisão do trabalho – fator crítico para se atribuir progressividade ao modelo de produção – a despeito de estar indubitavelmente ligada à complexidade crescente das tarefas técnicas, é também função do contexto social e “[...] indica a refração das relações de classe no processo de produção imediato.” (NAVILLE, 1963 citado por LOJKINE, 2002, p. 42). É compreensível que os esforços visando mecanizar as atividades produtivas tenham sido centrados, primeiramente, ao nível fabril direto. A generalização deste maquinismo, ou seja, a disseminação do uso das máquinas, seguindo sua lógica de especialização, padronização e reprodução rígida e contínua, a partir da revolução industrial, causou grandes impactos na sociedade, tais como: redução dos custos diretos de fabricação, aumento das margens de lucro das empresas e redução da presença humana em atividades de risco e/ou repetitivas. Seguindo-se a mesma lógica, as organizações também passaram a ser vistas como máquinas; cada setor era percebido como uma peça que deveria atuar da forma e no momento precisos.
  • 20.
    18 Esta parcelização, alémde exigir uma formação específica e – em princípio – limitada do trabalhador, vincula o momento da execução de sua tarefa a um ritmo pré-estabelecido pelo sistema. Passamos, a partir de certo estágio do processo de industrialização, a usar máquinas como metáforas para nós mesmos e a moldar o mundo de acordo com princípios mecânicos, o trabalho nas fábricas passou a exigir horários rígidos, rotinas predefinidas, tarefas repetitivas e estreito controle. (WOOD JR., 2000, p. 97-98). Um segmento da indústria que reflete apropriadamente a dinâmica de cada época é o automobilístico. Os princípios da administração científica não apenas foram reproduzidos por Henry Ford, mas também foram introduzidos novos conceitos. Destaque para a intercambiabilidade das peças e para a introdução da linha contínua de montagem. Ford também reduziu os tempos de preparação das máquinas, fazendo com que elas executassem, posicionadas numa seqüência lógica, apenas uma tarefa por vez, ao custo da falta de flexibilidade, contudo priorizando a continuidade da produção. Tais inovações alavancaram a Ford ao posto de maior fabricante de automóveis do mundo, determinando o fim da fabricação manual. O processo foi descrito por Henry Ford em seu artigo Mass production, publicado em 1926 (WOOD JR, 2000, p.103). Este enfoque mecanicista, baseado na racionalidade funcional ou instrumental, tornou-se justificadamente popular e sua influência ultrapassou as fronteiras culturais, geográficas e ideológicas, afetando o modo de produção de todo o mundo (WOOD JR, 2000, p.100). É inegável que esta lógica tenha influenciado não apenas a produção material direta, mas também a indireta, inspirando concepções mecanicistas informacionais. Wood Jr. (2000, p.98) faz referência ao paralelo traçado por Max Weber entre a mecanização da indústria e a proliferação das formas burocráticas de organização. Para ele, a burocracia rotiniza a administração da mesma forma que as máquinas rotinizam a produção. Sua organização burocrática era caracterizada pela racionalidade, precisão, velocidade, clareza, regularidade, confiabilidade, impessoalidade e eficiência obtidas por meio de divisão rígida de tarefas, supervisão hierárquica e regulamentos detalhados. Segundo Wood Jr. (2000, p.98), Weber propõe que sua burocracia seria capaz de estabelecer, previamente, uma lógica decisória explícita para uma grande abrangência de situações, instituindo padrões de desempenho e colaborando com a idéia taylorista de separação entre a concepção e a execução
  • 21.
    19 do trabalho. Abusca, portanto, de uma estrutura que limite a atuação dos trabalhadores em uma organização, visando obter a racionalização das tarefas administrativas, é antiga. Mesmo havendo lacunas no processo de automação da “força material produtiva”, e longe de se afirmar que este tenha chegado a seu limite, percebe-se o desenvolvimento de funções ligadas ao trabalho indireto (de tratamento refletido da informação) que vão muito além da supervisão, da chefia e mesmo da manutenção (LOJKINE, 2002, p.101). Consoante este autor: Com os níveis atuais de polifuncionalidade entre os chefes de instalações automatizadas, constata-se que a diferença essencial provém da parte crescente assumida pelo trabalho informacional - o que supõe uma dissociação radical entre o tempo-máquina e o tempo do trabalho humano. (LOJKINE, 2002, p.104) Pode-se considerar, portanto, que, as tecnologias de automação passaram, gradativamente, a ser a aplicadas com maior intensidade ao trabalho indireto. A apresentação de um breve histórico da automação no ambiente fabril teve por objetivo correlacioná-la à automação do escritório, pois a compreensão da lógica aplicada na automação do chão de fábrica permite que se entendam os princípios aplicados, pelo menos inicialmente, ao processo de automação das atividades informacionais. O computador, propriamente dito, surgiu apenas durante a Segunda Guerra Mundial, por uma demanda do Pentágono a algumas universidades norte-americanas. No início dos anos 1950, sua aplicação continuou restrita à área militar. Curioso notar as características centralizadoras, hierarquizadas e nada transparentes da primeira instituição para qual o computador foi desenvolvido. Até o início dos anos 1960, o computador desempenhava um papel relativamente simplório e apenas nas grandes organizações, privadas e estatais. Sistemas de informação eram utilizados para processamento de transações, manutenção de registros, contabilidade e outros processamentos eletrônicos. Logo foram desenvolvidos alguns sistemas, com a finalidade de gerar relatórios gerenciais predefinidos para a tomada de decisões administrativas. O foco da automação passa a estar dividido entre os processos fabris diretos (máquinas) e indiretos (sistemas de informação).
  • 22.
    20 Nos anos de1970, ficou claro que o suporte informacional à decisão continuava precário e foi desenvolvido um novo conceito: o sistema de suporte à decisão. A novidade era assumir que a necessidade de informações gerenciais deveria suplantar os relatórios padronizados dos anos 60 e partir para a confecção de relatórios sob medida, priorizando assim a visão do gerente sobre seu mundo real, um apoio ad hoc. Com o rápido desenvolvimento da capacidade de processamento dos computadores nos anos de 1980, vários papéis foram sendo designados para os sistemas de informação automatizados. A informática chegara a uma abrangência maior nas organizações e com uma diferença crucial: “Os usuários finais puderam usar seus próprios recursos de computação em apoio à suas exigências de trabalho em vez de esperar pelo apoio indireto de departamentos de serviços de informação da empresa.” (O’BRIEN, 2004, p.21). Neste contexto, foram criados mais e mais sistemas que suportavam individualmente cada área das organizações e que, freqüentemente, tinham sido desenvolvidos para realidades específicas. Mais tarde foram chamados de sistemas legados. Deve-se notar que, ainda assim, o suporte à decisão gerencial continuava, em geral, deficiente. A maioria dos altos executivos empresariais não se utilizava de relatórios gerados por sistemas de informação ou das capacidades analíticas de sistemas de informação. Com a multiplicação dos sistemas de informação, surgiu a necessidade de classificá-los. Segundo Kenneth C. Laudon e Jane P. Laudon (2004, p.39), sistemas de informação podem ser classificados de acordo com o nível hierárquico que suportam. Segundo os autores citados, além dos três níveis tradicionais (operacional, tático e estratégico) há um quarto nível, entre o operacional e o tático, chamado de nível do conhecimento. Desta forma, sistemas que suportam o nível operacional foram chamados de sistemas de processamento transacional – Transaction Processing Systems (TPS). O objetivo de sistemas TPS é registrar transações e disponibilizar informações para seu nível operacional. São exemplos de TPS: sistemas de faturamento, de compras, de controle de estoque, de lançamento de produção e de contabilidade. Sistemas que suportam o nível do conhecimento das empresas têm por objetivo facilitar a criação, distribuição e integração de conhecimentos e informações criados ou adquiridos para atender aos negócios da empresa. São divididos em dois grupos: o Knowledge Work Systems (KWS) ou sistemas para trabalhos em conhecimento e os Office Automation Systems (OAS) ou sistemas de automação de escritório. Os primeiros são sistemas que auxiliam no processo de criação de informação, tais como: computer-aided design (CAD)/computer-aided manufacturing (CAM). Os segundos gerenciam documentos internos
  • 23.
    21 e a comunicaçãoentre funcionários, tais como: planilhas eletrônicas, editores de texto e correios eletrônicos. Continuando na tipologia Kenneth C. Laudon e Jane P. Laudon (2004, p.41), há dois sistemas que suportam o nível gerencial, são eles: os sistemas de informações gerenciais – management information systems (MIS) – que fornecem resumos das transações operacionais realizadas nos TPS, permitindo a monitoração gerencial do processo, tais como relatórios periódicos de produção e vendas; os decision support systems (DSS) ou sistemas de suporte à decisão. Estes são, por natureza, menos estruturados e mais flexíveis que os MIS. Os DSS permitem simulação de cenários e mudanças de premissas e do formato apresentado. O suporte ao nível estratégico exige bem mais flexibilidade, pois estes sistemas de informação devem ter a capacidade de promover a interação entre as informações recebidas do mercado e as informações internas da empresa. São conhecidos como sistemas de apoio executivo – executive support systems (ESS). Os autores ainda dividem os sistemas apresentados por área funcional. Ver figura a seguir: Figura 1 – Distribuição dos sistemas de informação de acordo com os níveis hierárquicos da empresa Fonte: K. Laudon e J. Laudon (2004, p.40).
  • 24.
    22 Sistemas ERP podemser considerados como um TPS e MIS ao mesmo tempo e, a depender das características implementadas, também como DSS e ESS. Entretanto sua característica mais proeminente é a de um poderoso TPS sobre o qual uma empresa pode construir seus sistemas de informações gerenciais. Segundo Souza (2000, p.22), a Deloitte Consulting afirma que muitas empresas consideram os sistemas ERP como um backbone, ou espinha dorsal, sobre o qual os demais sistemas podem ser desenvolvidos de forma integrada. Quanto mais ligado ao operacional, mais estruturados e rígidos são os sistemas que o suportam. Nestes há a presunção de previsibilidade podendo, portanto, serem detalhadamente pré-programados com foco estreito na função desempenhada. Esta previsibilidade, entretanto, nem sempre se confirma, pois a presença humana persiste como elemento de flexibilidade, tanto na administração como na manufatura. No outro extremo, ao aproximar-se do nível estratégico, os sistemas devem ser providos de flexibilidade para suportar solicitações não triviais (ad hoc), infreqüentes, antecipadoras e de perspectiva ampla (O’BRIEN, 2004, p.281). Até então, nas atividades administrativas desenvolvidas em escritórios, era raro a imposição do ritmo pela máquina. Mesmo nas formas mais rotinizadas do trabalho burocrático, o ritmo do trabalho depende dos próprios empregados e do controle exercido pela hierarquia, mas nunca da máquina, o que o aproxima do modo de produção de uma manufatura e o afasta do de uma linha de montagem, cuja cadência depende do ritmo da esteira. Lojkine (2002, p. 174) sugere que a cadência do trabalho burocrático, assistido pelo suporte computacional, poderia conduzir a características mais propícias ao trabalho humano do que a cadência da linha de montagem. A década de 1990 foi marcada pela terceirização do desenvolvimento de sistemas. Fornecedores de software passaram a concentrar as atividades de desenvolvimento de sistemas integrados, em princípio, de uso genérico e voltados especialmente para determinados departamentos nas empresas, dentre as quais: controle de estoque, compras, faturamento, recebimento, tesouraria e contabilidade que, basicamente, foram desenvolvidos em torno de seu sistema embrionário, o sistema MRP (manufacturing resource planning ou planejamento dos recursos de manufatura). Sistemas MRP tinham por função básica administrar o fluxo de materiais numa linha de produção, a fim de minimizar tanto os estoques quanto as paradas por falta de materiais ao longo do processo de fabricação. Tais sistemas representaram um imenso passo no processo de planejamento de materiais, propiciando reduções drásticas nos inventários de matérias-primas e insumos.
  • 25.
    23 Em sua primeiraevolução, o sistema MRP II acrescentava a necessidade de capacidade, o controle de compras e o controle de fábrica ao cálculo (CORRÊA; GIANESI; CAON, 2001, p. 392). Desta forma, não apenas os estoques eram otimizados, mas também a totalidade da operação, principalmente o tempo das máquinas. A seqüência na qual as ordens de produção eram executadas passa a ser um ponto crítico neste processo, otimizando-se, portanto, as trocas de ferramenta e insumos. Os sistemas MRP II evoluíram, incorporando sistemas de informações financeiras e contábeis aos sistemas de manufatura e gerenciamento de materiais, resultando nos primeiros sistemas ERP. A sigla foi cunhada pelo Gartner Group (uma empresa americana de pesquisa), para associá-la a uma evolução dos sistemas MRP II. Figura 2 – Estrutura de um sistema ERP, e sua evolução desde o MRP Fonte: Corrêa, Gianesi e Caon (2001, p.400). Atualmente, o escopo dos sistemas ERP supera, em muito, o do sistema MPR II, fazendo com que muitas empresas optem simplesmente por não implantar o módulo de MPR II, ao implantar seu sistema ERP. Com isso, reforçam a idéia de que um dos principais motivos para sua adoção é o benefício da integração – razão número um na pesquisa de Caldas e Wood Jr. (2000, p.12-13) – e não de otimizações específicas em cada área. O benefício fundamental de sistema ERP, de fato, não vem de sua inerente capacidade de planejamento, herdada dos sistemas MRP, mas sim de sua habilidade em processar transações eficientemente e prover a empresa de dados estruturados destas transações (JACOBS; BENDOLY, 2003, p.233).
  • 26.
    24 A tendência deintegração promovida pelos sistemas ERP vem sendo expandida para além dos limites da organização. A expressão integração da cadeia de suprimentos passou a ser um jargão largamente utilizado no universo empresarial e uma das questões mais desafiadoras e importantes para as empresas (ZWICKER; SOUZA, 2003, p.68). Uma vez estabelecida a integração dentro dos setores de uma empresa, é natural que os mesmos ganhos auferidos nos processos intra-organizacionais devam ser buscados, num segundo momento, nos processos inter-organizacionais. A inspiração seria o modelo Toyotista, no qual uma das principais características é a coordenação das entregas de componentes, de forma a reduzir os estoques intermediários, conhecido como Just-in-time. Esta redução só é possível graças à estabilidade e à complementariedade das relações entre o núcleo da empresa e a rede de fornecedores promovida pelo modelo toyotista. Como resultado: “A Toyota necessita hoje de quase metade do tempo e investimento de um produtor convencional para lançar um novo veículo.” (WOOD JR., 2000, p.108). Lojkine (2002, p.248) reforça: “[...] a eficiência superior dos sistemas flexíveis japoneses não é tecnológica – ela repousa sobre uma relação melhor entre os homens encarregados da concepção e os homens encarregados da fabricação.” A figura abaixo ilustra sinteticamente o histórico da automação da gestão. Figura 3 – Representação gráfica do histórico da automação da gestão Conforme Hunton, Lippincot e Reck (2003, p.182), um estudo realizado com empresas que adotaram sistemas ERP, em comparação com outras que não os adotaram, teria lançado uma Taylorismo / Fordismo Parcelarização Controle hierárquico Linha de montagem Burocracia Weberiana Parcelarização Controle hierárquico Regras explícitas Automação do escritório Departamental Fragmentada Manufatura informacional Revolução Industrial Modelo Mecanicista Sistemas ERP
  • 27.
    25 nova luz sobreo paradoxo da produtividade. O estudo sugere que os ganhos financeiros obtidos pela adoção de sistemas ERP podem estar sendo repassados aos consumidores na forma de preços mais baixos. Deste modo, as performances dos não adotantes declinam por comparação. Dada uma situação na qual exista, de fato, concorrência, ao obter uma redução de seus custos, devido à racionalização das tarefas – possível graças à implantação de um sistema ERP –, uma empresa pode escolher diminuir sustentavelmente seus preços, mantendo suas margens. À não adotante, por sua vez, restam duas opções: ou diferenciar seu produto, para não disputar mercado com base no preço, ou acompanhar os níveis de preço da concorrência. Tal estudo sugere que, ao acompanhar os níveis de preço das adotantes, as não adotantes geram resultados financeiros piores por comparação. Neste cenário de aumento de competitividade e de expansão do uso de ferramentas computacionais, sistemas ERP passam a ocupar uma posição central na discussão sobre a produtividade das organizações. Davenport (2005, p.7) chega a citar o caso de um dirigente de uma grande empresa química, que teria sugerido que a vantagem competitiva da indústria talvez tivesse como principal variável a forma como esta implanta o SAP.
  • 28.

    2 SISTEMAS ERP 2.1DEFINIÇÃO ERP são sistemas de informação integrados que têm por objetivo suportar a maior quantidade possível de departamentos dentro de uma empresa. Tendo evoluído com base em sistemas desenvolvidos na indústria, sistemas ERP implicam no uso de um pacote padrão de programas, mais do que de programas proprietários feitos por um ou para um cliente. Os sistemas ERP são estruturados em módulos – análogos às áreas funcionais da empresa – que podem estar aptos a interagir com outros programas da própria empresa –, construindo-se interfaces, o que envolve algum esforço – e também podem ser particularmente alterados por seus fabricantes para este fim ou para atender a requisitos específicos de cada empresa. A customização é normalmente cara e torna o programa alterado incompatível com futuras atualizações. Sistemas ERP são notavelmente complexos e sua implantação, freqüentemente, força a empresa a modificar seus processos internos. Segundo Souza (2000, p.12), há algumas características que diferenciam os sistemas ERP dos demais sistemas informáticos, que até então suportavam as operações das empresas Os sistemas ERP são pacotes comerciais de software, cujo desenvolvimento é uma experiência potencialmente onerosa para uma empresa, devido aos custos envolvidos, tanto no desenvolvimento quanto na manutenção. O deslocamento desta atividade para fora das empresas usuárias decorreu da necessidade de reduzir o custo de propriedade dos sistemas. Por maior que seja uma indústria, primeiro grande mercado dos sistemas ERP, as possibilidades de amortização dos gastos no desenvolvimento de sistemas são muito limitadas. O esforço desprendido pelas empresas nestes desenvolvimentos não pareciam estar alinhados com as modernas tendências de focar a atenção da empresa em torno de seus negócios centrais. A idéia de desenvolver um sistema que possa ser aplicado a várias organizações traz consigo um potencial enorme de ganho de escala e, conseqüentemente, redução de custos.
  • 29.
    27 A terceirização emmassa desta atividade gerou uma questão central na discussão sobre sistemas ERP: que modelo deveria servir da base para seu desenvolvimento? Ao desenvolver um sistema para dar suporte aos processos de várias organizações, os fabricantes têm buscado o que há de mais genérico, de forma a atender ao maior número possível de organizações, ampliando os ganhos de escala. Desta forma, inverte-se um paradigma que até então vigorava: o cliente agora recebe um pacote que contém as práticas mais utilizadas, freqüentemente alegadas como “melhores práticas” pelos fabricantes (SACCOL, 2003, p.336). Portanto, não é mais o cliente que dita para o fornecedor de software como deve ser executada uma tarefa, e sim o inverso. Conforme Davenport (2005, p.4): “Um sistema ERP é, afinal, uma solução genérica.” Vale ainda citar Gattiker e Goodhue (2003, p.2), que ressaltam os limites dos processos previamente modelados na programação dos sistemas ERP. Como resultado, as organizações que o adotam têm suas opções contingenciadas ao leque de opções incluído no pacote ou a modificar suas práticas de negócio. Alterações no código do sistema ERP, para atender a situações específicas de cada empresa, as chamadas customizações, são possíveis. Esta solução, contudo, aproxima-se do modelo de desenvolvimento interno, onerando significativamente os custos de implantação e também os custos de manutenção, dado que, como já mencionado, as atualizações de versão do programa padrão, ou upgrading, terão que ser adaptadas às customizações existentes. O nível de customização do sistema também interfere negativamente na integração da cadeia de suprimento, pois, à medida que o sistema se afasta de sua forma padrão, torna-se mais difícil a troca de informações com fornecedores e clientes (DAVENPORT, 2005, p.6). Tais customizações podem ser feitas tanto pelo fornecedor do sistema ERP quanto por seus clientes, ou até por uma terceira empresa. Como os sistemas são desenvolvidos em linguagens de programação conhecidas pelo mercado, estas modificações, em muitos casos, podem ser feitas por qualquer conhecedor da linguagem e do processo suportado. Por exemplo: O R/3, fornecido pela SAP, foi desenvolvido em linguagem ABAP. Os clientes podem também se utilizar desta linguagem para desenvolver outras soluções integradas a seu sistema ERP e não apenas para modificá-las. Dando continuidade às características apontadas por Souza (2000, p.12), vale ressaltar a singularidade do sistema ERP no quesito integração, talvez o mais marcante. Segundo Davenport (2005, p.3), foi o motivo de sua criação. Conforme Souza (2000, p.13): “Processos de negócio podem ser definidos como um conjunto de tarefas e procedimentos
  • 30.

    28 interdependentes realizados paraalcançar um determinado resultado empresarial.” Até o advento do sistema ERP, contudo, esta interdependência, principalmente entre departamentos, era precária. Na melhor das hipóteses, cada departamento trabalhava com seu sistema particular e a interface entre departamentos era feita via troca de arquivos eletrônicos, ou até físicos, o que provocava problemas na integridade dos dados e na confiabilidade das informações e/ou grandes somas de tempo gastas em sua consistência. Não era incomum, ao final de um mês contábil, a produção apresentar um número total de peças produzidas, o departamento de custo apresentar outro e a contabilidade um terceiro número. Esta situação era um ponto de potencial desconforto nos dirigentes de uma organização, o que, certamente, colaborou para que esses optassem pela adoção de sistemas ERP. A consistência gerada pela integração foi possível graças à alocação de todos os dados em apenas uma base única de suporte às operações de uma organização, evitando-se duplicidades e retrabalho e promovendo-se o compartilhamento de informações comuns entre os diversos módulos e efetiva interdependência entre os departamentos. Conforme Souza (2000, p.16), a construção de um único banco de dados é uma tarefa desafiadora para uma organização, contudo as compensações são amplas. Por exemplo: a expedição de um produto vendido pode ser transacionada num sistema ERP de tal forma que só poderá ocorrer se o departamento comercial tiver criado um pedido de vendas – explicitando as condições da transação – se este pedido de vendas tiver sido aprovado pelo departamento financeiro – que avaliará o crédito do cliente – e após a emissão da nota fiscal, cujos dados são fornecidos em grande parte pelo pedido. Minimizam-se, portanto, os erros de faturamento com valores errados, visto que é o próprio setor de vendas que indica qual o preço a ser praticado. Entretanto a relação que se estabelece entre setores passa a ser de efetiva interdependência. A tempestividade com que cada setor atualiza suas informações torna-se de fundamental importância para a realização das tarefas. Pode-se dizer que a quantidade de clientes potenciais de um fornecedor de sistemas ERP é proporcional à quantidade de processos funcionais que este sistema pode suportar. Desta forma, em princípio, sistemas ERP buscam reproduzir os processos mais comumente encontrados nas empresas, alcançando grande abrangência funcional. Áreas cujas operações guardam similaridades entre as empresas têm maiores chances de serem suportadas por sistemas ERP do que áreas cujos processos são específicos de determinados setores. Como já foi dito, os módulos financeiro, contábil e de compras estão presentes em, praticamente, 80%
  • 31.
    29 das empresas pesquisadaspor Bergamaschi e Reinhard (2003, p.114). Contabilidade é um caso típico, cujos procedimentos, até por força de lei, devem ter um tratamento uniformizado pelas empresas, o que contribui para este alto percentual de adesão. Não são o foco dos fabricantes de sistemas ERP, por outro lado, funcionalidades como CAD/CAM. Módulos ofertados, cujo nível de padronização é supostamente mais baixo, devem ter mais dificuldades em se estabelecer. Marketing, Transporte e Serviços têm, individualmente, baixa presença nas empresas. Todos abaixo de 17%, conforme pesquisa supracitada. Consoante Tonini (2003, p.58), há um consenso na literatura de que não há sistema ERP que se ajuste completamente às necessidades de uma organização. O sistema ERP permite, dentre de determinados limites, ser configurado, sem alteração de suas linhas de programação, de forma a se adaptar a alguns processos de negócio escolhidos pelas empresas adotantes. A esta tarefa é dado o nome de parametrização. Ainda conforme Souza (2000, p.4), a adoção destes sistemas transformou a empresa em, pelo menos, três aspectos. O primeiro, foi a redução dos gastos com tecnologia da informação, pela terceirização do desenvolvimento de sistemas, o que é convergente com a idéia de que o deslocamento desta atividade para fora da empresa seria positivo para a cadeia produtiva. O segundo, foi a mudança da visão departamental para a visão de processos. Neste modelo, os departamentos, como instituições dentro de uma empresa, perdem status e passam a ter que trabalhar com foco no processo com um todo. Em outras palavras, a lógica do processo macro da empresa ganha força sobre a lógica de cada departamento. A empresa, então, passa a ter uma visão voltada para seu todo. O terceiro aspecto apontado por Souza (2000, p.4) é a implementação de um modelo de empresa integrada e centralizada. Conforme Tenório (1998, p.92): “A integração das informações em um contexto produtivo significa maior intercambio comunicacional, contribui para o aumento das capacidades individuais, e possibilita, pela complementariedade das competências, maior qualidade na ação global.” Independentemente do modelo de gestão, a integração, portanto, é vista como algo positivo de uma forma geral. Contudo a centralização é uma característica associada a modelos de gestão menos modernos e, junto com a padronização dos processos também promovida pelos sistemas ERP, pode conduzir, não sem razão, ao pensamento de que tais sistemas reforçariam princípios tayloristas.
  • 32.
    30 2.2 ESTRUTURA DOSSISTEMAS ERP Sistemas ERP são estruturados em módulos. Cada módulo corresponde a uma determinada área funcional da empresa, considerando-se os modelos de negócio mais comumente encontrados, contudo, o banco de dados central é único. Há várias informações comuns aos vários módulos, por exemplo, o cadastro de clientes utilizado pelo módulo de vendas é frequentemente o mesmo utilizado pelo módulo de contas a receber; cadastro de itens utilizado por compras é o mesmo utilizado pelo módulo de estoque. Conforme Davenport (2005, p.5), o coração de um sistema ERP é o banco de dados central que obtém e alimenta dados, respectivamente, de e para uma série de aplicações, suportando diversas funções da empresa. O uso de uma única base de dados racionaliza dramaticamente o fluxo de informações em uma empresa, pois se elimina a necessidade de se manter e consistir diferentes bancos de dados, o que caracterizava os antigos sistemas legados. Há um jargão no meio informático que atribui a esta última situação o termo “colcha de retalhos”, fazendo referência ao trabalho necessário de se “costurar” (consistir) um sistema legado ao outro. Figura 4 – Estrutura de um sistema ERP Fonte: Davenport (2005, p.5)
  • 33.
    31 É possível, aliás,muito comum, implantar determinados módulos, contemplando algumas funções, e não implantar outros. Conforme Davenport (2005, p.6), empresas escolhem não implementar um módulo simplesmente por não ser necessário ou por julgar que o sistema legado existente provê benefícios únicos e, portanto, a troca deste sistema por um módulo de um sistema ERP poderia afetar uma vantagem competitiva importante, ou melhor, os benefícios da integração podem ser julgados como menores do que a perda de funcionalidades únicas. Ainda conforme Davenport (2005, p.6), em geral, quanto maior o número de módulos escolhidos maiores são os benefícios da integração, mas também maiores são os custos, riscos e mudanças envolvidas. Como já visto, integração implica em esforço de adaptação, portanto, quanto mais processos suportados pelo sistema ERP, ou seja, quanto mais módulos forem implantados, maior será a complexidade do projeto e, portanto, maior será o esforço desprendido em sua implantação. 2.3 SISTEMA ERP, O LEVIATÃ CORPORATIVO No século XVII, Thomas Hobbes com Leviatã – ou matéria, forma e poder de um Estado eclesiástico e civil -, reforça o papel do Estado como ordenador da sociedade. Para Hobbes (2005, p.15), a atuação do Estado equivaleria à de um homem artificial (Leviatã), cujo poder e estatura sobrepujam seu criador, o homem, que o fez para promover sua proteção e defesa. Neste Estado, Hobbes (2005, p.15) sugere uma abordagem analítica do Estado, na qual um conjunto de elementos, funcionando coordenadamente, promove o bem comum. Diz o filósofo: No Estado, a soberania é uma alma artificial, pois dá vida e movimento a todo corpo; os magistrados e outros funcionários judiciais ou executivos, juntas artificiais; a recompensa e o castigo (pelos quais, ligados ao trono da soberania, juntas e membros são levados a cumprir seu dever) são os nervos, que executam a mesma função no corpo natural; a riqueza e prosperidade de todos os membros individuais constituem a força; Salus Populi (a segurança do povo) é o seu objetivo; os conselheiros, por meio dos quais todas as coisas necessárias lhe são sugeridas, são a memória; a justiça e as leis, razão e vontades artificiais; a concórdia é a saúde; a sedição é a doença; a guerra civil é a morte. (HOBBES, 2005, p.15).
  • 34.
    32 Notar o carátermecanicista da abordagem de Hobbes (2005, p.15), no qual seu Leviatã age de forma pré-concebida, através das leis previamente estabelecidas, e por meio de suas partes, cada qual com funções específicas, parceladas. O conceito dos sistemas ERP evoca uma analogia com a figura mítica do Leviatã de Hobbes, um sistema que abarcaria e controlaria todas as principais funções da empresa, resgatando assim um antigo sonho dos precursores da administração científica, o do controle total sobre os processos e sua conseqüente racionalização. Sugere-se aqui uma analogia entre questões abordadas por Thomas Hobbes, relativas ao Estado, em Leviatã, e questões com as quais as organizações se deparam. Segundo Hobbes (2005, p.131): Graças à autoridade que lhe é dada por cada indivíduo no Estado, é-lhe atribuído o uso de gigantesco poder e força que o terror assim inspirado o torna capaz de conformar as vontades de todos eles, no domínio da paz em seu próprio país, e da ajuda mútua contra os inimigos estrangeiros. Assim, é sugerido que os indivíduos abdiquem de autoridade para que o Estado possa ter poder suficiente para, através da força, criar o ordenamento necessário para a sociedade. E mais: Se fosse lícito supor uma grande multidão capaz de consentir na observância da justiça e das outras leis de natureza, sem um poder comum que mantivesse a todos em respeito, igualmente o seria supor a humanidade inteira capaz do mesmo. Nesse caso não haveria, nem seria necessário, qualquer governo civil, ou qualquer Estado, pois haveria paz sem sujeição. (HOBBES, 2005, p.129). Desta forma, Hobbes (2005, p.129) sugere que seja necessária uma força maior – o Estado –, para que uma sociedade possa viver civilizadamente; um preço a ser pago pela paz da coletividade, paz esta símbolo do êxito de uma sociedade. Para esse filósofo, a condição natural do homem é a de guerra de todos contra todos: Onde não há poder comum não há lei. Onde não há lei não há injustiça. Na guerra, a força e a fraude são as duas virtudes principais [...] Outra conseqüência da mesma condição é que não há propriedade, domínio, distinção entre o meu e o teu. Pertence a cada homem só aquilo que ele é capaz de conseguir, e apenas enquanto for capaz de conservá-lo. (HOBBES, 2005, p.99-100).
  • 35.
    33 Existem, obviamente, interessesconflitantes numa sociedade. Hobbes (2005, p.130) compreendeu que o esforço desprendido pelos indivíduos para administrar tais conflitos era improdutivo para a sociedade, ou um jogo de soma negativa. Diz o autor: Portanto, não é de admirar que seja necessária alguma coisa mais, além de um pacto, para tornar constante e duradouro o seu acordo; ou seja, um poder comum que os mantenha em respeito, e que dirija as suas ações no sentido do benefício comum. (HOBBES, 2005, p.130). A situação almejada era a paz, condição na qual uma sociedade pode ordenadamente progredir. Como conseqüência, o processo de formação de riqueza numa sociedade regulada é considerado pelo autor como mais eficiente. Se para o Estado há leis que procuram determinar os direitos das pessoas, sugere-se que, numa empresa, o sistema ERP passe a ter um instrumento com finalidade semelhante, pois assim como numa sociedade, numa empresa há também interesses conflitantes. Cada setor é um microcosmo com finalidade, regras e racionalidade específicas. Ao setor comercial, por exemplo, é cabida a tarefa de vender a maior quantidade possível, preservando as margens. Esta motivação pode conduzi-lo a ser imprudente na escolha dos clientes, pondo em risco o recebimento do pagamento da mercadoria, caso a venda seja à prazo. Da mesma forma, a determinação dos níveis de estoque sofre tanto pressões para redução da área financeira, que os vê como um incômodo locus para retenção de ativos da empresa, como pressões para aumento da logística, que a percebe como solução para melhorar o nível de atendimento aos clientes. É claro também que essas divergências não são novidades no universo empresarial. Contudo não havia, até então, recursos que promovessem o controle e/ou transparência4 no nível proporcionado pelos sistemas ERP atualmente. Assim como o Estado de Hobbes, o conceito embutido no sistema ERP propõe-se a criar um ordenamento, baseado na centralização do comando, que evite situações geradoras de perdas, descontrole ou que levem ao conflito. Uma característica marcante da obra de Hobbes (2005) é a dimensão dada ao Estado. Para cumprir todas as funções designadas por Hobbes (2005) de forma absoluta, é sugerida uma envergadura tal, que se tornou referência de Estado em suas máximas proporções. Esta característica pode ser comprada à abrangência funcional proposta pelos sistemas ERP. 4 O termo transparência neste trabalho é usado sempre para representar a qualidade de permitir a visualização das transações de um setor em relação aos demais numa empresa, seja vertical ou horizontalmente.
  • 36.

    34 Estando presente emvárias áreas, tais como contábil, fiscal, compras, recebimento, custos, produção e estoque, sistemas ERP podem propiciar não apenas o controle estrito da tarefa, mas também o julgamento de conflitos, dado que os modelos de negócio ali previstos já indicam a responsabilidade das informações. Através dos sistemas ERP, portanto, pode ser exercido o poder soberano similar ao preconizado por Hobbes (2005, p.136) para o Estado: “[...] cabe ao poder soberano a autoridade judicial. Quer dizer, o direito de ouvir e julgar todas as controvérsias relacionadas às leis, tanto civis quanto naturais, ou referente aos fatos.” O conceito do sistema ERP, conforme Davenport (2005, p.7), não obstante poder ser utilizado para dar acesso em tempo real aos dados financeiros e operacionais – o que pode ser explorado para tornar uma empresa mais democrática –, envolve centralização do controle sobre informação e padronização de processos, o que é mais consistente com uma empresa mais hierarquizada. Segundo Caldas e Wood Jr. (2000, p.15), sistemas ERP podem ser usados para aumentar o grau de controle gerencial sobre subsidiárias ou unidades de negócio. Esta possibilidade está em convergência com idéia do Estado hobbesiano, ao qual todos, sem exceção, devem se submeter, pois é a única forma de se alcançar o bem comum. Conforme Souza (2000, p.14), uma das principais características dos sistemas ERP é o fato de serem integrados, ou seja, são utilizados em conjunto por indivíduos de departamentos distintos dentro de uma mesma empresa. Existe, portanto, o compartilhamento de informações, cuja alimentação é feita de uma única vez, evitando-se o retrabalho e criando-se “amarrações” entre as tarefas, portanto entre departamentos, de forma a promover uma maior eficiência global. Ainda segundo Souza (2000, p.51), as dificuldades na implantação de sistemas ERP decorrem da necessidade de mudanças organizacionais profundas, pois as empresas – normalmente orientadas a uma visão hierárquica e departamental – são obrigadas a adaptar-se às funcionalidades do pacote, cuja concepção é orientada por processos, ou seja, pela tarefa em si. Portanto a implantação de sistemas ERP é, via de regra, um processo traumático para as empresas. As “amarrações” promovidas pelos sistemas ERP, a despeito de gerarem a consistência das informações, podem gerar percepções de perdas pontuais de produtividade e/ou autonomia. Como exemplo pode-se citar, a depender das parametrizações adotadas, a ausência de um pedido de venda pode impedir o setor fiscal de proceder à emissão de uma nota fiscal; a ausência da aprovação de um pedido de venda por parte do setor financeiro (que analisa o crédito dos clientes) pode também reter a emissão de uma nota fiscal; a divergência entre a nota fiscal de entrada e o pedido de compras – por preço à maior,
  • 37.

    35 por exemplo –pode impedir entrada de uma nota fiscal no recebimento; e a falta de um determinado item no estoque contábil – por atraso do lançamento de uma nota fiscal – pode impedir o reporte de produção. Estes exemplos retratam situações, nas quais o impedimento da realização de uma tarefa pode gerar conflitos entre os setores envolvidos, já que um deles foi obrigado a interromper uma atividade, gerando, portanto, uma perda de produtividade, cuja responsabilidade pode ser atribuída a outro setor ou, em última instância, ao próprio sistema ERP, como representante virtual do modelo de negócio escolhido para a empresa. Do ponto de vista da racionalidade individual de cada setor, o funcionamento integrado em tempo real – via sistema ERP – pode ser percebido como algo que prejudica o andamento do processo e, portanto, afeta a eficiência específica do setor, pois a tempestividade dos lançamentos interfere no andamento das tarefas. A integração, portanto, impõe maiores exigências aos usuários que executam as tarefas geradoras dos dados que serão utilizados nos processos seguintes da cadeia. É compreensível que as pessoas prefiram trabalhar “por batelada” do que em tempo real, ou seja, que sejam acumulados alguns lançamentos, de forma que, ao se mobilizar para executá-los, a pessoa possa fazê-los “de uma vez” e não quando os eventos realmente acontecem – de forma discreta no tempo –, como emissões de notas fiscais, por exemplo. O funcionamento em tempo real – base para funcionamento de um sistema ERP –, contudo, proporcionou melhoria na qualidade da informação, redução global de mão-de- obra, a redução do tempo necessário para consolidar processos e maior controle sobre as tarefas em ambos os casos pesquisados por Souza (2000, p.15). Para Hobbes (2005, p.131), a sociedade delega poderes para que o Estado (Leviatã) possa exercer seu poder de forma a garantir a proteção da sociedade, existindo assim, uma transferência da responsabilidade do cidadão para o Estado. No universo empresarial, ao se implantar um sistema ERP, frequentemente, há a necessidade de se modificar práticas individuais de cada setor de forma a se curvar ao imperativo do sistema (seja porque a lógica de integração entre os setores a demanda, seja porque o modelo de negócio modelo no sistema ERP o impõe), o que não deixa de configurar uma espécie de delegação de responsabilidade ao sistema ERP pela competitividade da organização. A submissão, portanto, de um homem ou de um grupo à força do Estado, visando ao alcance do estado de paz, conforme Hobbes (2005, p.131), pode ser equiparada à condição de um setor quando se submete às “amarras” da integração, via sistema ERP, para alcançar uma maior eficiência global.
  • 38.
    36 A forma comoo sistema ERP é concebido per se, já interfere na distribuição de tarefas numa empresa, pois o sistema é, em geral, dividido em módulos; cada módulo refere-se a uma área funcional da empresa, tal como faturamento, compras, custo etc. Se uma determinada tarefa consta no módulo de custos, por exemplo, está implícito que o setor responsável por custos deve executar tal tarefa. Uma possível discussão entre setores sobre a legitimidade da transferência de uma tarefa de um setor para o outro pode ser estancada pela alegação de que no próprio sistema ERP estão contidas as “melhores práticas” de gestão, benefício alegado por 25% dos principais fornecedores de sistemas ERP, segundo Saccol (2003, p.336). Conforme Souza (2000, p.96), há relatos de que o processo de implantação teria implicado numa transferência de tarefas e que o setor mais “beneficiado” teria sido a contabilidade. A rigor, esta conclusão é bem coerente com o conceito de sistema integrado. Se não há mais retrabalho na consolidação de informações, e pode-se dizer que o fechamento contábil – em última instância – representa a consolidação das informações da empresa, é bem razoável admitir que a implantação de um sistema ERP implica em encolhimento das tarefas, pelo menos operacionais, do setor contábil. Conforme Hobbes (2005, p.137): “Não é apenas a milícia, ou forças do Estado, mas também o julgamento de todas as controvérsias, que pertence à soberania.” Segundo Davenport (2005, p.7), alguns executivos, particularmente os de empresas de alta tecnologia e rápido crescimento, vislumbram o sistema ERP como uma alavanca para exercer mais controle gerencial e impor processos uniformes. Esta visão reforça o papel do sistema ERP como um instrumento bem visível da soberania que Hobbes planejou para o Estado. De fato, é em Hobbes que se encontra melhor expressa a arquitetura de conjunto que integra o modelo de autômato com a teoria política do Leviatã e a teoria do pacto social, da troca mercantil entre indivíduos que contratam entre si. Sabe-se que o Leviatã se abre com a célebre metáfora que vincula o artificial, o autômato, o homem e o Estado. (LOJKINE, 2002, p.146). A relação de submissão das pessoas para com o Estado, proposta por Hobbes (2005), vista como único meio de se obter a harmonia, também encontra seu paralelo no universo empresarial dos sistemas ERP, na medida em que seus processos de implantação são, com freqüência, conduzidos sob um viés hierárquico, reprimindo-se manifestações críticas (WOOD JR.; PAULA; CALDAS, 2003, p.313). A complexidade envolvida numa implantação de sistemas ERP pode também ser usada como um pretexto, a fim de promover a
  • 39.
    37 unicidade de opiniões,pois os responsáveis pela implantação sempre podem alegar, em última instância, que as escolhas feitas sempre levam em consideração o melhor para a empresa. Destarte, como dizem Wood Jr., Paula e Caldas (2003, p.318): “[...] a racionalidade tecnológica cria um universo totalitário, mobilizando constantemente o corpo e a mente dos indivíduos para a sua defesa.” Lojkine (2002, p.148) pondera: [...] o autômato, produto do artífice humano, é aqui o modelo epistemológico de uma razão analítica capaz, de acordo com Hobbes, “de conceber uma soma total a partir da adição das partes”; sua utilização metafórica, através da imagem do artefato, permite a H. Simon vincular a estrutura do pensamento à dos sistemas sociais cuja hierarquia organizacional (“uma estrutura articulada em que as partes se encaixam mutuamente”) repousa, como o Leviatã, na estabilidade e no equilíbrio complexo entre dominantes e dominados, unidos por um pacto social que transforma sujeitos humanos em “atores” dotados de papéis. Em suma, O Leviatã de Hobbes (2005, p.132) evoca para si todo o poder e age como representante onipresente da racionalidade humana, conforme um arcabouço legal predefinido. Estabelece, assim, os limites dos direitos e deveres dos homens, evita o conflito e cria condições para a prosperidade de uma sociedade, enfim, age em prol do “bem comum” e, se necessário, protege esta sociedade contra ameaças externas. Os sistemas ERP também se caracterizam pelo monopólio do poder corporativo, também seguem instruções automáticas predefinidas e, em princípio, sua atuação tem por conceito o modelo por processo, o que cria limites à atuação dos usuários de forma a prevalecer o interesse da empresa, “o bem comum corporativo”. E mais, acrescentando a idéia de Hunton, Lippincot e Reck (2003, p.182), é possível ainda supor que, na medida em que os sistemas ERP ajudam a sustentar a competitividade, devido a sua capacidade de reduzir custos, sua atuação passa a ser também de defesa da empresa adotante frente às demais. 2.4 ESCOLHA DO SISTEMA ERP Os esforços financeiros e humanos envolvidos numa implantação são enormes. Frequentemente as implantações no Brasil duram mais de 18 meses e custam mais de US$ 1 milhão (MAÑAS, 2003, p.236). Uma escolha errada certamente causará grandes transtornos, pois a substituição de um sistema ERP por outro pode ser, em princípio, tão trabalhosa e onerosa quanto a substituição dos antigos sistemas legados por um sistema ERP.
  • 40.
    38 Apesar da precocidadedo tema, o estágio atual do conhecimento sobre o advento dos sistemas ERP e suas repercussões nas empresas nas quais são implantados já permite apontar para várias prescrições válidas. Tonini (2003, p.39) alerta para que o processo de decisão vise encontrar um sistema ERP que tenha as características necessárias para suportar as operações da empresa, ou o mais próximo possível deste objetivo. Para tal, sugerem que constem no processo inicial de seleção do pacote alguns itens, tais como: designação de um grupo de responsabilidade; levantamento da sistemática e das necessidades e determinação de indicadores de desempenho; e um sistema de pontuação. No processo de seleção, foram sugeridos os seguintes passos: seleção prévia; avaliação funcional; avaliação tecnológica e de mercado; refinamento da análise e decisão. Interessante notar que não foram percebidas diferenças fundamentais entre os dois pacotes estrangeiros e os dois pacotes brasileiros estudados, à exceção de problemas relativos à localização5 , detectados nos pacotes estrangeiros, e maior abrangência funcional dos pacotes brasileiros, que respondem por 8,9% dos sistemas instalados na amostra pesquisada. Vale citar também que, conforme pesquisa de Olhager e Selldin (2003, p.372), os fabricantes de sistemas ERP suecos (Intentia, IFS e IBS) dominam o mercado local, independentemente da presença do maior fornecedor mundial, a SAP. Talvez seja um indício de que a localidade seja um fator influente na escolha do fornecedor. E.Umble, Haft e M.Umble (2003, p.248-249) também consolidaram algumas recomendações para o processo de seleção: criar uma visão corporativa sobre a razão de se implantar um sistema ERP; criar lista de características necessárias; criar lista de fornecedores candidatos; escolher os quatro ou seis melhores candidatos; criar um questionário para a proposta; revisar as propostas; selecionar dois ou três finalistas; obter demonstrações dos pacotes selecionados; selecionar vencedor; justificar o investimento; negociar o contrato; executar um piloto pré- implementação; e validar a justificativa. Davenport, Hammer e Metsisto (2005, p.131) recomendam que todo investimento em sistemas de informação seja precedido da criação de princípios que guiarão as empresas nas escolhas dilemáticas. 5 Localização é a adaptação (por meio de parametrizações ou customizações) de sistemas ERP desenvolvidos em um determinado país, ou região, para utilização em outro, considerando aspectos como impostos, taxas, leis e procedimento comerciais.
  • 41.

    39 Entretanto há indíciosde que os processos de escolha e implantação de tais sistemas não são predominantemente racionais. Segundo E.Umble, Haft e M.Umble (2003, p.244), muitas empresas têm implantado sistemas ERP sem a realização de cálculos prévios de retorno sobre o investimento. Conforme pesquisa de Caldas e Wood Jr (2000, p.12-13), fatores políticos e institucionais também pressionaram as empresas para adotar sistemas ERP, tais como: comunicação agressiva dos fornecedores de software e das empresas de consultoria; e movimentos das empresas concorrentes. Segundo esta pesquisa, foram apresentados resultados que indicam validadas as hipóteses de que a forma de implantação de sistemas ERP não considera fatores chaves relacionados à transformação organizacional e gestão da mudança, o que faria da estratégia de implantação inadequada, e de que o contexto e os mecanismos que permeiam as decisões sobre a adoção e a estratégia de implementação de sistemas ERP correspondem àqueles relacionados à adoção de modas e modismos gerenciais. Tal comportamento pode ser explicado pelo que a Teoria Institucionalista chama de “isomorfismo”, ou seja, um movimento de replicação de decisões estratégicas com base na legitimidade institucional. Segundo Meyer e Rowan (1992 citados por BRONZO; HONÓRIO, 2006, p.14): “[...] organizações que incorporam mitos institucionalizados são mais bem legitimadas, bem sucedidas e possuem maior probabilidade de sobrevivência.” Impulsionada também pelas precárias justificativas econômico-financeiras – como é comum em TI –, a adoção de sistemas ERP, a exemplo de outras práticas gerenciais, pode ter se tornado uma prática padrão institucionalizada, seja por imposição da matriz (isomorfismo coercitivo), seja por legitimação social (isomorfismo normativo), seja por imitação (isomorfismo mimético), conforme a literatura institucional relata (MEYER; ROWAN, 1977; DIMAGGIO; POWELL, 1983; SCOTT, 1987 citados por CALDAS; WOOD JR., 2000, p.15). Portanto se as escolhas que envolvem adoção e implantação de sistemas ERP são fortemente influenciadas por fatores institucionais – leia-se: interesse de agentes primários de difusão (desenvolvedores de software e hardware, empresas de consultoria e apoio) – e interesse de agentes secundários de difusão (mídia técnica e de negócios, editoras de livros técnicos e de negócios, gurus empresariais, escolas de administração e outras instituições voltadas para ensino e treinamento) e por fatores políticos – tais como: interesse de centralização, o interesse de padronização e concentração de atividades, e o interesse de grupos de poder –, Caldas e Wood Jr. (2000, p.17) ponderam que o resultado dessas forças tenderá a ser sub- ótimo.
  • 42.
    40 2.5 IMPLANTAÇÃO DESISTEMAS ERP Buckhout, Frey e Nemec Jr. (1999, p.30) relatam que, segundo o Standish Group, nas empresas de pesquisa de mercado especializadas em software e comércio eletrônico, o custo das implantações de sistemas ERP nas empresas pesquisadas, cujo faturamento está acima de US$ 500 milhões, foi 178%, em média, maior que o planejado, e os cronogramas sofreram atrasos de 230%. Há informações suficientes que indicam que o processo de implementação de um sistema ERP não deve ser tratado de forma reducionista. Segundo Souza (2000, p.51), a principal desvantagem dos sistemas ERP é a grande dificuldade para executar sua implementação, cuja duração frequentemente delonga-se, podendo durar até 3 anos. Os cadastros e parametrizações envolvidos numa implantação, além de complexos, envolvem interações entre as diversas áreas operacionais de uma empresa. É compreensível, dados os esforços financeiro e humano e os riscos envolvidos, que o processo de implantação nas empresas tenha sido historicamente conduzido de forma pragmática e objetiva, buscando-se, obstinadamente, a partida do sistema. Esta mistura de complexidade, históricos de insucesso e pressões pela partida fazem da implantação um tópico crítico no tema sistemas ERP. A literatura é generosa quando se trata de recomendações para a implantação de sistemas ERP. E.Umble, Haft e M.Umble (2003, p.244-247) apontaram vários fatores críticos para o sucesso de implantações de sistemas ERP. São eles: um claro entendimento das metas estratégicas; é preciso ter uma visão única, compartilhada com pessoas chaves da empresa, do porque se está implantando um sistema ERP, de quais as necessidades do negócio e quais são as metas a serem alcançadas. A despeito de oferecer vantagens competitivas tangíveis, o objetivo de se implantar um sistema ERP deve estar subsidiado, em princípio, na melhoria do fluxo interno de informações numa organização, permitindo ou facilitando a diminuição dos prazos de fechamento contábil, a melhoria na integração entre setores, diminuição do retrabalho etc. (HUNTON; LIPPINCOT; RECK, 2003, p.182). A adoção de um sistema ERP apenas baseado no movimento do mercado, como, por exemplo, por pressão da mídia especializada ou para se igualar a determinado concorrente, pode comprometer o sucesso do projeto, na medida em que não se tem um papel definido para o novo sistema. Segundo McGee e Prusak (1995, p. xvi):
  • 43.

    41 O problema fundamentalcontinua a ser o mesmo: definir a informação correta, em tempo hábil, e no local adequado. Essa é uma definição que pode ser fornecida apenas pelos executivos encarregados da tomada de decisões importantes para as organizações. A resposta “todas as informações, imediatamente e em todo lugar” não é sustentável, não importando com que freqüência seja essa a mensagem implícita nos slogans de venda ou em planejamentos de informática mal sucedidos. O comprometimento da alta direção, portanto, também é outro fator fundamental, pois, além das definições estratégicas em relação ao fluxo de informações, há conflitos potenciais, devido à mudança do modelo hierárquico para um modelo por processo. É necessária a participação do topo da administração para dirimir questões críticas da implantação, tais como: aumento da transparência entre as áreas; aumento potencial do volume de trabalho; e perda de autonomia de determinadas áreas. Destarte toda implantação deve ser gerida considerando a perspectiva de mudança; as pessoas envolvidas no processo devem ser preparadas não apenas para enfrentá-las, mas também para aproveitar as oportunidades ofertadas pelo sistema ERP, pois, em princípio, nele estão contidos os procedimentos “eleitos” pelo mercado, as best practices. Segundo Caldas e Wood Jr. (2000, p.16), muitas organizações podem falhar no processo de implementação de sistemas ERP por o considerarem como mais um projeto de tecnologia da informação, desprezando o impacto potencial das mudanças organizacionais por ele geradas. Como um pacote comercial, as soluções disponíveis de modelo de processo são limitadas, portanto, sua implantação implicará, muito provavelmente, na reestruturação do trabalho tanto dos setores, quanto dos indivíduos. Desta forma, um processo de implantação deve ser conduzido considerando os aspectos humanos envolvidos. Quanto mais restrita a aspectos técnicos for a abordagem de implementação, maiores serão os riscos de falha do projeto e mais limitados serão os ganhos organizacionais. Como um complexo de tarefas que envolvem diversas áreas de conhecimento, a implantação de um sistema ERP também requer senioridade na gestão de projetos. Coordenar as ações de forma a minimizar o tempo de implantação, ou seja, determinar o caminho crítico é de suma importância neste processo. O nível de customização, por exemplo, é outro item crítico a ser gerenciado. Se, por um lado, a minimização das customizações simplifica o projeto de implantação e barateia os custos de manutenção, de outro, pode minar características únicas e estratégicas de uma empresa ou implicar na manutenção de um sistema legado, não se obtendo, assim, todo o potencial de integração e redução de custos.

  • 44.
    42 Um dos princípiosdo sistema ERP é a integração entre as diversas áreas operacionais. Para isto ser alcançado, é necessário que as informações sejam precisamente lançadas no sistema, o que gera a percepção de aumento de trabalho em determinados setores (ZWICKER; SOUZA, 2003, p.91). Este é um requisito necessário ao funcionamento apropriado de um sistema ERP. Erros geram “efeitos dominó” em toda a empresa, pois o conceito de integração trabalha com a premissa que não há mais retrabalho, as informações devem ser alimentadas apenas uma vez, na forma e no momento certos. A existência de sistemas paralelos é nociva à legitimação do sistema ERP na empresa e deve ser evitada. O fator crítico de sucesso mais largamente reconhecido é o investimento maciço em treinamento. É necessário criar massa crítica de conhecimento sobre a operacionalização do sistema ERP, para se executar uma implantação. Se as pessoas não conhecerem todas as opções que o sistema oferta para suportar as operações da empresa, poderão fazer escolhas baseadas em processos mais conhecidos, optando por minimizar riscos de incompatibilidade com a operação suportada e/ou com outros setores. Este procedimento pode levar a um sub- aproveitamento dos recursos do sistema, na medida em que as escolhas de funcionalidades mais sofisticadas, que poderiam gerar ganhos organizacionais e operacionais mais significativos, são evitadas em função do risco ou por exigirem um nível de propriedade da operação e dos sistemas ERP que dificilmente são alcançadas nas implantações, que normalmente estão sob forte pressão gerencial pela partida dos sistemas (WOOD JR.; PAULA; CALDAS, 2003, p. 313). Empresas distribuídas em sites geograficamente distintos podem enfrentar ainda novos desafios ao implantar seus sistemas ERP. Culturas organizacionais distintas, questões locais (no Brasil, em especial, questões fiscais) e com tensões centro-periferia (entre matriz e filiais) podem acrescentar graus variados de dificuldade no processo de implantação. O modelo de gestão federalista, que pode estar presente em algum grau nas empresas, sugere maior autonomia para as partes, contudo a consistência de dados em uma empresa, incluindo as plantas remotas, pode requerer determinado grau de padronização e centralização de várias decisões. Outra questão delicada é a escolha do formato de partida do sistema ERP, envolvendo implantações multi-plantas. Se, por um lado, a partida simultânea, chamada de big-bang, potencialmente otimiza recursos, por outro lado, a experiência da partida planta a planta pode gerar experiências úteis, à medida que o processo se desenrola.
  • 45.
    43 Davenport (2005, p.8-9)relata casos de implantações em empresas com vários sites que seguiram caminhos opostos e bem sucedidos. Uma, após estudo das necessidades de informações de cada unidade de negócio, obteve uma padronização de 85% das informações utilizadas no sistema ERP; outra delegou a cada unidade a responsabilidade de implantação do sistema ERP, portanto, com baixo nível de compartilhamento de informações, mas preservando a autonomia de cada unidade, que era convergente com a estratégia histórica da empresa. Pessoas envolvidas diretamente com a implantação devem ter propriedade sobre os processos da empresa. Estas pessoas, comumente chamadas de usuários-chave, devem obter o conhecimento sobre a lógica de funcionamento do sistema e encontrar o melhor modelo de funcionamento, considerando o que a empresa precisa e o que o sistema oferece, lembrando ainda da compatibilidade e integração com as demais áreas. É comum encontrar, nos modelos de implantação vigentes, a figura do usuário-chave assessorada por um consultor externo. O primeiro caracteriza-se por deter o conhecimento dos processos de sua área na empresa e o segundo por entender da lógica do sistema ERP a ser implantado. Um dos objetivos numa implantação, por todos os motivos já expostos, é evitar a ocorrência de customizações e, ao mesmo tempo, ter o máximo de operações possíveis suportadas pelo sistema ERP, auferindo, assim, os benefícios da integração. Entretanto, ao se iniciar uma implantação, pode-se assumir que o nível de conhecimento do usuário-chave sobre o sistema ERP é próximo do nível de conhecimento que o consultor possui sobre os processos da empresa, ou seja, basicamente nenhum. O grau de troca de conhecimento entre estes dois “atores” será determinante no processo de identificação dos modelos de processo suportados no sistema ERP que são apropriados aos da empresa. Segundo Nonaka e Takeuchi (1995 citados por FRANCINI, 2000, p.5), um fator chave para o sucesso de uma empresa é sua capacidade de criar novo conhecimento, disseminá-lo através da organização, e embuti-lo em produtos, serviços e sistemas. Portanto, implantar um sistema ERP é também um processo que envolve gestão do conhecimento, na medida em que os cadastros e as parametrizações realizados no ERP registram explicitamente o conhecimento das pessoas sobre a forma como suas empresas funcionam e também sobre o processo de disseminação dos novos conhecimentos a respeito do funcionamento do próprio sistema, envolvendo, com freqüência, um formato tácito de transferência de conhecimento.
  • 46.

    44 Jacobs e Bendoly(2003, p.234) reforçam que a restrição mais severa ao amadurecimento das pesquisas em ERP é o fato de que “por o sistema para rodar” freqüentemente domina as discussões na empresa. Uma vez que uma empresa tenha adentrado num projeto desta natureza – dados os montantes, o tempo e os casos de fracasso –, há grandes pressões gerenciais para que haja sinais de sucesso. Cardoso e Souza (2003, p.222-223) apontam ainda que dois dos maiores problemas mencionados em seu estudo referem-se à falta de flexibilidade do sistema e ao treinamento insuficiente dos usuários. Talvez esta busca, e toda a tensão que a acompanha, embora pertinente e compreensível, possa estar relacionada com o baixo grau de exploração dos recursos dos módulos implantados, relatado por usuários e gerentes num estudo conduzido por Bergamaschi e Reinhard (2003, p.126). Quando se encontra uma forma de reproduzir o processo da empresa no sistema ERP, papel frequentemente atribuído ao usuário-chave assessorado pelo consultor, é possível que sua execução esteja sendo feita sem se avaliar a possibilidade de melhorar o processo existente com novas funcionalidades disponíveis, devido ao ambiente de grandes pressões e pouco fértil para inovações, inerente a este tipo de projeto (WOOD JR.; PAULA; CALDAS, 2003, p. 309). Uma vez encontrado um modelo de negócio em determinada área que não comprometa o resultado da implantação, este pode estar sendo adotado em detrimento de outro melhor, ainda pouco conhecido. Um dos principais processos numa implementação de sistemas ERP é a parametrização. Após a escolha de quais módulos serão implantados, é necessário se preencher as tabelas de configuração de cada módulo de forma a adaptar o sistema à forma particular como a empresa trabalha. Esta tarefa, segundo Davenport (2005, p.6): “[...] é largamente uma questão de se fazer uma conciliação, de equilibrar a forma com a qual você quer trabalhar com a forma na qual o sistema permite que você trabalhe.” Afinal, sistemas ERP são pacotes comerciais. O SAP R/3, um dos sistemas mais abrangentes e complexos ofertados pelo mercado, possui mais de 3.000 tabelas a serem parametrizadas. Esta tarefa pode consumir um esforço considerável na implantação. A Dell, por exemplo, levou mais de um ano para completá-la (DAVENPORT, 2005, p.6). A estas parametrizações podem ser feitas analogias em relação à construção de um prédio. Há algumas escolhas que funcionam como “fundações”; neste sentido, precisam ser executadas da forma adequada, para que a “construção” possa seguir adiante. Há outras que podem, a
  • 47.
    45 qualquer momento, sermodificadas com pouco ou nenhum trauma para a empresa; pode-se compará-las à “pintura interna do imóvel”. Por exemplo: a parametrização das contas contábeis é um item crítico; equívocos nesta tarefa podem comprometer seriamente a geração de resultados contábeis consistentes. O leque de opções, contudo, não é muito extenso e é comum a realização de modificação nos programas-padrão do sistema ERP (customização) de forma que este possa reproduzir processos que a organização adotante julgue como chave. Entretanto os incrementos de custo referentes à implantação de customizações podem ser desproporcionalmente grandes para pequenos percentuais de alteração do sistema padrão, diferentemente das adaptações suportadas pela parametrização, que requerem, no máximo, custos de consultoria. Conforme Bergamaschi e Reinhard, (2003, p.123), suportam ainda, além de alguns fatores já mencionados, um bom nível de satisfação do usuário com o departamento de informática. Também têm correlação positiva com implantações bem sucedidas. Conforme Souza (2000, p.30), cuidados extras devem ser tomados na implantação de sistemas em empresas não industriais, dado que o foco inicial do desenvolvimento de tais sistemas foi justamente o ramo industrial e novos mercados estão sendo buscados pelos fornecedores de sistemas ERP, alterando-se o programa padrão de forma a adaptá-lo a novos segmentos, tais como: financeiro, de serviços e farmacêutico, cujas experiências ainda são restritas. Estudos de Wood Jr., Paula e Caldas (2003, p.313) comparam o clima organizacional numa implantação de sistemas ERP com um estado de guerra. Uma situação na qual o discurso oficial prega que todos devem se unir para alcançar a harmonia interna e suplantar as empresas rivais, desencorajando a exposição de conflitos e disseminando a idéia exagerada de que a empresa se encontra em estado de concorrência exclusiva. Neste contexto, reforça-se um modelo de gestão hierárquico que, acredita-se, pode reprimir a manifestação das divergências até que o objetivo final, neste caso, o funcionamento do sistema, seja obtido. Paradoxalmente, o discurso normalmente vigente nas empresas é outro: o da inovação, o da reinvenção dos negócios, o da quebra de paradigmas, o da criatividade, enfim, o que está ligado a formas menos autocráticas de gestão. Vale a pena citar que é consenso da literatura que o processo de implantação deve ser guiado pelas necessidades do negócio, não pela conveniência do departamento de TI, pois os maiores desafios deste tipo de projeto não são técnicos, e sim gerenciais. Segundo Davenport (2005,
  • 48.

    46 p.3, tradução nossa):“[...] as empresas falham em conciliar os imperativos tecnológicos dos sistemas ERP às necessidades da empresa.” 2.6 RECOMPOSIÇÃO DO TRABALHO VERSUS SISTEMAS ERP O advento da informática, em geral, e dos sistemas ERP, em particular, reconduziram a uma antiga questão relativa à organização dos sistemas produtivos, tanto em sua fração direta como na indireta: a parcelização das tarefas, que têm como suportes a divisão entre concepção e execução; a segmentação da atividade produtiva; e a hierarquia. O salto de produtividade, ocorrido com o apoio de tal abordagem, comumente conhecida como taylorista/fordista, é, como já visto, inquestionável. Atualmente, contudo, este modelo não parece ser suficiente para garantir a performance necessária à época atual. Na era da automatização, da robotização e da sociedade da informação, a competitividade das empresas está hipotecada à inteligência dos assalariados, à sua iniciativa, ao seu senso de responsabilidade e de antecipação. A capacidade nominal de uma máquina e a cronometragem das tarefas nada significam quanto à eficácia produtiva [...] A nova produtividade, denominada global, depende, inteiramente, da qualidade da nova relação homem/máquina, capital/trabalho. Se, nesta relação, houver recusa, fratura, ignorância, tensão [...] a resultante será a perda de competitividade. (RIBOUD, 1988 citado por LOJKINE, 2002, p.161). Tais ponderações reforçam que o sucesso de uma empresa é função da sua organização e da forma como utiliza a informação e, por conseqüência, as ferramentas informáticas. Os investimentos em tecnologia de informação não criam mais vantagens ou produtividade por si próprios do que investimentos em novo maquinário. Não é a tecnologia e sim seu uso, que cria valor adicional. O valor da tecnologia da informação depende da informação e do papel desempenhado por ela nas organizações [...]. (McGEE; PRUSAK, 1995, p.4). Portanto, não é consistente admitir que um sistema, como o ERP, cuja característica é justamente ser padronizado, criará, per se, alguma vantagem competitiva sustentável, pois, como já mencionado, se todos os competidores têm acesso aos mesmos recursos, este não pode ser caracterizado como vantagem. A integração propiciada pelos sistemas ERP oferta, no entanto, um nível de transparência das informações transacionais da empresa que anteriormente era, na prática, pouco viável. Com
  • 49.

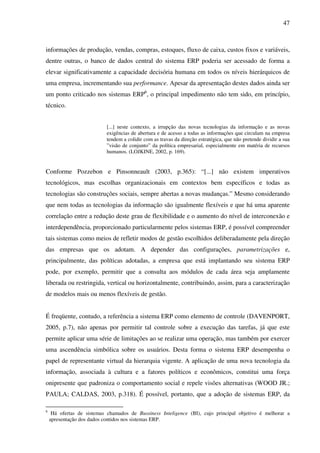

    47 informações de produção,vendas, compras, estoques, fluxo de caixa, custos fixos e variáveis, dentre outras, o banco de dados central do sistema ERP poderia ser acessado de forma a elevar significativamente a capacidade decisória humana em todos os níveis hierárquicos de uma empresa, incrementando sua performance. Apesar da apresentação destes dados ainda ser um ponto criticado nos sistemas ERP6 , o principal impedimento não tem sido, em princípio, técnico. [...] neste contexto, a irrupção das novas tecnologias da informação e as novas exigências de abertura e de acesso a todas as informações que circulam na empresa tendem a colidir com as travas da direção estratégica, que não pretende dividir a sua ”visão de conjunto” da política empresarial, especialmente em matéria de recursos humanos. (LOJKINE, 2002, p. 169). Conforme Pozzebon e Pinsonneault (2003, p.365): “[...] não existem imperativos tecnológicos, mas escolhas organizacionais em contextos bem específicos e todas as tecnologias são construções sociais, sempre abertas a novas mudanças.” Mesmo considerando que nem todas as tecnologias da informação são igualmente flexíveis e que há uma aparente correlação entre a redução deste grau de flexibilidade e o aumento do nível de interconexão e interdependência, proporcionado particularmente pelos sistemas ERP, é possível compreender tais sistemas como meios de refletir modos de gestão escolhidos deliberadamente pela direção das empresas que os adotam. A depender das configurações, parametrizações e, principalmente, das políticas adotadas, a empresa que está implantando seu sistema ERP pode, por exemplo, permitir que a consulta aos módulos de cada área seja amplamente liberada ou restringida, vertical ou horizontalmente, contribuindo, assim, para a caracterização de modelos mais ou menos flexíveis de gestão. É freqüente, contudo, a referência a sistema ERP como elemento de controle (DAVENPORT, 2005, p.7), não apenas por permitir tal controle sobre a execução das tarefas, já que este permite aplicar uma série de limitações ao se realizar uma operação, mas também por exercer uma ascendência simbólica sobre os usuários. Desta forma o sistema ERP desempenha o papel de representante virtual da hierarquia vigente. A aplicação de uma nova tecnologia da informação, associada à cultura e a fatores políticos e econômicos, constitui uma força onipresente que padroniza o comportamento social e repele visões alternativas (WOOD JR.; PAULA; CALDAS, 2003, p.318). É possível, portanto, que a adoção de sistemas ERP, da 6 Há ofertas de sistemas chamados de Bussiness Inteligence (BI), cujo principal objetivo é melhorar a apresentação dos dados contidos nos sistemas ERP.
  • 50.

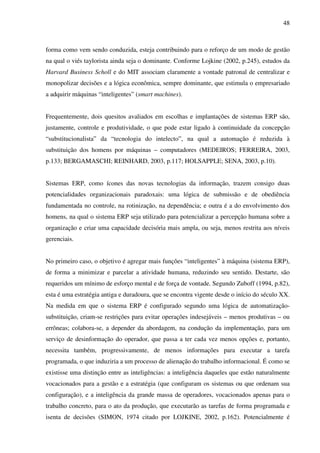

    48 forma como vemsendo conduzida, esteja contribuindo para o reforço de um modo de gestão na qual o viés taylorista ainda seja o dominante. Conforme Lojkine (2002, p.245), estudos da Harvard Business Scholl e do MIT associam claramente a vontade patronal de centralizar e monopolizar decisões e a lógica econômica, sempre dominante, que estimula o empresariado a adquirir máquinas “inteligentes” (smart machines). Frequentemente, dois quesitos avaliados em escolhas e implantações de sistemas ERP são, justamente, controle e produtividade, o que pode estar ligado à continuidade da concepção “substitucionalista” da “tecnologia do intelecto”, na qual a automação é reduzida à substituição dos homens por máquinas – computadores (MEDEIROS; FERREIRA, 2003, p.133; BERGAMASCHI; REINHARD, 2003, p.117; HOLSAPPLE; SENA, 2003, p.10). Sistemas ERP, como ícones das novas tecnologias da informação, trazem consigo duas potencialidades organizacionais paradoxais: uma lógica de submissão e de obediência fundamentada no controle, na rotinização, na dependência; e outra é a do envolvimento dos homens, na qual o sistema ERP seja utilizado para potencializar a percepção humana sobre a organização e criar uma capacidade decisória mais ampla, ou seja, menos restrita aos níveis gerenciais. No primeiro caso, o objetivo é agregar mais funções “inteligentes” à máquina (sistema ERP), de forma a minimizar e parcelar a atividade humana, reduzindo seu sentido. Destarte, são requeridos um mínimo de esforço mental e de força de vontade. Segundo Zuboff (1994, p.82), esta é uma estratégia antiga e duradoura, que se encontra vigente desde o início do século XX. Na medida em que o sistema ERP é configurado segundo uma lógica de automatização- substituição, criam-se restrições para evitar operações indesejáveis – menos produtivas – ou errôneas; colabora-se, a depender da abordagem, na condução da implementação, para um serviço de desinformação do operador, que passa a ter cada vez menos opções e, portanto, necessita também, progressivamente, de menos informações para executar a tarefa programada, o que induziria a um processo de alienação do trabalho informacional. É como se existisse uma distinção entre as inteligências: a inteligência daqueles que estão naturalmente vocacionados para a gestão e a estratégia (que configuram os sistemas ou que ordenam sua configuração), e a inteligência da grande massa de operadores, vocacionados apenas para o trabalho concreto, para o ato da produção, que executarão as tarefas de forma programada e isenta de decisões (SIMON, 1974 citado por LOJKINE, 2002, p.162). Potencialmente é
  • 51.
    49 reproduzido, então, oque Lojkine (2002, p.120) chama de o “impossível diálogo entre o cego e o mudo”, no qual os responsáveis pela concepção (os cegos), alheios às dificuldades e imprevistos que surgem durante a execução das tarefas, não os consideram. De outro lado, os que conhecem os percalços e gargalos do processo (os mudos) são, com freqüência, tolhidos de qualquer participação na concepção. No segundo caso, o sistema ERP pode propiciar, por exemplo, a compreensão das repercussões das transações de um setor sobre os demais (LOJKINE, 2002, p. 247). Algumas organizações já atingiram um nível em que são capazes de recriar suas próprias imagens na forma de banco de dados integrados, detalhados e em tempo real, que dão acesso a informações sobre as operações internas e externas e que podem organizar, resumir e analisar aspectos de seus próprios conteúdos [...] Tornam-se um domínio autônomo, um símbolo público de experiência informacional, que anteriormente era fragmentada, privada e implícita. (ZUBOFF, 1994, p.84) As possibilidades de análise propiciadas por uma base de dados alimentada em tempo real, resultado da implantação de um sistema ERP numa organização, são praticamente infinitas. A depender dos módulos implantados, pode-se verificar, por exemplo, as correlações entre o nível de perdas e a utilização de determinado tipo de matéria-prima ou entre os atrasos de entrega de insumos e as paradas não programadas, ou ainda entre a eficiência e o gasto em manutenção de determinada máquina. Estas e outras análises eram tecnicamente possíveis, mesmo antes do advento dos sistemas ERP, contudo o esforço necessário para realizá-las era desproporcionalmente grande comparado com as possibilidades atuais, o que limitava sua realização em quantidade e qualidade. Não se pode também desprezar que, além do acesso a tais informações, novas habilidades serão necessárias às pessoas que interagirão com uma quantidade crescente de informações. Talvez este seja um dos grandes desafios das organizações contemporâneas. Pensar de forma abstrata, raciocinar indutivamente e ter a capacidade de compreender os fenômenos associando-os a concepções teóricas são requisitos fundamentais para este novo trabalhador (ZUBOFF, 1994, p.85). Ao lidar com cada vez mais dados, é necessário organizá-los mentalmente, de forma a dar sentido a eles e revesti-los de significado. Uma vez criadas as condições para que as pessoas possam manejar a informação com destreza suficiente, as oportunidades de melhoria podem ser igualmente infinitas. Com uma base de dados consistente e alimentada em tempo real é possível testar diversas hipóteses de forma a se obter relações de causa e efeito. Com isso, aumenta-se o grau de propriedade do trabalhador sobre os processos investigados e eleva-se seu grau de autonomia.
  • 52.

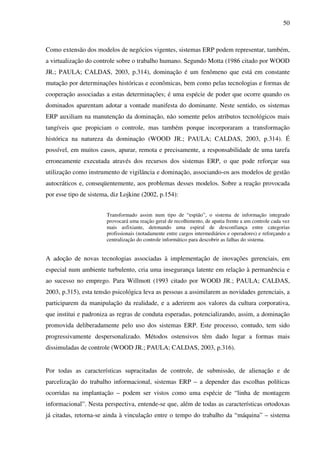

    50 Como extensão dosmodelos de negócios vigentes, sistemas ERP podem representar, também, a virtualização do controle sobre o trabalho humano. Segundo Motta (1986 citado por WOOD JR.; PAULA; CALDAS, 2003, p.314), dominação é um fenômeno que está em constante mutação por determinações históricas e econômicas, bem como pelas tecnologias e formas de cooperação associadas a estas determinações; é uma espécie de poder que ocorre quando os dominados aparentam adotar a vontade manifesta do dominante. Neste sentido, os sistemas ERP auxiliam na manutenção da dominação, não somente pelos atributos tecnológicos mais tangíveis que propiciam o controle, mas também porque incorporaram a transformação histórica na natureza da dominação (WOOD JR.; PAULA; CALDAS, 2003, p.314). É possível, em muitos casos, apurar, remota e precisamente, a responsabilidade de uma tarefa erroneamente executada através dos recursos dos sistemas ERP, o que pode reforçar sua utilização como instrumento de vigilância e dominação, associando-os aos modelos de gestão autocráticos e, conseqüentemente, aos problemas desses modelos. Sobre a reação provocada por esse tipo de sistema, diz Lojkine (2002, p.154): Transformado assim num tipo de “espião”, o sistema de informação integrado provocará uma reação geral de recolhimento, de apatia frente a um controle cada vez mais asfixiante, detonando uma espiral de desconfiança entre categorias profissionais (notadamente entre cargos intermediários e operadores) e reforçando a centralização do controle informático para descobrir as falhas do sistema. A adoção de novas tecnologias associadas à implementação de inovações gerenciais, em especial num ambiente turbulento, cria uma insegurança latente em relação à permanência e ao sucesso no emprego. Para Willmott (1993 citado por WOOD JR.; PAULA; CALDAS, 2003, p.315), esta tensão psicológica leva as pessoas a assimilarem as novidades gerenciais, a participarem da manipulação da realidade, e a aderirem aos valores da cultura corporativa, que institui e padroniza as regras de conduta esperadas, potencializando, assim, a dominação promovida deliberadamente pelo uso dos sistemas ERP. Este processo, contudo, tem sido progressivamente despersonalizado. Métodos ostensivos têm dado lugar a formas mais dissimuladas de controle (WOOD JR.; PAULA; CALDAS, 2003, p.316). Por todas as características supracitadas de controle, de submissão, de alienação e de parcelização do trabalho informacional, sistemas ERP – a depender das escolhas políticas ocorridas na implantação – podem ser vistos como uma espécie de “linha de montagem informacional”. Nesta perspectiva, entende-se que, além de todas as características ortodoxas já citadas, retorna-se ainda à vinculação entre o tempo do trabalho da “máquina” – sistema
  • 53.
    51 ERP – eo tempo do trabalho humano, já que o ser humano encontra-se compelido a agir de acordo com o ritmo da “esteira informacional”, ou seja, a executar os lançamentos no ritmo exigido pelo processo informacional que suporta o processo físico. Zuboff (1994, p.84-86) propõem uma mudança de perspectiva, na qual a lógica da automatização-substituição (to automate) seja preterida em função da lógica da informatização (to informate). Para a autora citada, to automate significa automatizar na lógica do maquinismo industrial, isto é, eliminar o pessoal, diminuir a dependência do sistema de produção em relação aos julgamentos do pessoal restante, reduzir o nível de formação que ele reclama, enfim, o padrão ainda dominante nos projetos de automação na atualidade. Nestas condições, um desempenho satisfatório é geralmente alcançado por meio de uma supervisão rigorosa e um sistema de recompensas e punições fundado no controle hierárquico, que mina a capacidade criadora humana, revelando-se cada vez menos apropriado ao meio ambiente atual, caracterizado pela acelerada mudança de suas condições (WOOD JR., 2000, p. 103). Para esse autor: […] é igualmente, verdade e facilmente observável, que os princípios administrativos próprios deste paradigma tendem a se tornar anacrônicos e impraticáveis diante do quadro de mudanças que hoje ocorrem. O que é importante notar é que esta afirmação tende a ser validada pela prática, mas ainda não o é em toda sua amplitude. Isto equivale a dizer que parte dos princípios tayloristas- fordistas ainda são válidos em muitas condições específicas de empresas, meio ambiente, tecnologia, países, etc. (WOOD JR., 2000, p. 103). Segundo Lojkine (2002, p.247): “[...] a automação poderia ser utilizada não mais para continuar eliminando (ou subordinando) o trabalho humano, mas para, ao contrário, ampliar seu espaço, inaugurando uma interatividade entre homens e as máquinas.” Uma organização inteiramente diversa pode ser obtida quando a tecnologia da informação é empregada para oferecer aos operadores uma nova informação, que lhes serve de base para melhorar seu processo decisório e a performance de sua produção. Por sua característica de promover a integração das informações de uma empresa, sistemas ERP, talvez mais do que outros sistemas de informação, podem efetivamente propiciar um entendimento mais completo da empresa, antes reservado apenas ao alto escalão, na medida em que podem associar uma transação a suas repercussões nos demais setores e no resultado da empresa. Há, contudo, de se fazer ressalvas em relação aos limites da recomposição num contexto subordinado à lógica da rentabilidade, e a toda miopia a ela relacionada. Se a falta de
  • 54.

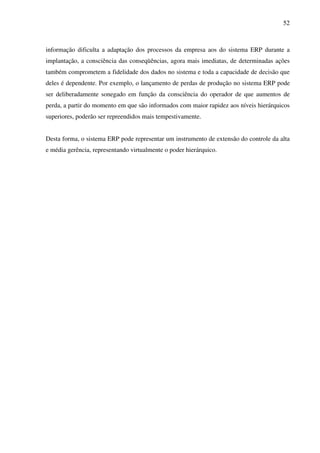

    52 informação dificulta aadaptação dos processos da empresa aos do sistema ERP durante a implantação, a consciência das conseqüências, agora mais imediatas, de determinadas ações também comprometem a fidelidade dos dados no sistema e toda a capacidade de decisão que deles é dependente. Por exemplo, o lançamento de perdas de produção no sistema ERP pode ser deliberadamente sonegado em função da consciência do operador de que aumentos de perda, a partir do momento em que são informados com maior rapidez aos níveis hierárquicos superiores, poderão ser repreendidos mais tempestivamente. Desta forma, o sistema ERP pode representar um instrumento de extensão do controle da alta e média gerência, representando virtualmente o poder hierárquico.
  • 55.
    3 MÉTODO 3.1 MODELODE PESQUISA Em princípio, procurou-se determinar a opinião das empresas em relação a seus sistemas ERP. A primeira questão que se colocou, avaliava a visão da empresa sobre seus sistemas ERP. Sugeriu-se então que os sistemas ERP fossem avaliados pelos diferentes níveis hierárquicos das empresas, devido às distintas funcionalidades que propicia a cada nível. Deste modo, para fins desta pesquisa, esses níveis hierárquicos foram estratificados em nível operacional, média gerência e alta gerência ou direção. O primeiro questionário (apêndice A) visou identificar o perfil das empresas participantes – tais como faturamento, número de funcionários, número de usuários e ramo – e obter informações sobre as particularidades que envolveram a implantação do sistema ERP nas empresas, por exemplo: tempo de funcionamento e existência de customização. O questionário apresentou um mapa contendo os módulos mais comuns existentes em sistemas ERP e ainda campos em branco, caso existisse algum módulo implantado que não fosse encontrado na lista. Medir quantas áreas foram integradas via sistemas ERP nas organizações é efetivamente medir o quanto tais sistemas “conquistaram terreno” nestas. Como os sistemas ERP são compostos de módulos, cada um deles voltado para suportar as atividades de cada área operacional, a abrangência funcional pode ser entendida como a quantidade de módulos efetivamente implantada. Apesar da idéia de que os sistemas ERP iriam se apropriar de várias atividades nas empresas, estes têm sua presença marcadamente em algumas áreas, ficando muitas outras fora do escopo de implantação (BERGAMASHI; REINARD, 2003, p.115). Os demais questionários visaram obter dos funcionários das empresas suas opiniões sobre o sistema. Para tal, foram confeccionados três diferentes questionários, considerando os critérios de julgamento dos três principais níveis hierárquicos. O pressuposto era que o sistema ERP deveria ser avaliado de acordo com a percepção de utilidade/valor para cada nível hierárquico. Partiu-se, portanto, da idéia de que a função que o sistema ERP desempenha para um gerente é diferente da que o mesmo sistema desempenha para um técnico. Esta escolha, per se, pode ser
  • 56.
    54 questionada, já que,havendo variáveis distintas, a comparação numérica poderia ser considerada frágil e tal distinção – entre os níveis – já reforça a idéia de estrutura hierárquica, de separação entre concepção, controle e execução, o que poderia, por exemplo, inviabilizar a aplicação do instrumento, numa estrutura cuja hierarquia fosse diferente da que serviu de base para sua criação. Apesar disso, não houve dificuldade na adequação entre a estrutura concebida para a pesquisa e a encontrada em campo. O caminho oposto seria formular um questionário único a ser aplicado em todos os níveis hierárquicos. Neste caso, outro tipo de fragilidade seria enfrentada. Ao adotar um mesmo critério, mesmo admitindo que o nível operacional conseguiria julgar a utilidade tática e estratégica do sistema ERP, restaria obter dos níveis hierárquicos mais elevados a percepção sobre sua utilidade operacional. Um dos objetivos da pesquisa é justamente obter a percepção do aumento do nível de integração versus a facilidade de fluidez dos processos, seu impacto nas operações do dia-a-dia. Foi considerado que, como um sistema de suporte transacional, as possibilidades de contato direto da alta direção com o sistema ERP seriam mínimas, no entanto, a opinião deste segmento, como já foi visto, interfere claramente no modo de inserção dos sistemas ERP numa organização, sendo também preciosa para a pesquisa. Portanto, o autor escolheu obter a opinião de cada nível hierárquico, utilizando instrumentos que procurassem refletir as variáveis de utilidade, valor e função específicas de seus níveis, arcando com os riscos inerentes a esta escolha. Para o nível operacional, o questionário foi elaborado de acordo com o estudo de Fethi Calisir e Ferah Calisir (2003, p.4-5). Para esses autores, o fator mais importante na determinação da satisfação do usuário final de sistemas ERP é a percepção de utilidade, pois o grau de satisfação parece estar ligado à crença de que, por meio da utilização do sistema, há um aumento de performance e produtividade. Além desta variável, os autores propõem um modelo que abarca os principais aspectos operacionais dos sistemas ERP, tais como: usabilidade, capacidade do sistema, compatibilidade, percepção de facilidade de uso, flexibilidade, navegação, aprendizagem e minimização de erros de leitura. Acredita-se, portanto, serem estes critérios adequados para se descrever a opinião geral dos usuários7 sobre os sistemas ERP. 7 O termo usuário nesta pesquisa é atribuído, de forma exaustiva, aos técnicos ou analistas que se utilizam do sistema ERP. Este termo, portanto, exclui a referência a alta ou média gerência, mesmo que estas sejam usuárias diretas de sistemas ERP.
  • 57.
    55 Para este questionáriofoi usada uma escala tipo Likert de sete pontos, na qual o número um corresponde a “discordo totalmente” e o número sete a “concordo plenamente”. Solicitou-se, então, que os respondentes indicassem qual o nível de concordância com as afirmações sobre seu sistema ERP. O instrumento encontra-se no apêndice B. Partiu-se da premissa de que a média gerência, embora frequentemente se utilize diretamente do sistema ERP, tem, como seu uso principal, a capacidade de controle sobre as operações e o suporte à tomada decisão. Um estudo de Holsapple e Sena (2003, p.10) explora as conexões entre os sistemas ERP e o suporte à decisão em 53 empresas que o adotaram. Conforme tal estudo, uma base de dados relativamente unificada, consistente, comum e alimentada em tempo real resultado da implantação de um ERP é a base para realizar praticamente todos os benefícios do suporte a decisão. Este suporte foi considerado pelo estudo um dos motivos mais importantes na adoção de sistemas ERP. Conforme Jacobs e Bendoly (2003, p.235, tradução nossa): “Hoje, mais do que nunca, as capacidades de tais sistemas de prover suporte adicional de decisão e de permitir análise de informação passaram a ser fatores críticos.” Acredita-se que o uso das variáveis baseadas neste estudo foi apropriado para avaliar a percepção que a média gerência, nível hierárquico que depende basicamente de informações estruturadas, obtém de seus sistemas ERP para agir. Para este questionário também foi usada uma escala tipo Likert de sete pontos, na qual o número um corresponde a “discordo totalmente” e o número sete a “concordo plenamente”. Solicitou-se, então, que os respondentes indicassem qual o nível de concordância com as afirmações sobre seu sistema ERP. O instrumento encontra-se no Apêndice C. Em função das somas envolvidas e do potencial de impacto na capacidade competitiva de uma empresa, a tomada de decisão quanto à implantação ou não de sistemas ERP certamente não está ligada a questões operacionais, e sim a questões estratégicas. Logo, é preciso também avaliar como os sistemas ERP são vistos por quem efetivamente direciona estrategicamente a empresa, ou seja, sua direção e/ou a alta gerência. A avaliação aqui proposta teve como parâmetro os objetivos para os quais os sistemas ERP foram originalmente adquiridos, conforme Cooke e Peterson (1998 citados por HOLSAPPLE; SENA, 2003, p.2). A capacidade de redesenhar os processos da empresa, de otimizar a cadeia de suprimento, de suportar a estratégia de globalização e de promover produtividade, flexibilidade e padronização são atributos apropriados a um julgamento de nível estratégico feito pelas empresas.
  • 58.
    56 Para este questionário,disponível no Apêndice D, também foi usada uma escala tipo Likert de sete pontos, na qual o número um corresponde a “discordo totalmente” e o número sete a “concordo plenamente”. Foi solicitado aos respondentes que indicassem qual o nível de concordância com as afirmações sobre seu sistema ERP. O modelo de análise utilizado pode ser resumido pela figura a seguir: Figura 5 – Modelo de análise de dados 3.2 COLETA DE DADOS Foram feitas pesquisas de opinião em 5 empresas que utilizam sistemas ERP na Bahia. Em uma delas, o sistema estava em implantação, o que permitiu comparar o cenário de uma Avaliação da alta gerência Avaliação da média gerência ê Avaliação dos usuários
  • 59.
    57 implantação com ocenário no qual o sistema ERP já tenha sido incorporado às rotinas da empresa. A escolha procurou privilegiar empresas do ramo industrial, devido a este ser o mercado para o qual inicialmente os sistemas ERP foram criados. Com o objetivo de se estabelecer uma referência teórica para o estudo, foi feito um levantamento bibliográfico, no qual foram identificadas, na literatura e na imprensa especializada, as principais questões ligadas aos sistemas ERP (aspectos comerciais, ideológicos, econômico-financeiros, competitividade). Essas informações possibilitaram a criação de uma massa crítica que propiciasse a análise dos dados. Deste levantamento, três tópicos merecem menções especiais: a reorganização do trabalho em função da implantação de sistemas ERP; as questões relativas a sua abrangência; e os desdobramentos relativos ao controle do trabalho humano, mais particularmente do trabalho informacional. Os questionários foram aplicados em 5 empresas do ramo industrial, num total de 57 questionários, sendo 10 para cargos de alta gerência, 13 para de média gerência e 34 para usuários, respeitando-se a segmentação estabelecida no capítulo 2. Esta estratégia visou desvendar as diferenças de percepção entre os níveis hierárquicos, revelando alinhamentos e/ou principalmente divergências, normalmente ocultos neste contexto. Os resultados da pesquisa de opinião foram apresentados por empresa, permitindo a comparação entre elas. Notar que a empresa B estava no processo de implementação do sistema ERP quando a pesquisa foi realizada. A empresa F revelou também ter planos de mudança de seu sistema ERP. O acesso às empresas pesquisadas decorreu dos contatos pessoais do autor, o que, de certa forma, limitou a amostra. Destas empresas, quatro se utilizam do Datasul EMS, maior fornecedor nacional, com sede Joinville (Santa Catarina), e uma do SAP R/3, maior fornecedor mundial, com sede em Waldorf (Alemanha). Como, a rigor, a opinião que as empresas têm de seus sistemas ERP é uma informação que envolve aspectos comerciais e estratégicos, foram omitidos seus nomes. A identificação foi feita mediante letras, sendo A uma indústria do setor químico/petroquímico, B uma indústria da computação e tecnologia, C uma indústria de plástico e borracha, F uma indústria de
  • 60.
    58 siderurgia e metalurgiae H uma indústria de papel e celulose. No caso da empresa H, por esta ser uma filial e sem corpo gerencial fixo local, não houve acesso à alta gerência. Foram feitas também diversas tentativas de acesso à Braskem –, maior empresa petroquímica da Bahia –, contudo, em função do projeto Fórmula, relativo à implementação do sistema SAP R/3, o acesso aos dados da Braskem foi negado, mesmo tendo sido solicitado por distintos caminhos. Convém ressaltar que a antiga Copene – empresa embrião da Braskem – utilizava o sistema da Datasul, primeiramente o Magnus e depois seu sucessor, o EMS, e que no processo de formação da Braskem prevaleceu o sistema Baan, já implantado em outras empresas que a formaram. Esta situação implicou no primeiro esforço de troca de sistema, o que representou praticamente uma nova implantação em toda a antiga Copene. Este movimento de se trocar mais uma vez de sistema ERP custará cerca de 130 milhões de Reais à Braskem e, portanto, reforça a relevância do tema sistema ERP para a atividade empresarial. Angelo (2006, p.1) revelou que, para o próprio CEO da Braskem, José Carlos Grubisich, um dos dois objetivos da Braskem, ao implantar o SAP R/3, é a adequação à legislação fiscal norte-americana Sarbanes-Oxley. A diminuição do período de fechamento contábil, promovido por um ERP mais eficaz e robusto, agregaria uma imagem de maior transparência corporativa, item valorizado pelo mercado, principalmente para uma empresa de capital aberto e com ações em várias bolsas de valores, inclusive a americana. A obtenção de ganhos na cadeia de suprimentos é o outro motivo explícito alegado por Grubisich.
  • 61.

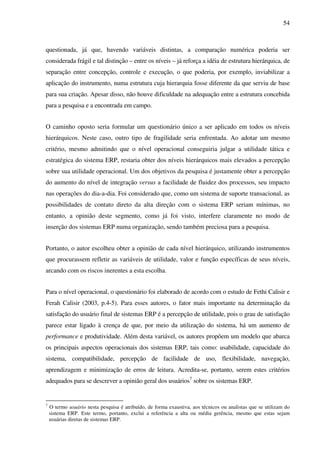

    4 RESULTADOS As médiasdas opiniões de cada nível hierárquico, seguindo uma escala Likert de 1 a 7, foram consolidadas na Tabela 1 a seguir. Resumos abertos por cada pergunta utilizada nos questionários encontram-se disponíveis nos apêndices F, G e H. Tabela 1 - Resumo da opinião de cada nível hierárquico por empresa Os resultados das pesquisas de opinião indicaram existir um alinhamento das visões que a média gerência e a alta gerência têm de seus sistemas ERP. Mesmo para uma amostra pequena, neste caso apenas 4 empresas, o índice de correlação de Pearson, cujo resultado foi 0,93, mostrou-se estatisticamente válido. As médias das opiniões da alta gerência e da média gerência foram de 5,69 e 5,86, respectivamente, e distintas, portanto, da média das avaliações feitas pelos usuários, cujo valor foi 4,63. Nesta análise, particularmente, não foram consideradas as informações da empresa H, que não forneceu dados da alta gerência. As Média das Respostas Empresa Percepção do Variável A B C F H Total geral Alta gerência / Direção Eficiência em relação à objetivos 6,29 5,71 5,36 5,90 5,69 Média gerência Suporte à tomada de decisão 5,95 5,87 5,73 5,93 6,15 5,91 Usuário Aprendizagem 4,86 3,33 5,28 4,29 5,50 4,68 Capacidade do sistema 5,24 3,39 5,19 4,48 6,13 4,87 Compatibilidade 5,71 3,25 5,67 5,14 5,60 5,13 Flexibilidade 4,86 2,00 4,92 3,79 4,60 4,11 Minimização de erros de leitura 4,95 3,28 5,22 4,00 5,87 4,67 Navegação 4,11 2,03 4,96 4,11 5,16 4,12 Percepção de facilidade de uso 4,95 3,28 5,19 4,33 5,33 4,65 Percepção de utilidade 6,24 4,22 6,22 5,38 5,93 5,66 Usuário Total 5,14 3,09 5,37 4,47 5,50 4,76 Total geral 5,25 3,66 5,41 4,77 5,58 4,94
  • 62.

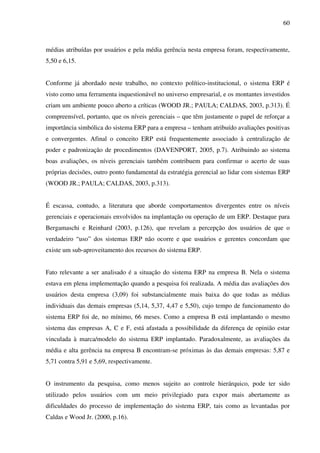

    60 médias atribuídas porusuários e pela média gerência nesta empresa foram, respectivamente, 5,50 e 6,15. Conforme já abordado neste trabalho, no contexto político-institucional, o sistema ERP é visto como uma ferramenta inquestionável no universo empresarial, e os montantes investidos criam um ambiente pouco aberto a críticas (WOOD JR.; PAULA; CALDAS, 2003, p.313). É compreensível, portanto, que os níveis gerenciais – que têm justamente o papel de reforçar a importância simbólica do sistema ERP para a empresa – tenham atribuído avaliações positivas e convergentes. Afinal o conceito ERP está frequentemente associado à centralização de poder e padronização de procedimentos (DAVENPORT, 2005, p.7). Atribuindo ao sistema boas avaliações, os níveis gerenciais também contribuem para confirmar o acerto de suas próprias decisões, outro ponto fundamental da estratégia gerencial ao lidar com sistemas ERP (WOOD JR.; PAULA; CALDAS, 2003, p.313). É escassa, contudo, a literatura que aborde comportamentos divergentes entre os níveis gerenciais e operacionais envolvidos na implantação ou operação de um ERP. Destaque para Bergamaschi e Reinhard (2003, p.126), que revelam a percepção dos usuários de que o verdadeiro “uso” dos sistemas ERP não ocorre e que usuários e gerentes concordam que existe um sub-aproveitamento dos recursos do sistema ERP. Fato relevante a ser analisado é a situação do sistema ERP na empresa B. Nela o sistema estava em plena implementação quando a pesquisa foi realizada. A média das avaliações dos usuários desta empresa (3,09) foi substancialmente mais baixa do que todas as médias individuais das demais empresas (5,14, 5,37, 4,47 e 5,50), cujo tempo de funcionamento do sistema ERP foi de, no mínimo, 66 meses. Como a empresa B está implantando o mesmo sistema das empresas A, C e F, está afastada a possibilidade da diferença de opinião estar vinculada à marca/modelo do sistema ERP implantado. Paradoxalmente, as avaliações da média e alta gerência na empresa B encontram-se próximas às das demais empresas: 5,87 e 5,71 contra 5,91 e 5,69, respectivamente. O instrumento da pesquisa, como menos sujeito ao controle hierárquico, pode ter sido utilizado pelos usuários com um meio privilegiado para expor mais abertamente as dificuldades do processo de implementação do sistema ERP, tais como as levantadas por Caldas e Wood Jr. (2000, p.16).
  • 63.

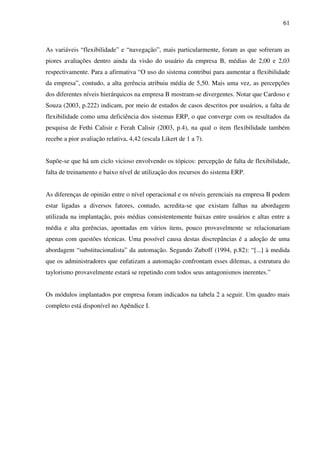

    61 As variáveis “flexibilidade”e “navegação”, mais particularmente, foram as que sofreram as piores avaliações dentro ainda da visão do usuário da empresa B, médias de 2,00 e 2,03 respectivamente. Para a afirmativa “O uso do sistema contribui para aumentar a flexibilidade da empresa”, contudo, a alta gerência atribuiu média de 5,50. Mais uma vez, as percepções dos diferentes níveis hierárquicos na empresa B mostram-se divergentes. Notar que Cardoso e Souza (2003, p.222) indicam, por meio de estudos de casos descritos por usuários, a falta de flexibilidade como uma deficiência dos sistemas ERP, o que converge com os resultados da pesquisa de Fethi Calisir e Ferah Calisir (2003, p.4), na qual o item flexibilidade também recebe a pior avaliação relativa, 4,42 (escala Likert de 1 a 7). Supõe-se que há um ciclo vicioso envolvendo os tópicos: percepção de falta de flexibilidade, falta de treinamento e baixo nível de utilização dos recursos do sistema ERP. As diferenças de opinião entre o nível operacional e os níveis gerenciais na empresa B podem estar ligadas a diversos fatores, contudo, acredita-se que existam falhas na abordagem utilizada na implantação, pois médias consistentemente baixas entre usuários e altas entre a média e alta gerências, apontadas em vários itens, pouco provavelmente se relacionariam apenas com questões técnicas. Uma possível causa destas discrepâncias é a adoção de uma abordagem “substitucionalista” da automação. Segundo Zuboff (1994, p.82): “[...] à medida que os administradores que enfatizam a automação confrontam esses dilemas, a estrutura do taylorismo provavelmente estará se repetindo com todos seus antagonismos inerentes.” Os módulos implantados por empresa foram indicados na tabela 2 a seguir. Um quadro mais completo está disponível no Apêndice I.
  • 64.
    62 Tabela 2 –Presença de módulos ERP por empresa Empresa Módulo A B C F H Total Contabilidade 1 1 1 1 1 5 Compras 1 1 1 1 1 5 Estoque 1 1 1 1 1 5 Contas a pagar 1 1 1 1 1 5 Manutenção 1 1 0 1 1 4 Produção 1 1 1 0 1 4 Recursos humanos 1 1 1 1 0 4 Importação 1 1 0 1 1 4 Recebimento 1 1 0 1 1 4 Faturamento 1 1 1 1 0 4 Vendas 1 1 1 1 0 4 Contas a receber 1 0 1 1 1 4 Tesouraria 1 0 1 1 1 4 Planejamento Industrial (MRP II) 1 1 0 1 0 3 Projetos 1 1 0 1 0 3 Custos 1 1 0 0 1 3 Contratos 1 0 0 1 1 3 Planejamento de Materiais (MRP) 1 1 1 0 0 3 Exportação 1 1 0 0 1 3 Orçamento 0 1 0 0 1 2 Transportes 1 0 0 0 1 2 Controle de qualidade 0 1 0 0 0 1 Gestão da qualidade (ISO,TQC etc.) 0 1 0 0 0 1 Vale ressaltar a alta freqüência de módulos implantados relativos a áreas cujos procedimentos são relativamente padronizados entre as empresas. Note-se que os módulos de contabilidade, compras, estoques e contas a pagar estão presentes em todas as empresas pesquisadas. Não é surpresa também a presença em 4 das 5 empresas pesquisadas dos módulos de produção, importação, recebimento, vendas, faturamento e contas a receber. Em princípio, tais resultados convergem com o trabalho de Bergamaschi e Reinard (2003, p.114), que apontam um predomínio dos sistemas ERP no suporte a operações financeiras, contábeis, industriais e de suprimentos. Entretanto a presença, também em 80% da amostra, do módulo de manutenção pode ser considerada surpreendente, pois, no trabalho citado, o percentual de adesão era de apenas 23,3%. Este módulo foi um dos últimos a serem implantados na empresa F e sua implantação consta no planejamento da empresa C. Foram estabelecidos coeficientes de correlação de Pearson entre as médias das variáveis de percepção por cada nível hierárquico, o número de módulos implantados (abrangência) e o
  • 65.
    63 tempo de funcionamentodo sistema ERP, na qual a proximidade do número um indica haver correlação positiva. A tabela a seguir expõe esses dados: Tabela 3 – Matriz de coeficiente de Pearson Abrangência Gerente alto Gerente médio Usuário Tempo de implantação Abrangência 1,0000 Gerente alto 0,7915 1,0000 Gerente médio 0,2981 0,9291 1,0000 Usuário (0,4895) 0,0358 0,2568 1,0000 Tempo de implantação (0,0313) 0,4250 (0,0919) 0,7091 1,0000 Adicionalmente, foram elaborados gráficos que têm por objetivo comparar a abrangência versus as opiniões dos três níveis hierárquicos: Abrangência x Opinião Alta Gerência 5,00 5,20 5,40 5,60 5,80 6,00 6,20 6,40 10 12 14 16 18 20 22 Número de módulos implantados Escaladeconcordância Gráfico 1 – Abrangência versus Opinião Alta Gerência
  • 66.
    64 Abrangência x OpiniãoMédia Gerência 5,50 5,60 5,70 5,80 5,90 6,00 6,10 6,20 10 12 14 16 18 20 22 Número de módulos implantados Escaladeconcordância Gráfico 2 – Abrangência versus Opinião Média Gerência Abrangência x Opinião Usuários 2,00 2,50 3,00 3,50 4,00 4,50 5,00 5,50 6,00 10 12 14 16 18 20 22 Número de módulos implantados Escaladeconcordância Gráfico 3 – Abrangência versus Opinião Usuários Também foram elaborados gráficos que têm por objetivo comparar o tempo de funcionamento versus as opiniões dos três níveis hierárquicos:
  • 67.
    65 Tempo de funcionamentox Opinião alta gerência 5,00 5,20 5,40 5,60 5,80 6,00 6,20 6,40 0 20 40 60 80 100 120 140 160 180 200 Tempo de funcionamento (meses) Escaladeconcordância Gráfico 4 – Tempo de funcionamento versus Opinião Alta Gerência Tem po de funcionam ento x Opinião m édia gerência 5,00 5,20 5,40 5,60 5,80 6,00 6,20 6,40 0 20 40 60 80 100 120 140 160 180 200 Tem po de funcionam ento (m eses) Escaladeconcordância Gráfico 5 – Tempo de funcionamento versus Opinião Média Gerência
  • 68.
    66 T e mp o d e fu n c io n a m e n to x O p in iã o U su á rio s 2 ,0 0 2 ,5 0 3 ,0 0 3 ,5 0 4 ,0 0 4 ,5 0 5 ,0 0 5 ,5 0 6 ,0 0 0 2 0 4 0 6 0 8 0 10 0 12 0 1 4 0 16 0 18 0 2 0 0 Te m p o d e fu n c io n a m en to (m e s es ) Escaladeconcordância Gráfico 6 – Tempo de funcionamento versus Opinião Usuário Várias pesquisas de opinião realizadas sobre sistemas ERP (HOLSAPPLE; SENA, 2003; FETHI CALISIR; FERAH CALISIR, 2003; SACCOL et al, 2003) utilizaram apenas um questionário por empresa, o que limita a representatividade da opinião fornecida. Este estudo apresentou, no caso mais restrito, 7 questionários por empresa. Esta estratégia visou estabelecer um retrato mais próximo da realidade da opinião das empresas em relação a seus sistemas ERP. Este modelo, contudo, restringiu a quantidade de empresas participantes, pois a premissa era se obter o máximo de questionários possíveis por empresa, o que na prática não foi possível. Esta limitação da amostra pesquisada fez com que não fosse possível estabelecer correlações estatisticamente válidas entre o número de módulos implantados, o tempo de implantação e a opinião dos três principais níveis hierárquicos, ou seja, não é possível afirmar que, implantando-se mais módulos do sistema ERP numa empresa, a opinião dos usuários ou gerentes melhora ou piora. Apesar das piores avaliações terem sido feitas num contexto de implementação, também não foi possível afirmar que a melhora na opinião decorra do tempo de funcionamento do sistema na empresa.
  • 69.
    CONSIDERAÇÕES FINAIS Foi observadoempiricamente na empresa C, que o trabalho informacional vem continuamente se aproximando do chamado “tempo real”. Segundo Lojkine (2002, p. 174), o trabalho burocrático sempre foi caracterizado pela desvinculação do tempo de trabalho humano do “tempo máquina”. O crescente papel deste trabalho, associado às ferramentas informáticas, teriam aberto novas perspectivas de recomposição do trabalho indireto, tornando-o mais propício a modelos de gestão mais flexíveis (LOJKINE, 2002, p.142). Entretanto, conforme Holsapple e Sena (2003, p.10), a alimentação dos dados em tempo real é um dos pilares que sustentam os benefícios promovidos pelos sistemas ERP. O aumento desta percepção pode estar levando as empresa a aproximar seu modelo de funcionamento burocrático, envolvendo os processos suportados pelo sistema ERP, para que este corresponda aos movimentos operacionais no tempo em que eles ocorrem, ou seja, no tempo real. Notar que a opinião sobre o item “O uso do sistema torna possível acompanhar as transações em tempo real”, pesquisado na média gerência, obteve média 6,00, o que converge com a hipótese de que esta é, de fato, uma característica desejável de se obter de um sistema ERP, segundo a visão gerencial vigente. Esta questão, já abordada nos capítulos 2 e 3 deste trabalho, conduz à idéia de que, ao contrário do propiciado pela informática em geral, o sistemas ERP podem ser utilizados como um instrumento de retorno a um modelo de gestão mais mecanicista, centralizador e hierarquizado (LOJKINE, 2002, p.142). Não é por acaso que a avaliação do item “O uso do sistema ajuda a padronizar as operações da empresa”, feita pela alta gerência, obteve média de 6,10; que o item “O uso do sistema aumenta o nível de controle sobre as operações” obteve média de 6,46 pela média gerência; e o item “Permite descentralização e delegação de poder para que o empregado tome a decisão” foi avaliado, também pela média gerência, como pouco inferior a “concordo parcialmente” (4,92). Pode ter ocorrido que as possibilidades de delegação de responsabilidade e poder ofertadas pelo sistema ERP tenham sido deliberadamente pouco exploradas, obtendo-se, assim, as piores avaliações relativas. Alguns aspectos que envolvem a implantação e/ou funcionamento de sistemas ERP são: percepção de falta de flexibilidade (CARDOSO; SOUZA, 2003, p.222); padronização de procedimentos, aumento do controle gerencial centralizado (DAVENPORT, 2005, p.7); clima
  • 70.
    68 organizacional pouco propícioa críticas (WOOD JR., PAULA; CALDAS, 2003, p.314); e pressões para aproximar o funcionamento do sistema ERP do tempo real (SOUZA, 2000, p.96). Esta combinação pode gerar um sistema ERP com características tayloristas, promovendo uma tensão semelhante à de uma linha de montagem industrial, na qual todos estão voltados para evitar ou minimizar as paradas. Há condições, portanto, de se estabelecer uma metáfora dos sistemas ERP como “esteiras” ou linhas de montagem informacionais. Sistemas ERP são, hoje, uma realidade para o universo industrial de médias e grandes empresas, tanto no Brasil quanto no mundo. Além das evidências de que sistemas ERP propiciam custos mais baixos, Hunton, Lippincott e Reck (2003, p.170) apresentam também dados que indicam reações de valorização das ações de empresas que anunciam a decisão de adotar sistemas ERP8 , o que reforça a idéia de já existir um mito institucionalizado referente à utilização de tais sistemas. Esta idéia é convergente com os resultados desta pesquisa, cuja avaliação média da alta gerência/direção foi 5,69. Vários benefícios diretos da implantação de sistemas ERP também podem ser citados, tais como: redução de retrabalho e inconsistências; maior controle sobre as operações; melhoria na qualidade da informação; padronização de informações; conceitos e procedimentos (TONINI, 2003, p.69); aprimoramento da cultura organizacional (MAÑAS, 2003, p.237); e criação de uma visão integrada da empresa (UMBLE, E.; HAFT; UMBLE, M., 2002, p.241). Portanto, há poucas dúvidas quanto à adoção, ou não, de sistemas ERP, ratificando, assim, seu papel aparente de panacéia gerencial. Sistemas ERP, entretanto, não representam ferramentas, mas sim infra-estrutura corporativa, assim como uma estrada (JACOBS; BENDOLY, 2003, p.234). A existência de uma boa infra- estrutura, a despeito de ser uma condição sine qua non, não garante competitividade a um país, assim como ter um sistema ERP implantado também não confere, per se, vantagem competitiva a uma empresa. Os dados teóricos e empíricos fortalecem a idéia de que o sucesso relacionado ao uso de sistemas ERP está fortemente ligado à forma como eles são implantados e operados. A vontade gerencial de aumentar seu nível de controle parece estar fortemente ligada ao advento dos sistemas ERP nas empresas. Conforme Pozzebon e Pinsonneault (2003, p.363), o binômio conhecimento e poder está claramente associado a implantações de ERP e esta 8 Particularmente para grandes empresas financeiramente não saudáveis e para pequenas empresas financeiramente saudáveis
  • 71.
    69 percepção é genérica,não estando restrita ao corpo gerencial. Nesta fase, há indícios de intensificação do controle hierárquico, especialmente frente aos verossímeis riscos de fracasso. A conformação destes sistemas como elemento de controle, portanto, converge com a metáfora do Leviatã de Thomas Hobbes. Esta abordagem, contudo, não tem se mostrado adequada para se obter o pleno aproveitamento dos sistemas ERP. As baixas avaliações de usuários durante a implantação reforçam esta hipótese. Como visto na seção 2.5 deste trabalho, a complexidade de uma implantação de sistema ERP requer abordagens que não considerem apenas as dimensões tecnológica, operacional e gerencial. O processo de implantação implica, normalmente, em mudanças organizacionais; conseqüentemente, o comportamento humano frente a este quadro deve ser considerado. O status relativo de setores e pessoas, provavelmente, será alterado durante o processo, o que, como já visto, criará um ambiente de aparente conformidade, mas de permanente insegurança. Nestas circunstâncias, há poucas chances de serem criadas as condições nas quais o conhecimento organizacional seja satisfatoriamente preservado e incorporado ao sistema ERP. As perdas de funções essenciais do negócio e de informações (histórico) durante o processo de migração dos sistemas legados para o sistema ERP, já apontadas por Caldas e Wood Jr. (2000, p.16) e citadas neste trabalho, são evidências deste processo. Sugere-se, então, o uso de uma abordagem que tenha como referência tanto a Gestão de Mudanças, quanto a Gestão do Conhecimento. Sugere-se que sejam realizadas pesquisas complementares a esta, nas quais os sistemas ERP sejam avaliados pelos mesmos critérios, independentemente da posição hierárquica dos respondentes. Esta abordagem pode superar uma das limitações deste trabalho dado que, adotando-se critérios distintos para os diferentes níveis hierárquicos, há um reforço do próprio modelo hierárquico. Sugere-se também a realização de estudos sobre o impacto de sistemas informacionais que funcionem em tempo real, como os ERP sobre o trabalho humano, comparando-o, por exemplo, com o trabalho material direto numa linha de montagem. Apesar do trabalho de Caldas e Wood Jr. (2000, p.16-17) já abordar aspectos institucionais envolvidos na adoção de sistemas ERP, esta ainda é uma área promissora a ser explorada em futuras pesquisas sobre sistemas ERP dado os indícios de que há aspectos relacionados à sua aplicação que são suportados, não por dados econômico-financeiros, mas sim, frequentemente, por pressões isomórficas.
  • 72.

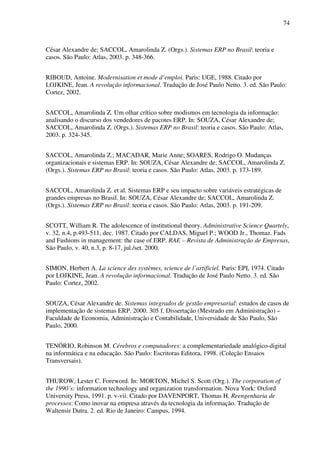

    REFERÊNCIAS ALSÈNE, Eric. Thecomputer integration of enterprise. IEEE Transactions on Engineering Management, New York, v. 46, n. 1. p.26-35. 1999. Citado por SOUZA, César Alexandre de. Sistemas integrados de gestão empresarial: estudos de casos de implementação de sistemas ERP. 2000. 305 f. Dissertação (Mestrado em Administração) – Faculdade de Economia, Administração e Contabilidade, Universidade de São Paulo, São Paulo, 2000. ANGELO, Fernanda K. SAP e Accenture cuidam da gestão na Braskem. Computerworld. Set. 2005. Disponível em: <http://computerworld.uol.com.br/mercado/2005/09/26/idgnoticia.2006-05- 15.3228457157/IDGNoticia_view> Acesso em: 21 jul. 2006. BERGAMASCHI, Sidnei; REINARD, Nicolau. Fatores críticos para a implementação de sistemas de gestão empresarial. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 106-129. BUCKHOUT, Scott; FREY, Edward; NEMEC JR, Joseph. Por um ERP eficaz. HSM Management, São Paulo, v. 16, p. 30-36, set./out. 1999. CALDAS, Miguel P.; WOOD JR., Thomaz. Fads and Fashions in management: the case of ERP. RAE – Revista de Administração de Empresas, São Paulo, v. 40, n.3, p. 8-17, jul./set. 2000. CALISIR, Fethi; CALISIR Ferah. The relation of interface usability characteristics, perceived usefulness, and perceives ease of use to end-user satisfaction with enterprise resource planning (ERP) systems. 2003. Disponível em: <http://www.sciencedirect.com/science?_ob=ArticleURL&_udi=B6VDC-49WMSWR- 5&_coverDate=07%2F31%2F2004&_alid=429349184&_rdoc=1&_fmt=&_orig=search&_qd =1&_cdi=5979&_sort=d&view=c&_acct=C000050221&_version=1&_urlVersion=0&_useri d=10&md5=a2a639db790c96e649036bd044d915cb>. Acesso em: 01 dez. 2003. CARDOSO, Douglas; SOUZA, Antônio A. Avaliação de um sistema ERP como instrumento de gestão financeira: estudo de casos no setor siderúrgico brasileiro. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 211-225. COOKE, Dudley P.; PETERSON, Willie James. SAP implementation: strategies and results, the conference board. Research Report, New York, p. 1217-98-RR, 1998. Citado por HOLSAPPLE, Clyde W.; SENA, Mark P.; ERP plans and decision-support benefits. 2003. Disponível em: <http://www.sciencedirect.com/science?_ob=ArticleListURL&_method=list&_ArticleListID
  • 73.
    71 =446240781&_sort=d&_acct=C000050221&_version=1&_urlVersion=0&_userid=10&md5 =1551296e3c96fff01a4bf3b98913fc9e&view=f> Acesso em:01 dez. 2003. CORIAT, Benjamin. L’atelier et lê robot. Paris: Christian Bourgois, 1990. Citado por LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo: Cortez, 2002. CORRÊA, Henrique L.; GIANESI, Irineu G. N.; CAON, Mauro. Planejamento, programação e controle de produção: MRP II/ERP: conceitos, uso e implantação. 4. ed. São Paulo: Atlas, 2001. DAVENPORT, Thomas H. Reengenharia de processos: como inovar na empresa através da tecnologia da informação. Tradução de Waltensir Dutra. 2. ed. Rio de Janeiro: Campus, 1994. DAVENPORT, Thomas. Putting the enterprise in the enterprise system. Harvard Business Review, Boston, p. 1-12, jul./aug. 1998. Disponível em: <http://harvardbusinessonline.hbsp.harvard.edu/hbrsa/en/hbrsaLogin.jhtml;jsessionid=2WR20 VH3CUJYIAKRGWCB5VQBKE0YOISW;$urlparam$kNRXE2ULYRiR52NiwJYH5SF?ID =98401&path=arc&pubDate=July1998&_requestid=20775> Acesso em: 11 jan. 2005. DAVENPORT, Thomas; HAMMER, Michael; METSISTO, Tauno J. How executives can shape their company’s information systems. Harvard Business Review, Boston, p.130-134, mar./apr. 1989. Disponível em: <http://harvardbusinessonline.hbsp.harvard.edu/hbrsa/en/hbrsaLogin.jhtml;jsessionid=2WR20 VH3CUJYIAKRGWCB5VQBKE0YOISW;$urlparam$kNRXE2ULYRiR52NiwJYH5SF?ID =89206&path=arc&pubDate=March1989&_requestid=20736> Acesso em: 11 jan. 2005. DIMAGGIO, Paul J.; POWELL, Walter W. The iron cage revisited: institutional isomorphism and collective rationality in organizational fields. American Sociological Review, v.48, n.1, p.147-160, 1983. Citado por CALDAS, Miguel P.; WOOD Jr., Thomaz. Fads and Fashions in management: the case of ERP. RAE – Revista de Administração de Empresas, São Paulo, v. 40, n.3, p. 8-17, jul-set. 2000. FRANCINI, William S. Gestão do Conhecimento: conectando estratégia e valor para empresa. RAE-Eletrônica, São Paulo, v.1, n.2. p.1-16, jul./dez. 2002. Disponível em: <http://www.rae.com.br/eletronica/index.cfm?FuseAction=Artigo&ID=1459&Secao=PWC& Volume=1&Numero=2&Ano=2002>. Acesso em: 17 maio 2006. GATTIKER, Thomas F.; GOODHUE, Dale L. Understanding the local-level costs and benefits of ERP through organizational information processing theory. mar. 2004. Disponível em: < http://www.sciencedirect.com/science?_ob=ArticleURL&_udi=B6VD0-49JX9GB- 1&_coverDate=03%2F31%2F2004&_alid=429353810&_rdoc=1&_fmt=&_orig=search&_qd =1&_cdi=5968&_sort=d&view=c&_acct=C000050221&_version=1&_urlVersion=0&_useri d=10&md5=aebd38296908f82f02a246e5e83e0fed>. Acesso em: 12 jan. 2003.
  • 74.
    72 HOBBES, Thomas. Leviatã: ou material, forma e poder de um Estado eclesiástico e civil. Tradução de Alex Claret. São Paulo: Martin Claret, 2005. HOLSAPPLE, Clyde W.; SENA, Mark P. ERP plans and decision-support benefits. 2003. Disponível em: <http://www.sciencedirect.com/science?_ob=ArticleListURL&_method=list&_ArticleListID =446240781&_sort=d&_acct=C000050221&_version=1&_urlVersion=0&_userid=10&md5 =1551296e3c96fff01a4bf3b98913fc9e&view=f>. Acesso em: 01 dez. 2003. HUNTON, James E.; LIPPINCOTT, Barbara; RECK, Jacqueline L. Enterprise resource planning systems: comparing firm performance of adopters and nonadopters. International Journal of Accounting Information Systems, v. 4, issue 3, p. 165-184, sep. 2003. Disponível em: <http://www.sciencedirect.com/science?_ob=ArticleListURL&_method=list&_ArticleListID =445575764&_sort=d&_acct=C000050221&_version=1&_urlVersion=0&_userid=10&md5 =ac5c3a1ba4b74375b0fee3daa2b20838&view=f >. Acesso em: 01 dez. 2003. JACOBS, F. Robert; BENDOLY, Elliot. Enterprise resource planning: Developments and directions for operations management research. European Journal of Operational Research, v. 146, Issue 2, p. 233-240, 16 april 2003. Disponível em: <http://www.sciencedirect.com/science?_ob=ArticleListURL&_method=list&_ArticleListID =445579187&_sort=d&_acct=C000050221&_version=1&_urlVersion=0&_userid=10&md5 =0bf7b1461d87768a7a591953571bf265&view=f>. Acesso em: 01 dez. 2003. LAUDON, Kenneth C.; LAUDON, Jane P. Sistemas de informação gerenciais: administrando a empresa digital. Traduzido por Arlete S. Marques. 5 ed. São Paulo: Prentice Hall, 2004. LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo: Cortez, 2002. MAÑAS, Antonio V., Avaliação de resultados no emprego do ERP em empresas brasileiras. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 226-240. McGEE, James; PRUSAK, Laurence. Gerenciamento estratégico da informação: Aumente a competitividade e a eficiência de sua empresa utilizando a informação como uma ferramenta estratégica. Tradução de Astrid Beatriz Figueiredo. Rio de Janeiro: Campus, 1995. MEDEIROS, Amaury C. M.; FERREIRA, Simone B. L. Administração de projetos complexos: ERP na Petrobrás. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 130-145.
  • 75.
    73 MEYER; John .W.;ROWAN; Brian. Institutionalized organizations: formal structure as myth and ceremony. American Journal of Sociology, v.83, n.2, p.340-363, set, 1977. Citado por CALDAS, Miguel P.; WOOD Jr., Thomaz. Fads and Fashions in management: the case of ERP. RAE – Revista de Administração de Empresas, São Paulo, v. 40, n.3, p. 8-17, jul./set. 2000. MEYER; John W.; ROWAN; Brian. Institutionalized organizations: formal structure as myth and ceremony. In: MEYER, John W.; SCOTT, W. Richard. (orgs) Organizational environments: ritual and rationality. London: Sage Publications, 1992. Citado por BRONZO, Marcelo; HONÒRIO, Luiz. O institucionalismo e a abordagem das interações estratégicas da firma. RAE-Eletrônica, São Paulo, v.4, n.1. p.1-18,. jan/jul. 2005. Disponível em: <http://www.rae.com.br/eletronica/index.cfm?FuseAction=Artigo&ID=2059&Secao=FOR.T E.INS&Volume=4&Numero=1&Ano=2005> Acesso em: 17 maio 2006. MOTTA, Fernando Prestes. Organização e poder. São Paulo: Atlas, 1986. Citado por WOOD JR., Thomaz; PAULA, Ana Paula P.; CALDAS, Miguel P. Despindo o Big Brother: Sistemas empresariais e totalitarismo corporativo. In: SOUZA, César Alexandre de; SACCOL, Amarolinda. (Orgs.) Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 307- 323. NAVILLE, Pierre. Vers l’ automation social? Paris: Gallimard, 1963. Citado por LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo: Cortez, 2002. NONAKA, Ikujiro; TAKEUCHI, Hirotaka. The knowledge-creating company: how japanese companies create the dynamics of innovation. New York: Oxford University Press, 1995. Citado por FRANCINI, William S. Gestão do conhecimento: conectando estratégia e valor para empresa. RAE-Eletrônica, São Paulo, v.1, n.1. p.1-16, jul./dez. 2002. Disponível em: <http://www.rae.com.br/eletronica/index.cfm?FuseAction=Artigo&ID=1459&Secao=PWC& Volume=1&Numero=2&Ano=2002> Acesso em: 17 maio 2006. O’BRIEN, James A. Sistemas de informação e decisões gerenciais na era da internet. Tradução de Célio Knipel Moreira e Cid Knipel Moreira. 2. ed. São Paulo: Saraiva, 2004. OLHAGER, Jan; SELLDIN, Erik. Enterprise resource planning survey of Swedish manufacturing firms. European Journal of Operational Research, North Holland, v. 146, Issue 2, p. 365-373, apr. 2003. PEREIRA, Carlos D.S.; RICCIO, Edson L. Caso seguradora: insucesso na implementação de um sistema ERP. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 146-172. POZZEBON, Marlei; PINSONNEAULT, Alain. Desmistificando a retórica de “Não-Abertura à Mudança” que caracteriza o projeto ERP: quadro teórico e ilustração empírica. In: SOUZA,
  • 76.
    74 César Alexandre de;SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 348-366. RIBOUD, Antoine. Modernisation et mode d’emploi. Paris: UGE, 1988. Citado por LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo: Cortez, 2002. SACCOL, Amarolinda Z. Um olhar crítico sobre modismos em tecnologia da informação: analisando o discurso dos vendedores de pacotes ERP. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 324-345. SACCOL, Amarolinda Z.; MACADAR, Marie Anne; SOARES, Rodrigo O. Mudanças organizacionais e sistemas ERP. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 173-189. SACCOL, Amarolinda Z. et al. Sistemas ERP e seu impacto sobre variáveis estratégicas de grandes empresas no Brasil. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 191-209. SCOTT, William R. The adolescence of institutional theory. Administrative Science Quartely, v. 32, n.4, p.493-511, dec. 1987. Citado por CALDAS, Miguel P.; WOOD Jr., Thomaz. Fads and Fashions in management: the case of ERP. RAE – Revista de Administração de Empresas, São Paulo, v. 40, n.3, p. 8-17, jul./set. 2000. SIMON, Herbert A. La science des systèmes, science de l’artificiel. Paris: EPI, 1974. Citado por LOJKINE, Jean. A revolução informacional. Tradução de José Paulo Netto. 3. ed. São Paulo: Cortez, 2002. SOUZA, César Alexandre de. Sistemas integrados de gestão empresarial: estudos de casos de implementação de sistemas ERP. 2000. 305 f. Dissertação (Mestrado em Administração) – Faculdade de Economia, Administração e Contabilidade, Universidade de São Paulo, São Paulo, 2000. TENÓRIO, Robinson M. Cérebros e computadores: a complementariedade analógico-digital na informática e na educação. São Paulo: Escritoras Editora, 1998. (Coleção Ensaios Transversais). THUROW, Lester C. Foreword. In: MORTON, Michel S. Scott (Org.). The corporation of the 1990´s: information technology and organization transformation. Nova York: Oxford University Press, 1991. p. v-vii. Citado por DAVENPORT, Thomas H. Reengenharia de processos: Como inovar na empresa através da tecnologia da informação. Tradução de Waltensir Dutra. 2. ed. Rio de Janeiro: Campus, 1994.
  • 77.

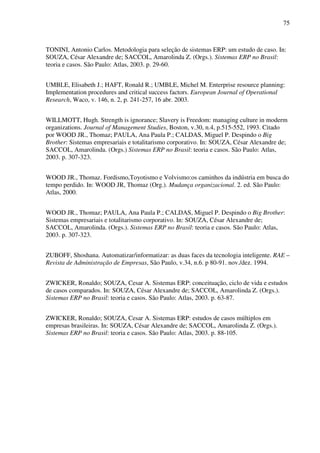

    75 TONINI, Antonio Carlos.Metodologia para seleção de sistemas ERP: um estudo de caso. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 29-60. UMBLE, Elisabeth J.; HAFT, Ronald R.; UMBLE, Michel M. Enterprise resource planning: Implementation procedures and critical success factors. European Journal of Operational Research, Waco, v. 146, n. 2, p. 241-257, 16 abr. 2003. WILLMOTT, Hugh. Strength is ignorance; Slavery is Freedom: managing culture in moderm organizations. Journal of Management Studies, Boston, v.30, n.4, p.515-552, 1993. Citado por WOOD JR., Thomaz; PAULA, Ana Paula P.; CALDAS, Miguel P. Despindo o Big Brother: Sistemas empresariais e totalitarismo corporativo. In: SOUZA, César Alexandre de; SACCOL, Amarolinda. (Orgs.) Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 307-323. WOOD JR., Thomaz. Fordismo,Toyotismo e Volvismo:os caminhos da indústria em busca do tempo perdido. In: WOOD JR, Thomaz (Org.). Mudança organizacional. 2. ed. São Paulo: Atlas, 2000. WOOD JR., Thomaz; PAULA, Ana Paula P.; CALDAS, Miguel P. Despindo o Big Brother: Sistemas empresariais e totalitarismo corporativo. In: SOUZA, César Alexandre de; SACCOL, Amarolinda. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 307-323. ZUBOFF, Shoshana. Automatizar/informatizar: as duas faces da tecnologia inteligente. RAE – Revista de Administração de Empresas, São Paulo, v.34, n.6. p 80-91. nov./dez. 1994. ZWICKER, Ronaldo; SOUZA, Cesar A. Sistemas ERP: conceituação, ciclo de vida e estudos de casos comparados. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 63-87. ZWICKER, Ronaldo; SOUZA, Cesar A. Sistemas ERP: estudos de casos múltiplos em empresas brasileiras. In: SOUZA, César Alexandre de; SACCOL, Amarolinda Z. (Orgs.). Sistemas ERP no Brasil: teoria e casos. São Paulo: Atlas, 2003. p. 88-105.
  • 78.
  • 79.
    APÊNDICE A -QUESTIONÁRIO 1 – A EMPRESA Entrevistado: Cargo: Data: 1.1.Qual o faturamento anual ? 1.2.Em qual setor atua ? 1.3.Emprega quanto funcionários (incluindo terceiros) ? 1.4.Qual número de usuários do sistema ERP ? 1.5.A área de TI é submetida à que área da empresa ? 1.6.Quanto tempo o ERP em está funcionamento (desde o início do projeto)? 1.7.Qual sistema ERP usa ? 1.8.A empresa, ou grupo, é composta de vários estabelecimentos ? ou empresas ? 1.9.A Empresa é multinacional ? 1.10. Se é filial, onde fica onde fica a matriz ? 1.11. Quantos clientes atende (aproximadamente) ? 1.12. Há customizações feitas no sistema ERP (exceto novos relatórios) ? Caso sim, é prática da empresa fazer customizações ? 1.13. Quais os módulos efetivamente implantados? • Contabilidade • Produção • Chão de fábrica • Estoque • Suprimento/Compras • Vendas • Recursos humanos • Faturamento • Contas à pagar • Tesouraria • Contas à receber • Custos • Importação
  • 80.
    78 • Exportação • Manutenção •Marketing • Planejamento Industrial • Planejamento de Materiais (MRP) • Projetos • Recebimento • Transporte • Contratos • Controle de qualidade • Gestão da qualidade (ISO,TQC, etc.) • Saúde e medicina ocupacional • Administração de treinamentos • Habilidades e competências • Orçamento 1.14. Existe algum módulo em implantação? 1.15. A empresa tem a intenção de implantar mais algum(ns) módulos do sistemas ERP ?
  • 81.
    79 APÊNDICE B -QUESTIONÁRIO 2 – PERCEPÇÃO DO USUÁRIO Empresa: Entrevistado: Cargo: Data: Favor indicar o seu nível de concordância com as afirmações abaixo sobre seu sistema ERP. 2.1. Capacidade do Sistema 2.1.1. O sistema é rápido 2.1.2. O sistema é confiável 2.1.3. O sistema é apropriado para todos os níveis de usuários 2.2.Compatibilidade 2.2.1. Os resultados das entradas são compatíveis com minhas expectativas 2.2.2. As terminologias (enunciados) são familiares 2.3.Percepção de facilidade de uso 2.3.1. Eu considero fácil obter do sistema o que eu quero que ele faça; 2.3.2. Foi fácil para mim tornar-me habilidoso no uso do sistema; 2.3.3. Eu considero o sistema fácil de usar; 2.4.Flexibilidade 2.4.1. O sistema é provido de uma navegação flexível; 2.4.2. Posso nomear atalhos de acordo com minhas necessidades; 2.4.3. O sistema é provido de bons treinamentos para diferentes usuários; 2.4.4. Posso customizar minha tela de trabalho 2.5.Navegação 2.5.1. As mensagens de erros são úteis; 2.5.2. O sistema é provido da opção de cancelamento da operação; 2.5.3. Existe a função HELP (ajuda); 2.5.4. O sistema é provido da função “desfazer”; 2.5.5. Quando cometo um erro usando o sistema, é fácil e rápido desfaze-lo; 2.6.Aprendizagem 2.6.1. A ordenação dos menus é lógica; 2.6.2. O sistema é provido de teclas funcionais para entradas freqüentes;
  • 82.
    80 2.7.Minimização de errosde leitura 2.7.1. Abreviações e siglas são usadas; 2.7.2. As informações de navegação estão sempre disponíveis; 2.7.3. Os dados selecionados ficam marcados (highlight); 2.8.Percepção de utilidade 2.8.1. O uso do sistema no meu trabalho permite a realização de tarefas mais rapidamente; 2.8.2. O uso do sistema melhora o desempenho do meu trabalho; 2.8.3. O uso do sistema no meu trabalho aumenta minha produtividade; 2.8.4. O uso do sistema aumenta a efetividade do meu trabalho; 2.8.5. O uso do sistema faz meu trabalho ser mais fácil de fazer; 2.8.6. Eu considero o sistema útil ao meu trabalho;
  • 83.
    81 APÊNDICE C -QUESTIONÁRIO 3 – PERCEPÇÃO DA MÉDIA GERENCIA Empresa: Entrevistado: Cargo: Data: Favor indicar o seu nível de concordância com as afirmações abaixo sobre seu sistema ERP. 3.1 Suporte à tomada de decisão; 3.1.1 O uso do sistema melhora a confiabilidade do processo decisório; 3.1.2 O uso do sistema melhora ou sustenta a competitividade organizacional; 3.1.3 O uso do sistema reduz os custos do processo decisório; 3.1.4 O uso do sistema facilita a coordenação de tarefas; 3.1.5 O uso do sistema diminui o tempo associado à tomada de decisões; 3.1.6 O uso do sistema intensifica a habilidade em lidar com problemas complexos; 3.1.7 Permite descentralização e delegação de poder (Emporwerment) para que o empregado tome a decisão; 3.1.8 O uso do sistema torna possível acompanhar as transações nos sistema ao mesmo tempo no qual elas ocorrem; 3.1.9 O uso do sistema permite maior visibilidade/transparência das tarefas de cada área; 3.1.10 O uso do sistema aumenta o nível de controle sobre as operações;
  • 84.
    82 APÊNDICE D -QUESTIONÁRIO 4 – PERCEPÇÃO DA ALTA GERÊNCIA Empresa: Entrevistado: Cargo: Data: Favor indicar o seu nível de concordância com as afirmações abaixo sobre seu sistema ERP. 4.1 Perceber como o sistema ERP é visto quanto à seus objetivos; 4.1.1 O uso do sistema melhora a integração de operações ou dados da empresa; 4.1.2 O uso do sistema ajuda a padronizar as operações da empresa; 4.1.3 O uso do sistema ajuda a redesenhar os processos de negócio da empresa; 4.1.4 O uso do sistema contribui para aumentar a produtividade da empresa; 4.1.5 O uso do sistema contribui para aumentar a flexibilidade da empresa; 4.1.6 O uso do sistema ajuda a otimizar a cadeia de suprimento e/ou os níveis de estoque; 4.1.7 O uso sistema ajuda a suportar a estratégia de globalização; 4.2 Opte por uma das sentenças abaixo que melhor descreva a estratégia de sua empresa: a) Procura ter o custo mais baixo dentre seus concorrentes; b) Qualifica seus produtos ou serviços de forma a ser percebida como única em seu mercado; c) Limita seu escopo a um segmento específico de mercado e adapta suas ofertas para este determinado grupo de clientes.
  • 85.
    83 APÊNDICE E –INFORMAÇÕES SOBRE AS EMPRESAS PESQUISADAS Empresa A B C F H Faturamento bruto ano (MM R$)* 650 650 240 1800 3326 Setor** Química e Petroquímica Tecnologia e computação Plástico e borracha Siderurgia e metalúrgica Papel e celulose Funcionários 700 180 680 899 12973 Usuários 200 30 70 80 600 TI submetida à área administrativa área financeira área financeira presidência Presidência Tempo de funcionamento (meses) 180 em implantação 120 84 66 Sistema Datasul E M S 204 Datasul E M S 204 Datasul E M S 204 Datasul E M S 204 SAP R/3 Várias empresas / estabelecimentos Sim Sim sim sim Sim Multinacional Não Sim não não Não Matriz Própria EUA Própria Própria São Paulo Há customizações Sim Sim sim sim Sim Há módulos em implantação Sim Sim sim não Não Intenção de implantar mais módulos Sim Sim Sim Sim Não (*) do grupo;
  • 86.
    84 APÊNDICE F –RESULTADOS DA PESQUISA DE OPINIÃO – ALTA GERÊNCIA / DIREÇÃO Empresa A B C F H Geral O uso do sistema ajuda a otimizar a cadeia de suprimento e/ou níveis de estoque; 6 6 6,25 6,67 6,3 O uso do sistema ajuda a padronizar as operações da empresa; 7 6 5,5 6,67 6,1 O uso do sistema ajuda a redesenhar os processos de negócio da empresa; 7 5,5 5,25 5,67 5,6 O uso do sistema contribui para aumentar a flexibilidade da empresa; 5 5,5 3,25 4,67 4,3 O uso do sistema contribui para aumentar a produtividade da empresa; 7 5,5 5,75 6 5,9 O uso do sistema melhora a integração de operações ou dados da empresa; 7 6 7 6,33 6,6 O uso sistema ajuda a suportar a estratégia de globalização; 5 5,5 4,5 5,33 5 Total da Variável - Eficiência em relação à objetivos 6,29 5,71 5,36 5,9 5,69 Alta gerência / Direção – Total 6,29 5,71 5,36 5,9 5,69 Obs: Pesquisa de opinião sobre os sistemas ERP usando escala Likert de 1 a 7, na qual 1 é discordo totalmente e 7 é concordo totalmente.
  • 87.
    85 APÊNDICE G –RESULTADOS DA PESQUISA DE OPINIÃO – MÉDIA GERÊNCIA Empresa A B C F H Geral O uso do sistema aumenta o nível de controle sobre as operações; 6,5 6,33 6,33 6,33 7 6,46 O uso do sistema diminui o tempo associado à tomada de decisões; 6 6,33 6,33 5,67 6,5 6,15 O uso do sistema facilita a coordenação de tarefas; 6 6 6,33 6,33 7 6,31 O uso do sistema intensifica a habilidade em lidar com problemas complexos; 4,5 6 5,67 5,67 5 5,46 O uso do sistema melhora a confiabilidade do processo decisório; 6,5 6,33 6,33 6 5,5 6,15 O uso do sistema melhora ou sustenta a competitividade organizacional; 5,5 5,67 5,67 6 6 5,77 O uso do sistema permite maior visibilidade das tarefas de cada área; 7 5,67 5,33 6,67 5,5 6 O uso do sistema reduz os custos do processo decisório; 6,5 6 6 5,33 5,5 5,85 O uso do sistema torna possível acompanhar as transações em tempo real; 6,5 5,67 5 6,33 7 6 Permite descentralização e delegação de poder (emporwerment); 4,5 4,67 4,33 5 6,5 4,92 Total da Variável - Suporte à tomada de decisão 5,95 5,87 5,73 5,93 6,15 5,91 Média gerência – Total 5,95 5,87 5,73 5,93 6,15 5,91
  • 88.
    86 APÊNDICE H –RESULTADOS DA PESQUISA DE OPINIÃO – USUÁRIOS Empresa A B C F H Geral A ordenação dos menus é lógica; 5,57 3,83 5,78 4,43 5,60 5,09 O sistema é provido de teclas funcionais para entradas freqüentes; 4,14 2,83 4,78 4,14 5,40 4,26 Total da Variável - Aprendizagem 4,86 3,33 5,28 4,29 5,50 4,68 O sistema é apropriado para todos os níveis de usuários 5,43 3,5 5,22 4 6,40 4,88 O sistema é confiável 5,57 3,33 5,56 4,57 6,80 5,15 O sistema é rápido 4,71 3,33 4,78 4,86 5,20 4,59 Total da Variável - Capacidade do sistema 5,24 3,39 5,19 4,48 6,13 4,87 As terminologias (enunciados) são familiares 6 2,5 5,67 5,57 5,00 5,06 Os resultados das entradas são compatíveis com minhas expectativas 5,43 4 5,67 4,71 6,20 5,21 Total da Variável - Compatibilidade 5,71 3,25 5,67 5,14 5,60 5,13 O sistema é provido de bons treinamentos para diferentes usuários; 3,43 1,67 4,44 4,14 3,00 3,47 O sistema é provido de uma navegação flexível; 5,43 2,17 4,89 4,29 5,80 4,53 Posso customizar minha tela de trabalho 4,71 2,17 4,89 3,29 5,00 4,06 Posso nomear atalhos de acordo com minhas necessidades; 5,86 2 5,44 3,43 4,60 4,38 Total da Variável – Flexibilidade 4,86 2 4,92 3,79 4,60 4,11 Abreviações e siglas são usadas; 4,14 4,5 5 3,86 5,60 4,59 As informações de navegação estão sempre disponíveis; 5,29 2,67 5,33 4,29 5,80 4,71 Os dados selecionados ficam marcados (highlight); 5,43 2,67 5,33 3,86 6,20 4,71 Total da Variável - Minimização de erros de leitura 4,95 3,28 5,22 4 5,87 4,67
  • 89.

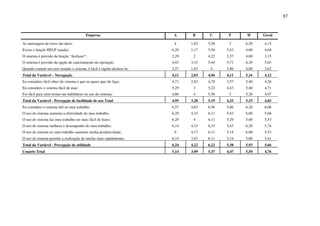

    87 Empresa A BC F H Geral As mensagens de erros são úteis; 4 1,83 5,56 3 6,20 4,15 Existe a função HELP (ajuda); 6,29 1,17 5,56 5,43 4,00 4,68 O sistema é provido da função “desfazer”; 2,29 2 4,22 2,57 4,60 3,15 O sistema é provido da opção de cancelamento da operação; 4,43 3,33 5,44 5,71 6,20 5,03 Quando cometo um erro usando o sistema, é fácil e rápido desfaze-lo; 3,57 1,83 4 3,86 4,80 3,62 Total da Variável – Navegação 4,11 2,03 4,96 4,11 5,16 4,12 Eu considero fácil obter do sistema o que eu quero que ele faça; 4,71 2,83 4,78 3,57 5,40 4,26 Eu considero o sistema fácil de usar; 5,29 3 5,22 4,43 5,40 4,71 Foi fácil para mim tornar-me habilidoso no uso do sistema; 4,86 4 5,56 5 5,20 4,97 Total da Variável - Percepção de facilidade de uso Total 4,95 3,28 5,19 4,33 5,33 4,65 Eu considero o sistema útil ao meu trabalho; 6,57 4,83 6,56 5,86 6,20 6,06 O uso do sistema aumenta a efetividade do meu trabalho; 6,29 4,33 6,11 5,43 6,00 5,68 O uso do sistema faz meu trabalho ser mais fácil de fazer; 6,29 4 6,11 5,29 5,60 5,53 O uso do sistema melhora o desempenho do meu trabalho; 6,14 4,33 6,33 5,43 6,20 5,74 O uso do sistema no meu trabalho aumenta minha produtividade; 6 4,17 6,11 5,14 6,00 5,53 O uso do sistema permite a realização de tarefas mais rapidamente; 6,14 3,67 6,11 5,14 5,60 5,41 Total da Variável - Percepção de utilidade 6,24 4,22 6,22 5,38 5,93 5,66 Usuário Total 5,14 3,09 5,37 4,47 5,50 4,76
