PROJETO,
     IMPLEMENTAÇÃO E
   GESTÃO DE DATA CENTER

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTAÇÃO

   Rafael Sommerfeld
          Consultor : 25 anos em Tecnologia da Informação
          MBA de Marketing pela FGV
          Especialista em Gestão de Ambientes Internet
          Experiência : Ambev, Animus, Dominal, Alog, Dedalus,
          Metrored, Netcenter, Ibam, Skol, ...
          Treinamentos : Bndes, Embratel, Caixa Econômica
          Federal, Castelo Branco, FGV, Unesa, Universo.
          Publicação de livros e artigos especializados
          Colaborador em sites especializados.

                                      rafasommer@hotmail.com

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

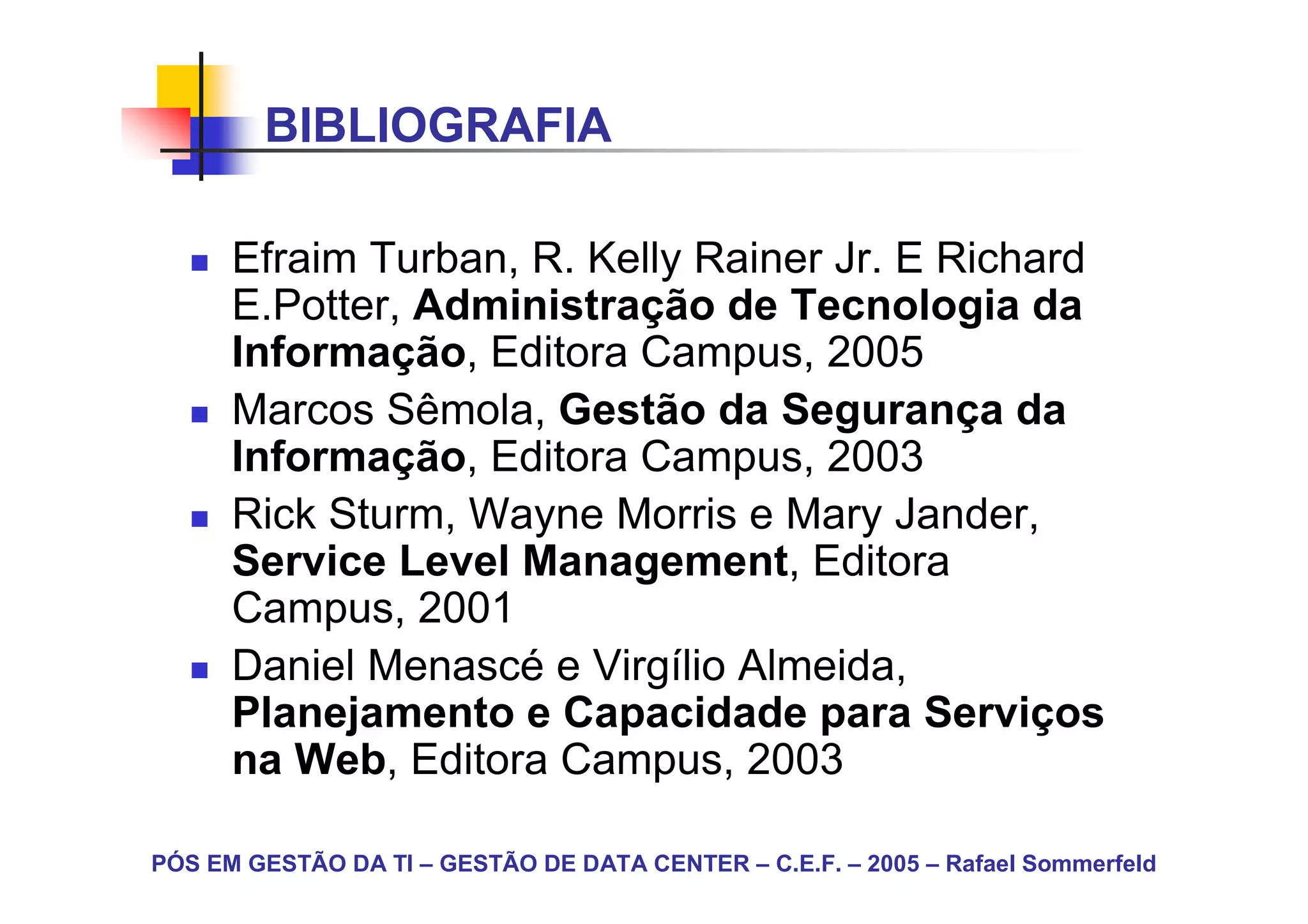

BIBLIOGRAFIA

      Efraim Turban, R. Kelly Rainer Jr. E Richard
      E.Potter, Administração de Tecnologia da
      Informação, Editora Campus, 2005
      Marcos Sêmola, Gestão da Segurança da
      Informação, Editora Campus, 2003
      Rick Sturm, Wayne Morris e Mary Jander,
      Service Level Management, Editora
      Campus, 2001
      Daniel Menascé e Virgílio Almeida,
      Planejamento e Capacidade para Serviços
      na Web, Editora Campus, 2003

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
NOSSO
                         OBJETIVO

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

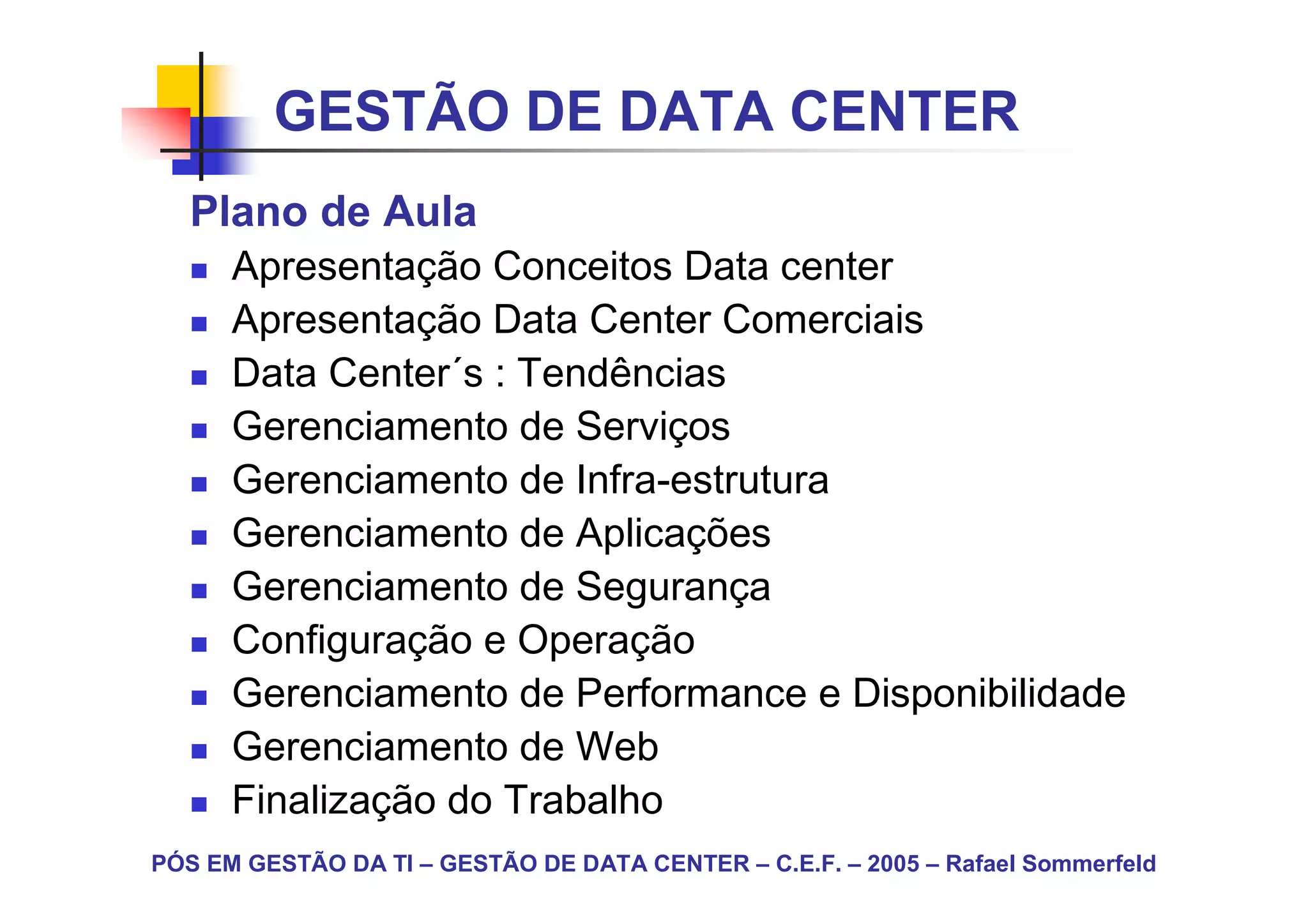

GESTÃO DE DATA CENTER
   Plano de Aula
      Apresentação Conceitos Data center
      Apresentação Data Center Comerciais
      Data Center´s : Tendências
      Gerenciamento de Serviços
      Gerenciamento de Infra-estrutura
      Gerenciamento de Aplicações
      Gerenciamento de Segurança
      Configuração e Operação
      Gerenciamento de Performance e Disponibilidade
      Gerenciamento de Web
      Finalização do Trabalho
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER
                     CONCEITOS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS

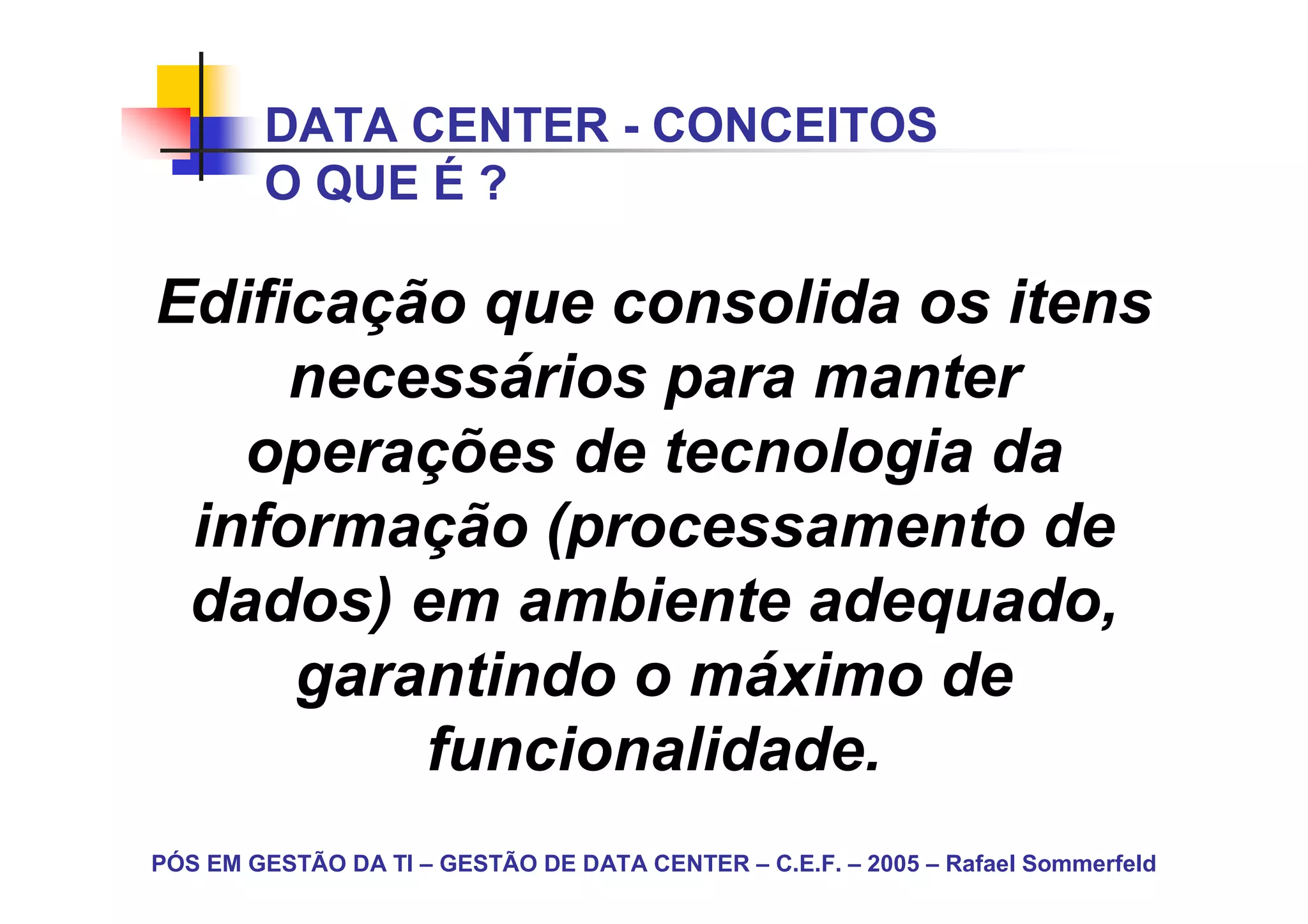

        O QUE É ?

Edificação que consolida os itens
     necessários para manter
   operações de tecnologia da
 informação (processamento de
 dados) em ambiente adequado,
     garantindo o máximo de
         funcionalidade.
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS

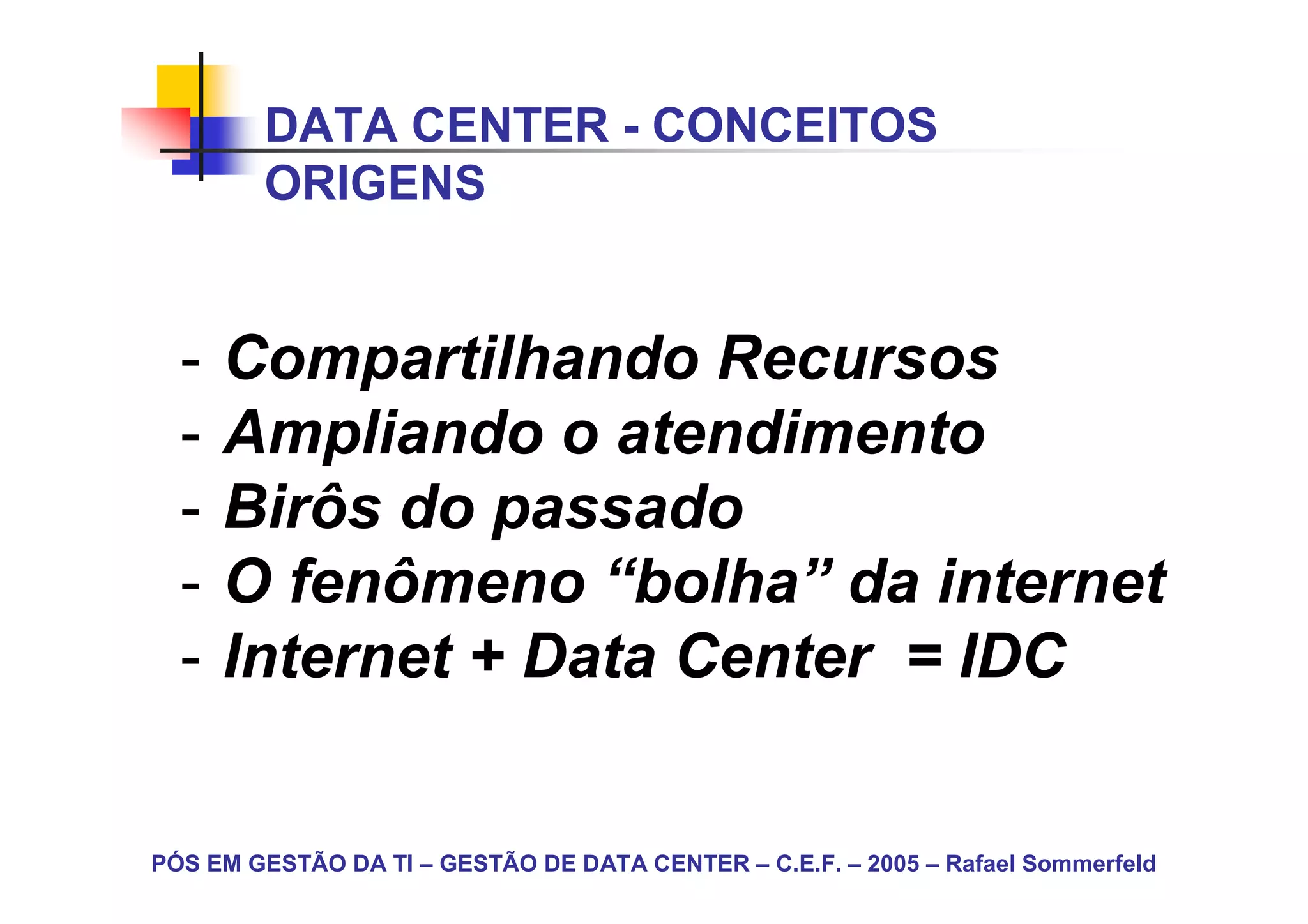

        ORIGENS

  -   Compartilhando Recursos
  -   Ampliando o atendimento
  -   Birôs do passado
  -   O fenômeno “bolha” da internet
  -   Internet + Data Center = IDC

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS

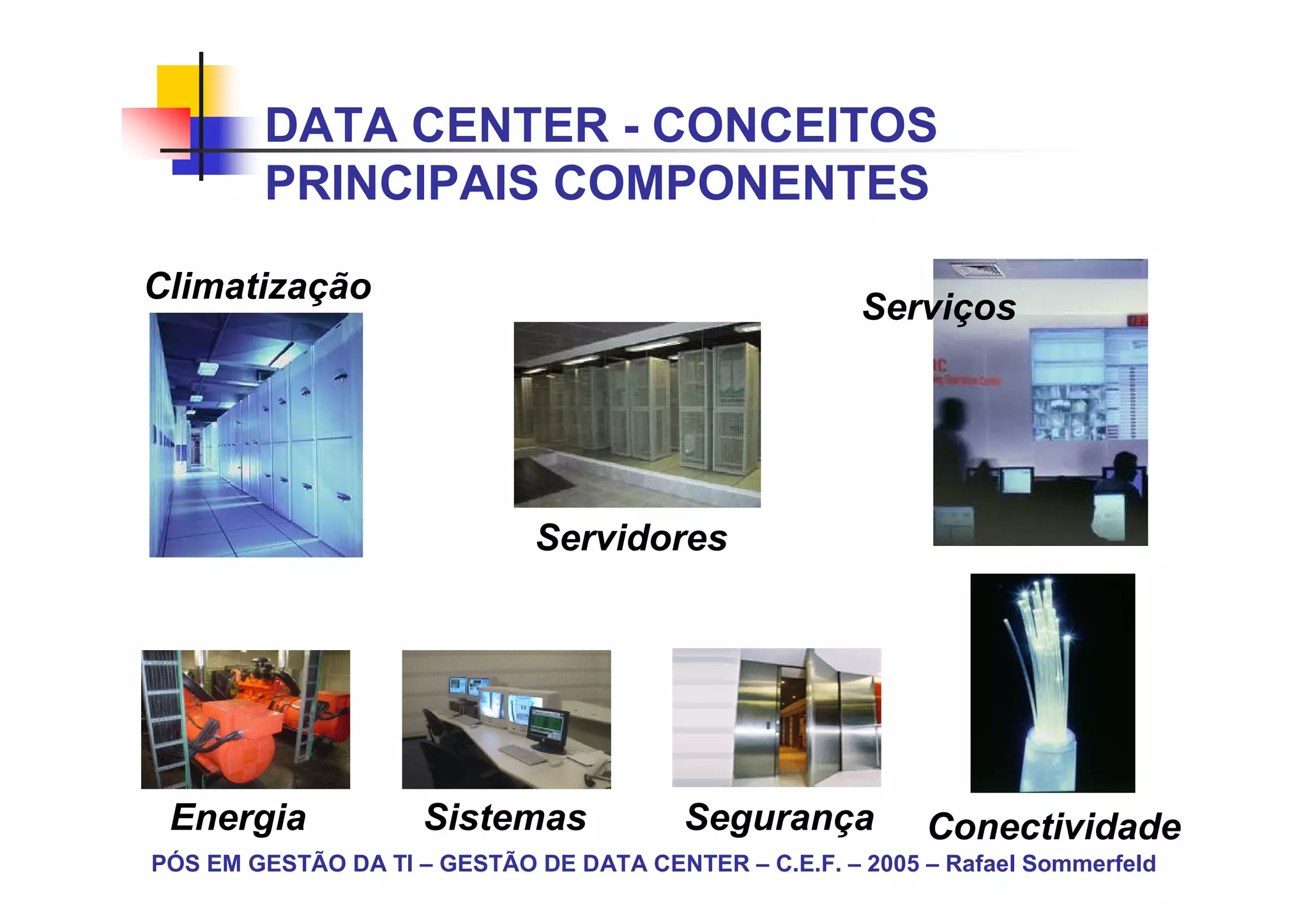

        PRINCIPAIS COMPONENTES

Climatização
                                                       Serviços

                              Servidores

 Energia             Sistemas            Segurança          Conectividade
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

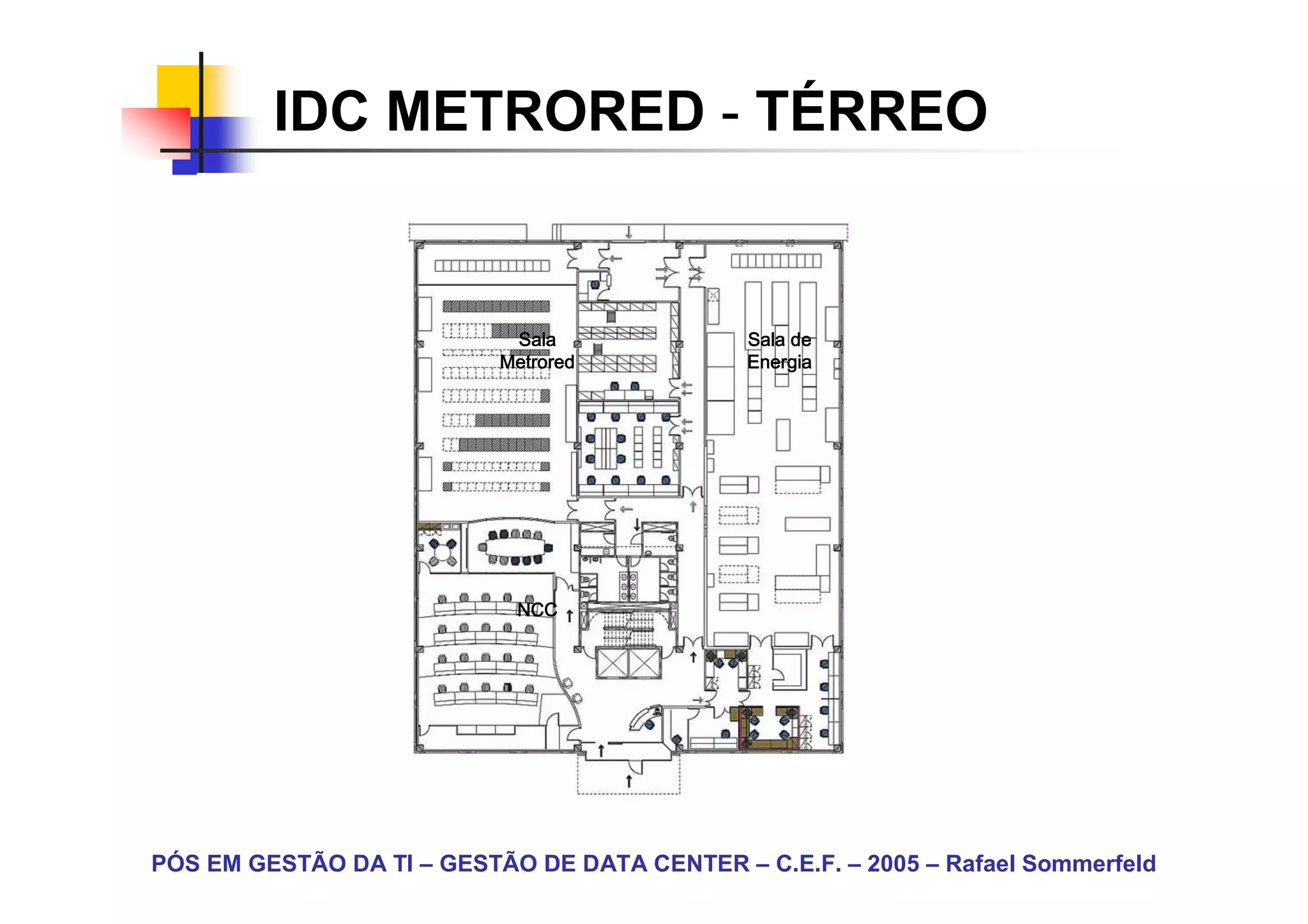

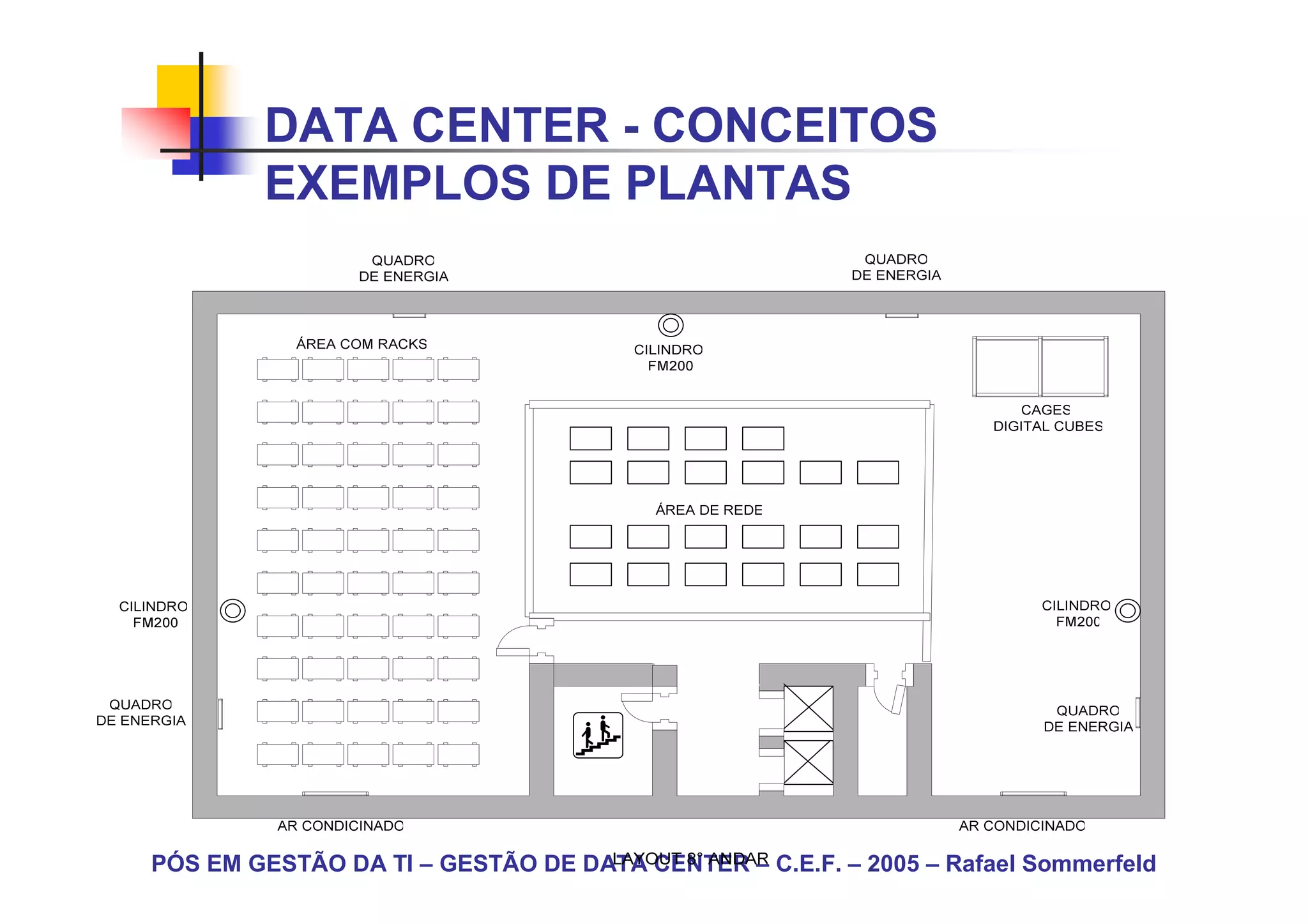

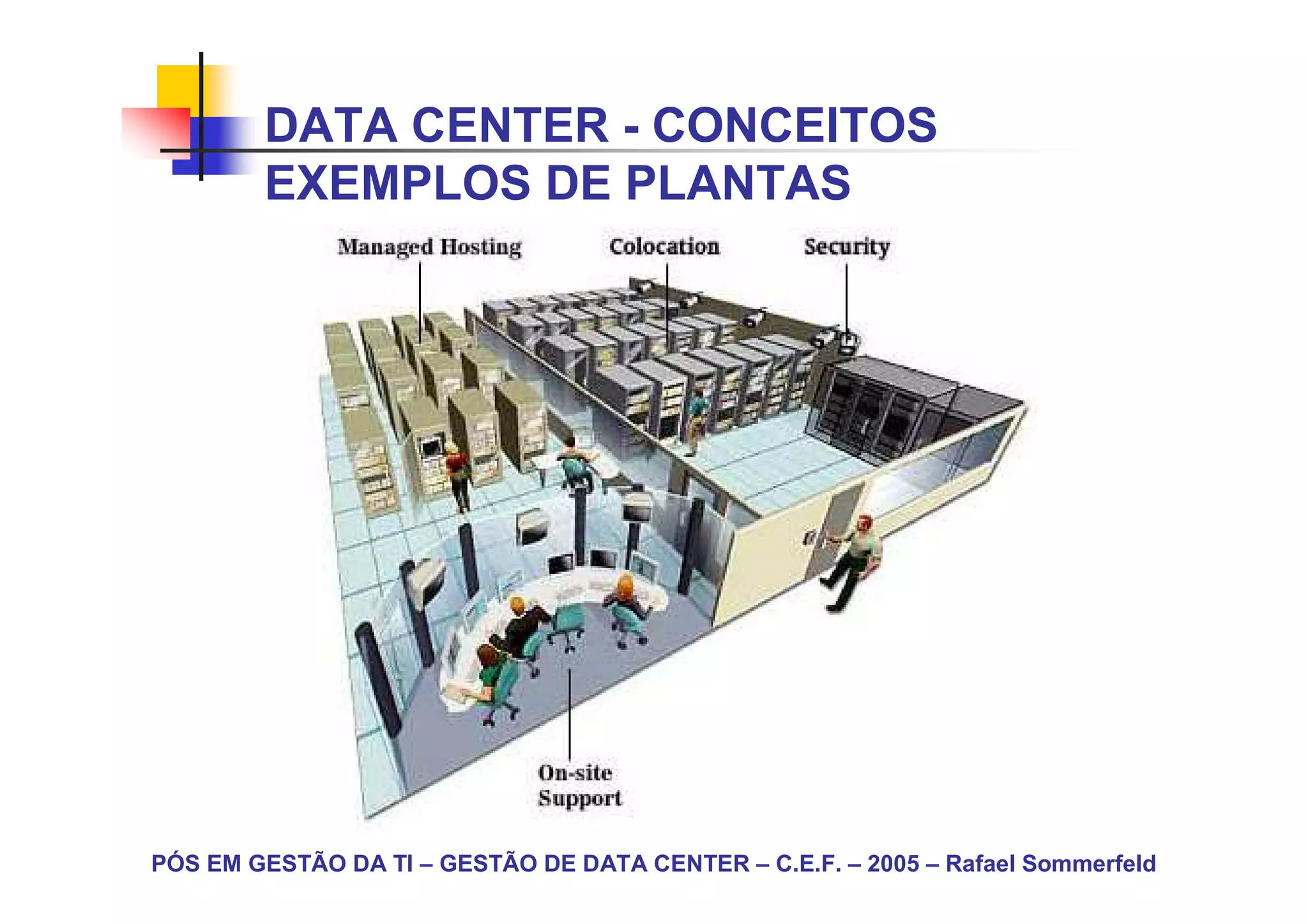

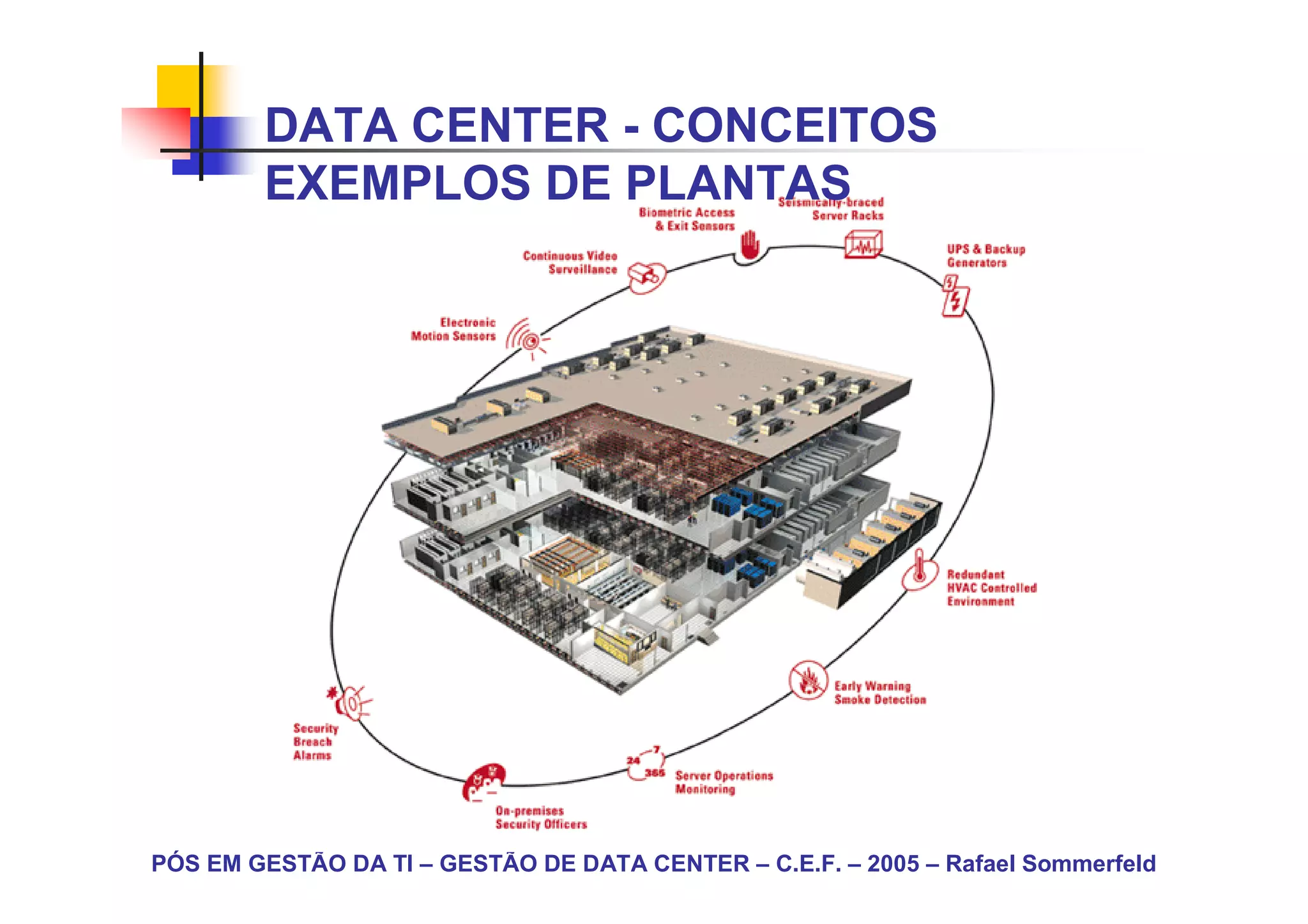

DATA CENTER - CONCEITOS

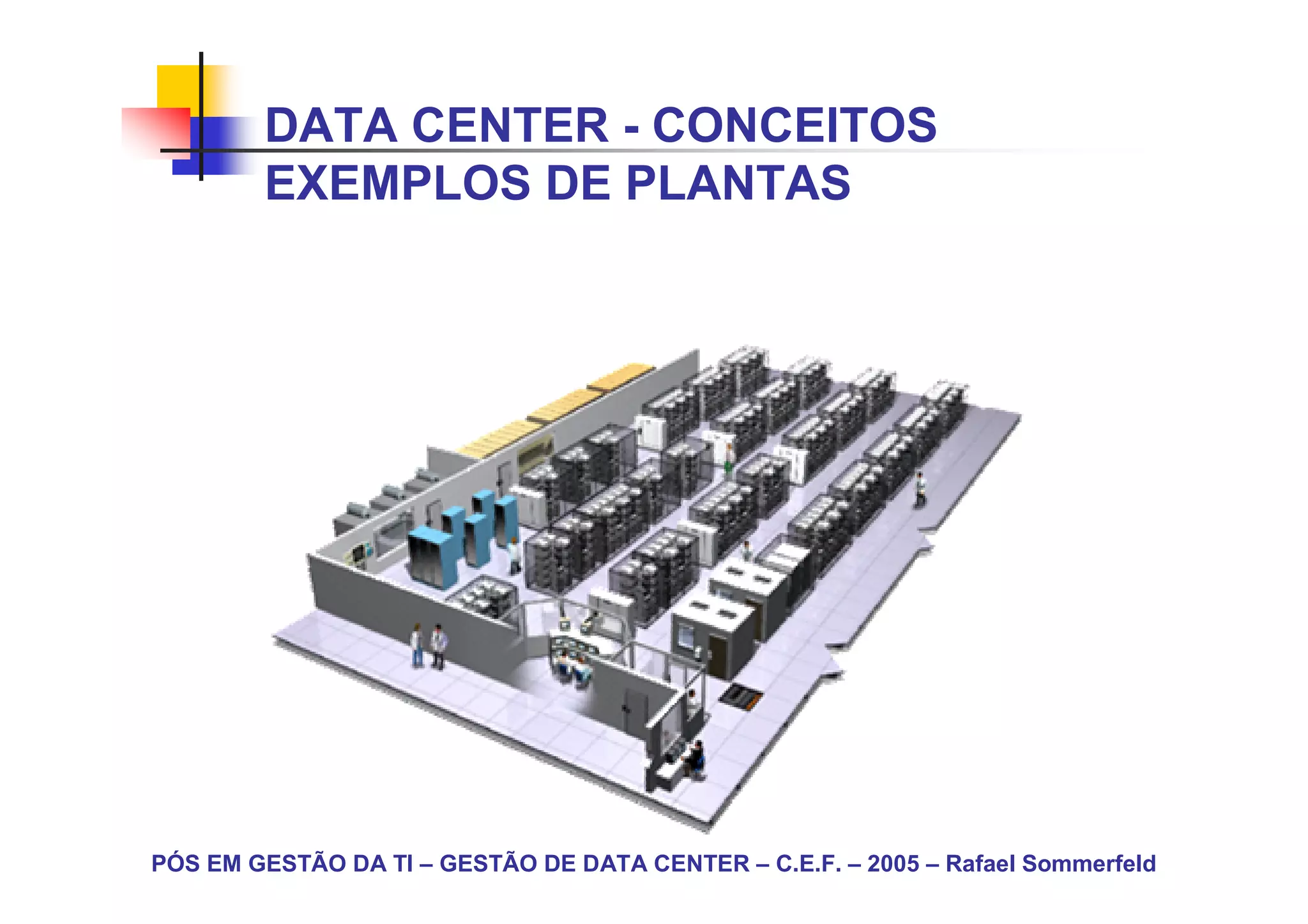

        EXEMPLOS DE PLANTAS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS
        EXEMPLOS DE PLANTAS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS
        EXEMPLOS DE PLANTAS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS
        EXEMPLOS DE PLANTAS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER – CONCEITOS

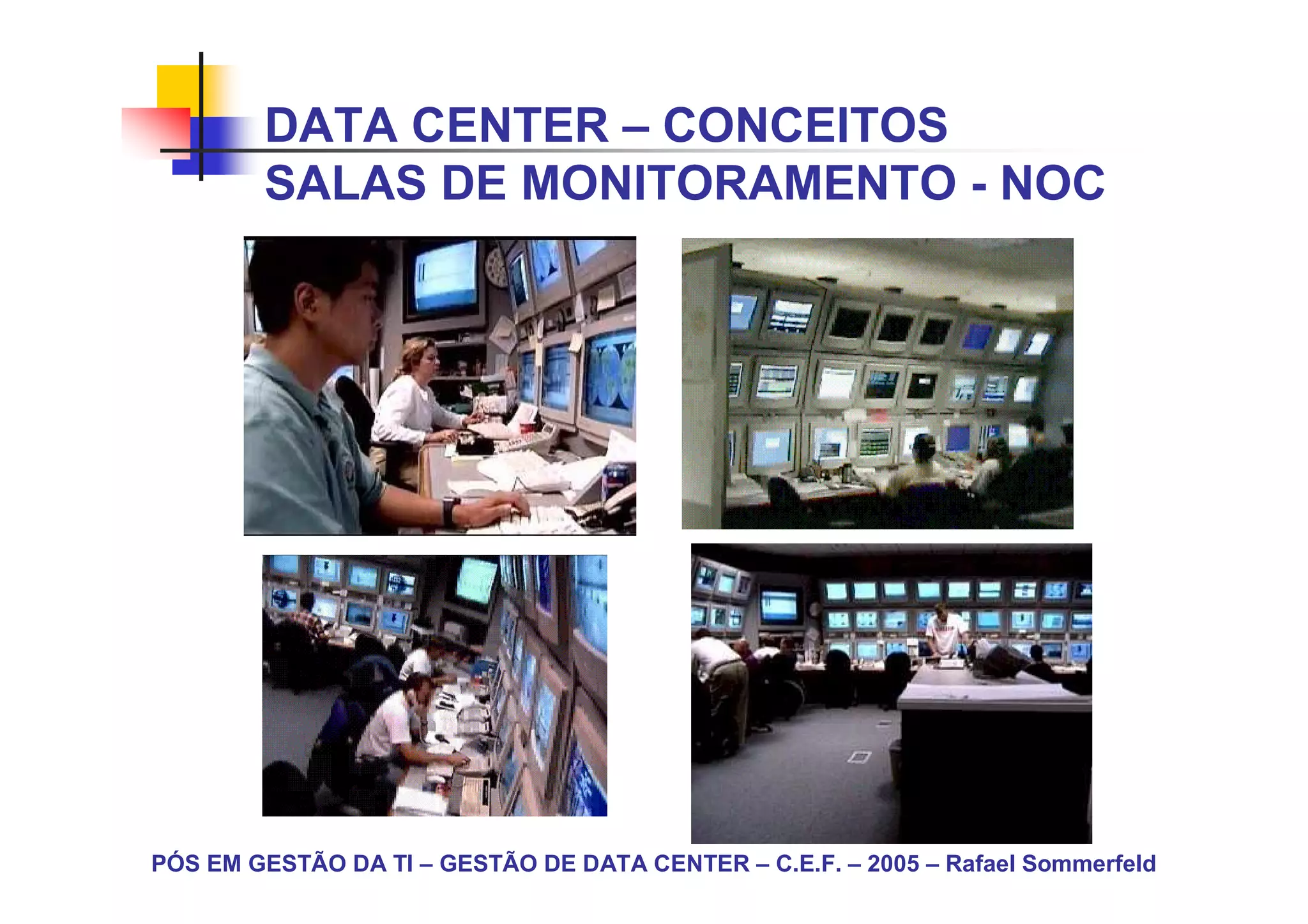

        SALAS DE MONITORAMENTO - NOC

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS

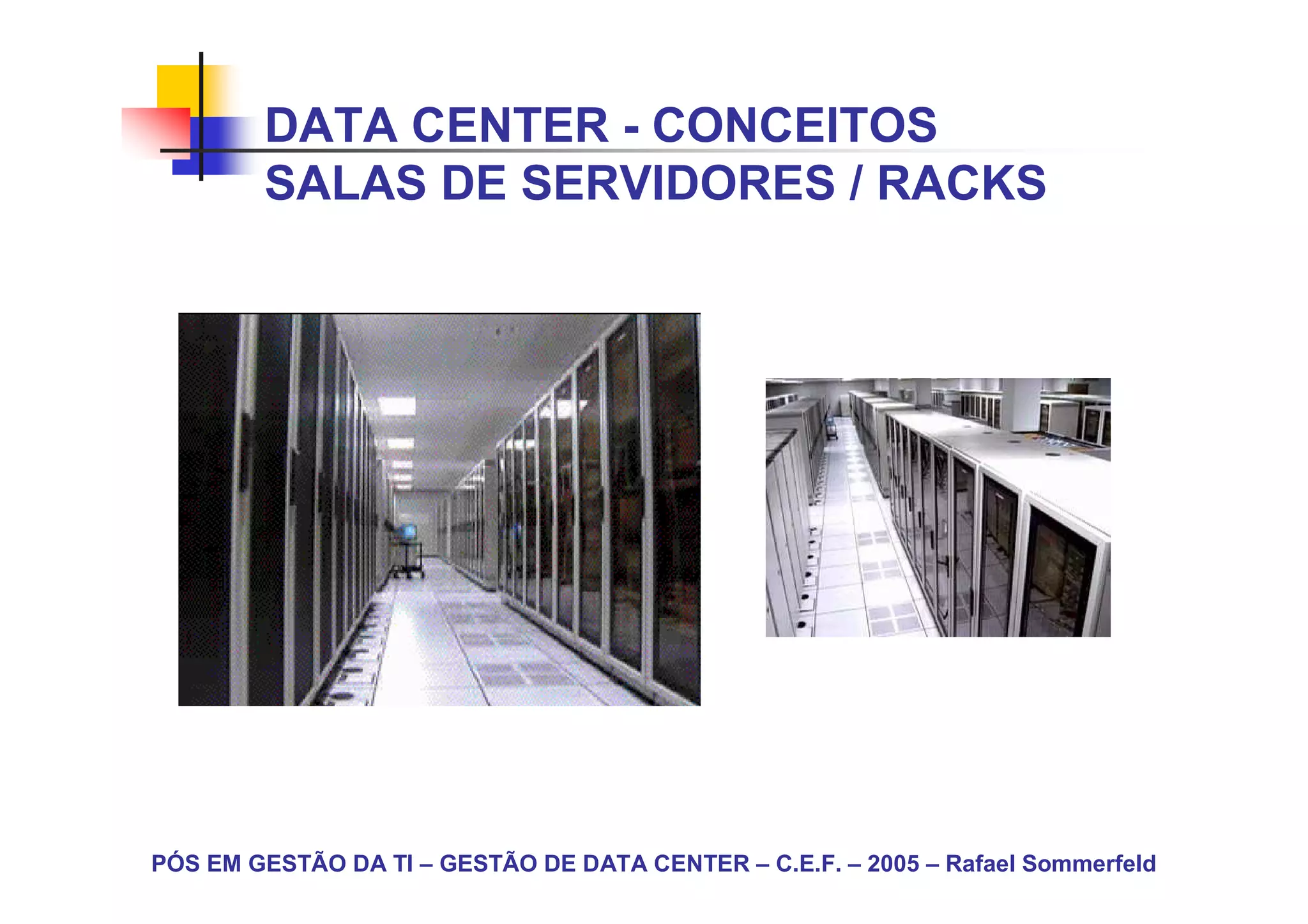

        SALAS DE SERVIDORES / RACKS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

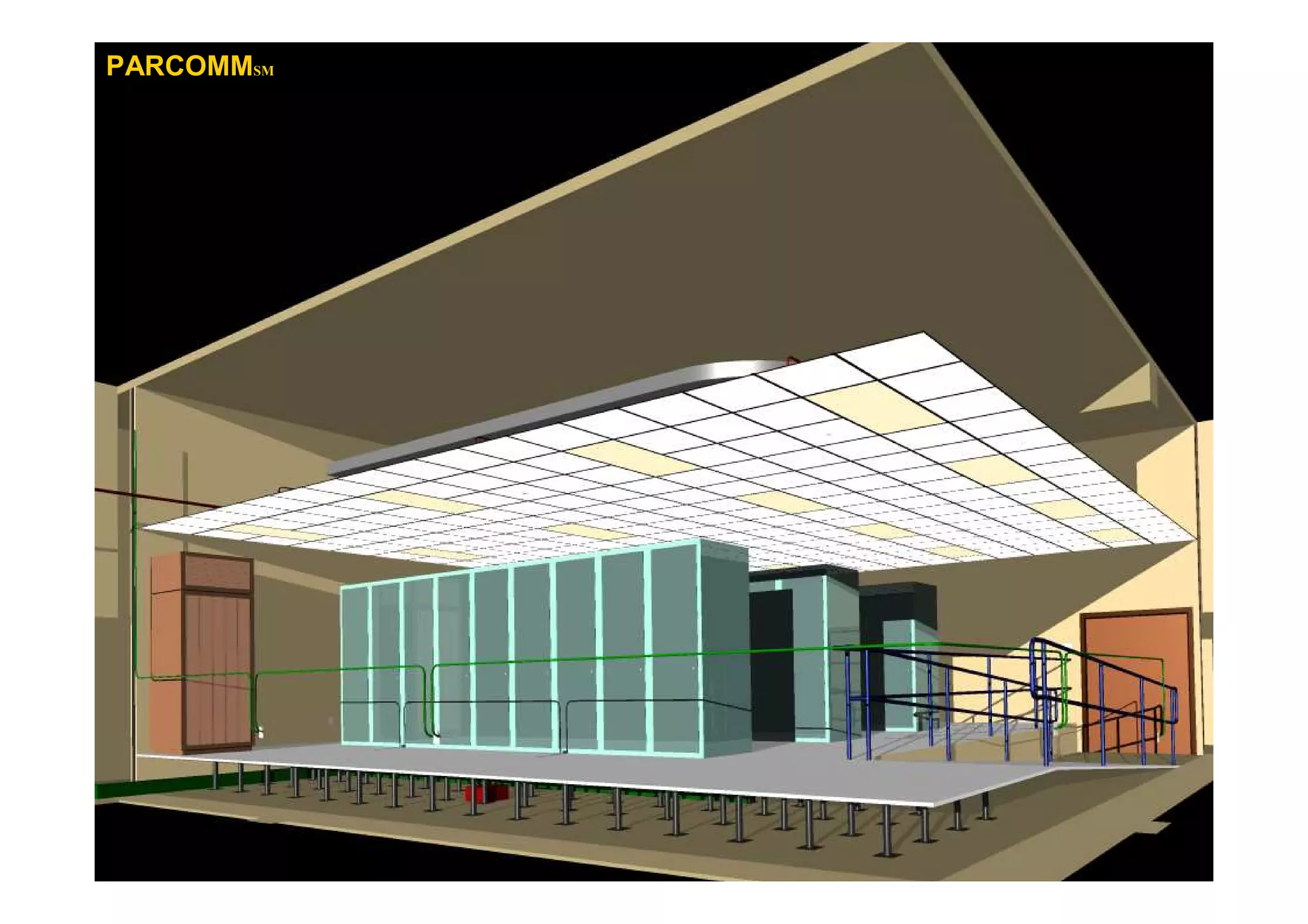

PARCOMM

               Infra-Estrutura
             Básica de Montagem
               de Data Center

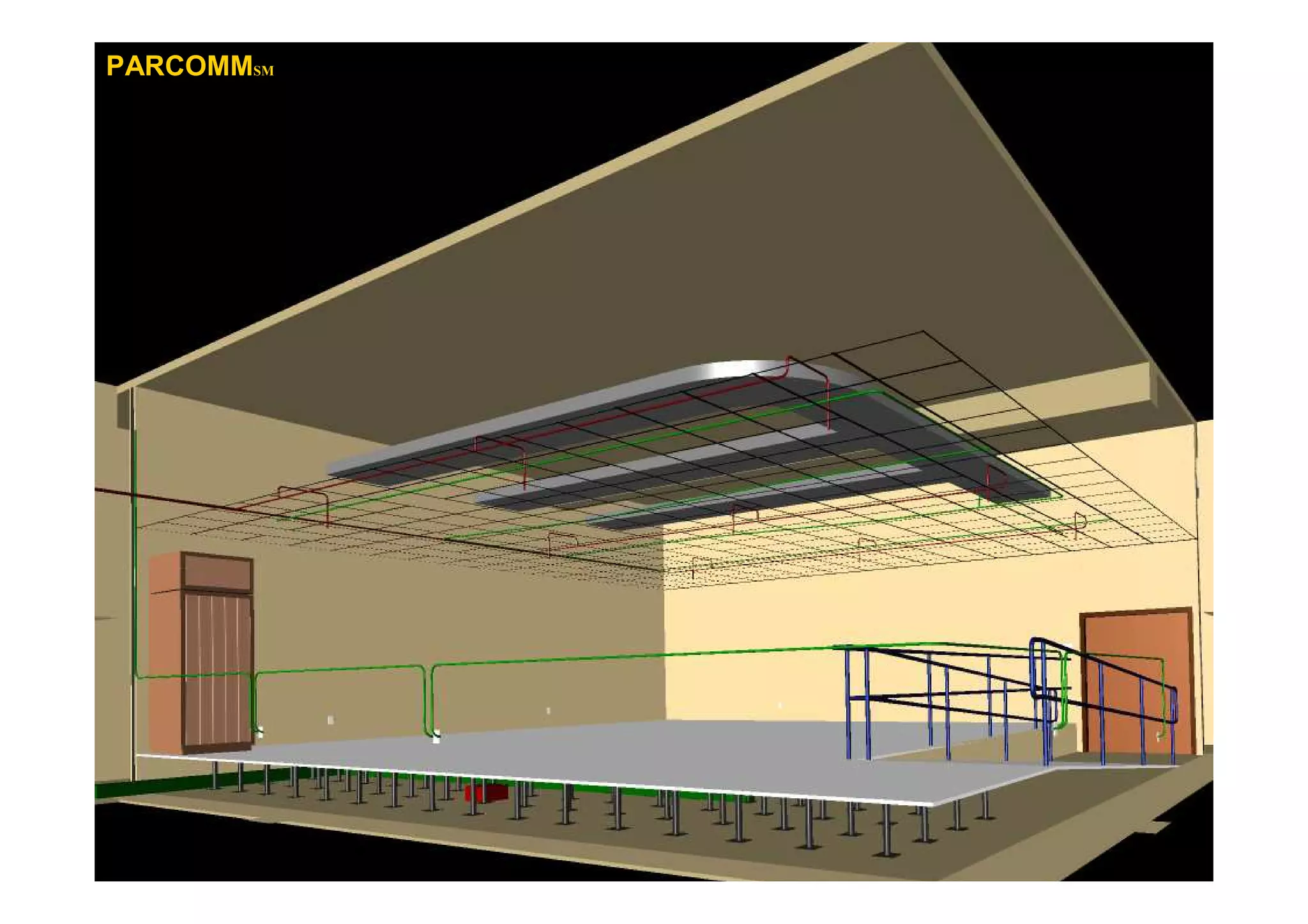

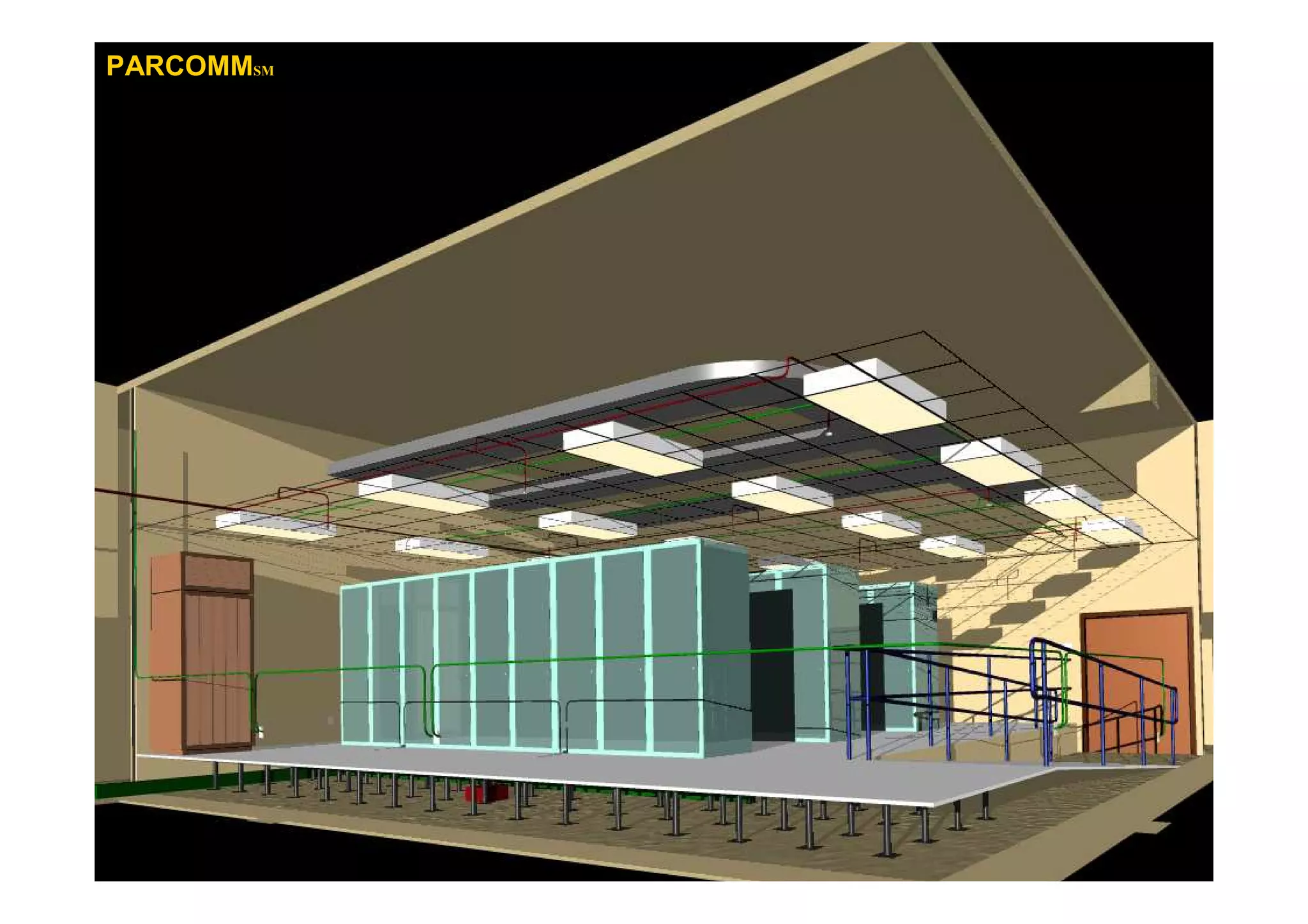

                Uma visão 3D

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

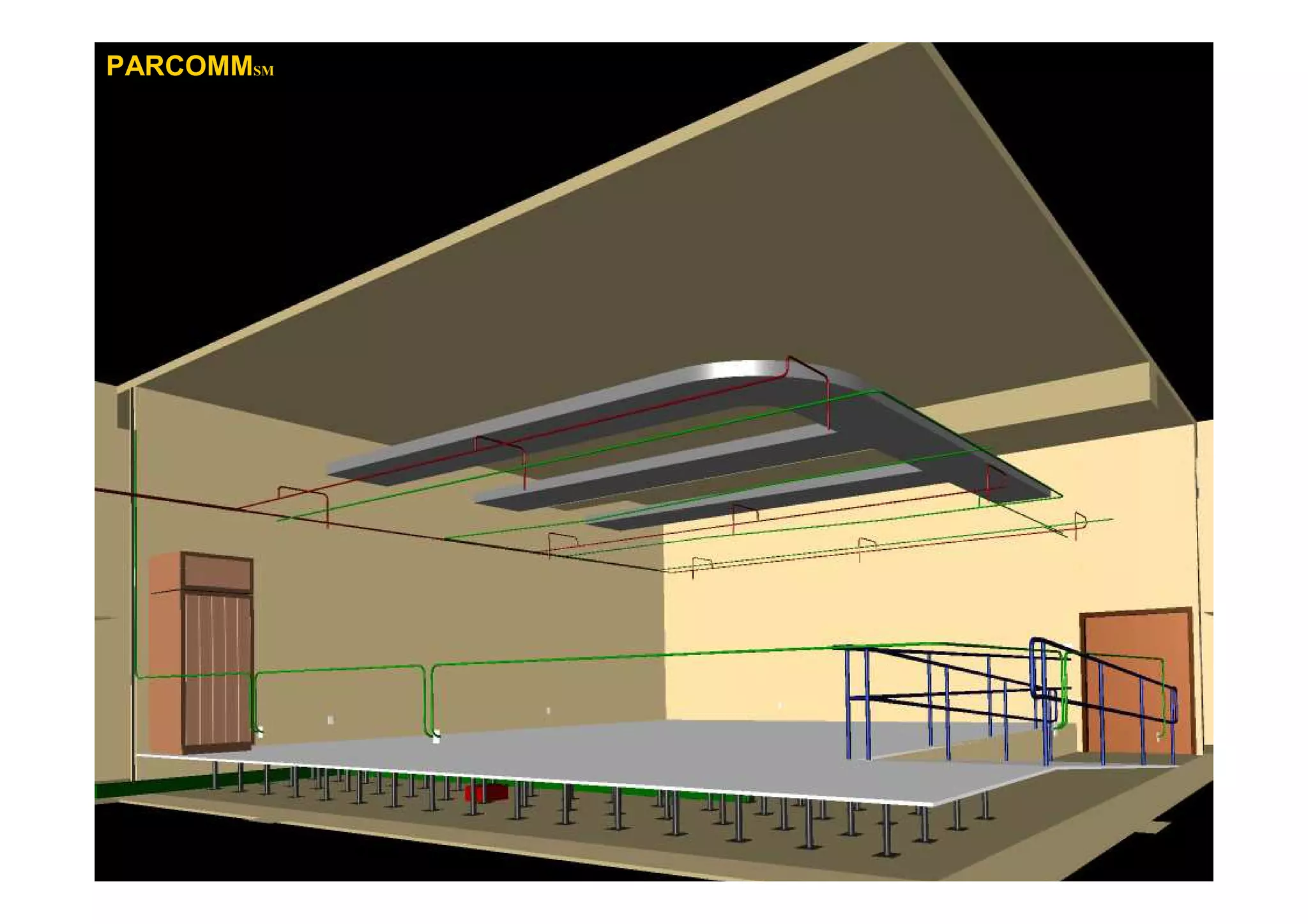

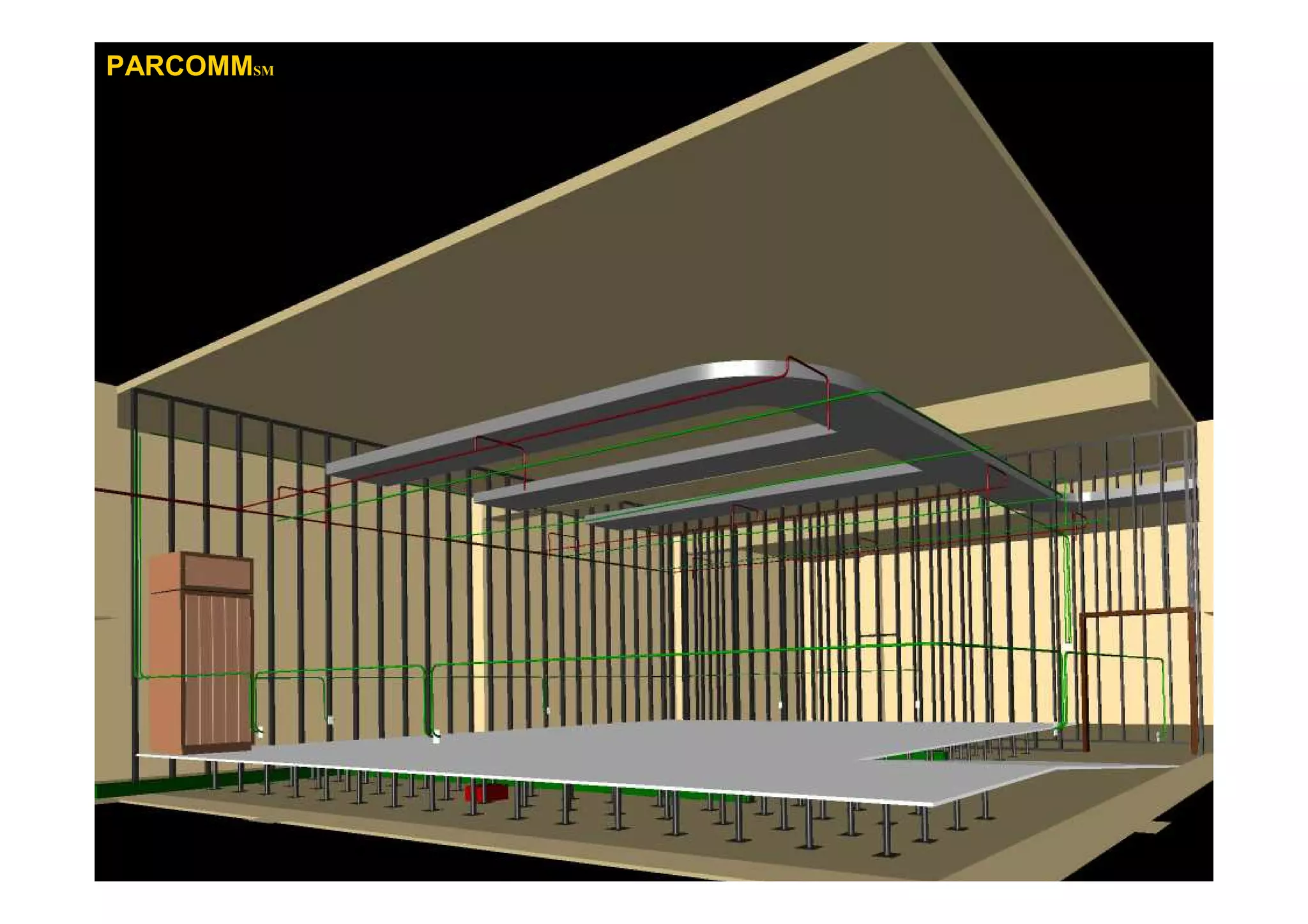

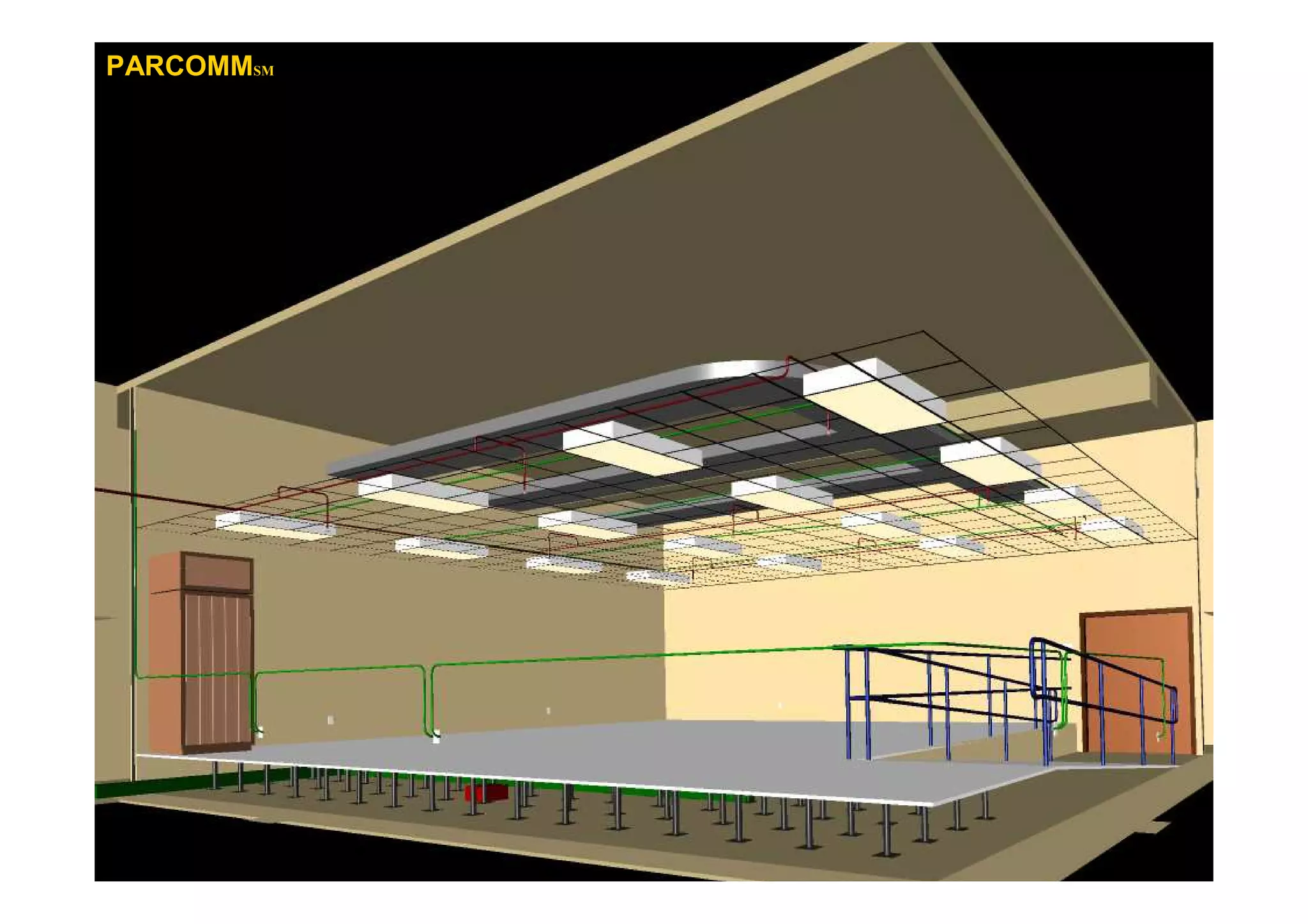

PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCOMMSM

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS

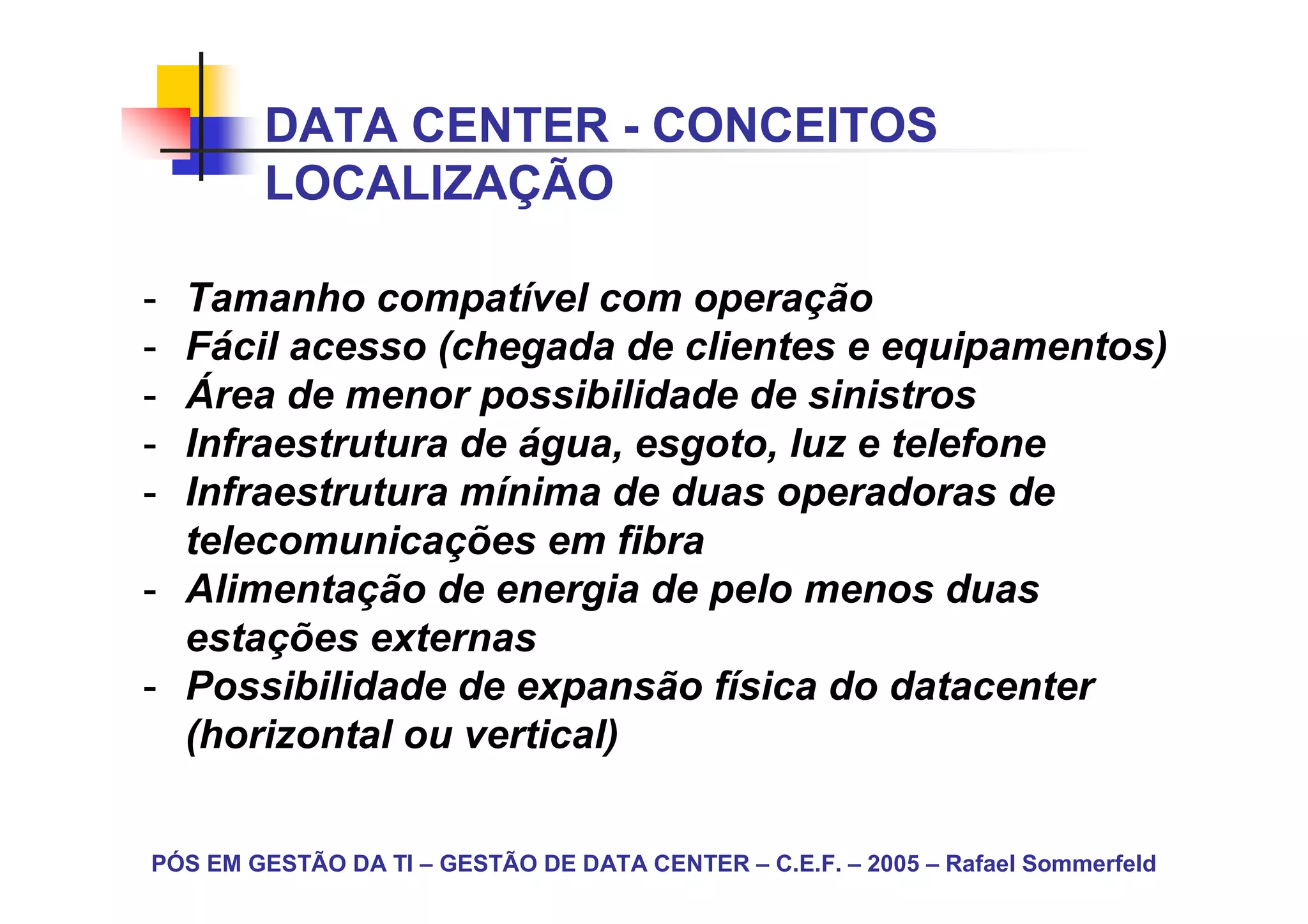

        LOCALIZAÇÃO

- Tamanho compatível com operação
- Fácil acesso (chegada de clientes e equipamentos)
- Área de menor possibilidade de sinistros
- Infraestrutura de água, esgoto, luz e telefone
- Infraestrutura mínima de duas operadoras de
  telecomunicações em fibra
- Alimentação de energia de pelo menos duas
  estações externas
- Possibilidade de expansão física do datacenter
  (horizontal ou vertical)

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

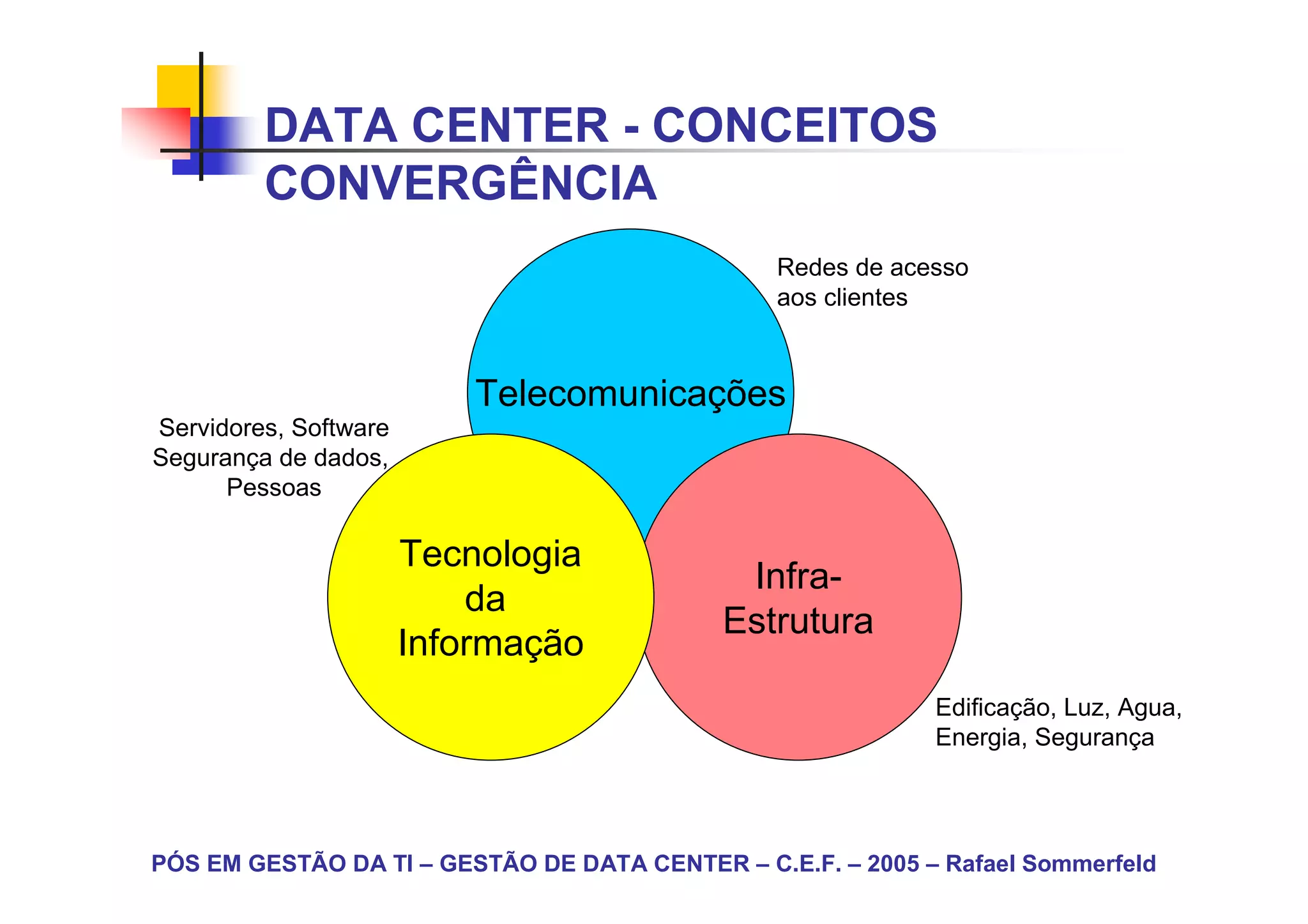

DATA CENTER - CONCEITOS
         CONVERGÊNCIA
                                                 Redes de acesso
                                                 aos clientes

                           Telecomunicações
Servidores, Software
Segurança de dados,
      Pessoas

                       Tecnologia
                                             Infra-
                           da
                                            Estrutura
                       Informação
                                                             Edificação, Luz, Agua,
                                                             Energia, Segurança

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS
         ÁREAS
        Zona 1 – Área Pública
     Áreas públicas incluindo o Hall                     Zona 1
      Social, área para visitantes e
         áreas administrativas.
                                                          Zona 2
       Zona 2 – Operação
  NOC – Network Operation Center,                         Zona 3
     operação, manutenção e
  armazenagem de equipamentos.

         Zona 3 – Equipamentos
Salas de Equipamentos, coração do IDC,
onde estão localizados os servidores, o
“shaft” de cabos, as unidades de
distribuição de energia, baterias e            Zonas Físicas de Segurança
máquinas de ar condicionado.                         do Data Center
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

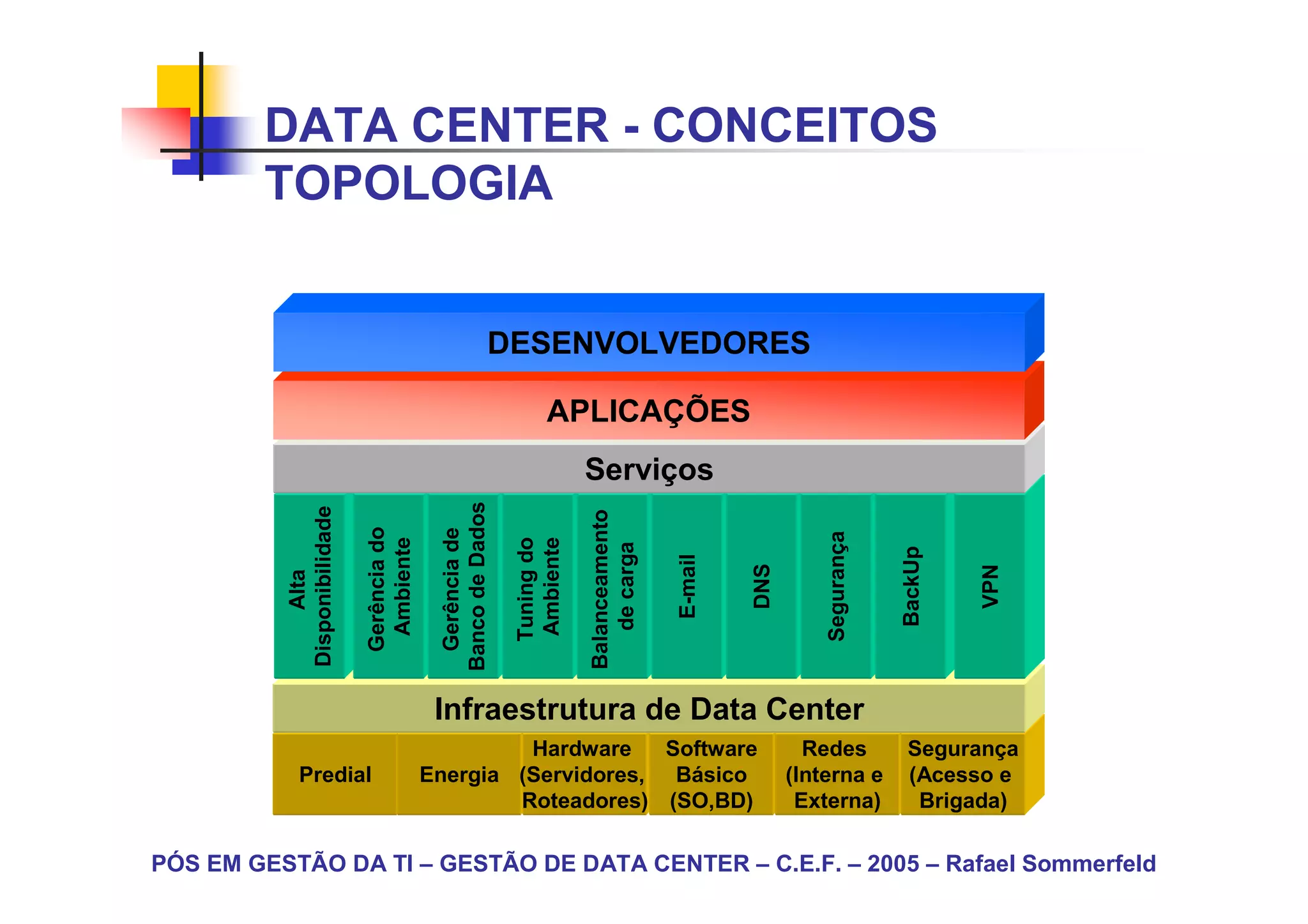

DATA CENTER - CONCEITOS
        TOPOLOGIA

                                                        DESENVOLVEDORES

                                                                 APLICAÇÕES

                                           Banco de Dados               Serviços
          Disponibilidade

                                                                        Balanceamento
                            Gerência do

                                            Gerência de

                                                                                                           Segurança
                             Ambiente

                                                            Ambiente
                                                            Tuning do

                                                                           de carga

                                                                                                                       BackUp
                                                                                        E-mail

                                                                                                 DNS

                                                                                                                                VPN
               Alta

                                           Infraestrutura de Data Center
                                                   Hardware    Software                                  Redes          Segurança
             Predial                      Energia (Servidores, Básico                                  (Interna e       (Acesso e
                                                  Roteadores) (SO,BD)                                   Externa)         Brigada)

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS
        MODELOS DE NEGÓCIO

 - ASP – Application Service
   Provider
 - HSP – Hosting Service Provider
 - ISP – Internet Service Provider

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

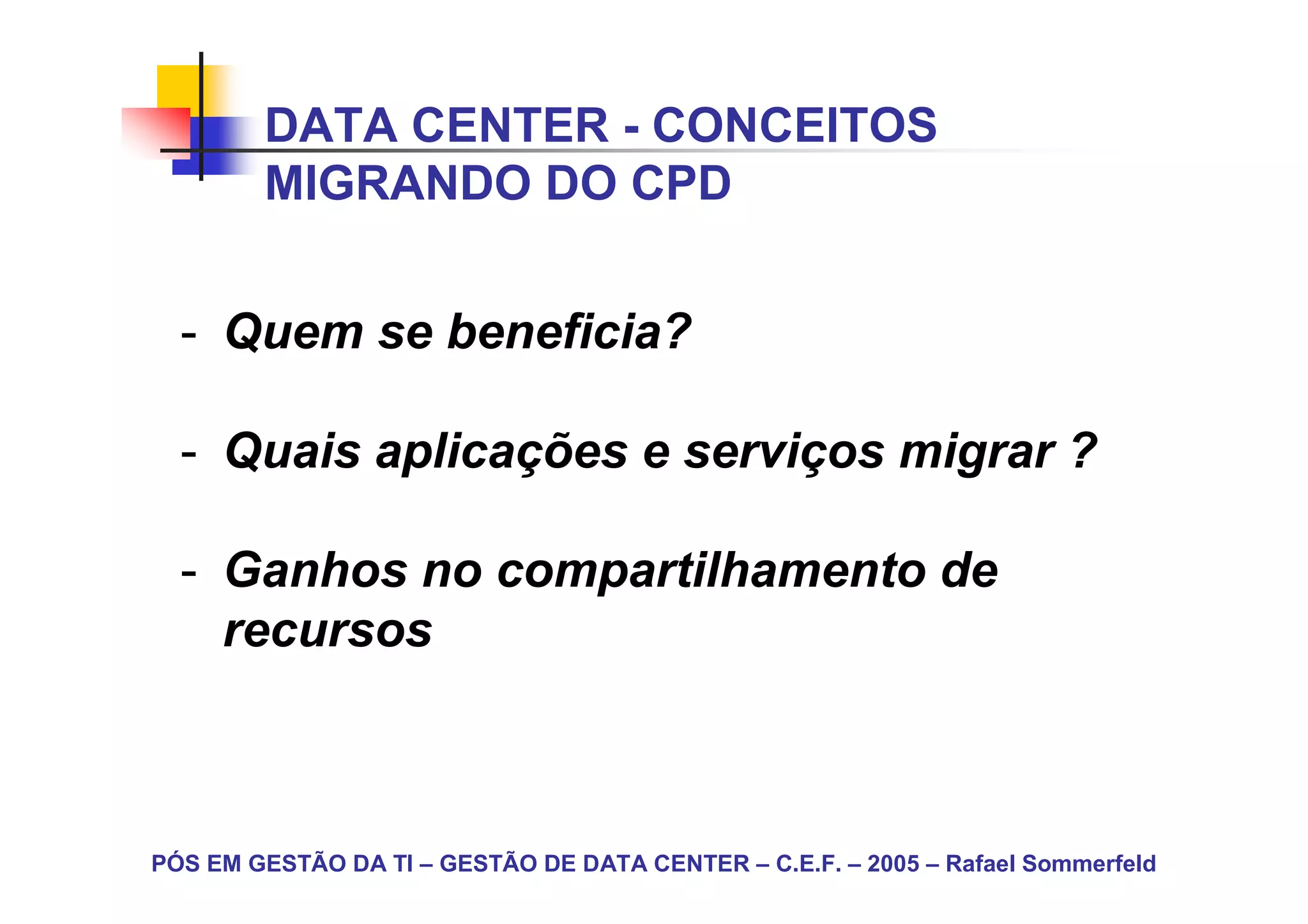

DATA CENTER - CONCEITOS
        MIGRANDO DO CPD

  - Quem se beneficia?

  - Quais aplicações e serviços migrar ?

  - Ganhos no compartilhamento de
    recursos

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - CONCEITOS

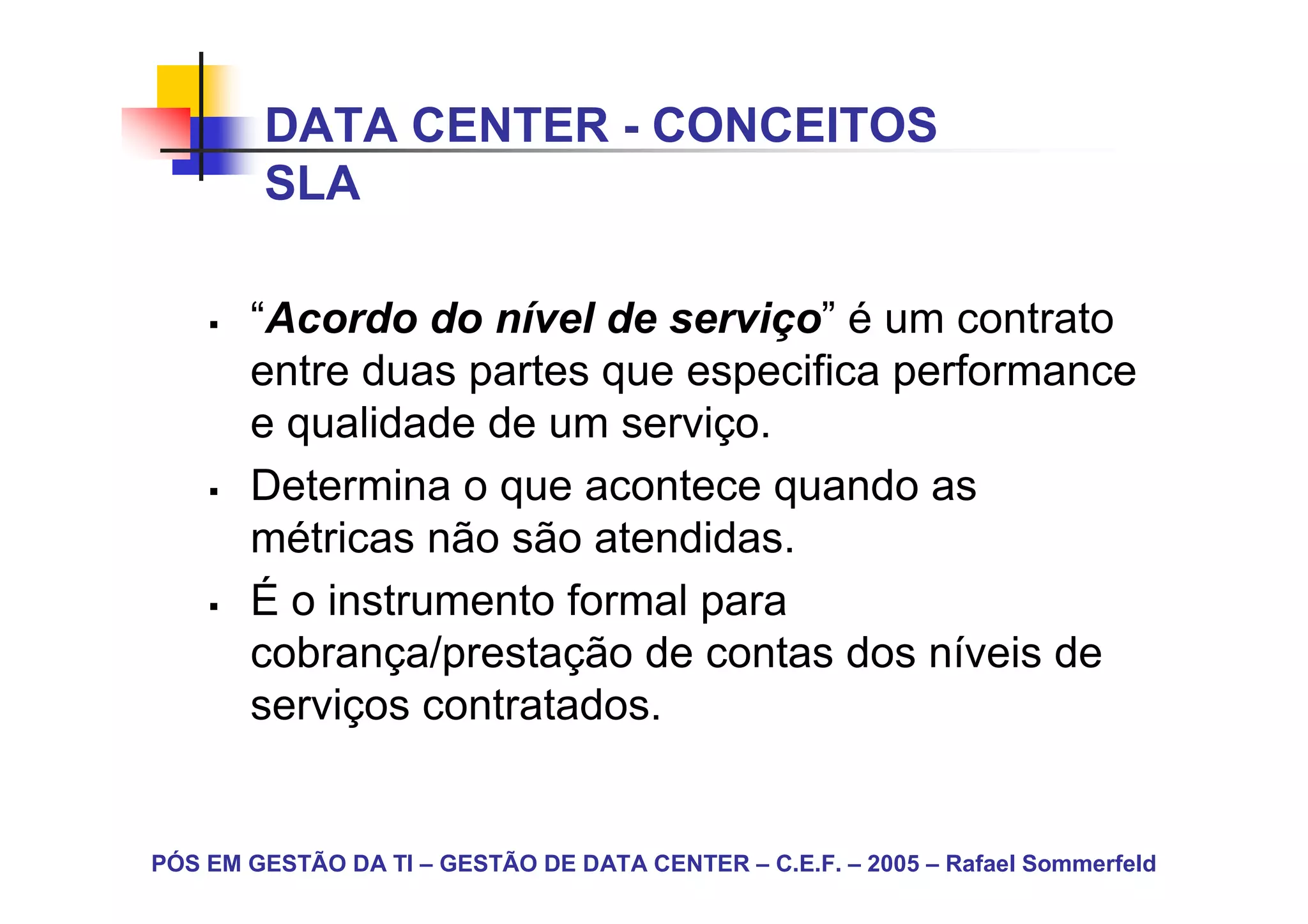

        SLA

       “Acordo do nível de serviço” é um contrato
       entre duas partes que especifica performance
       e qualidade de um serviço.
       Determina o que acontece quando as
       métricas não são atendidas.
       É o instrumento formal para
       cobrança/prestação de contas dos níveis de
       serviços contratados.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

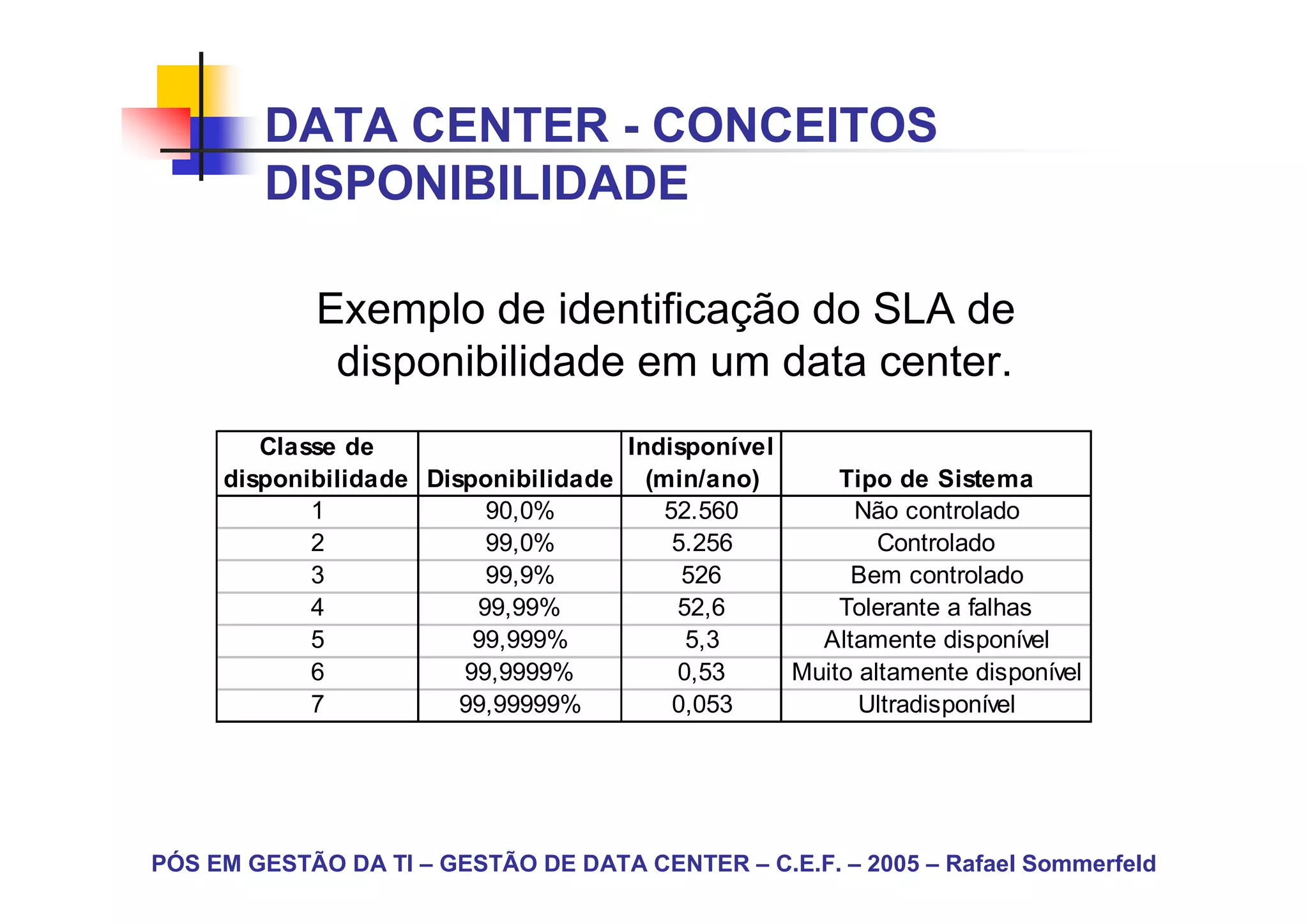

DATA CENTER - CONCEITOS
        DISPONIBILIDADE

            Exemplo de identificação do SLA de
             disponibilidade em um data center.
        Classe de                   Indisponível
     disponibilidade Disponibilidade (min/ano)       Tipo de Sistema
            1             90,0%        52.560         Não controlado
            2             99,0%         5.256            Controlado
            3             99,9%          526          Bem controlado
            4            99,99%         52,6         Tolerante a falhas
            5            99,999%         5,3       Altamente disponível
            6           99,9999%        0,53     Muito altamente disponível
            7           99,99999%       0,053          Ultradisponível

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER
                     PRODUTOS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - PRODUTOS
        HOSTING DEDICADO

       Serviço de hospedagem de servidores
       Hardware é do Data Center
       Normalmente contratado com :
         Alto nível de serviços (operação e
         gerencia)
         Software (S.O. e Banco de Dados) do Data
         Center
       Grande variedade de serviços opcionais
       Serviço de alto valor agregado e $$$
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - PRODUTOS
        COLOCATION

       Serviço de hospedagem de servidores
       Hardware é do CLIENTE
       Normalmente contratado com :
         Baixo nível de serviços (operação)
         Software (S.O. e Banco de Dados)
         normalmente do cliente
       Poucos serviços opcionais
       Serviço de baixo valor agregado e mais
       econômico.
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - PRODUTOS

       BACKUP
       E-MAIL
       DNS
       GERENCIA
       MONITORAMENTO
       CONECTIVIDADE
       TUNING
       CONSOLIDAÇÃO

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - PRODUTOS

       SITE BACKUP
       HELP DESK
       PLANEJAMENTO DE CAPACIDADE
       BALANCEAMENTO DE CARGA
       STRESS TESTING
       TESTE DE INVASÃO
       CONSOLIDAÇÃO DE SERVIDORES
       FIREWALL

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - APLICAÇÕES

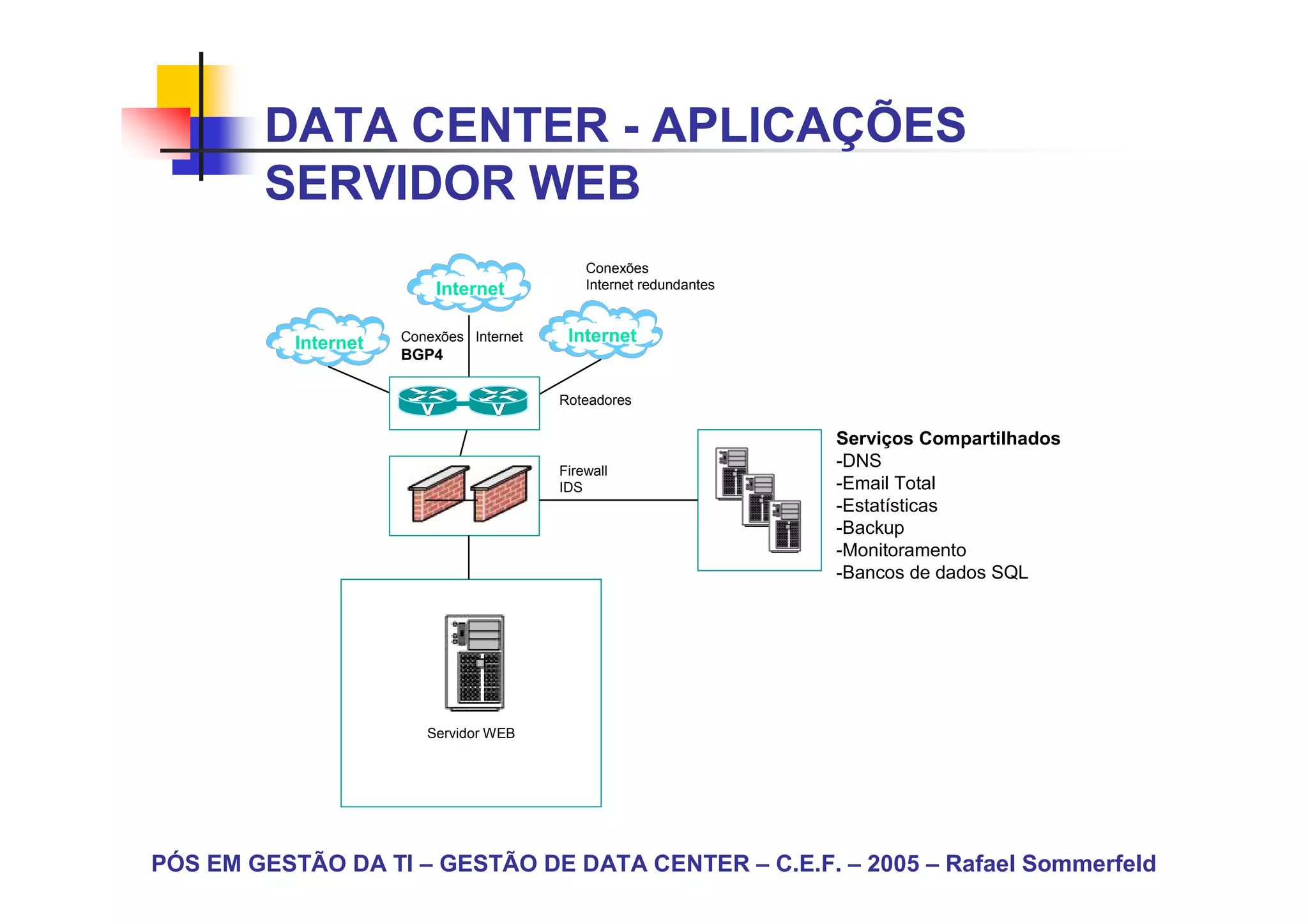

        SERVIDOR WEB
                                              Conexões
                          Internet            Internet redundantes

           Internet   Conexões Internet    Internet
                      BGP4

                                          Roteadores

                                                                     Serviços Compartilhados
                                          Firewall
                                                                     -DNS
                                          IDS                        -Email Total
                                                                     -Estatísticas
                                                                     -Backup
                                                                     -Monitoramento
                                                                     -Bancos de dados SQL

                         Servidor WEB

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

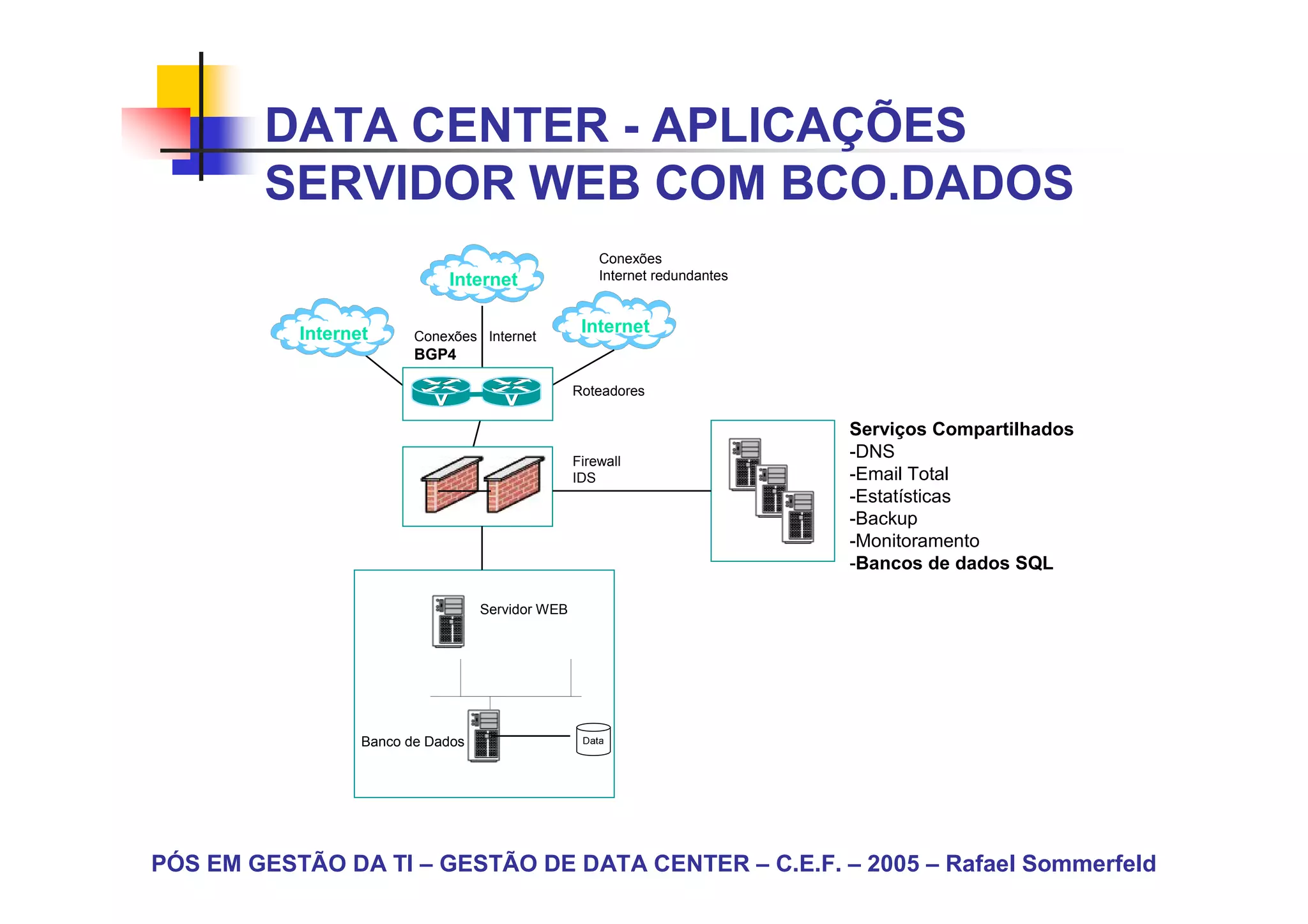

DATA CENTER - APLICAÇÕES
        SERVIDOR WEB COM BCO.DADOS
                                                      Conexões
                             Internet                 Internet redundantes

           Internet      Conexões Internet
                                                   Internet
                         BGP4

                                                  Roteadores

                                                                             Serviços Compartilhados
                                                  Firewall
                                                                             -DNS
                                                  IDS                        -Email Total
                                                                             -Estatísticas
                                                                             -Backup
                                                                             -Monitoramento
                                                                             -Bancos de dados SQL

                                   Servidor WEB

                  Banco de Dados

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

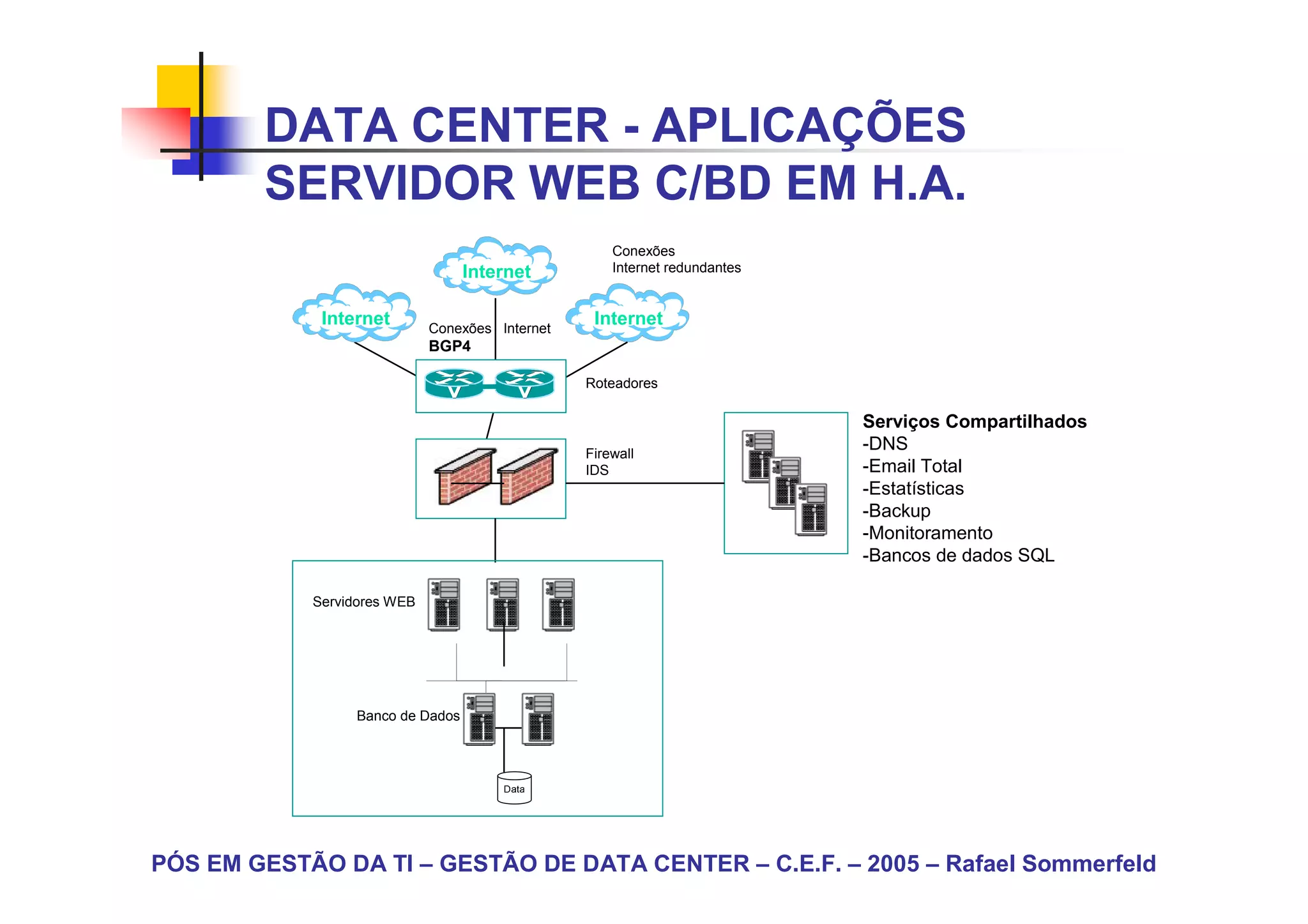

DATA CENTER - APLICAÇÕES
        SERVIDOR WEB C/BD EM H.A.
                                                     Conexões
                                  Internet           Internet redundantes

             Internet        Conexões Internet
                                                  Internet
                             BGP4

                                                 Roteadores

                                                                            Serviços Compartilhados
                                                 Firewall
                                                                            -DNS
                                                 IDS                        -Email Total
                                                                            -Estatísticas
                                                                            -Backup
                                                                            -Monitoramento
                                                                            -Bancos de dados SQL

            Servidores WEB

                 Banco de Dados

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

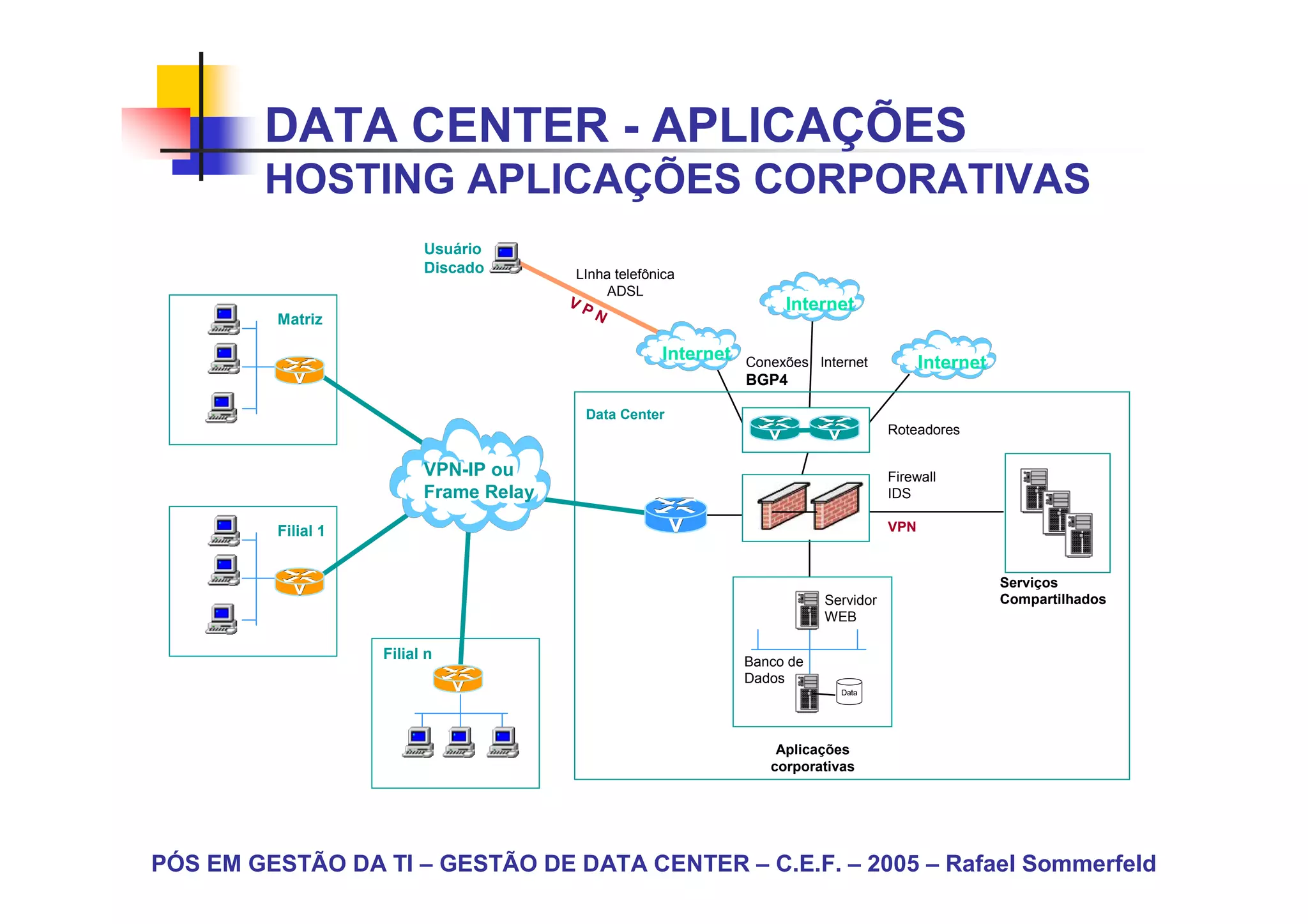

DATA CENTER - APLICAÇÕES
        HOSTING APLICAÇÕES CORPORATIVAS
                          Usuário
                          Discado       LInha telefônica
                                             ADSL
                                        VP                           Internet
         Matriz                              N

                                                     Internet   Conexões Internet           Internet
                                                                BGP4

                                         Data Center
                                                                                      Roteadores

                          VPN-IP ou                                                   Firewall
                          Frame Relay                                                 IDS

         Filial 1                                                                     VPN

                                                                                                       Serviços
                                                                           Servidor                    Compartilhados
                                                                           WEB

                    Filial n                                    Banco de
                                                                Dados

                                                                    Aplicações
                                                                   corporativas

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

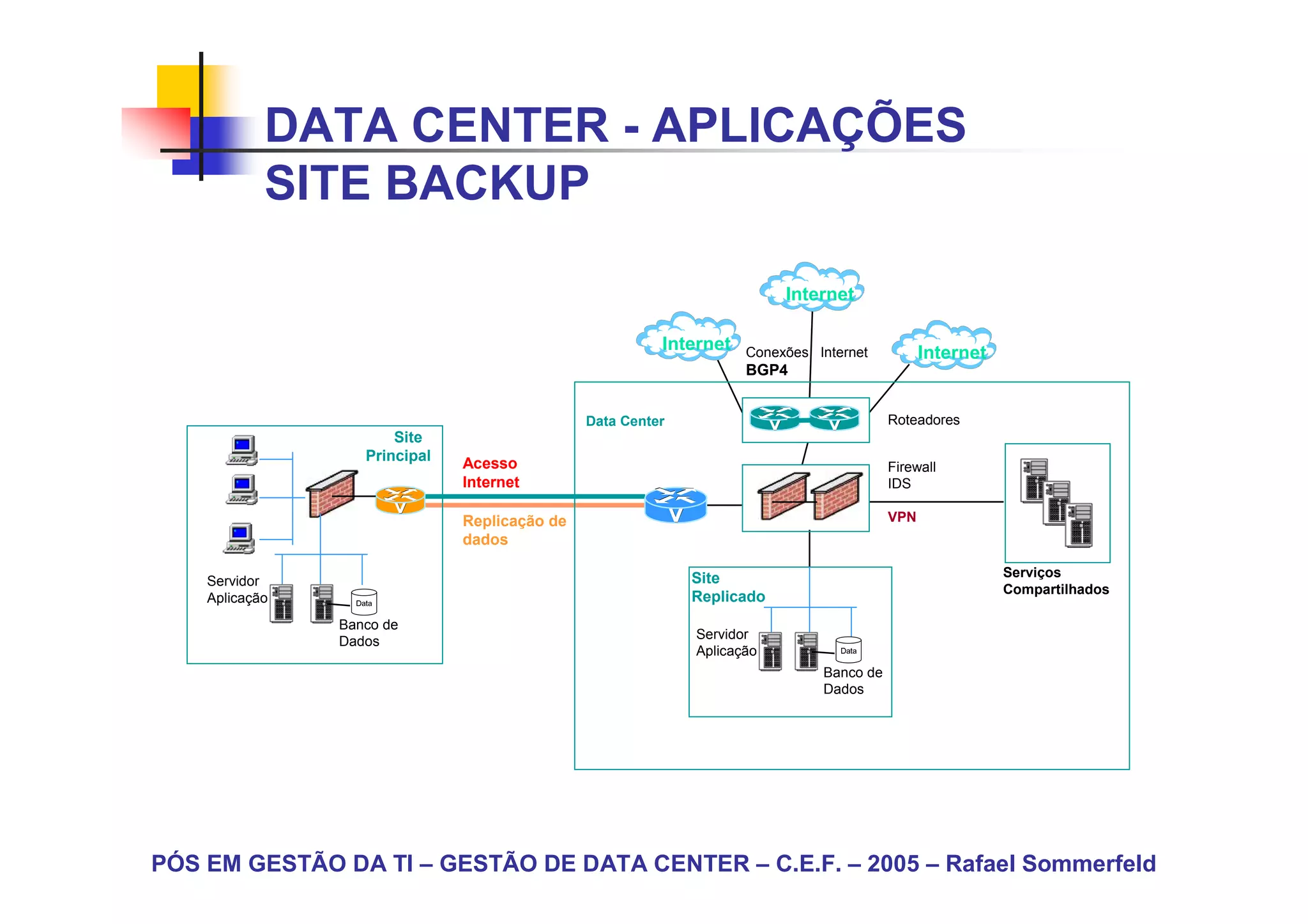

DATA CENTER - APLICAÇÕES
            SITE BACKUP

                                                                         Internet

                                                         Internet   Conexões Internet          Internet
                                                                    BGP4

                                               Data Center                               Roteadores
                       Site
                   Principal   Acesso                                                    Firewall
                               Internet                                                  IDS

                               Replicação de                                             VPN
                               dados

                                                             Site                                         Serviços
    Servidor
                                                                                                          Compartilhados
    Aplicação                                                Replicado
                Banco de
                Dados                                        Servidor
                                                             Aplicação
                                                                              Banco de
                                                                              Dados

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - APLICAÇÕES
           STREAMING ENCODER LOCAL

                                                           Internet

                                       Internet       Conexões Internet          Internet
                                                      BGP4

                             Data Center                                   Roteadores

                                                                           Firewall
                                                                           IDS
     Site da
                                                                           VPN
      Rádio

                                                                                            Serviços
                                           Hosting da                                       Compartilhados
      Mesa da
                                           Rádio
      Rádio

                                            Servidor de
                                            Streaming
                                                                 Encoder

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - APLICAÇÕES
           STREAMING ENCODER REMOTO

                                                                    Internet

                                                   Internet   Conexões Internet         Internet
                                                              BGP4

                                         Data Center                              Roteadores
                   Site
               da Rádio   Acesso                                                  Firewall
                          Internet                                                IDS

                          Pull/Push do                                            VPN
                          Streaming

                                                       Hosting da                                  Serviços
                                                                                                   Compartilhados
 Encoder                                               Rádio

            Mesa da
            Rádio
                                                              Servidor
                                                              de Steaming

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER - APLICAÇÕES

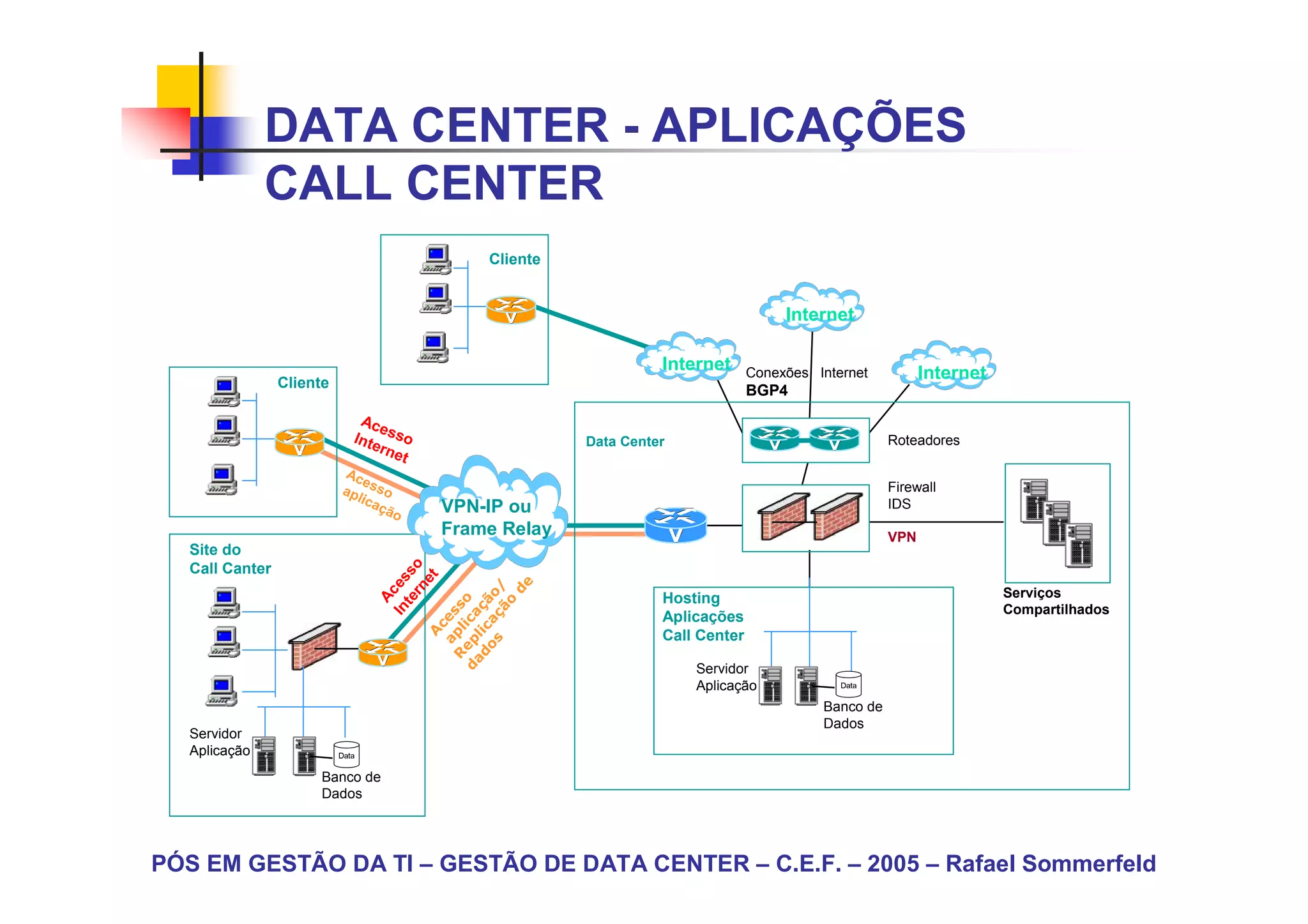

               CALL CENTER
                                                 Cliente

                                                                                        Internet

                                                                     Internet      Conexões Internet          Internet
                 Cliente
                                                                                   BGP4
                             Ace
                            Inte sso                       Data Center                                  Roteadores
                                rne
                                    t
                           Ac
                              e
                           ap sso                                                                       Firewall
                             lica
                                 ção       VPN-IP ou                                                    IDS
                                           Frame Relay                                                  VPN
   Site do
   Call Canter
                                     te so
                                          et
                                   In ces

                                                      de
                                              s açã o/
                                       rn

                                                                     Hosting                                             Serviços
                                      A

                                          da ep ica o
                                            do lic çã
                                                    o
                                            R pl ss

                                                                                                                         Compartilhados
                                                                     Aplicações
                                              a e
                                 c
                                A

                                                                     Call Center

                                                                         Servidor
                                                                         Aplicação
                                                                                             Banco de
                                                                                             Dados
   Servidor
   Aplicação
                      Banco de
                      Dados

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER´S
                   COMERCIAIS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GRUPOS DE EMPRESAS DE
               HOSTING NO BRASIL
                                                                             Promon*IP
Applications                                                                  Planetsat
  Centric                                                                      W-Aura
                                                                                Aspix
                                                             EDS, IBM, HP
                                             Dedalus.Com
  Hosting                                    OptiGlobe
  Centric                                  .ComDominio
                                           Datasites

                               Operadoras*
Connectivity
                                 PSINet
  Centric
                   Brasil Telecom
                        ATT

                  NAP/Peering/            Co-location      Complex          Applications
                    Internet                               Hosting            Hosting
                Transit Solutions
* Tnext, Embratel, Telefonica, Diveo

    PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        BRASIL TELECOM

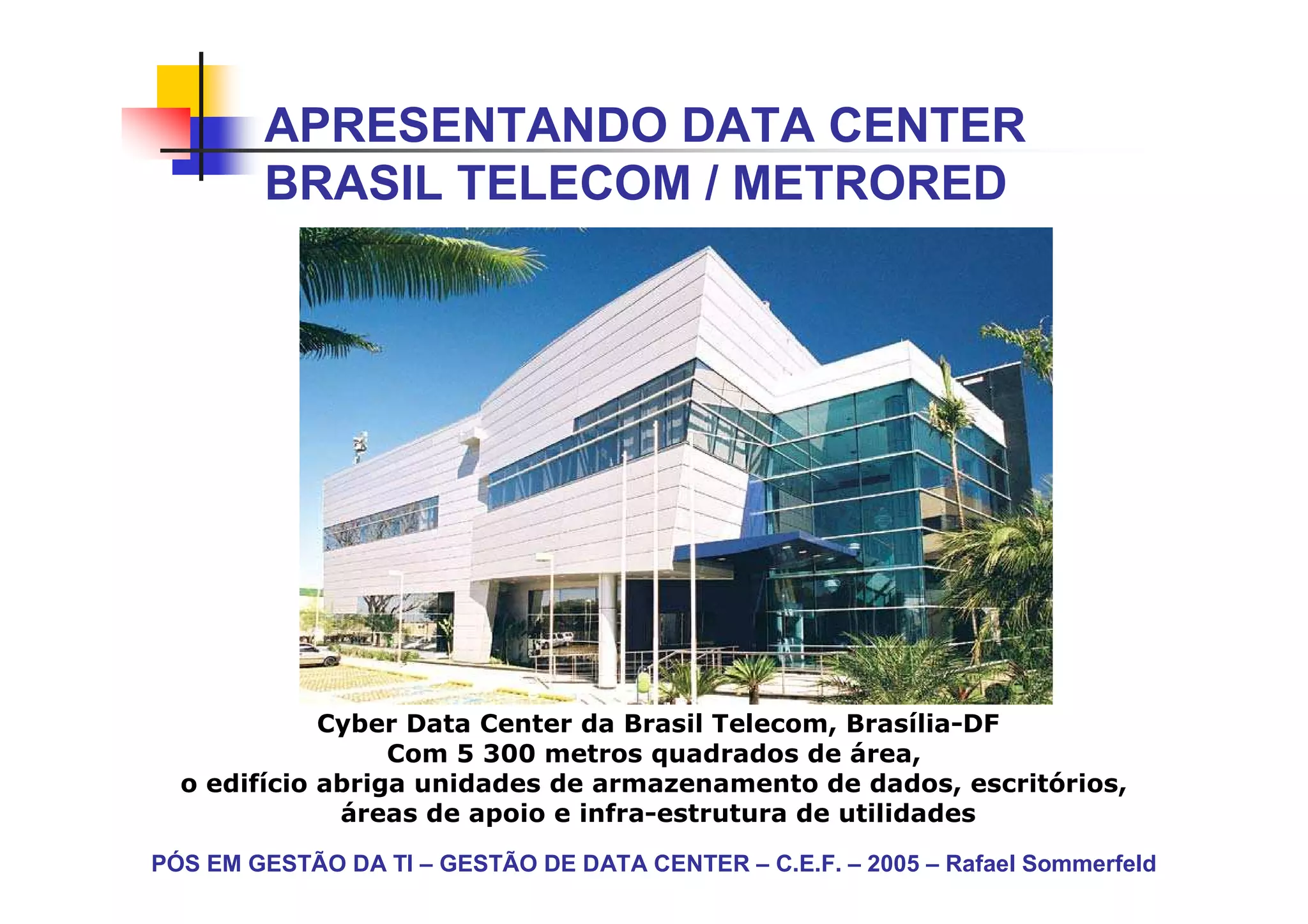

             Cyber Data Center da Brasil Telecom, Brasília-DF
                  Com 5 300 metros quadrados de área,
  o edifício abriga unidades de armazenamento de dados, escritórios,
              áreas de apoio e infra-estrutura de utilidades

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        DIVEO

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        OPTIGLOBE

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        OPTIGLOBE

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        ALOG

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
QUEM SOMOS

                         ALOG
                         Uma empresa fundada com objetivo de fornecer
                         soluções integradas de Data Center.
                         Desenvolvemos projetos customizados com 100% de
                         aderência às necessidades e requerimentos de cada
                         cliente.
                         Maior operação pure hosting do Rio de Janeiro.

Voluntários da Pátria, 360 – Botafogo
Facilidade de Acesso
Otimização de conectividade e energia
Infra-estrutura robusta e totalmente redundante
Aproximadamente 300 clientes – 1200 servidores

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
CARACTERÍSTICAS

                                               - Conceito europeu de DataCenter

                                               - Estrutura vertical

                                               - 7 andares de piso elevado

                                               - Maior modularidade, flexibilidade
                                               e escalabilidade

                                               - Custos reduzidos

                                               - Neutralidade de operadoras e
                                               fornecedores de hardware

                                               - Melhor custo x benefício do
                                               mercado

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

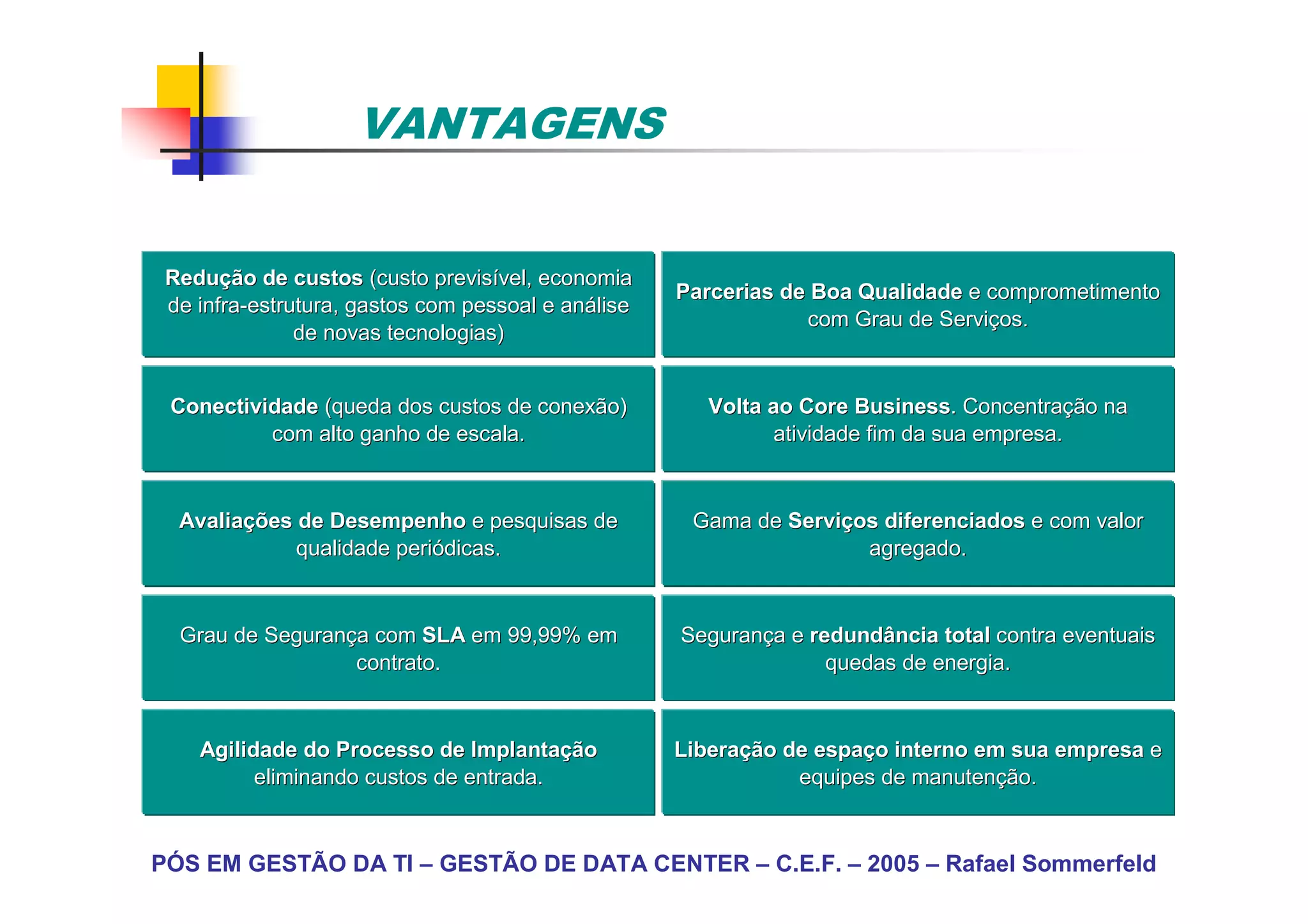

VANTAGENS

 Redução de custos (custo previsível, economia
 Reduç                        previsí
                                                    Parcerias de Boa Qualidade e comprometimento
 de infra-estrutura, gastos com pessoal e análise
    infra-                                aná
                                                                com Grau de Serviços.
                                                                            Serviç
               de novas tecnologias)

 Conectividade (queda dos custos de conexão)           Volta ao Core Business. Concentração na
                                                                      Business. Concentraç
          com alto ganho de escala.                          atividade fim da sua empresa.

  Avaliações de Desempenho e pesquisas de
  Avaliaç                                            Gama de Serviços diferenciados e com valor
                                                             Serviç
             qualidade periódicas.
                       perió                                        agregado.

  Grau de Segurança com SLA em 99,99% em
          Seguranç                                  Segurança e redundância total contra eventuais
                                                    Seguranç
                  contrato.                                       quedas de energia.

    Agilidade do Processo de Implantação
                                Implantaç           Liberação de espaço interno em sua empresa e
                                                    Liberaç      espaç
          eliminando custos de entrada.                        equipes de manutenção.
                                                                          manutenç

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DIFERENCIAIS

   Equipe comercial e de operações
                         operaç
     comprometida com o cliente

  Sete andares de Data Center, com
  capacidade para 16.000 servidores

 Total redundância e segurança física e
                     seguranç fí
  lógica, com ambiente monitorado em
               24x7x365

  Sistema de Controle e prevenção de
                        prevenç
 incêndio de última geração. (FM 200)
                    geraç

 Todos os sistemas com redundância
N+1, com duplicidade de alimentação da
                         alimentaç
               Light Rio

Geração de energia própria (4x450Kvas),
Geraç              pró
      com autonomia de seis dias

   Autonomia baterias/no breaks = 90
               minutos

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ESTRUTURA

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
CONECTIVIDADE

Ambiente “carrier-neutral” com conexão direta com diversos backbones IP e oferta de serviços
               de conectividade das principais operadoras de telecomunicação.

 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
CLIENTES

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PARCEIROS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PRODUTOS

    Na estrutura do negócio garantimos alta disponibilidade, com SLA* de 99,99%,
      além de customização e aderência total às necessidades de cada projeto.

                       Produtos de Valor Agregado

                         Dedicated                                        Serviços
 Co-location                                 Conectividade
                          Hosting                                        Gerenciados
 Hospedagem física      Hospedagem física           Produtos de           Serviços opcionais
de equipamentos de      de equipamentos de      conectividade, banda      de valor agregado
  propriedade do          propriedade da       larga, alta velocidade.    para incremento de
   cliente em um        ALOG dedicado ao       Links de fibra óptica e     confiabilidade e
módulo de espaço do      uso exclusivo do    rádio e interconexão com      desempenho de
    IDC ALOG.                 cliente.          diversas operadoras.     soluções de hosting.

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        DEDALUS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Evolução do Mercado

          Empresas                                      Empresas
        desenvolviam                                    compram
       suas aplicações                              aplicações como
                                                       “serviços”

      1980                       1990                    2000

                                  Empresas
                                 compravam
                                 aplicações
                                customizadas

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Mudança

  Empresas estão mudando suas aplicações de missão
  crítica para Internet Data Centers

     Cliente
                                                    Data Center

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

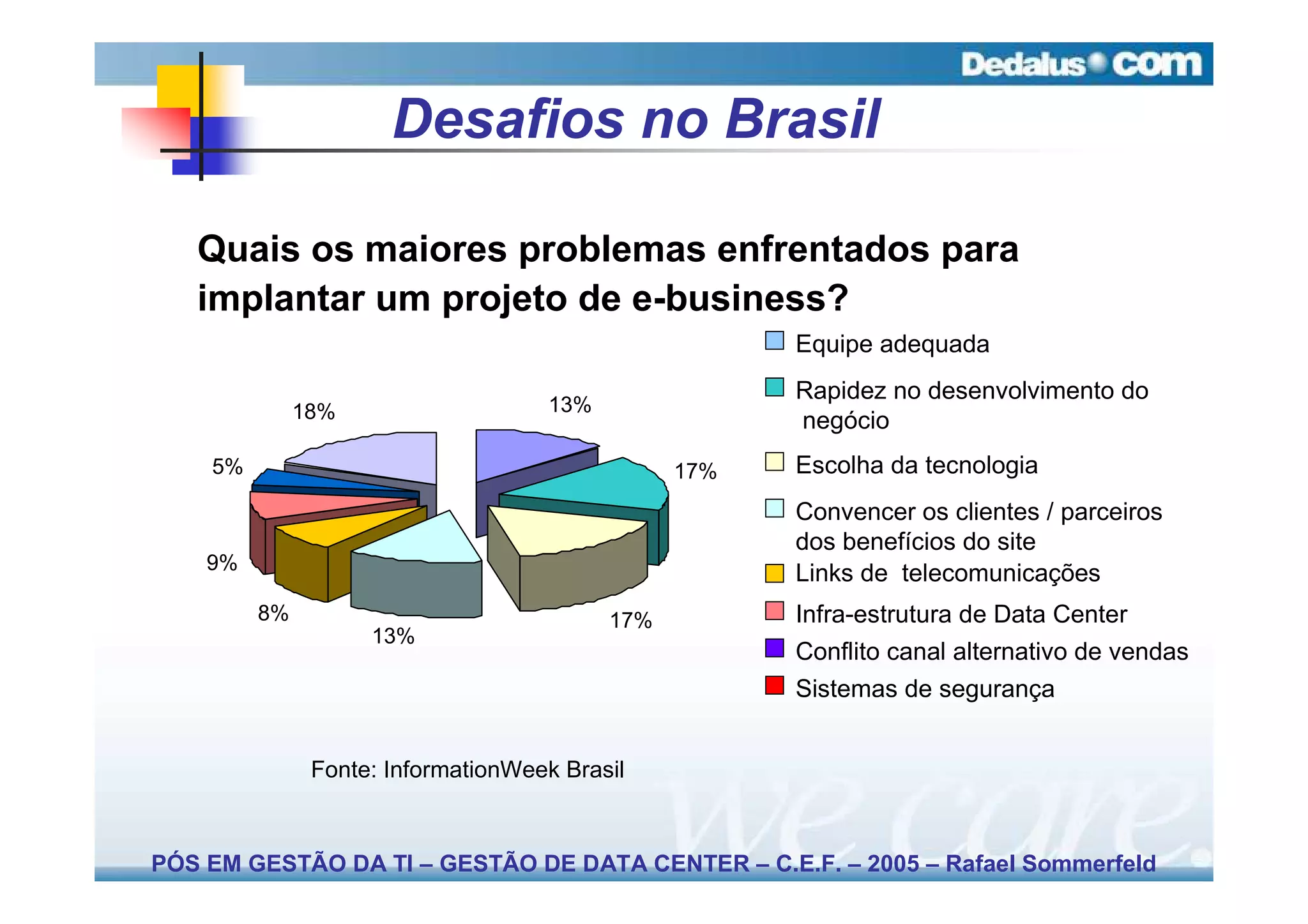

Desafios no Brasil

   Quais os maiores problemas enfrentados para
   implantar um projeto de e-business?
                                                      Equipe adequada
                                                      Rapidez no desenvolvimento do
              18%                   13%
                                                      negócio
    5%                                          17%   Escolha da tecnologia
                                                      Convencer os clientes / parceiros
                                                      dos benefícios do site
    9%
                                                      Links de telecomunicações
         8%                               17%         Infra-estrutura de Data Center
                    13%
                                                      Conflito canal alternativo de vendas
                                                      Sistemas de segurança

               Fonte: InformationWeek Brasil

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Vantagens para o Cliente

  • Redução de custo de Investimentos
  • Agilidade na implantação do serviço
  • Integração Tecnológica em diversas
  plataformas (multiplataforma)
  • Escalabilidade com tecnologia
  crescente conforme a necessidade de sua empresa
  • Competência com equipe especializada
  e alta disponibilidade
  • Infra-estrutura física (conexões de rede e links,
     segurança de acesso, redundância)
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Alta Dis-
                                                                                                    poniblidade

                                                                                                      Capacity
                                                                                                      Planning

                                                                                                     Gerencia
                                                                                                     Banco de
                                                                                                      Dados

                                                                                                    Web Caching

                                                                                                      Tuning
                                                                                                     Ambiente

                                                                                                     Balancea-
                                                                                                     mento de
                                                                                                                                                     Arquitetura

                                                                                                                                        Developers

                                                                                                      Carga
                                                                                  Infra-estrutura
                                                                                  do Data Center
                                                                                                       Quick
                                                                                                                   Applications / ASP

                                                                                                      Upgrade

                                                                                                    Consolidação
                                                                                                          de
                                                                                                     Plataformas

                                                                                                     Segurança
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ESCALABILIDADE DINÂMICA

      Conseguir dimensionar a infra-estrutura a partir do
       mínimo necessário, ampliando rapidamente esta
          estrutura, com o crescimento do negócio.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Outsourcing na Empresa Moderna

      Oportunidades de Negócios

                                                                               Applications
                                                                                 Hosting
                                                                c ing
                                                           ur
                                                       ts o
                                                     Ou
                                                IT

                                                 Basic Managed          Complex Managed
                                  Co-location       Hosting                 Hosting

                                           Value to the Customer
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

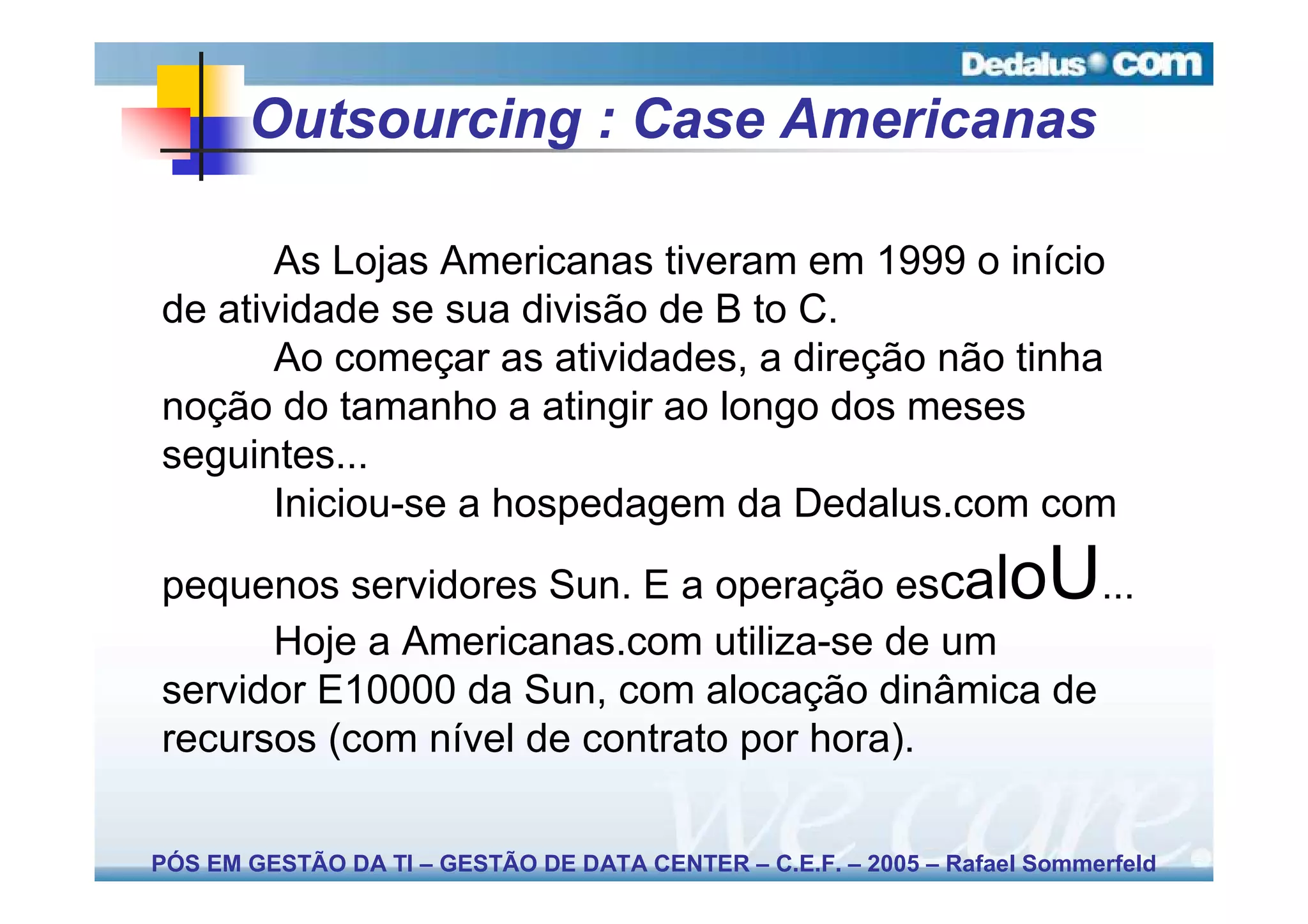

Outsourcing : Case Americanas

       As Lojas Americanas tiveram em 1999 o início
de atividade se sua divisão de B to C.
       Ao começar as atividades, a direção não tinha
noção do tamanho a atingir ao longo dos meses
seguintes...
       Iniciou-se a hospedagem da Dedalus.com com

pequenos servidores Sun. E a operação escal      ...               oU
      Hoje a Americanas.com utiliza-se de um
servidor E10000 da Sun, com alocação dinâmica de
recursos (com nível de contrato por hora).

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Outsourcing : Case Gol

      Com atuação no mercado rodoviários, o Grupo
Breda criou a Gol Transportes Aéreos.
      Uma vêz que a empresa tinha como missão
concorrer com conceituadas companhias, entre as
quais a TAM, a Varig e a VASP, era preciso um
diferencial.
      A nova empresa opera de forma totalmente
online, com as reservas de passagens feitas via
Internet.
      A Dedalus.Com oferece a hospedagem dos
sistemas, e responde pelo gerenciamento de todo o
ambiente de informática da Gol Transportes Aéreos.
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Proposta de Negócio

        Modelo Tradicional                         Modelo Novo

                   HW                                     HW

         SW       Cliente     HSP               SW                  HSP

                Integrador                            Integrador

   • Soluções customizadas nas diversas
     plataformas
   • Flexibilidade de trabalhar com os                  Cliente
     melhores parceiros
   • Total integração de seu sistema TI
   • Velocidade na Implementação
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
www.dedalus.com.br

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        DOMINAL

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER

                                 DOMINAL

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
.comDomínio

                                Filme
                                7:30”

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        BRASIL TELECOM / METRORED

             Cyber Data Center da Brasil Telecom, Brasília-DF
                  Com 5 300 metros quadrados de área,
  o edifício abriga unidades de armazenamento de dados, escritórios,
              áreas de apoio e infra-estrutura de utilidades

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
MetroRED
          O Estado da Arte em Data Center

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Produtos de
         Telecomunicações
                                      • Acesso Internet
  Circuitos transparentes
                             • Smart IP
  Frame Relay
                             • Internet Access
  ATM
                          • Acordo de troca de
  Routing
                            tráfego
  Voz                        • IG, Embratel, Comsat,
  Lan to Lan                   Telefonica, Intelig, Global
  ESCON                        One, Sprint (USA),
                                              UUNET (USA), C&W
                                              (USA), COLT (Europa),
                                              Swiss Telecom (Europa)
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Internet Data Center

 Um IDC é um data center com características
 específicas para abrigar equipamentos de
 operação de internet.
 Ambiente tecnológico destinado a hospedar
 aplicações e serviços de missão crítica, com
 ampla gama de níveis de gerenciamento.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Internet data Center
            Operação 24 x 7
            Gerenciamento centralizado
            Ambientes segregados
            Monitoração fim-a-fim
            Foco em serviço
            Segurança Física
            Segurança Lógica
            Redundância
            Flexibilidade

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Dedicated Hosting
                                                        Internet
                            Backend Link
             Cliente                                         Internet Cache

                                                            Firewall

                                                               Load Balance
    Região de Back End
                              Firewall
                                                             IDS

                             Banco de                              WebServer
                               Dados
                          e APPServer
                                                              Região de Front End

         SCSI,
         Fiber                                          Rede Gerenciamento
        ou LAN                                          e Backup

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Colocation
                                                          Internet
            Cliente        Backend Link

                                                           Firewall

                                                                Servidores

                                                             Região de Front End
        SCSI,
        Fiber                                           Rede Gerenciamento
       ou LAN                                           e Backup

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Remote Site

            Cliente    Lan to Lan 100 Mbps

                                                                Servidores

                                                             Região de Front End
        SCSI,
        Fiber                                           Rede Gerenciamento
       ou LAN                                           e Backup

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Produtos Data Center
                                         • Hosting
 Colocation
                                             – INTEL & UNIX
     Racks & Cages
 Remote Hands                            • Administração da
 Managed Services                          Plataforma
     Monitoramento
     Backup & Restore
                                         • Monitoramento
     Segurança Lógica                    • Backup & Restore
     e-mail
     Storage                             • Segurança Lógica
     Relatórios'                         • Managed Services
                                             – e-mail, Storage,
                                               Relatórios
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
SUPRIMENTO DE ENERGIA

               distribuiç
 O sistema de distribuição de energia de um Data Center é
                                    infra-
 a parte mais importante da infra-estrutura, sendo
 constituí
 constituído por:
                      elé
   Entrada de energia elétrica independente.
   Sistema de back-up de energia:
              back-
            (Uninterruptable       Supply)
        UPS (Uninterruptable Power Supply)
        Gerador
  Painé
  Painéis de automáticos de comutação e distribuição de
             automá         comutaç     distribuiç
 energia.
   Distribuiç
   Distribuição por caminhos redundantes.
   Qualidade da energia .

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

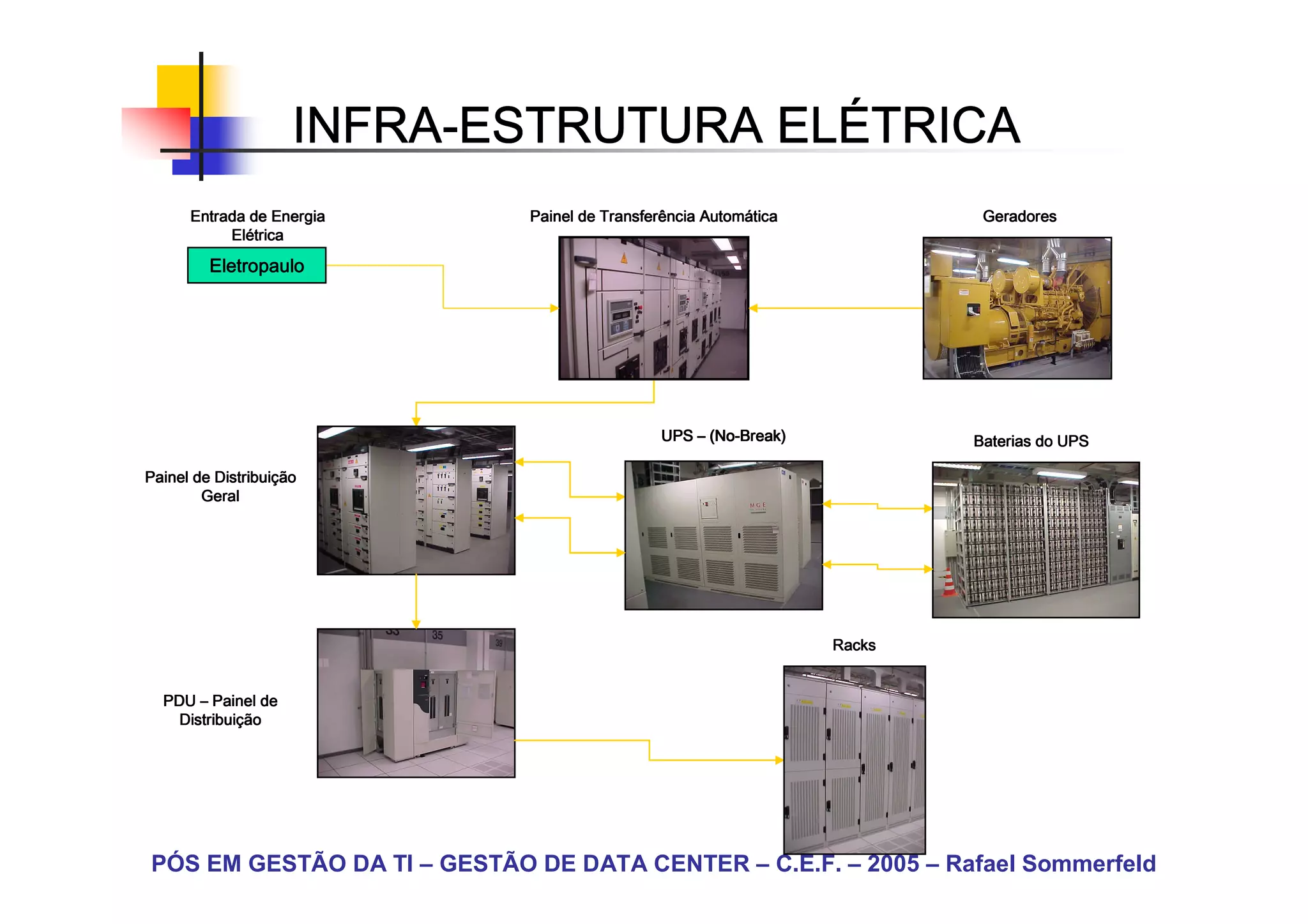

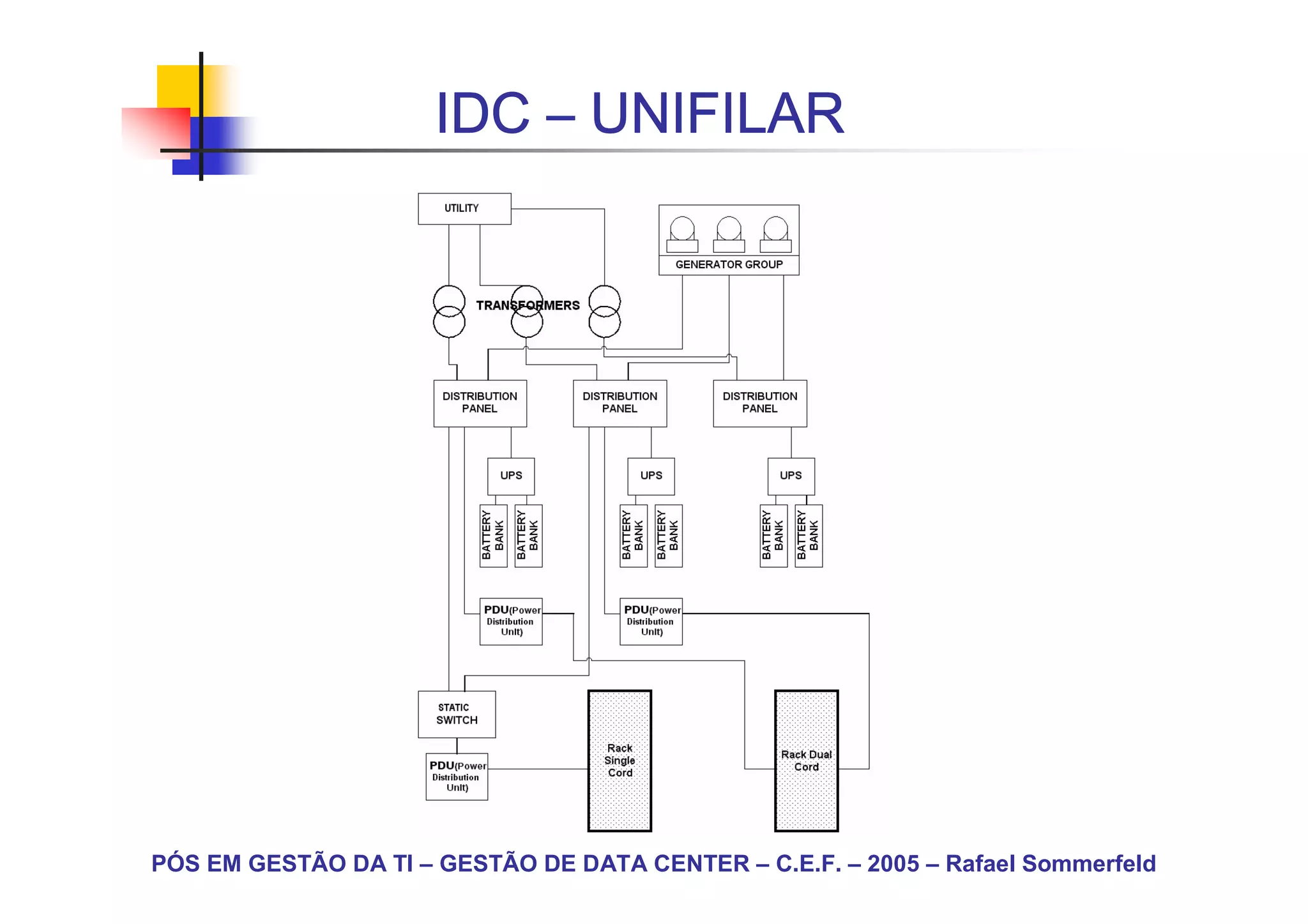

INFRA-
                     INFRA-ESTRUTURA ELÉTRICA
                                     ELÉ
      Entrada de Energia     Painel de Transferência Automática
                                                     Automá                Geradores
           Elé
           Elétrica

         Eletropaulo

                                              UPS – (No-Break)
                                                    (No-                  Baterias do UPS

          Distribuiç
Painel de Distribuição
        Geral

                                                                  Racks

  PDU – Painel de
    Distribuiç
    Distribuição

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

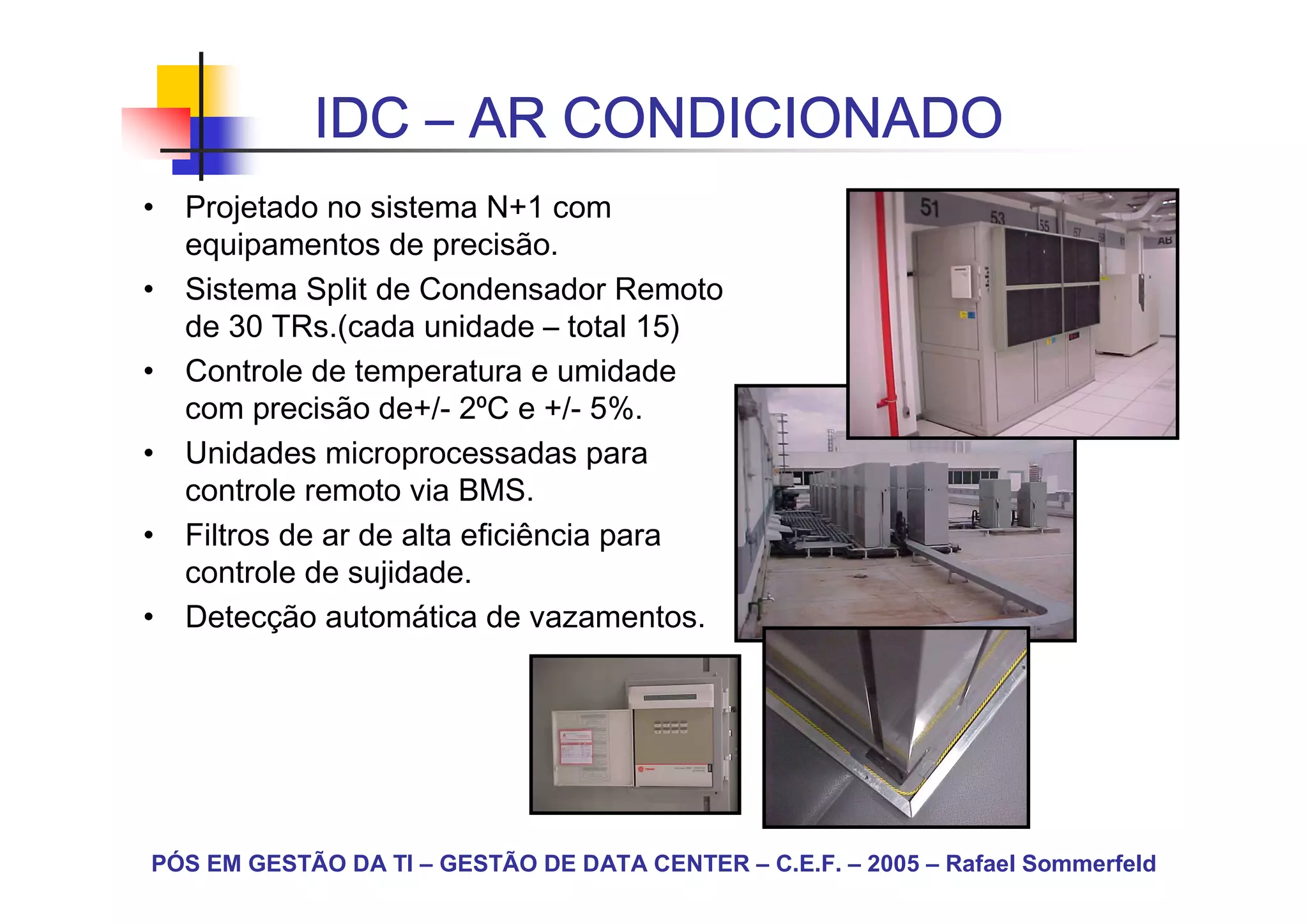

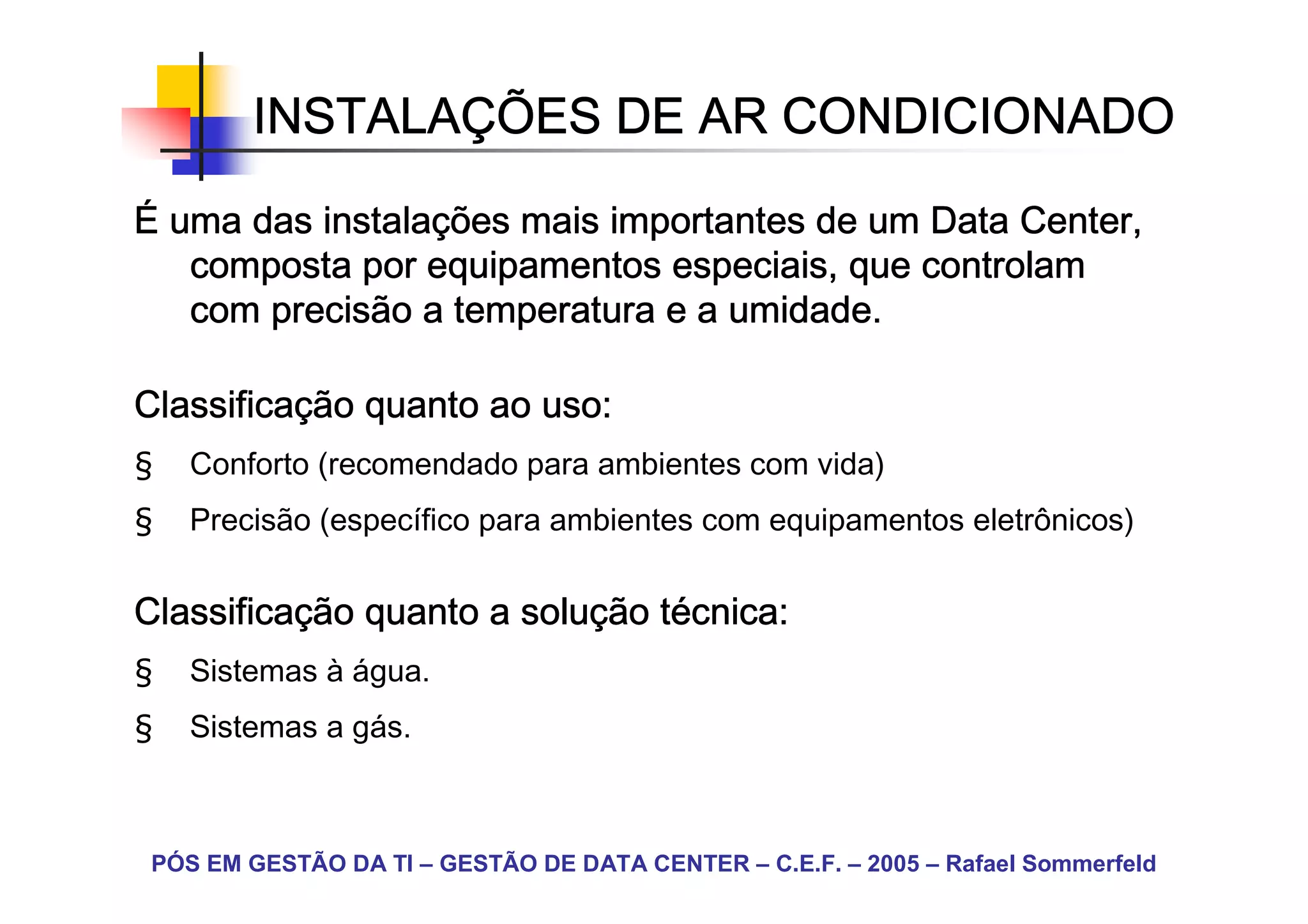

INSTALAÇ
        INSTALAÇÕES DE AR CONDICIONADO

          instalaç
É uma das instalações mais importantes de um Data Center,
   composta por equipamentos especiais, que controlam
   com precisão a temperatura e a umidade.

Classificaç
Classificação quanto ao uso:
§   Conforto (recomendado para ambientes com vida)
§   Precisão (específico para ambientes com equipamentos eletrônicos)

Classificaç
Classificação quanto a solução técnica:
                       soluç té
§   Sistemas à água.
§   Sistemas a gás.

 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TIPOS DE USO DO AR CONDICIONADO

  Equipamentos de Conforto                         Equipamentos de Precisão
                escritó
  (residências, escritórios, hospitais, etc.)        (CPDs, data centers, salas de telco,
                                                      CPDs,      centers,          telco,
                                                                            fá
                                                     ambientes eletrônicos, fábricas, etc.)
                                  Condensador
                                     (Externo)
                                                                                Condensador
                                                                                  (Externo)

     Evaporador
       (Interno)

                                                 Evaporador
                                                  (Interno)

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
REFRIGERAÇ     GÁ
          SISTEMAS DE REFRIGERAÇÃO A GÁS

 Pró
 Prós:                                             Condensadores (Externos)

 •Maior confiabilidade do sistema
  Maior
 •Maior redundância
  Maior
 •Maior segurança
  Maior seguranç
 •Facilidade de manutenção
  Facilidade    manutenç
 •Menor custo de manutenção
  Menor          manutenç

   Evaporadores (Internos)

                                          Contras:
                                          •Maior custo de implantação
                                           Maior          implantaç
                                          •Grande quantidade de equipamentos
                                           Grande

                               Tubo
                               s de
                               Gá s
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
SISTEMAS DE REFRIGERAÇÃO A ÁGUA
                      REFRIGERAÇ

           Torre de                   Chiller                Tanque de Água
         Resfriamento                                            Gelada

                                                    Bomba de
                                                    Circulaç
                                                    Circulação

 Fan Coil 1             Fan Coil 2     Fan Coil 3

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

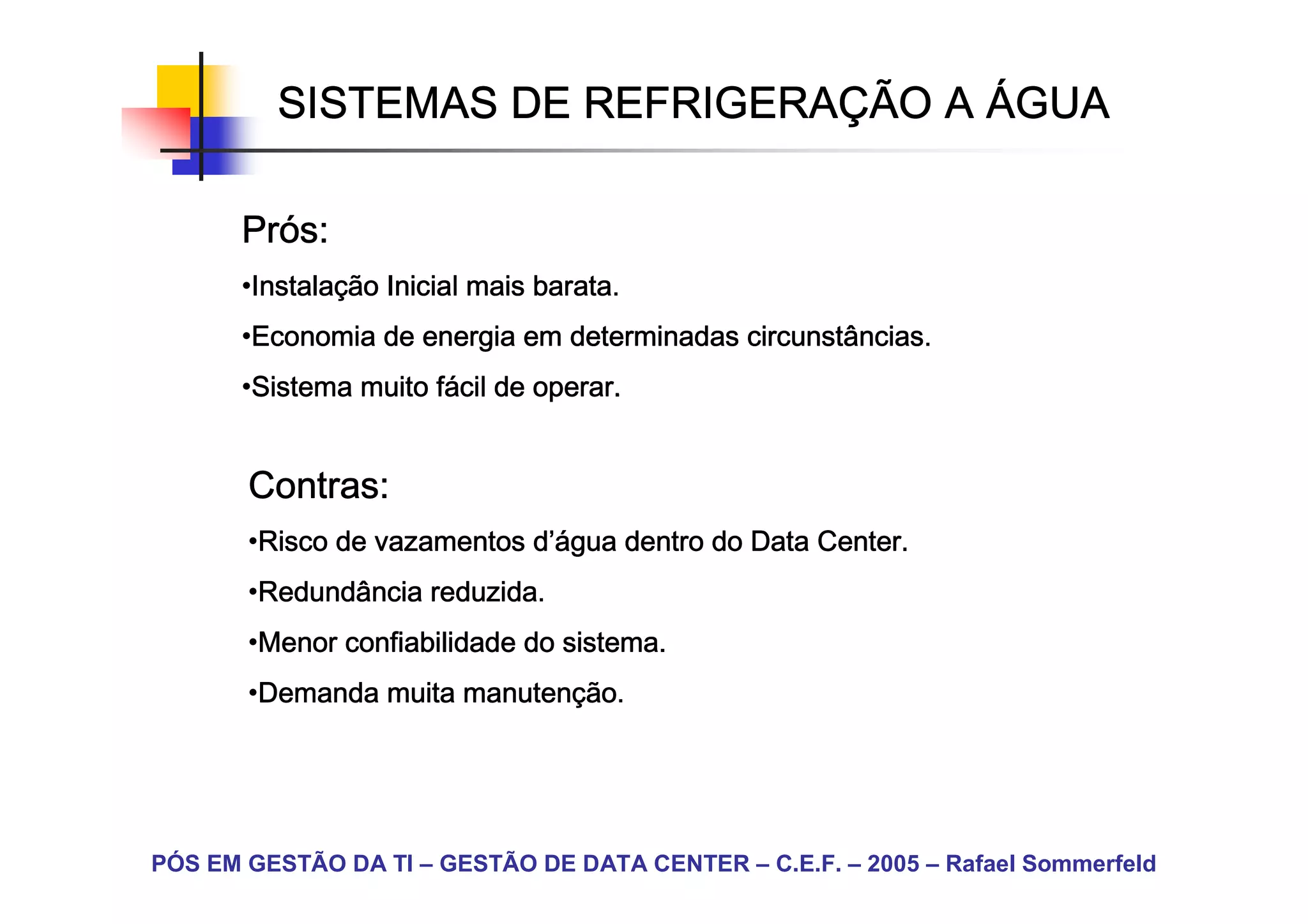

SISTEMAS DE REFRIGERAÇÃO A ÁGUA
                      REFRIGERAÇ

       Prós:
       Pró
       •Instalação Inicial mais barata.
        Instalaç
        Instala
       •Economia de energia em determinadas circunstâncias.
        Economia
       •Sistema muito fácil de operar.
        Sistema       fá

       Contras:
       •Risco de vazamentos d’água dentro do Data Center.
        Risco               d’á
                             ’água
       •Redundância reduzida.
        Redundância
       •Menor confiabilidade do sistema.
        Menor
       •Demanda muita manutenção.
        Demanda       manutenç

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

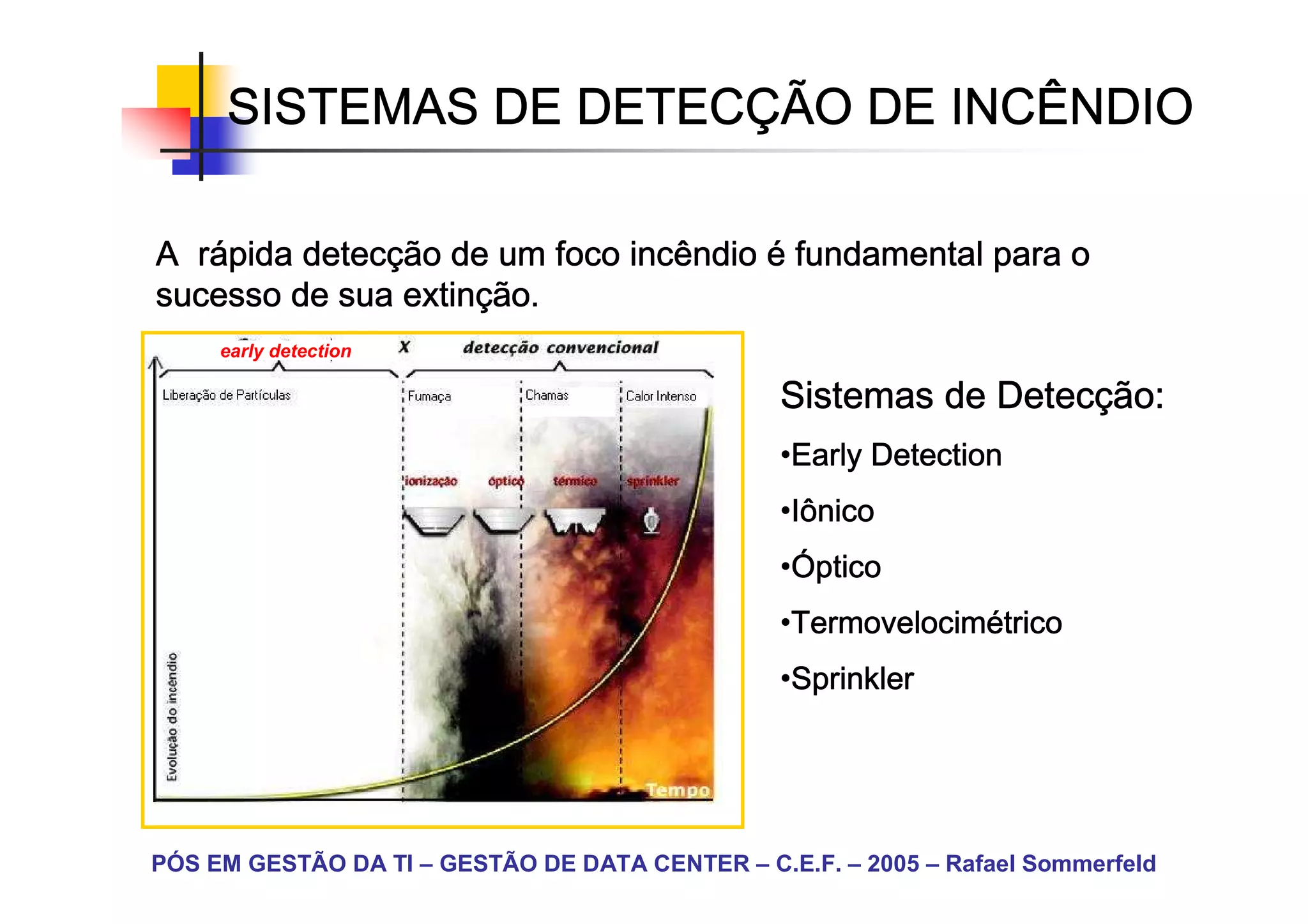

DETECÇ
     SISTEMAS DE DETECÇÃO DE INCÊNDIO

  rá     detecç
A rápida detecção de um foco incêndio é fundamental para o
               extinç
sucesso de sua extinção.
     early detection

                                                             Detecç
                                                 Sistemas de Detecção:
                                                 •Early Detection
                                                  Early
                                                 •Iônico
                                                  Iônico
                                                 •Óptico
                                                  Ó
                                                 •Termovelocimétrico
                                                  Termovelocimé
                                                  Termovelocim
                                                 •Sprinkler
                                                  Sprinkler

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
SISTEMAS DE COMBATE
                    A INCÊNDIO
           funç
 Tem por função detectar e extinguir automaticamente focos de
                                  possí
 incêndio, causando o menor dano possível aos equipamentos e
 instalaç
 instalações.

                                                Agentes Extintores:
 Formas de combate:
                                                •Água
                                                 Á
 •Manual
  Manual
                                                •Pó Químico
                                                 P Quí
 •Automático
  Automá
  Autom
                                                •Espuma
                                                 Espuma
                                                •Gases: Inergen
                                                 Gases:
                                                         Hallon
                                                         CO2
                                                         FM 200

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
SISTEMAS DE CONTROLE DE ACESSO

                                               seguranç
É um componente fundamental no sistema de segurança
              responsá         identificaç
física, sendo responsável pela identificação das pessoas
que acessam determinadas áreas.

    Formas de Controle de Acesso:
    •Manual
     Manual
    •Automático
     Automá
     Autom

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

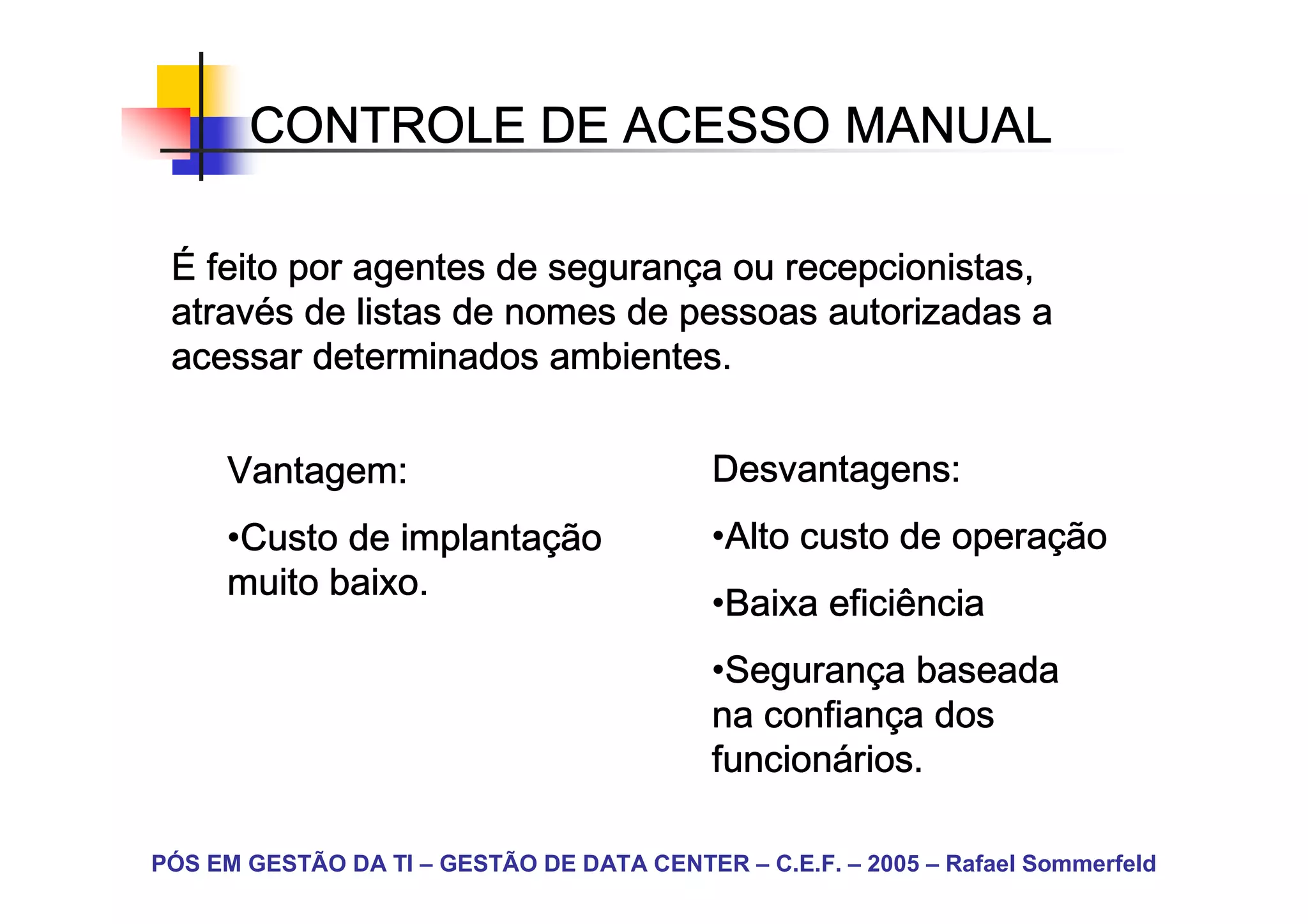

CONTROLE DE ACESSO MANUAL

 É feito por agentes de segurança ou recepcionistas,
                        seguranç
 atravé
 através de listas de nomes de pessoas autorizadas a
 acessar determinados ambientes.

     Vantagem:                              Desvantagens:
     •Custo de implantação
      Custo    implantaç                    •Alto custo de operação
                                             Alto          operaç
     muito baixo.
                                            •Baixa eficiência
                                             Baixa
                                            •Segurança baseada
                                             Seguranç
                                             Seguran
                                            na confiança dos
                                               confianç
                                            funcioná
                                            funcionários.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
CONTROLE DE ACESSO AUTOMÁTICO
                           AUTOMÁ

            atravé
    É feito através de equipamentos que identificam
    eletronicamente as pessoas que acessam determinado
    ambiente.

    Vantagens:                                   Desvantagem:

    •Banco de dados com todos
     Banco                                       •Alto custo de
                                                  Alto
    os registros de acesso.                      implantaç
                                                 implantação.

    •Baixo custo de operação.
     Baixo          operaç
    •Identificação precisa.
     Identificaç
     Identifica
    •Criação de perfis de acesso.
     Criaç
     Cria

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
FORMAS DE CONTROLE DE ACESSO
                  AUTOMÁ
                  AUTOMÁTICO
              disponí
Os sistemas disponíveis no mercado
propiciam as seguintes formas de
identificaç
identificação:
•Identificação de senha.
 Identificaç
 Identifica
•Identificação por cartões de radio
 Identificaç
 Identifica
freqüência.
freqü
•Identificação de cartões magnéticos.
 Identificaç
 Identifica               magné
•Identificação biométrica.
 Identificaç biomé
 Identifica
•Identificação de mãos.
 Identificaç
 Identifica
•Identificação de Íris.
 Identificaç
 Identifica
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
CIRCUITO FECHADO DE TV

                                   seguranç
É parte importante do sistema de segurança, propiciando a
vigilância remota, e registro de eventos.

Este sistema é composto por:
•Câmeras analógicas ou
 Câmeras analó
digitais.
•Gravadores de imagem.
 Gravadores
•Supervisão em tempo real
 Supervisão
feita por agentes treinados.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
IDC METRORED - TÉRREO

                            Sala              Sala de
                           Metrored           Energia

                            NCC

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

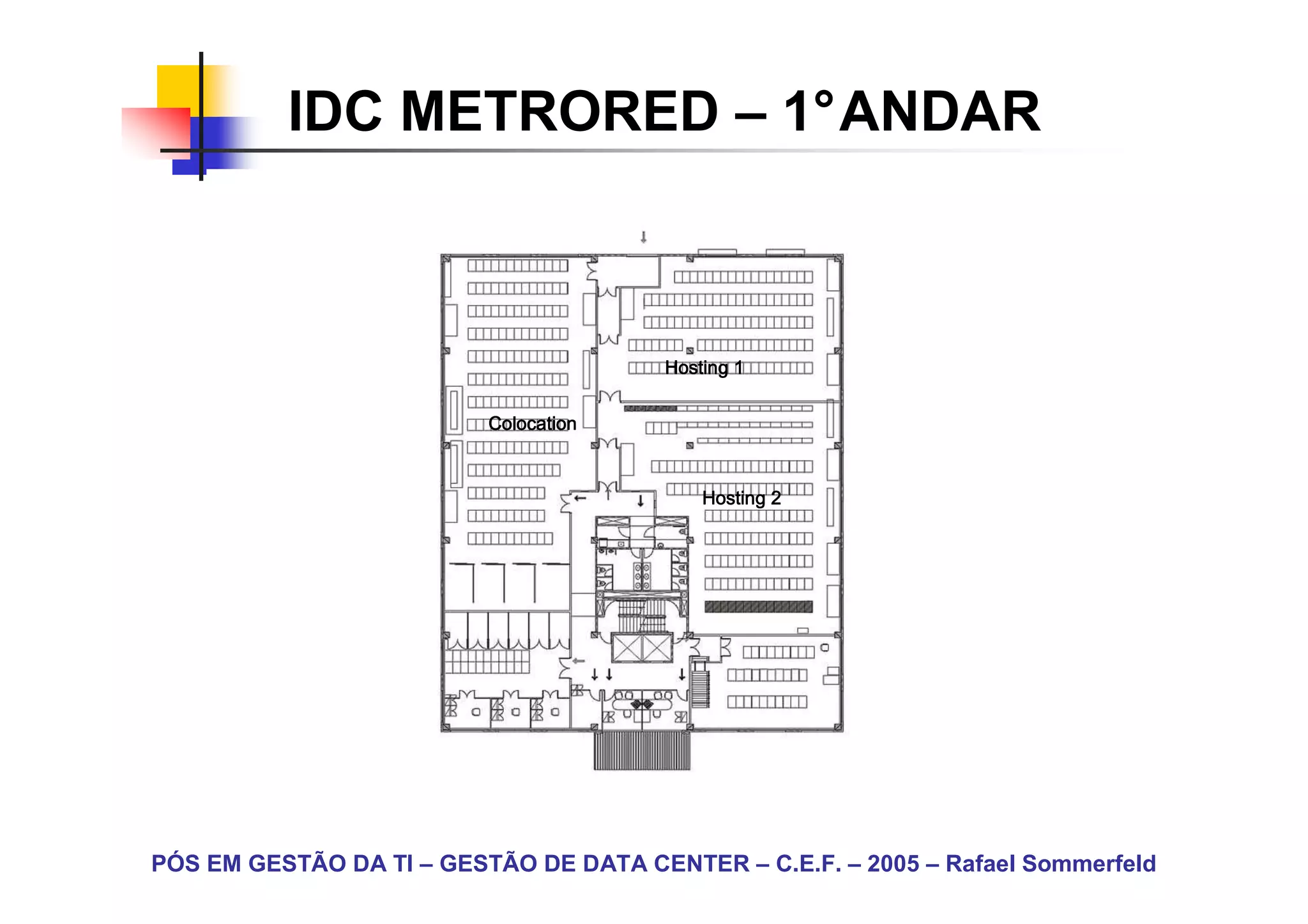

IDC METRORED – 1°ANDAR

                                        Hosting 1

                          Colocation

                                            Hosting 2

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
IDC METRORED – 2°ANDAR

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PROJETO

 O projeto do IDC foi conceituado pela divisão “Mission
 Critical Facilities” da EYP (Einhorn Yaffee Prescott), uma
          Facilities”        (Einhorn
 das maiores empresas de engenharia do mundo.

                    construç
 A EYP fiscalizou a construção e realizou o
 Comissionamento do IDC.

 O IDC da Metrored foi o único do mercado, onde o
                     concluí
 comissionamento foi concluído em 15 dias com êxito
 total.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
IDC – INFRA-ESTRUTURA
               INFRA-

        Elé
Energia Elétrica:
• Projetado para oferecer um sistema híbrido N+1 e 2N.
• Três níveis de disponibilidade de energia, podendo atingir
até 99,99974%.
• 5 MW de geradores elétricos a Diesel de 1250 KVA cada,
que proporcionam fornecimento de energia por tempo
ilimitado.(N+1)
• UPS’s paralelas redundantes de última geração.
• Sistema de gerenciamento integrado de instalações.(BMS)
• Painéis elétricos inteligentes e microprocessados, que
propiciam manutenção sem serem desligados.
• Sistema de aterramento e proteção contra raios de última
geração e alta eficiência.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
IDC – UNIFILAR

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
INFRA-          ELÉ
         IDC – INFRA-ESTRUTURA ELÉTRICA

 A diferença entre os Data Centers está na qualidade dos
 detalhes de projeto, que podem ser vistos em pequenos
 detalhes.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
IDC – AR CONDICIONADO
• Projetado no sistema N+1 com
  equipamentos de precisão.
• Sistema Split de Condensador Remoto
  de 30 TRs.(cada unidade – total 15)
• Controle de temperatura e umidade
  com precisão de+/- 2⁰C e +/- 5%.
• Unidades microprocessadas para
  controle remoto via BMS.
• Filtros de ar de alta eficiência para
  controle de sujidade.
• Detecção automática de vazamentos.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
SEGURANÇA FÍSICA
• Monitorada 24 horas por dia
  de uma central de
  segurança.
• Mais de 70 câmeras com
  armazenamento digital de
  imagem.
• Sistema composto de três
  níveis de controle de acesso
  de última geração, com
  reconhecimento de
  impressão digital e cartão
  eletrônico.
• Agentes de segurança
  treinados e equipados.
• Bombeiro 24 horas por dia.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
SEGURANÇA CONTRA INCÊNDIO

                                          • Monitorada de uma central
                                            24 horas por dia.
                                          • Detecção sob o piso elevado
                                            e no ambiente.
                                          • Sistema de detecção cruzada
                                            com sistema convencional e
                                            detecção avançada (early
                                             detection)
                                          • Extinção de incêndio com
                                            gás Inergen e Sprinkler tipo
                                            de tubo seco. (dry pipe)
                                          • Compartimentação de
                                            ambientes, com materiais
                                            que resistem até 2 horas de
                                            fogo.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
RACKS
                                            Este é um dos pontos mais
                                                            infra-
                                            importantes da infra-
                                            estrutura, pois demanda um
                                            conhecimento que não é
                                            comum no Mercado.

                                            • Sapatas anti-tombamento.
                                            • Ventilação por convecção ou
                                              diferencial de pressão.
                                            • Espaço próprio para
                                              equipamentos Metrored.
                                            • Canaletas internas blindadas.
                                            • Circuitos elétricos
                                              independentes.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
OPERAÇÃO DA INFRA-ESTRUTURA

  É feita 24 horas por dia com equipe
  treinada.
  A equipe será composta por engenheiros,
  técnicos, eletricistas e mecânicos de
  refrigeração “on site”.
  Um sistema eletrônico de monitoração
  (BMS), ajudará a equipe no controle de
  todos os equipamentos, como geradores,
  painéis elétricos, ar condicionado,
  iluminação e segurança.
  A operação é garantida por rígidos planos
  de manutenções preventivas e corretivas,
  incluindo peças de reposição disponíveis em
  nossos estoques.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
IDC Estudo de Casos
Estudo de Caso - 01

A Empresa esta fazendo frente a seu maior competidor no
mercado. O produto que vende e baseado em Gateways que
conectam os clientes aos usuários finais, utilizando mensagens de
negócios.

Os maiores problemas são:
• Altos investimentos em infra-estrutura
• Pressão para que a solução entre em operação em tempos cada
vez menores
• Como bater a concorrência

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Estudo de Caso - 01

A solucao foi baseada em:
• Infra-estrutura redundante em hosting no IDC
• VPNs entre os clientes e o IDC
• Agentes de Gerenciamento Externo
• Console de clientes para controlar a disponibilidade do
ambiente dos clientes

Os ganhos imediatos foram:
• 50% menos tempo na implementacao
• Queda brusca de custos (20%) – Servicos+Infra
• Novos projetos ganhos do competidor

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Estudo de Caso - 01
            O cliente manteve:
            • Todos os serviços profissionais
            • O controle sobre a sua solução
            • Um novo modelo de comercialização
            • A satisfação do cliente

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Estudo de Caso - 02

A empresa esta enfrentando uma implementação de ERP,
envolvendo unidades de negócios no pais inteiro.

Os desafios são:
• Maximizar os investimentos em Storage
• Garantir todos os processos da Companhia
• Garantir o crescimento sem as “dores” do budget
• Garantir a disponibilidade e usabilidade

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Estudo de Caso - 02

A solução foi baseada em:
• Infra-estrutura redundante em hosting no IDC
• “Storage on demand” com gerenciamento de backup
• Total controle sobre uso de CPU, STORAGE e banda de
comunicação
• VPNs entre as unidades e o IDC
• SLA sobre toda a solução

Os ganhos imediatos foram:
• Controle sobre os investimentos em storage (35% menores)
• Rápida implementação (20% melhor)
• Alta disponibilidade

 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Estudo de Caso - 02

O cliente manteve:
• O time de IT com foco em novos negócios
• O controle sobre toda a solução
• A satisfação de cliente interno

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Voce está pensando sobre isso ?

 •   Alta Disponibilidade (Link + hardware + software)
 •   Rapida implementacao (servicos + consultoria)
 •   Baixos custos (storage + infra-estrutura)
 •   Desenvolvimento de Novos Negocios
 •   B2B
 •   B2C
 •   B2E
 •   E-learning

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        LOCAWEB

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        LOCAWEB – NUMEROS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        LOCAWEB – DIVISÕES

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        LOCAWEB – IDC

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        LOCAWEB – GERENCIAS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        LOCAWEB – CLIENTES

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APRESENTANDO DATA CENTER
        LOCAWEB – LOCAVOZ

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER :
                   TENDÊNCIAS

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :

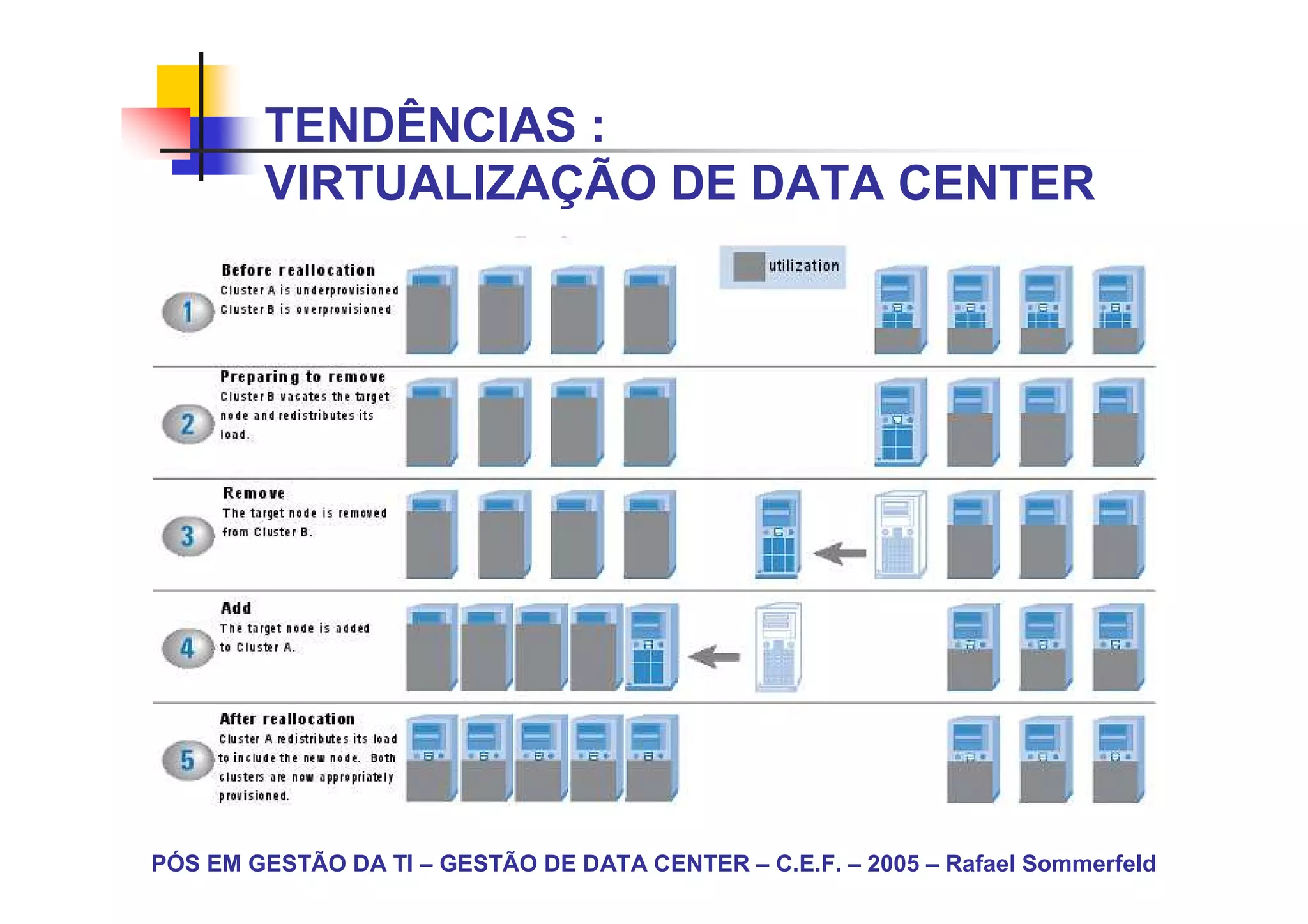

                                                                                                                VIRTUALIZAÇÃO DE DATA CENTER

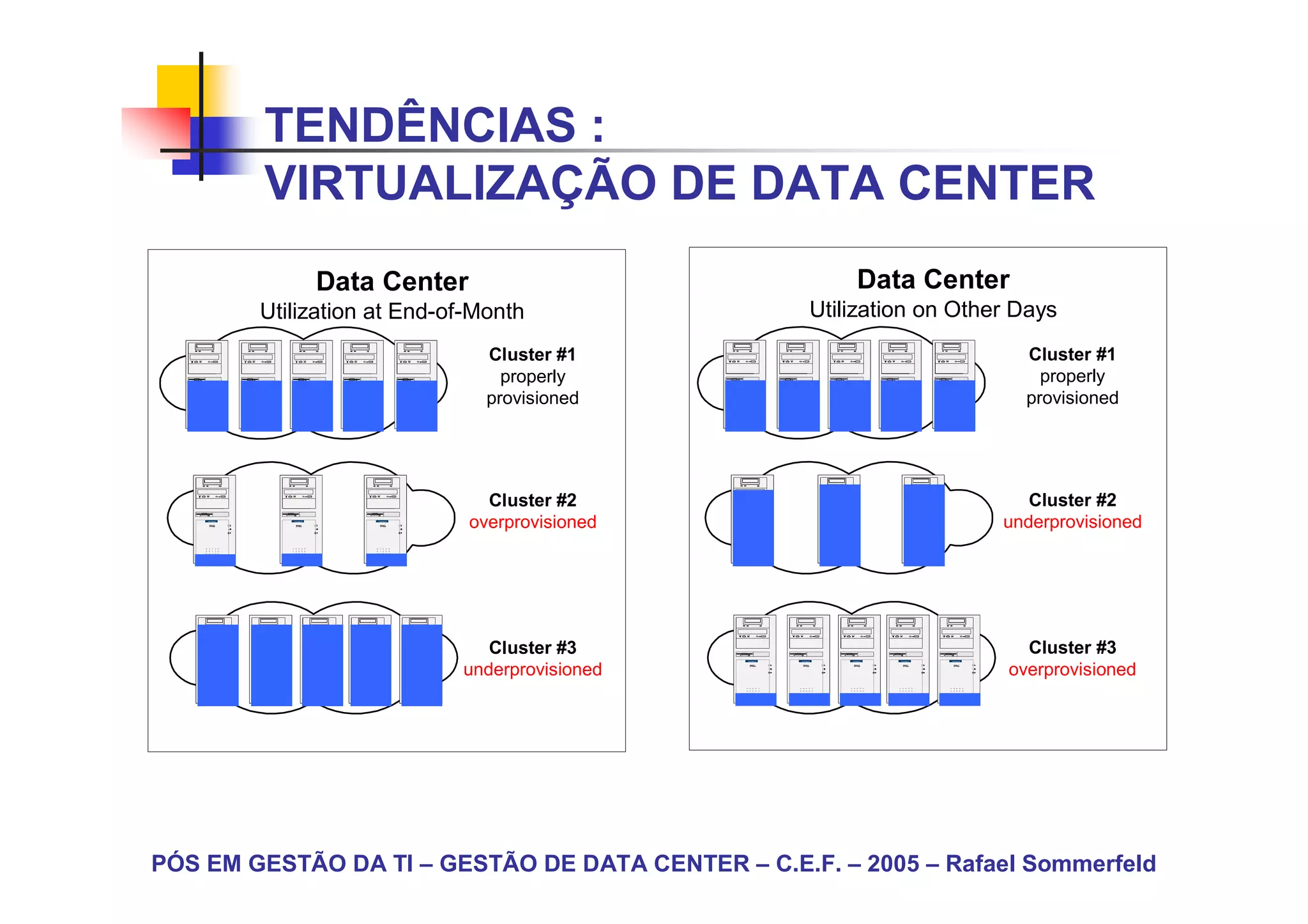

                                                                                                                                                                                            Data Center                                                                                                                                                                                                                                                                                                                                                                        Data Center
                                                                                                          Utilization at End-of-Month                                                                                                                                                                                                                                                                                                                                                                    Utilization on Other Days
                                                              SD                                                                  SD                                                                       SD                                                                        SD                                                            SD                                                                                    SD                                                                  SD                                                                           SD                                                                         SD                                                          SD

   P ower   Vol     WAN                                                      Po wer   V ol   WAN                                                        Po wer   V ol    WAN                                         Po wer   Vol    WA N                                                             P wer
                                                                                                                                                                                                                                                                                                       o      V ol      WAN
                                                                                                                                                                                                                                                                                                                                                               Cluster #1       P o wer   Vol    WAN                                                    Po w er   Vol   WAN                                                        Po wer   Vol     WAN                                             P o w er   Vol    WAN                                                            Po wer   Vol      WA N
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                             Cluster #1
                      Powe r Edge EL                                                          Power Edge EL                                                               Power Edge EL                                                P ower E dge EL                                                                   Power Edge EL
                                                                                                                                                                                                                                                                                                                                                                 properly                          Powe r Edge EL                                                        Powe r Edge EL                                                              Po wer Edge EL                                                     Powe r Edge EL                                                                  P owe r Ed g E L
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                    e
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                               properly
                                                                                                                                                                                                                                                                                                                                                               provisioned                                                                                                                                                                                                                                                                                                                                                                   provisioned

                                                                   SD                                                                                                                               SD                                                                                                         SD                                                                                                                             SD                                                                                                                                 SD                                                                                                           SD

                                                                                                                                                                                                                                                                                                                                                               Cluster #2                                                                                                                                                                                                                                                                                                                                                                     Cluster #2
                  P o wer   V ol     WAN                                                                                               Po wer   Vol   WA N                                                                                                     Po wer   Vol   WA N                                                                                                              P wer
                                                                                                                                                                                                                                                                                                                                                                                                 o      V ol      WAN                                                                                             P o wer   Vol   WAN                                                                                                         Po wer   V ol   WA N

                                         Powe r Edge EL                                                                                                P ower E dge EL                                                                                                         P ower E dge EL

                                                                                                                                                                                                                                                                                                                                                             overprovisioned                                          Power Edge EL                                                                                                Powe r Edge EL                                                                                                              P owerE dge EL

                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                           underprovisioned

                                                                        SD                                                                       SD                                                             SD                                                                               SD                                                     SD                                                                                         SD                                                                       SD                                                                 SD                                                                               SD                                                    SD

                       Po wer      Vol     WAN                                                 Po w er   Vol   WAN                                                        Po wer   V ol   WAN                                       P o wer   V ol   WAN                                                       Po wer    Vol   WA N                                                                 Po wer     V ol     WAN                                              Po w er   Vol    WAN                                                        Po w er   Vol    WA N                                           Po wer   Vol   WAN                                                       Po wer    V ol   WAN

                                             Po wer Edge EL                                                     Po wer Edg e EL                                                            Power Edge EL                                              Powe r Edge EL                                                             P ower E dge EL
                                                                                                                                                                                                                                                                                                                                                                Cluster #3                                               Power Edge EL                                                     Po wer Edg e EL                                                             P owe r Edge E L                                              Po wer Edge EL                                                              PowerE dge EL
                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                                             Cluster #3
                                                                                                                                                                                                                                                                                                                                                             underprovisioned                                                                                                                                                                                                                                                                                                                                                              overprovisioned

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        VIRTUALIZAÇÃO DE DATA CENTER

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        VIRTUALIZAÇÃO DE DATA CENTER

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        VIRTUALIZAÇÃO DE DATA CENTER

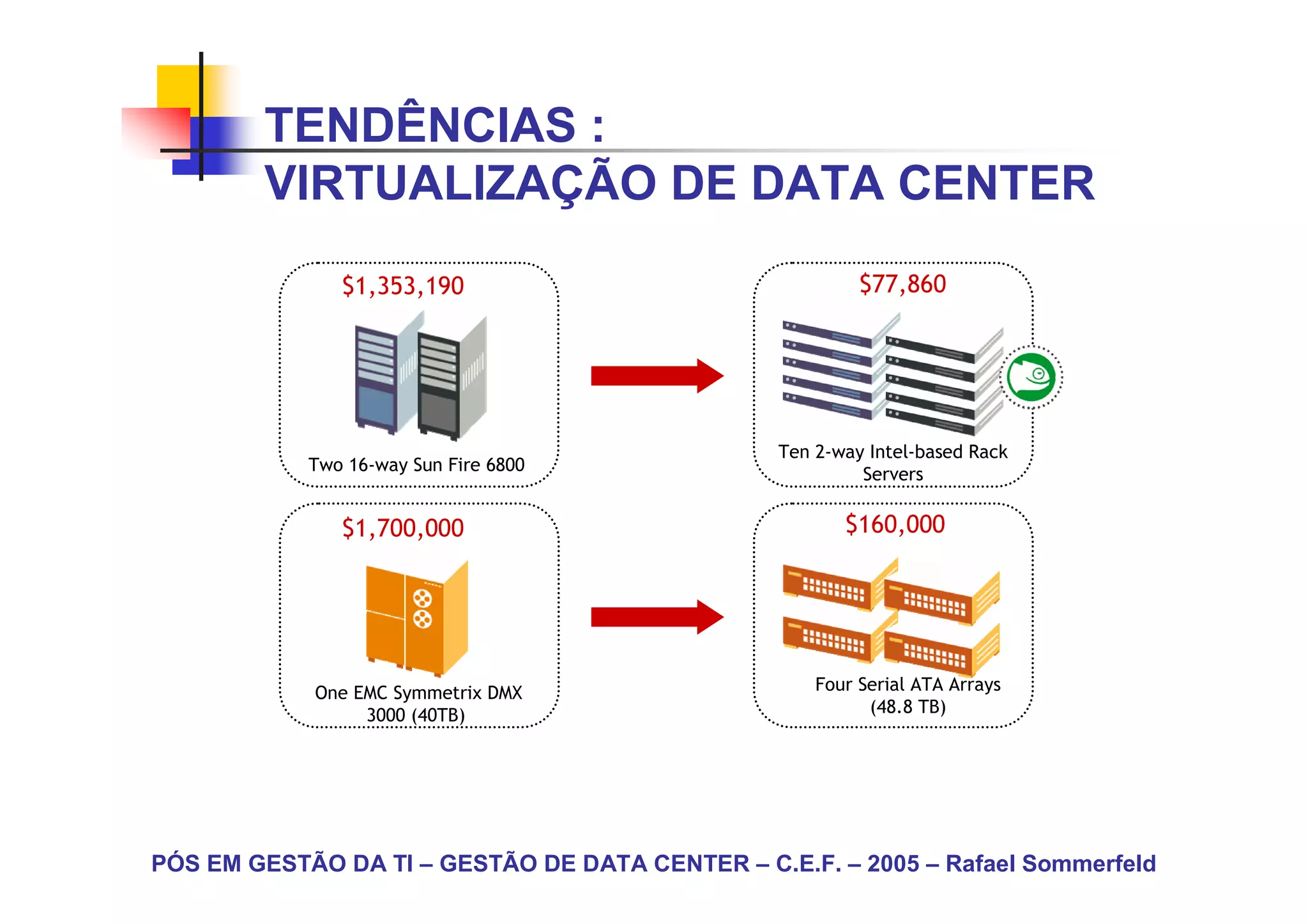

               $1,353,190                                 $77,860

                                                 Ten 2-way Intel-based Rack
            Two 16-way Sun Fire 6800
                                                          Servers

               $1,700,000                               $160,000

            One EMC Symmetrix DMX                    Four Serial ATA Arrays
                 3000 (40TB)                               (48.8 TB)

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
              GRID COMPUTING

Computador básico
(1 CPU)

   PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
              GRID COMPUTING

           Sistema de multiprocessamento
(um sistema com diversos processadores homogêneos)

Computador básico
(1 CPU)

   PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
              GRID COMPUTING

           Sistema de multiprocessamento
(um sistema com diversos processadores homogêneos)

Computador básico
(1 CPU)

                                               Clusters
                            (Multiplos sistemas homogêneos/mesmo site)

   PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
              GRID COMPUTING

           Sistema de multiprocessamento
(um sistema com diversos processadores homogêneos)

Computador básico
(1 CPU)

                                               Clusters
                            (Multiplos sistemas homogêneos/mesmo site)

                                                                                  Grid Computing
                                                                         (multiplos sistemas heterogêneos/
                                                                                   multiplos sites)

   PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
              GRID COMPUTING

           Sistema de multiprocessamento
(um sistema com diversos processadores homogêneos)

Computador básico
(1 CPU)

                                               Clusters
                            (Multiplos sistemas homogêneos/mesmo site)

                                                                                  Grid Computing
                                                                         (multiplos sistemas heterogêneos/
                                                                                   multiplos sites)

   PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        GRID COMPUTING
                   A                               B

Mais com a mesma
   capacidade

          A                                                     B

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        GRID COMPUTING
                     A                                B

Mesma coisa com
menos capacidade

          A                                                     B

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
               GRID COMPUTING
Visibilidade

                                                                      Late
                                                                     majority

                                    Grids
                                 científicas               Early
                                                          majority
                  Grids             Hoje!                                              Laggards
                comerciais
                   Hoje!

                                Early adopters

                    Inovators

                Infância                         Adolescencia                   Maturidade

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
www.grid.org
        TENDÊNCIAS :
        GRID COMPUTING
       Análise da IBM: Como cada servidor se
       ocupa de uma única função, seu nível de
       utilização é muito baixo.

       Em média, um servidor é utilizado em 5%-
       15% de sua capacidade.

       Assim, usa-se na prática, 5-6 servidores para
       o que poderia ser processado em um único
       servidor. Ciclo de processador é um recurso
       volátil: não pode ser armazenado para
       utilização posterior...
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
               OUTSOURCING – Principais Necessidades

O gráfico representa as porcentagens das principais necessidades terceirizadas dentre os maiores usuários da América Latina

                      Verdades da adoção de Outsourcing de TI para corporações Latino Americanas.
                                               Frost & Sullivan – 2004

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        OUTSOURCING – Vantagens

                  Vantagens percebidas dentre os maiores usuários da América Latina

             Verdades da adoção de Outsourcing de TI para corporações Latino Americanas.
                                      Frost & Sullivan – 2004

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        OUTSOURCING – Riscos

            Principais fatores de risco percebidos dentre os maiores usuários da América Latina

             Verdades da adoção de Outsourcing de TI para corporações Latino Americanas.
                                      Frost & Sullivan – 2004

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        OUTSOURCING – Seleção do Parceiro

                        Fatores Técnicos no Processo Seletivo do Outsourcing

             Verdades da adoção de Outsourcing de TI para corporações Latino Americanas.
                                      Frost & Sullivan – 2004

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TENDÊNCIAS :
        OUTSOURCING – Seleção do Parceiro

                        Fatores Técnicos no Processo Seletivo do Outsourcing

             Verdades da adoção de Outsourcing de TI para corporações Latino Americanas.
                                      Frost & Sullivan – 2004

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER :
               GERENCIAMENTO

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE REDES

   • É o processo de gerenciamento de redes de
     telecomunicações ou de dados complexas
     para maximizar sua eficiência e
     produtividade.

   • Envolve o planejamento, a organização, a
     monitoração, a contabilização, a segurança e
     o controle de atividades e recursos físicos e
     lógicos.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
BENEFÍCIOS DA GERENCIA DE
        REDES

    •   Melhoria da qualidade de serviço
    •   Aumento da receita
    •   Redução de custos
    •   Aumento da segurança

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
REDES DE GERENCIAMENTO

   • Redes de gerenciamento, consideradas no
     sentido amplo, são responsáveis pela
        –   Operação;
        –   Administração;
        –   Manutenção;
        –   Provisionamento;
        –   Gerenciamento.

   • de uma “rede de comunicação” em ambiente
     multi-fornecedores.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
REDES DE GERENCIAMENTO

   • No passado:
     – Redes de gerenciamento eram
       consideradas apenas como redes de
       suporte.
   • No presente:
     – Redes de gerenciamento têm de ser
       consideradas como parceiras estratégicas
       das redes de serviço.
     – Devem ser usadas para se conseguir
       vantagens competitivas.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
REDES DE GERENCIAMENTO
        CARACTERÍSTICAS

   • Provêem uma linguagem padronizada
     de comunicação

   • Suportam ambientes multi-fornecedores

   • Possibilitam visões fim-a-fim através da
     gerência integrada

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
REDES DE GERENCIAMENTO
        NECESSIDADES
   • Provisionamento e teste.
   • Coleta e análise de dados (desempenho,
     tráfego, tarifação).
   • Coleta e análise de alarmes.
   • Localização de falhas.
   • Reconfiguração e controle de cliente.
   • Carga de software - versões.
   • Recuperação de estado de rede.
   • Alocação dinâmica de banda e capacidade
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GESTÃO DE REDES
        SNMP
    O protocolo SNMP (do inglês Simple Network
    Management Protocol - Protocolo de Gestão
    Simples de Rede) é um protocolo de gestão de rede
    da camada de aplicação que facilita o intercâmbio
    de informação entre os dispositivos de rede
    (roteadores, switches, servidores, estações de
    trabalho, impressoras, suporte de modem, no-
    breaks, etc). É parte do UDP. O SNMP possibilita
    aos administradores de rede gerir a performance da
    rede, encontrar e resolver problemas de rede, e
    planejar o crescimento desta.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GESTÃO DE REDES
        MIB

       Todos os objetos acessados pelo SNMP
       devem ser definidos e atribuídos um nome
       único.

       O conjunto de todos os objetos SNMP é
       coletivamente conhecido como MIB, do
       inglês: Management Information Base ou
       Base de Informação Gerencial.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GESTÃO DE REDES
        SOFTWARE
       O Software de gestão de redes segue o
       modelo cliente-servidor convencional: uma
       aplicação 'cliente' na máquina do gestor e
       uma aplicação 'servidora' no dispositivo de
       rede a analisar. Para evitar confusão com
       outras aplicações de rede, os sistema de
       gestão de rede evitam os termos 'cliente' e
       'servidor'. Em vez disso, usam "gestor" para a
       aplicação cliente e "agente" para a aplicação
       servidora que corre no dispositivo de rede.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GESTÃO DE REDES
        MODELO

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
FUNÇÕES DE GERENCIAMENTO

   • Funções básicas
        – Funções de gerenciamento
        – Funções de comunicação
        – Funções de planejamento

   • Funções avançadas
        –   Gerenciamento de serviços
        –   Recuperação de rede
        –   Configuração e controle de cliente
        –   Gerenciamento de recursos de banda

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ÁREAS DE GERENCIAMENTO

   • São definidas cinco áreas funcionais,
     pelos grupos e entidades de
     padronização:
        –   Falhas
        –   Configuração
        –   Segurança
        –   Desempenho
        –   Contabilização

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE FALHAS

       É o processo de localização de problemas ou
       falhas na rede ou em seus elementos.

   • Envolve os seguintes passos:
     – Descoberta do problema;
     – Isolamento do problema;
     – Resolução do problema.

   • Geralmente é a primeira área tratada no
     gerenciamento.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE FALHAS

                                                                 Usuário
        Data Center

 Dispositivo

                                                                  Sistema
                                                                  Remoto

                                       Rede de
                                        Dados

 Uma ferramenta de gerencia eficaz pode ajudar a isolar o problema e criar um
         cenário de continuidade mais interessante à rede de dados.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE CONFIGURAÇÃO

       É o processo de identificar e configurar
       dispositivos críticos que controlam o
       comportamento da rede.

   • Inclui o provisionamento de recursos e o
     provisionamento de serviços.
        – Provisionamento de recursos:
          disponibilização em tempo de recursos para
          satisfazer as demandas do serviço esperado.
        – Provisionamento de serviços: instalação de
          serviços para o usuário final.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE SEGURANÇA

       É o processo de controlar o acesso à
       informação e aos dispositivos da rede.

   • Deve proteger a rede gerenciada e o sistema de
     gerenciamento contra abusos intencionais ou
     acidentais, acesso não autorizado e perda de
     comunicação.
   • Deve haver mecanismos flexíveis de segurança
     para acomodar uma faixa ampla de privilégios e
     direitos, resultantes da variedade de modos de
     acesso dos sistemas de operação que precisam
     ser administrados independentemente.
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE SEGURANÇA

   Provê o suporte para o gerenciamento de:

   • Controle de acesso a recursos
   • Facilidades de autorização
   • Criptografia e gerenciamento de chaves
     criptográficas
   • Autenticação de origem e destino
   • Registros ou logs de segurança (p/ auditorias)

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE DESEMPENHO

       Endereça os processos que garantem a
       utilização mais eficiente dos recursos da rede
       e sua habilidade para atingir os objetivos do
       nível de serviço.

   • Avalia e reporta o comportamento dos
     recursos da rede
   • Garante o desempenho de pico e a
     prestação dos serviços de voz, dados ou
     vídeo.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE DESEMPENHO

   • Envolve a medição do desempenho de
     software, hardware e meios de comunicação
     da rede:
      – Vazão geral
      – Porcentagens de utilização
      – Taxas de erros
      – Tempos de resposta
      – Qualidade de serviço

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE DESEMPENHO

          Destino

             Link com
           alta utilização                               Origem

         Uma ferramenta de gerencia de desempenho pode ajudar a
          resolver um problema entre conexões de pontos distintos.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
GERENCIAMENTO DE
        CONTABILIZAÇÃO
       É a área que processa e manipula os registros
       de utilização de recursos e serviços.

   • Gera relatórios de cobrança para todos serviços
     prestados.
   • Estabelece preços e identifica custos do uso de
     serviços e recursos da rede.
   • Envolve a descoberta da utilização dos recursos por
     indivíduos ou grupos, para garantir que os usuários
     tenham recursos suficientes.
   • Possibilita a combinação de custos onde múltiplos
     recursos são utilizados para atender a um propósito
     único.
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
CAMADAS DE GERENCIAMENTO

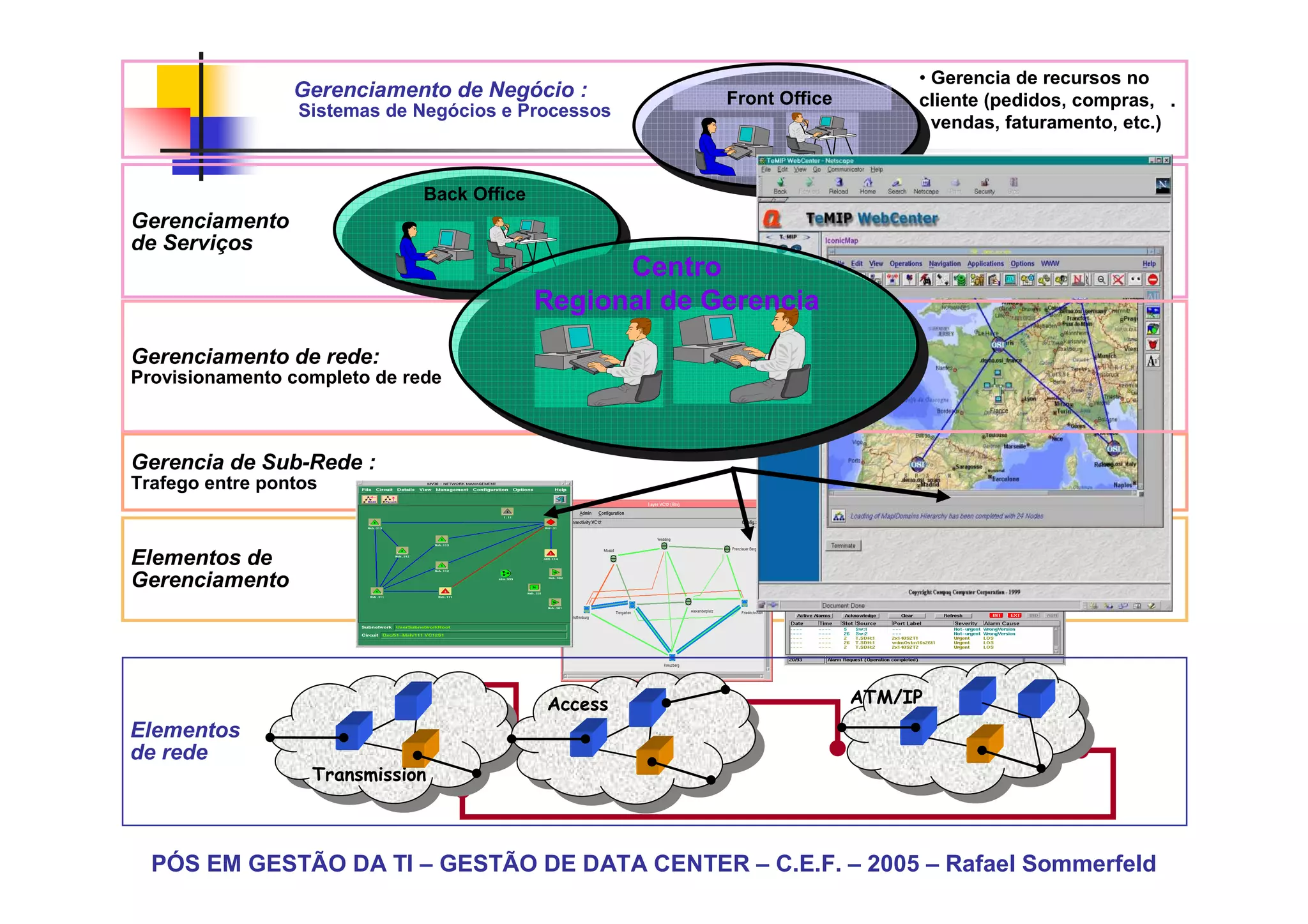

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
• Gerencia de recursos no
                 Gerenciamento de Negócio :              Front Office        cliente (pedidos, compras, .
                 Sistemas de Negócios e Processos
                                                                             - vendas, faturamento, etc.)

                              Back Office
Gerenciamento
de Serviços
                                                  Centro
                                            Regional de Gerencia
Gerenciamento de rede:
Provisionamento completo de rede

Gerencia de Sub-Rede :
Trafego entre pontos

Elementos de
Gerenciamento

                                            Access                      ATM/IP
Elementos
de rede
                   Transmission
                    Transmission

  PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ARQUITETURAS DE
        GERENCIAMENTO

                          CENTRALIZADA

   HIERÁRQUICAS                                      DISTRIBUÍDAS

   • Não há a melhor
   • Depende do ambiente, do porte, etc
   • Às vezes são reflexo da estrutura
     organizacional
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ARQUITETURA DE GERENCIAMENTO
        CENTRALIZADA
   • Centro de Gerência:
        – Para todos os alertas e eventos da rede
          gerenciada
        – Para toda a informação da rede
        – Para acesso a todas as aplicações de
          gerenciamento
   • Numa arquitetura centralizada, um
     gerenciamento único é responsável por
     todas as tarefas em todos os
     dispositivos.
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ARQUITETURA DE GERENCIAMENTO
        CENTRALIZADA
                                                                                   Queries

                                     d   i g   i t a   l

             d   i g   i   t a   l

                                                           d   i   g   i t a   l

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ARQUITETURA DE GERENCIAMENTO
        HIERÁRQUICA

   •   Não depende de um sistema único
   •   Há distribuição de tarefas
   •   Monitoração distribuída pela rede
   •   Armazenamento centralizado da informação
   •   Os usuários executam consultas localmente
   •   Os usuários usam um servidor para
       armazenamento

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ARQUITETURA DE GERENCIAMENTO
        HIERÁRQUICA
                                       local query

                 d i   g i   t a   l

                                                     d i   g   i   t a   l

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ARQUITETURA DE GERENCIAMENTO
        DISTRIBUÍDA
   • Centralizada + Hierárquica
   • Múltiplas plataformas parceiras, cooperantes
   • Localização única para informação de rede e
     eventos
   • Localização única para acesso a aplicações
   • Independência de sistema único
   • Distribuição das tarefas de gerenciamento
   • Distribuição da monitoração
   • Multiplos sistemas com bancos de dados
     completos
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ARQUITETURA DE GERENCIAMENTO
        DISTRIBUÍDA
                 d i   g   i   t a   l

              local query

                                                                       DBMS

                                                 d i   g i   t a   l

                                         Replication server

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PLATAFORMAS DE GERENCIAMENTO

   • A funcionalidade básica inclui:
        – Uma interface gráfica (GUI)
        – Mapas da rede gerenciada (topologia)
        – Sistema de gerenciamento de banco de
          dados (SGBD)
        – Métodos padronizados de consultar
          dispositivos
        – Sistemas de “menus” sob medida
        – Registro ou “log” de eventos

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PLATAFORMAS DE GERENCIAMENTO

   • Adicionalmente:
        – Ferramentas gráficas
        – Interface de programação de aplicação (API -
          Aplication Program Interface)
        – Mecanismos de segurança do próprio sistema

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PLATAFORMAS DE GERENCIAMENTO

   • As funções básicas de uma plataforma devem
     possibilitar ao operador executar as atividades
     em todas as áreas funcionais
   • Exemplo: um operador ao produzir um gráfico de
     utilização de um enlace:
        – Decide quais informações são necessárias de
          cada componente da rede
        – Obtém os dados utilizando a plataforma (fazendo
          consultas)
        – Submete os dados a algum aplicativo, como uma
          planilha ou pacote gráfico

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PLATAFORMAS DE GERENCIAMENTO

                             I DC

                                                            Agent
                    Agent

                                    Agent     Agent

                                                                    Bay Netw ork s

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
PLATAFORMAS DE GERENCIAMENTO

   • Algumas plataformas existentes no
     mercado:
        –   SunNet Manager - (SUN Microsystems)
        –   HP OpenView - (Hewlett Packard)
        –   IBM NetView/6000 - (IBM)
        –   Bull ISM - (Bull Systems)
        –   DEC TEMIP - (DEC)
        –   SIS - (Telemig)

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
APLICAÇÕES DE GERENCIAMENTO

   • Auxiliam no gerenciamento dos dispositivos
   • Possibilitam a interpretação da informação
     coletada
   • Algumas características
      – Objetivam um gerenciamento efetivo da
        planta
      – Possibilitam visões diferenciadas do mesmo
        dado
      – Devem se integrar às plataformas via APIs
      – Devem residir em múltiplas plataformas
        (desejável)
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

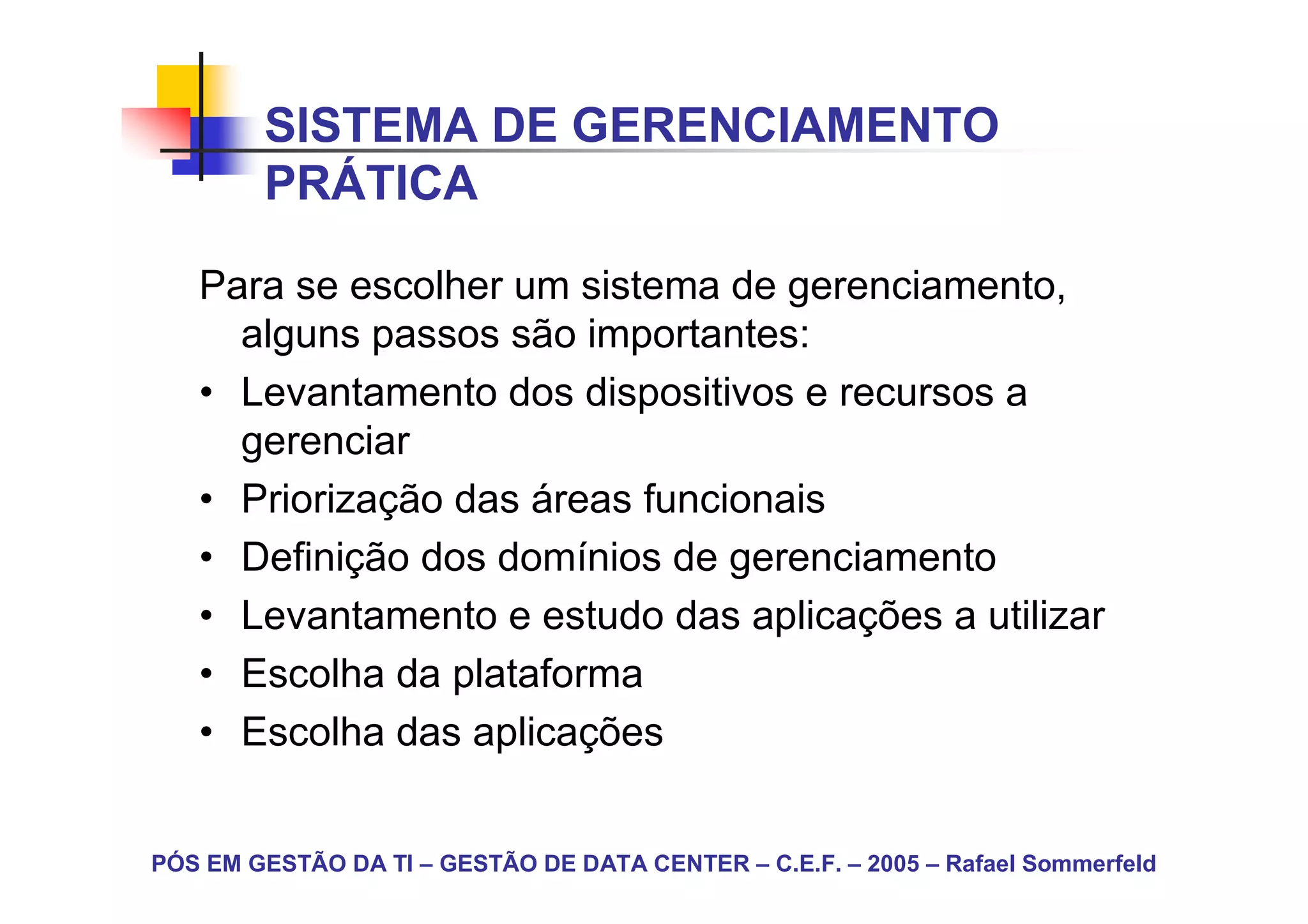

SISTEMA DE GERENCIAMENTO
        PRÁTICA

   Para se escolher um sistema de gerenciamento,
     alguns passos são importantes:
   • Levantamento dos dispositivos e recursos a
     gerenciar
   • Priorização das áreas funcionais
   • Definição dos domínios de gerenciamento
   • Levantamento e estudo das aplicações a utilizar
   • Escolha da plataforma
   • Escolha das aplicações

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
FERRAMENTAS DE
              MONITORAMENTO

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
FERRAMENTAS DE MONITORAMENTO
        HP OpenView
       O HP Open View é um ambiente de gerenciamento de
       sistemas da Hewlett-Packard Company, constituído por
       um conjunto de softwares que proporcionam o
       gerenciamento integrado de redes e soluções de
       gerenciamento de sistemas em ambientes de
       computação distribuída. Alguns dos principais módulos do
       HP Open View são:
   •   Kit do Desenvolvedor e Plataforma SNMP
   •   Agente TCP/IP
   •   Agente SNMP Extensível
   •   Gerenciamento Distribuído
   •   Gerência de Nodos da Rede
   •   Gerência de Recursos/UNIX e Sun
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

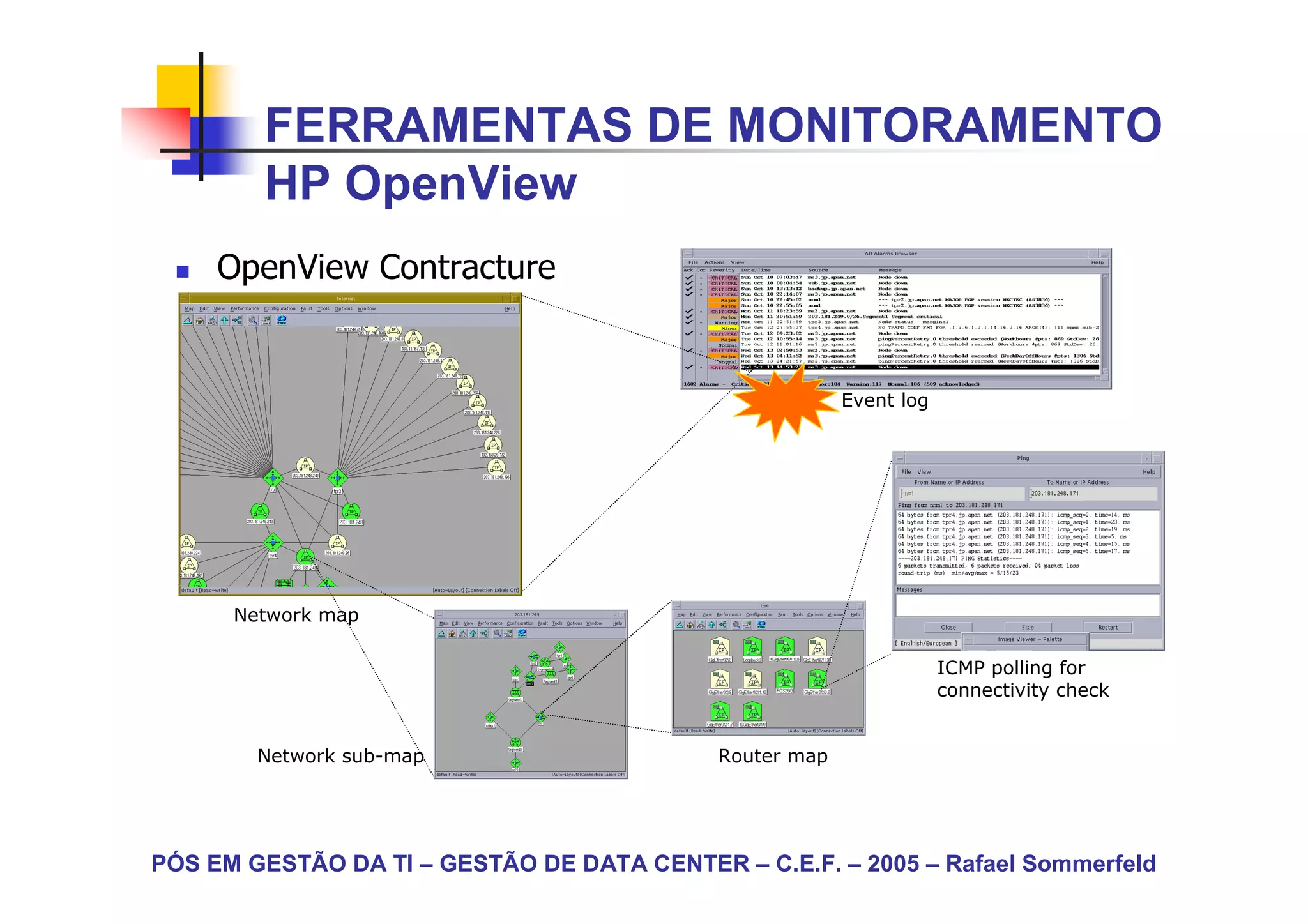

FERRAMENTAS DE MONITORAMENTO
        HP OpenView
     OpenView Contracture

                                                         Event log

      Network map

                                                                     ICMP polling for
                                                                     connectivity check

        Network sub-map                     Router map

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

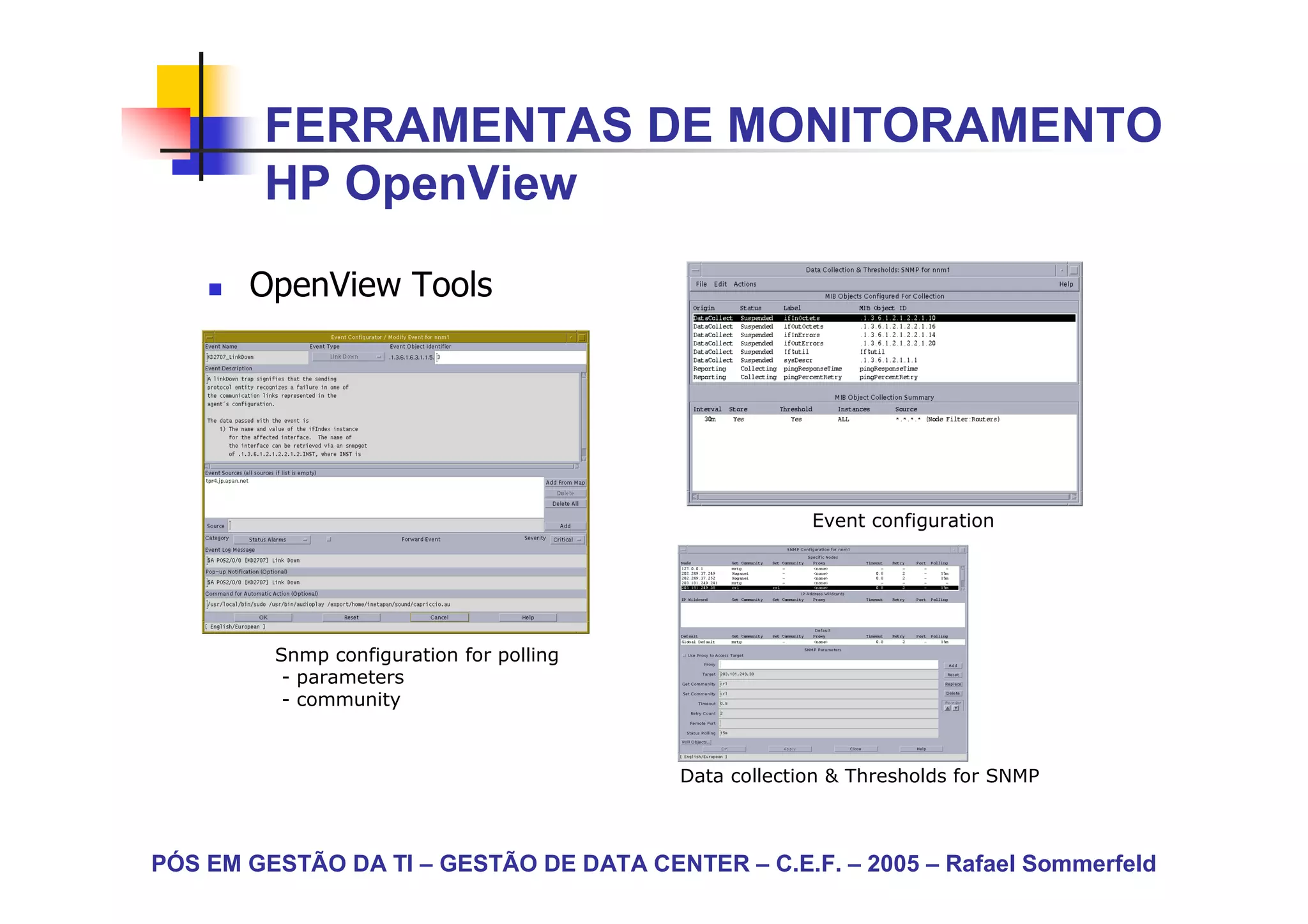

FERRAMENTAS DE MONITORAMENTO
        HP OpenView

       OpenView Tools

                                                       Event configuration

         Snmp configuration for polling
          - parameters
          - community

                                          Data collection & Thresholds for SNMP

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
FERRAMENTAS DE MONITORAMENTO
        Nagios
       Nagios é um programa open source de
       monitoramento de redes que verifica
       constantemente a disponibilidade do serviço,
       local ou remoto e avisa por meio de email ou
       celular sobre o problema ocorrido.
       É possível obter relatórios de disponibilidade e
       configurar ações corretivas para os problemas
       ocorridos na rede. O Nagios tem uma interface
       que permite monitoramento via WAP e Browser.
       Possui configuração de alertas, o que permite
       tomar ações corretivas para um erro eminente.

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
FERRAMENTAS DE MONITORAMENTO
        Nagios

         Service Overview For All Host Groups

                                                Service Status Details For All Hosts

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
FERRAMENTAS DE MONITORAMENTO
        Nagios

            Network Map For All Hosts

                                                          Event log

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
FERRAMENTAS DE MONITORAMENTO
        MRTG
         O MRTG é um sistema com a capacidade de
       ler dados de um dispositivo através do protocolo
       SNMP. Ele foi desenvolvido inicialmente para ler
       dados de roteadores, mas com o aumento da
       necessidade, foi alterado e adaptado para gerar
       gráficos de uso da rede por determinados
       computadores também.
          A partir destes dados lidos, a cada 5 minutos,
       tais como nome do dispositivo, IP, dados
       enviados e recebidos, etc, é gerado um gráfico
       mostrando a utilização de rede referente ao
       dispositivo monitorado.
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

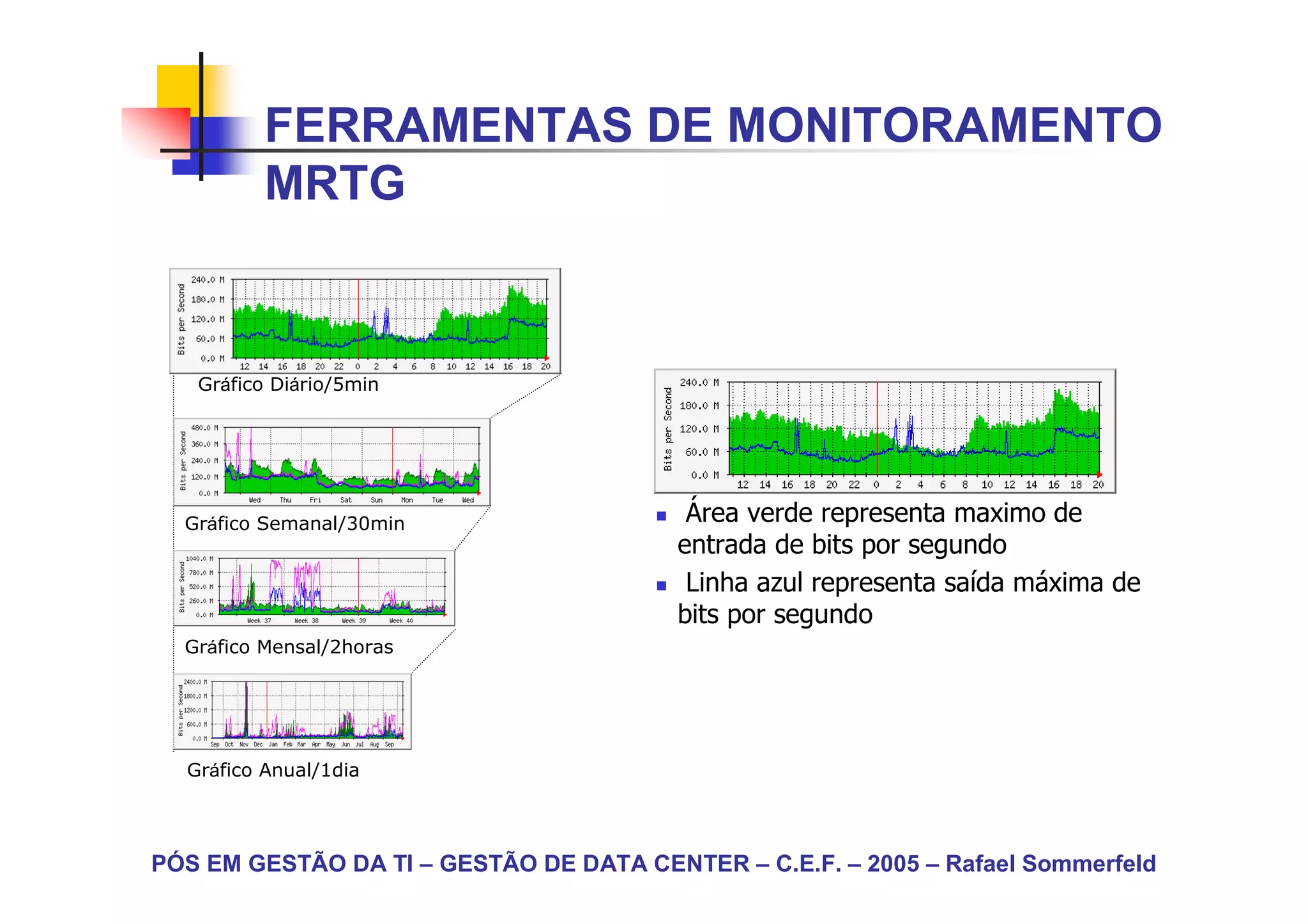

FERRAMENTAS DE MONITORAMENTO
          MRTG

   Gráfico Diário/5min

  Gráfico Semanal/30min                   Área verde representa maximo de
                                         entrada de bits por segundo
                                          Linha azul representa saída máxima de
                                         bits por segundo
  Gráfico Mensal/2horas

  Gráfico Anual/1dia

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ITIL

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ITIL

      IT Infrastructure Library
      Criado em 1980 pelo CCTA e transferido ao
      OGC (Office of Government Commerce) do
      governo britânico
      Revisado e reorganizado em 2002
      Estrutura de padrões e melhores práticas
      para gerenciar os serviços e infra-estrutura
      de TI
      Altamente integrado à norma BS15000
      (British Standards Institution’s Standard for
      IT Service Management) – Norma ISO 15000
      em 2006
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Componentes do ITIL

      Publicações ITIL
          7 livros publicados, 1 a publicar, 5 CD-ROMs
      Qualificação ITIL
          3 níveis: Foundation, Practitioners e Manager
          Certificate on IT Service Management
          Certificadores: ISEB (Information Systems
          Examination Board - BCS) e EXIN (Examination
          Institute for Information Science)
      itSMF – IT Service Management Forum
          Passa a ser o gestor da qualificação do ITIL
          Está abrindo filial no Brasil

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Publicações do ITIL

      ITIL Service Support                  ITIL ICT Infrastructure
      ITIL Service Delivery                 Management
                                            ITIL ICT Infrastructure
      ITIL Service Support                  Management (CD-ROM)
      (CD-ROM)
                                            ITIL Security
      ITIL Service Delivery                 Management
      (CD-ROM)                              ITIL Planning to
      ITIL Application                      Implement Service
      Management                            Management
      ITIL Application                      ITIL Planning to
      Management (CD-ROM)                   Implement Service
                                            Management
                                            (CD-ROM)
                                            ITIL Software Asset
                                            Management
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Domínios do ITIL

      Gerenciamento de                      Gerenciamento de
      Serviços - Entrega                    Serviços – Suporte
          Nível de Serviços                     Help-Desk / Service-Desk
          Gerenciamento de                      Gerenciamento de
          Capacidade                            Incidentes
          Gerenciamento                         Gerenciamento de
          Financeiro                            Problemas
          Gerenciamento de                      Gestão de Mudanças
          Disponibilidade                       Gerenciamento de
          Continuidade de Serviço               Versões

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
Domínios do ITIL

      Gerenciamento de                   Gerenciamento de
      Infra-Estrutura                      Aplicações
          Planejamento e
          Design
          Instalação
          Operação
          Suporte

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ITIL – Primeiros Passos

      Criar cultura, através da auto-avaliação
      disponível em
      http://www.itsmf.com/bestpractice/selfassess
      ment.asp
          Service Support
          Service Delivery
      Adquirir o Starter Kit (Service Support e
      Service Delivery) para avaliação do
      framework e melhores práticas
      Planejar a implementação
      Iniciar a implementação
      Ampliar a coleção das publicações do ITIL
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
ITIL :
        PESQUISA

        Pesquisa baseada na web sobre gerenciamento de serviços de ti,
            do International Network Service (INS) de Setembro/04

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER :

                      VISITA
                05/07/2005 – 19:00
                07/07/2005 – 19:30

  Rua Voluntários da Pátria, 360 - Botafogo
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
DATA CENTER :
               TRABALHO FINAL

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
TRABALHO FINAL
        GESTÃO DE DATA CENTER
• Idealizar um cenário de contratação de Data Center, onde será
  realizado o serviço de hosting ou colocation de uma
  determinada aplicação.
• Trabalho em equipes de no máximo 6 alunos
• Apresentação de aproximadamente 20 minutos dia 14/07
• Power Point enviado ao professor
• Definir :
   • Data Center utilizado na contratação;
   • Resumo da estrutura do Data Center e motivos da escolha;
   • Resumo da aplicação Web (objetivo e a que se propõe) :
       • E-Commerce, Asp, EAD, Share Hosting, etc...
   • Resumo do Projeto (configuração de servidores, links,
      softwares). Só resumo...
   • Aspectos de uma ferramenta de gerenciamento e objetivos de
      uso
   • Vantagens do serviço executado em Data Center
PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
OBRIGADO !!!

PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld

Projeto, Implementação e Gestão de Data Center

  • 1.
    PROJETO, IMPLEMENTAÇÃO E GESTÃO DE DATA CENTER PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 2.
    APRESENTAÇÃO Rafael Sommerfeld Consultor : 25 anos em Tecnologia da Informação MBA de Marketing pela FGV Especialista em Gestão de Ambientes Internet Experiência : Ambev, Animus, Dominal, Alog, Dedalus, Metrored, Netcenter, Ibam, Skol, ... Treinamentos : Bndes, Embratel, Caixa Econômica Federal, Castelo Branco, FGV, Unesa, Universo. Publicação de livros e artigos especializados Colaborador em sites especializados. rafasommer@hotmail.com PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 3.
    BIBLIOGRAFIA Efraim Turban, R. Kelly Rainer Jr. E Richard E.Potter, Administração de Tecnologia da Informação, Editora Campus, 2005 Marcos Sêmola, Gestão da Segurança da Informação, Editora Campus, 2003 Rick Sturm, Wayne Morris e Mary Jander, Service Level Management, Editora Campus, 2001 Daniel Menascé e Virgílio Almeida, Planejamento e Capacidade para Serviços na Web, Editora Campus, 2003 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 4.
    NOSSO OBJETIVO PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 5.
    GESTÃO DE DATACENTER Plano de Aula Apresentação Conceitos Data center Apresentação Data Center Comerciais Data Center´s : Tendências Gerenciamento de Serviços Gerenciamento de Infra-estrutura Gerenciamento de Aplicações Gerenciamento de Segurança Configuração e Operação Gerenciamento de Performance e Disponibilidade Gerenciamento de Web Finalização do Trabalho PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 6.
    DATA CENTER CONCEITOS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 7.
    DATA CENTER -CONCEITOS O QUE É ? Edificação que consolida os itens necessários para manter operações de tecnologia da informação (processamento de dados) em ambiente adequado, garantindo o máximo de funcionalidade. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 8.
    DATA CENTER -CONCEITOS ORIGENS - Compartilhando Recursos - Ampliando o atendimento - Birôs do passado - O fenômeno “bolha” da internet - Internet + Data Center = IDC PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 9.
    DATA CENTER -CONCEITOS PRINCIPAIS COMPONENTES Climatização Serviços Servidores Energia Sistemas Segurança Conectividade PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 10.
    DATA CENTER -CONCEITOS EXEMPLOS DE PLANTAS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 11.
    DATA CENTER -CONCEITOS EXEMPLOS DE PLANTAS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 12.
    DATA CENTER -CONCEITOS EXEMPLOS DE PLANTAS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 13.
    DATA CENTER -CONCEITOS EXEMPLOS DE PLANTAS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 14.
    DATA CENTER –CONCEITOS SALAS DE MONITORAMENTO - NOC PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 15.
    DATA CENTER -CONCEITOS SALAS DE SERVIDORES / RACKS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 16.
    PARCOMM Infra-Estrutura Básica de Montagem de Data Center Uma visão 3D PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 17.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 18.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 19.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 20.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 21.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 22.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 23.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 24.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 25.
    PARCOMMSM PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 26.
    DATA CENTER -CONCEITOS LOCALIZAÇÃO - Tamanho compatível com operação - Fácil acesso (chegada de clientes e equipamentos) - Área de menor possibilidade de sinistros - Infraestrutura de água, esgoto, luz e telefone - Infraestrutura mínima de duas operadoras de telecomunicações em fibra - Alimentação de energia de pelo menos duas estações externas - Possibilidade de expansão física do datacenter (horizontal ou vertical) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 27.
    DATA CENTER -CONCEITOS CONVERGÊNCIA Redes de acesso aos clientes Telecomunicações Servidores, Software Segurança de dados, Pessoas Tecnologia Infra- da Estrutura Informação Edificação, Luz, Agua, Energia, Segurança PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 28.
    DATA CENTER -CONCEITOS ÁREAS Zona 1 – Área Pública Áreas públicas incluindo o Hall Zona 1 Social, área para visitantes e áreas administrativas. Zona 2 Zona 2 – Operação NOC – Network Operation Center, Zona 3 operação, manutenção e armazenagem de equipamentos. Zona 3 – Equipamentos Salas de Equipamentos, coração do IDC, onde estão localizados os servidores, o “shaft” de cabos, as unidades de distribuição de energia, baterias e Zonas Físicas de Segurança máquinas de ar condicionado. do Data Center PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 29.
    DATA CENTER -CONCEITOS TOPOLOGIA DESENVOLVEDORES APLICAÇÕES Banco de Dados Serviços Disponibilidade Balanceamento Gerência do Gerência de Segurança Ambiente Ambiente Tuning do de carga BackUp E-mail DNS VPN Alta Infraestrutura de Data Center Hardware Software Redes Segurança Predial Energia (Servidores, Básico (Interna e (Acesso e Roteadores) (SO,BD) Externa) Brigada) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 30.
    DATA CENTER -CONCEITOS MODELOS DE NEGÓCIO - ASP – Application Service Provider - HSP – Hosting Service Provider - ISP – Internet Service Provider PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 31.
    DATA CENTER -CONCEITOS MIGRANDO DO CPD - Quem se beneficia? - Quais aplicações e serviços migrar ? - Ganhos no compartilhamento de recursos PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 32.
    DATA CENTER -CONCEITOS SLA “Acordo do nível de serviço” é um contrato entre duas partes que especifica performance e qualidade de um serviço. Determina o que acontece quando as métricas não são atendidas. É o instrumento formal para cobrança/prestação de contas dos níveis de serviços contratados. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 33.
    DATA CENTER -CONCEITOS DISPONIBILIDADE Exemplo de identificação do SLA de disponibilidade em um data center. Classe de Indisponível disponibilidade Disponibilidade (min/ano) Tipo de Sistema 1 90,0% 52.560 Não controlado 2 99,0% 5.256 Controlado 3 99,9% 526 Bem controlado 4 99,99% 52,6 Tolerante a falhas 5 99,999% 5,3 Altamente disponível 6 99,9999% 0,53 Muito altamente disponível 7 99,99999% 0,053 Ultradisponível PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 34.
    DATA CENTER PRODUTOS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 35.
    DATA CENTER -PRODUTOS HOSTING DEDICADO Serviço de hospedagem de servidores Hardware é do Data Center Normalmente contratado com : Alto nível de serviços (operação e gerencia) Software (S.O. e Banco de Dados) do Data Center Grande variedade de serviços opcionais Serviço de alto valor agregado e $$$ PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 36.
    DATA CENTER -PRODUTOS COLOCATION Serviço de hospedagem de servidores Hardware é do CLIENTE Normalmente contratado com : Baixo nível de serviços (operação) Software (S.O. e Banco de Dados) normalmente do cliente Poucos serviços opcionais Serviço de baixo valor agregado e mais econômico. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 37.
    DATA CENTER -PRODUTOS BACKUP E-MAIL DNS GERENCIA MONITORAMENTO CONECTIVIDADE TUNING CONSOLIDAÇÃO PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 38.
    DATA CENTER -PRODUTOS SITE BACKUP HELP DESK PLANEJAMENTO DE CAPACIDADE BALANCEAMENTO DE CARGA STRESS TESTING TESTE DE INVASÃO CONSOLIDAÇÃO DE SERVIDORES FIREWALL PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 39.
    DATA CENTER -APLICAÇÕES SERVIDOR WEB Conexões Internet Internet redundantes Internet Conexões Internet Internet BGP4 Roteadores Serviços Compartilhados Firewall -DNS IDS -Email Total -Estatísticas -Backup -Monitoramento -Bancos de dados SQL Servidor WEB PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 40.
    DATA CENTER -APLICAÇÕES SERVIDOR WEB COM BCO.DADOS Conexões Internet Internet redundantes Internet Conexões Internet Internet BGP4 Roteadores Serviços Compartilhados Firewall -DNS IDS -Email Total -Estatísticas -Backup -Monitoramento -Bancos de dados SQL Servidor WEB Banco de Dados PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 41.
    DATA CENTER -APLICAÇÕES SERVIDOR WEB C/BD EM H.A. Conexões Internet Internet redundantes Internet Conexões Internet Internet BGP4 Roteadores Serviços Compartilhados Firewall -DNS IDS -Email Total -Estatísticas -Backup -Monitoramento -Bancos de dados SQL Servidores WEB Banco de Dados PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 42.
    DATA CENTER -APLICAÇÕES HOSTING APLICAÇÕES CORPORATIVAS Usuário Discado LInha telefônica ADSL VP Internet Matriz N Internet Conexões Internet Internet BGP4 Data Center Roteadores VPN-IP ou Firewall Frame Relay IDS Filial 1 VPN Serviços Servidor Compartilhados WEB Filial n Banco de Dados Aplicações corporativas PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 43.
    DATA CENTER -APLICAÇÕES SITE BACKUP Internet Internet Conexões Internet Internet BGP4 Data Center Roteadores Site Principal Acesso Firewall Internet IDS Replicação de VPN dados Site Serviços Servidor Compartilhados Aplicação Replicado Banco de Dados Servidor Aplicação Banco de Dados PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 44.
    DATA CENTER -APLICAÇÕES STREAMING ENCODER LOCAL Internet Internet Conexões Internet Internet BGP4 Data Center Roteadores Firewall IDS Site da VPN Rádio Serviços Hosting da Compartilhados Mesa da Rádio Rádio Servidor de Streaming Encoder PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 45.
    DATA CENTER -APLICAÇÕES STREAMING ENCODER REMOTO Internet Internet Conexões Internet Internet BGP4 Data Center Roteadores Site da Rádio Acesso Firewall Internet IDS Pull/Push do VPN Streaming Hosting da Serviços Compartilhados Encoder Rádio Mesa da Rádio Servidor de Steaming PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 46.
    DATA CENTER -APLICAÇÕES CALL CENTER Cliente Internet Internet Conexões Internet Internet Cliente BGP4 Ace Inte sso Data Center Roteadores rne t Ac e ap sso Firewall lica ção VPN-IP ou IDS Frame Relay VPN Site do Call Canter te so et In ces de s açã o/ rn Hosting Serviços A da ep ica o do lic çã o R pl ss Compartilhados Aplicações a e c A Call Center Servidor Aplicação Banco de Dados Servidor Aplicação Banco de Dados PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 47.
    DATA CENTER´S COMERCIAIS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 48.
    GRUPOS DE EMPRESASDE HOSTING NO BRASIL Promon*IP Applications Planetsat Centric W-Aura Aspix EDS, IBM, HP Dedalus.Com Hosting OptiGlobe Centric .ComDominio Datasites Operadoras* Connectivity PSINet Centric Brasil Telecom ATT NAP/Peering/ Co-location Complex Applications Internet Hosting Hosting Transit Solutions * Tnext, Embratel, Telefonica, Diveo PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 49.
    APRESENTANDO DATA CENTER BRASIL TELECOM Cyber Data Center da Brasil Telecom, Brasília-DF Com 5 300 metros quadrados de área, o edifício abriga unidades de armazenamento de dados, escritórios, áreas de apoio e infra-estrutura de utilidades PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 50.
    APRESENTANDO DATA CENTER DIVEO PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 51.
    APRESENTANDO DATA CENTER OPTIGLOBE PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 52.
    APRESENTANDO DATA CENTER OPTIGLOBE PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 53.
    APRESENTANDO DATA CENTER ALOG PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 54.
    QUEM SOMOS ALOG Uma empresa fundada com objetivo de fornecer soluções integradas de Data Center. Desenvolvemos projetos customizados com 100% de aderência às necessidades e requerimentos de cada cliente. Maior operação pure hosting do Rio de Janeiro. Voluntários da Pátria, 360 – Botafogo Facilidade de Acesso Otimização de conectividade e energia Infra-estrutura robusta e totalmente redundante Aproximadamente 300 clientes – 1200 servidores PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 55.
    CARACTERÍSTICAS - Conceito europeu de DataCenter - Estrutura vertical - 7 andares de piso elevado - Maior modularidade, flexibilidade e escalabilidade - Custos reduzidos - Neutralidade de operadoras e fornecedores de hardware - Melhor custo x benefício do mercado PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 56.
    VANTAGENS Redução decustos (custo previsível, economia Reduç previsí Parcerias de Boa Qualidade e comprometimento de infra-estrutura, gastos com pessoal e análise infra- aná com Grau de Serviços. Serviç de novas tecnologias) Conectividade (queda dos custos de conexão) Volta ao Core Business. Concentração na Business. Concentraç com alto ganho de escala. atividade fim da sua empresa. Avaliações de Desempenho e pesquisas de Avaliaç Gama de Serviços diferenciados e com valor Serviç qualidade periódicas. perió agregado. Grau de Segurança com SLA em 99,99% em Seguranç Segurança e redundância total contra eventuais Seguranç contrato. quedas de energia. Agilidade do Processo de Implantação Implantaç Liberação de espaço interno em sua empresa e Liberaç espaç eliminando custos de entrada. equipes de manutenção. manutenç PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 57.
    DIFERENCIAIS Equipe comercial e de operações operaç comprometida com o cliente Sete andares de Data Center, com capacidade para 16.000 servidores Total redundância e segurança física e seguranç fí lógica, com ambiente monitorado em 24x7x365 Sistema de Controle e prevenção de prevenç incêndio de última geração. (FM 200) geraç Todos os sistemas com redundância N+1, com duplicidade de alimentação da alimentaç Light Rio Geração de energia própria (4x450Kvas), Geraç pró com autonomia de seis dias Autonomia baterias/no breaks = 90 minutos PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 58.
    ESTRUTURA PÓS EM GESTÃODA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 59.
    CONECTIVIDADE Ambiente “carrier-neutral” comconexão direta com diversos backbones IP e oferta de serviços de conectividade das principais operadoras de telecomunicação. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 60.
    CLIENTES PÓS EM GESTÃODA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 61.
    PARCEIROS PÓS EM GESTÃODA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 62.
    PRODUTOS Na estrutura do negócio garantimos alta disponibilidade, com SLA* de 99,99%, além de customização e aderência total às necessidades de cada projeto. Produtos de Valor Agregado Dedicated Serviços Co-location Conectividade Hosting Gerenciados Hospedagem física Hospedagem física Produtos de Serviços opcionais de equipamentos de de equipamentos de conectividade, banda de valor agregado propriedade do propriedade da larga, alta velocidade. para incremento de cliente em um ALOG dedicado ao Links de fibra óptica e confiabilidade e módulo de espaço do uso exclusivo do rádio e interconexão com desempenho de IDC ALOG. cliente. diversas operadoras. soluções de hosting. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 63.
    APRESENTANDO DATA CENTER DEDALUS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 64.
    Evolução do Mercado Empresas Empresas desenvolviam compram suas aplicações aplicações como “serviços” 1980 1990 2000 Empresas compravam aplicações customizadas PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 65.
    Mudança Empresasestão mudando suas aplicações de missão crítica para Internet Data Centers Cliente Data Center PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 66.
    Desafios no Brasil Quais os maiores problemas enfrentados para implantar um projeto de e-business? Equipe adequada Rapidez no desenvolvimento do 18% 13% negócio 5% 17% Escolha da tecnologia Convencer os clientes / parceiros dos benefícios do site 9% Links de telecomunicações 8% 17% Infra-estrutura de Data Center 13% Conflito canal alternativo de vendas Sistemas de segurança Fonte: InformationWeek Brasil PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 67.
    Vantagens para oCliente • Redução de custo de Investimentos • Agilidade na implantação do serviço • Integração Tecnológica em diversas plataformas (multiplataforma) • Escalabilidade com tecnologia crescente conforme a necessidade de sua empresa • Competência com equipe especializada e alta disponibilidade • Infra-estrutura física (conexões de rede e links, segurança de acesso, redundância) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 68.
    Alta Dis- poniblidade Capacity Planning Gerencia Banco de Dados Web Caching Tuning Ambiente Balancea- mento de Arquitetura Developers Carga Infra-estrutura do Data Center Quick Applications / ASP Upgrade Consolidação de Plataformas Segurança PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 69.
    ESCALABILIDADE DINÂMICA Conseguir dimensionar a infra-estrutura a partir do mínimo necessário, ampliando rapidamente esta estrutura, com o crescimento do negócio. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 70.
    Outsourcing na EmpresaModerna Oportunidades de Negócios Applications Hosting c ing ur ts o Ou IT Basic Managed Complex Managed Co-location Hosting Hosting Value to the Customer PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 71.
    Outsourcing : CaseAmericanas As Lojas Americanas tiveram em 1999 o início de atividade se sua divisão de B to C. Ao começar as atividades, a direção não tinha noção do tamanho a atingir ao longo dos meses seguintes... Iniciou-se a hospedagem da Dedalus.com com pequenos servidores Sun. E a operação escal ... oU Hoje a Americanas.com utiliza-se de um servidor E10000 da Sun, com alocação dinâmica de recursos (com nível de contrato por hora). PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 72.
    Outsourcing : CaseGol Com atuação no mercado rodoviários, o Grupo Breda criou a Gol Transportes Aéreos. Uma vêz que a empresa tinha como missão concorrer com conceituadas companhias, entre as quais a TAM, a Varig e a VASP, era preciso um diferencial. A nova empresa opera de forma totalmente online, com as reservas de passagens feitas via Internet. A Dedalus.Com oferece a hospedagem dos sistemas, e responde pelo gerenciamento de todo o ambiente de informática da Gol Transportes Aéreos. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 73.
    Proposta de Negócio Modelo Tradicional Modelo Novo HW HW SW Cliente HSP SW HSP Integrador Integrador • Soluções customizadas nas diversas plataformas • Flexibilidade de trabalhar com os Cliente melhores parceiros • Total integração de seu sistema TI • Velocidade na Implementação PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 74.
    www.dedalus.com.br PÓS EM GESTÃODA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 75.
    APRESENTANDO DATA CENTER DOMINAL PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 76.
    APRESENTANDO DATA CENTER DOMINAL PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 77.
    .comDomínio Filme 7:30” PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 78.
    APRESENTANDO DATA CENTER BRASIL TELECOM / METRORED Cyber Data Center da Brasil Telecom, Brasília-DF Com 5 300 metros quadrados de área, o edifício abriga unidades de armazenamento de dados, escritórios, áreas de apoio e infra-estrutura de utilidades PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 79.
    MetroRED O Estado da Arte em Data Center PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 80.
    Produtos de Telecomunicações • Acesso Internet Circuitos transparentes • Smart IP Frame Relay • Internet Access ATM • Acordo de troca de Routing tráfego Voz • IG, Embratel, Comsat, Lan to Lan Telefonica, Intelig, Global ESCON One, Sprint (USA), UUNET (USA), C&W (USA), COLT (Europa), Swiss Telecom (Europa) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 81.
    Internet Data Center Um IDC é um data center com características específicas para abrigar equipamentos de operação de internet. Ambiente tecnológico destinado a hospedar aplicações e serviços de missão crítica, com ampla gama de níveis de gerenciamento. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 82.
    Internet data Center Operação 24 x 7 Gerenciamento centralizado Ambientes segregados Monitoração fim-a-fim Foco em serviço Segurança Física Segurança Lógica Redundância Flexibilidade PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 83.
    Dedicated Hosting Internet Backend Link Cliente Internet Cache Firewall Load Balance Região de Back End Firewall IDS Banco de WebServer Dados e APPServer Região de Front End SCSI, Fiber Rede Gerenciamento ou LAN e Backup PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 84.
    Colocation Internet Cliente Backend Link Firewall Servidores Região de Front End SCSI, Fiber Rede Gerenciamento ou LAN e Backup PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 85.
    Remote Site Cliente Lan to Lan 100 Mbps Servidores Região de Front End SCSI, Fiber Rede Gerenciamento ou LAN e Backup PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 86.
    Produtos Data Center • Hosting Colocation – INTEL & UNIX Racks & Cages Remote Hands • Administração da Managed Services Plataforma Monitoramento Backup & Restore • Monitoramento Segurança Lógica • Backup & Restore e-mail Storage • Segurança Lógica Relatórios' • Managed Services – e-mail, Storage, Relatórios PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 87.
    SUPRIMENTO DE ENERGIA distribuiç O sistema de distribuição de energia de um Data Center é infra- a parte mais importante da infra-estrutura, sendo constituí constituído por: elé Entrada de energia elétrica independente. Sistema de back-up de energia: back- (Uninterruptable Supply) UPS (Uninterruptable Power Supply) Gerador Painé Painéis de automáticos de comutação e distribuição de automá comutaç distribuiç energia. Distribuiç Distribuição por caminhos redundantes. Qualidade da energia . PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 88.
    INFRA- INFRA-ESTRUTURA ELÉTRICA ELÉ Entrada de Energia Painel de Transferência Automática Automá Geradores Elé Elétrica Eletropaulo UPS – (No-Break) (No- Baterias do UPS Distribuiç Painel de Distribuição Geral Racks PDU – Painel de Distribuiç Distribuição PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 89.
    INSTALAÇ INSTALAÇÕES DE AR CONDICIONADO instalaç É uma das instalações mais importantes de um Data Center, composta por equipamentos especiais, que controlam com precisão a temperatura e a umidade. Classificaç Classificação quanto ao uso: § Conforto (recomendado para ambientes com vida) § Precisão (específico para ambientes com equipamentos eletrônicos) Classificaç Classificação quanto a solução técnica: soluç té § Sistemas à água. § Sistemas a gás. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 90.
    TIPOS DE USODO AR CONDICIONADO Equipamentos de Conforto Equipamentos de Precisão escritó (residências, escritórios, hospitais, etc.) (CPDs, data centers, salas de telco, CPDs, centers, telco, fá ambientes eletrônicos, fábricas, etc.) Condensador (Externo) Condensador (Externo) Evaporador (Interno) Evaporador (Interno) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 91.
    REFRIGERAÇ GÁ SISTEMAS DE REFRIGERAÇÃO A GÁS Pró Prós: Condensadores (Externos) •Maior confiabilidade do sistema Maior •Maior redundância Maior •Maior segurança Maior seguranç •Facilidade de manutenção Facilidade manutenç •Menor custo de manutenção Menor manutenç Evaporadores (Internos) Contras: •Maior custo de implantação Maior implantaç •Grande quantidade de equipamentos Grande Tubo s de Gá s PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 92.
    SISTEMAS DE REFRIGERAÇÃOA ÁGUA REFRIGERAÇ Torre de Chiller Tanque de Água Resfriamento Gelada Bomba de Circulaç Circulação Fan Coil 1 Fan Coil 2 Fan Coil 3 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 93.
    SISTEMAS DE REFRIGERAÇÃOA ÁGUA REFRIGERAÇ Prós: Pró •Instalação Inicial mais barata. Instalaç Instala •Economia de energia em determinadas circunstâncias. Economia •Sistema muito fácil de operar. Sistema fá Contras: •Risco de vazamentos d’água dentro do Data Center. Risco d’á ’água •Redundância reduzida. Redundância •Menor confiabilidade do sistema. Menor •Demanda muita manutenção. Demanda manutenç PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 94.
    DETECÇ SISTEMAS DE DETECÇÃO DE INCÊNDIO rá detecç A rápida detecção de um foco incêndio é fundamental para o extinç sucesso de sua extinção. early detection Detecç Sistemas de Detecção: •Early Detection Early •Iônico Iônico •Óptico Ó •Termovelocimétrico Termovelocimé Termovelocim •Sprinkler Sprinkler PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 95.
    SISTEMAS DE COMBATE A INCÊNDIO funç Tem por função detectar e extinguir automaticamente focos de possí incêndio, causando o menor dano possível aos equipamentos e instalaç instalações. Agentes Extintores: Formas de combate: •Água Á •Manual Manual •Pó Químico P Quí •Automático Automá Autom •Espuma Espuma •Gases: Inergen Gases: Hallon CO2 FM 200 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 96.
    SISTEMAS DE CONTROLEDE ACESSO seguranç É um componente fundamental no sistema de segurança responsá identificaç física, sendo responsável pela identificação das pessoas que acessam determinadas áreas. Formas de Controle de Acesso: •Manual Manual •Automático Automá Autom PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 97.
    CONTROLE DE ACESSOMANUAL É feito por agentes de segurança ou recepcionistas, seguranç atravé através de listas de nomes de pessoas autorizadas a acessar determinados ambientes. Vantagem: Desvantagens: •Custo de implantação Custo implantaç •Alto custo de operação Alto operaç muito baixo. •Baixa eficiência Baixa •Segurança baseada Seguranç Seguran na confiança dos confianç funcioná funcionários. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 98.
    CONTROLE DE ACESSOAUTOMÁTICO AUTOMÁ atravé É feito através de equipamentos que identificam eletronicamente as pessoas que acessam determinado ambiente. Vantagens: Desvantagem: •Banco de dados com todos Banco •Alto custo de Alto os registros de acesso. implantaç implantação. •Baixo custo de operação. Baixo operaç •Identificação precisa. Identificaç Identifica •Criação de perfis de acesso. Criaç Cria PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 99.
    FORMAS DE CONTROLEDE ACESSO AUTOMÁ AUTOMÁTICO disponí Os sistemas disponíveis no mercado propiciam as seguintes formas de identificaç identificação: •Identificação de senha. Identificaç Identifica •Identificação por cartões de radio Identificaç Identifica freqüência. freqü •Identificação de cartões magnéticos. Identificaç Identifica magné •Identificação biométrica. Identificaç biomé Identifica •Identificação de mãos. Identificaç Identifica •Identificação de Íris. Identificaç Identifica PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 100.
    CIRCUITO FECHADO DETV seguranç É parte importante do sistema de segurança, propiciando a vigilância remota, e registro de eventos. Este sistema é composto por: •Câmeras analógicas ou Câmeras analó digitais. •Gravadores de imagem. Gravadores •Supervisão em tempo real Supervisão feita por agentes treinados. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 101.
    IDC METRORED -TÉRREO Sala Sala de Metrored Energia NCC PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 102.
    IDC METRORED –1°ANDAR Hosting 1 Colocation Hosting 2 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 103.
    IDC METRORED –2°ANDAR PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 104.
    PROJETO O projetodo IDC foi conceituado pela divisão “Mission Critical Facilities” da EYP (Einhorn Yaffee Prescott), uma Facilities” (Einhorn das maiores empresas de engenharia do mundo. construç A EYP fiscalizou a construção e realizou o Comissionamento do IDC. O IDC da Metrored foi o único do mercado, onde o concluí comissionamento foi concluído em 15 dias com êxito total. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 105.
    IDC – INFRA-ESTRUTURA INFRA- Elé Energia Elétrica: • Projetado para oferecer um sistema híbrido N+1 e 2N. • Três níveis de disponibilidade de energia, podendo atingir até 99,99974%. • 5 MW de geradores elétricos a Diesel de 1250 KVA cada, que proporcionam fornecimento de energia por tempo ilimitado.(N+1) • UPS’s paralelas redundantes de última geração. • Sistema de gerenciamento integrado de instalações.(BMS) • Painéis elétricos inteligentes e microprocessados, que propiciam manutenção sem serem desligados. • Sistema de aterramento e proteção contra raios de última geração e alta eficiência. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 106.
    IDC – UNIFILAR PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 107.
    INFRA- ELÉ IDC – INFRA-ESTRUTURA ELÉTRICA A diferença entre os Data Centers está na qualidade dos detalhes de projeto, que podem ser vistos em pequenos detalhes. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 108.
    IDC – ARCONDICIONADO • Projetado no sistema N+1 com equipamentos de precisão. • Sistema Split de Condensador Remoto de 30 TRs.(cada unidade – total 15) • Controle de temperatura e umidade com precisão de+/- 2⁰C e +/- 5%. • Unidades microprocessadas para controle remoto via BMS. • Filtros de ar de alta eficiência para controle de sujidade. • Detecção automática de vazamentos. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 109.
    SEGURANÇA FÍSICA • Monitorada24 horas por dia de uma central de segurança. • Mais de 70 câmeras com armazenamento digital de imagem. • Sistema composto de três níveis de controle de acesso de última geração, com reconhecimento de impressão digital e cartão eletrônico. • Agentes de segurança treinados e equipados. • Bombeiro 24 horas por dia. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 110.
    SEGURANÇA CONTRA INCÊNDIO • Monitorada de uma central 24 horas por dia. • Detecção sob o piso elevado e no ambiente. • Sistema de detecção cruzada com sistema convencional e detecção avançada (early detection) • Extinção de incêndio com gás Inergen e Sprinkler tipo de tubo seco. (dry pipe) • Compartimentação de ambientes, com materiais que resistem até 2 horas de fogo. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 111.
    RACKS Este é um dos pontos mais infra- importantes da infra- estrutura, pois demanda um conhecimento que não é comum no Mercado. • Sapatas anti-tombamento. • Ventilação por convecção ou diferencial de pressão. • Espaço próprio para equipamentos Metrored. • Canaletas internas blindadas. • Circuitos elétricos independentes. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 112.
    OPERAÇÃO DA INFRA-ESTRUTURA É feita 24 horas por dia com equipe treinada. A equipe será composta por engenheiros, técnicos, eletricistas e mecânicos de refrigeração “on site”. Um sistema eletrônico de monitoração (BMS), ajudará a equipe no controle de todos os equipamentos, como geradores, painéis elétricos, ar condicionado, iluminação e segurança. A operação é garantida por rígidos planos de manutenções preventivas e corretivas, incluindo peças de reposição disponíveis em nossos estoques. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 113.
  • 114.
    Estudo de Caso- 01 A Empresa esta fazendo frente a seu maior competidor no mercado. O produto que vende e baseado em Gateways que conectam os clientes aos usuários finais, utilizando mensagens de negócios. Os maiores problemas são: • Altos investimentos em infra-estrutura • Pressão para que a solução entre em operação em tempos cada vez menores • Como bater a concorrência PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 115.
    Estudo de Caso- 01 A solucao foi baseada em: • Infra-estrutura redundante em hosting no IDC • VPNs entre os clientes e o IDC • Agentes de Gerenciamento Externo • Console de clientes para controlar a disponibilidade do ambiente dos clientes Os ganhos imediatos foram: • 50% menos tempo na implementacao • Queda brusca de custos (20%) – Servicos+Infra • Novos projetos ganhos do competidor PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 116.
    Estudo de Caso- 01 O cliente manteve: • Todos os serviços profissionais • O controle sobre a sua solução • Um novo modelo de comercialização • A satisfação do cliente PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 117.
    Estudo de Caso- 02 A empresa esta enfrentando uma implementação de ERP, envolvendo unidades de negócios no pais inteiro. Os desafios são: • Maximizar os investimentos em Storage • Garantir todos os processos da Companhia • Garantir o crescimento sem as “dores” do budget • Garantir a disponibilidade e usabilidade PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 118.
    Estudo de Caso- 02 A solução foi baseada em: • Infra-estrutura redundante em hosting no IDC • “Storage on demand” com gerenciamento de backup • Total controle sobre uso de CPU, STORAGE e banda de comunicação • VPNs entre as unidades e o IDC • SLA sobre toda a solução Os ganhos imediatos foram: • Controle sobre os investimentos em storage (35% menores) • Rápida implementação (20% melhor) • Alta disponibilidade PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 119.
    Estudo de Caso- 02 O cliente manteve: • O time de IT com foco em novos negócios • O controle sobre toda a solução • A satisfação de cliente interno PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 120.
    Voce está pensandosobre isso ? • Alta Disponibilidade (Link + hardware + software) • Rapida implementacao (servicos + consultoria) • Baixos custos (storage + infra-estrutura) • Desenvolvimento de Novos Negocios • B2B • B2C • B2E • E-learning PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 121.
    APRESENTANDO DATA CENTER LOCAWEB PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 122.
    APRESENTANDO DATA CENTER LOCAWEB – NUMEROS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 123.
    APRESENTANDO DATA CENTER LOCAWEB – DIVISÕES PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 124.
    APRESENTANDO DATA CENTER LOCAWEB – IDC PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 125.
    APRESENTANDO DATA CENTER LOCAWEB – GERENCIAS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 126.
    APRESENTANDO DATA CENTER LOCAWEB – CLIENTES PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 127.
    APRESENTANDO DATA CENTER LOCAWEB – LOCAVOZ PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 128.
    DATA CENTER : TENDÊNCIAS PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 129.
    TENDÊNCIAS : VIRTUALIZAÇÃO DE DATA CENTER Data Center Data Center Utilization at End-of-Month Utilization on Other Days SD SD SD SD SD SD SD SD SD SD P ower Vol WAN Po wer V ol WAN Po wer V ol WAN Po wer Vol WA N P wer o V ol WAN Cluster #1 P o wer Vol WAN Po w er Vol WAN Po wer Vol WAN P o w er Vol WAN Po wer Vol WA N Cluster #1 Powe r Edge EL Power Edge EL Power Edge EL P ower E dge EL Power Edge EL properly Powe r Edge EL Powe r Edge EL Po wer Edge EL Powe r Edge EL P owe r Ed g E L e properly provisioned provisioned SD SD SD SD SD SD Cluster #2 Cluster #2 P o wer V ol WAN Po wer Vol WA N Po wer Vol WA N P wer o V ol WAN P o wer Vol WAN Po wer V ol WA N Powe r Edge EL P ower E dge EL P ower E dge EL overprovisioned Power Edge EL Powe r Edge EL P owerE dge EL underprovisioned SD SD SD SD SD SD SD SD SD SD Po wer Vol WAN Po w er Vol WAN Po wer V ol WAN P o wer V ol WAN Po wer Vol WA N Po wer V ol WAN Po w er Vol WAN Po w er Vol WA N Po wer Vol WAN Po wer V ol WAN Po wer Edge EL Po wer Edg e EL Power Edge EL Powe r Edge EL P ower E dge EL Cluster #3 Power Edge EL Po wer Edg e EL P owe r Edge E L Po wer Edge EL PowerE dge EL Cluster #3 underprovisioned overprovisioned PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 130.
    TENDÊNCIAS : VIRTUALIZAÇÃO DE DATA CENTER PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 131.
    TENDÊNCIAS : VIRTUALIZAÇÃO DE DATA CENTER PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 132.
    TENDÊNCIAS : VIRTUALIZAÇÃO DE DATA CENTER $1,353,190 $77,860 Ten 2-way Intel-based Rack Two 16-way Sun Fire 6800 Servers $1,700,000 $160,000 One EMC Symmetrix DMX Four Serial ATA Arrays 3000 (40TB) (48.8 TB) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 133.
    TENDÊNCIAS : GRID COMPUTING Computador básico (1 CPU) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 134.
    TENDÊNCIAS : GRID COMPUTING Sistema de multiprocessamento (um sistema com diversos processadores homogêneos) Computador básico (1 CPU) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 135.
    TENDÊNCIAS : GRID COMPUTING Sistema de multiprocessamento (um sistema com diversos processadores homogêneos) Computador básico (1 CPU) Clusters (Multiplos sistemas homogêneos/mesmo site) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 136.
    TENDÊNCIAS : GRID COMPUTING Sistema de multiprocessamento (um sistema com diversos processadores homogêneos) Computador básico (1 CPU) Clusters (Multiplos sistemas homogêneos/mesmo site) Grid Computing (multiplos sistemas heterogêneos/ multiplos sites) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 137.
    TENDÊNCIAS : GRID COMPUTING Sistema de multiprocessamento (um sistema com diversos processadores homogêneos) Computador básico (1 CPU) Clusters (Multiplos sistemas homogêneos/mesmo site) Grid Computing (multiplos sistemas heterogêneos/ multiplos sites) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 138.
    TENDÊNCIAS : GRID COMPUTING A B Mais com a mesma capacidade A B PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 139.
    TENDÊNCIAS : GRID COMPUTING A B Mesma coisa com menos capacidade A B PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 140.
    TENDÊNCIAS : GRID COMPUTING Visibilidade Late majority Grids científicas Early majority Grids Hoje! Laggards comerciais Hoje! Early adopters Inovators Infância Adolescencia Maturidade PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 141.
    www.grid.org TENDÊNCIAS : GRID COMPUTING Análise da IBM: Como cada servidor se ocupa de uma única função, seu nível de utilização é muito baixo. Em média, um servidor é utilizado em 5%- 15% de sua capacidade. Assim, usa-se na prática, 5-6 servidores para o que poderia ser processado em um único servidor. Ciclo de processador é um recurso volátil: não pode ser armazenado para utilização posterior... PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 142.
    TENDÊNCIAS : OUTSOURCING – Principais Necessidades O gráfico representa as porcentagens das principais necessidades terceirizadas dentre os maiores usuários da América Latina Verdades da adoção de Outsourcing de TI para corporações Latino Americanas. Frost & Sullivan – 2004 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 143.
    TENDÊNCIAS : OUTSOURCING – Vantagens Vantagens percebidas dentre os maiores usuários da América Latina Verdades da adoção de Outsourcing de TI para corporações Latino Americanas. Frost & Sullivan – 2004 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 144.
    TENDÊNCIAS : OUTSOURCING – Riscos Principais fatores de risco percebidos dentre os maiores usuários da América Latina Verdades da adoção de Outsourcing de TI para corporações Latino Americanas. Frost & Sullivan – 2004 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 145.
    TENDÊNCIAS : OUTSOURCING – Seleção do Parceiro Fatores Técnicos no Processo Seletivo do Outsourcing Verdades da adoção de Outsourcing de TI para corporações Latino Americanas. Frost & Sullivan – 2004 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 146.
    TENDÊNCIAS : OUTSOURCING – Seleção do Parceiro Fatores Técnicos no Processo Seletivo do Outsourcing Verdades da adoção de Outsourcing de TI para corporações Latino Americanas. Frost & Sullivan – 2004 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 147.
    DATA CENTER : GERENCIAMENTO PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 148.
    GERENCIAMENTO DE REDES • É o processo de gerenciamento de redes de telecomunicações ou de dados complexas para maximizar sua eficiência e produtividade. • Envolve o planejamento, a organização, a monitoração, a contabilização, a segurança e o controle de atividades e recursos físicos e lógicos. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 149.

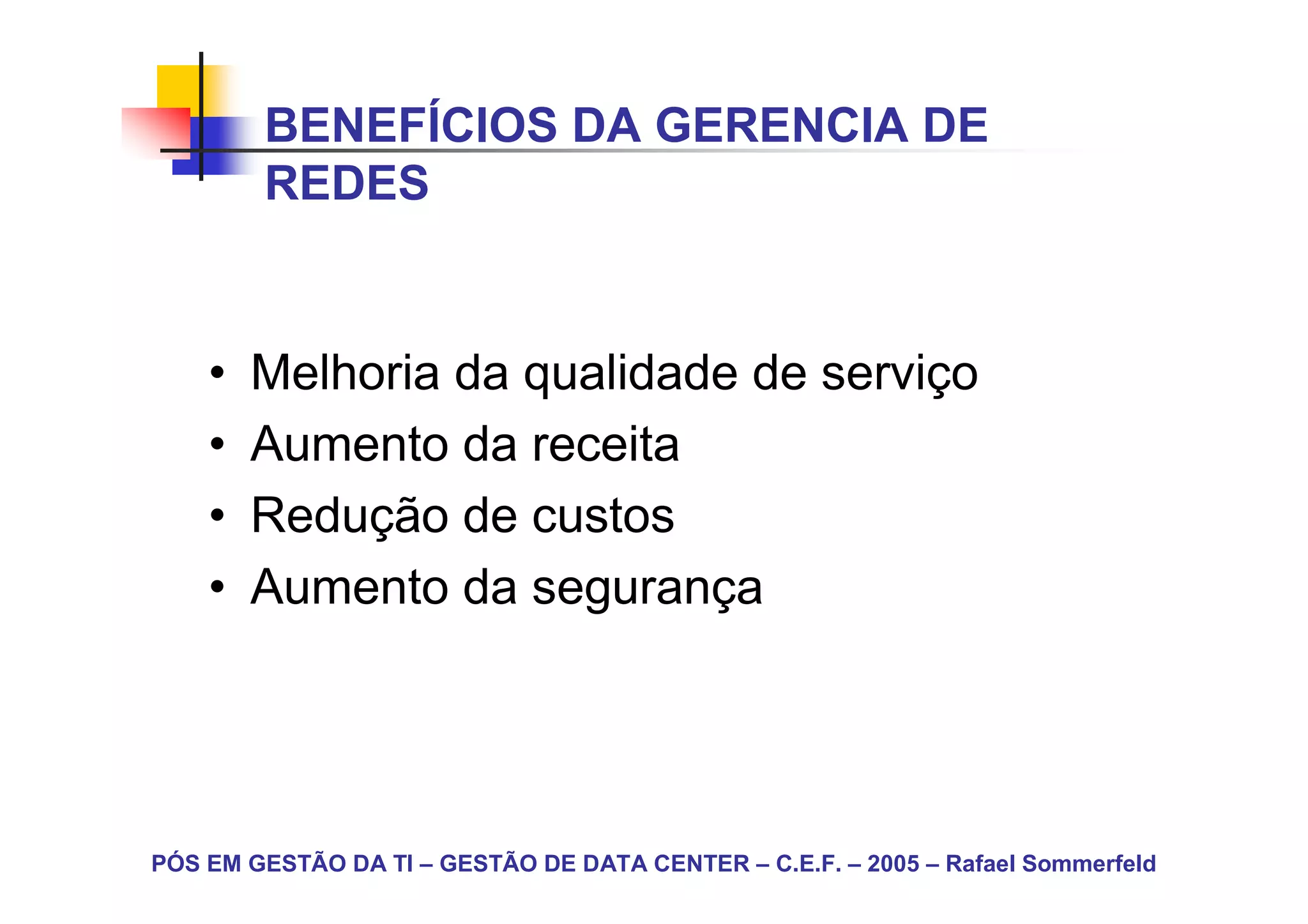

    BENEFÍCIOS DA GERENCIADE REDES • Melhoria da qualidade de serviço • Aumento da receita • Redução de custos • Aumento da segurança PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 150.

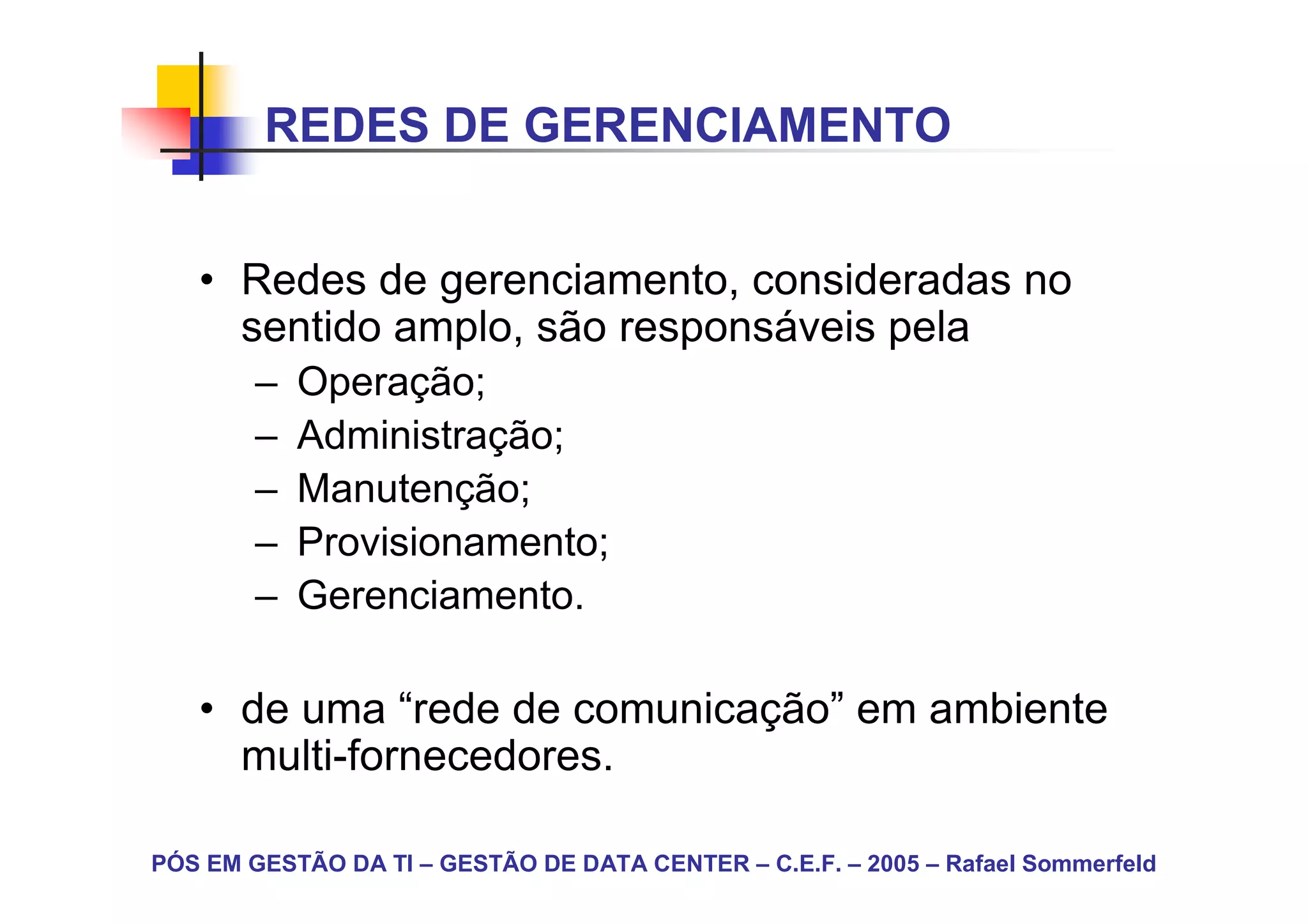

    REDES DE GERENCIAMENTO • Redes de gerenciamento, consideradas no sentido amplo, são responsáveis pela – Operação; – Administração; – Manutenção; – Provisionamento; – Gerenciamento. • de uma “rede de comunicação” em ambiente multi-fornecedores. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 151.
    REDES DE GERENCIAMENTO • No passado: – Redes de gerenciamento eram consideradas apenas como redes de suporte. • No presente: – Redes de gerenciamento têm de ser consideradas como parceiras estratégicas das redes de serviço. – Devem ser usadas para se conseguir vantagens competitivas. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 152.
    REDES DE GERENCIAMENTO CARACTERÍSTICAS • Provêem uma linguagem padronizada de comunicação • Suportam ambientes multi-fornecedores • Possibilitam visões fim-a-fim através da gerência integrada PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 153.
    REDES DE GERENCIAMENTO NECESSIDADES • Provisionamento e teste. • Coleta e análise de dados (desempenho, tráfego, tarifação). • Coleta e análise de alarmes. • Localização de falhas. • Reconfiguração e controle de cliente. • Carga de software - versões. • Recuperação de estado de rede. • Alocação dinâmica de banda e capacidade PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 154.
    GESTÃO DE REDES SNMP O protocolo SNMP (do inglês Simple Network Management Protocol - Protocolo de Gestão Simples de Rede) é um protocolo de gestão de rede da camada de aplicação que facilita o intercâmbio de informação entre os dispositivos de rede (roteadores, switches, servidores, estações de trabalho, impressoras, suporte de modem, no- breaks, etc). É parte do UDP. O SNMP possibilita aos administradores de rede gerir a performance da rede, encontrar e resolver problemas de rede, e planejar o crescimento desta. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 155.
    GESTÃO DE REDES MIB Todos os objetos acessados pelo SNMP devem ser definidos e atribuídos um nome único. O conjunto de todos os objetos SNMP é coletivamente conhecido como MIB, do inglês: Management Information Base ou Base de Informação Gerencial. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 156.
    GESTÃO DE REDES SOFTWARE O Software de gestão de redes segue o modelo cliente-servidor convencional: uma aplicação 'cliente' na máquina do gestor e uma aplicação 'servidora' no dispositivo de rede a analisar. Para evitar confusão com outras aplicações de rede, os sistema de gestão de rede evitam os termos 'cliente' e 'servidor'. Em vez disso, usam "gestor" para a aplicação cliente e "agente" para a aplicação servidora que corre no dispositivo de rede. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 157.
    GESTÃO DE REDES MODELO PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 158.
    FUNÇÕES DE GERENCIAMENTO • Funções básicas – Funções de gerenciamento – Funções de comunicação – Funções de planejamento • Funções avançadas – Gerenciamento de serviços – Recuperação de rede – Configuração e controle de cliente – Gerenciamento de recursos de banda PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 159.
    ÁREAS DE GERENCIAMENTO • São definidas cinco áreas funcionais, pelos grupos e entidades de padronização: – Falhas – Configuração – Segurança – Desempenho – Contabilização PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 160.
    GERENCIAMENTO DE FALHAS É o processo de localização de problemas ou falhas na rede ou em seus elementos. • Envolve os seguintes passos: – Descoberta do problema; – Isolamento do problema; – Resolução do problema. • Geralmente é a primeira área tratada no gerenciamento. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 161.
    GERENCIAMENTO DE FALHAS Usuário Data Center Dispositivo Sistema Remoto Rede de Dados Uma ferramenta de gerencia eficaz pode ajudar a isolar o problema e criar um cenário de continuidade mais interessante à rede de dados. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 162.
    GERENCIAMENTO DE CONFIGURAÇÃO É o processo de identificar e configurar dispositivos críticos que controlam o comportamento da rede. • Inclui o provisionamento de recursos e o provisionamento de serviços. – Provisionamento de recursos: disponibilização em tempo de recursos para satisfazer as demandas do serviço esperado. – Provisionamento de serviços: instalação de serviços para o usuário final. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 163.
    GERENCIAMENTO DE SEGURANÇA É o processo de controlar o acesso à informação e aos dispositivos da rede. • Deve proteger a rede gerenciada e o sistema de gerenciamento contra abusos intencionais ou acidentais, acesso não autorizado e perda de comunicação. • Deve haver mecanismos flexíveis de segurança para acomodar uma faixa ampla de privilégios e direitos, resultantes da variedade de modos de acesso dos sistemas de operação que precisam ser administrados independentemente. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 164.
    GERENCIAMENTO DE SEGURANÇA Provê o suporte para o gerenciamento de: • Controle de acesso a recursos • Facilidades de autorização • Criptografia e gerenciamento de chaves criptográficas • Autenticação de origem e destino • Registros ou logs de segurança (p/ auditorias) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 165.
    GERENCIAMENTO DE DESEMPENHO Endereça os processos que garantem a utilização mais eficiente dos recursos da rede e sua habilidade para atingir os objetivos do nível de serviço. • Avalia e reporta o comportamento dos recursos da rede • Garante o desempenho de pico e a prestação dos serviços de voz, dados ou vídeo. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 166.
    GERENCIAMENTO DE DESEMPENHO • Envolve a medição do desempenho de software, hardware e meios de comunicação da rede: – Vazão geral – Porcentagens de utilização – Taxas de erros – Tempos de resposta – Qualidade de serviço PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 167.
    GERENCIAMENTO DE DESEMPENHO Destino Link com alta utilização Origem Uma ferramenta de gerencia de desempenho pode ajudar a resolver um problema entre conexões de pontos distintos. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 168.
    GERENCIAMENTO DE CONTABILIZAÇÃO É a área que processa e manipula os registros de utilização de recursos e serviços. • Gera relatórios de cobrança para todos serviços prestados. • Estabelece preços e identifica custos do uso de serviços e recursos da rede. • Envolve a descoberta da utilização dos recursos por indivíduos ou grupos, para garantir que os usuários tenham recursos suficientes. • Possibilita a combinação de custos onde múltiplos recursos são utilizados para atender a um propósito único. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 169.
    CAMADAS DE GERENCIAMENTO PÓSEM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 170.
    • Gerencia derecursos no Gerenciamento de Negócio : Front Office cliente (pedidos, compras, . Sistemas de Negócios e Processos - vendas, faturamento, etc.) Back Office Gerenciamento de Serviços Centro Regional de Gerencia Gerenciamento de rede: Provisionamento completo de rede Gerencia de Sub-Rede : Trafego entre pontos Elementos de Gerenciamento Access ATM/IP Elementos de rede Transmission Transmission PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 171.
    ARQUITETURAS DE GERENCIAMENTO CENTRALIZADA HIERÁRQUICAS DISTRIBUÍDAS • Não há a melhor • Depende do ambiente, do porte, etc • Às vezes são reflexo da estrutura organizacional PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 172.
    ARQUITETURA DE GERENCIAMENTO CENTRALIZADA • Centro de Gerência: – Para todos os alertas e eventos da rede gerenciada – Para toda a informação da rede – Para acesso a todas as aplicações de gerenciamento • Numa arquitetura centralizada, um gerenciamento único é responsável por todas as tarefas em todos os dispositivos. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 173.
    ARQUITETURA DE GERENCIAMENTO CENTRALIZADA Queries d i g i t a l d i g i t a l d i g i t a l PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 174.
    ARQUITETURA DE GERENCIAMENTO HIERÁRQUICA • Não depende de um sistema único • Há distribuição de tarefas • Monitoração distribuída pela rede • Armazenamento centralizado da informação • Os usuários executam consultas localmente • Os usuários usam um servidor para armazenamento PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 175.
    ARQUITETURA DE GERENCIAMENTO HIERÁRQUICA local query d i g i t a l d i g i t a l PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 176.
    ARQUITETURA DE GERENCIAMENTO DISTRIBUÍDA • Centralizada + Hierárquica • Múltiplas plataformas parceiras, cooperantes • Localização única para informação de rede e eventos • Localização única para acesso a aplicações • Independência de sistema único • Distribuição das tarefas de gerenciamento • Distribuição da monitoração • Multiplos sistemas com bancos de dados completos PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 177.
    ARQUITETURA DE GERENCIAMENTO DISTRIBUÍDA d i g i t a l local query DBMS d i g i t a l Replication server PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 178.
    PLATAFORMAS DE GERENCIAMENTO • A funcionalidade básica inclui: – Uma interface gráfica (GUI) – Mapas da rede gerenciada (topologia) – Sistema de gerenciamento de banco de dados (SGBD) – Métodos padronizados de consultar dispositivos – Sistemas de “menus” sob medida – Registro ou “log” de eventos PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 179.

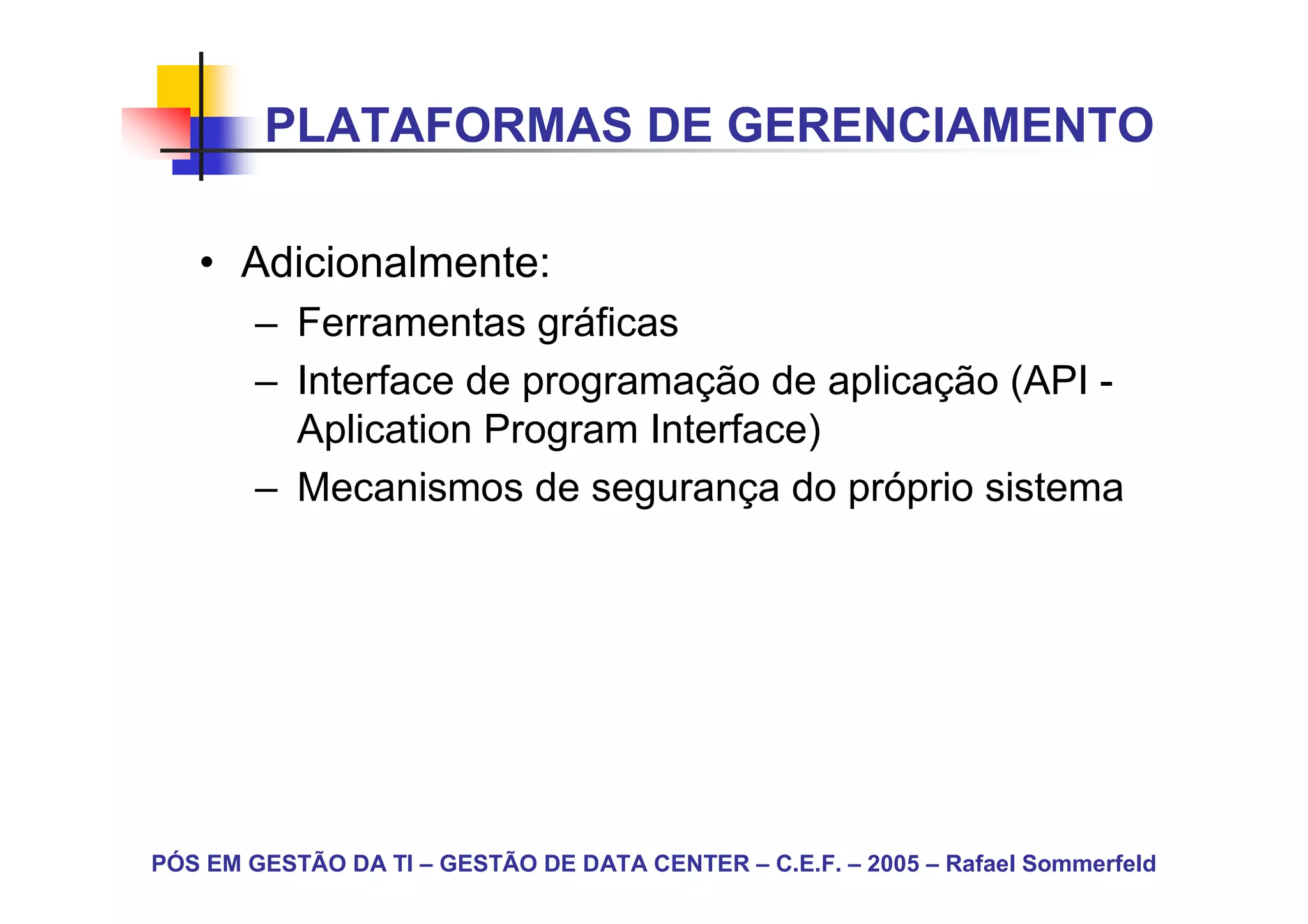

    PLATAFORMAS DE GERENCIAMENTO • Adicionalmente: – Ferramentas gráficas – Interface de programação de aplicação (API - Aplication Program Interface) – Mecanismos de segurança do próprio sistema PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 180.
    PLATAFORMAS DE GERENCIAMENTO • As funções básicas de uma plataforma devem possibilitar ao operador executar as atividades em todas as áreas funcionais • Exemplo: um operador ao produzir um gráfico de utilização de um enlace: – Decide quais informações são necessárias de cada componente da rede – Obtém os dados utilizando a plataforma (fazendo consultas) – Submete os dados a algum aplicativo, como uma planilha ou pacote gráfico PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 181.
    PLATAFORMAS DE GERENCIAMENTO I DC Agent Agent Agent Agent Bay Netw ork s PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 182.
    PLATAFORMAS DE GERENCIAMENTO • Algumas plataformas existentes no mercado: – SunNet Manager - (SUN Microsystems) – HP OpenView - (Hewlett Packard) – IBM NetView/6000 - (IBM) – Bull ISM - (Bull Systems) – DEC TEMIP - (DEC) – SIS - (Telemig) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 183.
    APLICAÇÕES DE GERENCIAMENTO • Auxiliam no gerenciamento dos dispositivos • Possibilitam a interpretação da informação coletada • Algumas características – Objetivam um gerenciamento efetivo da planta – Possibilitam visões diferenciadas do mesmo dado – Devem se integrar às plataformas via APIs – Devem residir em múltiplas plataformas (desejável) PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 184.
    SISTEMA DE GERENCIAMENTO PRÁTICA Para se escolher um sistema de gerenciamento, alguns passos são importantes: • Levantamento dos dispositivos e recursos a gerenciar • Priorização das áreas funcionais • Definição dos domínios de gerenciamento • Levantamento e estudo das aplicações a utilizar • Escolha da plataforma • Escolha das aplicações PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 185.
    FERRAMENTAS DE MONITORAMENTO PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 186.
    FERRAMENTAS DE MONITORAMENTO HP OpenView O HP Open View é um ambiente de gerenciamento de sistemas da Hewlett-Packard Company, constituído por um conjunto de softwares que proporcionam o gerenciamento integrado de redes e soluções de gerenciamento de sistemas em ambientes de computação distribuída. Alguns dos principais módulos do HP Open View são: • Kit do Desenvolvedor e Plataforma SNMP • Agente TCP/IP • Agente SNMP Extensível • Gerenciamento Distribuído • Gerência de Nodos da Rede • Gerência de Recursos/UNIX e Sun PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 187.
    FERRAMENTAS DE MONITORAMENTO HP OpenView OpenView Contracture Event log Network map ICMP polling for connectivity check Network sub-map Router map PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 188.
    FERRAMENTAS DE MONITORAMENTO HP OpenView OpenView Tools Event configuration Snmp configuration for polling - parameters - community Data collection & Thresholds for SNMP PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 189.
    FERRAMENTAS DE MONITORAMENTO Nagios Nagios é um programa open source de monitoramento de redes que verifica constantemente a disponibilidade do serviço, local ou remoto e avisa por meio de email ou celular sobre o problema ocorrido. É possível obter relatórios de disponibilidade e configurar ações corretivas para os problemas ocorridos na rede. O Nagios tem uma interface que permite monitoramento via WAP e Browser. Possui configuração de alertas, o que permite tomar ações corretivas para um erro eminente. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 190.
    FERRAMENTAS DE MONITORAMENTO Nagios Service Overview For All Host Groups Service Status Details For All Hosts PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 191.
    FERRAMENTAS DE MONITORAMENTO Nagios Network Map For All Hosts Event log PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 192.
    FERRAMENTAS DE MONITORAMENTO MRTG O MRTG é um sistema com a capacidade de ler dados de um dispositivo através do protocolo SNMP. Ele foi desenvolvido inicialmente para ler dados de roteadores, mas com o aumento da necessidade, foi alterado e adaptado para gerar gráficos de uso da rede por determinados computadores também. A partir destes dados lidos, a cada 5 minutos, tais como nome do dispositivo, IP, dados enviados e recebidos, etc, é gerado um gráfico mostrando a utilização de rede referente ao dispositivo monitorado. PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 193.
    FERRAMENTAS DE MONITORAMENTO MRTG Gráfico Diário/5min Gráfico Semanal/30min Área verde representa maximo de entrada de bits por segundo Linha azul representa saída máxima de bits por segundo Gráfico Mensal/2horas Gráfico Anual/1dia PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 194.
    ITIL PÓS EM GESTÃODA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 195.
    ITIL IT Infrastructure Library Criado em 1980 pelo CCTA e transferido ao OGC (Office of Government Commerce) do governo britânico Revisado e reorganizado em 2002 Estrutura de padrões e melhores práticas para gerenciar os serviços e infra-estrutura de TI Altamente integrado à norma BS15000 (British Standards Institution’s Standard for IT Service Management) – Norma ISO 15000 em 2006 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 196.
    Componentes do ITIL Publicações ITIL 7 livros publicados, 1 a publicar, 5 CD-ROMs Qualificação ITIL 3 níveis: Foundation, Practitioners e Manager Certificate on IT Service Management Certificadores: ISEB (Information Systems Examination Board - BCS) e EXIN (Examination Institute for Information Science) itSMF – IT Service Management Forum Passa a ser o gestor da qualificação do ITIL Está abrindo filial no Brasil PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 197.
    Publicações do ITIL ITIL Service Support ITIL ICT Infrastructure ITIL Service Delivery Management ITIL ICT Infrastructure ITIL Service Support Management (CD-ROM) (CD-ROM) ITIL Security ITIL Service Delivery Management (CD-ROM) ITIL Planning to ITIL Application Implement Service Management Management ITIL Application ITIL Planning to Management (CD-ROM) Implement Service Management (CD-ROM) ITIL Software Asset Management PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 198.
    Domínios do ITIL Gerenciamento de Gerenciamento de Serviços - Entrega Serviços – Suporte Nível de Serviços Help-Desk / Service-Desk Gerenciamento de Gerenciamento de Capacidade Incidentes Gerenciamento Gerenciamento de Financeiro Problemas Gerenciamento de Gestão de Mudanças Disponibilidade Gerenciamento de Continuidade de Serviço Versões PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 199.
    Domínios do ITIL Gerenciamento de Gerenciamento de Infra-Estrutura Aplicações Planejamento e Design Instalação Operação Suporte PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 200.
    ITIL – PrimeirosPassos Criar cultura, através da auto-avaliação disponível em http://www.itsmf.com/bestpractice/selfassess ment.asp Service Support Service Delivery Adquirir o Starter Kit (Service Support e Service Delivery) para avaliação do framework e melhores práticas Planejar a implementação Iniciar a implementação Ampliar a coleção das publicações do ITIL PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 201.
    ITIL : PESQUISA Pesquisa baseada na web sobre gerenciamento de serviços de ti, do International Network Service (INS) de Setembro/04 PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 202.
    DATA CENTER : VISITA 05/07/2005 – 19:00 07/07/2005 – 19:30 Rua Voluntários da Pátria, 360 - Botafogo PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 203.
    DATA CENTER : TRABALHO FINAL PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 204.
    TRABALHO FINAL GESTÃO DE DATA CENTER • Idealizar um cenário de contratação de Data Center, onde será realizado o serviço de hosting ou colocation de uma determinada aplicação. • Trabalho em equipes de no máximo 6 alunos • Apresentação de aproximadamente 20 minutos dia 14/07 • Power Point enviado ao professor • Definir : • Data Center utilizado na contratação; • Resumo da estrutura do Data Center e motivos da escolha; • Resumo da aplicação Web (objetivo e a que se propõe) : • E-Commerce, Asp, EAD, Share Hosting, etc... • Resumo do Projeto (configuração de servidores, links, softwares). Só resumo... • Aspectos de uma ferramenta de gerenciamento e objetivos de uso • Vantagens do serviço executado em Data Center PÓS EM GESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
  • 205.
    OBRIGADO !!! PÓS EMGESTÃO DA TI – GESTÃO DE DATA CENTER – C.E.F. – 2005 – Rafael Sommerfeld
