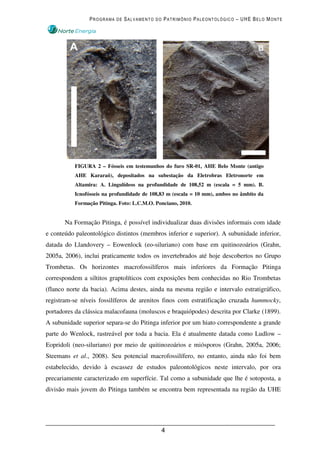

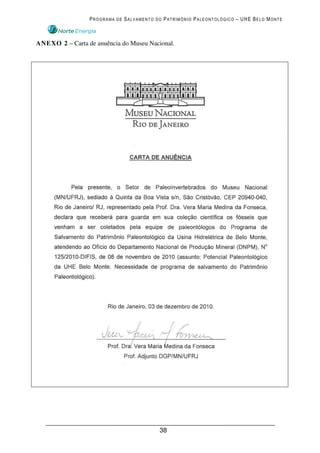

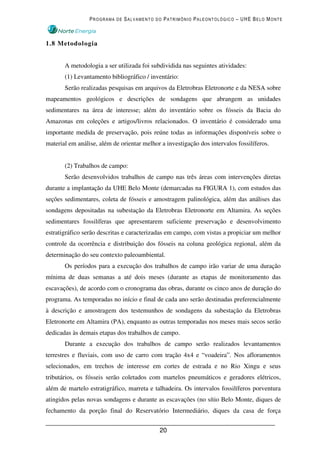

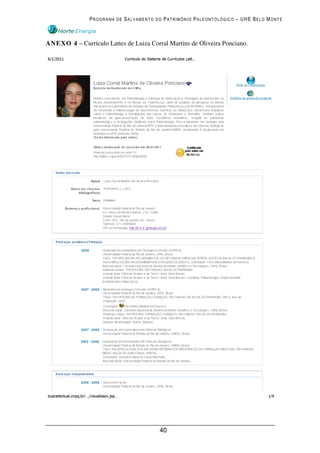

Este documento descreve o programa de salvamento do patrimônio paleontológico da região da UHE Belo Monte no Pará. O programa visa coletar fósseis encontrados em três áreas que serão afetadas pela construção da usina, preservando registros importantes do passado geológico da região. O programa detalha a justificativa, objetivos, metodologia, equipe e cronograma para realizar as atividades de salvamento antes do início das obras da usina.
