Cronograma Físico-Financeiro - Obras
Corredor Ouro Verde Trecho 2 e 3 LOTE 4
Data Base: Fev/2016 - Sem Desoneração
% % MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS
VALOR VALOR C/ BDI 1 2 3 4 5 6 7 8 9 10
1 Planejamento
1.1 Plano de Trabalho
1.1.1 Corredor Ouro Verde - Trecho 2 100% 100% 100,00%
0,00 obrigatório - - - - - - - - -
1.1.2 Corredor Ouro Verde - Trecho 3 100% 100% 100,00%
0,00 obrigatório - - - - - - - - -
LOTE - 4
0,00
1.2 Composição de Custos Unitários
1.2.1 Corredor Ouro Verde - Trecho 2 100% 100% 100,00%
0,00 obrigatório - - - - - - - - -
1.2.2 Corredor Ouro Verde - Trecho 3 100% 100% 100,00%
0,00 obrigatório - - - - - - - - -
2 Obras
2.1 Terraplanagem 1.403.913,68 1.704.351,21
2.1.1 Corredor Ouro Verde - Trecho 2 100% 100%
966.922,71 1.173.844,17 - - - - - - - - - -
2.1.2 Corredor Ouro Verde - Trecho 3 100% 100%
436.990,97 530.507,04 - - - - - - - - - -
2.2 Drenagem 8.073.497,83 9.801.226,36
2.2.1 Corredor Ouro Verde - Trecho 2 100% 100%
5.001.657,34 6.072.012,01 - - - - - - - - - -5.001.657,34 6.072.012,01
2.2.2 Corredor Ouro Verde - Trecho 3 100% 100%
3.071.840,49 3.729.214,35 - - - - - - - - - -
2.3 Pavimentação 39.855.189,48 48.384.200,03
2.3.1 Corredor Ouro Verde - Trecho 2 100% 100%
24.644.494,65 29.918.416,51 - - - - - - - - - -
2.3.2 Corredor Ouro Verde - Trecho 3 100% 100%
15.210.694,83 18.465.783,52 - - - - - - - - - -
2.4 Arquitetura 9.150.136,09 11.108.265,21
2.4.1 Corredor Ouro Verde - Trecho 2 100% 100%
7.975.220,48 9.681.917,66 - - - - - - - - - -
2.4.2 Corredor Ouro Verde - Trecho 3 100% 100%
1.174.915,61 1.426.347,55 - - - - - - - - - -
2.5 Urbanização 4.546.749,80 5.519.754,26
2.5.1 Corredor Ouro Verde - Trecho 2 100% 100%
3.825.470,37 4.644.121,03 - - - - - - - - - -
2.5.2 Corredor Ouro Verde - Trecho 3 100% 100%
721.279,43 875.633,23 - - - - - - - - - -
2.6 Desvios de Tráfego 1.368.203,52 1.660.999,07
2.6.1 Corredor Ouro Verde - Trecho 2 100% 100%
742.716,88 901.658,29 - - - - - - - - - -
2.6.2 Corredor Ouro Verde - Trecho 3 100% 100%
625.486,64 759.340,78 - - - - - - - - - -
2.7 Estruturas (OAE + Paradas) 9.925.692,56 12.049.790,77
2.7.1 Corredor Ouro Verde - Trecho 2 100% 100%
7.306.826,22 8.870.487,03 - - - - - - - - - -
2.7.2 Corredor Ouro Verde - Trecho 3 100% 100%
2.618.866,34 3.179.303,74 - - - - - - - - - -
2.8 Paisagismo 2.525.511,81 3.065.971,34
2.8.1 Corredor Ouro Verde - Trecho 2 100% 100%
1.634.527,25 1.984.316,08 - - - - - - - - - -
2.8.2 Corredor Ouro Verde - Trecho 3 100% 100%
890.984,56 1.081.655,26 - - - - - - - - - -
1 de 6
Cronograma Físico-Financeiro - Obras
Corredor Ouro Verde Trecho 2 e 3 LOTE 4
Data Base: Fev/2016 - Sem Desoneração
% % MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS
VALOR VALOR C/ BDI 1 2 3 4 5 6 7 8 9 10
LOTE - 4
2.9 Sinalização Viária 11.112.692,17 13.490.808,30
2.9.1 Corredor Ouro Verde - Trecho 2 100% 100%
6.385.340,26 7.751.803,08 - - - - - - - - - -
2.9.2 Corredor Ouro Verde - Trecho 3 100% 100%
4.727.351,91 5.739.005,22 - - - - - - - - - -
2.10 Inst. Elétricas 602.178,82 731.045,092.10 Inst. Elétricas
2.10.1 Corredor Ouro Verde - Trecho 2 100% 100%
509.865,51 618.976,73 - - - - - - - - - -
2.10.2 Corredor Ouro Verde - Trecho 3 100% 100%
92.313,31 112.068,36 - - - - - - - - - -
2.11 Iluminação 4.332.801,65 5.260.021,20
2.11.1 Corredor Ouro Verde - Trecho 2 100% 100%
2.611.012,95 3.169.769,72 - - - - - - - - - -
2.11.2 Corredor Ouro Verde - Trecho 3 100% 100%
1.721.788,70 2.090.251,48 - - - - - - - - - -
2.12 ITS 1.873.531,12 2.274.466,78
2.12.1 Corredor Ouro Verde - Trecho 2 100% 100%
1.249.810,99 1.517.270,54 - - - - - - - - - -
2.12.2 Corredor Ouro Verde - Trecho 3 100% 100%
623.720,13 757.196,24 - - - - - - - - - -
2.13 Inst. Hidráulicas 451.748,59 548.422,792.13 Inst. Hidráulicas 451.748,59 548.422,79
2.13.1 Corredor Ouro Verde - Trecho 2 100% 100%
346.738,45 420.940,48 - - - - - - - - - -
2.13.2 Corredor Ouro Verde - Trecho 3 100% 100%
105.010,14 127.482,31 - - - - - - - - - -
2.14 Comunicação Visual 290.270,26 352.388,10
2.14.1 Corredor Ouro Verde - Trecho 2 100% 100%
195.680,59 237.556,24 - - - - - - - - - -
2.14.2 Corredor Ouro Verde - Trecho 3 100% 100%
94.589,67 114.831,86 - - - - - - - - - -
2.15 Sistema Mecânicos Prediais 2.571.304,60 3.121.563,78
2.14.1 Corredor Ouro Verde - Trecho 2 100% 100%
2.571.304,60 3.121.563,78 - - - - - - - - - -
2.16 Interferências 775.776,94 941.793,20
2.15.1 Corredor Ouro Verde - Trecho 2 100% 100%2.15.1 Corredor Ouro Verde - Trecho 2 100% 100%
594.849,49 722.147,28 - - - - - - - - - -
2.15.2 Corredor Ouro Verde - Trecho 3 100% 100%
180.927,45 219.645,92 - - - - - - - - - -
2.17 Canteiro de Obras 760.663,19 923.445,12
2.16.1 Corredor Ouro Verde - Trecho 2 100% 100%
512.158,68 621.760,64 - - - - - - - - - -
2.16.2 Corredor Ouro Verde - Trecho 3 100% 100%
248.504,51 301.684,48 - - - - - - - - - -
2.18 Administração Local 6.304.898,34 7.654.146,59
2.17.1 Corredor Ouro Verde - Trecho 2 100% 100%
4.245.122,50 5.153.578,72 - - - - - - - - - -
2.17.2 Corredor Ouro Verde - Trecho 3 100% 100%
2.059.775,84 2.500.567,87 - - - - - - - - - -
100% 100% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00%
105.924.760,45 128.592.659,18 0,00 0,00 0,00 0,00 0,00 0,00 0,00 0,00 0,00 0,00
2 de 6
Cronograma Físico-Financeiro - Obras
Corredor Ouro Verde Trecho 2 e 3 LOTE 4
Data Base: Fev/2016 - Sem Desoneração
1 Planejamento
1.1 Plano de Trabalho
1.1.1 Corredor Ouro Verde - Trecho 2
1.1.2 Corredor Ouro Verde - Trecho 3
LOTE - 4
MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS
11 12 13 14 15 16 17 18 19 20 21 22 23
- - - - - - - - - - - - -
- - - - - - - - - - - - -
1.2 Composição de Custos Unitários
1.2.1 Corredor Ouro Verde - Trecho 2
1.2.2 Corredor Ouro Verde - Trecho 3
2 Obras
2.1 Terraplanagem
2.1.1 Corredor Ouro Verde - Trecho 2
2.1.2 Corredor Ouro Verde - Trecho 3
2.2 Drenagem
2.2.1 Corredor Ouro Verde - Trecho 2
- - - - - - - - - - - - -
- - - - - - - - - - - - -
10,00% 20,00% 20,00% 20,00% 20,00% 10,00%
117.384,42 234.768,83 234.768,83 234.768,83 234.768,83 117.384,42 - - - - - - -
10,00% 20,00% 20,00% 20,00% 20,00% 10,00%
- - - - - - 53.050,70 106.101,41 106.101,41 106.101,41 106.101,41 53.050,70 -
10,00% 20,00% 20,00% 20,00% 20,00% 10,00%
- 607.201,20 1.214.402,40 1.214.402,40 1.214.402,40 1.214.402,40 607.201,20 - - - - - -
2.2.2 Corredor Ouro Verde - Trecho 3
2.3 Pavimentação
2.3.1 Corredor Ouro Verde - Trecho 2
2.3.2 Corredor Ouro Verde - Trecho 3
2.4 Arquitetura
2.4.1 Corredor Ouro Verde - Trecho 2
2.4.2 Corredor Ouro Verde - Trecho 3
2.5 Urbanização
2.5.1 Corredor Ouro Verde - Trecho 2
10,00% 20,00% 20,00% 20,00% 20,00% 10,00%
- - - - - - - 372.921,44 745.842,87 745.842,87 745.842,87 745.842,87 372.921,44
5,00% 10,00% 12,50% 15,00% 15,00% 10,00% 7,00% 5,00% 5,00% 5,00%
- - - 1.495.920,83 2.991.841,65 3.739.802,06 4.487.762,48 4.487.762,48 2.991.841,65 2.094.289,16 1.495.920,83 1.495.920,83 1.495.920,83
5,00% 10,00% 12,50% 15,00%
- - - - - - - - - 923.289,18 1.846.578,35 2.308.222,94 2.769.867,53
5,00% 8,00% 9,00% 12,00% 13,00% 17,00% 10,00%
- - - - - - 484.095,88 774.553,41 871.372,59 1.161.830,12 1.258.649,30 1.645.926,00 968.191,77
5,00%
- - - - - - - - - - - - 71.317,38
3,00% 4,00% 5,00% 5,00% 8,00% 10,00% 12,00% 12,00%
2.5.2 Corredor Ouro Verde - Trecho 3
2.6 Desvios de Tráfego
2.6.1 Corredor Ouro Verde - Trecho 2
2.6.2 Corredor Ouro Verde - Trecho 3
2.7 Estruturas (OAE + Paradas)
2.7.1 Corredor Ouro Verde - Trecho 2
2.7.2 Corredor Ouro Verde - Trecho 3
2.8 Paisagismo
2.8.1 Corredor Ouro Verde - Trecho 2
2.8.2 Corredor Ouro Verde - Trecho 3
- - - - - 139.323,63 185.764,84 232.206,05 232.206,05 371.529,68 464.412,10 557.294,52 557.294,52
3,00% 4,00%
- - - - - - - - - - - 26.269,00 35.025,33
20,00% 15,00% 10,00% 5,00% 5,00% 5,00% 5,00% 5,00% 3,00% 3,00% 3,00% 3,00% 3,00%
180.331,66 135.248,74 90.165,83 45.082,91 45.082,91 45.082,91 45.082,91 45.082,91 27.049,75 27.049,75 27.049,75 27.049,75 27.049,75
20,00% 15,00% 10,00% 5,00% 5,00% 5,00% 5,00%
- - - - - - 151.868,16 113.901,12 75.934,08 37.967,04 37.967,04 37.967,04 37.967,04
5,00% 7,00% 8,00% 10,00% 10,00% 15,00% 12,00% 8,00% 7,00% 5,00% 5,00%
- - 443.524,35 620.934,09 709.638,96 887.048,70 887.048,70 1.330.573,05 1.064.458,44 709.638,96 620.934,09 443.524,35 443.524,35
5,00% 7,00% 8,00% 9,00% 10,00% 15,00%
- - - - - - - 158.965,19 222.551,26 254.344,30 286.137,34 317.930,37 476.895,56
- - - - - - - - - - - - -
- - - - - - - - - - - - -
3 de 6
Cronograma Físico-Financeiro - Obras
Corredor Ouro Verde Trecho 2 e 3 LOTE 4
Data Base: Fev/2016 - Sem Desoneração
LOTE - 4
2.9 Sinalização Viária
2.9.1 Corredor Ouro Verde - Trecho 2
2.9.2 Corredor Ouro Verde - Trecho 3
2.10 Inst. Elétricas
MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS
11 12 13 14 15 16 17 18 19 20 21 22 23
5,00% 5,00% 5,00%
- - - - - - - - - - 387.590,15 387.590,15 387.590,15
- - - - - - - - - - - - -
2.10 Inst. Elétricas
2.10.1 Corredor Ouro Verde - Trecho 2
2.10.2 Corredor Ouro Verde - Trecho 3
2.11 Iluminação
2.11.1 Corredor Ouro Verde - Trecho 2
2.11.2 Corredor Ouro Verde - Trecho 3
2.12 ITS
2.12.1 Corredor Ouro Verde - Trecho 2
2.12.2 Corredor Ouro Verde - Trecho 3
2.13 Inst. Hidráulicas
2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 3,00% 8,00% 15,00%
- - - 12.379,53 12.379,53 12.379,53 12.379,53 12.379,53 12.379,53 12.379,53 18.569,30 49.518,14 92.846,51
2,00% 2,00% 2,00% 2,00%
- - - - - - - - - 2.241,37 2.241,37 2.241,37 2.241,37
10,00% 10,00%
- - - - - - - - - - - 316.976,97 316.976,97
- - - - - - - - - - - - -
4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00%
- - 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82
4,00% 4,00% 4,00% 4,00% 4,00%
- - - - - - - - 30.287,85 30.287,85 30.287,85 30.287,85 30.287,85
2.13 Inst. Hidráulicas
2.13.1 Corredor Ouro Verde - Trecho 2
2.13.2 Corredor Ouro Verde - Trecho 3
2.14 Comunicação Visual
2.14.1 Corredor Ouro Verde - Trecho 2
2.14.2 Corredor Ouro Verde - Trecho 3
2.15 Sistema Mecânicos Prediais
2.14.1 Corredor Ouro Verde - Trecho 2
2.16 Interferências
2.15.1 Corredor Ouro Verde - Trecho 2
3,00% 3,00% 3,00% 3,00% 3,00% 10,00% 15,00% 15,00% 10,00% 10,00% 10,00%
- - 12.628,21 12.628,21 12.628,21 12.628,21 12.628,21 42.094,05 63.141,07 63.141,07 42.094,05 42.094,05 42.094,05
3,00% 3,00% 3,00% 3,00% 3,00%
- - - - - - - - 3.824,47 3.824,47 3.824,47 3.824,47 3.824,47
- - - - - - - - - - - - -
- - - - - - - - - - - - -
5,00% 10,00% 10,00%
- - - - - - - - - - 156.078,19 312.156,38 312.156,38
5,00% 10,00% 12,50% 15,00% 15,00% 10,00% 7,00% 5,00% 5,00% 5,00%2.15.1 Corredor Ouro Verde - Trecho 2
2.15.2 Corredor Ouro Verde - Trecho 3
2.17 Canteiro de Obras
2.16.1 Corredor Ouro Verde - Trecho 2
2.16.2 Corredor Ouro Verde - Trecho 3
2.18 Administração Local
2.17.1 Corredor Ouro Verde - Trecho 2
2.17.2 Corredor Ouro Verde - Trecho 3
5,00% 10,00% 12,50% 15,00% 15,00% 10,00% 7,00% 5,00% 5,00% 5,00%
- - - 36.107,36 72.214,73 90.268,41 108.322,09 108.322,09 72.214,73 50.550,31 36.107,36 36.107,36 36.107,36
5,00% 10,00% 12,50% 15,00%
- - - - - - - - - 10.982,30 21.964,59 27.455,74 32.946,89
50,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00%
310.880,32 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82
50,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00%
- - - - - - 150.842,24 9.050,53 9.050,53 9.050,53 9.050,53 9.050,53 9.050,53
5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00%
257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94
5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00%
- - - - - - 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39
0,67% 0,97% 1,81% 3,12% 4,38% 5,13% 5,95% 6,42% 5,44% 5,50% 6,27% 7,26% 6,99%
866.275,34 1.253.550,53 2.332.512,20 4.009.246,74 5.629.979,80 6.595.342,85 7.648.097,91 8.255.964,23 6.990.307,25 7.076.390,87 8.059.451,91 9.338.352,35 8.984.149,00
4 de 6
Cronograma Físico-Financeiro - Obras
Corredor Ouro Verde Trecho 2 e 3 LOTE 4
Data Base: Fev/2016 - Sem Desoneração
1 Planejamento
1.1 Plano de Trabalho
1.1.1 Corredor Ouro Verde - Trecho 2

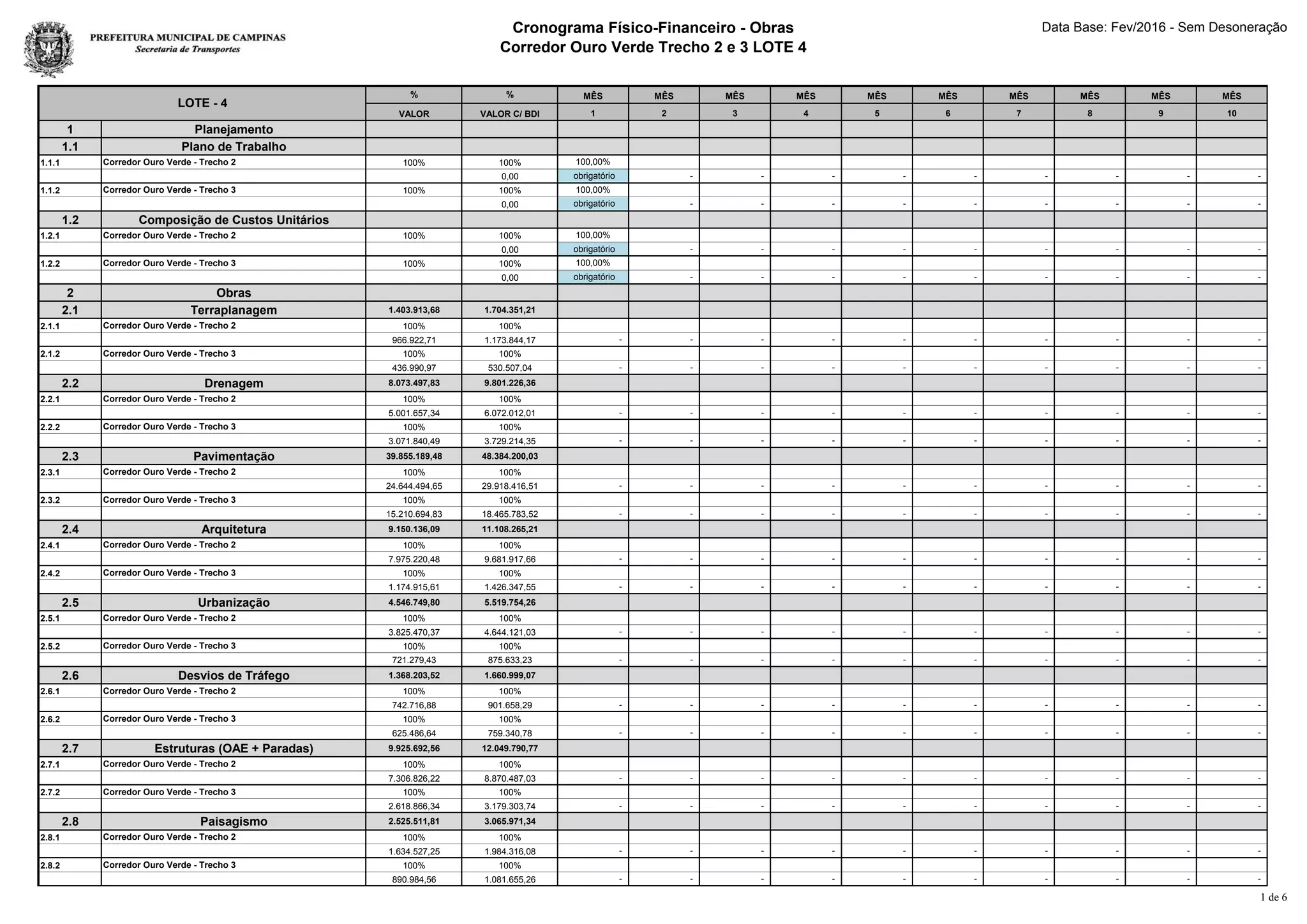

1.1.2 Corredor Ouro Verde - Trecho 3
LOTE - 4
MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS
24 25 26 27 28 29 30 31 32 33 34 35 36
- - - - - - - - - - - - -
- - - - - - - - - - - - -
1.2 Composição de Custos Unitários
1.2.1 Corredor Ouro Verde - Trecho 2
1.2.2 Corredor Ouro Verde - Trecho 3
2 Obras
2.1 Terraplanagem
2.1.1 Corredor Ouro Verde - Trecho 2
2.1.2 Corredor Ouro Verde - Trecho 3
2.2 Drenagem
2.2.1 Corredor Ouro Verde - Trecho 2
- - - - - - - - - - - - -
- - - - - - - - - - - - -
- - - - - - - - - - - - -
- - - - - - - - - - - - -
- - - - - - - - - - - - -
2.2.2 Corredor Ouro Verde - Trecho 3
2.3 Pavimentação
2.3.1 Corredor Ouro Verde - Trecho 2
2.3.2 Corredor Ouro Verde - Trecho 3
2.4 Arquitetura
2.4.1 Corredor Ouro Verde - Trecho 2
2.4.2 Corredor Ouro Verde - Trecho 3
2.5 Urbanização
2.5.1 Corredor Ouro Verde - Trecho 2
- - - - - - - - - - - - -
4,00% 4,00% 2,50%
1.196.736,66 1.196.736,66 747.960,41 - - - - - - - - - -
15,00% 10,00% 7,00% 5,00% 5,00% 5,00% 4,00% 4,00% 2,50%
2.769.867,53 1.846.578,35 1.292.604,85 923.289,18 923.289,18 923.289,18 738.631,34 738.631,34 461.644,59 - - - -
9,50% 6,00% 5,50% 3,00% 2,00%
919.782,18 580.915,06 532.505,47 290.457,53 193.638,35 - - - - - - - -
8,00% 9,00% 12,00% 13,00% 17,00% 10,00% 9,50% 6,00% 5,50% 3,00% 2,00%
114.107,80 128.371,28 171.161,71 185.425,18 242.479,08 142.634,76 135.503,02 85.580,85 78.449,12 42.790,43 28.526,95 - -
11,00% 10,00% 6,00% 5,00% 5,00% 2,00% 2,00%
2.5.2 Corredor Ouro Verde - Trecho 3
2.6 Desvios de Tráfego
2.6.1 Corredor Ouro Verde - Trecho 2
2.6.2 Corredor Ouro Verde - Trecho 3
2.7 Estruturas (OAE + Paradas)
2.7.1 Corredor Ouro Verde - Trecho 2
2.7.2 Corredor Ouro Verde - Trecho 3
2.8 Paisagismo
2.8.1 Corredor Ouro Verde - Trecho 2
2.8.2 Corredor Ouro Verde - Trecho 3
510.853,31 464.412,10 278.647,26 232.206,05 232.206,05 92.882,42 92.882,42 - - - - - -
5,00% 5,00% 8,00% 10,00% 12,00% 12,00% 11,00% 10,00% 7,00% 6,00% 3,00% 2,00% 2,00%
43.781,66 43.781,66 70.050,66 87.563,32 105.075,99 105.075,99 96.319,66 87.563,32 61.294,33 52.537,99 26.269,00 17.512,66 17.512,66
3,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00%
27.049,75 18.033,17 18.033,17 18.033,17 18.033,17 18.033,17 18.033,17 - - - - - -
3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 2,00% 2,00% 2,00% 2,00%
22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 15.186,82 15.186,82 15.186,82 15.186,82
5,00% 3,00%
443.524,35 266.114,61 - - - - - - - - - - -
10,00% 8,00% 7,00% 5,00% 5,00% 5,00% 3,00% 3,00%
317.930,37 254.344,30 222.551,26 158.965,19 158.965,19 158.965,19 95.379,11 95.379,11 - - - - -
5,00% 5,00% 7,00% 20,00% 20,00% 20,00% 23,00%
99.215,80 99.215,80 138.902,13 396.863,22 396.863,22 396.863,22 456.392,70 - - - - - -
5,00% 5,00% 7,00% 20,00% 20,00% 20,00% 23,00%
- - - - - - 54.082,76 54.082,76 75.715,87 216.331,05 216.331,05 216.331,05 248.780,71
5 de 6
Cronograma Físico-Financeiro - Obras
Corredor Ouro Verde Trecho 2 e 3 LOTE 4
Data Base: Fev/2016 - Sem Desoneração
LOTE - 4
2.9 Sinalização Viária
2.9.1 Corredor Ouro Verde - Trecho 2
2.9.2 Corredor Ouro Verde - Trecho 3
2.10 Inst. Elétricas
MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS
24 25 26 27 28 29 30 31 32 33 34 35 36
5,00% 5,00% 10,00% 10,00% 15,00% 20,00% 20,00%
387.590,15 387.590,15 775.180,31 775.180,31 1.162.770,46 1.550.360,62 1.550.360,62 - - - - - -
5,00% 5,00% 5,00% 5,00% 5,00% 10,00% 10,00% 15,00% 20,00% 20,00%
- - - 286.950,26 286.950,26 286.950,26 286.950,26 286.950,26 573.900,52 573.900,52 860.850,78 1.147.801,04 1.147.801,04
2.10 Inst. Elétricas
2.10.1 Corredor Ouro Verde - Trecho 2
2.10.2 Corredor Ouro Verde - Trecho 3
2.11 Iluminação
2.11.1 Corredor Ouro Verde - Trecho 2
2.11.2 Corredor Ouro Verde - Trecho 3
2.12 ITS
2.12.1 Corredor Ouro Verde - Trecho 2
2.12.2 Corredor Ouro Verde - Trecho 3
2.13 Inst. Hidráulicas
20,00% 20,00% 15,00% 3,00% 2,00%
123.795,35 123.795,35 92.846,51 18.569,30 12.379,53 - - - - - - - -
2,00% 2,00% 2,00% 3,00% 8,00% 15,00% 20,00% 20,00% 15,00% 3,00% 2,00%
2.241,37 2.241,37 2.241,37 3.362,05 8.965,47 16.810,25 22.413,67 22.413,67 16.810,25 3.362,05 2.241,37 - -
30,00% 30,00% 10,00% 10,00%
950.930,92 950.930,92 316.976,97 316.976,97 - - - - - - - - -
10,00% 10,00% 30,00% 30,00% 10,00% 10,00%
- - - - 209.025,15 209.025,15 627.075,44 627.075,44 209.025,15 209.025,15 - - -
5,00% 10,00% 11,00% 10,00% 10,00% 5,00% 5,00%
75.863,53 151.727,05 166.899,76 151.727,05 151.727,05 75.863,53 75.863,53 - - - - - -
4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 5,00% 10,00% 11,00% 10,00% 10,00% 5,00% 5,00%
30.287,85 30.287,85 30.287,85 30.287,85 30.287,85 30.287,85 37.859,81 75.719,62 83.291,59 75.719,62 75.719,62 37.859,81 37.859,81
2.13 Inst. Hidráulicas
2.13.1 Corredor Ouro Verde - Trecho 2
2.13.2 Corredor Ouro Verde - Trecho 3
2.14 Comunicação Visual
2.14.1 Corredor Ouro Verde - Trecho 2
2.14.2 Corredor Ouro Verde - Trecho 3
2.15 Sistema Mecânicos Prediais
2.14.1 Corredor Ouro Verde - Trecho 2
2.16 Interferências
2.15.1 Corredor Ouro Verde - Trecho 2
5,00% 5,00% 5,00%
21.047,02 21.047,02 21.047,02 - - - - - - - - - -
10,00% 15,00% 15,00% 10,00% 10,00% 10,00% 5,00% 5,00% 5,00%
12.748,23 19.122,35 19.122,35 12.748,23 12.748,23 12.748,23 6.374,12 6.374,12 6.374,12 - - - -
20,00% 30,00% 30,00% 20,00%
- - - 47.511,25 71.266,87 71.266,87 47.511,25 - - - - - -
20,00% 30,00% 30,00% 20,00%
- - - - - - - - - 22.966,37 34.449,56 34.449,56 22.966,37
10,00% 20,00% 30,00% 10,00% 5,00%
312.156,38 624.312,76 936.469,13 312.156,38 156.078,19 - - - - - - - -
4,00% 4,00% 2,50%2.15.1 Corredor Ouro Verde - Trecho 2
2.15.2 Corredor Ouro Verde - Trecho 3
2.17 Canteiro de Obras
2.16.1 Corredor Ouro Verde - Trecho 2
2.16.2 Corredor Ouro Verde - Trecho 3
2.18 Administração Local
2.17.1 Corredor Ouro Verde - Trecho 2
2.17.2 Corredor Ouro Verde - Trecho 3
4,00% 4,00% 2,50%
28.885,89 28.885,89 18.053,68 - - - - - - - - - -
15,00% 10,00% 7,00% 5,00% 5,00% 5,00% 4,00% 4,00% 2,50%
32.946,89 21.964,59 15.375,21 10.982,30 10.982,30 10.982,30 8.785,84 8.785,84 5.491,15 - - - -
2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00%
12.435,21 12.435,21 12.435,21 12.435,21 12.435,21 12.435,21 12.435,21 - - - - - -
3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00%
9.050,53 9.050,53 9.050,53 9.050,53 9.050,53 9.050,53 6.033,69 6.033,69 6.033,69 6.033,69 6.033,69 6.033,69 6.033,69
5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00%
257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 - - - - - -
5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00%
125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39
6,88% 5,98% 4,89% 3,64% 3,74% 3,52% 3,71% 1,74% 1,34% 1,04% 1,08% 1,24% 1,26%
8.848.316,28 7.687.381,58 6.293.890,37 4.686.228,08 4.810.704,88 4.529.012,28 4.774.375,17 2.242.398,63 1.725.838,99 1.342.882,08 1.390.637,23 1.600.203,02 1.621.169,49

6 de 6

Lote 4 cron obra

  • 1.
    Cronograma Físico-Financeiro -Obras Corredor Ouro Verde Trecho 2 e 3 LOTE 4 Data Base: Fev/2016 - Sem Desoneração % % MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS VALOR VALOR C/ BDI 1 2 3 4 5 6 7 8 9 10 1 Planejamento 1.1 Plano de Trabalho 1.1.1 Corredor Ouro Verde - Trecho 2 100% 100% 100,00% 0,00 obrigatório - - - - - - - - - 1.1.2 Corredor Ouro Verde - Trecho 3 100% 100% 100,00% 0,00 obrigatório - - - - - - - - - LOTE - 4 0,00 1.2 Composição de Custos Unitários 1.2.1 Corredor Ouro Verde - Trecho 2 100% 100% 100,00% 0,00 obrigatório - - - - - - - - - 1.2.2 Corredor Ouro Verde - Trecho 3 100% 100% 100,00% 0,00 obrigatório - - - - - - - - - 2 Obras 2.1 Terraplanagem 1.403.913,68 1.704.351,21 2.1.1 Corredor Ouro Verde - Trecho 2 100% 100% 966.922,71 1.173.844,17 - - - - - - - - - - 2.1.2 Corredor Ouro Verde - Trecho 3 100% 100% 436.990,97 530.507,04 - - - - - - - - - - 2.2 Drenagem 8.073.497,83 9.801.226,36 2.2.1 Corredor Ouro Verde - Trecho 2 100% 100% 5.001.657,34 6.072.012,01 - - - - - - - - - -5.001.657,34 6.072.012,01 2.2.2 Corredor Ouro Verde - Trecho 3 100% 100% 3.071.840,49 3.729.214,35 - - - - - - - - - - 2.3 Pavimentação 39.855.189,48 48.384.200,03 2.3.1 Corredor Ouro Verde - Trecho 2 100% 100% 24.644.494,65 29.918.416,51 - - - - - - - - - - 2.3.2 Corredor Ouro Verde - Trecho 3 100% 100% 15.210.694,83 18.465.783,52 - - - - - - - - - - 2.4 Arquitetura 9.150.136,09 11.108.265,21 2.4.1 Corredor Ouro Verde - Trecho 2 100% 100% 7.975.220,48 9.681.917,66 - - - - - - - - - - 2.4.2 Corredor Ouro Verde - Trecho 3 100% 100% 1.174.915,61 1.426.347,55 - - - - - - - - - - 2.5 Urbanização 4.546.749,80 5.519.754,26 2.5.1 Corredor Ouro Verde - Trecho 2 100% 100% 3.825.470,37 4.644.121,03 - - - - - - - - - - 2.5.2 Corredor Ouro Verde - Trecho 3 100% 100% 721.279,43 875.633,23 - - - - - - - - - - 2.6 Desvios de Tráfego 1.368.203,52 1.660.999,07 2.6.1 Corredor Ouro Verde - Trecho 2 100% 100% 742.716,88 901.658,29 - - - - - - - - - - 2.6.2 Corredor Ouro Verde - Trecho 3 100% 100% 625.486,64 759.340,78 - - - - - - - - - - 2.7 Estruturas (OAE + Paradas) 9.925.692,56 12.049.790,77 2.7.1 Corredor Ouro Verde - Trecho 2 100% 100% 7.306.826,22 8.870.487,03 - - - - - - - - - - 2.7.2 Corredor Ouro Verde - Trecho 3 100% 100% 2.618.866,34 3.179.303,74 - - - - - - - - - - 2.8 Paisagismo 2.525.511,81 3.065.971,34 2.8.1 Corredor Ouro Verde - Trecho 2 100% 100% 1.634.527,25 1.984.316,08 - - - - - - - - - - 2.8.2 Corredor Ouro Verde - Trecho 3 100% 100% 890.984,56 1.081.655,26 - - - - - - - - - - 1 de 6
  • 2.
    Cronograma Físico-Financeiro -Obras Corredor Ouro Verde Trecho 2 e 3 LOTE 4 Data Base: Fev/2016 - Sem Desoneração % % MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS VALOR VALOR C/ BDI 1 2 3 4 5 6 7 8 9 10 LOTE - 4 2.9 Sinalização Viária 11.112.692,17 13.490.808,30 2.9.1 Corredor Ouro Verde - Trecho 2 100% 100% 6.385.340,26 7.751.803,08 - - - - - - - - - - 2.9.2 Corredor Ouro Verde - Trecho 3 100% 100% 4.727.351,91 5.739.005,22 - - - - - - - - - - 2.10 Inst. Elétricas 602.178,82 731.045,092.10 Inst. Elétricas 2.10.1 Corredor Ouro Verde - Trecho 2 100% 100% 509.865,51 618.976,73 - - - - - - - - - - 2.10.2 Corredor Ouro Verde - Trecho 3 100% 100% 92.313,31 112.068,36 - - - - - - - - - - 2.11 Iluminação 4.332.801,65 5.260.021,20 2.11.1 Corredor Ouro Verde - Trecho 2 100% 100% 2.611.012,95 3.169.769,72 - - - - - - - - - - 2.11.2 Corredor Ouro Verde - Trecho 3 100% 100% 1.721.788,70 2.090.251,48 - - - - - - - - - - 2.12 ITS 1.873.531,12 2.274.466,78 2.12.1 Corredor Ouro Verde - Trecho 2 100% 100% 1.249.810,99 1.517.270,54 - - - - - - - - - - 2.12.2 Corredor Ouro Verde - Trecho 3 100% 100% 623.720,13 757.196,24 - - - - - - - - - - 2.13 Inst. Hidráulicas 451.748,59 548.422,792.13 Inst. Hidráulicas 451.748,59 548.422,79 2.13.1 Corredor Ouro Verde - Trecho 2 100% 100% 346.738,45 420.940,48 - - - - - - - - - - 2.13.2 Corredor Ouro Verde - Trecho 3 100% 100% 105.010,14 127.482,31 - - - - - - - - - - 2.14 Comunicação Visual 290.270,26 352.388,10 2.14.1 Corredor Ouro Verde - Trecho 2 100% 100% 195.680,59 237.556,24 - - - - - - - - - - 2.14.2 Corredor Ouro Verde - Trecho 3 100% 100% 94.589,67 114.831,86 - - - - - - - - - - 2.15 Sistema Mecânicos Prediais 2.571.304,60 3.121.563,78 2.14.1 Corredor Ouro Verde - Trecho 2 100% 100% 2.571.304,60 3.121.563,78 - - - - - - - - - - 2.16 Interferências 775.776,94 941.793,20 2.15.1 Corredor Ouro Verde - Trecho 2 100% 100%2.15.1 Corredor Ouro Verde - Trecho 2 100% 100% 594.849,49 722.147,28 - - - - - - - - - - 2.15.2 Corredor Ouro Verde - Trecho 3 100% 100% 180.927,45 219.645,92 - - - - - - - - - - 2.17 Canteiro de Obras 760.663,19 923.445,12 2.16.1 Corredor Ouro Verde - Trecho 2 100% 100% 512.158,68 621.760,64 - - - - - - - - - - 2.16.2 Corredor Ouro Verde - Trecho 3 100% 100% 248.504,51 301.684,48 - - - - - - - - - - 2.18 Administração Local 6.304.898,34 7.654.146,59 2.17.1 Corredor Ouro Verde - Trecho 2 100% 100% 4.245.122,50 5.153.578,72 - - - - - - - - - - 2.17.2 Corredor Ouro Verde - Trecho 3 100% 100% 2.059.775,84 2.500.567,87 - - - - - - - - - - 100% 100% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 0,00% 105.924.760,45 128.592.659,18 0,00 0,00 0,00 0,00 0,00 0,00 0,00 0,00 0,00 0,00 2 de 6

  • 3.
    Cronograma Físico-Financeiro -Obras Corredor Ouro Verde Trecho 2 e 3 LOTE 4 Data Base: Fev/2016 - Sem Desoneração 1 Planejamento 1.1 Plano de Trabalho 1.1.1 Corredor Ouro Verde - Trecho 2 1.1.2 Corredor Ouro Verde - Trecho 3 LOTE - 4 MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS 11 12 13 14 15 16 17 18 19 20 21 22 23 - - - - - - - - - - - - - - - - - - - - - - - - - - 1.2 Composição de Custos Unitários 1.2.1 Corredor Ouro Verde - Trecho 2 1.2.2 Corredor Ouro Verde - Trecho 3 2 Obras 2.1 Terraplanagem 2.1.1 Corredor Ouro Verde - Trecho 2 2.1.2 Corredor Ouro Verde - Trecho 3 2.2 Drenagem 2.2.1 Corredor Ouro Verde - Trecho 2 - - - - - - - - - - - - - - - - - - - - - - - - - - 10,00% 20,00% 20,00% 20,00% 20,00% 10,00% 117.384,42 234.768,83 234.768,83 234.768,83 234.768,83 117.384,42 - - - - - - - 10,00% 20,00% 20,00% 20,00% 20,00% 10,00% - - - - - - 53.050,70 106.101,41 106.101,41 106.101,41 106.101,41 53.050,70 - 10,00% 20,00% 20,00% 20,00% 20,00% 10,00% - 607.201,20 1.214.402,40 1.214.402,40 1.214.402,40 1.214.402,40 607.201,20 - - - - - - 2.2.2 Corredor Ouro Verde - Trecho 3 2.3 Pavimentação 2.3.1 Corredor Ouro Verde - Trecho 2 2.3.2 Corredor Ouro Verde - Trecho 3 2.4 Arquitetura 2.4.1 Corredor Ouro Verde - Trecho 2 2.4.2 Corredor Ouro Verde - Trecho 3 2.5 Urbanização 2.5.1 Corredor Ouro Verde - Trecho 2 10,00% 20,00% 20,00% 20,00% 20,00% 10,00% - - - - - - - 372.921,44 745.842,87 745.842,87 745.842,87 745.842,87 372.921,44 5,00% 10,00% 12,50% 15,00% 15,00% 10,00% 7,00% 5,00% 5,00% 5,00% - - - 1.495.920,83 2.991.841,65 3.739.802,06 4.487.762,48 4.487.762,48 2.991.841,65 2.094.289,16 1.495.920,83 1.495.920,83 1.495.920,83 5,00% 10,00% 12,50% 15,00% - - - - - - - - - 923.289,18 1.846.578,35 2.308.222,94 2.769.867,53 5,00% 8,00% 9,00% 12,00% 13,00% 17,00% 10,00% - - - - - - 484.095,88 774.553,41 871.372,59 1.161.830,12 1.258.649,30 1.645.926,00 968.191,77 5,00% - - - - - - - - - - - - 71.317,38 3,00% 4,00% 5,00% 5,00% 8,00% 10,00% 12,00% 12,00% 2.5.2 Corredor Ouro Verde - Trecho 3 2.6 Desvios de Tráfego 2.6.1 Corredor Ouro Verde - Trecho 2 2.6.2 Corredor Ouro Verde - Trecho 3 2.7 Estruturas (OAE + Paradas) 2.7.1 Corredor Ouro Verde - Trecho 2 2.7.2 Corredor Ouro Verde - Trecho 3 2.8 Paisagismo 2.8.1 Corredor Ouro Verde - Trecho 2 2.8.2 Corredor Ouro Verde - Trecho 3 - - - - - 139.323,63 185.764,84 232.206,05 232.206,05 371.529,68 464.412,10 557.294,52 557.294,52 3,00% 4,00% - - - - - - - - - - - 26.269,00 35.025,33 20,00% 15,00% 10,00% 5,00% 5,00% 5,00% 5,00% 5,00% 3,00% 3,00% 3,00% 3,00% 3,00% 180.331,66 135.248,74 90.165,83 45.082,91 45.082,91 45.082,91 45.082,91 45.082,91 27.049,75 27.049,75 27.049,75 27.049,75 27.049,75 20,00% 15,00% 10,00% 5,00% 5,00% 5,00% 5,00% - - - - - - 151.868,16 113.901,12 75.934,08 37.967,04 37.967,04 37.967,04 37.967,04 5,00% 7,00% 8,00% 10,00% 10,00% 15,00% 12,00% 8,00% 7,00% 5,00% 5,00% - - 443.524,35 620.934,09 709.638,96 887.048,70 887.048,70 1.330.573,05 1.064.458,44 709.638,96 620.934,09 443.524,35 443.524,35 5,00% 7,00% 8,00% 9,00% 10,00% 15,00% - - - - - - - 158.965,19 222.551,26 254.344,30 286.137,34 317.930,37 476.895,56 - - - - - - - - - - - - - - - - - - - - - - - - - - 3 de 6
  • 4.
    Cronograma Físico-Financeiro -Obras Corredor Ouro Verde Trecho 2 e 3 LOTE 4 Data Base: Fev/2016 - Sem Desoneração LOTE - 4 2.9 Sinalização Viária 2.9.1 Corredor Ouro Verde - Trecho 2 2.9.2 Corredor Ouro Verde - Trecho 3 2.10 Inst. Elétricas MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS 11 12 13 14 15 16 17 18 19 20 21 22 23 5,00% 5,00% 5,00% - - - - - - - - - - 387.590,15 387.590,15 387.590,15 - - - - - - - - - - - - - 2.10 Inst. Elétricas 2.10.1 Corredor Ouro Verde - Trecho 2 2.10.2 Corredor Ouro Verde - Trecho 3 2.11 Iluminação 2.11.1 Corredor Ouro Verde - Trecho 2 2.11.2 Corredor Ouro Verde - Trecho 3 2.12 ITS 2.12.1 Corredor Ouro Verde - Trecho 2 2.12.2 Corredor Ouro Verde - Trecho 3 2.13 Inst. Hidráulicas 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 3,00% 8,00% 15,00% - - - 12.379,53 12.379,53 12.379,53 12.379,53 12.379,53 12.379,53 12.379,53 18.569,30 49.518,14 92.846,51 2,00% 2,00% 2,00% 2,00% - - - - - - - - - 2.241,37 2.241,37 2.241,37 2.241,37 10,00% 10,00% - - - - - - - - - - - 316.976,97 316.976,97 - - - - - - - - - - - - - 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% - - 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 60.690,82 4,00% 4,00% 4,00% 4,00% 4,00% - - - - - - - - 30.287,85 30.287,85 30.287,85 30.287,85 30.287,85 2.13 Inst. Hidráulicas 2.13.1 Corredor Ouro Verde - Trecho 2 2.13.2 Corredor Ouro Verde - Trecho 3 2.14 Comunicação Visual 2.14.1 Corredor Ouro Verde - Trecho 2 2.14.2 Corredor Ouro Verde - Trecho 3 2.15 Sistema Mecânicos Prediais 2.14.1 Corredor Ouro Verde - Trecho 2 2.16 Interferências 2.15.1 Corredor Ouro Verde - Trecho 2 3,00% 3,00% 3,00% 3,00% 3,00% 10,00% 15,00% 15,00% 10,00% 10,00% 10,00% - - 12.628,21 12.628,21 12.628,21 12.628,21 12.628,21 42.094,05 63.141,07 63.141,07 42.094,05 42.094,05 42.094,05 3,00% 3,00% 3,00% 3,00% 3,00% - - - - - - - - 3.824,47 3.824,47 3.824,47 3.824,47 3.824,47 - - - - - - - - - - - - - - - - - - - - - - - - - - 5,00% 10,00% 10,00% - - - - - - - - - - 156.078,19 312.156,38 312.156,38 5,00% 10,00% 12,50% 15,00% 15,00% 10,00% 7,00% 5,00% 5,00% 5,00%2.15.1 Corredor Ouro Verde - Trecho 2 2.15.2 Corredor Ouro Verde - Trecho 3 2.17 Canteiro de Obras 2.16.1 Corredor Ouro Verde - Trecho 2 2.16.2 Corredor Ouro Verde - Trecho 3 2.18 Administração Local 2.17.1 Corredor Ouro Verde - Trecho 2 2.17.2 Corredor Ouro Verde - Trecho 3 5,00% 10,00% 12,50% 15,00% 15,00% 10,00% 7,00% 5,00% 5,00% 5,00% - - - 36.107,36 72.214,73 90.268,41 108.322,09 108.322,09 72.214,73 50.550,31 36.107,36 36.107,36 36.107,36 5,00% 10,00% 12,50% 15,00% - - - - - - - - - 10.982,30 21.964,59 27.455,74 32.946,89 50,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 310.880,32 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 18.652,82 50,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% - - - - - - 150.842,24 9.050,53 9.050,53 9.050,53 9.050,53 9.050,53 9.050,53 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% - - - - - - 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 0,67% 0,97% 1,81% 3,12% 4,38% 5,13% 5,95% 6,42% 5,44% 5,50% 6,27% 7,26% 6,99% 866.275,34 1.253.550,53 2.332.512,20 4.009.246,74 5.629.979,80 6.595.342,85 7.648.097,91 8.255.964,23 6.990.307,25 7.076.390,87 8.059.451,91 9.338.352,35 8.984.149,00 4 de 6

  • 5.
    Cronograma Físico-Financeiro -Obras Corredor Ouro Verde Trecho 2 e 3 LOTE 4 Data Base: Fev/2016 - Sem Desoneração 1 Planejamento 1.1 Plano de Trabalho 1.1.1 Corredor Ouro Verde - Trecho 2 1.1.2 Corredor Ouro Verde - Trecho 3 LOTE - 4 MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS 24 25 26 27 28 29 30 31 32 33 34 35 36 - - - - - - - - - - - - - - - - - - - - - - - - - - 1.2 Composição de Custos Unitários 1.2.1 Corredor Ouro Verde - Trecho 2 1.2.2 Corredor Ouro Verde - Trecho 3 2 Obras 2.1 Terraplanagem 2.1.1 Corredor Ouro Verde - Trecho 2 2.1.2 Corredor Ouro Verde - Trecho 3 2.2 Drenagem 2.2.1 Corredor Ouro Verde - Trecho 2 - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - 2.2.2 Corredor Ouro Verde - Trecho 3 2.3 Pavimentação 2.3.1 Corredor Ouro Verde - Trecho 2 2.3.2 Corredor Ouro Verde - Trecho 3 2.4 Arquitetura 2.4.1 Corredor Ouro Verde - Trecho 2 2.4.2 Corredor Ouro Verde - Trecho 3 2.5 Urbanização 2.5.1 Corredor Ouro Verde - Trecho 2 - - - - - - - - - - - - - 4,00% 4,00% 2,50% 1.196.736,66 1.196.736,66 747.960,41 - - - - - - - - - - 15,00% 10,00% 7,00% 5,00% 5,00% 5,00% 4,00% 4,00% 2,50% 2.769.867,53 1.846.578,35 1.292.604,85 923.289,18 923.289,18 923.289,18 738.631,34 738.631,34 461.644,59 - - - - 9,50% 6,00% 5,50% 3,00% 2,00% 919.782,18 580.915,06 532.505,47 290.457,53 193.638,35 - - - - - - - - 8,00% 9,00% 12,00% 13,00% 17,00% 10,00% 9,50% 6,00% 5,50% 3,00% 2,00% 114.107,80 128.371,28 171.161,71 185.425,18 242.479,08 142.634,76 135.503,02 85.580,85 78.449,12 42.790,43 28.526,95 - - 11,00% 10,00% 6,00% 5,00% 5,00% 2,00% 2,00% 2.5.2 Corredor Ouro Verde - Trecho 3 2.6 Desvios de Tráfego 2.6.1 Corredor Ouro Verde - Trecho 2 2.6.2 Corredor Ouro Verde - Trecho 3 2.7 Estruturas (OAE + Paradas) 2.7.1 Corredor Ouro Verde - Trecho 2 2.7.2 Corredor Ouro Verde - Trecho 3 2.8 Paisagismo 2.8.1 Corredor Ouro Verde - Trecho 2 2.8.2 Corredor Ouro Verde - Trecho 3 510.853,31 464.412,10 278.647,26 232.206,05 232.206,05 92.882,42 92.882,42 - - - - - - 5,00% 5,00% 8,00% 10,00% 12,00% 12,00% 11,00% 10,00% 7,00% 6,00% 3,00% 2,00% 2,00% 43.781,66 43.781,66 70.050,66 87.563,32 105.075,99 105.075,99 96.319,66 87.563,32 61.294,33 52.537,99 26.269,00 17.512,66 17.512,66 3,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 27.049,75 18.033,17 18.033,17 18.033,17 18.033,17 18.033,17 18.033,17 - - - - - - 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 2,00% 2,00% 2,00% 2,00% 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 22.780,22 15.186,82 15.186,82 15.186,82 15.186,82 5,00% 3,00% 443.524,35 266.114,61 - - - - - - - - - - - 10,00% 8,00% 7,00% 5,00% 5,00% 5,00% 3,00% 3,00% 317.930,37 254.344,30 222.551,26 158.965,19 158.965,19 158.965,19 95.379,11 95.379,11 - - - - - 5,00% 5,00% 7,00% 20,00% 20,00% 20,00% 23,00% 99.215,80 99.215,80 138.902,13 396.863,22 396.863,22 396.863,22 456.392,70 - - - - - - 5,00% 5,00% 7,00% 20,00% 20,00% 20,00% 23,00% - - - - - - 54.082,76 54.082,76 75.715,87 216.331,05 216.331,05 216.331,05 248.780,71 5 de 6

  • 6.
    Cronograma Físico-Financeiro -Obras Corredor Ouro Verde Trecho 2 e 3 LOTE 4 Data Base: Fev/2016 - Sem Desoneração LOTE - 4 2.9 Sinalização Viária 2.9.1 Corredor Ouro Verde - Trecho 2 2.9.2 Corredor Ouro Verde - Trecho 3 2.10 Inst. Elétricas MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS MÊS 24 25 26 27 28 29 30 31 32 33 34 35 36 5,00% 5,00% 10,00% 10,00% 15,00% 20,00% 20,00% 387.590,15 387.590,15 775.180,31 775.180,31 1.162.770,46 1.550.360,62 1.550.360,62 - - - - - - 5,00% 5,00% 5,00% 5,00% 5,00% 10,00% 10,00% 15,00% 20,00% 20,00% - - - 286.950,26 286.950,26 286.950,26 286.950,26 286.950,26 573.900,52 573.900,52 860.850,78 1.147.801,04 1.147.801,04 2.10 Inst. Elétricas 2.10.1 Corredor Ouro Verde - Trecho 2 2.10.2 Corredor Ouro Verde - Trecho 3 2.11 Iluminação 2.11.1 Corredor Ouro Verde - Trecho 2 2.11.2 Corredor Ouro Verde - Trecho 3 2.12 ITS 2.12.1 Corredor Ouro Verde - Trecho 2 2.12.2 Corredor Ouro Verde - Trecho 3 2.13 Inst. Hidráulicas 20,00% 20,00% 15,00% 3,00% 2,00% 123.795,35 123.795,35 92.846,51 18.569,30 12.379,53 - - - - - - - - 2,00% 2,00% 2,00% 3,00% 8,00% 15,00% 20,00% 20,00% 15,00% 3,00% 2,00% 2.241,37 2.241,37 2.241,37 3.362,05 8.965,47 16.810,25 22.413,67 22.413,67 16.810,25 3.362,05 2.241,37 - - 30,00% 30,00% 10,00% 10,00% 950.930,92 950.930,92 316.976,97 316.976,97 - - - - - - - - - 10,00% 10,00% 30,00% 30,00% 10,00% 10,00% - - - - 209.025,15 209.025,15 627.075,44 627.075,44 209.025,15 209.025,15 - - - 5,00% 10,00% 11,00% 10,00% 10,00% 5,00% 5,00% 75.863,53 151.727,05 166.899,76 151.727,05 151.727,05 75.863,53 75.863,53 - - - - - - 4,00% 4,00% 4,00% 4,00% 4,00% 4,00% 5,00% 10,00% 11,00% 10,00% 10,00% 5,00% 5,00% 30.287,85 30.287,85 30.287,85 30.287,85 30.287,85 30.287,85 37.859,81 75.719,62 83.291,59 75.719,62 75.719,62 37.859,81 37.859,81 2.13 Inst. Hidráulicas 2.13.1 Corredor Ouro Verde - Trecho 2 2.13.2 Corredor Ouro Verde - Trecho 3 2.14 Comunicação Visual 2.14.1 Corredor Ouro Verde - Trecho 2 2.14.2 Corredor Ouro Verde - Trecho 3 2.15 Sistema Mecânicos Prediais 2.14.1 Corredor Ouro Verde - Trecho 2 2.16 Interferências 2.15.1 Corredor Ouro Verde - Trecho 2 5,00% 5,00% 5,00% 21.047,02 21.047,02 21.047,02 - - - - - - - - - - 10,00% 15,00% 15,00% 10,00% 10,00% 10,00% 5,00% 5,00% 5,00% 12.748,23 19.122,35 19.122,35 12.748,23 12.748,23 12.748,23 6.374,12 6.374,12 6.374,12 - - - - 20,00% 30,00% 30,00% 20,00% - - - 47.511,25 71.266,87 71.266,87 47.511,25 - - - - - - 20,00% 30,00% 30,00% 20,00% - - - - - - - - - 22.966,37 34.449,56 34.449,56 22.966,37 10,00% 20,00% 30,00% 10,00% 5,00% 312.156,38 624.312,76 936.469,13 312.156,38 156.078,19 - - - - - - - - 4,00% 4,00% 2,50%2.15.1 Corredor Ouro Verde - Trecho 2 2.15.2 Corredor Ouro Verde - Trecho 3 2.17 Canteiro de Obras 2.16.1 Corredor Ouro Verde - Trecho 2 2.16.2 Corredor Ouro Verde - Trecho 3 2.18 Administração Local 2.17.1 Corredor Ouro Verde - Trecho 2 2.17.2 Corredor Ouro Verde - Trecho 3 4,00% 4,00% 2,50% 28.885,89 28.885,89 18.053,68 - - - - - - - - - - 15,00% 10,00% 7,00% 5,00% 5,00% 5,00% 4,00% 4,00% 2,50% 32.946,89 21.964,59 15.375,21 10.982,30 10.982,30 10.982,30 8.785,84 8.785,84 5.491,15 - - - - 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 12.435,21 12.435,21 12.435,21 12.435,21 12.435,21 12.435,21 12.435,21 - - - - - - 3,00% 3,00% 3,00% 3,00% 3,00% 3,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 2,00% 9.050,53 9.050,53 9.050,53 9.050,53 9.050,53 9.050,53 6.033,69 6.033,69 6.033,69 6.033,69 6.033,69 6.033,69 6.033,69 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 257.678,94 - - - - - - 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 5,00% 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 125.028,39 6,88% 5,98% 4,89% 3,64% 3,74% 3,52% 3,71% 1,74% 1,34% 1,04% 1,08% 1,24% 1,26% 8.848.316,28 7.687.381,58 6.293.890,37 4.686.228,08 4.810.704,88 4.529.012,28 4.774.375,17 2.242.398,63 1.725.838,99 1.342.882,08 1.390.637,23 1.600.203,02 1.621.169,49 6 de 6
