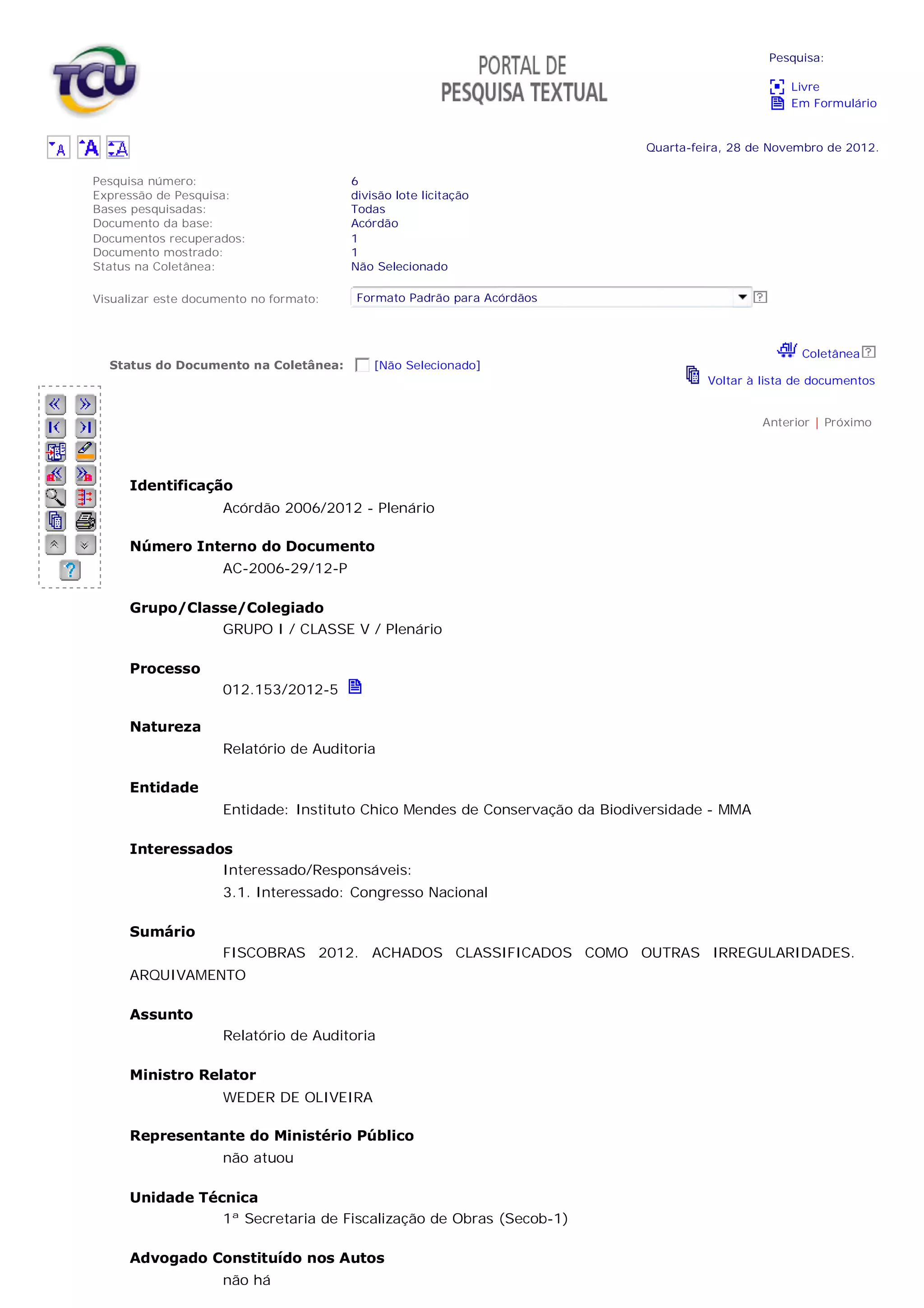

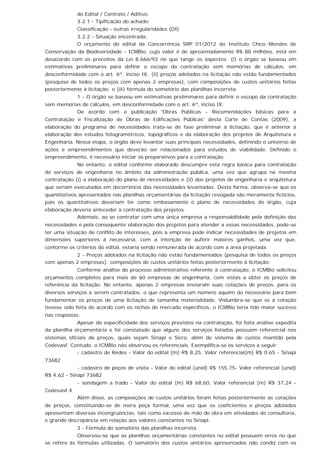

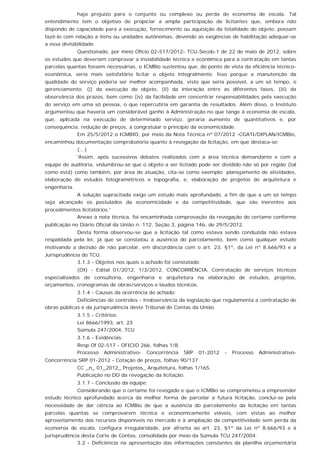

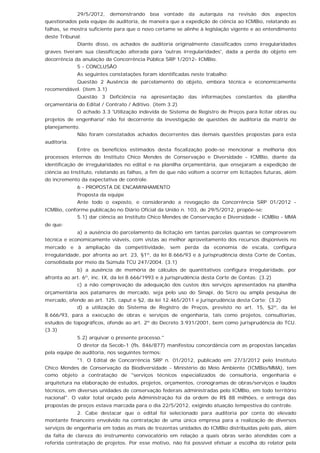

1. O documento descreve uma auditoria realizada em um edital de licitação do Instituto Chico Mendes de Conservação da Biodiversidade (ICMBio) para contratar serviços de engenharia e arquitetura.

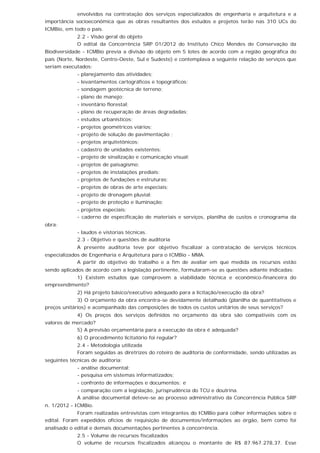

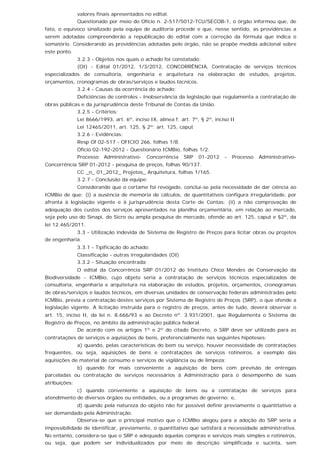

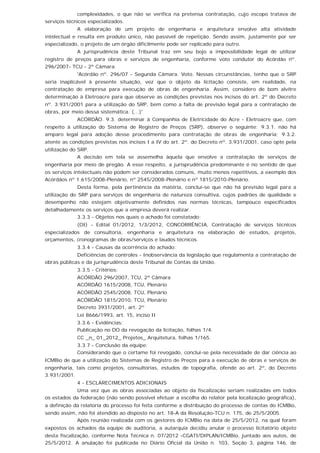

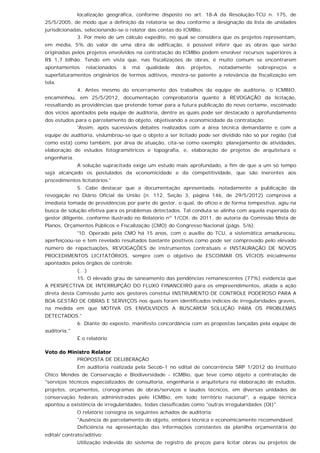

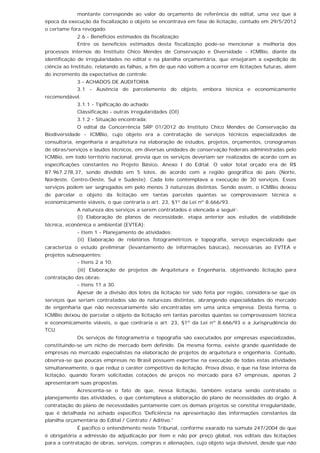

2. Foi identificada como irregularidade o fato do edital não ter parcelado o objeto da licitação em partes técnica e economicamente viáveis, o que reduziu a competitividade da licitação e contrariou a lei de licitações.
3. Em especial, os serviços de topografia, estudos preliminares e
