Proposição para implementação de “Sub - Plano Diretor
  para Gestão de Energia Municipal”
  (incluindo energia elétrica e outros tipos de energia)

  Autor : Eng. LIMA (elétrico – „civil‟)

  Data desta apresentação : 13-03-2013 (revisão 4)

  www.abrapecon.com.br
  limaengsc2@gmail.com
  Fones 16- 97.30.23.25 (vi) / 93.97.74.59 (cl)
  São Carlos - SP

14.3.13                             Elaborado por Eng. LIMA   1
 Se você não sabe medir / quantificar então não sabe
      administrar.

     Não se avalie pela sua capacidade de resolver
      problemas mas sim de evitar que os mesmos aconteçam.

     Vai faltar energia elétrica sim no brasil, se continuar
      acontecendo os enormes desperdícios por falta de
      planejamento energético - engenheirado (no lar , na
      empresa privada e na empresa pública).

     Tem muito dinheiro subsidiado sim, do governo federal
      , para implantação de sub- plano diretor de energia
      municipal, onde o que falta são bons projetos
      devidamente objetivos - engenheirados , para os srs.
      prefeitos submeterem ao ministério das cidades.

14.3.13                    Elaborado por Eng. LIMA              2
Que ferramenta utilizar para Conservação
                Profissional de energia elétrica ?
Novos Materiais,
                                                 Change management
Mecatrônica
CNC,FMS, Robôs,                                        Times Autônomos
CLP,AGV                                           RDBMS, OODBMS,
                       Normalização              WAN, Internet/Intranet,
                       ISO, CIM-OSA,             NC,Unix,Windows, NT,
  CAD,CAE,CAM,          STEP, IGES,               Linux,O, 4GL,GUI,
 CAPP, PDM, MRPII       ISO/QS 9000              Java, IA, Groupware,
                                                   Cliente-Servidor
JIT   Balanced      ABC/M               Engenharia
      Scorecard                                     PERT-CPM
                                        Elétrica /
  Teoria das Restrições                 Energia    BOM, PN, CS
                                               Learning    Engenharia
Qualidade       Empowerment
   14.3.13                                    Enterprise
                          Elaborado por Eng. LIMA          Simultânea 3

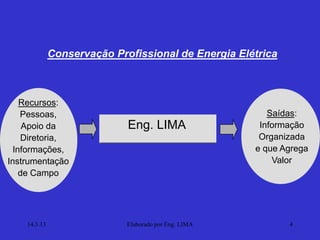

Conservação Profissional de Energia Elétrica

    Recursos:
    Pessoas,                                              Saídas:
     Apoio da                Eng. LIMA                  Informação
    Diretoria,                                          Organizada
  Informações,                                         e que Agrega
Instrumentação                                             Valor
    de Campo

    14.3.13                  Elaborado por Eng. LIMA          4

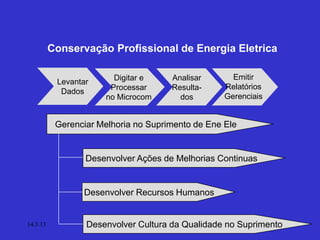

Conservação Profissional de Energia Eletrica

                         Digitar e    Analisar       Emitir
           Levantar
                        Processar     Resulta-     Relatórios
            Dados
                       no Microcom      dos        Gerenciais

           Gerenciar Melhoria no Suprimento de Ene Ele

                  Desenvolver Ações de Melhorias Continuas

                 Desenvolver Recursos Humanos

14.3.13           Desenvolver Cultura da Qualidade no Suprimento   5

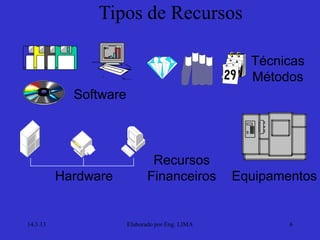

Tipos de Recursos

                                                   Técnicas
                                                   Métodos
            Software

                               Recursos
          Hardware            Financeiros        Equipamentos

14.3.13                Elaborado por Eng. LIMA           6

Falando de Iluminação Pública

14.3.13         Elaborado por Eng. LIMA   7
14.3.13   Elaborado por Eng. LIMA   8
14.3.13   Elaborado por Eng. LIMA   9
14.3.13   Elaborado por Eng. LIMA   10
14.3.13   Elaborado por Eng. LIMA   11
Considerações sobre oo artigo 149 A da Constituição
           Considerações sobre artigo 149 A da Constituição
                 Brasileira que criou aa CIP em 2003
                  Brasileira que criou CIP em 2003

14.3.13                      Elaborado por Eng. LIMA            12

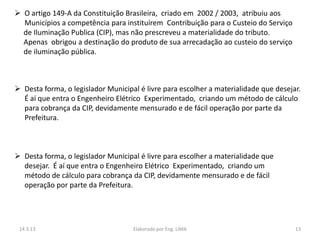

 O artigo 149-A da Constituição Brasileira, criado em 2002 / 2003, atribuiu aos
  Municípios a competência para instituírem Contribuição para o Custeio do Serviço
  de Iluminação Publica (CIP), mas não prescreveu a materialidade do tributo.
  Apenas obrigou a destinação do produto de sua arrecadação ao custeio do serviço
  de iluminação pública.

 Desta forma, o legislador Municipal é livre para escolher a materialidade que desejar.
  É aí que entra o Engenheiro Elétrico Experimentado, criando um método de cálculo
  para cobrança da CIP, devidamente mensurado e de fácil operação por parte da
  Prefeitura.

 Desta forma, o legislador Municipal é livre para escolher a materialidade que
  desejar. É aí que entra o Engenheiro Elétrico Experimentado, criando um
  método de cálculo para cobrança da CIP, devidamente mensurado e de fácil
  operação por parte da Prefeitura.

 14.3.13                            Elaborado por Eng. LIMA                           13

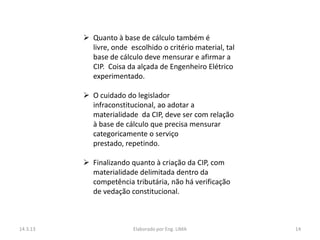

 Quanto à base de cálculo também é
            livre, onde escolhido o critério material, tal
            base de cálculo deve mensurar e afirmar a
            CIP. Coisa da alçada de Engenheiro Elétrico
            experimentado.

           O cuidado do legislador
            infraconstitucional, ao adotar a
            materialidade da CIP, deve ser com relação
            à base de cálculo que precisa mensurar
            categoricamente o serviço
            prestado, repetindo.

           Finalizando quanto à criação da CIP, com
            materialidade delimitada dentro da
            competência tributária, não há verificação
            de vedação constitucional.

14.3.13                  Elaborado por Eng. LIMA             14
Benefícios Para os Municípios ao Implementar o
            Sub - Plano Diretor de Gestão de Energia

14.3.13                    Elaborado por Eng. LIMA         15
Benefícios Para os Municípios ao Implementar o Sub - Plano
          Diretor de Gestão de Energia

          # Contribuição à segurança pública, especialmente nos aspectos
          relacionados à proteção da população urbana, à segurança do
          tráfego viário e à melhoria da qualidade de vida;

          # Melhoria da imagem da cidade e das condições noturnas de uso
          dos espaços públicos, em atividades de
          turismo, comércio, esporte e lazer;

          # Melhoria da qualidade da iluminação pública em termos de
          maior eficiência luminosa ao menor custo operacional e de
          manutenção;

          # Redução drástica para R$ 0,00 no pagamento da conta mensal
          de energia elétrica para iluminação publica, onde é o povo quem
          paga 100 % através de implementação adequada - engenheirada
          da CIP / TIP.

14.3.13                           Elaborado por Eng. LIMA                   16

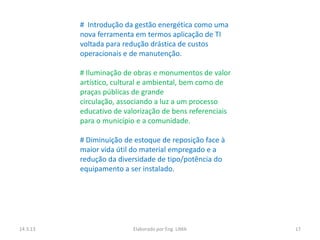

# Introdução da gestão energética como uma
          nova ferramenta em termos aplicação de TI
          voltada para redução drástica de custos
          operacionais e de manutenção.

          # Iluminação de obras e monumentos de valor
          artístico, cultural e ambiental, bem como de
          praças públicas de grande
          circulação, associando a luz a um processo
          educativo de valorização de bens referenciais
          para o município e a comunidade.

          # Diminuição de estoque de reposição face à
          maior vida útil do material empregado e a
          redução da diversidade de tipo/potência do
          equipamento a ser instalado.

14.3.13                  Elaborado por Eng. LIMA          17

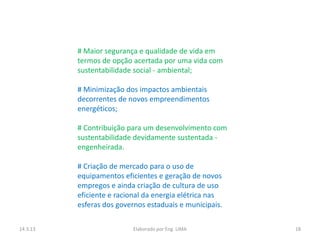

# Maior segurança e qualidade de vida em
          termos de opção acertada por uma vida com
          sustentabilidade social - ambiental;

          # Minimização dos impactos ambientais
          decorrentes de novos empreendimentos
          energéticos;

          # Contribuição para um desenvolvimento com
          sustentabilidade devidamente sustentada -
          engenheirada.

          # Criação de mercado para o uso de
          equipamentos eficientes e geração de novos
          empregos e ainda criação de cultura de uso
          eficiente e racional da energia elétrica nas
          esferas dos governos estaduais e municipais.

14.3.13                   Elaborado por Eng. LIMA        18
Apresentação do órgão regulador
               ANEEL quanto à CIP

14.3.13             Elaborado por Eng. LIMA   19
Iluminação
                                               Pública
                                  Resolução Normativa nº 414/2010

        Wuberdan Gonçalves Pereira
      Superintendência de Regulação
                                                                      Brasília
  da Comercialização da Eletricidade - SRC                      22 de junho de 2012
14.3.13                               Elaborado por Eng. LIMA                         20

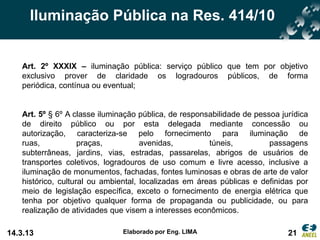

Iluminação Pública na Res. 414/10

   Art. 2º XXXIX – iluminação pública: serviço público que tem por objetivo
   exclusivo prover de claridade os logradouros públicos, de forma
   periódica, contínua ou eventual;

   Art. 5º § 6º A classe iluminação pública, de responsabilidade de pessoa jurídica
   de direito público ou por esta delegada mediante concessão ou
   autorização, caracteriza-se pelo fornecimento para iluminação de
   ruas,            praças,          avenidas,         túneis,          passagens
   subterrâneas, jardins, vias, estradas, passarelas, abrigos de usuários de
   transportes coletivos, logradouros de uso comum e livre acesso, inclusive a
   iluminação de monumentos, fachadas, fontes luminosas e obras de arte de valor
   histórico, cultural ou ambiental, localizadas em áreas públicas e definidas por
   meio de legislação específica, exceto o fornecimento de energia elétrica que
   tenha por objetivo qualquer forma de propaganda ou publicidade, ou para
   realização de atividades que visem a interesses econômicos.

14.3.13                        Elaborado por Eng. LIMA                       21
Iluminação Pública
               Na Constituição Federal
   “Art.30. Compete aos Municípios:

   (...)

   V – organizar e prestar, diretamente ou sob regime de concessão ou
   permissão, os serviços públicos de interesse local, incluído o de transporte
   coletivo, que tem caráter essencial;

   Art. 149-A Os Municípios e o Distrito Federal poderão instituir contribuição, na
   forma das respectivas leis, para o custeio do serviço de iluminação
   pública, observado o disposto no art. 150, I e III. (Incluído pela Emenda
   Constitucional nº 39, de 2002)

   Parágrafo único. É facultada a cobrança da contribuição a que se refere o
   caput, na fatura de consumo de energia elétrica.(Incluído pela Emenda
   Constitucional nº 39, de 2002)”

14.3.13                        Elaborado por Eng. LIMA                       22

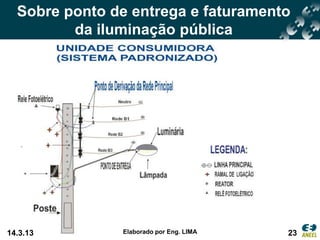

Sobre ponto de entrega e faturamento
         da iluminação pública

14.3.13        Elaborado por Eng. LIMA   23
Tarifas incidentes sobre o consumo de
  energia elétrica na Iuminação Pública

   TARIFA B4a – Aplicável quando os ativos de Iuminação Pública são de
   propriedade do Poder Público Municipal;

   TARIFA B4b – Aplicável quando os ativos de Iuminação Pública são de
   propriedade das distribuidoras;

   Todos os outros serviços relacionados à iluminação pública são de
   responsabilidade do Poder Público Municipal.

14.3.13                   Elaborado por Eng. LIMA                24

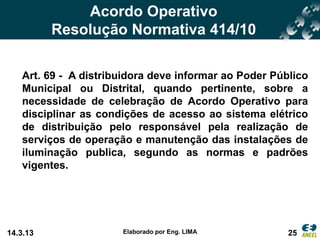

Acordo Operativo
          Resolução Normativa 414/10

   Art. 69 - A distribuidora deve informar ao Poder Público
   Municipal ou Distrital, quando pertinente, sobre a
   necessidade de celebração de Acordo Operativo para
   disciplinar as condições de acesso ao sistema elétrico
   de distribuição pelo responsável pela realização de
   serviços de operação e manutenção das instalações de
   iluminação publica, segundo as normas e padrões
   vigentes.

14.3.13               Elaborado por Eng. LIMA          25

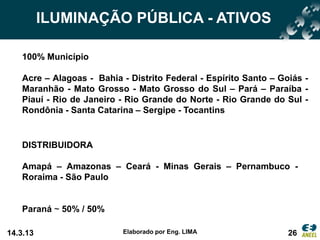

ILUMINAÇÃO PÚBLICA - ATIVOS

   100% Município

   Acre – Alagoas - Bahia - Distrito Federal - Espírito Santo – Goiás -
   Maranhão - Mato Grosso - Mato Grosso do Sul – Pará – Paraíba -
   Piauí - Rio de Janeiro - Rio Grande do Norte - Rio Grande do Sul -
   Rondônia - Santa Catarina – Sergipe - Tocantins

   DISTRIBUIDORA

   Amapá – Amazonas – Ceará - Minas Gerais – Pernambuco -
   Roraima - São Paulo

   Paraná ~ 50% / 50%

14.3.13                   Elaborado por Eng. LIMA                 26
Audiências Públicas: 049/2011

Período: de 09/09/2011 a 09/12/2011

Presencial: 19/10/2011 - Manaus
            04/11/2011 – Recife
            17/11/2011 – São Paulo
            24/11/2011 – Belo Horizonte

Agentes que contribuíram: 115

Contribuições: 133

14.3.13                   Elaborado por Eng. LIMA   27

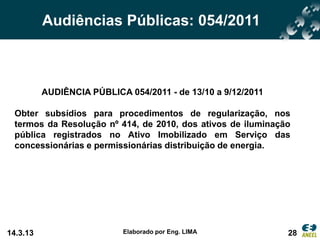

Audiências Públicas: 054/2011

          AUDIÊNCIA PÚBLICA 054/2011 - de 13/10 a 9/12/2011

 Obter subsídios para procedimentos de regularização, nos
 termos da Resolução nº 414, de 2010, dos ativos de iluminação
 pública registrados no Ativo Imobilizado em Serviço das
 concessionárias e permissionárias distribuição de energia.

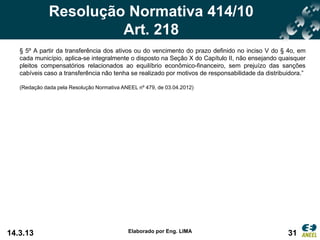

14.3.13                    Elaborado por Eng. LIMA            28
Resolução Normativa 414/10
                       Art. 218
 Art. 218. “A distribuidora deve transferir o sistema de iluminação pública registrado como Ativo
 Imobilizado em Serviço – AIS à pessoa jurídica de direito público competente.

 § 1º A transferência à pessoa jurídica de direito público competente deve ser realizada sem
 ônus, observados os procedimentos técnicos e contábeis para a transferência estabelecidos em
 resolução específica.

 § 2º Até que as instalações de iluminação pública sejam transferidas, devem ser observadas as
 seguintes condições:

 I - o ponto de entrega se situará no bulbo da lâmpada;

 II – a distribuidora é responsável apenas pela execução e custeio dos serviços de operação e
 manutenção; e

 III - a tarifa aplicável ao fornecimento de energia elétrica para iluminação pública é a tarifa B4b.

 § 3º A distribuidora deve atender às solicitações da pessoa jurídica de direito público competente
 quanto ao estabelecimento de cronograma para transferência dos ativos, desde que observado o prazo
 limite de 31 de janeiro de 2014.

14.3.13                                   Elaborado por Eng. LIMA                                       29
Resolução Normativa 414/10
                      Art. 218
   § 4º Salvo hipótese prevista no § 3o, a distribuidora deve observar os seguintes prazos máximos:

   I – até 14 de março de 2011: elaboração de plano de repasse às pessoas jurídicas de direito público
   competente dos ativos referidos no caput e das minutas dos aditivos aos respectivos contratos de
   fornecimento de energia elétrica em vigor;

   II – até 1o de julho de 2012: encaminhamento da proposta da distribuidora à pessoa jurídica de direito
   público competente, com as respectivas minutas dos termos contratuais a serem firmados e com
   relatório detalhando o AIS, por município, e apresentando, se for o caso, o relatório que demonstre e
   comprove a constituição desses ativos com os Recursos Vinculados à Obrigações Vinculadas ao
   Serviço Público (Obrigações Especiais);

   III – até 1º de março de 2013: encaminhamento à ANEEL do relatório conclusivo do resultado das
   negociações, por município, e o seu cronograma de implementação;

   IV – até 30 de setembro de 2013: encaminhamento à ANEEL do relatório de acompanhamento da
   transferência de ativos, objeto das negociações, por município;

   V – até 31 de janeiro de 2014: conclusão da transferência dos ativos; e

   VI – até 1o de março de 2014: encaminhamento à ANEEL do relatório final da transferência de
   ativos, por município.

14.3.13                                   Elaborado por Eng. LIMA                                     30
Resolução Normativa 414/10
                       Art. 218
   § 5º A partir da transferência dos ativos ou do vencimento do prazo definido no inciso V do § 4o, em
   cada município, aplica-se integralmente o disposto na Seção X do Capítulo II, não ensejando quaisquer
   pleitos compensatórios relacionados ao equilíbrio econômico-financeiro, sem prejuízo das sanções
   cabíveis caso a transferência não tenha se realizado por motivos de responsabilidade da distribuidora.”

   (Redação dada pela Resolução Normativa ANEEL nº 479, de 03.04.2012)

14.3.13                                     Elaborado por Eng. LIMA                                31
Obrigado!

         SRC (61) 2192-8646
       wuberdan@aneel.gov.br
 SGAN – Quadra 603 – Módulos “I” e “J”
       Brasília – DF – 70830-030
            Ouvidoria: 167
          www.aneel.gov.br

14.3.13                          Elaborado por Eng. LIMA   32
Sucesso de Araraquara – SP com a
          implementação da CIP desde 2003
              até os dias de hoje (2013)

14.3.13              Elaborado por Eng. LIMA   33

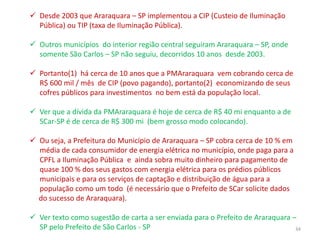

 Desde 2003 que Araraquara – SP implementou a CIP (Custeio de Iluminação
  Pública) ou TIP (taxa de Iluminação Pública).

 Outros municípios do interior região central seguiram Araraquara – SP, onde
  somente São Carlos – SP não seguiu, decorridos 10 anos desde 2003.

 Portanto(1) há cerca de 10 anos que a PMAraraquara vem cobrando cerca de
  R$ 600 mil / mês de CIP (povo pagando), portanto(2) economizando de seus
  cofres públicos para investimentos no bem está da população local.

 Ver que a dívida da PMAraraquara é hoje de cerca de R$ 40 mi enquanto a de
  SCar-SP é de cerca de R$ 300 mi (bem grosso modo colocando).

 Ou seja, a Prefeitura do Município de Araraquara – SP cobra cerca de 10 % em
  média de cada consumidor de energia elétrica no município, onde paga para a
  CPFL a Iluminação Pública e ainda sobra muito dinheiro para pagamento de
  quase 100 % dos seus gastos com energia elétrica para os prédios públicos
  municipais e para os serviços de captação e distribuição de água para a
  população como um todo (é necessário que o Prefeito de SCar solicite dados
  do sucesso de Araraquara).

 Ver texto como sugestão de carta a ser enviada para o Prefeito de Araraquara –
  SP pelo Prefeito de São Carlos - SP                                           34
Lei Municipal de implementação da CIP em
                        Araraquara – SP
                          Desde 2003

14.3.13                  Elaborado por Eng. LIMA     35
LEI COMPLEMENTAR Nº 760, DE 8 DE DEZEMBRO DE 2.010

                                    Autógrafo nº 351/10 – Projeto de Lei Complementar nº 138/10
                                             Autora: Prefeitura Municipal de Araraquara

                                                                   Dispõe sobre a contribuição para Custeio da Iluminação
                                                                   Pública – CIP, de que trata o artigo 149-A, da
                                                                   Constituição Federal e dá outras providências.

                O Prefeito do Município de Araraquara, Estado de São Paulo, no exercício de suas atribuições legais, e
          de acordo com o que aprova:

                A Câmara Municipal, em sessão ordinária de 2 de dezembro de 2.010, promulga a seguinte lei
          complementar:

                Art. 1º Fica alterada no Município de Araraquara, a forma de cobrança da Contribuição para Custeio da
          Iluminação Pública - CIP.

                Parágrafo único. O serviço previsto no caput deste artigo compreende a iluminação de vias, logradouros e
          demais bens públicos, e a manutenção, melhoramento da rede de iluminação pública, além de outras atividades a
          estas correlatas.

                Art. 2º Caberá à Secretaria Municipal da Fazenda e à Secretaria Municipal de Serviços Públicos
          procederem ao lançamento e à fiscalização do pagamento da Contribuição para Custeio de Iluminação Pública –
          CIP.

                  Art. 3º São contribuintes da Contribuição para Custeio da Iluminação Pública – CIP, todos os proprietários,
          titulares de domínio útil ou possuidores a qualquer título de imóveis edificados localizados na zona urbana ou zona
          rurbana do Município de Araraquara.

                 Art. 4º A cobrança da Contribuição para Custeio da Iluminação Pública – CIP poderá ser feita de forma
          direta ou mediante convênio, desde já autorizado, a ser celebrado com a concessionária de energia elétrica.

                Parágrafo único. O convênio definido no caput deste artigo disporá sobre a forma e operacionalização da
          cobrança da contribuição.

                Art. 5º Celebrado o convênio com a concessionária de energia elétrica, fica esta responsável pela cobrança
          e recolhimento da Contribuição para Custeio da Iluminação Pública – CIP, ora instituída, para os casos
          estabelecidos no artigo 7º da presente Lei, devendo transferir o montante arrecadado para a conta do Tesouro
          Municipal, especialmente indicada para tal fim, nos prazos e na forma estabelecida no convênio.

                 Art. 6º O valor mensal da Contribuição para Custeio da Iluminação Pública – CIP tem como base de cálculo
          o custeio da Iluminação Pública, que compreende as despesas mensais com a energia elétrica consumida pela
          iluminação das vias e logradouros públicos, com a administração, operação e manutenção dos serviços de
          iluminação das vias e logradouros públicos e com a melhoria ou modernização do sistema de iluminação das vias
          e logradouros públicos.

                 Art. 7º O valor da Contribuição para Custeio da Iluminação Pública – CIP será incluído no montante total da
          fatura mensal de energia elétrica emitida pela concessionária, no caso de imóveis dotados de sistema de cobrança
          de energia elétrica.
14.3.13                                              Elaborado por Eng. LIMA                                                    36
CÂMARA MUNICIPAL DE ARARAQUARA
                                                        Estado de São Paulo
                 Art. 8º No caso dos imóveis dotados do sistema de cobrança de energia elétrica, o valor mensal a ser pago
          não excederá a 14% (quatorze por cento) do valor mensal do respectivo consumo de energia elétrica, sem a
          inclusão dos demais valores contidos na fatura de cobrança emitida pela concessionária local de distribuição de
          energia elétrica, devido pelo ocupante do imóvel edificado, de todas as classes de consumidores, limitado ao valor
          mensal a ser pago a título de contribuição de custeio da iluminação pública – CIP em R$ 15,00 (quinze reais) para
          consumidores da classe residencial, R$ 200,00 (duzentos reais) para consumidores da classe comercial e R$
          300,00 (trezentos reais) para consumidores da classe industrial. (Redação dada pela Lei Complementar
          nº 828, de 2012)
               § 1º A Contribuição para Custeio da iluminação Pública – CIP será cobrada juntamente com a fatura
          mensal de energia elétrica consumida no respectivo imóvel. (Redação dada pela Lei Complementar nº
          828, de 2012)
                 § 2º Os valores relativos aos limites de contribuição previstos no caput serão reajustados com base no
          índice de reajuste da tarifa de energia elétrica. (Redação dada pela Lei Complementar nº 828, de 2012)

                 Art. 9º Ficam dispensados do pagamento da Contribuição de Custeio da Iluminação Pública – CIP, os
          consumidores de energia elétrica vinculados às unidades consumidoras com consumo mensal igual ou inferior a
          50 (cinqüenta) KW/h.

                Art. 10. Esta lei complementar entrará em vigor na data da sua publicação, revogadas as disposições em
          contrário, especialmente a Lei Complementar nº 67, de 30 de dezembro de 2.002.

                  Prefeitura do Município de Araraquara, aos 8 (oito) dias do mês de dezembro do ano de 2.010 (dois mil e
          dez).

                  Marcelo Fortes Barbieri
                  Prefeito Municipal

                  Weber Ciloni
                  Secretário de Serviços Públicos

                  Roberto Pereira
                  Secretário da Fazenda

                  Publicada na Secretaria Municipal de Governo, na data supra.

                  Luiz Geraldo Zaccarelli Cunha
                  Secretário Interino de Governo

                  Arquivada em livro próprio nº 01/2010. (“PC”).

14.3.13           Publicada no Jornal local “Folha da Cidade”, de Terça-Feira, 14/dezembro/10 – Exemplar nº 7.576.             37
Proposição para Implementação da CIP em
                       São Carlos - SP

14.3.13                 Elaborado por Eng. LIMA     38
Balancete referente a compra de energia elétrica pela PMSC     em Junho / 99                                                                 Junho / 1999
Código               Descrição            Tipo de Qde de      Custo      Part no   ICMS       Multas % de      Total     Part no      Total   Custo % Cus /
                                          fornec contas        total    cus glob    total       total Multas Consumo cons global       Kw     Espec % Cons
                                                               (R$)       (%)       (R$)         (R$) (%)     (Kwh)       (%)       (KwMed) (R$/Kwh)
  1                      2                   3       4           5          6         7        8        9       10         11          12      13
  A      Ilum pública rua e avenida         BT       7       118.691,62     67,61 21.657,00 4.815,07 4,96      1.027.644      74,36 1.578,99      0,12 0,91
  B      Ilum de praça                      BT       6        13.137,23       7,48 2.364,00    63,19 0,59        130.504       9,44      7,54     0,11 0,79
         Total 1 >                                   13      131.828,85     75,09 24.021,00 4.878,26 4,52      1.158.148      83,80 1.586,53      0,11 0,90

  C      Ilum de páteo                      BT       3           153,00     0,09       25,99     8,50     6,69            738         0,05       1,01        0,21      1,63
  D      Escola 1.o e 2.o grau              BT       9         3.092,81     1,76      534,56 123,34       4,82         15.205         1,10      20,83        0,20      1,60
  E      Cheche e parque infantíl           BT       27        7.838,13     4,46    1.358,00 294,31       4,54         38.297         2,77      52,46        0,20      1,61
  F      Posto de saúde                     BT       13        2.684,65     1,53      463,14 111,66       5,03         13.121         0,95      17,97        0,20      1,61
  G      Posto policial                     BT       8           704,44     0,40      120,59    34,60     5,93          3.410         0,25       4,67        0,21      1,63
  H      Canteiro de obras                  BT       2           250,18     0,14       43,17    10,42     5,03          1.205         0,09       1,65        0,21      1,63
  I      Prédio Administrativo              BT       33        9.054,35     5,16    1.566,08 428,00       5,72         43.696         3,16      59,86        0,21      1,63
  J      Cortadeira de grama                BT       15          308,15     0,18       50,60    27,02    10,49          1.440         0,10       1,97        0,21      1,68
  K      Abrigo de táxi e de ônibus         BT       17          348,04     0,20       57,20    30,68    10,55          1.630         0,12       2,23        0,21      1,68
  L      Ginásio de espor e cam futebol     BT       10        2.121,69     1,21      367,95    77,64     4,43         10.407         0,75      14,26        0,20      1,60
  M      Oficina                            BT       4         2.342,15     1,33      406,46    84,05     4,34         11.330         0,82      15,52        0,21      1,63
  O      Cemitério e vestiário público      BT       5           335,84     0,19       57,36    17,09     6,14          1.610         0,12       2,21        0,21      1,64
  P      Estação rodoviária                 BT       1            30,17     0,02        4,98     2,47     9,83            142         0,01       0,19        0,21      1,67
  Q      Semáfforos e sinaliz de alerta     BT       28        1.977,16     1,13      337,47 102,13       6,23          9.613         0,70      13,17        0,21      1,62
  R      Sanitário público                  BT       3            47,12     0,03        7,63     4,81    12,19            217         0,02       0,30        0,22      1,71
  S      Aeroporto                          BT       1            66,44     0,04       11,23     4,07     7,37            313         0,02       0,43        0,21      1,67
  V      Outros                             BT       38        5.264,22     3,00      913,10 203,73       4,68         25.581         1,85      35,04        0,21      1,62
         Total 2 >                                  217       36.618,55    20,86    6.325,51 1.564,51     5,16        177.955        12,88     243,77        0,21      1,62

   Z     Fornecimento em alta tensão        AT       6         7.112,67     4,05    1.258,38    150,96     2,58        45.921         3,32      63,00        0,15      1,22

Total    Total 3 (global) >                         236      175.560,08   100,00 31.604,89 6.593,72         12      1.382.024       100,00 1.893,30

         Nota 1: Dos 236 locais de consumo 78 (33,05 %) não tem medidor de consumo de energia elétrica, sendo o calculo de consumo feito de forma empírica (talvez favorecendo a CPFL).
         Nota 2: Do consumo global de 1.382.024 Kwh (84,53 %), ou seja 1.168.175 Kwh não possui medição.
  14.3.13                                                                  Elaborado por Eng. LIMA                                                                               39
Considerações sobre cobrança de CIP (TIP)
          em SCar-SP a exemplo do que acontece em
          Araraquara - SP:

          #1) No mês 06 / 1999 o consumo de
          Iluminação Publica em SCar-SP deu o valor de
          1.158 Mwh (ou seja 1.158 Mwh / mês).

          #2) Portanto de 1999 até 2013 decorreram 14
          anos.

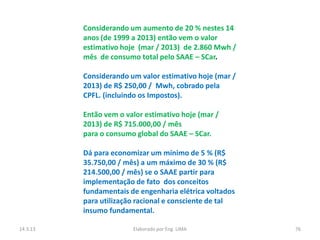

          #3) Considerando um aumento médio de 2 %
          ao ano, então vem o valor médio de 28 % de
          aumento bem estimativo em 14 anos.

          #4) Então estimativamente vem 1.158 x 1,28 =
          1.482 Mwh / mês em 2013.

14.3.13                  Elaborado por Eng. LIMA         40

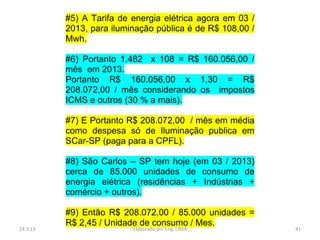

#5) A Tarifa de energia elétrica agora em 03 /
          2013, para iluminação pública é de R$ 108,00 /
          Mwh.

          #6) Portanto 1.482 x 108 = R$ 160.056,00 /
          mês em 2013.
          Portanto R$ 160.056,00 x 1,30 = R$
          208.072,00 / mês considerando os impostos
          ICMS e outros (30 % a mais).

          #7) E Portanto R$ 208.072,00 / mês em média
          como despesa só de Iluminação publica em
          SCar-SP (paga para a CPFL).

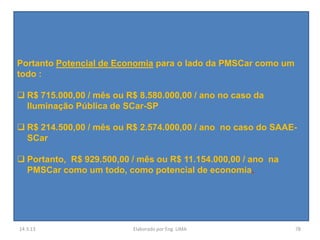

          #8) São Carlos – SP tem hoje (em 03 / 2013)
          cerca de 85.000 unidades de consumo de
          energia elétrica (residências + Indústrias +
          comércio + outros).

          #9) Então R$ 208.072,00 / 85.000 unidades =
          R$ 2,45 / Unidade de consumo / Mes.
14.3.13                   Elaborado por Eng. LIMA          41

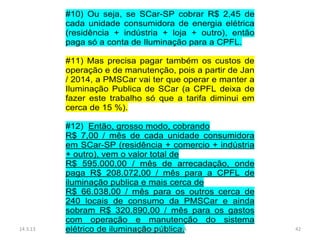

#10) Ou seja, se SCar-SP cobrar R$ 2,45 de
          cada unidade consumidora de energia elétrica
          (residência + indústria + loja + outro), então
          paga só a conta de Iluminação para a CPFL.

          #11) Mas precisa pagar também os custos de
          operação e de manutenção, pois a partir de Jan
          / 2014, a PMSCar vai ter que operar e manter a
          Iluminação Publica de SCar (a CPFL deixa de
          fazer este trabalho só que a tarifa diminui em
          cerca de 15 %).

          #12) Então, grosso modo, cobrando
          R$ 7,00 / mês de cada unidade consumidora
          em SCar-SP (residência + comercio + indústria
          + outro), vem o valor total de
          R$ 595.000,00 / mês de arrecadação, onde
          paga R$ 208.072,00 / mês para a CPFL de
          iluminação publica e mais cerca de
          R$ 66.038,00 / mês para os outros cerca de
          240 locais de consumo da PMSCar e ainda
          sobram R$ 320.890,00 / mês para os gastos
          com operação e manutenção do sistema
14.3.13   elétrico de iluminação pública.
                            Elaborado por Eng. LIMA        42
#13) E cobrar R$ 7,00 / mês em cada conta de
          energia elétrica dos cerca de 85.000
          consumidores em geral de SCar-SP não é
          nada, desde que a PMSCar saiba administrar e
          satisfazer o povo em geral.
          Mas tem organizar bem as informações para
          levar para o Sr. Prefeito Paulo Altomani decidir
          o que fazer.

          #14) Araraquara cobra no máximo R$ 15,00
          em media de cada residência, R$ 200,00 em
          média de cada comércio e mais R$ 500,00 em
          média de cada indústria, etc.
          Ou seja, Araraquara – SP abusa do povo local
          e nada acontece em termos de reclamações,
          porque administra bem o dinheiro em beneficio
          do povo em geral local.

          #15) Ver carta – oficio em anexo para ser
          mandada pelo Prefeito Paulo Altomani para o
          Prefeito de Araraquara – SP, no sentido de
          obter mais detalhes de como faz lá de forma
          bem      sucedida,      para         então aplicar
14.3.13   inteligentemente aqui emEng. LIMA
                            Elaborado por SCar-SP.             43

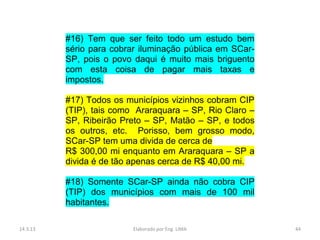

#16) Tem que ser feito todo um estudo bem
          sério para cobrar iluminação pública em SCar-
          SP, pois o povo daqui é muito mais briguento
          com esta coisa de pagar mais taxas e
          impostos.

          #17) Todos os municípios vizinhos cobram CIP
          (TIP), tais como Araraquara – SP, Rio Claro –
          SP, Ribeirão Preto – SP, Matão – SP, e todos
          os outros, etc. Porisso, bem grosso modo,
          SCar-SP tem uma divida de cerca de
          R$ 300,00 mi enquanto em Araraquara – SP a
          divida é de tão apenas cerca de R$ 40,00 mi.

          #18) Somente SCar-SP ainda não cobra CIP
          (TIP) dos municípios com mais de 100 mil
          habitantes.

14.3.13                   Elaborado por Eng. LIMA         44

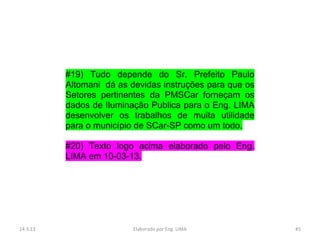

#19) Tudo depende do Sr. Prefeito Paulo
          Altomani dá as devidas instruções para que os
          Setores pertinentes da PMSCar forneçam os
          dados de Iluminação Publica para o Eng. LIMA
          desenvolver os trabalhos de muita utilidade
          para o município de SCar-SP como um todo.

          #20) Texto logo acima elaborado pelo Eng.
          LIMA em 10-03-13.

14.3.13                   Elaborado por Eng. LIMA         45
Informações sobre a economia de SCar –
          SP obtidos dos dados de consumo / custo
          de energia elétrica desta mesma SCar-SP

14.3.13                 Elaborado por Eng. LIMA     46
Resumo de consumo de Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996

                            Setor RESIDENCIAL                                                                   (ANEXO - E2)

      Ano                       Qde de liga-    Consumo total Consumo específico
                                ções aten-         mensal
                             didas (em média)     em média
                                                                 Valor        % ano
                                                                 médio     atual / ano             O importante é continuar
                                                                             anterior              este trabalho até 2013
                                 Qde / mes       Kwh / mes      Kwh / lig       %                  para ver se aumenta ou diminui o
                                                                                                   consumo especifico
          93                      41.376          8.001.625       193,39                           (Kwh / residencia)
          94                      43.352          8.363.676       192,89       -0,2585
          95                      45.231          9.375.335       207,23       7,4343              Os dados mostram como
          96                      47.073         10.121.956       214,99       3,7446              está se comportando a
          97                      49.800         10.865.768       218,13       1,4605              economia de scar-sp

                                              Consumo especifico
                                             (no setor residencial)
                           225
                           220
                           215
          Kw h / ligação

                           210
                           205
                           200
                           195
                           190
                           185
                           180
                                    93          94         95         96          97

                                                          Anos

    Nota:
    Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos.

    Elaborado por Eng. Lima em 1996

14.3.13                                                           Elaborado por Eng. LIMA                                             47
Resumo de consumo de Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996

                             Setor INDUSTRIAL                                                                       (ANEXO - E3)

          Ano                    Qde de liga-     Consumo total        Consumo específico
                                 ções aten-          mensal
                              didas (em média)      em média
                                                                           Valor        % ano
                                                                           médio      atual / ano
                                                                                        anterior       O importante é continuar
                                 Qde / mes          Kwh / mes            Kwh / lig        %            este trabalho até 2013
                                                                                                       para ver se aumenta ou diminui o
          93                         1.070          14.554.584           13.601,13                     consumo especifico
          94                         1.145          16.029.975           13.997,49      2,9142         (Kwh / industria)
          95                         1.325          18.620.502           14.073,69      0,5444
          96                         1.490          19.185.688           12.867,61      -8,5697        Os dados mostram como
          97                         1.656          19.483.540           11.776,66      -8,4783        está se comportando a
                                                                                                       economia de scar-sp

                                                 Consumo especifico
                                                 (no setor industrial)
                            14.500
                            14.000
           Kw h / ligação

                            13.500
                            13.000
                            12.500
                            12.000
                            11.500
                                        93          94            95           96           97

                                                                 Anos

     Nota:
     Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos.
     (Diminuiu porque aumentou muito a quantidade de pequenas empreiteiras de construção civil, que são classificadas como
     indústrias e também porque está havendo diminuição da atividade industrial).

     Elaborado por Eng. Lima em 1996
14.3.13                                                                 Elaborado por Eng. LIMA                                           48
Resumo de consumo de Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996

                             Setor COMERCIAL                                                                     (ANEXO - E4)

     Ano                        Qde de liga-     Consumo total Consumo específico
                                ções aten-          mensal
                             didas (em média)      em média
                                                                  Valor        % ano
                                                                  médio     atual / ano
                                                                              anterior              O importante é continuar
                                Qde / mes         Kwh / mes      Kwh / lig       %                  este trabalho até 2013
                                                                                                    para ver se aumenta ou diminui o
         93                       4.398              2.715.933    617,59                            consumo especifico
         94                       4.595              2.864.352    623,30       0,9246               (Kwh / loja)
         95                       4.847              3.350.275    691,22      10,8968
         96                       5.096              3.712.846    728,34       5,3702               Os dados mostram como
         97                       5.368              4.217.377    785,27       7,8164               está se comportando a
                                                                                                    economia de scar-sp

                                            Consumo especifico
                                             (setor comercial)
                       800
                       780
                       760
      Kw h / ligação

                       740
                       720
                       700
                       680
                       660
                       640
                       620
                       600
                                  93            94          95       96          97

                                                           Anos

    Nota:
    Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos.

    Elaborado por Eng. Lima em 1996
14.3.13                                                            Elaborado por Eng. LIMA                                             49
Resumo de consumo de Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996

                               Setor OUTROS (Rural)                                                                (ANEXO - E5)

           Ano                     Qde de liga-  Consumo total Consumo específico
                                   ções aten-       mensal
                                didas (em média)   em média
                                                                   Valor       % ano
                                                                  médio     atual / ano
                                                                              anterior
                                   Qde / mes      Kwh / mes      Kwh / lig       %
            93                        1.031        1.551.658     1.503,70
            94                        1.061        1.669.912     1.573,32      4,6297
            95                        1.082        1.775.306     1.640,85      4,2922
            96                        1.093        1.990.923     1.821,52    11,0108                  O importante é continuar
            97                        1.097        2.133.362     1.944,29      6,7400                 este trabalho até 2013
                                                                                                      para ver se aumenta ou diminui o
                                                                                                      consumo especifico
                                                                                                      (Kwh / unidade rural)

                                               Consumo especifico                                     Os dados mostram como
                                             (no setor outros / rural)
                                                                                                      está se comportando a
                             2.000                                                                    economia de scar-sp
                             1.900
            Kw h / ligação

                             1.800
                             1.700
                             1.600
                             1.500
                             1.400
                                       93        94          95          96       97
                                                           Anos

          Nota:
          Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos.

          Elaborado por Eng. Lima em 1996
14.3.13                                                           Elaborado por Eng. LIMA                                                  50
Resumo de consumo de Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996

                                  Setor OUTROS (Poder Pulblico)                                                       (ANEXO - E6)

           Ano                       Qde de liga-  Consumo total Consumo específico
                                     ções aten-       mensal
                                  didas (em média)   em média
                                                                    Valor        % ano
                                                                    médio     atual / ano
                                                                                anterior
                                     Qde / mes      Kwh / mes      Kwh / lig       %

            93                            276            1.099.066        3.983,74
            94                            281            1.158.243        4.120,33     3,4287
            95                            292            1.278.719        4.377,24     6,2352
            96                            295            1.365.132        4.629,27     5,7577            O importante é continuar
            97                            293            1.636.637        5.594,77    20,8564            este trabalho até 2013
                                                                                                         para ver se aumenta ou diminui o
                                                                                                         consumo especifico
                                                                                                         (Kwh / unidade pública)
                                                     Consumo especifico
                                                 (no setor outros / pod pulb)                            Os dados mostram como
                                  6.000                                                                  está se comportando a
                                  5.500                                                                  economia de scar-sp
                 Kw h / ligação

                                  5.000
                                  4.500
                                  4.000
                                  3.500
                                            93          94           95         96      97

                                                                  Anos

          Nota:
          Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos.

          Elaborado por Eng. Lima em 1996
14.3.13                                                                   Elaborado por Eng. LIMA                                           51
Resumo de consumo de Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996

                                Setor OUTROS (Serv Pulb - Água)                                                     (ANEXO -E7)

           Ano                      Qde de liga-  Consumo total Consumo específico
                                    ções aten-       mensal
                                 didas (em média)   em média
                                                                   Valor        % ano
                                                                   médio     atual / ano
                                                                               anterior
                                    Qde / mes      Kwh / mes      Kwh / lig       %

                 93                    28               1.640.568        58.210,81
                 94                    29               1.693.554        58.761,65   0,9463
                 95                    33               1.787.084        54.134,02   -7,8753
                 96                    37               1.874.930        50.846,54   -6,0729
                 97                    43               2.022.184        47.571,59   -6,4409           O importante é continuar
                                                                                                       este trabalho até 2013
                                                                                                       para ver se aumenta ou diminui o
                                                                                                       consumo especifico
                                                   Consumo especifico
                                                                                                       (Kwh / unidade do SAAE)
                                             (no setor outros / ser pul - agua)
                             60.000                                                                    Os dados mostram como
            Kw h / ligação

                             55.000                                                                    está se comportando a
                                                                                                       economia de scar-sp
                             50.000

                             45.000

                             40.000
                                        93            94            95         96       97
                                                                Anos

          Nota:
          Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos.
          (Diminuiu porque aconteceram ligações novas para pequenas cargas elétricas).

          Elaborado por Eng. Lima em 1996
14.3.13                                                                  Elaborado por Eng. LIMA                                           52
Resumo de consumo de Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996

                        Setor OUTROS (Ilum Pulbl)                                                              (ANEXO - E8)

 Ano                       Qde de liga-  Consumo total Consumo específico
                           ções aten-       mensal
                        didas (em média)   em média
                                                          Valor        % ano
                                                          médio     atual / ano
                                                                      anterior
                           Qde / mes      Kwh / mes      Kwh / lig       %

  93                              2            933.000          466.500,08
  94                              2            971.050          485.524,75   4,0782
  95                              2            980.694          490.347,08   0,9932
  96                              2            983.536          491.768,08   0,2898               O importante é continuar
  97                              2           1.000.736         500.367,85   1,7487               este trabalho até 2013
                                                                                                  para ver se aumenta ou diminui o
                                                                                                  consumo especifico
                                                                                                  (Kwh / unidade iluminação publica)
                                          Consumo especifico
                                      (no setor outros / ilum pulb)                               Os dados mostram como
                        510.000                                                                   está se comportando a
                                                                                                  economia de scar-sp
                        500.000
       Kw h / ligação

                        490.000
                        480.000
                        470.000
                        460.000
                        450.000
                        440.000
                                      93       94          95          96      97

                                                          Anos

Nota:
Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, com certeza absoluta, ao longo dos anos.

  14.3.13
Elaborado por Eng. Lima em 1996                                              Elaborado por Eng. LIMA                                           53
Resumo de consumo de Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996

                            Setor GLOBAL (res + ind + com + out)                                         (ANEXO - E1)

     Ano                       Qde de liga-  Consumo total Consumo específico
                               ções aten-       mensal
                            didas (em média)   em média
                                                              Valor        % ano
                                                              médio     atual / ano
                                                                          anterior
                               Qde / mes      Kwh / mes      Kwh / lig       %

      93                         48.190           30.527.722      633,33
      94                         50.472           32.780.965      649,19        2,5042
      95                         52.820           37.117.425      702,59        8,2256
      96                         55.094           39.278.480      712,53        1,4148                   O importante é continuar
      97                         58.268           41.496.616      712,29        -0,0337                  este trabalho até 2013
                                                                                                         para ver se aumenta ou diminui o
                                                                                                         consumo especifico
                                                                                                         (Kwh / unidade de consumo)
                                                Consumo especifico
                                         (setor global / res+ind+com+out)                                Os dados mostram como
                           720
                                                                                                         está se comportando a
                           700
                                                                                                         economia de scar-sp
                           680
          Kw h / ligação

                           660
                           640
                           620
                           600
                           580
                                    93           94         95         96          97

                                                          Anos

                            Nota:
                            Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim,ao longo dos anos.

14.3.13                     Elaborado por Eng. Lima em 1996              Elaborado por Eng. LIMA                                                            54
Perfil resumido de consumo de energia elétrica no municipio de SÃO CARLOS - SP

      Ano de 1996

      Setor                        Qde total de               Consumo total
                                   ligações
                                   Valor        % sobre o     Valor            % sobre o
                                                total                          total
                                   Qde          %             Gwh / ano        %

      - Residencial                     47.073      85,4400           121,46       25,7750
      - Industrial                       1.490       2,7040           230,23       48,8500
      - Comercial                        5.096       9,2500            44,55        9,4540   O importante é continuar
      - Outros (Pod Púlb)                  295       0,5350            16,38        3,4760   este trabalho até 2013
      - Outros (Serv Púl - Água)            37       0,0670            22,49        4,7730   para ver se aumenta ou diminui
      - Outros (Ilum Púlb)                   2       0,0040            11,80        2,5040   a porcentagem de participação no
      - Outros (Rural)                   1.093       1,9840            23,89        5,0700   consumo global
      - Outros (CPFL)                        9       0,0160             0,43        0,0910
      - Total global                    55.095     100,0000           471,25      100,0000   Os dados mostram como
                                                                                             está se comportando a
                                                                                             economia de scar-sp
      Elaborado por Eng. Lima em 1996

14.3.13                                                 Elaborado por Eng. LIMA                                                 55
DADOS TÉCNICOS FUNDAMENTAIS DE LÂMPADAS para iluminação pública

                       Potencia     Fluxo        Vida         Especifi-    Especifi-     Especifi-
                       nominal      luminoso     útil         co n. 1      co n. 2       co n. 3
                                    (lumens)     (horas)      (Lm / W)     (Hs / W)      (LmE x HsE)

                       Lâmpada de Vapor de Mercúrio

                               80        3.400        9.000        42,50        112,50       4.781,25
                              125        5.800       12.000        46,40         96,00       4.454,40
                              250       12.100       12.000        48,40         48,00       2.323,20
                              400       21.700       15.000        54,25         37,50       2.034,38

          Média               214       10.750       12.000        50,29         56,14       2.823,43
          Referencia                                   1,00         1,00

                       Lampada Vapor de Sódio Unalux

                              110        8.000       12.000        72,73        109,09       7.933,88
                              215       20.700       12.000        96,28         55,81       5.373,72
                              360       38.000       16.000       105,56         44,44       4.691,36

          Média               228       22.233       13.333        97,37         58,39       5.685,97
          Comparação                                   1,11         1,94

                       Lampada Vapor de Sódio tipo Goldlight - Ovóide

                              100        8.600       16.000        86,00        160,00      13.760,00
                              150       14.000       24.000        93,33        160,00      14.933,33
                              250       29.000       24.000       116,00         96,00      11.136,00
                              400       49.000       24.000       122,50         60,00       7.350,00

          Média               225       25.150       22.000       111,78         97,78      10.929,38
          Comparação                                   1,83         2,22

                       Lampada Vapor de Sódio tipo Goldlight - Standby

                              100        8.600       32.000        86,00        320,00      27.520,00
                              150       14.000       48.000        93,33        320,00      29.866,67
                              250       29.000       48.000       116,00        192,00      22.272,00
                              400       49.000       48.000       122,50        120,00      14.700,00

          Média               225       25.150       44.000       111,78        195,56      21.858,77
          Comparação                                   3,67         2,22

                       Estudos acima baseados em dados de catálogos da Silvania - Lâmpadas

                       Elaborado por Eng. Lima, Revisão 0 em 20/01/01
14.3.13                                                                                                 56
BALANCETE TÉCNICO DE ILUMINAÇÃO PÚBLICA NO MUNICIPIO DE SÃO CARLOS / SP                                                    Data do levantamento > 17/07/99

                                São Carlos                      Santa Eudóxia             Agua Vermelha                    Global

                                Qde              Part (%)     Qde              Part (%) Qde            Part (%)            Qde            Part (%)
Total   Vap Mercúro (qde) >             15.179          76,02            208        73,24        140              100,00         15.527           76,14
Total   Vap Sódio (qde) >                4.524          22,66             26         9,15          0                0,00          4.550           22,31
Total   outros (qde) >                     265           1,33             50        17,61          0                0,00            315            1,54
Total   global (qde) >                  19.968         100,00            284      100,00         140              100,00         20.392          100,00

                                São Carlos                      Santa Eudóxia             Agua Vermelha                    Global

                                Watts         Part (%)     Watts        Part (%) Watts      Part (%)        Watts       Part (%)
Total   Vap Mercúro (watts) >       2.339.825        70,93       21.588      68,02   18.368          100,00  2.379.781          71,06
Total   Vap Sódio (watts) >           906.408        27,48        2.210       6,96        0            0,00     908.618         27,13
Total   outros (watts( >               52.580         1,59        7.940      25,02        0            0,00      60.520          1,81
Total   global (watts) >            3.298.813       100,00       31.738    100,00    18.368          100,00  3.348.919         100,00

Consumo especifico global (watts / lâmpada - poste)                                       São Carlos Sta Eudóxia           Agua Verm

Média    global (watts total / qde lâmpadas - postes) >                                       165,20              152,59         131,20
Média    Vap Mercúrio (watts total / qdel âmpadas - postes) >                                 154,15              103,79           0,00
Média    Vap Sódio (watts total / qde lâmpadas - postes) >                                    200,36               85,00           0,00
Média    outros (watts total / qde lâmpadas - postes) >                                       198,42              158,80           0,00

                                Qde total        Part (%)       Pot total   Part (%)                   Perdas médias                       Consumo
                                de lampadas                     de lampadas                             globais dos                         total em
                                (qde)                           (watts)                                 reatores (%)                      (Kwh / mês)

São Carlos                              19.968        97,92        3.298.813      98,50                    11,53                           1.051.547
Santa Eudóxia                              284         1,39           31.738       0,95                     9,05                             8.050
Agua Vermelha                              140         0,69           18.368       0,55                    12,57                             5.864
Total global                            20.392       100,00        3.348.919     100,00                    11,05                           1.065.461

Elaboração acima basedo em dados fornecidos pela CPFL em 17/07/99
Estudo preliminar onde depende de dados atualizados por parte da CPFL

Elaboração por Eng. Antonio Lima de Souza, da ABRAPECON, Revisão 0 em 20/01/01
14.3.13                                                                                                                                                   57
CPFL eventualmente cobrando a mais do município
             de SCar-SP na conta de iluminação
                          pública

14.3.13                Elaborado por Eng. LIMA      58
Elaborado
           Parte B1 (cálculo empírico da CPFL)

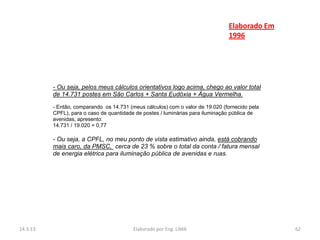

                                                                                     Em 1996
          - Considerações genéricas sobre os valores de quantidade de postes / luminárias para
          iluminação de avenidas e ruas, apresentados, por escrito, pela CPFL para a PMSC:

          - Conforme dados em anexo, apresentados pela CPFL (solicitados pelo Sr. Márcio Rossit
          / PMSC mediante minha assessoria), o municipio de São Carlos, como um todo, tem a
          seguinte situação em termos de iluminação pública de avenidas e ruas:

          Local                      Postes /      Potencia         Potencia
                                     luminárias    total            especifica
                                     instalados    instalada
                                     (Qde)         (Watts)          (W / poste)

          - Santa Eudóxia                222          20.438             92
          - Agua Vermelha                118          12.208            103
          - São Carlos                  18.680       2.839.137          152

          - Total                       19.020       2.871.783          151

          - Ou seja, cada poste / luminária apresenta um valor médio global de 151 Watts de
          potencia.
          - Acho particularmente um valor elevado, conhecendo São Carlos como conheço, dentro
          da minha experiência profissional (CPFL pode, muito bem, está "chutando" valores para
          mais, já que a PMSC nunca conferiu mesmo).

          - E fazendo umas contas apresento:
          2.871.783 Watts / 1000 = 2.872 Kw.
          2.872 Kw x 360 Hs = 1.033.920 Kwh / mês (onde 360 Hs é o tempo que as lampadas
          ficam ligadas no mês em média).
          - Ou seja, a PMSC paga um total de 1.033.920 Kwh / mês de consumo de energia elétrica
          para iluminação pública de avenidas e ruas no municipio (São Carlos + Santa Eudóxia +
          Agua Vermelha).
14.3.13                                   Elaborado por Eng. LIMA                                 59
Elaborado Em 1996

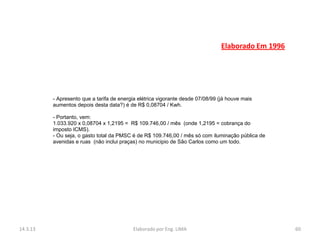

          - Apresento que a tarifa de energia elétrica vigorante desde 07/08/99 (já houve mais
          aumentos depois desta data?) é de R$ 0,08704 / Kwh.

          - Portanto, vem:
          1.033.920 x 0,08704 x 1,2195 = R$ 109.746,00 / mês (onde 1,2195 = cobrança do
          imposto ICMS).
          - Ou seja, o gasto total da PMSC é de R$ 109.746,00 / mês só com iluminação pública de
          avenidas e ruas (não inclui praças) no municipio de São Carlos como um todo.

14.3.13                                    Elaborado por Eng. LIMA                                   60
Elaborado em 1996

           Parte B2 (cálculo empírico meu)
          - Eu fui até o SAAE, que tem uma boa estrutura em termos de
          "aerofotogrametria", e, ajudado por um de seus técnicos, cheguei nos
          seguintes valores concretos e ainda estimativos:
          a) O municipio de São Carlos possui uma área total de aproximadamente 1.139 Km2 =
             1.139.000.000 m2 de área total (áreas urbana + rural).

          b) Delimetando somente toda a parte urbana do municipio de São Carlos, incluindo Santa
             Eudóxia e Água Vermelha, o aplicativo AutoCada apresenta o valor de 38.668.781 m2
             de área total (só área urbana).

          - Fazendo algumas contas, apresento:
          38.668.781 / 1.139.000.000 = 3,40 %
          Ou seja, da área total do municipio, apenas 3,40 % se refere à área urbana, incluindo
          Água Vermelha e Santa Eudóxia.

          - Considerando um valor médio de 12 % para avenidas e ruas, então apresento:
          38.668.781 x 0,12 = 4.640.254 m2 de área total para apenas avenidas e ruas.
          - Considerando uma largura média de 7 metros para avenidas e ruas, apresento:
          4.640.254 / 7 = 662.893 m de somatória para avenidas e ruas no municipio.
          - Considerando que, em média, é de 45 m a distancia entre os postes para iluminação
          pública de avenidas e ruas, apresento:
          662.893 / 45 = 14.731 postes / luminárias para iluminação pública.

14.3.13                                    Elaborado por Eng. LIMA                                    61
Elaborado Em
                                                                                1996

          - Ou seja, pelos meus cálculos orientativos logo acima, chego ao valor total
          de 14.731 postes em São Carlos + Santa Eudóxia + Água Vermelha.
          - Então, comparando os 14.731 (meus cálculos) com o valor de 19.020 (fornecido pela
          CPFL), para o caso de quantidade de postes / luminárias para iluminação pública de
          avenidas, apresento:
          14.731 / 19.020 = 0,77

          - Ou seja, a CPFL, no meu ponto de vista estimativo ainda, está cobrando
          mais caro, da PMSC, cerca de 23 % sobre o total da conta / fatura mensal
          de energia elétrica para iluminação pública de avenidas e ruas.

14.3.13                                   Elaborado por Eng. LIMA                               62
Elaborado Em 1996

           Apresento agora, estimativamente ainda, o quanto de dinheiro a CPFL está,
          eventualmente, cobrando a mais da PMSC:
          109.746 x 0,23 = R$ 25.242, 00 / mês
          - Ou seja, a CPFL está cobrando a mais, mais caro, da PMSC, o valor total
          de R$ 25.242,00 / mês ou R$ 302.904,00 / ano, no caso de iluminação
          pública de avenidas e ruas (lógico preciso averiguar melhor esta situação,
          para então afirmar de forma categórica)
          - Portanto, minha recomendação categóricica é no sentido da PMSC exigir da CPFL, que
          seja feito uma RECONTAGEM geral dos postes para iluminação pública, referente a todo
          o municipio (São Carlos + Santa Eudóxia + Água Vermelha).
          - Recontagem não só dos postes como também da potencia (em Watts) de cada lampada
          em cada poste (CPFL, aparentimente, chutou tudo prejudicando a PMSC - levar em
          conta que a PMSC nunca teve um Engenheiro Eletricista para analisar esse tipo de coisa
          da CPFL).

          - Lembro para o aspecto fundamental de que se o meu raciocínio logo acima estiver
          correto (23 % cobrado a mais pela CPFL só no caso de iluminação pública de avenidas e
          ruas), a dívida de R$ 3,5 milhões pode, muito bem, ficar reduzida para cerca de R$ 2,7
          milhões, portanto economia para o lado da PMSC de algo em torno de R$ 800,0 mil.
          - E ainda tem cerca de 4 % de economia, para o lado da PMSC (portanto mais R$ 140,0
          mil), devido ao fato da CPFL cobrar o ICMS na forma incorreta de "cálculo por dentro"
          (21,95 %) quando o correto é o "cálculo por fora" (18,00 %).

14.3.13                                   Elaborado por Eng. LIMA                                  63

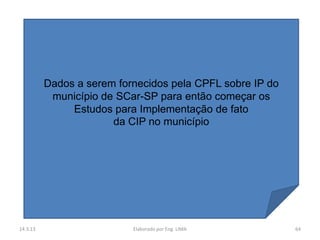

Dados a serem fornecidos pela CPFL sobre IP do
           município de SCar-SP para então começar os
               Estudos para Implementação de fato
                       da CIP no município

14.3.13                    Elaborado por Eng. LIMA         64
14.3.13   Elaborado por Eng. LIMA   65
14.3.13   Elaborado por Eng. LIMA   66
Proposição de carta – oficio a ser enviada para o Prefeito
    de Araraquara – SP assinada pelo Ver Rabello com o de
        acordo do Prefeito de SCar-SP (Paulo Altomani)

14.3.13                       Elaborado por Eng. LIMA           67

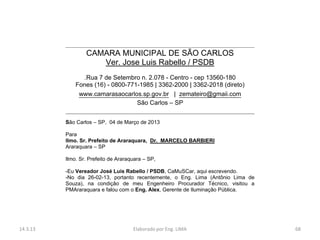

CAMARA MUNICIPAL DE SÃO CARLOS
                     Ver. Jose Luis Rabello / PSDB
                .Rua 7 de Setembro n. 2.078 - Centro - cep 13560-180
              Fones (16) - 0800-771-1985 | 3362-2000 | 3362-2018 (direto)
               www.camarasaocarlos.sp.gov.br | zemateiro@gmaii.com
                                   São Carlos – SP

          São Carlos – SP, 04 de Março de 2013

          Para
          Ilmo. Sr. Prefeito de Araraquara, Dr. MARCELO BARBIERI
          Araraquara – SP

          Ilmo. Sr. Prefeito de Araraquara – SP,

          -Eu Vereador José Luis Rabello / PSDB, CaMuSCar, aqui escrevendo.
          -No dia 26-02-13, portanto recentemente, o Eng. Lima (Antônio Lima de
          Souza), na condição de meu Engenheiro Procurador Técnico, visitou a
          PMAraraquara e falou com o Eng. Alex, Gerente de Iluminação Pública.

14.3.13                               Elaborado por Eng. LIMA                     68
-O Eng. Alex / PMAraq, atendeu muito bem o Eng. Lima /
          CaMuSCar, onde respondeu a tudo que foi perguntado em
          termos de como funciona a cobrança da CIP (Custeio de
          Iluminação Pública) em Araraquara – SP.
          -Mas não deu para o Eng. Alex atender ao Eng. Lima quanto a
          fornecer detalhes por escrito.
          -O Eng. Alex colocou que o assunto é de Prefeito de São Carlos
          - SP para o Prefeito de Araraquara – SP.

          -Então, na condição de Vereador, venho por meio desta, com
          carimbo / assinatura do Prefeito Eng. Paulo Altomani colocando
          um de acordo no final desta carta - oficio, solicitar o
          seguinte, para que o Eng. Lima possa elaborar um Projeto de
          Lei voltado para cobrança da CIP em São Carlos – SP, nos
          moldes do sucesso conseguido por Araraquara – SP :

          ---Quantos consumidores tipo residencial urbano, tipo
          residencial rural, tipo comercial, tipo industrial, tipo outros, etc, a
          PMAraraquara consegue cobrar a CIP.

14.3.13                             Elaborado por Eng. LIMA                         69

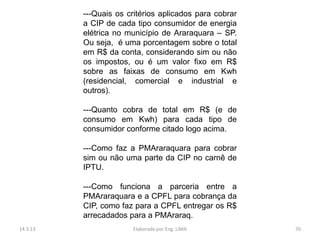

---Quais os critérios aplicados para cobrar
          a CIP de cada tipo consumidor de energia
          elétrica no município de Araraquara – SP.
          Ou seja, é uma porcentagem sobre o total
          em R$ da conta, considerando sim ou não
          os impostos, ou é um valor fixo em R$
          sobre as faixas de consumo em Kwh
          (residencial, comercial e industrial e
          outros).

          ---Quanto cobra de total em R$ (e de
          consumo em Kwh) para cada tipo de
          consumidor conforme citado logo acima.

          ---Como faz a PMAraraquara para cobrar
          sim ou não uma parte da CIP no carnê de
          IPTU.

          ---Como funciona a parceria entre a
          PMAraraquara e a CPFL para cobrança da
          CIP, como faz para a CPFL entregar os R$
          arrecadados para a PMAraraq.
14.3.13                 Elaborado por Eng. LIMA         70

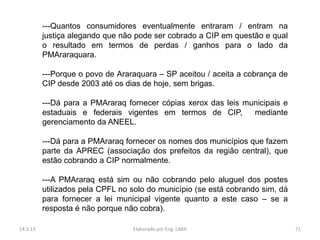

---Quantos consumidores eventualmente entraram / entram na
          justiça alegando que não pode ser cobrado a CIP em questão e qual
          o resultado em termos de perdas / ganhos para o lado da
          PMAraraquara.

          ---Porque o povo de Araraquara – SP aceitou / aceita a cobrança de
          CIP desde 2003 até os dias de hoje, sem brigas.

          ---Dá para a PMAraraq fornecer cópias xerox das leis municipais e
          estaduais e federais vigentes em termos de CIP,        mediante
          gerenciamento da ANEEL.

          ---Dá para a PMAraraq fornecer os nomes dos municípios que fazem
          parte da APREC (associação dos prefeitos da região central), que
          estão cobrando a CIP normalmente.

          ---A PMAraraq está sim ou não cobrando pelo aluguel dos postes
          utilizados pela CPFL no solo do município (se está cobrando sim, dá
          para fornecer a lei municipal vigente quanto a este caso – se a
          resposta é não porque não cobra).

14.3.13                           Elaborado por Eng. LIMA                       71

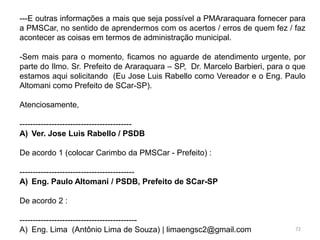

---E outras informações a mais que seja possível a PMAraraquara fornecer para
a PMSCar, no sentido de aprendermos com os acertos / erros de quem fez / faz
acontecer as coisas em termos de administração municipal.

-Sem mais para o momento, ficamos no aguarde de atendimento urgente, por
parte do Ilmo. Sr. Prefeito de Araraquara – SP, Dr. Marcelo Barbieri, para o que
estamos aqui solicitando (Eu Jose Luis Rabello como Vereador e o Eng. Paulo
Altomani como Prefeito de SCar-SP).

Atenciosamente,

------------------------------------------
A) Ver. Jose Luis Rabello / PSDB

De acordo 1 (colocar Carimbo da PMSCar - Prefeito) :

-------------------------------------------
A) Eng. Paulo Altomani / PSDB, Prefeito de SCar-SP

De acordo 2 :

--------------------------------------------
A) Eng. Lima (Antônio Lima de Souza) | limaengsc2@gmail.com                  72
Falando agora do SAAE-SCar como grande consumidor
             de energia elétrica em SCar-SP

14.3.13               Elaborado por Eng. LIMA          73
14.3.13   Elaborado por Eng. LIMA   74
Balancete do consumo / custo de energia elétrica no SAAE referente ao mês de Setembro / 99

 Descrição                       Azul                         Convencional             BT                   Soma

                    Unidade      Valor            %           Valor            %       Valor      %         Valor         %

 Consumo            Kwh / mês       1.806.357         75,80        503.430     21,13       73.236 3,07 2.383.023 100,00
 Qde                Qde                     6          9,38              10    15,63           48 75,00        64 100,00
 Custo total        R$ / mês       146.648,02         70,18       50.514,78    24,18    11.790,15 5,64 208.952,95 100,00
 Dem Media          Kw               2.474,00         75,80          690,00    21,14       100,00 3,06   3.264,00 100,00
 Dem Maxima         Kw               2.956,00         72,17          940,00    22,95       200,00 4,88   4.096,00 100,00
 FC                 %                    0,84                          0,73                  0,50
 ICMS               R$ / mês                                                                            37.575,39 18,00

 Cus espec SAAE R$ / Kwh                 0,0812       50,43           0,1003   62,33        0,1610 100,00           0,0877 100,00
 Cus espec PMSC R$ / Kwh                                                                                            0,1300 148,23
 Cus esp IND    R$ / Kwh                                                                                            0,0574 65,46

 Projetando custo total para 12 meses (*)         R$ / ano     2.507.435,40
 Projetando ICMS para 12 meses                    R$ / ano       450.904,68                       SETEMBRO / 1999
 (*) = Incluindo o ICMS

 Notas:
 1) Dá para economizar cerca de 10 %, ou seja R$ 250.743,54 / ano, devido a problema de multas + custos ocultos.
 2) Dá para ecomizar cerca de R$ 18.036,19 / ano devido a cálculo errado do ICMS.
 3) Dá para deixar de pagar todo o ICMS, ou seja R$ 450.904,68 / ano.
 4) Dá para economizar cerca de R$ 600.000 / ano se não utilizar energia elétrica na ponta.
 5) Portanto potencial total de R$ 1.301.648,22 / ano como economia para o lado do SAAE (conseguindo 30 % já está ótimo).
 6) Dá para negociar preços menores com compra de energia elétrica (fazer leilão entre as concessionárias).
 7) Uma indústria, com 1 única medição, com demanda máxima de 4.096 Kw e consumo de 2.383.023 Kwh / mês
14.3.13                                            Elaborado por Eng. LIMA                                           75
 gasta a metade dos R$ 208.952,95 / mês absorvidos pelo SAAE (é justo isto?).
Considerando um aumento de 20 % nestes 14
          anos (de 1999 a 2013) então vem o valor
          estimativo hoje (mar / 2013) de 2.860 Mwh /
          mês de consumo total pelo SAAE – SCar.

          Considerando um valor estimativo hoje (mar /
          2013) de R$ 250,00 / Mwh, cobrado pela
          CPFL. (incluindo os Impostos).

          Então vem o valor estimativo hoje (mar /
          2013) de R$ 715.000,00 / mês
          para o consumo global do SAAE – SCar.

          Dá para economizar um mínimo de 5 % (R$
          35.750,00 / mês) a um máximo de 30 % (R$
          214.500,00 / mês) se o SAAE partir para
          implementação de fato dos conceitos
          fundamentais de engenharia elétrica voltados
          para utilização racional e consciente de tal
          insumo fundamental.

14.3.13                 Elaborado por Eng. LIMA          76
Potencial de economia para a PMSCar como um
          todo (Iluminação Publica + SAAE)

14.3.13             Elaborado por Eng. LIMA   77
Portanto Potencial de Economia para o lado da PMSCar como um
todo :

 R$ 715.000,00 / mês ou R$ 8.580.000,00 / ano no caso da
  Iluminação Pública de SCar-SP

 R$ 214.500,00 / mês ou R$ 2.574.000,00 / ano no caso do SAAE-
  SCar

 Portanto, R$ 929.500,00 / mês ou R$ 11.154.000,00 / ano na
  PMSCar como um todo, como potencial de economia.

14.3.13                   Elaborado por Eng. LIMA              78

Ver provas (conta de energia elétrica da CPFL)
   do que está acontecendo em Araraquara – SP
                   em termos de
                  cobrança da CIP

14.3.13              Elaborado por Eng. LIMA        79
14.3.13   Elaborado por Eng. LIMA   80
14.3.13   Elaborado por Eng. LIMA   81
FIM

      Eng. LIMA (Antônio Lima de Souza)
      Elétrico – ‘Civil’
      CREA n. 0600.50612.9-SP
      www.abrapecon.com.br
      limaengsc2@gmail.com
      Fones 16 – 97.30.23.25 (vi) / 16 – 93.97.74.59 (cl)
      São Carlos - SP

14.3.13                             Elaborado por Eng. LIMA   82

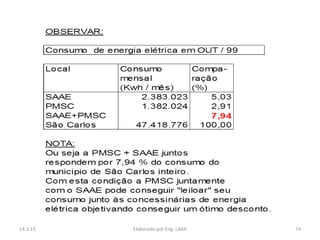

Iluminação Publica Scar

  • 1.
    Proposição para implementaçãode “Sub - Plano Diretor para Gestão de Energia Municipal” (incluindo energia elétrica e outros tipos de energia) Autor : Eng. LIMA (elétrico – „civil‟) Data desta apresentação : 13-03-2013 (revisão 4) www.abrapecon.com.br limaengsc2@gmail.com Fones 16- 97.30.23.25 (vi) / 93.97.74.59 (cl) São Carlos - SP 14.3.13 Elaborado por Eng. LIMA 1
  • 2.
     Se vocênão sabe medir / quantificar então não sabe administrar.  Não se avalie pela sua capacidade de resolver problemas mas sim de evitar que os mesmos aconteçam.  Vai faltar energia elétrica sim no brasil, se continuar acontecendo os enormes desperdícios por falta de planejamento energético - engenheirado (no lar , na empresa privada e na empresa pública).  Tem muito dinheiro subsidiado sim, do governo federal , para implantação de sub- plano diretor de energia municipal, onde o que falta são bons projetos devidamente objetivos - engenheirados , para os srs. prefeitos submeterem ao ministério das cidades. 14.3.13 Elaborado por Eng. LIMA 2
  • 3.
    Que ferramenta utilizarpara Conservação Profissional de energia elétrica ? Novos Materiais, Change management Mecatrônica CNC,FMS, Robôs, Times Autônomos CLP,AGV RDBMS, OODBMS, Normalização WAN, Internet/Intranet, ISO, CIM-OSA, NC,Unix,Windows, NT, CAD,CAE,CAM, STEP, IGES, Linux,O, 4GL,GUI, CAPP, PDM, MRPII ISO/QS 9000 Java, IA, Groupware, Cliente-Servidor JIT Balanced ABC/M Engenharia Scorecard PERT-CPM Elétrica / Teoria das Restrições Energia BOM, PN, CS Learning Engenharia Qualidade Empowerment 14.3.13 Enterprise Elaborado por Eng. LIMA Simultânea 3
  • 4.
    Conservação Profissional deEnergia Elétrica Recursos: Pessoas, Saídas: Apoio da Eng. LIMA Informação Diretoria, Organizada Informações, e que Agrega Instrumentação Valor de Campo 14.3.13 Elaborado por Eng. LIMA 4
  • 5.
    Conservação Profissional deEnergia Eletrica Digitar e Analisar Emitir Levantar Processar Resulta- Relatórios Dados no Microcom dos Gerenciais Gerenciar Melhoria no Suprimento de Ene Ele Desenvolver Ações de Melhorias Continuas Desenvolver Recursos Humanos 14.3.13 Desenvolver Cultura da Qualidade no Suprimento 5
  • 6.
    Tipos de Recursos Técnicas Métodos Software Recursos Hardware Financeiros Equipamentos 14.3.13 Elaborado por Eng. LIMA 6
  • 7.
    Falando de IluminaçãoPública 14.3.13 Elaborado por Eng. LIMA 7
  • 8.
    14.3.13 Elaborado por Eng. LIMA 8
  • 9.
    14.3.13 Elaborado por Eng. LIMA 9
  • 10.
    14.3.13 Elaborado por Eng. LIMA 10
  • 11.
    14.3.13 Elaborado por Eng. LIMA 11
  • 12.
    Considerações sobre ooartigo 149 A da Constituição Considerações sobre artigo 149 A da Constituição Brasileira que criou aa CIP em 2003 Brasileira que criou CIP em 2003 14.3.13 Elaborado por Eng. LIMA 12
  • 13.
     O artigo149-A da Constituição Brasileira, criado em 2002 / 2003, atribuiu aos Municípios a competência para instituírem Contribuição para o Custeio do Serviço de Iluminação Publica (CIP), mas não prescreveu a materialidade do tributo. Apenas obrigou a destinação do produto de sua arrecadação ao custeio do serviço de iluminação pública.  Desta forma, o legislador Municipal é livre para escolher a materialidade que desejar. É aí que entra o Engenheiro Elétrico Experimentado, criando um método de cálculo para cobrança da CIP, devidamente mensurado e de fácil operação por parte da Prefeitura.  Desta forma, o legislador Municipal é livre para escolher a materialidade que desejar. É aí que entra o Engenheiro Elétrico Experimentado, criando um método de cálculo para cobrança da CIP, devidamente mensurado e de fácil operação por parte da Prefeitura. 14.3.13 Elaborado por Eng. LIMA 13
  • 14.
     Quanto àbase de cálculo também é livre, onde escolhido o critério material, tal base de cálculo deve mensurar e afirmar a CIP. Coisa da alçada de Engenheiro Elétrico experimentado.  O cuidado do legislador infraconstitucional, ao adotar a materialidade da CIP, deve ser com relação à base de cálculo que precisa mensurar categoricamente o serviço prestado, repetindo.  Finalizando quanto à criação da CIP, com materialidade delimitada dentro da competência tributária, não há verificação de vedação constitucional. 14.3.13 Elaborado por Eng. LIMA 14
  • 15.
    Benefícios Para osMunicípios ao Implementar o Sub - Plano Diretor de Gestão de Energia 14.3.13 Elaborado por Eng. LIMA 15
  • 16.
    Benefícios Para osMunicípios ao Implementar o Sub - Plano Diretor de Gestão de Energia # Contribuição à segurança pública, especialmente nos aspectos relacionados à proteção da população urbana, à segurança do tráfego viário e à melhoria da qualidade de vida; # Melhoria da imagem da cidade e das condições noturnas de uso dos espaços públicos, em atividades de turismo, comércio, esporte e lazer; # Melhoria da qualidade da iluminação pública em termos de maior eficiência luminosa ao menor custo operacional e de manutenção; # Redução drástica para R$ 0,00 no pagamento da conta mensal de energia elétrica para iluminação publica, onde é o povo quem paga 100 % através de implementação adequada - engenheirada da CIP / TIP. 14.3.13 Elaborado por Eng. LIMA 16
  • 17.
    # Introdução dagestão energética como uma nova ferramenta em termos aplicação de TI voltada para redução drástica de custos operacionais e de manutenção. # Iluminação de obras e monumentos de valor artístico, cultural e ambiental, bem como de praças públicas de grande circulação, associando a luz a um processo educativo de valorização de bens referenciais para o município e a comunidade. # Diminuição de estoque de reposição face à maior vida útil do material empregado e a redução da diversidade de tipo/potência do equipamento a ser instalado. 14.3.13 Elaborado por Eng. LIMA 17
  • 18.
    # Maior segurançae qualidade de vida em termos de opção acertada por uma vida com sustentabilidade social - ambiental; # Minimização dos impactos ambientais decorrentes de novos empreendimentos energéticos; # Contribuição para um desenvolvimento com sustentabilidade devidamente sustentada - engenheirada. # Criação de mercado para o uso de equipamentos eficientes e geração de novos empregos e ainda criação de cultura de uso eficiente e racional da energia elétrica nas esferas dos governos estaduais e municipais. 14.3.13 Elaborado por Eng. LIMA 18
  • 19.
    Apresentação do órgãoregulador ANEEL quanto à CIP 14.3.13 Elaborado por Eng. LIMA 19
  • 20.
    Iluminação Pública Resolução Normativa nº 414/2010 Wuberdan Gonçalves Pereira Superintendência de Regulação Brasília da Comercialização da Eletricidade - SRC 22 de junho de 2012 14.3.13 Elaborado por Eng. LIMA 20
  • 21.
    Iluminação Pública naRes. 414/10 Art. 2º XXXIX – iluminação pública: serviço público que tem por objetivo exclusivo prover de claridade os logradouros públicos, de forma periódica, contínua ou eventual; Art. 5º § 6º A classe iluminação pública, de responsabilidade de pessoa jurídica de direito público ou por esta delegada mediante concessão ou autorização, caracteriza-se pelo fornecimento para iluminação de ruas, praças, avenidas, túneis, passagens subterrâneas, jardins, vias, estradas, passarelas, abrigos de usuários de transportes coletivos, logradouros de uso comum e livre acesso, inclusive a iluminação de monumentos, fachadas, fontes luminosas e obras de arte de valor histórico, cultural ou ambiental, localizadas em áreas públicas e definidas por meio de legislação específica, exceto o fornecimento de energia elétrica que tenha por objetivo qualquer forma de propaganda ou publicidade, ou para realização de atividades que visem a interesses econômicos. 14.3.13 Elaborado por Eng. LIMA 21
  • 22.
    Iluminação Pública Na Constituição Federal “Art.30. Compete aos Municípios: (...) V – organizar e prestar, diretamente ou sob regime de concessão ou permissão, os serviços públicos de interesse local, incluído o de transporte coletivo, que tem caráter essencial; Art. 149-A Os Municípios e o Distrito Federal poderão instituir contribuição, na forma das respectivas leis, para o custeio do serviço de iluminação pública, observado o disposto no art. 150, I e III. (Incluído pela Emenda Constitucional nº 39, de 2002) Parágrafo único. É facultada a cobrança da contribuição a que se refere o caput, na fatura de consumo de energia elétrica.(Incluído pela Emenda Constitucional nº 39, de 2002)” 14.3.13 Elaborado por Eng. LIMA 22
  • 23.
    Sobre ponto deentrega e faturamento da iluminação pública 14.3.13 Elaborado por Eng. LIMA 23
  • 24.
    Tarifas incidentes sobreo consumo de energia elétrica na Iuminação Pública TARIFA B4a – Aplicável quando os ativos de Iuminação Pública são de propriedade do Poder Público Municipal; TARIFA B4b – Aplicável quando os ativos de Iuminação Pública são de propriedade das distribuidoras; Todos os outros serviços relacionados à iluminação pública são de responsabilidade do Poder Público Municipal. 14.3.13 Elaborado por Eng. LIMA 24
  • 25.
    Acordo Operativo Resolução Normativa 414/10 Art. 69 - A distribuidora deve informar ao Poder Público Municipal ou Distrital, quando pertinente, sobre a necessidade de celebração de Acordo Operativo para disciplinar as condições de acesso ao sistema elétrico de distribuição pelo responsável pela realização de serviços de operação e manutenção das instalações de iluminação publica, segundo as normas e padrões vigentes. 14.3.13 Elaborado por Eng. LIMA 25
  • 26.
    ILUMINAÇÃO PÚBLICA -ATIVOS 100% Município Acre – Alagoas - Bahia - Distrito Federal - Espírito Santo – Goiás - Maranhão - Mato Grosso - Mato Grosso do Sul – Pará – Paraíba - Piauí - Rio de Janeiro - Rio Grande do Norte - Rio Grande do Sul - Rondônia - Santa Catarina – Sergipe - Tocantins DISTRIBUIDORA Amapá – Amazonas – Ceará - Minas Gerais – Pernambuco - Roraima - São Paulo Paraná ~ 50% / 50% 14.3.13 Elaborado por Eng. LIMA 26
  • 27.
    Audiências Públicas: 049/2011 Período:de 09/09/2011 a 09/12/2011 Presencial: 19/10/2011 - Manaus 04/11/2011 – Recife 17/11/2011 – São Paulo 24/11/2011 – Belo Horizonte Agentes que contribuíram: 115 Contribuições: 133 14.3.13 Elaborado por Eng. LIMA 27
  • 28.
    Audiências Públicas: 054/2011 AUDIÊNCIA PÚBLICA 054/2011 - de 13/10 a 9/12/2011 Obter subsídios para procedimentos de regularização, nos termos da Resolução nº 414, de 2010, dos ativos de iluminação pública registrados no Ativo Imobilizado em Serviço das concessionárias e permissionárias distribuição de energia. 14.3.13 Elaborado por Eng. LIMA 28
  • 29.
    Resolução Normativa 414/10 Art. 218 Art. 218. “A distribuidora deve transferir o sistema de iluminação pública registrado como Ativo Imobilizado em Serviço – AIS à pessoa jurídica de direito público competente. § 1º A transferência à pessoa jurídica de direito público competente deve ser realizada sem ônus, observados os procedimentos técnicos e contábeis para a transferência estabelecidos em resolução específica. § 2º Até que as instalações de iluminação pública sejam transferidas, devem ser observadas as seguintes condições: I - o ponto de entrega se situará no bulbo da lâmpada; II – a distribuidora é responsável apenas pela execução e custeio dos serviços de operação e manutenção; e III - a tarifa aplicável ao fornecimento de energia elétrica para iluminação pública é a tarifa B4b. § 3º A distribuidora deve atender às solicitações da pessoa jurídica de direito público competente quanto ao estabelecimento de cronograma para transferência dos ativos, desde que observado o prazo limite de 31 de janeiro de 2014. 14.3.13 Elaborado por Eng. LIMA 29
  • 30.
    Resolução Normativa 414/10 Art. 218 § 4º Salvo hipótese prevista no § 3o, a distribuidora deve observar os seguintes prazos máximos: I – até 14 de março de 2011: elaboração de plano de repasse às pessoas jurídicas de direito público competente dos ativos referidos no caput e das minutas dos aditivos aos respectivos contratos de fornecimento de energia elétrica em vigor; II – até 1o de julho de 2012: encaminhamento da proposta da distribuidora à pessoa jurídica de direito público competente, com as respectivas minutas dos termos contratuais a serem firmados e com relatório detalhando o AIS, por município, e apresentando, se for o caso, o relatório que demonstre e comprove a constituição desses ativos com os Recursos Vinculados à Obrigações Vinculadas ao Serviço Público (Obrigações Especiais); III – até 1º de março de 2013: encaminhamento à ANEEL do relatório conclusivo do resultado das negociações, por município, e o seu cronograma de implementação; IV – até 30 de setembro de 2013: encaminhamento à ANEEL do relatório de acompanhamento da transferência de ativos, objeto das negociações, por município; V – até 31 de janeiro de 2014: conclusão da transferência dos ativos; e VI – até 1o de março de 2014: encaminhamento à ANEEL do relatório final da transferência de ativos, por município. 14.3.13 Elaborado por Eng. LIMA 30
  • 31.
    Resolução Normativa 414/10 Art. 218 § 5º A partir da transferência dos ativos ou do vencimento do prazo definido no inciso V do § 4o, em cada município, aplica-se integralmente o disposto na Seção X do Capítulo II, não ensejando quaisquer pleitos compensatórios relacionados ao equilíbrio econômico-financeiro, sem prejuízo das sanções cabíveis caso a transferência não tenha se realizado por motivos de responsabilidade da distribuidora.” (Redação dada pela Resolução Normativa ANEEL nº 479, de 03.04.2012) 14.3.13 Elaborado por Eng. LIMA 31
  • 32.
    Obrigado! SRC (61) 2192-8646 wuberdan@aneel.gov.br SGAN – Quadra 603 – Módulos “I” e “J” Brasília – DF – 70830-030 Ouvidoria: 167 www.aneel.gov.br 14.3.13 Elaborado por Eng. LIMA 32
  • 33.
    Sucesso de Araraquara– SP com a implementação da CIP desde 2003 até os dias de hoje (2013) 14.3.13 Elaborado por Eng. LIMA 33
  • 34.
     Desde 2003que Araraquara – SP implementou a CIP (Custeio de Iluminação Pública) ou TIP (taxa de Iluminação Pública).  Outros municípios do interior região central seguiram Araraquara – SP, onde somente São Carlos – SP não seguiu, decorridos 10 anos desde 2003.  Portanto(1) há cerca de 10 anos que a PMAraraquara vem cobrando cerca de R$ 600 mil / mês de CIP (povo pagando), portanto(2) economizando de seus cofres públicos para investimentos no bem está da população local.  Ver que a dívida da PMAraraquara é hoje de cerca de R$ 40 mi enquanto a de SCar-SP é de cerca de R$ 300 mi (bem grosso modo colocando).  Ou seja, a Prefeitura do Município de Araraquara – SP cobra cerca de 10 % em média de cada consumidor de energia elétrica no município, onde paga para a CPFL a Iluminação Pública e ainda sobra muito dinheiro para pagamento de quase 100 % dos seus gastos com energia elétrica para os prédios públicos municipais e para os serviços de captação e distribuição de água para a população como um todo (é necessário que o Prefeito de SCar solicite dados do sucesso de Araraquara).  Ver texto como sugestão de carta a ser enviada para o Prefeito de Araraquara – SP pelo Prefeito de São Carlos - SP 34
  • 35.
    Lei Municipal deimplementação da CIP em Araraquara – SP Desde 2003 14.3.13 Elaborado por Eng. LIMA 35
  • 36.
    LEI COMPLEMENTAR Nº760, DE 8 DE DEZEMBRO DE 2.010 Autógrafo nº 351/10 – Projeto de Lei Complementar nº 138/10 Autora: Prefeitura Municipal de Araraquara Dispõe sobre a contribuição para Custeio da Iluminação Pública – CIP, de que trata o artigo 149-A, da Constituição Federal e dá outras providências. O Prefeito do Município de Araraquara, Estado de São Paulo, no exercício de suas atribuições legais, e de acordo com o que aprova: A Câmara Municipal, em sessão ordinária de 2 de dezembro de 2.010, promulga a seguinte lei complementar: Art. 1º Fica alterada no Município de Araraquara, a forma de cobrança da Contribuição para Custeio da Iluminação Pública - CIP. Parágrafo único. O serviço previsto no caput deste artigo compreende a iluminação de vias, logradouros e demais bens públicos, e a manutenção, melhoramento da rede de iluminação pública, além de outras atividades a estas correlatas. Art. 2º Caberá à Secretaria Municipal da Fazenda e à Secretaria Municipal de Serviços Públicos procederem ao lançamento e à fiscalização do pagamento da Contribuição para Custeio de Iluminação Pública – CIP. Art. 3º São contribuintes da Contribuição para Custeio da Iluminação Pública – CIP, todos os proprietários, titulares de domínio útil ou possuidores a qualquer título de imóveis edificados localizados na zona urbana ou zona rurbana do Município de Araraquara. Art. 4º A cobrança da Contribuição para Custeio da Iluminação Pública – CIP poderá ser feita de forma direta ou mediante convênio, desde já autorizado, a ser celebrado com a concessionária de energia elétrica. Parágrafo único. O convênio definido no caput deste artigo disporá sobre a forma e operacionalização da cobrança da contribuição. Art. 5º Celebrado o convênio com a concessionária de energia elétrica, fica esta responsável pela cobrança e recolhimento da Contribuição para Custeio da Iluminação Pública – CIP, ora instituída, para os casos estabelecidos no artigo 7º da presente Lei, devendo transferir o montante arrecadado para a conta do Tesouro Municipal, especialmente indicada para tal fim, nos prazos e na forma estabelecida no convênio. Art. 6º O valor mensal da Contribuição para Custeio da Iluminação Pública – CIP tem como base de cálculo o custeio da Iluminação Pública, que compreende as despesas mensais com a energia elétrica consumida pela iluminação das vias e logradouros públicos, com a administração, operação e manutenção dos serviços de iluminação das vias e logradouros públicos e com a melhoria ou modernização do sistema de iluminação das vias e logradouros públicos. Art. 7º O valor da Contribuição para Custeio da Iluminação Pública – CIP será incluído no montante total da fatura mensal de energia elétrica emitida pela concessionária, no caso de imóveis dotados de sistema de cobrança de energia elétrica. 14.3.13 Elaborado por Eng. LIMA 36
  • 37.
    CÂMARA MUNICIPAL DEARARAQUARA Estado de São Paulo Art. 8º No caso dos imóveis dotados do sistema de cobrança de energia elétrica, o valor mensal a ser pago não excederá a 14% (quatorze por cento) do valor mensal do respectivo consumo de energia elétrica, sem a inclusão dos demais valores contidos na fatura de cobrança emitida pela concessionária local de distribuição de energia elétrica, devido pelo ocupante do imóvel edificado, de todas as classes de consumidores, limitado ao valor mensal a ser pago a título de contribuição de custeio da iluminação pública – CIP em R$ 15,00 (quinze reais) para consumidores da classe residencial, R$ 200,00 (duzentos reais) para consumidores da classe comercial e R$ 300,00 (trezentos reais) para consumidores da classe industrial. (Redação dada pela Lei Complementar nº 828, de 2012) § 1º A Contribuição para Custeio da iluminação Pública – CIP será cobrada juntamente com a fatura mensal de energia elétrica consumida no respectivo imóvel. (Redação dada pela Lei Complementar nº 828, de 2012) § 2º Os valores relativos aos limites de contribuição previstos no caput serão reajustados com base no índice de reajuste da tarifa de energia elétrica. (Redação dada pela Lei Complementar nº 828, de 2012) Art. 9º Ficam dispensados do pagamento da Contribuição de Custeio da Iluminação Pública – CIP, os consumidores de energia elétrica vinculados às unidades consumidoras com consumo mensal igual ou inferior a 50 (cinqüenta) KW/h. Art. 10. Esta lei complementar entrará em vigor na data da sua publicação, revogadas as disposições em contrário, especialmente a Lei Complementar nº 67, de 30 de dezembro de 2.002. Prefeitura do Município de Araraquara, aos 8 (oito) dias do mês de dezembro do ano de 2.010 (dois mil e dez). Marcelo Fortes Barbieri Prefeito Municipal Weber Ciloni Secretário de Serviços Públicos Roberto Pereira Secretário da Fazenda Publicada na Secretaria Municipal de Governo, na data supra. Luiz Geraldo Zaccarelli Cunha Secretário Interino de Governo Arquivada em livro próprio nº 01/2010. (“PC”). 14.3.13 Publicada no Jornal local “Folha da Cidade”, de Terça-Feira, 14/dezembro/10 – Exemplar nº 7.576. 37
  • 38.
    Proposição para Implementaçãoda CIP em São Carlos - SP 14.3.13 Elaborado por Eng. LIMA 38
  • 39.
    Balancete referente acompra de energia elétrica pela PMSC em Junho / 99 Junho / 1999 Código Descrição Tipo de Qde de Custo Part no ICMS Multas % de Total Part no Total Custo % Cus / fornec contas total cus glob total total Multas Consumo cons global Kw Espec % Cons (R$) (%) (R$) (R$) (%) (Kwh) (%) (KwMed) (R$/Kwh) 1 2 3 4 5 6 7 8 9 10 11 12 13 A Ilum pública rua e avenida BT 7 118.691,62 67,61 21.657,00 4.815,07 4,96 1.027.644 74,36 1.578,99 0,12 0,91 B Ilum de praça BT 6 13.137,23 7,48 2.364,00 63,19 0,59 130.504 9,44 7,54 0,11 0,79 Total 1 > 13 131.828,85 75,09 24.021,00 4.878,26 4,52 1.158.148 83,80 1.586,53 0,11 0,90 C Ilum de páteo BT 3 153,00 0,09 25,99 8,50 6,69 738 0,05 1,01 0,21 1,63 D Escola 1.o e 2.o grau BT 9 3.092,81 1,76 534,56 123,34 4,82 15.205 1,10 20,83 0,20 1,60 E Cheche e parque infantíl BT 27 7.838,13 4,46 1.358,00 294,31 4,54 38.297 2,77 52,46 0,20 1,61 F Posto de saúde BT 13 2.684,65 1,53 463,14 111,66 5,03 13.121 0,95 17,97 0,20 1,61 G Posto policial BT 8 704,44 0,40 120,59 34,60 5,93 3.410 0,25 4,67 0,21 1,63 H Canteiro de obras BT 2 250,18 0,14 43,17 10,42 5,03 1.205 0,09 1,65 0,21 1,63 I Prédio Administrativo BT 33 9.054,35 5,16 1.566,08 428,00 5,72 43.696 3,16 59,86 0,21 1,63 J Cortadeira de grama BT 15 308,15 0,18 50,60 27,02 10,49 1.440 0,10 1,97 0,21 1,68 K Abrigo de táxi e de ônibus BT 17 348,04 0,20 57,20 30,68 10,55 1.630 0,12 2,23 0,21 1,68 L Ginásio de espor e cam futebol BT 10 2.121,69 1,21 367,95 77,64 4,43 10.407 0,75 14,26 0,20 1,60 M Oficina BT 4 2.342,15 1,33 406,46 84,05 4,34 11.330 0,82 15,52 0,21 1,63 O Cemitério e vestiário público BT 5 335,84 0,19 57,36 17,09 6,14 1.610 0,12 2,21 0,21 1,64 P Estação rodoviária BT 1 30,17 0,02 4,98 2,47 9,83 142 0,01 0,19 0,21 1,67 Q Semáfforos e sinaliz de alerta BT 28 1.977,16 1,13 337,47 102,13 6,23 9.613 0,70 13,17 0,21 1,62 R Sanitário público BT 3 47,12 0,03 7,63 4,81 12,19 217 0,02 0,30 0,22 1,71 S Aeroporto BT 1 66,44 0,04 11,23 4,07 7,37 313 0,02 0,43 0,21 1,67 V Outros BT 38 5.264,22 3,00 913,10 203,73 4,68 25.581 1,85 35,04 0,21 1,62 Total 2 > 217 36.618,55 20,86 6.325,51 1.564,51 5,16 177.955 12,88 243,77 0,21 1,62 Z Fornecimento em alta tensão AT 6 7.112,67 4,05 1.258,38 150,96 2,58 45.921 3,32 63,00 0,15 1,22 Total Total 3 (global) > 236 175.560,08 100,00 31.604,89 6.593,72 12 1.382.024 100,00 1.893,30 Nota 1: Dos 236 locais de consumo 78 (33,05 %) não tem medidor de consumo de energia elétrica, sendo o calculo de consumo feito de forma empírica (talvez favorecendo a CPFL). Nota 2: Do consumo global de 1.382.024 Kwh (84,53 %), ou seja 1.168.175 Kwh não possui medição. 14.3.13 Elaborado por Eng. LIMA 39
  • 40.
    Considerações sobre cobrançade CIP (TIP) em SCar-SP a exemplo do que acontece em Araraquara - SP: #1) No mês 06 / 1999 o consumo de Iluminação Publica em SCar-SP deu o valor de 1.158 Mwh (ou seja 1.158 Mwh / mês). #2) Portanto de 1999 até 2013 decorreram 14 anos. #3) Considerando um aumento médio de 2 % ao ano, então vem o valor médio de 28 % de aumento bem estimativo em 14 anos. #4) Então estimativamente vem 1.158 x 1,28 = 1.482 Mwh / mês em 2013. 14.3.13 Elaborado por Eng. LIMA 40
  • 41.
    #5) A Tarifade energia elétrica agora em 03 / 2013, para iluminação pública é de R$ 108,00 / Mwh. #6) Portanto 1.482 x 108 = R$ 160.056,00 / mês em 2013. Portanto R$ 160.056,00 x 1,30 = R$ 208.072,00 / mês considerando os impostos ICMS e outros (30 % a mais). #7) E Portanto R$ 208.072,00 / mês em média como despesa só de Iluminação publica em SCar-SP (paga para a CPFL). #8) São Carlos – SP tem hoje (em 03 / 2013) cerca de 85.000 unidades de consumo de energia elétrica (residências + Indústrias + comércio + outros). #9) Então R$ 208.072,00 / 85.000 unidades = R$ 2,45 / Unidade de consumo / Mes. 14.3.13 Elaborado por Eng. LIMA 41
  • 42.
    #10) Ou seja,se SCar-SP cobrar R$ 2,45 de cada unidade consumidora de energia elétrica (residência + indústria + loja + outro), então paga só a conta de Iluminação para a CPFL. #11) Mas precisa pagar também os custos de operação e de manutenção, pois a partir de Jan / 2014, a PMSCar vai ter que operar e manter a Iluminação Publica de SCar (a CPFL deixa de fazer este trabalho só que a tarifa diminui em cerca de 15 %). #12) Então, grosso modo, cobrando R$ 7,00 / mês de cada unidade consumidora em SCar-SP (residência + comercio + indústria + outro), vem o valor total de R$ 595.000,00 / mês de arrecadação, onde paga R$ 208.072,00 / mês para a CPFL de iluminação publica e mais cerca de R$ 66.038,00 / mês para os outros cerca de 240 locais de consumo da PMSCar e ainda sobram R$ 320.890,00 / mês para os gastos com operação e manutenção do sistema 14.3.13 elétrico de iluminação pública. Elaborado por Eng. LIMA 42
  • 43.
    #13) E cobrarR$ 7,00 / mês em cada conta de energia elétrica dos cerca de 85.000 consumidores em geral de SCar-SP não é nada, desde que a PMSCar saiba administrar e satisfazer o povo em geral. Mas tem organizar bem as informações para levar para o Sr. Prefeito Paulo Altomani decidir o que fazer. #14) Araraquara cobra no máximo R$ 15,00 em media de cada residência, R$ 200,00 em média de cada comércio e mais R$ 500,00 em média de cada indústria, etc. Ou seja, Araraquara – SP abusa do povo local e nada acontece em termos de reclamações, porque administra bem o dinheiro em beneficio do povo em geral local. #15) Ver carta – oficio em anexo para ser mandada pelo Prefeito Paulo Altomani para o Prefeito de Araraquara – SP, no sentido de obter mais detalhes de como faz lá de forma bem sucedida, para então aplicar 14.3.13 inteligentemente aqui emEng. LIMA Elaborado por SCar-SP. 43
  • 44.
    #16) Tem queser feito todo um estudo bem sério para cobrar iluminação pública em SCar- SP, pois o povo daqui é muito mais briguento com esta coisa de pagar mais taxas e impostos. #17) Todos os municípios vizinhos cobram CIP (TIP), tais como Araraquara – SP, Rio Claro – SP, Ribeirão Preto – SP, Matão – SP, e todos os outros, etc. Porisso, bem grosso modo, SCar-SP tem uma divida de cerca de R$ 300,00 mi enquanto em Araraquara – SP a divida é de tão apenas cerca de R$ 40,00 mi. #18) Somente SCar-SP ainda não cobra CIP (TIP) dos municípios com mais de 100 mil habitantes. 14.3.13 Elaborado por Eng. LIMA 44
  • 45.
    #19) Tudo dependedo Sr. Prefeito Paulo Altomani dá as devidas instruções para que os Setores pertinentes da PMSCar forneçam os dados de Iluminação Publica para o Eng. LIMA desenvolver os trabalhos de muita utilidade para o município de SCar-SP como um todo. #20) Texto logo acima elaborado pelo Eng. LIMA em 10-03-13. 14.3.13 Elaborado por Eng. LIMA 45
  • 46.
    Informações sobre aeconomia de SCar – SP obtidos dos dados de consumo / custo de energia elétrica desta mesma SCar-SP 14.3.13 Elaborado por Eng. LIMA 46
  • 47.
    Resumo de consumode Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996 Setor RESIDENCIAL (ANEXO - E2) Ano Qde de liga- Consumo total Consumo específico ções aten- mensal didas (em média) em média Valor % ano médio atual / ano O importante é continuar anterior este trabalho até 2013 Qde / mes Kwh / mes Kwh / lig % para ver se aumenta ou diminui o consumo especifico 93 41.376 8.001.625 193,39 (Kwh / residencia) 94 43.352 8.363.676 192,89 -0,2585 95 45.231 9.375.335 207,23 7,4343 Os dados mostram como 96 47.073 10.121.956 214,99 3,7446 está se comportando a 97 49.800 10.865.768 218,13 1,4605 economia de scar-sp Consumo especifico (no setor residencial) 225 220 215 Kw h / ligação 210 205 200 195 190 185 180 93 94 95 96 97 Anos Nota: Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos. Elaborado por Eng. Lima em 1996 14.3.13 Elaborado por Eng. LIMA 47
  • 48.
    Resumo de consumode Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996 Setor INDUSTRIAL (ANEXO - E3) Ano Qde de liga- Consumo total Consumo específico ções aten- mensal didas (em média) em média Valor % ano médio atual / ano anterior O importante é continuar Qde / mes Kwh / mes Kwh / lig % este trabalho até 2013 para ver se aumenta ou diminui o 93 1.070 14.554.584 13.601,13 consumo especifico 94 1.145 16.029.975 13.997,49 2,9142 (Kwh / industria) 95 1.325 18.620.502 14.073,69 0,5444 96 1.490 19.185.688 12.867,61 -8,5697 Os dados mostram como 97 1.656 19.483.540 11.776,66 -8,4783 está se comportando a economia de scar-sp Consumo especifico (no setor industrial) 14.500 14.000 Kw h / ligação 13.500 13.000 12.500 12.000 11.500 93 94 95 96 97 Anos Nota: Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos. (Diminuiu porque aumentou muito a quantidade de pequenas empreiteiras de construção civil, que são classificadas como indústrias e também porque está havendo diminuição da atividade industrial). Elaborado por Eng. Lima em 1996 14.3.13 Elaborado por Eng. LIMA 48
  • 49.
    Resumo de consumode Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996 Setor COMERCIAL (ANEXO - E4) Ano Qde de liga- Consumo total Consumo específico ções aten- mensal didas (em média) em média Valor % ano médio atual / ano anterior O importante é continuar Qde / mes Kwh / mes Kwh / lig % este trabalho até 2013 para ver se aumenta ou diminui o 93 4.398 2.715.933 617,59 consumo especifico 94 4.595 2.864.352 623,30 0,9246 (Kwh / loja) 95 4.847 3.350.275 691,22 10,8968 96 5.096 3.712.846 728,34 5,3702 Os dados mostram como 97 5.368 4.217.377 785,27 7,8164 está se comportando a economia de scar-sp Consumo especifico (setor comercial) 800 780 760 Kw h / ligação 740 720 700 680 660 640 620 600 93 94 95 96 97 Anos Nota: Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos. Elaborado por Eng. Lima em 1996 14.3.13 Elaborado por Eng. LIMA 49
  • 50.
    Resumo de consumode Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996 Setor OUTROS (Rural) (ANEXO - E5) Ano Qde de liga- Consumo total Consumo específico ções aten- mensal didas (em média) em média Valor % ano médio atual / ano anterior Qde / mes Kwh / mes Kwh / lig % 93 1.031 1.551.658 1.503,70 94 1.061 1.669.912 1.573,32 4,6297 95 1.082 1.775.306 1.640,85 4,2922 96 1.093 1.990.923 1.821,52 11,0108 O importante é continuar 97 1.097 2.133.362 1.944,29 6,7400 este trabalho até 2013 para ver se aumenta ou diminui o consumo especifico (Kwh / unidade rural) Consumo especifico Os dados mostram como (no setor outros / rural) está se comportando a 2.000 economia de scar-sp 1.900 Kw h / ligação 1.800 1.700 1.600 1.500 1.400 93 94 95 96 97 Anos Nota: Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos. Elaborado por Eng. Lima em 1996 14.3.13 Elaborado por Eng. LIMA 50
  • 51.
    Resumo de consumode Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996 Setor OUTROS (Poder Pulblico) (ANEXO - E6) Ano Qde de liga- Consumo total Consumo específico ções aten- mensal didas (em média) em média Valor % ano médio atual / ano anterior Qde / mes Kwh / mes Kwh / lig % 93 276 1.099.066 3.983,74 94 281 1.158.243 4.120,33 3,4287 95 292 1.278.719 4.377,24 6,2352 96 295 1.365.132 4.629,27 5,7577 O importante é continuar 97 293 1.636.637 5.594,77 20,8564 este trabalho até 2013 para ver se aumenta ou diminui o consumo especifico (Kwh / unidade pública) Consumo especifico (no setor outros / pod pulb) Os dados mostram como 6.000 está se comportando a 5.500 economia de scar-sp Kw h / ligação 5.000 4.500 4.000 3.500 93 94 95 96 97 Anos Nota: Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos. Elaborado por Eng. Lima em 1996 14.3.13 Elaborado por Eng. LIMA 51
  • 52.
    Resumo de consumode Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996 Setor OUTROS (Serv Pulb - Água) (ANEXO -E7) Ano Qde de liga- Consumo total Consumo específico ções aten- mensal didas (em média) em média Valor % ano médio atual / ano anterior Qde / mes Kwh / mes Kwh / lig % 93 28 1.640.568 58.210,81 94 29 1.693.554 58.761,65 0,9463 95 33 1.787.084 54.134,02 -7,8753 96 37 1.874.930 50.846,54 -6,0729 97 43 2.022.184 47.571,59 -6,4409 O importante é continuar este trabalho até 2013 para ver se aumenta ou diminui o consumo especifico Consumo especifico (Kwh / unidade do SAAE) (no setor outros / ser pul - agua) 60.000 Os dados mostram como Kw h / ligação 55.000 está se comportando a economia de scar-sp 50.000 45.000 40.000 93 94 95 96 97 Anos Nota: Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, ao longo dos anos. (Diminuiu porque aconteceram ligações novas para pequenas cargas elétricas). Elaborado por Eng. Lima em 1996 14.3.13 Elaborado por Eng. LIMA 52
  • 53.
    Resumo de consumode Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996 Setor OUTROS (Ilum Pulbl) (ANEXO - E8) Ano Qde de liga- Consumo total Consumo específico ções aten- mensal didas (em média) em média Valor % ano médio atual / ano anterior Qde / mes Kwh / mes Kwh / lig % 93 2 933.000 466.500,08 94 2 971.050 485.524,75 4,0782 95 2 980.694 490.347,08 0,9932 96 2 983.536 491.768,08 0,2898 O importante é continuar 97 2 1.000.736 500.367,85 1,7487 este trabalho até 2013 para ver se aumenta ou diminui o consumo especifico (Kwh / unidade iluminação publica) Consumo especifico (no setor outros / ilum pulb) Os dados mostram como 510.000 está se comportando a economia de scar-sp 500.000 Kw h / ligação 490.000 480.000 470.000 460.000 450.000 440.000 93 94 95 96 97 Anos Nota: Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim, com certeza absoluta, ao longo dos anos. 14.3.13 Elaborado por Eng. Lima em 1996 Elaborado por Eng. LIMA 53
  • 54.
    Resumo de consumode Energia Elétrica no municipio de SÃO CARLOS - SP periodo de 1993 a 1996 Setor GLOBAL (res + ind + com + out) (ANEXO - E1) Ano Qde de liga- Consumo total Consumo específico ções aten- mensal didas (em média) em média Valor % ano médio atual / ano anterior Qde / mes Kwh / mes Kwh / lig % 93 48.190 30.527.722 633,33 94 50.472 32.780.965 649,19 2,5042 95 52.820 37.117.425 702,59 8,2256 96 55.094 39.278.480 712,53 1,4148 O importante é continuar 97 58.268 41.496.616 712,29 -0,0337 este trabalho até 2013 para ver se aumenta ou diminui o consumo especifico (Kwh / unidade de consumo) Consumo especifico (setor global / res+ind+com+out) Os dados mostram como 720 está se comportando a 700 economia de scar-sp 680 Kw h / ligação 660 640 620 600 580 93 94 95 96 97 Anos Nota: Através da prática de Conservação profissional de energia elétrica, o consumo específico pode diminuir sim,ao longo dos anos. 14.3.13 Elaborado por Eng. Lima em 1996 Elaborado por Eng. LIMA 54
  • 55.
    Perfil resumido deconsumo de energia elétrica no municipio de SÃO CARLOS - SP Ano de 1996 Setor Qde total de Consumo total ligações Valor % sobre o Valor % sobre o total total Qde % Gwh / ano % - Residencial 47.073 85,4400 121,46 25,7750 - Industrial 1.490 2,7040 230,23 48,8500 - Comercial 5.096 9,2500 44,55 9,4540 O importante é continuar - Outros (Pod Púlb) 295 0,5350 16,38 3,4760 este trabalho até 2013 - Outros (Serv Púl - Água) 37 0,0670 22,49 4,7730 para ver se aumenta ou diminui - Outros (Ilum Púlb) 2 0,0040 11,80 2,5040 a porcentagem de participação no - Outros (Rural) 1.093 1,9840 23,89 5,0700 consumo global - Outros (CPFL) 9 0,0160 0,43 0,0910 - Total global 55.095 100,0000 471,25 100,0000 Os dados mostram como está se comportando a economia de scar-sp Elaborado por Eng. Lima em 1996 14.3.13 Elaborado por Eng. LIMA 55
  • 56.
    DADOS TÉCNICOS FUNDAMENTAISDE LÂMPADAS para iluminação pública Potencia Fluxo Vida Especifi- Especifi- Especifi- nominal luminoso útil co n. 1 co n. 2 co n. 3 (lumens) (horas) (Lm / W) (Hs / W) (LmE x HsE) Lâmpada de Vapor de Mercúrio 80 3.400 9.000 42,50 112,50 4.781,25 125 5.800 12.000 46,40 96,00 4.454,40 250 12.100 12.000 48,40 48,00 2.323,20 400 21.700 15.000 54,25 37,50 2.034,38 Média 214 10.750 12.000 50,29 56,14 2.823,43 Referencia 1,00 1,00 Lampada Vapor de Sódio Unalux 110 8.000 12.000 72,73 109,09 7.933,88 215 20.700 12.000 96,28 55,81 5.373,72 360 38.000 16.000 105,56 44,44 4.691,36 Média 228 22.233 13.333 97,37 58,39 5.685,97 Comparação 1,11 1,94 Lampada Vapor de Sódio tipo Goldlight - Ovóide 100 8.600 16.000 86,00 160,00 13.760,00 150 14.000 24.000 93,33 160,00 14.933,33 250 29.000 24.000 116,00 96,00 11.136,00 400 49.000 24.000 122,50 60,00 7.350,00 Média 225 25.150 22.000 111,78 97,78 10.929,38 Comparação 1,83 2,22 Lampada Vapor de Sódio tipo Goldlight - Standby 100 8.600 32.000 86,00 320,00 27.520,00 150 14.000 48.000 93,33 320,00 29.866,67 250 29.000 48.000 116,00 192,00 22.272,00 400 49.000 48.000 122,50 120,00 14.700,00 Média 225 25.150 44.000 111,78 195,56 21.858,77 Comparação 3,67 2,22 Estudos acima baseados em dados de catálogos da Silvania - Lâmpadas Elaborado por Eng. Lima, Revisão 0 em 20/01/01 14.3.13 56
  • 57.
    BALANCETE TÉCNICO DEILUMINAÇÃO PÚBLICA NO MUNICIPIO DE SÃO CARLOS / SP Data do levantamento > 17/07/99 São Carlos Santa Eudóxia Agua Vermelha Global Qde Part (%) Qde Part (%) Qde Part (%) Qde Part (%) Total Vap Mercúro (qde) > 15.179 76,02 208 73,24 140 100,00 15.527 76,14 Total Vap Sódio (qde) > 4.524 22,66 26 9,15 0 0,00 4.550 22,31 Total outros (qde) > 265 1,33 50 17,61 0 0,00 315 1,54 Total global (qde) > 19.968 100,00 284 100,00 140 100,00 20.392 100,00 São Carlos Santa Eudóxia Agua Vermelha Global Watts Part (%) Watts Part (%) Watts Part (%) Watts Part (%) Total Vap Mercúro (watts) > 2.339.825 70,93 21.588 68,02 18.368 100,00 2.379.781 71,06 Total Vap Sódio (watts) > 906.408 27,48 2.210 6,96 0 0,00 908.618 27,13 Total outros (watts( > 52.580 1,59 7.940 25,02 0 0,00 60.520 1,81 Total global (watts) > 3.298.813 100,00 31.738 100,00 18.368 100,00 3.348.919 100,00 Consumo especifico global (watts / lâmpada - poste) São Carlos Sta Eudóxia Agua Verm Média global (watts total / qde lâmpadas - postes) > 165,20 152,59 131,20 Média Vap Mercúrio (watts total / qdel âmpadas - postes) > 154,15 103,79 0,00 Média Vap Sódio (watts total / qde lâmpadas - postes) > 200,36 85,00 0,00 Média outros (watts total / qde lâmpadas - postes) > 198,42 158,80 0,00 Qde total Part (%) Pot total Part (%) Perdas médias Consumo de lampadas de lampadas globais dos total em (qde) (watts) reatores (%) (Kwh / mês) São Carlos 19.968 97,92 3.298.813 98,50 11,53 1.051.547 Santa Eudóxia 284 1,39 31.738 0,95 9,05 8.050 Agua Vermelha 140 0,69 18.368 0,55 12,57 5.864 Total global 20.392 100,00 3.348.919 100,00 11,05 1.065.461 Elaboração acima basedo em dados fornecidos pela CPFL em 17/07/99 Estudo preliminar onde depende de dados atualizados por parte da CPFL Elaboração por Eng. Antonio Lima de Souza, da ABRAPECON, Revisão 0 em 20/01/01 14.3.13 57
  • 58.
    CPFL eventualmente cobrandoa mais do município de SCar-SP na conta de iluminação pública 14.3.13 Elaborado por Eng. LIMA 58
  • 59.
    Elaborado  Parte B1 (cálculo empírico da CPFL) Em 1996 - Considerações genéricas sobre os valores de quantidade de postes / luminárias para iluminação de avenidas e ruas, apresentados, por escrito, pela CPFL para a PMSC: - Conforme dados em anexo, apresentados pela CPFL (solicitados pelo Sr. Márcio Rossit / PMSC mediante minha assessoria), o municipio de São Carlos, como um todo, tem a seguinte situação em termos de iluminação pública de avenidas e ruas: Local Postes / Potencia Potencia luminárias total especifica instalados instalada (Qde) (Watts) (W / poste) - Santa Eudóxia 222 20.438 92 - Agua Vermelha 118 12.208 103 - São Carlos 18.680 2.839.137 152 - Total 19.020 2.871.783 151 - Ou seja, cada poste / luminária apresenta um valor médio global de 151 Watts de potencia. - Acho particularmente um valor elevado, conhecendo São Carlos como conheço, dentro da minha experiência profissional (CPFL pode, muito bem, está "chutando" valores para mais, já que a PMSC nunca conferiu mesmo). - E fazendo umas contas apresento: 2.871.783 Watts / 1000 = 2.872 Kw. 2.872 Kw x 360 Hs = 1.033.920 Kwh / mês (onde 360 Hs é o tempo que as lampadas ficam ligadas no mês em média). - Ou seja, a PMSC paga um total de 1.033.920 Kwh / mês de consumo de energia elétrica para iluminação pública de avenidas e ruas no municipio (São Carlos + Santa Eudóxia + Agua Vermelha). 14.3.13 Elaborado por Eng. LIMA 59
  • 60.
    Elaborado Em 1996 - Apresento que a tarifa de energia elétrica vigorante desde 07/08/99 (já houve mais aumentos depois desta data?) é de R$ 0,08704 / Kwh. - Portanto, vem: 1.033.920 x 0,08704 x 1,2195 = R$ 109.746,00 / mês (onde 1,2195 = cobrança do imposto ICMS). - Ou seja, o gasto total da PMSC é de R$ 109.746,00 / mês só com iluminação pública de avenidas e ruas (não inclui praças) no municipio de São Carlos como um todo. 14.3.13 Elaborado por Eng. LIMA 60
  • 61.
    Elaborado em 1996  Parte B2 (cálculo empírico meu) - Eu fui até o SAAE, que tem uma boa estrutura em termos de "aerofotogrametria", e, ajudado por um de seus técnicos, cheguei nos seguintes valores concretos e ainda estimativos: a) O municipio de São Carlos possui uma área total de aproximadamente 1.139 Km2 = 1.139.000.000 m2 de área total (áreas urbana + rural). b) Delimetando somente toda a parte urbana do municipio de São Carlos, incluindo Santa Eudóxia e Água Vermelha, o aplicativo AutoCada apresenta o valor de 38.668.781 m2 de área total (só área urbana). - Fazendo algumas contas, apresento: 38.668.781 / 1.139.000.000 = 3,40 % Ou seja, da área total do municipio, apenas 3,40 % se refere à área urbana, incluindo Água Vermelha e Santa Eudóxia. - Considerando um valor médio de 12 % para avenidas e ruas, então apresento: 38.668.781 x 0,12 = 4.640.254 m2 de área total para apenas avenidas e ruas. - Considerando uma largura média de 7 metros para avenidas e ruas, apresento: 4.640.254 / 7 = 662.893 m de somatória para avenidas e ruas no municipio. - Considerando que, em média, é de 45 m a distancia entre os postes para iluminação pública de avenidas e ruas, apresento: 662.893 / 45 = 14.731 postes / luminárias para iluminação pública. 14.3.13 Elaborado por Eng. LIMA 61
  • 62.
    Elaborado Em 1996 - Ou seja, pelos meus cálculos orientativos logo acima, chego ao valor total de 14.731 postes em São Carlos + Santa Eudóxia + Água Vermelha. - Então, comparando os 14.731 (meus cálculos) com o valor de 19.020 (fornecido pela CPFL), para o caso de quantidade de postes / luminárias para iluminação pública de avenidas, apresento: 14.731 / 19.020 = 0,77 - Ou seja, a CPFL, no meu ponto de vista estimativo ainda, está cobrando mais caro, da PMSC, cerca de 23 % sobre o total da conta / fatura mensal de energia elétrica para iluminação pública de avenidas e ruas. 14.3.13 Elaborado por Eng. LIMA 62
  • 63.
    Elaborado Em 1996 Apresento agora, estimativamente ainda, o quanto de dinheiro a CPFL está, eventualmente, cobrando a mais da PMSC: 109.746 x 0,23 = R$ 25.242, 00 / mês - Ou seja, a CPFL está cobrando a mais, mais caro, da PMSC, o valor total de R$ 25.242,00 / mês ou R$ 302.904,00 / ano, no caso de iluminação pública de avenidas e ruas (lógico preciso averiguar melhor esta situação, para então afirmar de forma categórica) - Portanto, minha recomendação categóricica é no sentido da PMSC exigir da CPFL, que seja feito uma RECONTAGEM geral dos postes para iluminação pública, referente a todo o municipio (São Carlos + Santa Eudóxia + Água Vermelha). - Recontagem não só dos postes como também da potencia (em Watts) de cada lampada em cada poste (CPFL, aparentimente, chutou tudo prejudicando a PMSC - levar em conta que a PMSC nunca teve um Engenheiro Eletricista para analisar esse tipo de coisa da CPFL). - Lembro para o aspecto fundamental de que se o meu raciocínio logo acima estiver correto (23 % cobrado a mais pela CPFL só no caso de iluminação pública de avenidas e ruas), a dívida de R$ 3,5 milhões pode, muito bem, ficar reduzida para cerca de R$ 2,7 milhões, portanto economia para o lado da PMSC de algo em torno de R$ 800,0 mil. - E ainda tem cerca de 4 % de economia, para o lado da PMSC (portanto mais R$ 140,0 mil), devido ao fato da CPFL cobrar o ICMS na forma incorreta de "cálculo por dentro" (21,95 %) quando o correto é o "cálculo por fora" (18,00 %). 14.3.13 Elaborado por Eng. LIMA 63
  • 64.
    Dados a seremfornecidos pela CPFL sobre IP do município de SCar-SP para então começar os Estudos para Implementação de fato da CIP no município 14.3.13 Elaborado por Eng. LIMA 64
  • 65.
    14.3.13 Elaborado por Eng. LIMA 65
  • 66.
    14.3.13 Elaborado por Eng. LIMA 66
  • 67.
    Proposição de carta– oficio a ser enviada para o Prefeito de Araraquara – SP assinada pelo Ver Rabello com o de acordo do Prefeito de SCar-SP (Paulo Altomani) 14.3.13 Elaborado por Eng. LIMA 67
  • 68.
    CAMARA MUNICIPAL DESÃO CARLOS Ver. Jose Luis Rabello / PSDB .Rua 7 de Setembro n. 2.078 - Centro - cep 13560-180 Fones (16) - 0800-771-1985 | 3362-2000 | 3362-2018 (direto) www.camarasaocarlos.sp.gov.br | zemateiro@gmaii.com São Carlos – SP São Carlos – SP, 04 de Março de 2013 Para Ilmo. Sr. Prefeito de Araraquara, Dr. MARCELO BARBIERI Araraquara – SP Ilmo. Sr. Prefeito de Araraquara – SP, -Eu Vereador José Luis Rabello / PSDB, CaMuSCar, aqui escrevendo. -No dia 26-02-13, portanto recentemente, o Eng. Lima (Antônio Lima de Souza), na condição de meu Engenheiro Procurador Técnico, visitou a PMAraraquara e falou com o Eng. Alex, Gerente de Iluminação Pública. 14.3.13 Elaborado por Eng. LIMA 68
  • 69.
    -O Eng. Alex/ PMAraq, atendeu muito bem o Eng. Lima / CaMuSCar, onde respondeu a tudo que foi perguntado em termos de como funciona a cobrança da CIP (Custeio de Iluminação Pública) em Araraquara – SP. -Mas não deu para o Eng. Alex atender ao Eng. Lima quanto a fornecer detalhes por escrito. -O Eng. Alex colocou que o assunto é de Prefeito de São Carlos - SP para o Prefeito de Araraquara – SP. -Então, na condição de Vereador, venho por meio desta, com carimbo / assinatura do Prefeito Eng. Paulo Altomani colocando um de acordo no final desta carta - oficio, solicitar o seguinte, para que o Eng. Lima possa elaborar um Projeto de Lei voltado para cobrança da CIP em São Carlos – SP, nos moldes do sucesso conseguido por Araraquara – SP : ---Quantos consumidores tipo residencial urbano, tipo residencial rural, tipo comercial, tipo industrial, tipo outros, etc, a PMAraraquara consegue cobrar a CIP. 14.3.13 Elaborado por Eng. LIMA 69
  • 70.
    ---Quais os critériosaplicados para cobrar a CIP de cada tipo consumidor de energia elétrica no município de Araraquara – SP. Ou seja, é uma porcentagem sobre o total em R$ da conta, considerando sim ou não os impostos, ou é um valor fixo em R$ sobre as faixas de consumo em Kwh (residencial, comercial e industrial e outros). ---Quanto cobra de total em R$ (e de consumo em Kwh) para cada tipo de consumidor conforme citado logo acima. ---Como faz a PMAraraquara para cobrar sim ou não uma parte da CIP no carnê de IPTU. ---Como funciona a parceria entre a PMAraraquara e a CPFL para cobrança da CIP, como faz para a CPFL entregar os R$ arrecadados para a PMAraraq. 14.3.13 Elaborado por Eng. LIMA 70
  • 71.
    ---Quantos consumidores eventualmenteentraram / entram na justiça alegando que não pode ser cobrado a CIP em questão e qual o resultado em termos de perdas / ganhos para o lado da PMAraraquara. ---Porque o povo de Araraquara – SP aceitou / aceita a cobrança de CIP desde 2003 até os dias de hoje, sem brigas. ---Dá para a PMAraraq fornecer cópias xerox das leis municipais e estaduais e federais vigentes em termos de CIP, mediante gerenciamento da ANEEL. ---Dá para a PMAraraq fornecer os nomes dos municípios que fazem parte da APREC (associação dos prefeitos da região central), que estão cobrando a CIP normalmente. ---A PMAraraq está sim ou não cobrando pelo aluguel dos postes utilizados pela CPFL no solo do município (se está cobrando sim, dá para fornecer a lei municipal vigente quanto a este caso – se a resposta é não porque não cobra). 14.3.13 Elaborado por Eng. LIMA 71
  • 72.
    ---E outras informaçõesa mais que seja possível a PMAraraquara fornecer para a PMSCar, no sentido de aprendermos com os acertos / erros de quem fez / faz acontecer as coisas em termos de administração municipal. -Sem mais para o momento, ficamos no aguarde de atendimento urgente, por parte do Ilmo. Sr. Prefeito de Araraquara – SP, Dr. Marcelo Barbieri, para o que estamos aqui solicitando (Eu Jose Luis Rabello como Vereador e o Eng. Paulo Altomani como Prefeito de SCar-SP). Atenciosamente, ------------------------------------------ A) Ver. Jose Luis Rabello / PSDB De acordo 1 (colocar Carimbo da PMSCar - Prefeito) : ------------------------------------------- A) Eng. Paulo Altomani / PSDB, Prefeito de SCar-SP De acordo 2 : -------------------------------------------- A) Eng. Lima (Antônio Lima de Souza) | limaengsc2@gmail.com 72
  • 73.
    Falando agora doSAAE-SCar como grande consumidor de energia elétrica em SCar-SP 14.3.13 Elaborado por Eng. LIMA 73
  • 74.
    14.3.13 Elaborado por Eng. LIMA 74
  • 75.
    Balancete do consumo/ custo de energia elétrica no SAAE referente ao mês de Setembro / 99 Descrição Azul Convencional BT Soma Unidade Valor % Valor % Valor % Valor % Consumo Kwh / mês 1.806.357 75,80 503.430 21,13 73.236 3,07 2.383.023 100,00 Qde Qde 6 9,38 10 15,63 48 75,00 64 100,00 Custo total R$ / mês 146.648,02 70,18 50.514,78 24,18 11.790,15 5,64 208.952,95 100,00 Dem Media Kw 2.474,00 75,80 690,00 21,14 100,00 3,06 3.264,00 100,00 Dem Maxima Kw 2.956,00 72,17 940,00 22,95 200,00 4,88 4.096,00 100,00 FC % 0,84 0,73 0,50 ICMS R$ / mês 37.575,39 18,00 Cus espec SAAE R$ / Kwh 0,0812 50,43 0,1003 62,33 0,1610 100,00 0,0877 100,00 Cus espec PMSC R$ / Kwh 0,1300 148,23 Cus esp IND R$ / Kwh 0,0574 65,46 Projetando custo total para 12 meses (*) R$ / ano 2.507.435,40 Projetando ICMS para 12 meses R$ / ano 450.904,68 SETEMBRO / 1999 (*) = Incluindo o ICMS Notas: 1) Dá para economizar cerca de 10 %, ou seja R$ 250.743,54 / ano, devido a problema de multas + custos ocultos. 2) Dá para ecomizar cerca de R$ 18.036,19 / ano devido a cálculo errado do ICMS. 3) Dá para deixar de pagar todo o ICMS, ou seja R$ 450.904,68 / ano. 4) Dá para economizar cerca de R$ 600.000 / ano se não utilizar energia elétrica na ponta. 5) Portanto potencial total de R$ 1.301.648,22 / ano como economia para o lado do SAAE (conseguindo 30 % já está ótimo). 6) Dá para negociar preços menores com compra de energia elétrica (fazer leilão entre as concessionárias). 7) Uma indústria, com 1 única medição, com demanda máxima de 4.096 Kw e consumo de 2.383.023 Kwh / mês 14.3.13 Elaborado por Eng. LIMA 75 gasta a metade dos R$ 208.952,95 / mês absorvidos pelo SAAE (é justo isto?).
  • 76.
    Considerando um aumentode 20 % nestes 14 anos (de 1999 a 2013) então vem o valor estimativo hoje (mar / 2013) de 2.860 Mwh / mês de consumo total pelo SAAE – SCar. Considerando um valor estimativo hoje (mar / 2013) de R$ 250,00 / Mwh, cobrado pela CPFL. (incluindo os Impostos). Então vem o valor estimativo hoje (mar / 2013) de R$ 715.000,00 / mês para o consumo global do SAAE – SCar. Dá para economizar um mínimo de 5 % (R$ 35.750,00 / mês) a um máximo de 30 % (R$ 214.500,00 / mês) se o SAAE partir para implementação de fato dos conceitos fundamentais de engenharia elétrica voltados para utilização racional e consciente de tal insumo fundamental. 14.3.13 Elaborado por Eng. LIMA 76
  • 77.
    Potencial de economiapara a PMSCar como um todo (Iluminação Publica + SAAE) 14.3.13 Elaborado por Eng. LIMA 77
  • 78.
    Portanto Potencial deEconomia para o lado da PMSCar como um todo :  R$ 715.000,00 / mês ou R$ 8.580.000,00 / ano no caso da Iluminação Pública de SCar-SP  R$ 214.500,00 / mês ou R$ 2.574.000,00 / ano no caso do SAAE- SCar  Portanto, R$ 929.500,00 / mês ou R$ 11.154.000,00 / ano na PMSCar como um todo, como potencial de economia. 14.3.13 Elaborado por Eng. LIMA 78
  • 79.
    Ver provas (contade energia elétrica da CPFL) do que está acontecendo em Araraquara – SP em termos de cobrança da CIP 14.3.13 Elaborado por Eng. LIMA 79
  • 80.
    14.3.13 Elaborado por Eng. LIMA 80
  • 81.
    14.3.13 Elaborado por Eng. LIMA 81
  • 82.
    FIM Eng. LIMA (Antônio Lima de Souza) Elétrico – ‘Civil’ CREA n. 0600.50612.9-SP www.abrapecon.com.br limaengsc2@gmail.com Fones 16 – 97.30.23.25 (vi) / 16 – 93.97.74.59 (cl) São Carlos - SP 14.3.13 Elaborado por Eng. LIMA 82
