©2008 Aldo Mattos Consulting. All Rights Reserved.AbordagemProbabilística do PlanejamentoEngº Aldo Dórea Mattos, MSc, PMP
Quadro de sequenciação©2008 Aldo Mattos Consulting. All Rights Reserved.

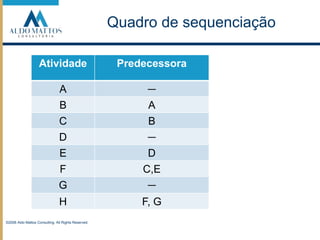

Quadro de sequenciação©2008 Aldo Mattos Consulting. All Rights Reserved.

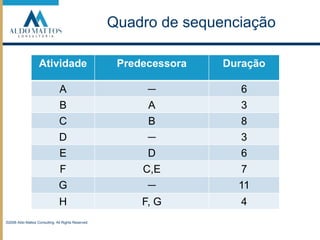

Quadro de sequenciação©2008 Aldo Mattos Consulting. All Rights Reserved.

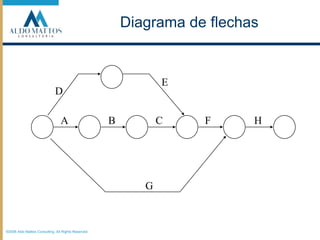

EDABCFHGDiagrama de flechas©2008 Aldo Mattos Consulting. All Rights Reserved.

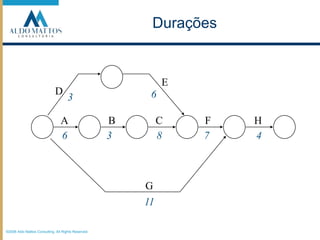

ED63ABCFH63874G11Durações©2008 Aldo Mattos Consulting. All Rights Reserved.

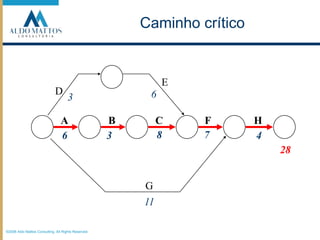

ED63ABCFH87634GCaminho crítico2811©2008 Aldo Mattos Consulting. All Rights Reserved.
Duração©2008 Aldo Mattos Consulting. All Rights Reserved.Que certeza se tem de que as durações previstas são corretas?

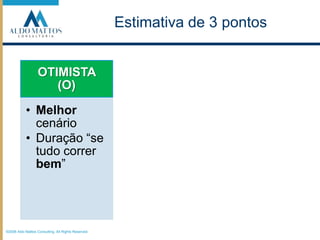

©2008 Aldo Mattos Consulting. All Rights Reserved.Estimativa de 3 pontos
©2008 Aldo Mattos Consulting. All Rights Reserved.Estimativa de 3 pontos
©2008 Aldo Mattos Consulting. All Rights Reserved.Estimativa de 3 pontos

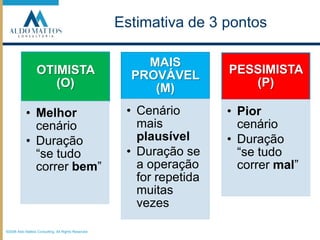

©2008 Aldo Mattos Consulting. All Rights Reserved.Estimativa de 3 pontos

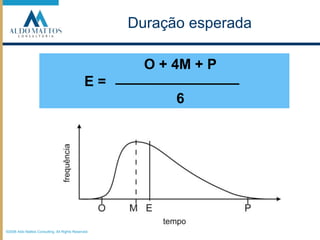

©2008 Aldo Mattos Consulting. All Rights Reserved.Duraçãoesperada	O + 4M + PE =						6

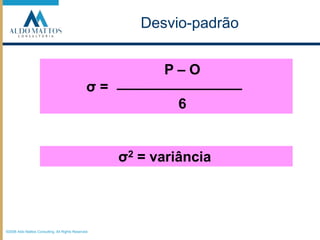

©2008 Aldo Mattos Consulting. All Rights Reserved.Desvio-padrão	P – Oσ =						6σ2 = variância

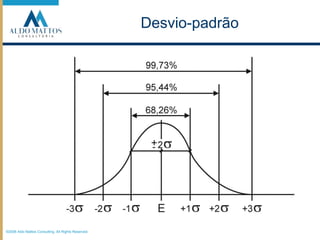

©2008 Aldo Mattos Consulting. All Rights Reserved.Desvio-padrão

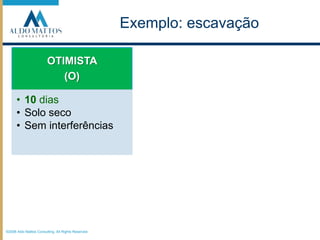

©2008 Aldo Mattos Consulting. All Rights Reserved.Exemplo: escavação

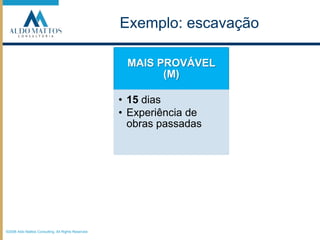

©2008 Aldo Mattos Consulting. All Rights Reserved.Exemplo: escavação

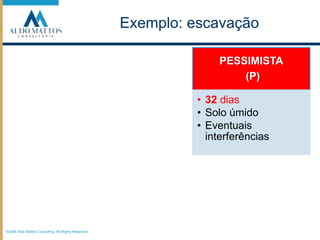

©2008 Aldo Mattos Consulting. All Rights Reserved.Exemplo: escavação

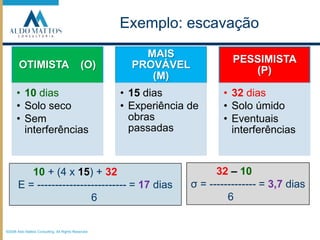

©2008 Aldo Mattos Consulting. All Rights Reserved.Exemplo: escavação32 – 10σ = ------------- = 3,7 dias	  610 + (4 x 15) + 32E = ------------------------- = 17 dias		     6

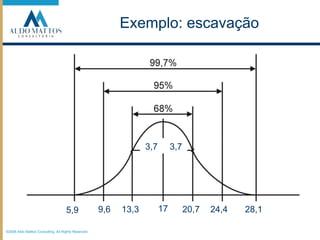

©2008 Aldo Mattos Consulting. All Rights Reserved.Exemplo: escavação3,7     3,71720,724,428,113,39,65,9

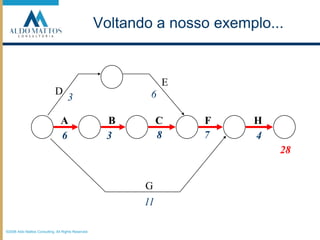

ED63ABCFH87634GVoltando a nosso exemplo...2811©2008 Aldo Mattos Consulting. All Rights Reserved.

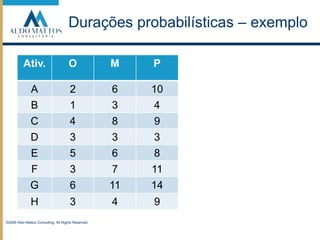

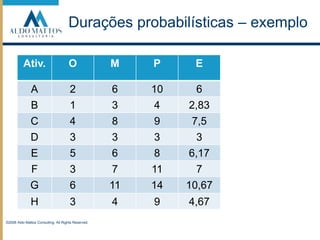

Durações probabilísticas – exemplo©2008 Aldo Mattos Consulting. All Rights Reserved.
Durações probabilísticas – exemplo©2008 Aldo Mattos Consulting. All Rights Reserved.

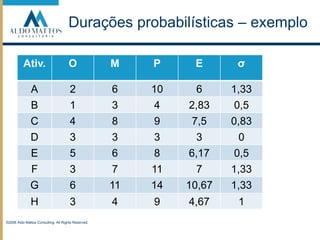

Durações probabilísticas – exemplo©2008 Aldo Mattos Consulting. All Rights Reserved.

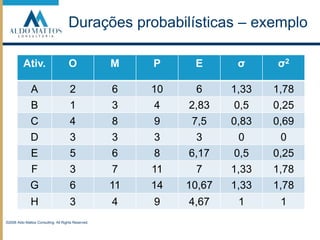

Durações probabilísticas – exemplo©2008 Aldo Mattos Consulting. All Rights Reserved.

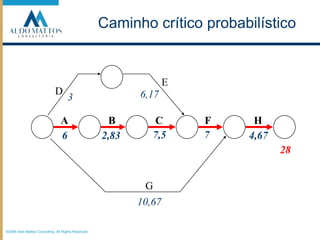

ED6,173ABCFH7,5762,834,67GCaminho crítico probabilístico2810,67©2008 Aldo Mattos Consulting. All Rights Reserved.
©2008 Aldo Mattos Consulting. All Rights Reserved.Duração totalSe a duração das atividades tem incerteza, quão precisa é a duração total calculada?

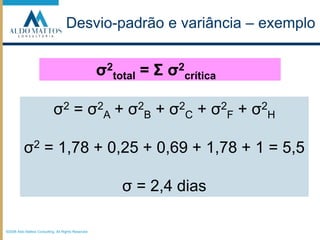

©2008 Aldo Mattos Consulting. All Rights Reserved.Desvio-padrão e variância – exemploσ2total = Σ σ2críticaσ2 = σ2A + σ2B + σ2C + σ2F + σ2Hσ2 = 1,78 + 0,25 + 0,69 + 1,78 + 1 = 5,5σ = 2,4 dias
©2008 Aldo Mattos Consulting. All Rights Reserved.Exemplo2,4     2,42830,432,835,225,623,220,8

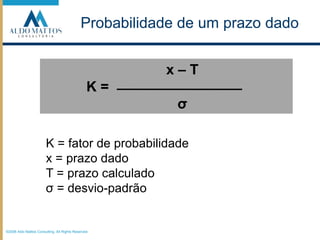

©2008 Aldo Mattos Consulting. All Rights Reserved.Probabilidade de umprazo dado	x – TK =					σK = fator de probabilidadex = prazo dadoT = prazo calculadoσ = desvio-padrão
©2008 Aldo Mattos Consulting. All Rights Reserved.Probabilidade de umprazo dado
©2008 Aldo Mattos Consulting. All Rights Reserved.ExemploT = 28 diasσ = 2,4 diasProbabilidade de terminar em até 20 dias:K = (20–28)/2,4 = –1,70 -> 5%Que prazo tem probabilidade de80%?K = 0,85 -> x = K . σ + T =  30 dias
©2008 Aldo Mattos Consulting. All Rights Reserved.Para saber mais…
©2008 Aldo Mattos Consulting. All Rights Reserved.Obrigado!www.aldomattos.comaldo@aldomattos.com“Nãohá nada maisprático do queuma boa teoria”

Abordagem probabilística
