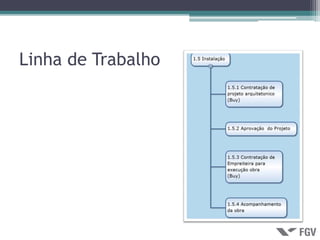

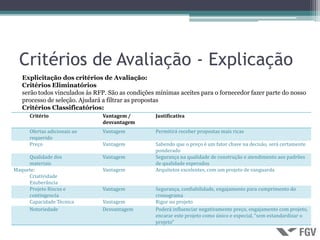

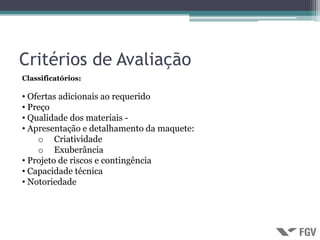

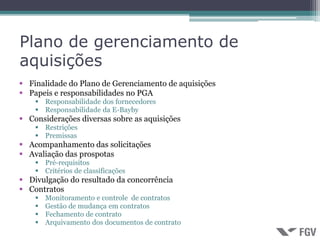

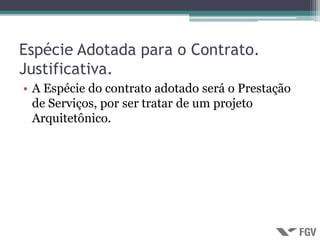

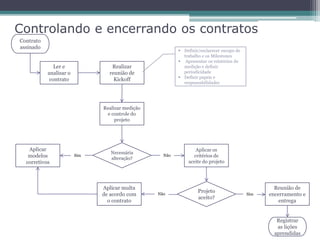

O documento apresenta o planejamento e gerenciamento das aquisições para a implantação da primeira loja física do grupo e-baby, com foco em aumentar vendas e atender ao mercado de produtos infantis. O projeto prevê um prazo de 60 dias e um custo de 820 mil reais, detalhando as responsabilidades, critérios de avaliação de fornecedores e etapas de execução da obra. Vários profissionais e empreiteiras foram selecionados para garantir a qualidade do projeto arquitetônico e a execução da obra de acordo com as normas e necessidades do negócio.
