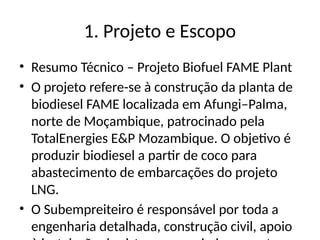

1. Projeto e Escopo
• Resumo Técnico – Projeto Biofuel FAME Plant
• O projeto refere-se à construção da planta de
biodiesel FAME localizada em Afungi–Palma,
norte de Moçambique, patrocinado pela
TotalEnergies E&P Mozambique. O objetivo é
produzir biodiesel a partir de coco para
abastecimento de embarcações do projeto
LNG.
• O Subempreiteiro é responsável por toda a
engenharia detalhada, construção civil, apoio

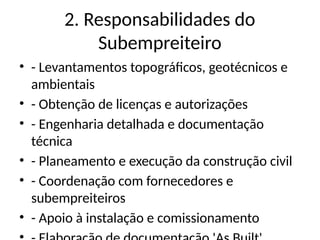

2. Responsabilidades do
Subempreiteiro
• - Levantamentos topográficos, geotécnicos e
ambientais
• - Obtenção de licenças e autorizações
• - Engenharia detalhada e documentação
técnica
• - Planeamento e execução da construção civil
• - Coordenação com fornecedores e
subempreiteiros
• - Apoio à instalação e comissionamento

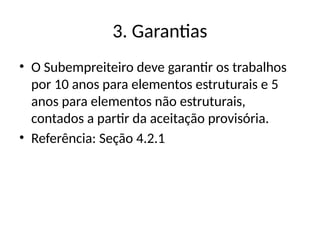

3. Garantias
• O Subempreiteiro deve garantir os trabalhos
por 10 anos para elementos estruturais e 5
anos para elementos não estruturais,
contados a partir da aceitação provisória.
• Referência: Seção 4.2.1

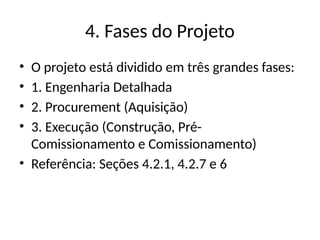

4. Fases do Projeto
• O projeto está dividido em três grandes fases:
• 1. Engenharia Detalhada
• 2. Procurement (Aquisição)
• 3. Execução (Construção, Pré-
Comissionamento e Comissionamento)
• Referência: Seções 4.2.1, 4.2.7 e 6

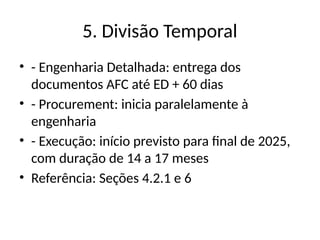

5. Divisão Temporal
• - Engenharia Detalhada: entrega dos
documentos AFC até ED + 60 dias
• - Procurement: inicia paralelamente à
engenharia
• - Execução: início previsto para final de 2025,
com duração de 14 a 17 meses
• Referência: Seções 4.2.1 e 6

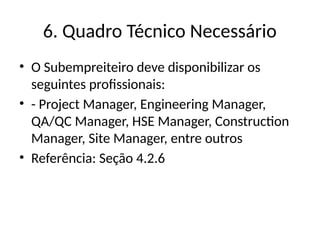

6. Quadro Técnico Necessário
• O Subempreiteiro deve disponibilizar os
seguintes profissionais:
• - Project Manager, Engineering Manager,
QA/QC Manager, HSE Manager, Construction
Manager, Site Manager, entre outros
• Referência: Seção 4.2.6

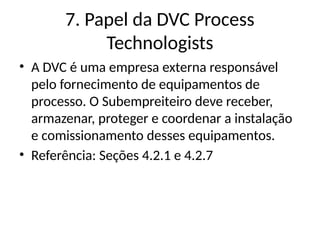

7. Papel da DVC Process
Technologists
• A DVC é uma empresa externa responsável
pelo fornecimento de equipamentos de
processo. O Subempreiteiro deve receber,
armazenar, proteger e coordenar a instalação
e comissionamento desses equipamentos.
• Referência: Seções 4.2.1 e 4.2.7

Resumo_Tecnico_Biofuel_Presentation.pptx

  • 1.
    1. Projeto eEscopo • Resumo Técnico – Projeto Biofuel FAME Plant • O projeto refere-se à construção da planta de biodiesel FAME localizada em Afungi–Palma, norte de Moçambique, patrocinado pela TotalEnergies E&P Mozambique. O objetivo é produzir biodiesel a partir de coco para abastecimento de embarcações do projeto LNG. • O Subempreiteiro é responsável por toda a engenharia detalhada, construção civil, apoio
  • 2.
    2. Responsabilidades do Subempreiteiro •- Levantamentos topográficos, geotécnicos e ambientais • - Obtenção de licenças e autorizações • - Engenharia detalhada e documentação técnica • - Planeamento e execução da construção civil • - Coordenação com fornecedores e subempreiteiros • - Apoio à instalação e comissionamento
  • 3.
    3. Garantias • OSubempreiteiro deve garantir os trabalhos por 10 anos para elementos estruturais e 5 anos para elementos não estruturais, contados a partir da aceitação provisória. • Referência: Seção 4.2.1
  • 4.
    4. Fases doProjeto • O projeto está dividido em três grandes fases: • 1. Engenharia Detalhada • 2. Procurement (Aquisição) • 3. Execução (Construção, Pré- Comissionamento e Comissionamento) • Referência: Seções 4.2.1, 4.2.7 e 6
  • 5.
    5. Divisão Temporal •- Engenharia Detalhada: entrega dos documentos AFC até ED + 60 dias • - Procurement: inicia paralelamente à engenharia • - Execução: início previsto para final de 2025, com duração de 14 a 17 meses • Referência: Seções 4.2.1 e 6
  • 6.
    6. Quadro TécnicoNecessário • O Subempreiteiro deve disponibilizar os seguintes profissionais: • - Project Manager, Engineering Manager, QA/QC Manager, HSE Manager, Construction Manager, Site Manager, entre outros • Referência: Seção 4.2.6
  • 7.
    7. Papel daDVC Process Technologists • A DVC é uma empresa externa responsável pelo fornecimento de equipamentos de processo. O Subempreiteiro deve receber, armazenar, proteger e coordenar a instalação e comissionamento desses equipamentos. • Referência: Seções 4.2.1 e 4.2.7
