FUNDAMENTOS DE
GERENCIAMENTO DE
PROJETOS
São Paulo
Turma: Paulista T33
Projeto

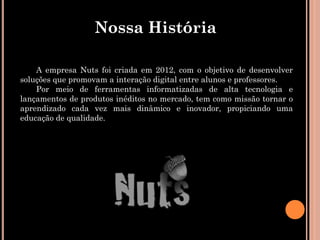

Nossa História

    A empresa Nuts foi criada em 2012, com o objetivo de desenvolver
soluções que promovam a interação digital entre alunos e professores.
    Por meio de ferramentas informatizadas de alta tecnologia e
lançamentos de produtos inéditos no mercado, tem como missão tornar o
aprendizado cada vez mais dinâmico e inovador, propiciando uma
educação de qualidade.

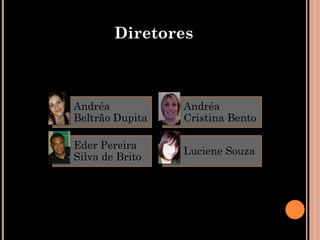

Diretores

Andréa           Andréa
Beltrão Dupita   Cristina Bento

Eder Pereira
                 Luciene Souza
Silva de Brito
Projeto: Interação Digital
  Produto: Lousa Digital

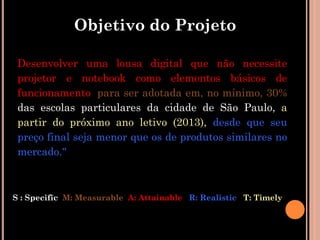

Objetivo do Projeto

 Desenvolver uma lousa digital que não necessite
 projetor e notebook como elementos básicos de
 funcionamento, para ser adotada em, no mínimo, 30%
 das escolas particulares da cidade de São Paulo, a
 partir do próximo ano letivo (2013), desde que seu
 preço final seja menor que os de produtos similares no
 mercado."

S : Specific M: Measurable A: Attainable R: Realistic T: Timely

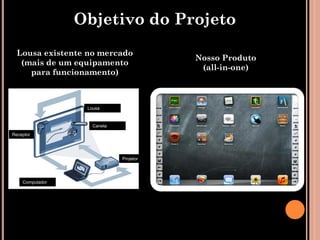

Objetivo do Projeto
  Lousa existente no mercado
                                        Nosso Produto
   (mais de um equipamento
                                         (all-in-one)
     para funcionamento)

                  Lousa

                    Caneta
Receptor

                             Projetor

    Computador

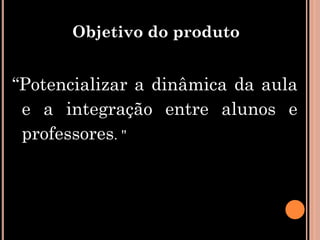

Objetivo do produto

“Potencializar a dinâmica da aula
 e a integração entre alunos e
 professores. "

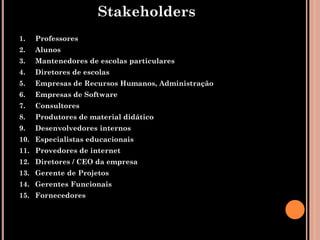

Stakeholders
1.   Professores
2.   Alunos
3.   Mantenedores de escolas particulares
4.   Diretores de escolas
5.   Empresas de Recursos Humanos, Administração
6.   Empresas de Software
7.   Consultores
8.   Produtores de material didático
9.   Desenvolvedores internos
10. Especialistas educacionais
11. Provedores de internet
12. Diretores / CEO da empresa
13. Gerente de Projetos
14. Gerentes Funcionais
15. Fornecedores

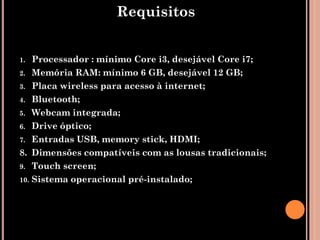

Requisitos

1.  Processador : mínimo Core i3, desejável Core i7;
2. Memória RAM: mínimo 6 GB, desejável 12 GB;
3. Placa wireless para acesso à internet;
4. Bluetooth;
5. Webcam integrada;
6. Drive óptico;
7. Entradas USB, memory stick, HDMI;
8. Dimensões compatíveis com as lousas tradicionais;
9. Touch screen;
10. Sistema operacional pré-instalado;
Requisitos
11.   Softwares básicos de edição pré-instalados;
12.   Softwares educacionais compatíveis com o hardware;
13.   O hardware deverá ter capacidade de suportar os softwares
      desenvolvidos;
14.   Variedades de softwares;
15.   Preço acessível;
16.   Capacitação para uso;
17.   Foco para qualquer tipo de treinamento/apresentação;
18.   Prazo de disponibilidade: 12/2012;
19.   Prazo de implementação (pacote capacitação): 03/2013;
20.   O custo do produto deve ser 5% inferior aos similares
      existentes no mercado;     [tal custo se justifica, pois os
      usuários preferem adquirir produtos all-in-one, mesmo que
      tenham valor equivalente aos produtos que necessitam mais
      de um equipamento para funcionamento]
21.   Facilidade de uso.

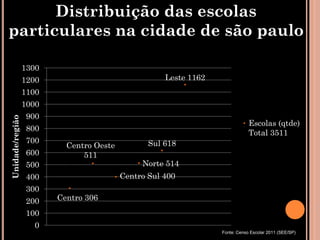

Distribuição das escolas
particulares na cidade de são paulo

                 1300
                 1200                                 Leste 1162
                 1100
                 1000
                 900
Unidade/região

                                                                               Escolas (qtde)
                 800
                                                                               Total 3511
                 700                              Sul 618
                            Centro Oeste
                 600            511
                 500    Norte;                  Norte 514
                        514
                 400                       Centro Sul 400
                 300
                 200      Centro 306
                 100
                   0
                                                                   Fonte: Censo Escolar 2011 (SEE/SP)

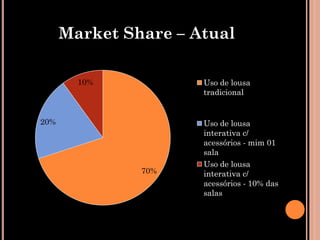

Market Share – Atual

        10%           Uso de lousa
                      tradicional

20%                   Uso de lousa
                      interativa c/
                      acessórios - mim 01
                      sala
                      Uso de lousa
               70%    interativa c/
                      acessórios - 10% das
                      salas

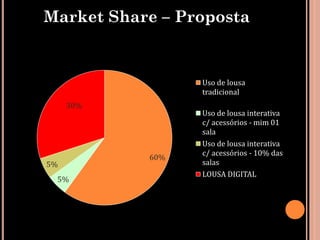

Market Share – Proposta

                 Uso de lousa
                 tradicional
     30%
                 Uso de lousa interativa
                 c/ acessórios - mim 01
                 sala
                 Uso de lousa interativa
                 c/ acessórios - 10% das
           60%
5%               salas
                 LOUSA DIGITAL
 5%
WBS
PT make           PT buy                         Interação Digital

Administração        Conceito                Agregados            Desenvolvimento        Homologação          Implementação

                           Componentes                                 Componentes                                 Finalização
      Escopo                  Cliente
                            Eletrônicos       Pesquisa de Preço                              Especificações
                                                                         Internos

                     Especificação Sistema                             Componentes                                  Orientação
      Tempo                                       Materiais                                   Qualidade
                         Operacional                                     Externos

                           Especificação                                                                           Capacitação
      Custos                Aplicativos                                Integração HD

     Qualidade                Layout                                   Integração S.O

        RH                                                            Integração Apps

    Comunicação                                                       Proteção produto

       Riscos

     Aquisições

Produto
Entrega make         Entrega buy

                                                  Lousa Digital

Planejamento         Requisitos             Suprimento        Protótipo          Aprovação       Entrega

       Estrutura      Circuito Eletrônico
                             Perfil                           Placa Eletrônica      Check List   Termo de Aceite
                                                 Cotação
      Analítica do
        Projeto

                                                Nota Fiscal       Carcaça            Validação       Manual
        Lista de              S.O
       Atividades

                                                                HD Instalado                       Treinamento
       Orçamento
                          Aplicativos

                                                               S.O Instalado
         LVQ
                            Modelo
                                                                 Aplicativos
                                                                 Instalados
        Equipe

                                                                Embalagem
       Canais de
      Comunicação

     Plano de Ação

      Fornecedores

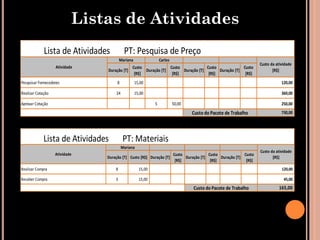

Listas de Atividades
             Lista de Atividades         PT: Pesquisa de Preço
                                       Mariana                 Carlos
                                                                                                              Custo da atividade
                   Atividade               Custo             Custo             Custo             Custo
                               Duração [T]       Duração [T]       Duração [T]       Duração [T]                     [R$]
                                            [R$]              [R$]              [R$]              [R$]
Pesquisar Fornecedores              8            15,00                                                                    120,00

Realizar Cotação                   24            15,00                                                                    360,00

Aprovar Cotação                                            5            50,00                                             250,00
                                                                                Custo do Pacote de Trabalho               730,00

             Lista de Atividades        PT: Materiais
                                        Mariana
                                                                                                              Custo da atividade
                   Atividade                                      Custo             Custo             Custo
                               Duração [T] Custo [R$] Duração [T]       Duração [T]       Duração [T]                [R$]
                                                                   [R$]              [R$]              [R$]
Realizar Compra                    8               15,00                                                                  120,00

Receber Compra                     3               15,00                                                                   45,00
                                                                                Custo do Pacote de Trabalho             165,00
Lista de Atividades                        PT: Componentes Internos
                                                      Everton                      Flavio                    Ricardo                       André
                                                                                                                                                            Custo da atividade
                     Atividade                                   Custo                      Custo                  Custo                           Custo
                                                Duração [T]               Duração [T]                Duração [T]               Duração [T]                         [R$]
                                                                  [R$]                       [R$]                   [R$]                            [R$]
Desenhar lay-out do Circuito Eletrônico             16           70,00                                                             5               100,00             1.620,00

Gravar Circuito Eletrônico                                                                               12            35,00       5               100,00               920,00

Furar Placa Eletrônica                                                                                   8             35,00                                            280,00

Colocar Componentes (Resistores, bateria etc)                                 24            45,00                                                                     1.080,00

Testar Circuito Eletrônico                                                    8             45,00        8             35,00                                            640,00

Validar Placa Eletrônica                                                                                                           5               100,00               500,00
                                                                                                          Custo do Pacote de Trabalho                               5.040,00

              Lista de Atividades                        PT: Orientação
                                                         Luiza                     Maisa                        José                       Douglas
                                                                                                                                                            Custo da atividade
                     Atividade                                   Custo                      Custo                      Custo     Duração           Custo
                                                Duração [T]               Duração [T]                Duração [T]                                                   [R$]
                                                                  [R$]                       [R$]                       [R$]       [T]              [R$]
Desenvolver manual                                  10            50,00                                                                                                 500,00

Diagramação do manual                                                          4             80,00                                                                      320,00

Boneco do manual                                                                                          1            100,00                                           100,00

Impressão do manual (para divulgação)                                                                                                  2            30,00                60,00

Disponibilizar em ambiente virtual (pdf)             3            50,00                                                                                                 150,00

                                                                                                          Custo do Pacote de Trabalho                               1.130,00
Lista de Atividades                        PT: Capacitação
                                                             Luiza                  Maisa                       José                 Douglas
                                                                                                                                                       Custo da atividade
                        Atividade                                                           Custo                                          Custo
                                                    Duração [T] Custo [R$] Duração [T]               Duração [T] Custo [R$] Duração [T]                       [R$]
                                                                                             [R$]                                           [R$]
Definir conteúdo do Treinamento.                        20           120,00                                                                                      2.400,00

Montar Cronograma do Treinamento.                                               3            20,00                                                                  60,00

Criação (design) do folder                                                      8            60,00                                                                 480,00

Enviar folder (e-mail/redes sociais)                                                                                             2             15,00                30,00

Inscrições (abertura, confirmação)                                                                                               6             15,00                90,00

Preparar Sala de Curso (materiais e equipamentos)                                                                                3             15,00                45,00

Organizar Coffe-Break                                                                                                            3             15,00                45,00

Abertura do treinamento - Convidado                      1           120,00                                                                                        120,00

Treinamento (capacitação)                                8           120,00                               8            150,00                                    2.160,00

                                                                                                              Custo do Pacote de Trabalho                      5.430,00

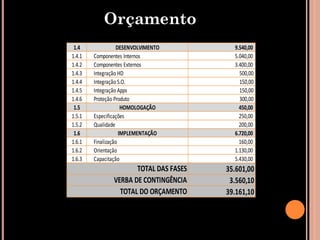

Orçamento
                       Orç - Orçamento do Projeto
C.C.                   WBS                          PV - Planned Value
 1.1               ADMINISTRAÇÃO                                  16.506,00
1.1.1   Escopo                                                     5.148,00
1.1.2   Tempo                                                      1.254,00
1.1.3   Custos                                                     2.356,00
1.1.4   Qualidade                                                    980,00
1.1.5   RH                                                           560,00
1.1.6   Comunicação                                                  423,00
1.1.7   Riscos                                                     2.340,00
1.1.8   Aquisições                                                 3.445,00
 1.2                    CONCEITO                                   1.490,00
1.2.1   Componentes Eletrônicos                                      230,00
1.2.2   Especificação Sistema Operacional                            230,00
1.2.3   Especificação Aplicativos                                    230,00
1.2.4   Layout                                                       800,00
 1.3                  AGREGADOS                                      895,00
1.3.1   Pesquisa de Preço                                            730,00
1.3.2   Materiais                                                    165,00
Orçamento
 1.4               DESENVOLVIMENTO         9.540,00
1.4.1   Componentes Internos               5.040,00
1.4.2   Componentes Externos               3.400,00
1.4.3   Integração HD                        500,00
1.4.4   Integração S.O.                      150,00
1.4.5   Integração Apps                      150,00
1.4.6   Proteção Produto                     300,00
 1.5                 HOMOLOGAÇÃO             450,00
1.5.1   Especificações                       250,00
1.5.2   Qualidade                            200,00
 1.6                IMPLEMENTAÇÃO          6.720,00
1.6.1   Finalização                          160,00
1.6.2   Orientação                         1.130,00
1.6.3   Capacitação                        5.430,00
                       TOTAL DAS FASES   35.601,00
                VERBA DE CONTINGÊNCIA     3.560,10
                  TOTAL DO ORÇAMENTO     39.161,10

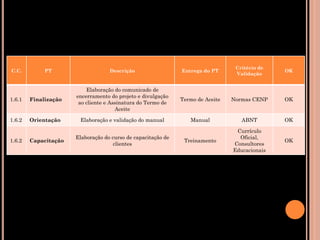

Critérios de Validação e Aceitação

                                                                                  Critério de
C.C.          PT                    Descrição                Entrega do PT                         OK
                                                                                  Validação

         Componentes         Elaboração de conceito do           Circuito
1.2.1                                                                               Inmetro        OK
          Eletrônicos      circuito eletrônico do produto       Eletrônico

1.2.4       Layout        Elaboração do layout do produto        Modelo             Inmetro        OK

         Componentes           Desenvolvimento dos
1.4.1                                                        Placa Eletrônica       Inmetro        OK
           Internos            componentes internos
         Componentes           Desenvolvimento dos
1.4.2                                                            Carcaça            Inmetro        OK
           Externos            componentes externos
                           Integração do HD com outros
1.4.3   Integração HD                                         HD Instalado          Inmetro        OK
                                   componentes
                             Integração do Sistema                              Inmetro, Leis de
1.4.4   Integração S.O.                                       S.O. Instalado                       OK
                           Operacional com o hardware                              Software
                          Integração dos Aplicativos com o
                                                               Aplicativos      Inmetro, Leis de
1.4.5   Integração Apps       Sistema Operacional e o                                              OK
                                                               Instalados          Software
                                     hardware
          Proteção do      Fabricação da embalagem do
1.4.6                                                          Embalagem            Inmetro        OK
           Produto                   produto
Critério de
C.C.         PT                    Descrição                  Entrega do PT                    OK
                                                                                 Validação

                          Elaboração do comunicado de
                      encerramento do projeto e divulgação
1.6.1   Finalização                                           Termo de Aceite   Normas CENP    OK
                       ao cliente e Assinatura do Termo de
                                      Aceite

1.6.2   Orientação     Elaboração e validação do manual          Manual            ABNT        OK

                                                                                 Currículo
                      Elaboração do curso de capacitação de                       Oficial,
1.6.2   Capacitação                                            Treinamento                     OK
                                     clientes                                   Consultores
                                                                                Educacionais

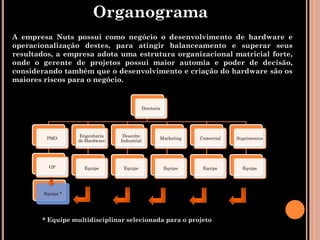

Organograma
A empresa Nuts possui como negócio o desenvolvimento de hardware e
operacionalização destes, para atingir balanceamento e superar seus
resultados, a empresa adota uma estrutura organizacional matricial forte,
onde o gerente de projetos possui maior automia e poder de decisão,
considerando também que o desenvolvimento e criação do hardware são os
maiores riscos para o negócio.

                                           Diretoria

                   Engenharia     Desenho
         PMO                                       Marketing    Comercial   Suprimentos
                   de Hardware   Industrial

          GP         Equipe       Equipe               Equipe    Equipe       Equipe

        Equipe *

       * Equipe multidisciplinar selecionada para o projeto

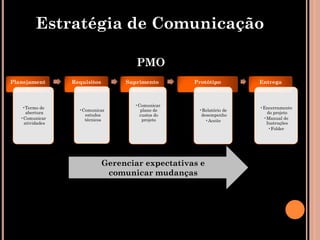

Estratégia de Comunicação

                                       PMO
Planejament       Requisitos        Suprimento      Protótipo        Entrega
     o

                                      •Comunicar
    •Termo de                                                        •Encerramento
                    •Comunicar          plano de     •Relatório de
      abertura                                                         do projeto
                      estudos           custos do     desempenho
   •Comunicar         técnicos           projeto                      •Manual de
                                                        •Aceite
     atividades                                                        Instruções
                                                                        •Folder

                               Gerenciar expectativas e
                                comunicar mudanças
Mapa de Comunicação
    Stakeholder          Assunto da     Documentos
                                                           Meio      Frequência   Ação esperada    Emitente
    Destinatário         informação     relacionados
                                          Termo de
 Diretores/CEO da       Planejamento                                                               Gerente de
                                         Abertura do       E-mail      Única         Aceite
     Empresa              do projeto                                                                Projetos
                                           Projeto
Gerente Engenharia
                                          Estrutura
   de Hardware,
                                         Analítica do                                Aceite e
Desenho Industrial,     Planejamento                                                               Gerente de
                                       projeto e Listas    E-mail      Cíclica    planejamento
    Marketing,            do projeto                                                                Projetos
                                       de atividades do                           das atividades
    Comercial e
                                            projeto
   Suprimentos
                                                                                     Aceite e
Gerente Comercial e                    Plano de custos                            planejamento     Gerente de
                         Suprimento                        E-mail      Cíclica
   Suprimentos                            do projeto                               de custos e      Projetos
                                                                                    aquisições
Diretores/CEO da
Empresa e Gerente                       Relatório de                                               Gerente de
                          Protótipo                        E-mail      Cíclica       Aceite
 Engenharia de                          Desempenho                                                  Projetos
   Hardware
  Diretores/CEO da                                                                                 Gerente de
                                       Encerramento
 Empresa, Gerentes        Entrega                         Impresso     Única                       Projetos e
                                         do projeto
funcionais e Clientes                                                                              Marketing
  Diretores/CEO da                                                                                 Gerente de
 Empresa, Gerentes                       Manual de                                                 Projetos e
                          Entrega                          E-mail      Única      Conhecimento
funcionais e Clientes                    instruções                                                Marketing

  Diretores/CEO da                                                                                 Gerente de
 Empresa, Gerentes                       Folder do                                                 Projetos e
                          Entrega                          E-mail      Única       Divulgação
funcionais e Clientes                   Treinamento                                                Marketing

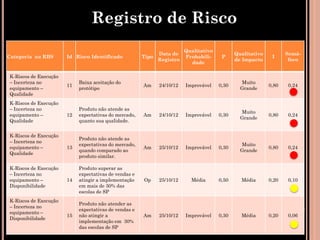

Registro de Risco

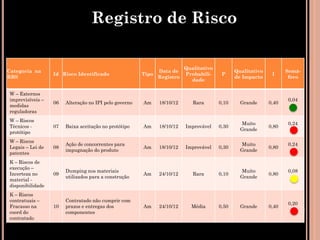

Categoria na                                                      Data de     Qualitativo           Qualitativo          Semá-
                 Id   Risco Identificado                   Tipo                               P                    I
RBS                                                               Registro   Probabilidade          de Impacto            foro

 W – Interno
                       CPV acima do estimado.                                                        Muito               0,24
 Não técnico -   01                                        Am     11/10/12    Improvável     0,30                 0,80
                       CPV = Custo do Produto Vendido                                                Grande
 Custo
 W–
 Externos              Flutuação da taxa para os
                                                                                                                         0,20
 Previsíveis –   02    materiais importados – taxa maior   Am     11/10/12      Média        0,50    Grande       0,40
 Taxa de               que o estimado.
 câmbio
 W–
 Externos              Flutuação da taxa para os
                                                                                                                         0,20
 Previsíveis –   03    materiais importados – taxa         Op     17/10/12      Média        0,50    Grande       0,40
 Taxa de               menor que o estimado.
 câmbio
 W–
 Externos              Produto não atende as
                                                                                                     Muito               0,24
 Previsíveis –   04    expectativas do mercado, quando     Am     17/10/12    Improvável     0,30                 0,80
                                                                                                     Grande
 Risco do              comparado ao produto similar.
 mercado
 W–
                       Produto superar as expectativas
 Externos
                       de vendas e atingir                                                           Muito               0,24
 Previsíveis –   05                                        Op     17/10/12      Média        0,50                 0,80
                       implementação de mais de 30%                                                  Grande
 Risco do
                       das escolas de SP.
 mercado
Registro de Risco

                                                                         Qualitativo
Categoria na                                                  Data de                         Qualitativo          Semá-
                  Id Risco Identificado                Tipo              Probabili-     P                    I
RBS                                                           Registro                        de Impacto            foro
                                                                           dade

W – Externos
imprevisíveis –                                                                                                    0,04
                  06   Alteração no IPI pelo governo   Am     18/10/12      Rara       0,10     Grande      0,40
medidas
reguladoras
W – Riscos
                                                                                                Muito              0,24
Técnicos -        07   Baixa aceitação no protótipo    Am     18/10/12   Improvável    0,30                 0,80
                                                                                                Grande
protótipo
W – Riscos
                       Ação de concorrentes para                                                Muito              0,24
Legais – Lei de   08                                   Am     18/10/12   Improvável    0,30                 0,80
                       impugnação do produto                                                    Grande
patentes
K – Riscos de
execução –
                       Dumping nos materiais                                                    Muito              0,08
Incerteza no      09                                   Am     24/10/12      Rara       0,10                 0,80
                       utilizados para a construção                                             Grande
material -
disponibilidade
K – Riscos
contratuais –          Contratado não cumprir com
                                                                                                                   0,20
Fracasso na       10   prazos e entregas dos           Am     24/10/12     Média       0,50     Grande      0,40
coord do               componentes
contratado
Registro de Risco
                                                                         Qualitativo
                                                              Data de                         Qualitativo          Semá-
Categoria na RBS       Id Risco Identificado           Tipo              Probabili-     P                    I
                                                              Registro                        de Impacto            foro
                                                                           dade

K-Riscos de Execução
– Incerteza no              Baixa aceitação do                                                  Muito
                       11                              Am     24/10/12   Improvável    0,30                 0,80   0,24
equipamento –               protótipo                                                           Grande
Qualidade
K-Riscos de Execução
– Incerteza no              Produto não atende as
                                                                                                Muito
equipamento –          12   expectativas do mercado,   Am     24/10/12   Improvável    0,30                 0,80   0,24
                                                                                                Grande
Qualidade                   quanto sua qualidade.

K-Riscos de Execução
                            Produto não atende as
– Incerteza no
                            expectativas do mercado,                                            Muito
equipamento –          13                              Am     25/10/12   Improvável    0,30                 0,80   0,24
                            quando comparado ao                                                 Grande
Qualidade
                            produto similar.

K-Riscos de Execução        Produto superar as
– Incerteza no              expectativas de vendas e
equipamento –          14   atingir a implementação    Op     25/10/12     Média       0,50     Média       0,20   0,10
Disponibilidade             em mais de 30% das
                            escolas de SP
K-Riscos de Execução
                            Produto não atender as
– Incerteza no
                            expectativas de vendas e
equipamento –
                       15   não atingir a              Am     25/10/12   Improvável    0,30     Média       0,20   0,06
Disponibilidade
                            implementação em 30%
                            das escolas de SP

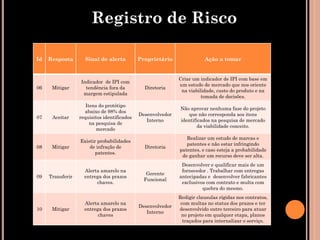

Registro de Risco
Id    Resposta       Sinal de alerta        Proprietário                 Ação a tomar

                    Cotação do material
                     tem que estar em
                                                           Fazer acordos de fornecimento de materiais e
                      status alerta da         Gerente
01     Mitigar                                              serviços exclusivos e possuir contratos com
                    margem do estimado        Funcional
                                                                   multa caso exista a ruptura.
                    na linha de base do
                          projeto
                    Indicador de taxa de
                                                              Avaliar cronograma de entregas para
                      cambio estar com         Gerente
02     Mitigar                                             aquisição de materiais e equipamentos para
                     tendência acima da       Funcional
                                                                  negociar no melhor momento.
                    margem estabelecida

                    Indicador de taxa de
                                                            Realizar anáise de investir os recursos no
                    câmbio estar abaixo        Gerente
03    Melhorar                                              momento de baixa da taxa de câmbio para
                        da margem             Funcional
                                                                   aproveitar a oportunidade
                        estabelecida

                      Aceites das fases
                     devem estar abaixo                     Substituir a entrega por outra similar ou
04    Transferir         de 98% de            Diretoria     melhor a aos requisitos do stakeholders ou
                      atendimento aos                                       remodelar
                    requisitos do usuário

                        Aumento de             Gerente     Traçar plano de ação para atender a demanda
05   Compartilhar
                         demanda              Funcional             no prazo, custo e qualidade
Registro de Risco

Id   Resposta       Sinal de alerta          Proprietário               Ação a tomar

                                                             Criar um indicador de IPI com base em
                  Indicador de IPI com
                                                             um estudo de mercado que nos oriente
06    Mitigar       tendência fora da          Diretoria
                                                              na viabilidade, custo do produto e na
                   margem estipulada
                                                                       tomada de decisões.
                     Itens do protótipo
                                                             Não aprovar nenhuma fase do projeto
                    abaixo de 98% dos
                                             Desenvolvedor      que não corresponda aos itens
07    Aceitar     requisitos identificados
                                                Interno      identificados na pesquisa de mercado
                       na pesquisa de
                                                                    da viabilidade conceito.
                          mercado
                                                                Realizar um estudo de marcas e
                  Existir probabilidades
                                                                patentes e não estar infringindo
08    Mitigar         de infração de           Diretoria
                                                             patentes, e caso esteja a probabilidade
                         patentes.
                                                              de ganhar um recurso deve ser alta.
                                                              Desenvolver e qualificar mais de um
                    Alerta amarelo na                         fornecedor . Trabalhar com entregas
                                                Gerente
09   Transferir     entrega dos prazos                       antecipadas e desenvolver fabricantes
                                               Funcional
                         chaves.                              exclusivos com contrato e multa com
                                                                       quebra do mesmo.
                                                             Redigir clausulas rígidas nos contratos,
                    Alerta amarelo na                         com multas no status dos prazos e ter
                                             Desenvolvedor
10    Mitigar       entrega dos prazos                       desenvolvido outro terceiro para atuar
                                                Interno
                          chaves                              no projeto em qualquer etapa, planos
                                                               traçados para internalizar o serviço.
Registro de Risco

Id   Resposta       Sinal de alerta        Proprietário             Ação a tomar

                    Baixa aceitação do        Gerente      Fazer pesquisa de aceitabilidade do
11   Transferir
                        protótipo            Funcional         produto com o público alvo
                  Produto não atende as
                                                           Negociar com os fornecedores para
                     expectativas do          Gerente
12    Mitigar                                             garantir que os componentes internos
                   mercado, quanto sua       funcional
                                                                sejam de alta qualidade
                       qualidade.
                  Produto não atende as
                     expectativas do
                                              Gerente     Consultar especialistas em educação
13    Mitigar       mercado, quando
                                             Funcional          para avaliar o produto
                  comparado ao produto
                        similar.
                    Produto superar as
                  expectativas de vendas                      Negociar com fornecedores e
                        e atingir a           Gerente      desenvolvedores para garantir uma
14    Mitigar
                    implementação em         funcional    produção pelo menos 10% do previsto,
                     mais de 30% das                            sem atraso nas entregas
                      escolas de SP
                  Produto não atender as
                  expectativas de vendas
                                                           Envolver mais desenvolvedores no
15   Transferir       e não atingir a        Diretoria
                                                                       projeto
                    implementação em
                  30% das escolas de SP
Mapa de Aquisição

Concorrência         Item a ser contratado                    Player 01          Player 02
                          PT Especificação S.O
   RFP-01                                                       Microsoft           Apple
               (decidido por "Buy" na Análise Make or Buy)
                PT Especificação Aplicativo - operacionais
   RFP-02                                                    Dominantes Apps   iFuture Software
               (decidido por "Buy" na Análise Make or Buy)
                PT Especificação Aplicativo - educacionais
   RFP-03                                                      Educa Apps         Techeduc
               (decidido por "Buy" na Análise Make or Buy)
                    PT Embalagens – proteção externa                             Embalagens
   RFP-04                                                        AllPac
               (decidido por "Buy" na Análise Make or Buy)                       Bandeirantes
                    PT Embalagens – proteção interna
   RFP-05                                                       Flexpacx        Embalagens Seg
               (decidido por "Buy" na Análise Make or Buy)
Interação Digital

Interação Digital

  • 1.
  • 2.
  • 3.
    Nossa História A empresa Nuts foi criada em 2012, com o objetivo de desenvolver soluções que promovam a interação digital entre alunos e professores. Por meio de ferramentas informatizadas de alta tecnologia e lançamentos de produtos inéditos no mercado, tem como missão tornar o aprendizado cada vez mais dinâmico e inovador, propiciando uma educação de qualidade.
  • 4.
    Diretores Andréa Andréa Beltrão Dupita Cristina Bento Eder Pereira Luciene Souza Silva de Brito
  • 5.
    Projeto: Interação Digital Produto: Lousa Digital
  • 6.
    Objetivo do Projeto Desenvolver uma lousa digital que não necessite projetor e notebook como elementos básicos de funcionamento, para ser adotada em, no mínimo, 30% das escolas particulares da cidade de São Paulo, a partir do próximo ano letivo (2013), desde que seu preço final seja menor que os de produtos similares no mercado." S : Specific M: Measurable A: Attainable R: Realistic T: Timely
  • 7.
    Objetivo do Projeto Lousa existente no mercado Nosso Produto (mais de um equipamento (all-in-one) para funcionamento) Lousa Caneta Receptor Projetor Computador
  • 8.
    Objetivo do produto “Potencializara dinâmica da aula e a integração entre alunos e professores. "
  • 9.
    Stakeholders 1. Professores 2. Alunos 3. Mantenedores de escolas particulares 4. Diretores de escolas 5. Empresas de Recursos Humanos, Administração 6. Empresas de Software 7. Consultores 8. Produtores de material didático 9. Desenvolvedores internos 10. Especialistas educacionais 11. Provedores de internet 12. Diretores / CEO da empresa 13. Gerente de Projetos 14. Gerentes Funcionais 15. Fornecedores
  • 10.
    Requisitos 1. Processador: mínimo Core i3, desejável Core i7; 2. Memória RAM: mínimo 6 GB, desejável 12 GB; 3. Placa wireless para acesso à internet; 4. Bluetooth; 5. Webcam integrada; 6. Drive óptico; 7. Entradas USB, memory stick, HDMI; 8. Dimensões compatíveis com as lousas tradicionais; 9. Touch screen; 10. Sistema operacional pré-instalado;
  • 11.
    Requisitos 11. Softwares básicos de edição pré-instalados; 12. Softwares educacionais compatíveis com o hardware; 13. O hardware deverá ter capacidade de suportar os softwares desenvolvidos; 14. Variedades de softwares; 15. Preço acessível; 16. Capacitação para uso; 17. Foco para qualquer tipo de treinamento/apresentação; 18. Prazo de disponibilidade: 12/2012; 19. Prazo de implementação (pacote capacitação): 03/2013; 20. O custo do produto deve ser 5% inferior aos similares existentes no mercado; [tal custo se justifica, pois os usuários preferem adquirir produtos all-in-one, mesmo que tenham valor equivalente aos produtos que necessitam mais de um equipamento para funcionamento] 21. Facilidade de uso.
  • 12.
    Distribuição das escolas particularesna cidade de são paulo 1300 1200 Leste 1162 1100 1000 900 Unidade/região Escolas (qtde) 800 Total 3511 700 Sul 618 Centro Oeste 600 511 500 Norte; Norte 514 514 400 Centro Sul 400 300 200 Centro 306 100 0 Fonte: Censo Escolar 2011 (SEE/SP)
  • 13.
    Market Share –Atual 10% Uso de lousa tradicional 20% Uso de lousa interativa c/ acessórios - mim 01 sala Uso de lousa 70% interativa c/ acessórios - 10% das salas
  • 14.
    Market Share –Proposta Uso de lousa tradicional 30% Uso de lousa interativa c/ acessórios - mim 01 sala Uso de lousa interativa c/ acessórios - 10% das 60% 5% salas LOUSA DIGITAL 5%
  • 15.
    WBS PT make PT buy Interação Digital Administração Conceito Agregados Desenvolvimento Homologação Implementação Componentes Componentes Finalização Escopo Cliente Eletrônicos Pesquisa de Preço Especificações Internos Especificação Sistema Componentes Orientação Tempo Materiais Qualidade Operacional Externos Especificação Capacitação Custos Aplicativos Integração HD Qualidade Layout Integração S.O RH Integração Apps Comunicação Proteção produto Riscos Aquisições
  • 16.
    Produto Entrega make Entrega buy Lousa Digital Planejamento Requisitos Suprimento Protótipo Aprovação Entrega Estrutura Circuito Eletrônico Perfil Placa Eletrônica Check List Termo de Aceite Cotação Analítica do Projeto Nota Fiscal Carcaça Validação Manual Lista de S.O Atividades HD Instalado Treinamento Orçamento Aplicativos S.O Instalado LVQ Modelo Aplicativos Instalados Equipe Embalagem Canais de Comunicação Plano de Ação Fornecedores
  • 17.
    Listas de Atividades Lista de Atividades PT: Pesquisa de Preço Mariana Carlos Custo da atividade Atividade Custo Custo Custo Custo Duração [T] Duração [T] Duração [T] Duração [T] [R$] [R$] [R$] [R$] [R$] Pesquisar Fornecedores 8 15,00 120,00 Realizar Cotação 24 15,00 360,00 Aprovar Cotação 5 50,00 250,00 Custo do Pacote de Trabalho 730,00 Lista de Atividades PT: Materiais Mariana Custo da atividade Atividade Custo Custo Custo Duração [T] Custo [R$] Duração [T] Duração [T] Duração [T] [R$] [R$] [R$] [R$] Realizar Compra 8 15,00 120,00 Receber Compra 3 15,00 45,00 Custo do Pacote de Trabalho 165,00
  • 18.
    Lista de Atividades PT: Componentes Internos Everton Flavio Ricardo André Custo da atividade Atividade Custo Custo Custo Custo Duração [T] Duração [T] Duração [T] Duração [T] [R$] [R$] [R$] [R$] [R$] Desenhar lay-out do Circuito Eletrônico 16 70,00 5 100,00 1.620,00 Gravar Circuito Eletrônico 12 35,00 5 100,00 920,00 Furar Placa Eletrônica 8 35,00 280,00 Colocar Componentes (Resistores, bateria etc) 24 45,00 1.080,00 Testar Circuito Eletrônico 8 45,00 8 35,00 640,00 Validar Placa Eletrônica 5 100,00 500,00 Custo do Pacote de Trabalho 5.040,00 Lista de Atividades PT: Orientação Luiza Maisa José Douglas Custo da atividade Atividade Custo Custo Custo Duração Custo Duração [T] Duração [T] Duração [T] [R$] [R$] [R$] [R$] [T] [R$] Desenvolver manual 10 50,00 500,00 Diagramação do manual 4 80,00 320,00 Boneco do manual 1 100,00 100,00 Impressão do manual (para divulgação) 2 30,00 60,00 Disponibilizar em ambiente virtual (pdf) 3 50,00 150,00 Custo do Pacote de Trabalho 1.130,00
  • 19.
    Lista de Atividades PT: Capacitação Luiza Maisa José Douglas Custo da atividade Atividade Custo Custo Duração [T] Custo [R$] Duração [T] Duração [T] Custo [R$] Duração [T] [R$] [R$] [R$] Definir conteúdo do Treinamento. 20 120,00 2.400,00 Montar Cronograma do Treinamento. 3 20,00 60,00 Criação (design) do folder 8 60,00 480,00 Enviar folder (e-mail/redes sociais) 2 15,00 30,00 Inscrições (abertura, confirmação) 6 15,00 90,00 Preparar Sala de Curso (materiais e equipamentos) 3 15,00 45,00 Organizar Coffe-Break 3 15,00 45,00 Abertura do treinamento - Convidado 1 120,00 120,00 Treinamento (capacitação) 8 120,00 8 150,00 2.160,00 Custo do Pacote de Trabalho 5.430,00
  • 20.
    Orçamento Orç - Orçamento do Projeto C.C. WBS PV - Planned Value 1.1 ADMINISTRAÇÃO 16.506,00 1.1.1 Escopo 5.148,00 1.1.2 Tempo 1.254,00 1.1.3 Custos 2.356,00 1.1.4 Qualidade 980,00 1.1.5 RH 560,00 1.1.6 Comunicação 423,00 1.1.7 Riscos 2.340,00 1.1.8 Aquisições 3.445,00 1.2 CONCEITO 1.490,00 1.2.1 Componentes Eletrônicos 230,00 1.2.2 Especificação Sistema Operacional 230,00 1.2.3 Especificação Aplicativos 230,00 1.2.4 Layout 800,00 1.3 AGREGADOS 895,00 1.3.1 Pesquisa de Preço 730,00 1.3.2 Materiais 165,00
  • 21.
    Orçamento 1.4 DESENVOLVIMENTO 9.540,00 1.4.1 Componentes Internos 5.040,00 1.4.2 Componentes Externos 3.400,00 1.4.3 Integração HD 500,00 1.4.4 Integração S.O. 150,00 1.4.5 Integração Apps 150,00 1.4.6 Proteção Produto 300,00 1.5 HOMOLOGAÇÃO 450,00 1.5.1 Especificações 250,00 1.5.2 Qualidade 200,00 1.6 IMPLEMENTAÇÃO 6.720,00 1.6.1 Finalização 160,00 1.6.2 Orientação 1.130,00 1.6.3 Capacitação 5.430,00 TOTAL DAS FASES 35.601,00 VERBA DE CONTINGÊNCIA 3.560,10 TOTAL DO ORÇAMENTO 39.161,10
  • 22.
    Critérios de Validaçãoe Aceitação Critério de C.C. PT Descrição Entrega do PT OK Validação Componentes Elaboração de conceito do Circuito 1.2.1 Inmetro OK Eletrônicos circuito eletrônico do produto Eletrônico 1.2.4 Layout Elaboração do layout do produto Modelo Inmetro OK Componentes Desenvolvimento dos 1.4.1 Placa Eletrônica Inmetro OK Internos componentes internos Componentes Desenvolvimento dos 1.4.2 Carcaça Inmetro OK Externos componentes externos Integração do HD com outros 1.4.3 Integração HD HD Instalado Inmetro OK componentes Integração do Sistema Inmetro, Leis de 1.4.4 Integração S.O. S.O. Instalado OK Operacional com o hardware Software Integração dos Aplicativos com o Aplicativos Inmetro, Leis de 1.4.5 Integração Apps Sistema Operacional e o OK Instalados Software hardware Proteção do Fabricação da embalagem do 1.4.6 Embalagem Inmetro OK Produto produto
  • 23.
    Critério de C.C. PT Descrição Entrega do PT OK Validação Elaboração do comunicado de encerramento do projeto e divulgação 1.6.1 Finalização Termo de Aceite Normas CENP OK ao cliente e Assinatura do Termo de Aceite 1.6.2 Orientação Elaboração e validação do manual Manual ABNT OK Currículo Elaboração do curso de capacitação de Oficial, 1.6.2 Capacitação Treinamento OK clientes Consultores Educacionais
  • 24.
    Organograma A empresa Nutspossui como negócio o desenvolvimento de hardware e operacionalização destes, para atingir balanceamento e superar seus resultados, a empresa adota uma estrutura organizacional matricial forte, onde o gerente de projetos possui maior automia e poder de decisão, considerando também que o desenvolvimento e criação do hardware são os maiores riscos para o negócio. Diretoria Engenharia Desenho PMO Marketing Comercial Suprimentos de Hardware Industrial GP Equipe Equipe Equipe Equipe Equipe Equipe * * Equipe multidisciplinar selecionada para o projeto
  • 25.
    Estratégia de Comunicação PMO Planejament Requisitos Suprimento Protótipo Entrega o •Comunicar •Termo de •Encerramento •Comunicar plano de •Relatório de abertura do projeto estudos custos do desempenho •Comunicar técnicos projeto •Manual de •Aceite atividades Instruções •Folder Gerenciar expectativas e comunicar mudanças
  • 26.
    Mapa de Comunicação Stakeholder Assunto da Documentos Meio Frequência Ação esperada Emitente Destinatário informação relacionados Termo de Diretores/CEO da Planejamento Gerente de Abertura do E-mail Única Aceite Empresa do projeto Projetos Projeto Gerente Engenharia Estrutura de Hardware, Analítica do Aceite e Desenho Industrial, Planejamento Gerente de projeto e Listas E-mail Cíclica planejamento Marketing, do projeto Projetos de atividades do das atividades Comercial e projeto Suprimentos Aceite e Gerente Comercial e Plano de custos planejamento Gerente de Suprimento E-mail Cíclica Suprimentos do projeto de custos e Projetos aquisições Diretores/CEO da Empresa e Gerente Relatório de Gerente de Protótipo E-mail Cíclica Aceite Engenharia de Desempenho Projetos Hardware Diretores/CEO da Gerente de Encerramento Empresa, Gerentes Entrega Impresso Única Projetos e do projeto funcionais e Clientes Marketing Diretores/CEO da Gerente de Empresa, Gerentes Manual de Projetos e Entrega E-mail Única Conhecimento funcionais e Clientes instruções Marketing Diretores/CEO da Gerente de Empresa, Gerentes Folder do Projetos e Entrega E-mail Única Divulgação funcionais e Clientes Treinamento Marketing
  • 27.
    Registro de Risco Categoriana Data de Qualitativo Qualitativo Semá- Id Risco Identificado Tipo P I RBS Registro Probabilidade de Impacto foro W – Interno CPV acima do estimado. Muito 0,24 Não técnico - 01 Am 11/10/12 Improvável 0,30 0,80 CPV = Custo do Produto Vendido Grande Custo W– Externos Flutuação da taxa para os 0,20 Previsíveis – 02 materiais importados – taxa maior Am 11/10/12 Média 0,50 Grande 0,40 Taxa de que o estimado. câmbio W– Externos Flutuação da taxa para os 0,20 Previsíveis – 03 materiais importados – taxa Op 17/10/12 Média 0,50 Grande 0,40 Taxa de menor que o estimado. câmbio W– Externos Produto não atende as Muito 0,24 Previsíveis – 04 expectativas do mercado, quando Am 17/10/12 Improvável 0,30 0,80 Grande Risco do comparado ao produto similar. mercado W– Produto superar as expectativas Externos de vendas e atingir Muito 0,24 Previsíveis – 05 Op 17/10/12 Média 0,50 0,80 implementação de mais de 30% Grande Risco do das escolas de SP. mercado
  • 28.
    Registro de Risco Qualitativo Categoria na Data de Qualitativo Semá- Id Risco Identificado Tipo Probabili- P I RBS Registro de Impacto foro dade W – Externos imprevisíveis – 0,04 06 Alteração no IPI pelo governo Am 18/10/12 Rara 0,10 Grande 0,40 medidas reguladoras W – Riscos Muito 0,24 Técnicos - 07 Baixa aceitação no protótipo Am 18/10/12 Improvável 0,30 0,80 Grande protótipo W – Riscos Ação de concorrentes para Muito 0,24 Legais – Lei de 08 Am 18/10/12 Improvável 0,30 0,80 impugnação do produto Grande patentes K – Riscos de execução – Dumping nos materiais Muito 0,08 Incerteza no 09 Am 24/10/12 Rara 0,10 0,80 utilizados para a construção Grande material - disponibilidade K – Riscos contratuais – Contratado não cumprir com 0,20 Fracasso na 10 prazos e entregas dos Am 24/10/12 Média 0,50 Grande 0,40 coord do componentes contratado
  • 29.
    Registro de Risco Qualitativo Data de Qualitativo Semá- Categoria na RBS Id Risco Identificado Tipo Probabili- P I Registro de Impacto foro dade K-Riscos de Execução – Incerteza no Baixa aceitação do Muito 11 Am 24/10/12 Improvável 0,30 0,80 0,24 equipamento – protótipo Grande Qualidade K-Riscos de Execução – Incerteza no Produto não atende as Muito equipamento – 12 expectativas do mercado, Am 24/10/12 Improvável 0,30 0,80 0,24 Grande Qualidade quanto sua qualidade. K-Riscos de Execução Produto não atende as – Incerteza no expectativas do mercado, Muito equipamento – 13 Am 25/10/12 Improvável 0,30 0,80 0,24 quando comparado ao Grande Qualidade produto similar. K-Riscos de Execução Produto superar as – Incerteza no expectativas de vendas e equipamento – 14 atingir a implementação Op 25/10/12 Média 0,50 Média 0,20 0,10 Disponibilidade em mais de 30% das escolas de SP K-Riscos de Execução Produto não atender as – Incerteza no expectativas de vendas e equipamento – 15 não atingir a Am 25/10/12 Improvável 0,30 Média 0,20 0,06 Disponibilidade implementação em 30% das escolas de SP
  • 30.
    Registro de Risco Id Resposta Sinal de alerta Proprietário Ação a tomar Cotação do material tem que estar em Fazer acordos de fornecimento de materiais e status alerta da Gerente 01 Mitigar serviços exclusivos e possuir contratos com margem do estimado Funcional multa caso exista a ruptura. na linha de base do projeto Indicador de taxa de Avaliar cronograma de entregas para cambio estar com Gerente 02 Mitigar aquisição de materiais e equipamentos para tendência acima da Funcional negociar no melhor momento. margem estabelecida Indicador de taxa de Realizar anáise de investir os recursos no câmbio estar abaixo Gerente 03 Melhorar momento de baixa da taxa de câmbio para da margem Funcional aproveitar a oportunidade estabelecida Aceites das fases devem estar abaixo Substituir a entrega por outra similar ou 04 Transferir de 98% de Diretoria melhor a aos requisitos do stakeholders ou atendimento aos remodelar requisitos do usuário Aumento de Gerente Traçar plano de ação para atender a demanda 05 Compartilhar demanda Funcional no prazo, custo e qualidade
  • 31.
    Registro de Risco Id Resposta Sinal de alerta Proprietário Ação a tomar Criar um indicador de IPI com base em Indicador de IPI com um estudo de mercado que nos oriente 06 Mitigar tendência fora da Diretoria na viabilidade, custo do produto e na margem estipulada tomada de decisões. Itens do protótipo Não aprovar nenhuma fase do projeto abaixo de 98% dos Desenvolvedor que não corresponda aos itens 07 Aceitar requisitos identificados Interno identificados na pesquisa de mercado na pesquisa de da viabilidade conceito. mercado Realizar um estudo de marcas e Existir probabilidades patentes e não estar infringindo 08 Mitigar de infração de Diretoria patentes, e caso esteja a probabilidade patentes. de ganhar um recurso deve ser alta. Desenvolver e qualificar mais de um Alerta amarelo na fornecedor . Trabalhar com entregas Gerente 09 Transferir entrega dos prazos antecipadas e desenvolver fabricantes Funcional chaves. exclusivos com contrato e multa com quebra do mesmo. Redigir clausulas rígidas nos contratos, Alerta amarelo na com multas no status dos prazos e ter Desenvolvedor 10 Mitigar entrega dos prazos desenvolvido outro terceiro para atuar Interno chaves no projeto em qualquer etapa, planos traçados para internalizar o serviço.
  • 32.
    Registro de Risco Id Resposta Sinal de alerta Proprietário Ação a tomar Baixa aceitação do Gerente Fazer pesquisa de aceitabilidade do 11 Transferir protótipo Funcional produto com o público alvo Produto não atende as Negociar com os fornecedores para expectativas do Gerente 12 Mitigar garantir que os componentes internos mercado, quanto sua funcional sejam de alta qualidade qualidade. Produto não atende as expectativas do Gerente Consultar especialistas em educação 13 Mitigar mercado, quando Funcional para avaliar o produto comparado ao produto similar. Produto superar as expectativas de vendas Negociar com fornecedores e e atingir a Gerente desenvolvedores para garantir uma 14 Mitigar implementação em funcional produção pelo menos 10% do previsto, mais de 30% das sem atraso nas entregas escolas de SP Produto não atender as expectativas de vendas Envolver mais desenvolvedores no 15 Transferir e não atingir a Diretoria projeto implementação em 30% das escolas de SP
  • 33.
    Mapa de Aquisição Concorrência Item a ser contratado Player 01 Player 02 PT Especificação S.O RFP-01 Microsoft Apple (decidido por "Buy" na Análise Make or Buy) PT Especificação Aplicativo - operacionais RFP-02 Dominantes Apps iFuture Software (decidido por "Buy" na Análise Make or Buy) PT Especificação Aplicativo - educacionais RFP-03 Educa Apps Techeduc (decidido por "Buy" na Análise Make or Buy) PT Embalagens – proteção externa Embalagens RFP-04 AllPac (decidido por "Buy" na Análise Make or Buy) Bandeirantes PT Embalagens – proteção interna RFP-05 Flexpacx Embalagens Seg (decidido por "Buy" na Análise Make or Buy)
