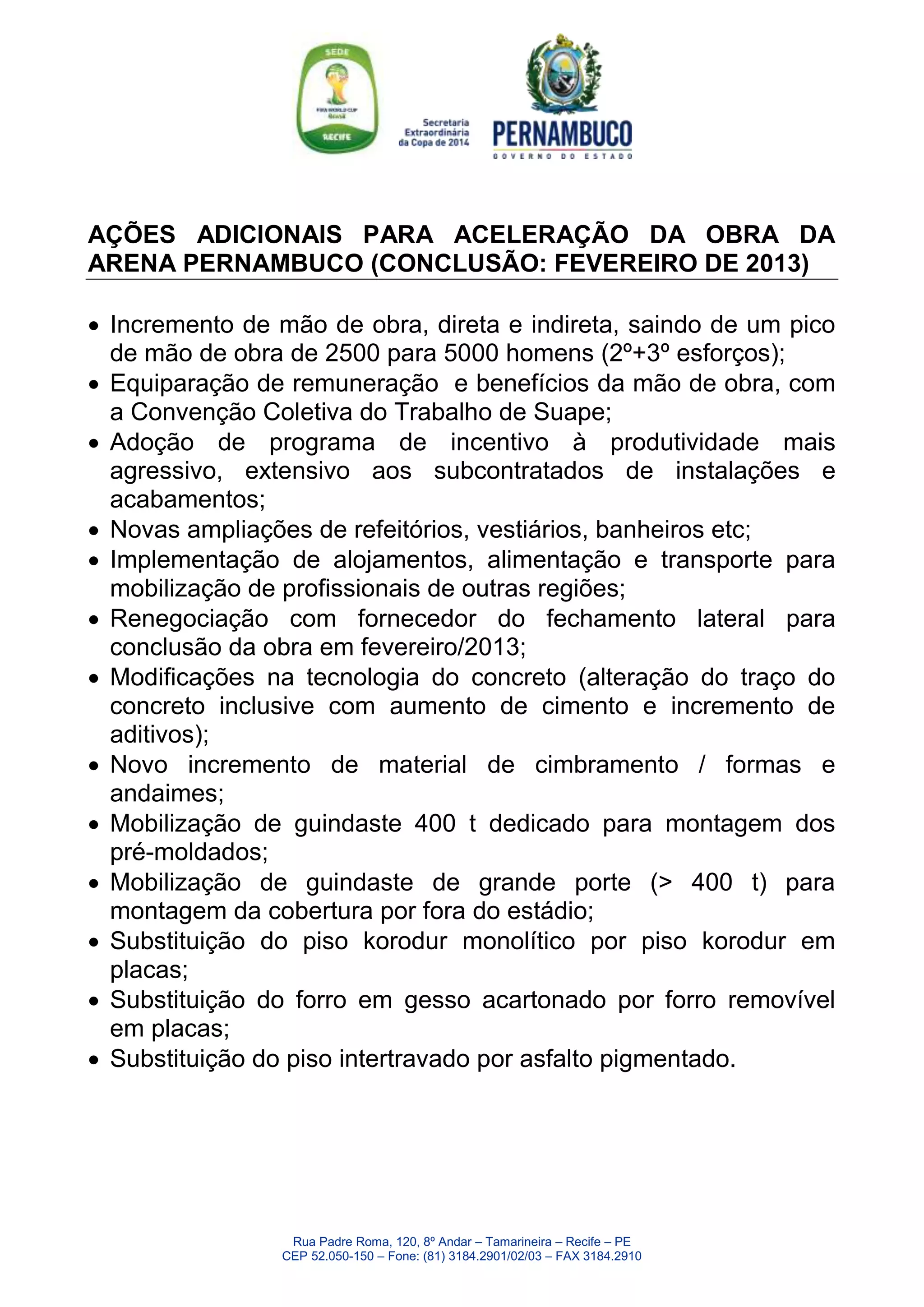

AÇÕES ADICIONAIS PARA ACELERAÇÃO DA OBRA DA
ARENA PERNAMBUCO (CONCLUSÃO: FEVEREIRO DE 2013)

 Incremento de mão de obra, direta e indireta, saindo de um pico
  de mão de obra de 2500 para 5000 homens (2º+3º esforços);
 Equiparação de remuneração e benefícios da mão de obra, com
  a Convenção Coletiva do Trabalho de Suape;
 Adoção de programa de incentivo à produtividade mais
  agressivo, extensivo aos subcontratados de instalações e
  acabamentos;
 Novas ampliações de refeitórios, vestiários, banheiros etc;
 Implementação de alojamentos, alimentação e transporte para
  mobilização de profissionais de outras regiões;
 Renegociação com fornecedor do fechamento lateral para
  conclusão da obra em fevereiro/2013;
 Modificações na tecnologia do concreto (alteração do traço do
  concreto inclusive com aumento de cimento e incremento de
  aditivos);
 Novo incremento de material de cimbramento / formas e
  andaimes;
 Mobilização de guindaste 400 t dedicado para montagem dos
  pré-moldados;
 Mobilização de guindaste de grande porte (> 400 t) para
  montagem da cobertura por fora do estádio;
 Substituição do piso korodur monolítico por piso korodur em
  placas;
 Substituição do forro em gesso acartonado por forro removível
  em placas;
 Substituição do piso intertravado por asfalto pigmentado.




                 Rua Padre Roma, 120, 8º Andar – Tamarineira – Recife – PE
                CEP 52.050-150 – Fone: (81) 3184.2901/02/03 – FAX 3184.2910

Arena pernambuco plano de aceleracao

  • 1.
    AÇÕES ADICIONAIS PARAACELERAÇÃO DA OBRA DA ARENA PERNAMBUCO (CONCLUSÃO: FEVEREIRO DE 2013)  Incremento de mão de obra, direta e indireta, saindo de um pico de mão de obra de 2500 para 5000 homens (2º+3º esforços);  Equiparação de remuneração e benefícios da mão de obra, com a Convenção Coletiva do Trabalho de Suape;  Adoção de programa de incentivo à produtividade mais agressivo, extensivo aos subcontratados de instalações e acabamentos;  Novas ampliações de refeitórios, vestiários, banheiros etc;  Implementação de alojamentos, alimentação e transporte para mobilização de profissionais de outras regiões;  Renegociação com fornecedor do fechamento lateral para conclusão da obra em fevereiro/2013;  Modificações na tecnologia do concreto (alteração do traço do concreto inclusive com aumento de cimento e incremento de aditivos);  Novo incremento de material de cimbramento / formas e andaimes;  Mobilização de guindaste 400 t dedicado para montagem dos pré-moldados;  Mobilização de guindaste de grande porte (> 400 t) para montagem da cobertura por fora do estádio;  Substituição do piso korodur monolítico por piso korodur em placas;  Substituição do forro em gesso acartonado por forro removível em placas;  Substituição do piso intertravado por asfalto pigmentado. Rua Padre Roma, 120, 8º Andar – Tamarineira – Recife – PE CEP 52.050-150 – Fone: (81) 3184.2901/02/03 – FAX 3184.2910
