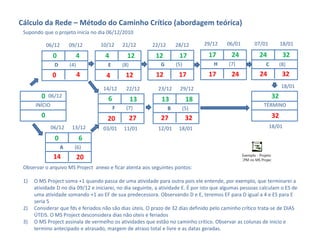

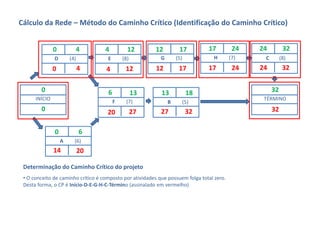

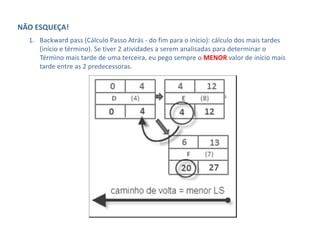

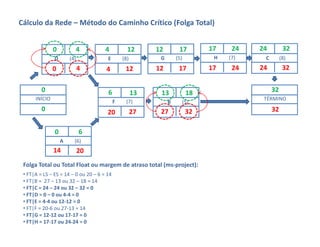

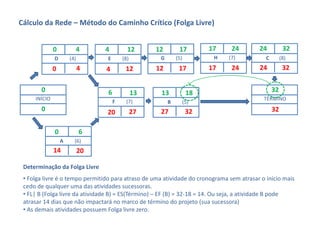

O documento descreve o método do caminho crítico para planejamento e controle de projetos. Explica como calcular as datas mais cedo e mais tarde de atividades usando análise de passo à frente e passo atrás. Também mostra como identificar o caminho crítico, folga total e livre para monitorar atrasos.
